1 INGENIERÍA DEL PROYECTO CAP. 5

2 Introducción El estudio t é cnico tiene el siguiente contenido: - Localizaci ó n ó ptima del proyecto - Tama ñ o ó ptimo del proyecto - Ingenier í a del proyecto - Distribuci ó n de la planta - Organizaci ó n del recurso humano - Aspectos legales de la empresa

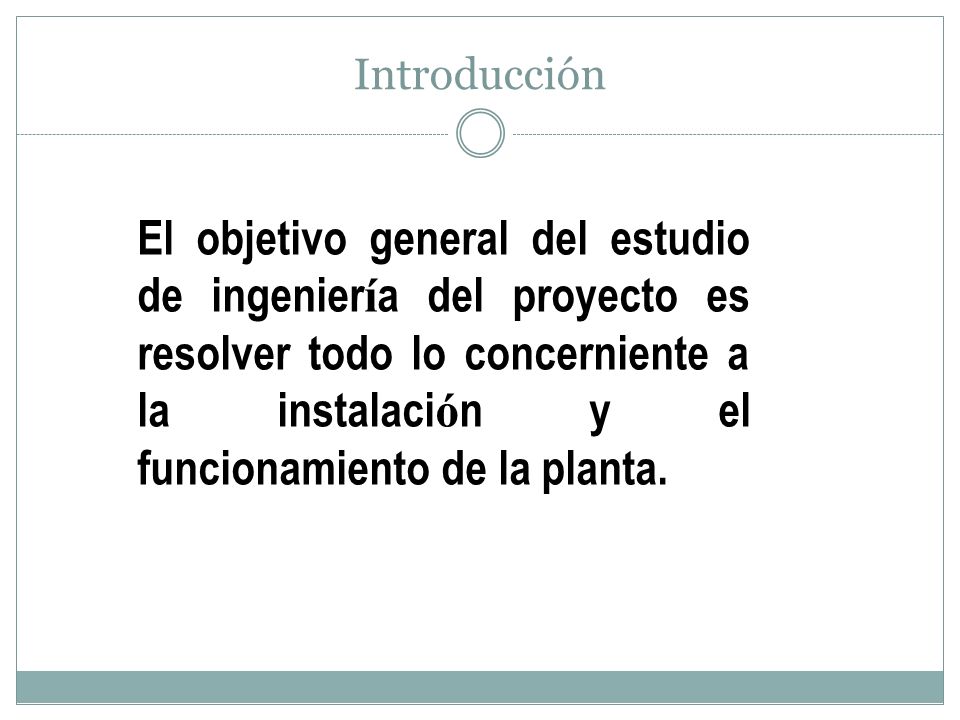

3 Introducción El objetivo general del estudio de ingenier í a del proyecto es resolver todo lo concerniente a la instalaci ó n y el funcionamiento de la planta.

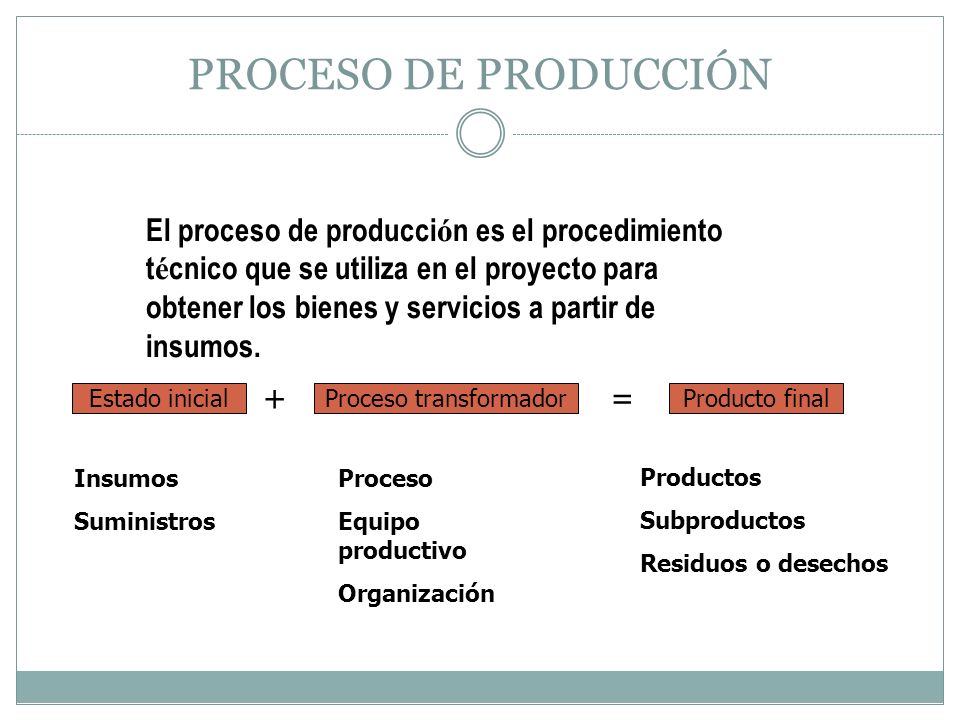

4 PROCESO DE PRODUCCIÓN El proceso de producci ó n es el procedimiento t é cnico que se utiliza en el proyecto para obtener los bienes y servicios a partir de insumos. Estado inicialProceso transformadorProducto final += Insumos Suministros Proceso Equipo productivo Organización Productos Subproductos Residuos o desechos

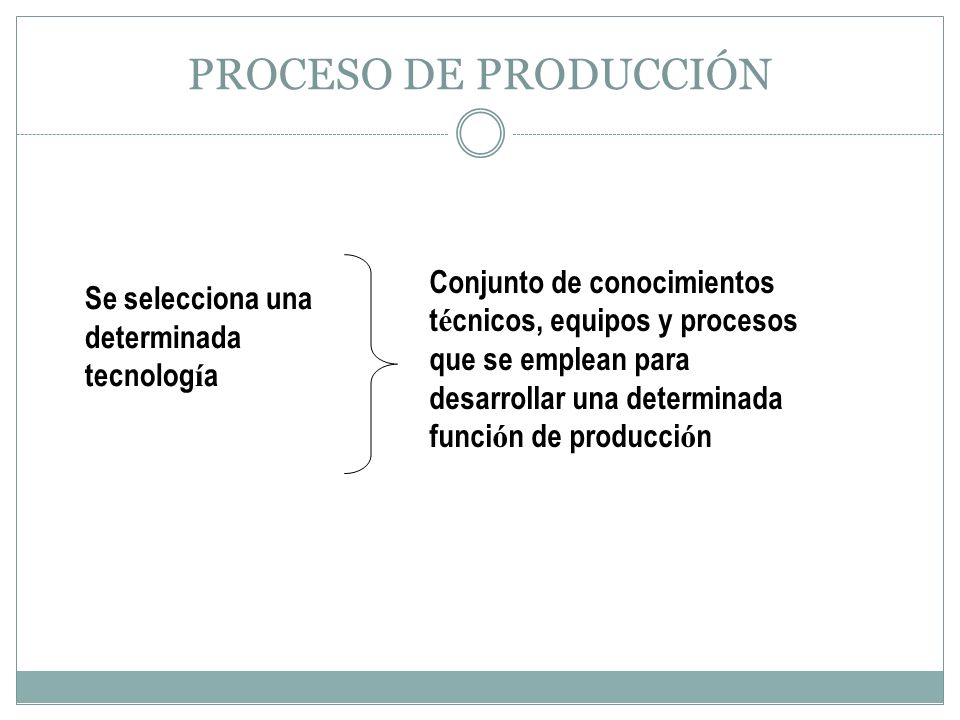

5 PROCESO DE PRODUCCIÓN Se selecciona una determinada tecnolog í a Conjunto de conocimientos t é cnicos, equipos y procesos que se emplean para desarrollar una determinada funci ó n de producci ó n

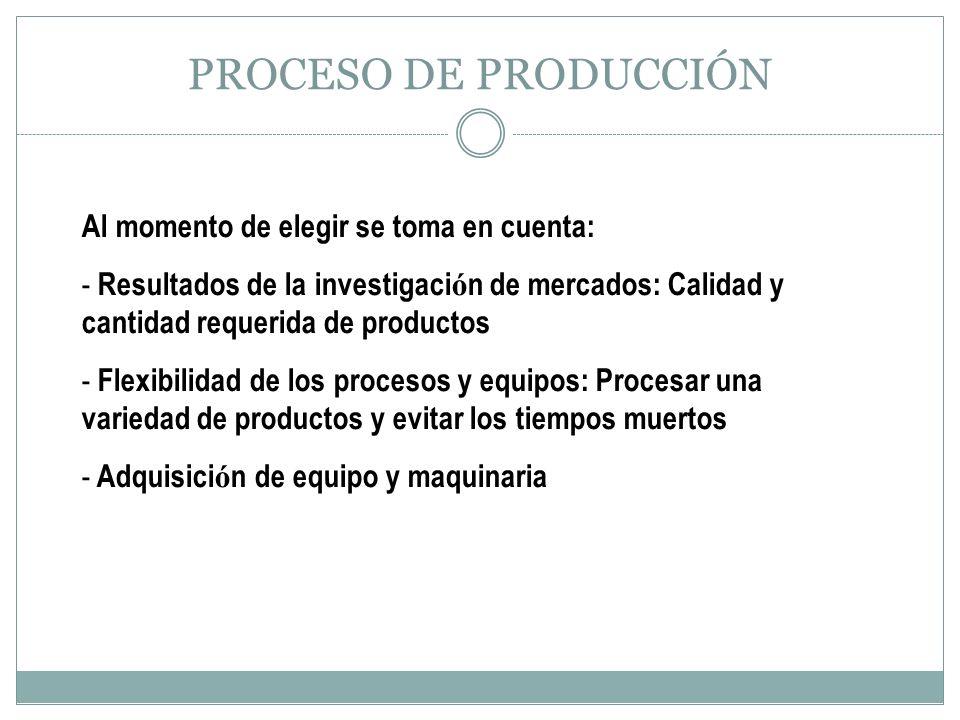

6 PROCESO DE PRODUCCIÓN Al momento de elegir se toma en cuenta: - Resultados de la investigaci ó n de mercados: Calidad y cantidad requerida de productos - Flexibilidad de los procesos y equipos: Procesar una variedad de productos y evitar los tiempos muertos - Adquisici ó n de equipo y maquinaria

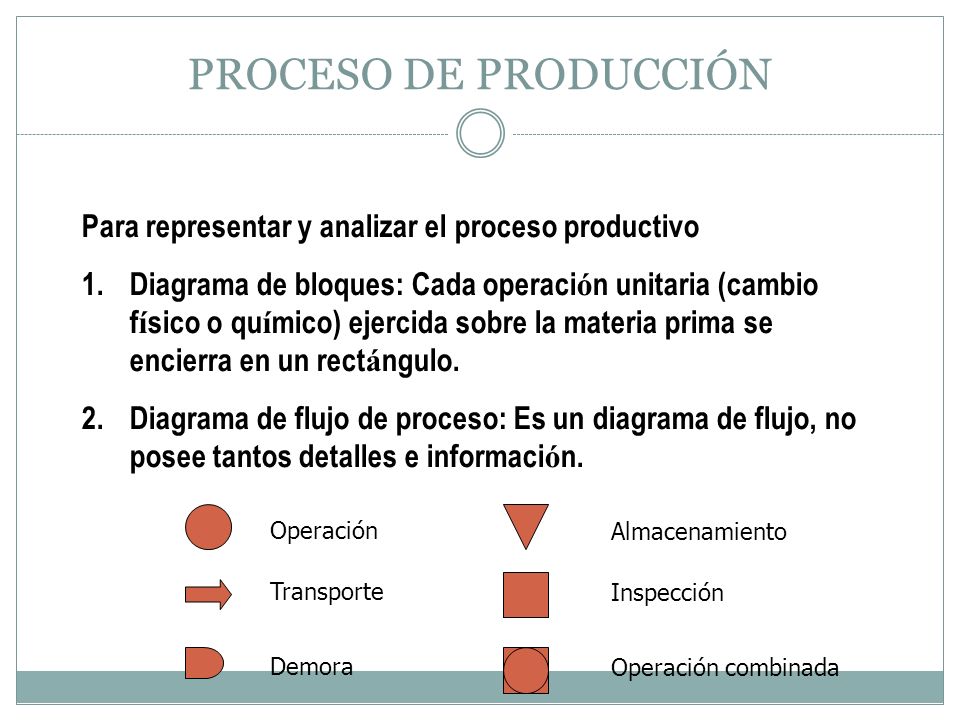

7 PROCESO DE PRODUCCIÓN Para representar y analizar el proceso productivo 1.Diagrama de bloques: Cada operaci ó n unitaria (cambio f í sico o qu í mico) ejercida sobre la materia prima se encierra en un rect á ngulo. 2.Diagrama de flujo de proceso: Es un diagrama de flujo, no posee tantos detalles e informaci ó n. Operación Transporte Demora Almacenamiento Inspección Operación combinada

8 PROCESO DE PRODUCCIÓN Ejemplo del Diagrama de bloques Calentar el líquido A durante 5 minutos a 90º Enfriar a 25º C Agregar el líquido B Preparar el líquido D analizándolo con KOH y HCL. Agregar Destilar fraccionadamente la mezcla a 75º C Probar la pureza del destilado obtenido Envasar

9 PROCESO DE PRODUCCIÓN Ejemplo de Diagrama de flujo de proceso Torneado Al almacén Espera al transportar Hasta embarque Inspección de defectos Inicio 12 min 3 min 15 min 5 min 2 min Final

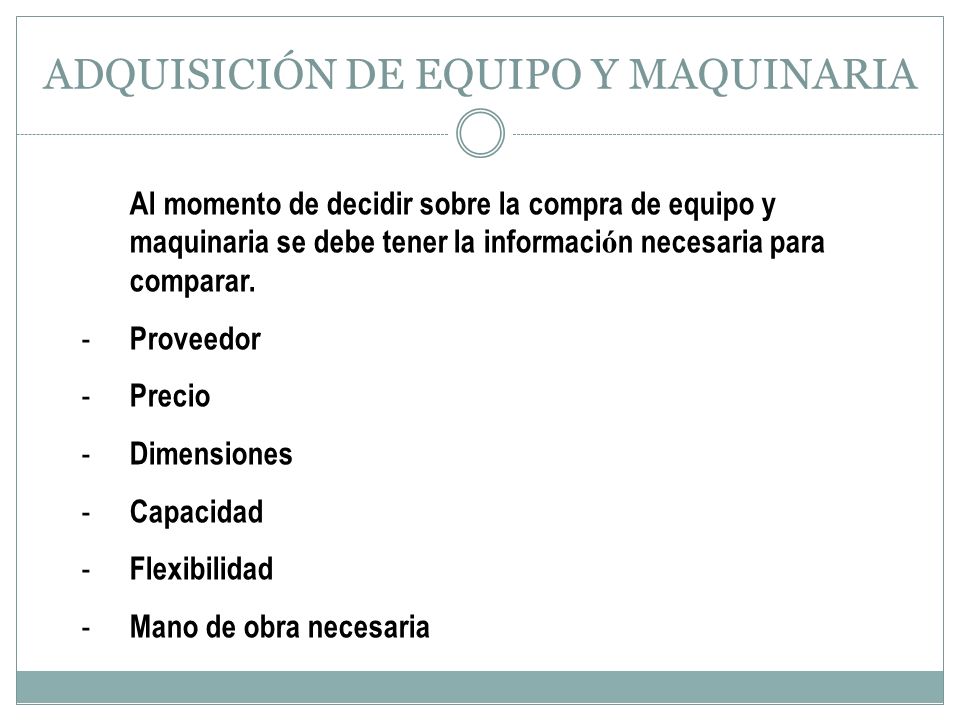

10 ADQUISICIÓN DE EQUIPO Y MAQUINARIA Al momento de decidir sobre la compra de equipo y maquinaria se debe tener la informaci ó n necesaria para comparar. - Proveedor - Precio - Dimensiones - Capacidad - Flexibilidad - Mano de obra necesaria

11 ADQUISICIÓN DE EQUIPO Y MAQUINARIA - Costo de mantenimiento - Consumo de energ í a el é ctrica, otro tipo o ambas - Infraestructura necesaria - Equipos auxiliares - Costo de los fletes y seguros - Costo de instalaci ó n y puesta en marcha - Existencia de refacciones en el pa í s

12 ADQUISICIÓN DE EQUIPO Y MAQUINARIA - Costo de mantenimiento - Consumo de energ í a el é ctrica, otro tipo o ambas - Infraestructura necesaria - Equipos auxiliares - Costo de los fletes y seguros - Costo de instalaci ó n y puesta en marcha - Existencia de refacciones en el pa í s

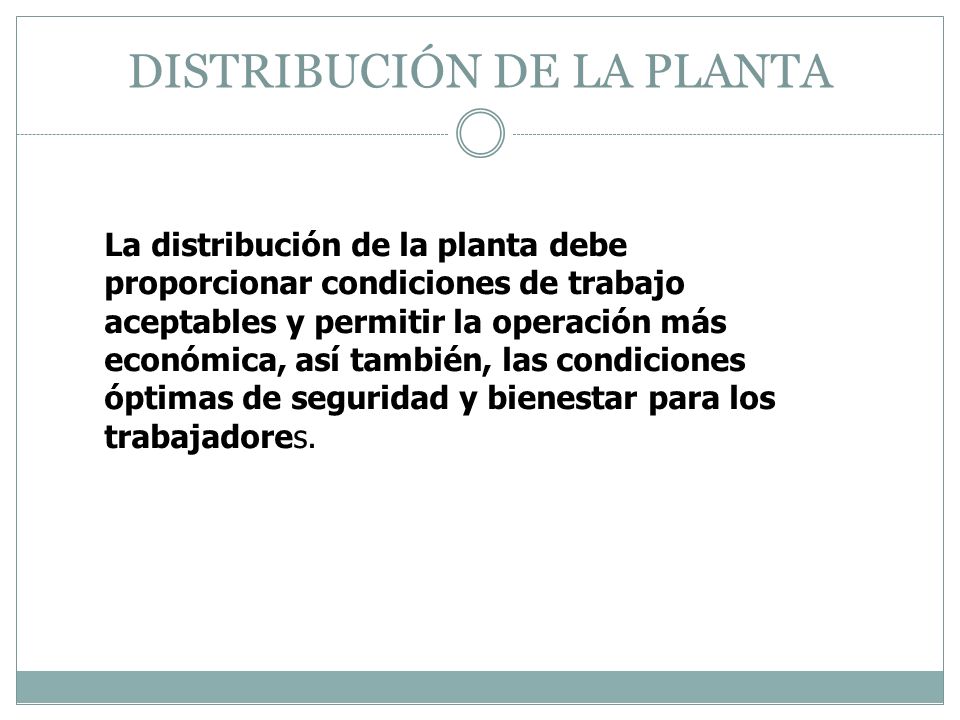

13 DISTRIBUCIÓN DE LA PLANTA La distribución de la planta debe proporcionar condiciones de trabajo aceptables y permitir la operación más económica, así también, las condiciones óptimas de seguridad y bienestar para los trabajadores.

14 DISTRIBUCIÓN DE LA PLANTA Los objetivos y principios básicos de una distribución de planta son: 1.Integración total 2.Mínima distancia de recorrido 3.Utilización del espacio cúbico 4.Seguridad y bienestar para el trabajador 5.Flexibilidad

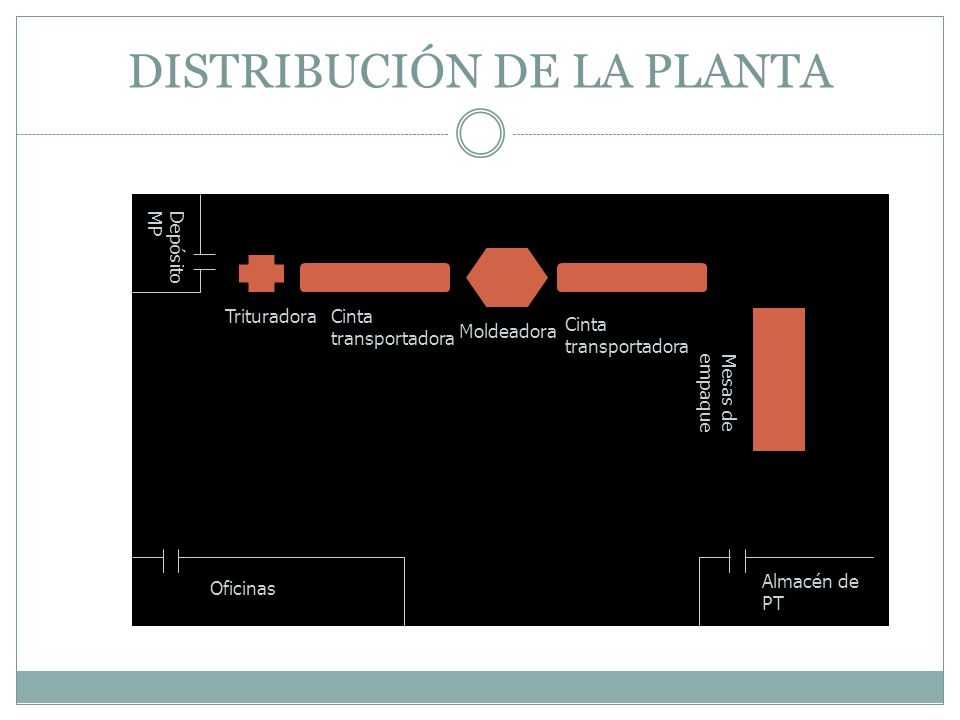

15 DISTRIBUCIÓN DE LA PLANTA Depósito MP TrituradoraCinta transportadora Moldeadora Cinta transportadora Mesas de empaque Almacén de PT Oficinas

16 DISTRIBUCIÓN DE LA PLANTA El tipo de distribución está determinado por: 1.Tipo de producto: ya sea un bien o un servicio, el diseño del producto y los estándares de calidad. 2.Tipo de proceso productivo: tecnología empleada y tipo de materiales que se requieren 3.Volumen de producción: tipo continuo y alto volumen producido o intermitente y bajo volumen de producción.

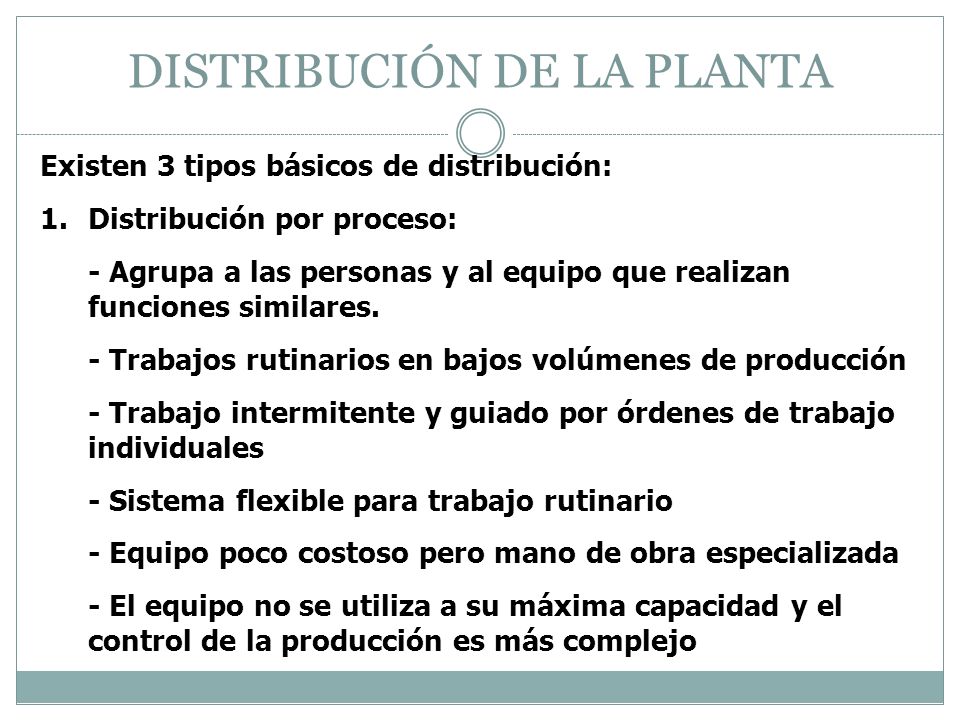

17 DISTRIBUCIÓN DE LA PLANTA Existen 3 tipos básicos de distribución: 1.Distribución por proceso: - Agrupa a las personas y al equipo que realizan funciones similares. - Trabajos rutinarios en bajos volúmenes de producción - Trabajo intermitente y guiado por órdenes de trabajo individuales - Sistema flexible para trabajo rutinario - Equipo poco costoso pero mano de obra especializada - El equipo no se utiliza a su máxima capacidad y el control de la producción es más complejo

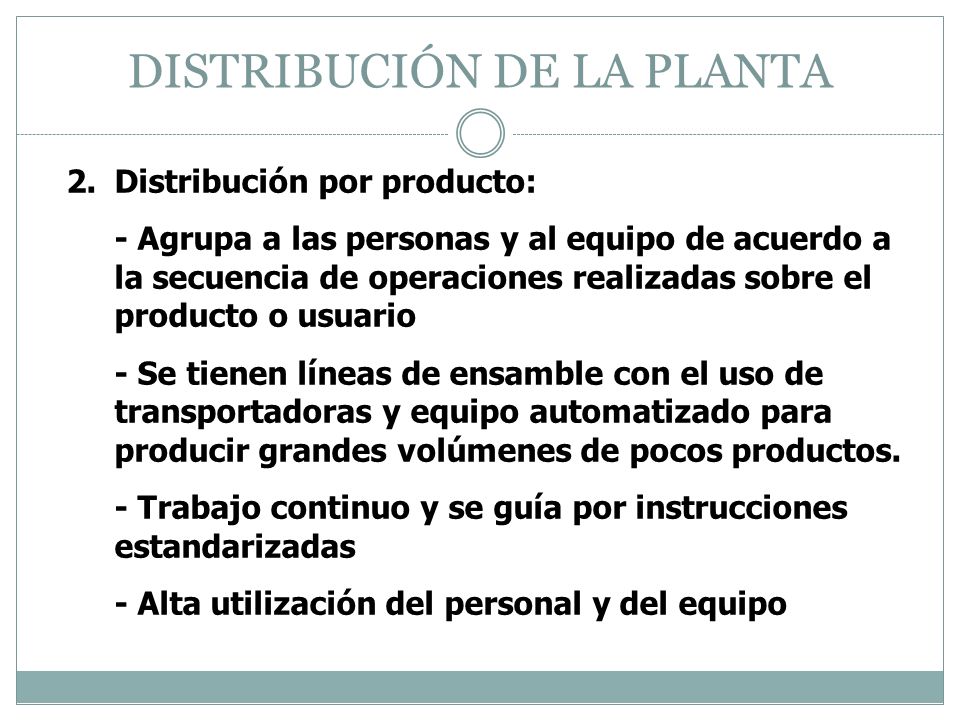

18 DISTRIBUCIÓN DE LA PLANTA 2.Distribución por producto: - Agrupa a las personas y al equipo de acuerdo a la secuencia de operaciones realizadas sobre el producto o usuario - Se tienen líneas de ensamble con el uso de transportadoras y equipo automatizado para producir grandes volúmenes de pocos productos. - Trabajo continuo y se guía por instrucciones estandarizadas - Alta utilización del personal y del equipo

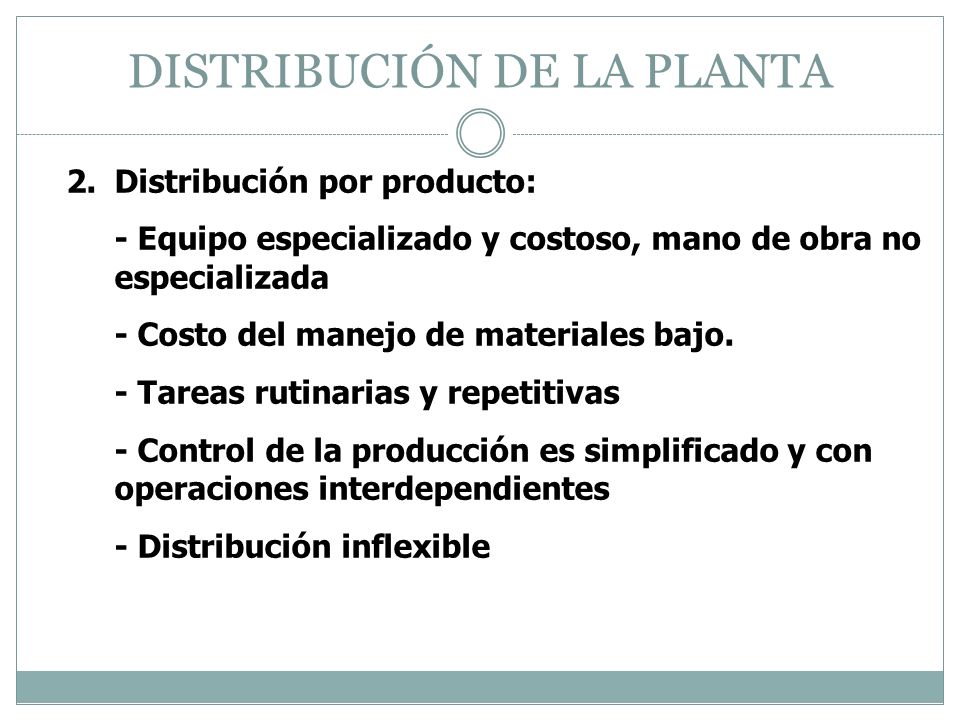

19 DISTRIBUCIÓN DE LA PLANTA 2.Distribución por producto: - Equipo especializado y costoso, mano de obra no especializada - Costo del manejo de materiales bajo. - Tareas rutinarias y repetitivas - Control de la producción es simplificado y con operaciones interdependientes - Distribución inflexible

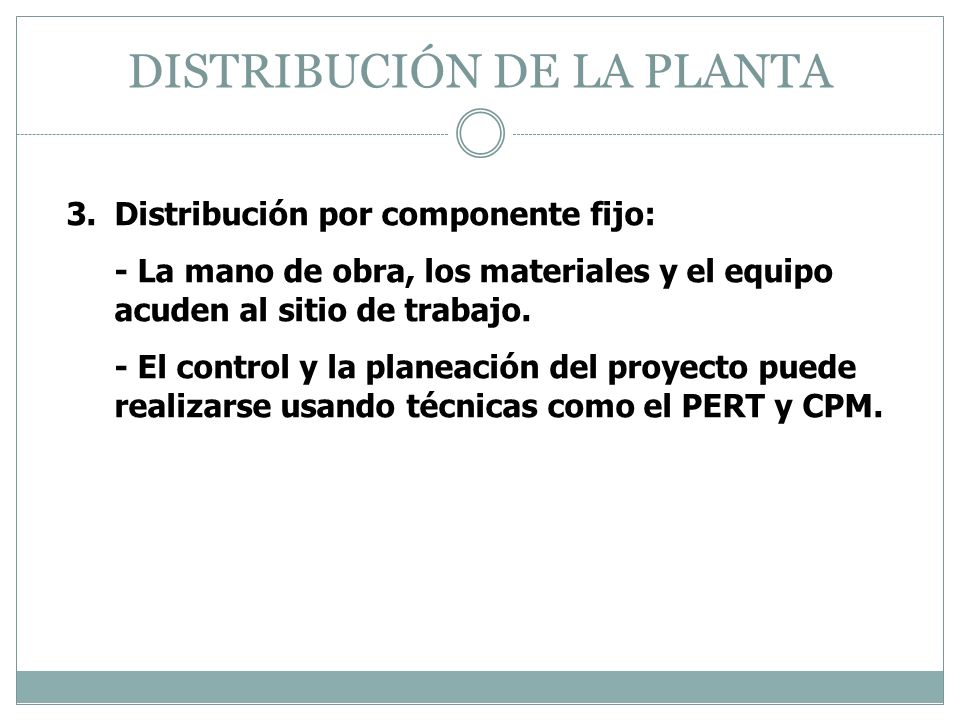

20 DISTRIBUCIÓN DE LA PLANTA 3.Distribución por componente fijo: - La mano de obra, los materiales y el equipo acuden al sitio de trabajo. - El control y la planeación del proyecto puede realizarse usando técnicas como el PERT y CPM.

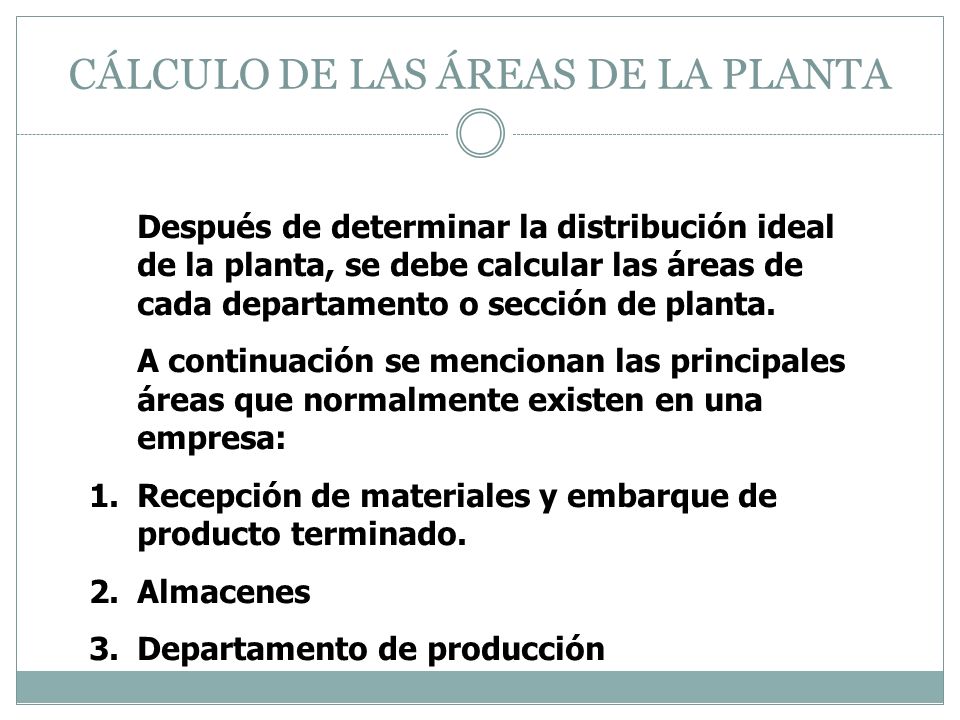

21 CÁLCULO DE LAS ÁREAS DE LA PLANTA Después de determinar la distribución ideal de la planta, se debe calcular las áreas de cada departamento o sección de planta. A continuación se mencionan las principales áreas que normalmente existen en una empresa: 1.Recepción de materiales y embarque de producto terminado. 2.Almacenes 3.Departamento de producción

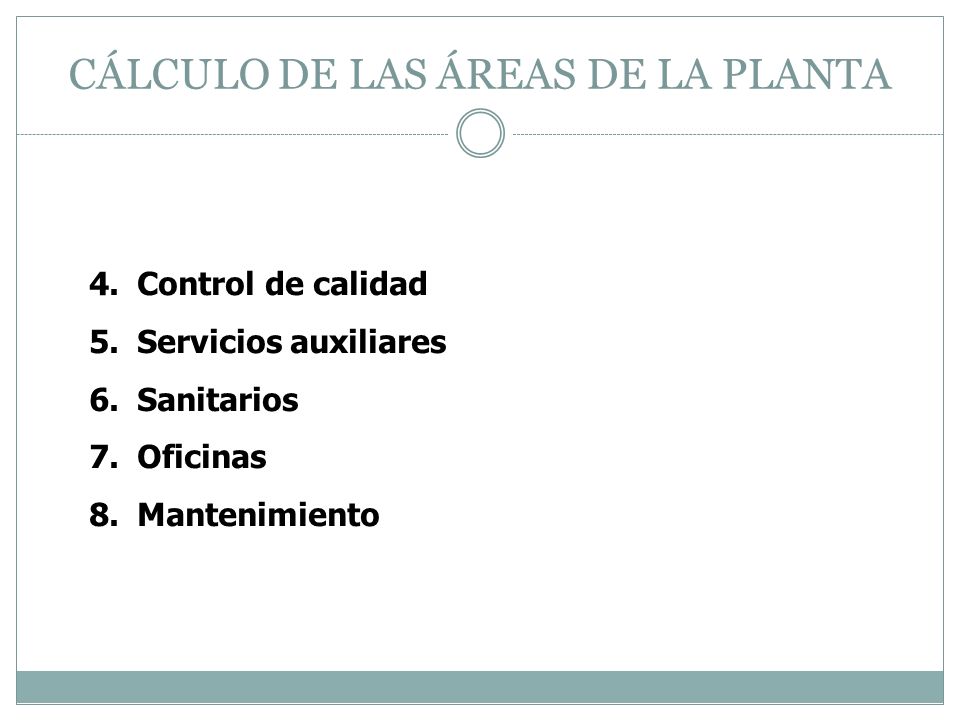

22 CÁLCULO DE LAS ÁREAS DE LA PLANTA 4.Control de calidad 5.Servicios auxiliares 6.Sanitarios 7.Oficinas 8.Mantenimiento

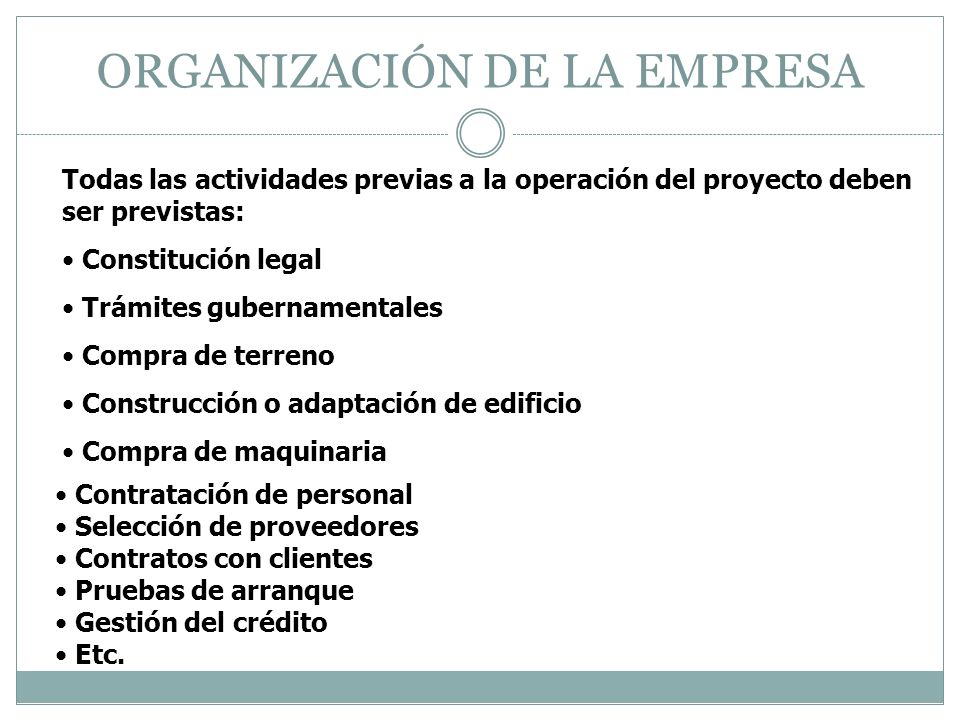

23 ORGANIZACIÓN DE LA EMPRESA Todas las actividades previas a la operación del proyecto deben ser previstas: Constitución legal Trámites gubernamentales Compra de terreno Construcción o adaptación de edificio Compra de maquinaria Contratación de personal Selección de proveedores Contratos con clientes Pruebas de arranque Gestión del crédito Etc.

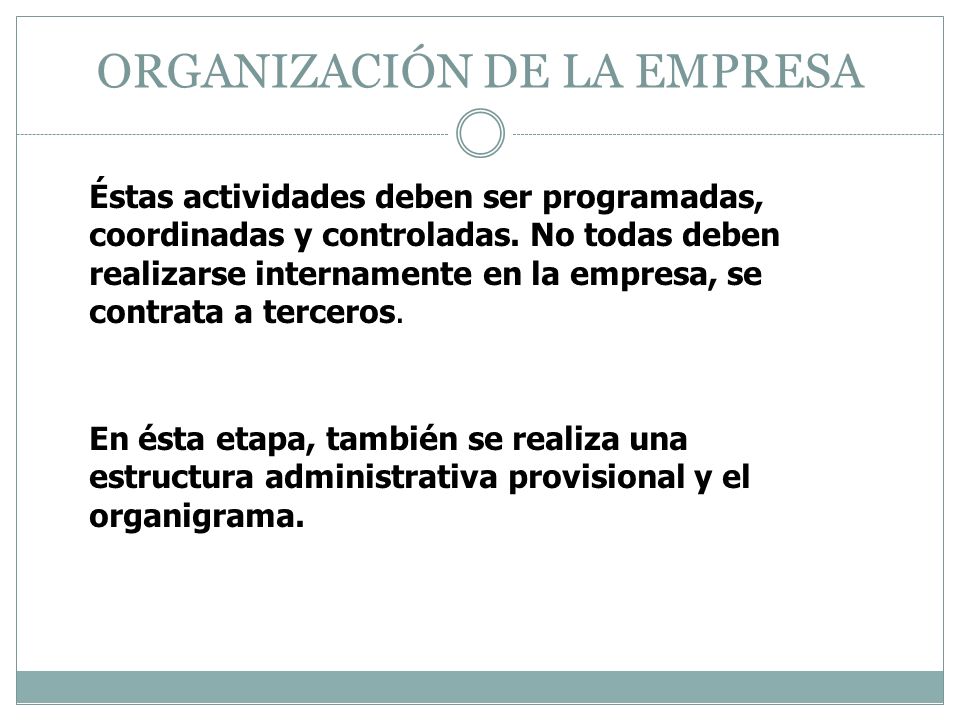

24 ORGANIZACIÓN DE LA EMPRESA Éstas actividades deben ser programadas, coordinadas y controladas. No todas deben realizarse internamente en la empresa, se contrata a terceros. En ésta etapa, también se realiza una estructura administrativa provisional y el organigrama.

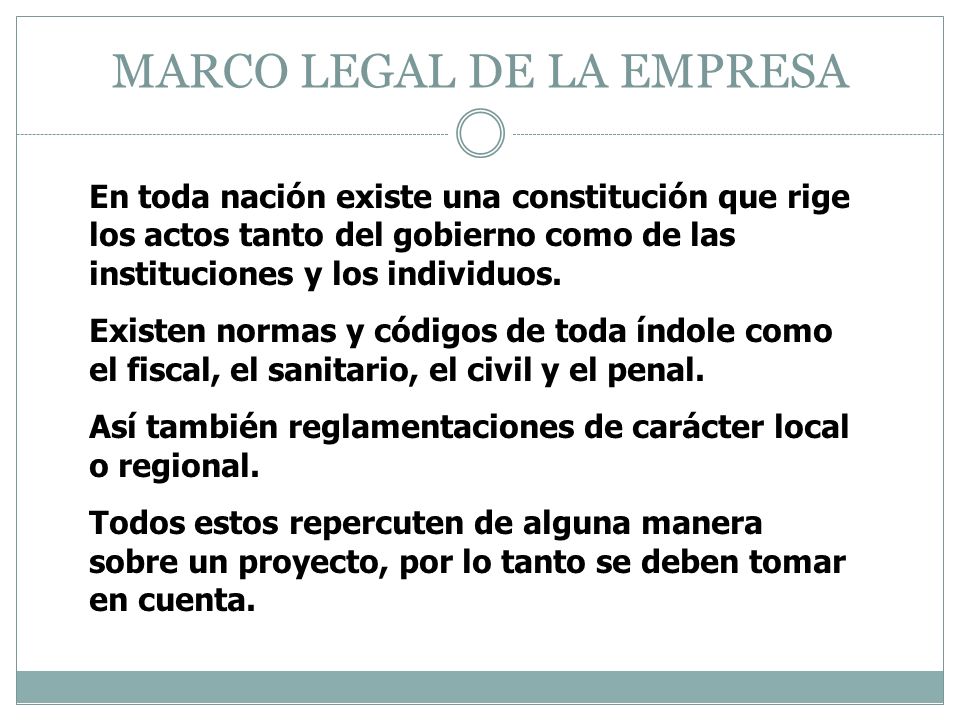

25 MARCO LEGAL DE LA EMPRESA En toda nación existe una constitución que rige los actos tanto del gobierno como de las instituciones y los individuos. Existen normas y códigos de toda índole como el fiscal, el sanitario, el civil y el penal. Así también reglamentaciones de carácter local o regional. Todos estos repercuten de alguna manera sobre un proyecto, por lo tanto se deben tomar en cuenta.

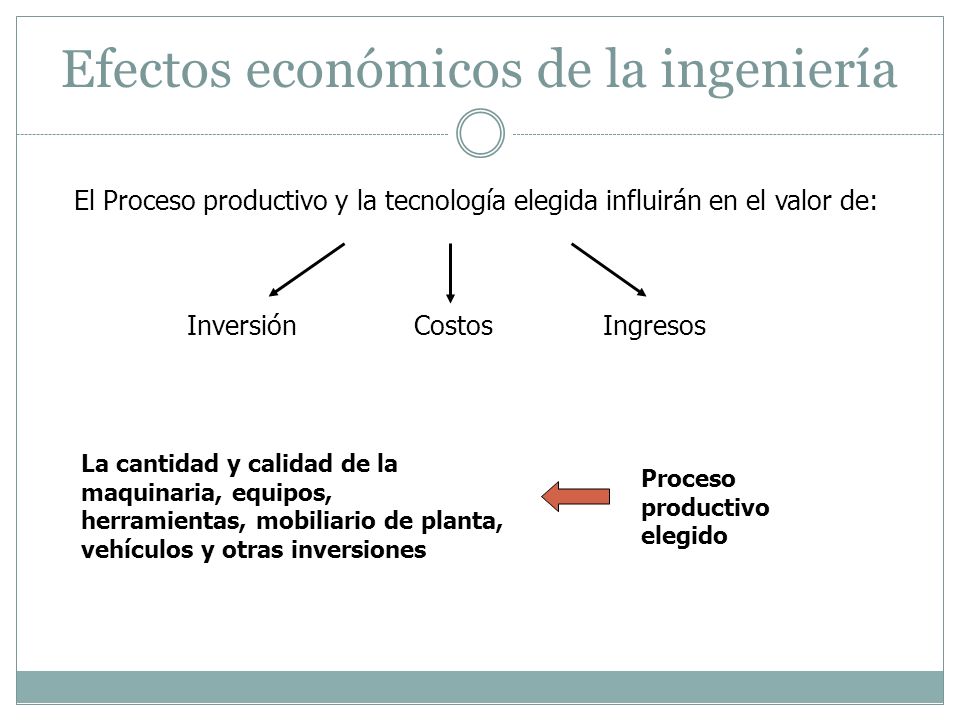

26 Efectos económicos de la ingeniería El Proceso productivo y la tecnología elegida influirán en el valor de: InversiónCostosIngresos La cantidad y calidad de la maquinaria, equipos, herramientas, mobiliario de planta, vehículos y otras inversiones Proceso productivo elegido

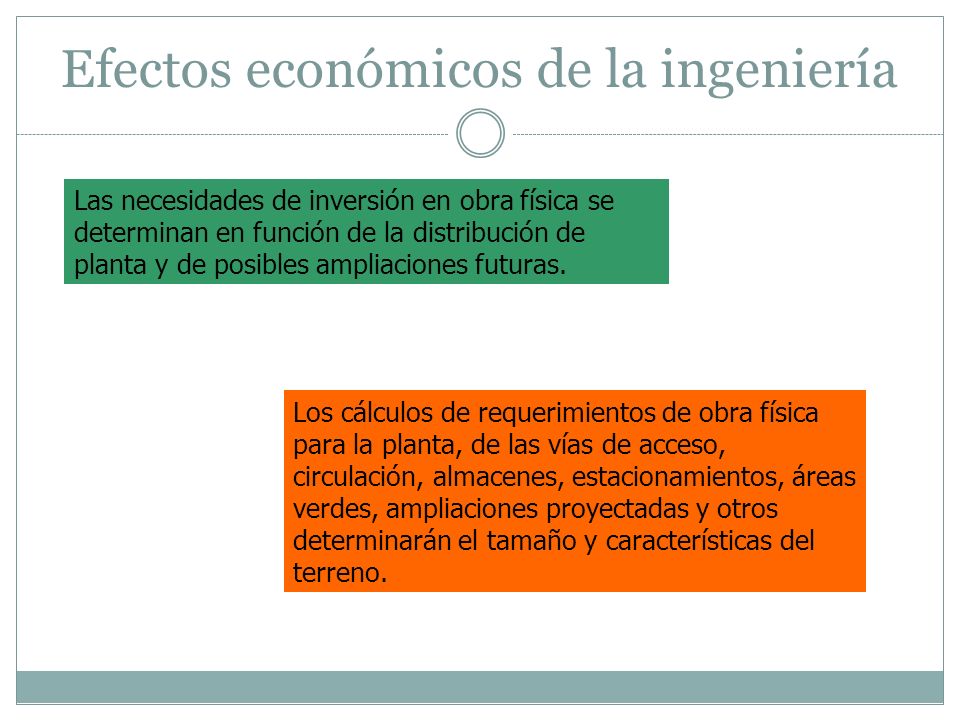

27 Efectos económicos de la ingeniería Las necesidades de inversión en obra física se determinan en función de la distribución de planta y de posibles ampliaciones futuras. Los cálculos de requerimientos de obra física para la planta, de las vías de acceso, circulación, almacenes, estacionamientos, áreas verdes, ampliaciones proyectadas y otros determinarán el tamaño y características del terreno.

28 Efectos económicos de la ingeniería Las decisiones que se toman afectan en el flujo de caja Ejemplo Edificio de la fábrica: - Comprar un terreno y construir - Comprar un edificio que cumpla las condiciones mínimas deseadas y remodelarlo - Comprar un edificio por su ubicación, demolerlo y construir uno nuevo - Alquilar un edificio Inversión Costos

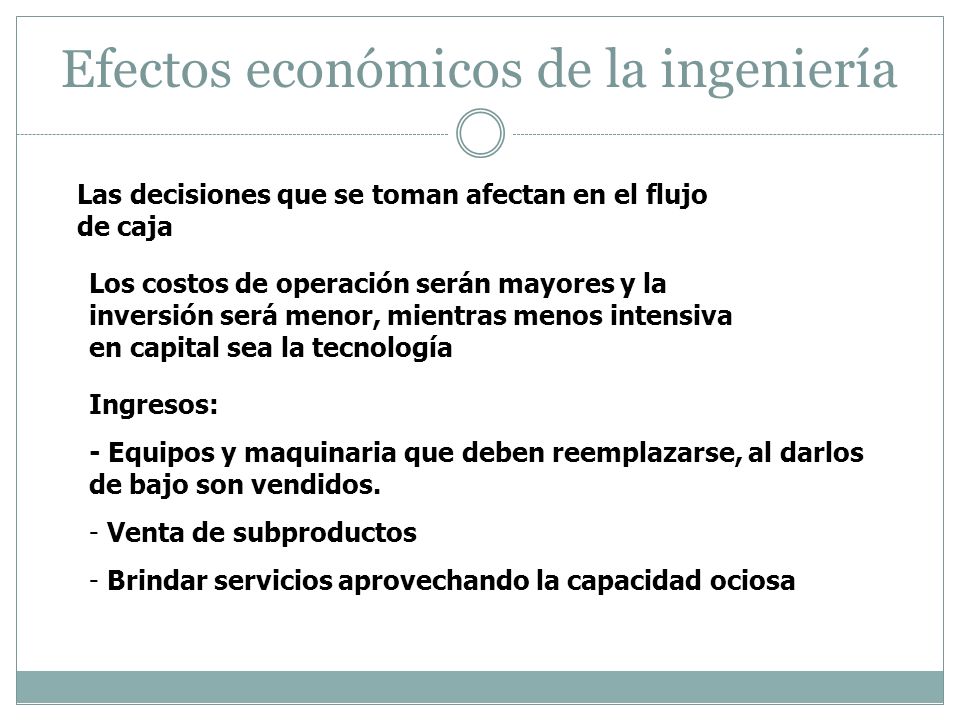

29 Efectos económicos de la ingeniería Las decisiones que se toman afectan en el flujo de caja Los costos de operación serán mayores y la inversión será menor, mientras menos intensiva en capital sea la tecnología Ingresos: - Equipos y maquinaria que deben reemplazarse, al darlos de bajo son vendidos. - Venta de subproductos - Brindar servicios aprovechando la capacidad ociosa

30 Economías de escala Relación de Costo unitario de producción (C i ) con la capacidad de la planta (K i ) C2C2 C1C1 K2K2 K1K1 = -a a: factor de volumen C1C1 C2C2 K1K1 K2K2 Costo unitario de producción Capacidad

31 Economías de escala Relación de Costo en equipos por unidad de capacidad (Q i ) con una función de capacidad creciente en relación a la capacidad de planta (Ki) Q2Q2 Q1Q1 K2K2 K1K1 = -b b: factor de volumen Q1Q1 Q2Q2 K1K1 K2K2 Costo de adquisición por unidad Capacidad

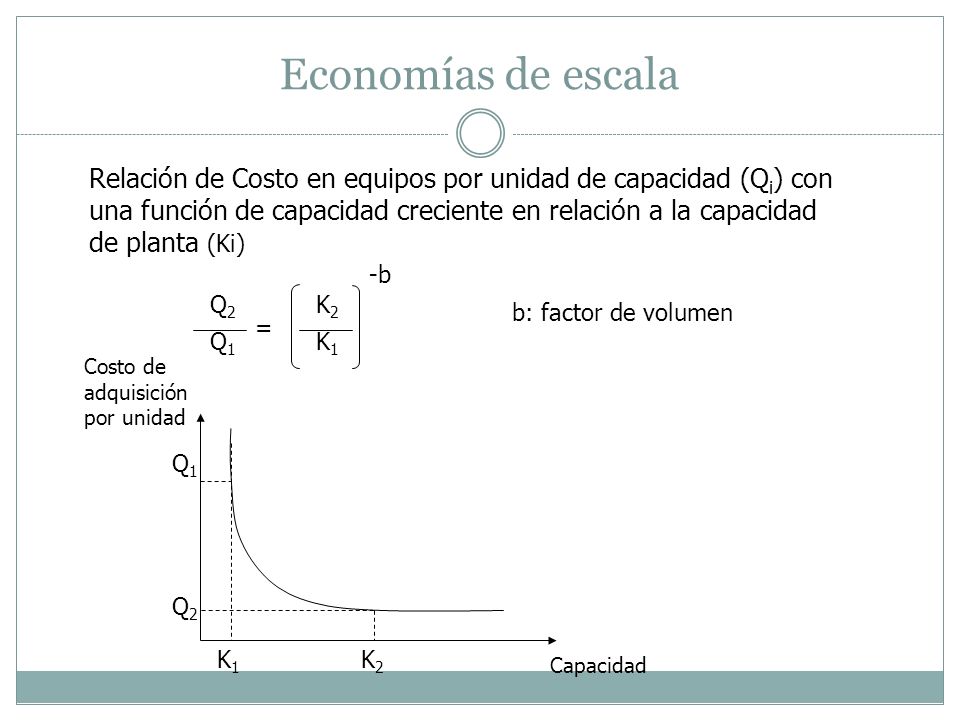

32 Economías de escala Relación de la capacidad (K i ) con la inversión total (Ii) I2I2 I1I1 K2K2 K1K1 = f f: factor de volumen Si f se aproxima a 1, la economía de escala es despreciable I2I2 I1I1 K1K1 K2K2 Costo total del equipo Capacidad

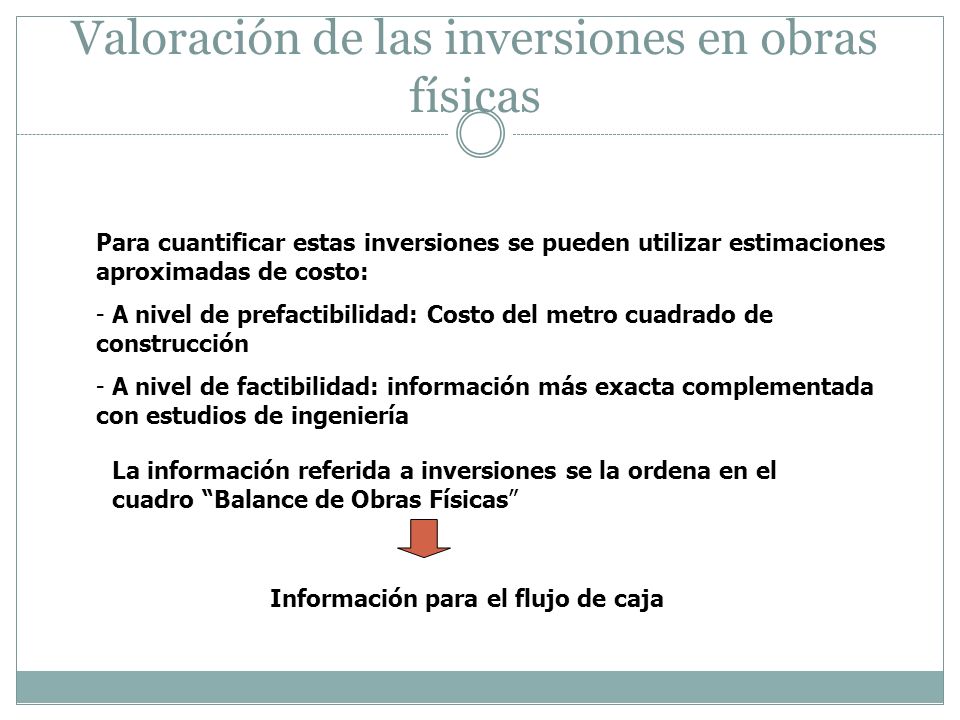

33 Valoración de las inversiones en obras físicas Para cuantificar estas inversiones se pueden utilizar estimaciones aproximadas de costo: - A nivel de prefactibilidad: Costo del metro cuadrado de construcción - A nivel de factibilidad: información más exacta complementada con estudios de ingeniería La información referida a inversiones se la ordena en el cuadro Balance de Obras Físicas Información para el flujo de caja

34 Valoración de las inversiones en obras físicas BALANCE DE OBRAS F Í SICAS Item Unidad de medida Cantidad (dimension es) Costo unitario ($) Costo total ($) Valor residual Planta Am2m Planta Bm2m Cercosml Oficinasm2m Caseta vigilanciaunidad Inversi ó n total de obras f í sicas

35 Valoración de las inversiones en obras físicas Debe tener todos los ítems que determinan una inversión en el proyecto. No es necesario un detalle máximo, su objetivo es organizarlas en función del tipo de inversión. Las inversiones en obras físicas pueden realizarse en distintos momentos antes de la puesta en marcha o en la operación, es preciso elaborar un Calendario de Inversiones y tantos Balances de Obra física se requieran. Determina la necesidad de mantenimiento Costos de operación

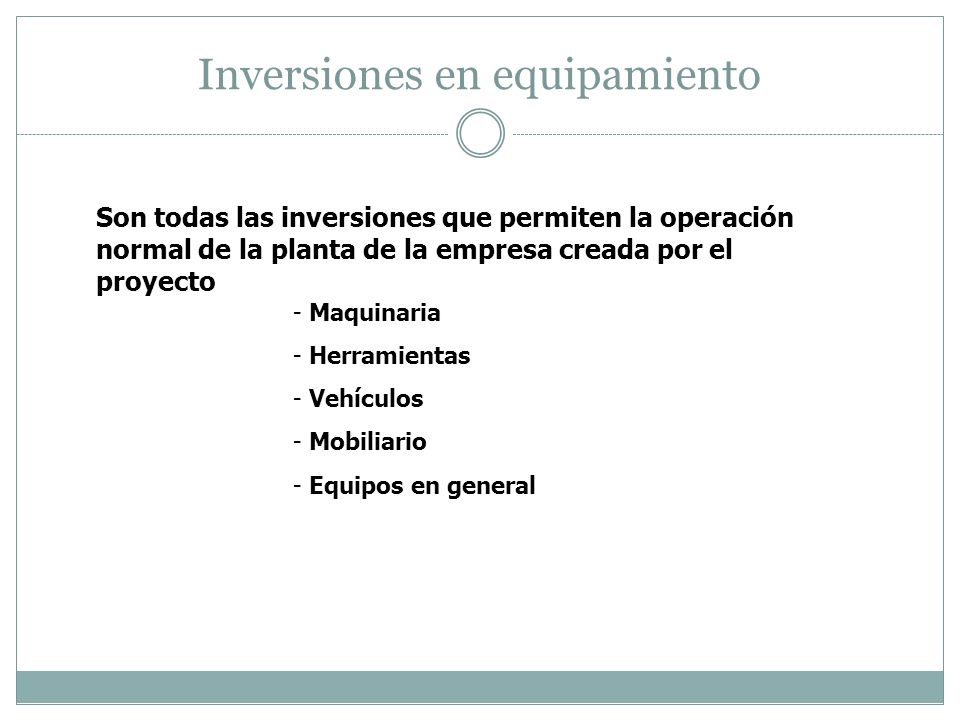

36 Inversiones en equipamiento Son todas las inversiones que permiten la operación normal de la planta de la empresa creada por el proyecto - Maquinaria - Herramientas - Vehículos - Mobiliario - Equipos en general

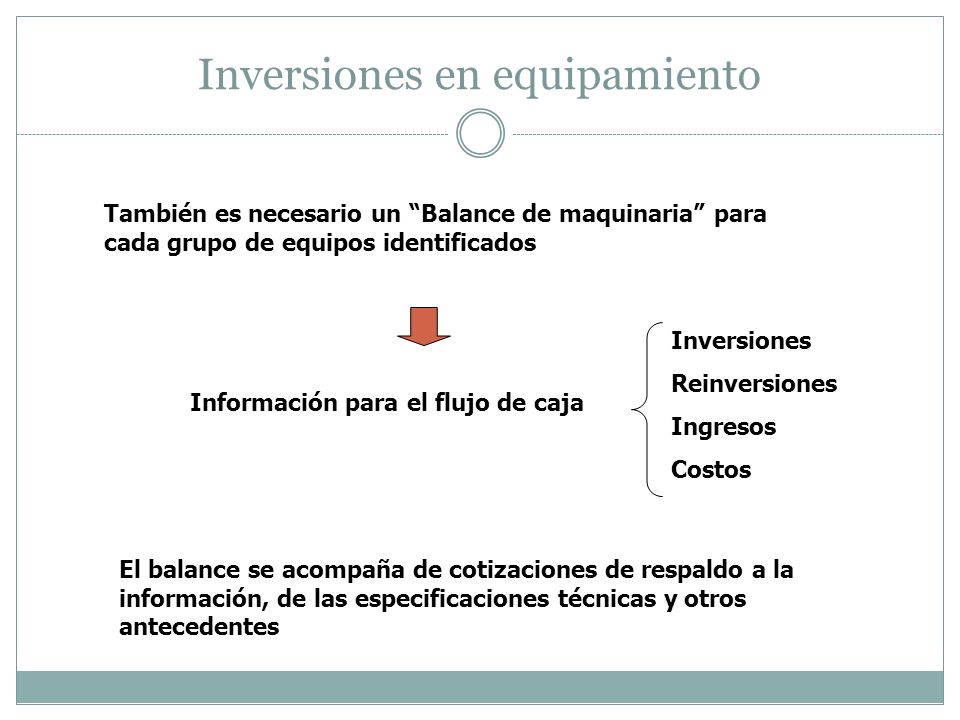

37 Inversiones en equipamiento También es necesario un Balance de maquinaria para cada grupo de equipos identificados Información para el flujo de caja Inversiones Reinversiones Ingresos Costos El balance se acompaña de cotizaciones de respaldo a la información, de las especificaciones técnicas y otros antecedentes

38 Inversiones en equipamiento BALANCE DE MAQUINARIA M á quinasCantidad Costo unitario ($) Costo total ($) Vida ú til (a ñ os) Valor residual Tornos Soldadoras Prensas Pulidoras Sierras Inversi ó n inicial en m á quinas

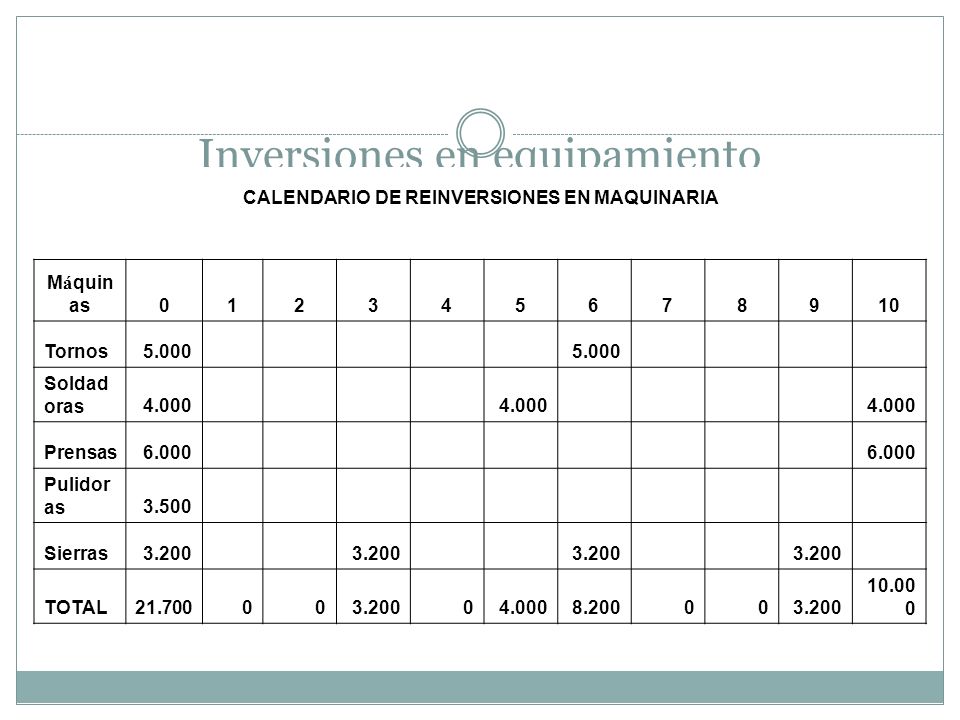

39 Inversiones en equipamiento CALENDARIO DE REINVERSIONES EN MAQUINARIA M á quin as Tornos5.000 Soldad oras4.000 Prensas6.000 Pulidor as3.500 Sierras3.200 TOTAL

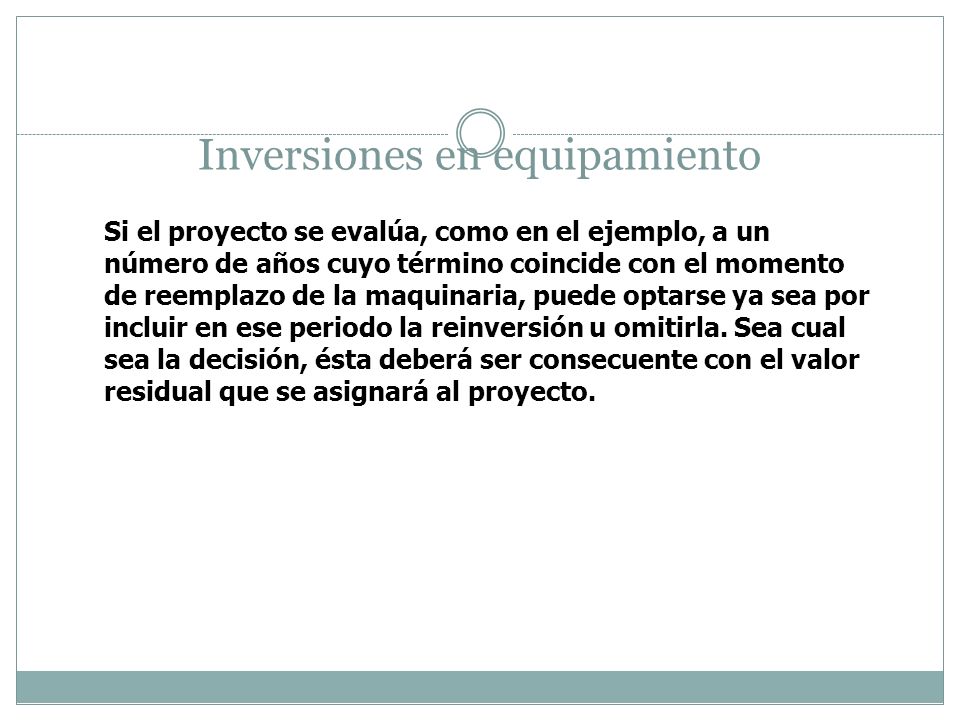

40 Inversiones en equipamiento Si el proyecto se evalúa, como en el ejemplo, a un número de años cuyo término coincide con el momento de reemplazo de la maquinaria, puede optarse ya sea por incluir en ese periodo la reinversión u omitirla. Sea cual sea la decisión, ésta deberá ser consecuente con el valor residual que se asignará al proyecto.

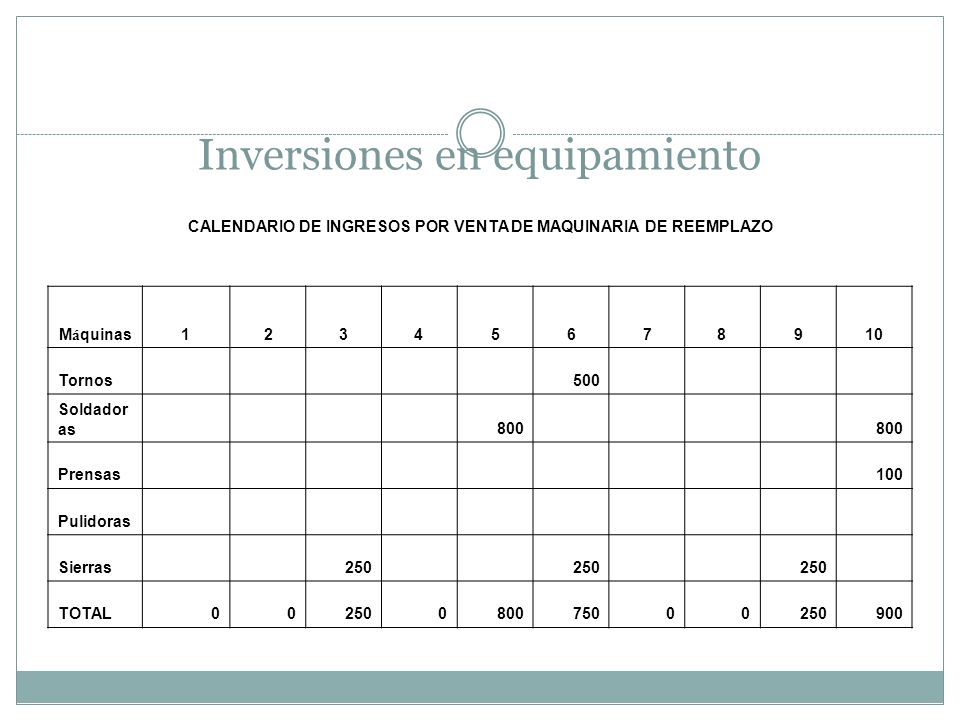

41 Inversiones en equipamiento CALENDARIO DE INGRESOS POR VENTA DE MAQUINARIA DE REEMPLAZO M á quinas Tornos 500 Soldador as 800 Prensas 100 Pulidoras Sierras 250 TOTAL

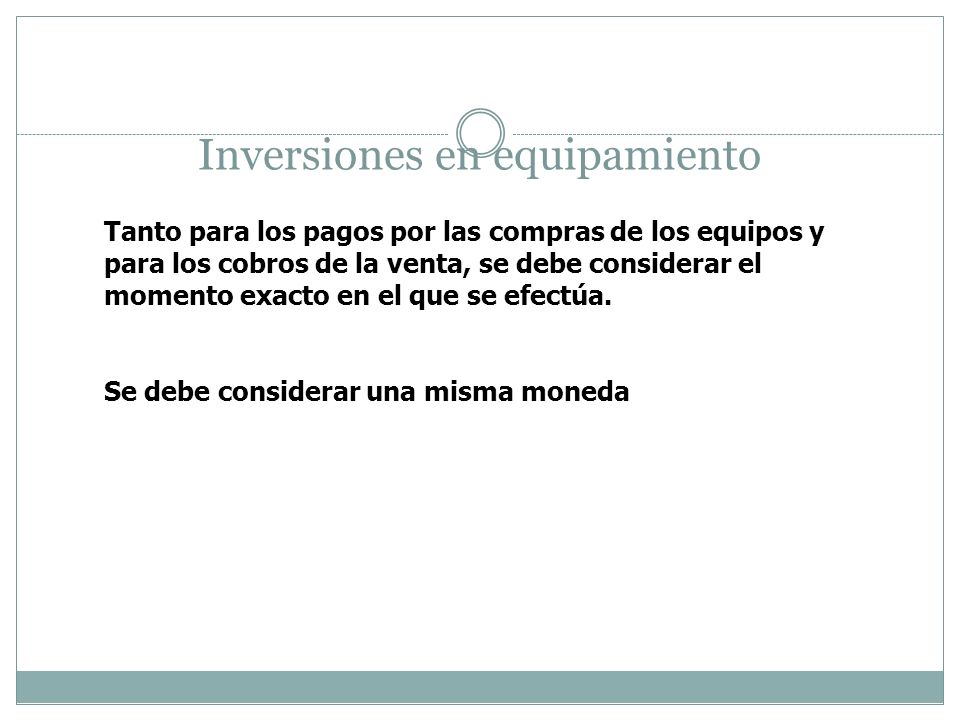

42 Inversiones en equipamiento Tanto para los pagos por las compras de los equipos y para los cobros de la venta, se debe considerar el momento exacto en el que se efectúa. Se debe considerar una misma moneda

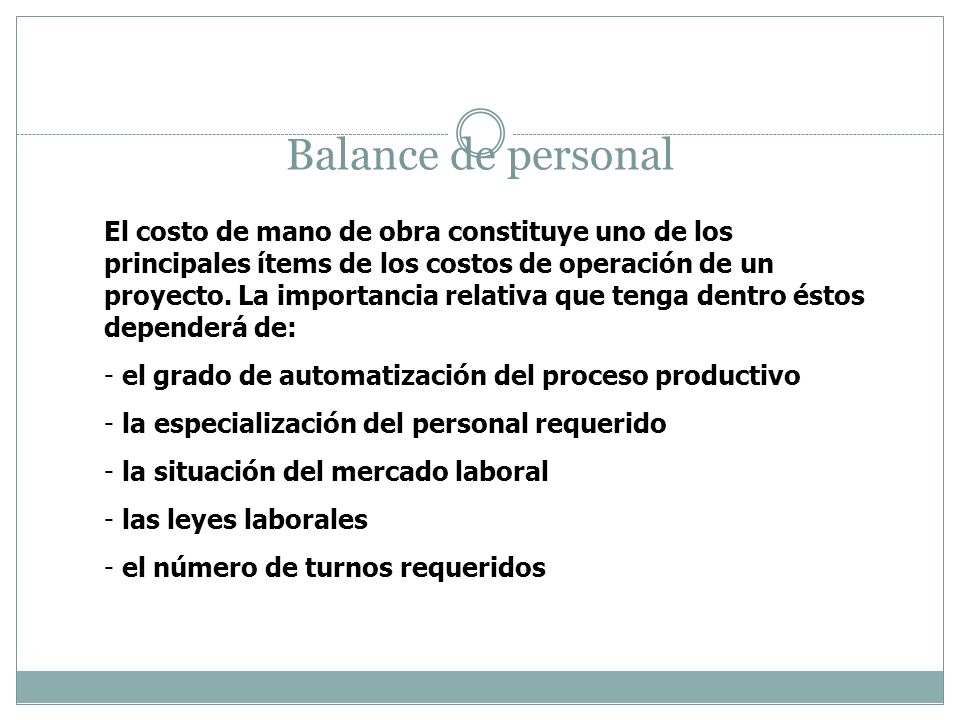

43 Balance de personal El costo de mano de obra constituye uno de los principales ítems de los costos de operación de un proyecto. La importancia relativa que tenga dentro éstos dependerá de: - el grado de automatización del proceso productivo - la especialización del personal requerido - la situación del mercado laboral - las leyes laborales - el número de turnos requeridos

44 Balance de personal Se debe identificar y cuantificar el personal que necesitará el proyecto en la operación para determinar el costo de remuneraciones por periodo. Mano de Obra Directa (trabaja directamente en la transformación del producto) Mano de Obra Indirecta (servicios en tareas complementarias como el mantenimiento, supervisión, aseo, etc.)

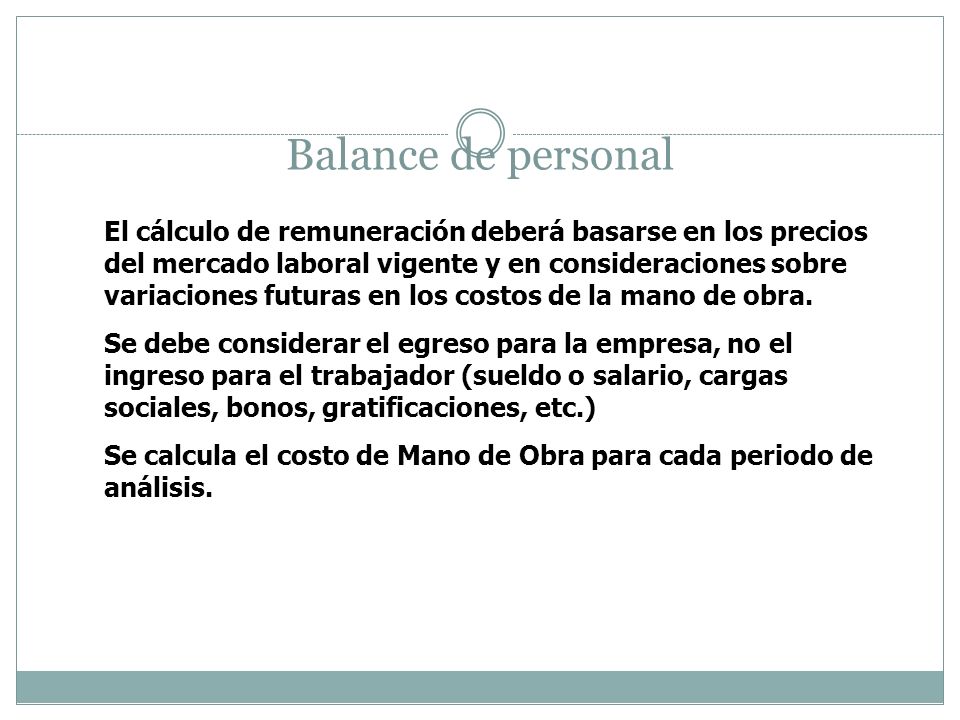

45 Balance de personal El cálculo de remuneración deberá basarse en los precios del mercado laboral vigente y en consideraciones sobre variaciones futuras en los costos de la mano de obra. Se debe considerar el egreso para la empresa, no el ingreso para el trabajador (sueldo o salario, cargas sociales, bonos, gratificaciones, etc.) Se calcula el costo de Mano de Obra para cada periodo de análisis.

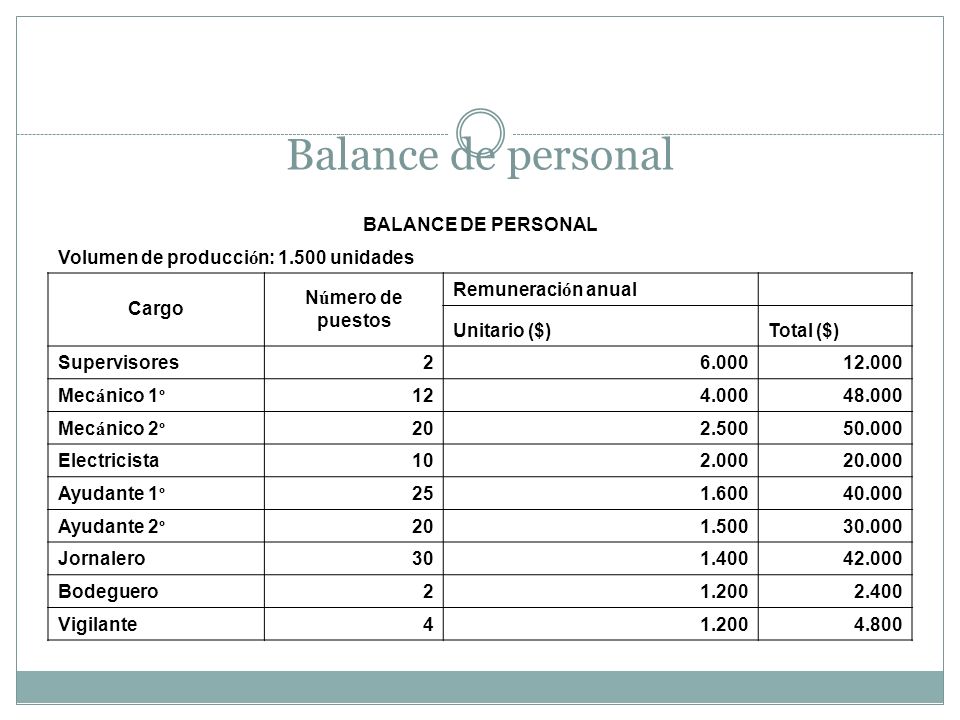

46 Balance de personal BALANCE DE PERSONAL Volumen de producci ó n: unidades Cargo Número de puestos Remuneraci ó n anual Unitario ($)Total ($) Supervisores Mec á nico 1 º Mec á nico 2 º Electricista Ayudante 1 º Ayudante 2 º Jornalero Bodeguero Vigilante

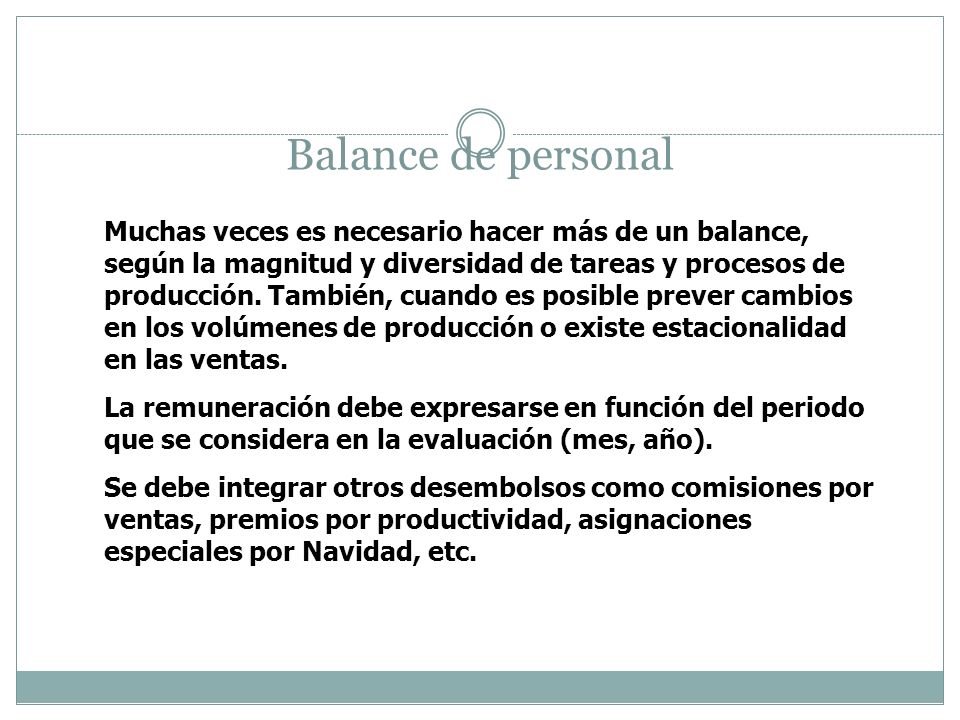

47 Balance de personal Muchas veces es necesario hacer más de un balance, según la magnitud y diversidad de tareas y procesos de producción. También, cuando es posible prever cambios en los volúmenes de producción o existe estacionalidad en las ventas. La remuneración debe expresarse en función del periodo que se considera en la evaluación (mes, año). Se debe integrar otros desembolsos como comisiones por ventas, premios por productividad, asignaciones especiales por Navidad, etc.

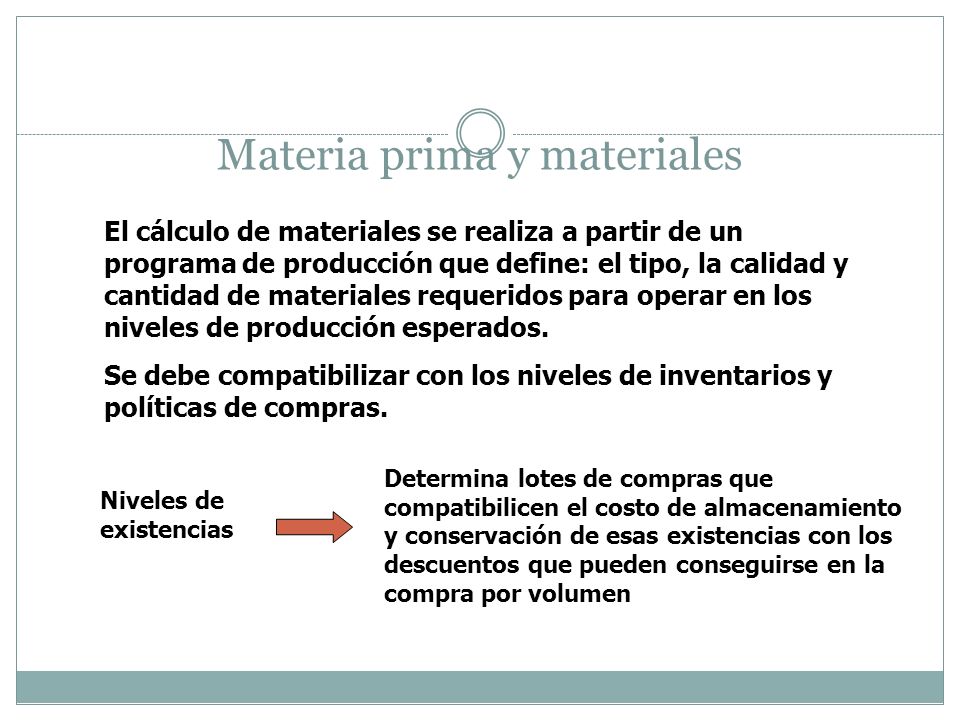

48 Materia prima y materiales El cálculo de materiales se realiza a partir de un programa de producción que define: el tipo, la calidad y cantidad de materiales requeridos para operar en los niveles de producción esperados. Se debe compatibilizar con los niveles de inventarios y políticas de compras. Niveles de existencias Determina lotes de compras que compatibilicen el costo de almacenamiento y conservación de esas existencias con los descuentos que pueden conseguirse en la compra por volumen

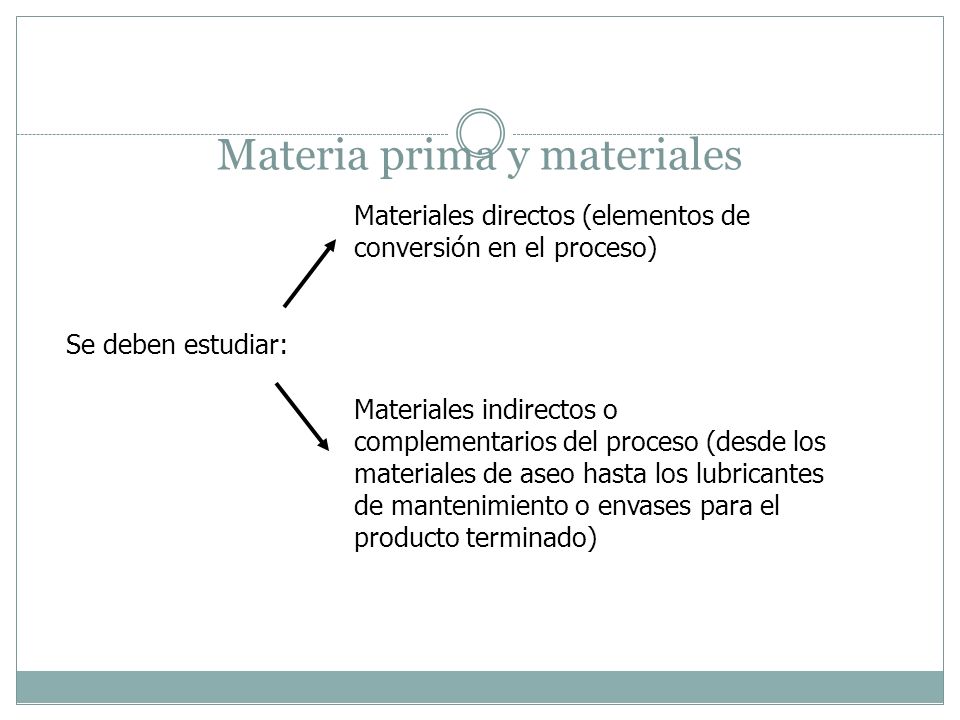

49 Materia prima y materiales Se deben estudiar: Materiales directos (elementos de conversión en el proceso) Materiales indirectos o complementarios del proceso (desde los materiales de aseo hasta los lubricantes de mantenimiento o envases para el producto terminado)

50 Materia prima y materiales Se determina el costo para cada periodo de análisis y de acuerdo al volumen de producción, al igual que la mano de obra. Es necesario determinar coeficientes de consumo para los distintos materiales. Existen algunos materiales e insumos que deben ser importados, se debe especificar el costo FOB y CIF, así también todas las variables que permitan caracterizar los efectos sobre el proyecto (país de origen, tipo de flete, etc.)

51 Materia prima y materiales BALANCE DE MATERIALES Volumen de producci ó n: unidades Material Unidad de medidad Cantidad Costo anual Unitario ($)Total ($) Harinaqq Az ú cartoneladas Grasas hidrogenadaskilos Lechelitros Agentes leudanteskilos Salkilos Aromas naturaleslitros Envasesunidades

52 Materia prima y materiales Existen muchos costos que por su índole no pueden agruparse en torno a una variable común y se realiza un balance de insumos generales: - Agua potable - Energía eléctrica - Combustible - Seguros - Alquileres - Etc.

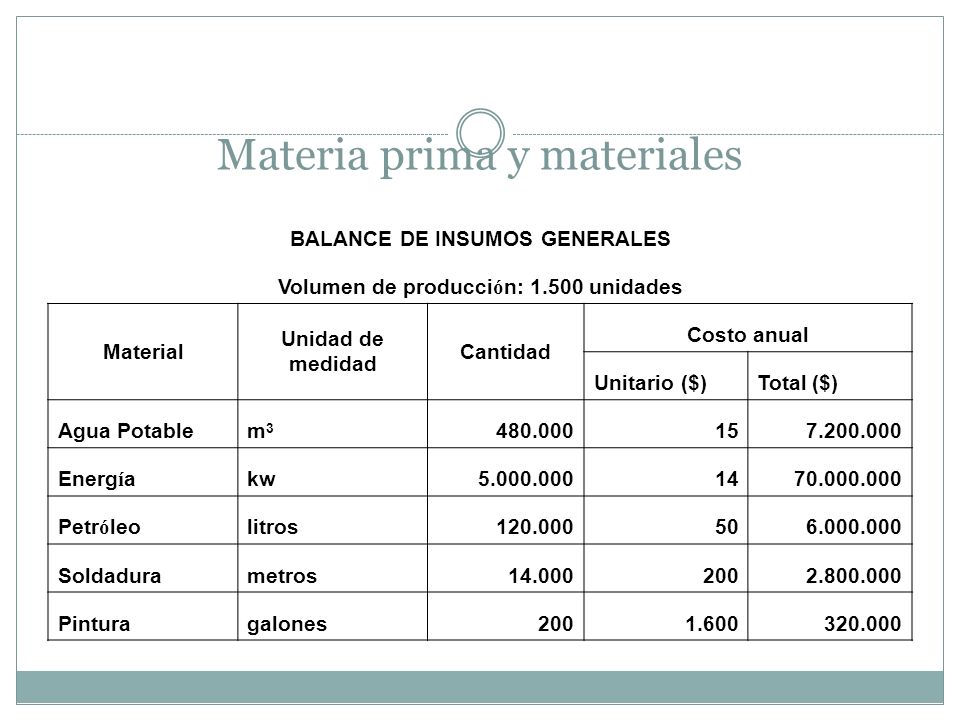

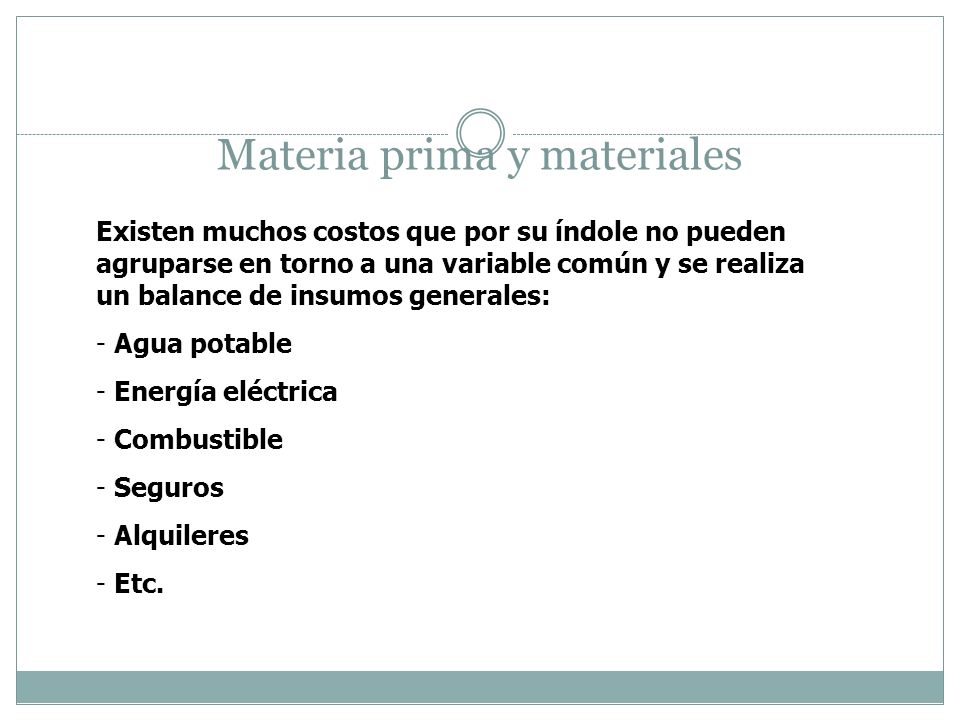

53 Materia prima y materiales BALANCE DE INSUMOS GENERALES Volumen de producci ó n: unidades Material Unidad de medidad Cantidad Costo anual Unitario ($)Total ($) Agua Potablem3m Energ í akw Petr ó leolitros Soldadurametros Pinturagalones

54 Elección entre alternativas tecnológicas Supuesto: Los ingresos son iguales para todas las alternativas tecnológicas Elegir la alternativa que tenga el menor valor actualizado de sus costos Tecnología con altos costos de capital y bajos costos de operación Tecnología con baja inversión y altos costos de operación El valor actualizado de ambos calendarios de desembolsos se modificará con variaciones en la tasa de descuento 1. Guadagni

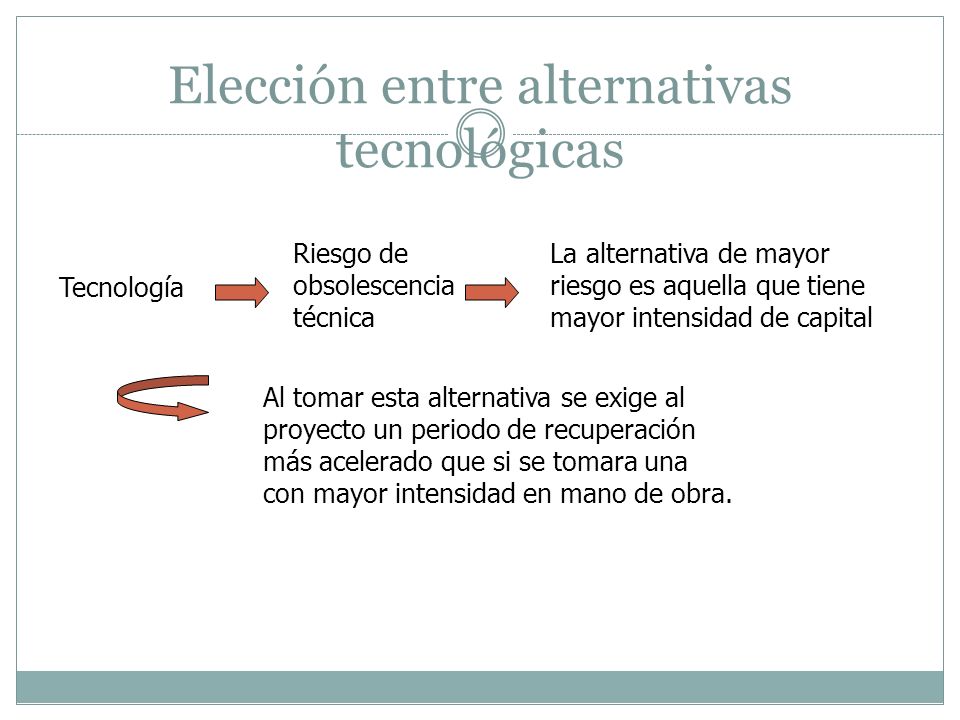

55 Elección entre alternativas tecnológicas La alternativa de mayor riesgo es aquella que tiene mayor intensidad de capital Riesgo de obsolescencia técnica Tecnología Al tomar esta alternativa se exige al proyecto un periodo de recuperación más acelerado que si se tomara una con mayor intensidad en mano de obra.

56 Elección entre alternativas tecnológicas Supuesto: Los ingresos son iguales para todas las alternativas tecnológicas Calcular el costo de las diferentes tecnologías, pero a distintos volúmenes de producción Cada tecnología presenta una estructura de costos diferentes ante variaciones en la capacidad. 2. Dervitsiotis

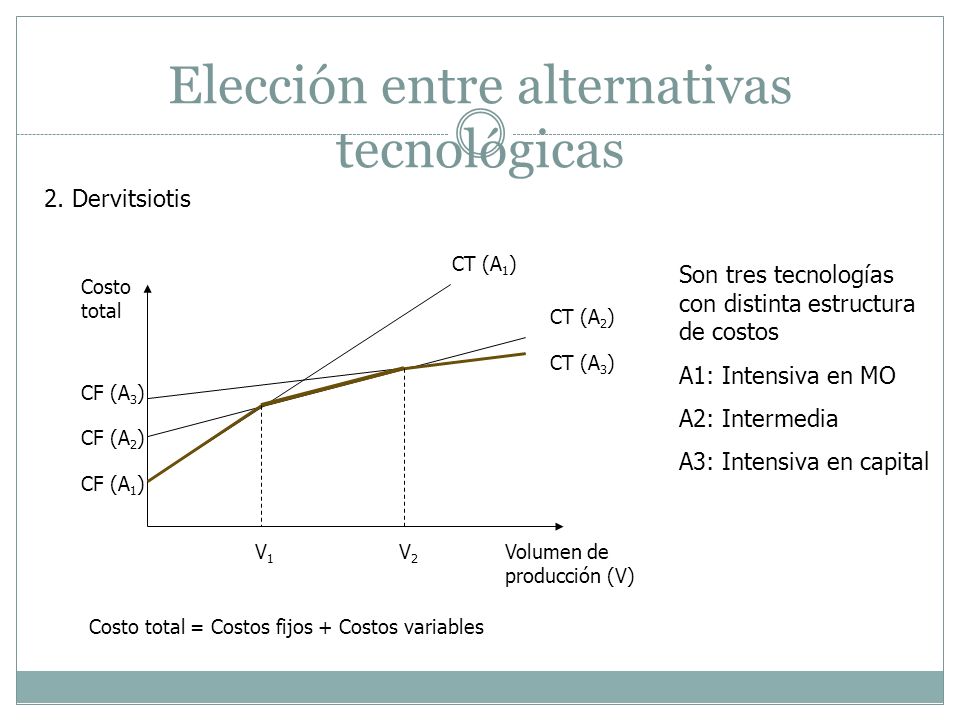

57 Elección entre alternativas tecnológicas 2. Dervitsiotis CF (A 1 ) CF (A 2 ) CF (A 3 ) Costo total Volumen de producción (V) V1V1 V2V2 CT (A 1 ) CT (A 2 ) CT (A 3 ) Son tres tecnologías con distinta estructura de costos A1: Intensiva en MO A2: Intermedia A3: Intensiva en capital Costo total = Costos fijos + Costos variables

58 Elección entre alternativas tecnológicas 2. Dervitsiotis Costo Volumen de producción Costo total Costo variable Costo fijo Funciones lineales de costo respecto a volumen

59 Elección entre alternativas tecnológicas En este método no se considera tres factores importantes: a)La estructura de costos fijos y variables cambia a distintos niveles de producción b)Las alternativas tecnológicas podrían implicar cambios en las características del producto y en consecuencia, en los precios c)Existen otros costos indirectos relevantes como los impuestos y el costo de capital 2. Dervitsiotis Puede existir economías de escala ante aumentos en los volúmenes de producción

60 Elección entre alternativas tecnológicas 3. Sapag Costo Volumen de producción Costo total Costo variable Costo fijo Funciones no lineales de costo respecto a volumen

61 Elección entre alternativas tecnológicas 3. Sapag Costo Volumen de producción Alt 1 Alt 2 Se incorporan todos los elementos en el costo paralelamente debe realizar un análisis de recuperación de la inversión y costo de capital.
