La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

del Presupuesto Participativo por Resultados

Presentaciones similares

Presentación del tema: "del Presupuesto Participativo por Resultados"— Transcripción de la presentación:

1 del Presupuesto Participativo por Resultados
MUNICIPALIDAD DE INDEPENDENCIA Proceso del Presupuesto Participativo por Resultados 2012 Mayo, 2011

2 PLAN DE DESARROLLO CONCERTADO

3 PLAN DE DESARROLLO CONCERTADO (PDC)

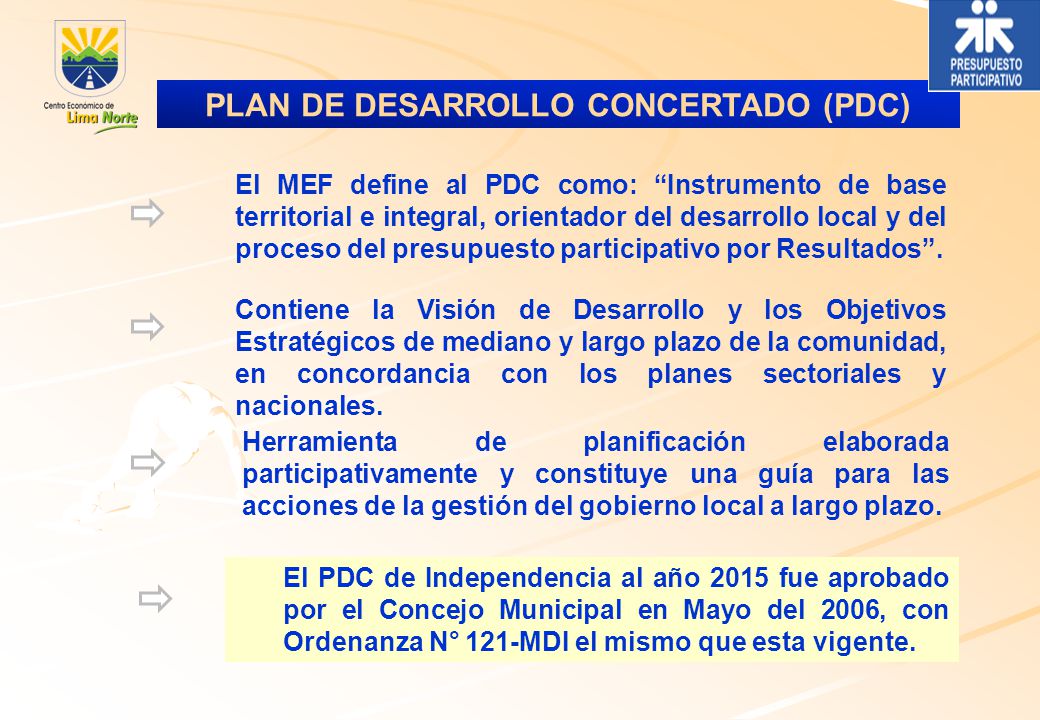

El MEF define al PDC como: “Instrumento de base territorial e integral, orientador del desarrollo local y del proceso del presupuesto participativo por Resultados”. Contiene la Visión de Desarrollo y los Objetivos Estratégicos de mediano y largo plazo de la comunidad, en concordancia con los planes sectoriales y nacionales. Herramienta de planificación elaborada participativamente y constituye una guía para las acciones de la gestión del gobierno local a largo plazo. El PDC de Independencia al año 2015 fue aprobado por el Concejo Municipal en Mayo del 2006, con Ordenanza N° 121-MDI el mismo que esta vigente.

4 Estrategia de Desarrollo

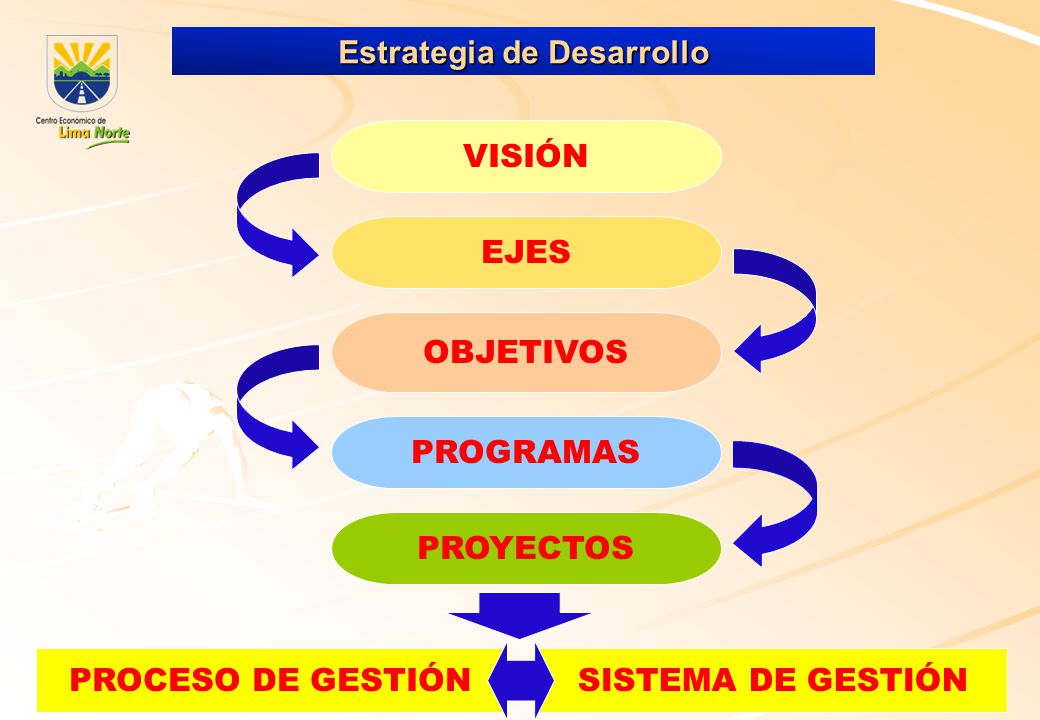

VISIÓN EJES OBJETIVOS PROGRAMAS PROYECTOS PROCESO DE GESTIÓN SISTEMA DE GESTIÓN

5 VISION “Independencia es el Centro Económico de Lima Norte, integrado, seguro y saludable, con valores e identidad para el desarrollo, con igualdad de oportunidades, que tiene un gobierno local democrático y una población organizada y participativa”

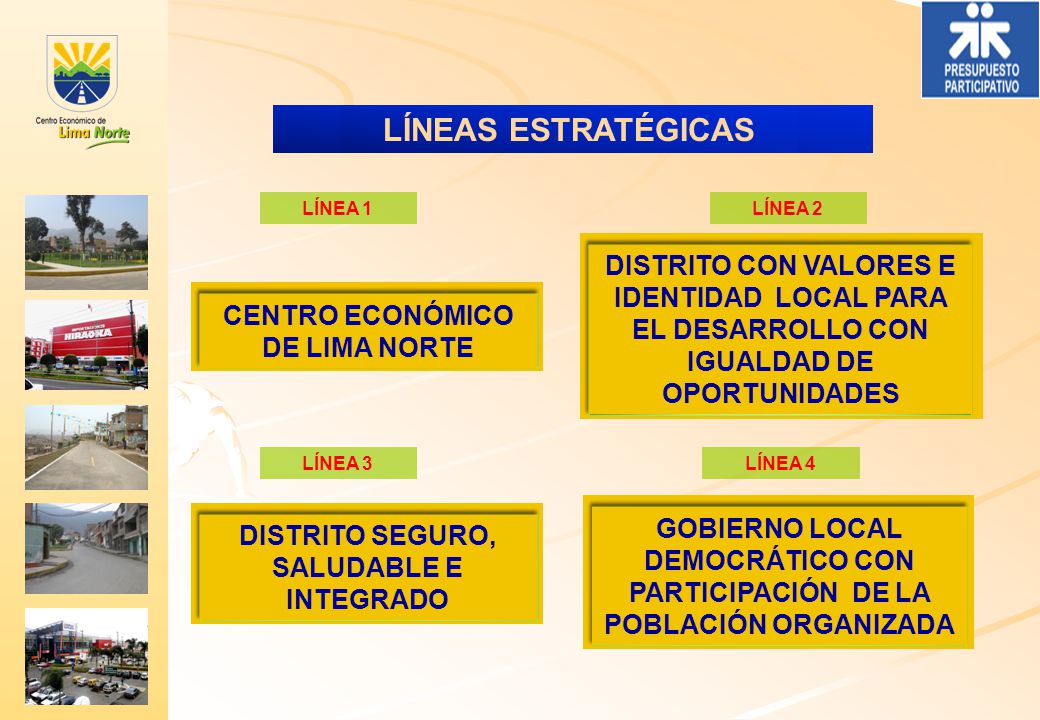

6 CENTRO ECONÓMICO DE LIMA NORTE DISTRITO SEGURO, SALUDABLE E INTEGRADO
LÍNEAS ESTRATÉGICAS LÍNEAS ESTRATÉGICAS LÍNEA 1 LÍNEA 2 DISTRITO CON VALORES E IDENTIDAD LOCAL PARA EL DESARROLLO CON IGUALDAD DE OPORTUNIDADES CENTRO ECONÓMICO DE LIMA NORTE LÍNEA 3 LÍNEA 4 GOBIERNO LOCAL DEMOCRÁTICO CON PARTICIPACIÓN DE LA POBLACIÓN ORGANIZADA DISTRITO SEGURO, SALUDABLE E INTEGRADO

7 PROCESO DE PRESUPUESTO PARTICIPATIVO POR RESULTADOS 2012

8 Presupuesto Participativo

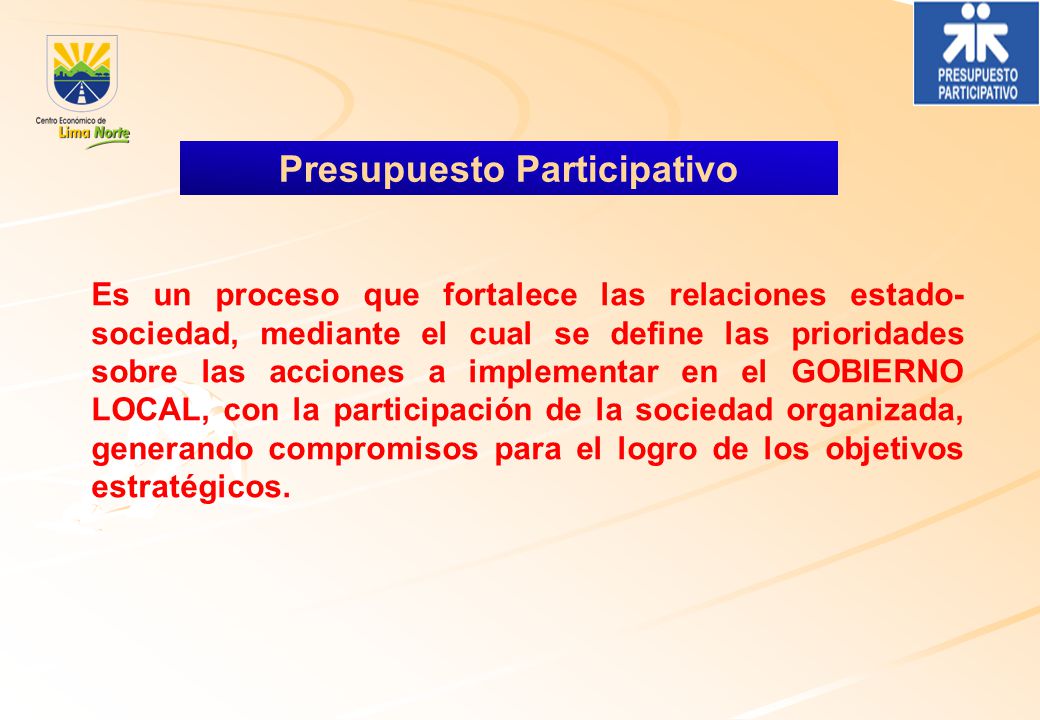

Es un proceso que fortalece las relaciones estado-sociedad, mediante el cual se define las prioridades sobre las acciones a implementar en el GOBIERNO LOCAL, con la participación de la sociedad organizada, generando compromisos para el logro de los objetivos estratégicos.

9 Presupuesto Participativo
.- Este proceso debe estar orientado a la solución de los problemas prioritarios con la finalidad que los proyectos de inversión estén claramente articulados a productos y resultados específicos que la población necesite. .- Particularmente en los aspectos que el PDC se consideran mas urgentes para el desarrollo regional o local, evitando de este modo ineficiencias en la asignación de los recursos públicos

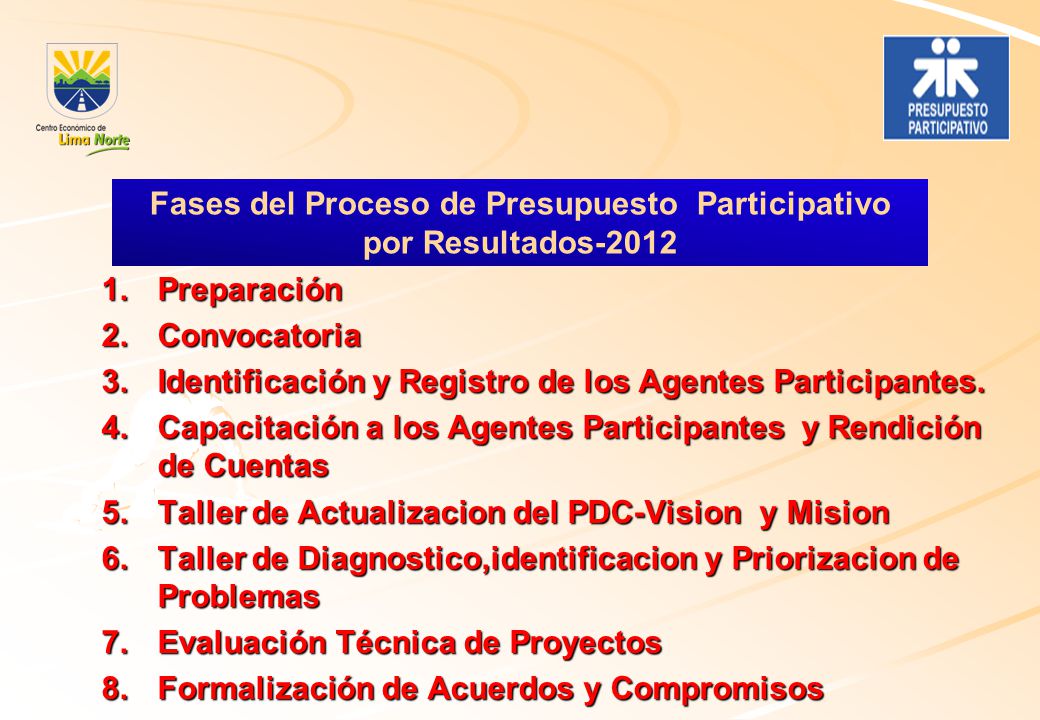

10 Fases del Proceso de Presupuesto Participativo por Resultados-2012
Preparación Convocatoria Identificación y Registro de los Agentes Participantes. Capacitación a los Agentes Participantes y Rendición de Cuentas Taller de Actualizacion del PDC-Vision y Mision Taller de Diagnostico,identificacion y Priorizacion de Problemas Evaluación Técnica de Proyectos Formalización de Acuerdos y Compromisos

11 Fases del PRESUPUESTO PARTICIPATIVO
4. Capacitación de agentes Participantes y Rendición de Cuentas 2. Convocatoria 1. Preparación 3. Identificación, registro de Agentes participantes 5. Talleres de Actualización PDC Fases del PRESUPUESTO PARTICIPATIVO 6. Taller de diagnostico Priorización de Problemas 7.Evaluacion técnica de Proyectos 8. Formalización de acuerdos y compromisos

12 SISTEMA NACIONAL DE INVERSIÓN PÚBLICA
SNIP

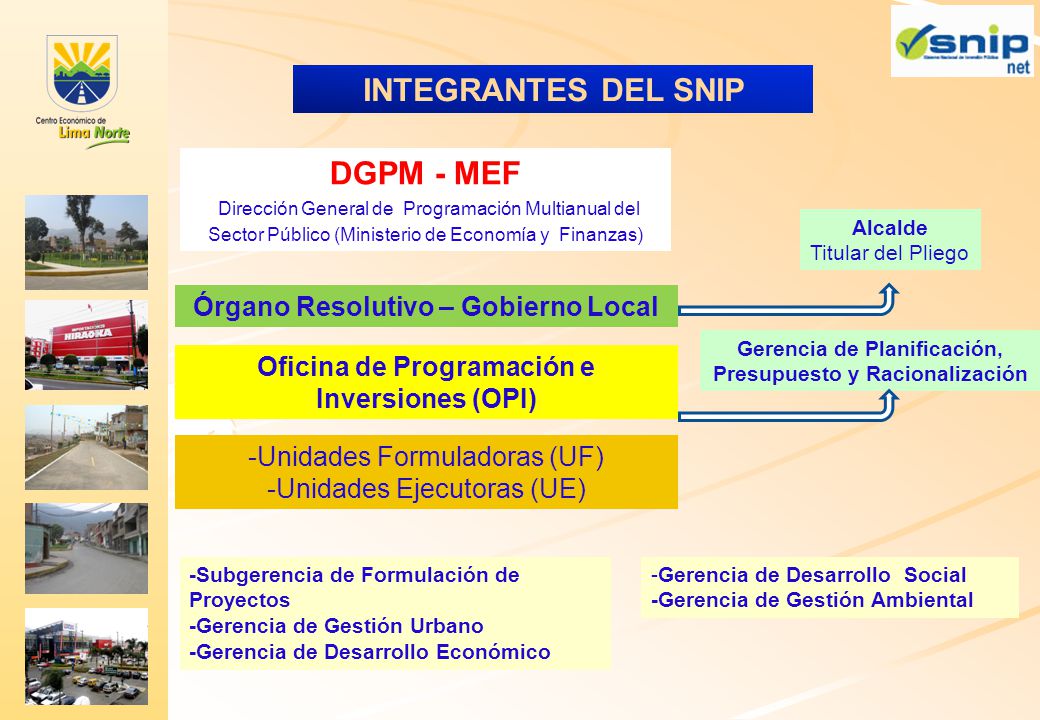

13 INTEGRANTES DEL SNIP DGPM - MEF Órgano Resolutivo – Gobierno Local
Dirección General de Programación Multianual del Sector Público (Ministerio de Economía y Finanzas) Alcalde Titular del Pliego Órgano Resolutivo – Gobierno Local Gerencia de Planificación, Presupuesto y Racionalización Oficina de Programación e Inversiones (OPI) -Unidades Formuladoras (UF) -Unidades Ejecutoras (UE) -Subgerencia de Formulación de Proyectos -Gerencia de Gestión Urbano -Gerencia de Desarrollo Económico -Gerencia de Desarrollo Social -Gerencia de Gestión Ambiental

14 Herramienta utilizada para mejorar la calidad de la inversión
¿QUE PROPONE EL SNIP? El Sistema Nacional de Inversión Pública, como instrumento de gestión moderna, busca que se ejecuten proyectos “buenos” (es decir, aquellos que sean sostenibles y más rentables desde la perspectiva económica y/o social) en función de lineamientos de Política. Baja calidad de la Inversión Pública Mayor calidad de la Inversión Pública SNIP PROYECTOS BUENOS Aplicando el “Ciclo de Proyecto” Herramienta utilizada para mejorar la calidad de la inversión PROYECTOS BUENOS PROYECTOS MALOS

15 PROYECTOS “MALOS” (sin SNIP)

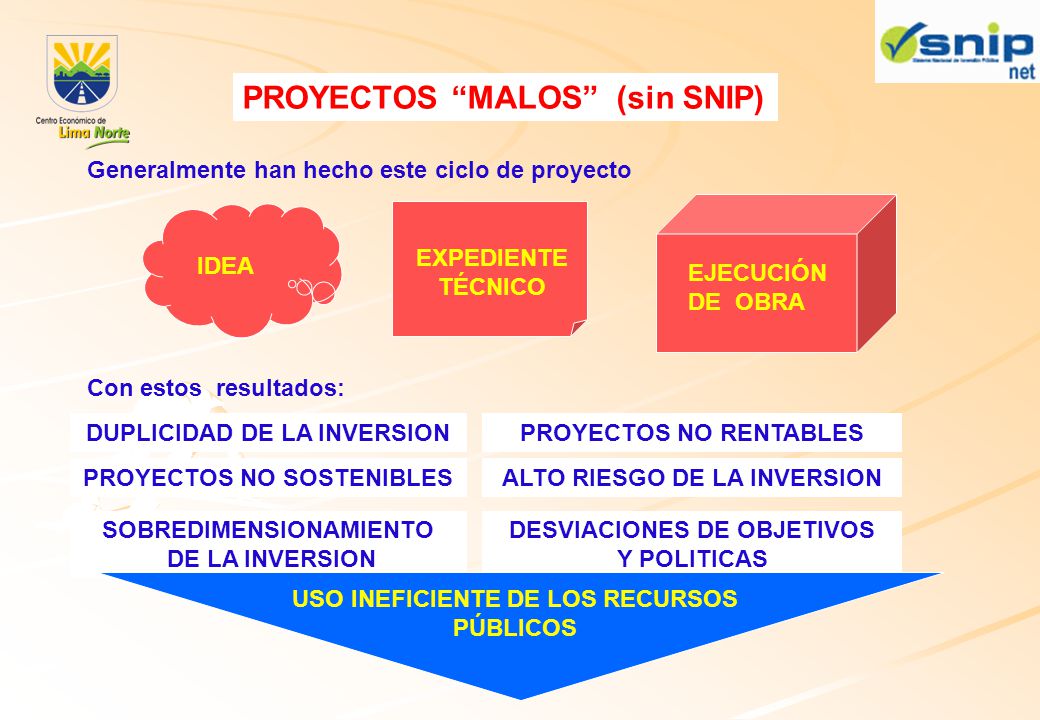

Generalmente han hecho este ciclo de proyecto EJECUCIÓN DE OBRA EXPEDIENTE TÉCNICO IDEA Con estos resultados: DUPLICIDAD DE LA INVERSION PROYECTOS NO RENTABLES PROYECTOS NO SOSTENIBLES ALTO RIESGO DE LA INVERSION SOBREDIMENSIONAMIENTO DE LA INVERSION DESVIACIONES DE OBJETIVOS Y POLITICAS USO INEFICIENTE DE LOS RECURSOS PÚBLICOS

16 ¿CÓMO SE GARANTIZA EL LOGRO DE UN “PROYECTO BUENO”?

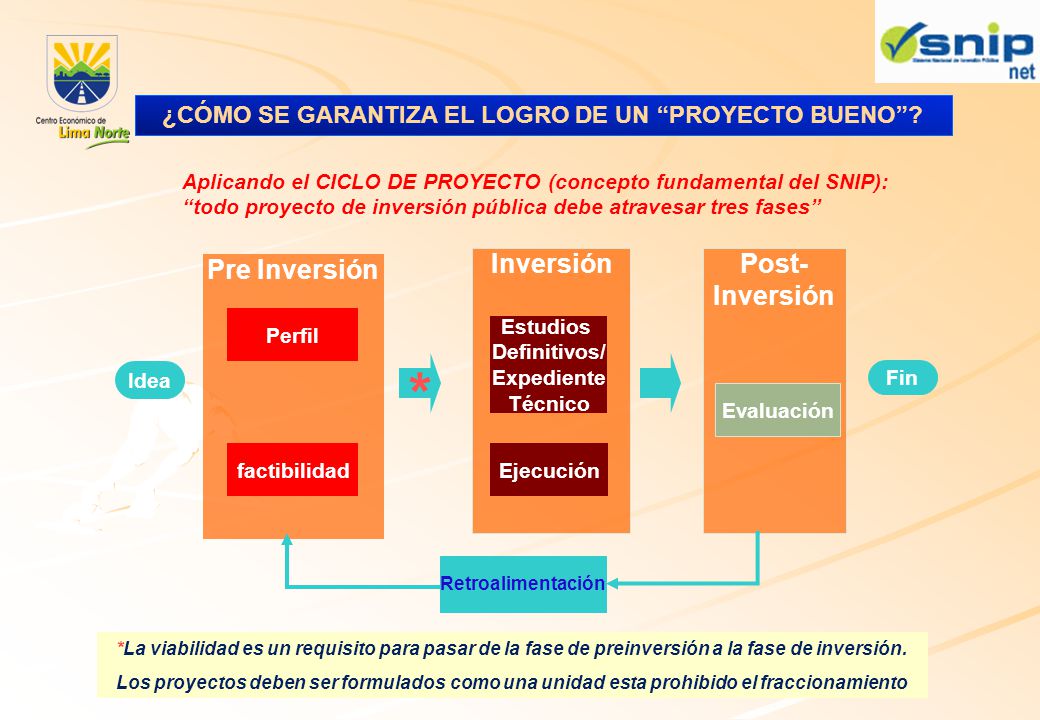

Aplicando el CICLO DE PROYECTO (concepto fundamental del SNIP): “todo proyecto de inversión pública debe atravesar tres fases” Inversión Post- Inversión Pre Inversión Perfil Estudios Definitivos/ Expediente Técnico * Idea Fin Evaluación factibilidad Ejecución Retroalimentación *La viabilidad es un requisito para pasar de la fase de preinversión a la fase de inversión. Los proyectos deben ser formulados como una unidad esta prohibido el fraccionamiento

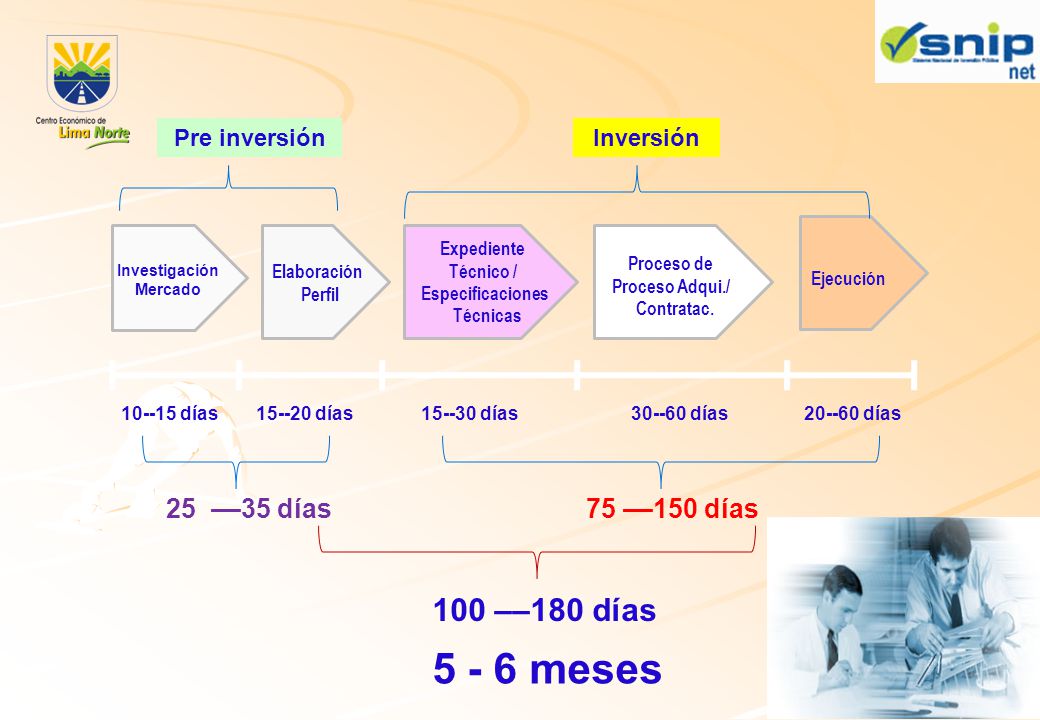

17 Proceso de Proceso Adqui./ Investigación Mercado
Pre inversión Inversión Expediente Técnico / Especificaciones Técnicas Proceso de Proceso Adqui./ Contratac. Investigación Mercado Elaboración Perfil Ejecución días días días días días 25 ––35 días 75 ––150 días 100 ––180 días 5 - 6 meses

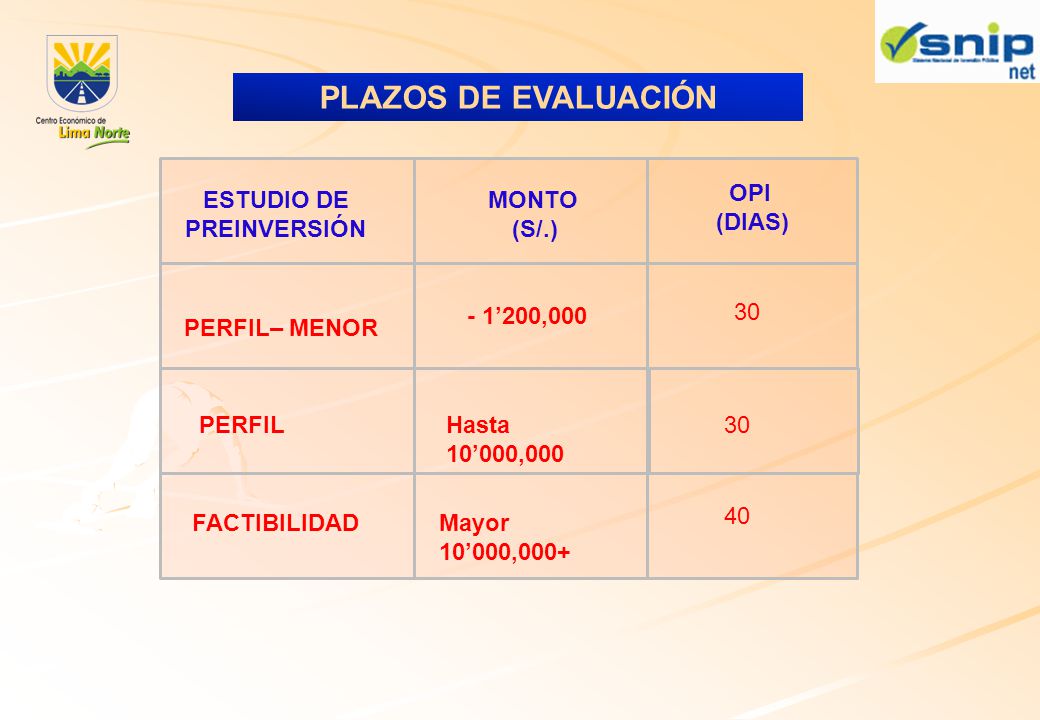

18 ESTUDIO DE PREINVERSIÓN
PLAZOS DE EVALUACIÓN OPI (DIAS) ESTUDIO DE PREINVERSIÓN MONTO (S/.) - 1’200,000 30 PERFIL– MENOR PERFIL Hasta 10’000,000 30 40 FACTIBILIDAD Mayor 10’000,000+ 18

19 Causas de Modificación de un PIP
Procede cuando se han producido modificaciones en: Componentes El monto de inversión. Las metas físicas Las alternativas técnicas Modificaciones en los arreglos institucionales previstos.

20 ¿CUÁNDO UN PROYECTO ES VIABLE?
Un proyecto se declara viable cuando a través del estudio de preinversión ha demostrado ser: beneficios Socialmente rentable costos Sostenible Aceptación Recursos Compatible con las políticas y normas

21 IDENTIFICACIÓN DE PROYECTOS

22 ESTRUCTURA DE UN PROYECTO DE INVERSION PUBLICA
MODULO 1: ASPECTOS GENERALES MODULO 2: IDENTIFICACION MODULO 3: FORMULACION MODULO 4: EVALUCION MODULO 5: CONCLUSIONES Y RECOMENDACIONES

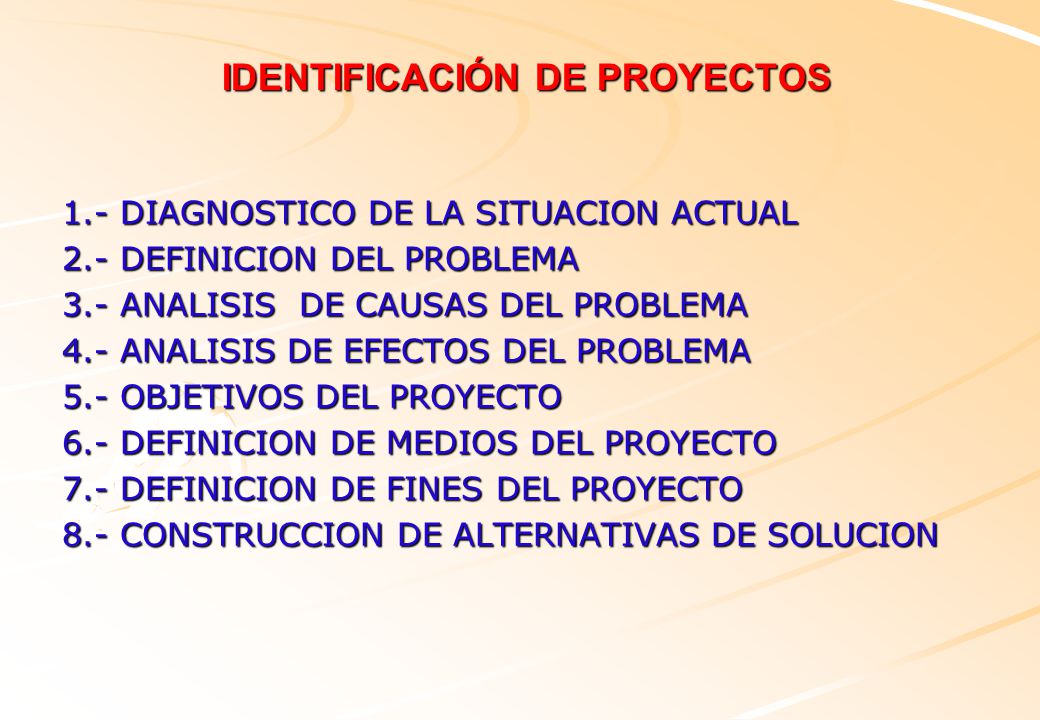

23 IDENTIFICACIÓN DE PROYECTOS
1.- DIAGNOSTICO DE LA SITUACION ACTUAL 2.- DEFINICION DEL PROBLEMA 3.- ANALISIS DE CAUSAS DEL PROBLEMA 4.- ANALISIS DE EFECTOS DEL PROBLEMA 5.- OBJETIVOS DEL PROYECTO 6.- DEFINICION DE MEDIOS DEL PROYECTO 7.- DEFINICION DE FINES DEL PROYECTO 8.- CONSTRUCCION DE ALTERNATIVAS DE SOLUCION

24

25 EL DIAGNOSTICO DIAGNOSTICO
Antecedentes, intentos de solución anterior El diagnóstico socioeconómico de la población delimitada por el por el área de estudio y el rea de estudio y el área de influencia del problema. El diagnóstico de la situación actual en torno al servicio n actual en torno al servicio público El Análisis de involucrados , que es la identificación de las perspectivas e intereses de los agentes involucrados en el problema DIAGNOSTICO UN ADECUADO DIAGNOSTICO GARANTIZA UNA BUENA IDENTIFICACION DEL PROBLEMA

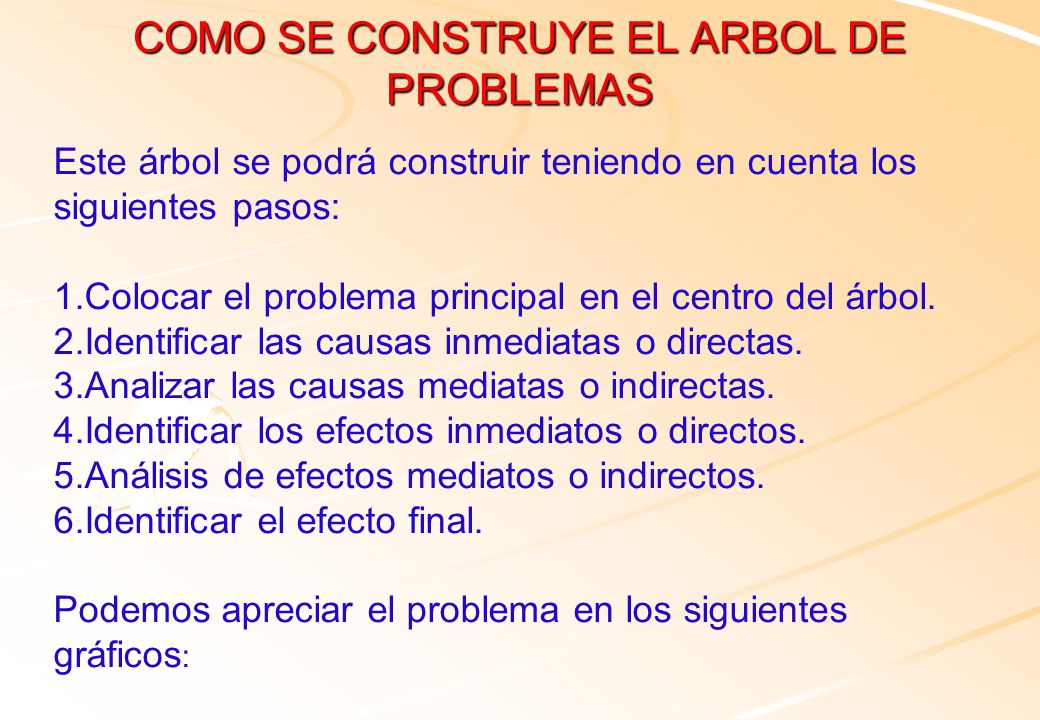

26 COMO SE CONSTRUYE EL ARBOL DE PROBLEMAS
Este árbol se podrá construir teniendo en cuenta los siguientes pasos: 1.Colocar el problema principal en el centro del árbol. 2.Identificar las causas inmediatas o directas. 3.Analizar las causas mediatas o indirectas. 4.Identificar los efectos inmediatos o directos. 5.Análisis de efectos mediatos o indirectos. 6.Identificar el efecto final. Podemos apreciar el problema en los siguientes gráficos:

27 ¿QUÉ ES UN PROBLEMA? Es un componente de la realidad que se requiere modificar. Un problema no es la ausencia de una solución, si no un estado existente negativo. El problema central debe estar sustentado con estadísticas en el diagnóstico.

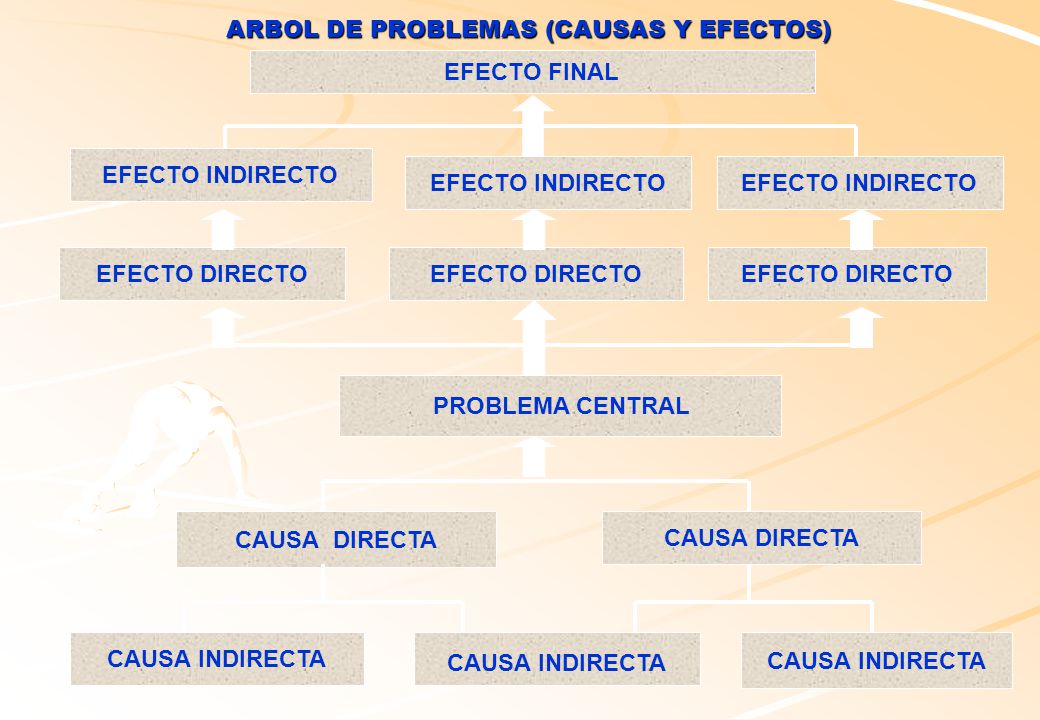

28 ARBOL DE PROBLEMAS (CAUSAS Y EFECTOS)
EFECTO FINAL EFECTO INDIRECTO EFECTO INDIRECTO EFECTO INDIRECTO EFECTO DIRECTO EFECTO DIRECTO EFECTO DIRECTO PROBLEMA CENTRAL CAUSA DIRECTA CAUSA DIRECTA CAUSA INDIRECTA CAUSA INDIRECTA CAUSA INDIRECTA

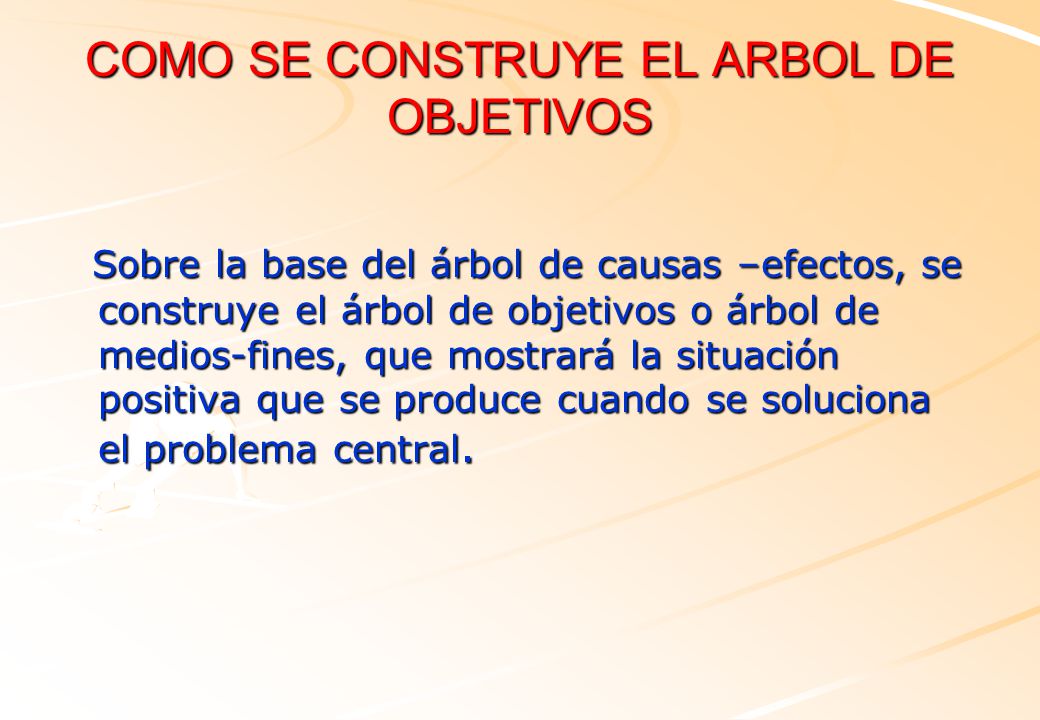

29 COMO SE CONSTRUYE EL ARBOL DE OBJETIVOS
Sobre la base del árbol de causas –efectos, se construye el árbol de objetivos o árbol de medios-fines, que mostrará la situación positiva que se produce cuando se soluciona el problema central.

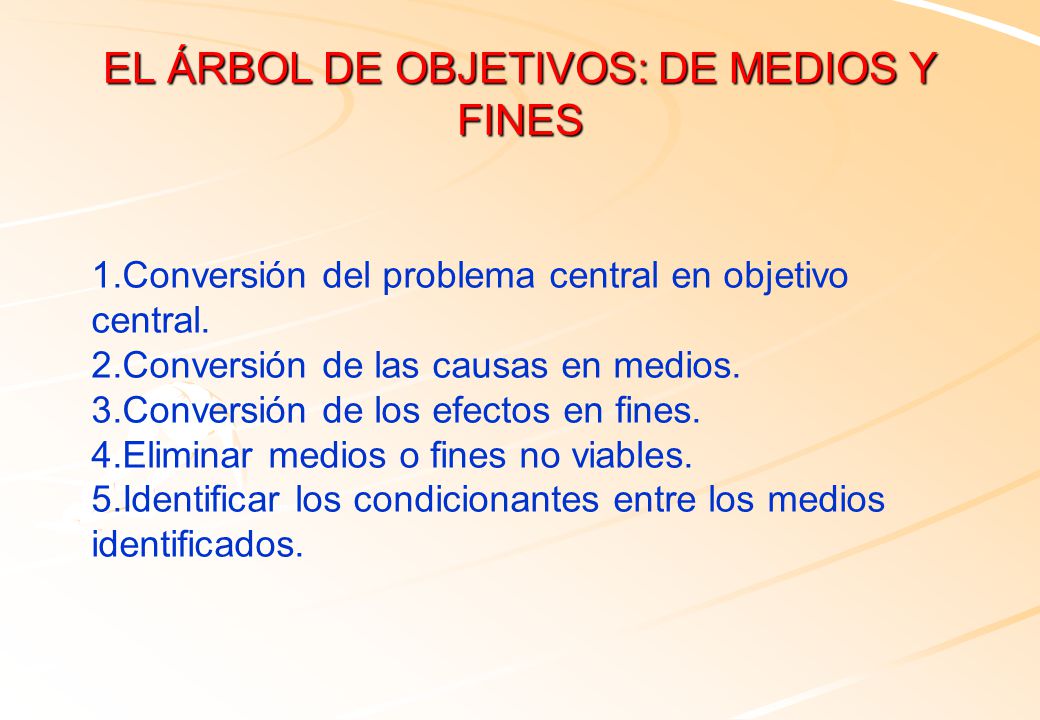

30 EL ÁRBOL DE OBJETIVOS: DE MEDIOS Y FINES
1.Conversión del problema central en objetivo central. 2.Conversión de las causas en medios. 3.Conversión de los efectos en fines. 4.Eliminar medios o fines no viables. 5.Identificar los condicionantes entre los medios identificados.

31 ARBOL DE OBJETIVOS (MEDIOS Y FINES)
FIN ULTIMO (OBJETIVO DE DESARROLLO) FIN INDIRECTO FIN INDIRECTO FIN INDIRECTO FIN DIRECTO FIN DIRECTO FIN DIRECTO OBJETIVO CENTRAL MEDIO FUNDAMENTAL 1ER NIVEL MEDIO FUNDAMENTAL 1ER NIVEL MEDIO FUNDAMENTAL 2DO NIVEL MEDIO FUNDAMENTAL 2DO NIVEL MEDIO FUNDAMENTAL 2DO NIVEL

32 ÁRBOL DE MEDIOS FUNDAMENTALES Y ACCIONES PROPUESTAS

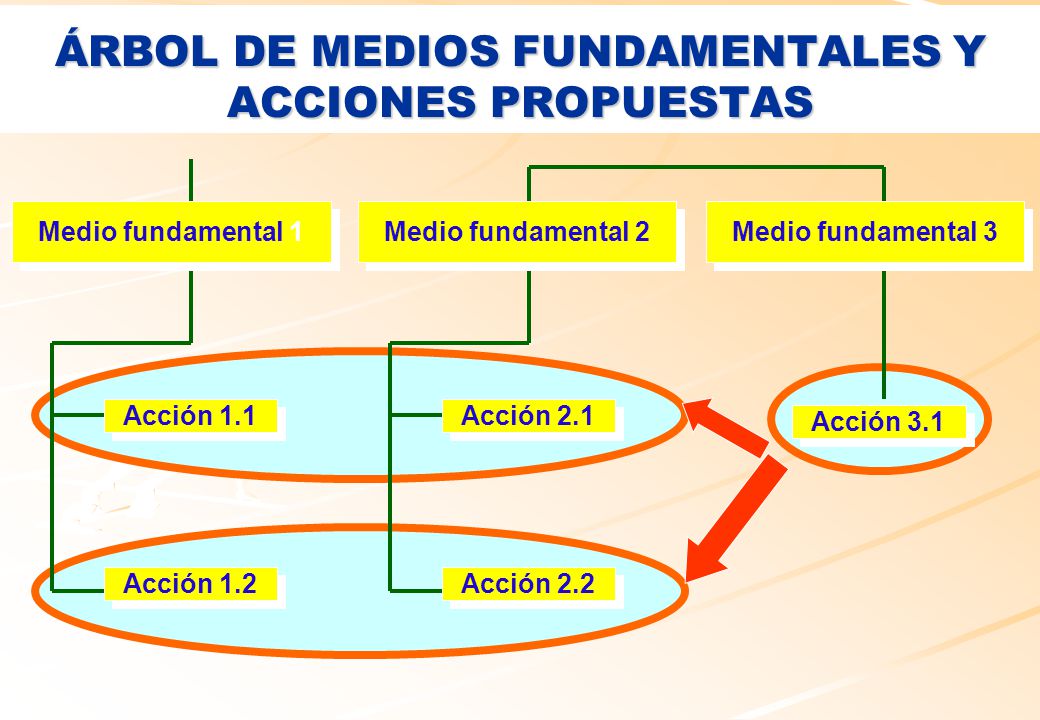

Medio fundamental 1 Medio fundamental 2 Medio fundamental 3 Acción 1.1 Acción 2.1 Acción 3.1 Acción 1.2 Acción 2.2

33 CASO PRACTICO

34 FICHA CON INFORMACIÓN MÍNIMA POR PROYECTO O ACCIÓN PRIORIZADA
REGIÓN / PROVINCIA / DISTRITO: AGENTE PARTICIPANTE QUE PROPONE EL PROYECTO O ACCIÓN: Nombre de la Acción / Proyecto: Problema priorizado al que corresponde Objetivo estratégico del Plan de Desarrollo Concertado al que contribuye: Problema específico que contribuye a solucionar / Potencialidad que aprovecha Identificación de alternativas de Solución (Qué acciones pueden desarrollarse para resolver el problema) Descripción de la Acción / Proyecto (detalle de la alternativa elegida)

35 Población Beneficiaria
(número y ubicación) Monto Total del proyecto (incluyendo costos de mantenimiento) Ejecutor: Entidad Responsable del Mantenimiento Fuente de Financiamiento (S/.) S/. Recursos Propios Transferencia del Gobierno Nacional * S/. ... S/. Total** Ejecución *** 20... 20... 20... Programación anual de la inversión S/. S/. S/.

36 Indicador de Medición del Desempeño
Nombre del indicador Unidad de Medida Valor a alcanzar al final del 20... Valor de referencia a alcanzar el 20... (si se trata de un proyecto en ejecución) Medio de verificación (fuente de información sobre el valor del indicador) * Especificar fuente específica de Transferencias como Fondos de Compensación Municipal, Canon, etc. ** Monto de los recursos totales requeridos para la ejecución de la acción o proyecto a lo largo de su desarrollo *** En caso se trate de proyectos en ejecución, se consignará el valor estimado a invertir en el año 20..

Descargar ppt "del Presupuesto Participativo por Resultados"

Presentaciones similares

Anuncios Google
