Planeación agregada La finalidad de los planes agregados es mostrar los costos directos implicados en el sistema ó entorno de producción, tales como: costos.

Presentaciones similares

Presentación del tema: "Planeación agregada La finalidad de los planes agregados es mostrar los costos directos implicados en el sistema ó entorno de producción, tales como: costos."— Transcripción de la presentación:

1 Planeación agregada La finalidad de los planes agregados es mostrar los costos directos implicados en el sistema ó entorno de producción, tales como: costos variables de producción, costo de mano de obra, costos de inventario, costos asociados con el faltante de una unidad, costos de contratación y despido, entre los más importantes. La estrategia de los planes agregados depende o esta en función de la capacidad económica y de infraestructura del negocio, de las políticas que lo rigen y de la etapa en la que se encuentra, del comportamiento de la demanda (mercado), de las estrategias y efectividad de los canales de distribución, y de otros tanto factores que al momento de planear se hacen presentes. El proceso de planeación agregada debe ser visto como un proceso que en gran medida depende de la fluctuación de la demanda. En un modelo estático, la incertidumbre de los elementos que componen el plan es mínima, en este escenario el sistema de producción podría adoptar políticas rígidas, como cero contrataciones y despidos, o un inventario relativamente de 0. La base de datos crítica para el desarrollo de un plan agregado es el pronóstico de ventas, y así como este último tiende a actualizarse ante los cambios de mercado, en el plan agregado, en caso de que tuviera que hacerse, se modificarían los elementos necesarios para el nuevo pronóstico. Los planes agregados deben ser flexibles, sencillos, descriptivos y comunicables, solo teniendo estas características se llegará a la efectividad del proceso de planeación agregada. Los planes agregados se sustentan en el uso de unidades agregadas, las cuales pueden definirse como aquellas que por su naturaleza implican un costo directo de producción. Como ejemplo: horas – hombre ú horas – máquina trabajadas. Es importante mencionar que no hay una receta para la creación de planes agregados efectivos, sin embargo, los autores de este tema concuerdan en algunas estrategias que pueden tomarse como base en el desarrollo de la propia.

2 Estrategias comunes de planeación agregada Estrategia de inventario cero: El objetivo de esta estrategia es lograr que el costo por manejo de inventario sea 0. Se manipula la mano de obra bajo contratación y despido. Esta estrategia es aceptable cuando la infraestructura de negocio es capaz de soportar el uso de inventario de producto terminado. También cuando la empresa ha decidido eliminar actividades innecesarias que no aportan valor al producto. Sin embargo resulta de alto riesgo ante los cambios bruscos de la demanda cuando los costos por contratación y/ó despido son elevados. Ante este tipo de cambio, la empresa podría enfrentarse a la decisión de un despido masivo, generar tiempo ocio, gestionar tiempo parcial e incluso enfrentarse a una reestructuración funcional para absorber este posible problema. Estrategia de fuerza de trabajo nivelada: Esta estrategia no significa un nivel de producción constante, ya que este último se encuentra en función del tiempo de producción y no solo de la mano de obra. La estrategia busca el equilibrio entre el inventario probablemente generado por los picos de demanda y los faltantes ocasionados por demandas bajas. Antes de decidirse por esta estrategia es necesario conocer el impacto que tienen las unidades faltantes en el comportamiento de la demanda. La importancia de un plan agregado radica en la cantidad de información que aporta al proceso de toma de decisiones, así como la característica particular que tiene para crear escenarios de producción y enfrentar de esta manera la incertidumbre normal que genera todo pronóstico de ventas. El enfoque en la creación del plan agregado depende en gran medida de la habilidad del planificador. Este problema se ha resuelto actualmente con el uso de la tecnología en donde se podría remarcar la creación y aceptación de software especializado en administración de operaciones. Para un mayor involucramiento se presentan problemas resueltos de diferentes referencias bibliográficas.

3 El año pasado, Precisión fabricó unidades de distintos tipos. Se trabajaron 260 días y se tuvo un promedio de 40 trabajadores. Los costos de producción, excluyendo la mano de obra no cambian en el horizonte de planeación y se ignoran. Además considere los siguientes datos: Costo de contratación = $450 / trabajador Costo de almacenaje = $5 unidad/mes Salarios y beneficios = $120 trabajador/día Costo de despido = $600 /trabajador Costo de orden atrasada = $15 unidad/mes Trabajadores disponibles = 35 Elabore los siguientes planes: Plan de inventario cero, Plan de fuerza de trabajo nivelada (con ordenes atrasadas y sin ordenes atrasadas) y plan mixto Pronóstico de la demanda agregada para engranes de precisión: MesEneroFebreroMarzoAbrilMayoJunioTotal Demanda (cajas) Días hábiles/mes

4 Calculamos la capacidad promedio por trabajador, basándonos en los datos históricos: –41382/(260*40) = 3.97 = 4 unidades/trabajador/día Con esta información, creamos el plan de inventario 0: MesEneroFebreroMarzoAbrilMayoJunioTotal/promedio Demanda (cajas) Días hábiles/mes Trabajadores disponibles Trabajadores necesarios Trabajadores contratados Trabajadores despedidos Costo de contratación 0$ 4050$ $ 4950 Costo de despido $ $ 600$ 3600$ 2400$ 7800 Salarios$ 83160$ $ $ $ 97680$ 87120$ Días amortiguador tot Total$ 84360$ $ $ $ $ 89520$

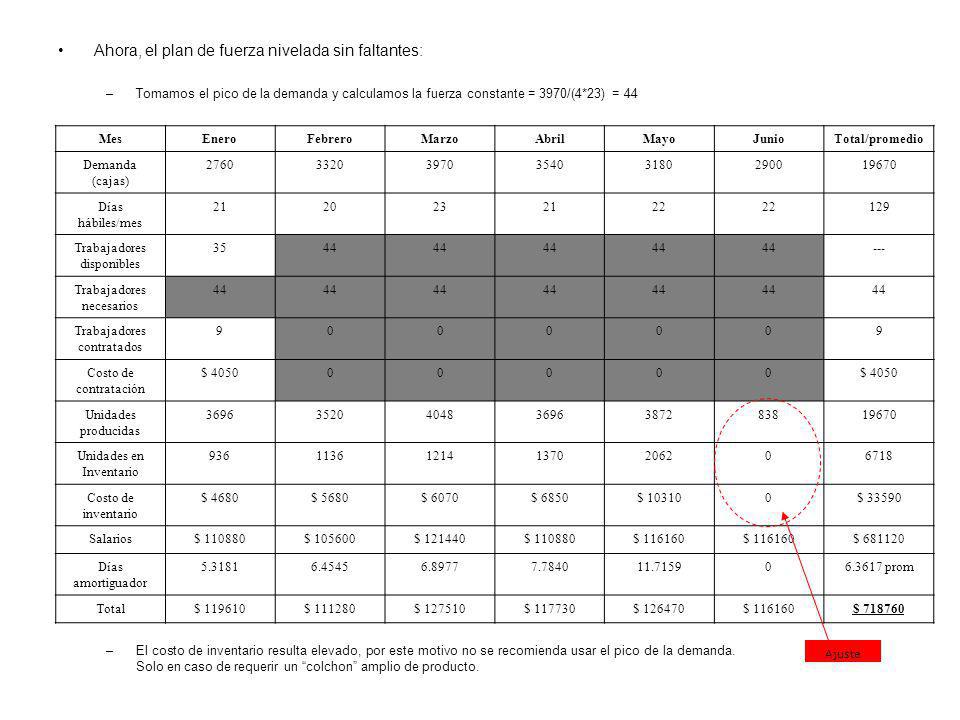

5 Ahora, el plan de fuerza nivelada sin faltantes: –Tomamos el pico de la demanda y calculamos la fuerza constante = 3970/(4*23) = 44 –El costo de inventario resulta elevado, por este motivo no se recomienda usar el pico de la demanda. Solo en caso de requerir un colchon amplio de producto. MesEneroFebreroMarzoAbrilMayoJunioTotal/promedio Demanda (cajas) Días hábiles/mes Trabajadores disponibles Trabajadores necesarios 44 Trabajadores contratados Costo de contratación $ Unidades producidas Unidades en Inventario Costo de inventario $ 4680$ 5680$ 6070$ 6850$ $ Salarios$ $ $ $ $ $ Días amortiguador prom Total$ $ $ $ $ $ $ Ajuste

6 Ahora, el plan de fuerza nivelada sin faltantes: –Se calcula la fuerza laboral utilizando los valores acumulados de los días/periodo y demanda. MesEneroFebreroMarzoAbrilMayoJunioTotal/promedio Demanda (cajas) Días hábiles/mes Demanda acumulada Días acumulados Máximo de trabajadores Trabajadores disponibles Trabajadores necesarios 40 Trabajadores contratados Costo de contratación $ $ 1800 Unidades producidas Unidades en Inventario Costo de inventario $ 3500$ 2400$ 950$ 50$ 17500$ 8150 Salarios$ $ 96000$ $ $ $ Días amortiguador prom Total$ $ 98400$ $ $ $ $ Ajuste

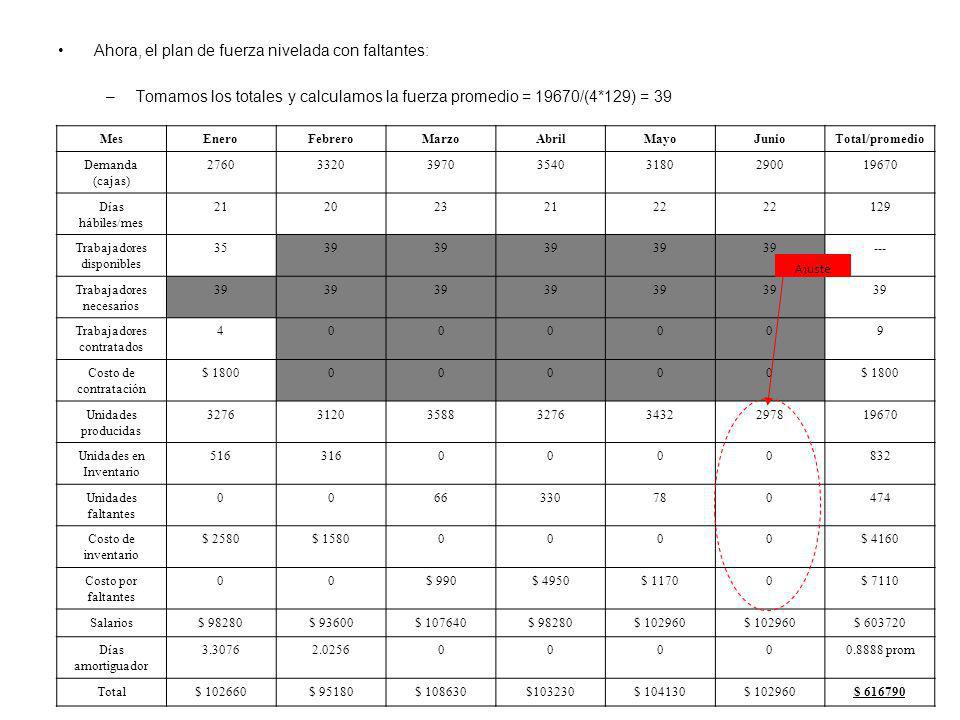

7 Ahora, el plan de fuerza nivelada con faltantes: –Tomamos los totales y calculamos la fuerza promedio = 19670/(4*129) = 39 MesEneroFebreroMarzoAbrilMayoJunioTotal/promedio Demanda (cajas) Días hábiles/mes Trabajadores disponibles Trabajadores necesarios 39 Trabajadores contratados Costo de contratación $ Unidades producidas Unidades en Inventario Unidades faltantes Costo de inventario $ 2580$ $ 4160 Costo por faltantes 00$ 990$ 4950$ 11700$ 7110 Salarios$ 98280$ 93600$ $ 98280$ $ Días amortiguador prom Total$ $ 95180$ $103230$ $ $ Ajuste

8 Revisemos gráficamente el comportamiento de los planes Demanda Vs. Producción

9 Costos mensuales de los planes

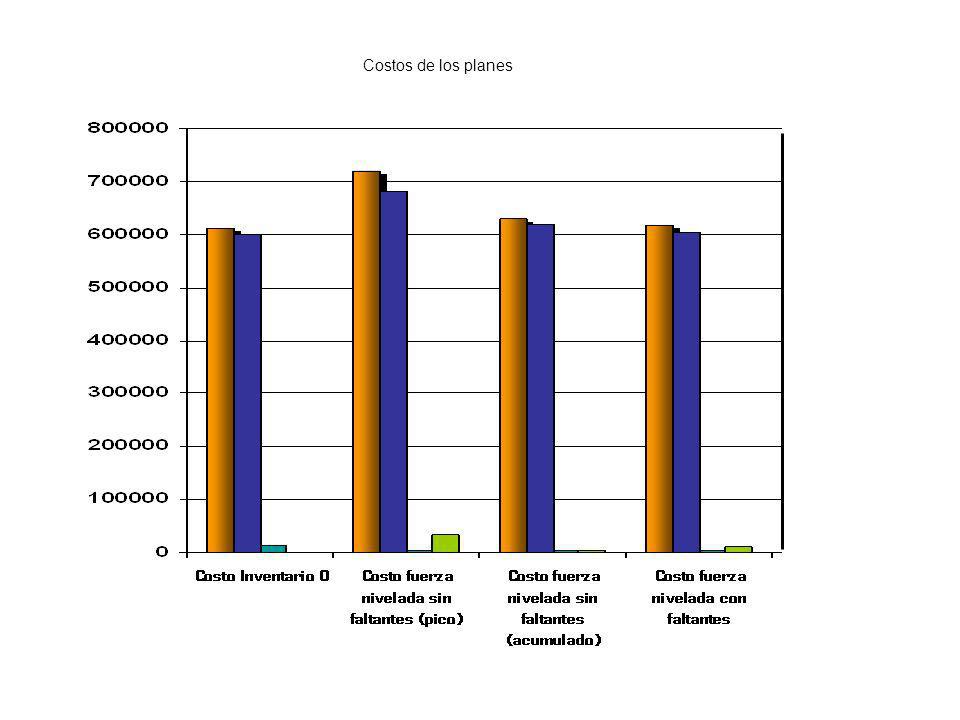

10 Costos de los planes

11 Poseidon meter, Inc. Fabrica una variedad de medidores de agua. Los datos del año pasado indican que un trabajador puede hacer, en promedio 100 medidores por periodo de seis semanas. El costo de almacenaje se calcula en $1 por medidor por periodo, las ordenes atrasadas, si se permiten, cuestan cerca de $2 por medidor por periodo. Se pueden contratar nuevos trabajadores a un costo de $1000 por trabajador; los trabajadores existentes se pueden despedir a un costo de $2000 por trabajador. Los trabajadores ganan $1500 por periodo. Actualmente Poseidon cuenta con 10 empleados. El pronóstico para los siguientes cuatro periodos es 1200, 1200, 1000 y 1000 medidores respectivamente. Desarrolle un plan de inventario cero para los siguientes cuatro periodos Desarrolle un plan de trabajo de fuerza constante (sin faltantes) para los siguientes cuatro periodos Desarrolle un plan de trabajo de fuerza constante ( permitiendo ordenes atrasadas por periodo) para los siguientes cuatro periodos ¿Qué plan recomendaría? Y ¿Por qué? Plan de inventario 0: Mes Periodo 1Periodo 2Periodo 3Periodo 4 Total/promedi o Demanda Capacidad por trabajador 100 Trabajadores disponibles Trabajadores necesarios Trabajadores contratados20002 Trabajadores despedidos00202 Costo de contratación$ Costo de despido00$ Salarios$ $ $ Total$ 20000$18000$ 19000$ 15000$ 72000

12 Ahora, el plan de fuerza nivelada sin faltantes: –Se calcula la fuerza laboral utilizando los valores acumulados de los días/periodo y demanda. Mes Periodo 1Periodo 2Periodo 3Periodo 4 Total/promedio Demanda Capacidad por trabajador 100 Demanda acumulada Máximo de trabajadores Trabajadores disponibles Trabajadores necesarios Trabajadores contratados20002 Costo de contratación$ Unidades producidas1200 $ 4800 Unidades en Inventario Costo de inventario00$ 200$ 400$ 600 Salarios$ $ Total$ 20000$ 18000$18200$18400$79400

13 Ahora, el plan de fuerza nivelada con faltantes: –Arbitrariamente la fuerza laboral sería de 11 trabajadores Mes Periodo 1Periodo 2Periodo 3Periodo 4 Total/promedio Demanda Capacidad 100 Trabajadores disponibles Trabajadores necesarios11 Trabajadores contratados10001 Costo de contratación$ Unidades producidas1100 $ 4400 Unidades en Inventario00000 Unidades faltantes Costo de inventario00000 Costo por faltantes$ 200$ 400$ 2000$ 800 Salarios$16500 $ Total$ 17700$ 16900$ 16700$ 16500$ 72200

14 X-Print Manufacturing produce impresoras láser. Una planta ensambla el modelo PL Los estándares indican que un trabajador puede ensamblar cinco impresoras al día. El costo de fabricar este modelo es $350 y la compañía piensa que cuesta $5 almacenar una impresora durante un mes. Los trabajadores ganan $1500 al mes y se pueden contratar a $500 cada uno; el costo por despido es de 750 por trabajador. Por ahora se tienen 12 trabajadores en el departamento de ensamble. Un faltante de impresoras tiene un costo de $35 por unidad por mes. MesJulioAgostoSeptiembreOctubreNoviembreDiciembreTotal Días hábiles Demanda a) Desarrolle un plan de inventario cero para este problema b) Desarrolle un plan de fuerza de trabajo constante cuando no se permiten faltantes c) Desarrolle un plan que permita ordenes atrasadas d) Debido a un plan de capacidad a largo plazo, se re localizará el departamento de ensamble, lo que requiere que el departamento pare. Existen dos tiempos posibles para que esto ocurra. Uno es esperar cuatro días en octubre y el otro necesitará ocho día en diciembre ¿Qué plan recomendaría?

15 La capacidad dada es de 5 impresoras por día. Plan de inventario 0: Mes JulioAgostoSeptiembreOctubreNoviembreDiciembre Total/promedio Demanda Días hábiles/mes Trabajadores disponibles Trabajadores necesarios Trabajadores contratados Trabajadores despedidos Costo de contratación 000$ 500$ 25000$ 3000 Costo de despido $ 1500$ $ 5250$ 8250 Salarios $ 15000$ 13500$ 12000$ 13500$ 21000$ 10500$ Días amortiguador Total $ 16500$ 14250$ 12750$ 14000$ 23500$ 15750$ 96750

16 Ahora, el plan de fuerza nivelada sin faltantes: –Se calcula la fuerza laboral utilizando los valores acumulados de los días/periodo y demanda. Mes JulioAgostoSeptiembreOctubreNoviembreDiciembre Total/promedio Demanda Días hábiles/mes Demanda acumulada Días acumulados Máximo de trabajadores Trabajadores disponibles Trabajadores necesarios 10 Trabajadores despedidos Costo de despido $ Unidades producidas Unidades en Inventario Costo de inventario $ 150$ 900$ 2150$ 2900$ 14000$ 7500 Salarios $ $ Días amortiguador Total $ 16650$ 15900$ 17150$ 17900$ 16400$ 15000$ 99000

17 Ahora, el plan de fuerza nivelada con faltantes: –Tomamos los totales y calculamos la fuerza promedio = 5670/(126*5) = 9 Mes JulioAgostoSeptiembreOctubreNoviembreDiciembre Total/promedio Demanda Días hábiles/mes Trabajadores disponibles Trabajadores necesarios Trabajadores despedidos Costo de despido $ Unidades producidas Unidades en Inventario Unidades faltantes Costo de inventario 00$ 550$ Costo por faltantes $ 2625$ $ 87500$ Salarios $ $ Días amortiguador Total $ 18375$ 14725$ 14050$ 14225$ 22250$13500$ 97125

18 Jerry es gerente de producción de la Cía Protoplastics. Los dos artículos importantes que hacen son portaespejos y manijas. La demanda histórica mensual para los dos últimos años se muestra en la tabla. Recientemente Proto lo contrato a usted y Jerry le ha pedido que planee la producción para el próximo año. Se necesitan dos días/trabajador para hacer un portaespejo y tres para hacer una manija. Se cuenta con 32 trabajadores en la planta que laboran 26 días por mes. El costo de contratación de un nuevo trabajador es de $700 y al despedir uno existente es de $1000. Los trabajadores ganan $2000 al mes. Hacer un espejo cuesta $250 y una manija $380. La tasa de costo de mantener un inventario en Proto es de 36% anual. No se permiten faltantes. Desarrolle un plan agregado mensual y los niveles de fuerza de trabajo para los meses 25 al 30. AÑO 1AÑO 2 MesPortaespejoManijaMesPortaespejoManija ManijasPortaespejos Elaboramos el pronóstico del intervalo 25 – 30 periodos, para ambos productos:

19 Total/promedio Demanda portaespejos Demanda manijas Días de producción Capacidad por trabajador por mes 13/9 --- Trabajadores necesarios (Producción exacta) 8/28 8/29--- Trabajadores disponibles Trabajadores necesarios 8/28 7/288/26--- Trabajadores contratados Trabajadores despedidos Costo de contratación Costo de despido Salario Producción104/252 91/252104/234611/1494 Costo de producción 26000/ / / / Costo total de producción Inventario4/88/1412/1816/207/2011/058/80 Costo de inventario 360/ / / / / /05220/10944 Total $

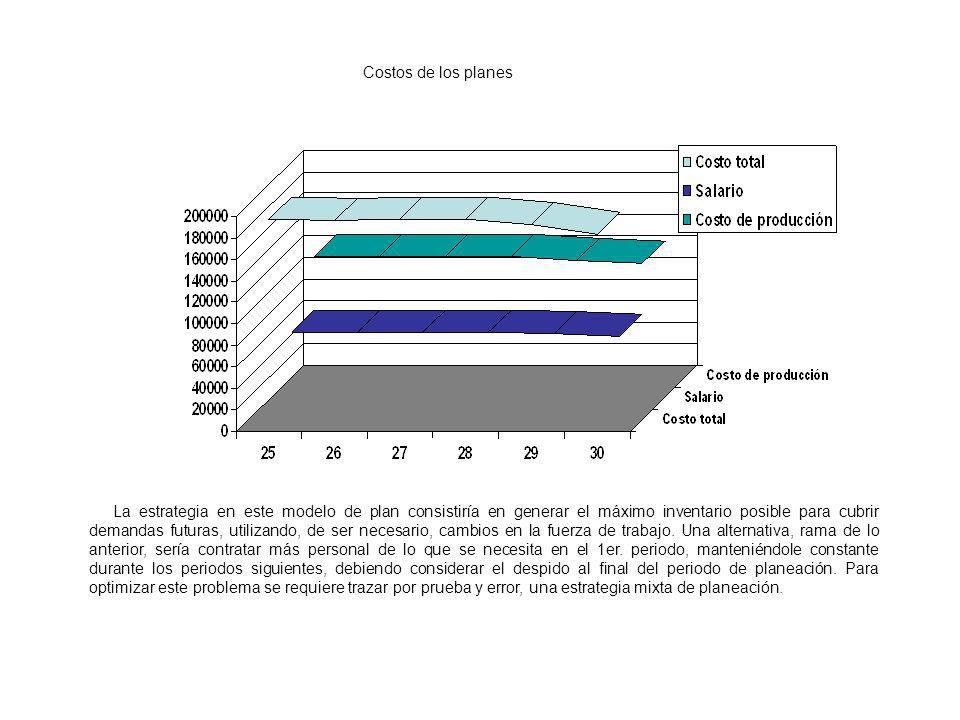

20 Costos de los planes La estrategia en este modelo de plan consistiría en generar el máximo inventario posible para cubrir demandas futuras, utilizando, de ser necesario, cambios en la fuerza de trabajo. Una alternativa, rama de lo anterior, sería contratar más personal de lo que se necesita en el 1er. periodo, manteniéndole constante durante los periodos siguientes, debiendo considerar el despido al final del periodo de planeación. Para optimizar este problema se requiere trazar por prueba y error, una estrategia mixta de planeación.

21 Planee la producción para el próximo año. La proyección de la demanda es la siguiente: primavera 20000; verano 10000; otoño invierno Al comienzo de la primavera usted cuenta con 70 trabajadores y 1000 unidades en inventario. El contrato con el sindicato especifica que usted puede despedir trabajadores solo una vez al año, al comienzo del verano. Igualmente usted solo puede contratar trabajadores al final del verano para comenzar el trabajo regular en el otoño. El número de trabajadores despedidos a principios de verano y el número de estos contratados al final del verano debe dar como resultado unos niveles de producción planeados para verano y otoño que sean iguales a las proyecciones de la demanda para verano y otoño, respectivamente. Si la demanda excede la oferta, utilice tiempo extra solo en primavera, lo cual significa que los pedidos pendientes podrían presentarse en invierno. Se le suministran los siguientes costos: Contratación: $100/trabajador; despido:$200/trabajador; mantenimiento: $20 por unidad/trimestre; costo de los pedidos pendientes: $8 por unidad;; trabajo de tiempo directo: $10 por hora; tiempo extra: $15 por hora. La productividad es de 0.5 por trabajador/hora, 8 horas por día; 50 días por trimestre. Encuentre el costo total.

22 Inventario inicial Primavera (t.e) Verano (c y d) OtoñoInvierno (p.p) Total Demanda Días hábiles Trabajadores disponibles Trabajadores necesarios Trabajadores contratados Trabajadores despedidos Costo de contratación 0$ Costo de despido 0$ $400 Unidades producidas en Tiempo regular Unidades en inventario Unidades faltantes Costo de faltante 000$ Costo de tiempo extra $ Salario regular $ $ $ $ Total $ $ $300000$ $

23 DAT INC. Necesita desarrollar un plan total para su línea de productos. Los datos pertinentes son los siguientes: Tiempo de producción: 1hr/unidad Costo promedio del trabajo: $10/hora Trabajo semanal: 5 dias, 8 horas/día Días por mes: suponga 20 días de trabajo por mes Inventario inicial: 500 unidades Reserva de seguridad: medio mes Costo de los faltantes: $20/unidad/mes Costo de mantenimiento: $5/unidad/mes La proyección para el 2001 es la siguiente: EneroFebMarzoAbrilMayoJunioJulioAgoSepOctNovDic La gerencia prefiere mantener una fuerza laboral y un nivel de producción constantes, absorbiendo las variaciones de la demanda a través de los faltantes y excedentes de inventario. La demanda no satisfecha se traslada al mes siguiente. Desarrolle un plan total que satisfaga la demanda y demás condiciones del problema. No trate de encontrar la solución óptima; simplemente encuentre una buena solución y formule el procedimiento que usted podría utilizar para probar una mejor solución. Haga los supuestos necesarios.

24 Io 500 EneroFebreroMarzoAbrilMayoJunioJulioAgostoSept.OctubreNov.Dic.Total Invent. Incial esperado Dem Reserva Requer Inventario final esperado Horas requeridas Horas disponibles 3459 Unidades en inventario Unidades en faltante Costo de inventario $ 1045$ 2090$ 1270$ 3565 Costo de faltantes $ 12460$ 8280$ 9100$ 6560$ 17380$ 28200$ 9020$ 40 Costo de producción $ Total

25 1) La compañía SkAtZ ha pronosticado la demanda de patines como 56, 84, 108 y 59 miles de cajas para los siguientes cuatro trimestres. Existe un inventario inicial de cajas y cuesta $50 al mes almacenar una caja en inventario. Los clientes aceptaran una orden atrasada, pero hay un costo de $250 por caja, por la pérdida de la buena voluntad del cliente. La capacidad de producción y los costos son los siguientes: Periodo1234 Capacidad interna (1000 cajas) Capacidad de subcontratación (1000 cajas)40 Costos internos ($100/caja) Costos de subcontratación ($100/caja) ) Eastern Electric fabrica lavadoras y secadoras. Los requerimientos de producción para las unidades agregadas están dados en la tabla. Un empleado puede producir 20 unidades al mes en tiempo de trabajo normal, y puede producir dos unidades adicionales en tiempo extra. En este momento se tienen 25 empleados y no se usa tiempo extra. Se pueden contratar nuevos trabajadores, pero a un costo de $950 por empleado; los costos de despido son de $1500 por empleado. El salario de tiempo normal es $1750 mensuales por empleado, con costos de tiempo extra de $180 por unidad por empleado. Los costos de mantener inventario son $15 al mes por unidad y los costos por faltantes son $30 al mes por unidad. No se tiene inventario inicial. Desarrolle un plan agregado para los siguientes cinco meses. Mes12345 Demanda Ejercicios

26 3) Consumer Electronics produce electrodomésticos pequeños. Varios modelos de tostadores, cafeteras y procesadores de pan significan la mayor parte de la producción. La demanda para cada familia para los próximos tres meses, el número promedio que un trabajador puede fabricar de cada producto en un mes y su costo promedio de almacenaje son los siguientes: MesSalida/ trabajador Costo de almacenaje 123 Tostador $0.85 Cafetera $1.25 Procesador de pan $2.10 Total Todos los trabajadores ganan $2000 al mes. Contratar un nuevo trabajador cuesta $1200 y despedir uno $2000. Un trabajador tiene un mes de capacitación práctica, durante la cual solo produce la mitad de lo normal para un trabajador capacitado. Por razones de estabilidad. Consumer Electronics no quiere cambios en mas del 15% de su fuerza de trabajo en cualquier mes; por ahora se cuentan con 55 trabajadores. No se permiten faltantes. Desarrolle los correspondientes planes. 4) Desarrolle un plan de producción y calcule el costo anual para una firma cuya proyección de la demanda para otoño es de 10,000; para invierno, 8,000; para primavera, 7,000 y para verano 12,000. El inventario para principios de otoño es de 500 unidades. A comienzos de otoño usted tiene 30 trabajadores pero planea contratar trabajadores temporales para principios de verano y despedirlos al final de verano. Además usted ha negociado con el sindicato la opción de utilizar la fuerza laboral regular por tiempo extra durante el invierno o la primavera si esto es necesario para evita el agotamiento de existencias al final de estos trimestres. El tiempo extra no esta disponible durante el otoño. Los costos pertinentes son los siguientes: contratación US$100 por cada empleado temporal; despido US$200 por cada trabajador despido; mantenimiento de inventario, us$5 por unidad/trimestre; pedidos pendientes, US$10 por unidad; tiempo directo US$5 por hora; tiempo extra US$8 por hora. Suponga que la productividad es de 0.5 unidades por trabajador/hora, con 8 horas diarias y 60 días por estación.

27 5 ) Jason Enterprises está produciendo videotelefonos para el mercado de los hogares. La calidad no es tan buena como debería ser en este punto, pero el precio de venta es bajo y Jason puede estudiar la respuesta del mercado mientras gasta mas tiempo en I&D. En esta etapa, sin embargo, JE, necesita desarrollar un plan de producción total para los seis meses de enero a junio. Como lo podrá suponer, usted ha sido comisionado para crear el plan. La siguiente información podrá ayudarlo: EneroFebreroMarzoAbrilMayoJunioTotal Demanda No. De días de trabajo Costos Materiales US$100 /UNIDAD Costo de mantenimiento de inventario US$10 /UNIDAD/MES Costo marginal de agotamiento de reservas US$20 /UNIDAD/MES Costo marginal de la subcontratación US$100 /UNIDAD (US$200 DEL COSTO DE LA SUBCONTRATACIÓN MENOS US$100 DE AHORRO DE MATERIALES) Costo de contratación y de capacitación US$50 /TRABAJADOR Costo de los despidosUS$100 /TRABAJADOR Horas de trabajo requeridas4 /UNIDAD Costo lineal (ocho primeras horas cada día) US$12.5 /HORA Costo del tiempo extra (tiempo y medio) US$18.75 /HORA Inventario Inventario inicial200 UNIDADES Reservas de seguridad0% DE LA DEMANDA MENSUAL Plan 1: Producir para obtener unos requerimientos de producción mensual exactos, mediante el uso de un día regular de ocho horas variando el tamaño de la fuerza laboral (suponiendo una fuerza laboral inicial igual a los requerimientos del primer mes. Plan 2: Producir para satisfacer la demanda promedio prevista durante los seis meses siguientes manteniendo una fuerza laboral constante. El inventario se puede acumular y los faltantes se llenan con la producción del mes siguiente mediante los pedidos pendientes de cumplimiento (suponiendo una fuerza laboral inicial de 10). Plan 3: Fuerza laboral constante de 10, utilizar la subcontratación.

28 6) Una firma con una variación estacional pronunciada planea normalmente la producción para un año completo con el fin de capturar los extremos de la demanda durante los meses de mayor agitación y los más lentos. Pero es posible ilustrar los principios generales involucrados con un horizonte mas corto. Suponga que se va a fijar un plan de producción para la CA&J Company para los próximos 6 meses. Se ha proporcionado la siguiente información: EneroFebreroMarzoAbrilMayoJunioTotal Demanda No. De días de trabajo Costos MaterialesUS$100 /UNIDAD Costo de mantenimiento de inventario US$1.5 /UNIDAD/MES Costo marginal de agotamiento de reservas US$5 /UNIDAD/MES Costo marginal de la subcontratación US$20 /UNIDAD (US$120 DEL COSTO DE LA SUBCONTRATACIÓN MENOS US$100 DE AHORRO DE MATERIALES) Costo de contratación y de capacitación US$200 /TRABAJADOR Costo de los despidosUS$250 /TRABAJADOR Horas de trabajo requeridas5 /UNIDAD Costo lineal (ocho primeras horas cada día) US$4 /HORA Costo del tiempo extra (tiempo y medio) US$6 /HORA Inventario Inventario inicial400 UNIDADES Reservas de seguridad25% DE LA DEMANDA MENSUAL Plan 1: Producir para obtener unos requerimientos de producción mensual exactos, mediante el uso de un día regular de ocho horas variando el tamaño de la fuerza laboral. Plan 2: Producir para satisfacer la demanda promedio prevista durante los seis meses siguientes manteniendo una fuerza laboral constante. El inventario se puede acumular y los faltantes se llenan con la producción del mes siguiente mediante los pedidos pendientes de cumplimiento. Plan 3: Producir para satisfacer la demanda mínima prevista (abril) utilizando una fuerza laboral constante en el tiempo regular. Subcontratar para satisfacer los requerimientos de producción adicionales y subcontratando cualquier diferencia mensual entre los requerimientos y la producción. Plan 4: Producir para satisfacer la demanda prevista para los dos primeros meses utilizando una fuerza laboral constante en el tiempo regular. Utilizar tiempo extra para satisfacer los requerimientos de producción adicionales. El número de trabajadores es más difícil de calcular para este plan, pero el objetivo es terminar junio con un inventario final tan cercano como sea posible a las reservas de seguridad de dicho mes.
