Índice Seguimiento de la Planificación del Sistema Antecedentes

Presentaciones similares

Presentación del tema: "Índice Seguimiento de la Planificación del Sistema Antecedentes"— Transcripción de la presentación:

0 Proceso de Planificación Jornadas Técnicas CNOGAS, 29-mar-2011
Sector Gasista Jornadas Técnicas CNOGAS, 29-mar-2011

1 Índice Seguimiento de la Planificación del Sistema Antecedentes
Evolución del Sistema Gasista Planificación del Sistema Gasista Publicación BOE Lanzamiento de la Planificación Clasificación de Propuestas recibidas Definición de los Criterios de Planificación Previsión de demanda Elaboración de la propuesta de Planificación Comentarios a la propuesta Elaboración de la propuesta final de Planificación Elaboración de la Memoria Ambiental Resultado: Planificación Seguimiento de la Planificación del Sistema Informes de Seguimiento

2 1. Antecedentes Enagás es la empresa líder en transporte, regasificación y almacenamiento de gas natural en España y además es el Gestor Técnico del Sistema. Además, según el recientemente aprobado RD 6/2009 en su artículo 5, los gasoductos de transporte primario que formen parte de la red mallada serán autorizados de forma directa a la empresa que tenga atribuidas las funciones de gestor técnico del sistema gasista. Entre sus activos cuenta con más de km. de gasoductos de alta presión y tres plantas de regasificación: Barcelona, Cartagena y Huelva, con una capacidad total de emisión de m³/h y una capacidad total de almacenamiento de m³ de GNL. Enagás gestiona también el almacenamiento subterráneo de gas natural de Serrablo y actualmente se encuentra en plena construcción del almacenamiento de Yela, situado en Guadalajara. El Gestor Técnico del Sistema es el transportista titular de la mayoría de las instalaciones de la red básica de gas natural y tiene la responsabilidad de la gestión técnica de la Red Básica y de las redes de transporte secundario. Conforme a la Ley 12/2007, de 2 de julio, por la que se modifica la Ley 34/1998, de 7 de octubre, del Sector de Hidrocarburos, con el fin de adaptarla a lo dispuesto en la Directiva 2003/55/CE del Parlamento Europeo en lo relativo a la Gestión Técnica del Sistema y con la finalidad de reforzar su independencia se crea una Unidad Orgánica específica cuyo Director Ejecutivo se nombra y cesa por el Consejo de Administración de la empresa, con el visto bueno del Ministro de Industria, Turismo y Comercio. La citada Unidad ejercerá las funciones del Gestor Técnico del Sistema en régimen de exclusividad y con separación contable y funcional, dando cumplimiento a los criterios establecidos en la presente Ley, respecto al resto de las actividades de la empresa

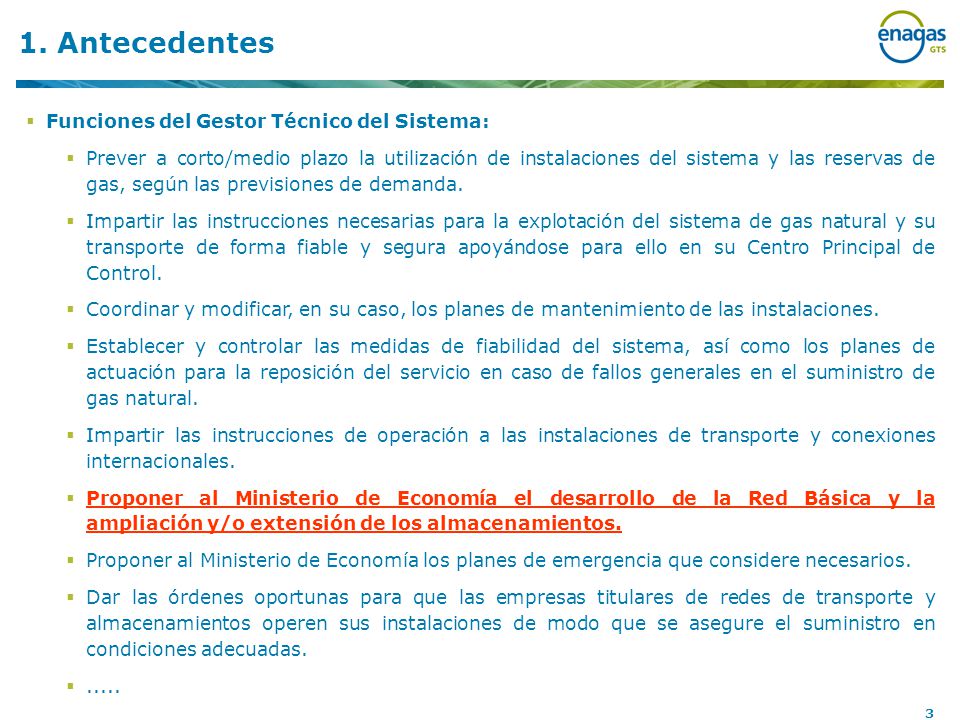

3 1. Antecedentes Funciones del Gestor Técnico del Sistema:
Prever a corto/medio plazo la utilización de instalaciones del sistema y las reservas de gas, según las previsiones de demanda. Impartir las instrucciones necesarias para la explotación del sistema de gas natural y su transporte de forma fiable y segura apoyándose para ello en su Centro Principal de Control. Coordinar y modificar, en su caso, los planes de mantenimiento de las instalaciones. Establecer y controlar las medidas de fiabilidad del sistema, así como los planes de actuación para la reposición del servicio en caso de fallos generales en el suministro de gas natural. Impartir las instrucciones de operación a las instalaciones de transporte y conexiones internacionales. Proponer al Ministerio de Economía el desarrollo de la Red Básica y la ampliación y/o extensión de los almacenamientos. Proponer al Ministerio de Economía los planes de emergencia que considere necesarios. Dar las órdenes oportunas para que las empresas titulares de redes de transporte y almacenamientos operen sus instalaciones de modo que se asegure el suministro en condiciones adecuadas. .....

4 Unidad capacidad de emisión : m3 (n) / h

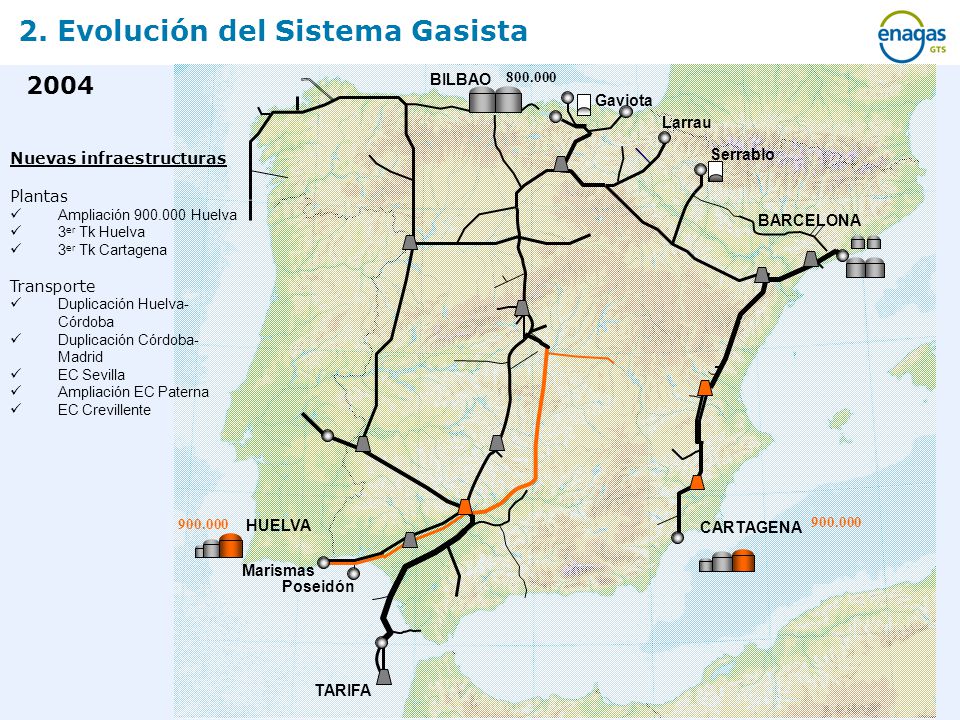

2. Evolución del Sistema Gasista 2001 Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo Larrau Marismas BARCELONA Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo

5 Unidad capacidad de emisión : m3 (n) / h

2. Evolución del Sistema Gasista 2002 Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo Larrau Marismas BARCELONA Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo Nuevas infraestructuras Plantas Ampliación Cartagena 2ºr Tk Cartagena Transporte Puente Genil-Málaga Cartagena-Lorca (F I) Gajano-Treto-Laredo Rivas- Loeches-Alcalá Duplicac. Algete-Manoteras Semianillo Noroeste Madrid EC Paterna

6 Unidad capacidad de emisión : m3 (n) / h
2. Evolución del Sistema Gasista Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo Larrau Marismas BARCELONA BILBAO Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo Nuevas infraestructuras Plantas Nueva planta de Bilbao Transporte Getafe-Salida a Cuenca Collado-Hermoso-Mojados 2003

7 Unidad capacidad de emisión : m3 (n) / h
2. Evolución del Sistema Gasista Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo Larrau Marismas BARCELONA BILBAO Nuevas infraestructuras Plantas Ampliación Huelva 3er Tk Huelva 3er Tk Cartagena Transporte Duplicación Huelva- Córdoba Duplicación Córdoba-Madrid EC Sevilla Ampliación EC Paterna EC Crevillente 2004 Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo

8 Unidad capacidad de emisión : m3 (n) / h

2. Evolución del Sistema Gasista Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo Larrau Marismas BARCELONA BILBAO Unidad capacidad de emisión : m3 (n) / h Nuevas infraestructuras Plantas Ampliación Barcelona 5º Tk Barcelona Ampliación Huelva Transporte Duplicación Tivissa-Arbós Málaga-Estepona Estación de compresión Tanque de GNL Almacenamiento Subterráneo 2005

9 Unidad capacidad de emisión : m3 (n) / h

2. Evolución del Sistema Gasista Poseidón HUELVA CARTAGENA TARIFA Gaviota Serrablo SAGUNTO Larrau Marismas BARCELONA BILBAO Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo Nuevas infraestructuras Plantas Ampliación Barcelona 6º Tk Barcelona Ampliación Huelva Ampliación Cartagena Planta de Sagunto Transporte Semianillo Suroeste F I 2006

10 Unidad capacidad de emisión : m3 (n) / h

2. Evolución del Sistema Gasista 2007 MUGARDOS BILBAO Unidad capacidad de emisión : m3 (n) / h Gaviota Larrau Nuevas infraestructuras Plantas Ampliación Huelva Planta de Mugardos Serrablo BARCELONA SAGUNTO HUELVA CARTAGENA Marismas Poseidón Estación de compresión Tanque de GNL Almacenamiento Subterráneo TARIFA

11 Unidad capacidad de emisión : m3 (n) / h
2. Evolución del Sistema Gasista Poseidón MUGARDOS HUELVA CARTAGENA TARIFA Gaviota Serrablo SAGUNTO Larrau Marismas BARCELONA BILBAO Unidad capacidad de emisión : m3 (n) / h Estación de compresión Tanque de GNL Almacenamiento Subterráneo Nuevas infraestructuras Plantas Ampliación Cartagena 4º Tk Cartagena Ampliación Sagunto Transporte Eje Transversal EC Alcázar Barcelona-Martorell-Arbós Semianillo Suroeste F II EC Zaragoza 2008

12 Unidad capacidad de emisión : m3 (n) / h
2. Evolución del Sistema Gasista Nuevas infraestructuras Plantas Ampliación Barcelona Ampliación Sagunto 3er Tk Sagunto Transporte Conexión con Medgaz Submarino a Baleares Lemona-Haro Desdoblamiento Campo Gibraltar Vergara-Irún (Fase II) EC Montesa EC Navarra Ampliación EC Haro 2009 MUGARDOS BILBAO Unidad capacidad de emisión : m3 (n) / h Gaviota Larrau Serrablo BARCELONA SAGUNTO HUELVA CARTAGENA Marismas Poseidón ALMERÍA Estación de compresión Tanque de GNL Almacenamiento Subterráneo TARIFA

13 Unidad capacidad de emisión : m3 (n) / h
2. Evolución del Sistema Gasista Nuevas infraestructuras Plantas 5º Tk de Huelva 5º Tk de Cartagena 7º Tk de Barcelona Transporte Gasoducto Tivissa-Castelnou Gasoducto Vergara-Irún Fase III: Villabona-Irún 2010 MUGARDOS BILBAO Unidad capacidad de emisión : m3 (n) / h Gaviota Larrau Serrablo BARCELONA SAGUNTO HUELVA CARTAGENA Marismas Poseidón ALMERÍA Estación de compresión Tanque de GNL Almacenamiento Subterráneo TARIFA

14 3. Planificación del Sistema Gasista

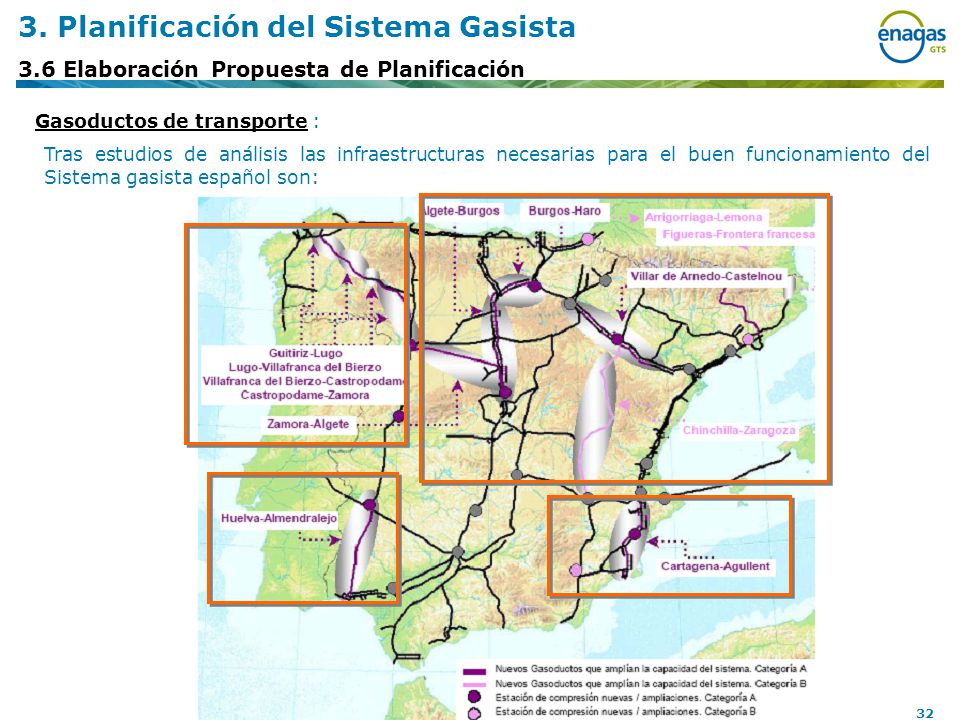

La planificación contempla una serie de infraestructuras que necesariamente deberán acometerse dentro del Sistema Gasista, que se refieren a las grandes infraestructuras sobre las que descansa el sistema energético nacional y que permiten su vertebración. La Planificación Obligatoria es responsabilidad del Gobierno, quien la inicia con una comunicación a los agentes involucrados a través de la correspondiente publicación en el BOE. Dicha Planificación se elabora cada cuatro años, con una revisión a los dos años que trata de ajustar los desvíos en demanda e infraestructuras que se hayan detectado, pero sin modificar el horizonte temporal. Tanto para el caso de una nueva planificación como para el de revisión de una existente, una vez que el Gobierno ha iniciado el proceso de planificación, el Gestor Técnico del Sistema es el responsable de la elaboración de la propuesta de desarrollo de la red de transporte de gas y de los almacenamientos.

15 3. Planificación del Sistema Gasista

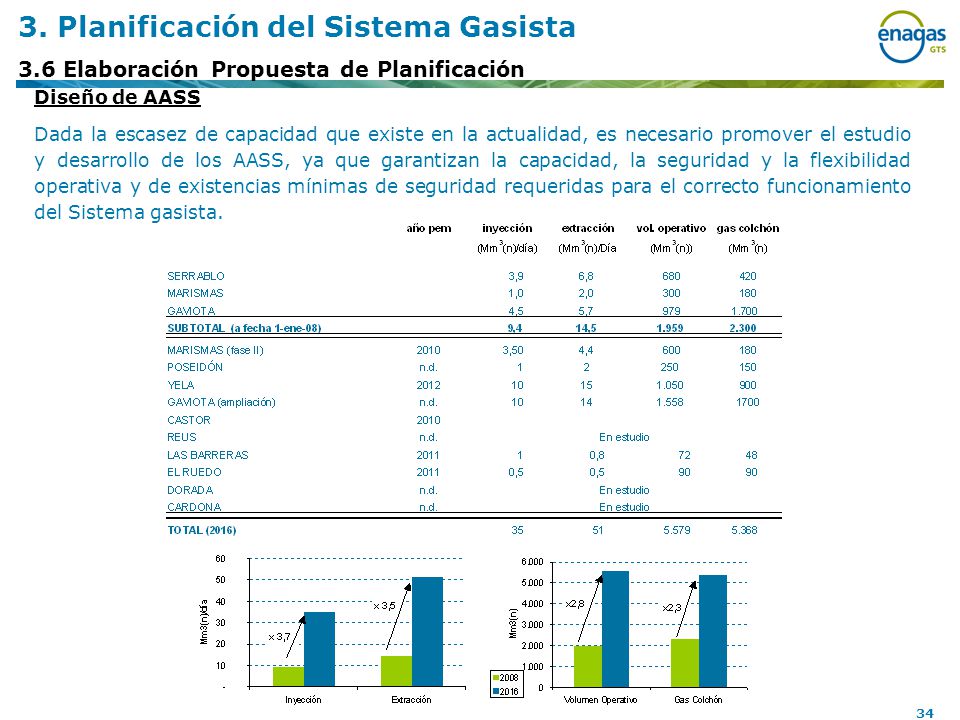

En función de la evolución de la demanda punta de gas, de la capacidad existente del sistema, de los criterios de cobertura establecidos y teniendo en cuenta la información remitida por los distintos agentes invitados a participar en el proceso (incluido Enagás en su condición de compañía transportista), el Gestor Técnico del Sistema elaborará dos documentos propuesta que hará llegar al Ministerio para su análisis, comentarios y posterior sometimiento a información pública: Documento de Planificación Obligatoria, que recoge la propuesta de desarrollo del Sistema Gasista para el periodo de estudio. Informe de Sostenibilidad Ambiental, que evalúa los efectos en el medioambiente de los proyectos incluidos en la Planificación desde un nivel estratégico. Una vez incorporadas las posibles alegaciones recibidas a lo largo del proceso de información pública y redactada la preceptiva Memoria Ambiental, el documento de Planificación Obligatoria queda pendiente de su aprobación por el Consejo de Ministros. Tras la aprobación del documento definitivo por el Consejo de Ministros, el GTS realiza una serie de tareas derivadas de dicha aprobación, entre las que destaca una labor de apoyo al Regulador en el seguimiento del desarrollo de las infraestructuras incluidas, con el fin de asegurar que no se produzcan demoras en su puesta en marcha que puedan afectar al buen funcionamiento del Sistema Gasista.

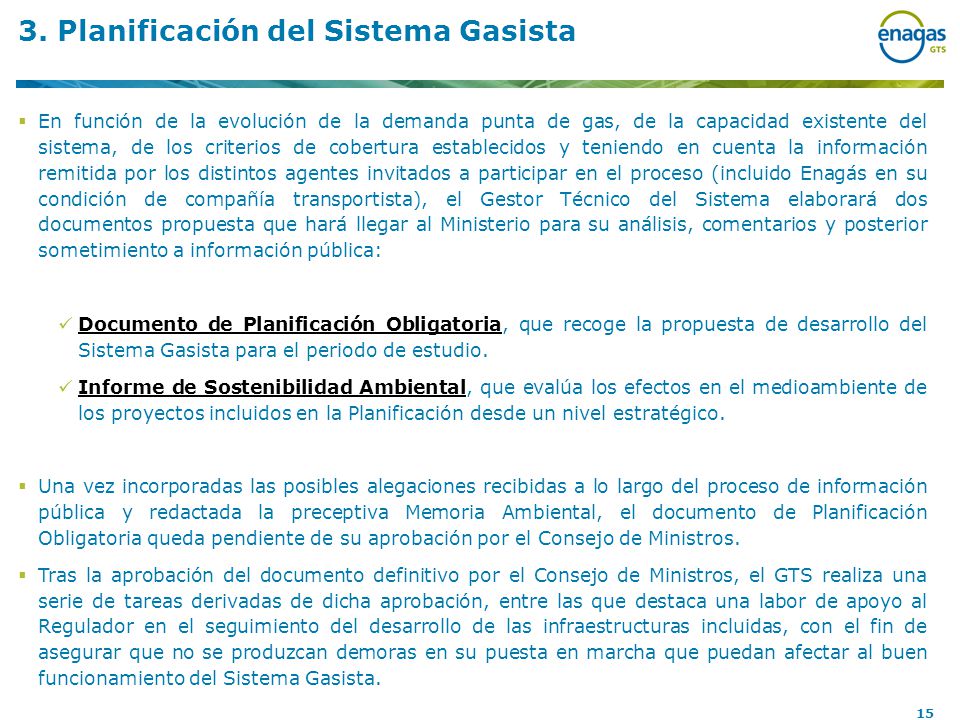

16 Planificación Obligatoria

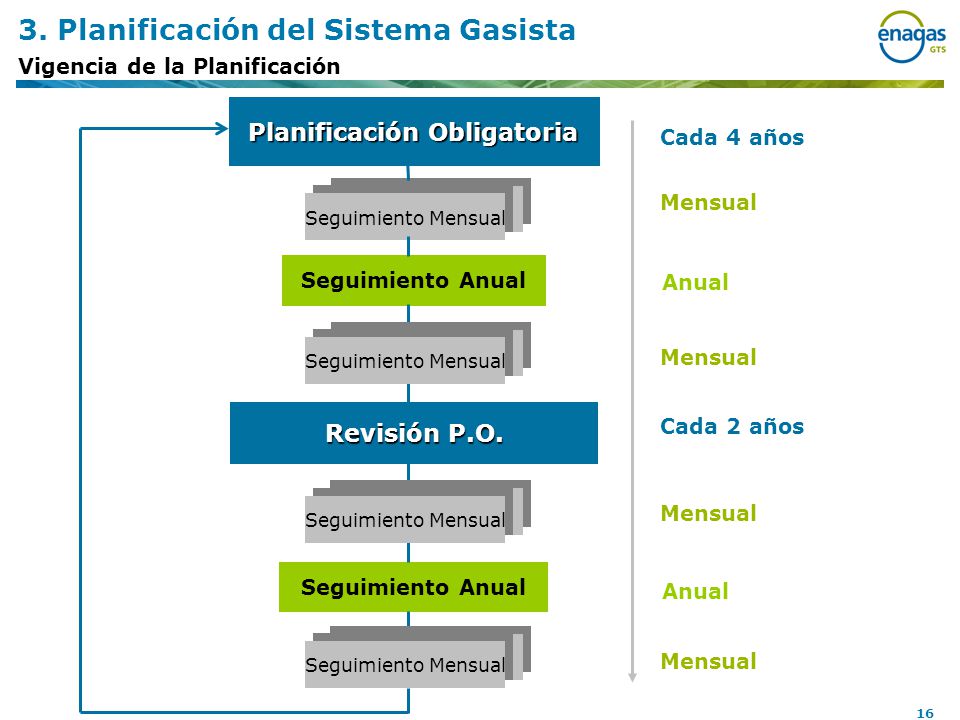

3. Planificación del Sistema Gasista Vigencia de la Planificación Planificación Obligatoria Mensual Revisión P.O. Seguimiento Mensual Seguimiento Anual Cada 4 años Anual Cada 2 años

17 3. Planificación del Sistema Gasista

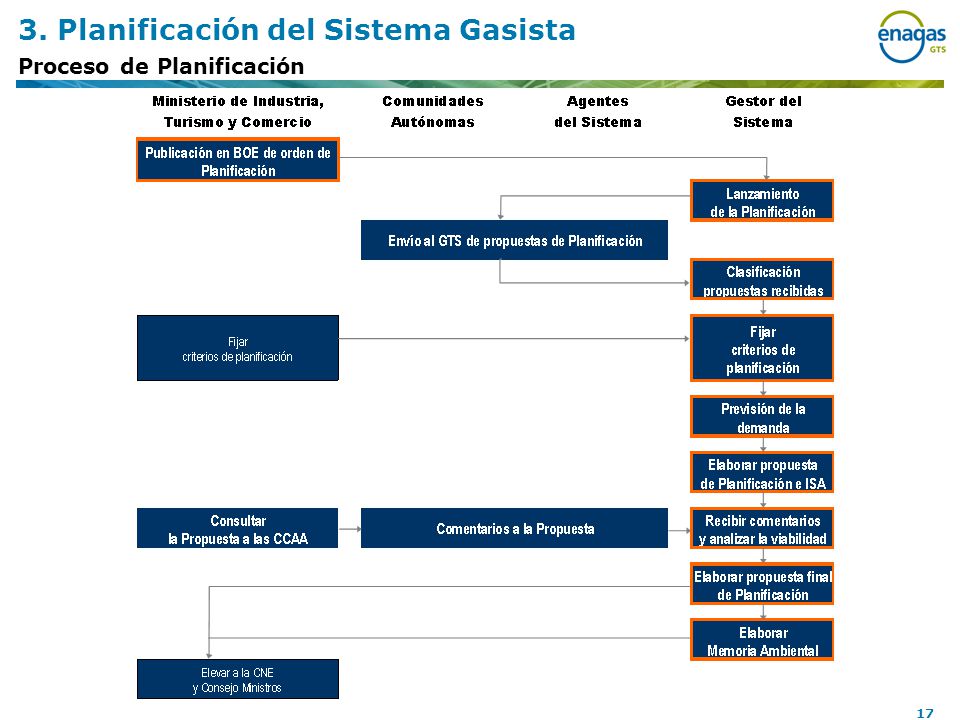

Proceso de Planificación

18 3. Planificación del Sistema Gasista
3.1 Publicación en Boletín Oficial del Estado Responsabilidad del Ministerio de Industria, Comercio y Turismo Publicación en el BOE la Orden por la que se inicia el procedimiento para efectuar propuestas de desarrollo de la Red Básica de Gas. Ordenes publicadas : Planificación Planificación

19 3. Planificación del Sistema Gasista

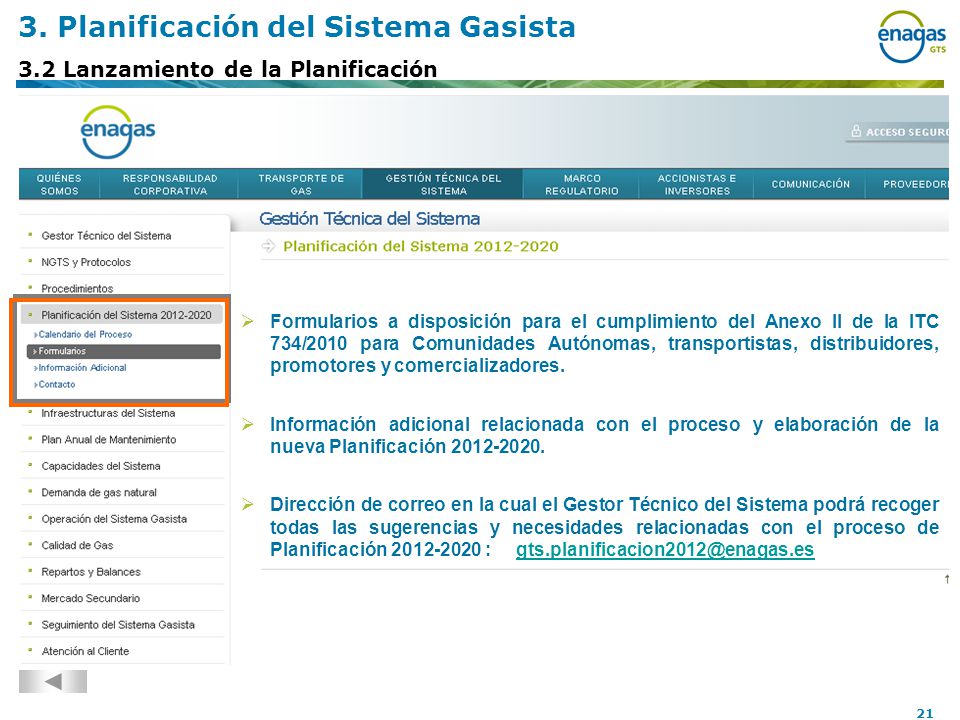

3.2 Lanzamiento de la Planificación Responsabilidad del GESTOR TÉCNICO DEL SISTEMA Envío de escrito a los agentes invitados a participar relacionados en dicha Orden, recordándoles su derecho a remitir propuestas de desarrollo de la red de gas, así como cuanta información considere necesaria de cada uno de ellos para la elaboración de la Propuesta. Los agentes involucrados en el proceso son: Comunidades Autónomas. Transportistas de gas natural. Distribuidores de gas natural. Promotores de Nuevos Proyectos de Generación Eléctrica. Comercializadores de gas natural.

20 3. Planificación del Sistema Gasista

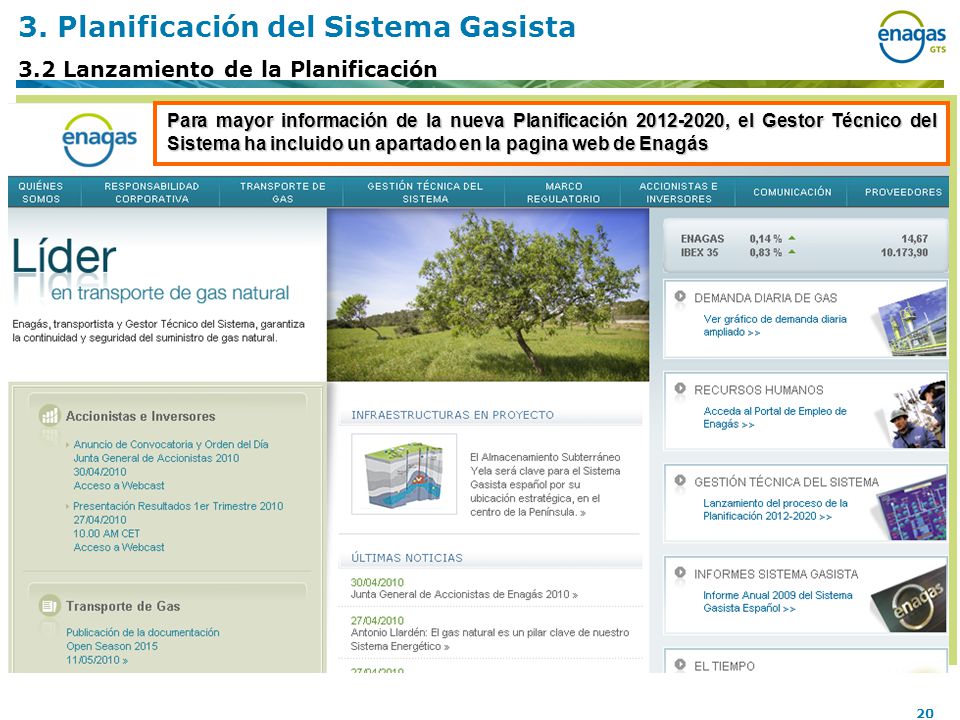

3.2 Lanzamiento de la Planificación Para mayor información de la nueva Planificación , el Gestor Técnico del Sistema ha incluido un apartado en la pagina web de Enagás

21 3. Planificación del Sistema Gasista
3.2 Lanzamiento de la Planificación Formularios a disposición para el cumplimiento del Anexo II de la ITC 734/2010 para Comunidades Autónomas, transportistas, distribuidores, promotores y comercializadores. Información adicional relacionada con el proceso y elaboración de la nueva Planificación Dirección de correo en la cual el Gestor Técnico del Sistema podrá recoger todas las sugerencias y necesidades relacionadas con el proceso de Planificación :

22 3. Planificación del Sistema Gasista

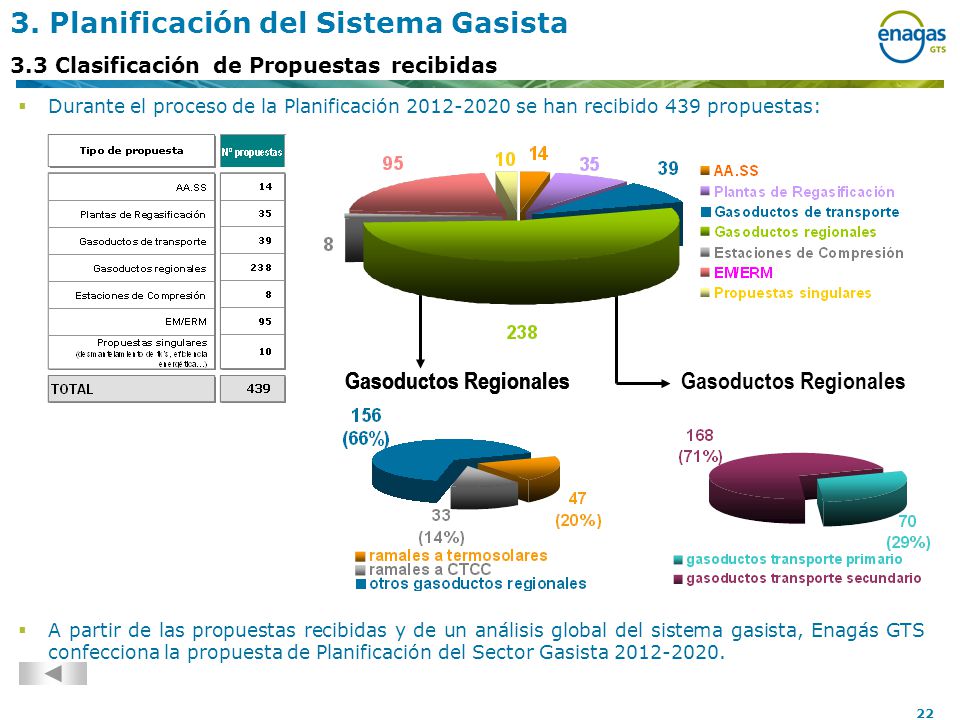

3.3 Clasificación de Propuestas recibidas Análisis de viabilidad reducción capacidad Durante el proceso de la Planificación se han recibido 439 propuestas: A partir de las propuestas recibidas y de un análisis global del sistema gasista, Enagás GTS confecciona la propuesta de Planificación del Sector Gasista Gasoductos Regionales Gasoductos Regionales Gasoductos Regionales Gasoductos Regionales

23 3. Planificación del Sistema Gasista

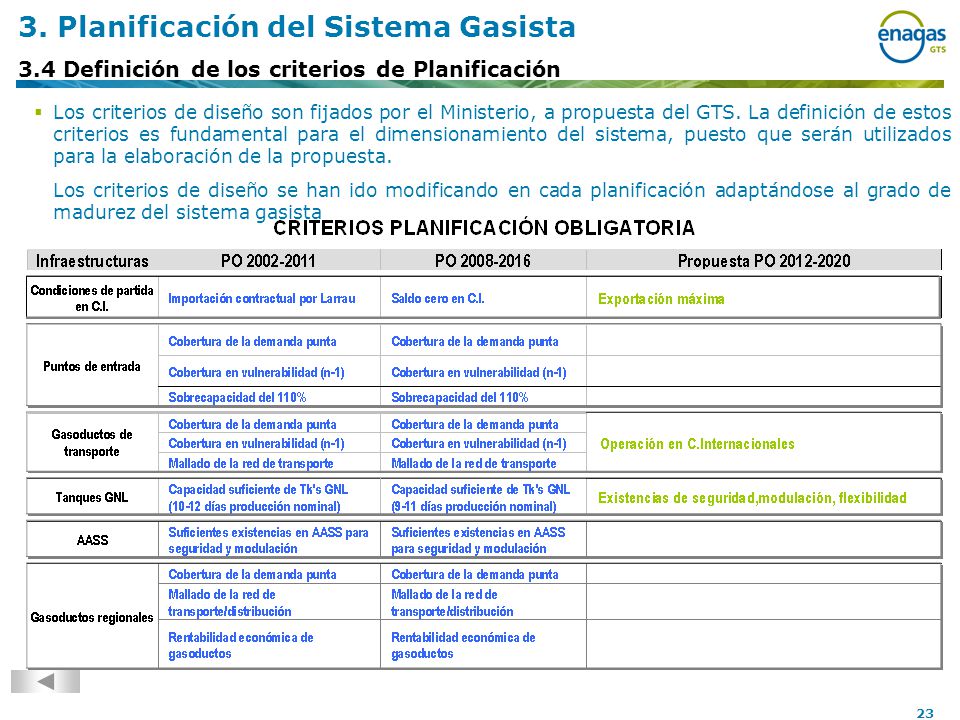

3.4 Definición de los criterios de Planificación Los criterios de diseño son fijados por el Ministerio, a propuesta del GTS. La definición de estos criterios es fundamental para el dimensionamiento del sistema, puesto que serán utilizados para la elaboración de la propuesta. Los criterios de diseño se han ido modificando en cada planificación adaptándose al grado de madurez del sistema gasista

24 3. Planificación del Sistema Gasista

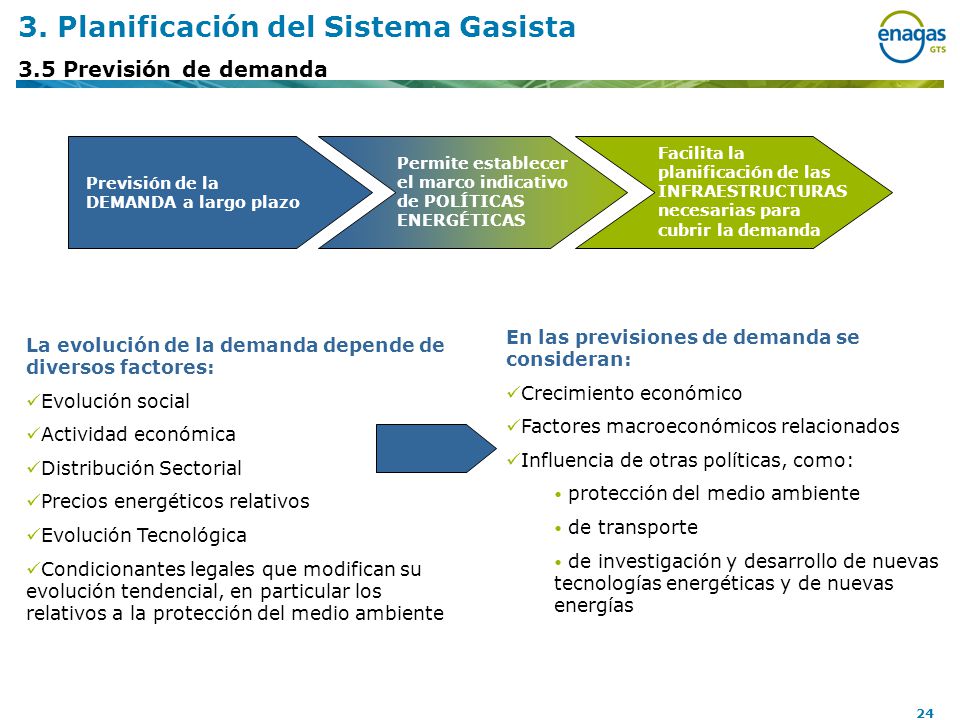

3.5 Previsión de demanda Previsión de la DEMANDA a largo plazo Permite establecer el marco indicativo de POLÍTICAS ENERGÉTICAS Facilita la planificación de las INFRAESTRUCTURAS necesarias para cubrir la demanda En las previsiones de demanda se consideran: Crecimiento económico Factores macroeconómicos relacionados Influencia de otras políticas, como: protección del medio ambiente de transporte de investigación y desarrollo de nuevas tecnologías energéticas y de nuevas energías La evolución de la demanda depende de diversos factores: Evolución social Actividad económica Distribución Sectorial Precios energéticos relativos Evolución Tecnológica Condicionantes legales que modifican su evolución tendencial, en particular los relativos a la protección del medio ambiente

25 3. Planificación del Sistema Gasista

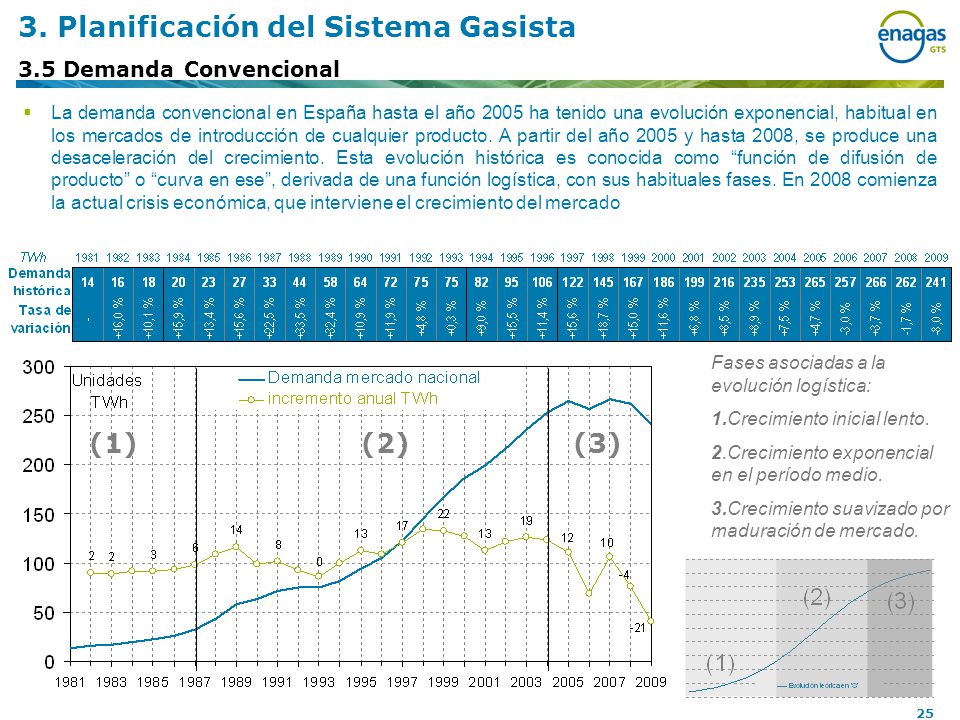

3.5 Demanda Convencional La demanda convencional en España hasta el año 2005 ha tenido una evolución exponencial, habitual en los mercados de introducción de cualquier producto. A partir del año 2005 y hasta 2008, se produce una desaceleración del crecimiento. Esta evolución histórica es conocida como “función de difusión de producto” o “curva en ese”, derivada de una función logística, con sus habituales fases. En 2008 comienza la actual crisis económica, que interviene el crecimiento del mercado Fases asociadas a la evolución logística: 1.Crecimiento inicial lento. 2.Crecimiento exponencial en el período medio. 3.Crecimiento suavizado por maduración de mercado. (1) (2) (3)

26 3. Planificación del Sistema Gasista

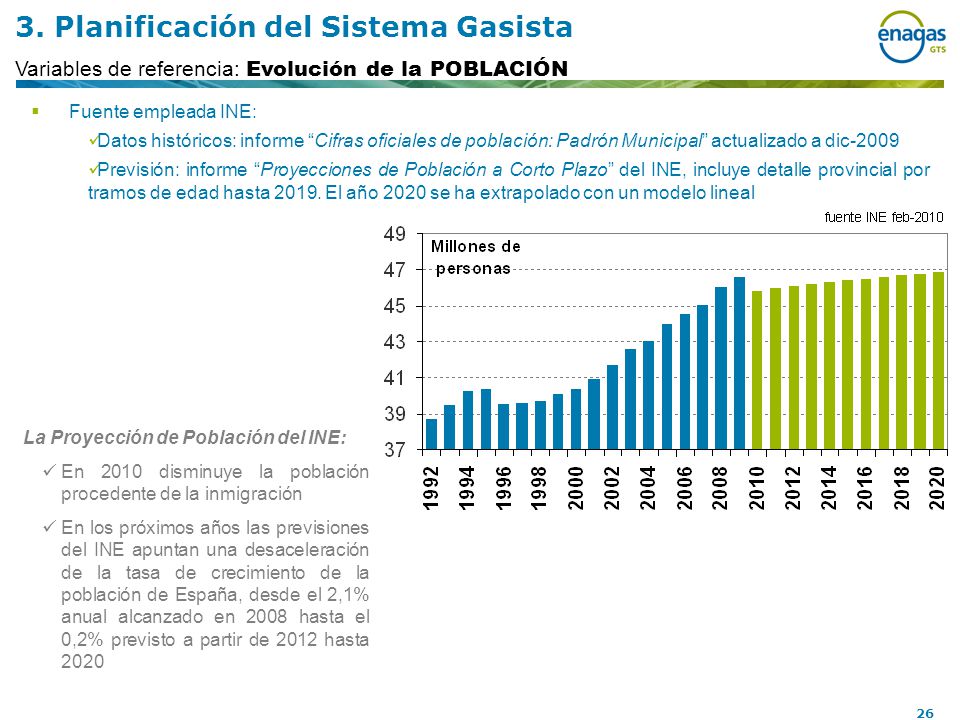

Variables de referencia: Evolución de la POBLACIÓN Fuente empleada INE: Datos históricos: informe “Cifras oficiales de población: Padrón Municipal” actualizado a dic-2009 Previsión: informe “Proyecciones de Población a Corto Plazo” del INE, incluye detalle provincial por tramos de edad hasta El año 2020 se ha extrapolado con un modelo lineal La Proyección de Población del INE: En 2010 disminuye la población procedente de la inmigración En los próximos años las previsiones del INE apuntan una desaceleración de la tasa de crecimiento de la población de España, desde el 2,1% anual alcanzado en 2008 hasta el 0,2% previsto a partir de 2012 hasta 2020

27 3. Planificación del Sistema Gasista

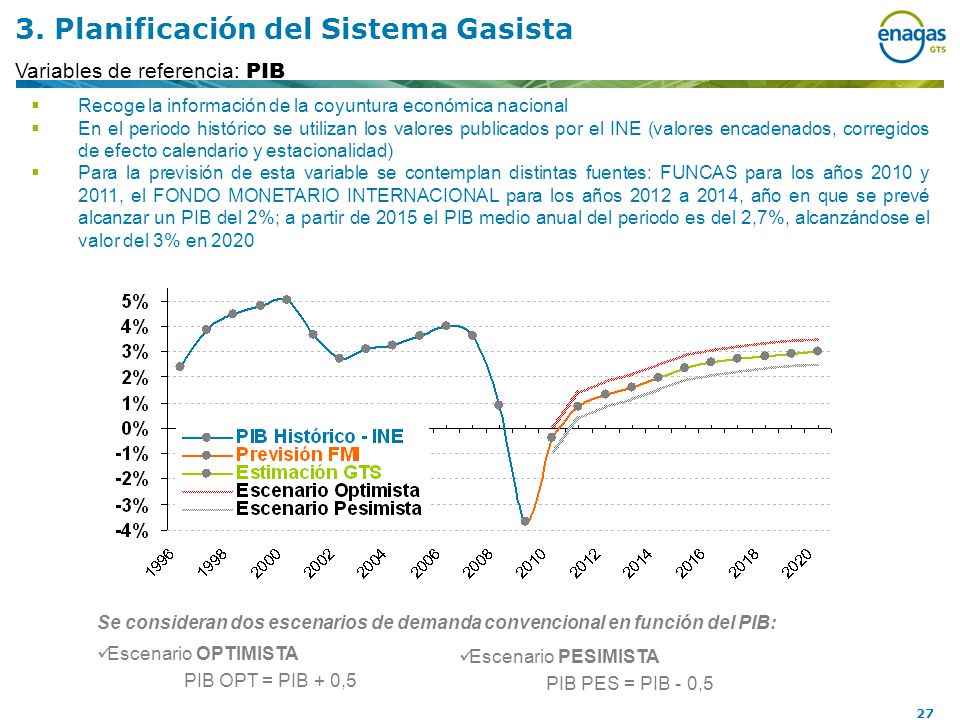

Variables de referencia: PIB Recoge la información de la coyuntura económica nacional En el periodo histórico se utilizan los valores publicados por el INE (valores encadenados, corregidos de efecto calendario y estacionalidad) Para la previsión de esta variable se contemplan distintas fuentes: FUNCAS para los años 2010 y 2011, el FONDO MONETARIO INTERNACIONAL para los años 2012 a 2014, año en que se prevé alcanzar un PIB del 2%; a partir de 2015 el PIB medio anual del periodo es del 2,7%, alcanzándose el valor del 3% en 2020 Se consideran dos escenarios de demanda convencional en función del PIB: Escenario OPTIMISTA PIB OPT = PIB + 0,5 Escenario PESIMISTA PIB PES = PIB - 0,5

28 3. Planificación del Sistema Gasista

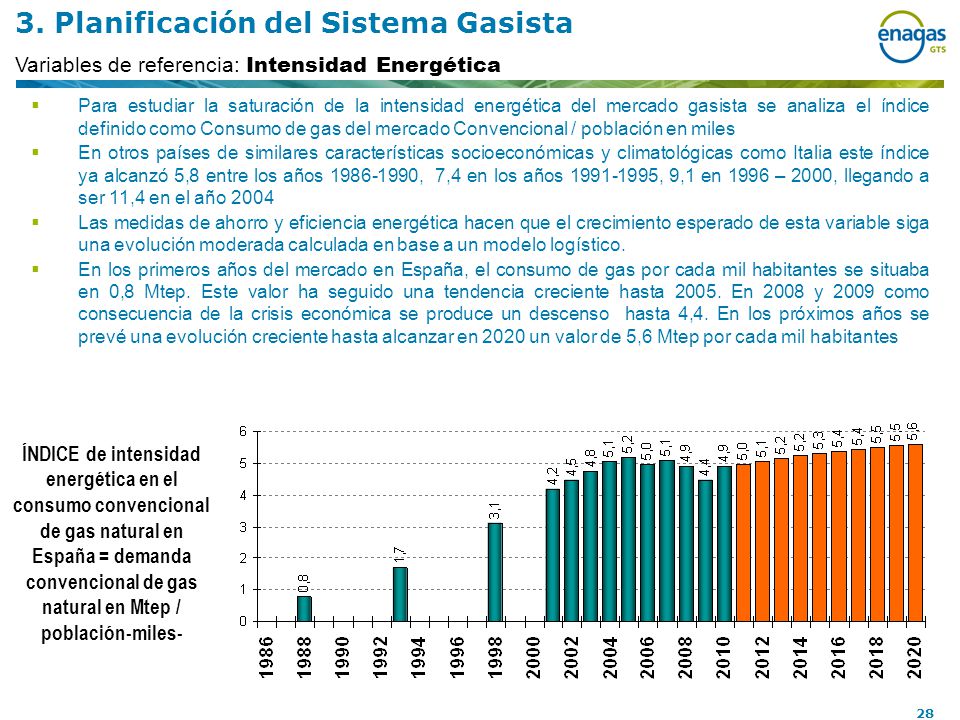

Variables de referencia: Intensidad Energética Para estudiar la saturación de la intensidad energética del mercado gasista se analiza el índice definido como Consumo de gas del mercado Convencional / población en miles En otros países de similares características socioeconómicas y climatológicas como Italia este índice ya alcanzó 5,8 entre los años , 7,4 en los años , 9,1 en 1996 – 2000, llegando a ser 11,4 en el año 2004 Las medidas de ahorro y eficiencia energética hacen que el crecimiento esperado de esta variable siga una evolución moderada calculada en base a un modelo logístico. En los primeros años del mercado en España, el consumo de gas por cada mil habitantes se situaba en 0,8 Mtep. Este valor ha seguido una tendencia creciente hasta En 2008 y 2009 como consecuencia de la crisis económica se produce un descenso hasta 4,4. En los próximos años se prevé una evolución creciente hasta alcanzar en 2020 un valor de 5,6 Mtep por cada mil habitantes ÍNDICE de intensidad energética en el consumo convencional de gas natural en España = demanda convencional de gas natural en Mtep / población-miles-

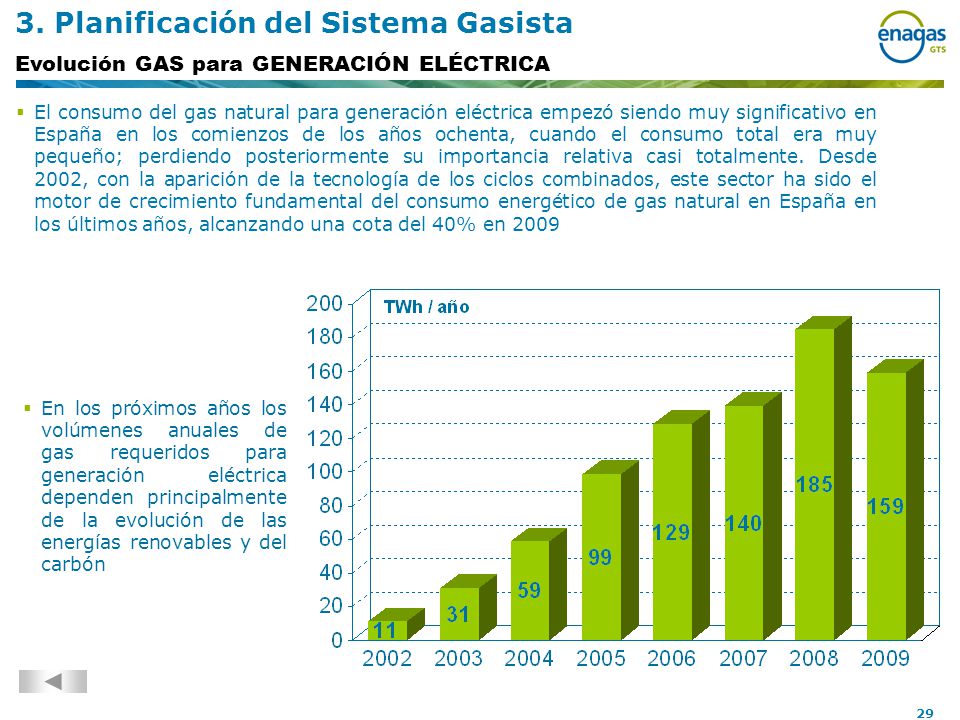

29 EVOLUCIÓN DEMANDA CTCC’S
3. Planificación del Sistema Gasista Evolución GAS para GENERACIÓN ELÉCTRICA El consumo del gas natural para generación eléctrica empezó siendo muy significativo en España en los comienzos de los años ochenta, cuando el consumo total era muy pequeño; perdiendo posteriormente su importancia relativa casi totalmente. Desde 2002, con la aparición de la tecnología de los ciclos combinados, este sector ha sido el motor de crecimiento fundamental del consumo energético de gas natural en España en los últimos años, alcanzando una cota del 40% en 2009 EVOLUCIÓN DEMANDA CTCC’S En los próximos años los volúmenes anuales de gas requeridos para generación eléctrica dependen principalmente de la evolución de las energías renovables y del carbón

30 3. Planificación del Sistema Gasista

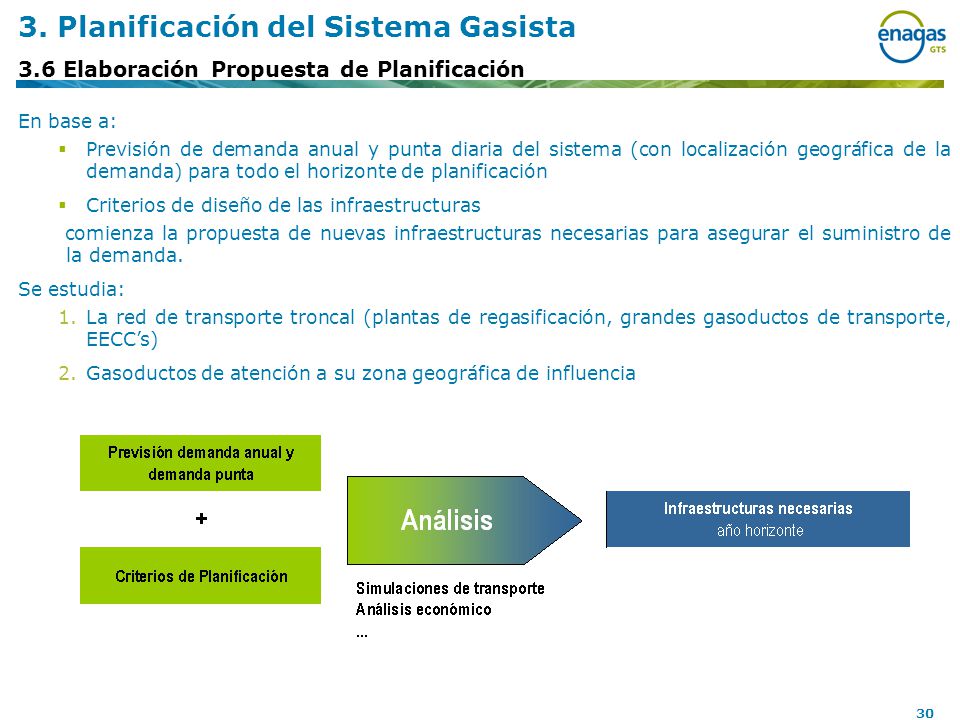

3.6 Elaboración Propuesta de Planificación En base a: Previsión de demanda anual y punta diaria del sistema (con localización geográfica de la demanda) para todo el horizonte de planificación Criterios de diseño de las infraestructuras comienza la propuesta de nuevas infraestructuras necesarias para asegurar el suministro de la demanda. Se estudia: La red de transporte troncal (plantas de regasificación, grandes gasoductos de transporte, EECC’s) Gasoductos de atención a su zona geográfica de influencia

31 3. Planificación del Sistema Gasista

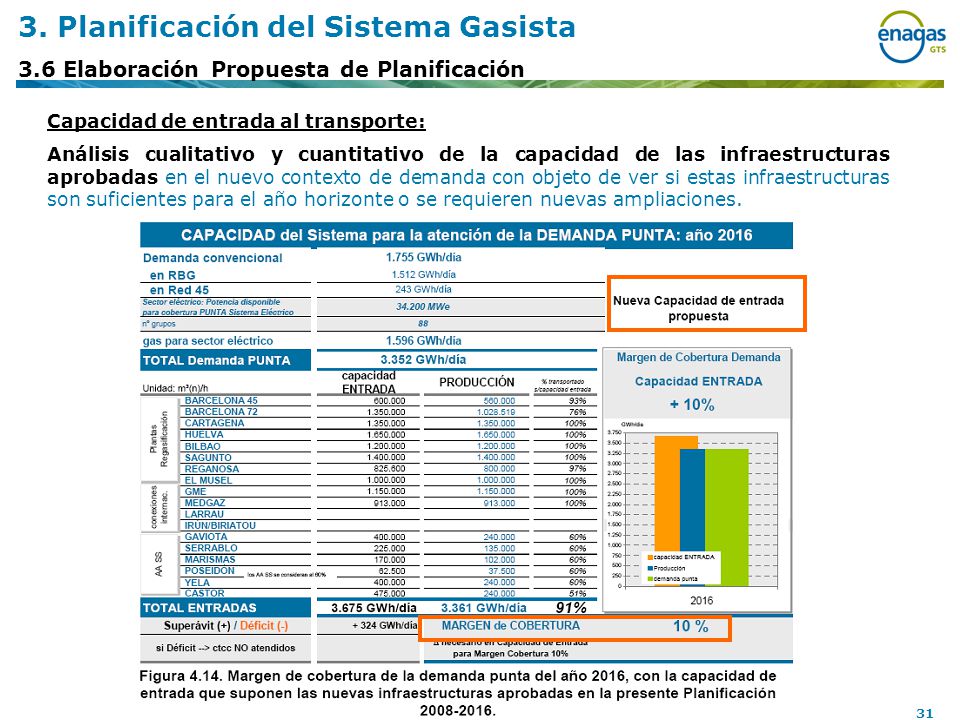

3.6 Elaboración Propuesta de Planificación Capacidad de entrada al transporte: Análisis cualitativo y cuantitativo de la capacidad de las infraestructuras aprobadas en el nuevo contexto de demanda con objeto de ver si estas infraestructuras son suficientes para el año horizonte o se requieren nuevas ampliaciones.

32 3. Planificación del Sistema Gasista
3.6 Elaboración Propuesta de Planificación Gasoductos de transporte : Tras estudios de análisis las infraestructuras necesarias para el buen funcionamiento del Sistema gasista español son:

33 3. Planificación del Sistema Gasista
3.6 Elaboración Propuesta de Planificación Diseño de Tk´s Planificación de almacenamiento de GNL diferenciando las plantas de Regasificación:

34 3. Planificación del Sistema Gasista
3.6 Elaboración Propuesta de Planificación Diseño de AASS Dada la escasez de capacidad que existe en la actualidad, es necesario promover el estudio y desarrollo de los AASS, ya que garantizan la capacidad, la seguridad y la flexibilidad operativa y de existencias mínimas de seguridad requeridas para el correcto funcionamiento del Sistema gasista.

35 3. Planificación del Sistema Gasista
3.6 Elaboración Propuesta de Planificación Análisis de Gasoductos Regionales Nueva Propuesta Propuesta Transportista X = Propuesta CCAA Longitud: 42 km Diámetro: 12” Estimación de demanda 2020: 1000 GWh/a Propuesta Gasoducto futuro Gasod existente ADECUACIÓN TÉCNICA ANÁLISIS DEMANDA ANÁLISIS RENTABILIDAD Rentabilidad: positiva Demanda anual: Debido al poco detalle en la justificación de la demanda anual se precisa un análisis mas exhaustivo. Demanda punta horaria/diaria: no se aprecian datos anómalos. Debido a las características de esta propuesta se requiere un análisis en detalle 200% demanda crítica Las características técnicas de este gasoducto son adecuadas para el suministro de la demanda estimada por el promotor. Rentabilidad: no se puede calcular (sin datos de demanda)

36 3. Planificación del Sistema Gasista
3.6 Elaboración Propuesta de Planificación ISA: Informe de Sostenibilidad Ambiental Evalúa los efectos de la planificación del sector del gas en el medioambiente desde un punto de vista estratégico con el fin de orientar la elaboración de la Planificación hacia los objetivos ambientales, integrando éstos con los de la planificación, para hacerla más sostenible. Transportistas: Aporte de información soporte Ministerio de Industria, Turismo y Comercio: Elabora ISA Ministerio de Medio Ambiente: Establece criterios y contenido

37 Feed-back entre todos los agentes

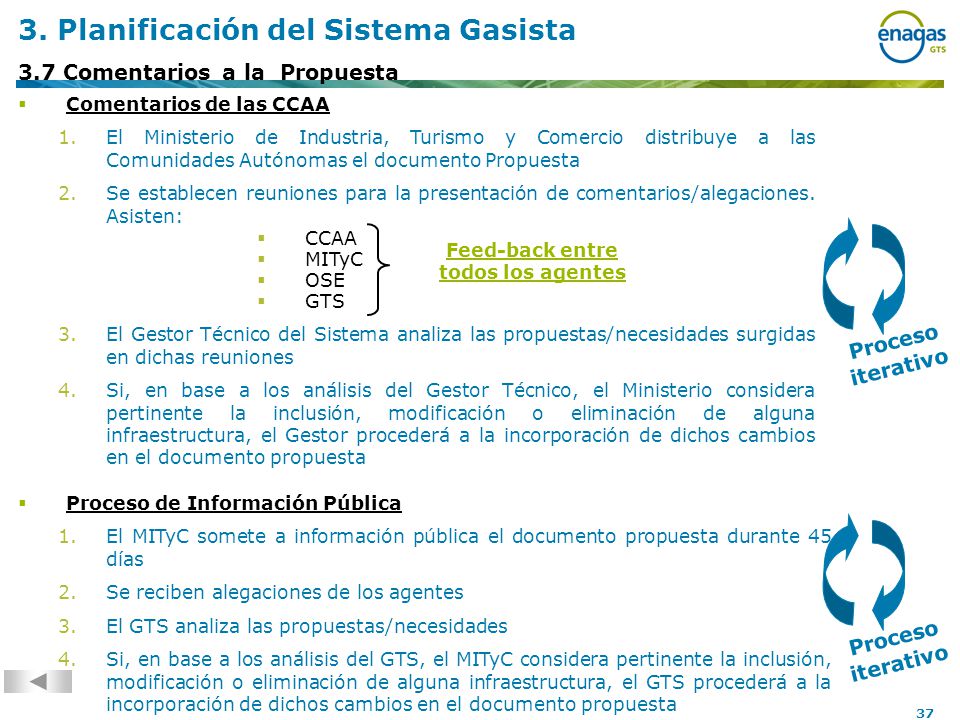

3. Planificación del Sistema Gasista 3.7 Comentarios a la Propuesta Comentarios de las CCAA El Ministerio de Industria, Turismo y Comercio distribuye a las Comunidades Autónomas el documento Propuesta Se establecen reuniones para la presentación de comentarios/alegaciones. Asisten: CCAA MITyC OSE GTS El Gestor Técnico del Sistema analiza las propuestas/necesidades surgidas en dichas reuniones Si, en base a los análisis del Gestor Técnico, el Ministerio considera pertinente la inclusión, modificación o eliminación de alguna infraestructura, el Gestor procederá a la incorporación de dichos cambios en el documento propuesta Feed-back entre todos los agentes Proceso iterativo Proceso de Información Pública El MITyC somete a información pública el documento propuesta durante 45 días Se reciben alegaciones de los agentes El GTS analiza las propuestas/necesidades Si, en base a los análisis del GTS, el MITyC considera pertinente la inclusión, modificación o eliminación de alguna infraestructura, el GTS procederá a la incorporación de dichos cambios en el documento propuesta Proceso iterativo

38 3. Planificación del Sistema Gasista
3.8 Elaborar Propuesta Final En base al feedback realizado y una vez alcanzado el consenso entre los agentes implicados, el GTS remite al MITyC su propuesta final para que éste lo eleve a la Comité Nacional de la Energía y posteriormente al Consejo de Ministros. De la Planificación energética, el bloque dedicado al sector gasista contempla los siguientes aspectos: Previsión de demanda: Escenario del GTS, Escenario de eficiencia Criterios de diseño Infraestructuras gasistas a construir Plantas de regasificación Gasoductos de transporte EECC Gasoductos regionales Almacenamientos Subterráneos Ramales a CTCC y a CTS Ubicación temporal por años de las infraestructuras necesarias Justificación técnica con simulaciones realizadas con la herramienta Winflow Análisis de inversiones y costes para el sistema Indicadores medioambientales del impacto de la Planificación Obligatoria categorías A Urgente A B

39 3. Planificación del Sistema Gasista
3.9 Elaborar Memorial Ambiental Responsabilidad conjunta del Ministerio de Industria, Comercio y Turismo y Ministerio de Medio Ambiente Rural y Marino con información soporte de los transportistas y demás agentes del Sistema Contenido: Valoración de la integración de de los aspectos medioambientales en la propuesta de planificación Resultado de las consultas realizadas Resultado del Informe de Sostenibilidad Ambiental Previsión y análisis de los impactos más significativos que el desarrollo de la Planificación Obligatoria producirá

40 TENERIFE y GRAN CANARIA

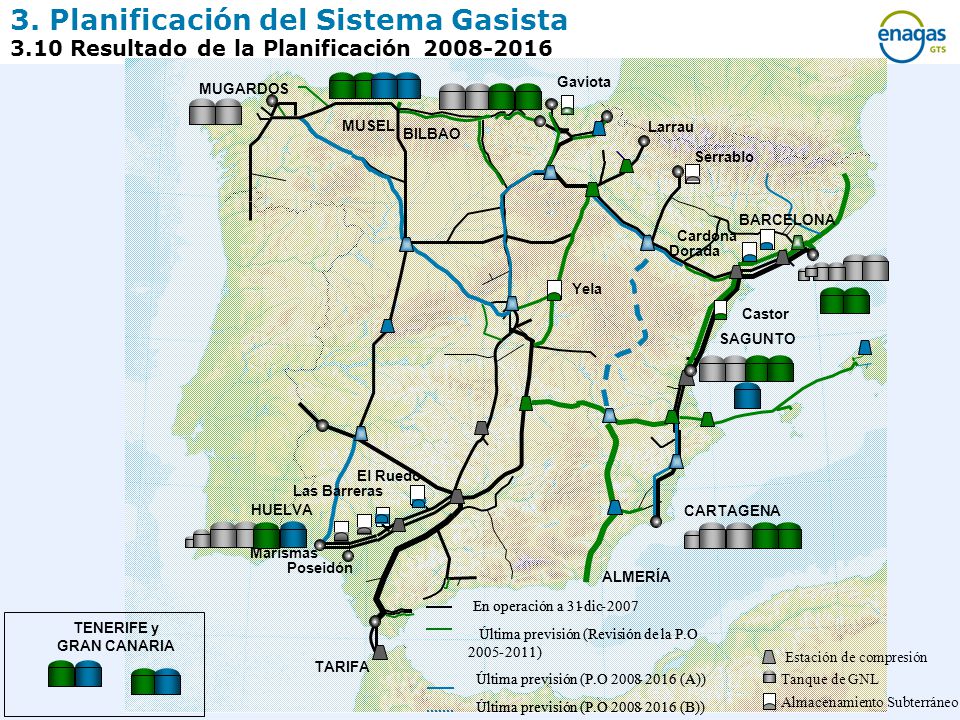

3. Planificación del Sistema Gasista 3.10 Resultado de la Planificación Gaviota MUGARDOS MUSEL Larrau BILBAO Serrablo BARCELONA Cardona Dorada Yela Castor SAGUNTO El Ruedo Las Barreras HUELVA CARTAGENA Marismas Poseidón ALMERÍA En operación a 31 En operación a 31 - - dic dic - - 2007 2007 TENERIFE y GRAN CANARIA Última previsión (Revisión de la P.O Última previsión (Revisión de la P.O 2005 2005 - - 2011) 2011) Estación de compresión TARIFA Última previsión (P.O 2008 Última previsión (P.O 2008 - - 2016 (A)) 2016 (A)) Tanque de GNL Última previsión (P.O 2008 Última previsión (P.O 2008 - - 2016 (B)) 2016 (B)) Almacenamiento Subterráneo

41 4. Seguimiento de la Planificación del Sistema Gasista

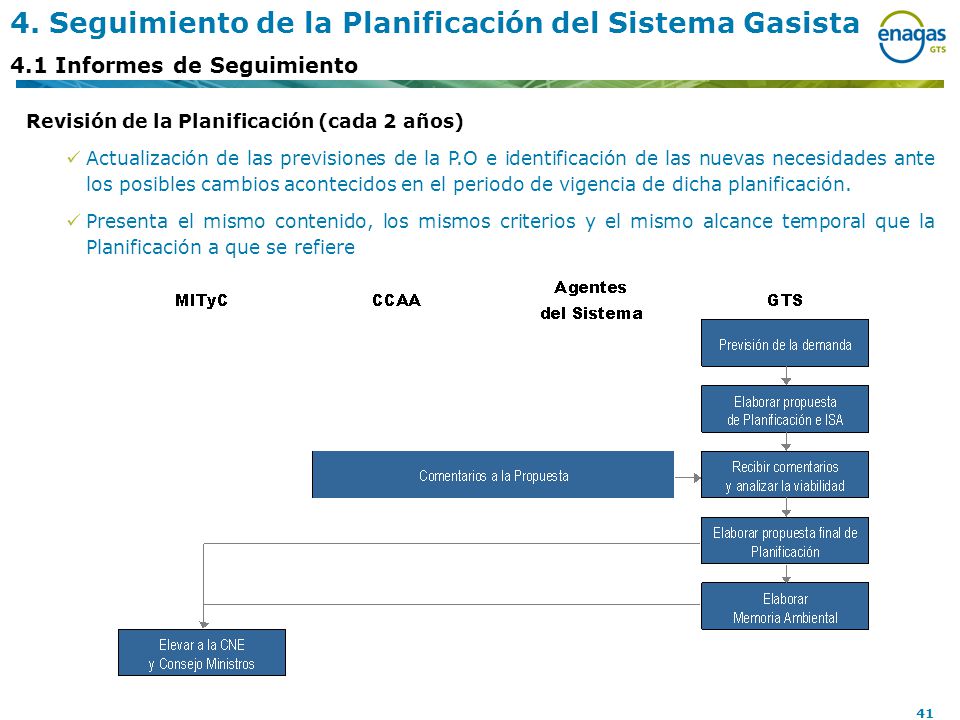

4.1 Informes de Seguimiento Revisión de la Planificación (cada 2 años) Actualización de las previsiones de la P.O e identificación de las nuevas necesidades ante los posibles cambios acontecidos en el periodo de vigencia de dicha planificación. Presenta el mismo contenido, los mismos criterios y el mismo alcance temporal que la Planificación a que se refiere

42 4. Seguimiento de la Planificación del Sistema Gasista
4.1 Informes de Seguimiento Programa Anual de Instalaciones y Actuaciones Excepcionales Informe con las variaciones puntuales y actuaciones excepcionales sobre la Planificación Seguimiento Anual Medioambiental Cálculo y análisis de los indicadores medioambientales que aparecen recogidos en el documento de PO y que reflejan el impacto de la evolución anual de la Planificación en el Medioambiente

43 Unidad capacidad de emisión : m3 (n) / h
4. Seguimiento de la Planificación del Sistema Gasista 4.1 Resultado del Programa Anual BILBAO Unidad capacidad de emisión : m3 (n) / h MUGARDOS Gaviota MUSEL Larrau (B) (B) Serrablo Cardona BARCELONA Actualizado con Programa anual Orden ITC/ 2906/2010 Dorada Yela Reus Castor SAGUNTO (B) (B) (B) El Ruedo Las Barreras HUELVA CARTAGENA Marismas ALMERÍA Poseidón Estación de compresión Ampliación Tanque de GNL Almacenamiento Subterráneo En operación a dic-2010 Infraestructuras Categoría A Infraestructuras Categoría B Infraestructuras Categoría R TARIFA

44 4. Seguimiento de la Planificación del Sistema Gasista

4.1 Informes de Seguimiento Seguimiento Mensual de Infraestructuras: Análisis de la evolución y grado de cumplimiento de la Planificación Obligatoria Priorización de infraestructuras y agilización de su tramitación Impacto de retrasos
