Avance de obra Concesión 4G Cartagena- Barranquilla

Presentaciones similares


Presentación del tema: "Avance de obra Concesión 4G Cartagena- Barranquilla"— Transcripción de la presentación:

1 Avance de obra Concesión 4G Cartagena- Barranquilla

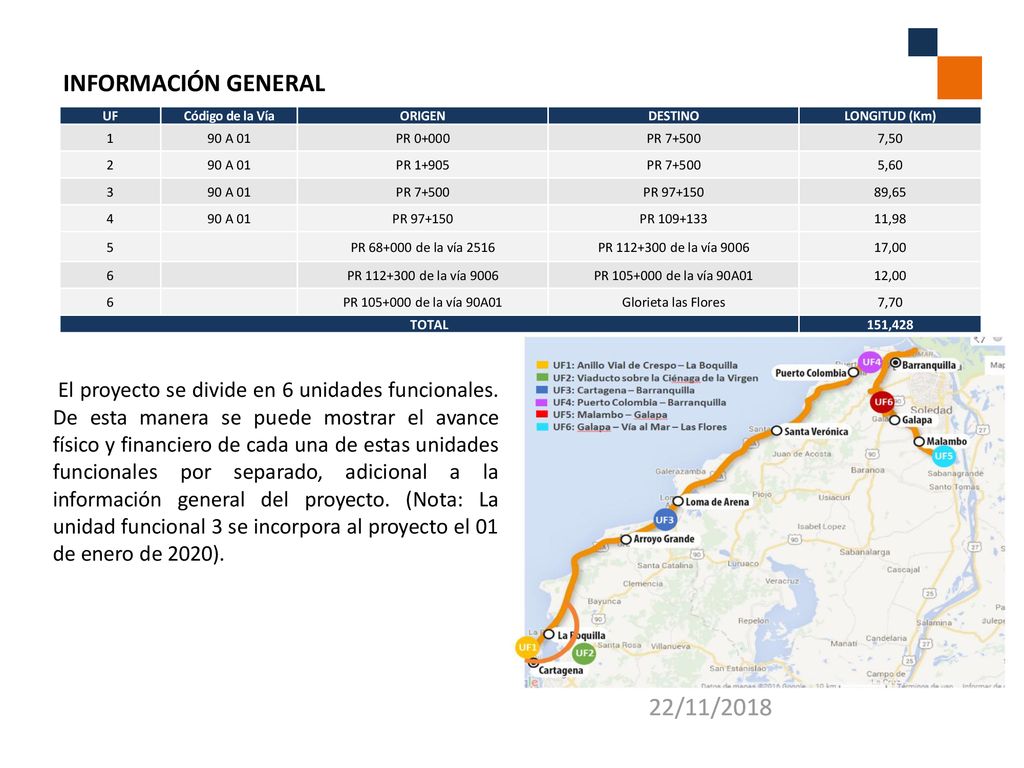

2 INFORMACIÓN GENERAL UF Código de la Vía ORIGEN DESTINO LONGITUD (Km) 1 90 A 01 PR 0+000 PR 7+500 7,50 2 PR 1+905 5,60 3 PR 89,65 4 PR 11,98 5 PR de la vía 2516 PR de la vía 9006 17,00 6 PR de la vía 90A01 12,00 Glorieta las Flores 7,70 TOTAL 151,428 El proyecto se divide en 6 unidades funcionales. De esta manera se puede mostrar el avance físico y financiero de cada una de estas unidades funcionales por separado, adicional a la información general del proyecto. (Nota: La unidad funcional 3 se incorpora al proyecto el 01 de enero de 2020).

3 INFORMACIÓN GENERAL - PLAZOS
Contrato 004 del 10 de septiembre de 2014 Plazo de ejecución actual 48 meses de etapa de preconstrucción + etapa de construcción y entre 21 y 25 años de operación y mantenimiento Fecha de iniciación del contrato 04/11/2014 Fecha de terminación de etapa de preconstrucción 03/11/2015 Fecha de terminación de etapa de construcción 18/10/2018 Fecha de terminación de etapa de mantenimiento 03/11/2021 Componente Fecha inicio Fecha de finalización UF1 (PR0+000-PR7+500) 1/04/2016 17/09/2017 UF2 (PR1+905-PR7+500) 18/10/2018 UF4 (PR PR ) 1/02/2016 21/12/2017 UF5 (PR0+000-PR7+500) 3/11/2015 21/04/2018 UF6 (Galapa, Vía al mar- Las flores) Nota: La unidad funcional 3 se incorpora al proyecto el 01 de enero de 2020

4 AVANCE FÍSICO GENERAL DEL PROYECTO

5 AVANCE FÍSICO POR UNIDAD FUNCIONAL
PROGRAMADO EJECUTADO VARIACIÓN PROYECTO 75.75% 62.98% -12.77% UF1 80.00% 79.01% -0.99% UF2 73.99% 75.77% 1.78% UF4 100.00% 99.83% -0.17% UF5 75.26% 57.01% -18.25% UF6 63.93% 24.37% -39.56%

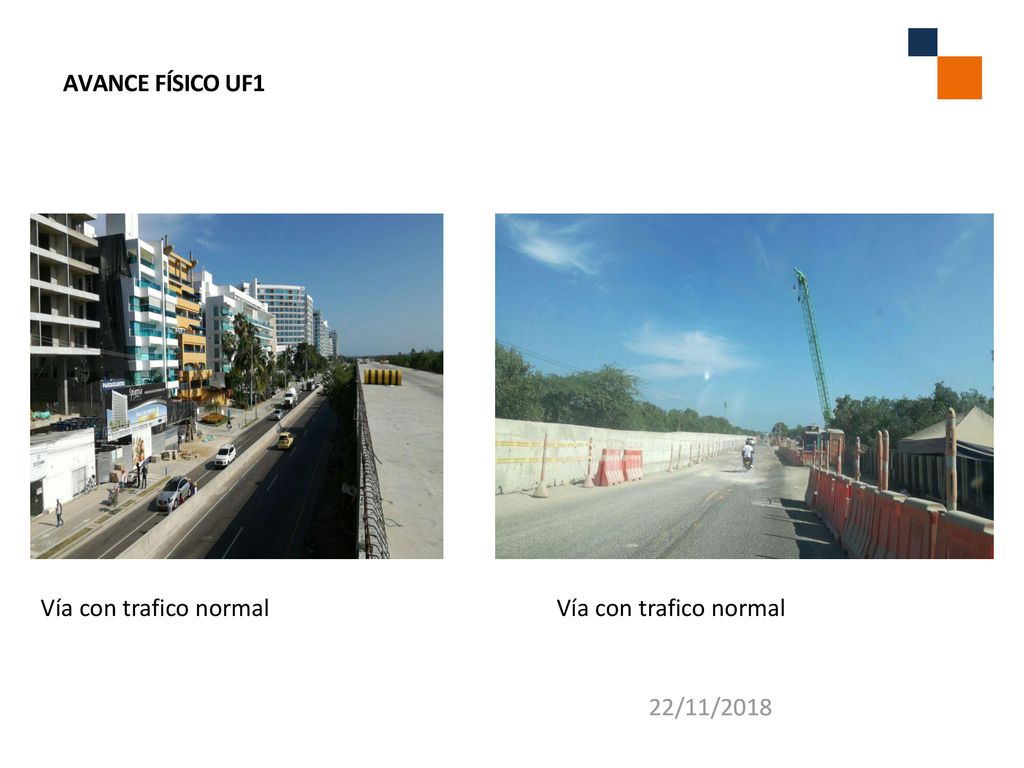

6 AVANCE FÍSICO UF1 Vía con trafico normal Vía con trafico normal

7 AVANCE FÍSICO

8 AVANCE FÍSICO UF2 27/12/2017 11:29 am DESCRIPCIÓN UNIDAD
CANTIDAD TOTAL CANTIDAD EJECUTADA % AVANCE Prefabricación de Pilotes Un 774 698 90,25% Prefabricación de Vigas 384 383.00 99.74% Prefabricación de Cabezales 129 129,00 100,00% Montaje Vanos 107 82,95% 27/12/ :29 am

9 AVANCE FÍSICO

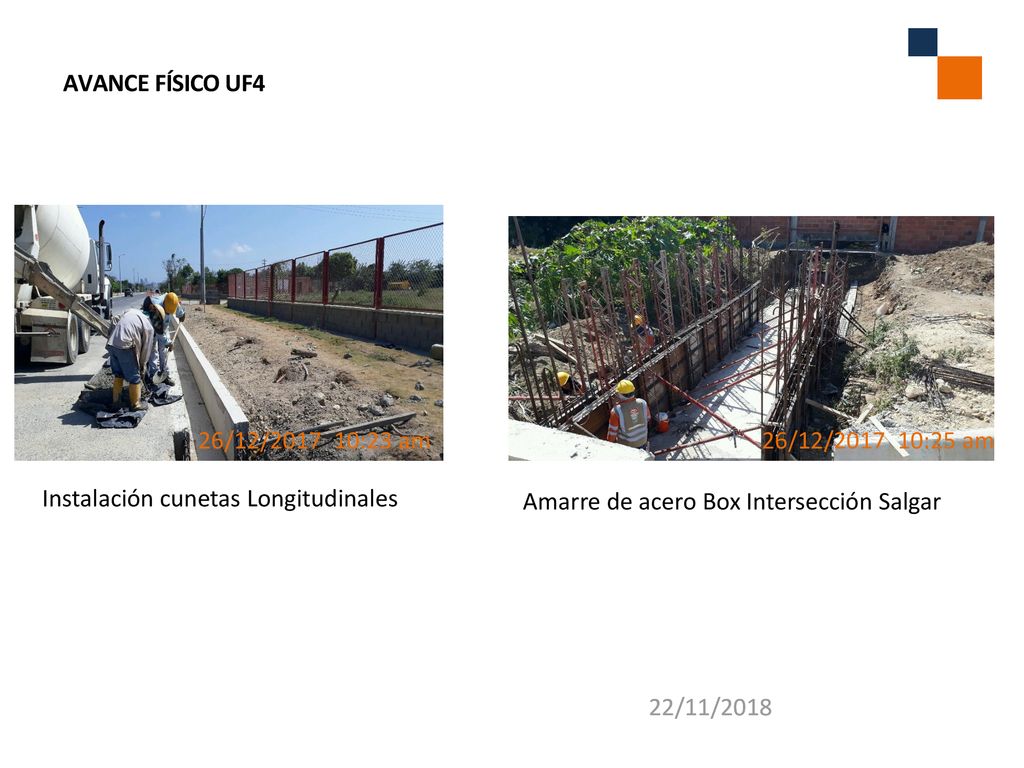

10 AVANCE FÍSICO UF4 26/12/ :23 am 26/12/ :25 am Instalación cunetas Longitudinales Amarre de acero Box Intersección Salgar

11 AVANCE FÍSICO

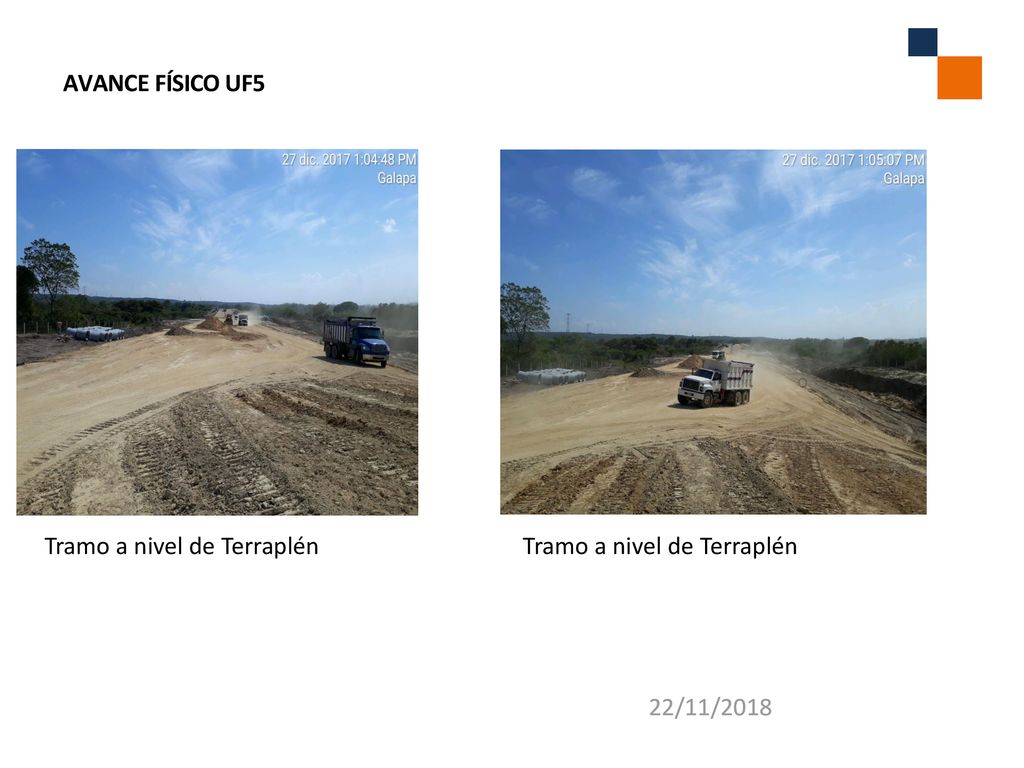

12 AVANCE FÍSICO UF5 Tramo a nivel de Terraplén Tramo a nivel de Terraplén

13 AVANCE FÍSICO

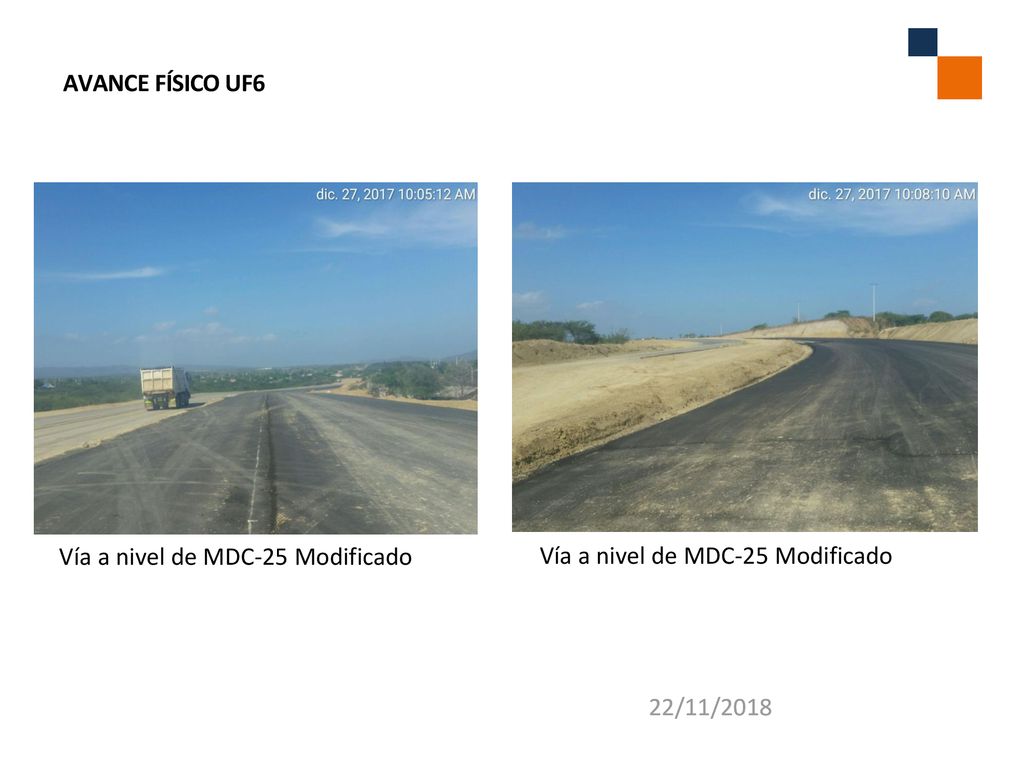

14 AVANCE FÍSICO UF6 Vía a nivel de MDC-25 Modificado Vía a nivel de MDC-25 Modificado

15 AVANCE FÍSICO

16 AVANCE FINANCIERO POR UNIDAD FUNCIONAL
EJECUTADO ACUMULADO %AVANCE Proyecto $ ,75 60,89% UF1 $ ,63 80,20% UF2 $ ,83 66,67% UF4 $ ,16 99,73% UF5 $ ,42 55,43% UF6 $ ,70 24,50%

17 AVANCE FINANCIERO GENERAL

18 RESUMEN ESTADO DE GESTIÓN PREDIAL

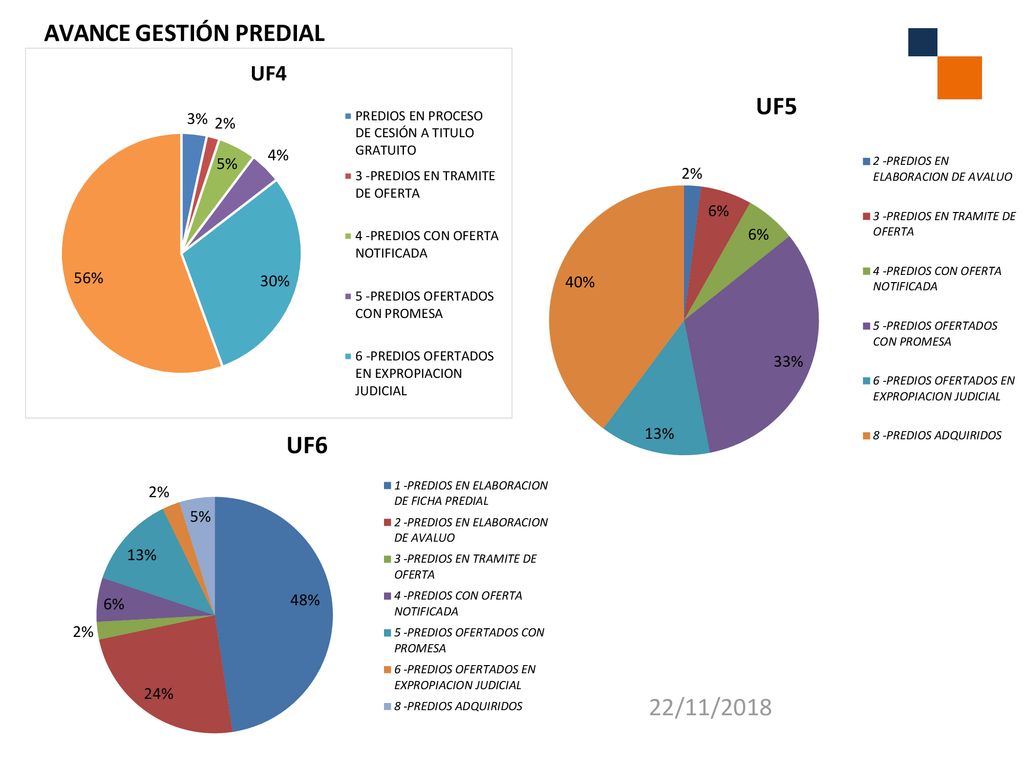

AVANCE GESTIÓN PREDIAL RESUMEN ESTADO DE GESTIÓN PREDIAL UF1 UF2 UF4 UF5 UF6 TOTAL CANTIDAD DE PREDIOS 120 7 117 98 166 508 ÁREA DISPONIBLE PARA TRABAJAR  96,7% 100% 71,7% 90%

19 AVANCE GESTIÓN PREDIAL

20 TEMAS CRÍTICOS SOCIAL: TECNICO: Predial:
Continua la misma problemática presentada al no contar con un interlocutor valido que represente a las asamblea general de las comunidades étnicas localizadas en el AID del proyecto toda vez se define la representatividad legal y juntas directivas de los consejos comunitarios de las comunidades afrodescendiente de las UF1 y 2, (Villa Gloria, Tierra Baja, Puerto Rey y Boquilla. TECNICO: No se cumplirá la meta para el año: los 10km asfaltado a doble calzada en la UF5 Y UF6 No ha iniciado la intervención entre el K30 al K33 No avanzan las actividades constructivas del K por zona inundada. Varias obras no han iniciado de acuerdo al plan de obras: puente vehicular Granada,  puente vehicular Arroyo León, puentes peatonales Galapa, Universidad del Atlántico y San Vicente de Paul. K y K Sectores en donde se realiza prospección arqueológica, de los cuales es imposible avanzar la ejecución de actividades programadas por el Concesionario. El Concesionario continúa presentando ajustes a los diseños no objetados entre el K30 al K33 y del K al K Predial: -El Concesionario no cumplió con las metas del plan de adquisición predial. Los plazos establecidos en dicho plan no se cumplieron y al día de hoy se presenta un retraso significativo en la gestión que puede impactar el plan de obras al no contar con la disponibilidad predial, especialmente en la unidad funcional 6.  - La afectación del predio CCB-UF6-032-ID que cuenta con una declaratoria de Zona Franca puede generar una afectación a la adquisición predial. El predio se encuentra en el proceso administrativo para la expedición de la resolución de expropiación. Por ser un caso especial se espera que la ANI de prioridad en el proceso de expropiación. - Se ha superado el 100% de los recursos de la subcuenta predial, por tanto en el momento nos encontramos en el escenario que debe cubrir el concesionario entre el 100% y el 120%. De acuerdo, a los cálculos de proyección de la adquisición predial es alta la probabilidad de alcanzar el 200%. - De acuerdo al plan de obras la fecha de entrega de la Unidad Funcional 4 fue el 21 de noviembre de 2017, sin embargo a hoy el Concesionario no cuenta con el cierre predial requerido para la firma del acta de finalización de unidad funcional de conformidad al proceso de verificación establecido en el Contrato de Concesión.

21 SUBTOTAL SALDOS SUBCUENTAS PROYECTO EN COL$
AVANCE SUBCUENTAS PROYECTO RENDIMIENTOS SALDOS INGRESOS DESEMBOLSOS Ítem  Nombre de la cuenta Nuevo Acumulado Total acumulado 1 PRINCIPAL [*] $ ,16 $0,00 2 PREDIOS $ ,22 $ ,62 $ ,25 $ ,52 3 COMPENSACIONES AMBIENTALES $ ,66 $ ,95 $ ,42 $ ,59 4 REDES $ ,27 $ ,14 $ ,51 $ ,48 5 BALANCE EN PESOS $ ,51 $ ,91 $ ,98 $ ,07 6 CRÉDITOS Y EQUITY $ ,04 $ ,45 $ ,61 $ ,16 7 RESERVA EN PESOS $ ,66 $ ,26 $ ,73 $ ,47 8 SUBCUENTA IDC EN PESOS $ ,43 $ ,52 $ ,25 $ ,73 9 RESERVA O&M $ ,97 $ ,82 $ ,96 $ ,14 10 CAPEX $ ,45 $ ,86 $ ,98 $ ,12 11 PAGOS O&M $ ,16 $ ,09 $ ,44 $ ,32 SUBTOTAL SALDOS SUBCUENTAS PROYECTO EN COL$ $ ,53 $ ,62 $ ,13 $ ,60

22 SUBTOTAL SALDOS SUBCUENTAS ANI EN COL$ TOTAL SALDOS SUBCUENTAS EN COL$

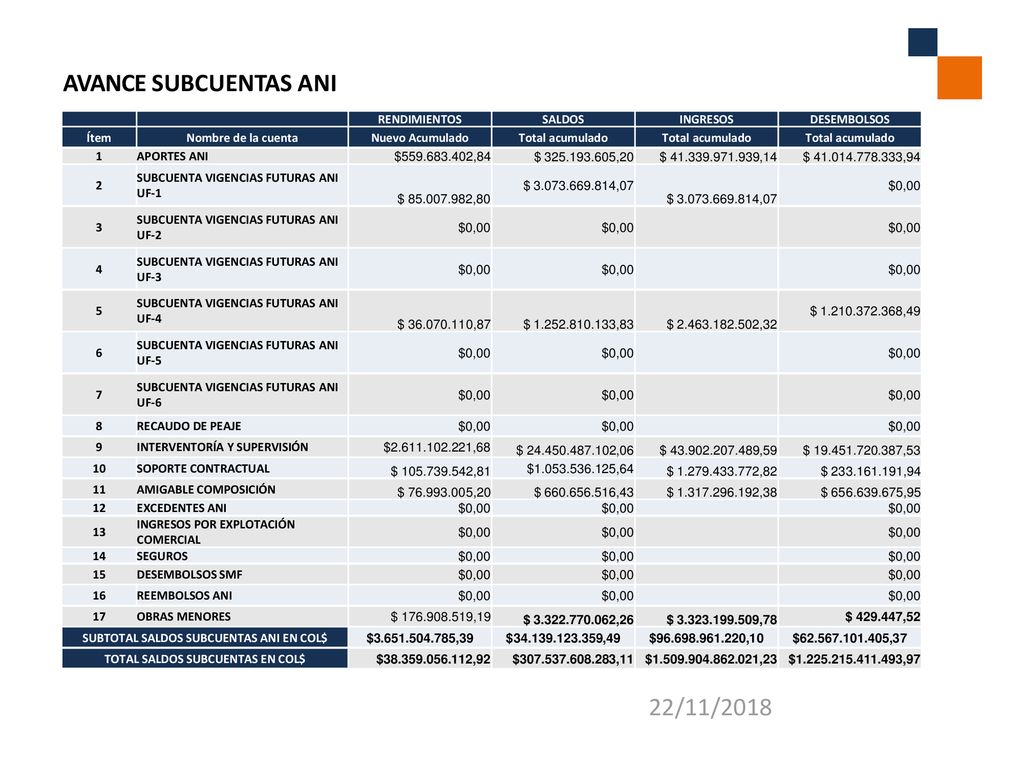

AVANCE SUBCUENTAS ANI RENDIMIENTOS SALDOS INGRESOS DESEMBOLSOS Ítem Nombre de la cuenta Nuevo Acumulado Total acumulado 1 APORTES ANI $ ,84 $ ,20 $ ,14 $ ,94 2 SUBCUENTA VIGENCIAS FUTURAS ANI UF-1 $ ,80 $ ,07 $0,00 3 SUBCUENTA VIGENCIAS FUTURAS ANI UF-2 4 SUBCUENTA VIGENCIAS FUTURAS ANI UF-3 5 SUBCUENTA VIGENCIAS FUTURAS ANI UF-4 $ ,87 $ ,83 $ ,32 $ ,49 6 SUBCUENTA VIGENCIAS FUTURAS ANI UF-5 7 SUBCUENTA VIGENCIAS FUTURAS ANI UF-6 8 RECAUDO DE PEAJE 9 INTERVENTORÍA Y SUPERVISIÓN $ ,68 $ ,06 $ ,59 $ ,53 10 SOPORTE CONTRACTUAL $ ,81 $ ,64 $ ,82 $ ,94 11 AMIGABLE COMPOSICIÓN $ ,20 $ ,43 $ ,38 $ ,95 12 EXCEDENTES ANI 13 INGRESOS POR EXPLOTACIÓN COMERCIAL 14 SEGUROS 15 DESEMBOLSOS SMF 16 REEMBOLSOS ANI 17 OBRAS MENORES $ ,19 $ ,26 $ ,78 $ ,52  SUBTOTAL SALDOS SUBCUENTAS ANI EN COL$  $ ,39 $ ,49 $ ,10 $ ,37  TOTAL SALDOS SUBCUENTAS EN COL$  $ ,92 $ ,11 $ ,23 $ ,97
