5.- Estructura analítica de proyecto

Presentaciones similares

Presentación del tema: "5.- Estructura analítica de proyecto"— Transcripción de la presentación:

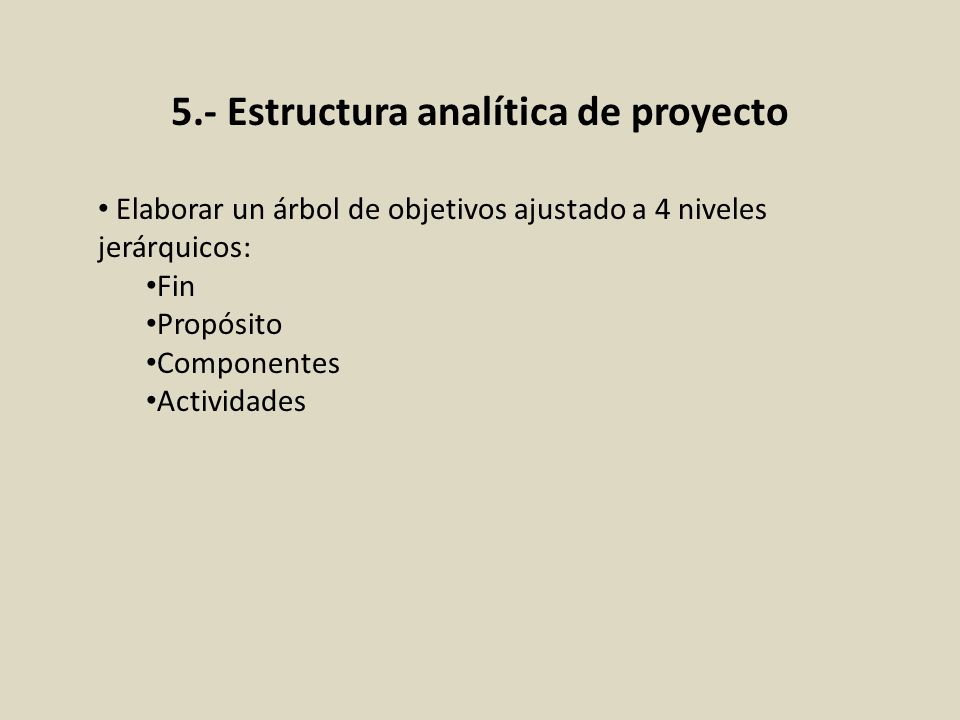

1 5.- Estructura analítica de proyecto

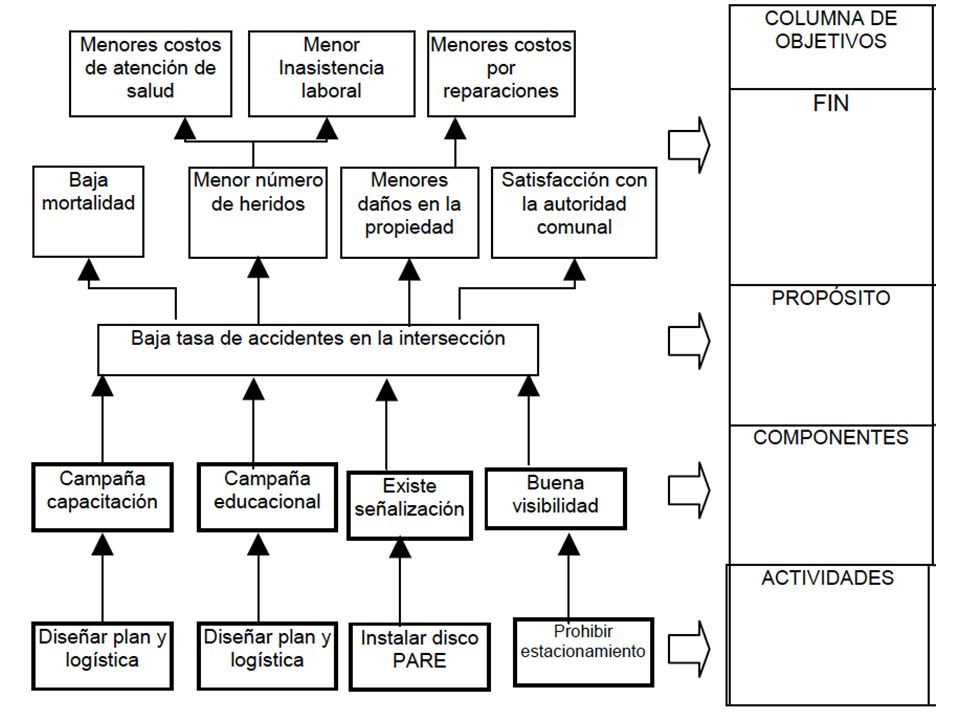

Elaborar un árbol de objetivos ajustado a 4 niveles jerárquicos: Fin Propósito Componentes Actividades

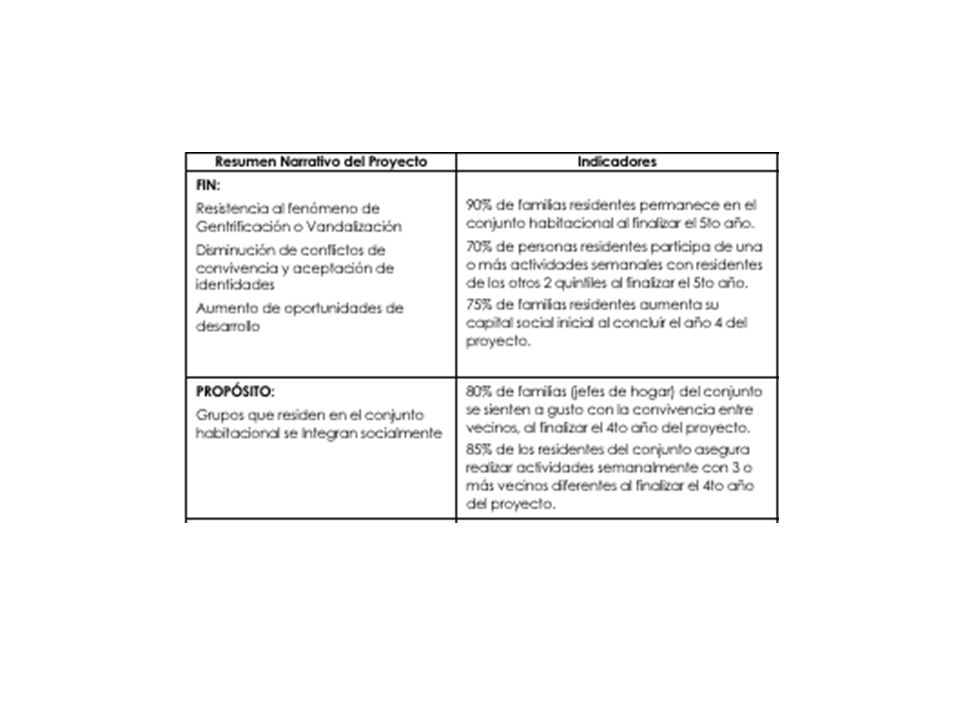

2

3 METODOLOGÍA DE MARCO LÓGICO MATRIZ DE PLANIFICACIÓN

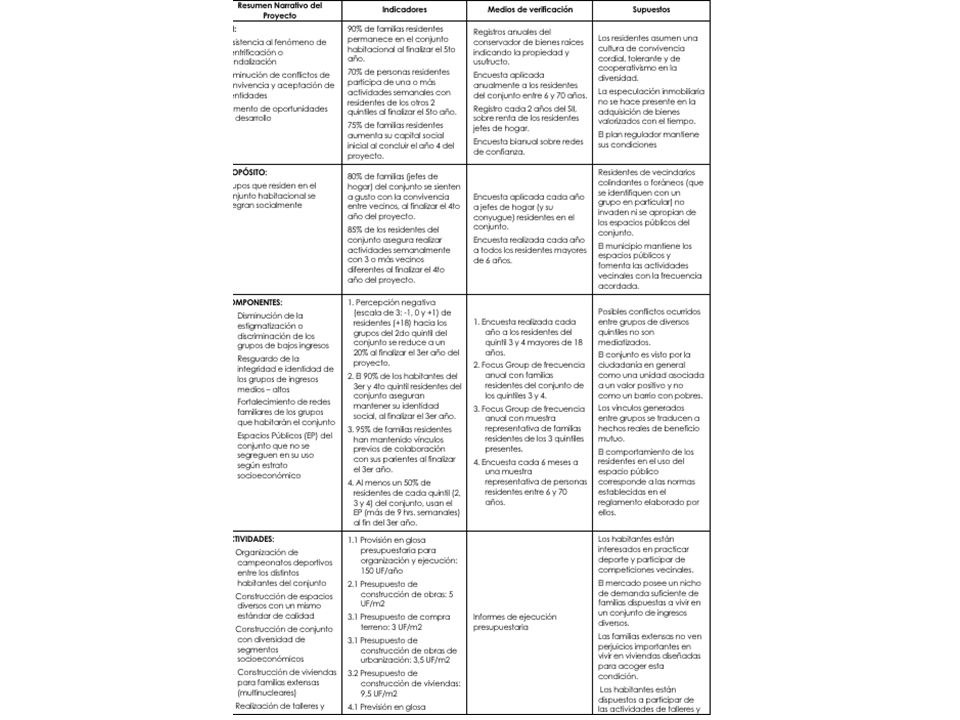

4 A LO Q VAMOS A LLEGAR, INTRO GENERAL

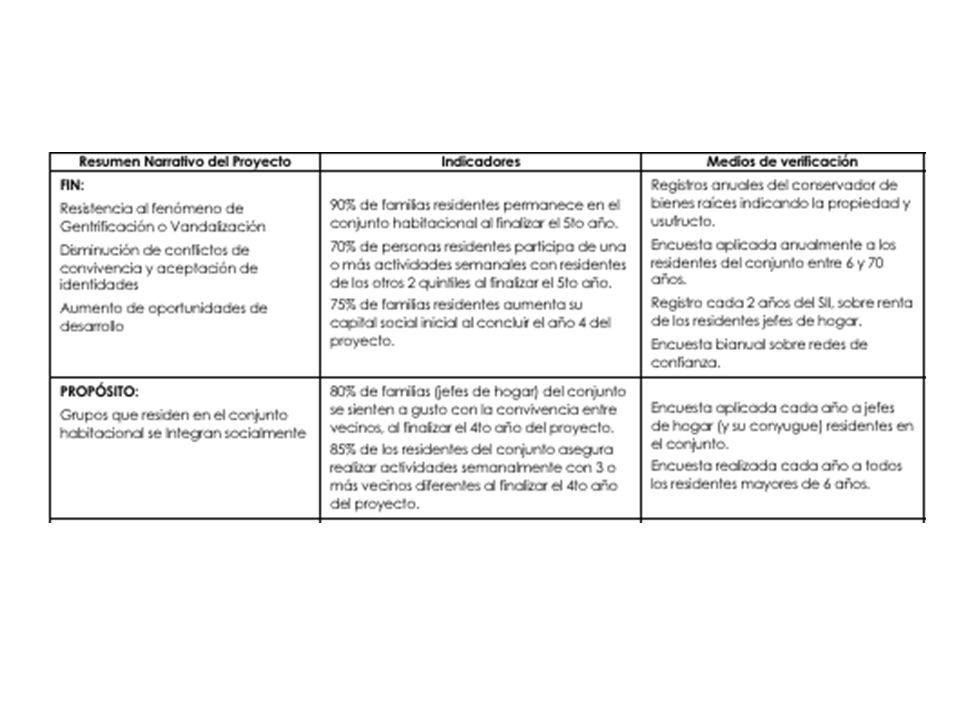

5 1.- Resumen escrito de objetivos
Redacción de la columna de objetivos Evaluación de la columna de objetivos

6

7

8

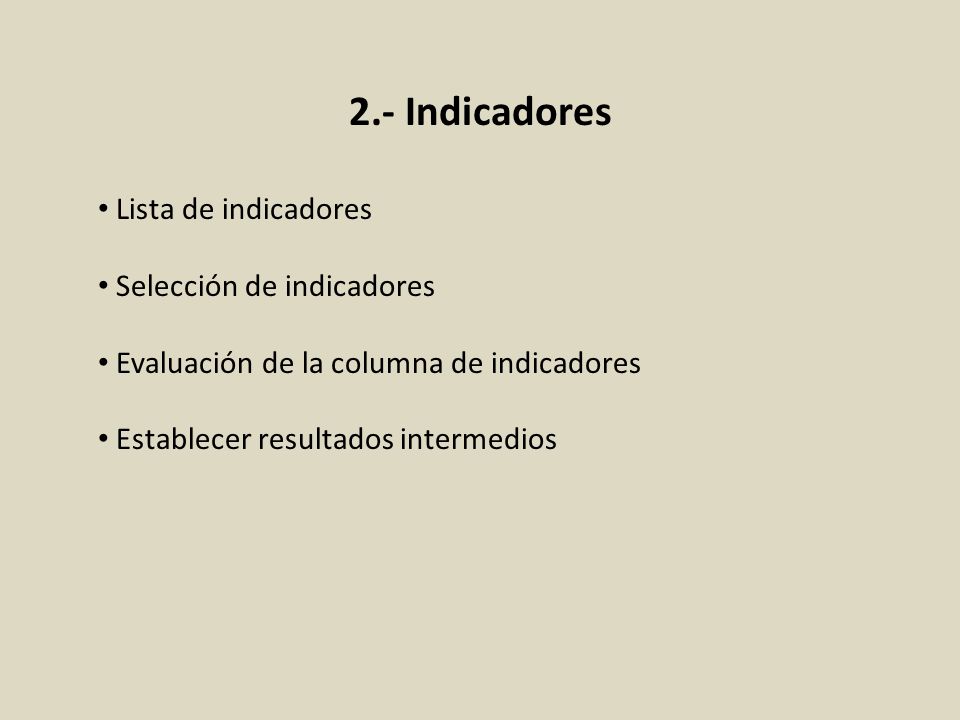

9 2.- Indicadores Lista de indicadores Selección de indicadores
Evaluación de la columna de indicadores Establecer resultados intermedios

10 El indicador debe ser: Específico / Medible / Realizable / Pertinente / Enmarcado en el tiempo

11

12 Para seleccionar el mejor indicador se debe resguardar que:
A: El sentido del indicador es claro B: Existe información disponible o se puede recolectar fácilmente C: El indicador es tangible y se puede observar D: La tarea de recolectar datos está al alcance de la dirección, no requiere expertos E: El indicador es lo bastante representativo para el conjunto de resultados esperados Fuente: Oficina de Evaluación del Programa de Desarrollo de Naciones Unidas (UNDP)

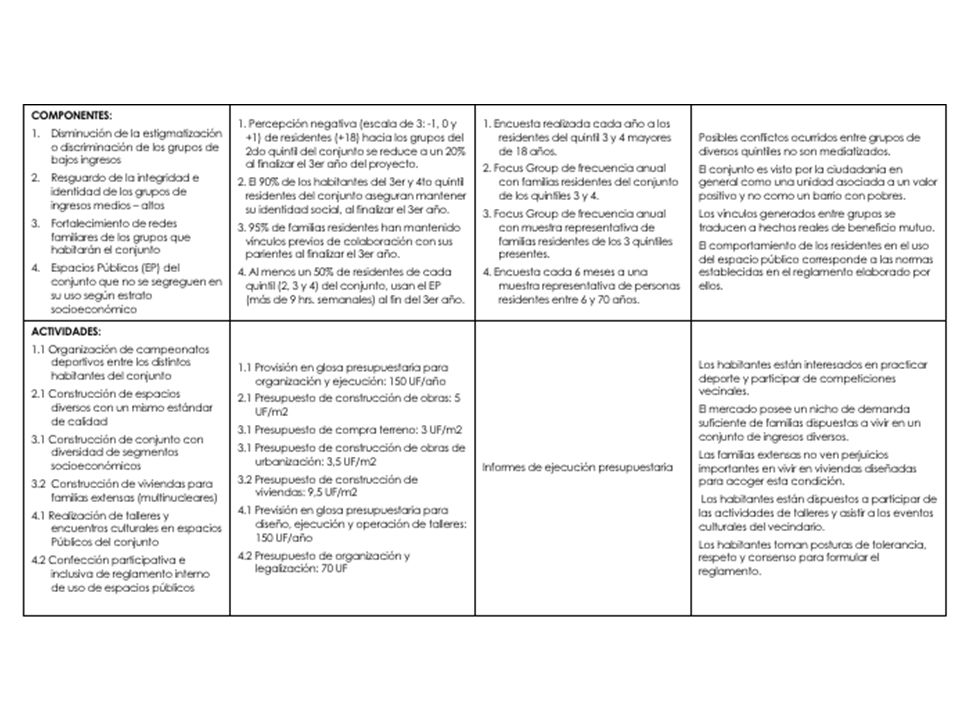

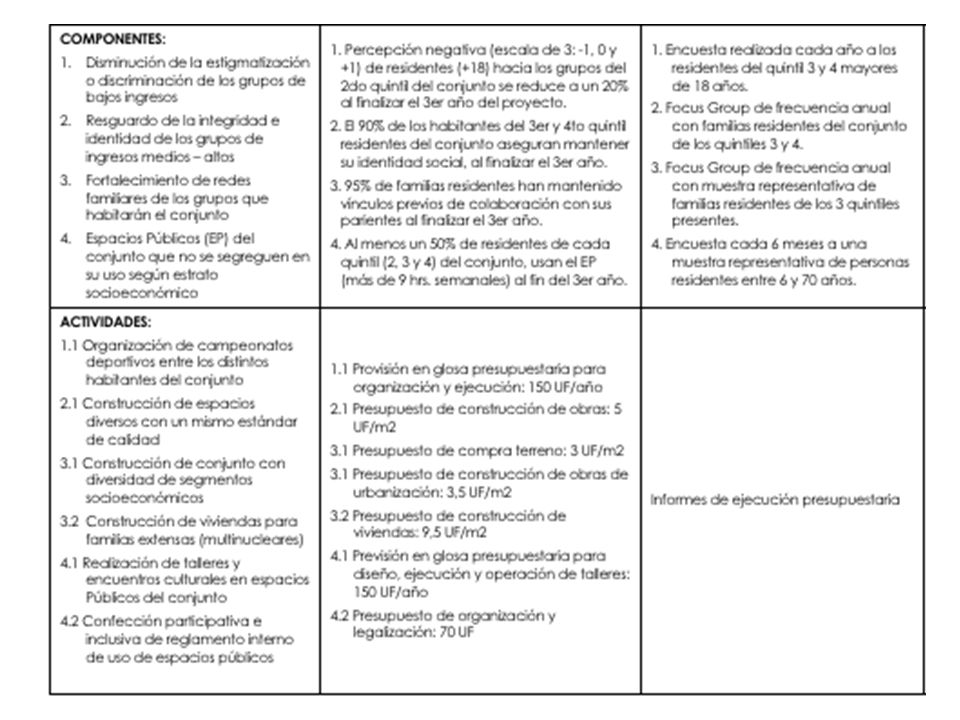

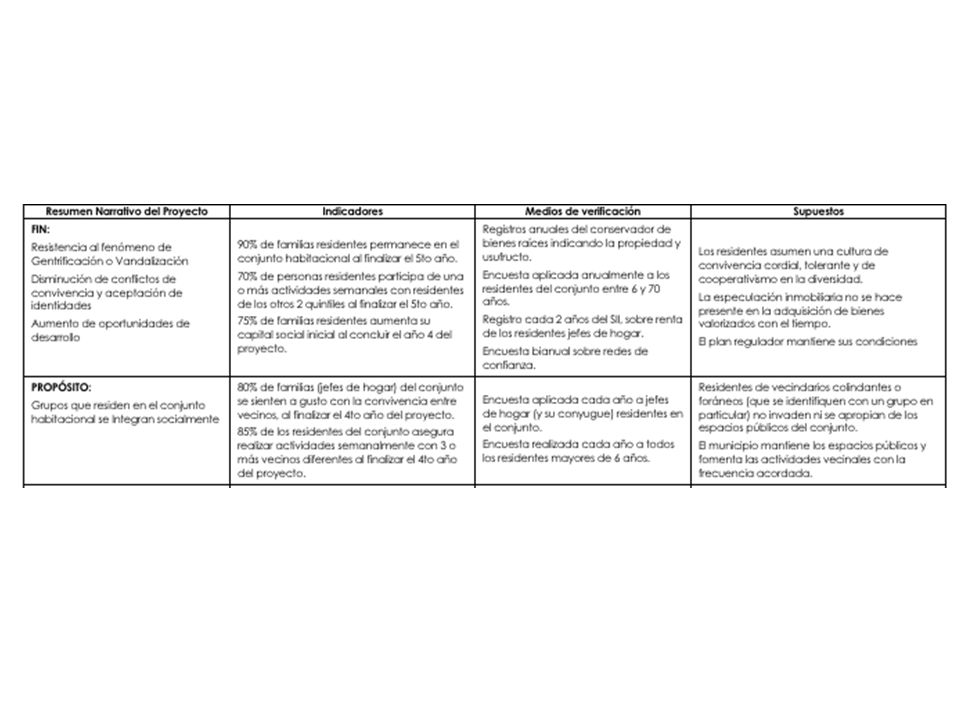

13

14

15

16 3.- Medios de verificación
Fuente de información Método de recolección Método de análisis Frecuencia de recolección Responsable

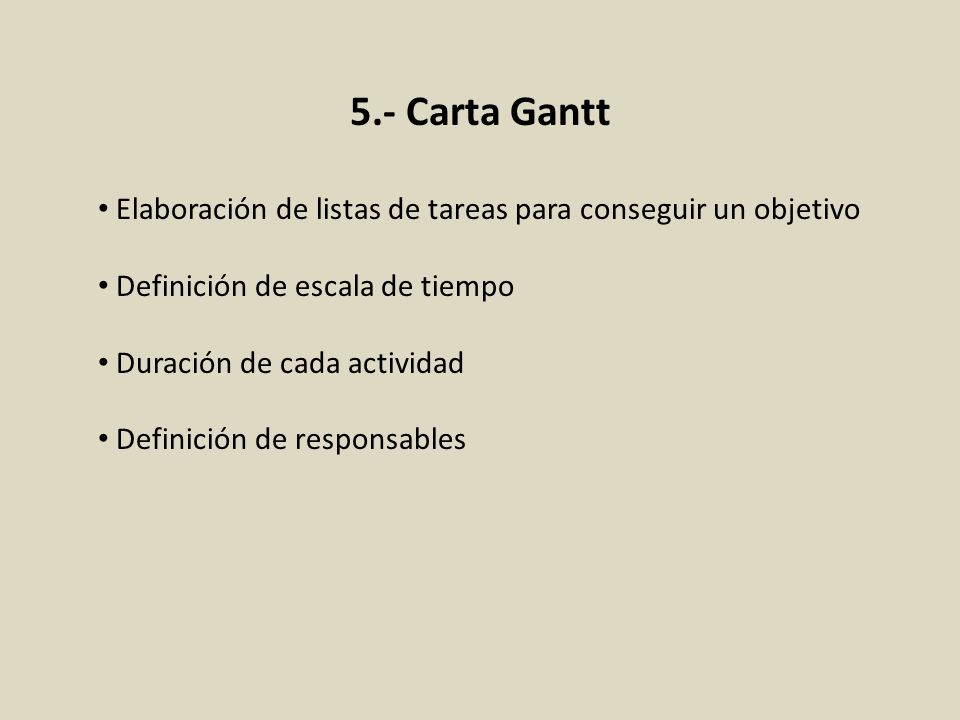

17

18

19

20 4.- Supuestos Lluvia de supuestos Selección de supuestos
Redacción de los supuestos Lógica vertical de la MML

21

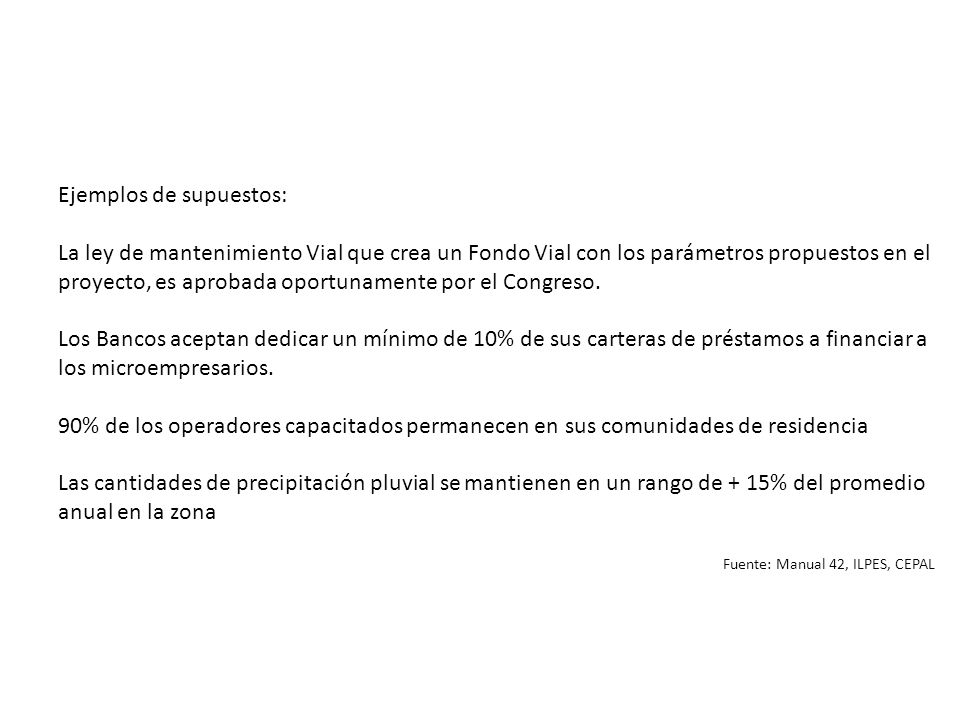

22 Ejemplos de supuestos:
La ley de mantenimiento Vial que crea un Fondo Vial con los parámetros propuestos en el proyecto, es aprobada oportunamente por el Congreso. Los Bancos aceptan dedicar un mínimo de 10% de sus carteras de préstamos a financiar a los microempresarios. 90% de los operadores capacitados permanecen en sus comunidades de residencia Las cantidades de precipitación pluvial se mantienen en un rango de + 15% del promedio anual en la zona Fuente: Manual 42, ILPES, CEPAL

23

24

25 5.- Carta Gantt Elaboración de listas de tareas para conseguir un objetivo Definición de escala de tiempo Duración de cada actividad Definición de responsables

26 ASADO FINAL DEL CFG DÍAS ÁREA ACTIVIDADES 01 02 03 04 05 06 07 08 09
10 11 12 13 14 Lugar Buscar recinto X Visitar recinto Confirmar - Pagar Bebidas Cotizar Comprar y llevar Invitados Definir invitados Redactar mail Enviar mail Responder dudas Comida Definir qué comer Música Confirmar DJ Conseguir equipos Evento

Descargar ppt "5.- Estructura analítica de proyecto"
