La obra compleja del mes. Octubre 2011. Octubre 2011.
2
Corte de aleros de gran CAJON HINCADO, en las obras para entrada en PONTEVEDRA del tren de alta velocidad. Obra ejecutada en UTE por SACYR, CAVOSA, y NEOPUL.
3

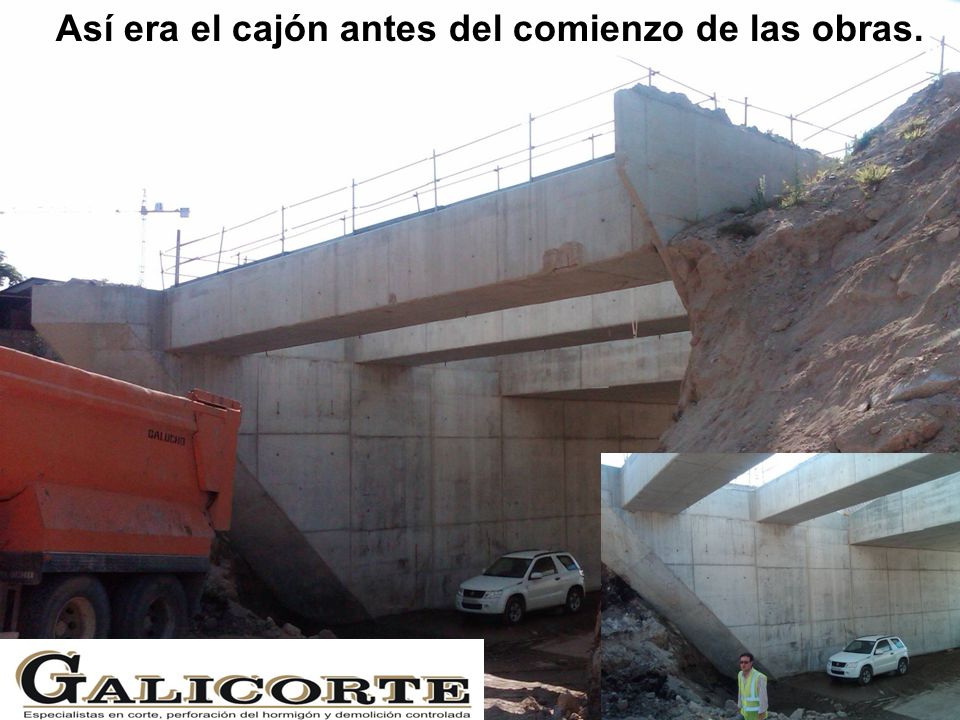

Así era el cajón antes del comienzo de las obras.
4

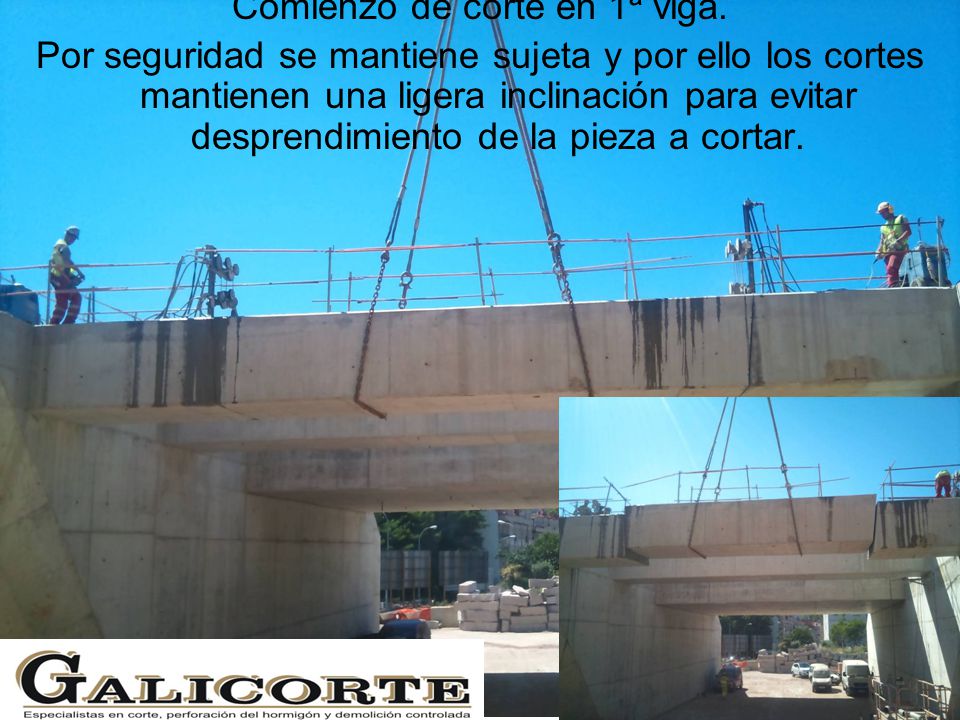

Comienzo de corte en 1ª viga. Por seguridad se mantiene sujeta y por ello los cortes mantienen una ligera inclinación para evitar desprendimiento de la pieza a cortar.
5

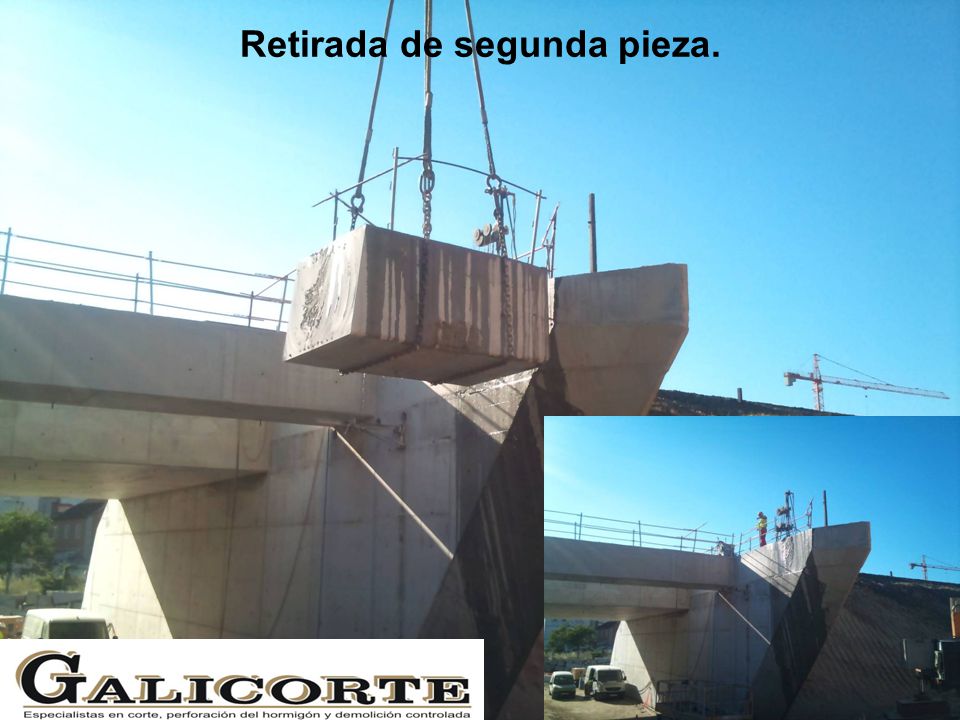

Retirada de segunda pieza.
6
Comienzo de cortado y retirada de pieza central de la 2ª viga……algún día será un AVE…………..
7

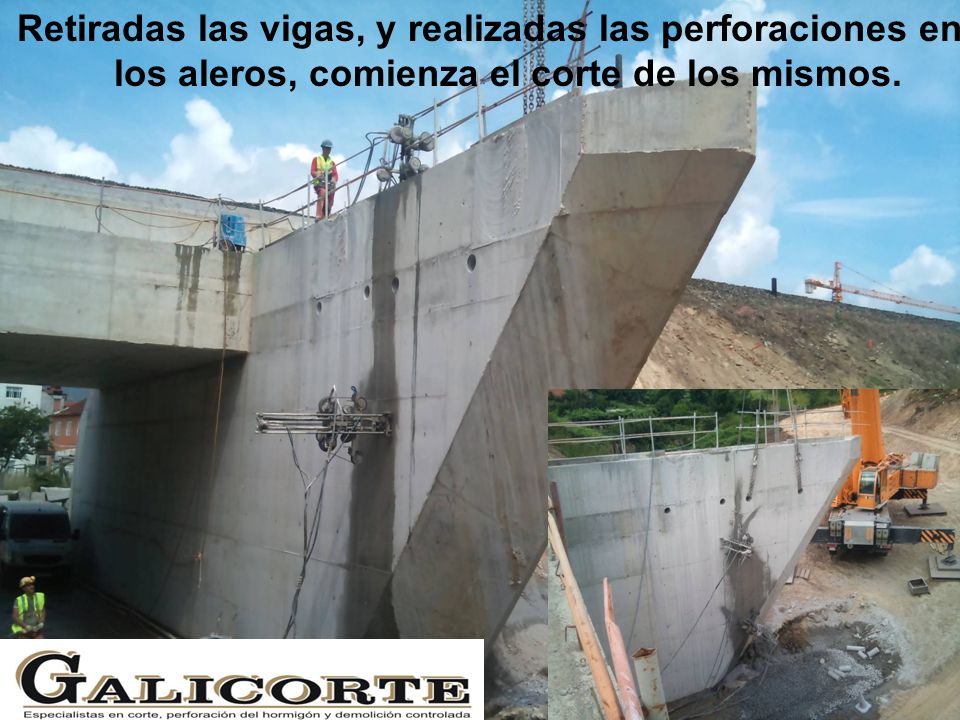

Retiradas las vigas, y realizadas las perforaciones en los aleros, comienza el corte de los mismos.
8

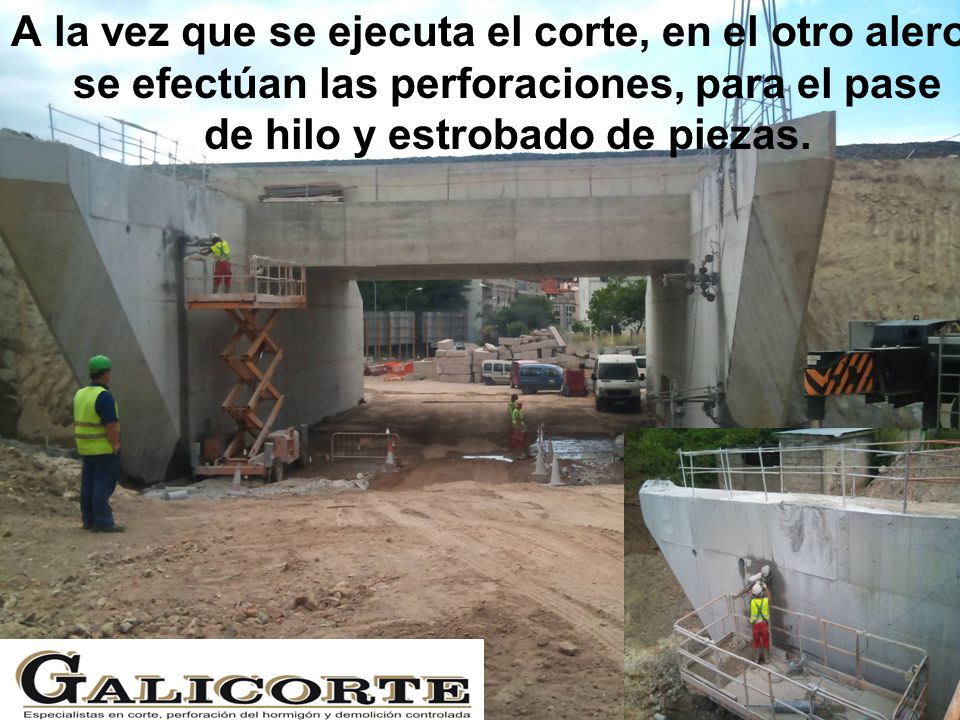

A la vez que se ejecuta el corte, en el otro alero se efectúan las perforaciones, para el pase de hilo y estrobado de piezas.
9

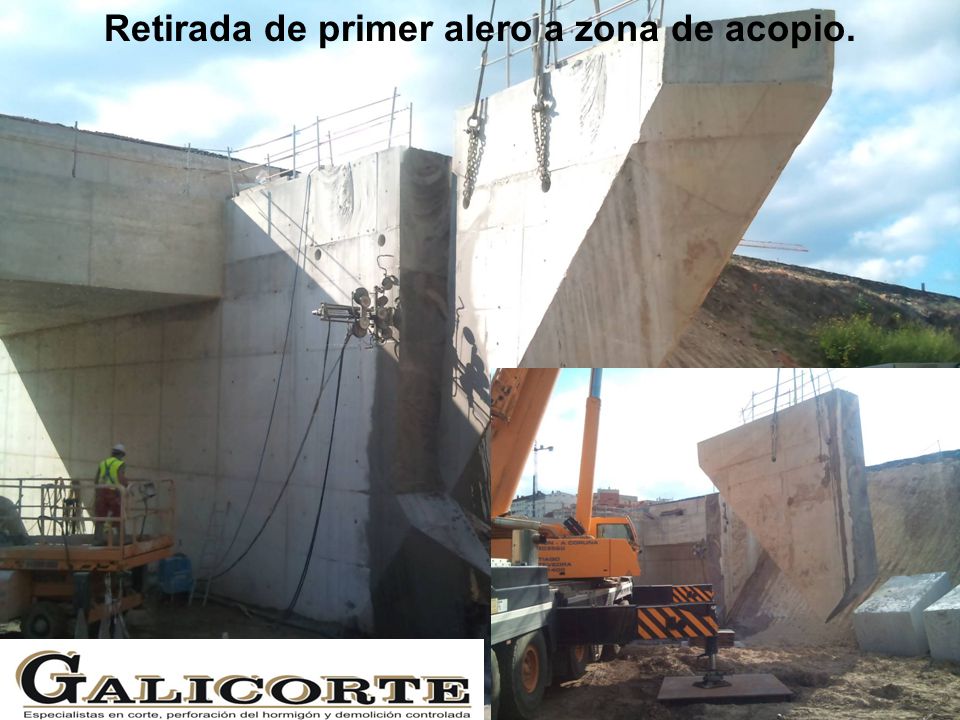

Retirada de primer alero a zona de acopio.
10
Corte y retirada de la segunda pieza del alero.
11
Corte del último “cuchillo” del 2º alero. Trabajo nocturno.
12

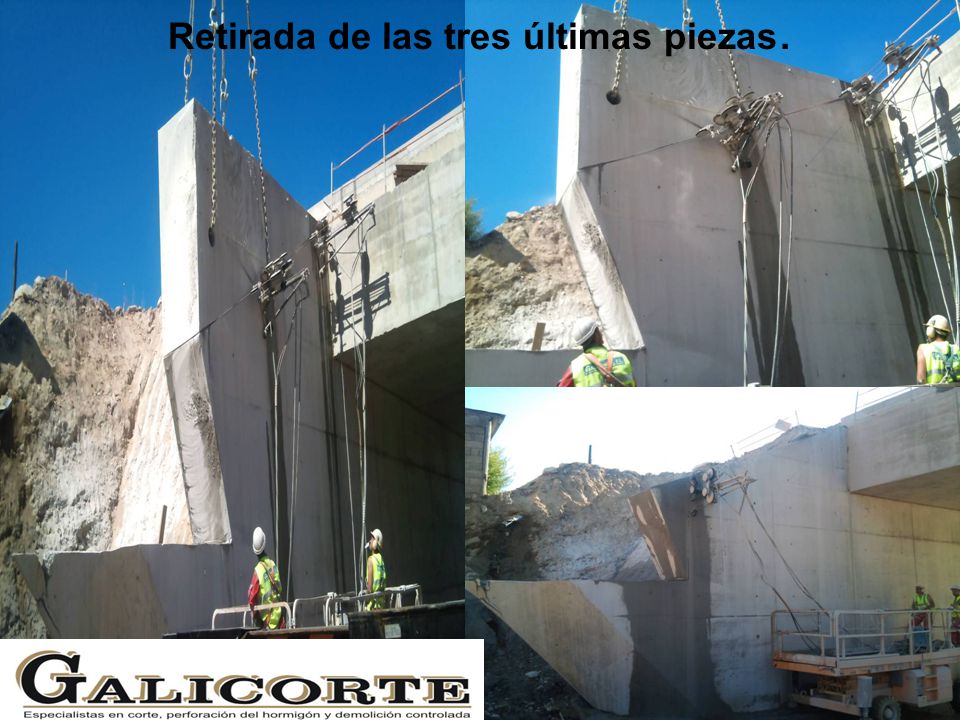

Retirada de las tres últimas piezas.
13
Y como siempre …..llega el después. Ya falta menos para que los gallegos podamos disfrutar de el.
14
El resultado final ha sido este.
15
En esta obra, gracias a la UTE SACYR- CAVOSA, NEOPUL, y en tantas otras gracias también a quienes confiáis en nosotros para ayudaros a seguir construyendo infraestructuras para un futuro mejor.
