La obra compleja del mes. Enero 2011
2
-DEMOLICIÓN CONTROLADA del puente de “A Pontenova” (Lugo), sobre el rio Eo. -CORTE DE NERVIO CENTRAL en el rio Eo (Lugo).
3
“así era el puente “da Pontenova”.
4
Retirada de las barandas de seguridad.
5
Comienzo de mediciones, marcado, aligerado de aglomerado, perforaciones, corte, etc…… “comienza la demolición”.
6
Retirada de aglomerado. (aligerando peso)
7
Corte con disco diamantado y estrobo realizado en voladizo. (Trabajo nocturno)
8

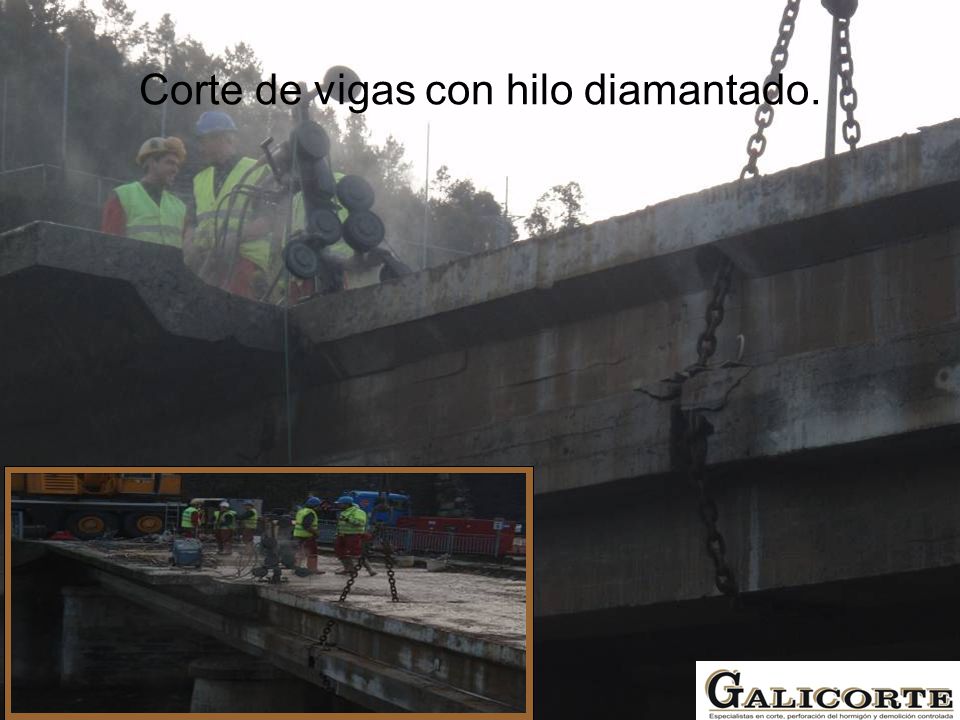

Corte de vigas con hilo diamantado.
9
Izado de vigas (1).
10
Izado de vigas (2)
11
Izado de viga completa. Delicado trabajo realizado con dos auto grúas.
12
El tiempo de ejecución era justo….pero ha habido tiempo para la solidaridad, y rescatar un nido de palomas. Y siempre con mucha expectación.
13
Comienzo de la demolición por corte y quebrantación de pila central y estribos.
14
Izado de pila central después del corte. El temporal y la crecida del rio…..¡¡crecían!!.
15
Transporte de material a zona de acopio para demolición y gestión de residuos.
16
El antes y después de un puente…….. ……que paso a la historia.
17
Corte del azud del rio Eo (Lugo). Ejecución sumergida y combinando el corte de hilo e disco diamantados, para la extracción de 6 m. de AZUD. Enero 2011 Enero 2011
18
Primero el puente, después el espectacular AZUD del rio Eo.
19
Vista general del Azud.
20
Sin nuestros buzos-operarios, este trabajo no sería posible.
21
Comienzo de las perforaciones bajo agua.
22
Perforación en el otro lado del AZUD.
23
Perfecta combinación: hilo y disco diamantados.
24
Resultado final. Azud cortado en 6 metros.
