1 SECCIÓN REVISIÓN E INSPECCIÓN DE PROYECTOS Y OBRAS DE PAVIMENTACIÓN Y AGUAS LLUVIAS PARTICULARES

2 Sección de Revisión e Inspección de Proyectos y Obras Particulares REVISION DE PROYECTOS (Proyectistas) INSPECCION DE OBRAS (Contratistas)

3 PAVEL SISTEMA INFORMATICO DE REVISIÓN DE PROYECTOS http://www.serviurm.cl/PavelWeb/ Antecedentes del proyecto aprobado: - Informe Favorable. - Planos. - Presupuesto. - Memoria. - Entre Otros

4 ÁREA REVISIÓN DE PROYECTOS Proyectista inscrito en registro MINVU. Clave PAVEL. Condiciones para modificar proyectos aprobados y en ejecución. Plazo de revisión máx. 10 días hábiles. Aprobación mediante Informe Favorable. (Antecedentes de consulta publica).

5 IDENTIFICACION DE PROYECTOS EN REVISION

6 INDICADORES DE REVISION 2012 Revisión de Proyectos por mes % Revisión de Proy. Acum. MesFecha de control N° Informes mensuales de revisión de proyectos, emitidos en no más de 10 días hábiles (1) Total N° informes de revisión de proyectos emitidos por mes (2) % informes de revisión de proyectos emitidos en no más de 10 días hábiles; acumulado mensual (9) Ene31-ene13314989,26% Feb29-feb23126488,14% Mar31-mar19422287,87% Abr30-abr18927582,09% May31-may22526083,08% Jun30-jun23625185,01% Jul31-jul18018686,37% Ago31-ago15919086,09% Sep30-sep18920286,84% Oct31-oct29431587,73% Nov30-nov270 89,01% Dic31-dic19920289,70% Totales 24992786

7 INDICADORES DE REVISION 2013 Revisión de Proyectos por mes% Revisión de Proy. Acum. MesFecha de control N° Informes mensuales de revisión de proyectos, emitidos en no más de 10 días hábiles (1) Total N° informes de revisión de proyectos emitidos por mes (2) % informes de revisión de proyectos emitidos en no más de 10 días hábiles; acumulado mensual (9) Ene31-ene13914297,89% Feb28-feb21523593,90% Mar31-mar25326594,55% Abr30-abr14415793,99% May31-may20120494,92% Jun28-jun14815395,16% Jul Ago Sep Oct Nov Dic Totales 11001156

8 INSPECCION ON LINE (PAGINA WEB DE PAVIMENTACIÓN) http://www.serviurm.cl/pavimentacion/ SISTEMAS EN LINEA INSPECCION ONLINE -Libro de Obras. -Recepción Provisoria. -Recepción definitiva NORMATIVAS Y MANUALES Manual de Pavimentación y Aguas Lluvias.

9 ÁREA INSPECCIÓN DE OBRAS LIBRO DE INSPECCIÓN DIGITAL (DE CONSULTA PUBLICA): - Datos de Fiscalizador Asignado. - Condiciones Generales de Inspección - Informe de avances, observaciones y estado de la obra. - Observaciones a los Certificados de calidad. - Certificación boleta de garantía 10% - Como proceder ante modificaciones del proyecto en Ejecución.

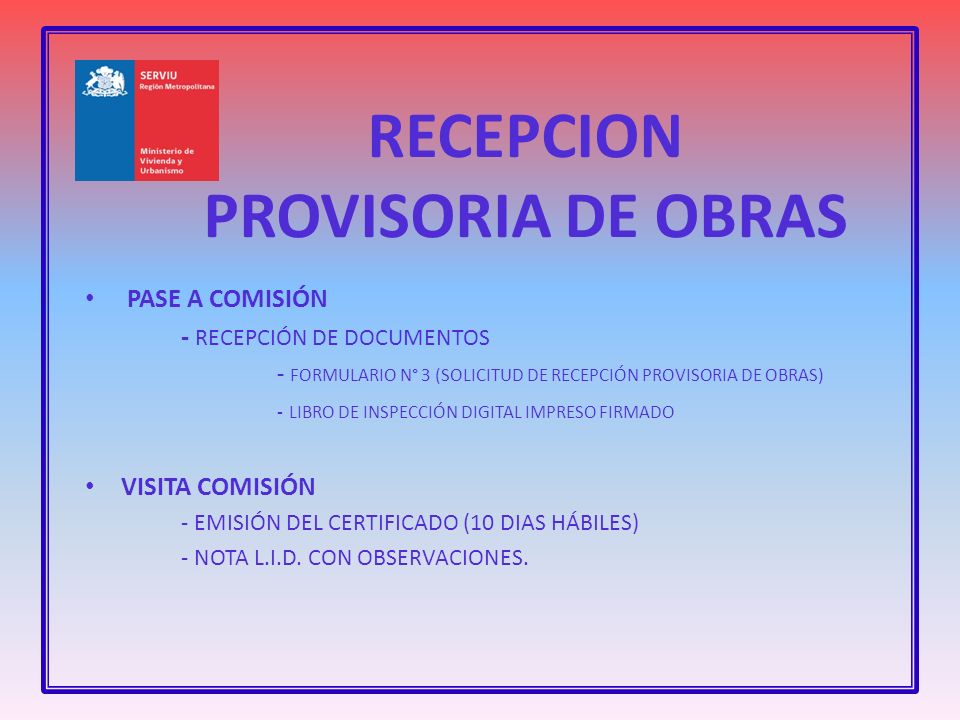

10 RECEPCION PROVISORIA DE OBRAS PASE A COMISIÓN - RECEPCIÓN DE DOCUMENTOS - FORMULARIO N° 3 (SOLICITUD DE RECEPCIÓN PROVISORIA DE OBRAS) - LIBRO DE INSPECCIÓN DIGITAL IMPRESO FIRMADO VISITA COMISIÓN - EMISIÓN DEL CERTIFICADO (10 DIAS HÁBILES) - NOTA L.I.D. CON OBSERVACIONES.

11 RECEPCION DEFINITIVA DE OBRAS EL PERIODO NORMAL DE GARANTÍA 2 AÑOS. - RECEPCIÓN DE DOCUMENTOS - Formulario n° 5 (recepción definitiva de obras) - Copia boleta de garantía. VISITA DEL FISCALIZADOR A TERRENO. - RESOLUCIÓN DE DEVOLUCIÓN BOLETA GARANTÍA 10%. - NOTA L.I.D. CON OBSERVACIONES.

12 OBRAS EN INSPECCION 2013

13

14 INDICADORES DE INSPECCION 2012 Recepción Provisoria de Obras por mes % Recepción de Obras Acum. MesFecha de control Nº mensual de certificados u observaciones a la solicitud de recepción provisoria, emitidos en no más de 10 días hábiles (3) Total N° de certificados u observaciones a la solicitud de recepción provisoria, emitidos por mes (4) % del certificados u observaciones a la solicitud de recepción provisoria, emitidos en no más de 10 días hábiles; acumulado mensual (10) Ene31-ene505198,04% Feb29-feb38 98,88% Mar31-mar46 99,26% Abr30-abr43 99,44% May31-may313299,05% Jun30-jun575998,51% Jul31-jul444797,78% Ago31-ago697097,93% Sep30-sep363897,64% Oct31-oct586197,32% Nov30-nov596197,25% Dic31-dic293097,22% Totales 560576

15 INDICADORES DE INSPECCION 2013 Recepción Provisoria de Obras por mes % Recepción de Obras Acum. MesFecha de control Nº mensual de certificados u observaciones a la solicitud de recepción provisoria, emitidos en no más de 10 días hábiles (3) Total N° de certificados u observaciones a la solicitud de recepción provisoria, emitidos por mes (4) % del certificados u observaciones a la solicitud de recepción provisoria, emitidos en no más de 10 días hábiles; acumulado mensual (10) Ene31-ene656994,20% Feb28-feb586492,48% Mar31-mar495392,47% Abr30-abr555893,03% May31-may50 94,22% Jun28-jun555795,70% Jul Ago Sep Oct Nov Dic Totales 334349

16 EMISION DE PRE INFORME TECNICOS OBJETIVOS Emitir Pre-informe en un plazo máximo de 10 días Hábiles. Emitir informe de Observaciones a Proyectos que no cumplan Técnicamente.

17 EMISION DE PRE INFORME TECNICOS
