TIEMPOS Y COSTOS DOCENTE: ING. PAÚL TANCO FERNÁNDEZ. 2
3
M AXIMIZACIÓN DE LA VELOCIDAD DE PRODUCCIÓN ( TIEMPOS ) Tiempo de ciclo Tc=Th+Tm+Tt/np Tiempo de manipulación(Th) Tiempo de maquinado(Tm) Tiempo de cambio de herramienta(Tt) Tiempo estándar(Te) Te=Tc+Tf+Ts Tiempo de preparación(Tp) 3 “O PTIMIZACIÓN DE LA VELOCIDAD DE CORTE ”
4

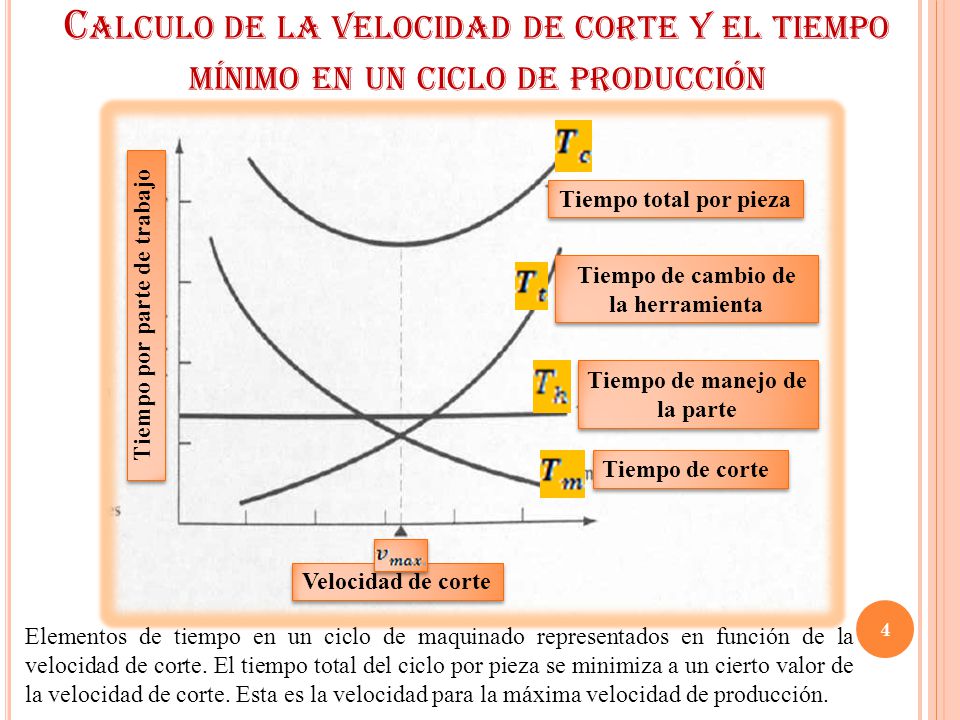

C ALCULO DE LA VELOCIDAD DE CORTE Y EL TIEMPO MÍNIMO EN UN CICLO DE PRODUCCIÓN 4 Elementos de tiempo en un ciclo de maquinado representados en función de la velocidad de corte. El tiempo total del ciclo por pieza se minimiza a un cierto valor de la velocidad de corte. Esta es la velocidad para la máxima velocidad de producción. Tiempo de corte Tiempo de manejo de la parte Tiempo de cambio de la herramienta Tiempo total por pieza Velocidad de corte Tiempo por parte de trabajo
5

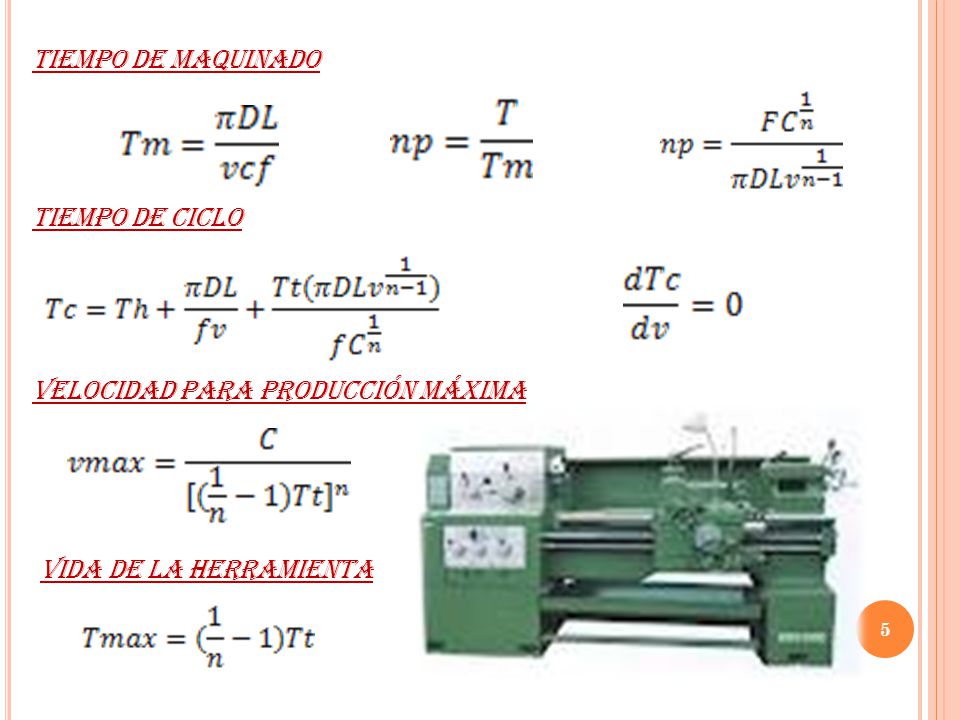

Tiempo de maquinado Tiempo de ciclo Velocidad para producción máxima Vida de la herramienta 5
6
6 M INIMIZACIÓN DEL COSTO POR UNIDAD
7
7
8
8
9
9
10
10
11
11
12
12
13
13
14

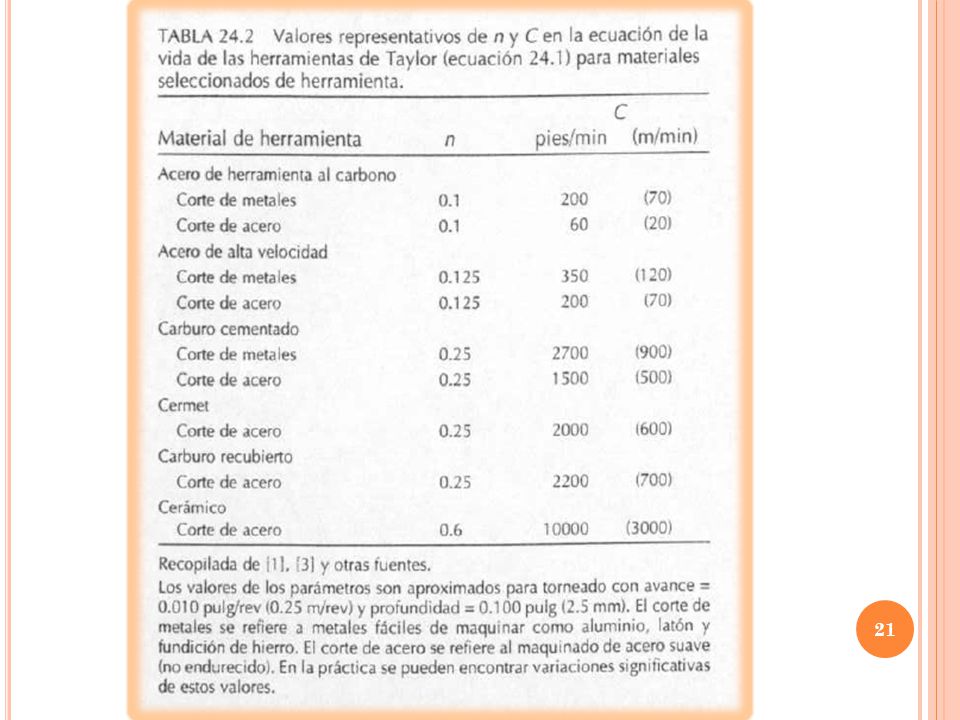

C T =P T / NE Ct:costo por filo corte. Pt:precio del inserto. ne: numero de filos cortados. 14
15
15
16

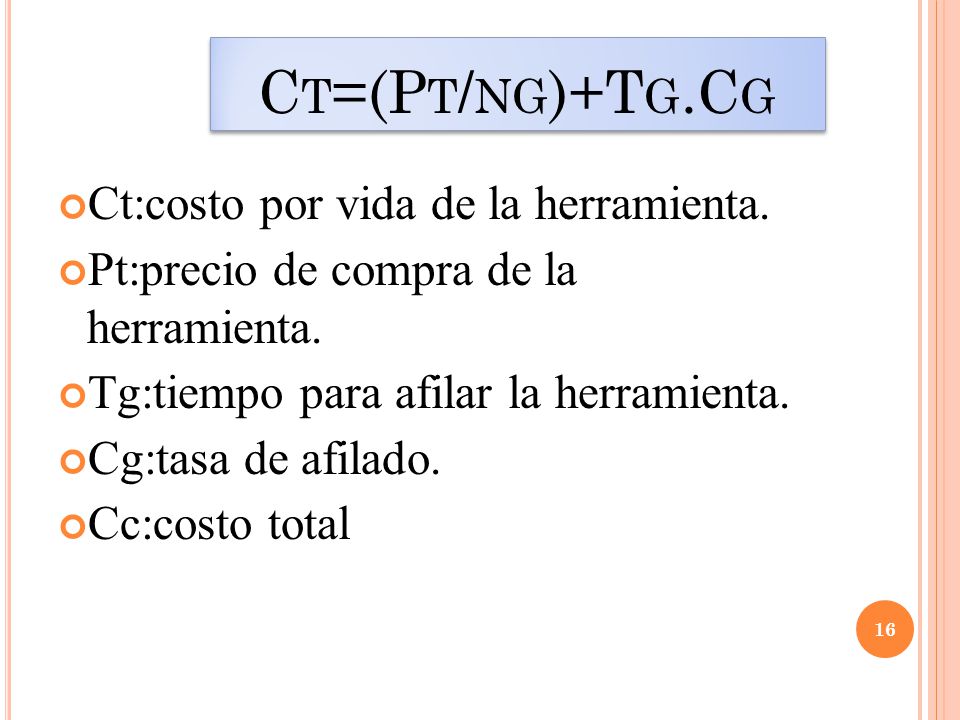

C T =(P T / NG )+T G.C G Ct:costo por vida de la herramienta. Pt:precio de compra de la herramienta. Tg:tiempo para afilar la herramienta. Cg:tasa de afilado. Cc:costo total 16
17

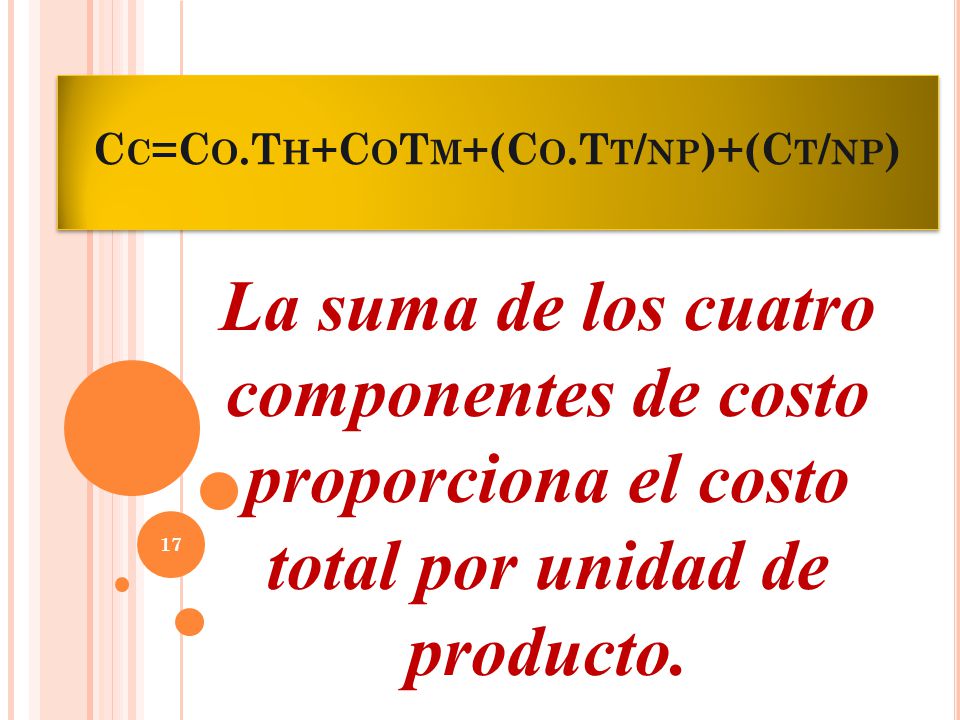

C C =C O.T H +C O T M +(C O.T T / NP )+(C T / NP ) La suma de los cuatro componentes de costo proporciona el costo total por unidad de producto. 17
18

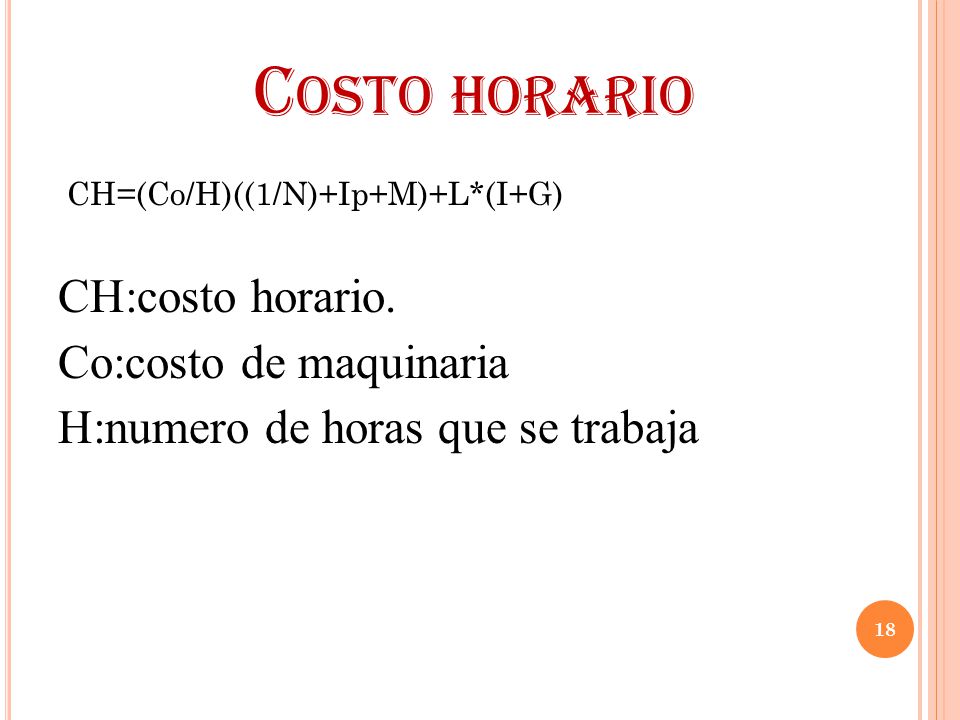

C OSTO HORARIO CH=(Co/H)((1/N)+Ip+M)+L*(I+G) CH:costo horario. Co:costo de maquinaria H:numero de horas que se trabaja 18
19

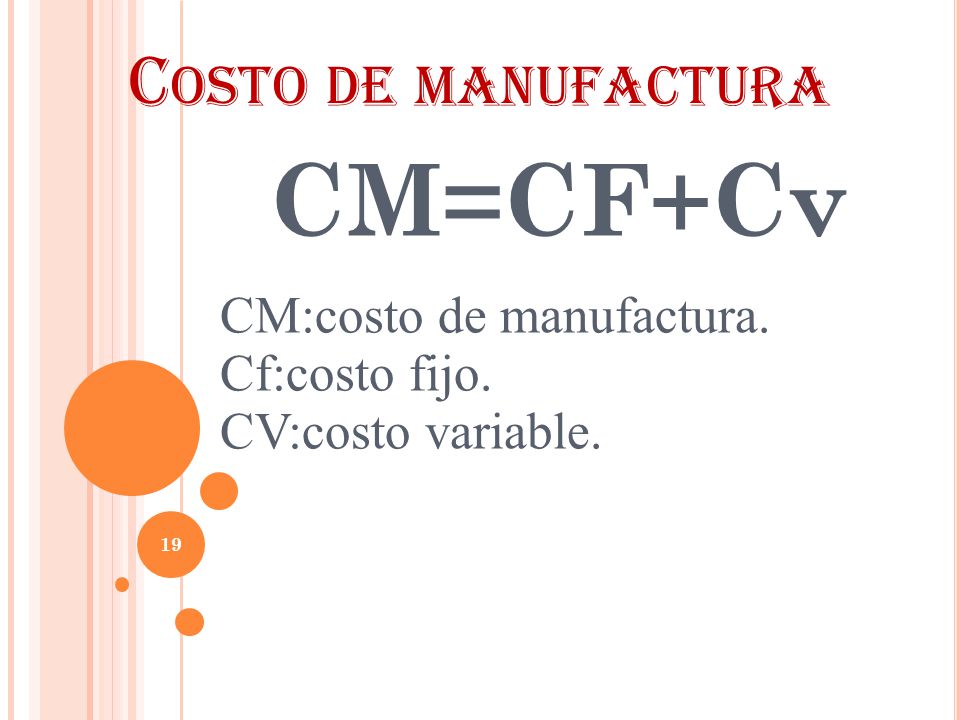

CM=CF+Cv CM:costo de manufactura. Cf:costo fijo. CV:costo variable. 19 C OSTO DE MANUFACTURA
20

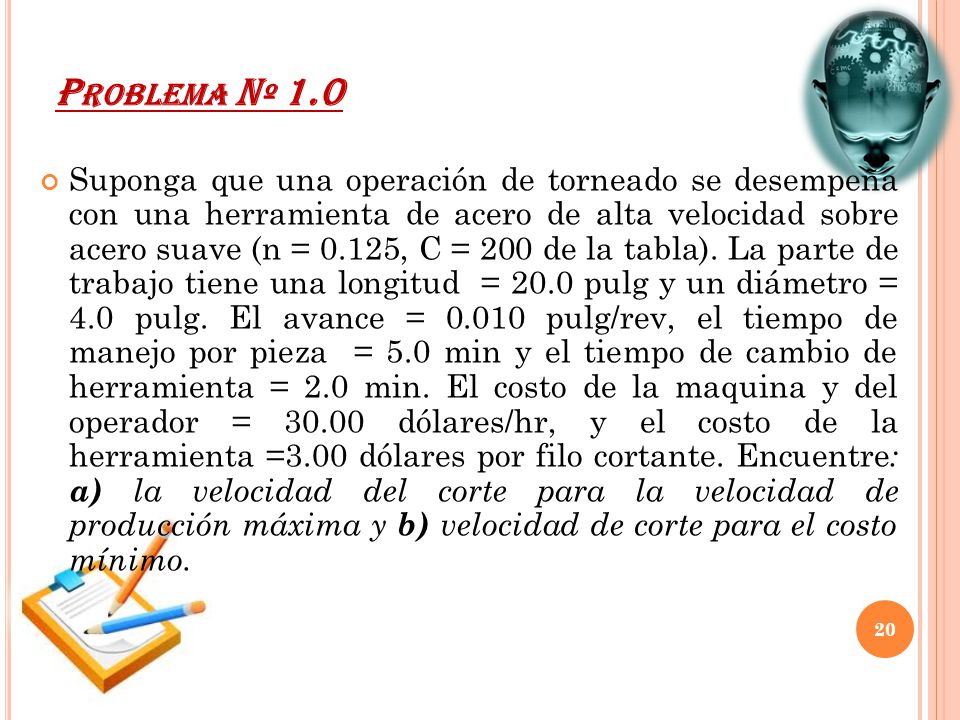

P ROBLEMA N º 1.0 Suponga que una operación de torneado se desempeña con una herramienta de acero de alta velocidad sobre acero suave (n = 0.125, C = 200 de la tabla). La parte de trabajo tiene una longitud = 20.0 pulg y un diámetro = 4.0 pulg. El avance = 0.010 pulg/rev, el tiempo de manejo por pieza = 5.0 min y el tiempo de cambio de herramienta = 2.0 min. El costo de la maquina y del operador = 30.00 dólares/hr, y el costo de la herramienta =3.00 dólares por filo cortante. Encuentre : a) la velocidad del corte para la velocidad de producción máxima y b) velocidad de corte para el costo mínimo. 20
21
21
22
22
23

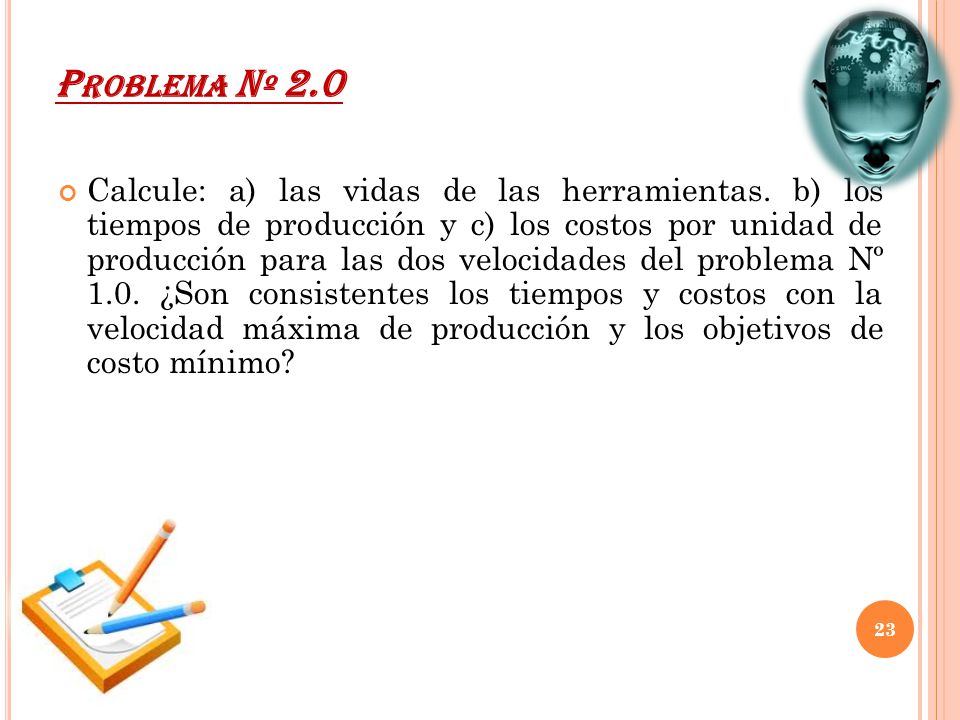

P ROBLEMA N º 2.0 Calcule: a) las vidas de las herramientas. b) los tiempos de producción y c) los costos por unidad de producción para las dos velocidades del problema Nº 1.0. ¿Son consistentes los tiempos y costos con la velocidad máxima de producción y los objetivos de costo mínimo? 23
