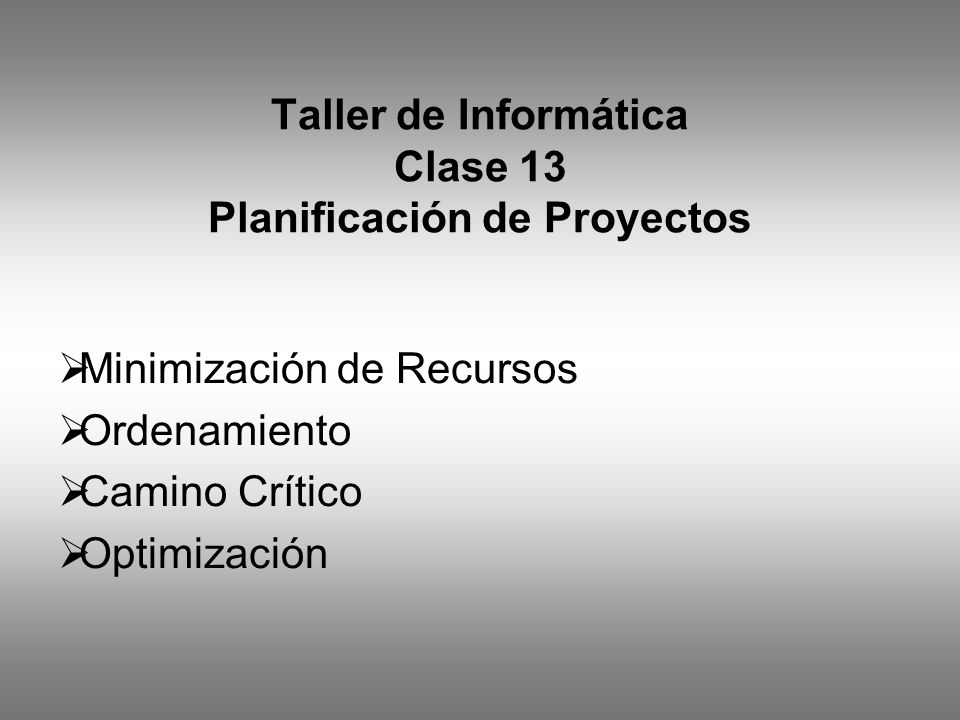

Taller de Informática Clase 13 Planificación de Proyectos Minimización de Recursos Ordenamiento Camino Crítico Optimización
2
[ 1 ] Minimización
3

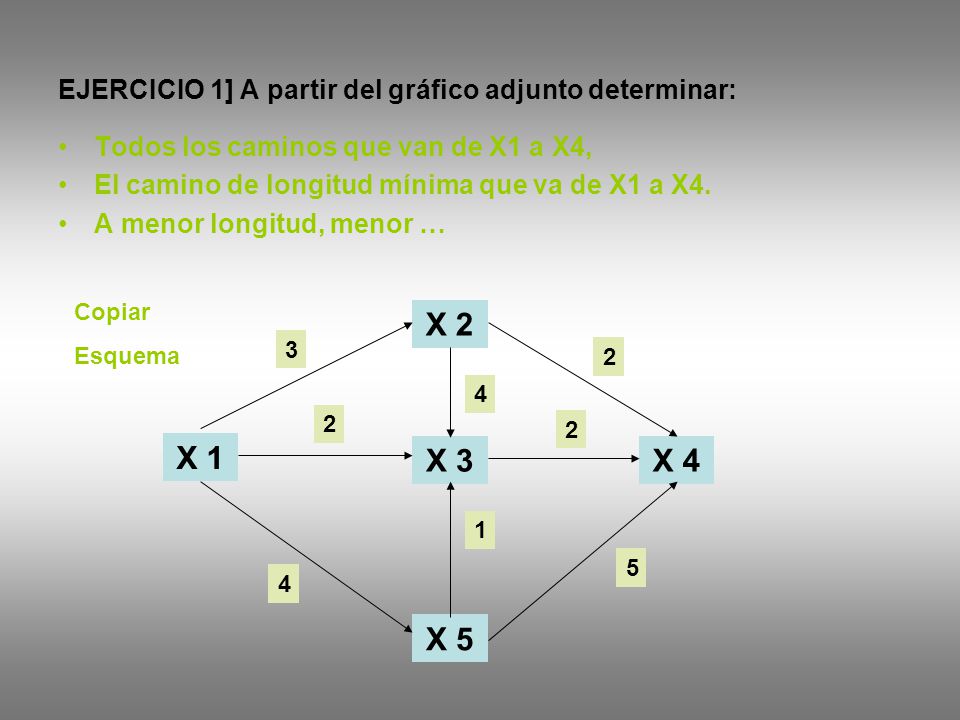

EJERCICIO 1] A partir del gráfico adjunto determinar: Todos los caminos que van de X1 a X4, El camino de longitud mínima que va de X1 a X4. A menor longitud, menor … X 2 X 5 X 1 X 4X 3 3 4 2 2 5 1 2 4 Copiar Esquema
4

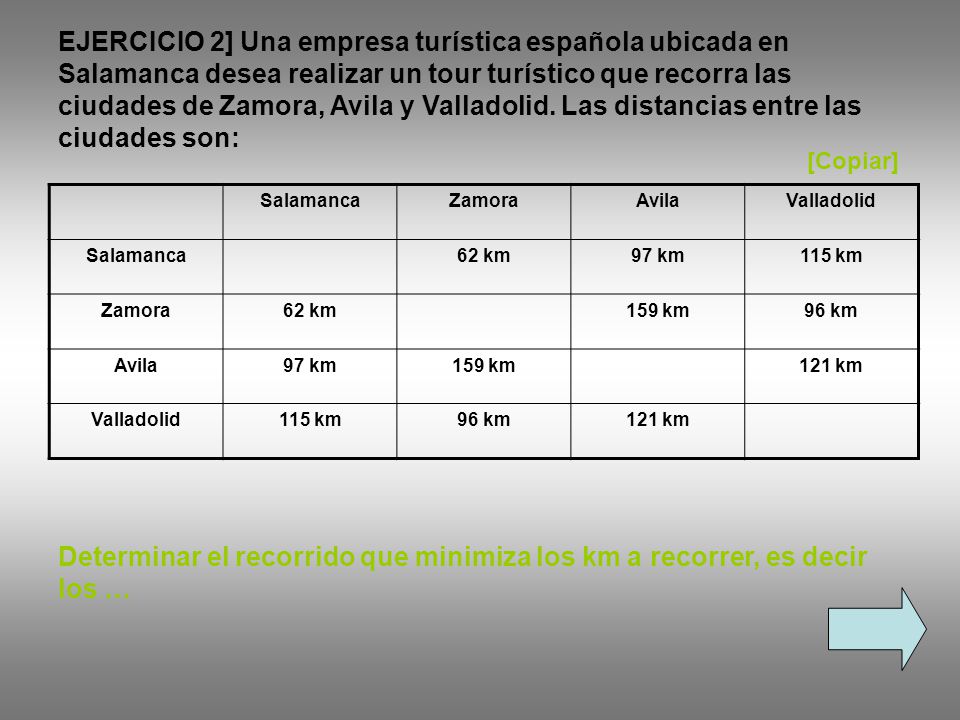

EJERCICIO 2] Una empresa turística española ubicada en Salamanca desea realizar un tour turístico que recorra las ciudades de Zamora, Avila y Valladolid. Las distancias entre las ciudades son: SalamancaZamoraAvilaValladolid Salamanca62 km97 km115 km Zamora62 km159 km96 km Avila97 km159 km121 km Valladolid115 km96 km121 km Determinar el recorrido que minimiza los km a recorrer, es decir los … [Copiar]
5
Ayudarse con el circuito hamiltoniano siguiente: [Salamanca] X1 [Valladolid] X4 X2 [Zamora] X3 [Zamora] [Copiar]
6
[ 2 ] Ordenamiento
7

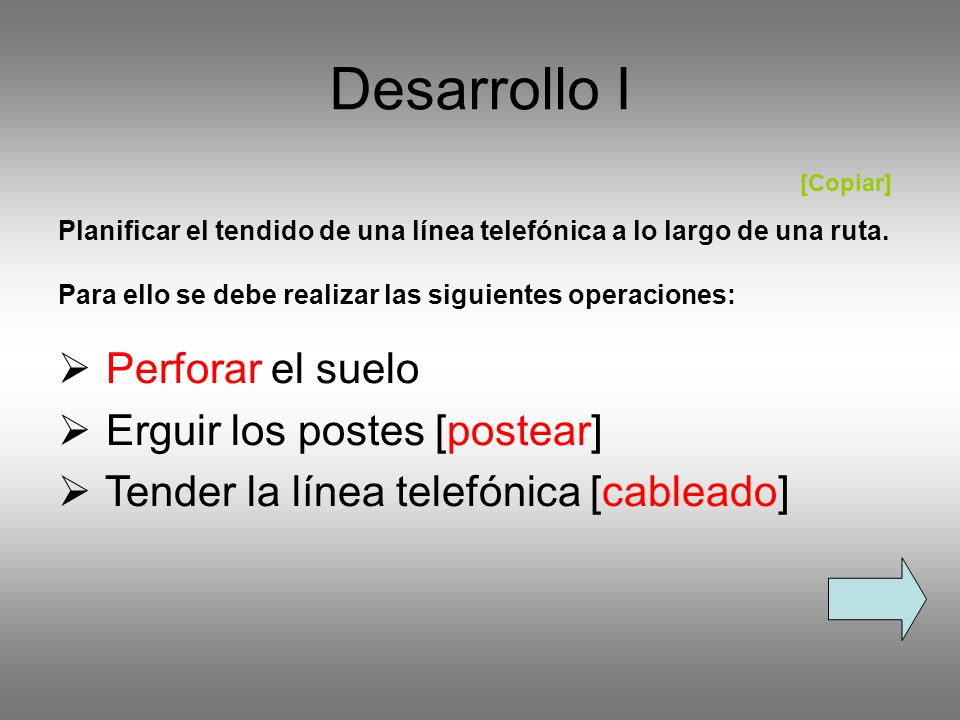

Desarrollo I Planificar el tendido de una línea telefónica a lo largo de una ruta. Para ello se debe realizar las siguientes operaciones: Perforar el suelo Erguir los postes [postear] Tender la línea telefónica [cableado] [Copiar]
8

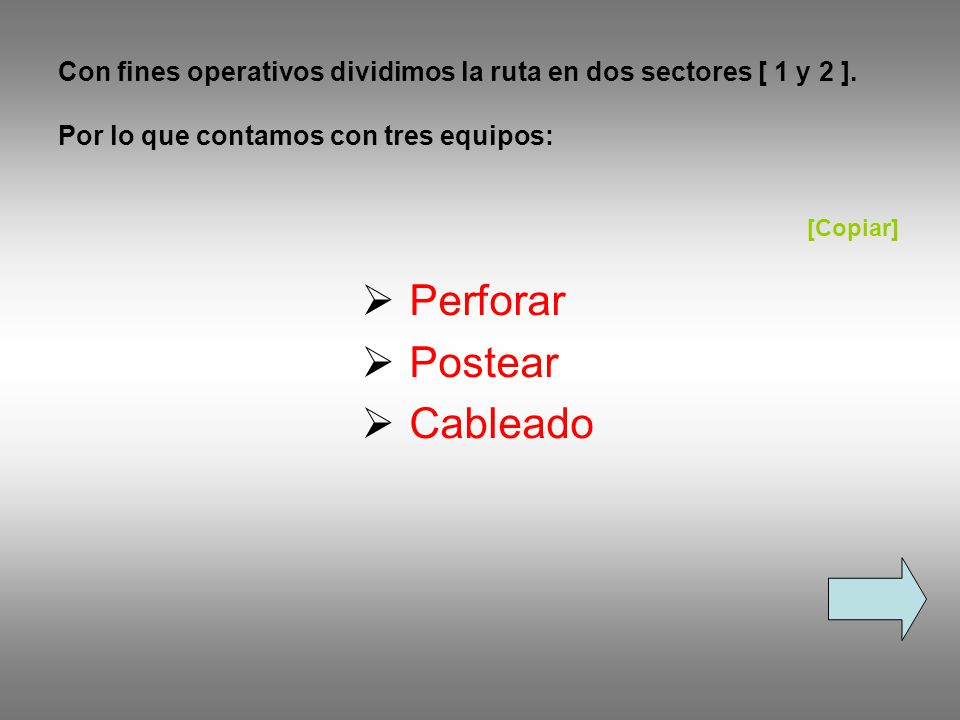

Con fines operativos dividimos la ruta en dos sectores [ 1 y 2 ]. Por lo que contamos con tres equipos: Perforar Postear Cableado [Copiar]
9

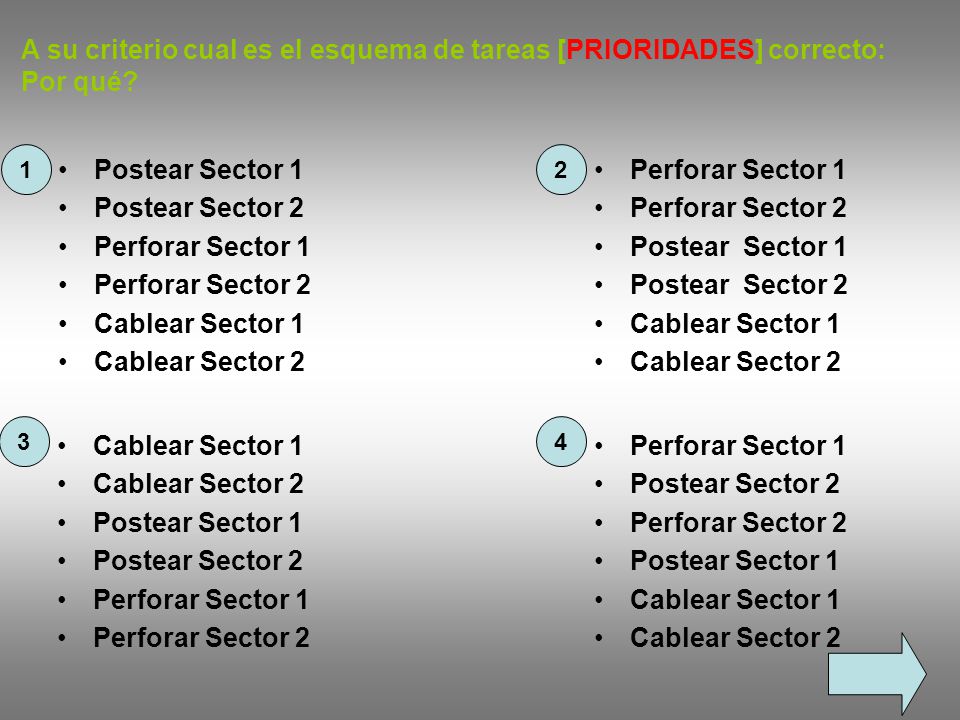

A su criterio cual es el esquema de tareas [PRIORIDADES] correcto: Por qué? Postear Sector 1 Postear Sector 2 Perforar Sector 1 Perforar Sector 2 Cablear Sector 1 Cablear Sector 2 Perforar Sector 1 Perforar Sector 2 Postear Sector 1 Postear Sector 2 Cablear Sector 1 Cablear Sector 2 Cablear Sector 1 Cablear Sector 2 Postear Sector 1 Postear Sector 2 Perforar Sector 1 Perforar Sector 2 Perforar Sector 1 Postear Sector 2 Perforar Sector 2 Postear Sector 1 Cablear Sector 1 Cablear Sector 2 1 2 34
10

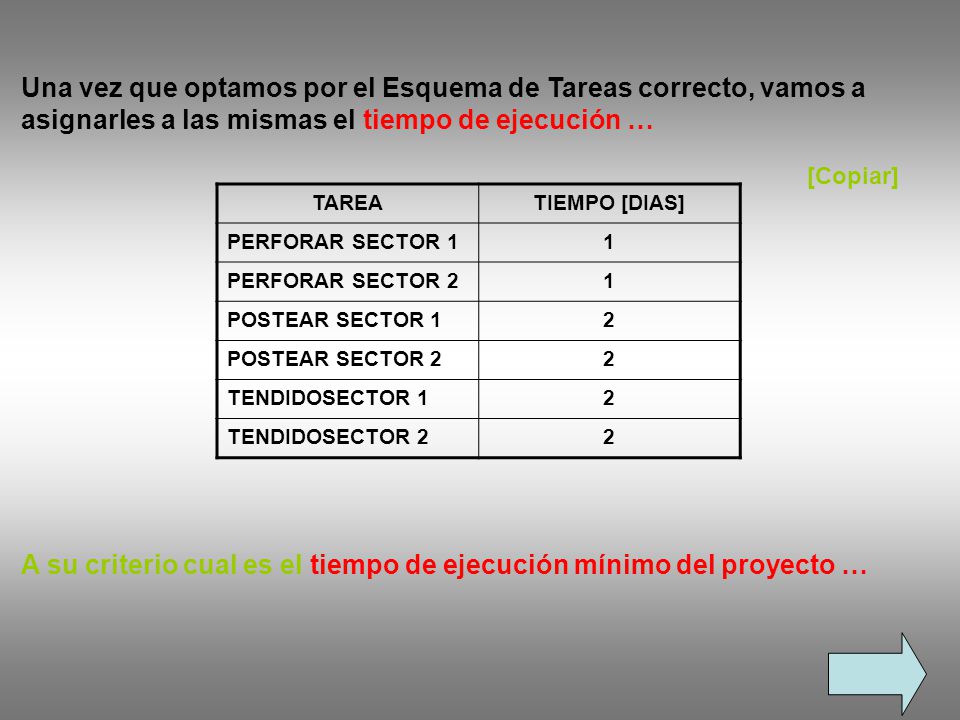

Una vez que optamos por el Esquema de Tareas correcto, vamos a asignarles a las mismas el tiempo de ejecución … TAREATIEMPO [DIAS] PERFORAR SECTOR 11 PERFORAR SECTOR 21 POSTEAR SECTOR 12 POSTEAR SECTOR 22 TENDIDOSECTOR 12 TENDIDOSECTOR 22 A su criterio cual es el tiempo de ejecución mínimo del proyecto … [Copiar]
11

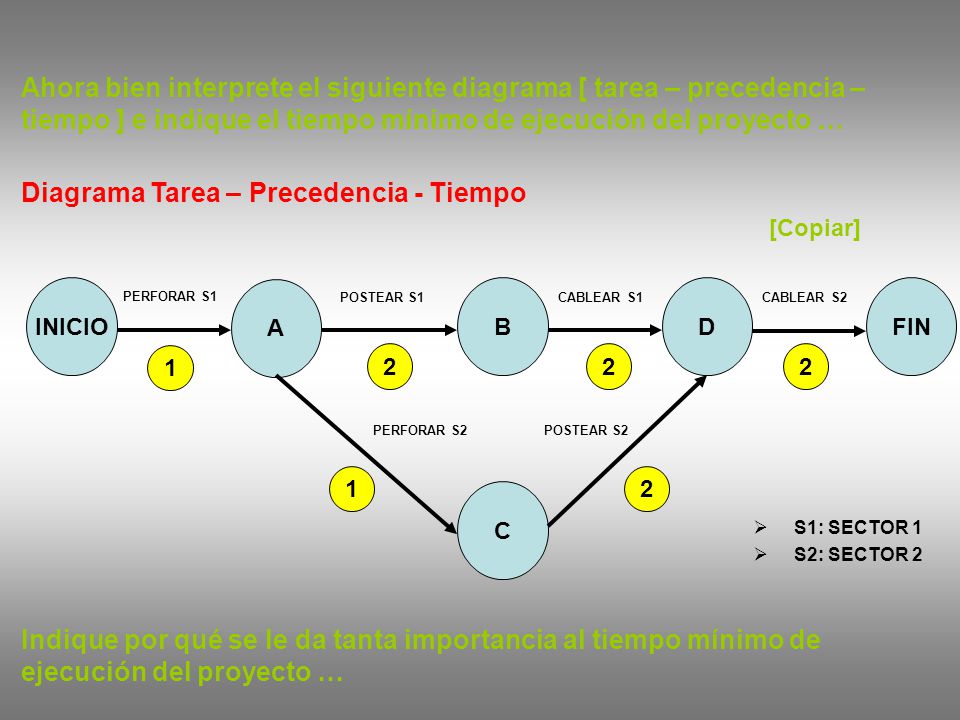

Ahora bien interprete el siguiente diagrama [ tarea – precedencia – tiempo ] e indique el tiempo mínimo de ejecución del proyecto … INICIO A BDFIN C PERFORAR S1 POSTEAR S1 PERFORAR S2POSTEAR S2 CABLEAR S1CABLEAR S2 1 1 222 2 Indique por qué se le da tanta importancia al tiempo mínimo de ejecución del proyecto … S1: SECTOR 1 S2: SECTOR 2 Diagrama Tarea – Precedencia - Tiempo [Copiar]
12

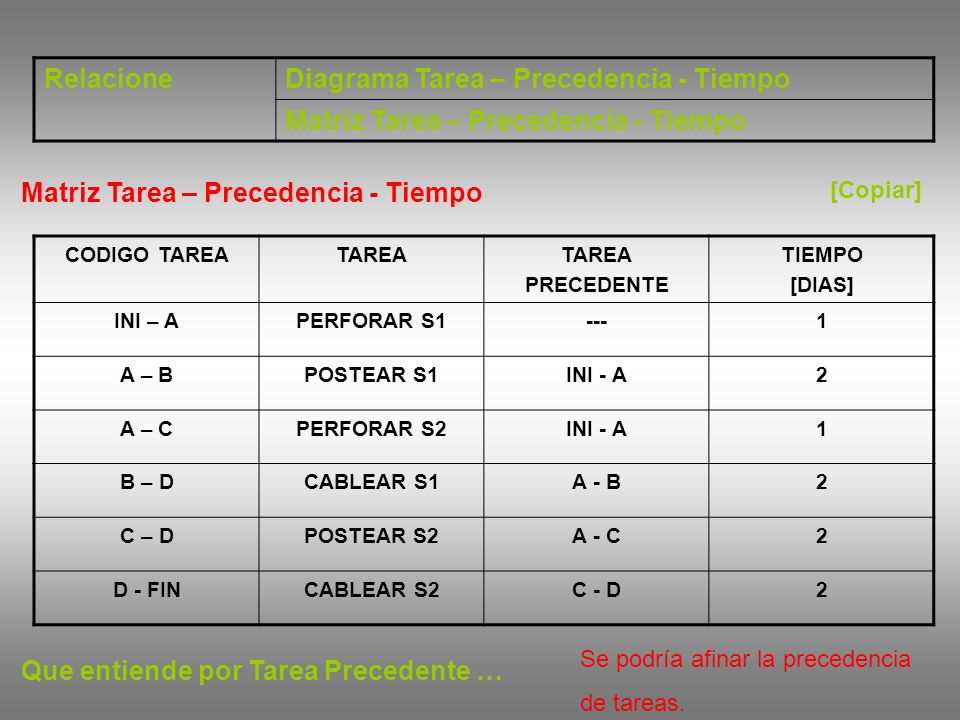

Que entiende por Tarea Precedente … RelacioneDiagrama Tarea – Precedencia - Tiempo Matriz Tarea – Precedencia - Tiempo CODIGO TAREATAREA PRECEDENTE TIEMPO [DIAS] INI – APERFORAR S1---1 A – BPOSTEAR S1INI - A2 A – CPERFORAR S2INI - A1 B – DCABLEAR S1A - B2 C – DPOSTEAR S2A - C2 D - FINCABLEAR S2C - D2 Matriz Tarea – Precedencia - Tiempo [Copiar] Se podría afinar la precedencia de tareas.
13

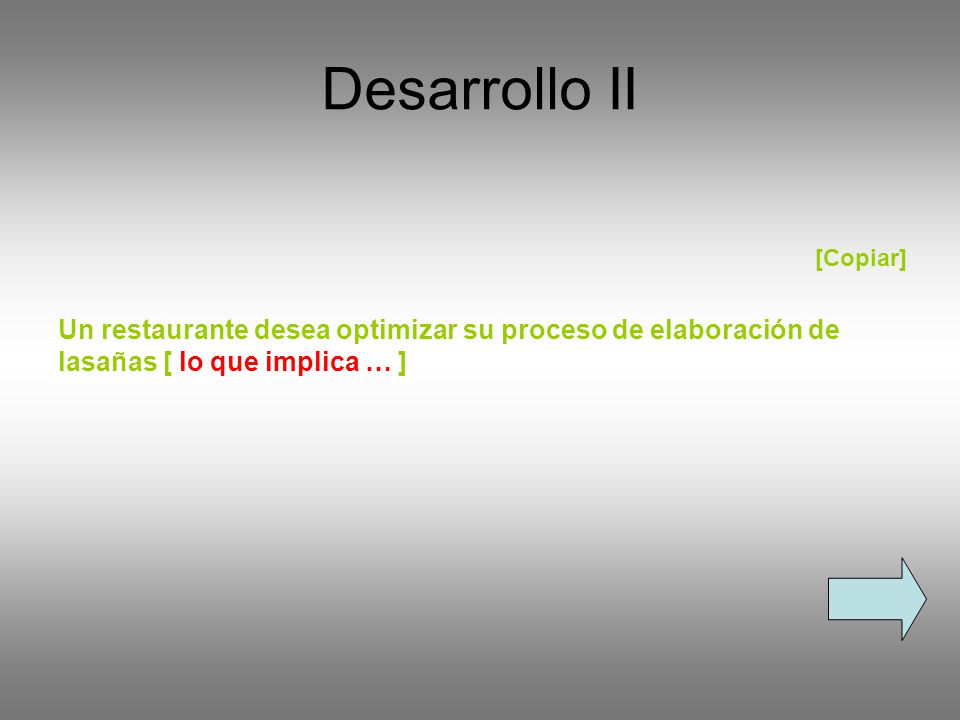

Desarrollo II Un restaurante desea optimizar su proceso de elaboración de lasañas [ lo que implica … ] [Copiar]
14
Diagrama Tarea – Precedencia - Tiempo INICIO A B C DF G H FIN E CORTAR MUZZARELLA BATIR HUEVOS PICAR CEBOLLAS HONGOS HERVIR AGUA RAYAR MUZZARELLA MEZCLAR HUEVO RICOTA INCORPORAR SALSA TOMATE HERVIR LASAÑAS UNIR INGREDIENTES RELLENAR LASAÑA COCINAR SERVIR 3 2 2 5 2 1 2 4 1 3 10 3 [Copiar]
15
En función al Diagrama Tarea – Precedencia – Tiempo: Diseñar la Matriz Tarea – Precedencia – Tiempo Indicar el Tiempo Mínimo de Desarrollo
16

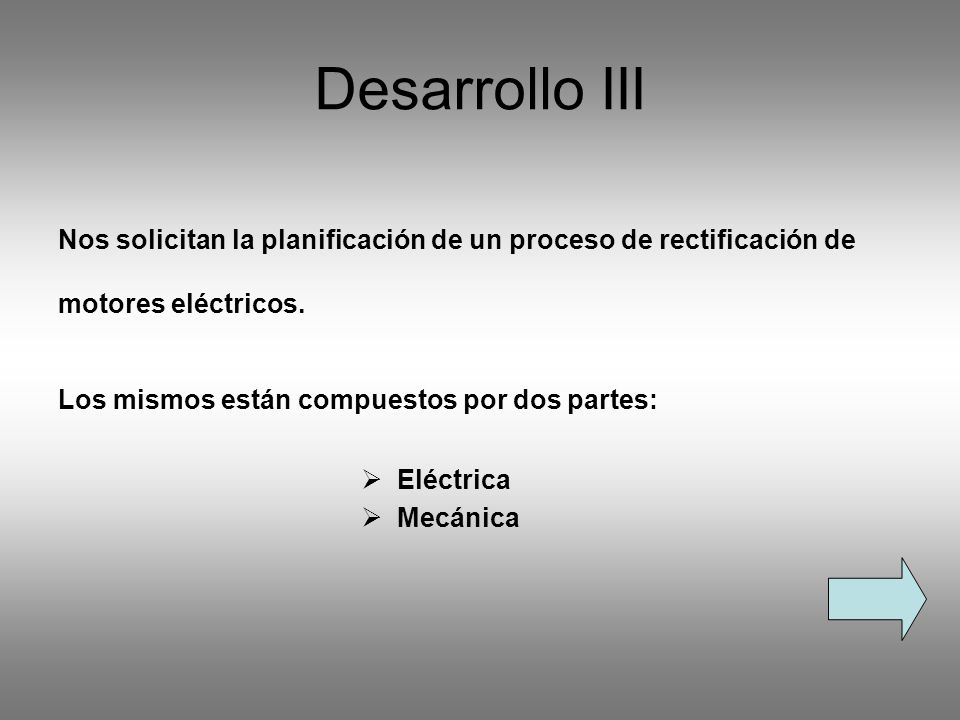

Desarrollo III Nos solicitan la planificación de un proceso de rectificación de motores eléctricos. Los mismos están compuestos por dos partes: Eléctrica Mecánica
17

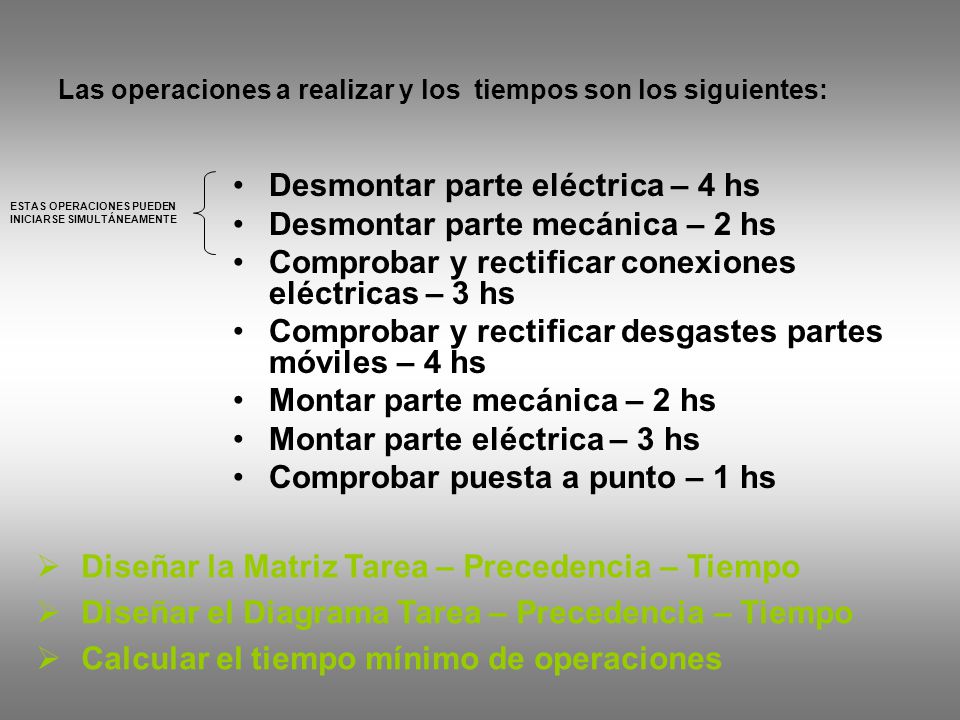

Las operaciones a realizar y los tiempos son los siguientes: Desmontar parte eléctrica – 4 hs Desmontar parte mecánica – 2 hs Comprobar y rectificar conexiones eléctricas – 3 hs Comprobar y rectificar desgastes partes móviles – 4 hs Montar parte mecánica – 2 hs Montar parte eléctrica – 3 hs Comprobar puesta a punto – 1 hs Diseñar la Matriz Tarea – Precedencia – Tiempo Diseñar el Diagrama Tarea – Precedencia – Tiempo Calcular el tiempo mínimo de operaciones ESTAS OPERACIONES PUEDEN INICIARSE SIMULTÁNEAMENTE
