Avance de obra Concesión 4G Cartagena- Barranquilla

Presentaciones similares

Presentación del tema: "Avance de obra Concesión 4G Cartagena- Barranquilla"— Transcripción de la presentación:

1 Avance de obra Concesión 4G Cartagena- Barranquilla

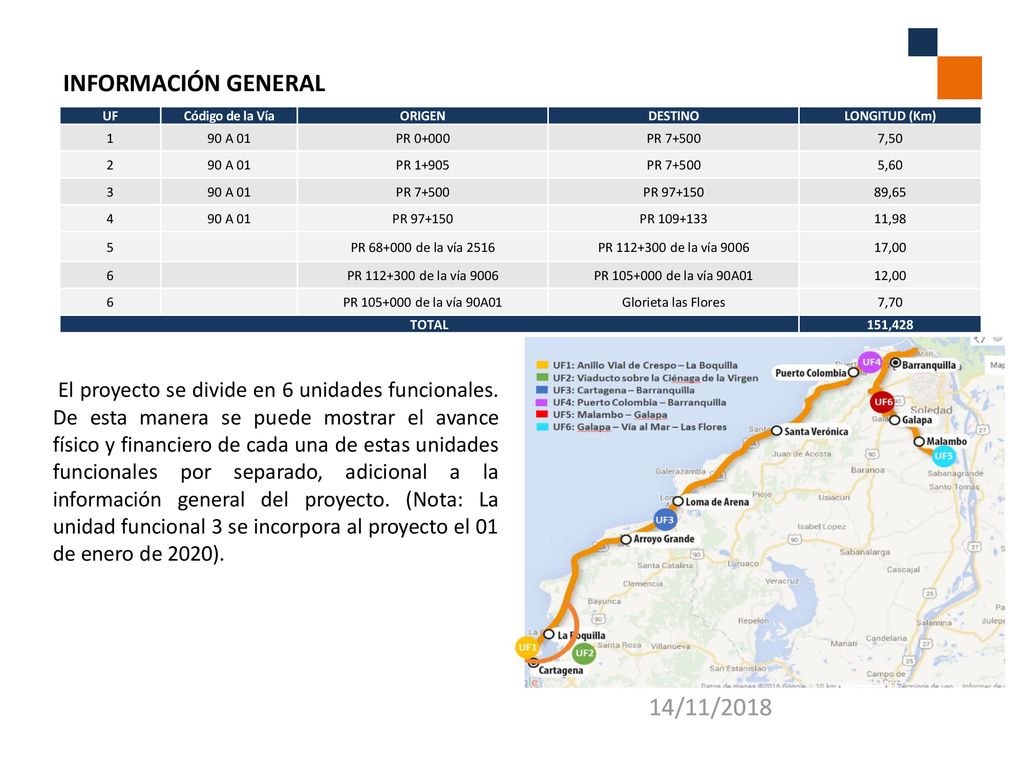

2 INFORMACIÓN GENERAL UF Código de la Vía ORIGEN DESTINO LONGITUD (Km) 1 90 A 01 PR 0+000 PR 7+500 7,50 2 PR 1+905 5,60 3 PR 89,65 4 PR 11,98 5 PR de la vía 2516 PR de la vía 9006 17,00 6 PR de la vía 90A01 12,00 Glorieta las Flores 7,70 TOTAL 151,428 El proyecto se divide en 6 unidades funcionales. De esta manera se puede mostrar el avance físico y financiero de cada una de estas unidades funcionales por separado, adicional a la información general del proyecto. (Nota: La unidad funcional 3 se incorpora al proyecto el 01 de enero de 2020).

3 INFORMACIÓN GENERAL - PLAZOS

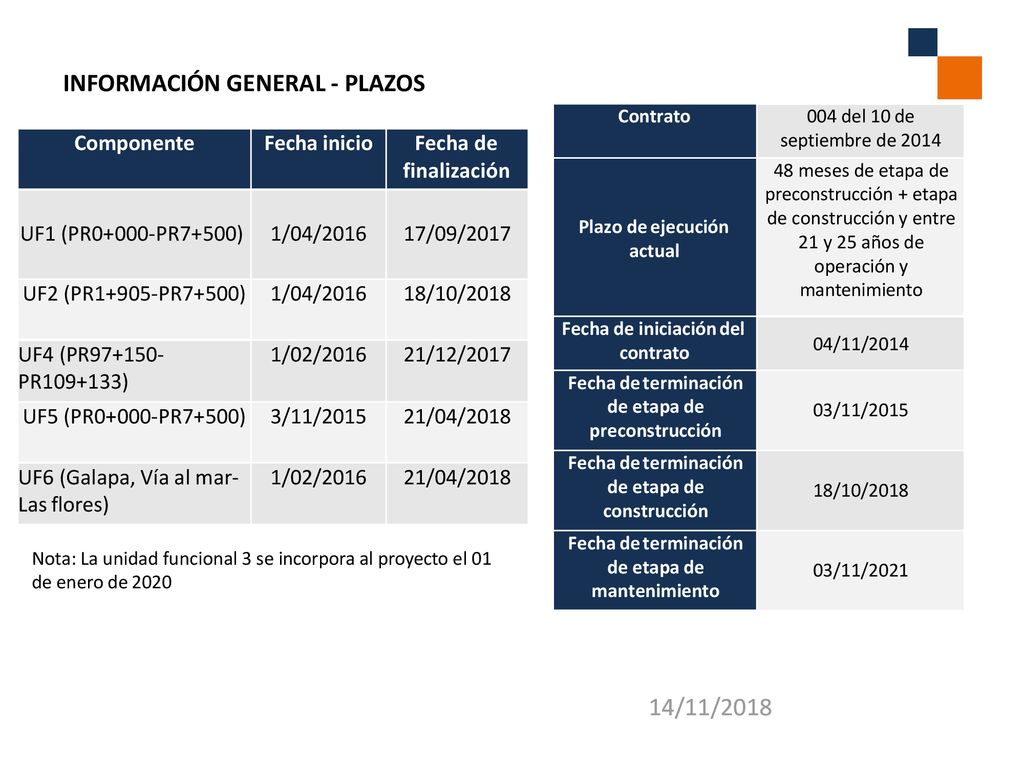

Contrato 004 del 10 de septiembre de 2014 Plazo de ejecución actual 48 meses de etapa de preconstrucción + etapa de construcción y entre 21 y 25 años de operación y mantenimiento Fecha de iniciación del contrato 04/11/2014 Fecha de terminación de etapa de preconstrucción 03/11/2015 Fecha de terminación de etapa de construcción 18/10/2018 Fecha de terminación de etapa de mantenimiento 03/11/2021 Componente Fecha inicio Fecha de finalización UF1 (PR0+000-PR7+500) 1/04/2016 17/09/2017 UF2 (PR1+905-PR7+500) 18/10/2018 UF4 (PR PR ) 1/02/2016 21/12/2017 UF5 (PR0+000-PR7+500) 3/11/2015 21/04/2018 UF6 (Galapa, Vía al mar- Las flores) Nota: La unidad funcional 3 se incorpora al proyecto el 01 de enero de 2020

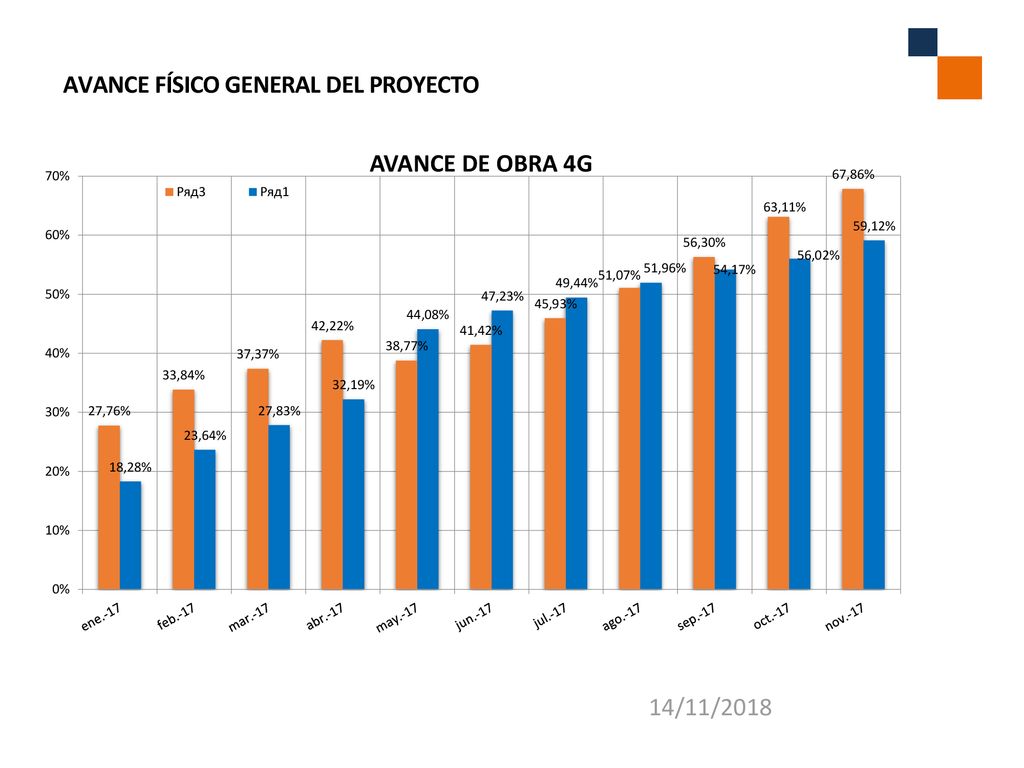

4 AVANCE FÍSICO GENERAL DEL PROYECTO

5 AVANCE FÍSICO POR UNIDAD FUNCIONAL

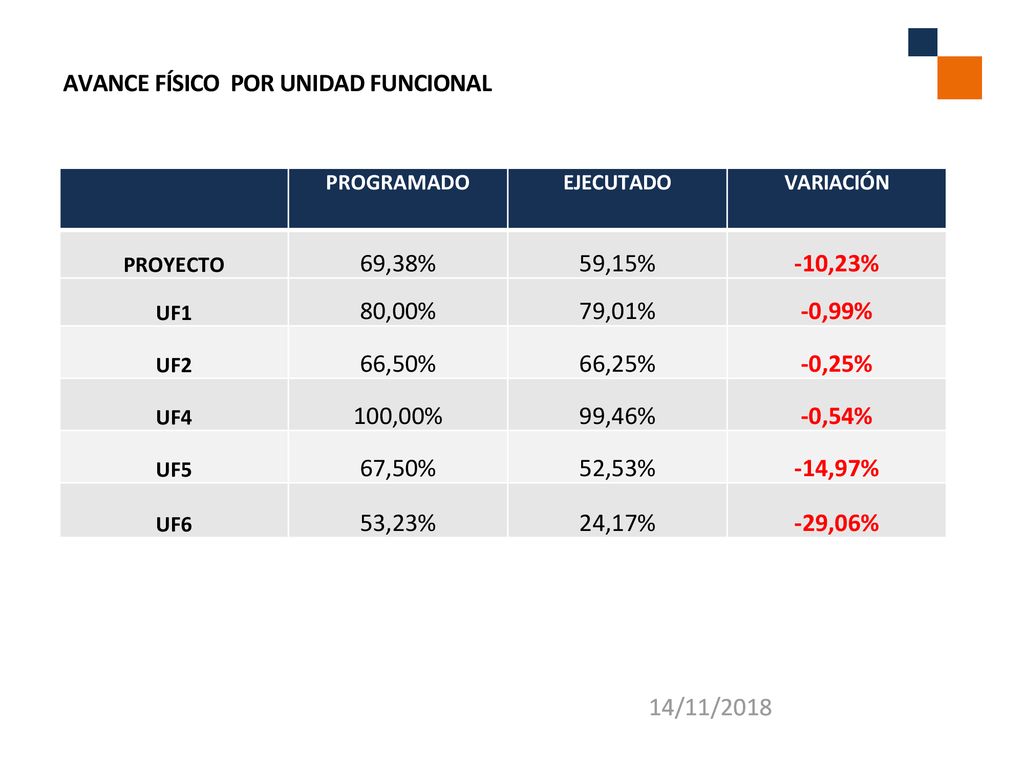

PROGRAMADO EJECUTADO VARIACIÓN PROYECTO 69,38% 59,15% -10,23% UF1 80,00% 79,01% -0,99% UF2 66,50% 66,25% -0,25% UF4 100,00% 99,46% -0,54% UF5 67,50% 52,53% -14,97% UF6 53,23% 24,17% -29,06%

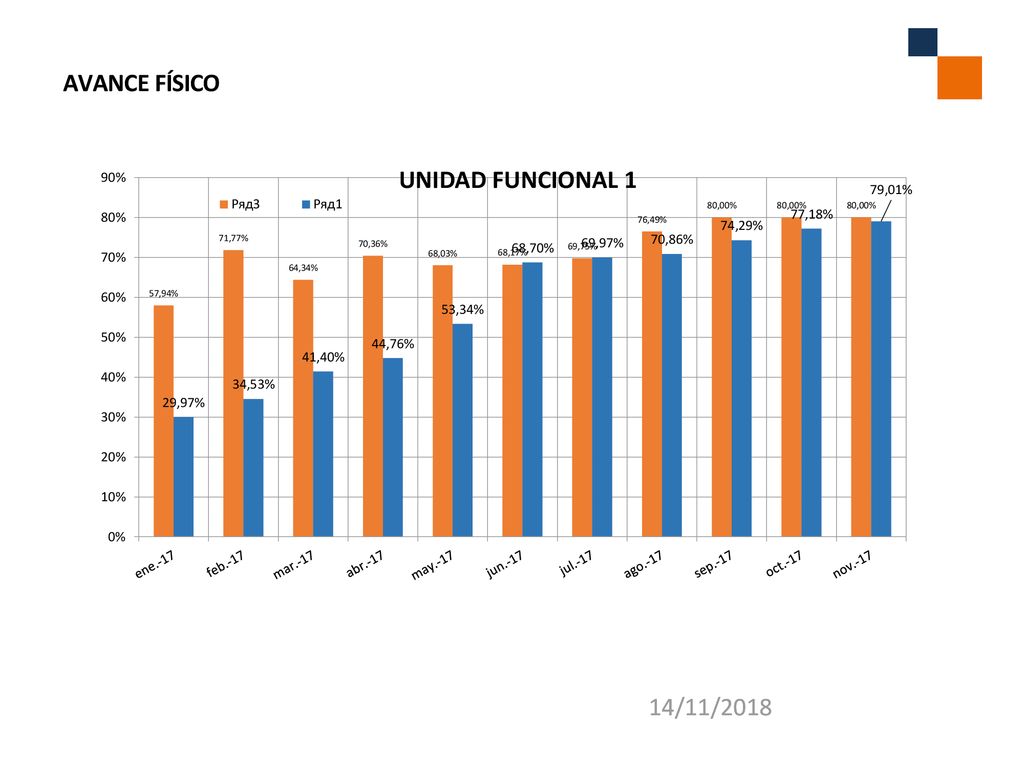

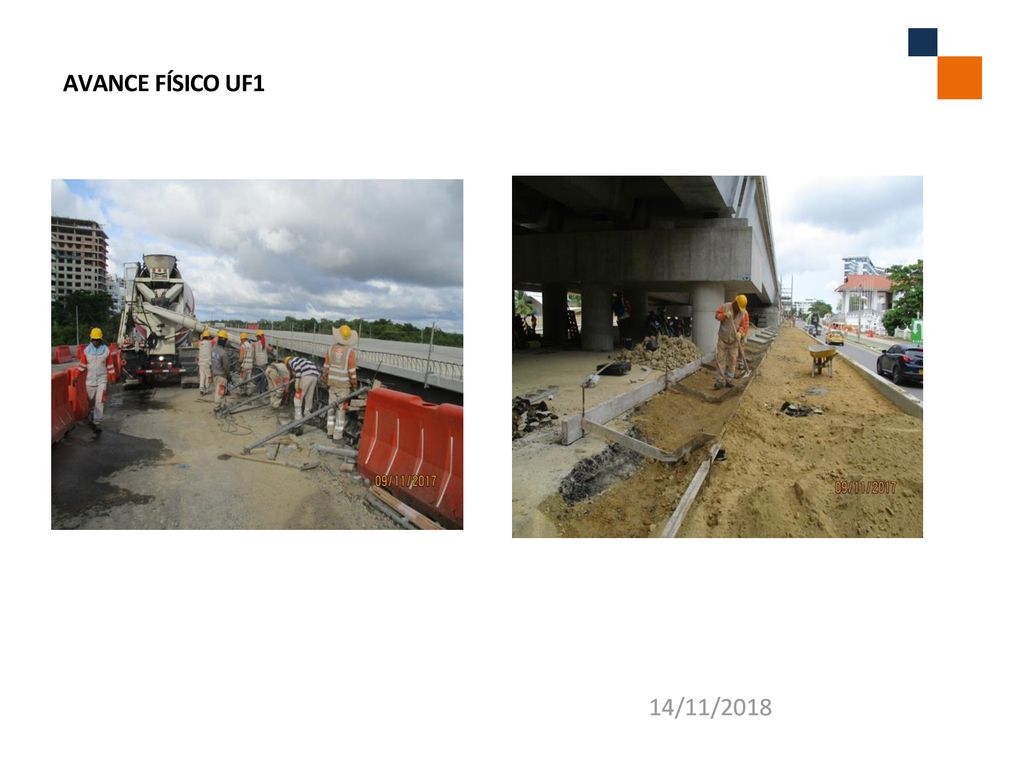

6 AVANCE FÍSICO UF1

7 AVANCE FÍSICO

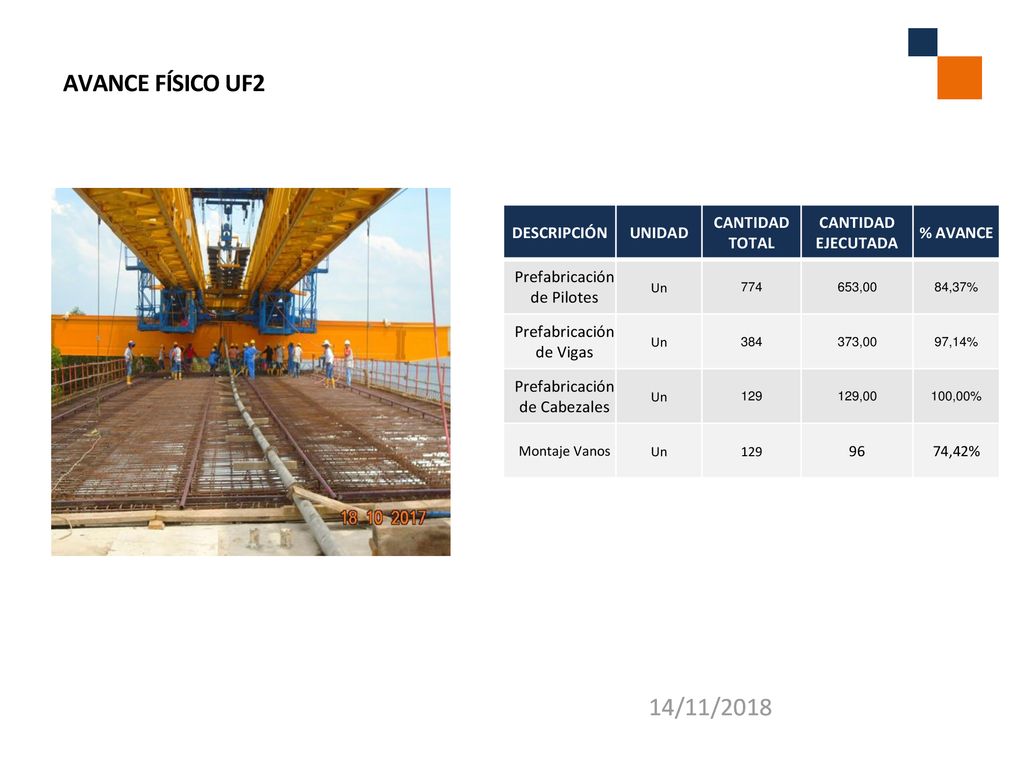

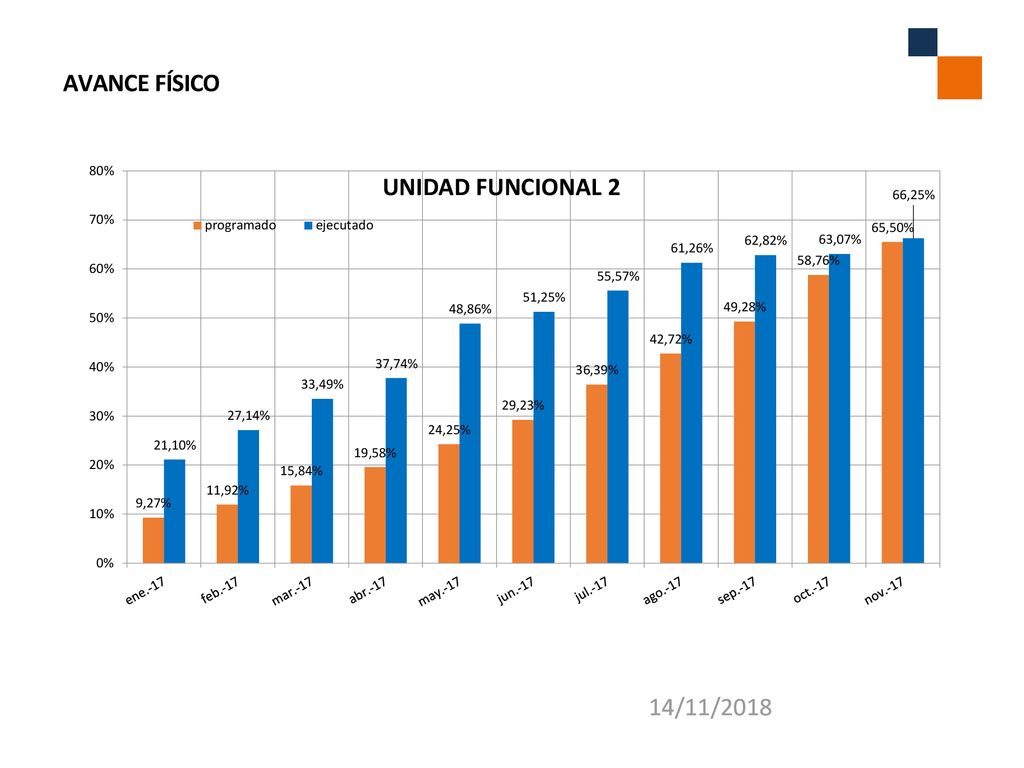

8 AVANCE FÍSICO UF2 DESCRIPCIÓN UNIDAD CANTIDAD TOTAL CANTIDAD EJECUTADA
Prefabricación de Pilotes Un 774 653,00 84,37% Prefabricación de Vigas 384 373,00 97,14% Prefabricación de Cabezales 129 129,00 100,00% Montaje Vanos 96 74,42%

9 AVANCE FÍSICO

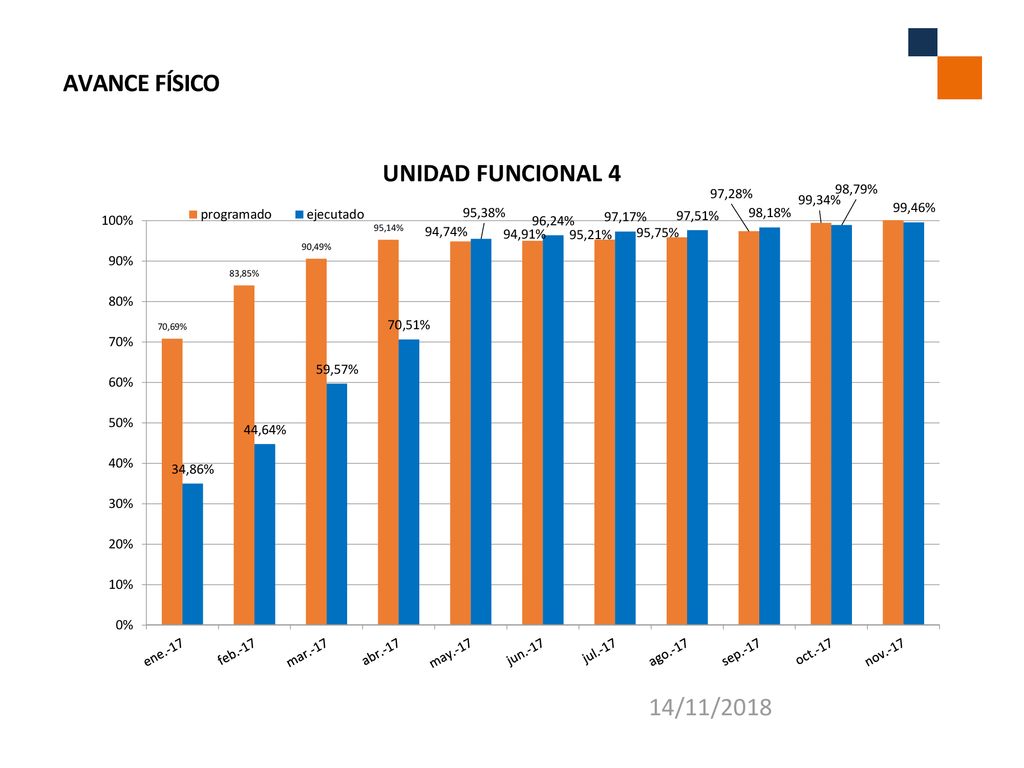

10 AVANCE FÍSICO UF4

11 AVANCE FÍSICO

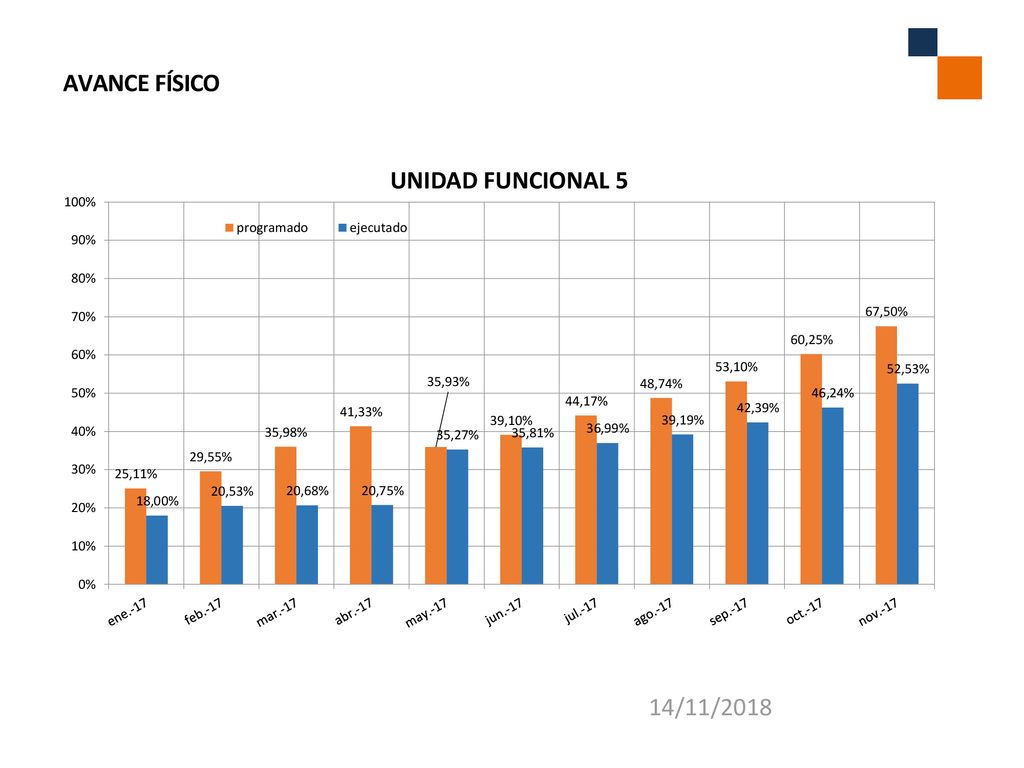

12 AVANCE FÍSICO UF5

13 AVANCE FÍSICO

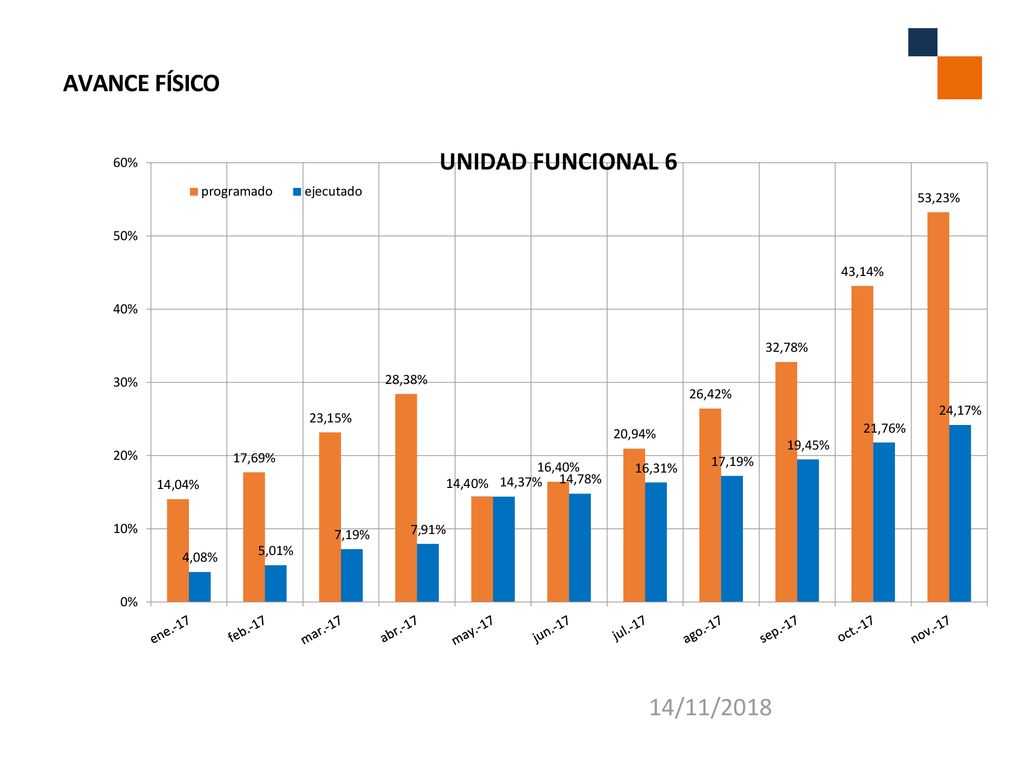

14 AVANCE FÍSICO UF6

15 AVANCE FÍSICO

16 AVANCE FINANCIERO POR UNIDAD FUNCIONAL

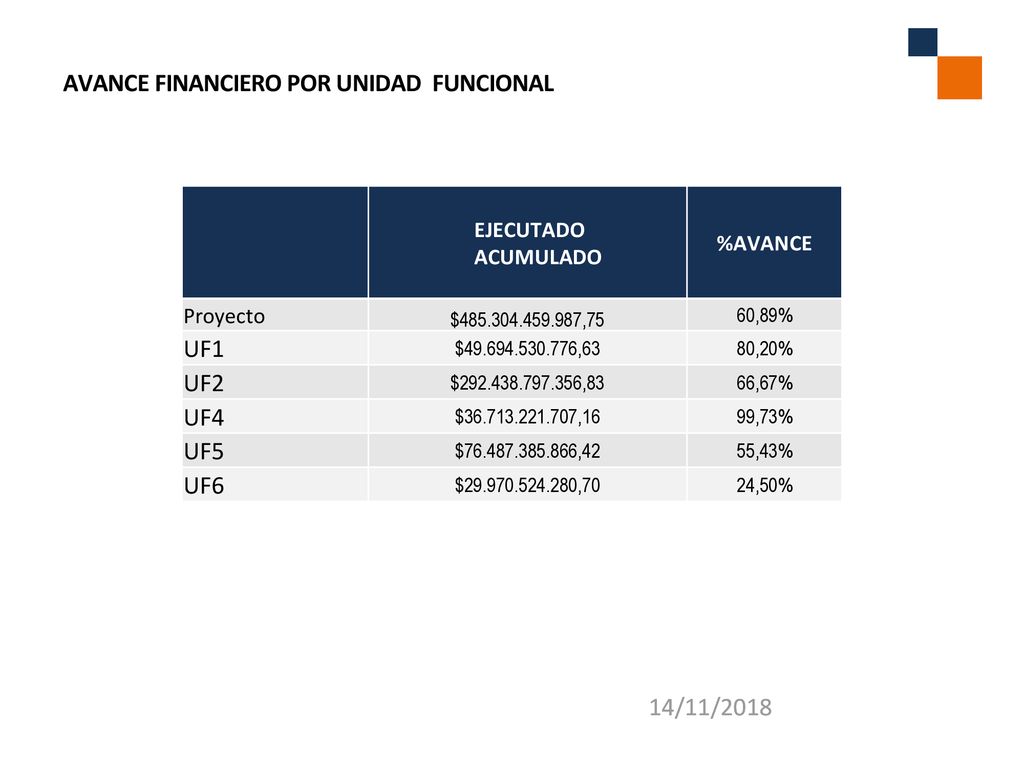

EJECUTADO ACUMULADO %AVANCE Proyecto $ ,75 60,89% UF1 $ ,63 80,20% UF2 $ ,83 66,67% UF4 $ ,16 99,73% UF5 $ ,42 55,43% UF6 $ ,70 24,50%

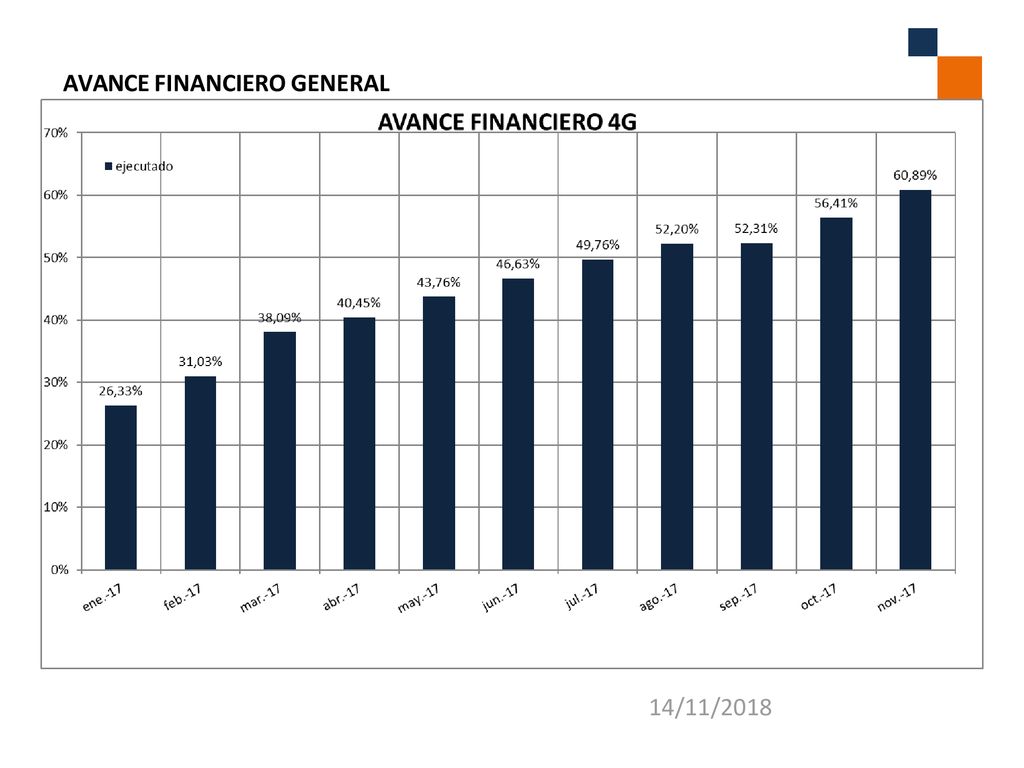

17 AVANCE FINANCIERO GENERAL

18 RESUMEN ESTADO DE GESTIÓN PREDIAL

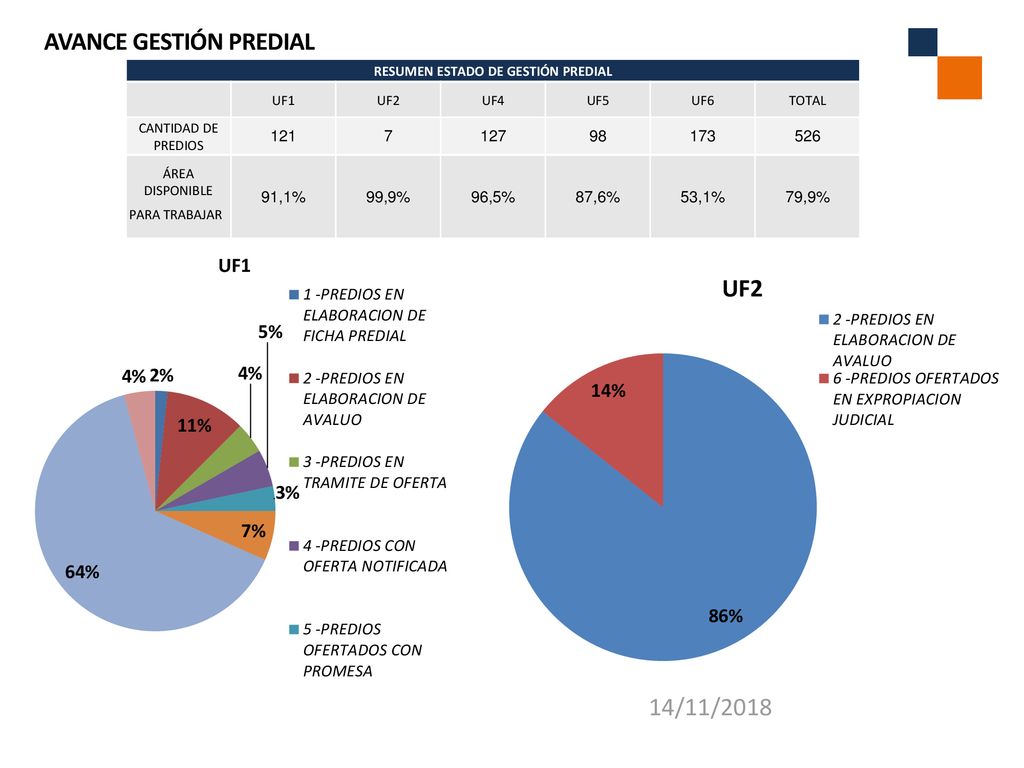

AVANCE GESTIÓN PREDIAL RESUMEN ESTADO DE GESTIÓN PREDIAL UF1 UF2 UF4 UF5 UF6 TOTAL CANTIDAD DE PREDIOS 121 7 127 98 173 526 ÁREA DISPONIBLE PARA TRABAJAR  91,1% 99,9% 96,5% 87,6% 53,1% 79,9%

19 AVANCE GESTIÓN PREDIAL

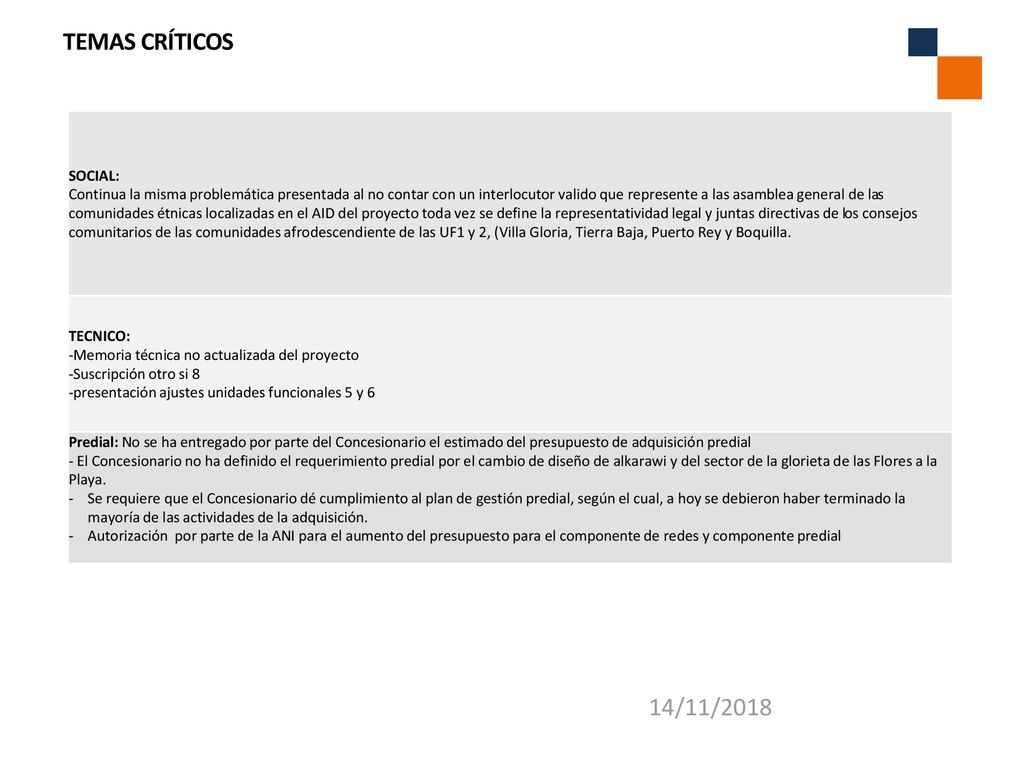

20 TEMAS CRÍTICOS SOCIAL:
Continua la misma problemática presentada al no contar con un interlocutor valido que represente a las asamblea general de las comunidades étnicas localizadas en el AID del proyecto toda vez se define la representatividad legal y juntas directivas de los consejos comunitarios de las comunidades afrodescendiente de las UF1 y 2, (Villa Gloria, Tierra Baja, Puerto Rey y Boquilla. TECNICO: -Memoria técnica no actualizada del proyecto -Suscripción otro si 8 -presentación ajustes unidades funcionales 5 y 6 Predial: No se ha entregado por parte del Concesionario el estimado del presupuesto de adquisición predial - El Concesionario no ha definido el requerimiento predial por el cambio de diseño de alkarawi y del sector de la glorieta de las Flores a la Playa. Se requiere que el Concesionario dé cumplimiento al plan de gestión predial, según el cual, a hoy se debieron haber terminado la mayoría de las actividades de la adquisición. Autorización por parte de la ANI para el aumento del presupuesto para el componente de redes y componente predial

21 SUBTOTAL SALDOS SUBCUENTAS PROYECTO EN COL$

AVANCE SUBCUENTAS PROYECTO RENDIMIENTOS SALDOS INGRESOS DESEMBOLSOS Ítem  Nombre de la cuenta Nuevo Acumulado Total acumulado 1 PRINCIPAL [*] $ ,16 $0,00 2 PREDIOS $ ,22 $ ,62 $ ,25 $ ,52 3 COMPENSACIONES AMBIENTALES $ ,66 $ ,95 $ ,42 $ ,59 4 REDES $ ,27 $ ,14 $ ,51 $ ,48 5 BALANCE EN PESOS $ ,51 $ ,91 $ ,98 $ ,07 6 CRÉDITOS Y EQUITY $ ,04 $ ,45 $ ,61 $ ,16 7 RESERVA EN PESOS $ ,66 $ ,26 $ ,73 $ ,47 8 SUBCUENTA IDC EN PESOS $ ,43 $ ,52 $ ,25 $ ,73 9 RESERVA O&M $ ,97 $ ,82 $ ,96 $ ,14 10 CAPEX $ ,45 $ ,86 $ ,98 $ ,12 11 PAGOS O&M $ ,16 $ ,09 $ ,44 $ ,32 SUBTOTAL SALDOS SUBCUENTAS PROYECTO EN COL$ $ ,53 $ ,62 $ ,13 $ ,60

22 SUBTOTAL SALDOS SUBCUENTAS ANI EN COL$ TOTAL SALDOS SUBCUENTAS EN COL$

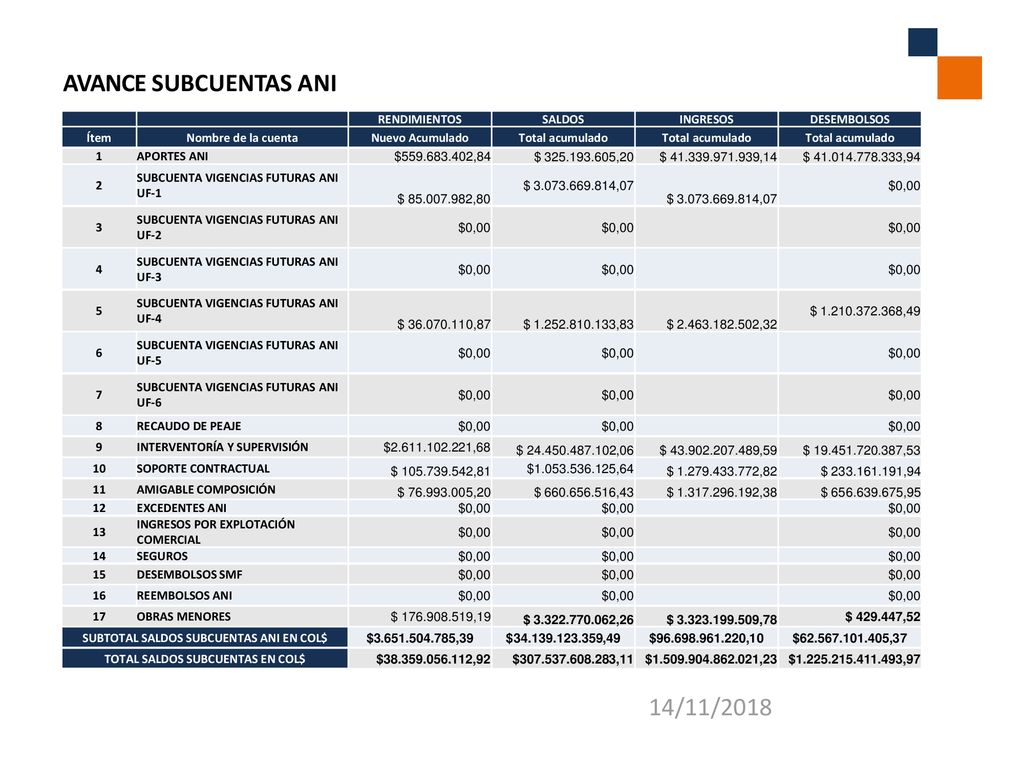

AVANCE SUBCUENTAS ANI RENDIMIENTOS SALDOS INGRESOS DESEMBOLSOS Ítem Nombre de la cuenta Nuevo Acumulado Total acumulado 1 APORTES ANI $ ,84 $ ,20 $ ,14 $ ,94 2 SUBCUENTA VIGENCIAS FUTURAS ANI UF-1 $ ,80 $ ,07 $0,00 3 SUBCUENTA VIGENCIAS FUTURAS ANI UF-2 4 SUBCUENTA VIGENCIAS FUTURAS ANI UF-3 5 SUBCUENTA VIGENCIAS FUTURAS ANI UF-4 $ ,87 $ ,83 $ ,32 $ ,49 6 SUBCUENTA VIGENCIAS FUTURAS ANI UF-5 7 SUBCUENTA VIGENCIAS FUTURAS ANI UF-6 8 RECAUDO DE PEAJE 9 INTERVENTORÍA Y SUPERVISIÓN $ ,68 $ ,06 $ ,59 $ ,53 10 SOPORTE CONTRACTUAL $ ,81 $ ,64 $ ,82 $ ,94 11 AMIGABLE COMPOSICIÓN $ ,20 $ ,43 $ ,38 $ ,95 12 EXCEDENTES ANI 13 INGRESOS POR EXPLOTACIÓN COMERCIAL 14 SEGUROS 15 DESEMBOLSOS SMF 16 REEMBOLSOS ANI 17 OBRAS MENORES $ ,19 $ ,26 $ ,78 $ ,52  SUBTOTAL SALDOS SUBCUENTAS ANI EN COL$  $ ,39 $ ,49 $ ,10 $ ,37  TOTAL SALDOS SUBCUENTAS EN COL$  $ ,92 $ ,11 $ ,23 $ ,97

Descargar ppt "Avance de obra Concesión 4G Cartagena- Barranquilla"
