Planificación Temporal de Proyectos Informáticos

Presentaciones similares


Presentación del tema: "Planificación Temporal de Proyectos Informáticos"— Transcripción de la presentación:

1 Planificación Temporal de Proyectos Informáticos
Escuela Superior de Ingeniería Informática Enxeñería Técnica en Informática de Xestión Planificación de Proyectos Informáticos Tercer Tema (Continuación) Planificación Temporal de Proyectos Informáticos

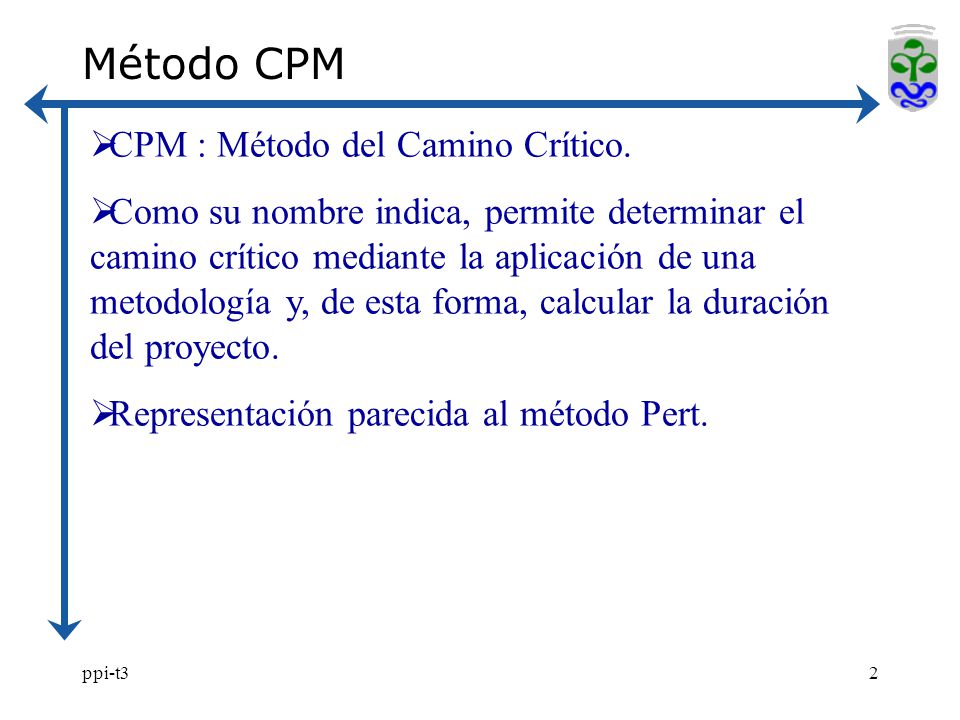

2 Método CPM CPM : Método del Camino Crítico.
Como su nombre indica, permite determinar el camino crítico mediante la aplicación de una metodología y, de esta forma, calcular la duración del proyecto. Representación parecida al método Pert. ppi-t3

3 Método CPM Metodología:
Una vez segmentado el proyecto en actividades, hecha la valoración de las mismas y establecidas las dependencias, se procede a diseñar el proyecto siguiendo los siguientes pasos: Se dibuja un diagrama con todas las actividades y sus relaciones. Todas las actividades que no tienen predecesoras comienzan en el nodo 1. El último nodo debe ser el número más alto. Si es necesario, se pueden utilizar actividades con duración cero, denominadas dummy. Se construye una tabla donde se muestran cada una de las actividades del proyecto. ppi-t3

4 Método CPM Metodología:
En las tres filas siguientes de la tabla, se definen los nodos (la palabra “Nodos” en la primera, el nodo de comienzo de cada actividad en la segunda y en la tercera, el nodo de terminación). A continuación, en la fila siguiente, la palabra “Tiempo” y en la fila inferior, la duración de cada actividad. Después se pondrá la palabra “Caminos” y, bajando, se definen los posibles caminos del proyecto (uno por fila), indicando con un uno cuando la actividad correspondiente intervenga en el camino y con un cero cuando no. ppi-t3

5 Método CPM Metodología:
En las mismas filas de cada camino y a continuación de la última columna que tendrá la última actividad del proyecto, se calcula la duración del camino, correspondiente a dicha fila, sumando los resultados de multiplicar los valores de la fila (sucesión de unos y ceros) por la fila de los tiempos de las actividades. Se determina la suma mayor, que representará la duración del proyecto, y las actividades que forman el camino crítico vendrán dadas por aquellas actividades del camino crítico que tengan un uno. ppi-t3

6 Método CPM Ejemplo: Actividad Predecesora Duración A - 5 B 1 C 2 D 3 E
F G 4 H B,E I J F,G,I ppi-t3

7 Método CPM Ejemplo: ppi-t3

8 Método CPM Ejemplo: ppi-t3
