Planificación y Comercialización – Clase 4 Fabrizio Marcillo Morla MBA (593-9) 4194239.

Presentaciones similares

Presentación del tema: "Planificación y Comercialización – Clase 4 Fabrizio Marcillo Morla MBA (593-9) 4194239."— Transcripción de la presentación:

1 Planificación y Comercialización – Clase 4 Fabrizio Marcillo Morla MBA barcillo@gmail.com (593-9) 4194239

2 Fabrizio Marcillo Morla Guayaquil, 1966. Guayaquil, 1966. BSc. Acuicultura. (ESPOL 1991). BSc. Acuicultura. (ESPOL 1991). Magister en Administración de Empresas. (ESPOL, 1996). Magister en Administración de Empresas. (ESPOL, 1996). Profesor ESPOL desde el 2001. Profesor ESPOL desde el 2001. 20 años experiencia profesional: 20 años experiencia profesional: Producción. Producción. Administración. Administración. Finanzas. Finanzas. Investigación. Investigación. Consultorías. Consultorías. Otras Publicaciones del mismo autor en Repositorio ESPOL

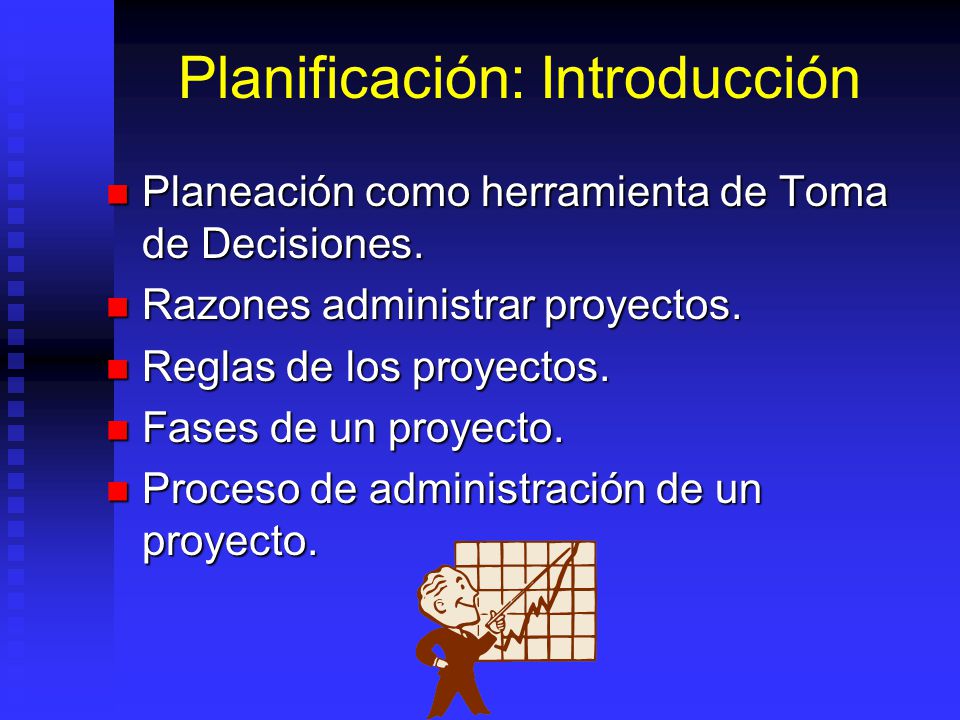

3 Planificación: Introducción Planeación como herramienta de Toma de Decisiones. Planeación como herramienta de Toma de Decisiones. Razones administrar proyectos. Razones administrar proyectos. Reglas de los proyectos. Reglas de los proyectos. Fases de un proyecto. Fases de un proyecto. Proceso de administración de un proyecto. Proceso de administración de un proyecto.

4 Modulo en Dos Frases Administración de Proyectos es sentido común. Administración de Proyectos es sentido común. Sentido común es lo obvio despés de que ha sido explicado. Sentido común es lo obvio despés de que ha sido explicado.

5 Planeación Como Herramienta de Toma de Decisiones Imposible conocer con certeza futuro. Toda decisión tiene riesgo. Imposible conocer con certeza futuro. Toda decisión tiene riesgo. Toma decisiones debe basarse en antecedentes básicos, con conocimiento de las variables en juego. Toma decisiones debe basarse en antecedentes básicos, con conocimiento de las variables en juego. Existen herramientas que nos permiten tomar decisiones mas o menos sólidas: Formulación, Evaluación y Administración de Proyectos: Existen herramientas que nos permiten tomar decisiones mas o menos sólidas: Formulación, Evaluación y Administración de Proyectos: Antecedentes justificantes para la toma de decisión, tratando de reducir el riesgo o mejorar posible resultado. Antecedentes justificantes para la toma de decisión, tratando de reducir el riesgo o mejorar posible resultado. Administración de Proyectos pretende optimizar proyectos en función de tiempo, costo o riesgo. Administración de Proyectos pretende optimizar proyectos en función de tiempo, costo o riesgo. Esto es posible solo si se tienen todos los elementos de juicio posibles. Esto es posible solo si se tienen todos los elementos de juicio posibles. Se debe simular con la mayor precisión lo que se piensa que sucedería una vez implementado el proyecto. Se debe simular con la mayor precisión lo que se piensa que sucedería una vez implementado el proyecto.

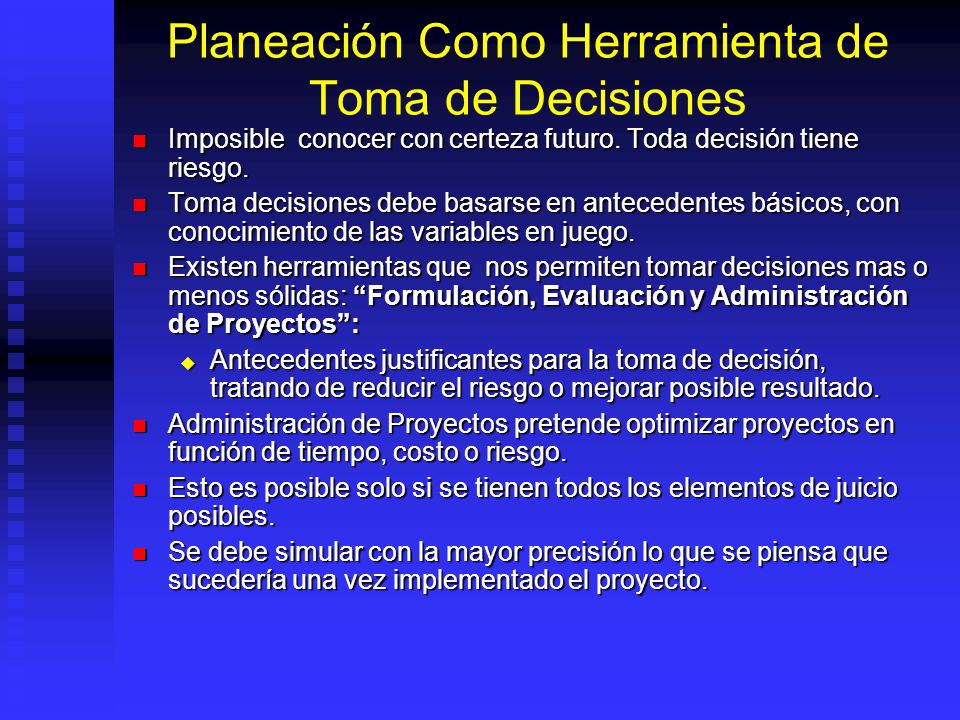

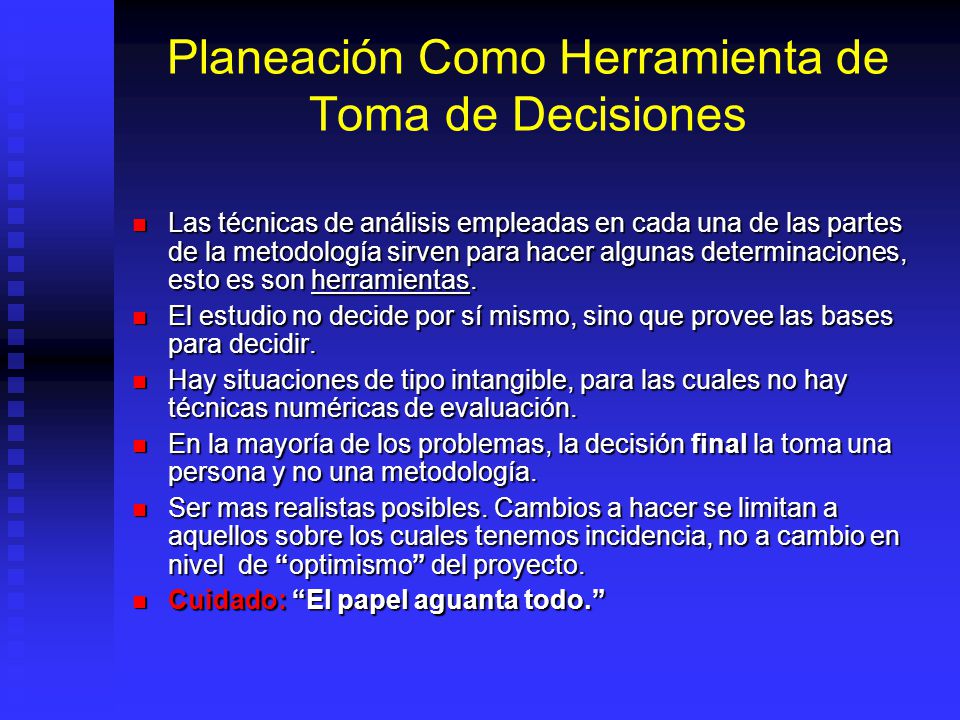

6 Planeación Como Herramienta de Toma de Decisiones Las técnicas de análisis empleadas en cada una de las partes de la metodología sirven para hacer algunas determinaciones, esto es son herramientas. Las técnicas de análisis empleadas en cada una de las partes de la metodología sirven para hacer algunas determinaciones, esto es son herramientas. El estudio no decide por sí mismo, sino que provee las bases para decidir. El estudio no decide por sí mismo, sino que provee las bases para decidir. Hay situaciones de tipo intangible, para las cuales no hay técnicas numéricas de evaluación. Hay situaciones de tipo intangible, para las cuales no hay técnicas numéricas de evaluación. En la mayoría de los problemas, la decisión final la toma una persona y no una metodología. En la mayoría de los problemas, la decisión final la toma una persona y no una metodología. Ser mas realistas posibles. Cambios a hacer se limitan a aquellos sobre los cuales tenemos incidencia, no a cambio en nivel de optimismo del proyecto. Ser mas realistas posibles. Cambios a hacer se limitan a aquellos sobre los cuales tenemos incidencia, no a cambio en nivel de optimismo del proyecto. Cuidado: El papel aguanta todo. Cuidado: El papel aguanta todo.

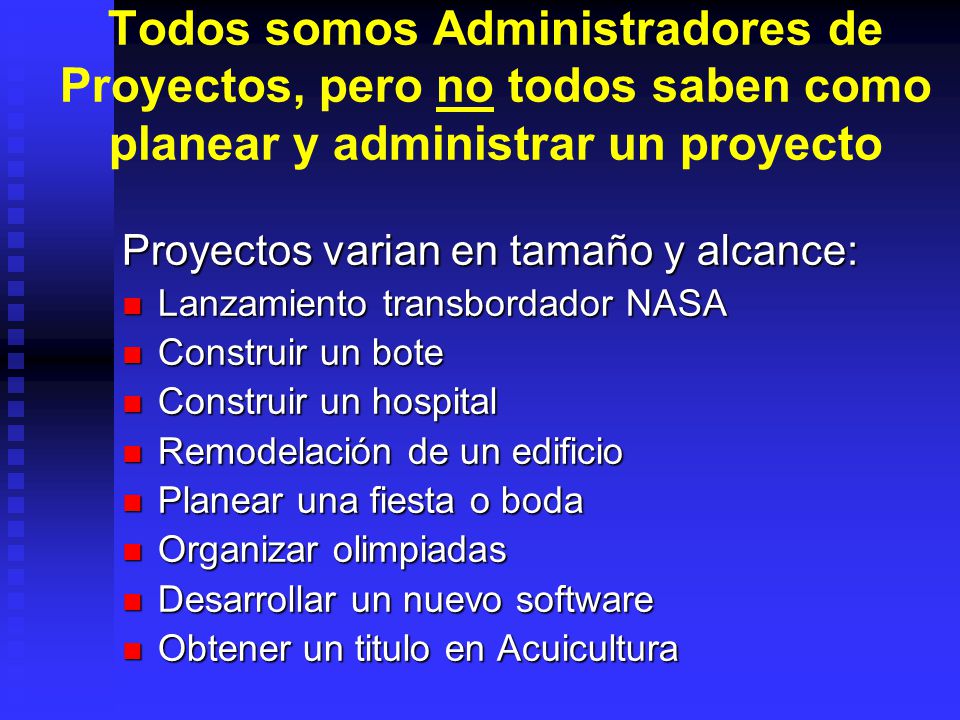

7 Todos somos Administradores de Proyectos, pero no todos saben como planear y administrar un proyecto Proyectos varian en tamaño y alcance: Lanzamiento transbordador NASA Lanzamiento transbordador NASA Construir un bote Construir un bote Construir un hospital Construir un hospital Remodelación de un edificio Remodelación de un edificio Planear una fiesta o boda Planear una fiesta o boda Organizar olimpiadas Organizar olimpiadas Desarrollar un nuevo software Desarrollar un nuevo software Obtener un titulo en Acuicultura Obtener un titulo en Acuicultura

8 Porque Necesitamos Administrar Proyectos? En promedio compañías USA gastan $250 billones al año en desarrollo nuevas aplicaciones. En 1995, costos por falla en planificación sumaron $140 billones. (Computerworld, August 5, 1996, p.60). En promedio compañías USA gastan $250 billones al año en desarrollo nuevas aplicaciones. En 1995, costos por falla en planificación sumaron $140 billones. (Computerworld, August 5, 1996, p.60). En promedio, las operaciones evaluadas en 1994 tomaron 37% mas de tiempo que el planeado, bajando de 48% en 1993, y 54% en 1974-94. (Evaluation Results for 1994, World Bank, 1995). En promedio, las operaciones evaluadas en 1994 tomaron 37% mas de tiempo que el planeado, bajando de 48% en 1993, y 54% en 1974-94. (Evaluation Results for 1994, World Bank, 1995). La falla en pronostico promedio en costos para 33 programas terminados entre 1990 y 1996 fué 40% en costo y 62% en tiempo. (DoD Acquisition Management Metrics, Defense Systems Management College, 1999). La falla en pronostico promedio en costos para 33 programas terminados entre 1990 y 1996 fué 40% en costo y 62% en tiempo. (DoD Acquisition Management Metrics, Defense Systems Management College, 1999). …y muchos, MUCHOS mas... …y muchos, MUCHOS mas...

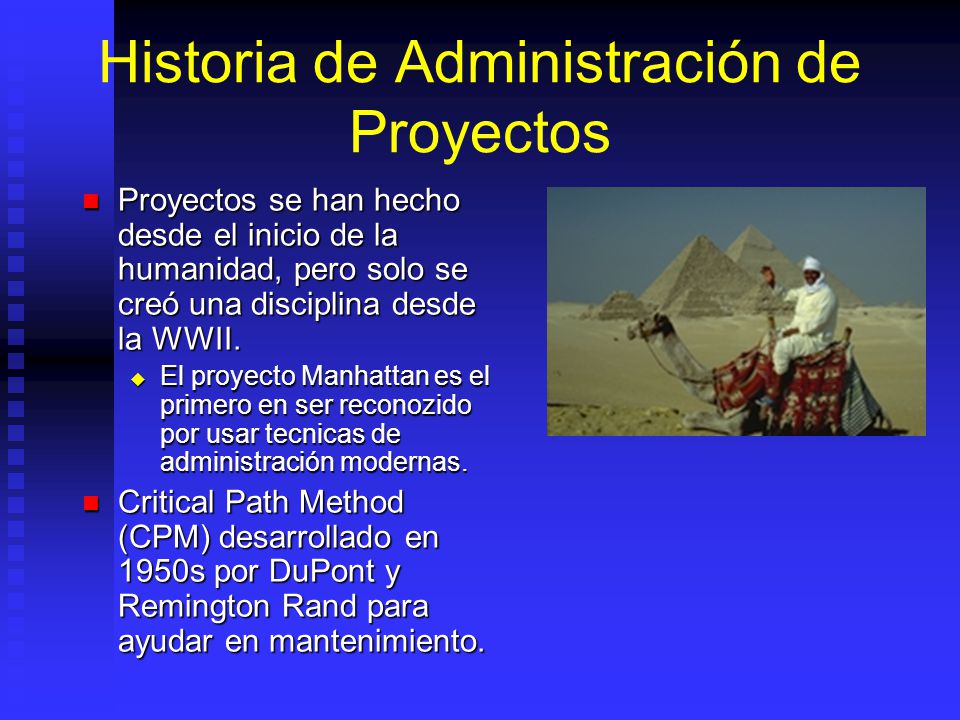

9 Historia de Administración de Proyectos Proyectos se han hecho desde el inicio de la humanidad, pero solo se creó una disciplina desde la WWII. Proyectos se han hecho desde el inicio de la humanidad, pero solo se creó una disciplina desde la WWII. El proyecto Manhattan es el primero en ser reconozido por usar tecnicas de administración modernas. El proyecto Manhattan es el primero en ser reconozido por usar tecnicas de administración modernas. Critical Path Method (CPM) desarrollado en 1950s por DuPont y Remington Rand para ayudar en mantenimiento. Critical Path Method (CPM) desarrollado en 1950s por DuPont y Remington Rand para ayudar en mantenimiento.

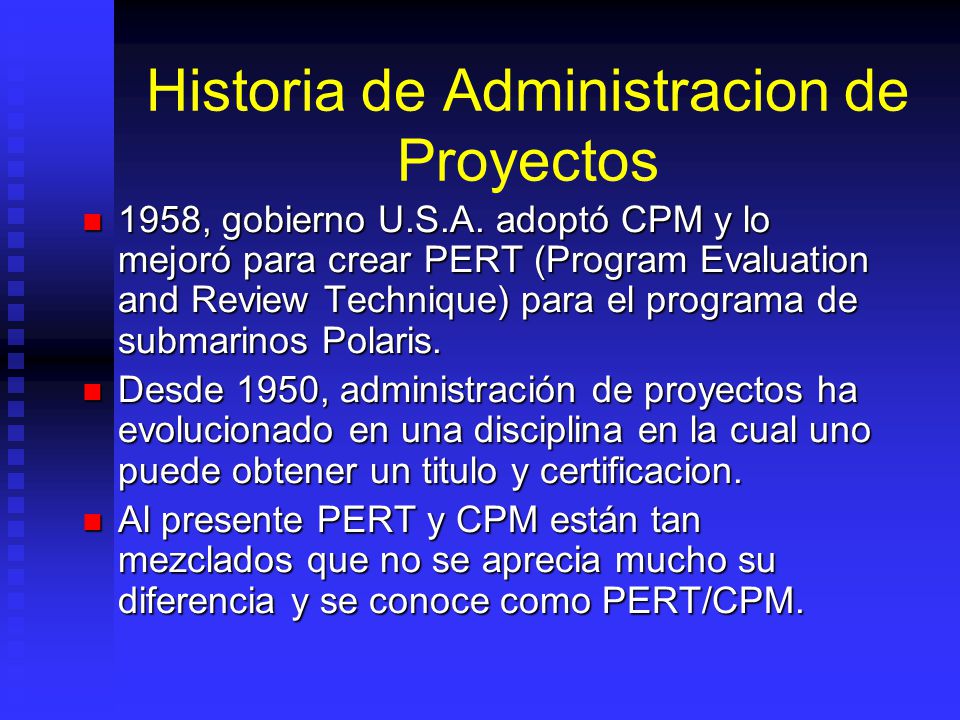

10 Historia de Administracion de Proyectos 1958, gobierno U.S.A. adoptó CPM y lo mejoró para crear PERT (Program Evaluation and Review Technique) para el programa de submarinos Polaris. 1958, gobierno U.S.A. adoptó CPM y lo mejoró para crear PERT (Program Evaluation and Review Technique) para el programa de submarinos Polaris. Desde 1950, administración de proyectos ha evolucionado en una disciplina en la cual uno puede obtener un titulo y certificacion. Desde 1950, administración de proyectos ha evolucionado en una disciplina en la cual uno puede obtener un titulo y certificacion. Al presente PERT y CPM están tan mezclados que no se aprecia mucho su diferencia y se conoce como PERT/CPM. Al presente PERT y CPM están tan mezclados que no se aprecia mucho su diferencia y se conoce como PERT/CPM.

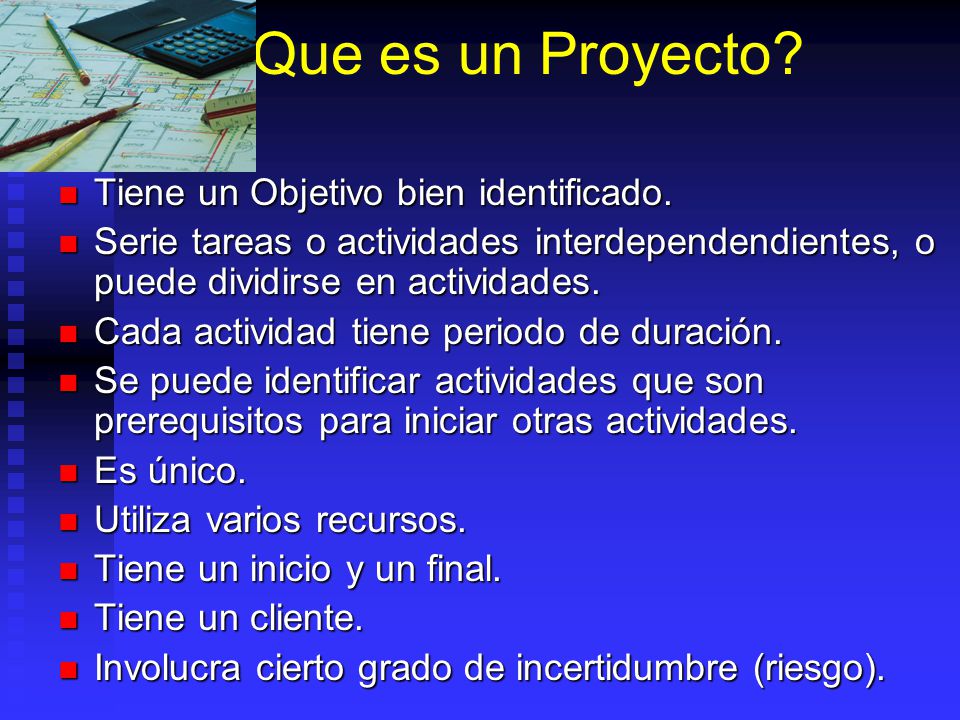

11 Que es un Proyecto? Tiene un Objetivo bien identificado. Tiene un Objetivo bien identificado. Serie tareas o actividades interdependendientes, o puede dividirse en actividades. Serie tareas o actividades interdependendientes, o puede dividirse en actividades. Cada actividad tiene periodo de duración. Cada actividad tiene periodo de duración. Se puede identificar actividades que son prerequisitos para iniciar otras actividades. Se puede identificar actividades que son prerequisitos para iniciar otras actividades. Es único. Es único. Utiliza varios recursos. Utiliza varios recursos. Tiene un inicio y un final. Tiene un inicio y un final. Tiene un cliente. Tiene un cliente. Involucra cierto grado de incertidumbre (riesgo). Involucra cierto grado de incertidumbre (riesgo).

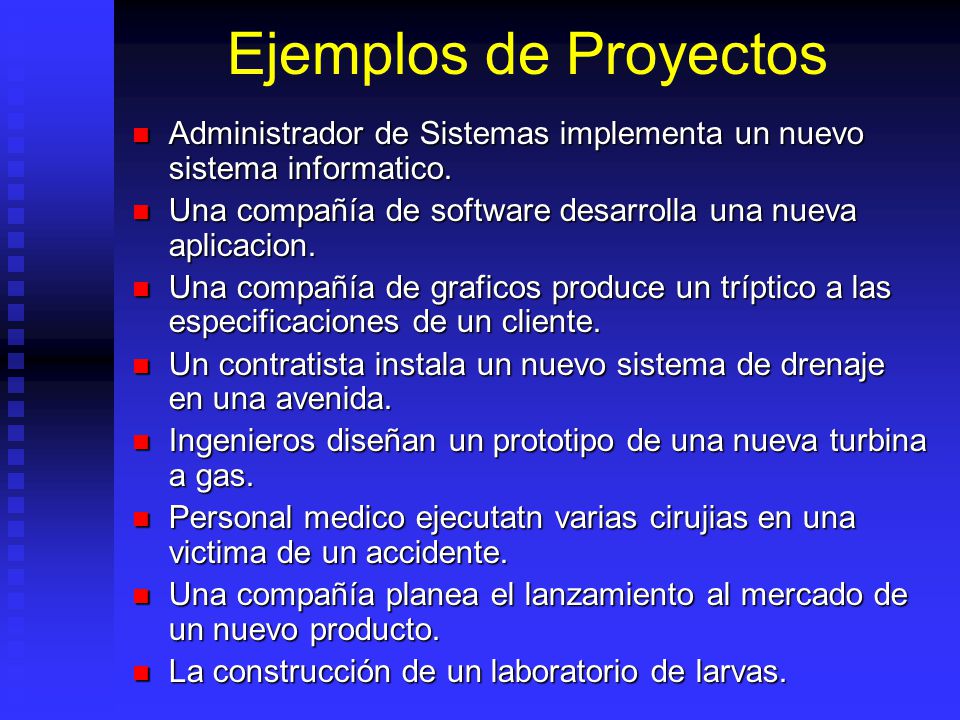

12 Ejemplos de Proyectos Administrador de Sistemas implementa un nuevo sistema informatico. Administrador de Sistemas implementa un nuevo sistema informatico. Una compañía de software desarrolla una nueva aplicacion. Una compañía de software desarrolla una nueva aplicacion. Una compañía de graficos produce un tríptico a las especificaciones de un cliente. Una compañía de graficos produce un tríptico a las especificaciones de un cliente. Un contratista instala un nuevo sistema de drenaje en una avenida. Un contratista instala un nuevo sistema de drenaje en una avenida. Ingenieros diseñan un prototipo de una nueva turbina a gas. Ingenieros diseñan un prototipo de una nueva turbina a gas. Personal medico ejecutatn varias cirujias en una victima de un accidente. Personal medico ejecutatn varias cirujias en una victima de un accidente. Una compañía planea el lanzamiento al mercado de un nuevo producto. Una compañía planea el lanzamiento al mercado de un nuevo producto. La construcción de un laboratorio de larvas. La construcción de un laboratorio de larvas.

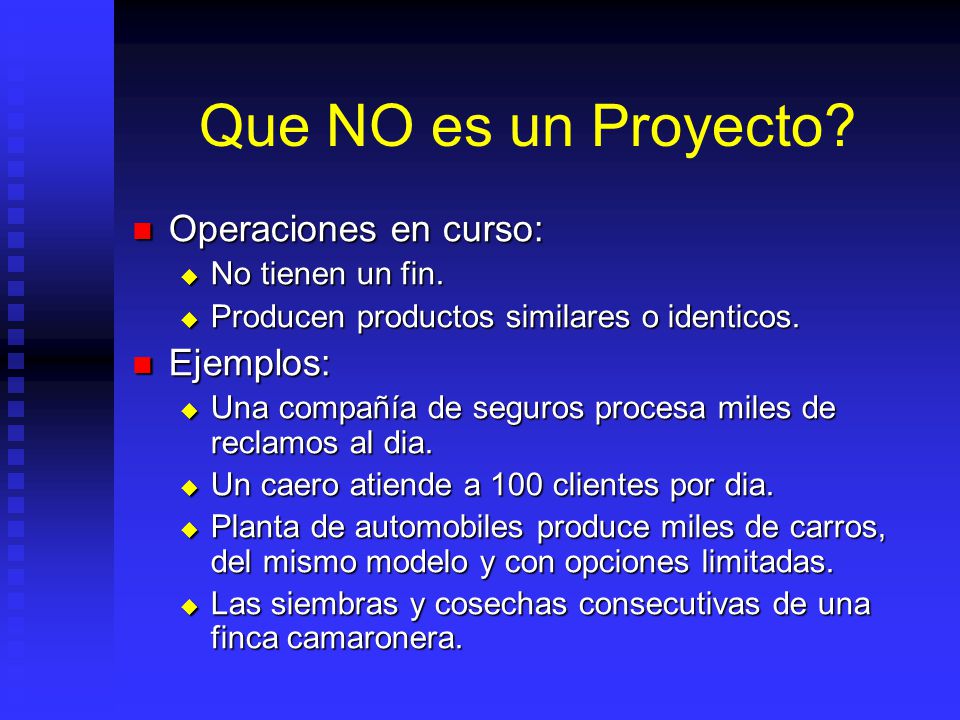

13 Que NO es un Proyecto? Operaciones en curso: Operaciones en curso: No tienen un fin. No tienen un fin. Producen productos similares o identicos. Producen productos similares o identicos. Ejemplos: Ejemplos: Una compañía de seguros procesa miles de reclamos al dia. Una compañía de seguros procesa miles de reclamos al dia. Un caero atiende a 100 clientes por dia. Un caero atiende a 100 clientes por dia. Planta de automobiles produce miles de carros, del mismo modelo y con opciones limitadas. Planta de automobiles produce miles de carros, del mismo modelo y con opciones limitadas. Las siembras y cosechas consecutivas de una finca camaronera. Las siembras y cosechas consecutivas de una finca camaronera.

14 Si no puedes describir lo que estas haciendo como un proceso, no sabes lo que estas haciendo. W. Edwards Deming (1900-1993) U.S. business consultant. W. Edwards Deming (1900-1993) U.S. business consultant.

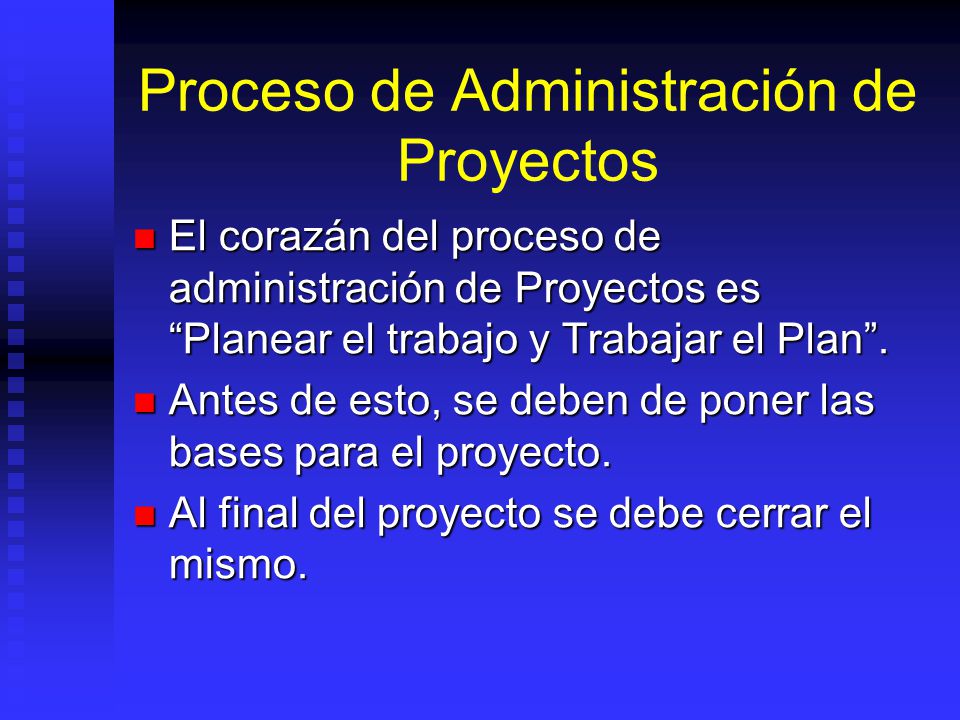

15 Proceso de Administración de Proyectos El corazán del proceso de administración de Proyectos es Planear el trabajo y Trabajar el Plan. El corazán del proceso de administración de Proyectos es Planear el trabajo y Trabajar el Plan. Antes de esto, se deben de poner las bases para el proyecto. Antes de esto, se deben de poner las bases para el proyecto. Al final del proyecto se debe cerrar el mismo. Al final del proyecto se debe cerrar el mismo.

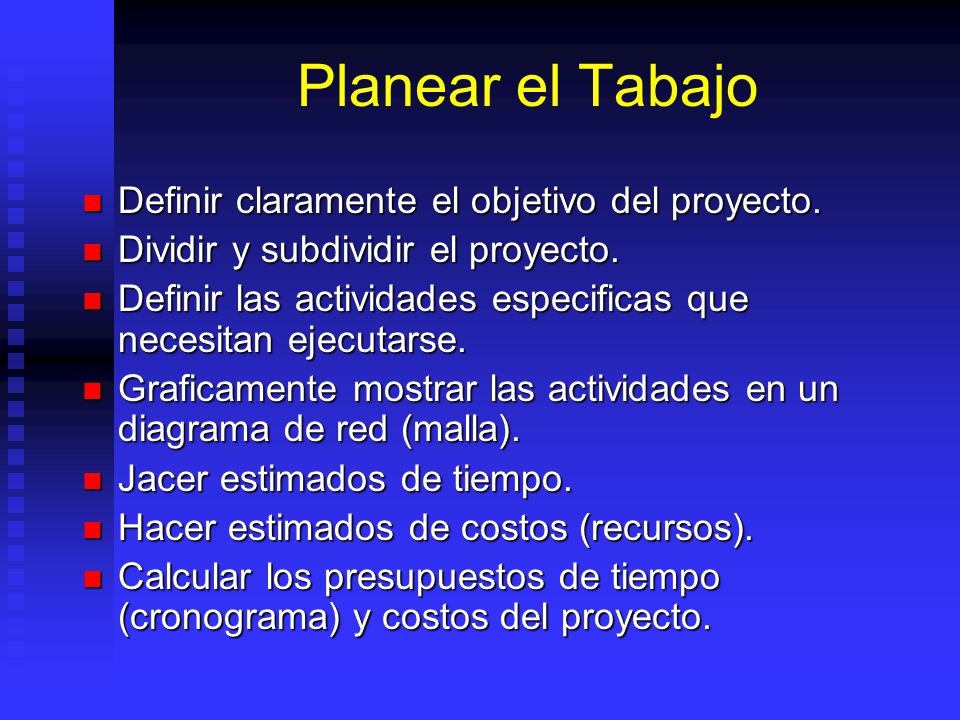

16 Planear el Tabajo Definir claramente el objetivo del proyecto. Definir claramente el objetivo del proyecto. Dividir y subdividir el proyecto. Dividir y subdividir el proyecto. Definir las actividades especificas que necesitan ejecutarse. Definir las actividades especificas que necesitan ejecutarse. Graficamente mostrar las actividades en un diagrama de red (malla). Graficamente mostrar las actividades en un diagrama de red (malla). Jacer estimados de tiempo. Jacer estimados de tiempo. Hacer estimados de costos (recursos). Hacer estimados de costos (recursos). Calcular los presupuestos de tiempo (cronograma) y costos del proyecto. Calcular los presupuestos de tiempo (cronograma) y costos del proyecto.

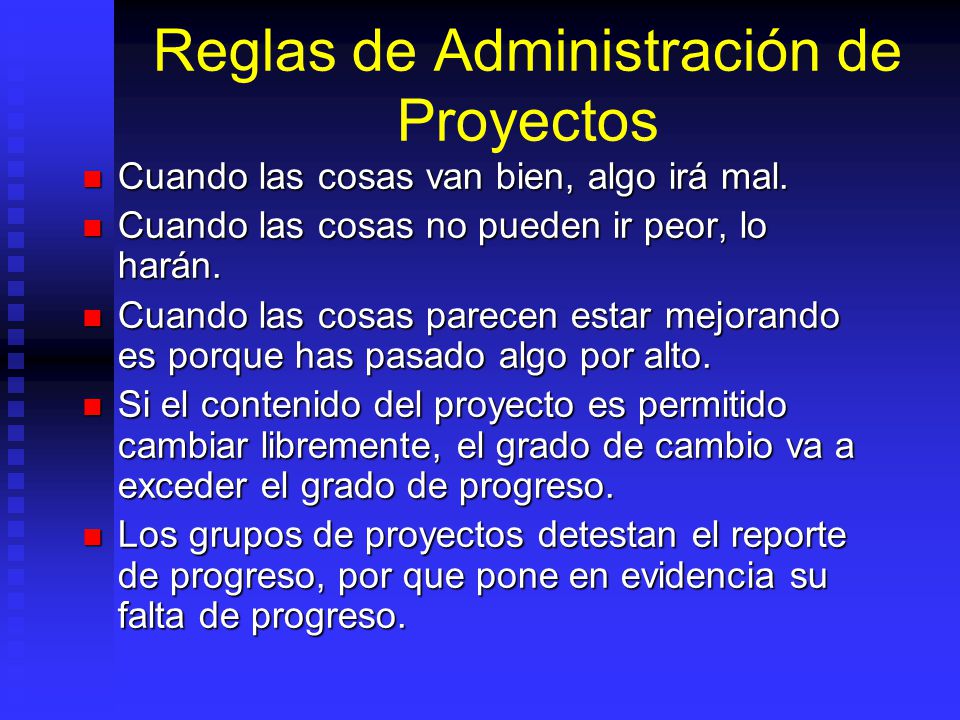

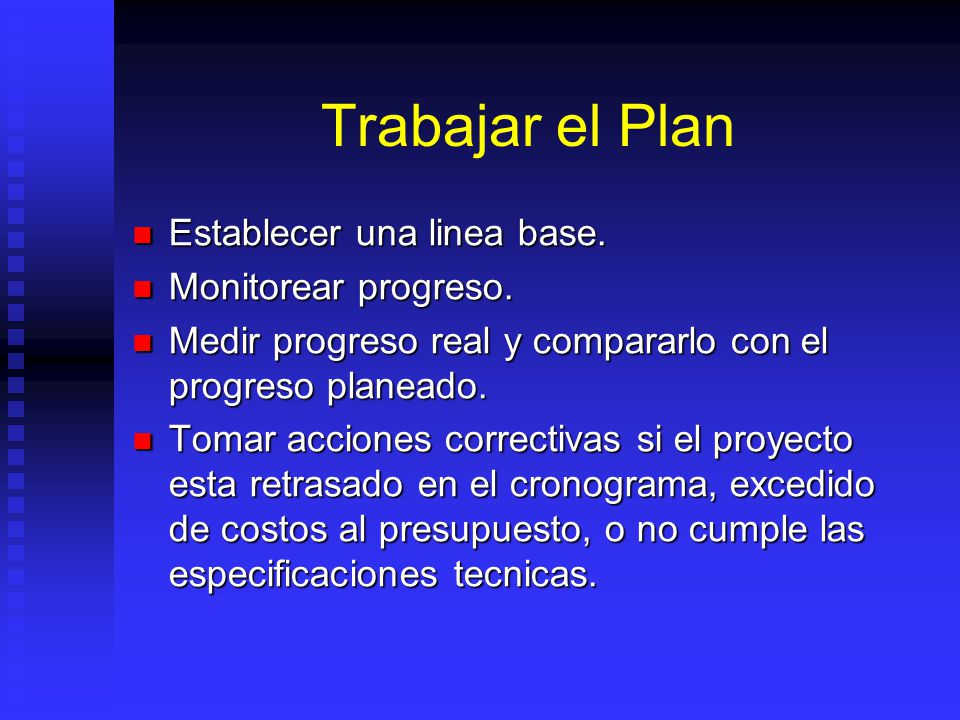

17 Trabajar el Plan Establecer una linea base. Establecer una linea base. Monitorear progreso. Monitorear progreso. Medir progreso real y compararlo con el progreso planeado. Medir progreso real y compararlo con el progreso planeado. Tomar acciones correctivas si el proyecto esta retrasado en el cronograma, excedido de costos al presupuesto, o no cumple las especificaciones tecnicas. Tomar acciones correctivas si el proyecto esta retrasado en el cronograma, excedido de costos al presupuesto, o no cumple las especificaciones tecnicas.

18 Esperar lo Inesperado Circunstancias inesperadas casi siempre van a darse que van a poner en peligro lograr los objetivos del proyecto. Circunstancias inesperadas casi siempre van a darse que van a poner en peligro lograr los objetivos del proyecto. El reto del administrador del proyecto es prevenir, anticipar y/o sobrellevar estas curcunstancias. El reto del administrador del proyecto es prevenir, anticipar y/o sobrellevar estas curcunstancias.

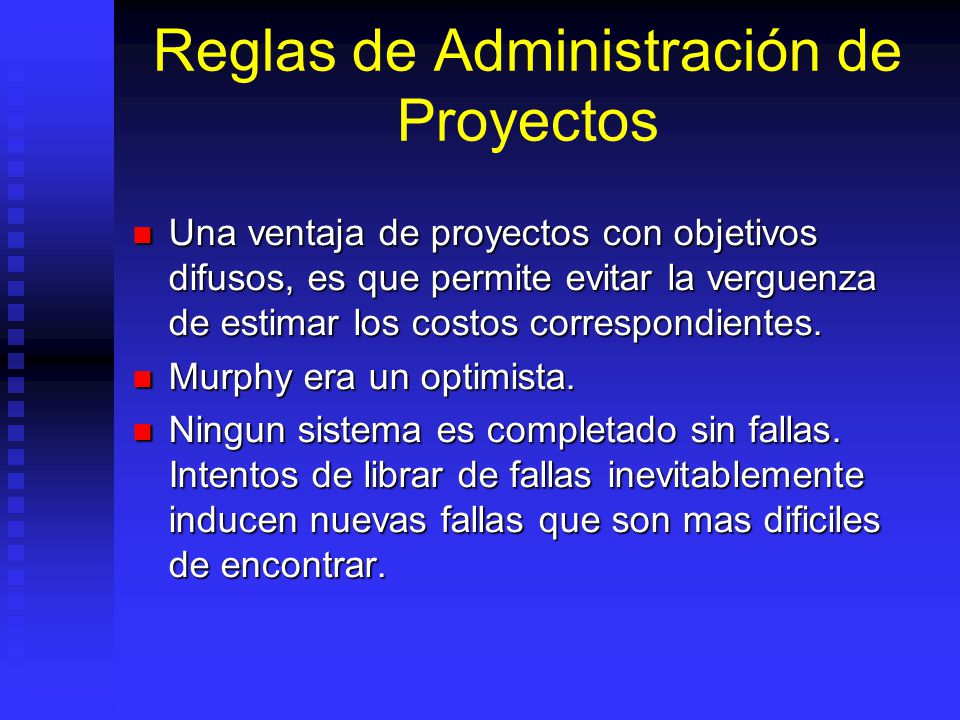

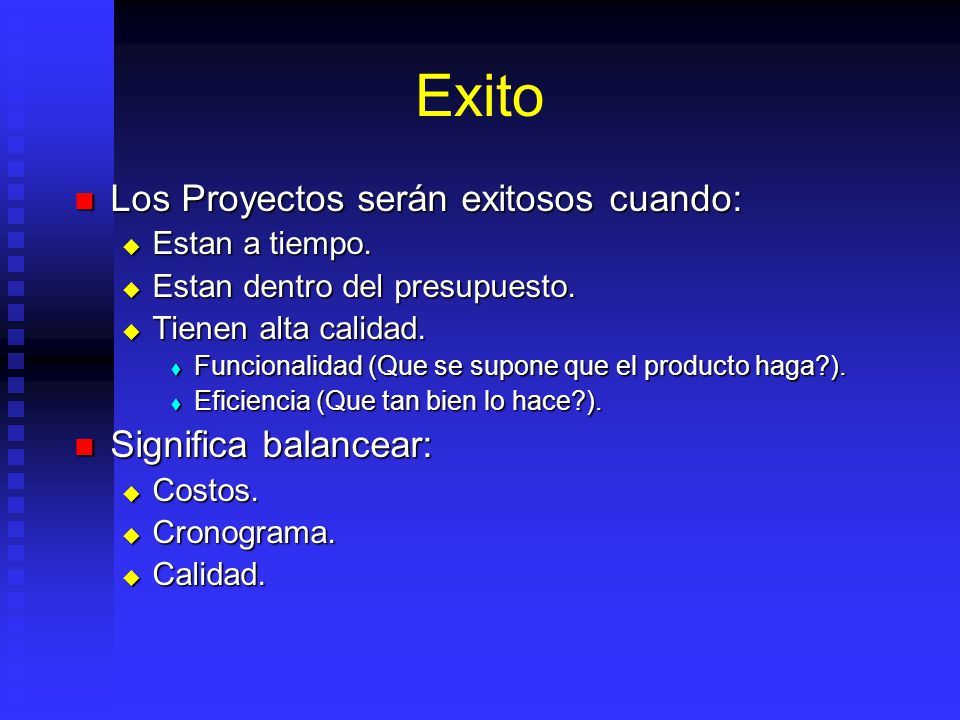

19 Exito Los Proyectos serán exitosos cuando: Los Proyectos serán exitosos cuando: Estan a tiempo. Estan a tiempo. Estan dentro del presupuesto. Estan dentro del presupuesto. Tienen alta calidad. Tienen alta calidad. Funcionalidad (Que se supone que el producto haga?). Funcionalidad (Que se supone que el producto haga?). Eficiencia (Que tan bien lo hace?). Eficiencia (Que tan bien lo hace?). Significa balancear: Significa balancear: Costos. Costos. Cronograma. Cronograma. Calidad. Calidad.

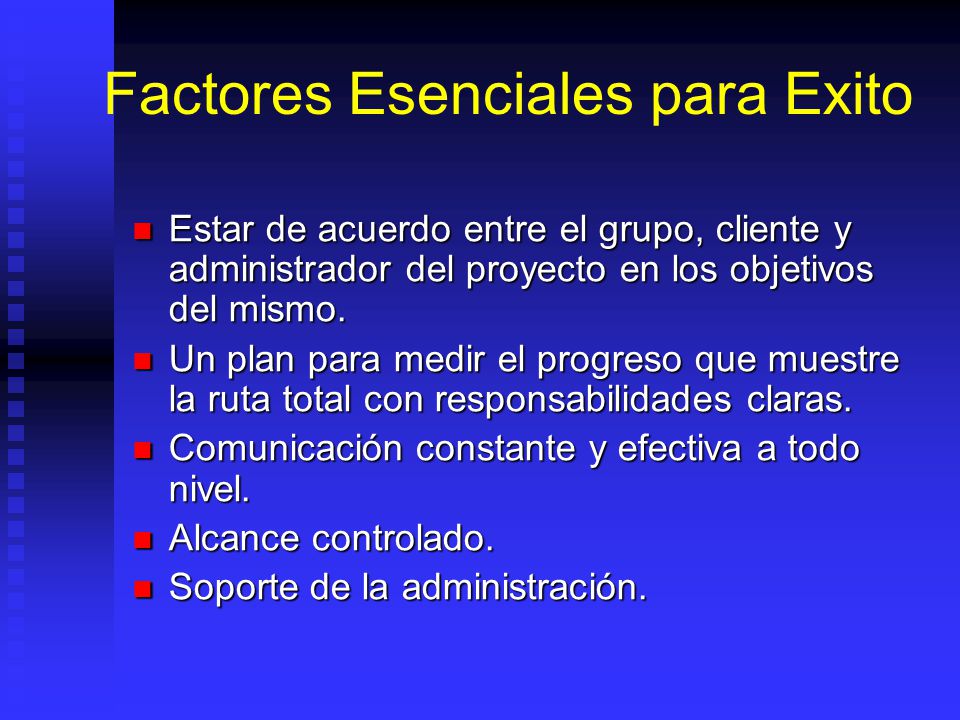

20 Factores Esenciales para Exito Estar de acuerdo entre el grupo, cliente y administrador del proyecto en los objetivos del mismo. Estar de acuerdo entre el grupo, cliente y administrador del proyecto en los objetivos del mismo. Un plan para medir el progreso que muestre la ruta total con responsabilidades claras. Un plan para medir el progreso que muestre la ruta total con responsabilidades claras. Comunicación constante y efectiva a todo nivel. Comunicación constante y efectiva a todo nivel. Alcance controlado. Alcance controlado. Soporte de la administración. Soporte de la administración.

21 ... - Serías tan amable de decirme, por favor, ¿qué camino debo tomar a partir de aquí? - preguntó Alicia. - Eso depende en gran medida de adónde quieras llegar - dijo el Gato. -Realmente no me importa adónde - Respondió Alicia. -Entonces no importa que camino tomes.... Tomado de Alicia en el país de las Maravillas

22 Reglas de Administración de Proyectos Ningún proyecto mayor es terminado a tiempo, dentro del presupuesto y con el mismo personal que empezó. El tuyo no será el primero. Ningún proyecto mayor es terminado a tiempo, dentro del presupuesto y con el mismo personal que empezó. El tuyo no será el primero. Los Proyectos progresan rapidamente hasta que se los completa en un 90%, de ahi en adelante permanecen completos en un 90% por siempre. Los Proyectos progresan rapidamente hasta que se los completa en un 90%, de ahi en adelante permanecen completos en un 90% por siempre.

23 Reglas de Administración de Proyectos Cuando las cosas van bien, algo irá mal. Cuando las cosas van bien, algo irá mal. Cuando las cosas no pueden ir peor, lo harán. Cuando las cosas no pueden ir peor, lo harán. Cuando las cosas parecen estar mejorando es porque has pasado algo por alto. Cuando las cosas parecen estar mejorando es porque has pasado algo por alto. Si el contenido del proyecto es permitido cambiar libremente, el grado de cambio va a exceder el grado de progreso. Si el contenido del proyecto es permitido cambiar libremente, el grado de cambio va a exceder el grado de progreso. Los grupos de proyectos detestan el reporte de progreso, por que pone en evidencia su falta de progreso. Los grupos de proyectos detestan el reporte de progreso, por que pone en evidencia su falta de progreso.

24 Reglas de Administración de Proyectos Una ventaja de proyectos con objetivos difusos, es que permite evitar la verguenza de estimar los costos correspondientes. Una ventaja de proyectos con objetivos difusos, es que permite evitar la verguenza de estimar los costos correspondientes. Murphy era un optimista. Murphy era un optimista. Ningun sistema es completado sin fallas. Intentos de librar de fallas inevitablemente inducen nuevas fallas que son mas dificiles de encontrar. Ningun sistema es completado sin fallas. Intentos de librar de fallas inevitablemente inducen nuevas fallas que son mas dificiles de encontrar.

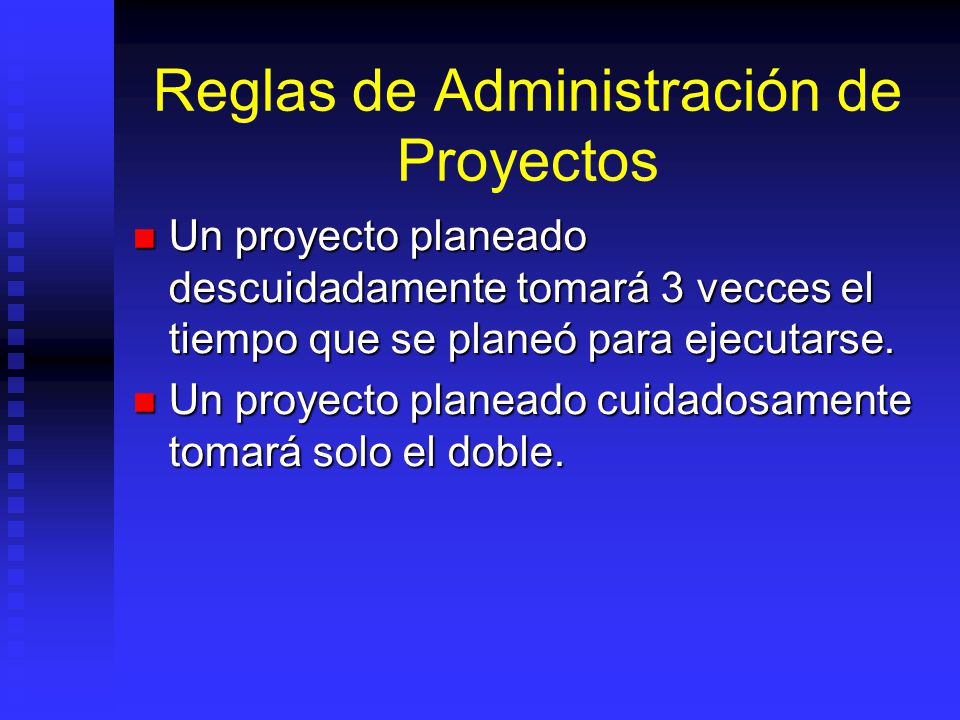

25 Reglas de Administración de Proyectos Un proyecto planeado descuidadamente tomará 3 vecces el tiempo que se planeó para ejecutarse. Un proyecto planeado descuidadamente tomará 3 vecces el tiempo que se planeó para ejecutarse. Un proyecto planeado cuidadosamente tomará solo el doble. Un proyecto planeado cuidadosamente tomará solo el doble.

26 Fases Tradicionales de los Proyectos

27 Fase 1 Excitación y Euforia. Excitación y Euforia. Entusiasmo desmedido. Entusiasmo desmedido.

28 Fase 2 Desilusión Total Desilusión Total

29 Fase 3 Pánico. Pánico.

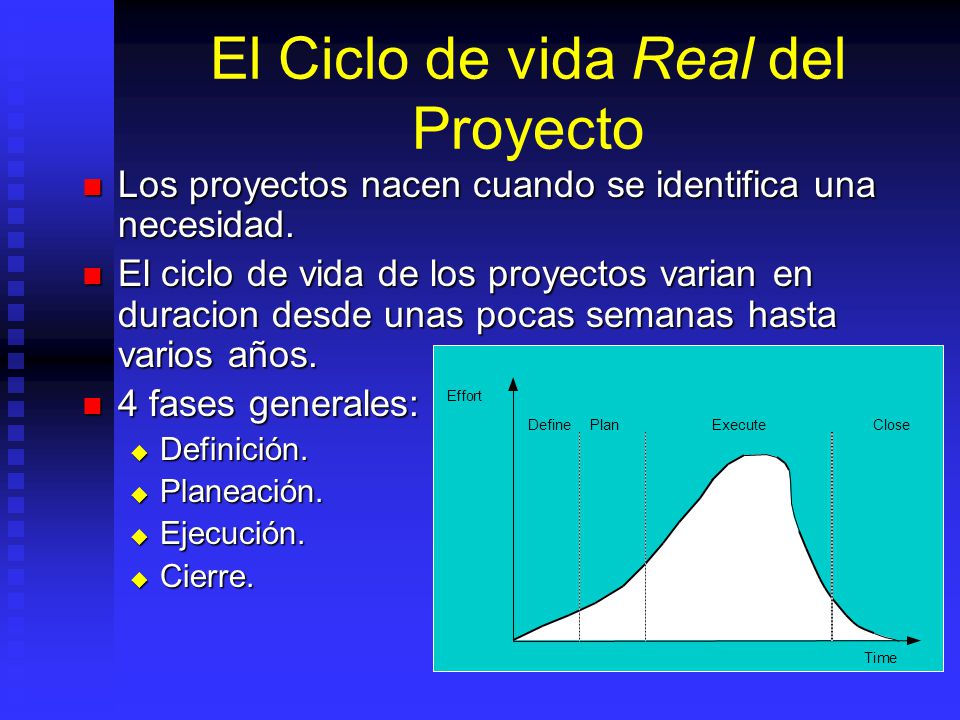

30 Fase 4 Frenetica busqueda del culpable. Frenetica busqueda del culpable.

31 Fase 5 Castigo a los inocentes. Castigo a los inocentes.

32 Fase 6 Premio y Promoción de los no involucrados. Premio y Promoción de los no involucrados.

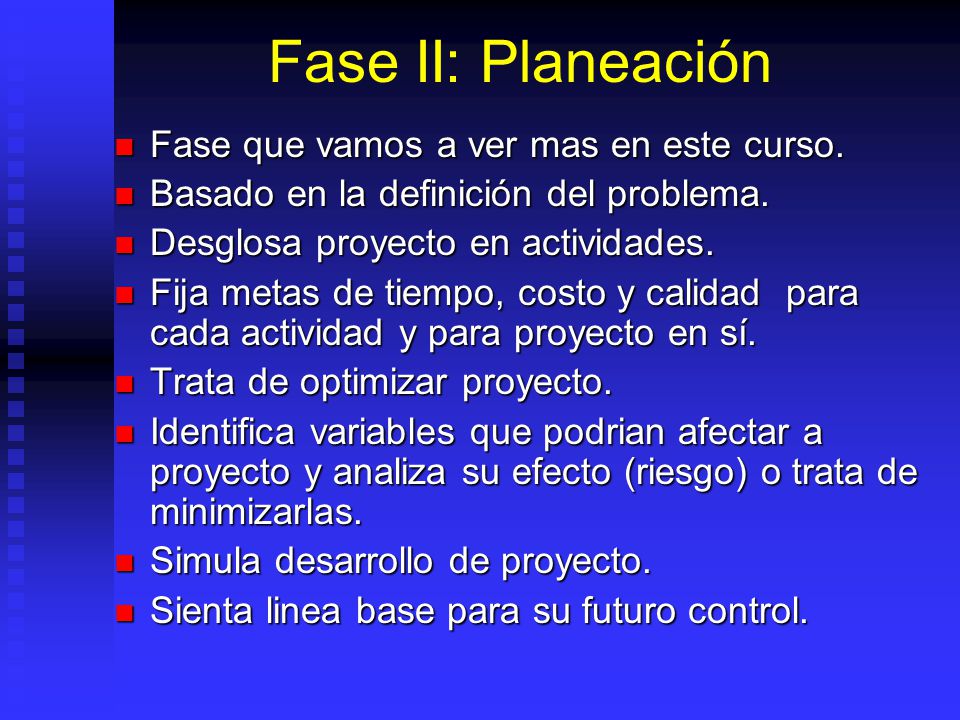

33 Proverbio Llega el momento en la historia de todo proyecto que es necesario Fusilar a los ingenieros y empezar la producción. Llega el momento en la historia de todo proyecto que es necesario Fusilar a los ingenieros y empezar la producción.

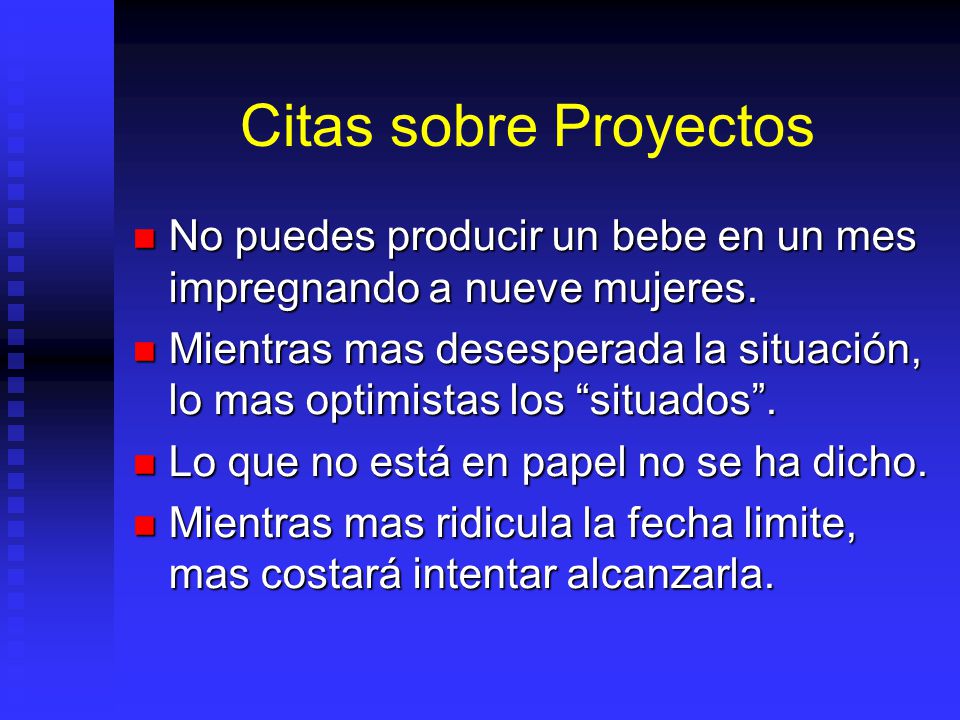

34 Citas sobre Proyectos No puedes producir un bebe en un mes impregnando a nueve mujeres. No puedes producir un bebe en un mes impregnando a nueve mujeres. Mientras mas desesperada la situación, lo mas optimistas los situados. Mientras mas desesperada la situación, lo mas optimistas los situados. Lo que no está en papel no se ha dicho. Lo que no está en papel no se ha dicho. Mientras mas ridicula la fecha limite, mas costará intentar alcanzarla. Mientras mas ridicula la fecha limite, mas costará intentar alcanzarla.

35 Los proyectos nacen cuando se identifica una necesidad. Los proyectos nacen cuando se identifica una necesidad. El ciclo de vida de los proyectos varian en duracion desde unas pocas semanas hasta varios años. El ciclo de vida de los proyectos varian en duracion desde unas pocas semanas hasta varios años. 4 fases generales: 4 fases generales: Definición. Definición. Planeación. Planeación. Ejecución. Ejecución. Cierre. Cierre. El Ciclo de vida Real del Proyecto Time Effort Define Plan Execute Close

36 Fase I: Definicion Sienta las bases para el proyecto. Sienta las bases para el proyecto. A diferencia de trabajo en proceso, algunas preguntas deben de responderse antes de iniciar el proyecto: A diferencia de trabajo en proceso, algunas preguntas deben de responderse antes de iniciar el proyecto: Quien es el responsable? Quien es el responsable? Quien tiene autoridad? Quien tiene autoridad? Cuales son las metas? Cuales son las metas? Como nos comunicamos? Como nos comunicamos?

37 Fase I: Definicion Las necesidades son definidas por los clientes que solicitan el trabajo. Las necesidades son definidas por los clientes que solicitan el trabajo. Orientación de los involucrados es esencial. Orientación de los involucrados es esencial.

38 Fase II: Planeación Fase que vamos a ver mas en este curso. Fase que vamos a ver mas en este curso. Basado en la definición del problema. Basado en la definición del problema. Desglosa proyecto en actividades. Desglosa proyecto en actividades. Fija metas de tiempo, costo y calidad para cada actividad y para proyecto en sí. Fija metas de tiempo, costo y calidad para cada actividad y para proyecto en sí. Trata de optimizar proyecto. Trata de optimizar proyecto. Identifica variables que podrian afectar a proyecto y analiza su efecto (riesgo) o trata de minimizarlas. Identifica variables que podrian afectar a proyecto y analiza su efecto (riesgo) o trata de minimizarlas. Simula desarrollo de proyecto. Simula desarrollo de proyecto. Sienta linea base para su futuro control. Sienta linea base para su futuro control.

39 Fase III: Ejecución Una vez terminada planeación se inicia ejecución. Una vez terminada planeación se inicia ejecución. Es puesta en marcha del plan. Es puesta en marcha del plan. Se trata de seguir el plan en lo posible, pero adaptandolo a los imprevistos o a cambios, teniendo en mente el objetivo final y los requerimientos de costo, tiempo y calidad. Se trata de seguir el plan en lo posible, pero adaptandolo a los imprevistos o a cambios, teniendo en mente el objetivo final y los requerimientos de costo, tiempo y calidad. Trata de mantener plan trazado. Trata de mantener plan trazado. Además de ejecución en sí, incluye control respecto al plan. Además de ejecución en sí, incluye control respecto al plan. Es fase mas dificil de proyecto, pero si planeación fue correcta se hace mas facil. Es fase mas dificil de proyecto, pero si planeación fue correcta se hace mas facil.

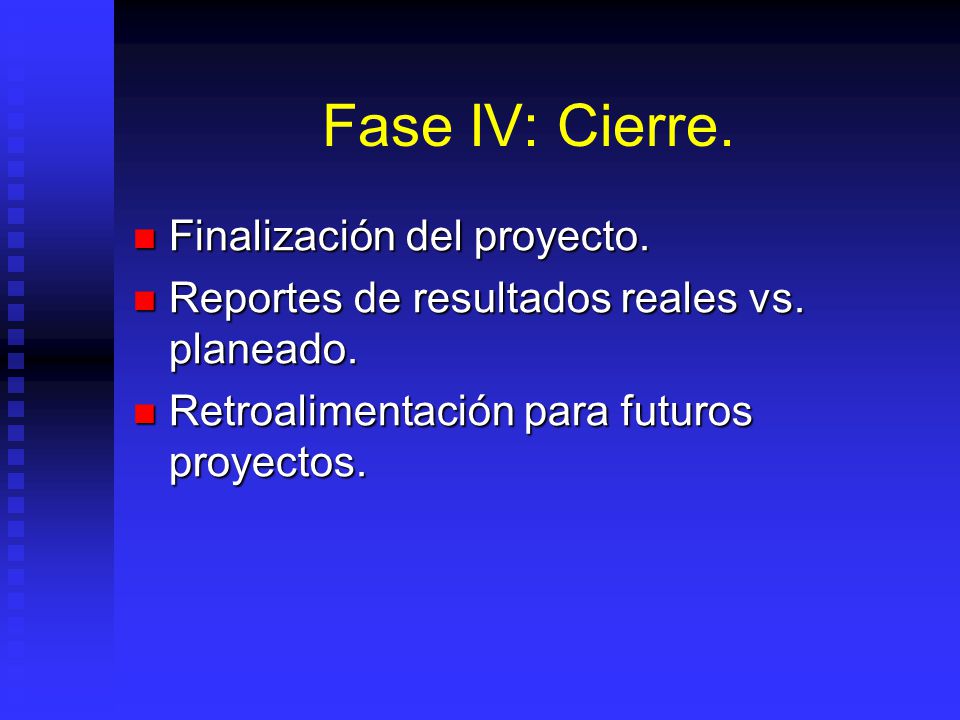

40 Fase IV: Cierre. Finalización del proyecto. Finalización del proyecto. Reportes de resultados reales vs. planeado. Reportes de resultados reales vs. planeado. Retroalimentación para futuros proyectos. Retroalimentación para futuros proyectos.

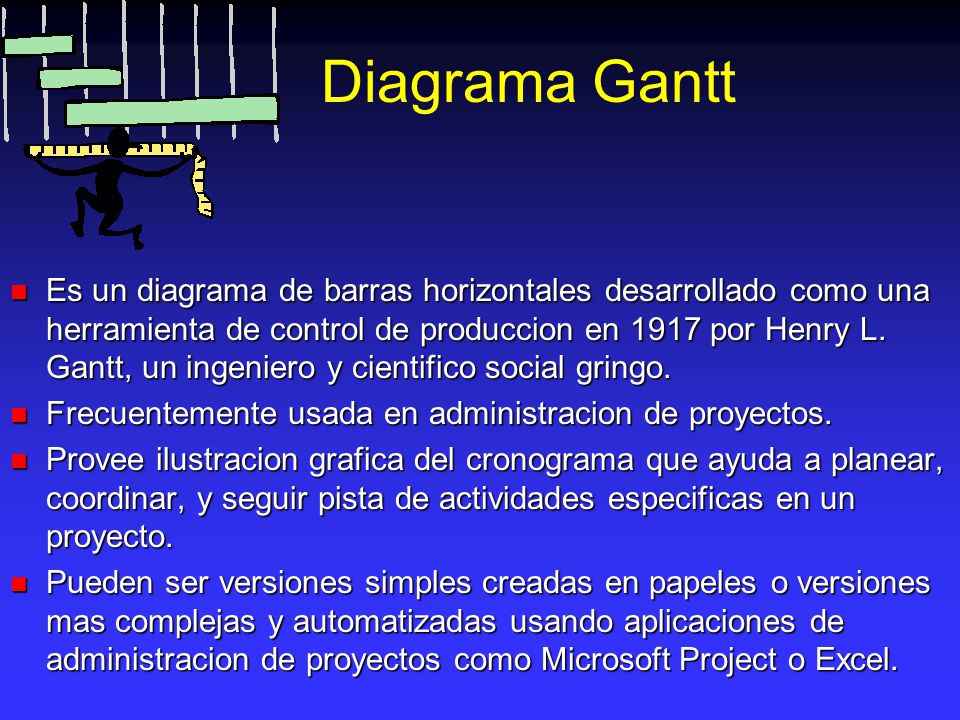

41 Involucrados Cualquiera participando o impactado por el proyecto está involucrado: Cualquiera participando o impactado por el proyecto está involucrado: Clientes. Clientes. Tomadores de decisiones. Tomadores de decisiones. Vendedores del proyecto. Vendedores del proyecto. Empleados. Empleados. Otros. Otros. Todas las decisiones importantes en la fase de definición son tomadas por estas personas. Todas las decisiones importantes en la fase de definición son tomadas por estas personas.

42 Involucrados Principales Administrador de Proyecto: Administrador de Proyecto: Define, planea, controla, lidera proyecto. Define, planea, controla, lidera proyecto. Equipo del Proyecto: Equipo del Proyecto: Habilidades y esfuerzo para realizar tareas. Habilidades y esfuerzo para realizar tareas. Administración Funcional: Administración Funcional: Politicas de compañía, recursos. Politicas de compañía, recursos. Auspiciador: Auspiciador: Autoridad, guia, mantiene prioridad de proyecto. Autoridad, guia, mantiene prioridad de proyecto. Cliente: Cliente: Requerimientos de producto, fondos. Requerimientos de producto, fondos. Pueden ser o no personas separadas. Pueden ser o no personas separadas.

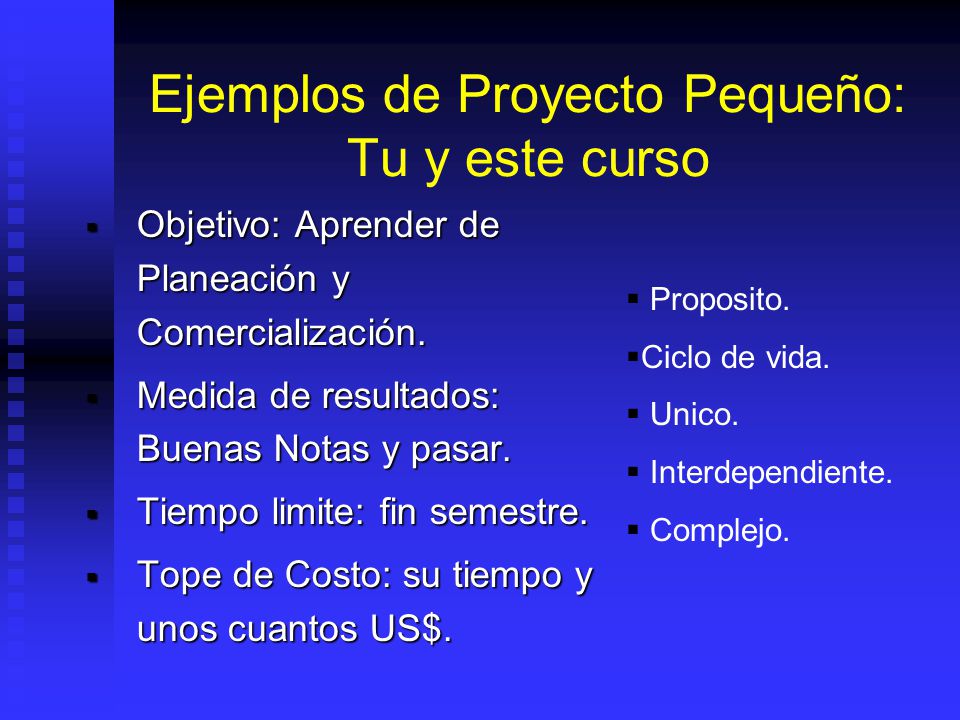

43 Ejemplos de Proyecto Pequeño: Tu y este curso Objetivo: Aprender de Planeación y Comercialización. Objetivo: Aprender de Planeación y Comercialización. Medida de resultados: Buenas Notas y pasar. Medida de resultados: Buenas Notas y pasar. Tiempo limite: fin semestre. Tiempo limite: fin semestre. Tope de Costo: su tiempo y unos cuantos US$. Tope de Costo: su tiempo y unos cuantos US$. Proposito. Ciclo de vida. Unico. Interdependiente. Complejo.

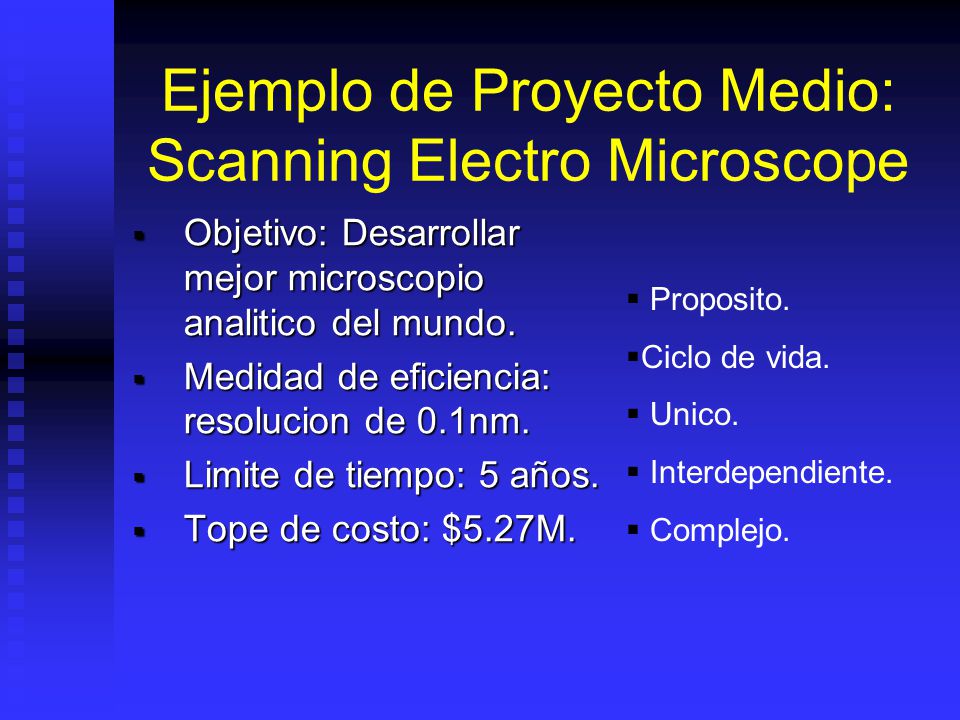

44 Ejemplo de Proyecto Medio: Scanning Electro Microscope Objetivo: Desarrollar mejor microscopio analitico del mundo. Objetivo: Desarrollar mejor microscopio analitico del mundo. Medidad de eficiencia: resolucion de 0.1nm. Medidad de eficiencia: resolucion de 0.1nm. Limite de tiempo: 5 años. Limite de tiempo: 5 años. Tope de costo: $5.27M. Tope de costo: $5.27M. Proposito. Ciclo de vida. Unico. Interdependiente. Complejo.

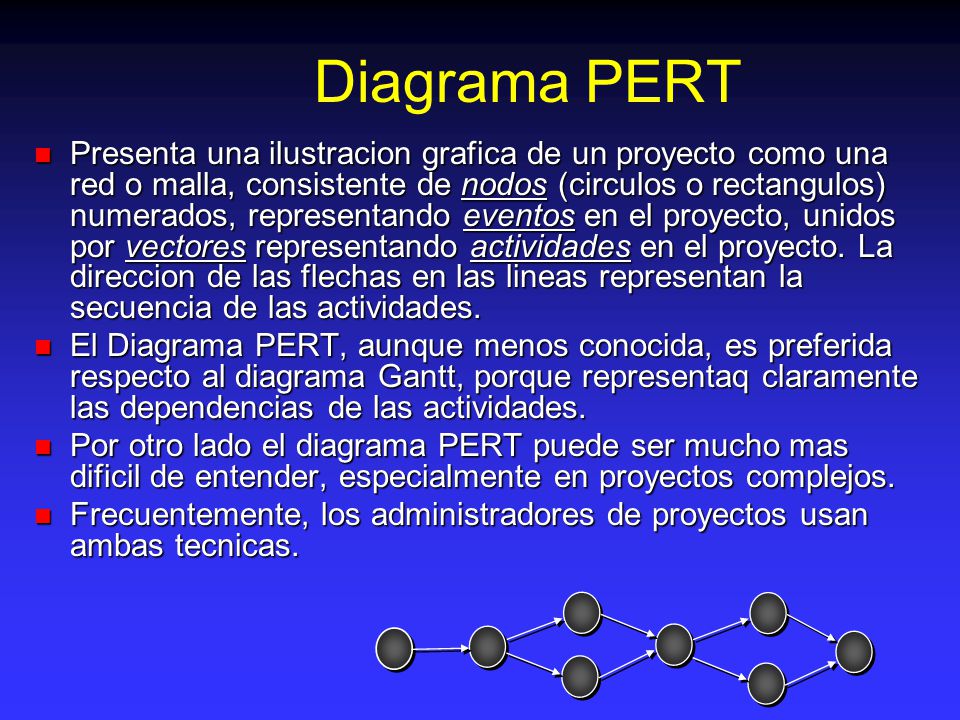

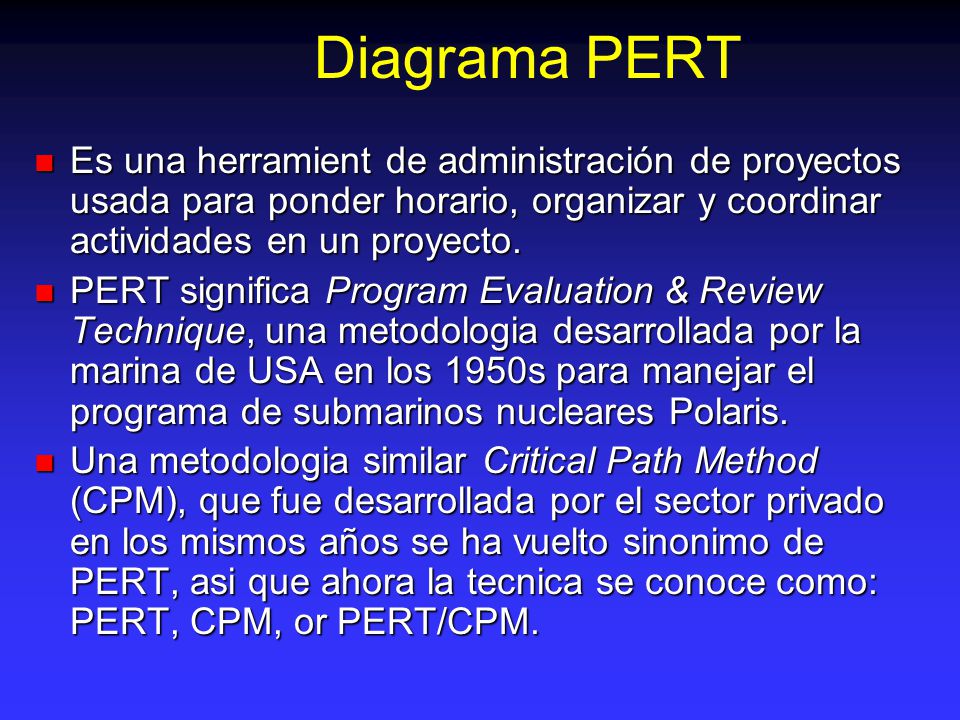

45 Administración de Proyectos con método PERT / CPM PERT / CPM: PERT / CPM: Introducción. Introducción. Diagramas de Gantt y PERT (redes). Diagramas de Gantt y PERT (redes). Definición del problema. Definición del problema. Calculo ruta crítica: Calculo ruta crítica: Probabilidad y riesgo: Probabilidad y riesgo: Recursos y Costos. Recursos y Costos.

46 Diagrama Gantt Es un diagrama de barras horizontales desarrollado como una herramienta de control de produccion en 1917 por Henry L. Gantt, un ingeniero y cientifico social gringo. Es un diagrama de barras horizontales desarrollado como una herramienta de control de produccion en 1917 por Henry L. Gantt, un ingeniero y cientifico social gringo. Frecuentemente usada en administracion de proyectos. Frecuentemente usada en administracion de proyectos. Provee ilustracion grafica del cronograma que ayuda a planear, coordinar, y seguir pista de actividades especificas en un proyecto. Provee ilustracion grafica del cronograma que ayuda a planear, coordinar, y seguir pista de actividades especificas en un proyecto. Pueden ser versiones simples creadas en papeles o versiones mas complejas y automatizadas usando aplicaciones de administracion de proyectos como Microsoft Project o Excel. Pueden ser versiones simples creadas en papeles o versiones mas complejas y automatizadas usando aplicaciones de administracion de proyectos como Microsoft Project o Excel.

47 Diagrama Gantt Son construidas con un eje horizontal representando el tiempo de vida del proyecto, dividido en incrementos (dias, semanas, meses) y un eje vertical representando las actividades que hacen el proyecto: Son construidas con un eje horizontal representando el tiempo de vida del proyecto, dividido en incrementos (dias, semanas, meses) y un eje vertical representando las actividades que hacen el proyecto: Ccomprar terreno, hacer planos, contratar maquinas, desbrozar, hacer muros, hacer compuertas, cerrar muros, finalizar. Ccomprar terreno, hacer planos, contratar maquinas, desbrozar, hacer muros, hacer compuertas, cerrar muros, finalizar. Barras horizontales de longitud variable representan la duracion, secuencia y precedencia de las actividades. Barras horizontales de longitud variable representan la duracion, secuencia y precedencia de las actividades. Pondrias comprar terreno arriba, abajo a continuacion hacer planos, contratar maquinas y hacer muros, antes de terminar muros pondrias hacer compuertas y despues cerrar muros y por ultimo finalizar. Pondrias comprar terreno arriba, abajo a continuacion hacer planos, contratar maquinas y hacer muros, antes de terminar muros pondrias hacer compuertas y despues cerrar muros y por ultimo finalizar. Las barras pueden o no interlaparse, dependiendo de los requerimientos de terminar o no una tarea antes de empezar otra. Las barras pueden o no interlaparse, dependiendo de los requerimientos de terminar o no una tarea antes de empezar otra. Al progresar el proyecto, barras secundarias pueden ser añadidas para indicar progreso de las actividades. Al progresar el proyecto, barras secundarias pueden ser añadidas para indicar progreso de las actividades. Una linea vertical indica la fecha del reporte. Una linea vertical indica la fecha del reporte.

48 Diagrama Gantt Dan una ilustracion clara del status del proyecto, pero un problema con ellas es que no indican claramente dependencias de tareas (no puedes saber como el retraso de una tarea afectara a otras). Dan una ilustracion clara del status del proyecto, pero un problema con ellas es que no indican claramente dependencias de tareas (no puedes saber como el retraso de una tarea afectara a otras). El Diagrama PERT, otro Diagrama popular en administracion de proyectos esta didenado para hacer esto. El Diagrama PERT, otro Diagrama popular en administracion de proyectos esta didenado para hacer esto. Diagramas Gantt automatizados guardan mas informacion sobre las actividades, como recursos asignados, precedencias y notas. Tambien son mas faciles de cambiar. Diagramas Gantt automatizados guardan mas informacion sobre las actividades, como recursos asignados, precedencias y notas. Tambien son mas faciles de cambiar. Los diagramas pueden ser ajustados frecuentemente para reflejar el estado actual de las actividades del proyecto, ya que generalmente estas van a progresar de forma distinta al plan original. Los diagramas pueden ser ajustados frecuentemente para reflejar el estado actual de las actividades del proyecto, ya que generalmente estas van a progresar de forma distinta al plan original.

49 Diagrama Gantt Utiles para mostrar proyectos simples o partes de proyectos grandes. Utiles para mostrar proyectos simples o partes de proyectos grandes. Muestran inicio y fin de las tareas individuales. Muestran inicio y fin de las tareas individuales. Pueden o no mostrar predecesores. Pueden o no mostrar predecesores. Pueden mostrar % de avance. Pueden mostrar % de avance.

50 Diagrama PERT Es una herramient de administración de proyectos usada para ponder horario, organizar y coordinar actividades en un proyecto. Es una herramient de administración de proyectos usada para ponder horario, organizar y coordinar actividades en un proyecto. PERT significa Program Evaluation & Review Technique, una metodologia desarrollada por la marina de USA en los 1950s para manejar el programa de submarinos nucleares Polaris. PERT significa Program Evaluation & Review Technique, una metodologia desarrollada por la marina de USA en los 1950s para manejar el programa de submarinos nucleares Polaris. Una metodologia similar Critical Path Method (CPM), que fue desarrollada por el sector privado en los mismos años se ha vuelto sinonimo de PERT, asi que ahora la tecnica se conoce como: PERT, CPM, or PERT/CPM. Una metodologia similar Critical Path Method (CPM), que fue desarrollada por el sector privado en los mismos años se ha vuelto sinonimo de PERT, asi que ahora la tecnica se conoce como: PERT, CPM, or PERT/CPM.

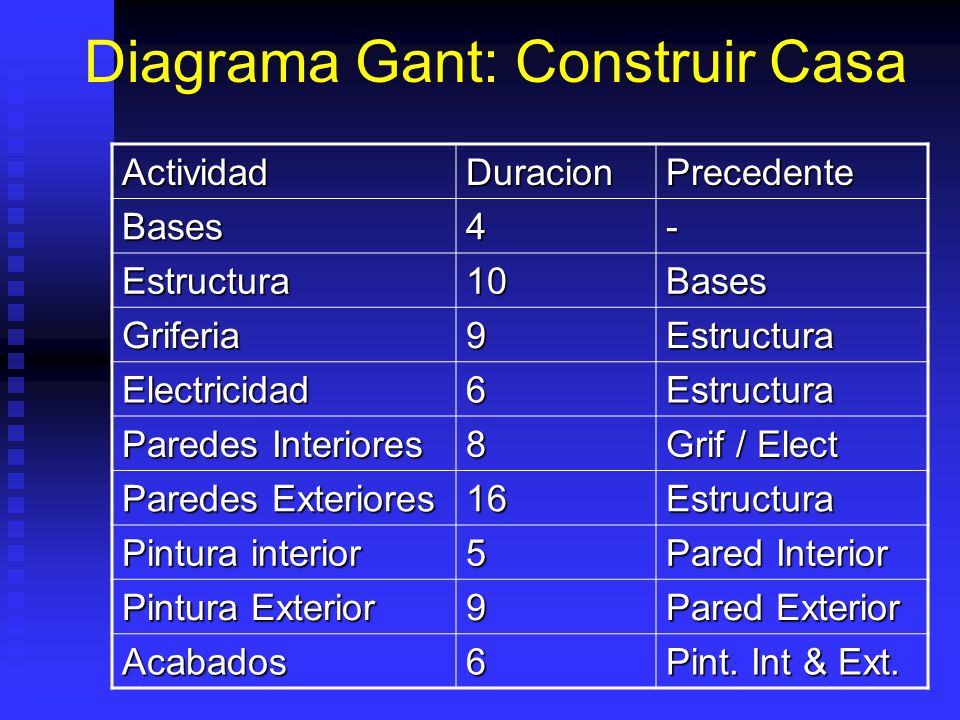

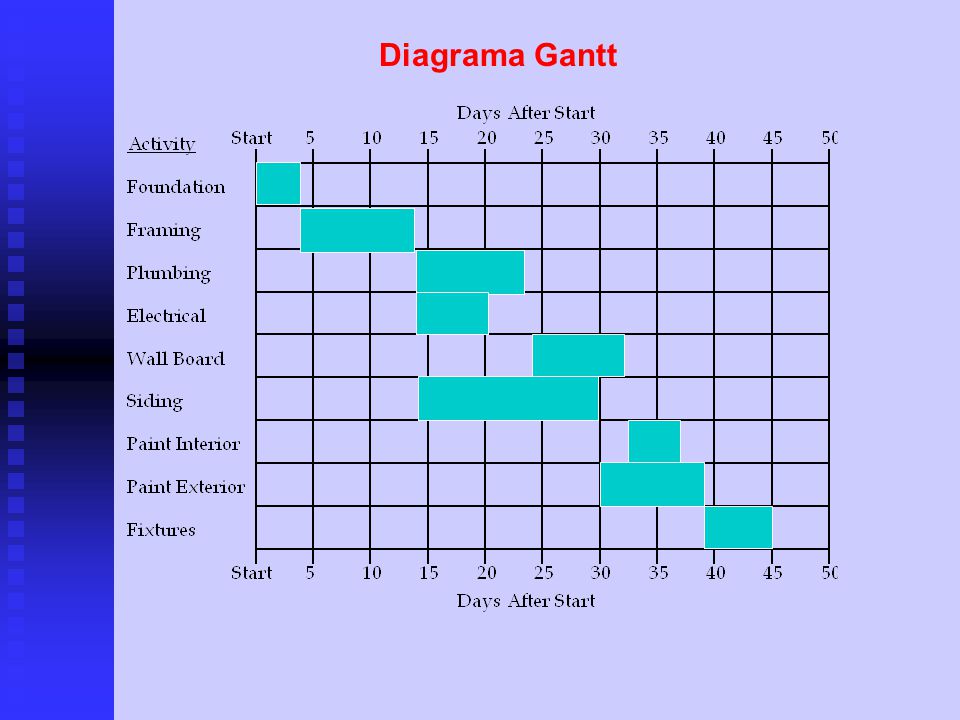

51 Diagrama PERT Presenta una ilustracion grafica de un proyecto como una red o malla, consistente de nodos (circulos o rectangulos) numerados, representando eventos en el proyecto, unidos por vectores representando actividades en el proyecto. La direccion de las flechas en las lineas representan la secuencia de las actividades. Presenta una ilustracion grafica de un proyecto como una red o malla, consistente de nodos (circulos o rectangulos) numerados, representando eventos en el proyecto, unidos por vectores representando actividades en el proyecto. La direccion de las flechas en las lineas representan la secuencia de las actividades. El Diagrama PERT, aunque menos conocida, es preferida respecto al diagrama Gantt, porque representaq claramente las dependencias de las actividades. El Diagrama PERT, aunque menos conocida, es preferida respecto al diagrama Gantt, porque representaq claramente las dependencias de las actividades. Por otro lado el diagrama PERT puede ser mucho mas dificil de entender, especialmente en proyectos complejos. Por otro lado el diagrama PERT puede ser mucho mas dificil de entender, especialmente en proyectos complejos. Frecuentemente, los administradores de proyectos usan ambas tecnicas. Frecuentemente, los administradores de proyectos usan ambas tecnicas.

52 Diagrama PERT Muestran orden de actividades Muestran orden de actividades TE = Time Earliest (Tiempo temprano) / TL = Time Latest (Tiempo Tardio) / ET = Estimated Time to do task (tiempo estimado) TE = Time Earliest (Tiempo temprano) / TL = Time Latest (Tiempo Tardio) / ET = Estimated Time to do task (tiempo estimado) Ruta Critica = Minimo tiempo en que el proyecto puede ser terminado. Esta ruta no tiene hoguras, cualquier demora en sus actividades demoran todo el proyecto. Ruta Critica = Minimo tiempo en que el proyecto puede ser terminado. Esta ruta no tiene hoguras, cualquier demora en sus actividades demoran todo el proyecto.

53 Comparacion de Gantt y PERT Gantt vs. PERT. Gantt vs. PERT. Gantt muestra visualmente duracion de actividades / PERT visualmente muestra interdependencias entre actividades (algunas Gantt como MS Project hacen esto tambien). Gantt muestra visualmente duracion de actividades / PERT visualmente muestra interdependencias entre actividades (algunas Gantt como MS Project hacen esto tambien). Gantt visualmente muestra sobreposicion de actividades / PERT no muestra sobreposicion pero muestra cuales actividades pueden ser hechas en paralelo (algunas Gantt tambien). Gantt visualmente muestra sobreposicion de actividades / PERT no muestra sobreposicion pero muestra cuales actividades pueden ser hechas en paralelo (algunas Gantt tambien). Algunas Gantt muestran visualmente holguras disponibles / PERT lo muestra como texto en rectangulos de actividades. Algunas Gantt muestran visualmente holguras disponibles / PERT lo muestra como texto en rectangulos de actividades.

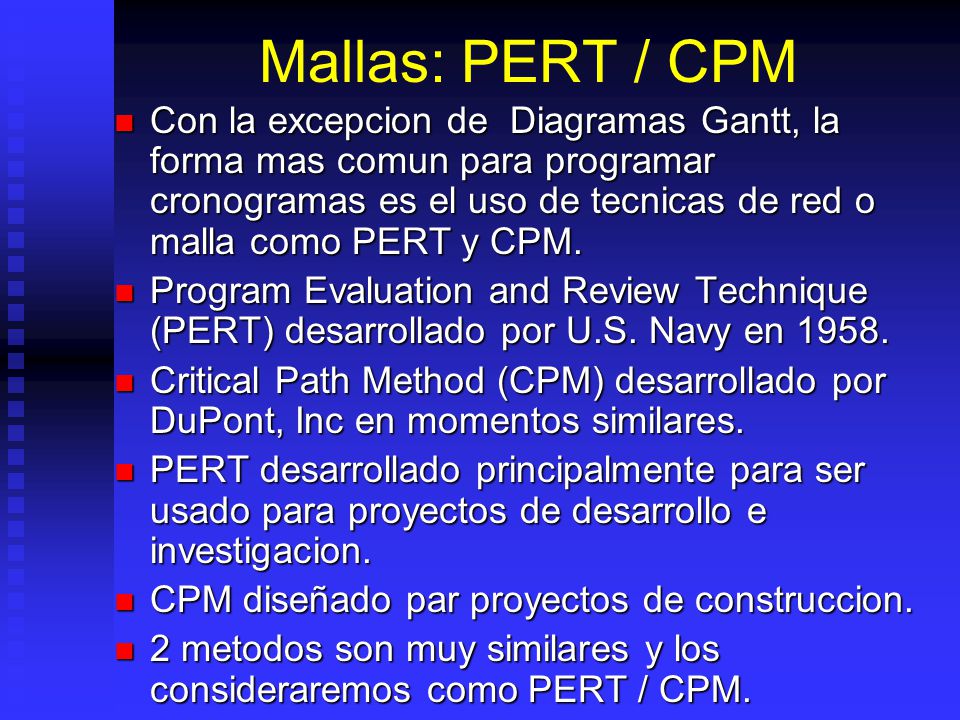

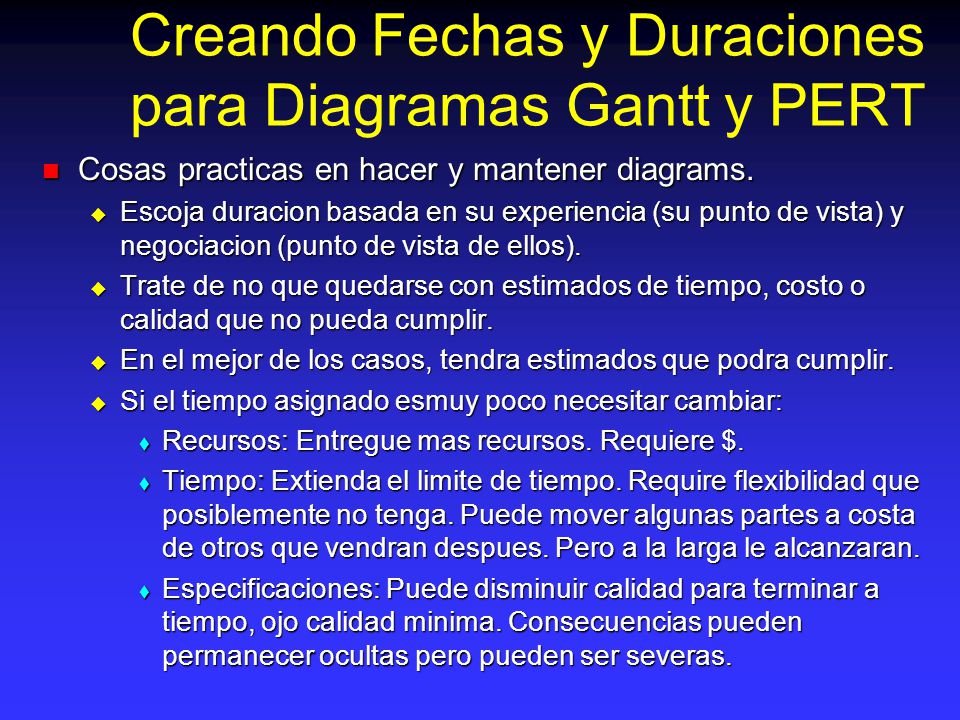

54 Creando Fechas y Duraciones para Diagramas Gantt y PERT 3 pasos: 3 pasos: Identificar cada actividad a ser completada en el proyecto. Determinar tiempos estimados y calcular la finalizacion esperada para cada actividad. Identificar cada actividad a ser completada en el proyecto. Determinar tiempos estimados y calcular la finalizacion esperada para cada actividad. Tiempo estimado= (optimisa + 4x realista + pesimista)/6. Tiempo estimado= (optimisa + 4x realista + pesimista)/6. No cientifica, da mas peso a realista, pero para bola a pesimista y optimista. No cientifica, da mas peso a realista, pero para bola a pesimista y optimista. Determine relaciones de secuencia y precedencia entre todas las actividades. Determine relaciones de secuencia y precedencia entre todas las actividades. Algunas cosas no se pueden hacer hasta que otras se han hecho aun que se tenga holgura de recursos. Algunas cosas no se pueden hacer hasta que otras se han hecho aun que se tenga holgura de recursos. Algunas cosas se pueden hacer al mismo tiempo si hay recursos vagos o cuando se esta esperando para que otra cosa termine. Algunas cosas se pueden hacer al mismo tiempo si hay recursos vagos o cuando se esta esperando para que otra cosa termine.

55 Creando Fechas y Duraciones para Diagramas Gantt y PERT Cosas practicas en hacer y mantener diagrams. Cosas practicas en hacer y mantener diagrams. Escoja duracion basada en su experiencia (su punto de vista) y negociacion (punto de vista de ellos). Escoja duracion basada en su experiencia (su punto de vista) y negociacion (punto de vista de ellos). Trate de no que quedarse con estimados de tiempo, costo o calidad que no pueda cumplir. Trate de no que quedarse con estimados de tiempo, costo o calidad que no pueda cumplir. En el mejor de los casos, tendra estimados que podra cumplir. En el mejor de los casos, tendra estimados que podra cumplir. Si el tiempo asignado esmuy poco necesitar cambiar: Si el tiempo asignado esmuy poco necesitar cambiar: Recursos: Entregue mas recursos. Requiere $. Recursos: Entregue mas recursos. Requiere $. Tiempo: Extienda el limite de tiempo. Require flexibilidad que posiblemente no tenga. Puede mover algunas partes a costa de otros que vendran despues. Pero a la larga le alcanzaran. Tiempo: Extienda el limite de tiempo. Require flexibilidad que posiblemente no tenga. Puede mover algunas partes a costa de otros que vendran despues. Pero a la larga le alcanzaran. Especificaciones: Puede disminuir calidad para terminar a tiempo, ojo calidad minima. Consecuencias pueden permanecer ocultas pero pueden ser severas. Especificaciones: Puede disminuir calidad para terminar a tiempo, ojo calidad minima. Consecuencias pueden permanecer ocultas pero pueden ser severas.

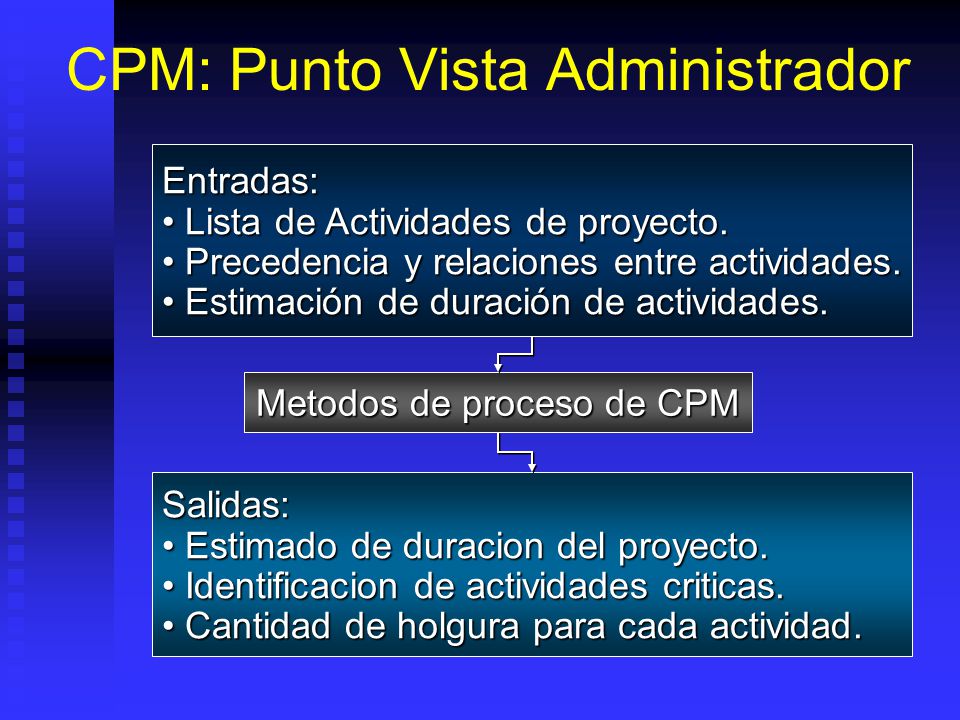

56 Diagrama Gant: Construir CasaActividadDuracionPrecedente Bases4- Estructura10Bases Griferia9Estructura Electricidad6Estructura Paredes Interiores 8 Grif / Elect Paredes Exteriores 16Estructura Pintura interior 5 Pared Interior Pintura Exterior 9 Pared Exterior Acabados6 Pint. Int & Ext.

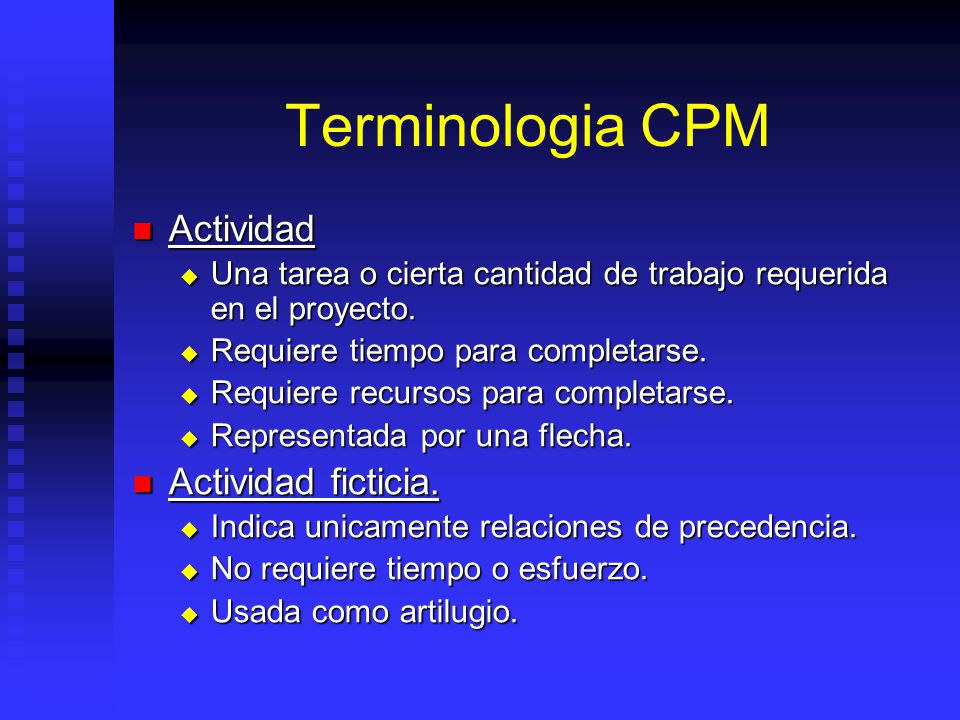

57 Diagrama Gantt

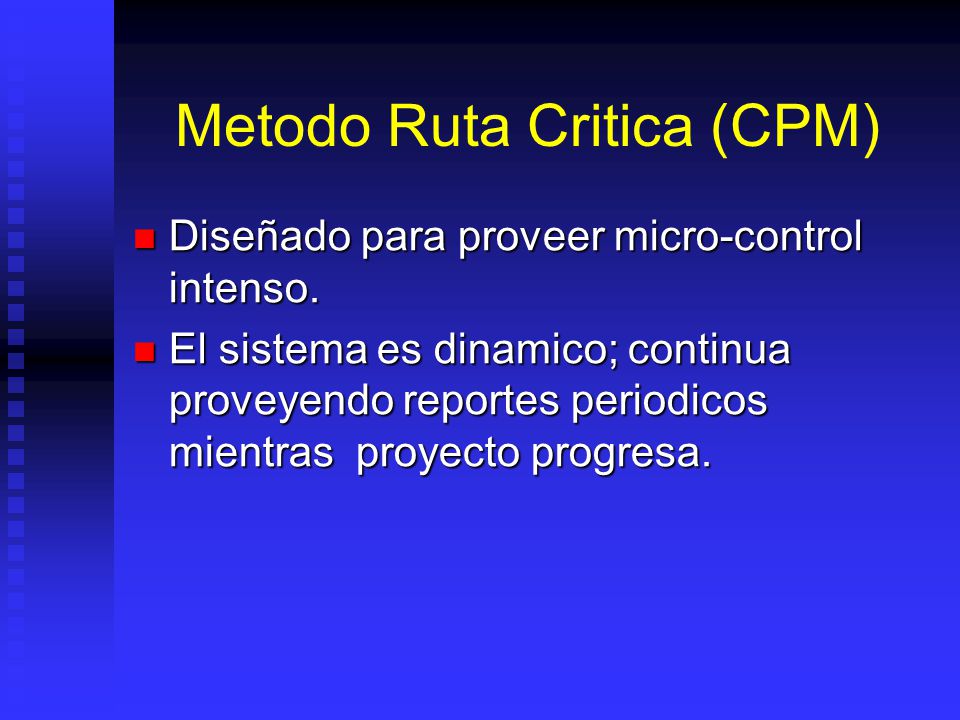

58 Metodo Ruta Critica (CPM) Diseñado para proveer micro-control intenso. Diseñado para proveer micro-control intenso. El sistema es dinamico; continua proveyendo reportes periodicos mientras proyecto progresa. El sistema es dinamico; continua proveyendo reportes periodicos mientras proyecto progresa.

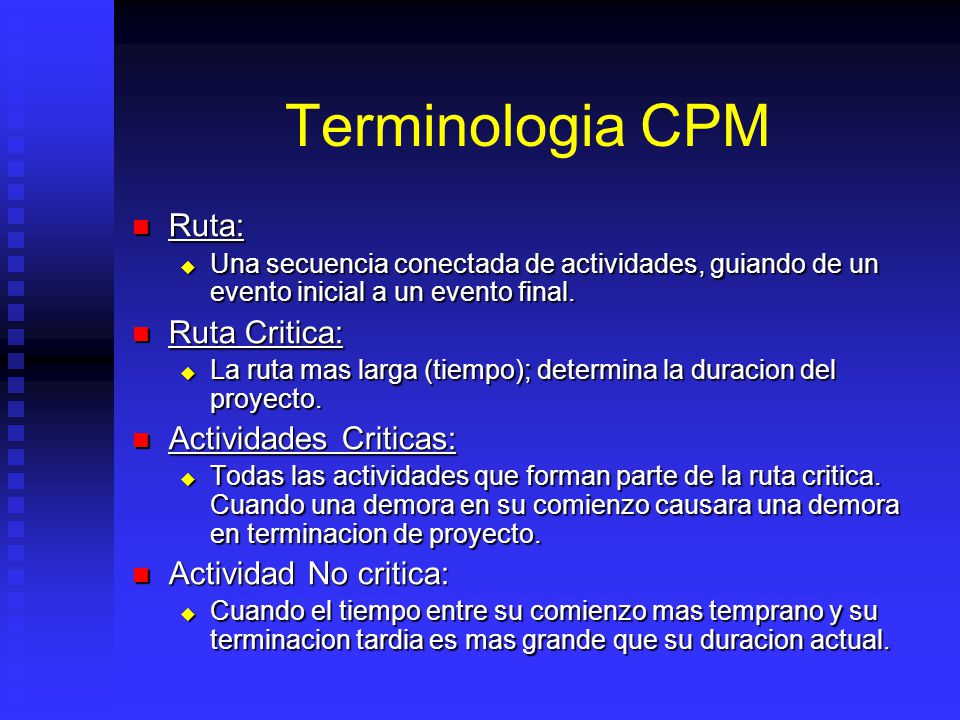

59 Mallas: PERT / CPM Con la excepcion de Diagramas Gantt, la forma mas comun para programar cronogramas es el uso de tecnicas de red o malla como PERT y CPM. Con la excepcion de Diagramas Gantt, la forma mas comun para programar cronogramas es el uso de tecnicas de red o malla como PERT y CPM. Program Evaluation and Review Technique (PERT) desarrollado por U.S. Navy en 1958. Program Evaluation and Review Technique (PERT) desarrollado por U.S. Navy en 1958. Critical Path Method (CPM) desarrollado por DuPont, Inc en momentos similares. Critical Path Method (CPM) desarrollado por DuPont, Inc en momentos similares. PERT desarrollado principalmente para ser usado para proyectos de desarrollo e investigacion. PERT desarrollado principalmente para ser usado para proyectos de desarrollo e investigacion. CPM diseñado par proyectos de construccion. CPM diseñado par proyectos de construccion. 2 metodos son muy similares y los consideraremos como PERT / CPM. 2 metodos son muy similares y los consideraremos como PERT / CPM.

60 Deber Por Grupo: Por Grupo: Traer un poroyecto dividido en actividades con sus predecesoras y duraciones para desarrollar PERT en clase. Traer un poroyecto dividido en actividades con sus predecesoras y duraciones para desarrollar PERT en clase. Trae Gantt ya hecho. Trae Gantt ya hecho. Preferible no muy complicada (max 10 activdades). Preferible no muy complicada (max 10 activdades).

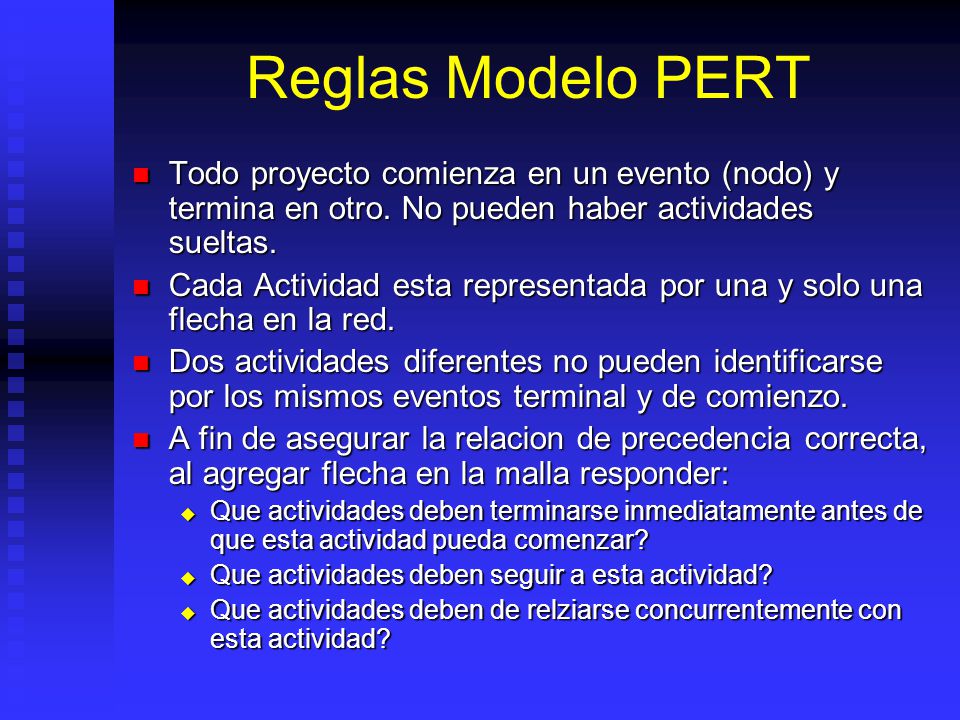

61 CPM: Punto Vista Administrador Entradas: Lista de Actividades de proyecto. Lista de Actividades de proyecto. Precedencia y relaciones entre actividades. Precedencia y relaciones entre actividades. Estimación de duración de actividades. Estimación de duración de actividades. Salidas: Estimado de duracion del proyecto. Estimado de duracion del proyecto. Identificacion de actividades criticas. Identificacion de actividades criticas. Cantidad de holgura para cada actividad. Cantidad de holgura para cada actividad. Metodos de proceso de CPM

62 Terminologia CPM Actividad Actividad Una tarea o cierta cantidad de trabajo requerida en el proyecto. Una tarea o cierta cantidad de trabajo requerida en el proyecto. Requiere tiempo para completarse. Requiere tiempo para completarse. Requiere recursos para completarse. Requiere recursos para completarse. Representada por una flecha. Representada por una flecha. Actividad ficticia. Actividad ficticia. Indica unicamente relaciones de precedencia. Indica unicamente relaciones de precedencia. No requiere tiempo o esfuerzo. No requiere tiempo o esfuerzo. Usada como artilugio. Usada como artilugio.

63 Terminologia CPM Evento Evento Indica el comienzo o fin de una actividad. Indica el comienzo o fin de una actividad. Designa un punto en el tiempo. Designa un punto en el tiempo. Representado por un nodo. Representado por un nodo. Network, Malla o Red: Network, Malla o Red: Muestra las relaciones secuenciales entre actividades usando nodos y flechas. Muestra las relaciones secuenciales entre actividades usando nodos y flechas.

64 Terminologia CPM Ruta: Ruta: Una secuencia conectada de actividades, guiando de un evento inicial a un evento final. Una secuencia conectada de actividades, guiando de un evento inicial a un evento final. Ruta Critica: Ruta Critica: La ruta mas larga (tiempo); determina la duracion del proyecto. La ruta mas larga (tiempo); determina la duracion del proyecto. Actividades Criticas: Actividades Criticas: Todas las actividades que forman parte de la ruta critica. Cuando una demora en su comienzo causara una demora en terminacion de proyecto. Todas las actividades que forman parte de la ruta critica. Cuando una demora en su comienzo causara una demora en terminacion de proyecto. Actividad No critica: Actividad No critica: Cuando el tiempo entre su comienzo mas temprano y su terminacion tardia es mas grande que su duracion actual. Cuando el tiempo entre su comienzo mas temprano y su terminacion tardia es mas grande que su duracion actual.

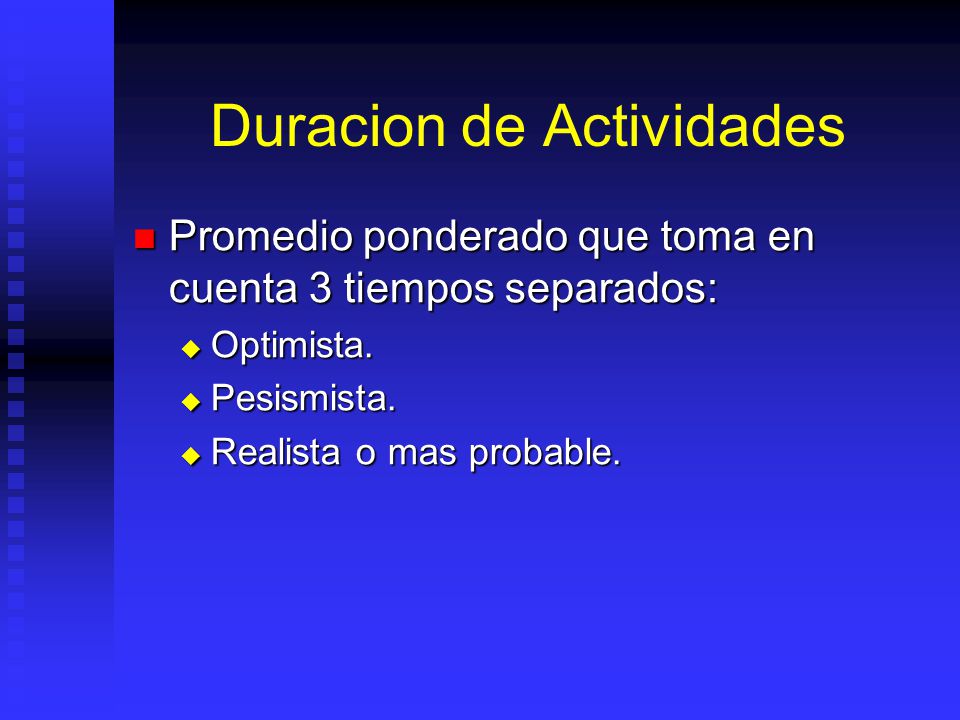

65 Terminologia CPM Comienzo Temprano: Earliest Start (ES). Comienzo Temprano: Earliest Start (ES). Lo mas temprano que una actividad puede comenzar; asume que todas las actividades predecesoras han sido completadas. Lo mas temprano que una actividad puede comenzar; asume que todas las actividades predecesoras han sido completadas. Terminación Temprana: Earliest Finish (EF). Terminación Temprana: Earliest Finish (EF). ES + Duracion de actividad. ES + Duracion de actividad. Terminación Tardia: Latest Finish (LF). Terminación Tardia: Latest Finish (LF). Lo mas tarde que una actividad puede terminar sin afectar la duración del proyecto. Lo mas tarde que una actividad puede terminar sin afectar la duración del proyecto. Comienzo Tardio: Latest Start (LS). Comienzo Tardio: Latest Start (LS). LF – Duracion de actividad. LF – Duracion de actividad. Holgura (Slack): Holgura (Slack): Tiempo de yapa que tiene actividad para empezar o terminar tarde sin afectar a proyecto: LF –ES-Duracion. Tiempo de yapa que tiene actividad para empezar o terminar tarde sin afectar a proyecto: LF –ES-Duracion. ESEF LS LF

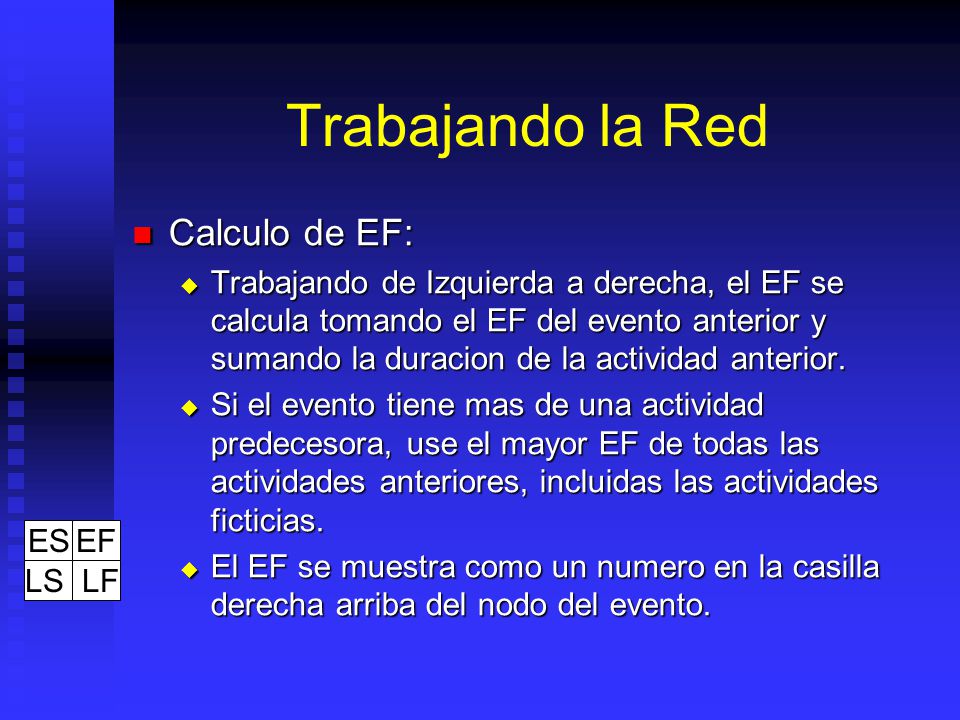

66 Reglas Modelo PERT Todo proyecto comienza en un evento (nodo) y termina en otro. No pueden haber actividades sueltas. Todo proyecto comienza en un evento (nodo) y termina en otro. No pueden haber actividades sueltas. Cada Actividad esta representada por una y solo una flecha en la red. Cada Actividad esta representada por una y solo una flecha en la red. Dos actividades diferentes no pueden identificarse por los mismos eventos terminal y de comienzo. Dos actividades diferentes no pueden identificarse por los mismos eventos terminal y de comienzo. A fin de asegurar la relacion de precedencia correcta, al agregar flecha en la malla responder: A fin de asegurar la relacion de precedencia correcta, al agregar flecha en la malla responder: Que actividades deben terminarse inmediatamente antes de que esta actividad pueda comenzar? Que actividades deben terminarse inmediatamente antes de que esta actividad pueda comenzar? Que actividades deben seguir a esta actividad? Que actividades deben seguir a esta actividad? Que actividades deben de relziarse concurrentemente con esta actividad? Que actividades deben de relziarse concurrentemente con esta actividad?

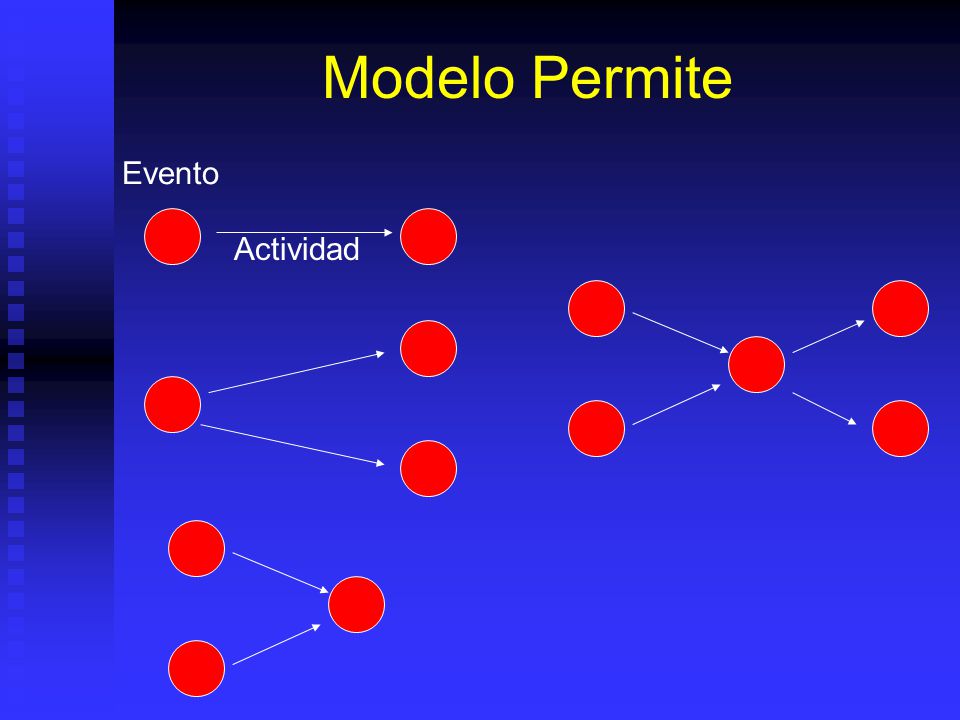

67 Modelo Permite Evento Actividad

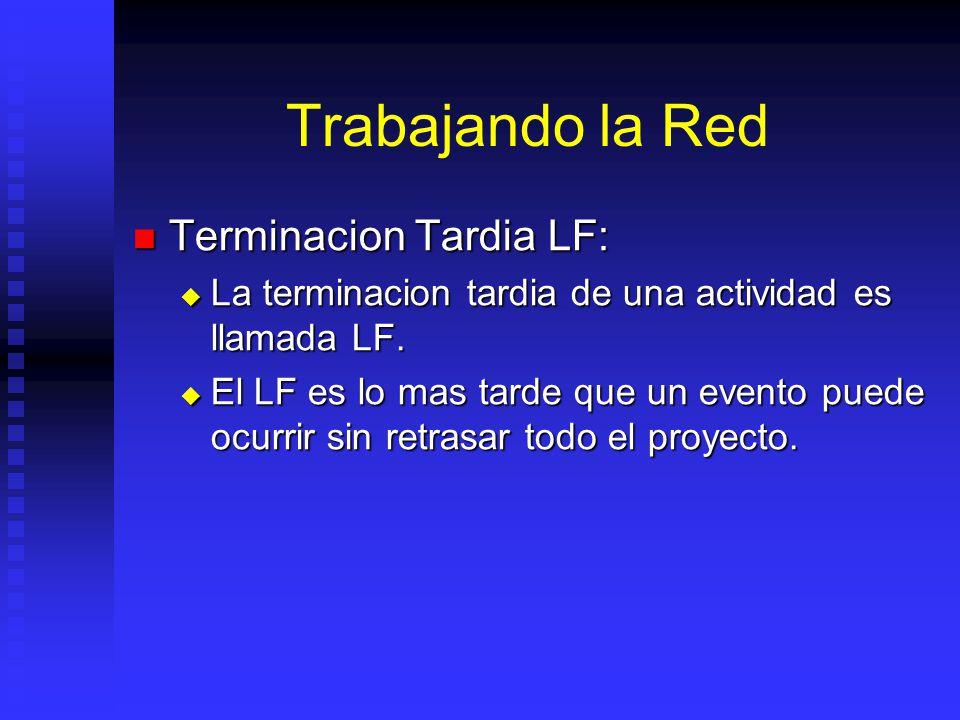

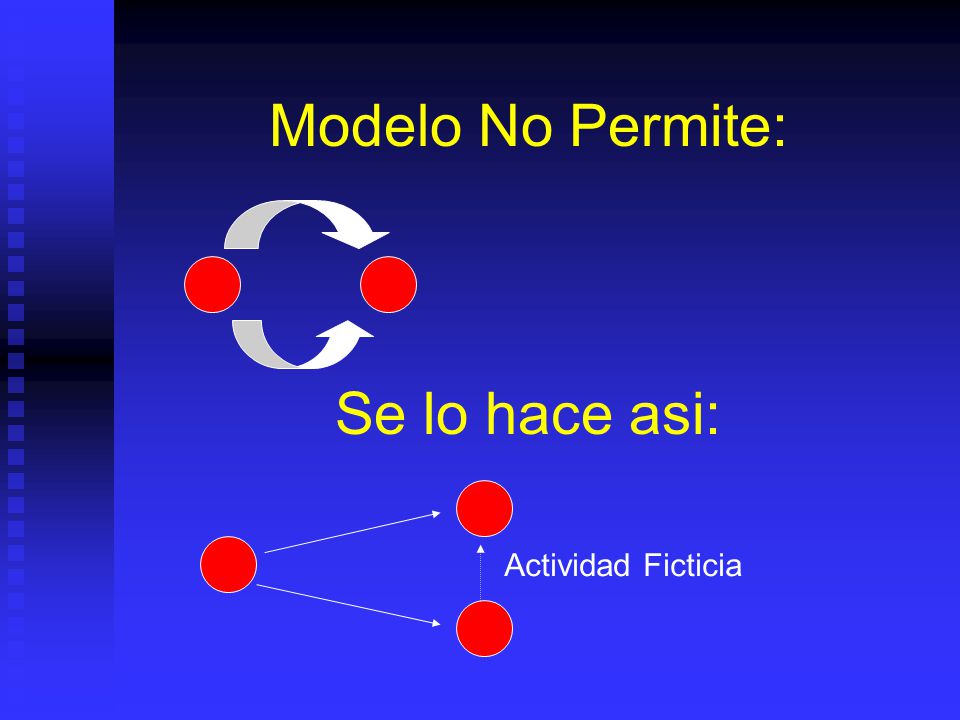

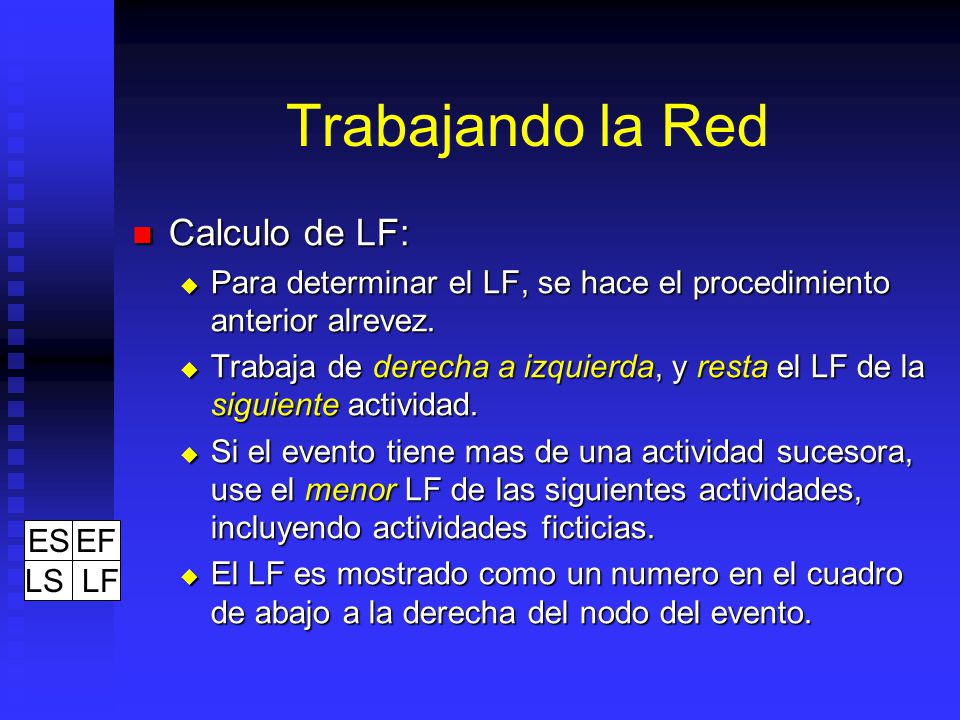

68 Modelo No Permite: Se lo hace asi: Actividad Ficticia

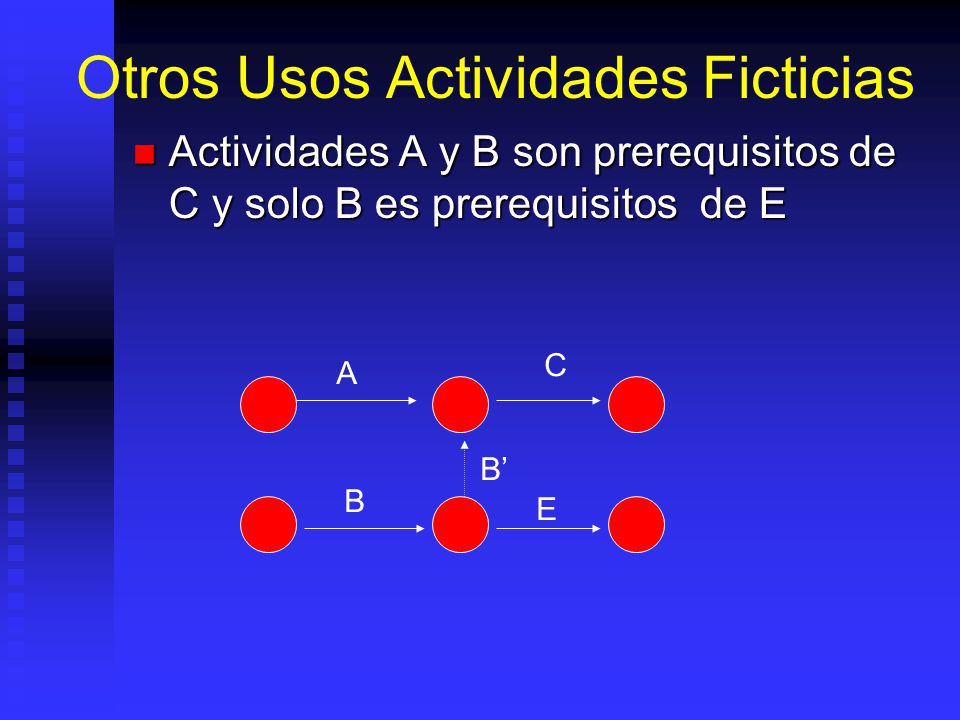

69 Otros Usos Actividades Ficticias Actividades A y B son prerequisitos de C y solo B es prerequisitos de E Actividades A y B son prerequisitos de C y solo B es prerequisitos de E A B B C E

70 Duracion de Actividades Promedio ponderado que toma en cuenta 3 tiempos separados: Promedio ponderado que toma en cuenta 3 tiempos separados: Optimista. Optimista. Pesismista. Pesismista. Realista o mas probable. Realista o mas probable.

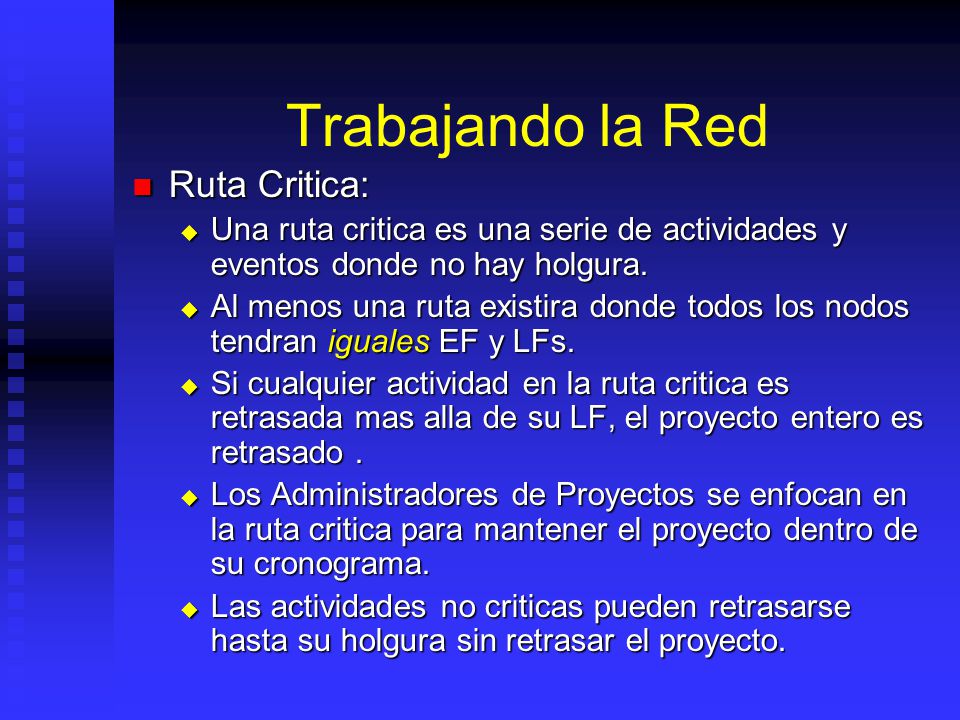

71 Trabajar la Red Tiempo de Terminacion Temprana EF: Tiempo de Terminacion Temprana EF: El tiempo de terminacion mas temprana para una actividad se llama EF. El tiempo de terminacion mas temprana para una actividad se llama EF. El EF es el minimo tiempo necesario para terminar todas las actividades que preceden al evento. El EF es el minimo tiempo necesario para terminar todas las actividades que preceden al evento.

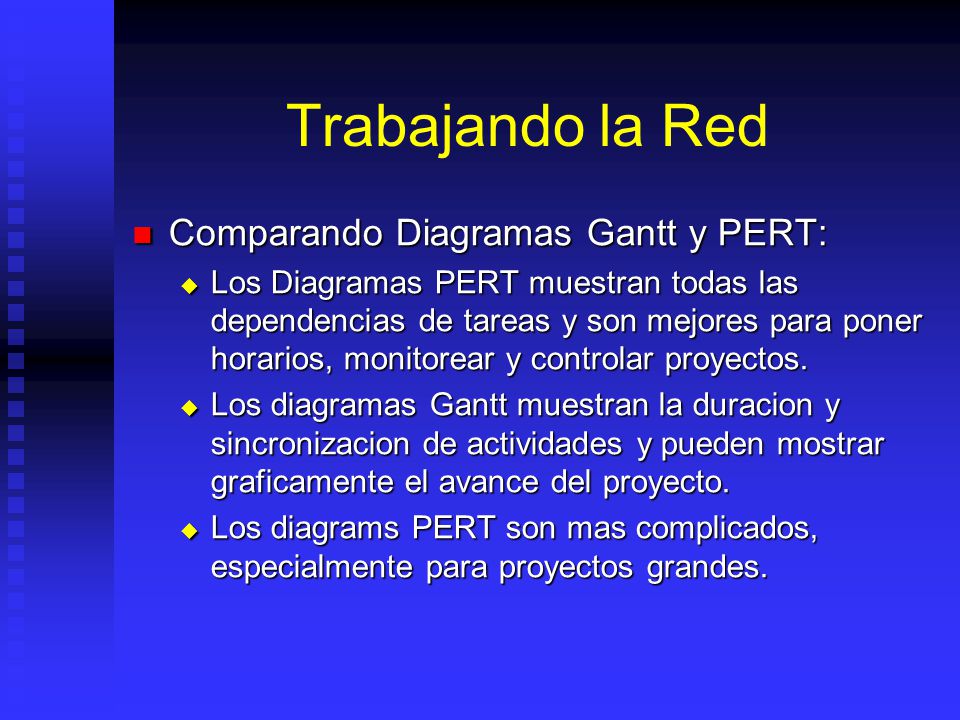

72 Trabajando la Red Calculo de EF: Calculo de EF: Trabajando de Izquierda a derecha, el EF se calcula tomando el EF del evento anterior y sumando la duracion de la actividad anterior. Trabajando de Izquierda a derecha, el EF se calcula tomando el EF del evento anterior y sumando la duracion de la actividad anterior. Si el evento tiene mas de una actividad predecesora, use el mayor EF de todas las actividades anteriores, incluidas las actividades ficticias. Si el evento tiene mas de una actividad predecesora, use el mayor EF de todas las actividades anteriores, incluidas las actividades ficticias. El EF se muestra como un numero en la casilla derecha arriba del nodo del evento. El EF se muestra como un numero en la casilla derecha arriba del nodo del evento. ESEF LS LF

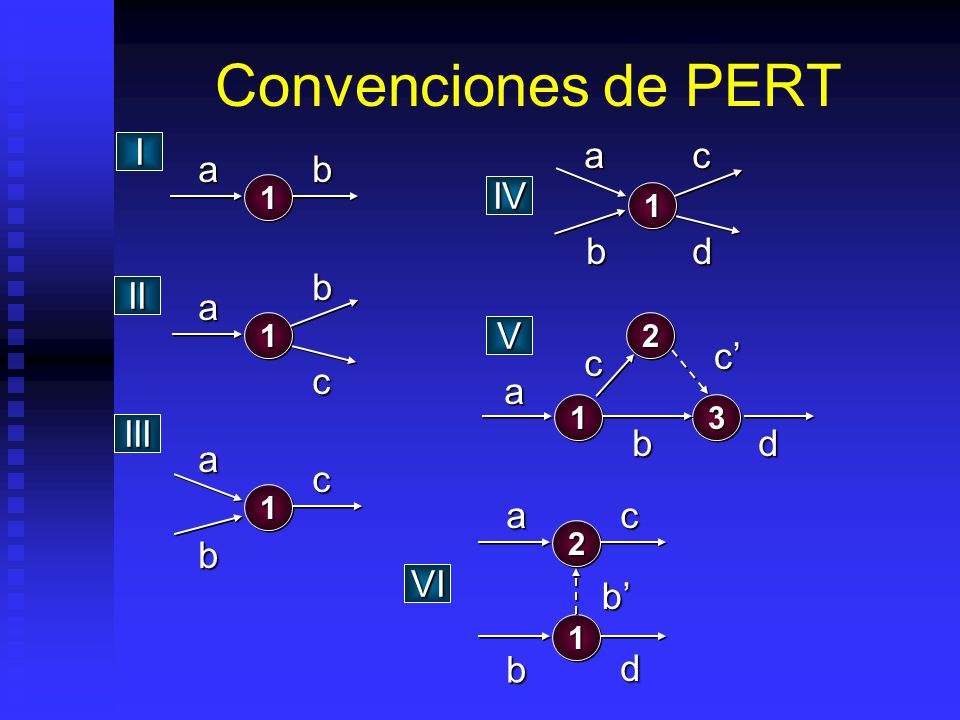

73 Trabajando la Red Terminacion Tardia LF: Terminacion Tardia LF: La terminacion tardia de una actividad es llamada LF. La terminacion tardia de una actividad es llamada LF. El LF es lo mas tarde que un evento puede ocurrir sin retrasar todo el proyecto. El LF es lo mas tarde que un evento puede ocurrir sin retrasar todo el proyecto.

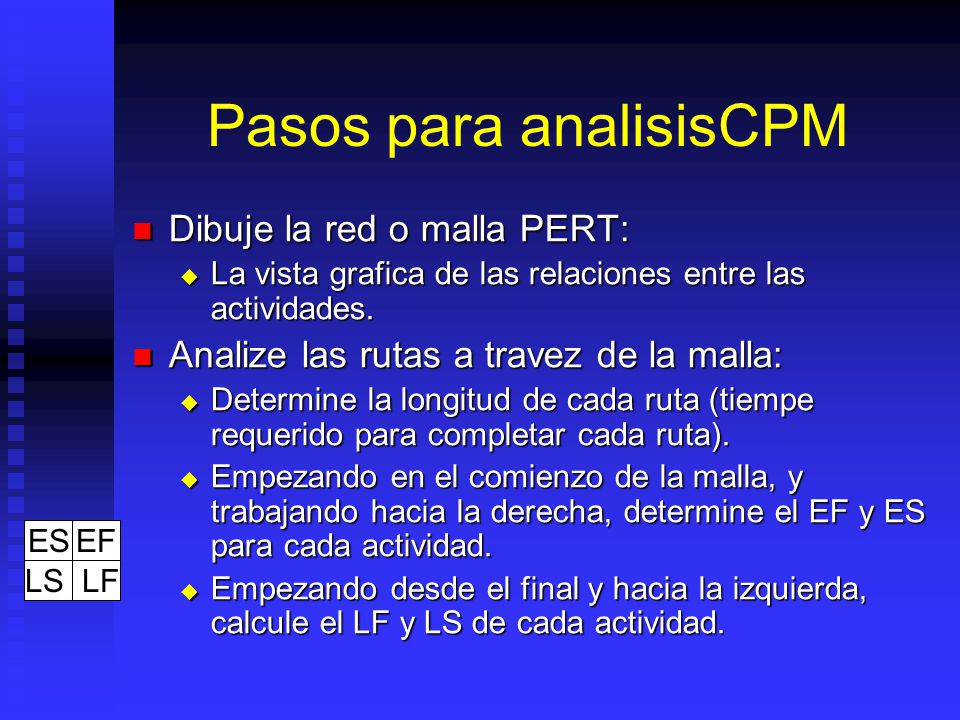

74 Trabajando la Red Calculo de LF: Calculo de LF: Para determinar el LF, se hace el procedimiento anterior alrevez. Para determinar el LF, se hace el procedimiento anterior alrevez. Trabaja de derecha a izquierda, y resta el LF de la siguiente actividad. Trabaja de derecha a izquierda, y resta el LF de la siguiente actividad. Si el evento tiene mas de una actividad sucesora, use el menor LF de las siguientes actividades, incluyendo actividades ficticias. Si el evento tiene mas de una actividad sucesora, use el menor LF de las siguientes actividades, incluyendo actividades ficticias. El LF es mostrado como un numero en el cuadro de abajo a la derecha del nodo del evento. El LF es mostrado como un numero en el cuadro de abajo a la derecha del nodo del evento. ESEF LS LF

75 Trabajando la Red Holgura Holgura La holgura de un evento es la cantidad de tiempo que un evento puede retrasarse sin retrasar el proyecto. La holgura de un evento es la cantidad de tiempo que un evento puede retrasarse sin retrasar el proyecto. La holgura es la diferencia entre el LF y el EF. La holgura es la diferencia entre el LF y el EF.

76 Trabajando la Red Ruta Critica: Ruta Critica: Una ruta critica es una serie de actividades y eventos donde no hay holgura. Una ruta critica es una serie de actividades y eventos donde no hay holgura. Al menos una ruta existira donde todos los nodos tendran iguales EF y LFs. Al menos una ruta existira donde todos los nodos tendran iguales EF y LFs. Si cualquier actividad en la ruta critica es retrasada mas alla de su LF, el proyecto entero es retrasado. Si cualquier actividad en la ruta critica es retrasada mas alla de su LF, el proyecto entero es retrasado. Los Administradores de Proyectos se enfocan en la ruta critica para mantener el proyecto dentro de su cronograma. Los Administradores de Proyectos se enfocan en la ruta critica para mantener el proyecto dentro de su cronograma. Las actividades no criticas pueden retrasarse hasta su holgura sin retrasar el proyecto. Las actividades no criticas pueden retrasarse hasta su holgura sin retrasar el proyecto.

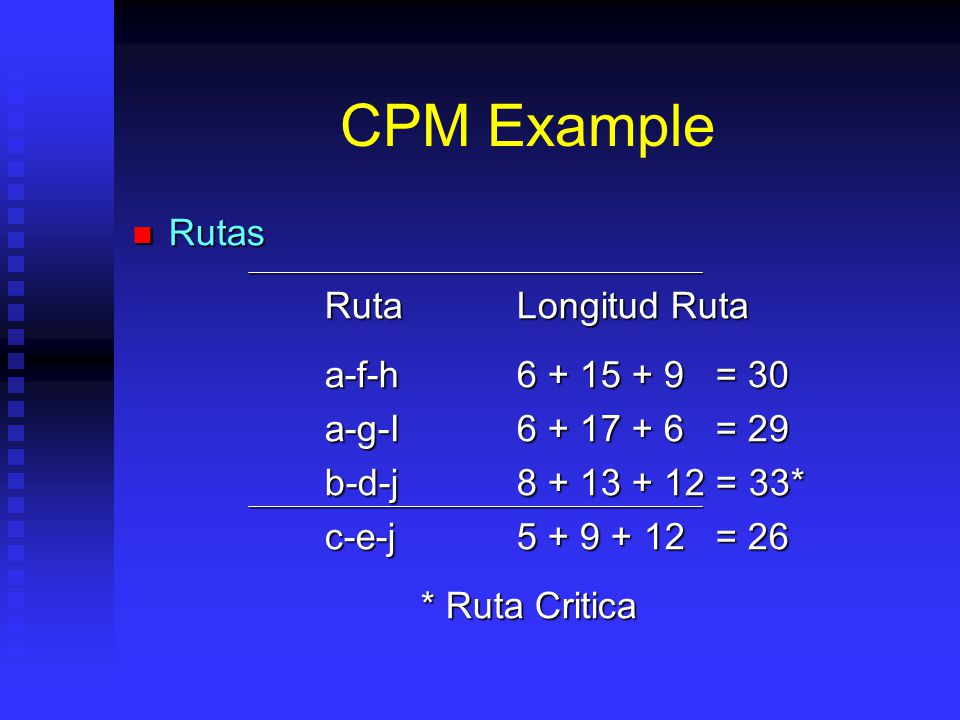

77 Trabajando la Red Comparando Diagramas Gantt y PERT: Comparando Diagramas Gantt y PERT: Los Diagramas PERT muestran todas las dependencias de tareas y son mejores para poner horarios, monitorear y controlar proyectos. Los Diagramas PERT muestran todas las dependencias de tareas y son mejores para poner horarios, monitorear y controlar proyectos. Los diagramas Gantt muestran la duracion y sincronizacion de actividades y pueden mostrar graficamente el avance del proyecto. Los diagramas Gantt muestran la duracion y sincronizacion de actividades y pueden mostrar graficamente el avance del proyecto. Los diagrams PERT son mas complicados, especialmente para proyectos grandes. Los diagrams PERT son mas complicados, especialmente para proyectos grandes.

78 Convenciones de PERT 11 ab I 11 abc II 11 a b c III ca 11 db IV c d a b 332211 V 22 ac 11 b d VI b c

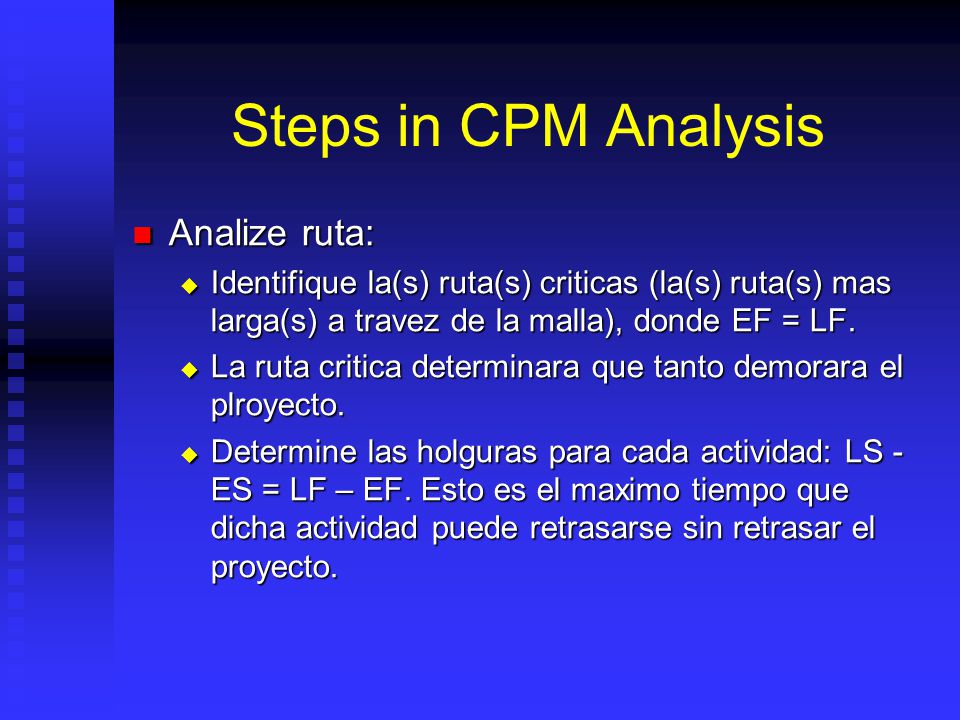

79 Pasos para analisisCPM Dibuje la red o malla PERT: Dibuje la red o malla PERT: La vista grafica de las relaciones entre las actividades. La vista grafica de las relaciones entre las actividades. Analize las rutas a travez de la malla: Analize las rutas a travez de la malla: Determine la longitud de cada ruta (tiempe requerido para completar cada ruta). Determine la longitud de cada ruta (tiempe requerido para completar cada ruta). Empezando en el comienzo de la malla, y trabajando hacia la derecha, determine el EF y ES para cada actividad. Empezando en el comienzo de la malla, y trabajando hacia la derecha, determine el EF y ES para cada actividad. Empezando desde el final y hacia la izquierda, calcule el LF y LS de cada actividad. Empezando desde el final y hacia la izquierda, calcule el LF y LS de cada actividad. ESEF LS LF

80 Steps in CPM Analysis Analize ruta: Analize ruta: Identifique la(s) ruta(s) criticas (la(s) ruta(s) mas larga(s) a travez de la malla), donde EF = LF. Identifique la(s) ruta(s) criticas (la(s) ruta(s) mas larga(s) a travez de la malla), donde EF = LF. La ruta critica determinara que tanto demorara el plroyecto. La ruta critica determinara que tanto demorara el plroyecto. Determine las holguras para cada actividad: LS - ES = LF – EF. Esto es el maximo tiempo que dicha actividad puede retrasarse sin retrasar el proyecto. Determine las holguras para cada actividad: LS - ES = LF – EF. Esto es el maximo tiempo que dicha actividad puede retrasarse sin retrasar el proyecto.

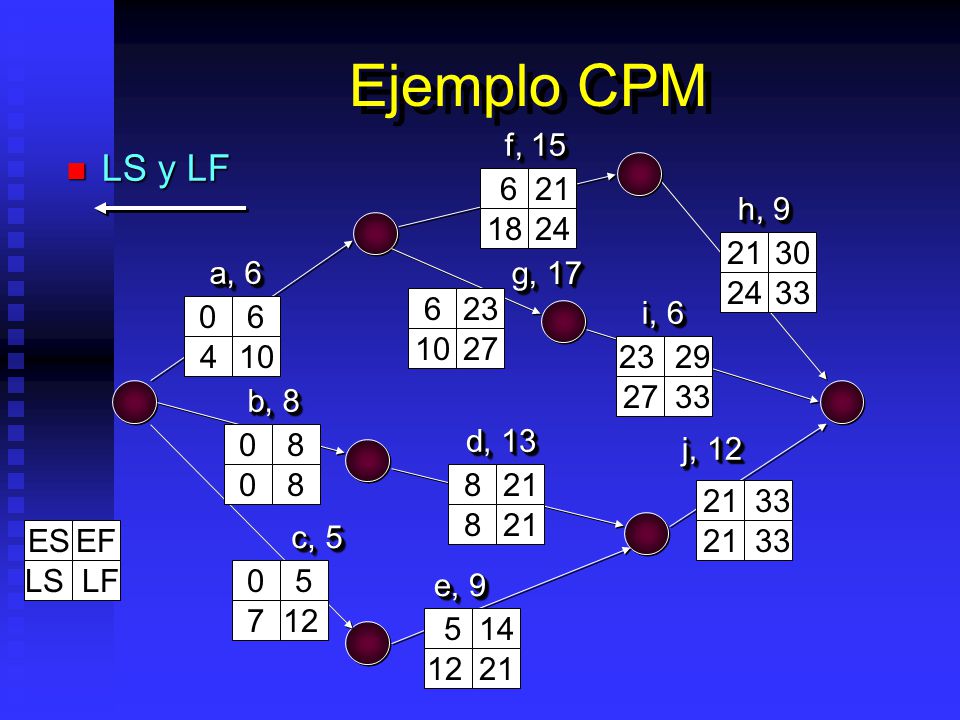

81 Ejemplo CPM a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 ESEF LS LF

82 CPM Example Rutas Rutas RutaLongitud Ruta a-f-h6 + 15 + 9 = 30 a-g-I6 + 17 + 6 = 29 b-d-j8 + 13 + 12 = 33* c-e-j5 + 9 + 12 = 26 * Ruta Critica

83 Ejemplo CPM ES y EF ES y EF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 08 05 ESEF LS LF

84 Ejemplo CPM ES y EF ES y EF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 08 05 5 14 8 21 6 23 6 21 ESEF LS LF

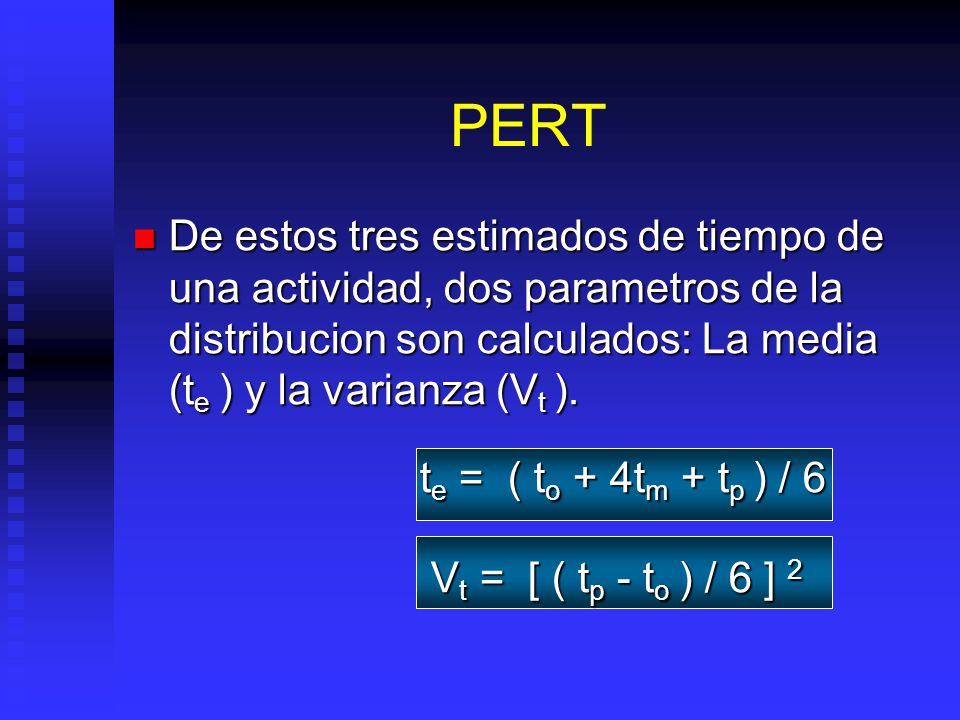

85 Ejemplo CPM ES y EF ES y EF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 08 05 5 14 8 21 33 6 23 21 30 23 29 6 21 Proyecto EF = 33 ESEF LS LF

86 Ejemplo CPM LS y LF LS y LF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 05 5 14 8 21 33 6 23 21 30 23 29 6 21 08 33 27 33 24 33 ESEF LS LF

87 Ejemplo CPM LS y LF LS y LF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 08 05 5 14 8 21 33 6 23 21 30 23 29 6 21 4 10 08 712 21 33 27 33 8 21 10 27 24 33 18 24 ESEF LS LF

88 Ejemplo CPM Holgura= Holgura= LS - ES = LF – EF LS - ES = LF – EF a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 06 08 05 5 14 8 21 33 6 23 21 30 23 29 6 21 3 9 08 712 21 33 27 33 8 21 10 27 24 33 9 24 3 4 3 3 4 0 0 7 7 0 ESEF LS LF

89 Ejemplo CPM Ruta Critica Ruta Critica a, 6 f, 15 b, 8 c, 5 e, 9 d, 13 g, 17 h, 9 i, 6 j, 12 ESEF LS LF

90 Program Evaluation and Review Technique (PERT) Basada en asumcion que duracion de actividades es una distribucion de probabilidad en vez de un solo valor. Basada en asumcion que duracion de actividades es una distribucion de probabilidad en vez de un solo valor. La informacion probabilistica de la actividad es transformada en informacion probabilistica sobre el proyecto. La informacion probabilistica de la actividad es transformada en informacion probabilistica sobre el proyecto.

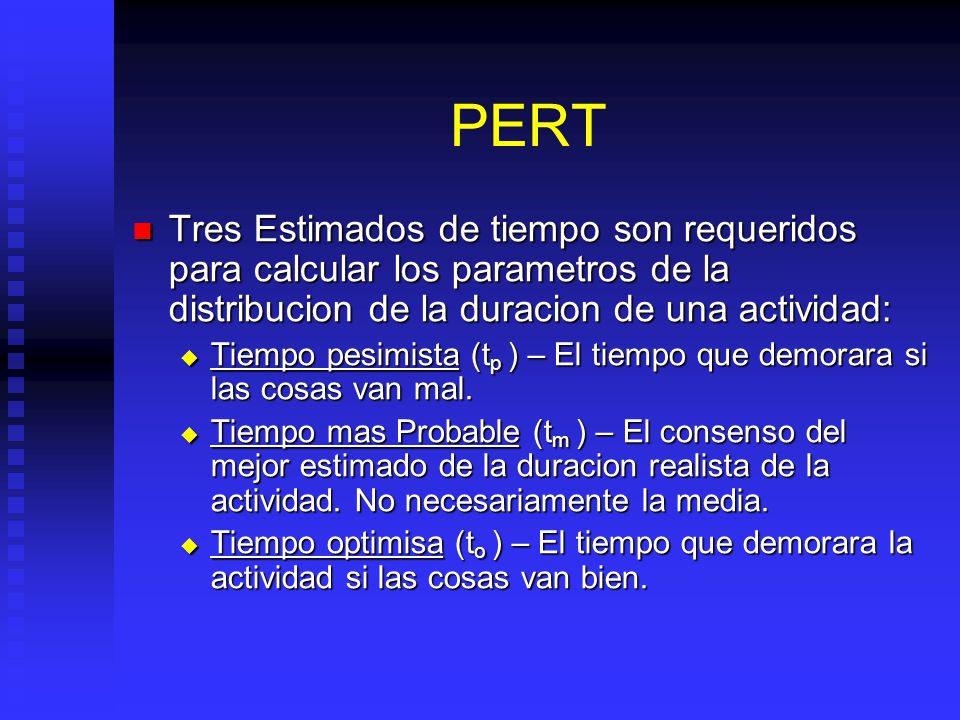

91 PERT Tres Estimados de tiempo son requeridos para calcular los parametros de la distribucion de la duracion de una actividad: Tres Estimados de tiempo son requeridos para calcular los parametros de la distribucion de la duracion de una actividad: Tiempo pesimista (t p ) – El tiempo que demorara si las cosas van mal. Tiempo pesimista (t p ) – El tiempo que demorara si las cosas van mal. Tiempo mas Probable (t m ) – El consenso del mejor estimado de la duracion realista de la actividad. No necesariamente la media. Tiempo mas Probable (t m ) – El consenso del mejor estimado de la duracion realista de la actividad. No necesariamente la media. Tiempo optimisa (t o ) – El tiempo que demorara la actividad si las cosas van bien. Tiempo optimisa (t o ) – El tiempo que demorara la actividad si las cosas van bien.

92 De estos tres estimados de tiempo de una actividad, dos parametros de la distribucion son calculados: La media (t e ) y la varianza (V t ). De estos tres estimados de tiempo de una actividad, dos parametros de la distribucion son calculados: La media (t e ) y la varianza (V t ). t e = ( t o + 4t m + t p ) / 6 t e = ( t o + 4t m + t p ) / 6 V t = [ ( t p - t o ) / 6 ] 2 V t = [ ( t p - t o ) / 6 ] 2 PERT

93 Pasos en analisis PERT Dibuje la malla. Dibuje la malla. Analize las rutas en la malla y encuentre la ruta critica usando t e. Analize las rutas en la malla y encuentre la ruta critica usando t e. La longitud de la ruta critica es la media de la distribucion de probabilidad del proyecto que es asumida como normal. La longitud de la ruta critica es la media de la distribucion de probabilidad del proyecto que es asumida como normal.

94 Steps in PERT Analysis La desviacion estandar de la duracion del proyecto es calculada sumando las varianzas de las actividades criticas y calculandole la raiz cuadrada a dicha suma. La desviacion estandar de la duracion del proyecto es calculada sumando las varianzas de las actividades criticas y calculandole la raiz cuadrada a dicha suma. Inferencias de probabilidad pueden ser calculadas usando la tabla de distribucion normal. Inferencias de probabilidad pueden ser calculadas usando la tabla de distribucion normal.

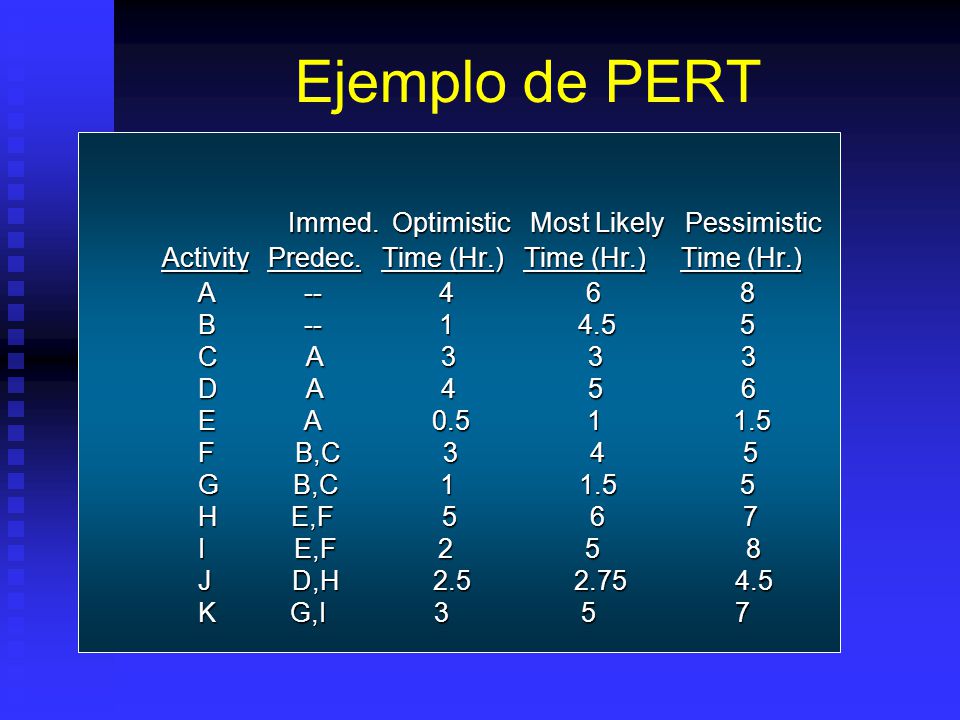

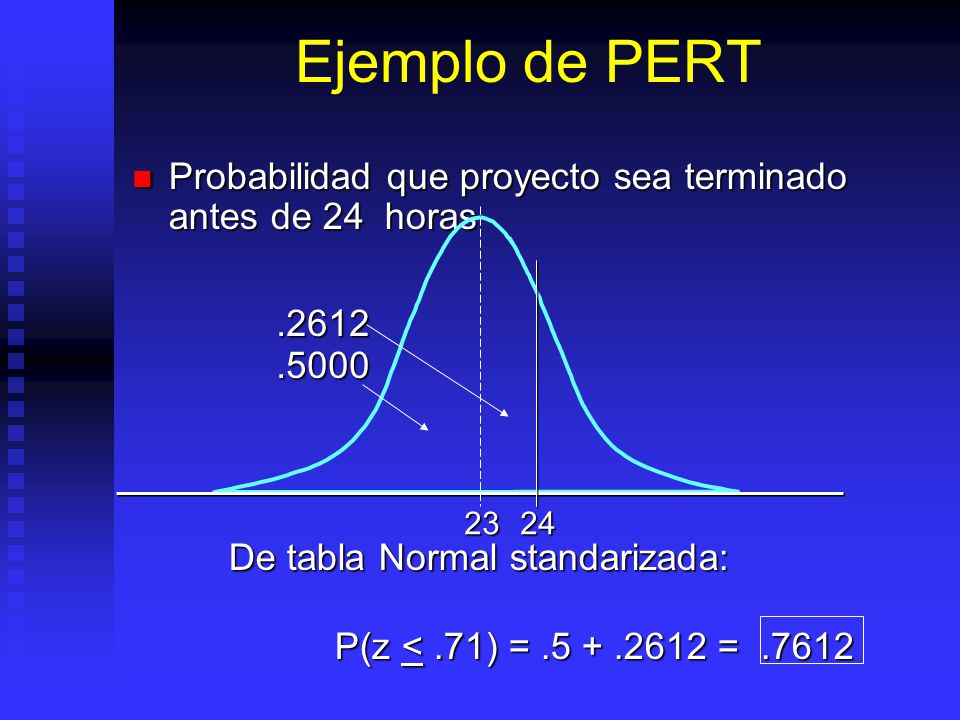

95 Ejemplo de PERT Immed. Optimistic Most Likely Pessimistic Immed. Optimistic Most Likely Pessimistic Activity Predec. Time (Hr.) Time (Hr.) Time (Hr.) A -- 4 6 8 B -- 1 4.5 5 C A 3 3 3 D A 4 5 6 D A 4 5 6 E A 0.5 1 1.5 E A 0.5 1 1.5 F B,C 3 4 5 F B,C 3 4 5 G B,C 1 1.5 5 G B,C 1 1.5 5 H E,F 5 6 7 H E,F 5 6 7 I E,F 2 5 8 I E,F 2 5 8 J D,H 2.5 2.75 4.5 J D,H 2.5 2.75 4.5 K G,I 3 5 7 K G,I 3 5 7

96 Ejemplo de PERT PERT Network PERT Network A D C B F E G I H K J

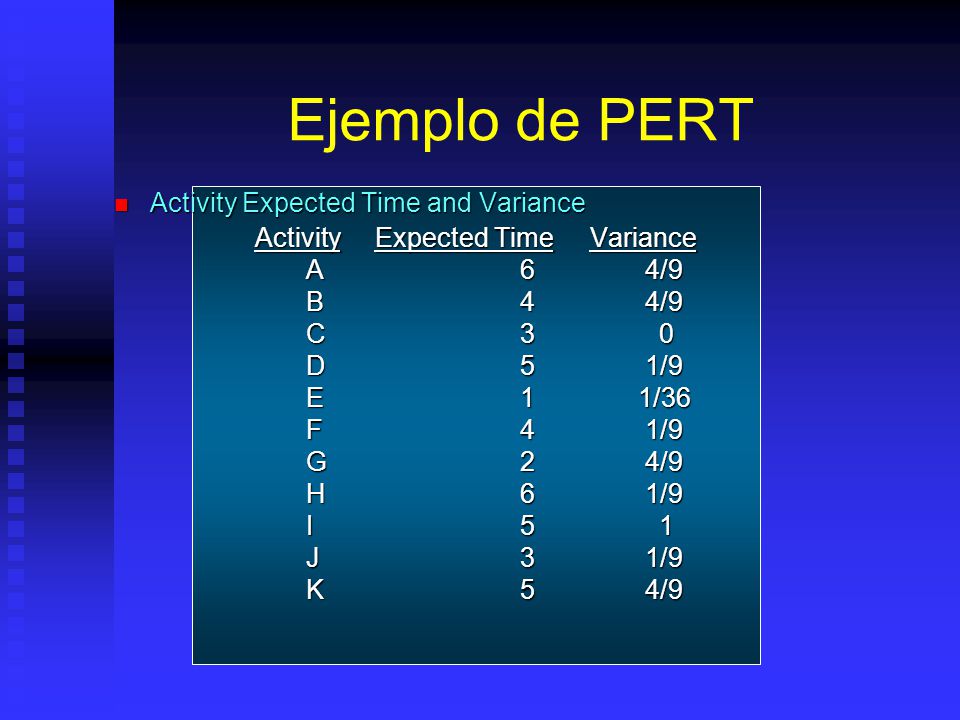

97 Ejemplo de PERT Activity Expected Time and Variance Activity Expected Time and Variance Activity Expected Time Variance Activity Expected Time Variance A 6 4/9 A 6 4/9 B 4 4/9 B 4 4/9 C 3 0 C 3 0 D 5 1/9 D 5 1/9 E 1 1/36 E 1 1/36 F 4 1/9 F 4 1/9 G 2 4/9 G 2 4/9 H 6 1/9 H 6 1/9 I 5 1 I 5 1 J 3 1/9 J 3 1/9 K 5 4/9 K 5 4/9

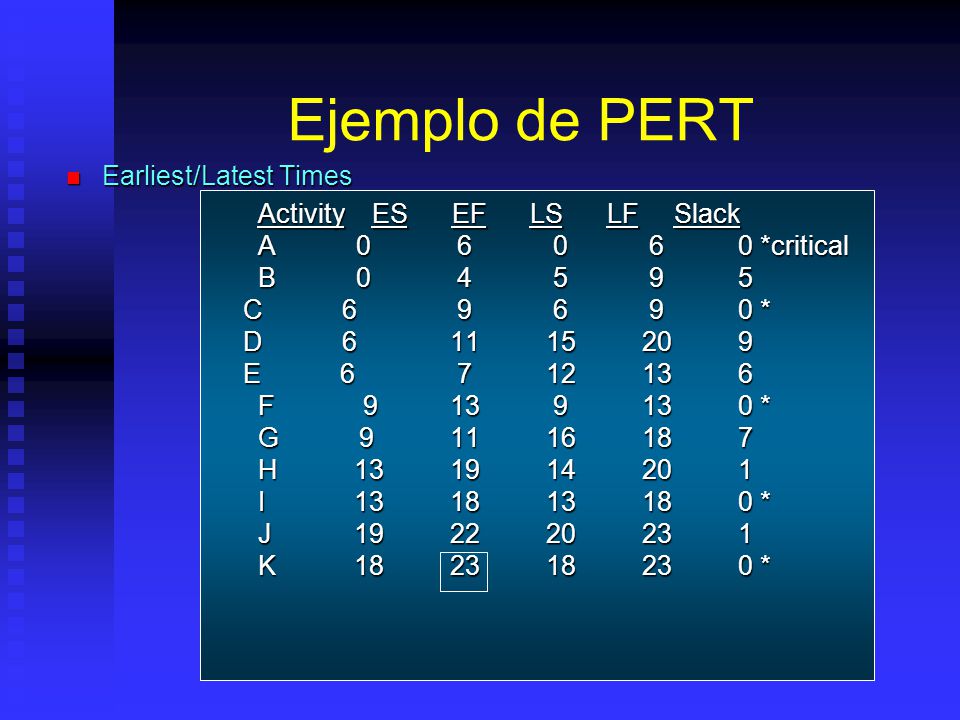

98 Ejemplo de PERT Earliest/Latest Times Earliest/Latest Times Activity ES EF LS LF Slack Activity ES EF LS LF Slack A 0 6 0 6 0 *critical B 0 4 5 9 5 B 0 4 5 9 5 C 6 9 6 9 0 * C 6 9 6 9 0 * D 6 11 15 20 9 D 6 11 15 20 9 E 6 7 12 13 6 E 6 7 12 13 6 F 9 13 9 13 0 * F 9 13 9 13 0 * G 9 11 16 18 7 G 9 11 16 18 7 H 13 19 14 20 1 H 13 19 14 20 1 I 13 18 13 18 0 * I 13 18 13 18 0 * J 19 22 20 23 1 J 19 22 20 23 1 K 18 23 18 23 0 * K 18 23 18 23 0 *

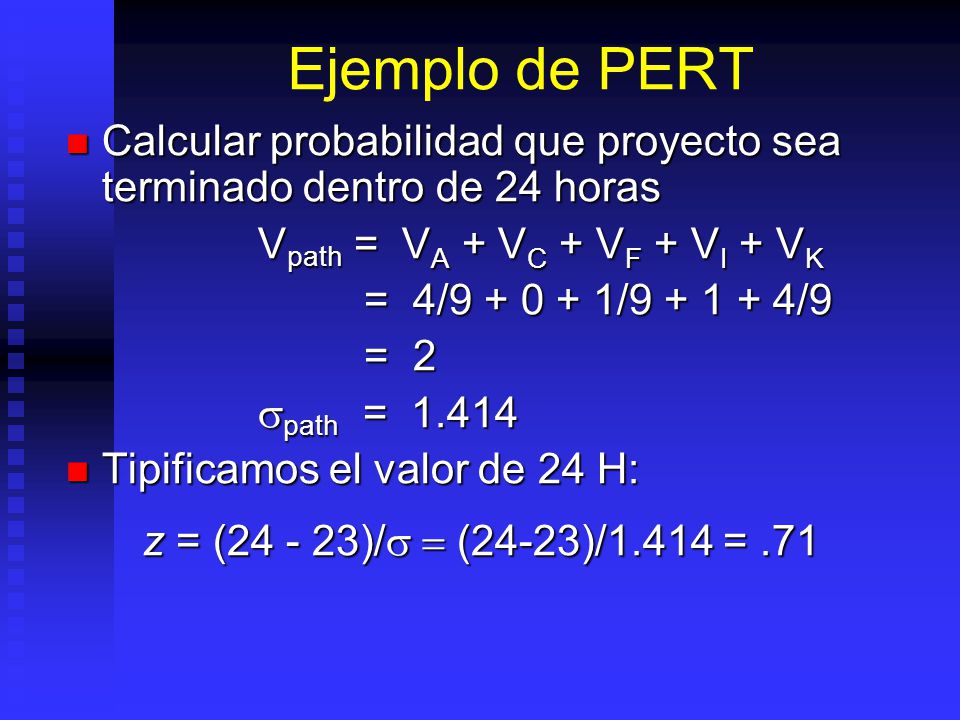

99 Ejemplo de PERT Calcular probabilidad que proyecto sea terminado dentro de 24 horas Calcular probabilidad que proyecto sea terminado dentro de 24 horas V path = V A + V C + V F + V I + V K = 4/9 + 0 + 1/9 + 1 + 4/9 = 4/9 + 0 + 1/9 + 1 + 4/9 = 2 = 2 path = 1.414 path = 1.414 Tipificamos el valor de 24 H: Tipificamos el valor de 24 H: z = (24 - 23)/ (24-23)/1.414 =.71

100 Ejemplo de PERT Probabilidad que proyecto sea terminado antes de 24 horas Probabilidad que proyecto sea terminado antes de 24 horas De tabla Normal standarizada: P(z <.71) =.5 +.2612 =.7612 P(z <.71) =.5 +.2612 =.7612 2324.5000.2612

101 Compromisos Costo-Tiempo Los administradores de proyectos pueden tener la opcion o requerimiento de acelerar la terminacion de los mismos. Los administradores de proyectos pueden tener la opcion o requerimiento de acelerar la terminacion de los mismos. Esto se hace reduciendo la duracion de las actividades en la ruta(s) critica (s). Esto se hace reduciendo la duracion de las actividades en la ruta(s) critica (s). Si cada actividad requiere gastar una cantidad de dinero para reducir su duracion por una unidad de tiempo, se escoje la de menos costo, la reduce por una unidad de tiempo, y ve su efecto en el resto de la malla. Si cada actividad requiere gastar una cantidad de dinero para reducir su duracion por una unidad de tiempo, se escoje la de menos costo, la reduce por una unidad de tiempo, y ve su efecto en el resto de la malla.

102 Compromisos Costo-Tiempo Al reducirse el tiempo de una actividad, puede crearse otra ruta critica. Al reducirse el tiempo de una actividad, puede crearse otra ruta critica. Cuando hay mas de una ruta critica, cada una debe de reducirse. Cuando hay mas de una ruta critica, cada una debe de reducirse. Si se necesita reducir mas el tiempo del proyecto, repetir este proceso. Si se necesita reducir mas el tiempo del proyecto, repetir este proceso.
