Noves Sortides d’Emergència Túnel Sants-Sagrera

Presentaciones similares


Presentación del tema: "Noves Sortides d’Emergència Túnel Sants-Sagrera"— Transcripción de la presentación:

1 Noves Sortides d’Emergència Túnel Sants-Sagrera
Sortida d’Emergència Nàpols - Mallorca Reunió amb veïns Districte Eixample Ignacio Cervera – Direcció d’Obra INECO Carlos Chico - Coordinació d´Obres a l´Espai Públic Ajuntament de Barcelona Carol Puig - Coordinació d´Obres a l´Espai Públic Ajuntament de Barcelona Carles Blasco - Grans Infraestructures Ajuntament de Barcelona 12 d’abril de 2018

2 INDEPENDÈNCIA-MALLORCA
URGEL-PROVENÇA NÀPOLS-MALLORCA INDEPENDÈNCIA-MALLORCA

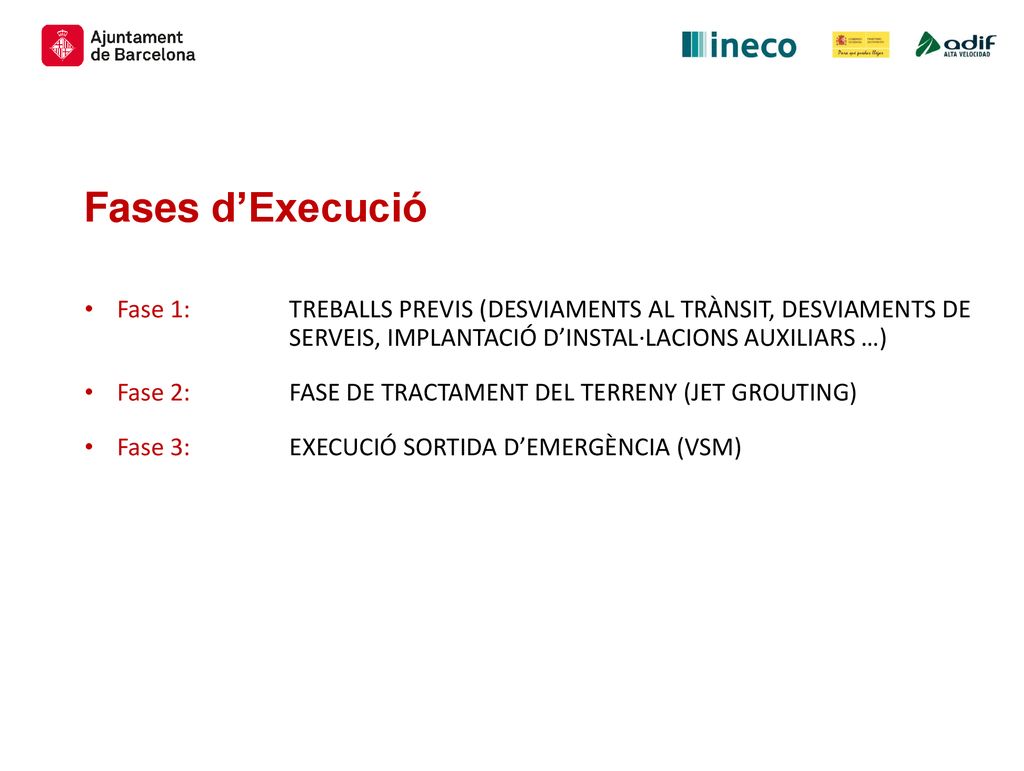

3 Fases d’Execució Fase 1: TREBALLS PREVIS (DESVIAMENTS AL TRÀNSIT, DESVIAMENTS DE SERVEIS, IMPLANTACIÓ D’INSTAL·LACIONS AUXILIARS …) Fase 2: FASE DE TRACTAMENT DEL TERRENY (JET GROUTING) Fase 3: EXECUCIÓ SORTIDA D’EMERGÈNCIA (VSM)

4 FASE 1: DESVIAMENTS AL TRÀNSIT I SERVEIS, IMPLANTACIÓ D’INSTAL·LACIONS
TREBALLS: Instal·lacions Desviaments de Serveis Afectats Arbrat Escomeses DURADA 2 mesos

5 FASE 2: JET GROUTING. NÀPOLS - MALLORCA
TREBALLS: Injeccions de Ciment. Jet Grouting Tall total Mallorca- Nàpols DURADA 2 mesos

6

7 FASE 3: EXECUCIÓ SORTIDA D’EMERGÈNCIA. NÀPOLS
FASE 3A: TREBALLS: Perforació VSM DURADA: 4-5 mesos

8 FASE 3: EXECUCIÓ SORTIDA D’EMERGÈNCIA. NÀPOLS
FASE 3B: TREBALLS: Galeria de serveis Escales Instal·lacions seguretat, comunicacions, elèctriques… DURADA 10 mesos

9

10 PROGRAMACIÓ TREBALLS POU CARRER NÀPOLS-MALLORCA Fase 1 Fase 2
(Abril 18-Juny 18) Fase 2 (Juny 18-Setembre 18) Fase 3 (2Trim19-3Trim 20)

11 CRONOGRAMA

12 DESVIAMENTS XARXA BUS LÍNIES H (B24-N9)

13 DESVIAMENTS XARXA BUS LÍNIES

14 DESVIAMENTS XARXA BUS LÍNIA 101

15 DESVIAMENTS XARXA BUS LÍNIES

16 SEGUIMENT OBRES Grups de treball Comissió de Seguiment
Què?: Seguiment específic per cada pou. Seguiment del dia a dia de les obres. Relació directa entre els veïns i veïnes i els responsables de l’obra. Qui?: Veïns, veïnes i comerciants de l’entorn immediat del pou. Quan?: Una vegada al mes (o amb la periodicitat que el propi grup de treball decideixi). Comissió de Seguiment Què?: Seguiment global de les obres dels tres pous. Qui?: Entitats de ciutat i AAVV del territori. Quan?: Trimestral.

17 Gràcies per la vostra col·laboració!
