DIPLOMADO EN FUNDAMENTOS LOG Í STICOS Universidad ESAN MBA Ing. Miguel Garc í a COSTOS Y PRESUPUESTOS
2
Sesión 1 NATURALEZA Y CONCEPTOS DE LOS COSTOS
3

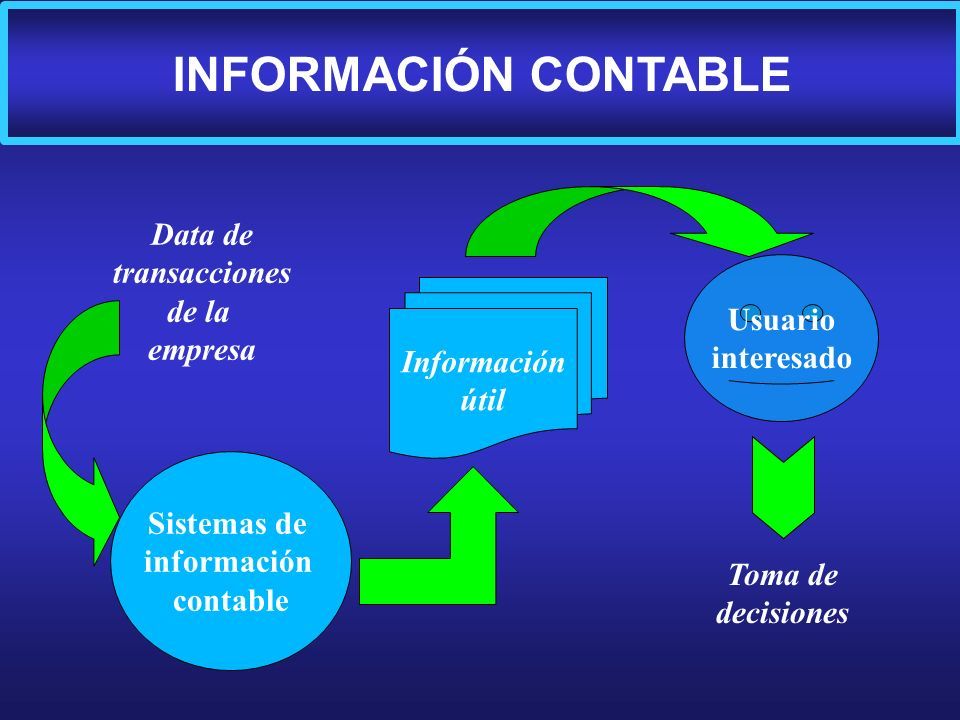

Sistemas de información contable Toma de decisiones Data de transacciones de la empresa Información útil Usuario interesado INFORMACIÓN CONTABLE
4

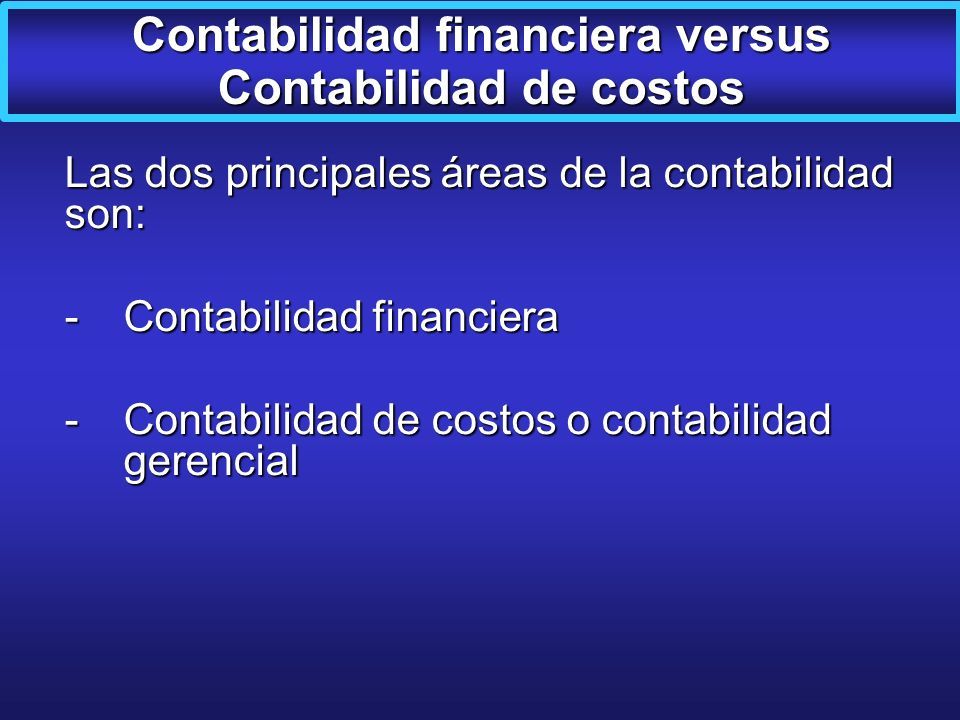

Las dos principales áreas de la contabilidad son: - Contabilidad financiera - Contabilidad de costos o contabilidad gerencial Contabilidad financiera versus Contabilidad de costos
5

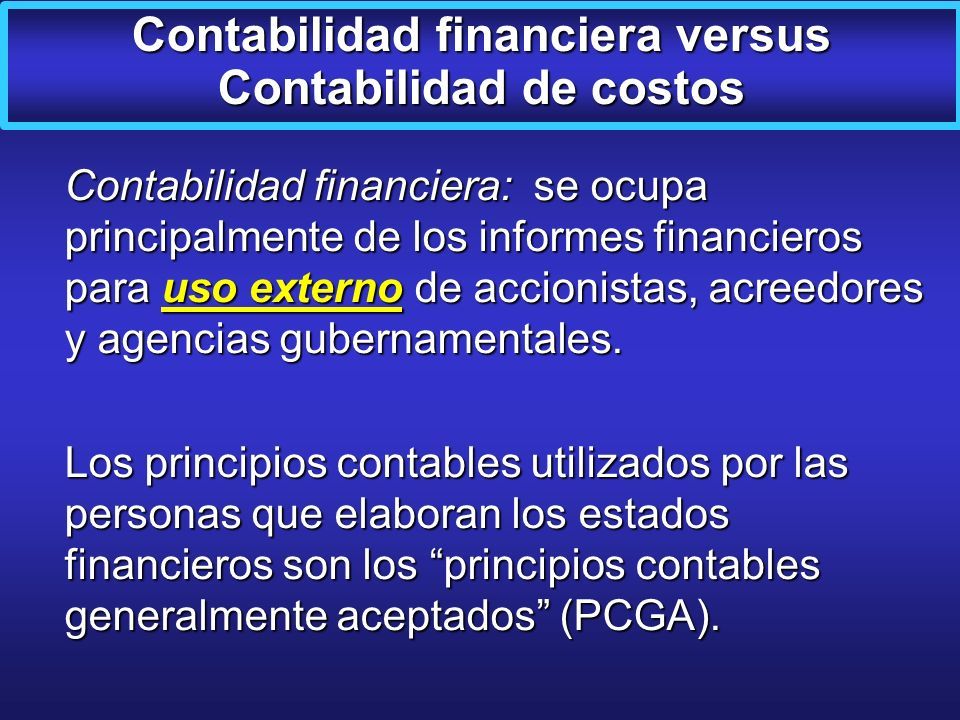

Contabilidad financiera: se ocupa principalmente de los informes financieros para uso externo de accionistas, acreedores y agencias gubernamentales. Los principios contables utilizados por las personas que elaboran los estados financieros son los “principios contables generalmente aceptados” (PCGA). Contabilidad financiera versus Contabilidad de costos
6
La Contabilidad de costos o gerencial se encarga principalmente de la acumulación y del análisis de la información relevante para uso interno de la gerencia en la planeación, el control y la toma de decisiones. Planeación – Formulación de objetivos y programas de operación. Control – Comparación del desempeño real con el esperado. Contabilidad financiera versus Contabilidad de costos
7

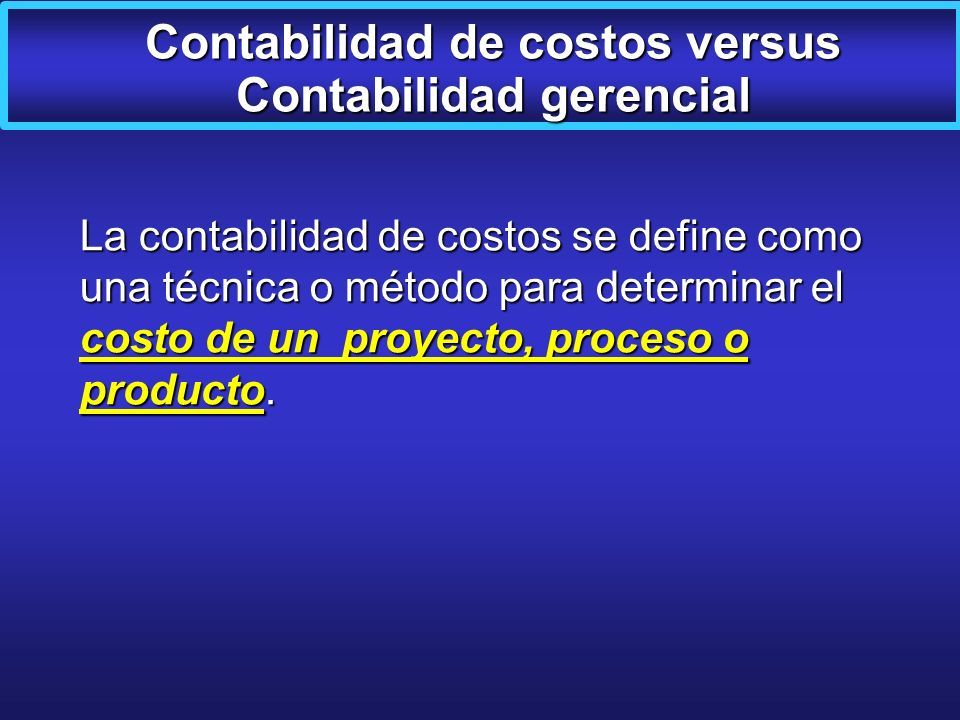

La contabilidad de costos se define como una técnica o método para determinar el costo de un proyecto, proceso o producto. Contabilidad de costos versus Contabilidad gerencial
8

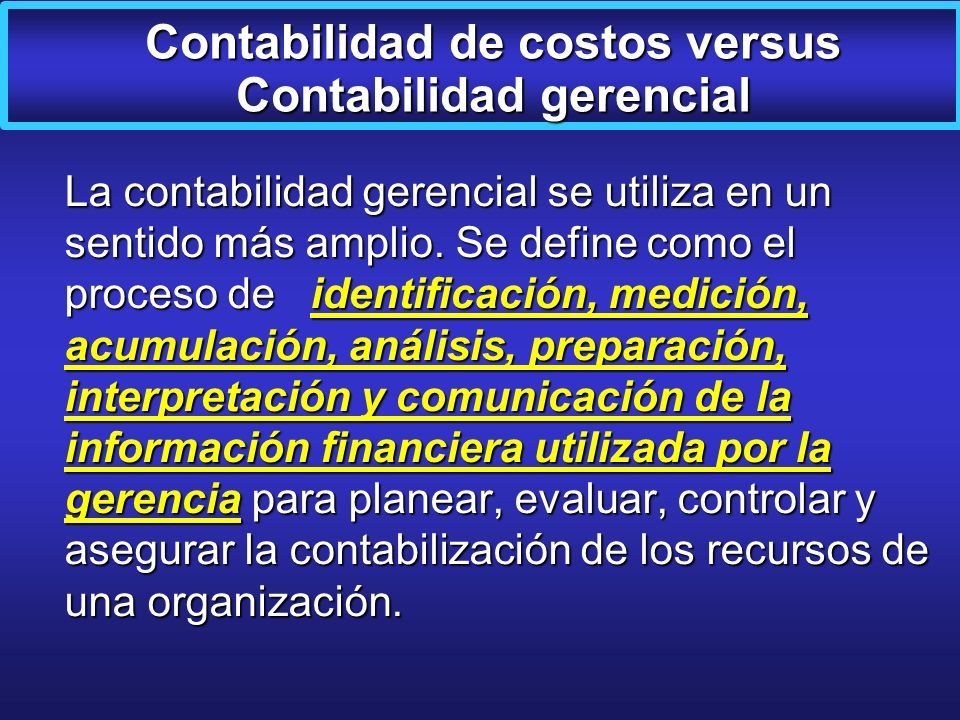

La contabilidad gerencial se utiliza en un sentido más amplio. Se define como el proceso de identificación, medición, acumulación, análisis, preparación, interpretación y comunicación de la información financiera utilizada por la gerencia para planear, evaluar, controlar y asegurar la contabilización de los recursos de una organización. Contabilidad de costos versus Contabilidad gerencial
9

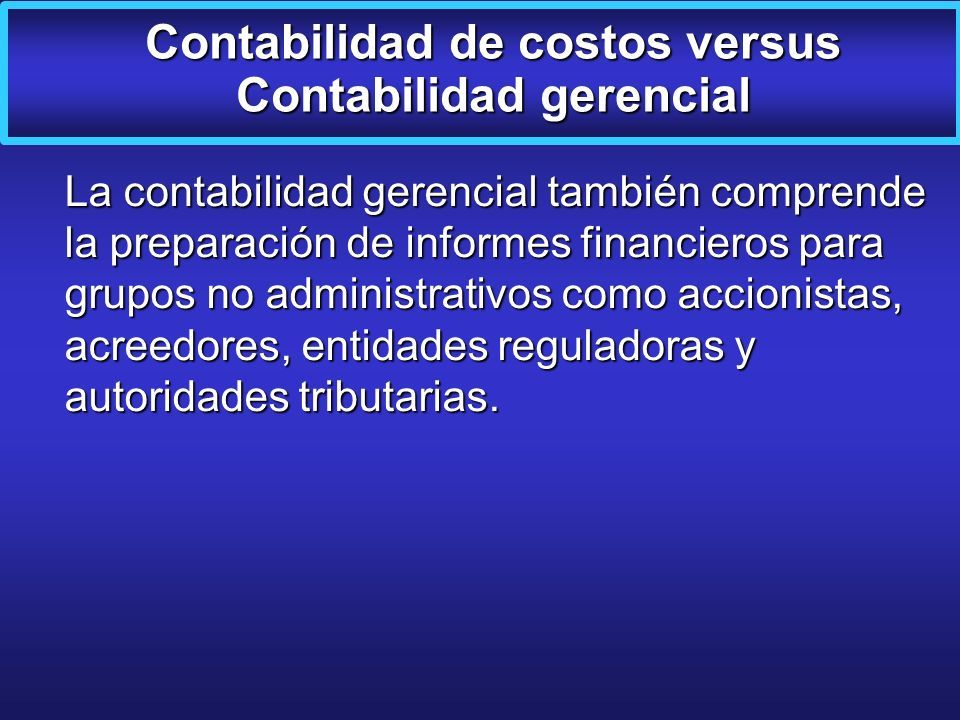

La contabilidad gerencial también comprende la preparación de informes financieros para grupos no administrativos como accionistas, acreedores, entidades reguladoras y autoridades tributarias. Contabilidad de costos versus Contabilidad gerencial
10

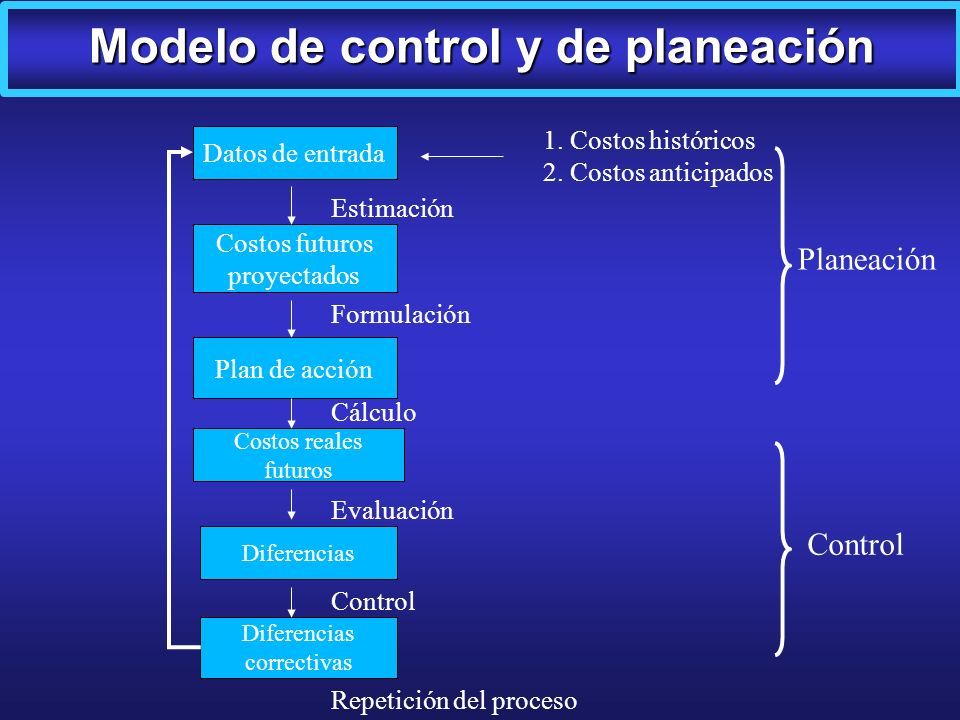

Modelo de control y de planeación Costos reales futuros Diferencias correctivas Datos de entrada Costos futuros proyectados Plan de acción 1. Costos históricos 2. Costos anticipados Planeación Control Estimación Formulación Cálculo Evaluación Control Repetición del proceso
11

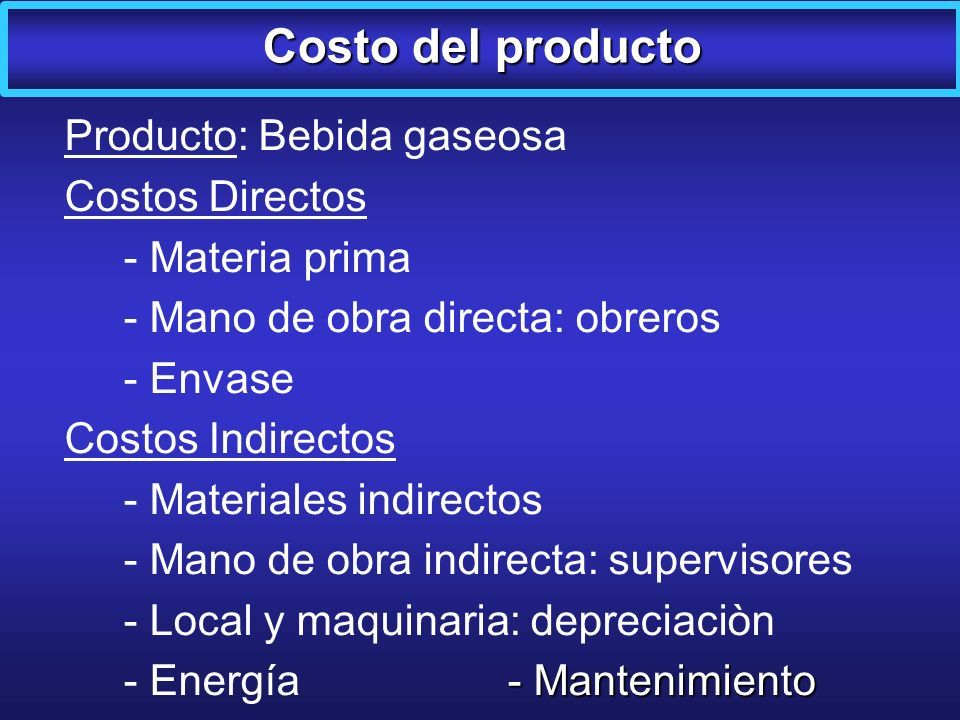

Producto: Bebida gaseosa Costos Directos - Materia prima - Mano de obra directa: obreros - Envase Costos Indirectos - Materiales indirectos - Mano de obra indirecta: supervisores - Local y maquinaria: depreciaciòn - Mantenimiento - Energía- Mantenimiento Costo del producto
12

Materiales directosMano de obra directa Costos indirectos de fabricación ++ Costo del Producto = Costos primos Costos de conversión Se relacionan en forma directa con la producción Relacionados con la transformación de los materiales directos en productos terminados
13

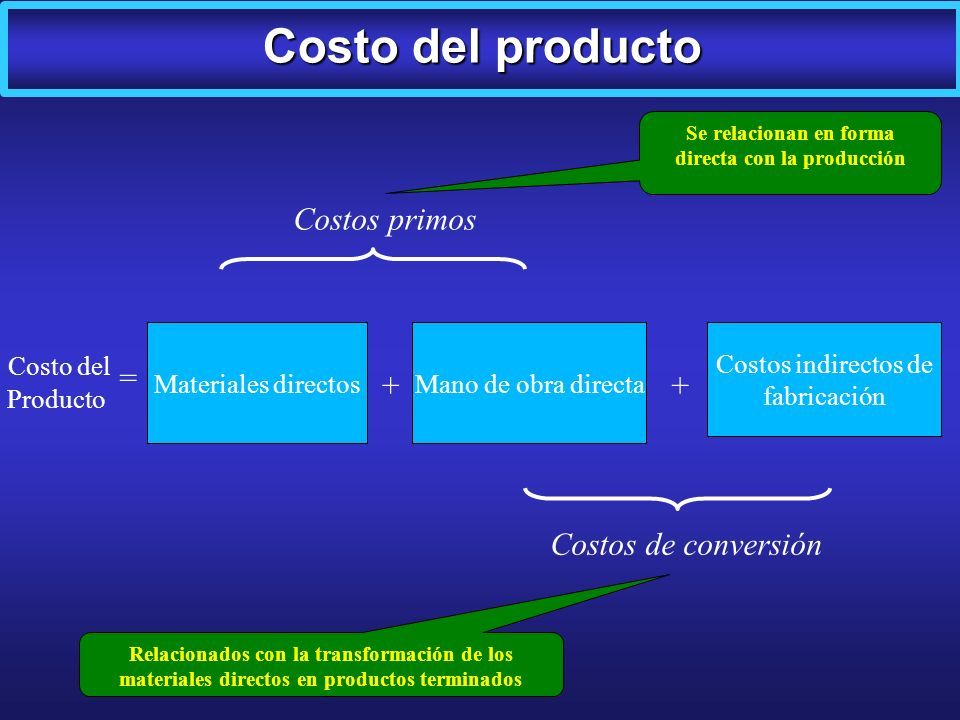

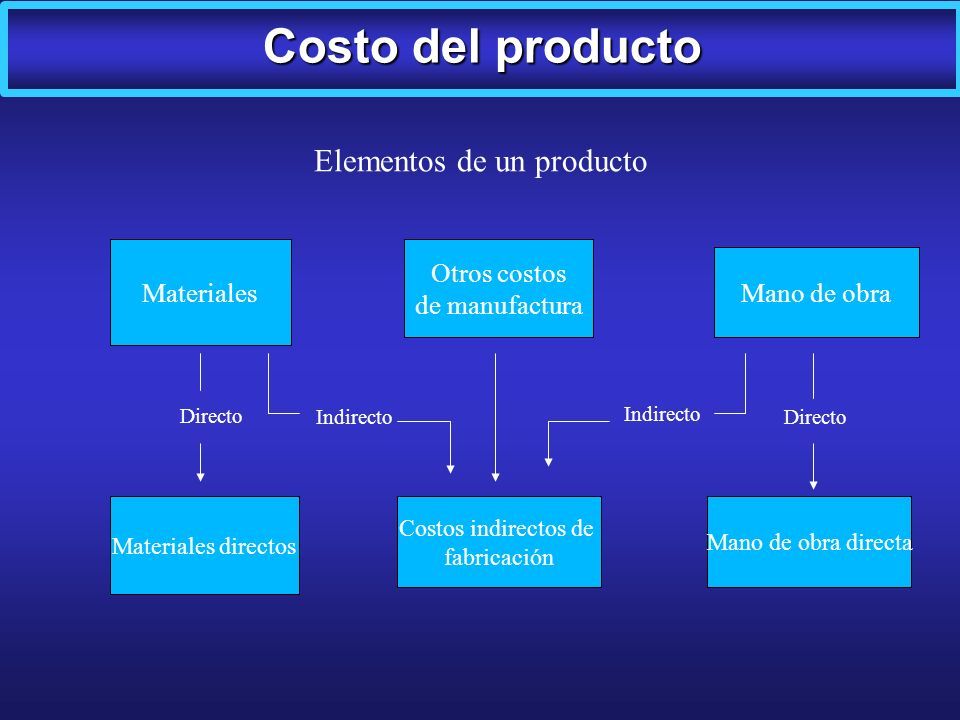

Costo del producto Materiales directos Costos indirectos de fabricación Mano de obra directa Materiales Otros costos de manufactura Mano de obra Elementos de un producto Directo Indirecto Directo
14

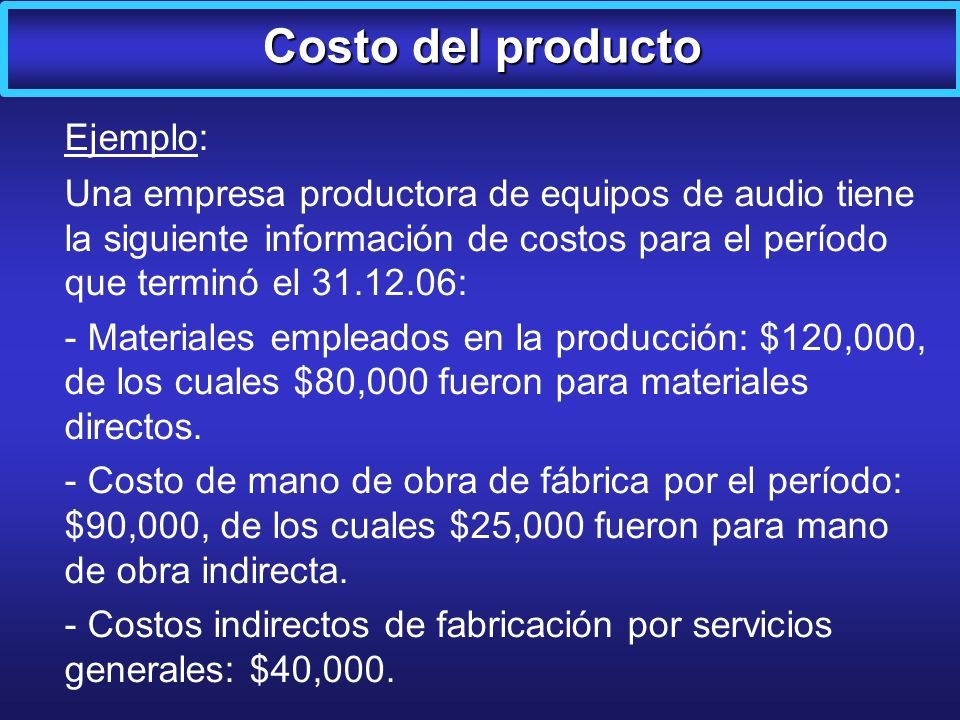

Ejemplo: Una empresa productora de equipos de audio tiene la siguiente información de costos para el período que terminó el 31.12.06: - Materiales empleados en la producción: $120,000, de los cuales $80,000 fueron para materiales directos. - Costo de mano de obra de fábrica por el período: $90,000, de los cuales $25,000 fueron para mano de obra indirecta. - Costos indirectos de fabricación por servicios generales: $40,000. Costo del producto
15

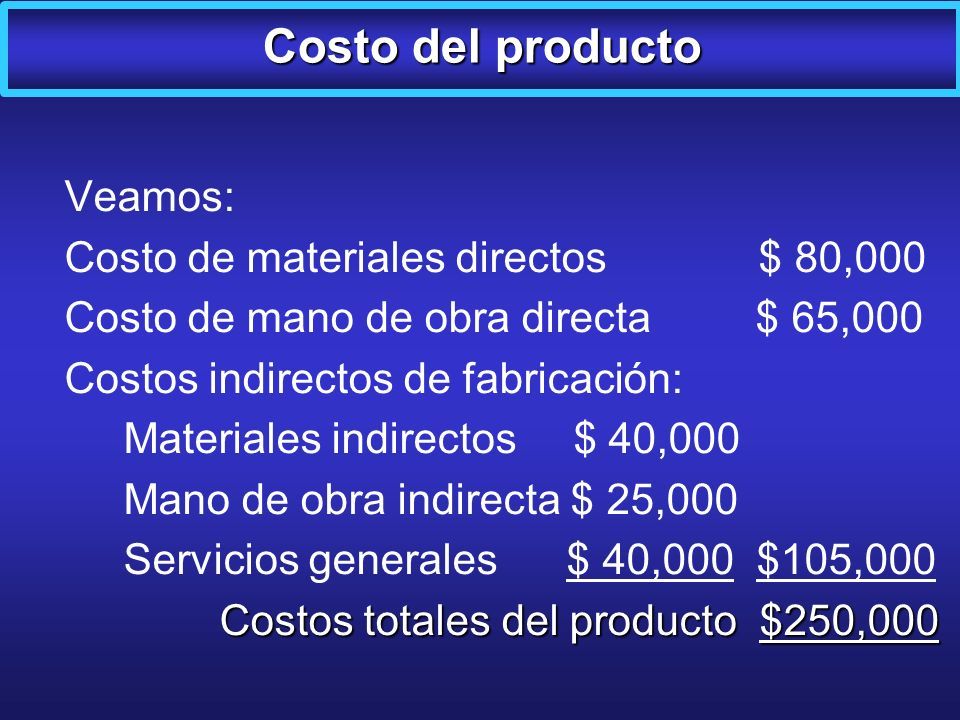

Veamos: Costo de materiales directos $ 80,000 Costo de mano de obra directa $ 65,000 Costos indirectos de fabricación: Materiales indirectos $ 40,000 Mano de obra indirecta $ 25,000 Servicios generales $ 40,000 $105,000 Costos totales del producto $250,000 Costo del producto
16
DIPLOMADO EN FUNDAMENTOS LOG Í STICOS Universidad ESAN MBA Ing. Miguel Garc í a COSTOS Y PRESUPUESTOS

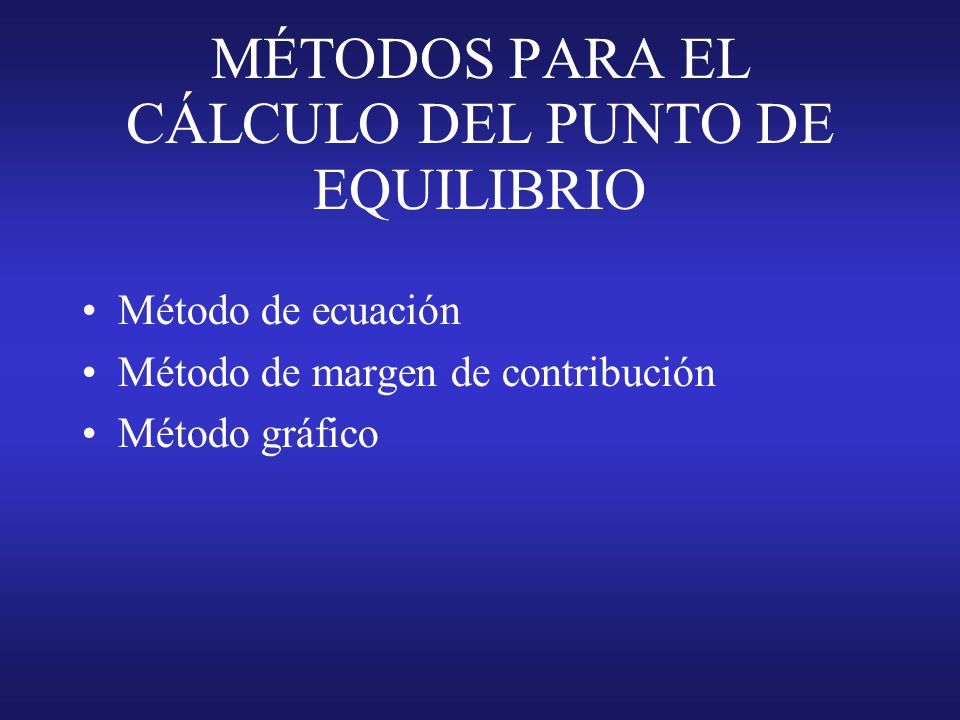

17
Sesión 2 ANÁLISIS COSTO-VOLUMEN- UTILIDAD
18

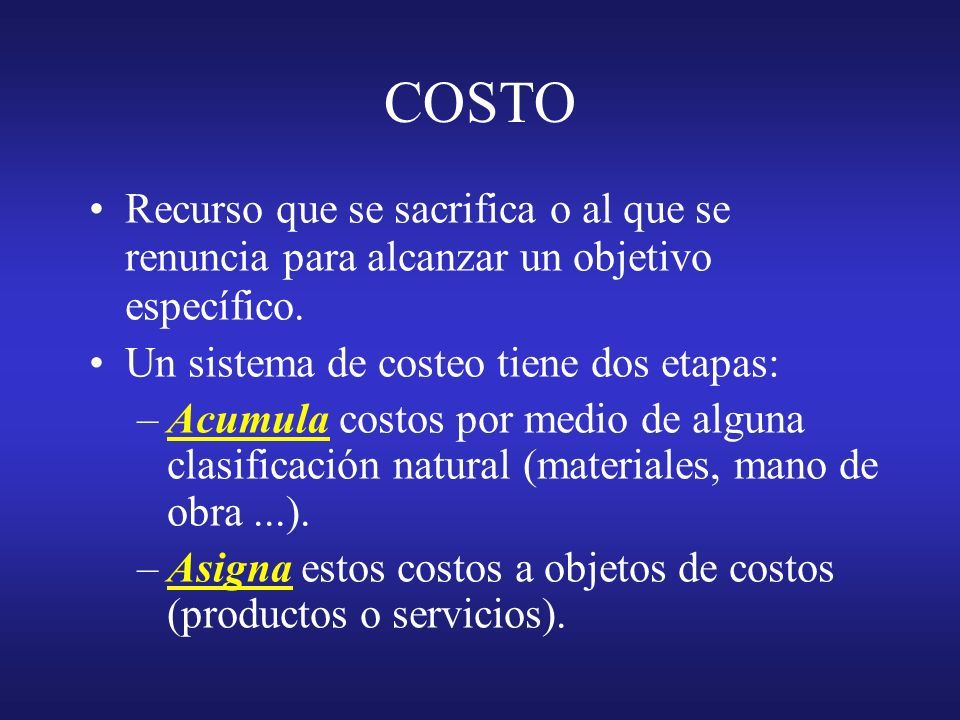

COSTO Recurso que se sacrifica o al que se renuncia para alcanzar un objetivo específico. Un sistema de costeo tiene dos etapas: –Acumula costos por medio de alguna clasificación natural (materiales, mano de obra...). –Asigna estos costos a objetos de costos (productos o servicios).
19

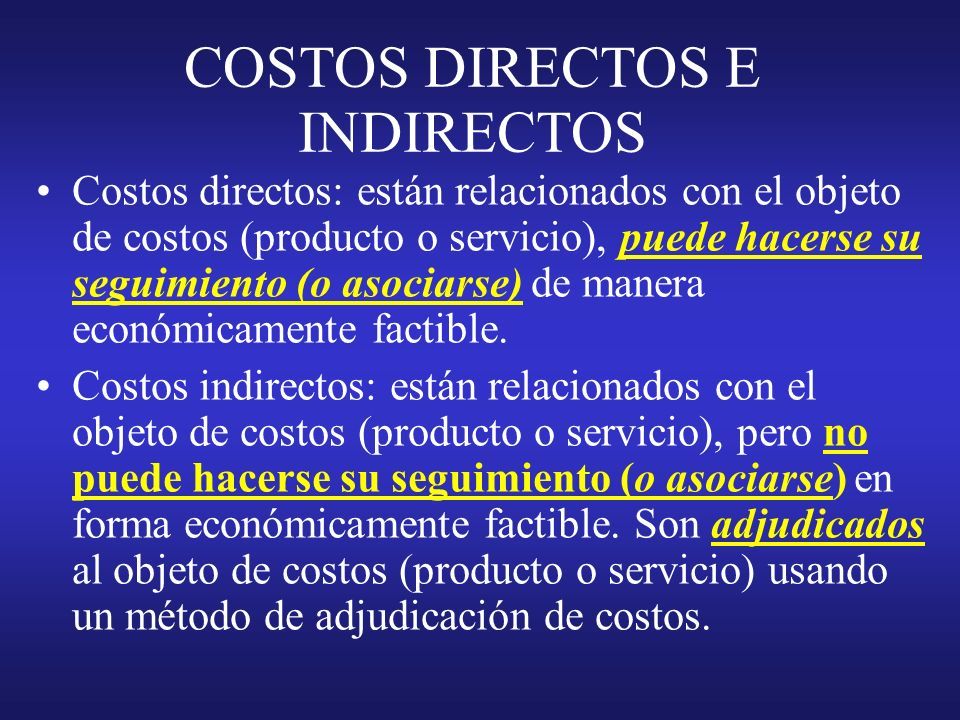

COSTOS DIRECTOS E INDIRECTOS Costos directos: están relacionados con el objeto de costos (producto o servicio), puede hacerse su seguimiento (o asociarse) de manera económicamente factible. Costos indirectos: están relacionados con el objeto de costos (producto o servicio), pero no puede hacerse su seguimiento (o asociarse) en forma económicamente factible. Son adjudicados al objeto de costos (producto o servicio) usando un método de adjudicación de costos.
20

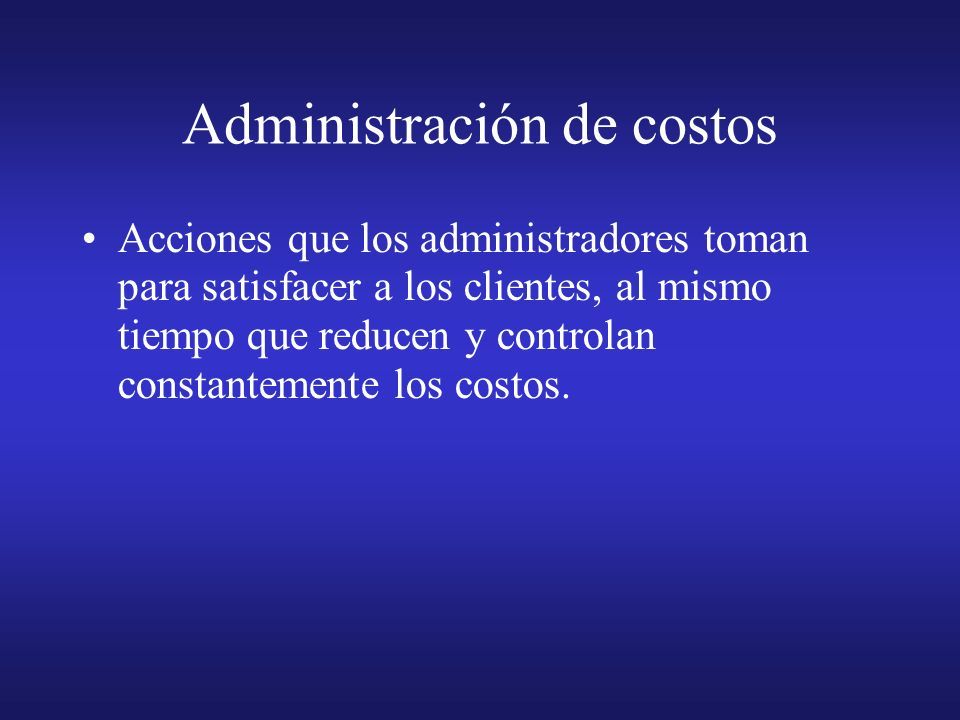

Administración de costos Acciones que los administradores toman para satisfacer a los clientes, al mismo tiempo que reducen y controlan constantemente los costos.
21

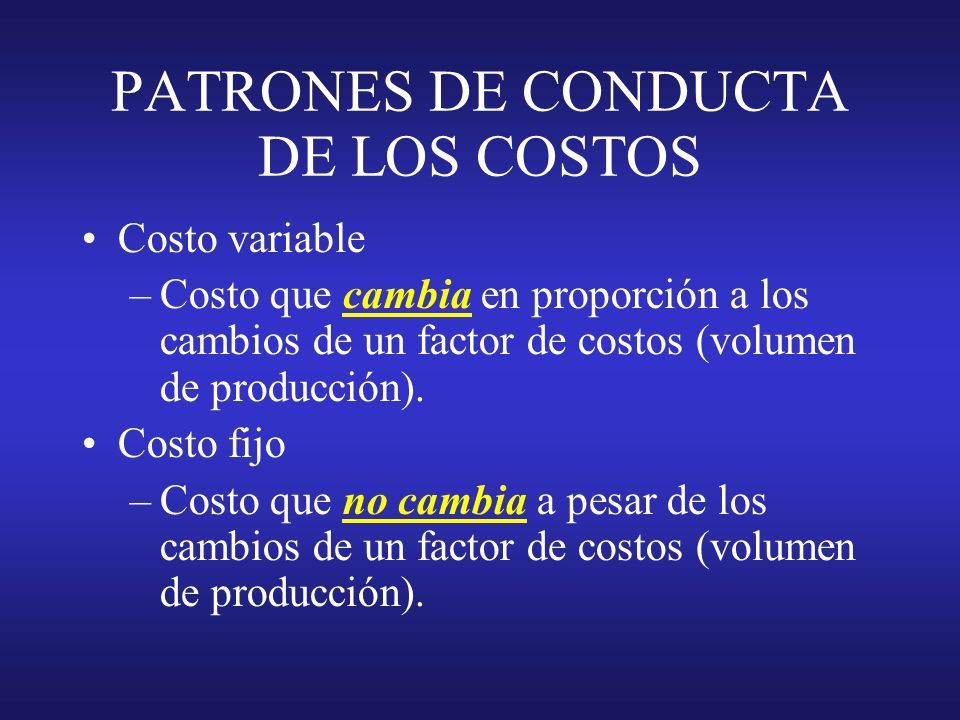

PATRONES DE CONDUCTA DE LOS COSTOS Costo variable –Costo que cambia en proporción a los cambios de un factor de costos (volumen de producción). Costo fijo –Costo que no cambia a pesar de los cambios de un factor de costos (volumen de producción).
22

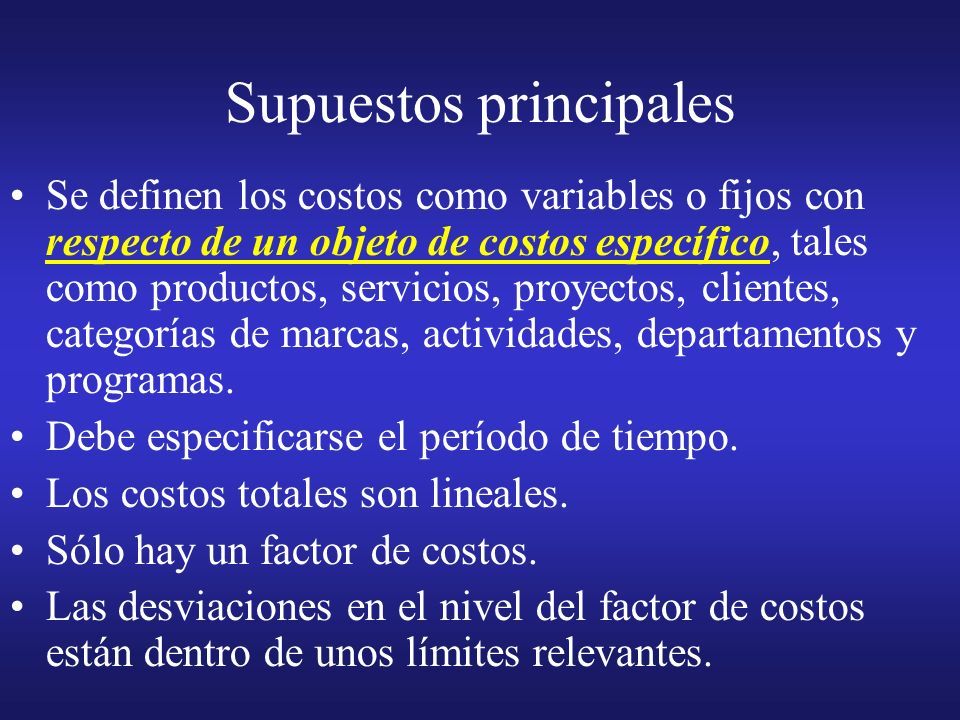

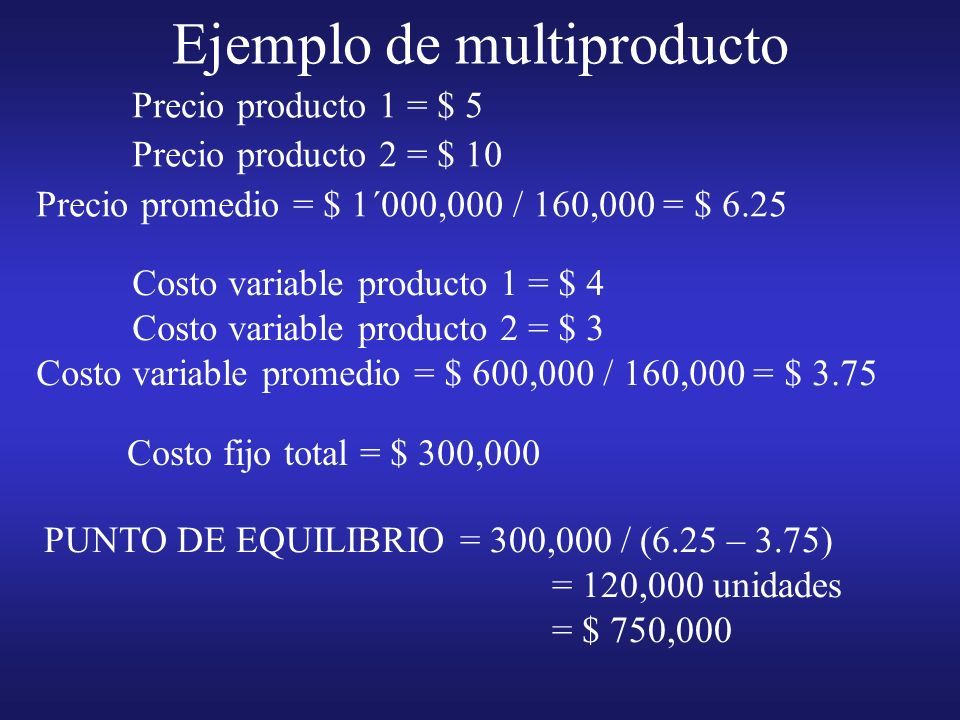

Supuestos principales Se definen los costos como variables o fijos con respecto de un objeto de costos específico, tales como productos, servicios, proyectos, clientes, categorías de marcas, actividades, departamentos y programas. Debe especificarse el período de tiempo. Los costos totales son lineales. Sólo hay un factor de costos. Las desviaciones en el nivel del factor de costos están dentro de unos límites relevantes.
23
Límite relevante Es el límite del factor de costos hasta donde es válida una relación específica entre el costo y el factor. Un costo fijo es fijo sólo en relación con un alcance relevante determinado del factor de costos y un período determinado.
24
RELACIONES DE TIPOS DE COSTOS Directos y variables Directos y fijos Indirectos y variables Indirectos y fijos
25

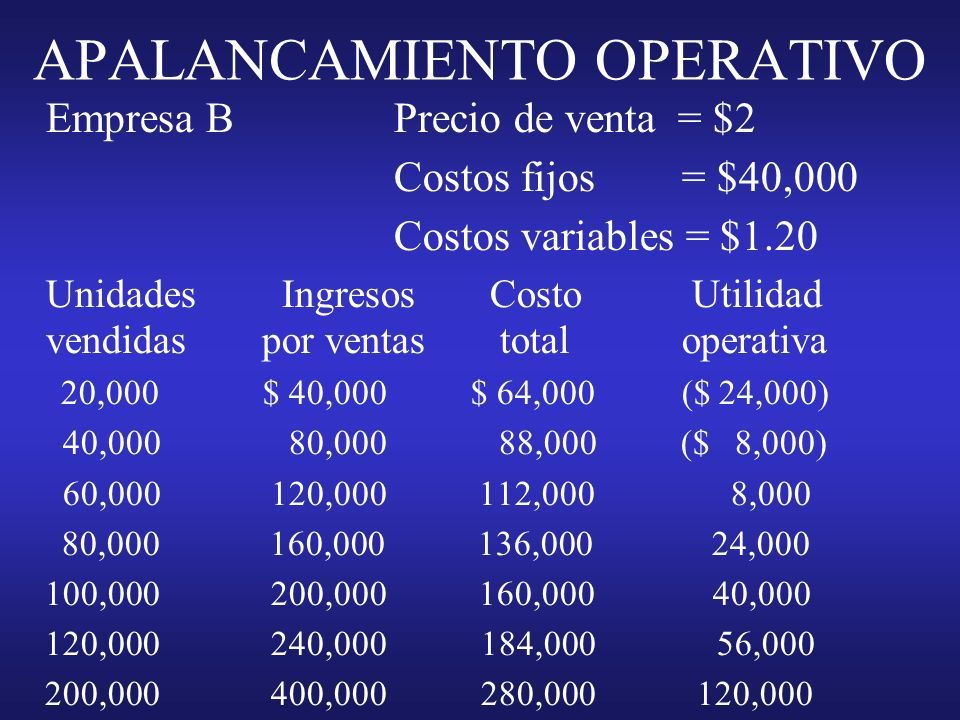

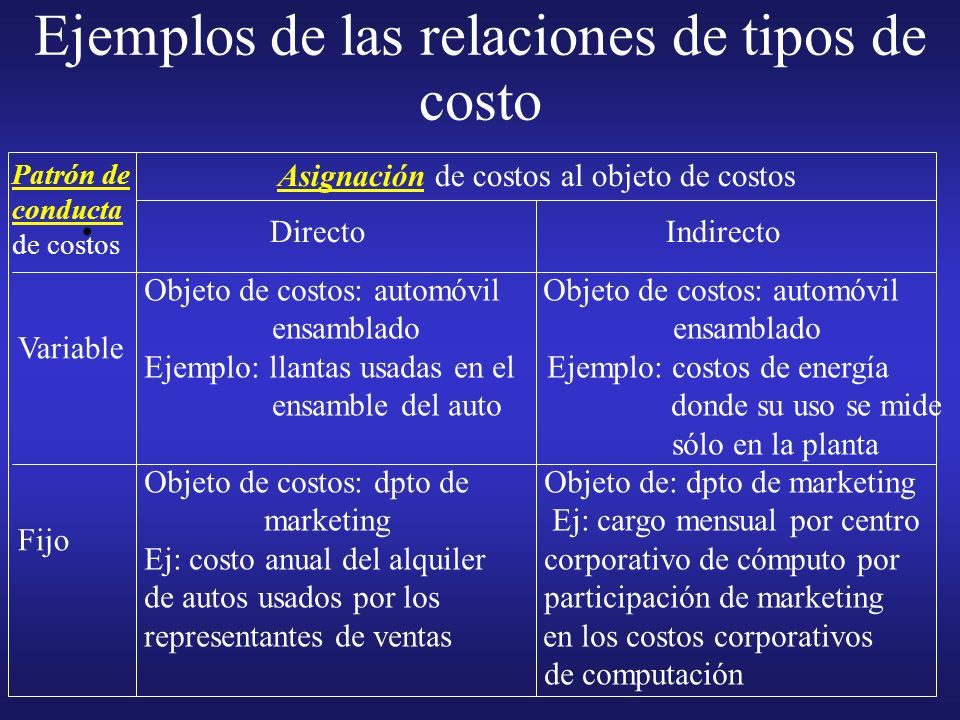

Ejemplos de las relaciones de tipos de costo Directo Indirecto Patrón de conducta de costos Asignación de costos al objeto de costos Objeto de costos: automóvil ensamblado ensamblado Ejemplo: llantas usadas en el Ejemplo: costos de energía ensamble del auto donde su uso se mide sólo en la planta Objeto de costos: dpto de Objeto de: dpto de marketing marketing Ej: cargo mensual por centro Ej: costo anual del alquiler corporativo de cómputo por de autos usados por los participación de marketing representantes de ventas en los costos corporativos de computación Variable Fijo
26

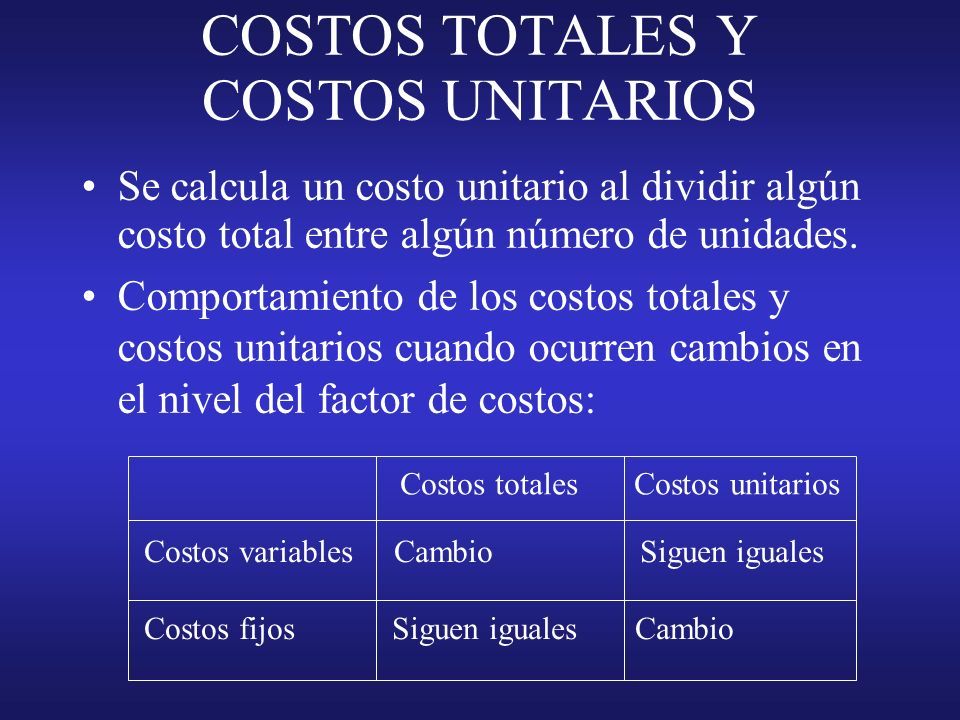

COSTOS TOTALES Y COSTOS UNITARIOS Se calcula un costo unitario al dividir algún costo total entre algún número de unidades. Comportamiento de los costos totales y costos unitarios cuando ocurren cambios en el nivel del factor de costos: Costos variables Cambio Siguen iguales Costos fijos Siguen iguales Cambio Costos totales Costos unitarios
27

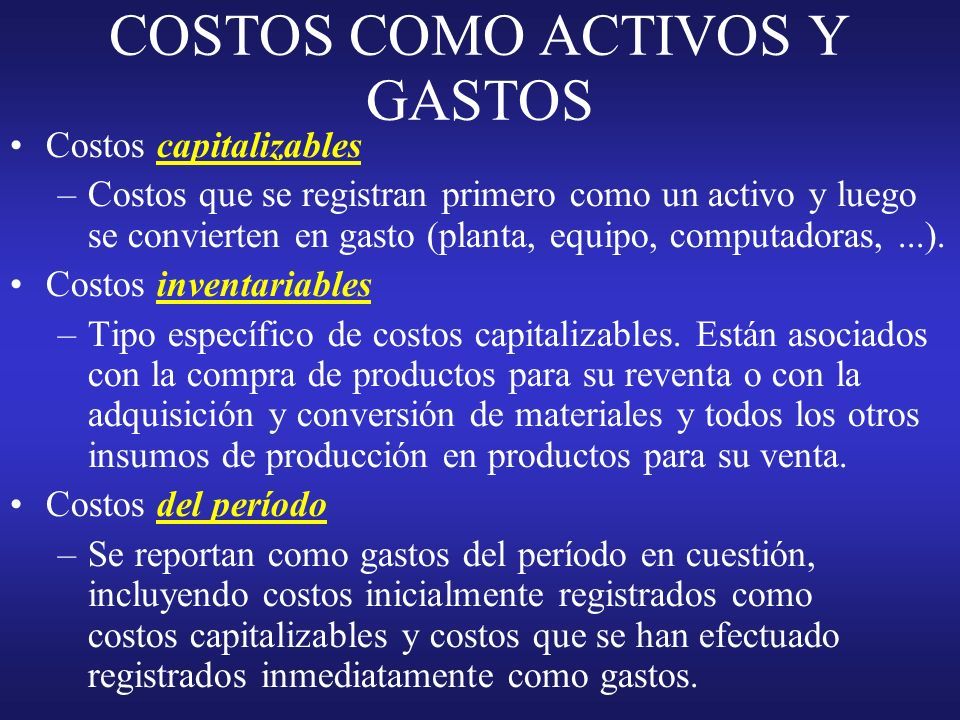

COSTOS COMO ACTIVOS Y GASTOS Costos capitalizables –Costos que se registran primero como un activo y luego se convierten en gasto (planta, equipo, computadoras,...). Costos inventariables –Tipo específico de costos capitalizables. Están asociados con la compra de productos para su reventa o con la adquisición y conversión de materiales y todos los otros insumos de producción en productos para su venta. Costos del período –Se reportan como gastos del período en cuestión, incluyendo costos inicialmente registrados como costos capitalizables y costos que se han efectuado registrados inmediatamente como gastos.
28

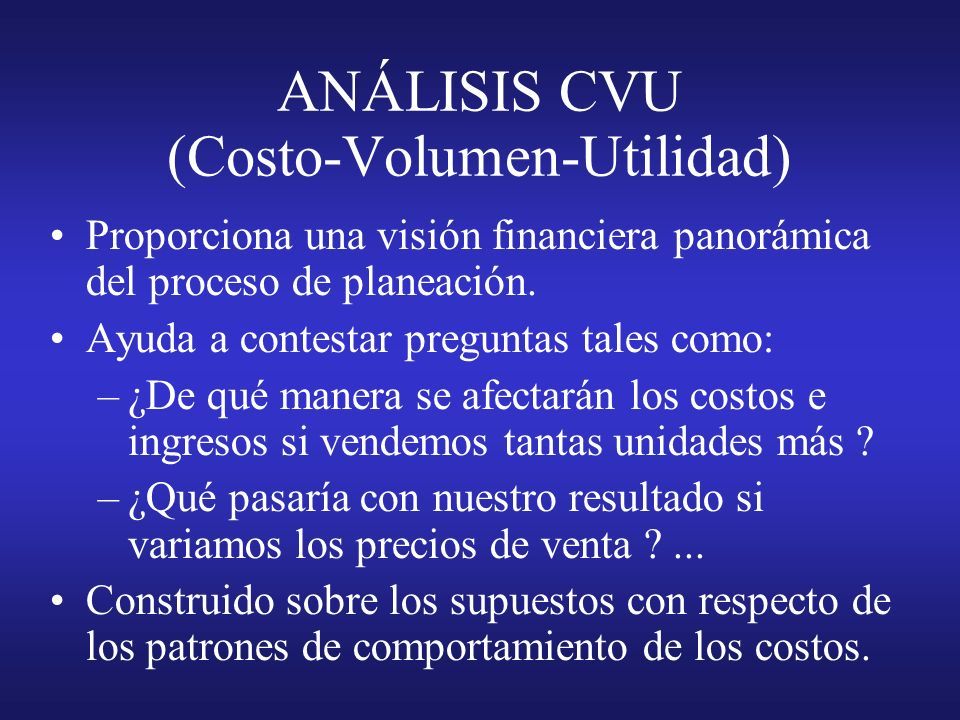

ANÁLISIS CVU (Costo-Volumen-Utilidad) Proporciona una visión financiera panorámica del proceso de planeación. Ayuda a contestar preguntas tales como: –¿De qué manera se afectarán los costos e ingresos si vendemos tantas unidades más ? –¿Qué pasaría con nuestro resultado si variamos los precios de venta ?... Construido sobre los supuestos con respecto de los patrones de comportamiento de los costos.
29

Caso especial – Análisis CVU El CVU analiza el comportamiento de los costos totales, ingresos totales e ingreso de operación, como cambios que ocurren a nivel de producto, precios de venta, costos variables, o costos fijos. En este análisis se usa un solo factor de ingresos y un solo factor de costos. En el CVU, la V (volumen) se refiere a un factor relacionado con la producción, como unidades fabricadas o unidades vendidas.
30

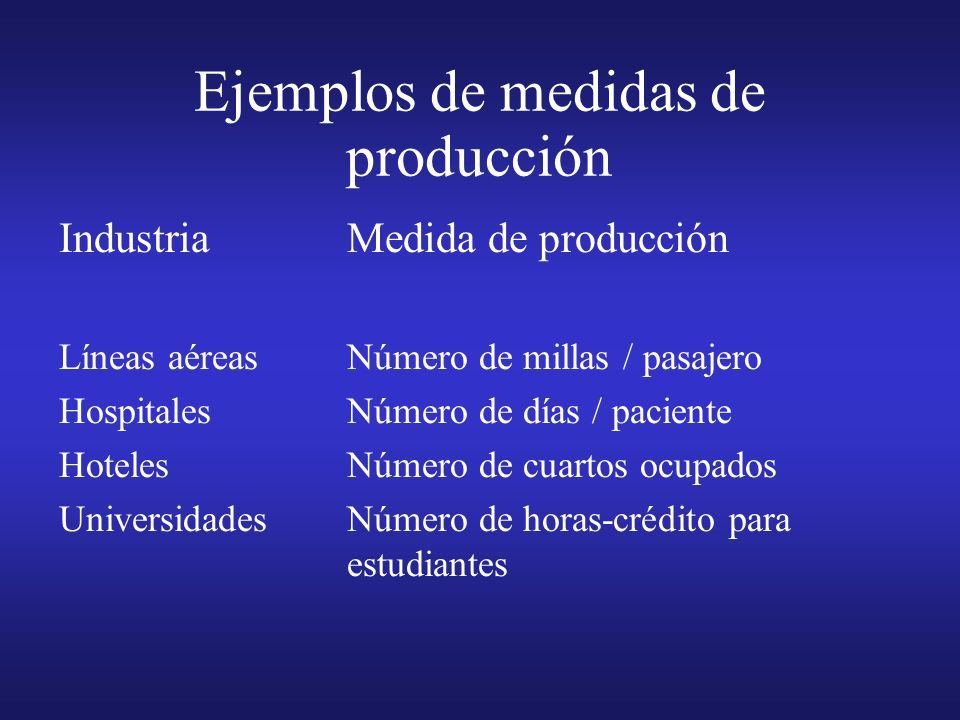

Ejemplos de medidas de producción IndustriaMedida de producción Líneas aéreasNúmero de millas / pasajero HospitalesNúmero de días / paciente HotelesNúmero de cuartos ocupados UniversidadesNúmero de horas-crédito para estudiantes

31

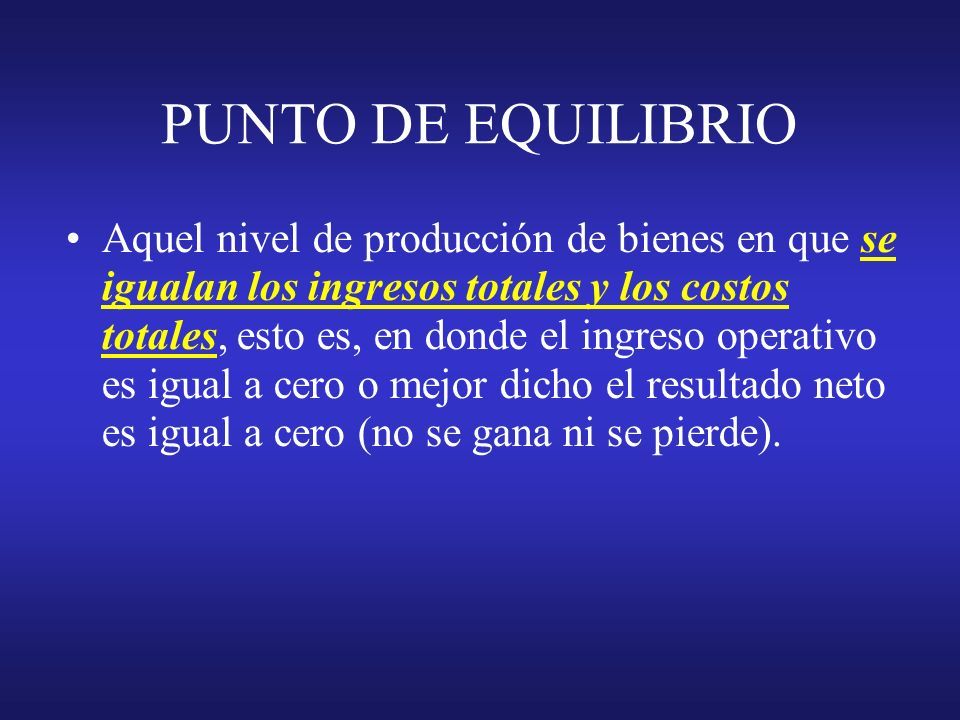

PUNTO DE EQUILIBRIO Aquel nivel de producción de bienes en que se igualan los ingresos totales y los costos totales, esto es, en donde el ingreso operativo es igual a cero o mejor dicho el resultado neto es igual a cero (no se gana ni se pierde).
32

MÉTODOS PARA EL CÁLCULO DEL PUNTO DE EQUILIBRIO Método de ecuación Método de margen de contribución Método gráfico
33

Ejemplo Mary Frost planea vender Do-All, un software en una convención sobre computadoras de dos días de duración en Chicago. Mary puede comprar este software de un mayorista a $ 120 por paquete, con derecho a devolver todas las unidades que no pueda vender. Las unidades (paquetes) se venderán a $ 200 c/u. Frost ya ha pagado $ 2,000 a Computer Conventions Inc. por la renta de un espacio de exhibición. ¿Qué cantidad de unidades debe vender para alcanzar el punto de equilibrio? Costo variable unitario Precio venta unitario Costo Fijo
34

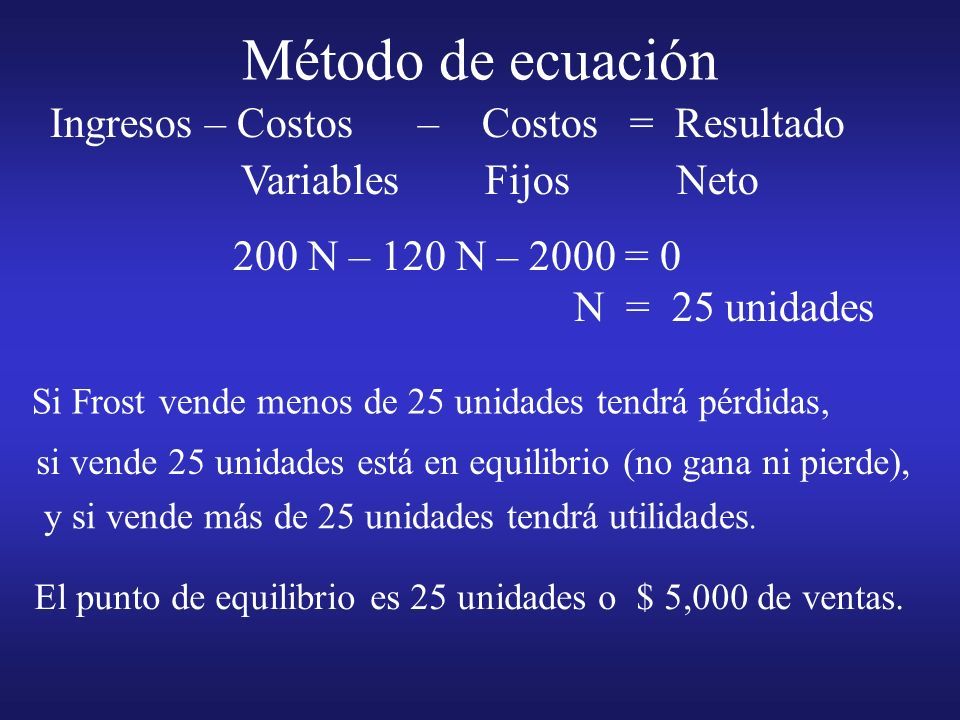

Método de ecuación Ingresos – Costos – Costos = Resultado Variables Fijos Neto 200 N – 120 N – 2000 = 0 N = 25 unidades Si Frost vende menos de 25 unidades tendrá pérdidas, si vende 25 unidades está en equilibrio (no gana ni pierde), y si vende más de 25 unidades tendrá utilidades. El punto de equilibrio es 25 unidades o $ 5,000 de ventas.
35
Método del margen de contribución El margen de contribución es igual a los ingresos por ventas menos todos los costos que varían respecto de un factor de costos relacionado con la producción Punto de = Costos fijos / Margen de contribución equilibrio donde, … Margen de contribución = Precio Unit. - Costo variable Entonces…, P.E. = 2000 / (200 – 120) = 25 unidades
36
Método gráfico unidades vendidas 10 20 30 40 50 $ 10,000 $ 8,000 $ 6,000 $ 4,000 $ 2,000 Costo fijo total Ingreso total Costo total Costo variable total PUNTO DE EQUILIBRIO (25 unidades, Vtas. Por $5,000) Zona de utilidad Zona de pérdida

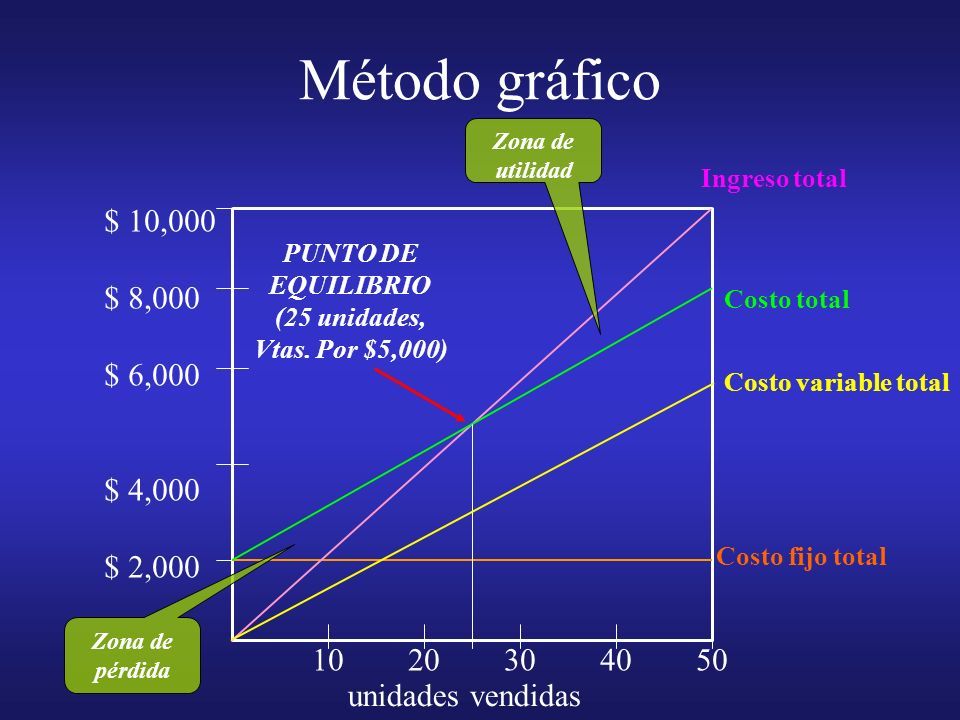

37

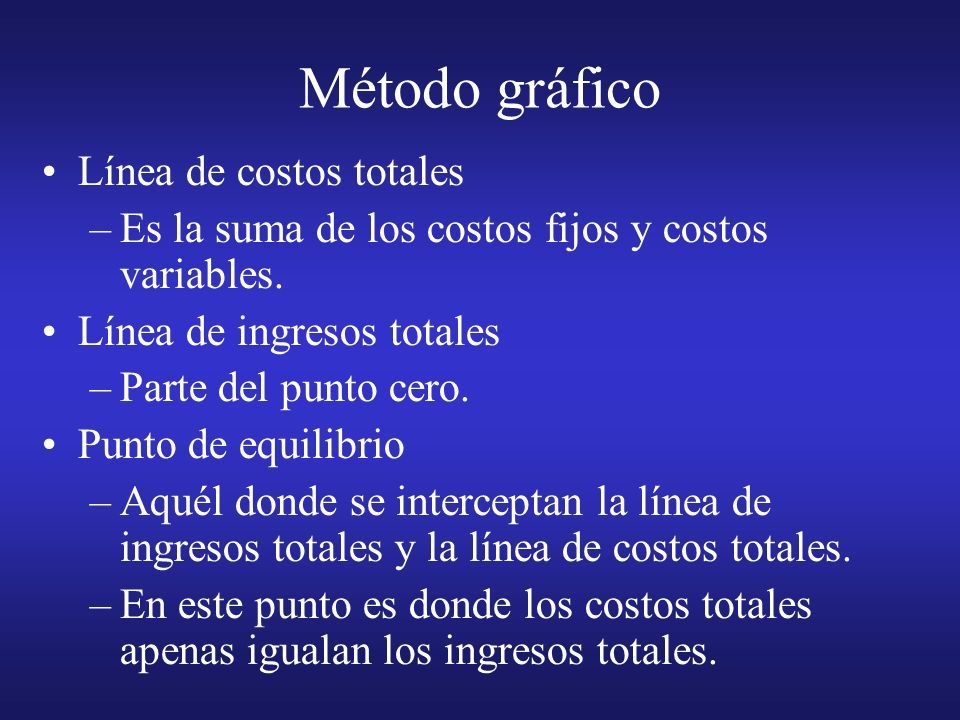

Método gráfico Línea de costos totales –Es la suma de los costos fijos y costos variables. Línea de ingresos totales –Parte del punto cero. Punto de equilibrio –Aquél donde se interceptan la línea de ingresos totales y la línea de costos totales. –En este punto es donde los costos totales apenas igualan los ingresos totales.

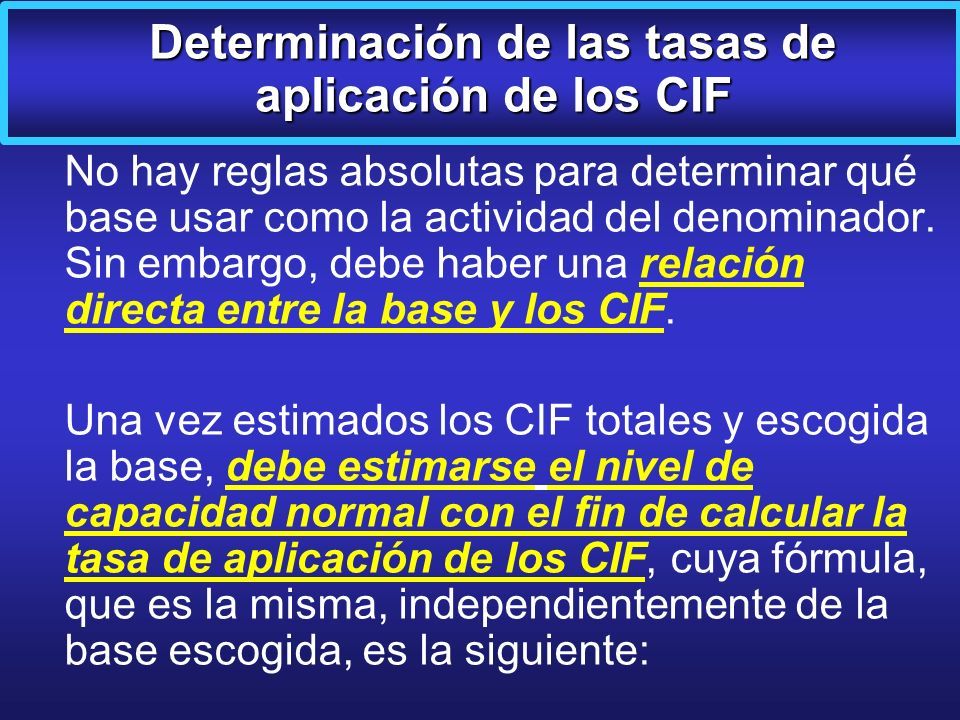

38

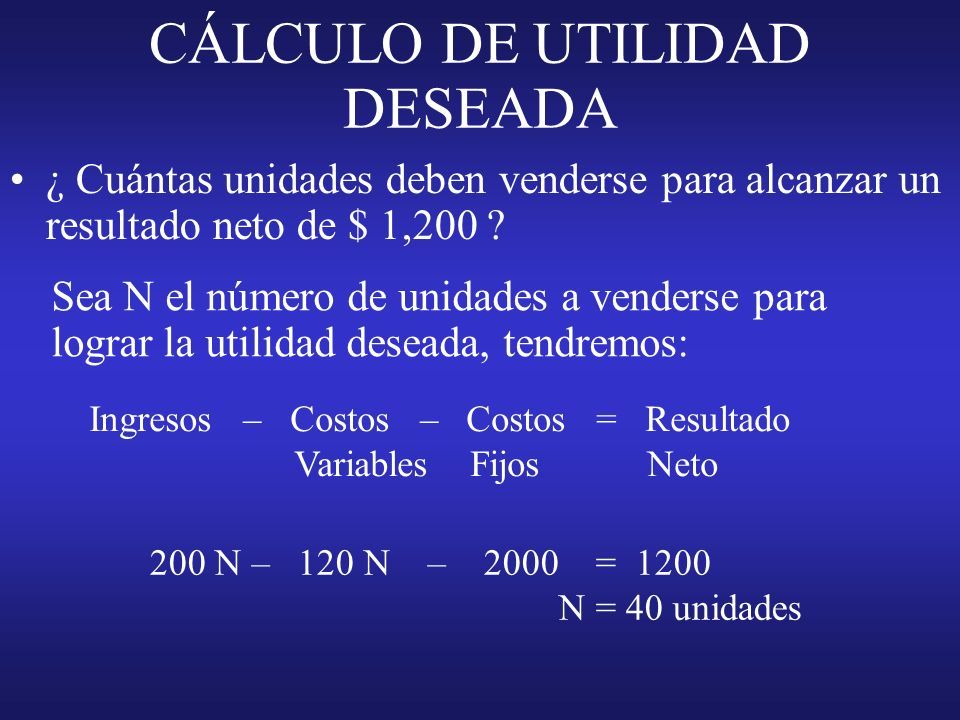

CÁLCULO DE UTILIDAD DESEADA ¿ Cuántas unidades deben venderse para alcanzar un resultado neto de $ 1,200 ? Sea N el número de unidades a venderse para lograr la utilidad deseada, tendremos: Ingresos – Costos – Costos = Resultado Variables Fijos Neto 200 N – 120 N – 2000 = 1200 N = 40 unidades
39

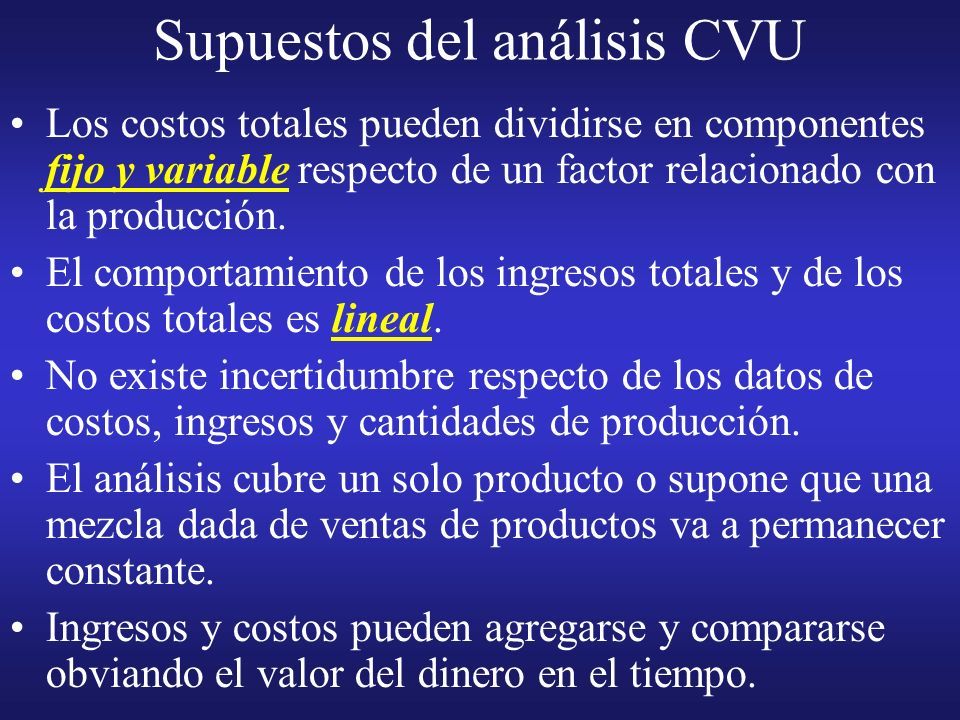

Supuestos del análisis CVU Los costos totales pueden dividirse en componentes fijo y variable respecto de un factor relacionado con la producción. El comportamiento de los ingresos totales y de los costos totales es lineal. No existe incertidumbre respecto de los datos de costos, ingresos y cantidades de producción. El análisis cubre un solo producto o supone que una mezcla dada de ventas de productos va a permanecer constante. Ingresos y costos pueden agregarse y compararse obviando el valor del dinero en el tiempo.

40
CASO DE MULTIPRODUCTO Normalmente una empresa vende más de un tipo de producto. Multiproducto o mezcla de ventas es la combinación relativa de los volúmenes de productos o servicios que constituyen las ventas totales. Si cambia la mezcla, de todas maneras pueden alcanzarse los objetivos generales de venta. Sin embargo, los efectos en el resultado neto dependerán de la manera en que haya cambiado la proporción original de productos de bajo margen o de alto margen de contribución.

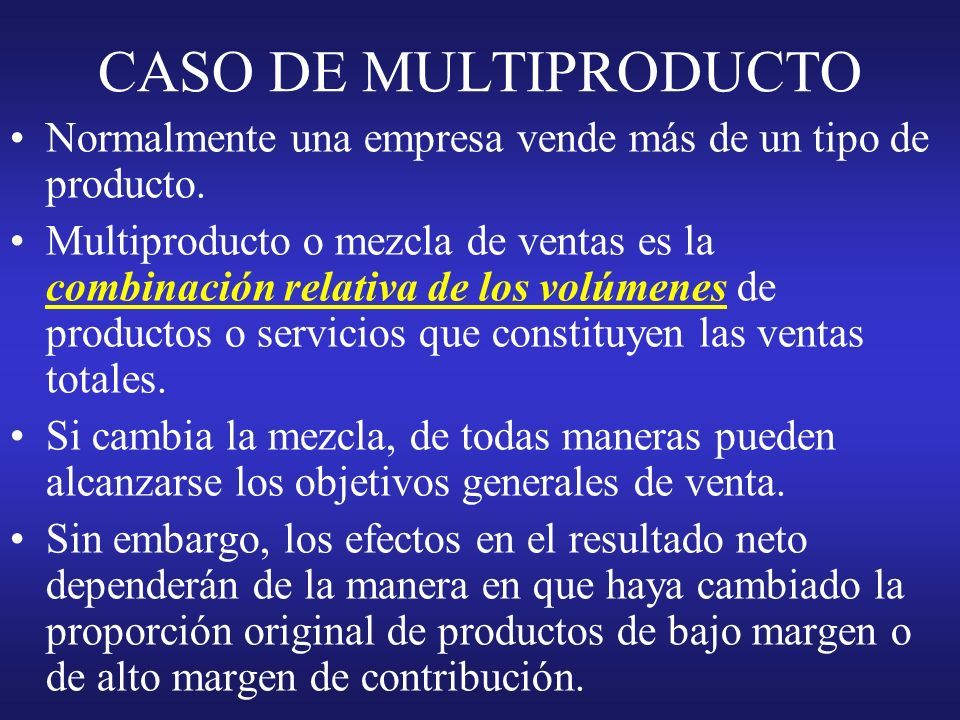

41

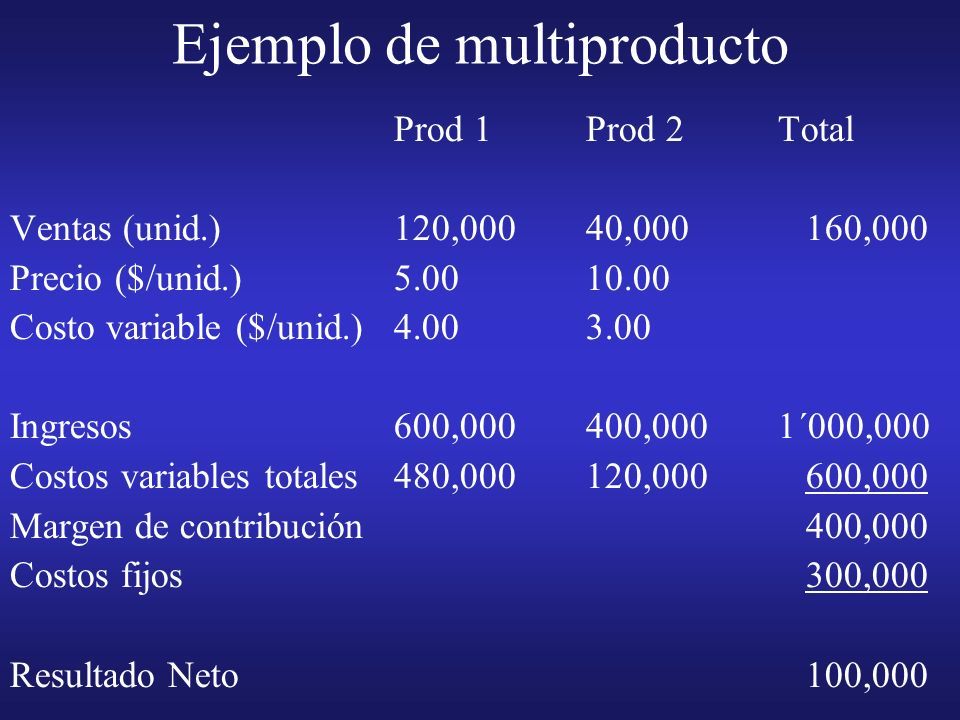

Ejemplo de multiproducto Prod 1Prod 2Total Ventas (unid.)120,00040,000 160,000 Precio ($/unid.)5.0010.00 Costo variable ($/unid.)4.003.00 Ingresos600,000400,0001´000,000 Costos variables totales480,000120,000 600,000 Margen de contribución 400,000 Costos fijos 300,000 Resultado Neto 100,000
42
Ejemplo de multiproducto Sea x el número de unidades del producto 2 en el punto de equilibrio Entonces, 3x es el número de unidades del producto 1 en el punto de equilibrio Ingresos – Costos variables – Costos fijos = Resultado Neto (5 * 3x + 10 * x) – (4 * 3x + 3 * x) – 300,000 = 0 15x + 10x – 12x – 3x – 300,000 = 0, entonces …. x = 30,000 Punto de equilibrio: 90,000 unidades de producto 1 30,000 unidades de producto 2
43

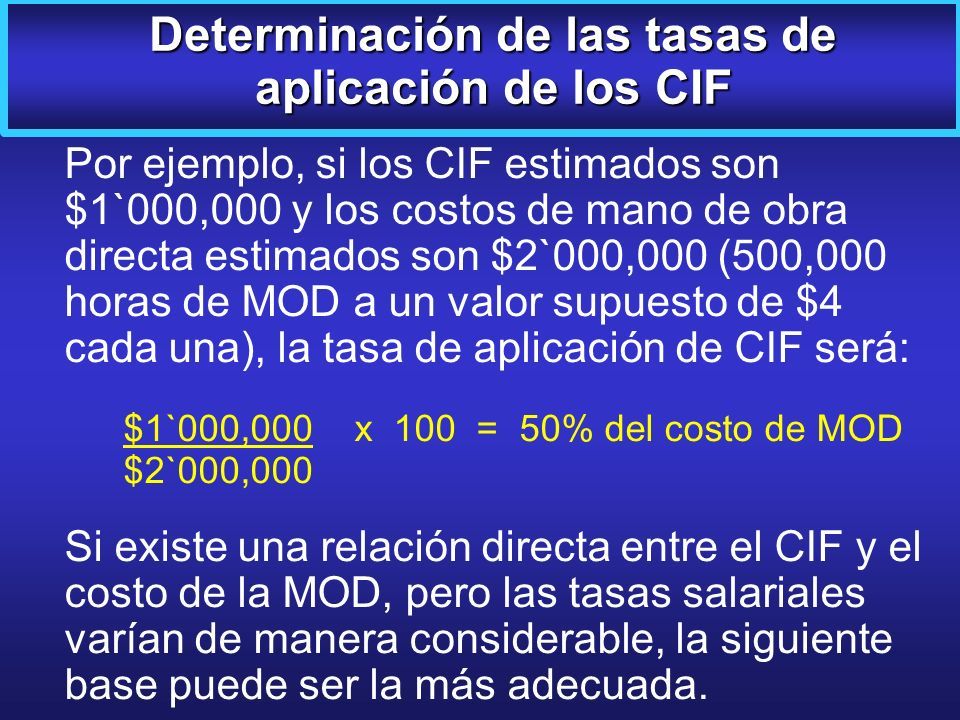

Ejemplo de multiproducto Precio producto 1 = $ 5 Precio producto 2 = $ 10 Precio promedio = $ 1´000,000 / 160,000 = $ 6.25 Costo variable producto 1 = $ 4 Costo variable producto 2 = $ 3 Costo variable promedio = $ 600,000 / 160,000 = $ 3.75 Costo fijo total = $ 300,000 PUNTO DE EQUILIBRIO = 300,000 / (6.25 – 3.75) = 120,000 unidades = $ 750,000
44
Ejemplo de multiproducto Ventas producto 1 = 120,000 unidades (75%) Ventas producto 2 = 40,000 unidades (25%) Precio p1 = $ 5 Precio p2 = $ 10 Precio promedio = (5 * 0.75) + (10 * 0.25) = $ 6.25 Costo variable p1 = $ 4 Costo variable p2 = $ 3 Costo variable promedio = (4 * 0.75) + (3 * 0.25) = $ 3.75 Costo fijo total = $ 300,000 PUNTO DE EQUILIBRIO = 300,000 / (6.25 – 3.75) = 120,000 unidades Producto 1:75% * 120,000 = 90,000 unidades Producto 2:25% * 120,000 = 30,000 unidades
45

COMENTARIO FINAL DEL PUNTO DE EQUILIBRIO Deben considerarse las limitaciones de recursos, como la capacidad instalada de producción. Siempre recordar que algún supuesto original puede no mantenerse. No es exacto, pero da una buena idea del volumen necesario para no ganar ni perder.
46

APALANCAMIENTO OPERATIVO Supongamos que existen tres empresas del mismo sector y rubro (textil, confecciones), A, B y C, las cuales tienen distintos grados de apalancamiento operativo. La empresa A usa la mínima cantidad de apalancamiento operativo, por tanto tiene una cantidad relativamente pequeña de costos fijos, no tiene una gran cantidad de equipo automatizado, por lo tanto, su costo de depreciación, sus gastos de mantenimiento y los impuestos sobre la propiedad son bajos.

47
APALANCAMIENTO OPERATIVO Sin embargo, sus costos variables unitarios son más altos que los de las demás empresas, las cuales usan una mayor cantidad de apalancamiento. Empresa A B C Costos fjos$20,000 $40,000 $60,000 Costos variables $1.50$1.20 $1.00
48

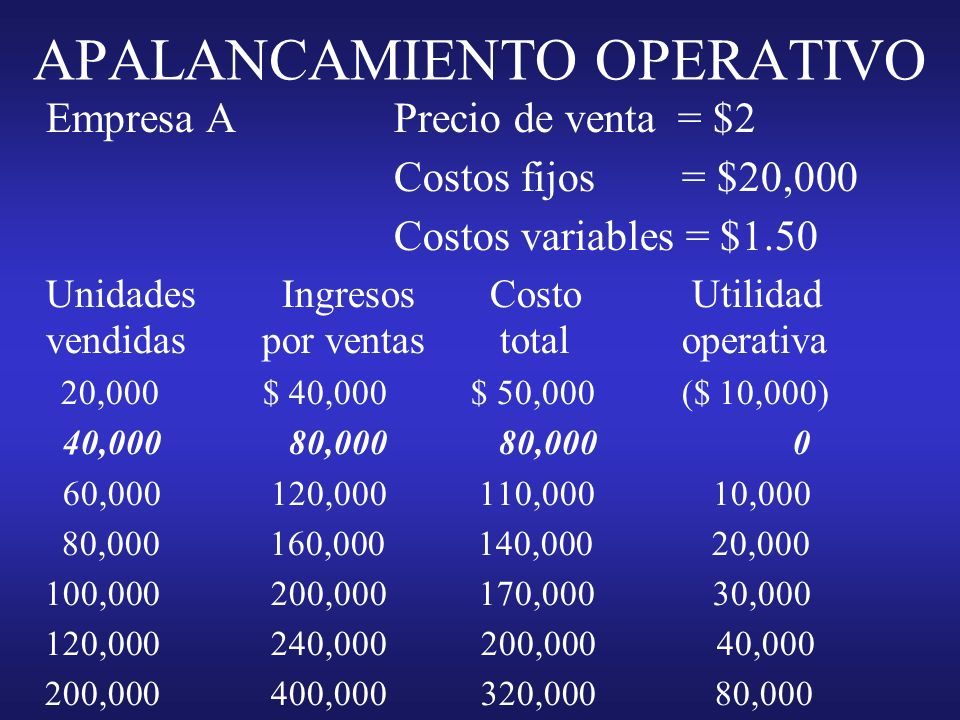

APALANCAMIENTO OPERATIVO Empresa APrecio de venta = $2 Costos fijos = $20,000 Costos variables = $1.50 Unidades Ingresos Costo Utilidad vendidas por ventas total operativa 20,000 $ 40,000 $ 50,000 ($ 10,000) 40,000 80,000 80,000 0 60,000 120,000 110,000 10,000 80,000 160,000 140,000 20,000 100,000 200,000 170,000 30,000 120,000 240,000 200,000 40,000 200,000 400,000 320,000 80,000
49

APALANCAMIENTO OPERATIVO Empresa BPrecio de venta = $2 Costos fijos = $40,000 Costos variables = $1.20 Unidades Ingresos Costo Utilidad vendidas por ventas total operativa 20,000 $ 40,000 $ 64,000 ($ 24,000) 40,000 80,000 88,000 ($ 8,000) 60,000 120,000 112,000 8,000 80,000 160,000 136,000 24,000 100,000 200,000 160,000 40,000 120,000 240,000 184,000 56,000 200,000 400,000 280,000 120,000

50
APALANCAMIENTO OPERATIVO Empresa CPrecio de venta = $2 Costos fijos = $60,000 Costos variables = $1.00 Unidades Ingresos Costo Utilidad vendidas por ventas total operativa 20,000 $ 40,000 $ 80,000 ($ 40,000) 40,000 80,000 100,000 ($ 20,000) 60,000 120,000 120,000 0 80,000 160,000 140,000 20,000 100,000 200,000 160,000 40,000 120,000 240,000 180,000 60,000 200,000 400,000 260,000 140,000
51
APALANCAMIENTO OPERATIVO La empresa B tiene una cantidad normal de apalancamiento operativo, por tanto sus costos fijos son normales. Usa equipo automatizado (mediante el cual un operador puede producir un número alto o bajo de unidades al mismo costo de mano de obra) aproximadamente en la misma medida que una empresa promedio dentro de la industria. La empresa B alcanza su punto de equilibrio a un nivel de operaciones más alto (50,000 unidades) que la empresa A. A un nivel de producción de 40,000 unidades, B pierde $8,000 pero A alcanza su punto de equilibrio.

52

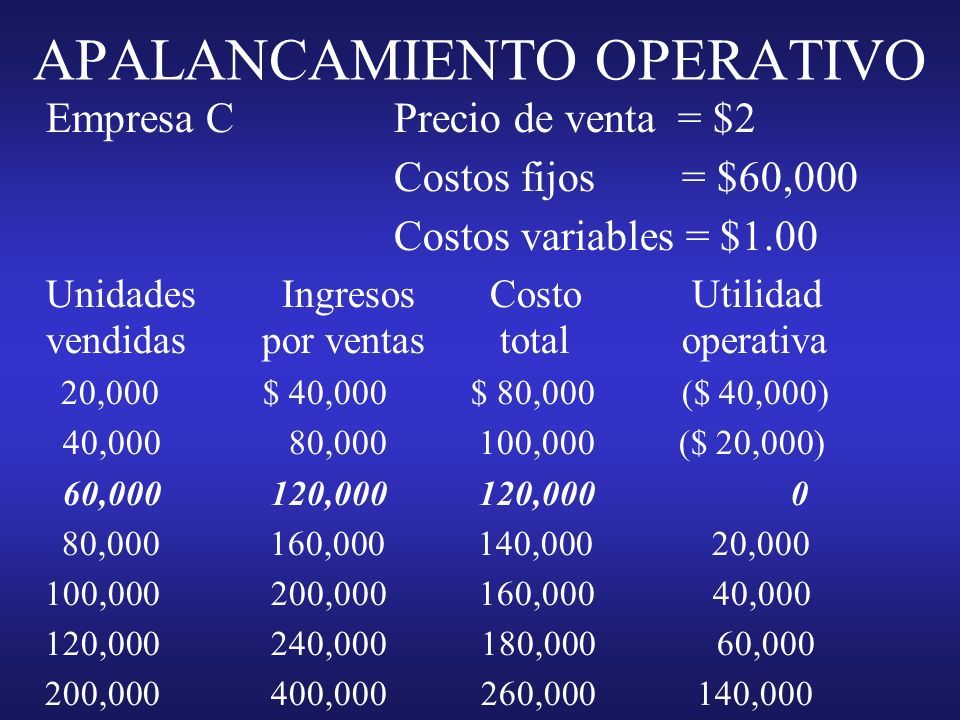

APALANCAMIENTO OPERATIVO La empresa C utiliza el apalancamiento operativo en mayor grado que las empresas A y B. Se encuentra altamente automatizada, y usa máquinas costosas y de alta velocidad que requieren de muy poca mano de obra por cada unidad producida. Con este tipo de operación, la empresa C tiene un nivel alto de costos fijos, pero sus costos variables aumentan de manera muy lenta.
53

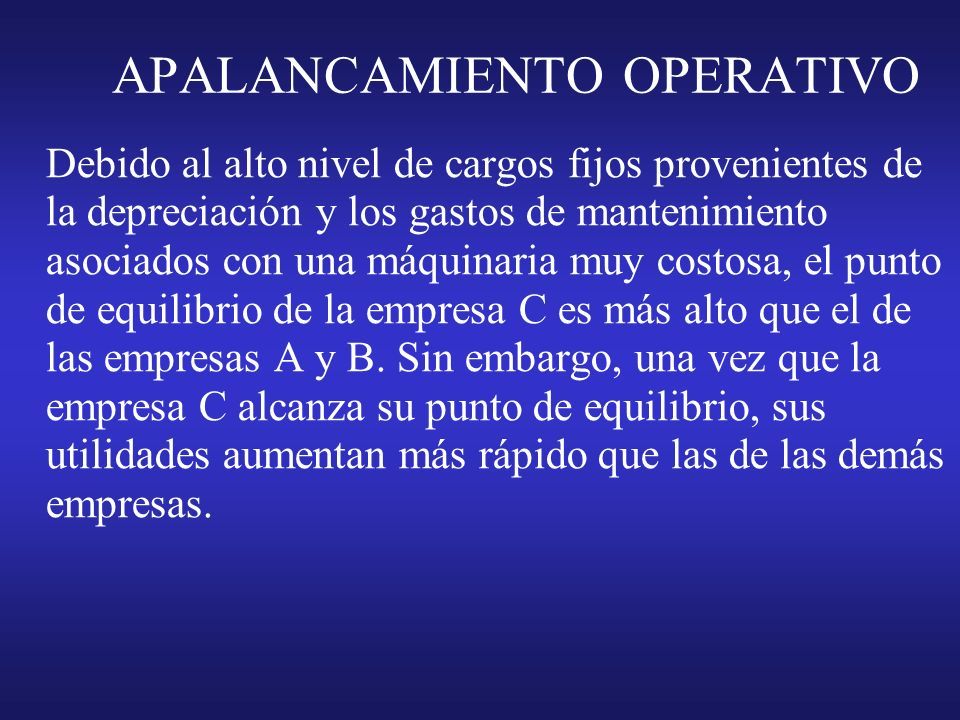

APALANCAMIENTO OPERATIVO Debido al alto nivel de cargos fijos provenientes de la depreciación y los gastos de mantenimiento asociados con una máquinaria muy costosa, el punto de equilibrio de la empresa C es más alto que el de las empresas A y B. Sin embargo, una vez que la empresa C alcanza su punto de equilibrio, sus utilidades aumentan más rápido que las de las demás empresas.

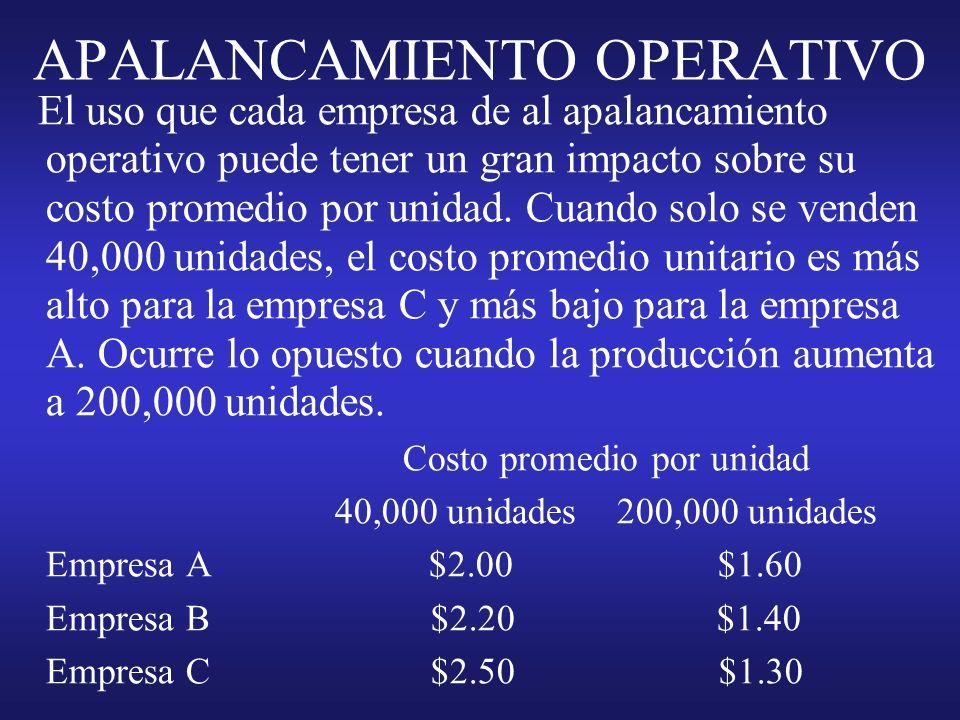

54

APALANCAMIENTO OPERATIVO El uso que cada empresa de al apalancamiento operativo puede tener un gran impacto sobre su costo promedio por unidad. Cuando solo se venden 40,000 unidades, el costo promedio unitario es más alto para la empresa C y más bajo para la empresa A. Ocurre lo opuesto cuando la producción aumenta a 200,000 unidades. Costo promedio por unidad 40,000 unidades 200,000 unidades Empresa A $2.00 $1.60 Empresa B $2.20 $1.40 Empresa C $2.50 $1.30
55

APALANCAMIENTO OPERATIVO Estos resultados tienen varias implicancias de importancia. A un alto volumen de operaciones, por ejemplo 200,000 unidades por período, la empresa C tiene ahorros sustanciales en costos sobre las otras dos empresas, particularmente sobre la empresa A. La empresa C podría reducir el precio de su producto a $1.50 por unidad y aún tendría un margen de utilidad; a ese mismo nivel de precios, la empresa A tendría pérdidas.

56

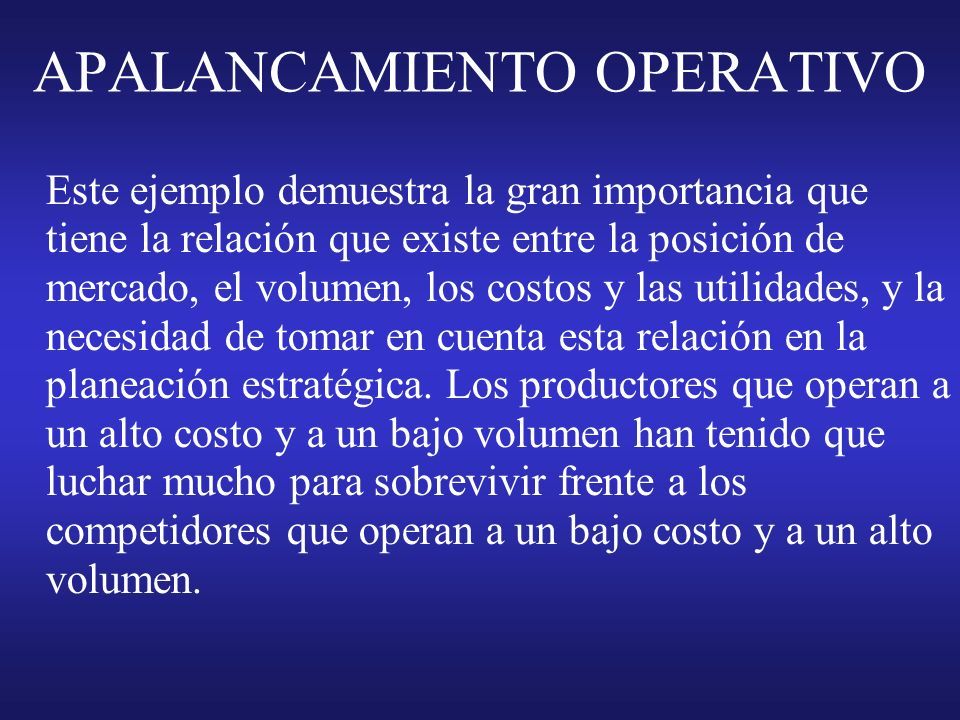

APALANCAMIENTO OPERATIVO Este ejemplo demuestra la gran importancia que tiene la relación que existe entre la posición de mercado, el volumen, los costos y las utilidades, y la necesidad de tomar en cuenta esta relación en la planeación estratégica. Los productores que operan a un alto costo y a un bajo volumen han tenido que luchar mucho para sobrevivir frente a los competidores que operan a un bajo costo y a un alto volumen.

57
DIPLOMADO EN FUNDAMENTOS LOG Í STICOS Universidad ESAN MBA Ing. Miguel Garc í a COSTOS Y PRESUPUESTOS

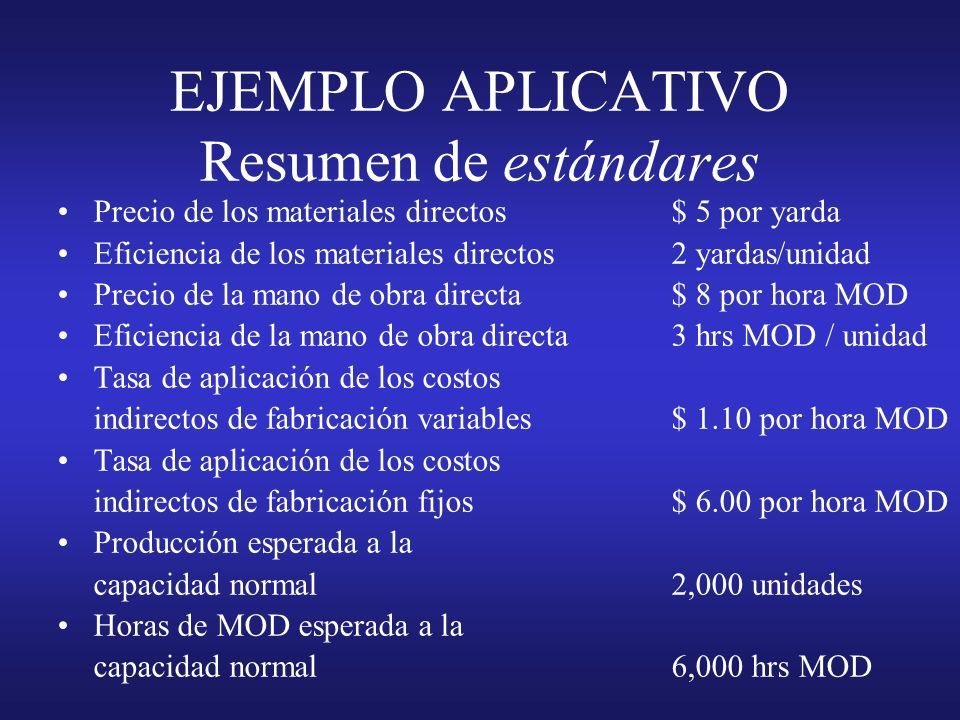

58
Sesión 3 ASIGNACIÓN DE COSTOS INDIRECTOS
59

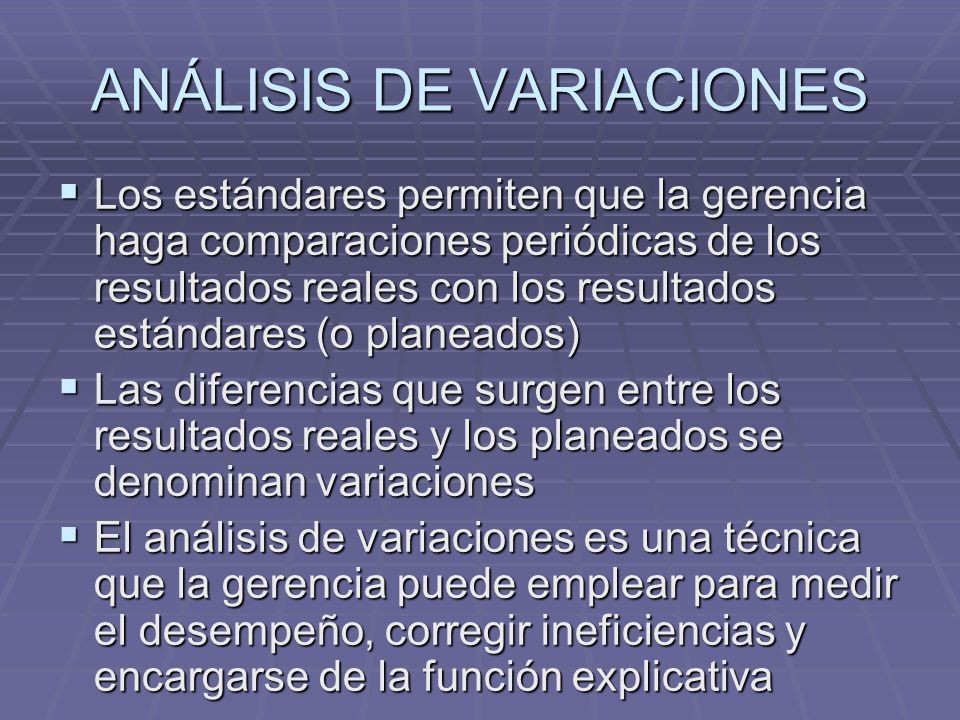

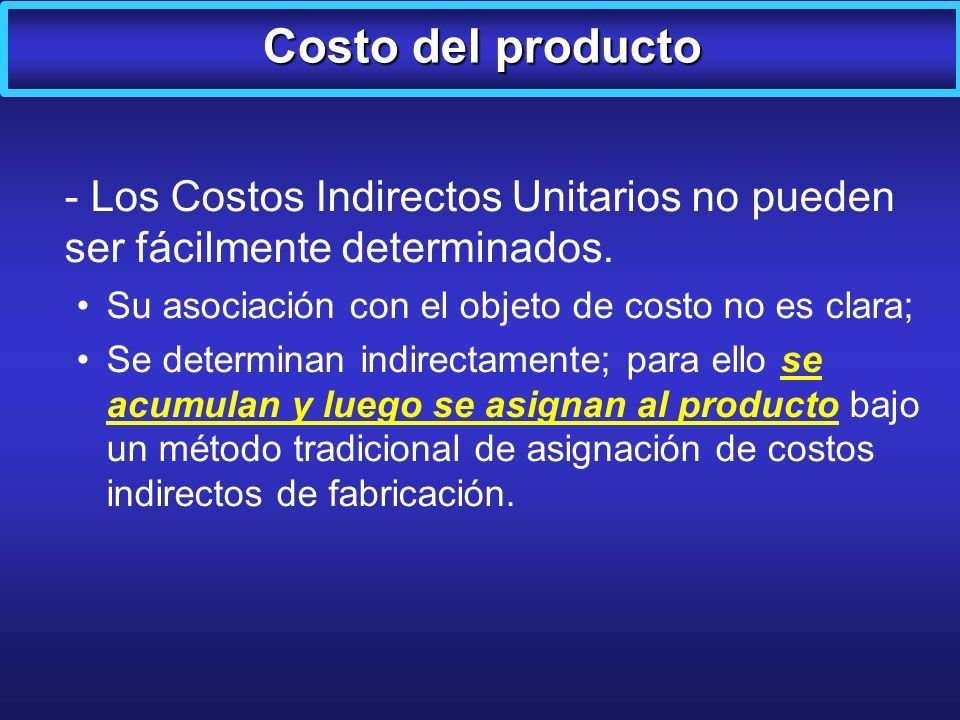

Producto: Bebida gaseosa Costos Directos - Materia prima - Mano de obra directa: obreros - Envase Costos Indirectos - Materiales indirectos - Mano de obra indirecta: supervisores - Local y maquinaria: depreciaciòn - Mantenimiento - Energía- Mantenimiento COSTO DEL PRODUCTO

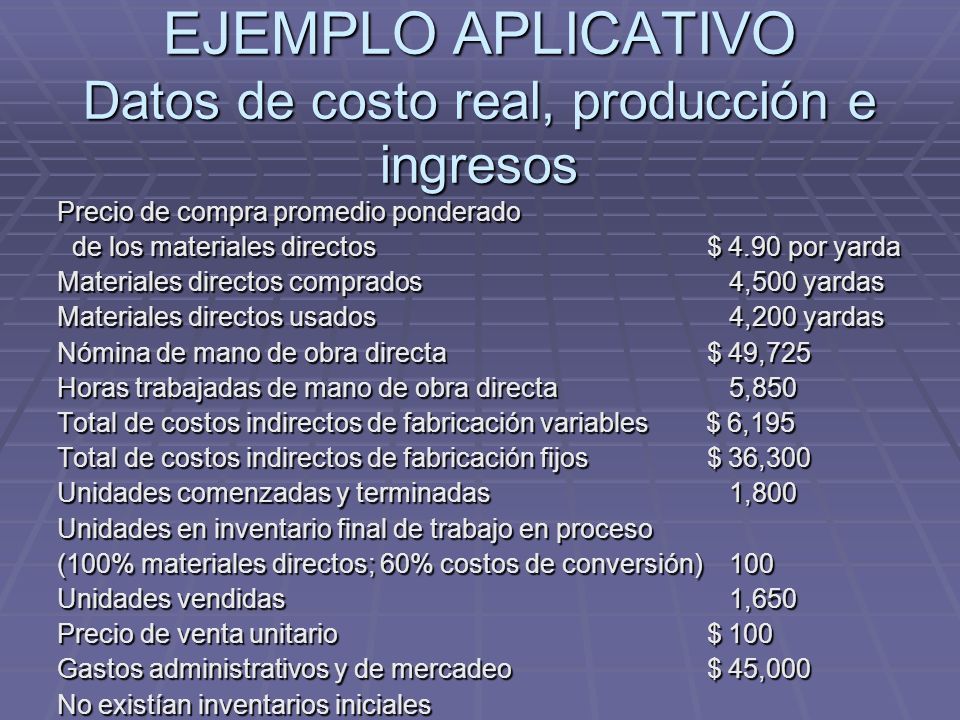

60
- Los Costos Directos podemos entonces dividirlos en: Materiales directos (materia prima y envase) Mano de obra directa Los Costos Directos Unitarios pueden ser fácilmente determinados. Se determinan directamente ya que están claramente asociados al objeto de costo. Costo del producto

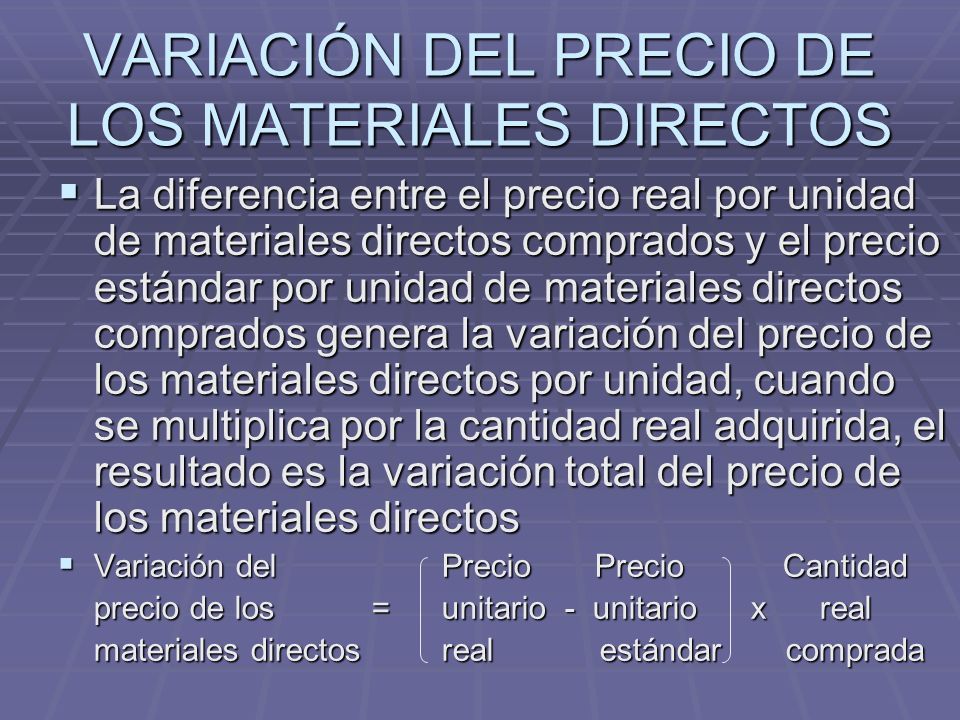

61
- Los Costos Indirectos Unitarios no pueden ser fácilmente determinados. Su asociación con el objeto de costo no es clara; Se determinan indirectamente; para ello se acumulan y luego se asignan al producto bajo un método tradicional de asignación de costos indirectos de fabricación. Costo del producto
62

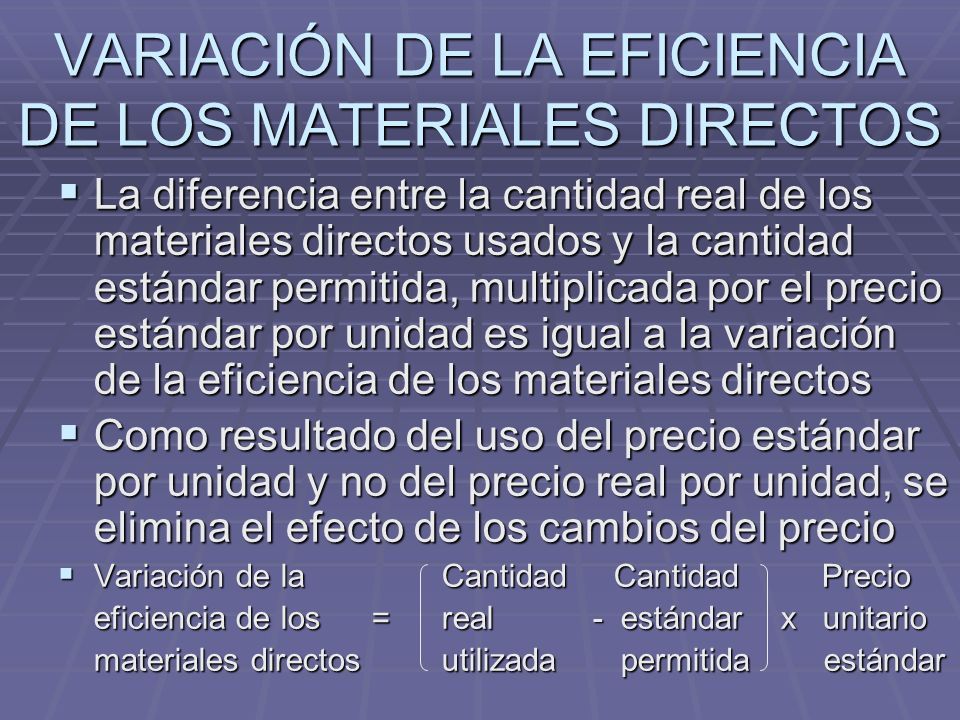

Los métodos tradicionales de asignaciòn de costos indirectos de fabricación (CIF), son los siguientes: - Por Horas Hombre (Horas de MOD) - Por Horas Máquina - Por Unidades de Producciòn Costo del producto

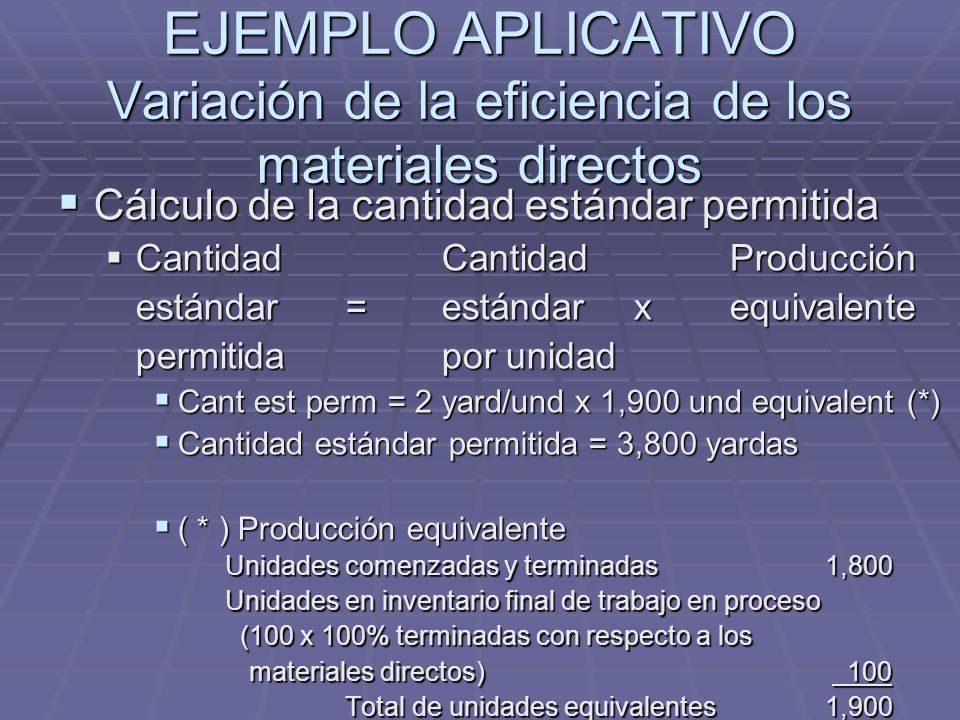

63
Ante dichos métodos tradicionales de asignación de CIF, hay un método moderno que es el Método ABC (Activity Based Costing) - Costeo Basado en Actividades. Costo del producto
64

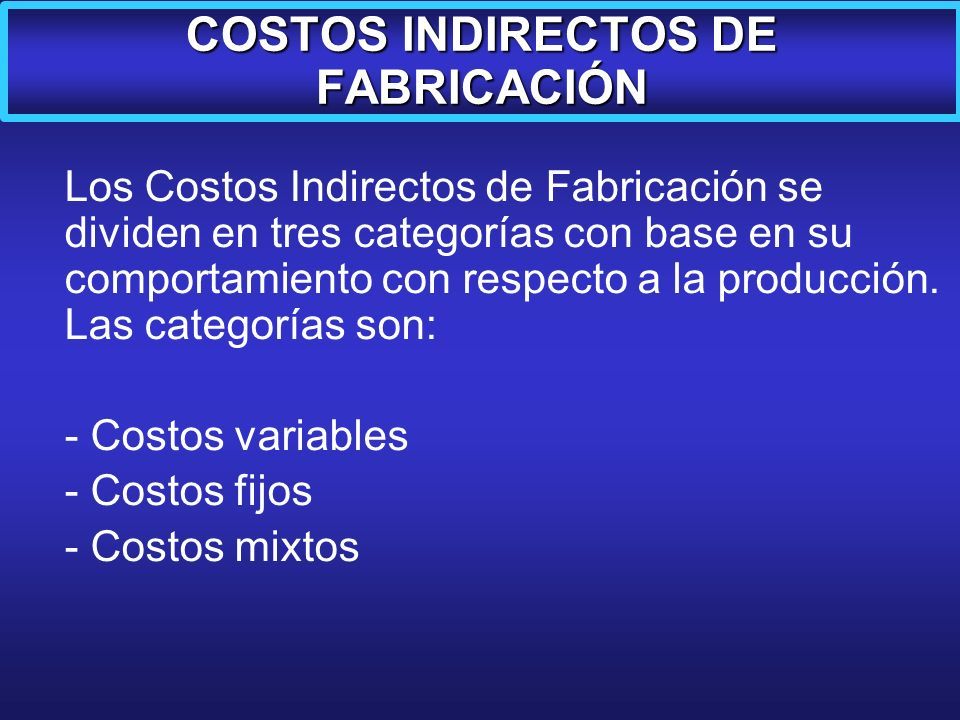

Los Costos Indirectos de Fabricación se dividen en tres categorías con base en su comportamiento con respecto a la producción. Las categorías son: - Costos variables - Costos fijos - Costos mixtos COSTOS INDIRECTOS DE FABRICACIÓN

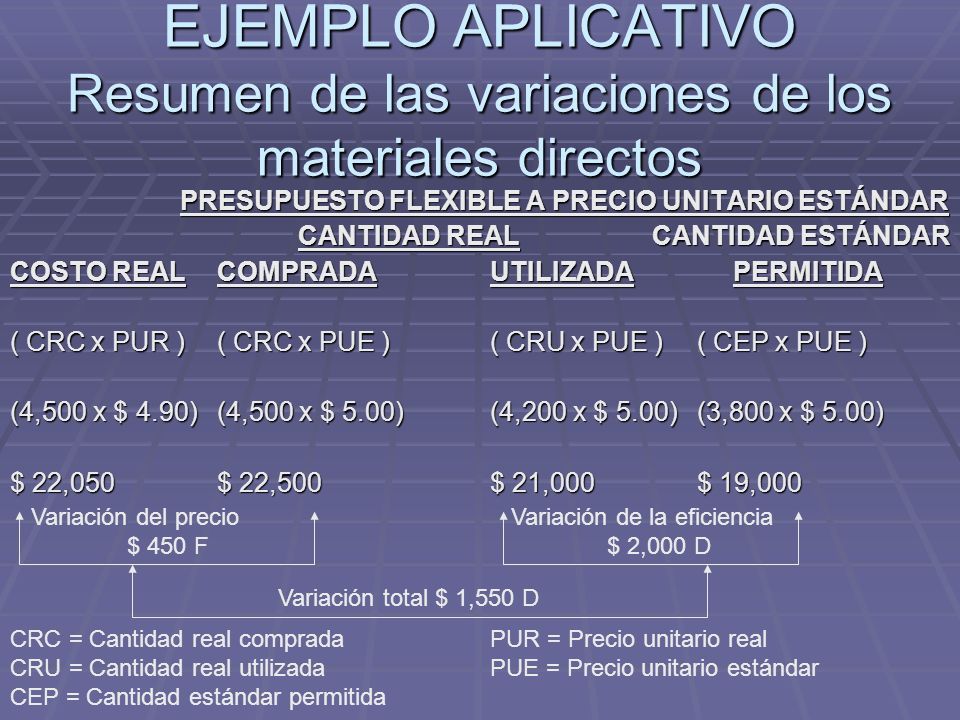

65
CIF Variables Ante cambios en el nivel de producción, tenemos que: Los CIF variables totales Cambian El CIF variable unitarioNo cambia Ejemplos: Materiales indirectos Mano de obra indirecta Costos indirectos de fabricación

66

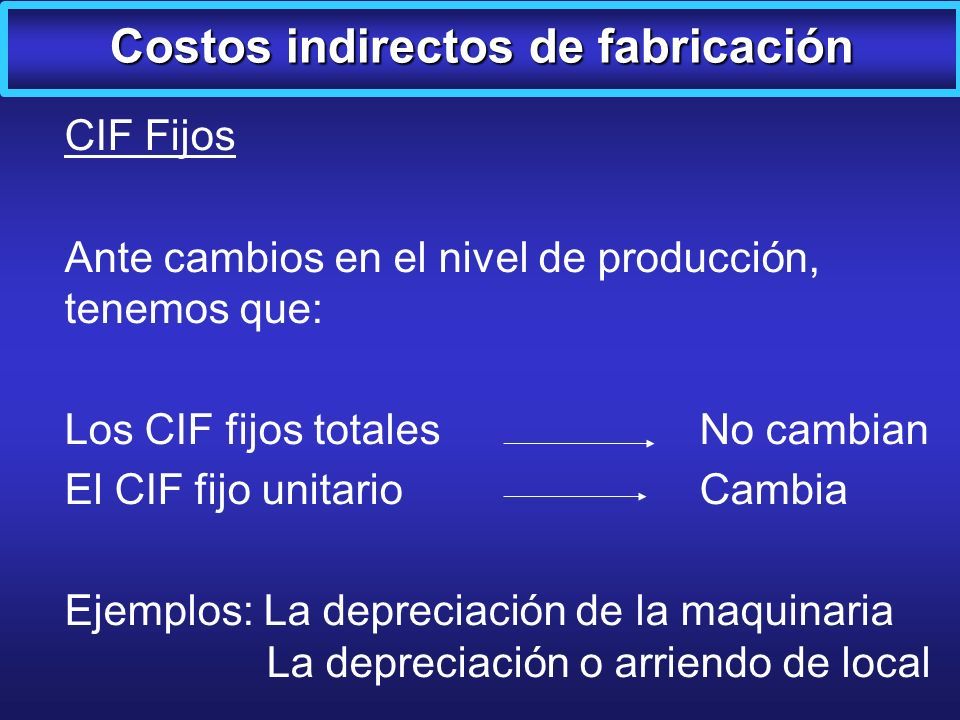

CIF Fijos Ante cambios en el nivel de producción, tenemos que: Los CIF fijos totales No cambian El CIF fijo unitarioCambia Ejemplos: La depreciación de la maquinaria La depreciación o arriendo de local Costos indirectos de fabricación

67

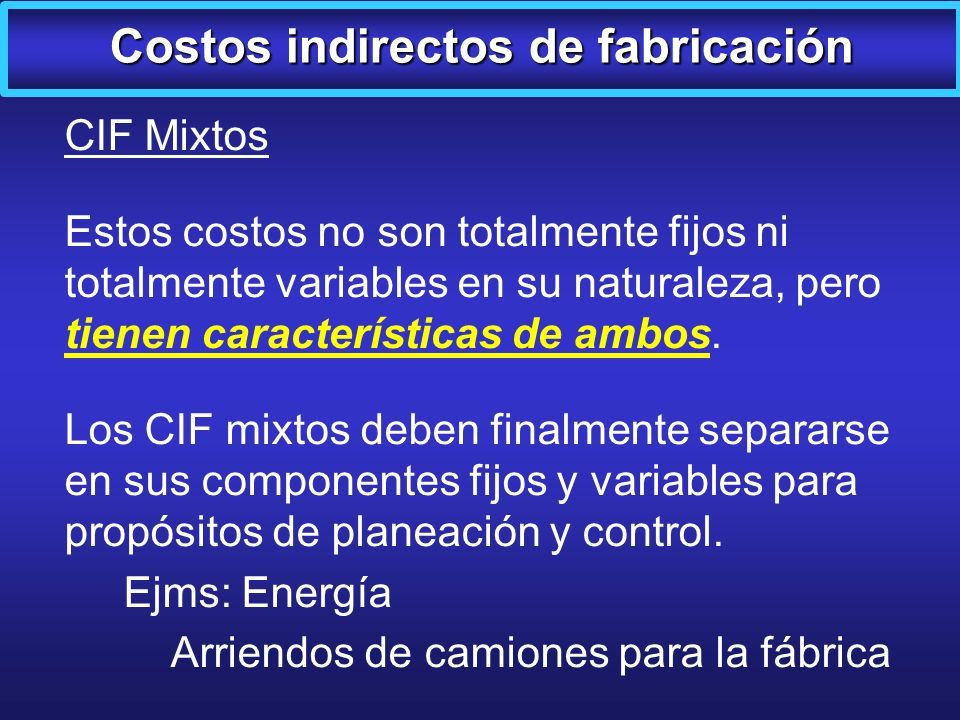

CIF Mixtos Estos costos no son totalmente fijos ni totalmente variables en su naturaleza, pero tienen características de ambos. Los CIF mixtos deben finalmente separarse en sus componentes fijos y variables para propósitos de planeación y control. Ejms: Energía Arriendos de camiones para la fábrica Costos indirectos de fabricación
68

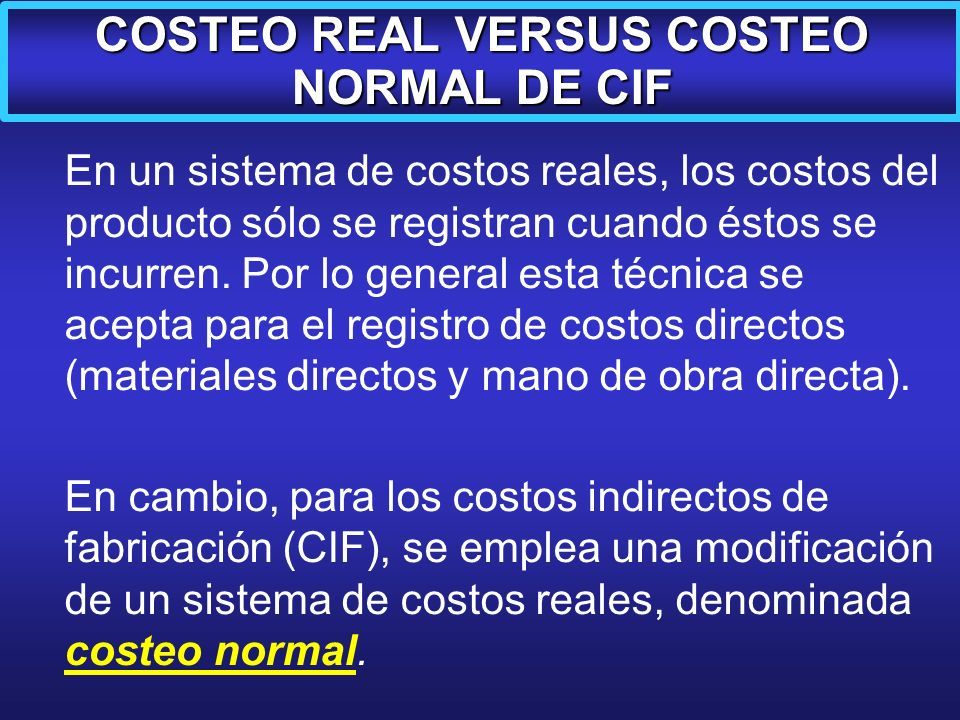

En un sistema de costos reales, los costos del producto sólo se registran cuando éstos se incurren. Por lo general esta técnica se acepta para el registro de costos directos (materiales directos y mano de obra directa). En cambio, para los costos indirectos de fabricación (CIF), se emplea una modificación de un sistema de costos reales, denominada costeo normal. COSTEO REAL VERSUS COSTEO NORMAL DE CIF
69

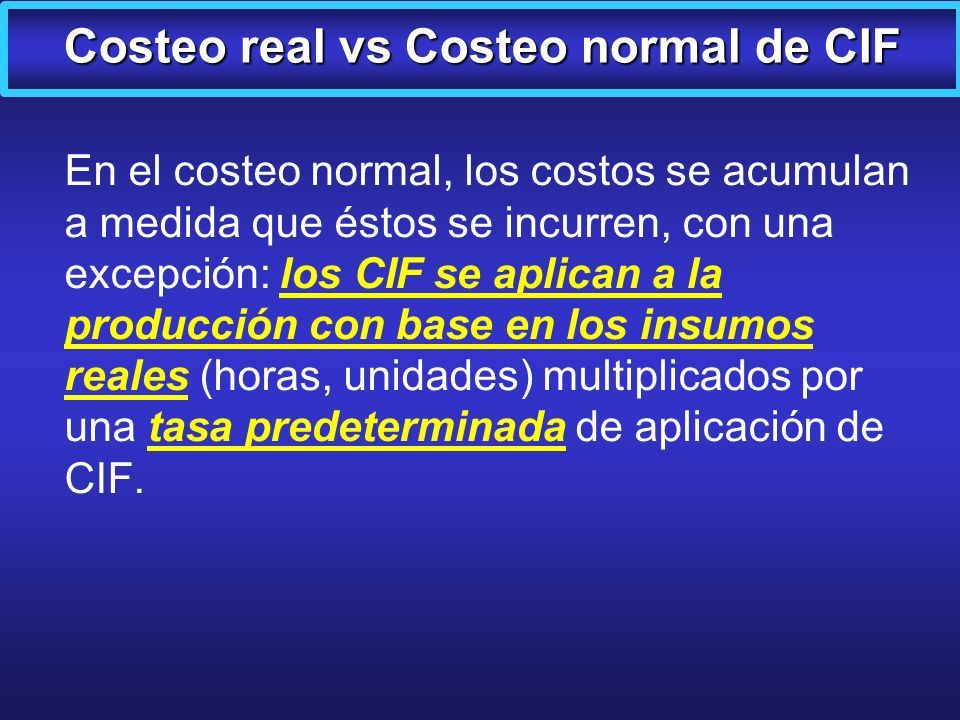

En el costeo normal, los costos se acumulan a medida que éstos se incurren, con una excepción: los CIF se aplican a la producción con base en los insumos reales (horas, unidades) multiplicados por una tasa predeterminada de aplicación de CIF. Costeo real vs Costeo normal de CIF
70

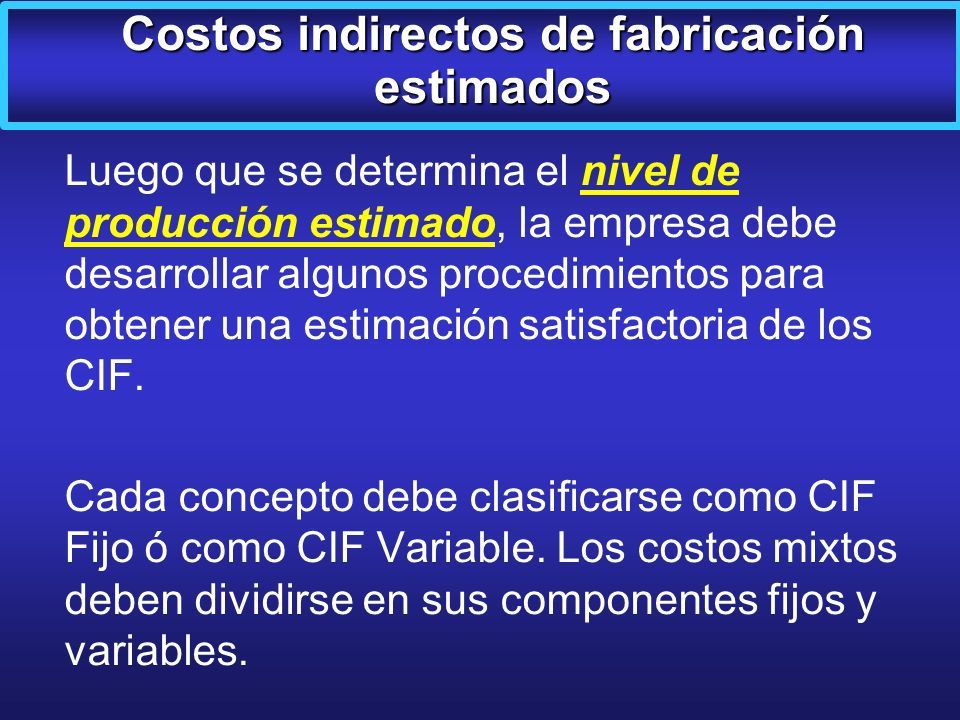

Luego que se determina el nivel de producción estimado, la empresa debe desarrollar algunos procedimientos para obtener una estimación satisfactoria de los CIF. Cada concepto debe clasificarse como CIF Fijo ó como CIF Variable. Los costos mixtos deben dividirse en sus componentes fijos y variables. Costos indirectos de fabricación estimados
71

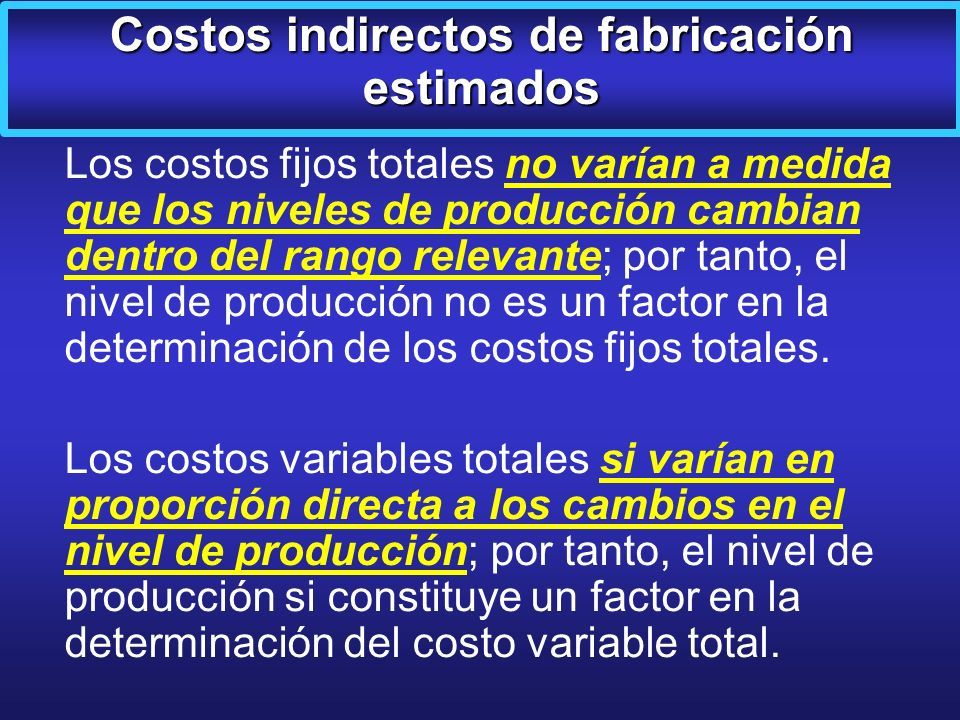

Los costos fijos totales no varían a medida que los niveles de producción cambian dentro del rango relevante; por tanto, el nivel de producción no es un factor en la determinación de los costos fijos totales. Los costos variables totales si varían en proporción directa a los cambios en el nivel de producción; por tanto, el nivel de producción si constituye un factor en la determinación del costo variable total. Costos indirectos de fabricación estimados
72
El total de CIF Variables estimados es igual al CIF Variable Unitario, multiplicado por el nivel de producción estimado. Por tanto, primero debe determinarse el nivel de producción para el período siguiente, a fin de estimar la parte variable de los CIF. Costos indirectos de fabricación estimados
73

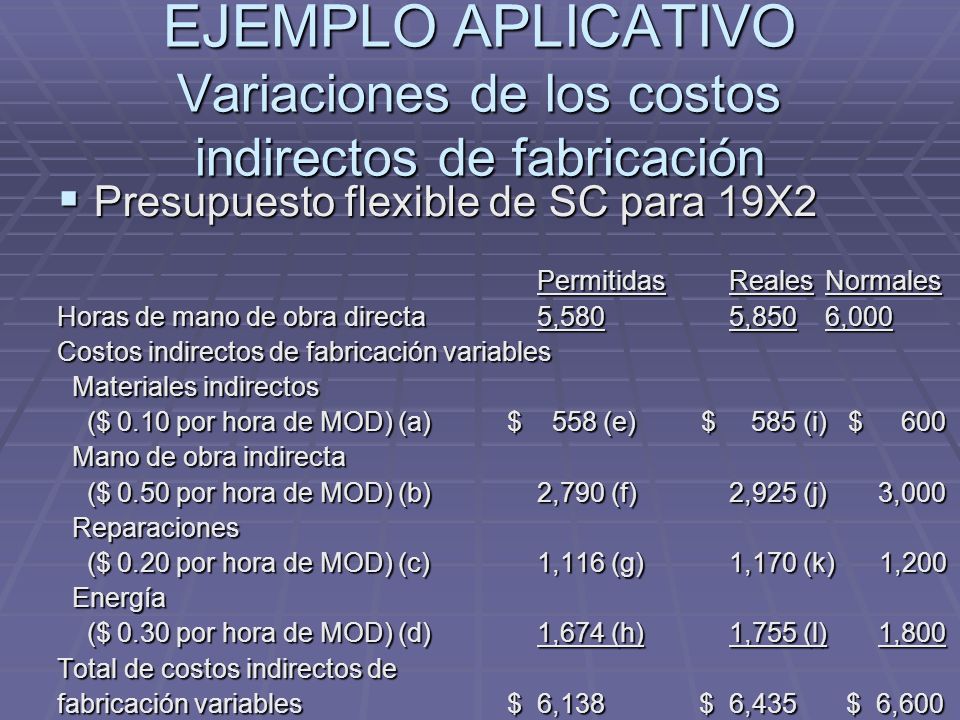

Una vez estimados el nivel de producción y los CIF Totales para el período siguiente, podrá calcularse la tasa predeterminada de aplicación de los CIF para el período siguiente. Por lo general, las tasas de aplicación de los costos indirectos se fijan en dólares por unidad de actividad estimada en alguna base (denominada actividad del denominador). DETERMINACIÓN DE LAS TASAS DE APLICACIÓN DE LOS CIF
74

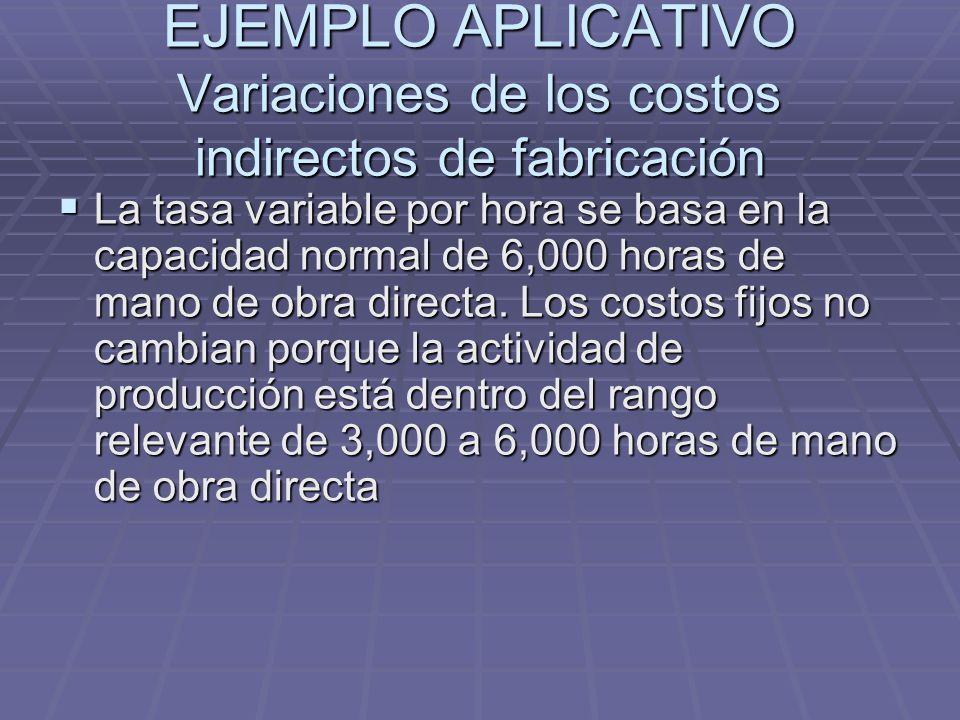

No hay reglas absolutas para determinar qué base usar como la actividad del denominador. Sin embargo, debe haber una relación directa entre la base y los CIF. Una vez estimados los CIF totales y escogida la base, debe estimarse el nivel de capacidad normal con el fin de calcular la tasa de aplicación de los CIF, cuya fórmula, que es la misma, independientemente de la base escogida, es la siguiente: Determinación de las tasas de aplicación de los CIF
75
CIF estimados Base estimada = Tasa de aplicación de CIF por hora, unidad, etc., Por lo regular se usan las siguientes bases en el cálculo de la tasa de aplicación de los CIF: 1. Unidades de producción 2. Costo de los materiales directos 3. Costo de la mano de obra directa 4. Horas de mano de obra directa 5. Horas-máquina

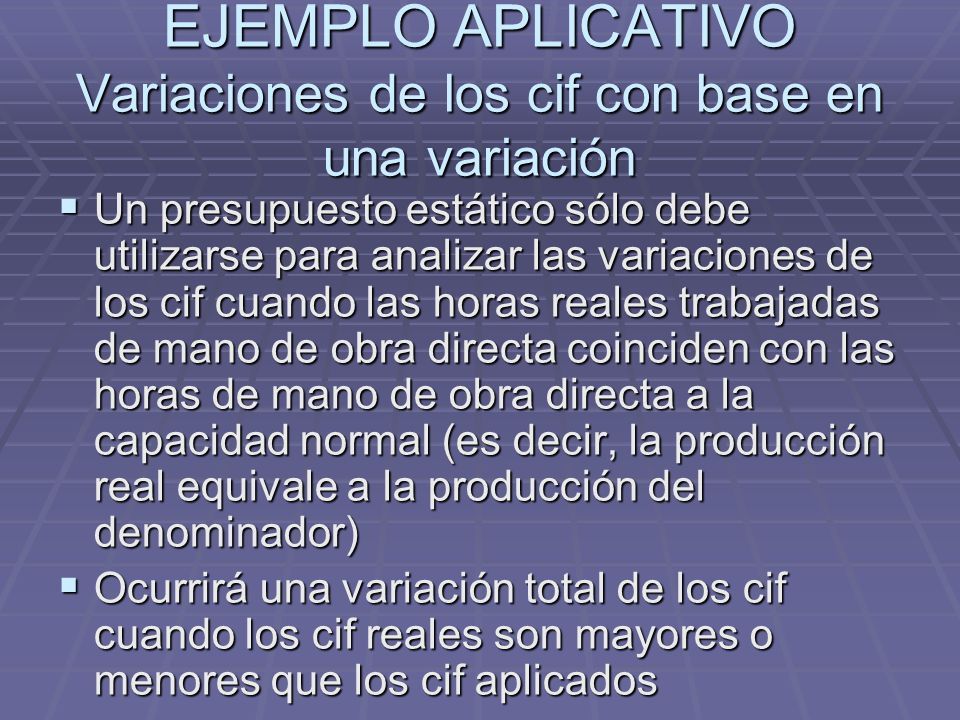

76
1. Unidades de producción CIF estimados = Tasa de aplicación de los CIF Unid. Prod. estimadas por unidad de producción Si los CIF estimados para el período son $1’000,000 y la capacidad productiva normal es de 250,000 unidades, tenemos: Determinación de las tasas de aplicación de los CIF
77
Este método aplica los CIF uniformemente a cada unidad producida y es apropiado cuando una empresa o departamento fabrica un sólo producto. Determinación de las tasas de aplicación de los CIF $1´000,000 250,000 unids. = $4.00 por unidad de producto
78
2. Costo de los materiales directos CIF estimados x 100 = Porcentaje del costo Costo de los mat. dir. de los mat. dir. estimado Este método es adecuado cuando puede determinarse la existencia de una relación directa entre el CIF y el costo de materiales directos. Determinación de las tasas de a aplicación de los CIF
79

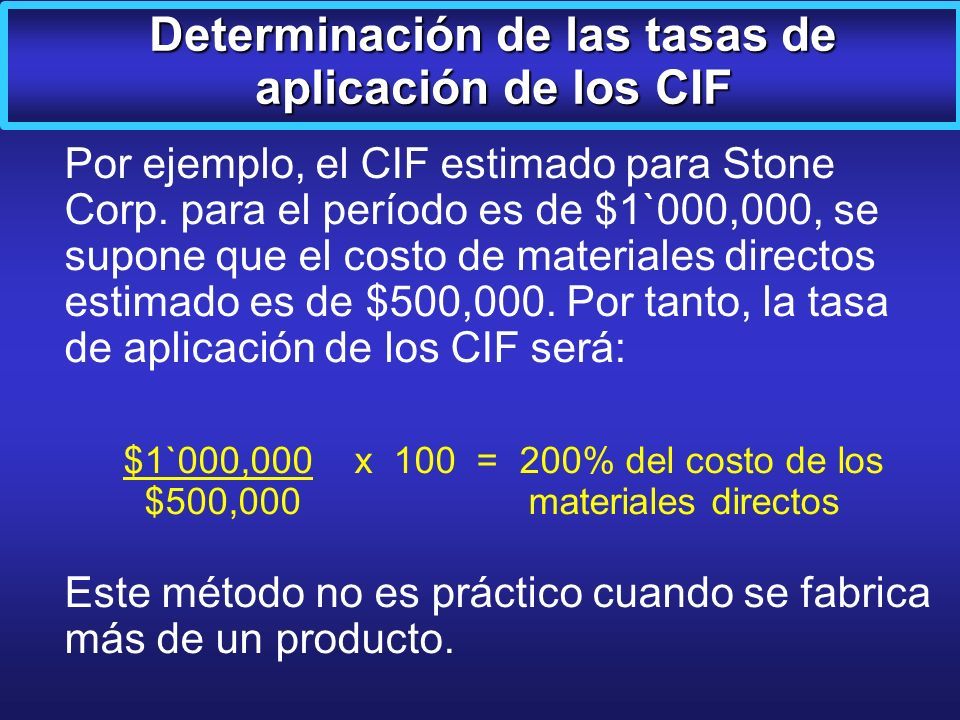

Por ejemplo, el CIF estimado para Stone Corp. para el período es de $1`000,000, se supone que el costo de materiales directos estimado es de $500,000. Por tanto, la tasa de aplicación de los CIF será: $1`000,000 x 100 = 200% del costo de los $500,000 materiales directos Este método no es práctico cuando se fabrica más de un producto. Determinación de las tasas de aplicación de los CIF
80

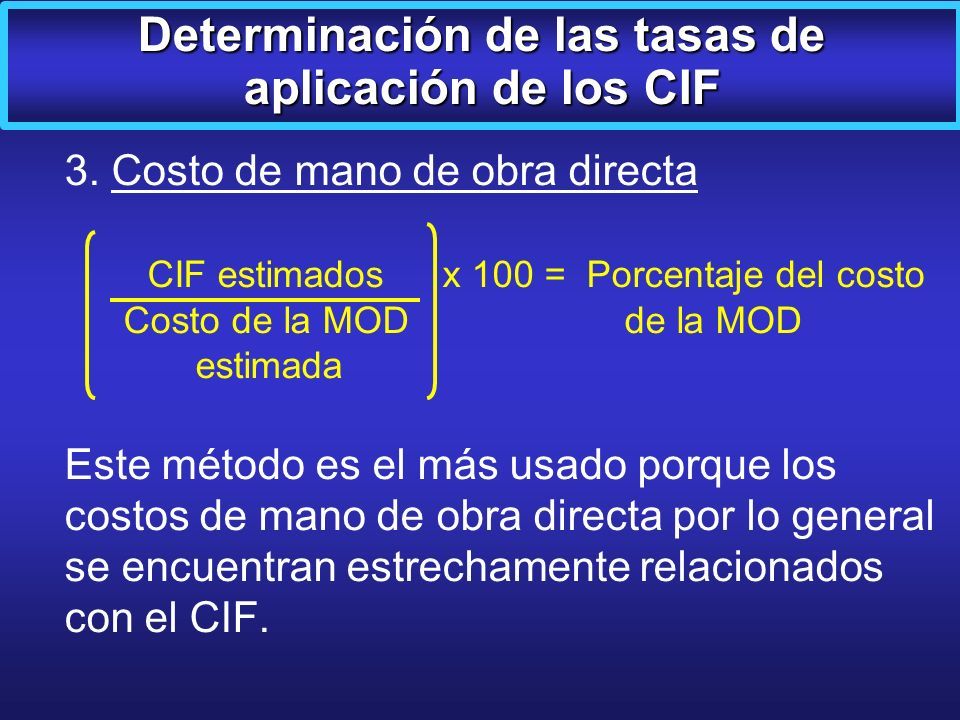

3. Costo de mano de obra directa CIF estimados x 100 = Porcentaje del costo Costo de la MOD de la MOD estimada Este método es el más usado porque los costos de mano de obra directa por lo general se encuentran estrechamente relacionados con el CIF. Determinación de las tasas de aplicación de los CIF
81
Por ejemplo, si los CIF estimados son $1`000,000 y los costos de mano de obra directa estimados son $2`000,000 (500,000 horas de MOD a un valor supuesto de $4 cada una), la tasa de aplicación de CIF será: $1`000,000 x 100 = 50% del costo de MOD $2`000,000 Si existe una relación directa entre el CIF y el costo de la MOD, pero las tasas salariales varían de manera considerable, la siguiente base puede ser la más adecuada. Determinación de las tasas de aplicación de los CIF
82

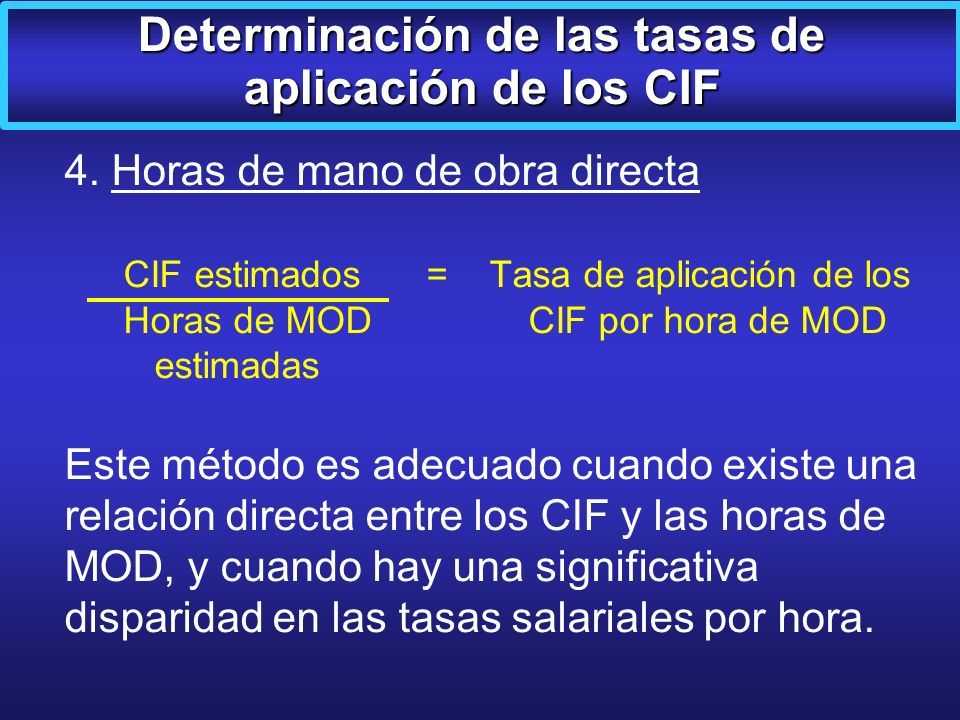

4. Horas de mano de obra directa CIF estimados = Tasa de aplicación de los Horas de MOD CIF por hora de MOD estimadas Este método es adecuado cuando existe una relación directa entre los CIF y las horas de MOD, y cuando hay una significativa disparidad en las tasas salariales por hora. Determinación de las tasas de aplicación de los CIF
83
Si los CIF estimados de Stone son $1`000,000 y las horas de MOD estimadas son 500,000 (250,000 unidades de dos horas de MOD por unidad), la tasa de aplicación de CIF será: $1`000,000 = $2.00 por hora de MOD 500,000 horas de MOD Determinación de las tasas de aplicación de los CIF
84
5. Horas máquina CIF estimados = Tasa de aplicación de los Horas-máquina CIF por hora-máquina estimadas Este método es adecuado cuando existe una relación directa entre los CIF y las horas- máquina. Esto ocurre en empresas bastante automatizadas. Determinación de las tasas de aplicación de los CIF
85

Si los CIF estimados de Stone para el período son $1`000,000 y las horas-máquina estimadas son 15,000, la tasa de aplicación de los CIF será: $1`000,000 = $66.70 por hora-máquina 15,000 horas-máquina Determinación de las tasas de aplicación de los CIF

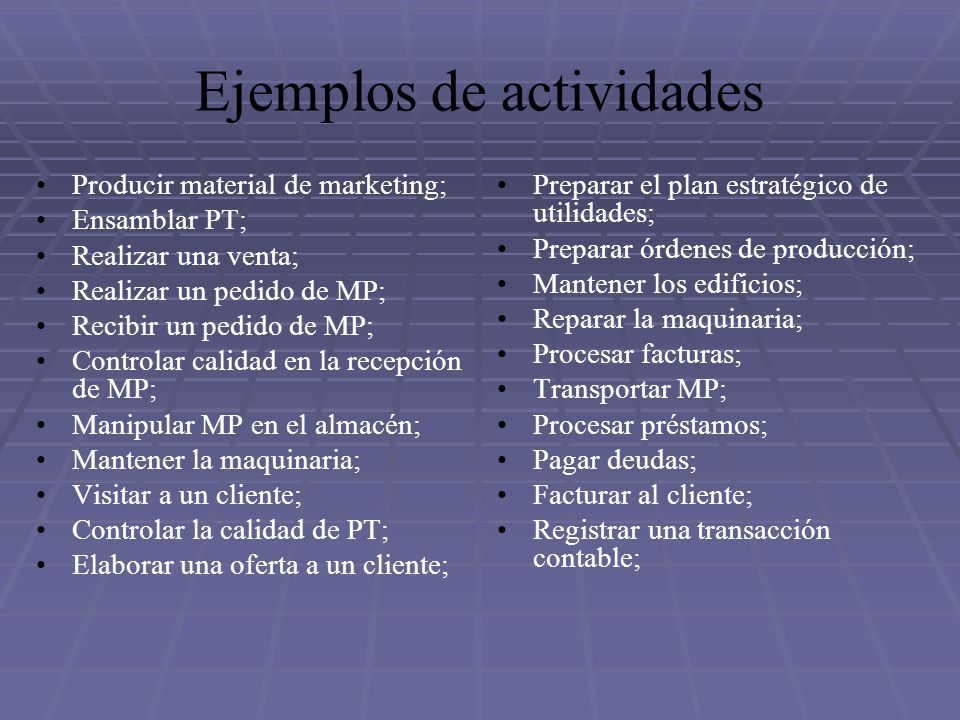

86
DIPLOMADO EN FUNDAMENTOS LOG Í STICOS Universidad ESAN MBA Ing. Miguel Garc í a COSTOS Y PRESUPUESTOS
87

Sesión 4 COSTOS ESTÁNDAR
88

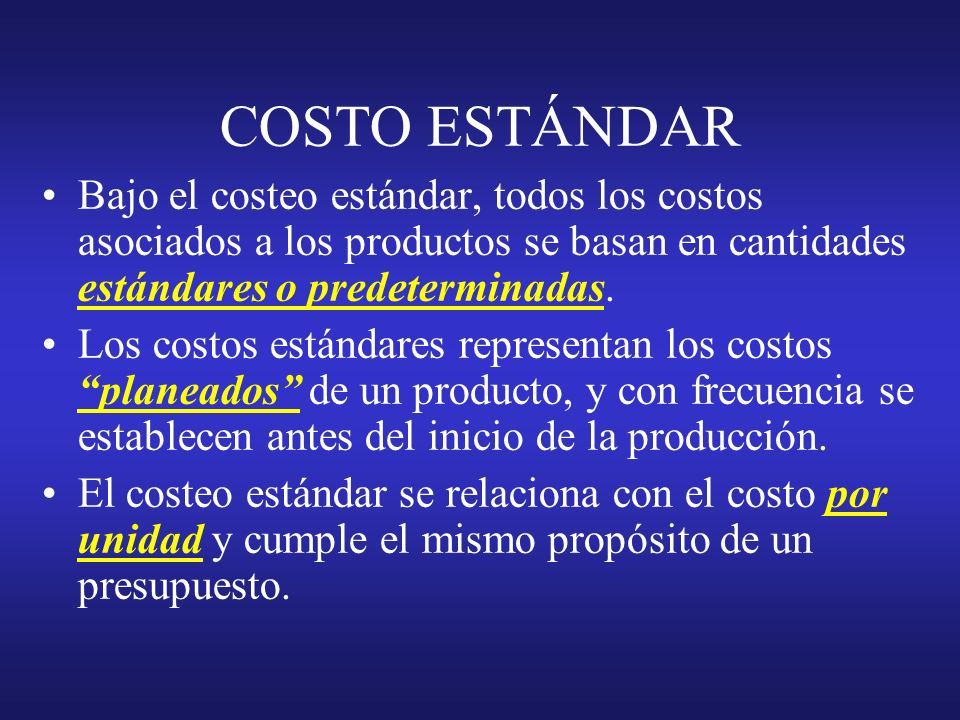

COSTO ESTÁNDAR Bajo el costeo estándar, todos los costos asociados a los productos se basan en cantidades estándares o predeterminadas. Los costos estándares representan los costos “planeados” de un producto, y con frecuencia se establecen antes del inicio de la producción. El costeo estándar se relaciona con el costo por unidad y cumple el mismo propósito de un presupuesto.
89

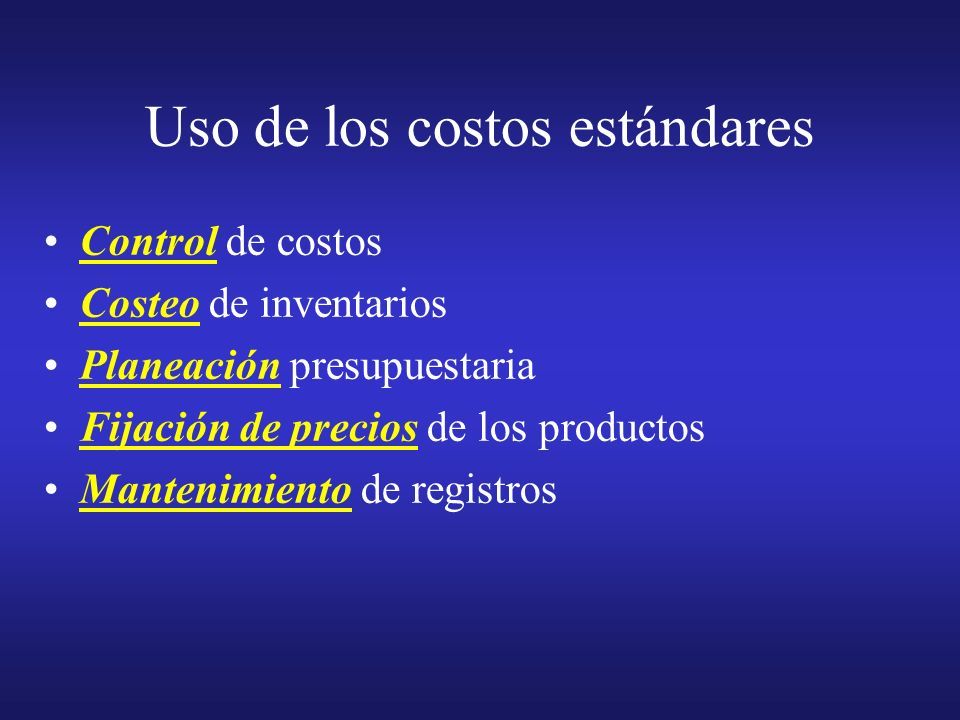

Uso de los costos estándares Control de costos Costeo de inventarios Planeación presupuestaria Fijación de precios de los productos Mantenimiento de registros
90

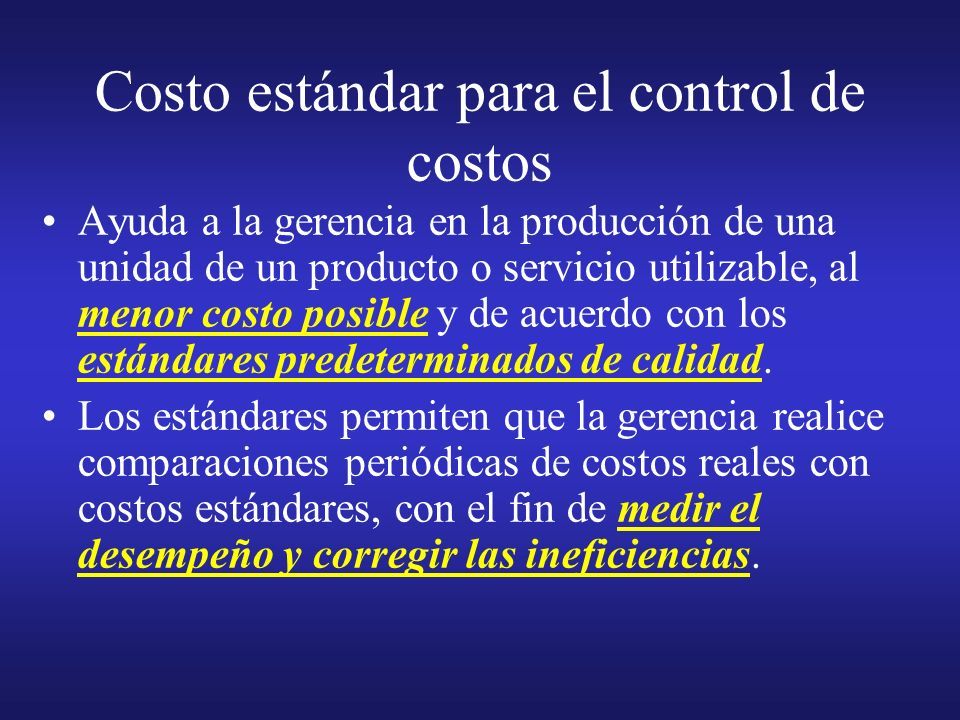

Costo estándar para el control de costos Ayuda a la gerencia en la producción de una unidad de un producto o servicio utilizable, al menor costo posible y de acuerdo con los estándares predeterminados de calidad. Los estándares permiten que la gerencia realice comparaciones periódicas de costos reales con costos estándares, con el fin de medir el desempeño y corregir las ineficiencias.
91

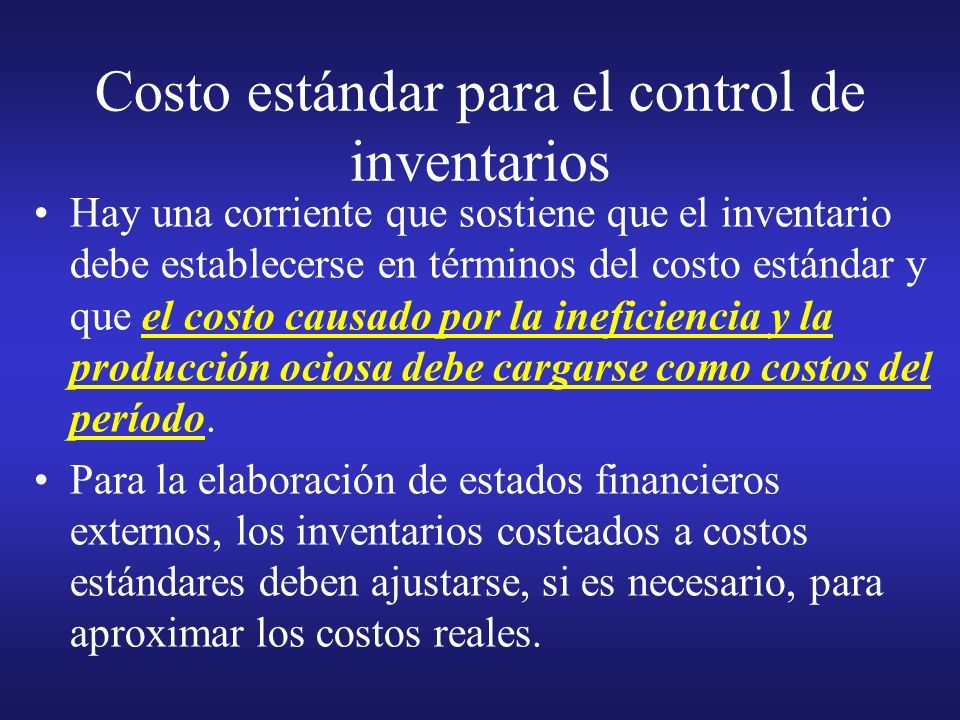

Costo estándar para el control de inventarios Hay una corriente que sostiene que el inventario debe establecerse en términos del costo estándar y que el costo causado por la ineficiencia y la producción ociosa debe cargarse como costos del período. Para la elaboración de estados financieros externos, los inventarios costeados a costos estándares deben ajustarse, si es necesario, para aproximar los costos reales.
92
Costo estándar para la planeación presupuestaria Los costos estándares son muy útiles cuando se elabora un presupuesto, ya que conforman los elementos con los que se establece la meta del costo total (o presupuesto). Los presupuestos son costos estándares multiplicados por el volumen o nivel esperado de actividad.
93

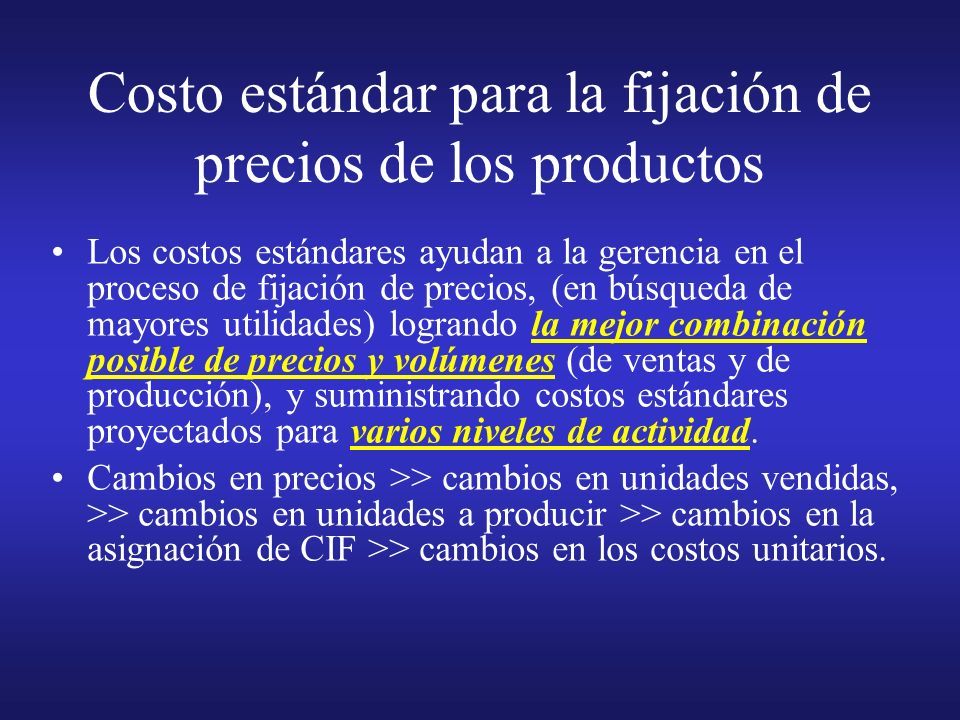

Costo estándar para la fijación de precios de los productos Los costos estándares ayudan a la gerencia en el proceso de fijación de precios, (en búsqueda de mayores utilidades) logrando la mejor combinación posible de precios y volúmenes (de ventas y de producción), y suministrando costos estándares proyectados para varios niveles de actividad. Cambios en precios >> cambios en unidades vendidas, >> cambios en unidades a producir >> cambios en la asignación de CIF >> cambios en los costos unitarios.
94
Costo estándar para el mantenimiento de registros El esfuerzo de mantenimiento detallado de registros puede reducirse cuando los costos estándares se usan en conjunto con los costos reales, ya que solo sería necesario mantener registros detallados por cantidades y ya no por valores.
95

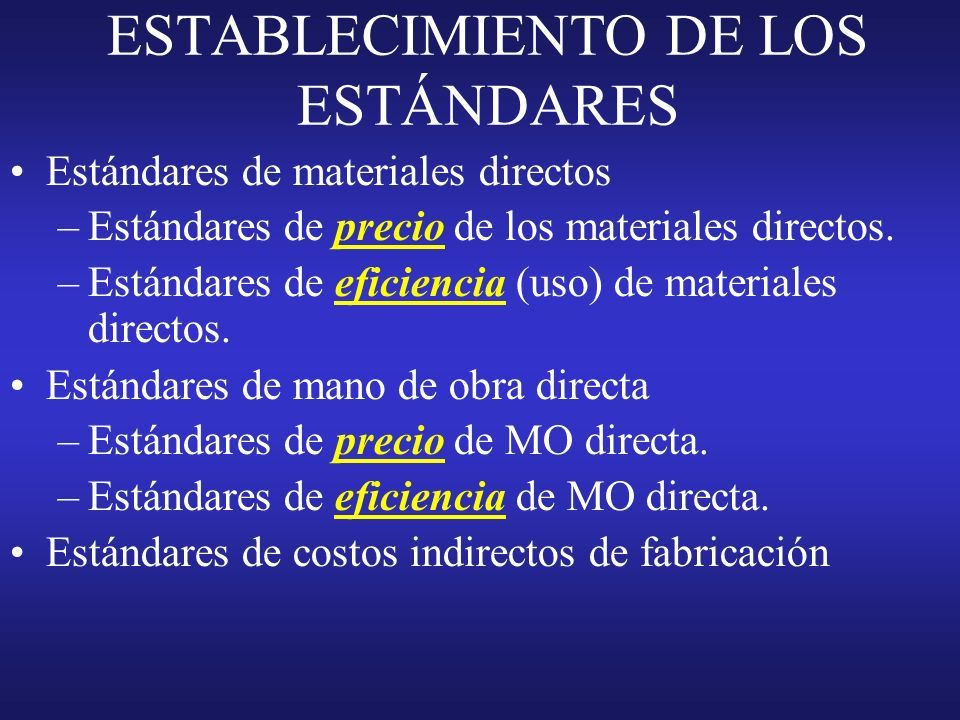

ESTABLECIMIENTO DE LOS ESTÁNDARES Estándares de materiales directos –Estándares de precio de los materiales directos. –Estándares de eficiencia (uso) de materiales directos. Estándares de mano de obra directa –Estándares de precio de MO directa. –Estándares de eficiencia de MO directa. Estándares de costos indirectos de fabricación
96

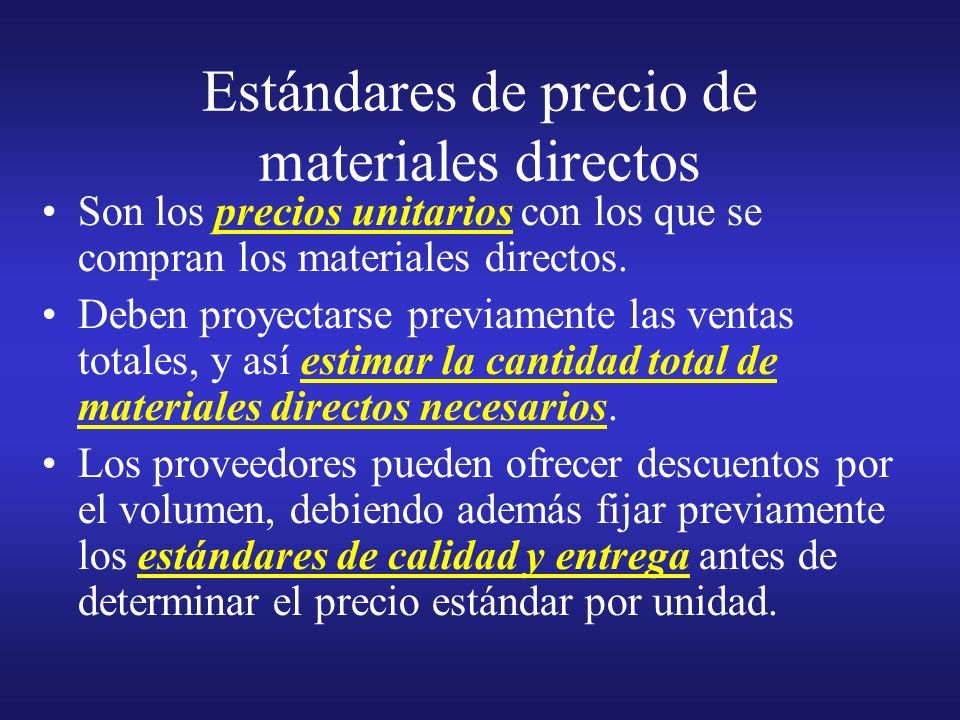

Estándares de precio de materiales directos Son los precios unitarios con los que se compran los materiales directos. Deben proyectarse previamente las ventas totales, y así estimar la cantidad total de materiales directos necesarios. Los proveedores pueden ofrecer descuentos por el volumen, debiendo además fijar previamente los estándares de calidad y entrega antes de determinar el precio estándar por unidad.
97
Estándares de eficiencia de materiales directos Son especificaciones predeterminadas de la cantidad de materiales directos que debe utilizarse en la producción de una unidad terminada. La cantidad de materiales directos diferentes y las cantidades relacionadas de cada una para completar una unidad pueden desarrollarse a partir de estudios de ingeniería o análisis de experiencias anteriores.
98
Estándares de precio de mano de obra directa Son tarifas predeterminadas para un período. La tarifa estándar de pago que un individuo recibirá usualmente se basa en el tipo de trabajo que realiza y en la experiencia que la persona ha tenido en el trabajo. Los factores como pago de vacaciones no se incluyen en la tarifa estándar de pago, porque normalmente se contabilizan como parte de los costos indirectos de fabricación.
99

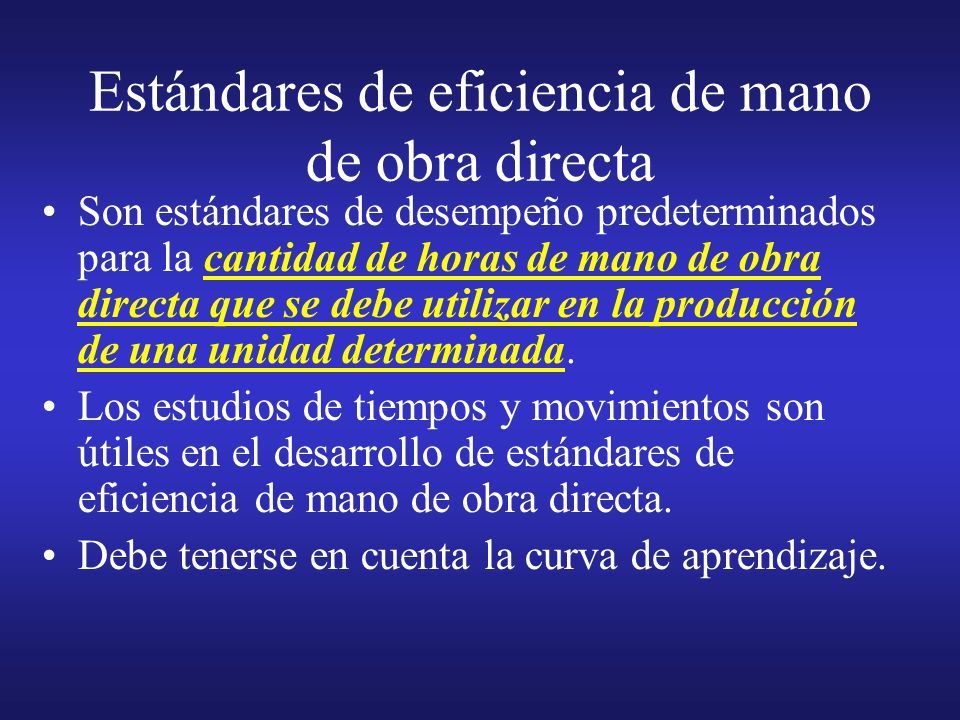

Estándares de eficiencia de mano de obra directa Son estándares de desempeño predeterminados para la cantidad de horas de mano de obra directa que se debe utilizar en la producción de una unidad determinada. Los estudios de tiempos y movimientos son útiles en el desarrollo de estándares de eficiencia de mano de obra directa. Debe tenerse en cuenta la curva de aprendizaje.
100

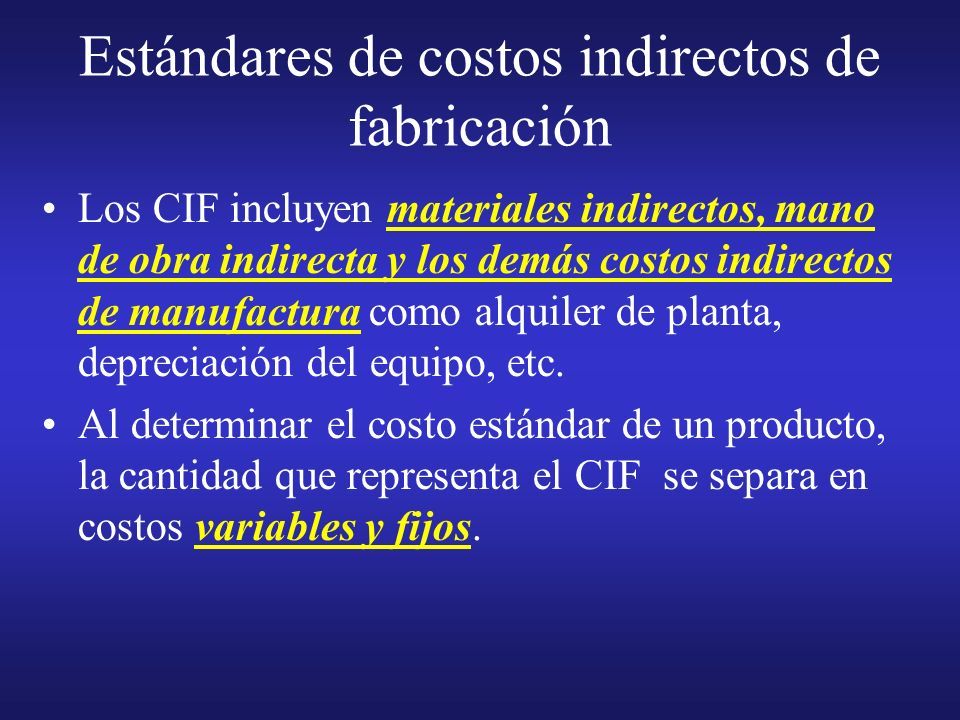

Estándares de costos indirectos de fabricación Los CIF incluyen materiales indirectos, mano de obra indirecta y los demás costos indirectos de manufactura como alquiler de planta, depreciación del equipo, etc. Al determinar el costo estándar de un producto, la cantidad que representa el CIF se separa en costos variables y fijos.

101

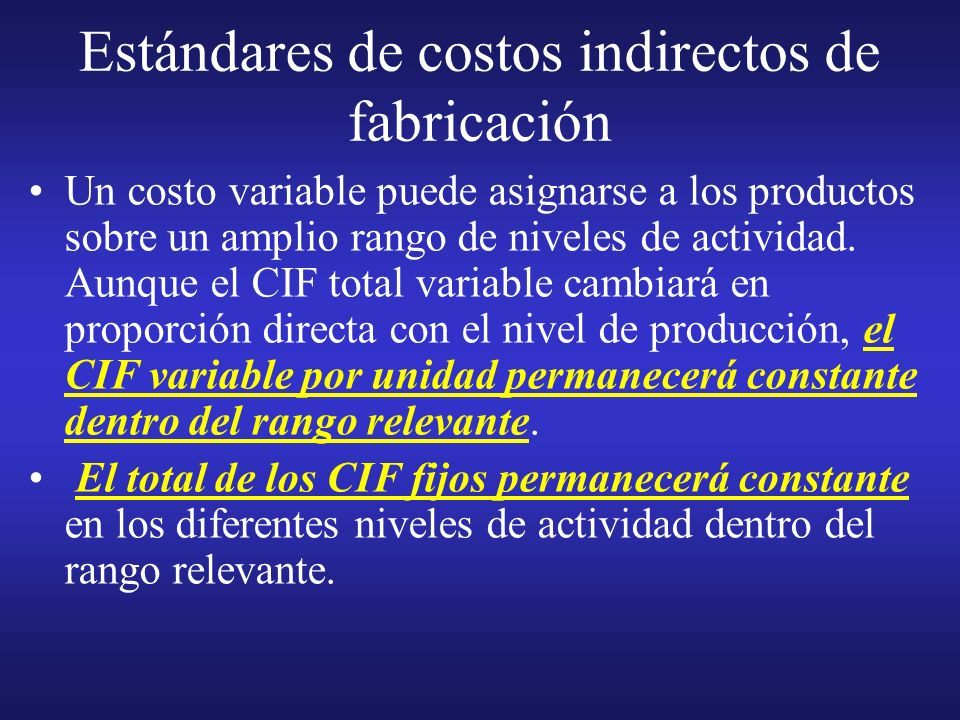

Estándares de costos indirectos de fabricación Un costo variable puede asignarse a los productos sobre un amplio rango de niveles de actividad. Aunque el CIF total variable cambiará en proporción directa con el nivel de producción, el CIF variable por unidad permanecerá constante dentro del rango relevante. El total de los CIF fijos permanecerá constante en los diferentes niveles de actividad dentro del rango relevante.
102
Estándares de costos indirectos de fabricación Los presupuestos se utilizan comúnmente en el control de los CIF. Los CIF reales se comparan más tarde con los costos presupuestados como un medio para evaluar el desempeño gerencial. Existen dos enfoques de presupuestos: estáticos y flexibles.
103

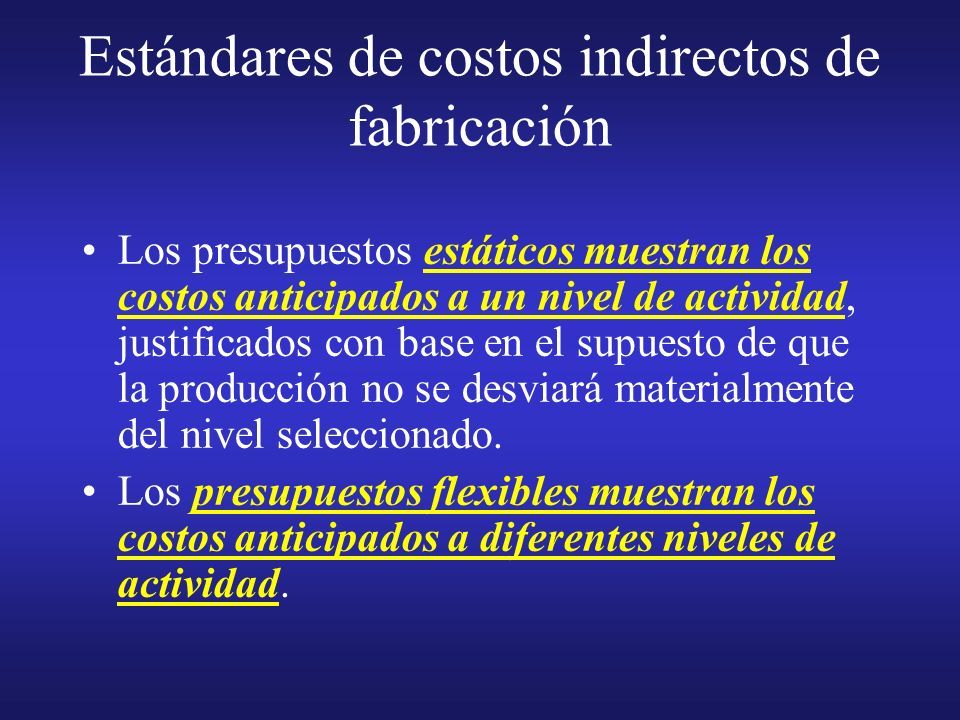

Estándares de costos indirectos de fabricación Los presupuestos estáticos muestran los costos anticipados a un nivel de actividad, justificados con base en el supuesto de que la producción no se desviará materialmente del nivel seleccionado. Los presupuestos flexibles muestran los costos anticipados a diferentes niveles de actividad.
104

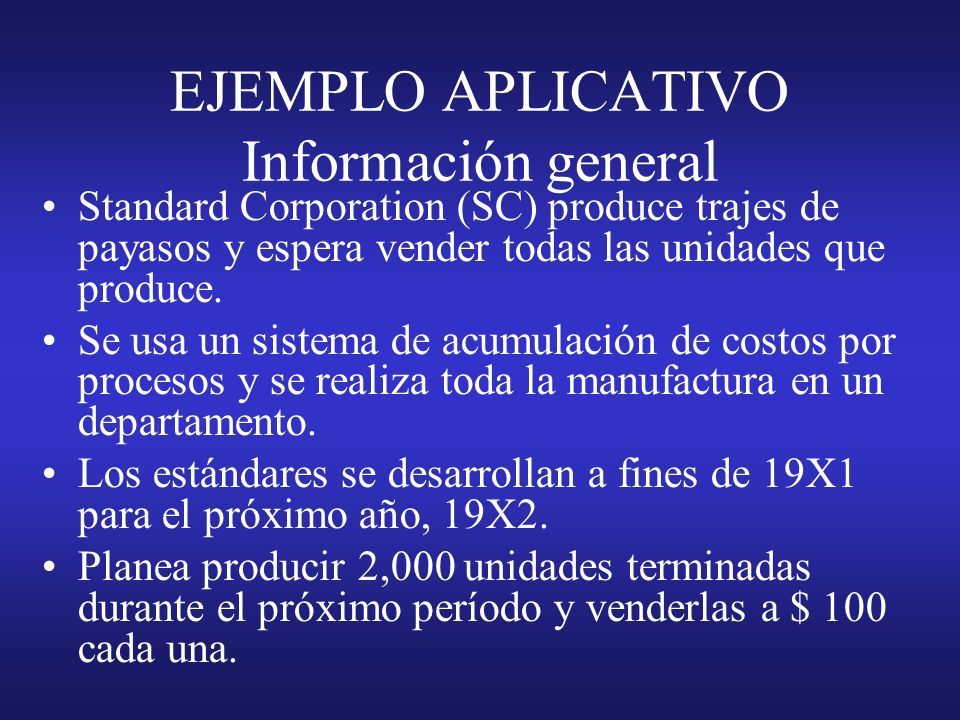

EJEMPLO APLICATIVO Información general Standard Corporation (SC) produce trajes de payasos y espera vender todas las unidades que produce. Se usa un sistema de acumulación de costos por procesos y se realiza toda la manufactura en un departamento. Los estándares se desarrollan a fines de 19X1 para el próximo año, 19X2. Planea producir 2,000 unidades terminadas durante el próximo período y venderlas a $ 100 cada una.
105
EJEMPLO APLICATIVO Materiales directos Una unidad terminada requiere 2 yardas de tela (materiales directos). Hay un proveedor que suministra las 4,000 yardas requeridas anualmente, a $ 5 la yarda. Por lo tanto, se han fijado los siguientes estándares para 19X2: –Estándar de precio de materiales directos: $ 5 por yarda –Estándar de eficiencia (uso) de materiales directos: 2 yardas por unidad
106

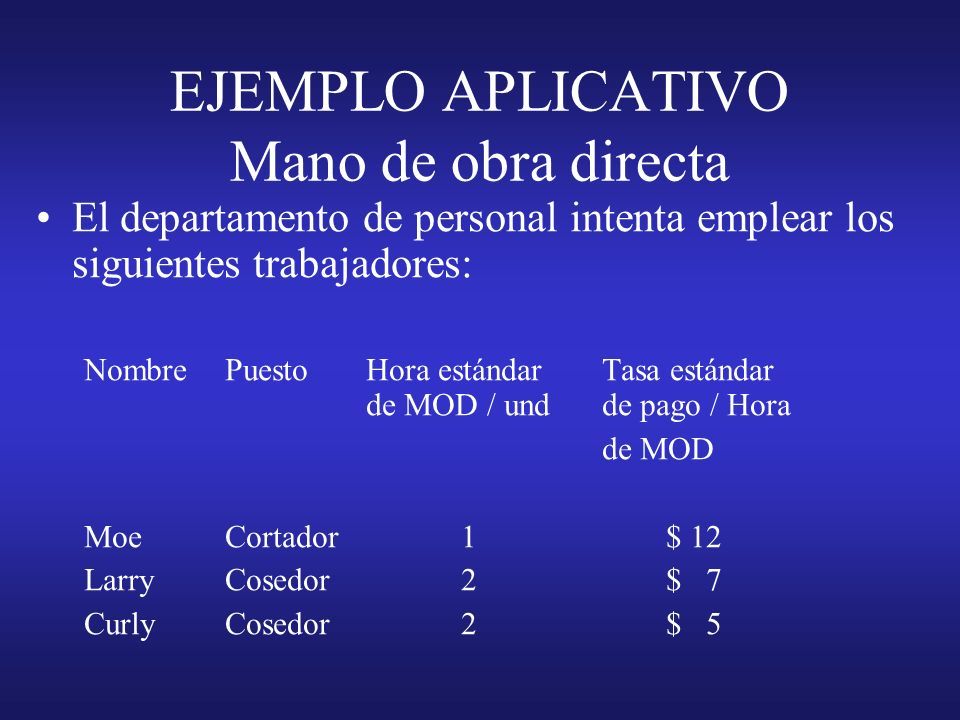

EJEMPLO APLICATIVO Mano de obra directa Según estudios de tiempos y movimientos: –Tiempo de corte por unidad1 hora –Tiempo de costura por unidad2 horas SC tiene una máquina cortadora y dos de coser. Todo el personal de la fábrica opera en un solo turno de 40 horas por semana. La fábrica cierra durante dos semanas en julio para reorganizarse, así que los trabajadores reciben dos semanas pagadas de vacaciones forzosas.
107
EJEMPLO APLICATIVO Mano de Obra directa La capacidad productiva normal es de 2,000 unidades por año con base en las siguientes restricciones: La máquina cortadora puede trabajar 40 unidades por semana (1 hora por unidad x 40 horas); La máquina cortadora puede trabajar 40 unidades por semana (1 hora por unidad x 40 horas); Las dos máquinas de coser pueden trabajar juntas: Las dos máquinas de coser pueden trabajar juntas: 40 hrs. semana 2 hrs. por unidad X2 máquinas = 40 unids. por semana Producción anual total: 40 unids. por semanaX50 semanas = 2,000 unidades
108
EJEMPLO APLICATIVO Mano de obra directa El departamento de personal intenta emplear los siguientes trabajadores: NombrePuestoHora estándarTasa estándar de MOD / undde pago / Hora de MOD MoeCortador1 $ 12 LarryCosedor2 $ 7 CurlyCosedor2 $ 5
109
EJEMPLO APLICATIVO Mano de obra directa Se establece el precio de la mano de obra directa para 19X2: Puesto Hrs MOD x sem/año = Total anual de x Tasa por = Costo total / semana hrs MOD hora MOD anual MOD Cor (Moe)40 50 2,000 $ 12 $ 24,000 Cos (Larry)40 50 2,000 $ 7 $ 14,000 Cos (Curly)40 50 2,000 $ 5 $ 10,000 6,000 $ 48,000 Precio estándar de MOD / hora MOD =Costo total anual de MOD = $ 48,000 Total anual horas MOD 6,000 Precio estándar de MOD = $ 8 por hora de mano de obra directa
110
EJEMPLO APLICATIVO Mano de obra directa Las horas estándares de mano de obra directa (eficiencia) por unidad, determinadas por la empresa son: Horas Corte1 Costura2 Total3 El total de horas esperadas de MOD son 6,000. El rango relevante de producción está entre 3,000 y 6,000 horas de MOD.
111
EJEMPLO APLICATIVO Costos indirectos de fabricación Presupuesto estático de SC para 19X2: Nivel proyectado de actividad (en hrs de MOD) 6,000 Costos indirectos de fabricación variables: Materiales indirectos$ 600 Mano de obra indirecta (incluye vacaciones) 3,000 Reparaciones 1,200 Energía 1,800 Total de costos indirectos de fabricación variables$ 6,600 Costos indirectos de fabricación fijos: Calefacción y luz$ 3,500 Supervisión 25,000 Depreciación de máquinas de cortar y de coser 1,500 Arriendo de la fábrica 6,000 Total de costos indirectos de fabricación fijos$ 36,000 Total de costos indirectos de fabricación$ 42,600
112
EJEMPLO APLICATIVO Costos indirectos de fabricación Las tasas estándares de aplicación de los CIF por hora de MOD para 19X2 son: –Tasa de aplicación de los costos indirectos de fabricación variables $ 6,600 / 6,000 hrs MOD = $ 1.10 por hora MOD –Tasa de aplicación de los costos indirectos de fabricación fijos $ 36,000 / 6,000 hrs MOD = $ 6.00 por hora MOD –Tasa de aplicación del total de los costos indirectos de fabricación $ 42,600 / 6,000 hrs MOD = $ 7.10 por hora MOD
113
EJEMPLO APLICATIVO Resumen de estándares Precio de los materiales directos$ 5 por yarda Eficiencia de los materiales directos2 yardas/unidad Precio de la mano de obra directa$ 8 por hora MOD Eficiencia de la mano de obra directa3 hrs MOD / unidad Tasa de aplicación de los costos indirectos de fabricación variables$ 1.10 por hora MOD Tasa de aplicación de los costos indirectos de fabricación fijos$ 6.00 por hora MOD Producción esperada a la capacidad normal2,000 unidades Horas de MOD esperada a la capacidad normal6,000 hrs MOD
114

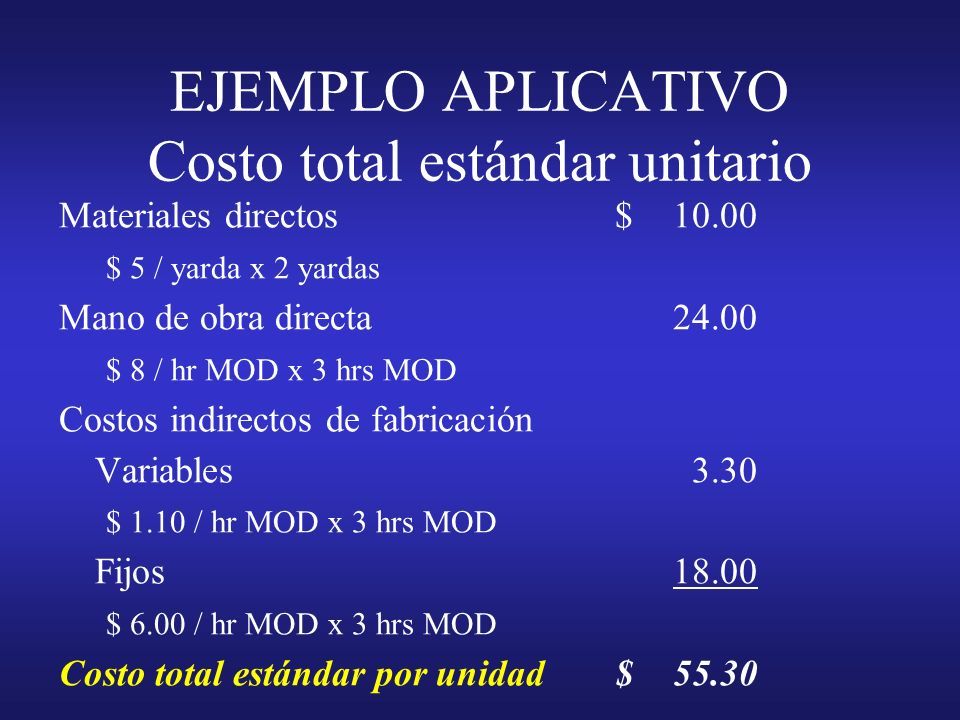

EJEMPLO APLICATIVO Costo total estándar unitario Materiales directos $10.00 $ 5 / yarda x 2 yardas Mano de obra directa24.00 $ 8 / hr MOD x 3 hrs MOD Costos indirectos de fabricación Variables 3.30 $ 1.10 / hr MOD x 3 hrs MOD Fijos18.00 $ 6.00 / hr MOD x 3 hrs MOD Costo total estándar por unidad $55.30
115
DIPLOMADO EN FUNDAMENTOS LOGÍSTICOS Universidad ESAN MBA Ing. Miguel García COSTOS Y PRESUPUESTOS
116
Sesión 5 CÁLCULO Y ANÁLISIS DE VARIACIONES
117
ANÁLISIS DE VARIACIONES Los estándares permiten que la gerencia haga comparaciones periódicas de los resultados reales con los resultados estándares (o planeados) Las diferencias que surgen entre los resultados reales y los planeados se denominan variaciones El análisis de variaciones es una técnica que la gerencia puede emplear para medir el desempeño, corregir ineficiencias y encargarse de la función explicativa
118
EJEMPLO APLICATIVO Datos de costo real, producción e ingresos Precio de compra promedio ponderado de los materiales directos $ 4.90 por yarda de los materiales directos $ 4.90 por yarda Materiales directos comprados4,500 yardas Materiales directos usados4,200 yardas Nómina de mano de obra directa $ 49,725 Horas trabajadas de mano de obra directa5,850 Total de costos indirectos de fabricación variables $ 6,195 Total de costos indirectos de fabricación fijos $ 36,300 Unidades comenzadas y terminadas1,800 Unidades en inventario final de trabajo en proceso (100% materiales directos; 60% costos de conversión)100 Unidades vendidas1,650 Precio de venta unitario $ 100 Gastos administrativos y de mercadeo $ 45,000 No existían inventarios iniciales
119

VARIACIÓN DEL PRECIO DE LOS MATERIALES DIRECTOS La diferencia entre el precio real por unidad de materiales directos comprados y el precio estándar por unidad de materiales directos comprados genera la variación del precio de los materiales directos por unidad, cuando se multiplica por la cantidad real adquirida, el resultado es la variación total del precio de los materiales directos Variación delPrecio Precio Cantidad precio de los =unitario - unitario x real materiales directosreal estándar comprada
120
VARIACIÓN DEL PRECIO DE LOS MATERIALES DIRECTOS La gerencia tiene muy poco control sobre las variaciones del precio, especialmente cuando se generan cambios inesperados de precios. Sin embargo, el departamento de compra puede tener algún control sobre los precios ordenando cantidades económicas, lo cual podría determinarse mediante técnicas cuantitativas y/o encontrando proveedores que ofrezcan la misma calidad de artículos a precios más bajos
121
EJEMPLO APLICATIVO Variación del precio de los materiales directos Se realizó cuatro compras por separado durante 19X2, cada una a un precio unitario diferente. El precio de compra promedio ponderado de $ 4.90 se calculó ponderando cada compra individual en yardas por su correspondiente precio por yarda NúmeroCantidadPrecio dePrecio total de compracompradacompra porde compra (yardas)por unidad 11,000$ 4.70$ 4,700 2 900 4.90 4,410 31,400 5.00 7,000 41,200 4.95 5,940 4,500$ 22,050 Precio de compra promedio ponderado por yarda = $ 4.90

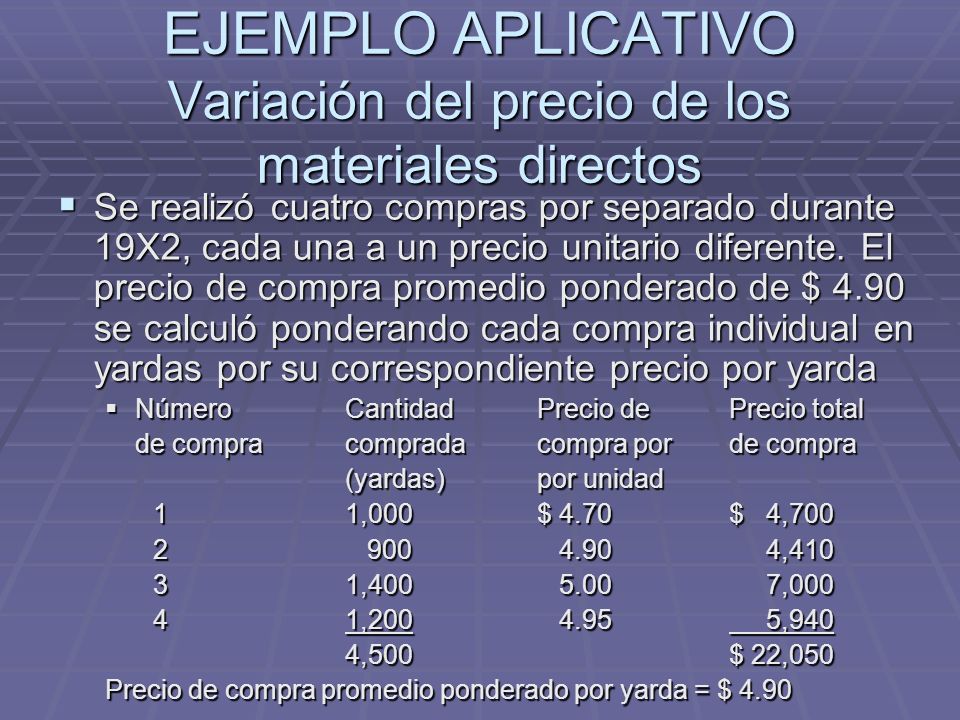

122

EJEMPLO APLICATIVO Variación del precio de los materiales directos Variación delPrecio Precio Cantidad precio de los =unitario - unitario x real materiales directostotal estándar comprada - $ 450=( $ 4.90 - $ 5.00 ) x 4,500 favorable Se generó una variación favorable del precio (con relación a los costos) porque SC pagó $ 0.10 menos por unidad ($4.90 - $ 5.00) que lo esperado por las 4,500 unidades que se compraron
123

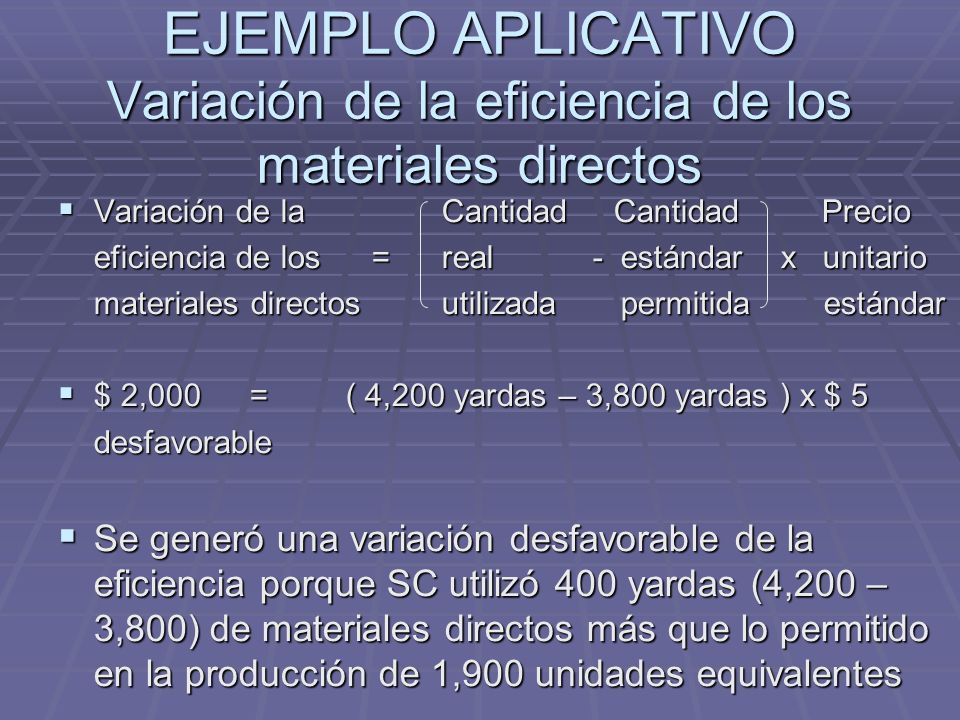

VARIACIÓN DE LA EFICIENCIA DE LOS MATERIALES DIRECTOS La diferencia entre la cantidad real de los materiales directos usados y la cantidad estándar permitida, multiplicada por el precio estándar por unidad es igual a la variación de la eficiencia de los materiales directos Como resultado del uso del precio estándar por unidad y no del precio real por unidad, se elimina el efecto de los cambios del precio Variación de laCantidad Cantidad Precio eficiencia de los =real - estándar x unitario materiales directosutilizada permitida estándar
124

EJEMPLO APLICATIVO Variación de la eficiencia de los materiales directos Cálculo de la cantidad estándar permitida CantidadCantidadProducción estándar=estándarxequivalente permitidapor unidad Cant est perm = 2 yard/und x 1,900 und equivalent (*) Cantidad estándar permitida = 3,800 yardas ( * ) Producción equivalente Unidades comenzadas y terminadas1,800 Unidades en inventario final de trabajo en proceso (100 x 100% terminadas con respecto a los (100 x 100% terminadas con respecto a los materiales directos) 100 Total de unidades equivalentes1,900
125

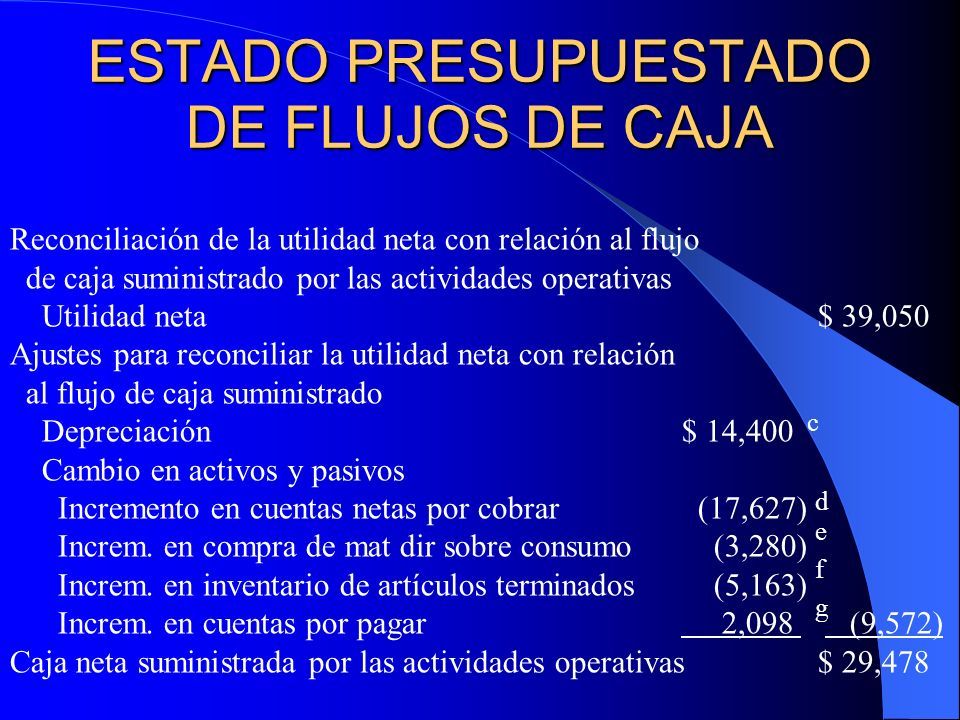

EJEMPLO APLICATIVO Variación de la eficiencia de los materiales directos Variación de laCantidad Cantidad Precio eficiencia de los =real - estándar x unitario materiales directosutilizada permitida estándar $ 2,000=( 4,200 yardas – 3,800 yardas ) x $ 5 desfavorable Se generó una variación desfavorable de la eficiencia porque SC utilizó 400 yardas (4,200 – 3,800) de materiales directos más que lo permitido en la producción de 1,900 unidades equivalentes
126

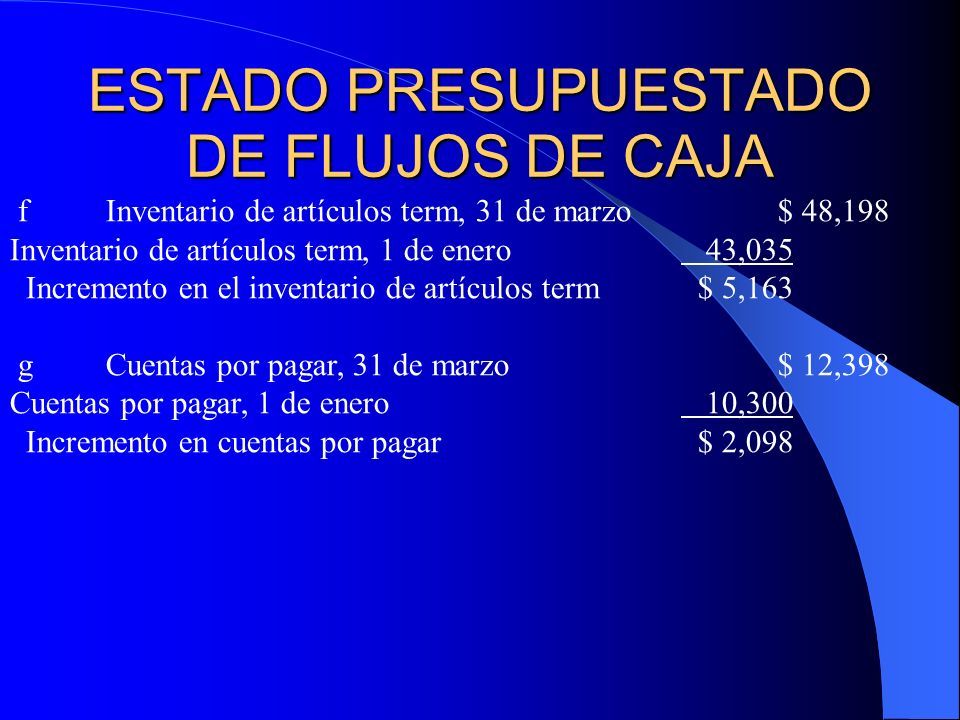

EJEMPLO APLICATIVO Variación de la eficiencia de los materiales directos Una variación desfavorable de la eficiencia de los materiales directos puede, por ejemplo, atribuirse a una mano de obra deficiente (el cortador no puede lograr la cantidad de piezas esperadas por yarda debido a que no levantó adecuadamente los patrones) o a materiales directos inferiores (una posibilidad en este ejemplo, puesto que la variación del precio de los materiales directos fue favorable)
127
EJEMPLO APLICATIVO Variación de la eficiencia de los materiales directos Una variación favorable de la eficiencia de los materiales directos puede no necesariamente ser buena para una empresa, por ejemplo, la variación favorable puede resultar del uso de menos materiales directos que lo que exige el estándar, lo cual puede afectar adversamente la calidad del producto
128
EJEMPLO APLICATIVO Resumen de las variaciones de los materiales directos PRESUPUESTO FLEXIBLE A PRECIO UNITARIO ESTÁNDAR PRESUPUESTO FLEXIBLE A PRECIO UNITARIO ESTÁNDAR CANTIDAD REAL CANTIDAD ESTÁNDAR COSTO REAL COMPRADAUTILIZADA PERMITIDA ( CRC x PUR ) ( CRC x PUE )( CRU x PUE ) ( CEP x PUE ) (4,500 x $ 4.90) (4,500 x $ 5.00)(4,200 x $ 5.00) (3,800 x $ 5.00) $ 22,050 $ 22,500$ 21,000 $ 19,000 Variación del precioVariación de la eficiencia $ 450 F$ 2,000 D Variación total $ 1,550 D CRC = Cantidad real compradaPUR = Precio unitario real CRU = Cantidad real utilizadaPUE = Precio unitario estándar CEP = Cantidad estándar permitida
129
VARIACIÓN DEL PRECIO DE LA MANO DE OBRA DIRECTA La diferencia entre la tarifa salarial real por hora y la tarifa salarial estándar por hora genera la variación del precio por hora de la mano de obra directa; cuando se multiplica por las horas reales de mano de obra directa trabajadas, el resultado es la variación total del precio de la mano de obra directa
130

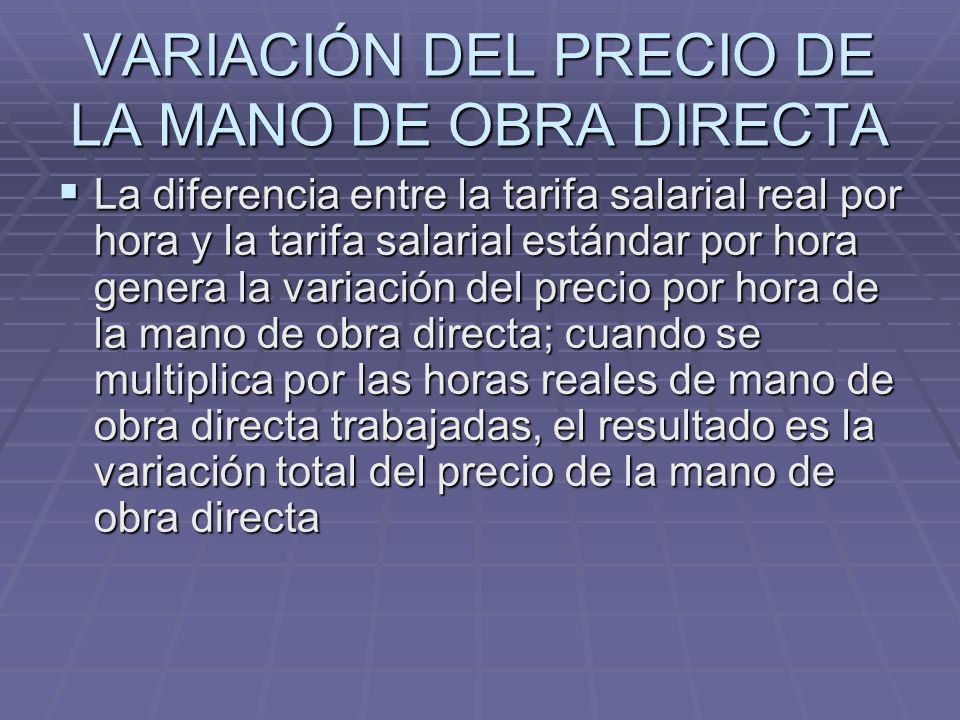

VARIACIÓN DEL PRECIO DE LA MANO DE OBRA DIRECTA Se usa la cantidad real de horas trabajadas de mano de obra directa en oposición a las horas estándares permitidas de mano de obra directa, porque se está analizando la diferencia de costo entre la nómina que podría incurrirse y la nómina realmente incurrida Ambas nóminas se basan en la cantidad real de horas trabajadas de mano de obra directa
131
VARIACIÓN DEL PRECIO DE LA MANO DE OBRA DIRECTA Variación del Tarifa Tarifa salarial Cantidad real precio de mano = salarial real - estándar x de horas de obra directa por hora por hora trabajadas de mano de obra directa Las variaciones de precios que resultan de factores externos generalmente están más allá del control de la gerencia
132

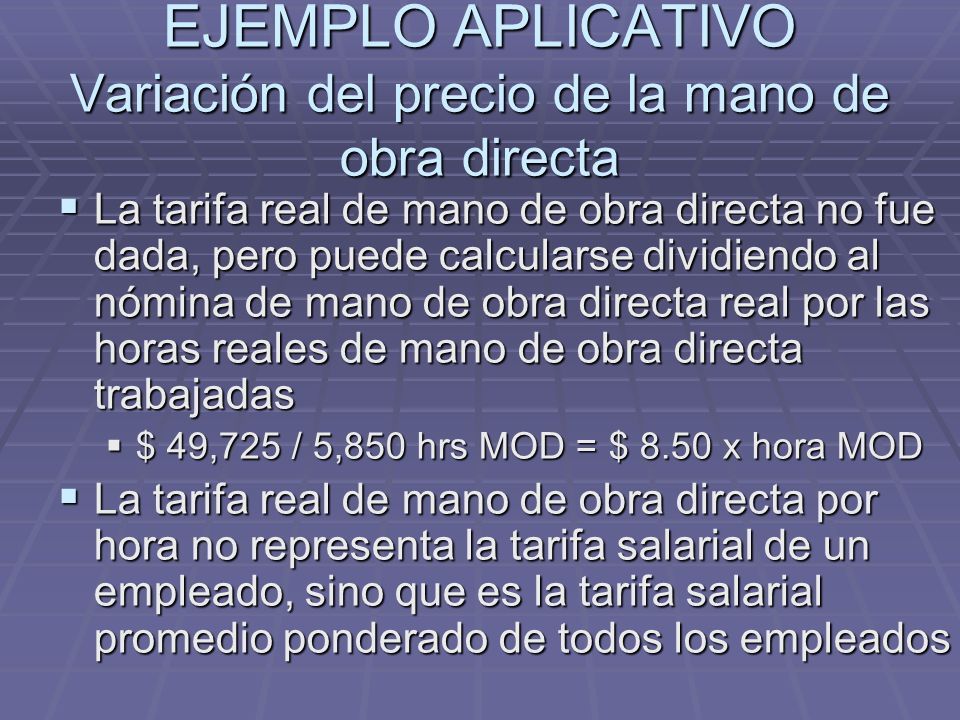

EJEMPLO APLICATIVO Variación del precio de la mano de obra directa La tarifa real de mano de obra directa no fue dada, pero puede calcularse dividiendo al nómina de mano de obra directa real por las horas reales de mano de obra directa trabajadas $ 49,725 / 5,850 hrs MOD = $ 8.50 x hora MOD La tarifa real de mano de obra directa por hora no representa la tarifa salarial de un empleado, sino que es la tarifa salarial promedio ponderado de todos los empleados
133
EJEMPLO APLICATIVO Variación del precio de la mano de obra directa Variación del Tarifa Tarifa salarial Cantidad real precio de mano = salarial real - estándar x de horas de obra directa por hora por hora trabajadas de mano de obra directa $ 2,925=( $ 8.50 - $ 8.00 ) x 5,850 desfavorable El resultado fue una variación desfavorable de precio porque SC pagó un promedio de $ 0.50 más por hora de MOD ($ 8.50 - $ 8.00) por las 5,850 horas de MOD Si las tarifas salariales no cambian inesperadamente, entonces se supone que la variación desfavorable del precio tal vez se presentó debido a que los trabajadores no fueron adecuadamente asignados a los trabajos
134

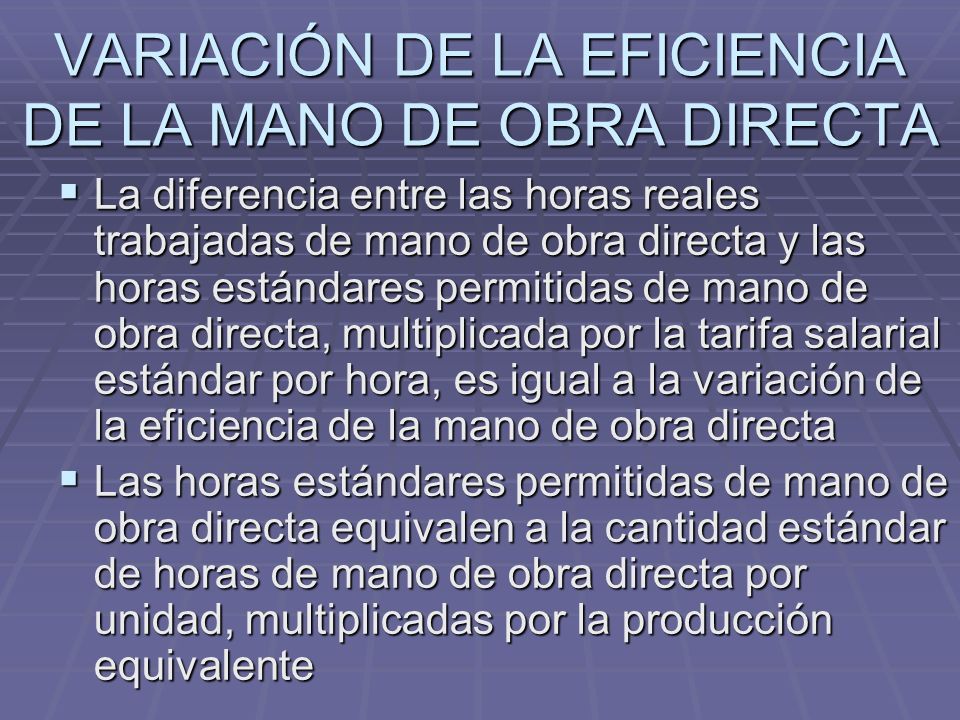

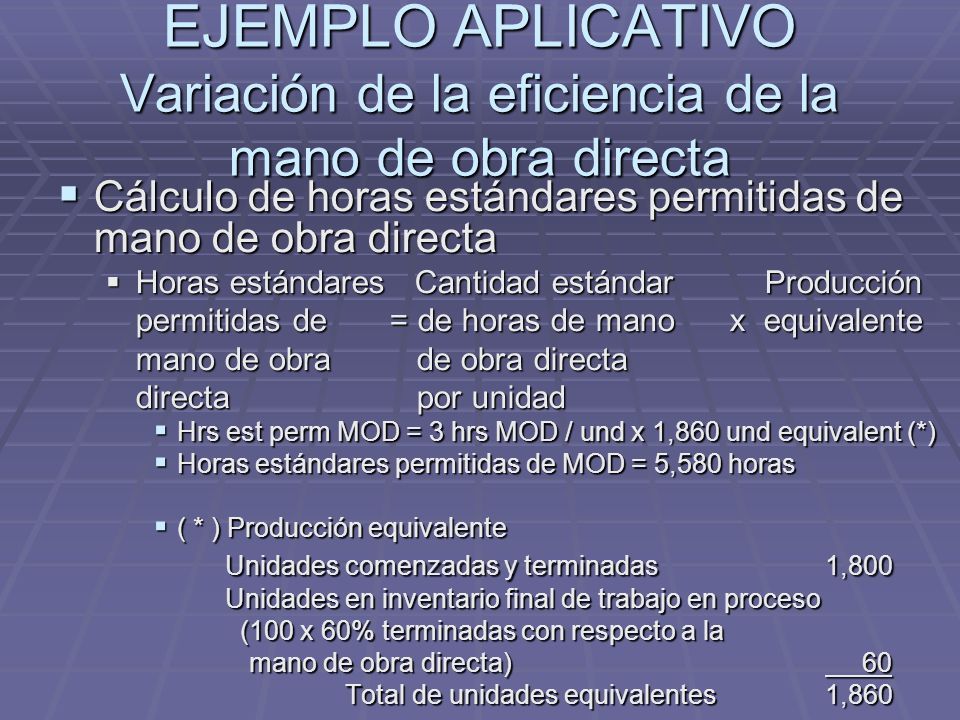

VARIACIÓN DE LA EFICIENCIA DE LA MANO DE OBRA DIRECTA La diferencia entre las horas reales trabajadas de mano de obra directa y las horas estándares permitidas de mano de obra directa, multiplicada por la tarifa salarial estándar por hora, es igual a la variación de la eficiencia de la mano de obra directa Las horas estándares permitidas de mano de obra directa equivalen a la cantidad estándar de horas de mano de obra directa por unidad, multiplicadas por la producción equivalente
135

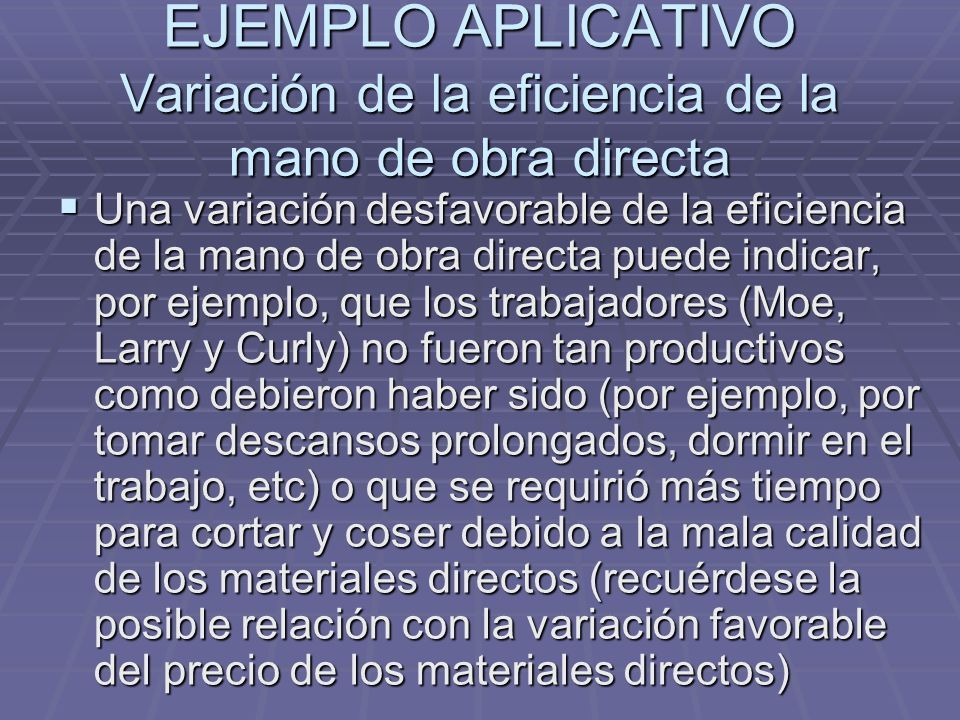

VARIACIÓN DE LA EFICIENCIA DE LA MANO DE OBRA DIRECTA Como resultado del uso de la tarifa salarial estándar por horas de mano de obra directa, se elimina el efecto de los cambios de precio. La variación de la eficiencia de la mano de obra directa puede atribuirse únicamente a la eficiencia o ineficiencia de los trabajadores Variación Horas Horas Tarifa salarial de la = reales - estándares x estándar por eficiencia de trabajadas permitidas hora de mano la mano de de mano de de mano de de obra directa obra directa obra directa obra directa
136

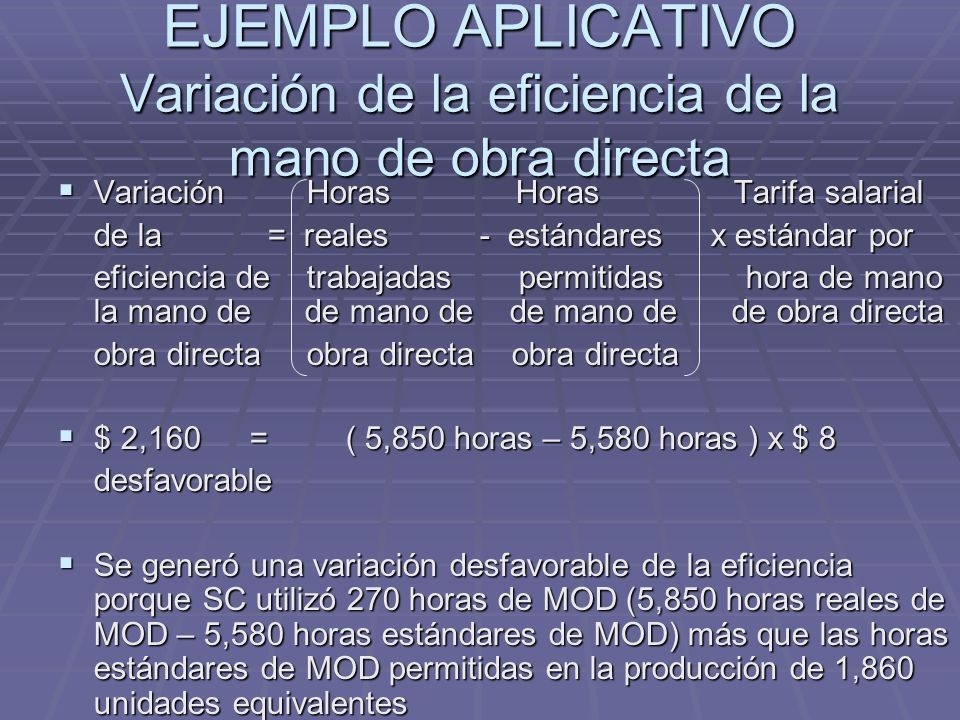

EJEMPLO APLICATIVO Variación de la eficiencia de la mano de obra directa Cálculo de horas estándares permitidas de mano de obra directa Horas estándares Cantidad estándar Producción permitidas de = de horas de manox equivalente mano de obra de obra directa directa por unidad Hrs est perm MOD = 3 hrs MOD / und x 1,860 und equivalent (*) Horas estándares permitidas de MOD = 5,580 horas ( * ) Producción equivalente Unidades comenzadas y terminadas1,800 Unidades en inventario final de trabajo en proceso (100 x 60% terminadas con respecto a la (100 x 60% terminadas con respecto a la mano de obra directa) 60 Total de unidades equivalentes1,860
137
EJEMPLO APLICATIVO Variación de la eficiencia de la mano de obra directa Variación Horas Horas Tarifa salarial de la = reales - estándares x estándar por eficiencia de trabajadas permitidas hora de mano la mano de de mano de de mano de de obra directa obra directa obra directa obra directa $ 2,160=( 5,850 horas – 5,580 horas ) x $ 8 desfavorable Se generó una variación desfavorable de la eficiencia porque SC utilizó 270 horas de MOD (5,850 horas reales de MOD – 5,580 horas estándares de MOD) más que las horas estándares de MOD permitidas en la producción de 1,860 unidades equivalentes
138
EJEMPLO APLICATIVO Variación de la eficiencia de la mano de obra directa Una variación desfavorable de la eficiencia de la mano de obra directa puede indicar, por ejemplo, que los trabajadores (Moe, Larry y Curly) no fueron tan productivos como debieron haber sido (por ejemplo, por tomar descansos prolongados, dormir en el trabajo, etc) o que se requirió más tiempo para cortar y coser debido a la mala calidad de los materiales directos (recuérdese la posible relación con la variación favorable del precio de los materiales directos)
139
EJEMPLO APLICATIVO Variación de la eficiencia de la mano de obra directa En el análisis de la variación, la gerencia debe comparar los costos de investigación contra los beneficios de la investigación antes de tomar cualquier decisión, para identificar y corregir la causa de la variación Un punto importante que siempre debe considerarse es que los mismos estándares pueden ser incorrectos
140
EJEMPLO APLICATIVO Resumen de las variaciones de la mano de obra directa PRESUPUESTO FLEXIBLE EN TARIFAS PRESUPUESTO FLEXIBLE EN TARIFAS SALARIALES ESTÁNDARES SALARIALES ESTÁNDARES COSTO REAL HORAS REALESHORAS ESTÁNDARES PERMITIDAS ( HR x TSR ) ( HR x TSE )( HEP x TSE ) (5,850 x $ 8.50) (5,850 x $ 8.00)(5,580 x $ 8.00) $ 49,725 $ 46,800$ 44,640 Variación del precio Variación de la eficiencia $ 2,925 D $ 2,160 D Variación total $ 5,085 D HR = Horas realesTSR = Tarifa salarial real HEP = Horas estándares permitidasTSE = Tarifa salarial estándar
141

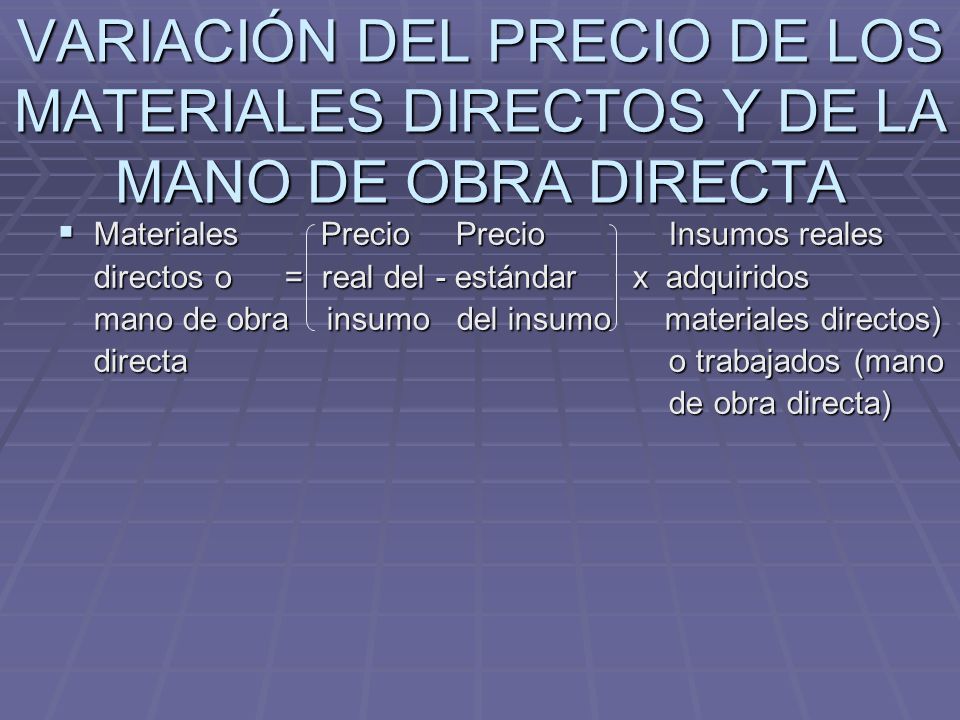

VARIACIÓN DEL PRECIO DE LOS MATERIALES DIRECTOS Y DE LA MANO DE OBRA DIRECTA Materiales Precio Precio Insumos reales directos o = real del - estándar x adquiridos mano de obra insumo del insumo materiales directos) directa o trabajados (mano de obra directa) de obra directa)
142

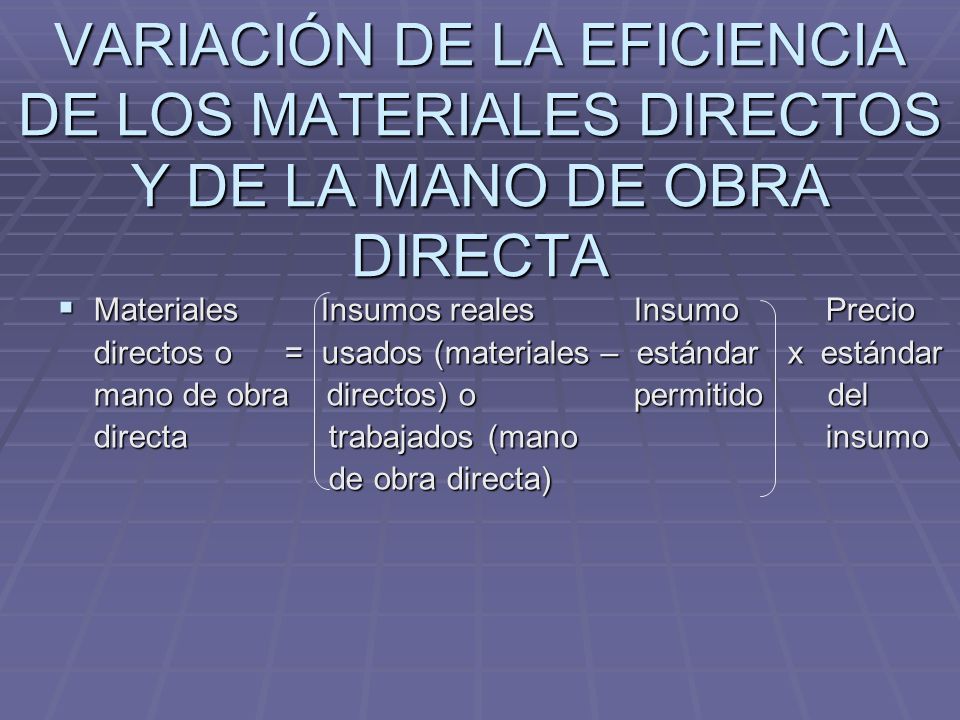

VARIACIÓN DE LA EFICIENCIA DE LOS MATERIALES DIRECTOS Y DE LA MANO DE OBRA DIRECTA Materiales Insumos realesInsumoPrecio directos o = usados (materiales – estándar x estándar mano de obra directos) opermitido del directa trabajados (manoinsumo de obra directa) de obra directa)
143

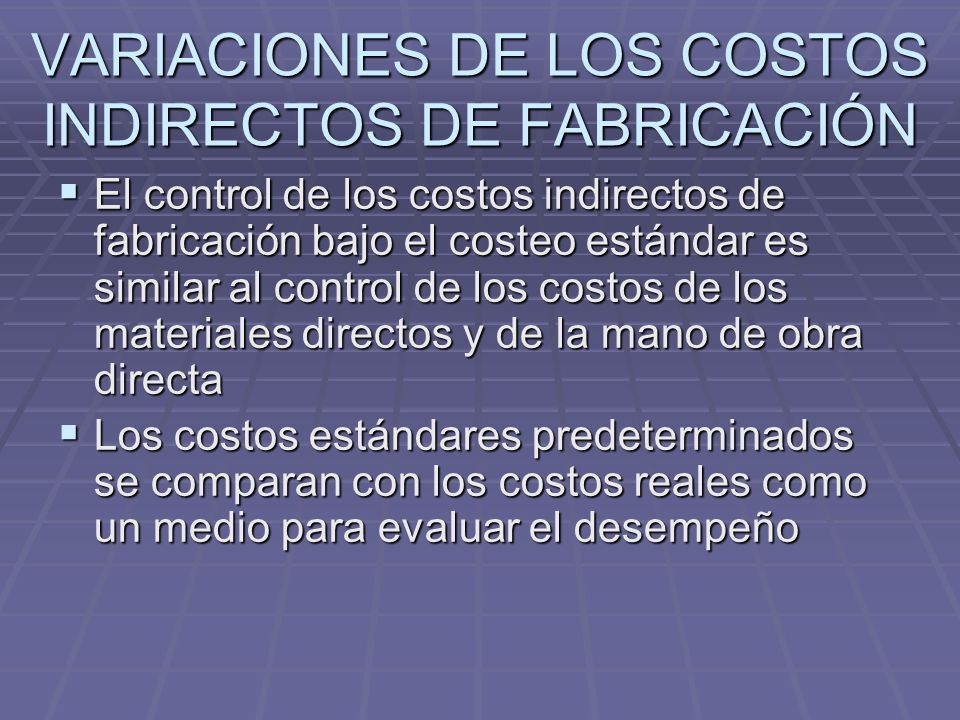

VARIACIONES DE LOS COSTOS INDIRECTOS DE FABRICACIÓN El control de los costos indirectos de fabricación bajo el costeo estándar es similar al control de los costos de los materiales directos y de la mano de obra directa Los costos estándares predeterminados se comparan con los costos reales como un medio para evaluar el desempeño
144

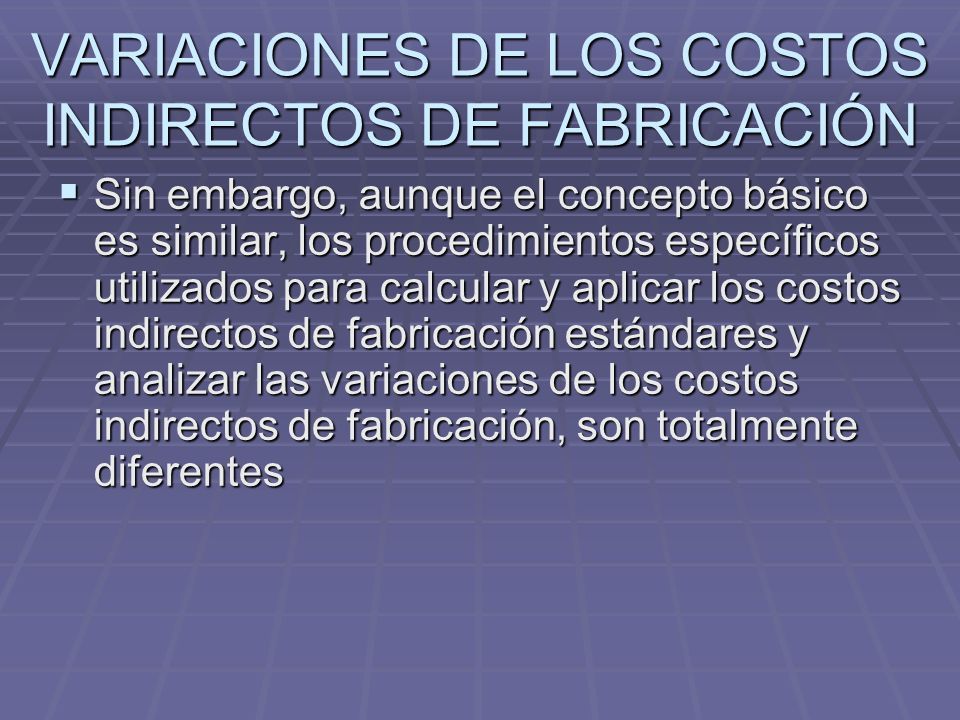

VARIACIONES DE LOS COSTOS INDIRECTOS DE FABRICACIÓN Sin embargo, aunque el concepto básico es similar, los procedimientos específicos utilizados para calcular y aplicar los costos indirectos de fabricación estándares y analizar las variaciones de los costos indirectos de fabricación, son totalmente diferentes
145

EJEMPLO APLICATIVO Variaciones de los costos indirectos de fabricación Presupuesto flexible de SC para 19X2 PermitidasRealesNormales Horas de mano de obra directa5,5805,8506,000 Costos indirectos de fabricación variables Materiales indirectos Materiales indirectos ($ 0.10 por hora de MOD) (a) $ 558 (e) $ 585 (i) $ 600 ($ 0.10 por hora de MOD) (a) $ 558 (e) $ 585 (i) $ 600 Mano de obra indirecta Mano de obra indirecta ($ 0.50 por hora de MOD) (b)2,790 (f)2,925 (j) 3,000 ($ 0.50 por hora de MOD) (b)2,790 (f)2,925 (j) 3,000 Reparaciones Reparaciones ($ 0.20 por hora de MOD) (c)1,116 (g)1,170 (k) 1,200 ($ 0.20 por hora de MOD) (c)1,116 (g)1,170 (k) 1,200 Energía Energía ($ 0.30 por hora de MOD) (d)1,674 (h)1,755 (l) 1,800 ($ 0.30 por hora de MOD) (d)1,674 (h)1,755 (l) 1,800 Total de costos indirectos de fabricación variables $ 6,138 $ 6,435 $ 6,600
146
EJEMPLO APLICATIVO Variaciones de los costos indirectos de fabricación Presupuesto flexible de SC para 19X2 PermitidasRealesNormales Costos indirectos de fabricación fijos Calefacción y luz $ 3,500 $ 3,500 $ 3,500 Calefacción y luz $ 3,500 $ 3,500 $ 3,500 Supervisión 25,000 25,000 25,000 Supervisión 25,000 25,000 25,000 Depreciación de las máquinas Depreciación de las máquinas de cortar y coser1,5001,500 1,500 de cortar y coser1,5001,500 1,500 Arriendo de la fábrica6,0006,000 6,000 Arriendo de la fábrica6,0006,000 6,000 Total de costos indirectos de fabricación fijos $ 36,000 $ 36,000 $ 36,000 Total de costos indirectos de fabricación $ 42,138 $ 42,435 $ 42,600
147
EJEMPLO APLICATIVO Variaciones de los costos indirectos de fabricación La tasa variable por hora se basa en la capacidad normal de 6,000 horas de mano de obra directa. Los costos fijos no cambian porque la actividad de producción está dentro del rango relevante de 3,000 a 6,000 horas de mano de obra directa
148

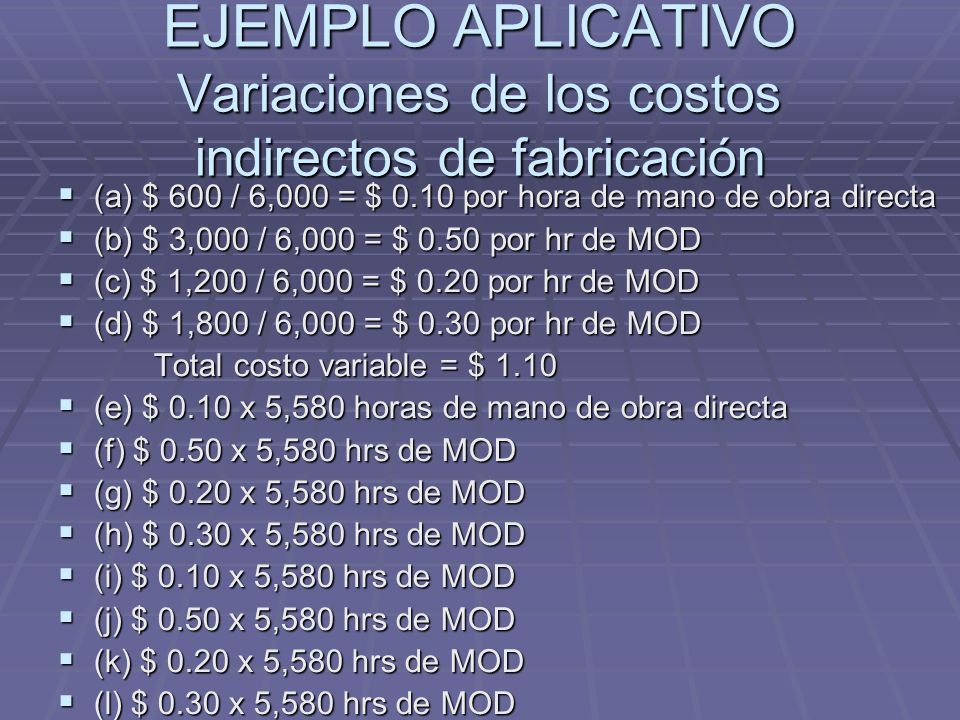

EJEMPLO APLICATIVO Variaciones de los costos indirectos de fabricación (a) $ 600 / 6,000 = $ 0.10 por hora de mano de obra directa (b) $ 3,000 / 6,000 = $ 0.50 por hr de MOD (c) $ 1,200 / 6,000 = $ 0.20 por hr de MOD (d) $ 1,800 / 6,000 = $ 0.30 por hr de MOD Total costo variable = $ 1.10 (e) $ 0.10 x 5,580 horas de mano de obra directa (f) $ 0.50 x 5,580 hrs de MOD (g) $ 0.20 x 5,580 hrs de MOD (h) $ 0.30 x 5,580 hrs de MOD (i) $ 0.10 x 5,580 hrs de MOD (j) $ 0.50 x 5,580 hrs de MOD (k) $ 0.20 x 5,580 hrs de MOD (l) $ 0.30 x 5,580 hrs de MOD
149

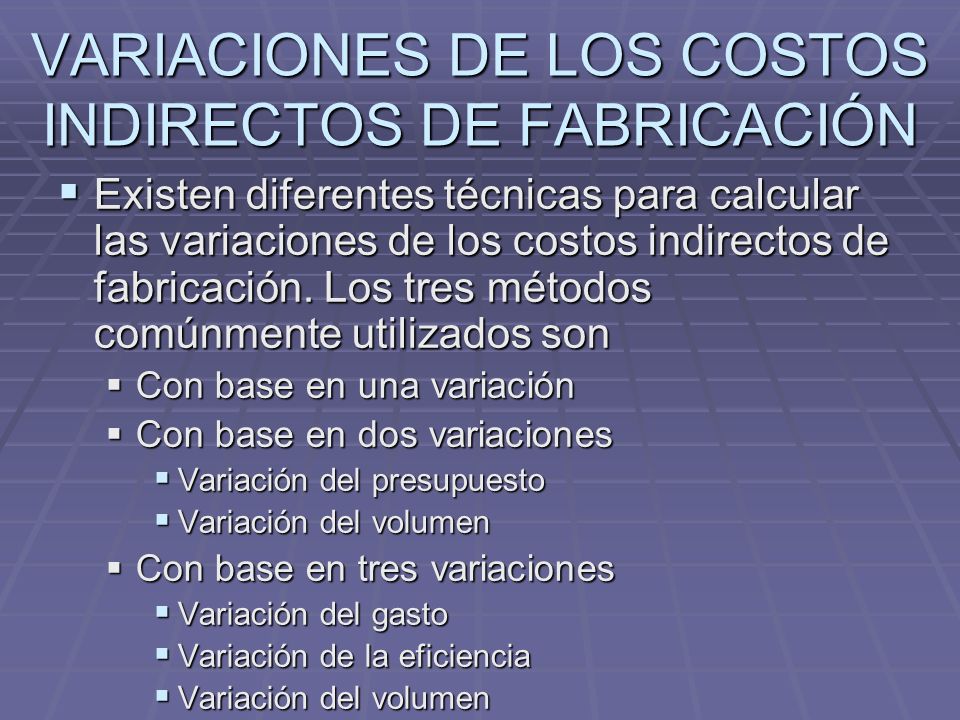

VARIACIONES DE LOS COSTOS INDIRECTOS DE FABRICACIÓN Existen diferentes técnicas para calcular las variaciones de los costos indirectos de fabricación. Los tres métodos comúnmente utilizados son Con base en una variación Con base en dos variaciones Variación del presupuesto Variación del volumen Con base en tres variaciones Variación del gasto Variación de la eficiencia Variación del volumen
150

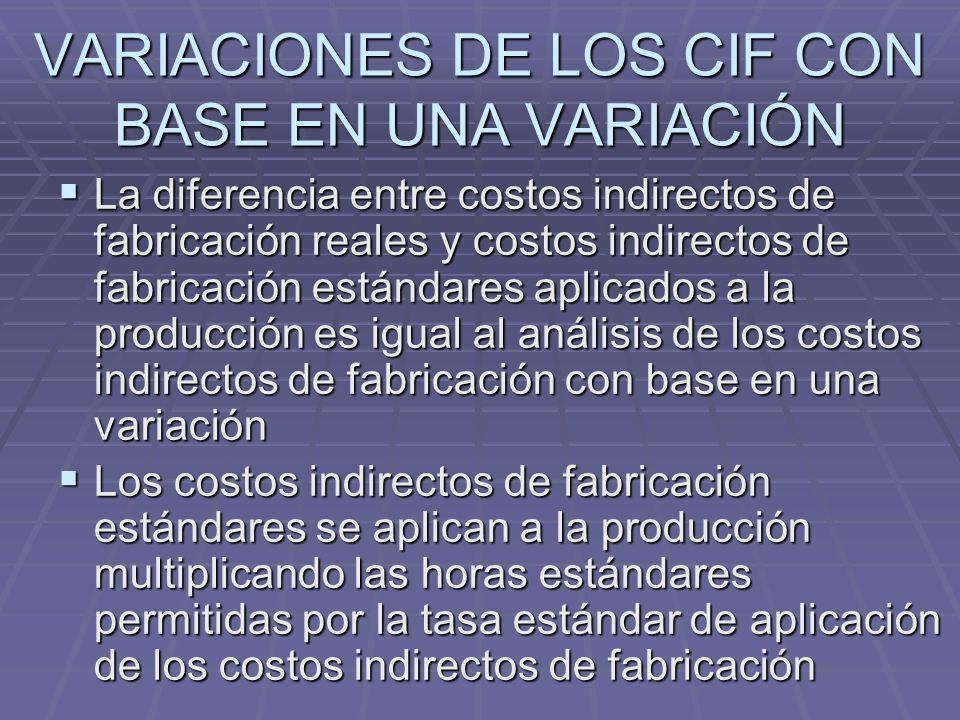

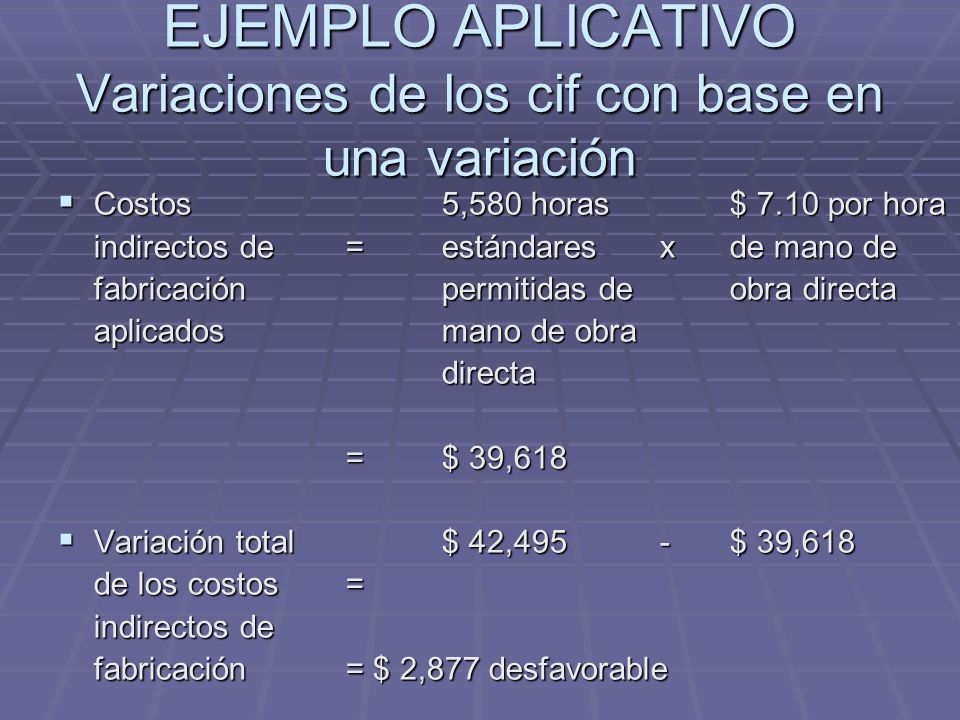

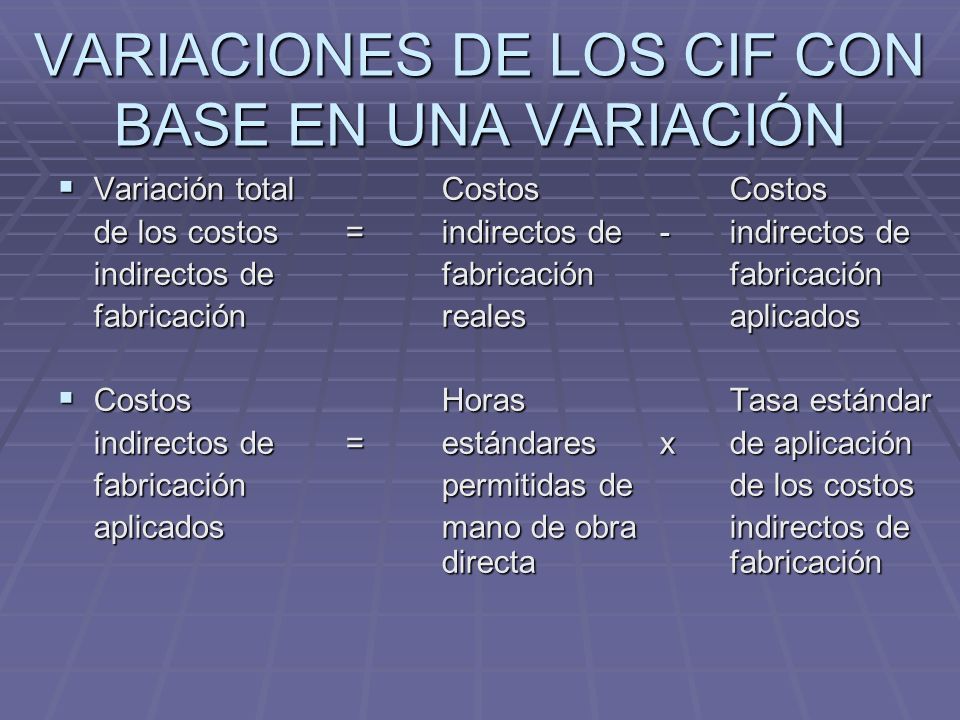

VARIACIONES DE LOS CIF CON BASE EN UNA VARIACIÓN La diferencia entre costos indirectos de fabricación reales y costos indirectos de fabricación estándares aplicados a la producción es igual al análisis de los costos indirectos de fabricación con base en una variación Los costos indirectos de fabricación estándares se aplican a la producción multiplicando las horas estándares permitidas por la tasa estándar de aplicación de los costos indirectos de fabricación
151
VARIACIONES DE LOS CIF CON BASE EN UNA VARIACIÓN Variación totalCostosCostos de los costos= indirectos de -indirectos de indirectos defabricaciónfabricación fabricaciónrealesaplicados CostosHorasTasa estándar indirectos de= estándares xde aplicación fabricaciónpermitidas dede los costos aplicadosmano de obraindirectos de directafabricación
152
EJEMPLO APLICATIVO Variaciones de los cif con base en una variación Costos5,580 horas$ 7.10 por hora indirectos de= estándares xde mano de fabricaciónpermitidas deobra directa aplicadosmano de obra directa =$ 39,618 Variación total$ 42,495 -$ 39,618 de los costos= indirectos de fabricación= $ 2,877 desfavorable
153
EJEMPLO APLICATIVO Variaciones de los cif con base en una variación Se produjo una variación desfavorable porque SC pagó más por los costos indirectos de fabricación que los que aplicó a la producción Si los cif reales se hubieran comparado erróneamente con el presupuesto estático de $ 42,600, se generaría una variación favorable de $ 105 ($ 42,495 - $ 42,600), lo que llevaría a que la gerencia considere equivocadamente que se redujeron los cif en vez de incrementarse
154
EJEMPLO APLICATIVO Variaciones de los cif con base en una variación Un presupuesto estático sólo debe utilizarse para analizar las variaciones de los cif cuando las horas reales trabajadas de mano de obra directa coinciden con las horas de mano de obra directa a la capacidad normal (es decir, la producción real equivale a la producción del denominador) Ocurrirá una variación total de los cif cuando los cif reales son mayores o menores que los cif aplicados
155
DIPLOMADO EN FUNDAMENTOS LOGÍSTICOS Universidad ESAN MBA Ing. Miguel García COSTOS Y PRESUPUESTOS
156
Sesión 7 COSTEO BASADO EN ACTIVIDADES (COSTEO ABC)
157
ASIGNACIÓN DE CIF EN LOS SISTEMAS TRADICIONALES DE COSTOS CIF (Mano de obra indirecta, depreciaciones, energía, etc. Consumidos por: PRODUCTOS CIF asignados a los productos basados en presuntas vinculaciones tales como MOD
158
ASIGNACION DE LOS CIF EN ABC CIF (Mano de obra indirecta, depreciaciones, energía, etc. CIF consumidos por: ACTIVIDADES consumidos por: PRODUCTOS El INDUCTOR DE RECURSOS inputa los CIF a las ACTIVIDADES, basados en relación causa/efecto (causalidad). El INDUCTOR DE ACTIVIDADES inputa el costo de las ACTIVIDADES basados en patrones de consumo exclusivo (causalidad). OBJETO DE COSTOS
159
COSTEO BASADO EN ACTIVIDADES (ABC) Premisa: los productos requieren que una empresa ejecute determinadas actividades y que tales actividades requieren a su vez que la empresa incurra en unos costos. ABC (Activity Based Costing): considera que las actividades son los objetos primarios de costeo; mide costos y resultados de las actividades, asigna los costos de éstas a otros objetos de costo que pueden ser productos o clientes, a base de su uso o consumo en actividades.
160

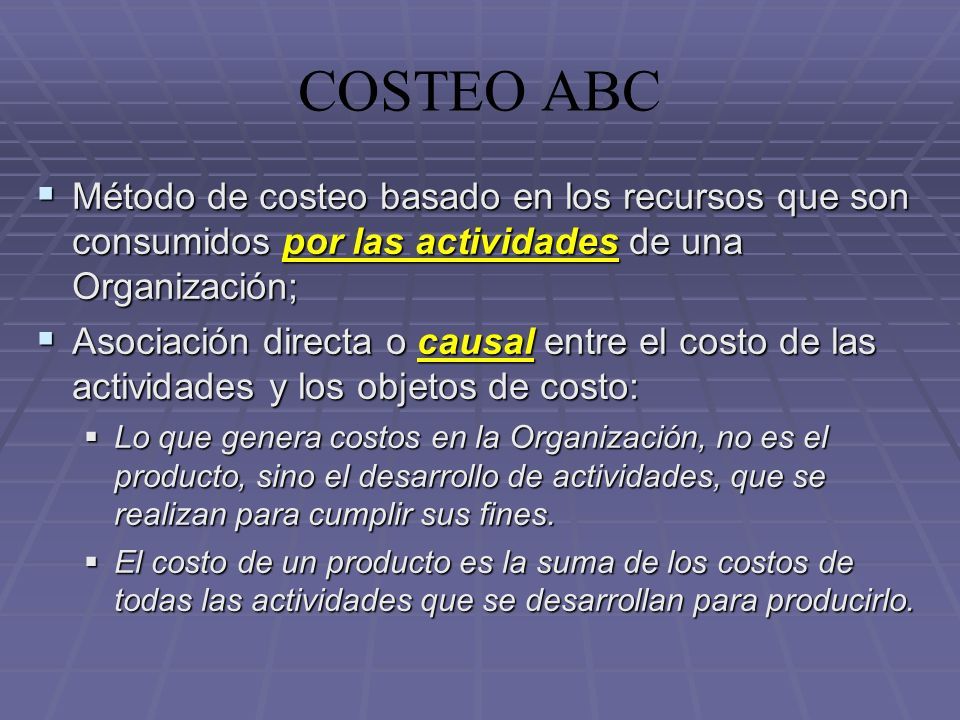

COSTEO ABC Método de costeo basado en los recursos que son consumidos por las actividades de una Organización; Asociación directa o causal entre el costo de las actividades y los objetos de costo: Lo que genera costos en la Organización, no es el producto, sino el desarrollo de actividades, que se realizan para cumplir sus fines. El costo de un producto es la suma de los costos de todas las actividades que se desarrollan para producirlo.
161
Sistemas de costeo basado en actividades Cualquiera de los costes que no pueden ser atribuidos directamente a un producto fluye dentro de las actividades que los originan, … y luego el coste de cada actividad fluye al costo de los productos que dan origen a tales actividades con arreglo al consumo respectivo de tal actividad. ABC reconoce que la diversificación de productos, aumenta la complejidad de los procesos, incrementando, a su vez, los CIF, ya que se requieren: más inspecciones de calidad, más compras de insumos diversos, más cambios de moldes y matrices, más manejo de materiales, etc.
162
Flujo de costos del ABC RECURSOS $ CONSUMIDOS (Personas, tec., maquinarias ACTIVIDADES (comprar, mantener. Etc.) $ PRODUCTO A CLIENTE X PROCESO Y
163

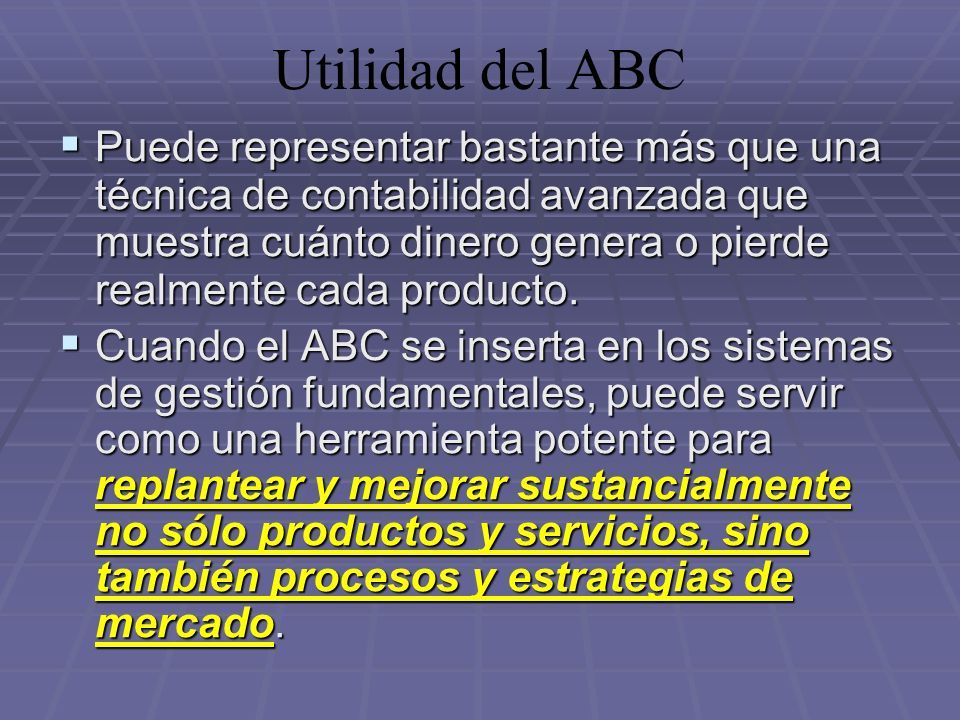

Utilidad del ABC Puede representar bastante más que una técnica de contabilidad avanzada que muestra cuánto dinero genera o pierde realmente cada producto. Cuando el ABC se inserta en los sistemas de gestión fundamentales, puede servir como una herramienta potente para replantear y mejorar sustancialmente no sólo productos y servicios, sino también procesos y estrategias de mercado.
164

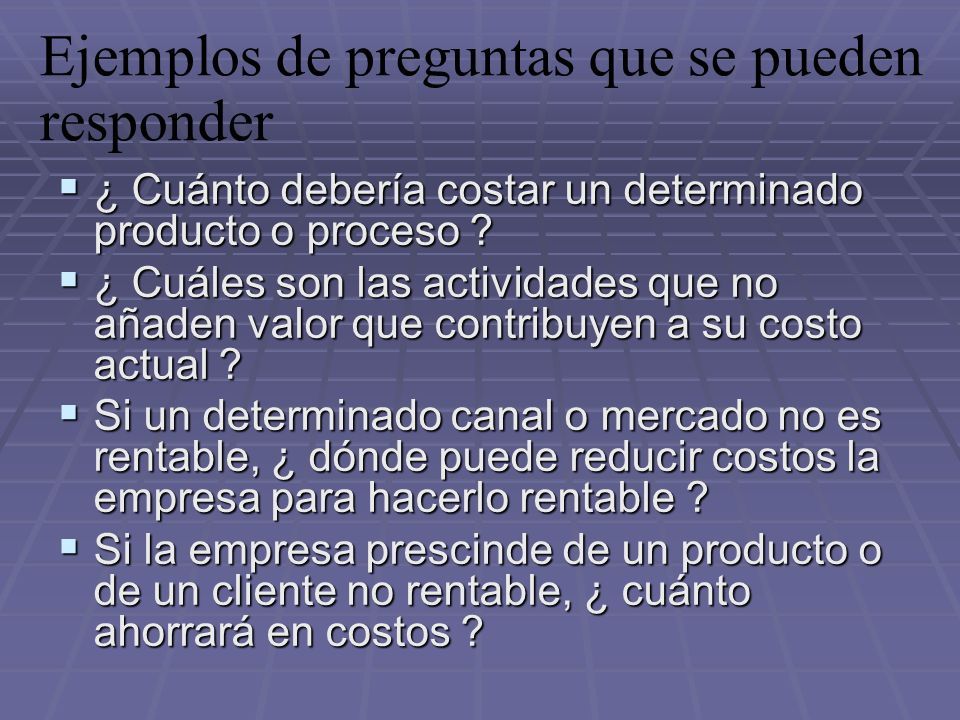

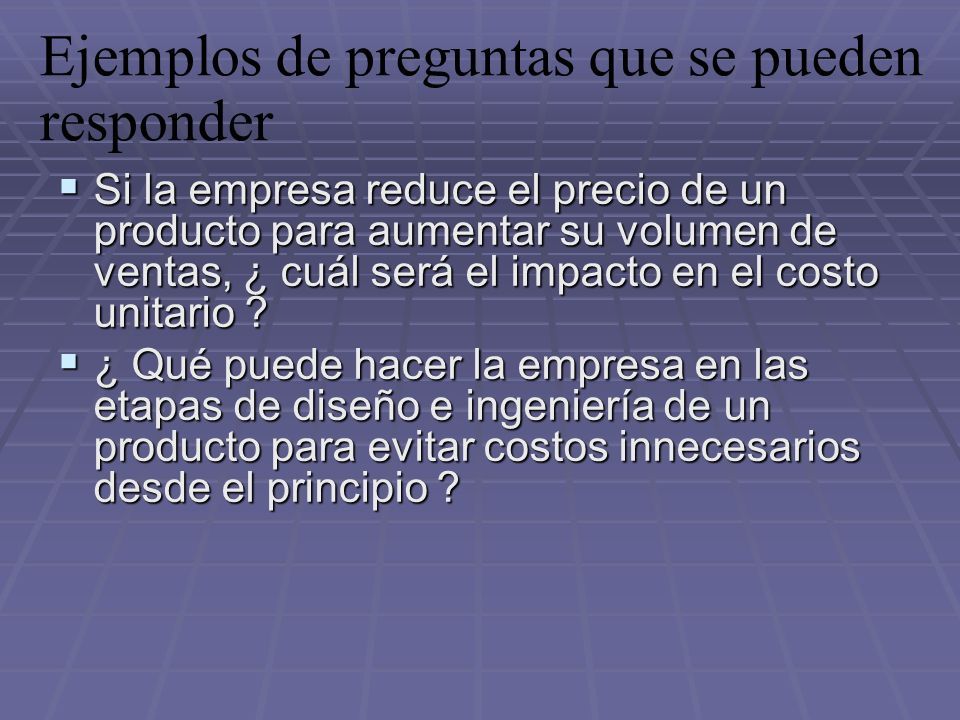

Ejemplos de preguntas que se pueden responder ¿ Cuánto debería costar un determinado producto o proceso ? ¿ Cuáles son las actividades que no añaden valor que contribuyen a su costo actual ? Si un determinado canal o mercado no es rentable, ¿ dónde puede reducir costos la empresa para hacerlo rentable ? Si la empresa prescinde de un producto o de un cliente no rentable, ¿ cuánto ahorrará en costos ?
165
Ejemplos de preguntas que se pueden responder Si la empresa reduce el precio de un producto para aumentar su volumen de ventas, ¿ cuál será el impacto en el costo unitario ? ¿ Qué puede hacer la empresa en las etapas de diseño e ingeniería de un producto para evitar costos innecesarios desde el principio ?
166

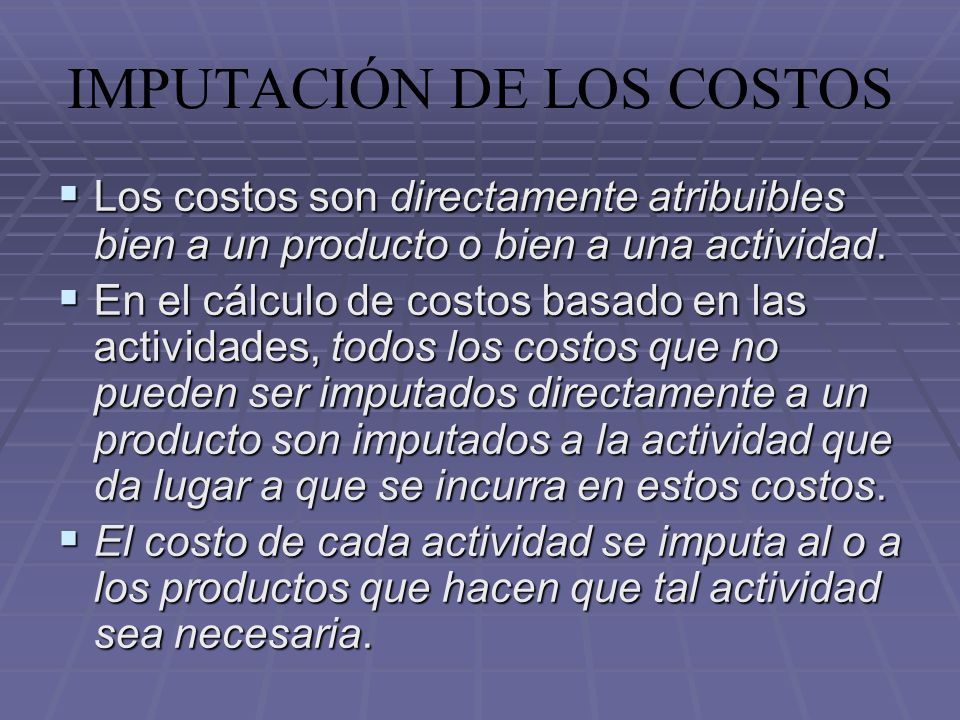

IMPUTACIÓN DE LOS COSTOS Los costos son directamente atribuibles bien a un producto o bien a una actividad. En el cálculo de costos basado en las actividades, todos los costos que no pueden ser imputados directamente a un producto son imputados a la actividad que da lugar a que se incurra en estos costos. El costo de cada actividad se imputa al o a los productos que hacen que tal actividad sea necesaria.
167

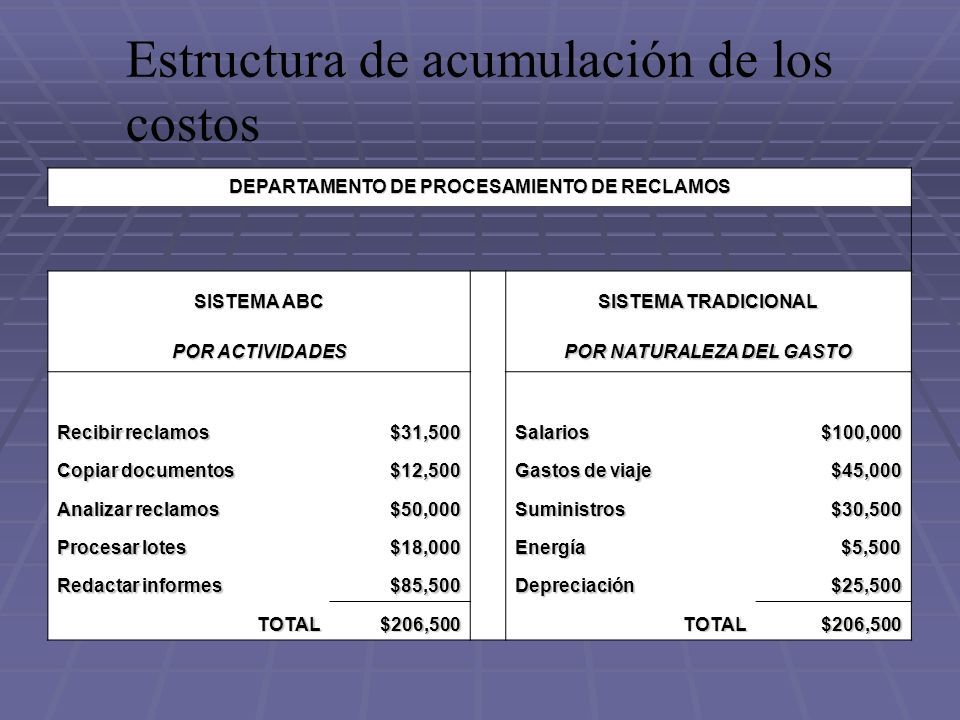

Estructura de acumulación de los costos DEPARTAMENTO DE PROCESAMIENTO DE RECLAMOS SISTEMA ABC SISTEMA TRADICIONAL POR ACTIVIDADES POR NATURALEZA DEL GASTO Recibir reclamos $31,500 Salarios$100,000 Copiar documentos $12,500 Gastos de viaje $45,000 Analizar reclamos $50,000 Suministros$30,500 Procesar lotes $18,000 Energía$5,500 Redactar informes $85,500 Depreciación$25,500 TOTAL$206,500 TOTAL$206,500
168
CONCEPTOS FUNDAMENTALES DEL SISTEMA ABC Actividades Objetivos de costes Inductores de costes Centros de costes
169
ACTIVIDAD Conjunto de tareas en la misma función, con el mismo inductor y con la misma intensidad de uso del recurso; Combinan personas, tecnología, materias primas, métodos y entorno; Genera un producto o un servicio dado; Consume recursos para generar un output; Finalidad: generar valor para el cliente externo;
170
Ejemplos de actividades Producir material de marketing; Ensamblar PT; Realizar una venta; Realizar un pedido de MP; Recibir un pedido de MP; Controlar calidad en la recepción de MP; Manipular MP en el almacén; Mantener la maquinaria; Visitar a un cliente; Controlar la calidad de PT; Elaborar una oferta a un cliente; Preparar el plan estratégico de utilidades; Preparar órdenes de producción; Mantener los edificios; Reparar la maquinaria; Procesar facturas; Transportar MP; Procesar préstamos; Pagar deudas; Facturar al cliente; Registrar una transacción contable;
171
Actividades En un departamento de cuentas a pagar, las actividades pueden incluir: Reunir y archivar las notas de recibo, las órdenes de compra y las facturas, comprobar y contrastar las facturas, las órdenes de compra y los acuses de recibo, auditar los datos sobre los documentos contrastados, realizar el seguimiento de las excepciones como resultado de dicha revisión, introducir los datos de distribución en las facturas, distribuir por grupos los comprobantes, elaborar los grupos de comprobantes para la entrada de datos, introducir información en un sistema informático, cerrar la documentación procesada, y remitir la documentación de comprobantes al departamento de egresos. Todas estas actividades conforman un centro de actividades.
172
Identificación de las actividades La clave al definir al actividades es dividir las operaciones de la empresa en sus actividades relevantes.
173
OBJETIVOS DE COSTES Elemento o ítem final (cliente, producto, servicio, contrato, u otra unidad de trabajo), para el cual se desea una acumulación (medición) de costes. Objeto final de costes: acumula costes para transferir fuera de la empresa, vs. objeto de costes temporal: acumula costes para “reciclar” dentro de la empresa. Los objetivos finales de costes son los productos y servicios que una empresa suministra a sus clientes.
174
Ejemplos de objetivos de costes PRODUCTOS CLIENTES EMPRESA FARMACÉUTICA Vitaminas Jarabe para la tos Instituciones Farmacias
175
Ejemplos de objetivos de costes PRODUCTOS CLIENTES AGENCIA BANCARIA Cuenta corriente Tarjeta de crédito Personas Empresas
176
Ejemplos de objetivos de costes PRODUCTOS CLIENTES EMPRESA TELEFÓNICA Telefonía fija Telefonía celular Personas Empresas
177
INDUCTORES DE COSTES Evento, circunstancia o condición que es causa de la generación de un coste, o de su variación. Factor usado para medir cómo un coste es incurrido y/o cómo imputar mejor dicho coste a las actividades o a los productos. Relación de causalidad entre Actividad y Costo. Explica cómo un objeto de costo (producto, servicio, etc.), consume los recursos indirectos de la Organización.
178
Ejemplo de inductores de costes La organización ZAPATILLAS LIMA, se dedica a la fabricación y venta de zapatillas deportivas. Actualmente la Alta Dirección se encuentra evaluando la posibilidad de adoptar el Sistema ABC para el próximo año. El departamento de ventas está a cargo de José Gómez, gerente de ventas de la organización quien viene desempeñándose en esta área desde hace cinco años. José cuenta con el apoyo de una secretaria y además con la colaboración de un supervisor de ventas que es Ricardo López, que desarrolla supervisión permanente sobre los diez vendedores con que cuenta la empresa. Por otro lado, José también se encarga de la administración de los vehículos de sus vendedores. El departamento de ventas realiza las ventas de los productos tanto a los clientes de Lima Metropolitana como a los clientes de los seis distritos más importantes.
179
Ejemplo de inductores de costes Los vendedores de ZAPATILLAS LIMA, realizan visitas cada quince días a sus clientes de Lima Metropolitana, donde todos son mayoristas y cada mes a los clientes de los distritos, que son minoristas. Las visitas se realizan para ponerlos al día respecto a los nuevos modelos de zapatillas, así como para promover la demanda, presentándose algunas ofertas y descuentos sobre los precios de venta y fechas de entrega de los productos. Algunas veces, tanto José como Ricardo, realizan visitas sorpresa a los diferentes clientes tanto de Lima como de los distritos. La empresa ha dotado a cada vendedor con un vehículo y una laptop, para buscar eficiencia en sus desempeños. El área de ventas ocupa un espacio bastante amplio dentro de las instalaciones de la organización.
180
Ejemplo de inductores de costes José con ayuda de su secretaria, desarrolla la evaluación y aprobación de los reclamos de los clientes, también debe de llevar adelante los planes de capacitación y entrenamiento del personal de su departamento. Últimamente, se le ha encargado a Ricardo, que todas las semanas realice el desarrollo de las proyecciones de ventas, así como las actualizaciones de precios de los diversos productos que comercializa la empresa. Tanto las proyecciones, como las actualizaciones de precios, son discutidas previamente con José, antes que éste las lleve a la reunión quincenal de coordinación con los demás gerentes de ZAPATILLAS LIMA.
181
Ejemplo de inductores de costes Actividad Visitar clientes de Lima Visitar clientes de distritos Supervisar vendedores Dirigir oficina Evaluar reclamos Administrar vehículos de vendedores Capacitar personal Proyectar ventas y precios Inductor Número de visitas en Lima Número de visitas en distritos Número de vendedores Número de personas Número de reclamos Número de vehículos Número de personas Número de proyecciones
182
CENTROS DE COSTES Constituyen el nivel más bajo de detalle por el cual los costes son acumulados y distribuidos. Pueden comprender una única actividad o un grupo de actividades.
183
SISTEMA ABC Aquel que: 1. Agrupa las actividades de una empresa en centros de costes, 2. Acumula costes no directamente relacionados con los objetivos de costes en los centros de costes, utilizando los inductores apropiados y, 3. Distribuye los costes acumulados de cada centro de costes a los objetivos de costes o a otros centros de costes, utilizando los inductores apropiados.
184

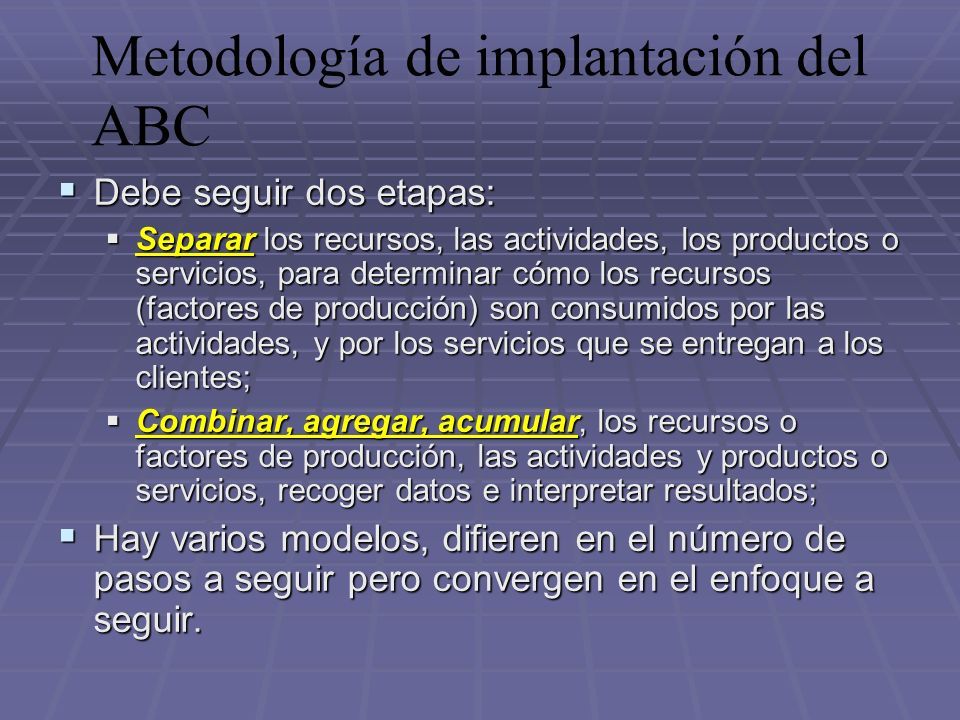

Metodología de implantación del ABC Debe seguir dos etapas: Separar los recursos, las actividades, los productos o servicios, para determinar cómo los recursos (factores de producción) son consumidos por las actividades, y por los servicios que se entregan a los clientes; Combinar, agregar, acumular, los recursos o factores de producción, las actividades y productos o servicios, recoger datos e interpretar resultados; Hay varios modelos, difieren en el número de pasos a seguir pero convergen en el enfoque a seguir.
185
Pasos para establecer un sistema ABC Identificar y definir las actividades relevantes Organizar las actividades por centros de costes Identificar los componentes de coste principales Determinar las relaciones entre actividades y costes Identificar los inductores de costes para asignar los costes a las actividades y las actividades a los productos Establecer la estructura del flujo de costes Seleccionar herramientas apropiadas para realizar la estructura del flujo de costes Planificar el modelo de acumulación de costes Reunir los datos necesarios para dirigir el modelo de acumulación de costes Establecer el modelo de acumulación de costes para simular el flujo y la estructura de costes de la empresa y desarrollar las tarifas de costes
186
CASO PRÁCTICO INDUSTRIAL POKEMÓN
187
INDUSTRIAL POKEMÓN se dedica a la fabricación de dos tipos de muñecos de plástico, de gran demanda en el mercado de Lima Uno de ellos es llamado PIKACHU, el cual es un modelo bastante sencillo de fabricar, ya que es de un solo color y que se vende a un solo cliente bastante importante. El otro producto conocido como GRUPO ROCKET se fabrica en pequeños lotes, siendo modificados ligeramente, en cuanto a vestuario, colores, armas, etc., en función de los requerimientos de los variados clientes, que demandan este producto a INDUSTRIAL POKEMÓN. Desde que se fundó la organización en La Molina en el 98, se ha venido usando para la asignación de sus costos indirectos de fabricación (CIF), la metodología de asignación establecida por los sistemas tradicionales de costos. En tal sentido, los CIF se aplican a los productos sobre la base del volúmen, teniendo en consideración, el número de horas de mano de obra directa (MOD) consumida por cada producto.
188

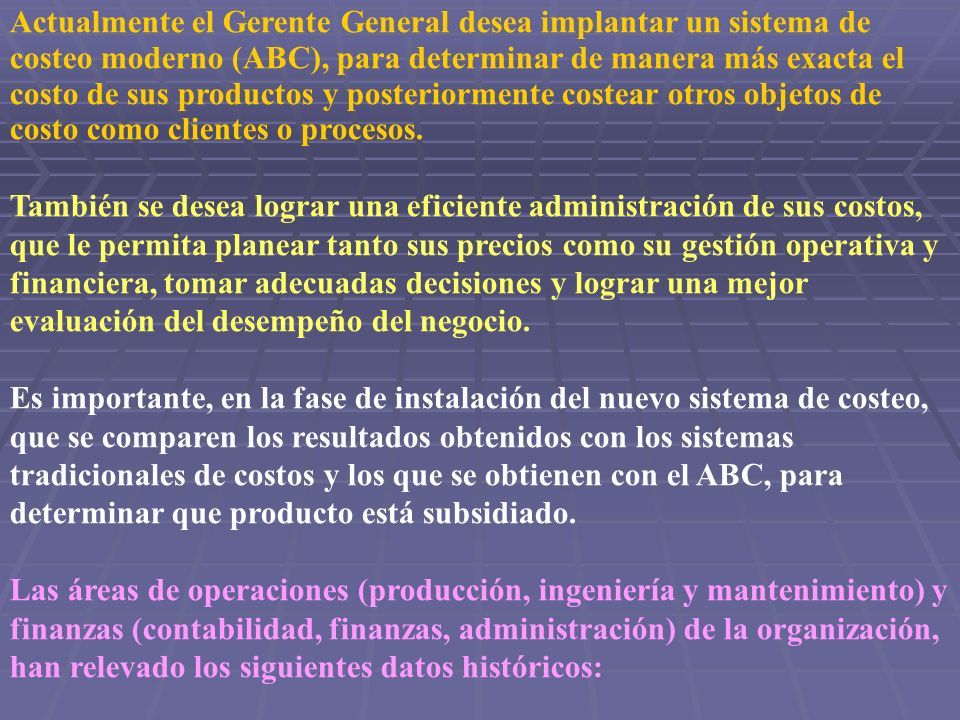

Actualmente el Gerente General desea implantar un sistema de costeo moderno (ABC), para determinar de manera más exacta el costo de sus productos y posteriormente costear otros objetos de costo como clientes o procesos. También se desea lograr una eficiente administración de sus costos, que le permita planear tanto sus precios como su gestión operativa y financiera, tomar adecuadas decisiones y lograr una mejor evaluación del desempeño del negocio. Es importante, en la fase de instalación del nuevo sistema de costeo, que se comparen los resultados obtenidos con los sistemas tradicionales de costos y los que se obtienen con el ABC, para determinar que producto está subsidiado. Las áreas de operaciones (producción, ingeniería y mantenimiento) y finanzas (contabilidad, finanzas, administración) de la organización, han relevado los siguientes datos históricos:
189

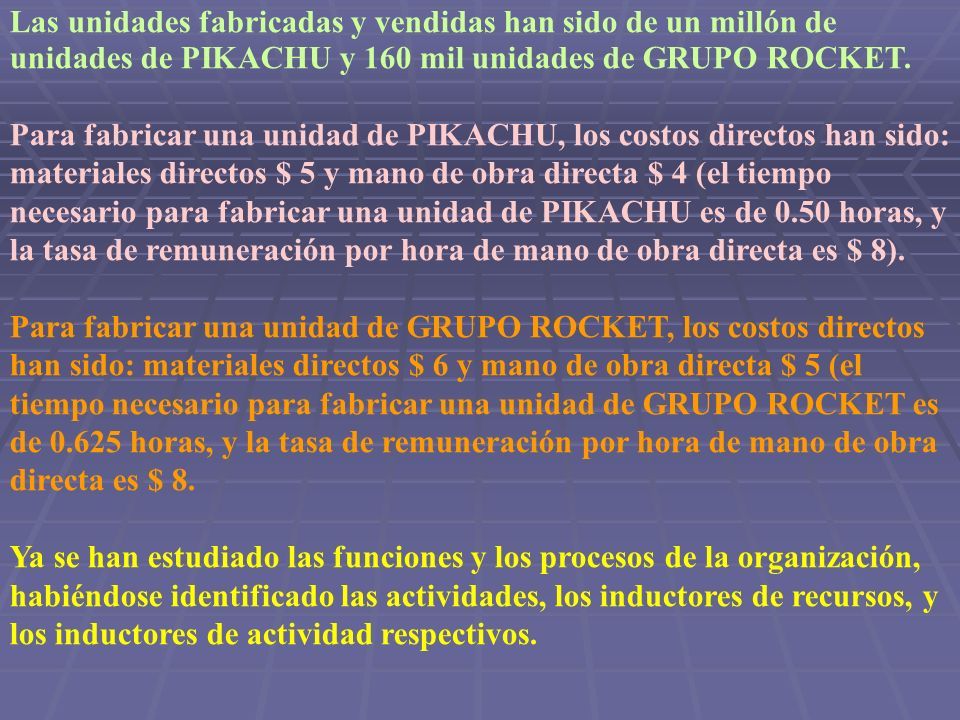

Las unidades fabricadas y vendidas han sido de un millón de unidades de PIKACHU y 160 mil unidades de GRUPO ROCKET. Para fabricar una unidad de PIKACHU, los costos directos han sido: materiales directos $ 5 y mano de obra directa $ 4 (el tiempo necesario para fabricar una unidad de PIKACHU es de 0.50 horas, y la tasa de remuneración por hora de mano de obra directa es $ 8). Para fabricar una unidad de GRUPO ROCKET, los costos directos han sido: materiales directos $ 6 y mano de obra directa $ 5 (el tiempo necesario para fabricar una unidad de GRUPO ROCKET es de 0.625 horas, y la tasa de remuneración por hora de mano de obra directa es $ 8. Ya se han estudiado las funciones y los procesos de la organización, habiéndose identificado las actividades, los inductores de recursos, y los inductores de actividad respectivos.
190

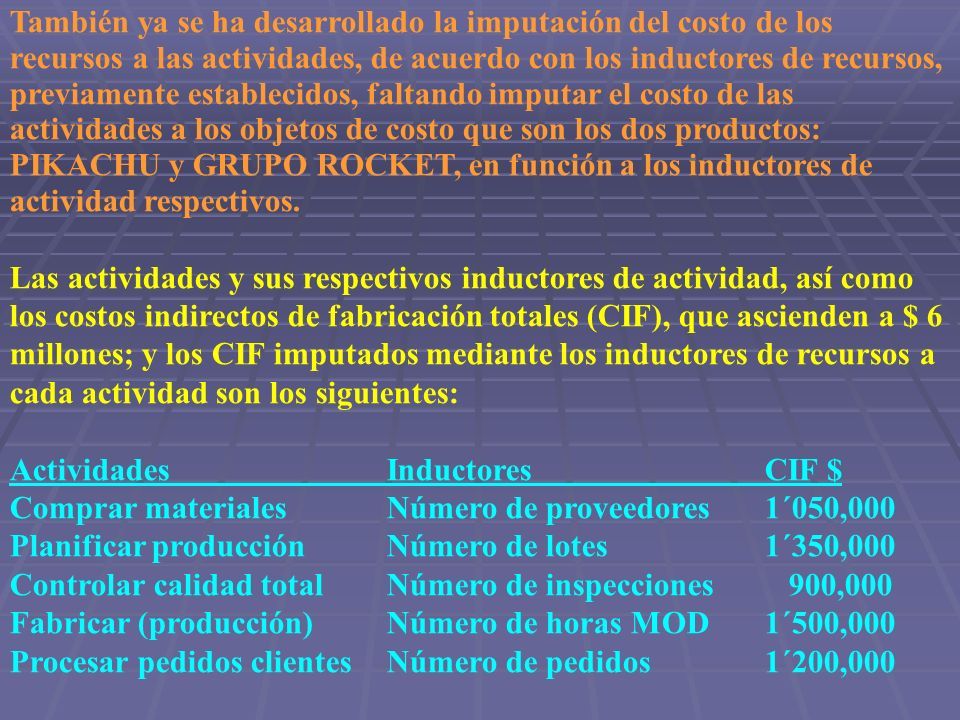

También ya se ha desarrollado la imputación del costo de los recursos a las actividades, de acuerdo con los inductores de recursos, previamente establecidos, faltando imputar el costo de las actividades a los objetos de costo que son los dos productos: PIKACHU y GRUPO ROCKET, en función a los inductores de actividad respectivos. Las actividades y sus respectivos inductores de actividad, así como los costos indirectos de fabricación totales (CIF), que ascienden a $ 6 millones; y los CIF imputados mediante los inductores de recursos a cada actividad son los siguientes: ActividadesInductoresCIF $ Comprar materialesNúmero de proveedores1´050,000 Planificar producciónNúmero de lotes1´350,000 Controlar calidad totalNúmero de inspecciones 900,000 Fabricar (producción)Número de horas MOD1´500,000 Procesar pedidos clientesNúmero de pedidos1´200,000
191
El área operativa ha proporcionado además los siguientes datos no financieros, los que son relevantes, para la aplicación del ABC: El producto PIKACHU tiene: - 20 proveedores de materiales directos - 50 corridas o lotes de producción se han necesitado para fabricar los productos - 10 pedidos efectuados por los clientes El producto GRUPO ROCKET tiene: - 280 proveedores de materiales directos - 400 corridas o lotes de producción se han necesitado para fabricar los productos - 190 pedidos efectuados por los clientes En POKEMÓN, para desarrollar un adecuado control de la calidad total de los productos, se realiza una inspección de los auditores de calidad, por cada corrida o lote de producción.
192

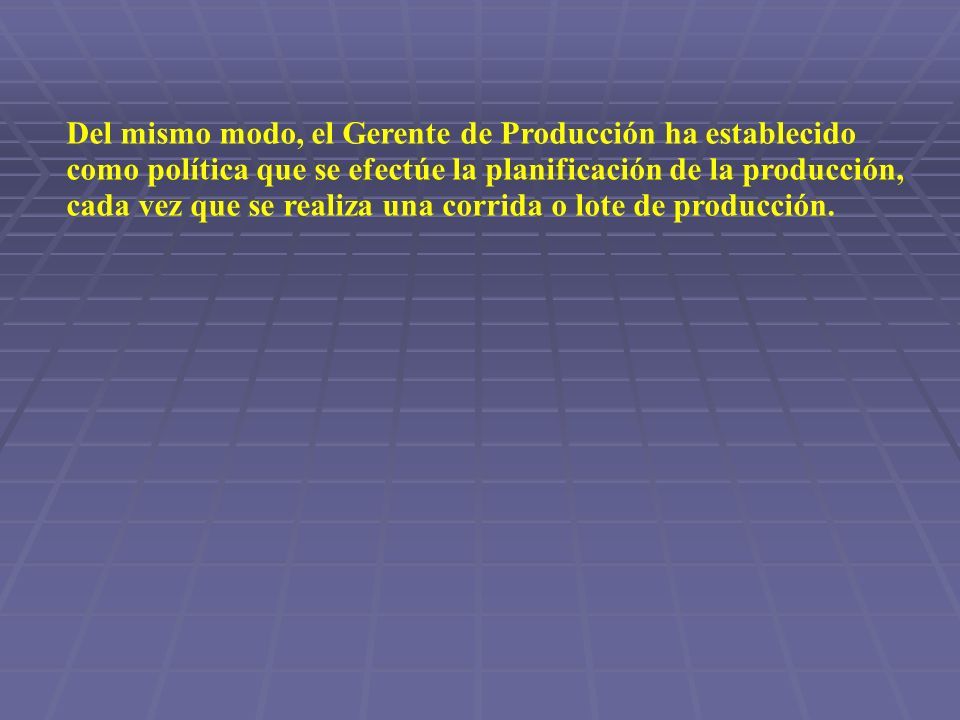

Del mismo modo, el Gerente de Producción ha establecido como política que se efectúe la planificación de la producción, cada vez que se realiza una corrida o lote de producción.
193
SOLU CIÓN
194

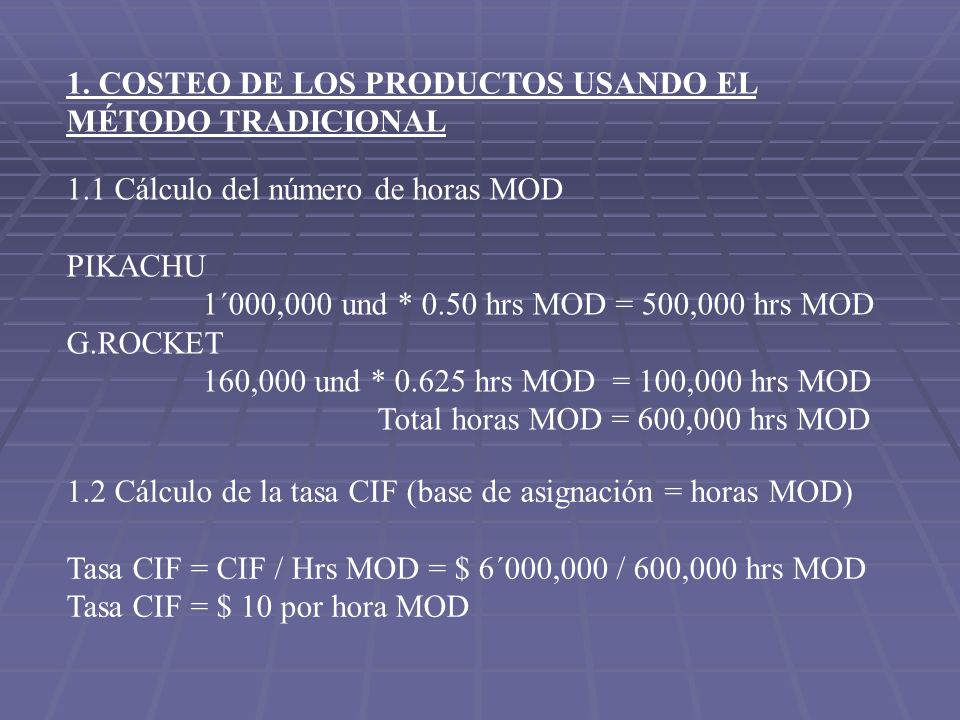

1. COSTEO DE LOS PRODUCTOS USANDO EL MÉTODO TRADICIONAL 1.2 Cálculo de la tasa CIF (base de asignación = horas MOD) Tasa CIF = CIF / Hrs MOD = $ 6´000,000 / 600,000 hrs MOD Tasa CIF = $ 10 por hora MOD 1.1 Cálculo del número de horas MOD PIKACHU 1´000,000 und * 0.50 hrs MOD = 500,000 hrs MOD G.ROCKET 160,000 und * 0.625 hrs MOD = 100,000 hrs MOD Total horas MOD = 600,000 hrs MOD
195
Asignación de CIF a los productos: PIKACHU$ 10 * 0.5 = $ 5 G.ROCKET$ 10 * 0.625 = $ 6.25 1.3 Cálculo del costo unitario de los productos terminados con el sistema tradicional de costeo Elemento de costoPIKACHUG.ROCKET Materiales directos5.006.00 Mano de obra directa4.005.00 CIF5.006.25 COSTO UNITARIO PT 14.0017.25
196
DIAGRAMA ABC Recursos Indirectos (CIF) $ 6 MM Recursos Directos Mat+MOD comprar materiales planificar producción controlar calidad fabricar procesar pedidos PIKACHU GRUPO ROCKET INDUCTORES DE RECURSOS ACTIVIDADES INDUCTORES DE ACTIVIDAD # lotes # pedidos # inspecciones # hrs MOD # proveedores OBJETOS DE COSTO
197

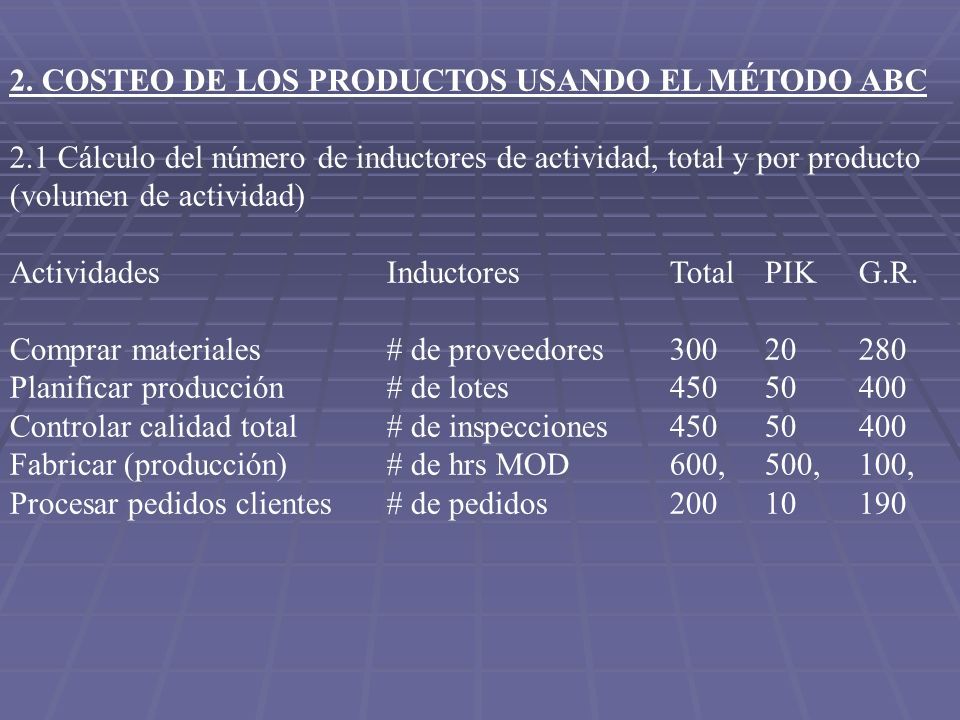

2. COSTEO DE LOS PRODUCTOS USANDO EL MÉTODO ABC 2.1 Cálculo del número de inductores de actividad, total y por producto (volumen de actividad) ActividadesInductoresTotalPIKG.R. Comprar materiales# de proveedores30020280 Planificar producción# de lotes45050400 Controlar calidad total# de inspecciones45050400 Fabricar (producción)# de hrs MOD600,500,100, Procesar pedidos clientes# de pedidos20010190
198
2.2 Cálculo del costo de cada actividad (CIF por inductor) Fórmula para calcular el costo (CIF) por actividad: Costo de la actividad = CIF total de la actividad # total de inductores de actividad Comprar materiales= 1´050,000 / 300= $ 3,500 Planificar producción= $ 1´350,000 / 450= $ 3,000 Controlar calidad= $ 900,000 / 450= $ 2,000 Fabricar = $ 1´500,000 / 600,000= $ 2.50 Procesar pedidos= $ 1´200,000 / 200= $ 6,000
199

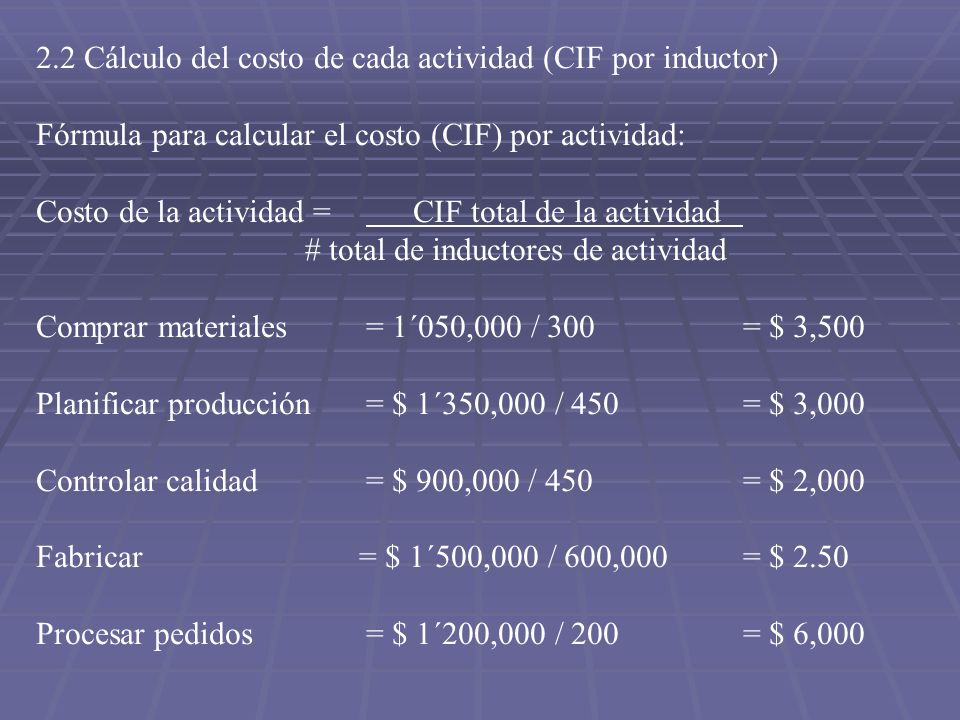

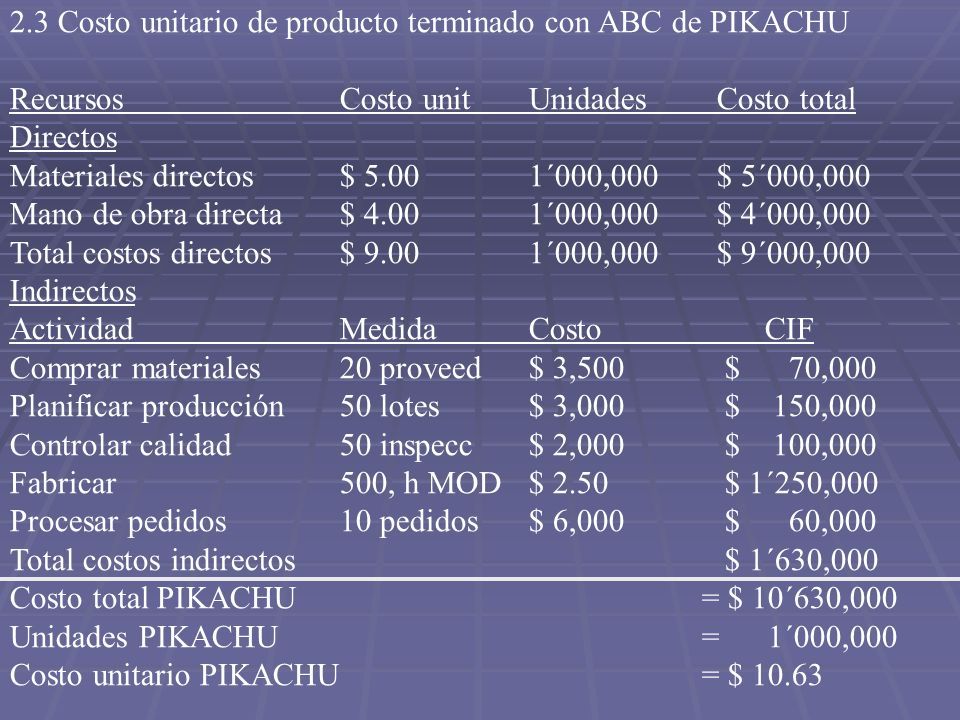

2.3 Costo unitario de producto terminado con ABC de PIKACHU RecursosCosto unitUnidadesCosto total Directos Materiales directos$ 5.001´000,000$ 5´000,000 Mano de obra directa$ 4.001´000,000$ 4´000,000 Total costos directos$ 9.001´000,000$ 9´000,000 Indirectos ActividadMedidaCostoCIF Comprar materiales20 proveed$ 3,500 $ 70,000 Planificar producción50 lotes$ 3,000 $ 150,000 Controlar calidad50 inspecc$ 2,000 $ 100,000 Fabricar500, h MOD$ 2.50 $ 1´250,000 Procesar pedidos10 pedidos$ 6,000 $ 60,000 Total costos indirectos $ 1´630,000 Costo total PIKACHU = $ 10´630,000 Unidades PIKACHU = 1´000,000 Costo unitario PIKACHU = $ 10.63
200
2.3 Costo unitario de producto terminado con ABC de G.ROCKET RecursosCosto unitUnidadesCosto total Directos Materiales directos$ 6.00160,000 $ 960,000 Mano de obra directa$ 5.00160,000 $ 800,000 Total costos directos$ 11.00160,000$ 1´760,000 Indirectos ActividadMedidaCostoCIF Comprar materiales280 proveed$ 3,500 $ 980,000 Planificar producción400 lotes$ 3,000$ 1´200,000 Controlar calidad400 inspecc$ 2,000 $ 800,000 Fabricar100, h MOD$ 2.50$ 250,000 Procesar pedidos190 pedidos$ 6,000$ 1´140,000 Total costos indirectos$ 4´370,000 Costo total G.ROCKET = $ 6´130,000 Unidades G.ROCKET = 160,000 Costo unitario G.ROCKET = $ 38.3125
201

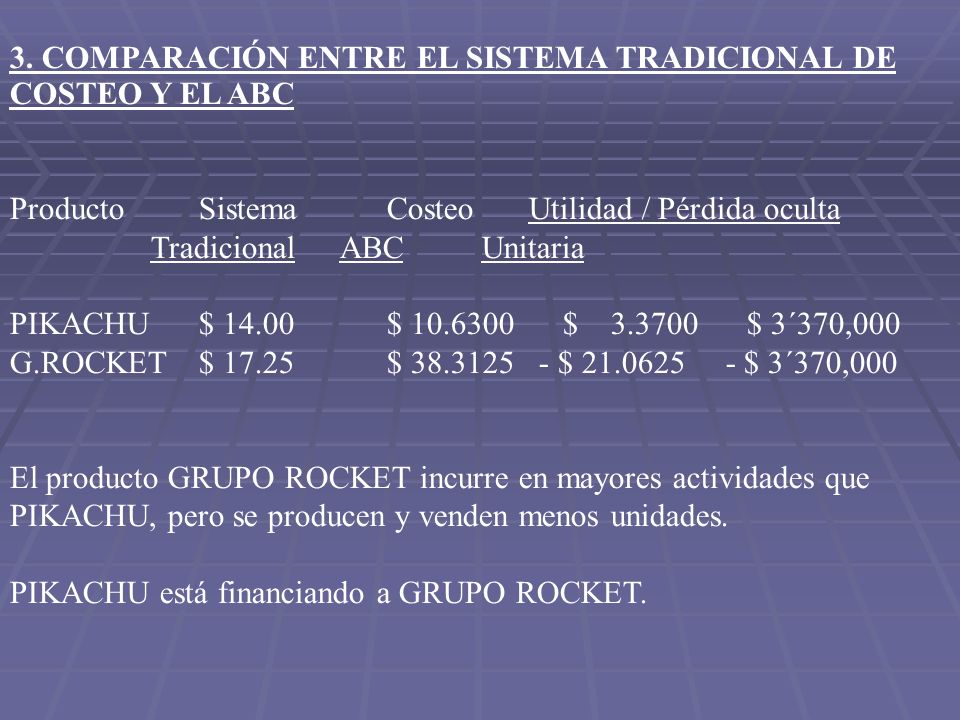

3. COMPARACIÓN ENTRE EL SISTEMA TRADICIONAL DE COSTEO Y EL ABC ProductoSistemaCosteoUtilidad / Pérdida oculta TradicionalABCUnitaria PIKACHU$ 14.00$ 10.6300 $ 3.3700 $ 3´370,000 G.ROCKET$ 17.25$ 38.3125 - $ 21.0625 - $ 3´370,000 El producto GRUPO ROCKET incurre en mayores actividades que PIKACHU, pero se producen y venden menos unidades. PIKACHU está financiando a GRUPO ROCKET.
202
DIPLOMADO EN FUNDAMENTOS LOGÍSTICOS Universidad ESAN MBA Ing. Miguel García COSTOS Y PRESUPUESTOS
203
Sesión 8 PRESUPUESTO COMO HERRAMIENTA DE GESTIÓN
204
PRESUPUESTO Expresión cuantitativa de los objetivos gerenciales y un medio para controlar el progreso hacia el logro de tales objetivos. Los presupuestos operativos cubren normalmente el período de un año. También se acostumbra usar presupuestos continuos o móviles.
205

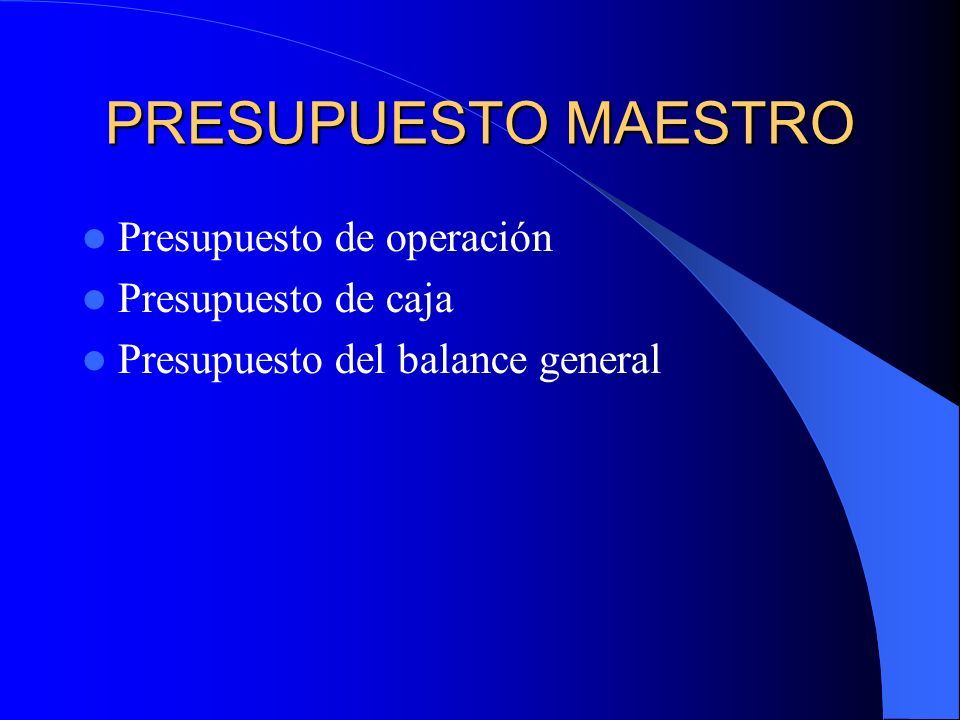

PRESUPUESTO MAESTRO Presupuesto de operación Presupuesto de caja Presupuesto del balance general
206

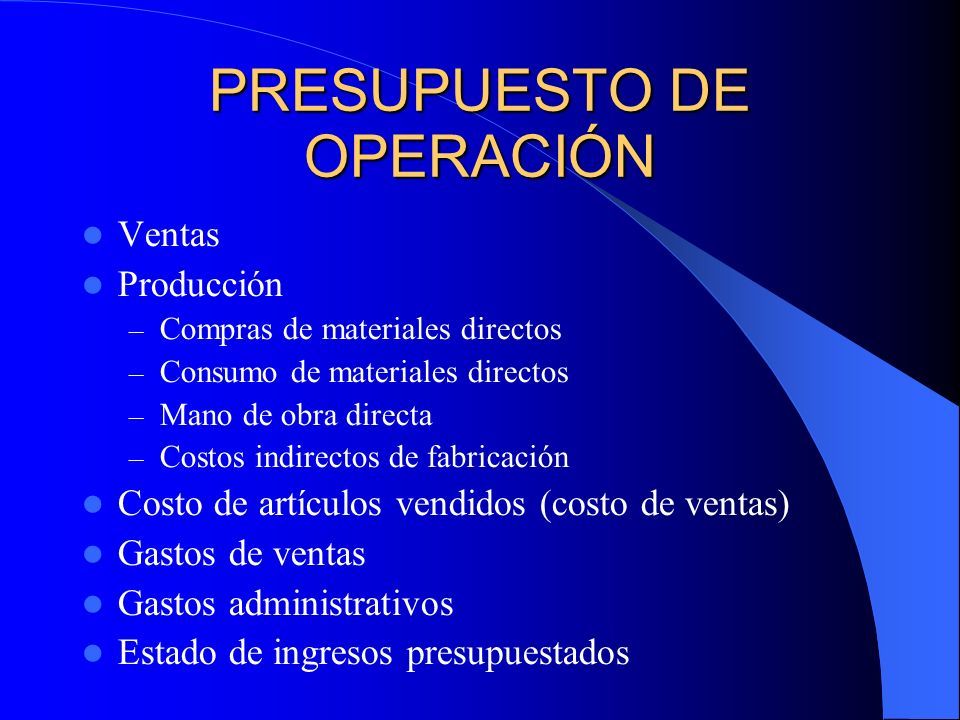

PRESUPUESTO DE OPERACIÓN Ventas Producción – Compras de materiales directos – Consumo de materiales directos – Mano de obra directa – Costos indirectos de fabricación Costo de artículos vendidos (costo de ventas) Gastos de ventas Gastos administrativos Estado de ingresos presupuestados
207
PRESUPUESTO DE CAJA Pronóstico de entradas de caja Pronóstico de salidas de caja Presupuesto de caja Estado de los flujos de caja presupuestados
208
PRESUPUESTO DEL BALANCE GENERAL Presupuesto de inventario final Balance general presupuestado
209
COMPONENTES DEL PRESUPUESTO MAESTRO Estado de flujos de caja presupuestado Presupuesto de ventas Presupuesto de producción Mano de obra directa Costo de manufactura y costo de ventas Estado de ingresos presupuestado Balance general presupuestado Inventario final de materiales directos Costos indirectos de fabricación Materiales directos Inventario final de artículos terminados Presupuesto de caja Gastos de venta Gastos administrativos
210

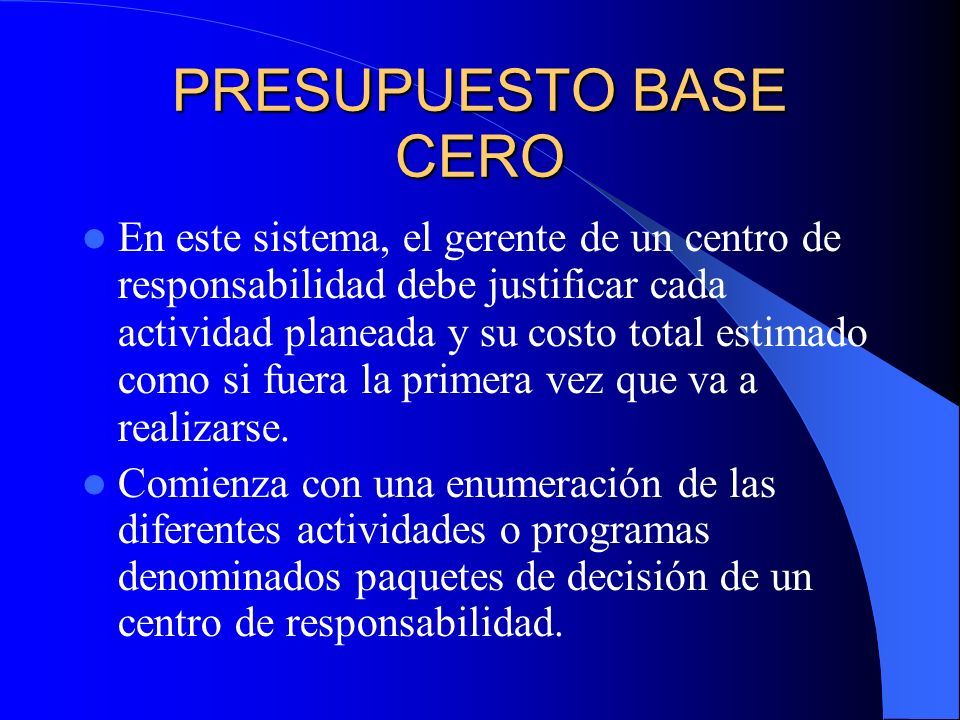

PRESUPUESTO BASE CERO En este sistema, el gerente de un centro de responsabilidad debe justificar cada actividad planeada y su costo total estimado como si fuera la primera vez que va a realizarse. Comienza con una enumeración de las diferentes actividades o programas denominados paquetes de decisión de un centro de responsabilidad.
211

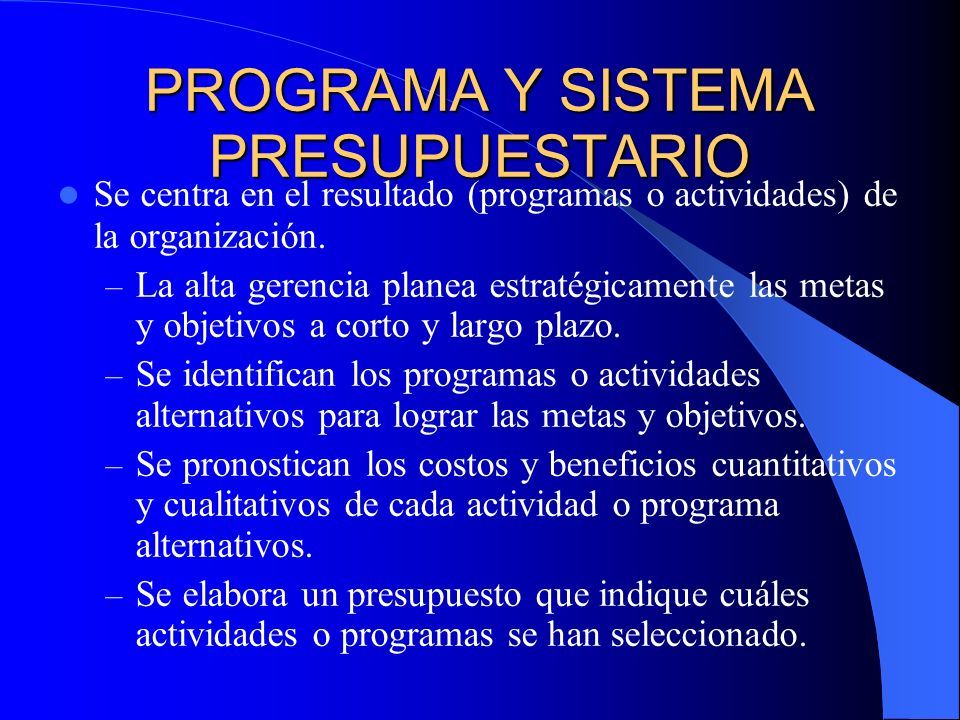

PROGRAMA Y SISTEMA PRESUPUESTARIO Se centra en el resultado (programas o actividades) de la organización. – La alta gerencia planea estratégicamente las metas y objetivos a corto y largo plazo. – Se identifican los programas o actividades alternativos para lograr las metas y objetivos. – Se pronostican los costos y beneficios cuantitativos y cualitativos de cada actividad o programa alternativos. – Se elabora un presupuesto que indique cuáles actividades o programas se han seleccionado.

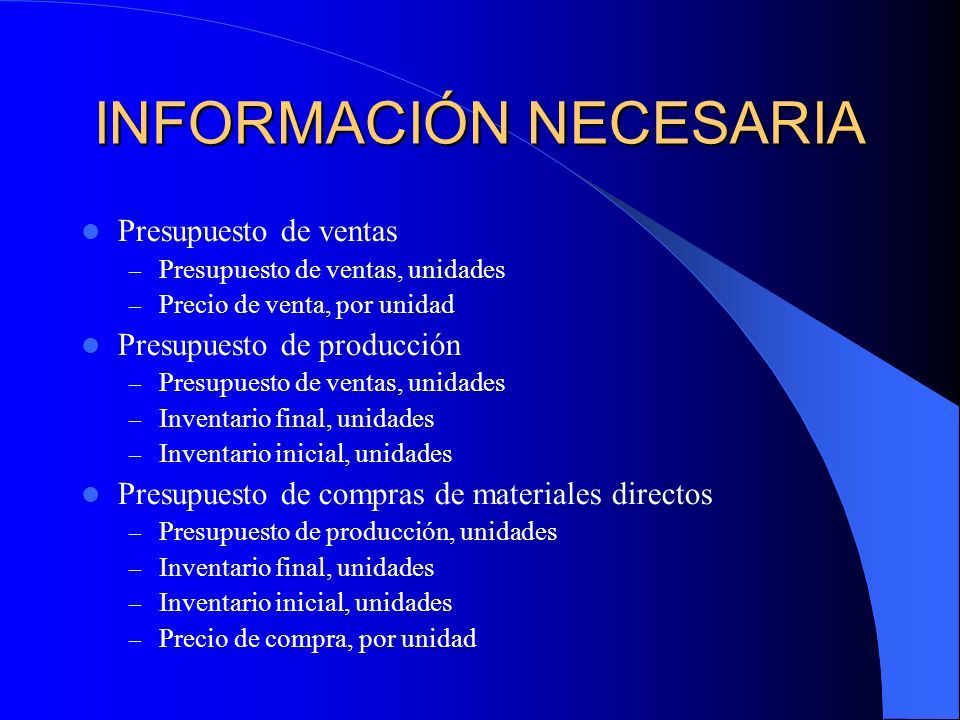

212
INFORMACIÓN NECESARIA Presupuesto de ventas – Presupuesto de ventas, unidades – Precio de venta, por unidad Presupuesto de producción – Presupuesto de ventas, unidades – Inventario final, unidades – Inventario inicial, unidades Presupuesto de compras de materiales directos – Presupuesto de producción, unidades – Inventario final, unidades – Inventario inicial, unidades – Precio de compra, por unidad
213
INFORMACIÓN NECESARIA Presupuesto de consumo de materiales directos – Presupuesto de materiales directos de producción, unidades – Precio de compra, por unidad Presupuesto de mano de obra directa – Presupuesto de producción, unidades – Horas de mano de obra directa, unidades – Tasa por hora de mano de obra directa Presupuesto de costos indirectos de fabricación – Presupuesto de horas de mano de obra directa – Costos fijos – Costos variables
214

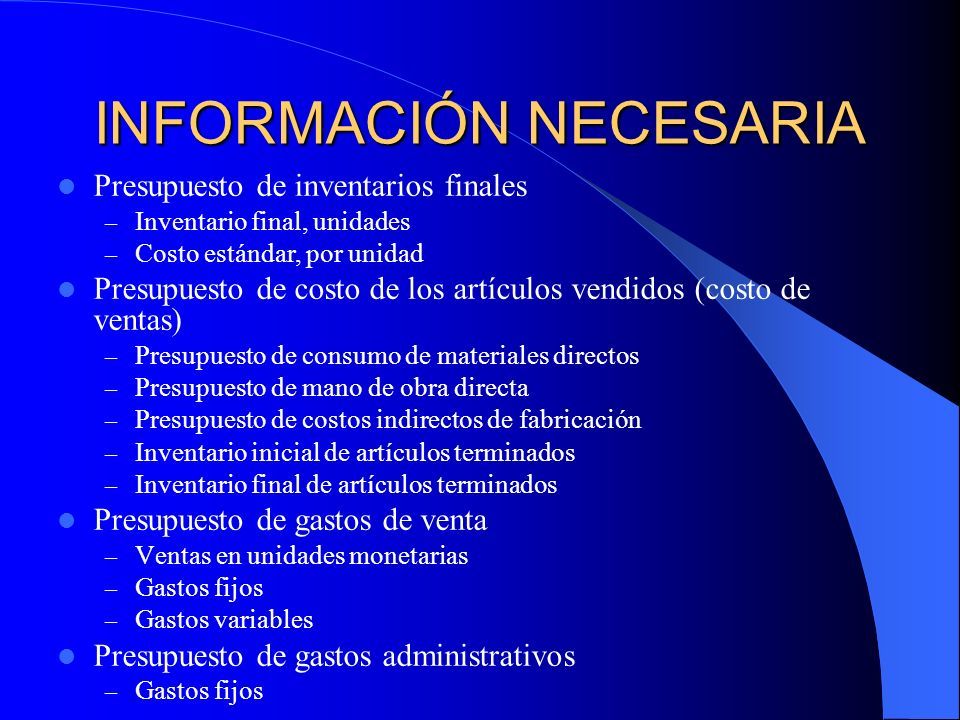

INFORMACIÓN NECESARIA Presupuesto de inventarios finales – Inventario final, unidades – Costo estándar, por unidad Presupuesto de costo de los artículos vendidos (costo de ventas) – Presupuesto de consumo de materiales directos – Presupuesto de mano de obra directa – Presupuesto de costos indirectos de fabricación – Inventario inicial de artículos terminados – Inventario final de artículos terminados Presupuesto de gastos de venta – Ventas en unidades monetarias – Gastos fijos – Gastos variables Presupuesto de gastos administrativos – Gastos fijos
215

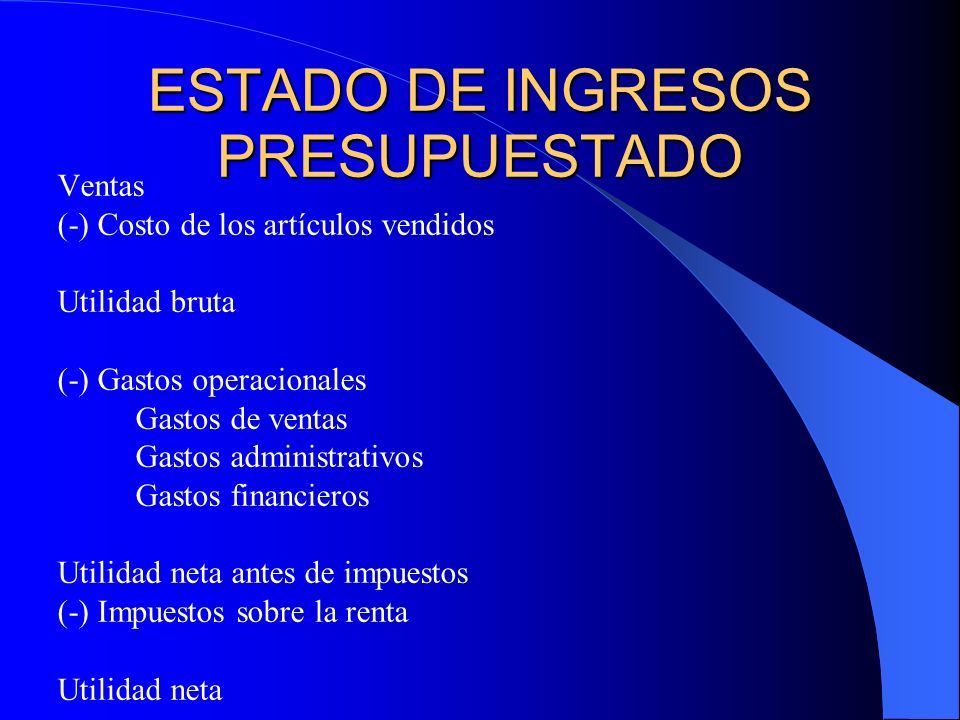

ESTADO DE INGRESOS PRESUPUESTADO Ventas (-) Costo de los artículos vendidos Utilidad bruta (-) Gastos operacionales Gastos de ventas Gastos administrativos Gastos financieros Utilidad neta antes de impuestos (-) Impuestos sobre la renta Utilidad neta
216

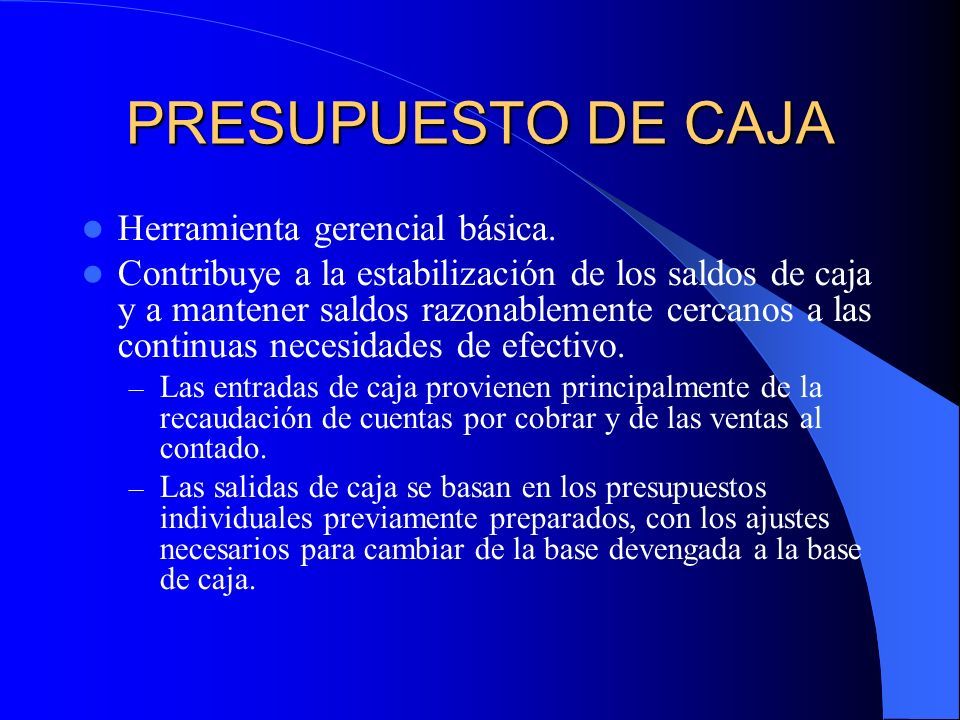

PRESUPUESTO DE CAJA Herramienta gerencial básica. Contribuye a la estabilización de los saldos de caja y a mantener saldos razonablemente cercanos a las continuas necesidades de efectivo. – Las entradas de caja provienen principalmente de la recaudación de cuentas por cobrar y de las ventas al contado. – Las salidas de caja se basan en los presupuestos individuales previamente preparados, con los ajustes necesarios para cambiar de la base devengada a la base de caja.
217
ESTADO PRESUPUESTADO DE LOS FLUJOS DE CAJA Un estado de los flujos de caja presenta el cambio durante el período en caja y en los equivalentes de caja (inversiones a corto plazo de alta liquidez). Las entradas de caja y los pagos en efectivo se clasifican en un estado de flujos de caja según las actividades operacionales, de inversión y financieras.
218
ACTIVIDADES OPERACIONALES Usualmente involucran la producción y el despacho de artículos y el suministro de servicios. Los flujos de caja de las actividades operacionales son por lo general los efectos de caja de las transacciones y otros hechos que afectan la determinación de la utilidad neta.
219
ACTIVIDADES DE INVERSIÓN Incluyen la solicitud y toma de préstamos, y la adquisición y traspaso de deudas o de instrumentos de valor líquido y bienes, planta y equipos y otros activos productivos, es decir, activos que la empresa posee o utiliza en la producción de artículos o servicios (distintos de los materiales que hacen parte del inventario de la empresa).
220
ACTIVIDADES FINANCIERAS Incluyen la obtención de recursos por parte de los propietarios y el suministro a éstos de un rendimiento sobre su inversión y un rendimiento de ella, toma de dinero en préstamo y reembolso de las cantidades tomadas en préstamo, o de lo contrario la determinación de la obligación, y obtención y pago de recursos adquiridos de los acreedores con base en el crédito a largo plazo.
221

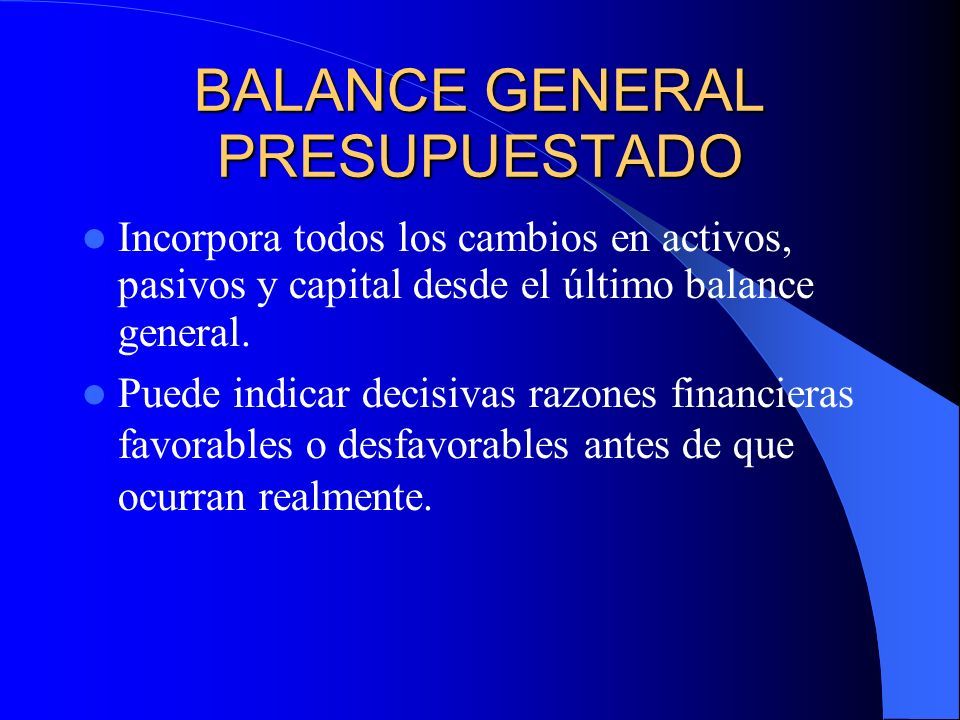

BALANCE GENERAL PRESUPUESTADO Incorpora todos los cambios en activos, pasivos y capital desde el último balance general. Puede indicar decisivas razones financieras favorables o desfavorables antes de que ocurran realmente.
222
DIPLOMADO EN FUNDAMENTOS LOGÍSTICOS Universidad ESAN MBA Ing. Miguel García COSTOS Y PRESUPUESTOS
223
Sesión 9 CASO PRÁCTICO DE PRESUPUESTOS
224

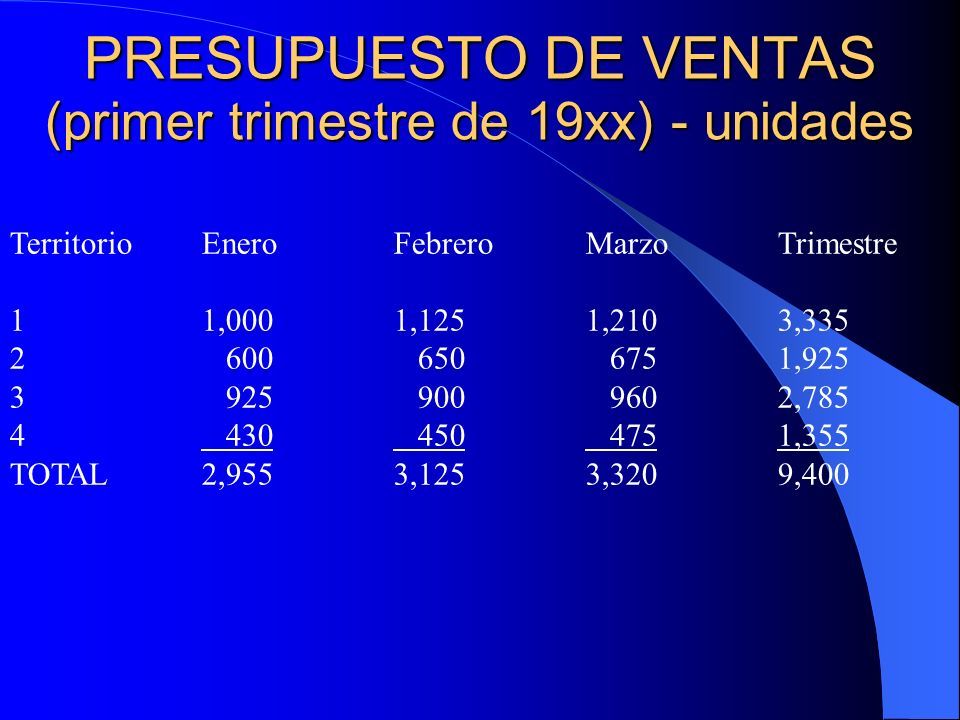

PRESUPUESTO DE VENTAS (primer trimestre de 19xx) - unidades TerritorioEneroFebreroMarzoTrimestre 11,0001,1251,2103,335 2 600 650 6751,925 3 925 900 9602,785 4 430 450 4751,355 TOTAL2,9553,1253,3209,400
225
PRESUPUESTO DE VENTAS (primer trimestre de 19xx) - dólares TerritorioEneroFebreroMarzoTrimestre 1$ 33,000$ 37,125$ 39,930$ 110,055 2 19,800 21,450 22,275 63,525 3 30,525 29,700 31,680 91,905 4 14,190 14,850 15, 675 44,715 TOTAL$ 97,515$ 103,125$ 109,560$ 310,200 Nota: El precio de venta por unidad es igual a $ 33

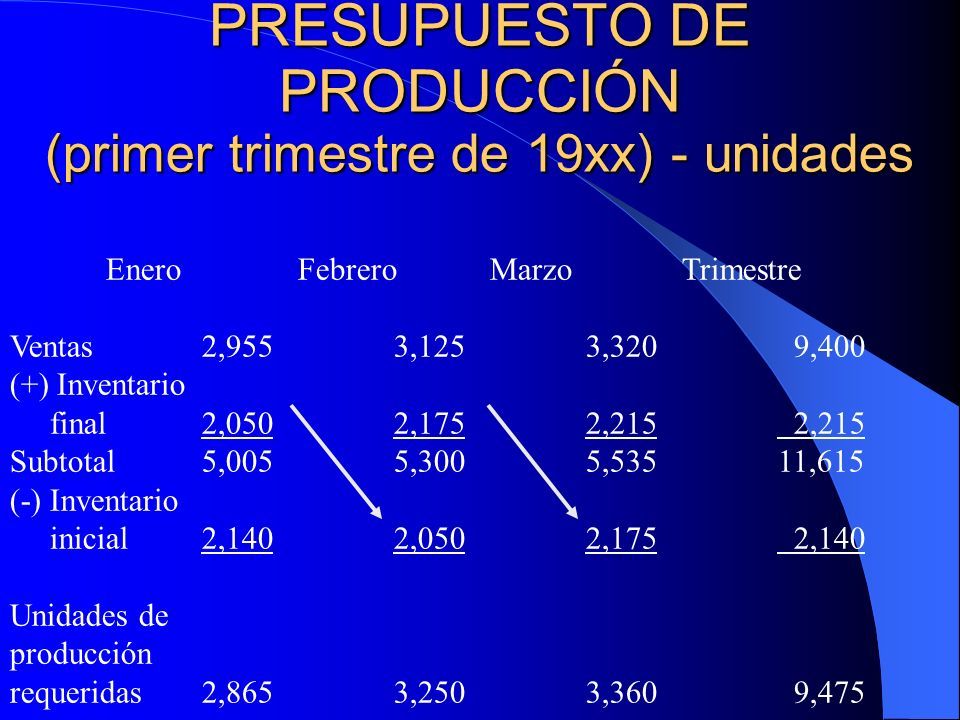

226
PRESUPUESTO DE PRODUCCIÓN (primer trimestre de 19xx) - unidades EneroFebreroMarzoTrimestre Ventas2,9553,1253,320 9,400 (+) Inventario final2,0502,1752,215 2,215 Subtotal5,0055,3005,53511,615 (-) Inventario inicial2,1402,0502,175 2,140 Unidades de producción requeridas2,8653,2503,360 9,475
227

PRESUPUESTO DE COMPRAS DE MATERIALES DIRECTOS EneroFebreroMarzoTrimestre Producción2,8653,2503,360 9,475 (+) Inv final1,9502,0162,100 2,100 Subtotal4,8155,2665,46011,575 (-) Inv inicial1,7191,9502,016 1,719 Compras3,0963,3163,444 9,856 requeridas (und) Precio unit$ 8.50$ 8.50$ 9.00$ 8.67 Costo de Compra$ 26,316$ 28,186$ 30,996$ 85,498 1 2 3 4
228
PRESUPUESTO DE COMPRAS DE MATERIALES DIRECTOS 1.El inventario final deseado corresponde al 60% de los requerimientos de producción del mes siguiente. Para abril, las unidades de producción presupuestadas son 3,500; por tanto, deben incluirse 2,100 unidades (3,500 x 60%) de material directo en el inventario final de marzo 2. El inventario inicial para enero de 1,719 unidades corresponde al 60% de los requerimientos de producción de ese mes (2,865 x 60%), igual al inventario final del mes anterior 3. Aproximada al dólar más cercano 4. $ 85,498 / 9,856
229

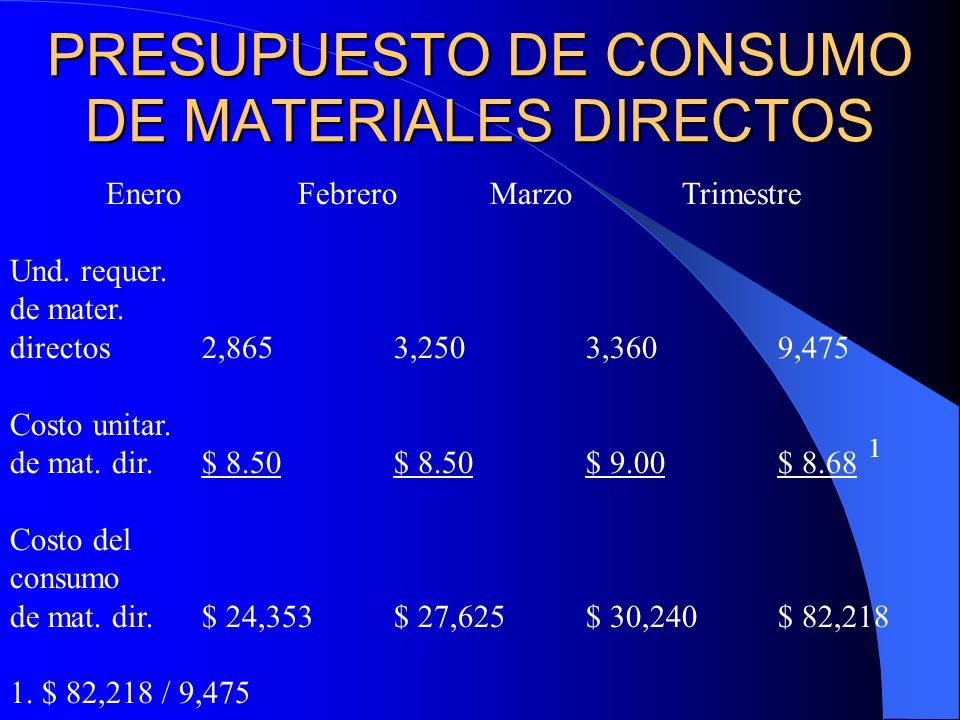

PRESUPUESTO DE CONSUMO DE MATERIALES DIRECTOS EneroFebreroMarzoTrimestre Und. requer. de mater. directos2,8653,2503,3609,475 Costo unitar. de mat. dir.$ 8.50$ 8.50$ 9.00$ 8.68 Costo del consumo de mat. dir.$ 24,353$ 27,625$ 30,240$ 82,218 1. $ 82,218 / 9,475 1
230

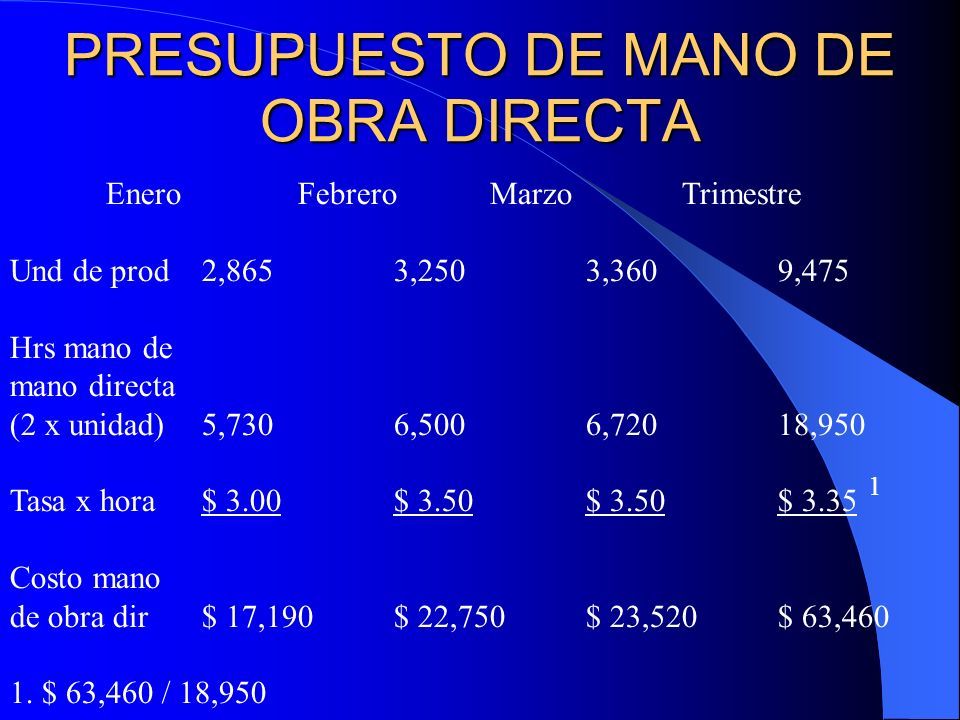

PRESUPUESTO DE MANO DE OBRA DIRECTA EneroFebreroMarzoTrimestre Und de prod2,8653,2503,3609,475 Hrs mano de mano directa (2 x unidad)5,7306,5006,72018,950 Tasa x hora$ 3.00$ 3.50$ 3.50$ 3.35 Costo mano de obra dir$ 17,190$ 22,750$ 23,520$ 63,460 1. $ 63,460 / 18,950 1
231

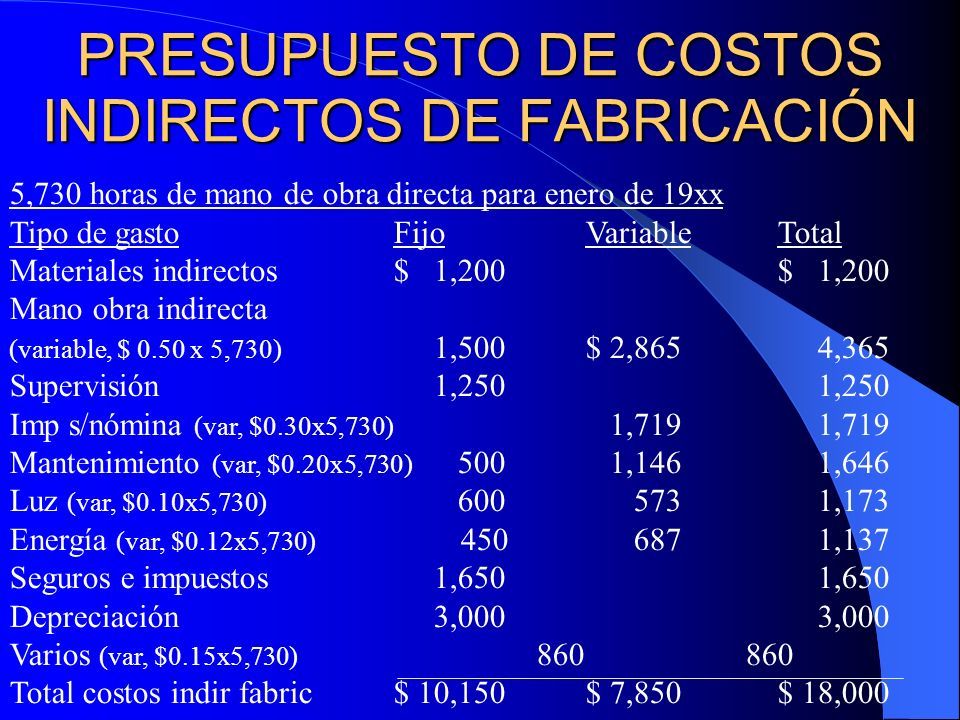

PRESUPUESTO DE COSTOS INDIRECTOS DE FABRICACIÓN 5,730 horas de mano de obra directa para enero de 19xx Tipo de gastoFijoVariableTotal Materiales indirectos$ 1,200$ 1,200 Mano obra indirecta (variable, $ 0.50 x 5,730) 1,500$ 2,865 4,365 Supervisión 1,250 1,250 Imp s/nómina (var, $0.30x5,730) 1,719 1,719 Mantenimiento (var, $0.20x5,730) 500 1,146 1,646 Luz (var, $0.10x5,730) 600 573 1,173 Energía (var, $0.12x5,730) 450 687 1,137 Seguros e impuestos 1,650 1,650 Depreciación 3,000 3,000 Varios (var, $0.15x5,730) 860 860 Total costos indir fabric$ 10,150$ 7,850$ 18,000
232
PRESUPUESTO DE COSTOS INDIRECTOS DE FABRICACIÓN 6,500 horas de mano de obra directa para febrero de 19xx Tipo de gastoFijoVariableTotal Materiales indirectos$ 1,200$ 1,200 Mano obra indirecta (variable, $ 0.50 x 6,500) 1,500$ 3,250 4,750 Supervisión 1,250 1,250 Imp s/nómina (var, $0.30x6,500) 1,950 1,950 Mantenimiento (var, $0.20x6,500) 500 1,300 1,800 Luz (var, $0.10x6,500) 600 650 1,250 Energía (var, $0.12x6,500) 450 780 1,230 Seguros e impuestos 1,650 1,650 Depreciación 3,000 3,000 Varios (var, $0.15x6,500) 975 975 Total costos indir fabric$ 10,150$ 8,905$ 19,055
233

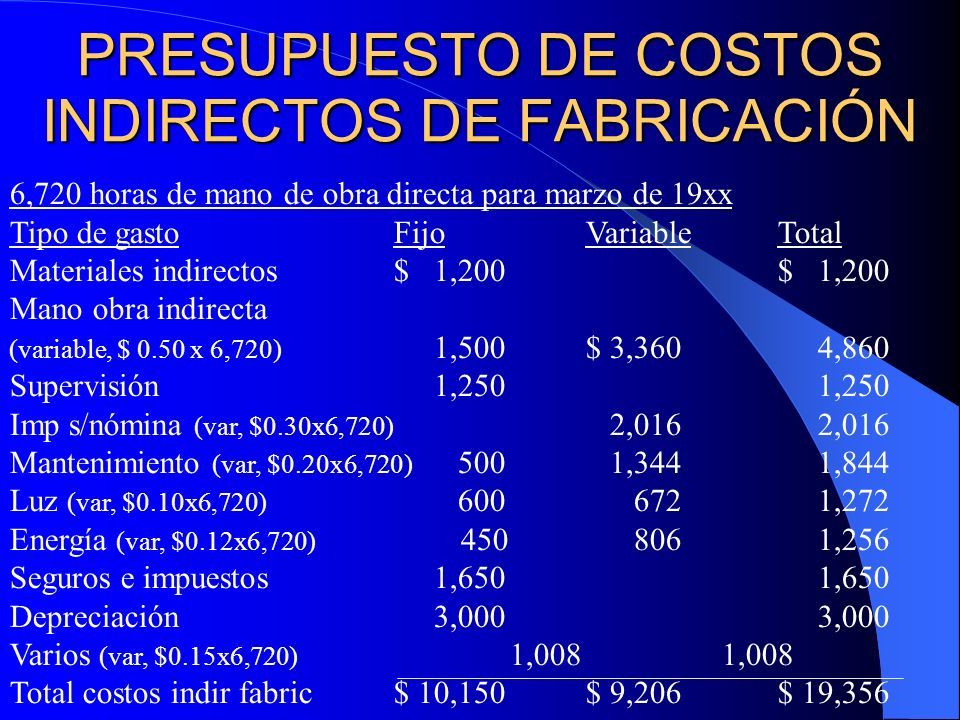

PRESUPUESTO DE COSTOS INDIRECTOS DE FABRICACIÓN 6,720 horas de mano de obra directa para marzo de 19xx Tipo de gastoFijoVariableTotal Materiales indirectos$ 1,200$ 1,200 Mano obra indirecta (variable, $ 0.50 x 6,720) 1,500$ 3,360 4,860 Supervisión 1,250 1,250 Imp s/nómina (var, $0.30x6,720) 2,016 2,016 Mantenimiento (var, $0.20x6,720) 500 1,344 1,844 Luz (var, $0.10x6,720) 600 672 1,272 Energía (var, $0.12x6,720) 450 806 1,256 Seguros e impuestos 1,650 1,650 Depreciación 3,000 3,000 Varios (var, $0.15x6,720) 1,008 1,008 Total costos indir fabric$ 10,150$ 9,206$ 19,356
234

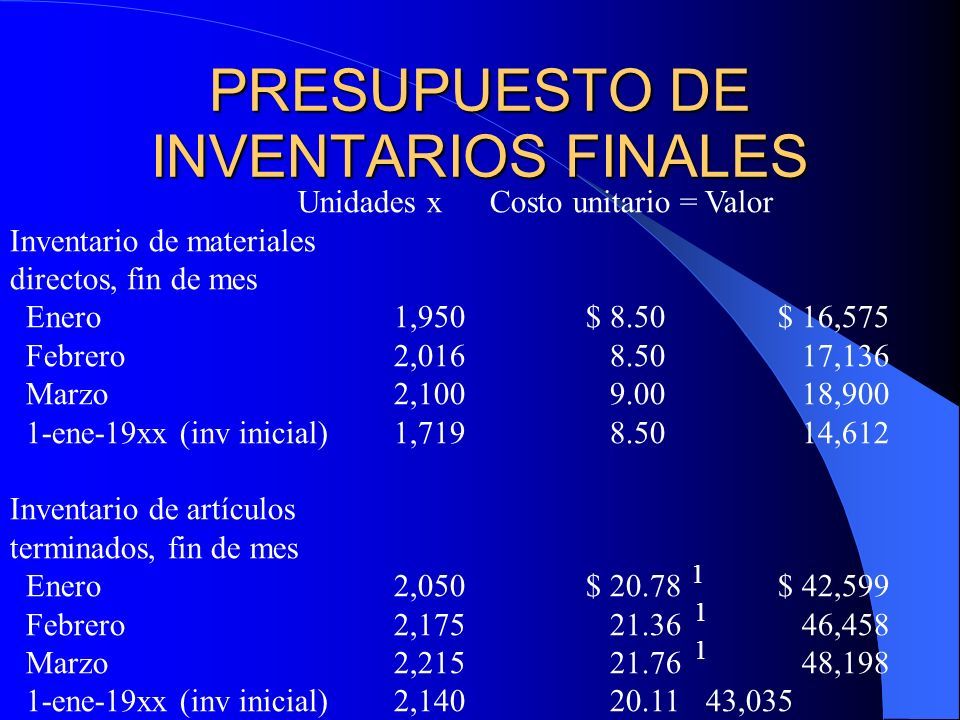

PRESUPUESTO DE INVENTARIOS FINALES Unidades xCosto unitario = Valor Inventario de materiales directos, fin de mes Enero1,950$ 8.50$ 16,575 Febrero2,016 8.50 17,136 Marzo2,100 9.00 18,900 1-ene-19xx (inv inicial)1,719 8.50 14,612 Inventario de artículos terminados, fin de mes Enero2,050$ 20.78$ 42,599 Febrero2,175 21.36 46,458 Marzo2,215 21.76 48,198 1-ene-19xx (inv inicial)2,140 20.11 43,035 1 1 1
235
PRESUPUESTO DE INVENTARIOS FINALES 1.Costo unitario MesCosto de/Programa de =Costo manufacturaproducciónunitario Enero$ 59,5432,865$ 20.78 Febrero 69,4303,250 21.36 Marzo 73,1163,360 21.76
236

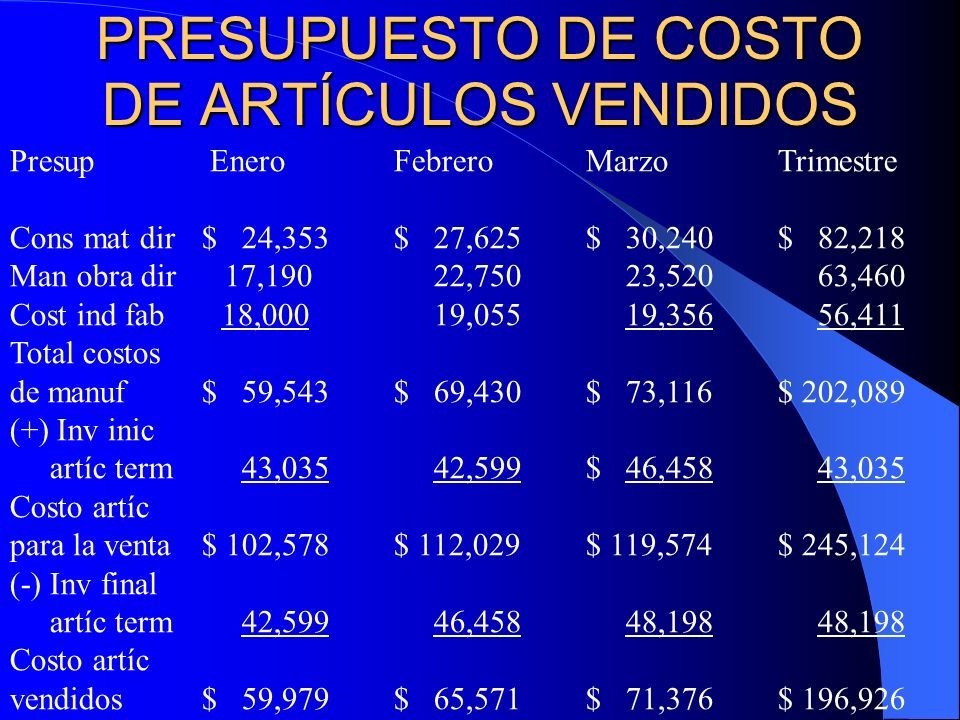

PRESUPUESTO DE COSTO DE ARTÍCULOS VENDIDOS Presup EneroFebreroMarzoTrimestre Cons mat dir$ 24,353$ 27,625$ 30,240$ 82,218 Man obra dir 17,190 22,750 23,520 63,460 Cost ind fab 18,000 19,055 19,356 56,411 Total costos de manuf$ 59,543$ 69,430$ 73,116$ 202,089 (+) Inv inic artíc term 43,035 42,599$ 46,458 43,035 Costo artíc para la venta$ 102,578$ 112,029$ 119,574$ 245,124 (-) Inv final artíc term 42,599 46,458 48,198 48,198 Costo artíc vendidos$ 59,979$ 65,571$ 71,376$ 196,926
237

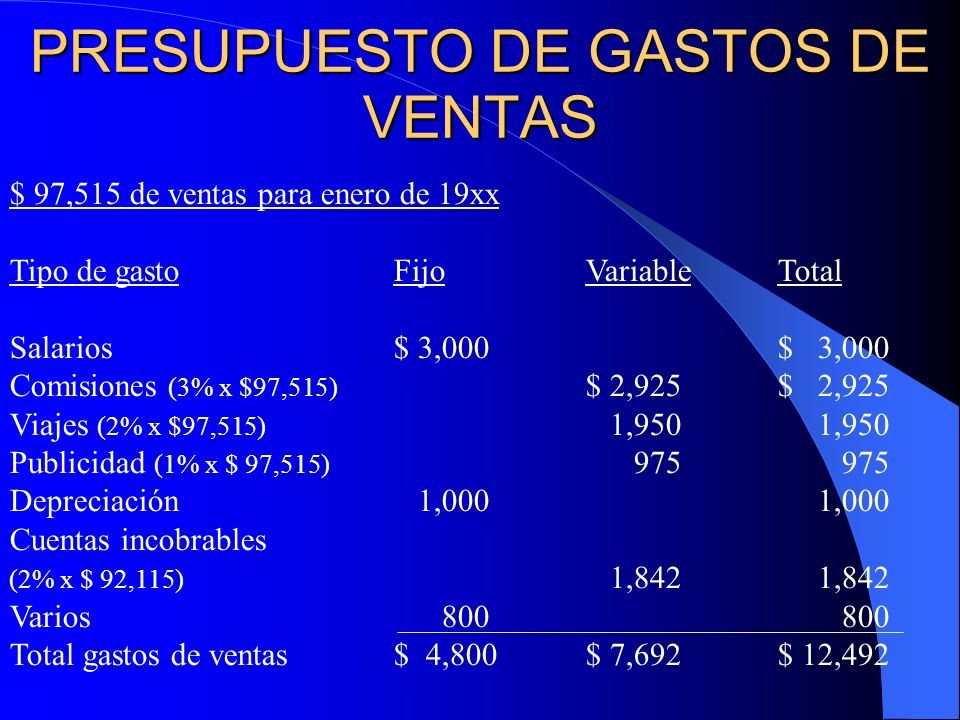

PRESUPUESTO DE GASTOS DE VENTAS $ 97,515 de ventas para enero de 19xx Tipo de gastoFijoVariableTotal Salarios$ 3,000$ 3,000 Comisiones (3% x $97,515) $ 2,925$ 2,925 Viajes (2% x $97,515) 1,950 1,950 Publicidad (1% x $ 97,515) 975 975 Depreciación 1,000 1,000 Cuentas incobrables (2% x $ 92,115) 1,842 1,842 Varios 800 800 Total gastos de ventas$ 4,800$ 7,692$ 12,492
238

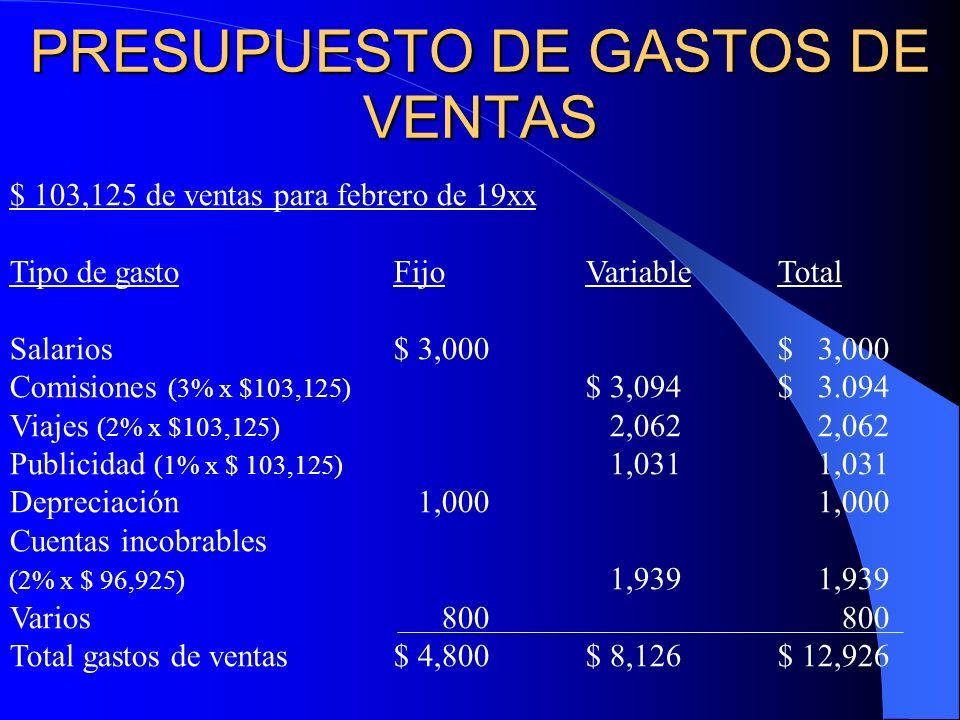

PRESUPUESTO DE GASTOS DE VENTAS $ 103,125 de ventas para febrero de 19xx Tipo de gastoFijoVariableTotal Salarios$ 3,000$ 3,000 Comisiones (3% x $103,125) $ 3,094$ 3.094 Viajes (2% x $103,125) 2,062 2,062 Publicidad (1% x $ 103,125) 1,031 1,031 Depreciación 1,000 1,000 Cuentas incobrables (2% x $ 96,925) 1,939 1,939 Varios 800 800 Total gastos de ventas$ 4,800$ 8,126$ 12,926
239
PRESUPUESTO DE GASTOS DE VENTAS $ 109,560 de ventas para marzo de 19xx Tipo de gastoFijoVariableTotal Salarios$ 3,000$ 3,000 Comisiones (3% x $109,560) $ 3,287$ 3,287 Viajes (2% x $109,560) 2,191 2,191 Publicidad (1% x $ 109,560) 1,095 1,095 Depreciación 1,000 1,000 Cuentas incobrables (2% x $ 102,060) 2,041 2,041 Varios 800 800 Total gastos de ventas$ 4,800$ 8,614$ 13,414
240
PRESUPUESTO DE GASTOS ADMINISTRATIVOS Tipo de gastoTotal Salarios de los ejecutivos$ 2,800 Salarios de oficina 500 Seguros 400 Impuestos 200 Depreciación 800 Varios 500 Total gastos administrativos por mes$ 5,200
241

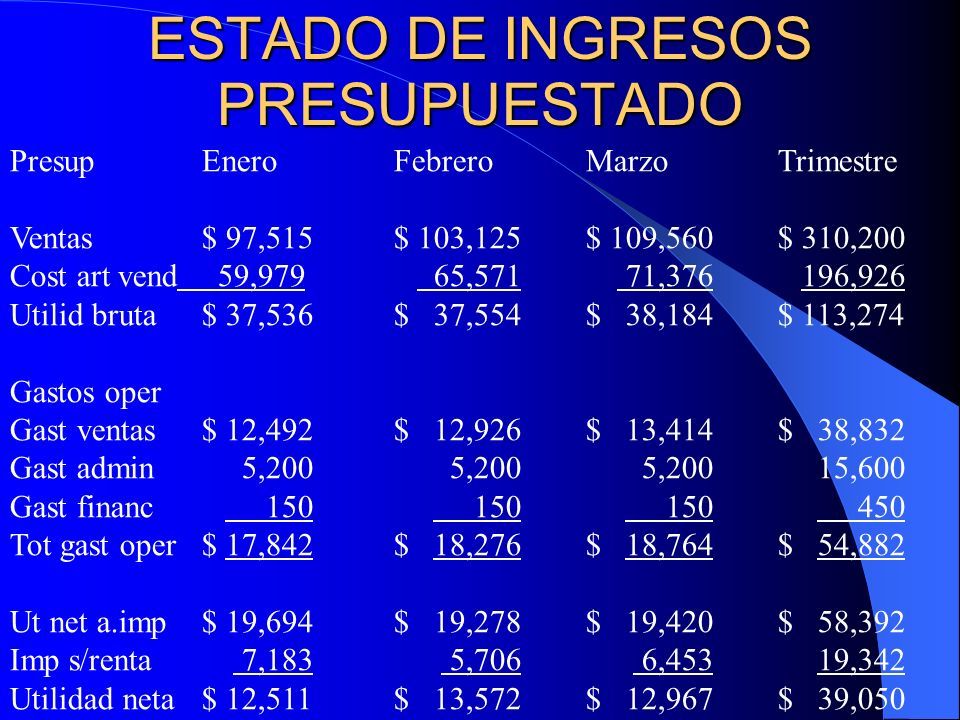

ESTADO DE INGRESOS PRESUPUESTADO PresupEneroFebreroMarzoTrimestre Ventas$ 97,515$ 103,125$ 109,560$ 310,200 Cost art vend 59,979 65,571 71,376 196,926 Utilid bruta$ 37,536$ 37,554$ 38,184$ 113,274 Gastos oper Gast ventas$ 12,492$ 12,926$ 13,414$ 38,832 Gast admin 5,200 5,200 5,200 15,600 Gast financ 150 150 150 450 Tot gast oper$ 17,842$ 18,276$ 18,764$ 54,882 Ut net a.imp$ 19,694$ 19,278$ 19,420$ 58,392 Imp s/renta 7,183 5,706 6,453 19,342 Utilidad neta$ 12,511$ 13,572$ 12,967$ 39,050
242

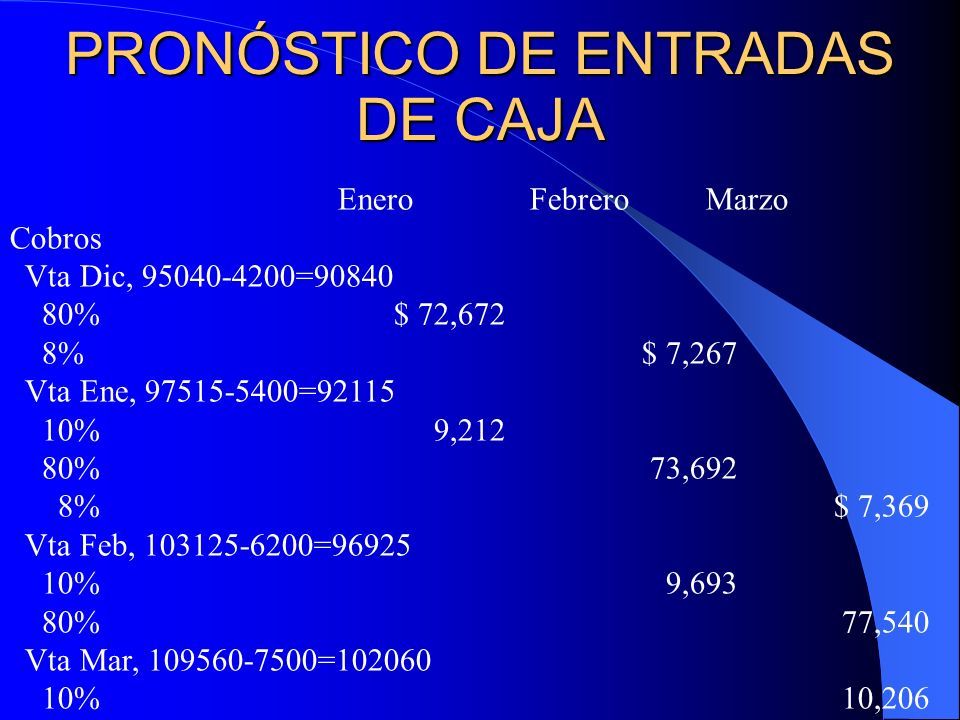

PRONÓSTICO DE ENTRADAS DE CAJA Enero Febrero Marzo Cobros Vta Dic, 95040-4200=90840 80% $ 72,672 8% $ 7,267 Vta Ene, 97515-5400=92115 10% 9,212 80% 73,692 8% $ 7,369 Vta Feb, 103125-6200=96925 10% 9,693 80% 77,540 Vta Mar, 109560-7500=102060 10% 10,206
243
PRONÓSTICO DE ENTRADAS DE CAJA Enero Febrero Marzo Total de cobros estimados $ 81,884 $ 90,652 $ 95,115 Ventas al contado 5,400 6,200 7,500 Total de entradas de caja $ 87,284 $ 96,852 $ 102,615
244
PRONÓSTICO DE SALIDAS DE CAJA Enero Febrero Marzo Saldo al 1/1/19xx (supuesto) $ 10,300 Compras de enero, $ 26,316 60% 15,790 40% $ 10,526 Compras de febrero, $ 28,186 60% 16,912 40% $ 11,274 Compras de marzo, $ 30,996 60% 18,598 Total desembolsos de caja $ 26,090 $ 27,438 $ 29,872
245
PRESUPUESTO DE CAJA EneroFebreroMarzoTrimestre Saldo inicial $ 20,137 $ 20,758 $ 21,124 $ 20,137 Entradas Cobros $ 81,884 $ 90,652 $ 95,115$ 267,651 Vta contado 5,400 6,200 7,500 19,100 Tot entradas $ 87,284 $ 96,852$ 102,615$ 286,751 Tot caja disp$ 107,421$ 117,610$ 123,739$ 306,888 Salidas Mat directo $ 26,090 $ 27,438 $ 29,872 $ 83,400 M.Obra dir 17,190 22,750 23,520 63,460 Cost ind fab 15,000 16,055 16,356 47,411 Gtos de vta 9,650 9,987 10,373 30,010 Gtos admin 4,400 4,400 4,400 13,200 Imp s/renta 7,183 5,706 6,453 19,342 Comp equip 22,000 10,000 7,500 39,500 Tot salidas$ 101,513 $ 96,336 $ 98,474$ 296,323
246
PRESUPUESTO DE CAJA EneroFebreroMarzoTrimestre Superávit/ Déficit $ 5,908 $ 21,274 $ 25,265 $ 10,565 Financiación Préstamos $ 15,000 $ 15,000 Reembolso ($ 5,000) ($ 5,000) Interés, 12% (150) (150) (150) (450) Efecto de la financiación $ 14,850 ($ 150) ($ 5,150) $ 9,550 Saldo final $ 20,758 $ 21,124 $ 20,115 $ 20,115 Interés: $ 15,000 * 12% * 1/12 = $ 150
247

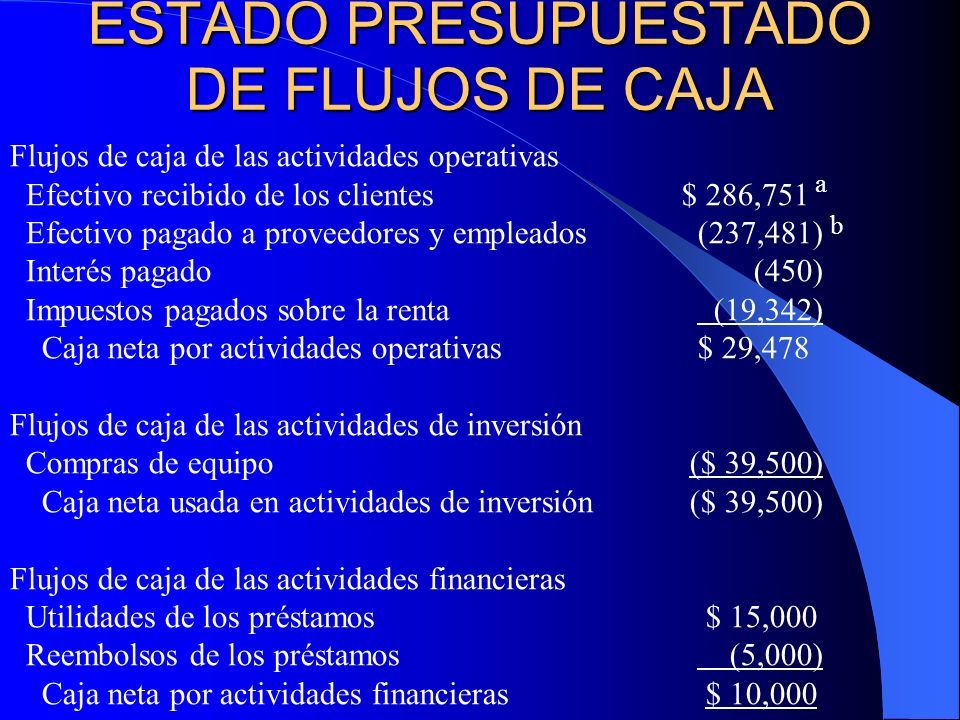

ESTADO PRESUPUESTADO DE FLUJOS DE CAJA Flujos de caja de las actividades operativas Efectivo recibido de los clientes$ 286,751 Efectivo pagado a proveedores y empleados (237,481) Interés pagado (450) Impuestos pagados sobre la renta (19,342) Caja neta por actividades operativas $ 29,478 Flujos de caja de las actividades de inversión Compras de equipo ($ 39,500) Caja neta usada en actividades de inversión ($ 39,500) Flujos de caja de las actividades financieras Utilidades de los préstamos $ 15,000 Reembolsos de los préstamos (5,000) Caja neta por actividades financieras $ 10,000 a b
248

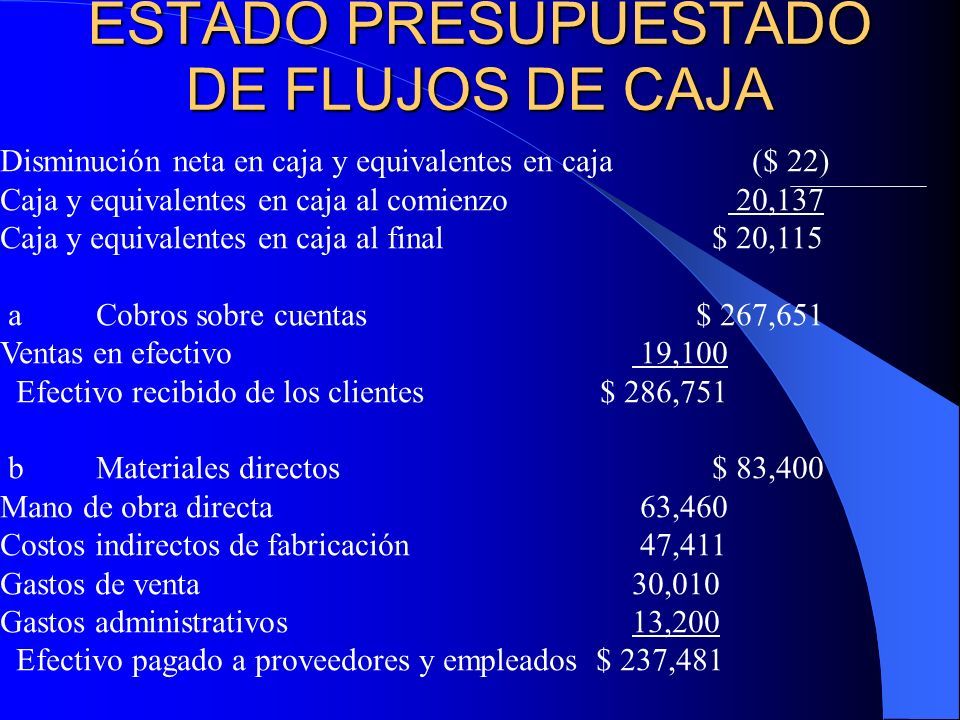

ESTADO PRESUPUESTADO DE FLUJOS DE CAJA Disminución neta en caja y equivalentes en caja ($ 22) Caja y equivalentes en caja al comienzo 20,137 Caja y equivalentes en caja al final $ 20,115 aCobros sobre cuentas $ 267,651 Ventas en efectivo 19,100 Efectivo recibido de los clientes $ 286,751 bMateriales directos $ 83,400 Mano de obra directa 63,460 Costos indirectos de fabricación 47,411 Gastos de venta 30,010 Gastos administrativos 13,200 Efectivo pagado a proveedores y empleados $ 237,481
249
ESTADO PRESUPUESTADO DE FLUJOS DE CAJA Reconciliación de la utilidad neta con relación al flujo de caja suministrado por las actividades operativas Utilidad neta $ 39,050 Ajustes para reconciliar la utilidad neta con relación al flujo de caja suministrado Depreciación$ 14,400 Cambio en activos y pasivos Incremento en cuentas netas por cobrar (17,627) Increm. en compra de mat dir sobre consumo (3,280) Increm. en inventario de artículos terminados (5,163) Increm. en cuentas por pagar 2,098 (9,572) Caja neta suministrada por las actividades operativas $ 29,478 c d e f g
250

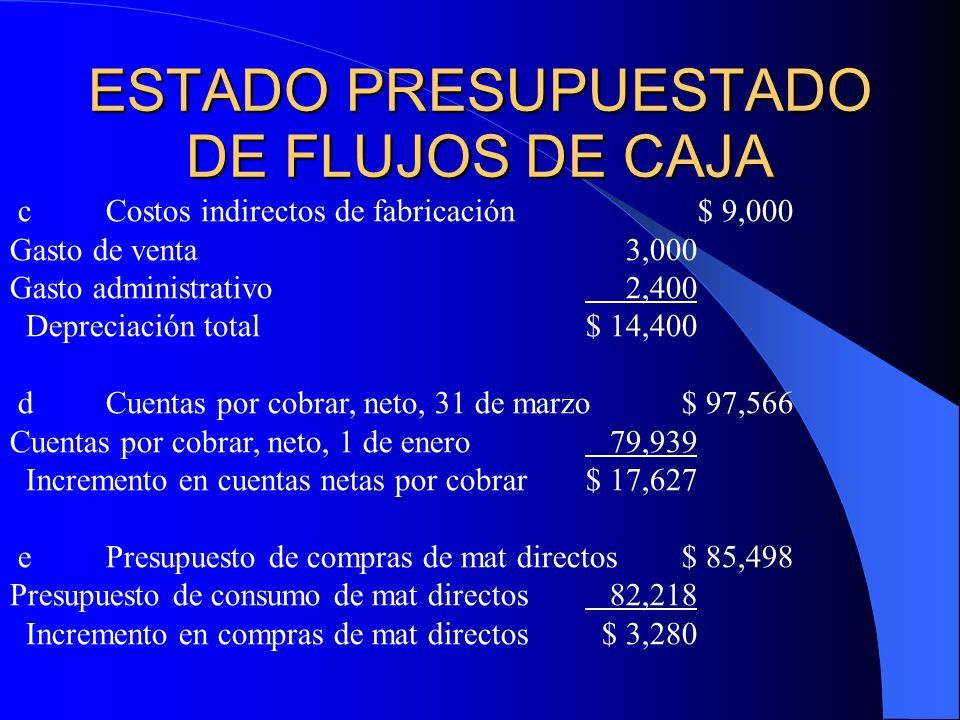

ESTADO PRESUPUESTADO DE FLUJOS DE CAJA cCostos indirectos de fabricación $ 9,000 Gasto de venta 3,000 Gasto administrativo 2,400 Depreciación total$ 14,400 dCuentas por cobrar, neto, 31 de marzo$ 97,566 Cuentas por cobrar, neto, 1 de enero 79,939 Incremento en cuentas netas por cobrar$ 17,627 ePresupuesto de compras de mat directos$ 85,498 Presupuesto de consumo de mat directos 82,218 Incremento en compras de mat directos $ 3,280
251
ESTADO PRESUPUESTADO DE FLUJOS DE CAJA fInventario de artículos term, 31 de marzo$ 48,198 Inventario de artículos term, 1 de enero 43,035 Incremento en el inventario de artículos term $ 5,163 gCuentas por pagar, 31 de marzo$ 12,398 Cuentas por pagar, 1 de enero 10,300 Incremento en cuentas por pagar $ 2,098
252

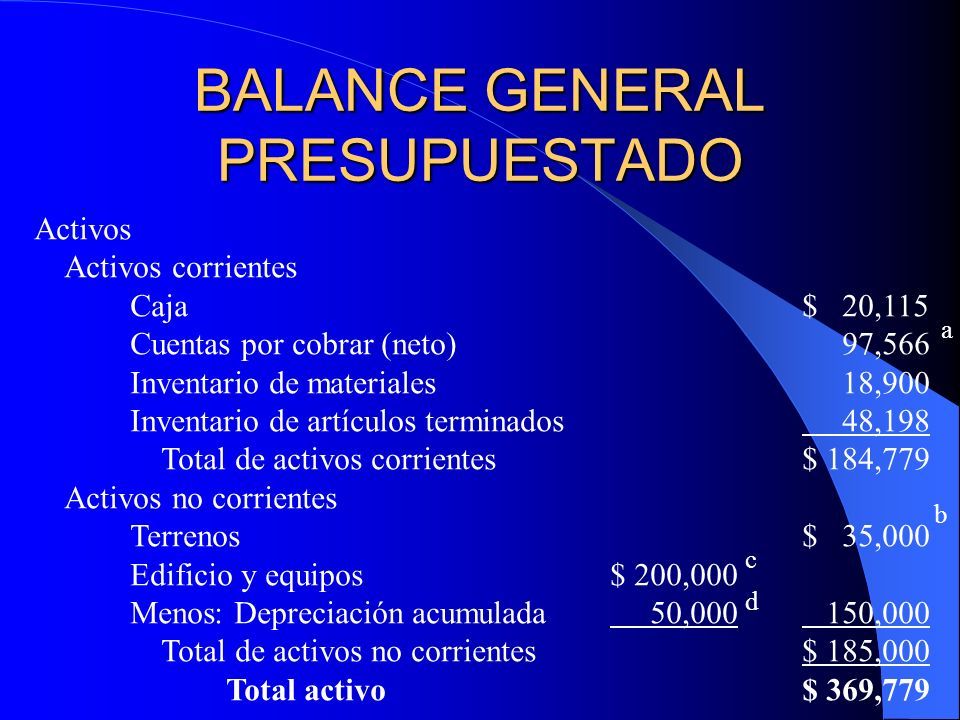

BALANCE GENERAL PRESUPUESTADO Activos Activos corrientes Caja$ 20,115 Cuentas por cobrar (neto) 97,566 Inventario de materiales 18,900 Inventario de artículos terminados 48,198 Total de activos corrientes$ 184,779 Activos no corrientes Terrenos$ 35,000 Edificio y equipos$ 200,000 Menos: Depreciación acumulada 50,000 150,000 Total de activos no corrientes$ 185,000 Total activo$ 369,779 a b c d
253
BALANCE GENERAL PRESUPUESTADO Pasivos y patrimonio Pasivos corrientes Cuentas por pagar$ 12,398 Préstamos por pagar 10,000$ 22,398 Patrimonio Acciones comunes $ 5 valor par 20000 por pagar$ 100,000 Utilidades retenidas 247,381 347,381 Total pasivo y patrimonio$ 369,779 e f g
254
BALANCE GENERAL PRESUPUESTADO aVentas de Diciembre$ 95,040 Contado Diciembre 4,200 Cobranza Diciembre 10% 9,084 Incobrable Diciembre 1,817 Saldo inicial de cuentas por cobrar$ 79,939 Ventas al crédito$ 310,200 (19,100) 291,100 Total por cobrar$ 371,039 Cobros (267,651) Incobrables (5,822) Cuentas por cobrar (neto)$ 97,566 bSupuesto
255
BALANCE GENERAL PRESUPUESTADO cSaldo inicial supuesto$ 160,500 Incremento de activo fijo 39,500 Edificio y equipos$ 200,000 dDepreciación acumulada inicial supuesta$ 35,600 Depreciación del período 14,400 Depreciación acumulada$ 50,000 eSaldo inicial de cuentas por pagar$ 10,300 Compras 85,498 Pagos (83,400) Cuentas por pagar$ 12,398
256
BALANCE GENERAL PRESUPUESTADO fSaldo supuesto de acciones comunes$ 100,000 gSaldo inicial supuesto de utilidad retenida$ 208,331 Utilidad neta del período 39,050 Utilidades retenidas$ 247,381
