1 Ejercicios Propuestos

2 Graficar

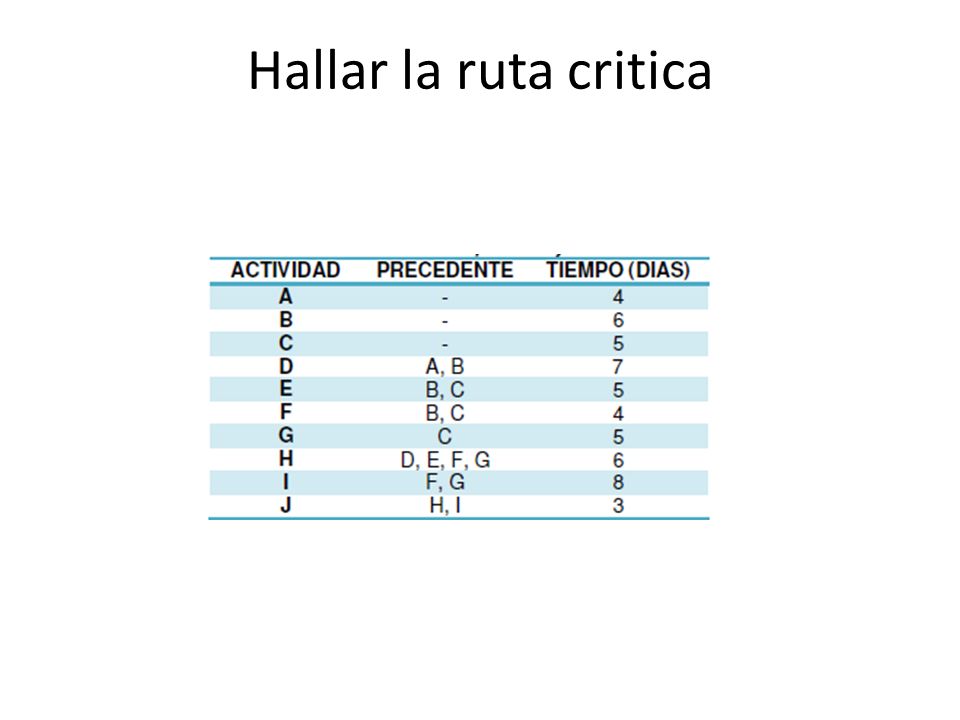

3 Hallar la ruta critica

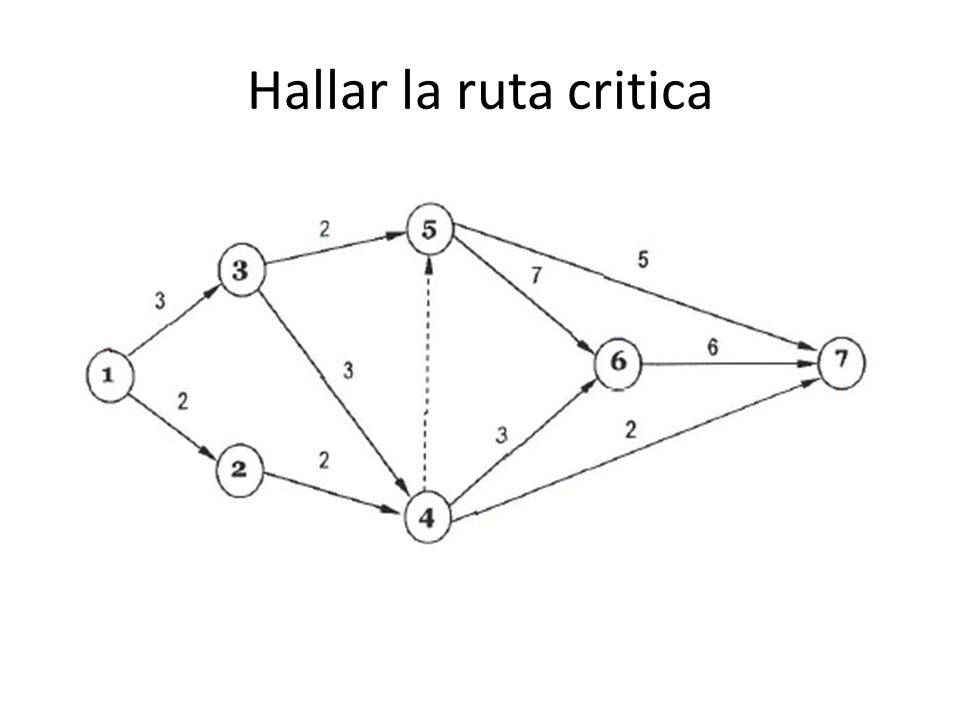

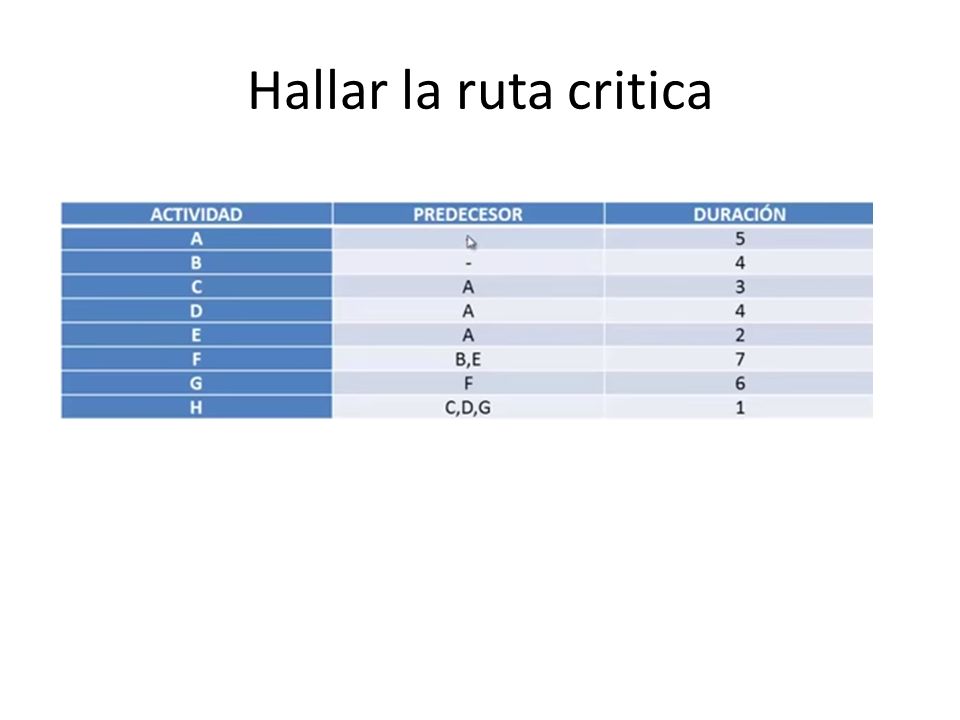

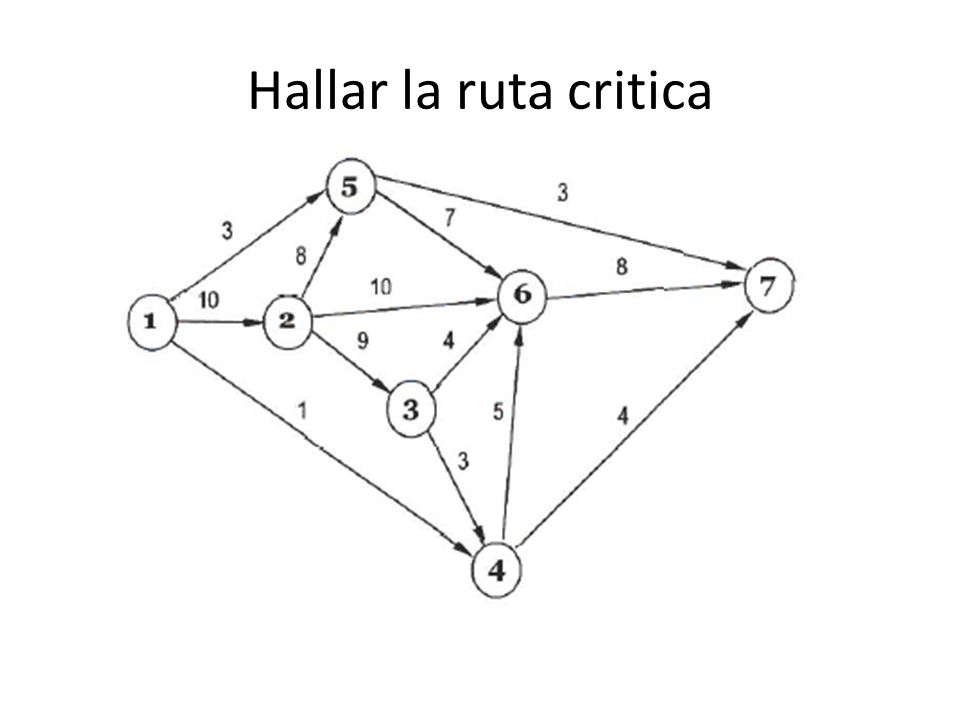

4 Hallar la ruta critica

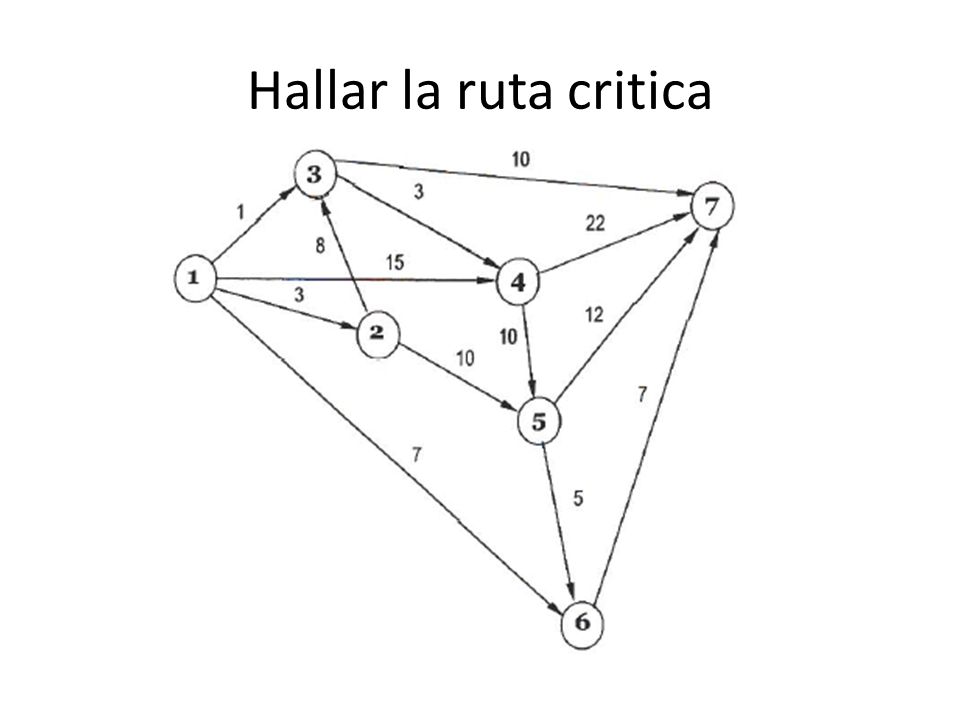

5 Hallar la ruta critica

6 Hallar la ruta critica

7

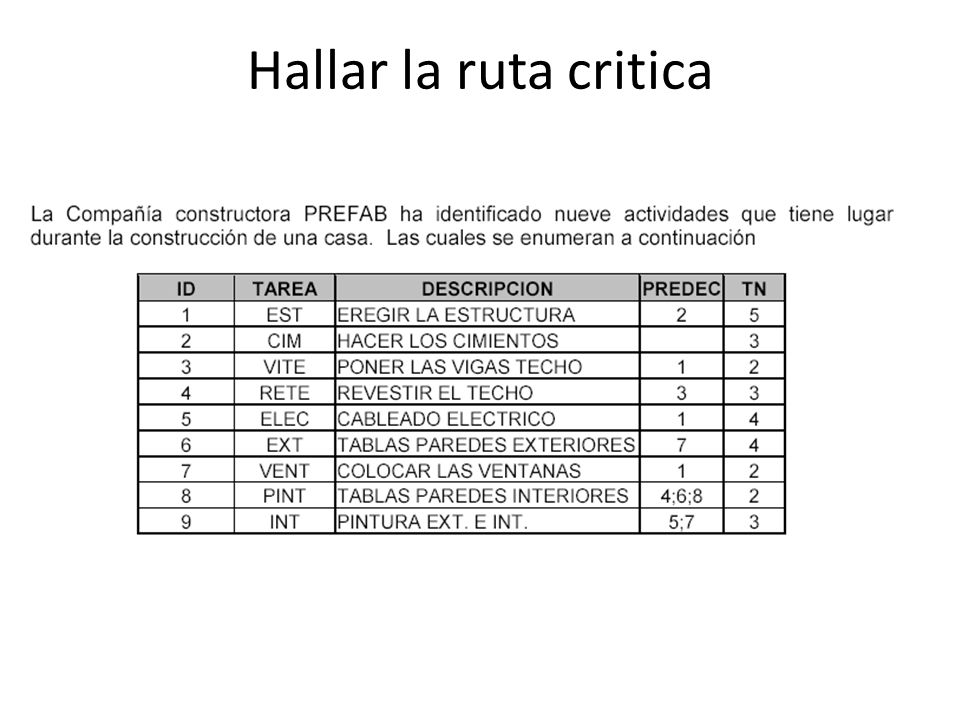

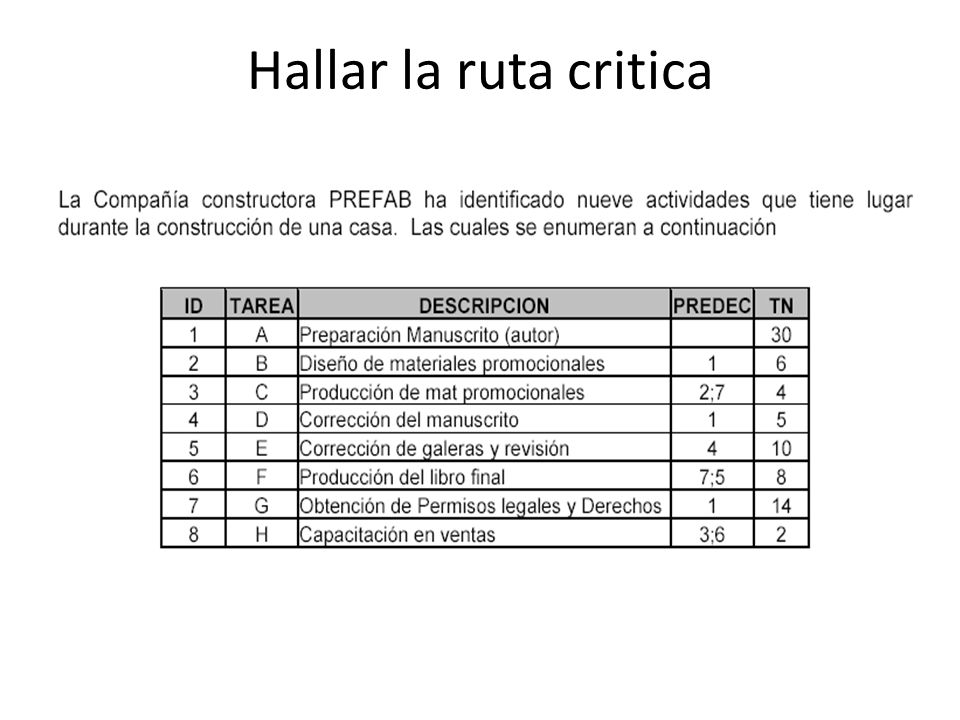

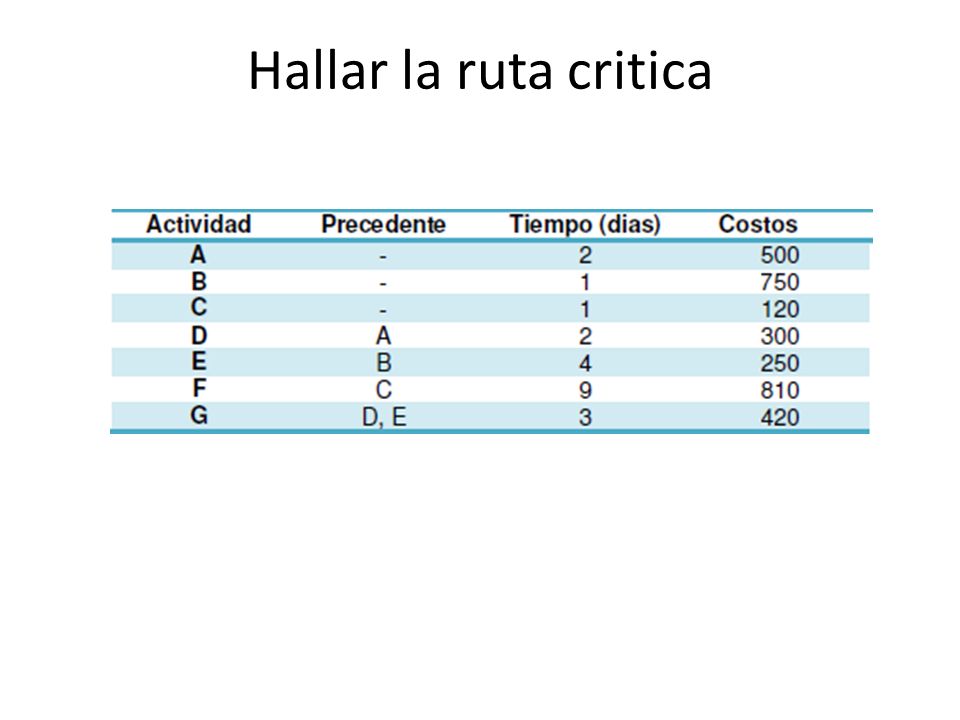

8 Hallar la ruta critica

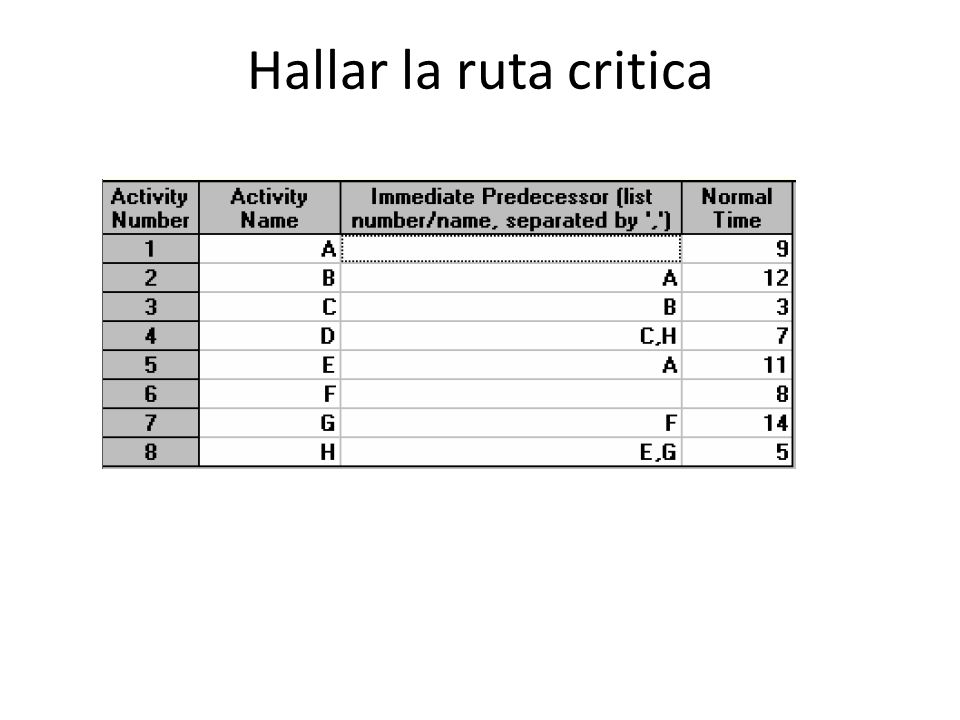

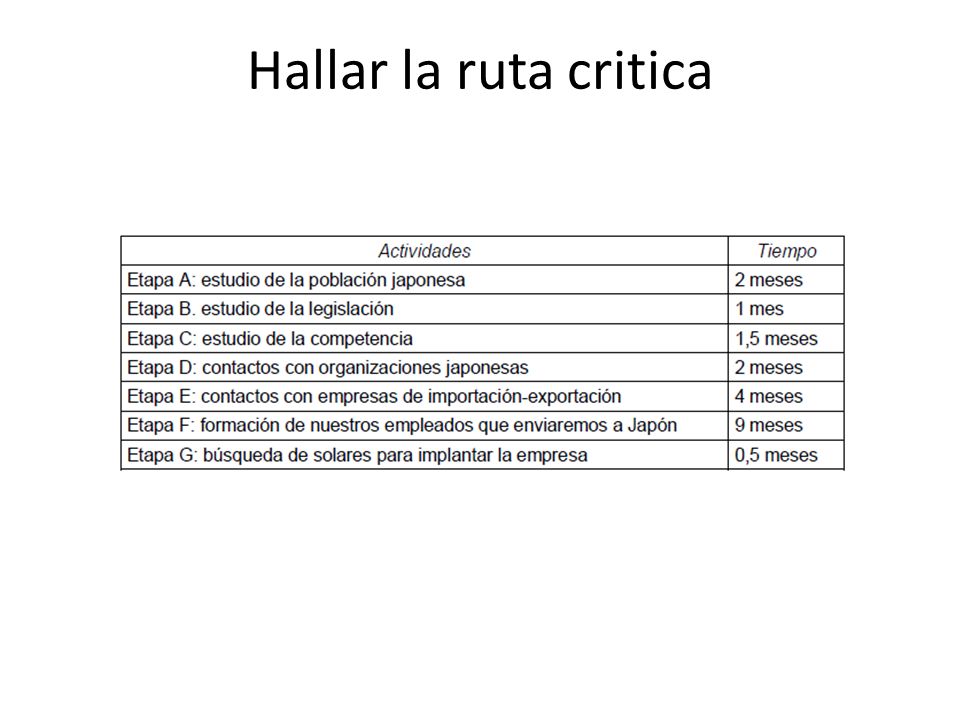

9 Hallar la ruta critica

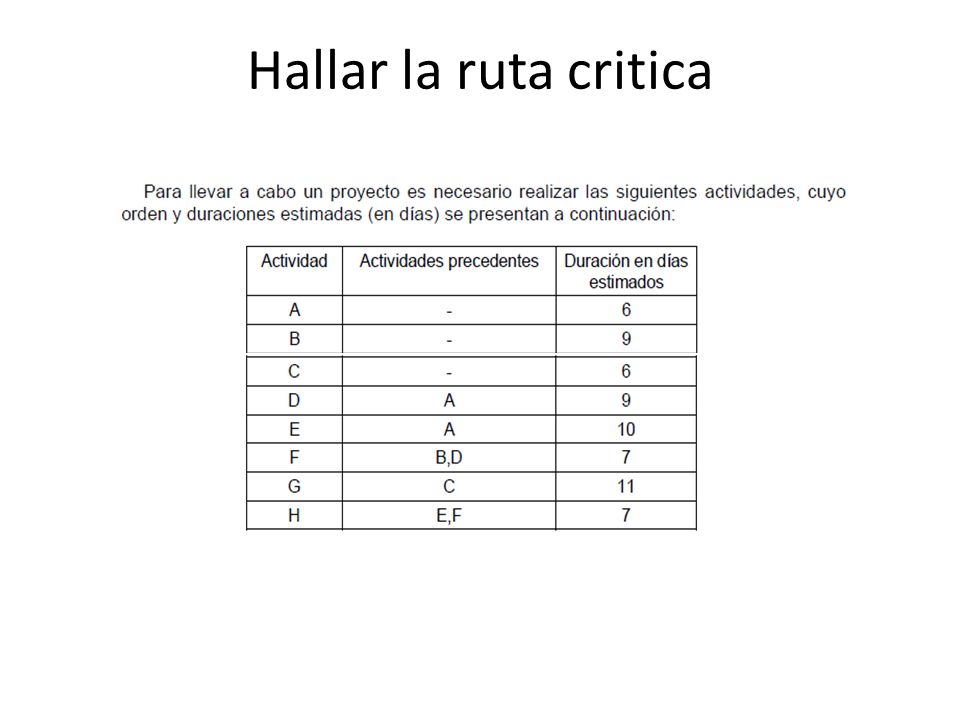

10 Hallar la ruta critica

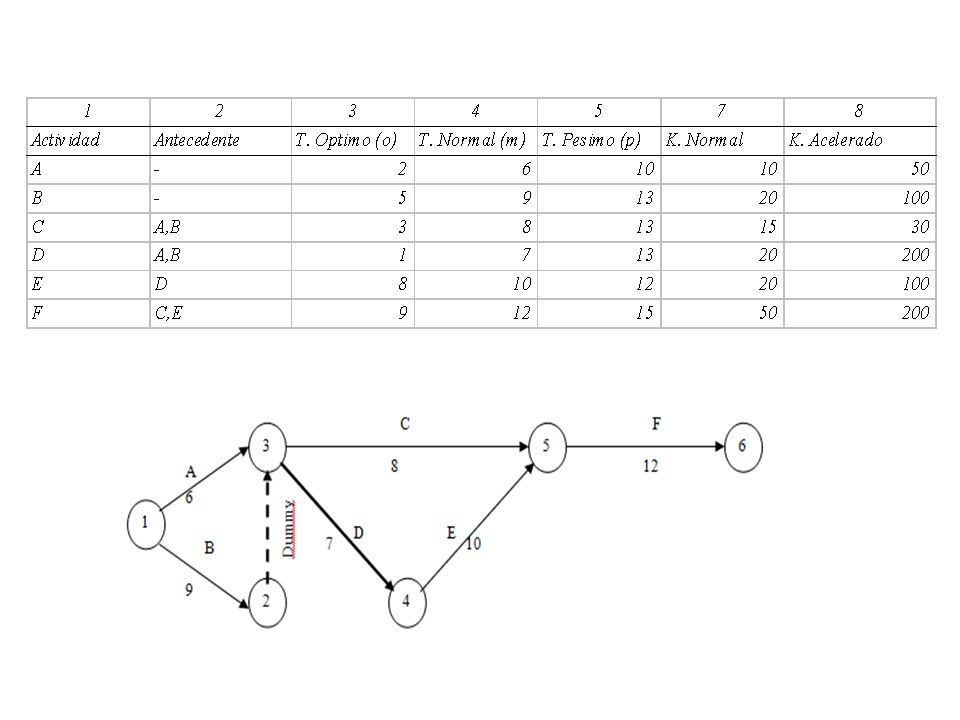

11 Hallar la ruta critica

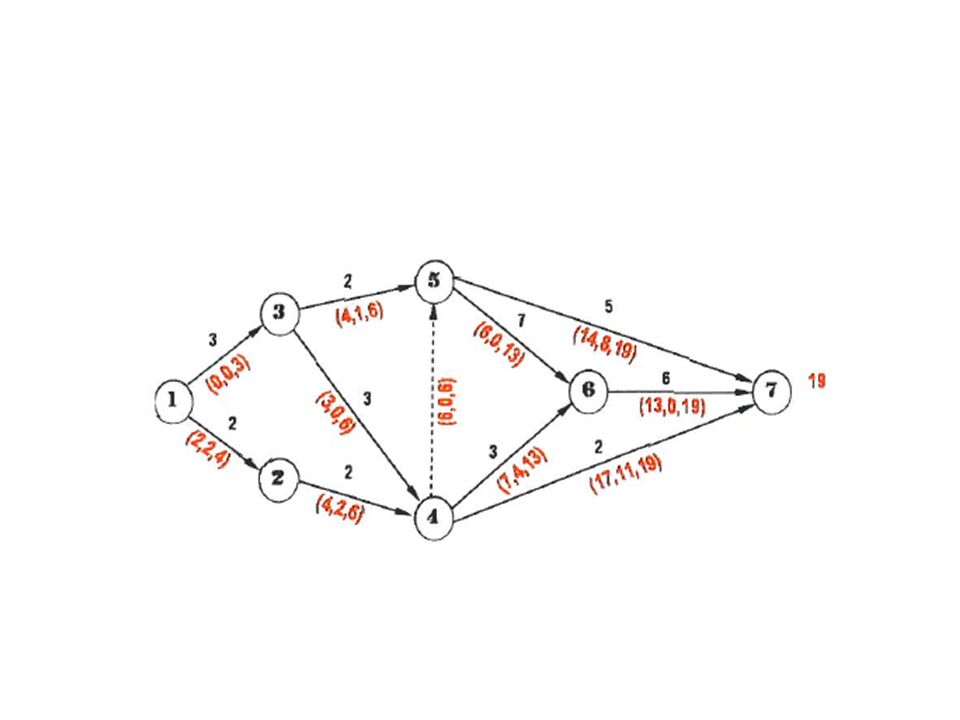

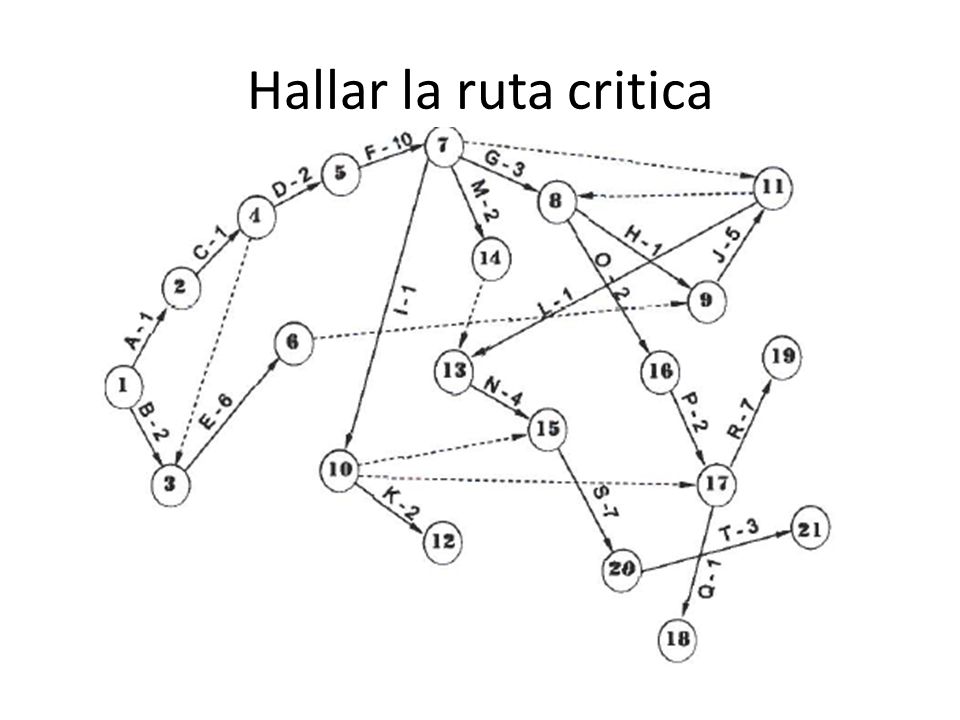

12 Hallar la ruta critica

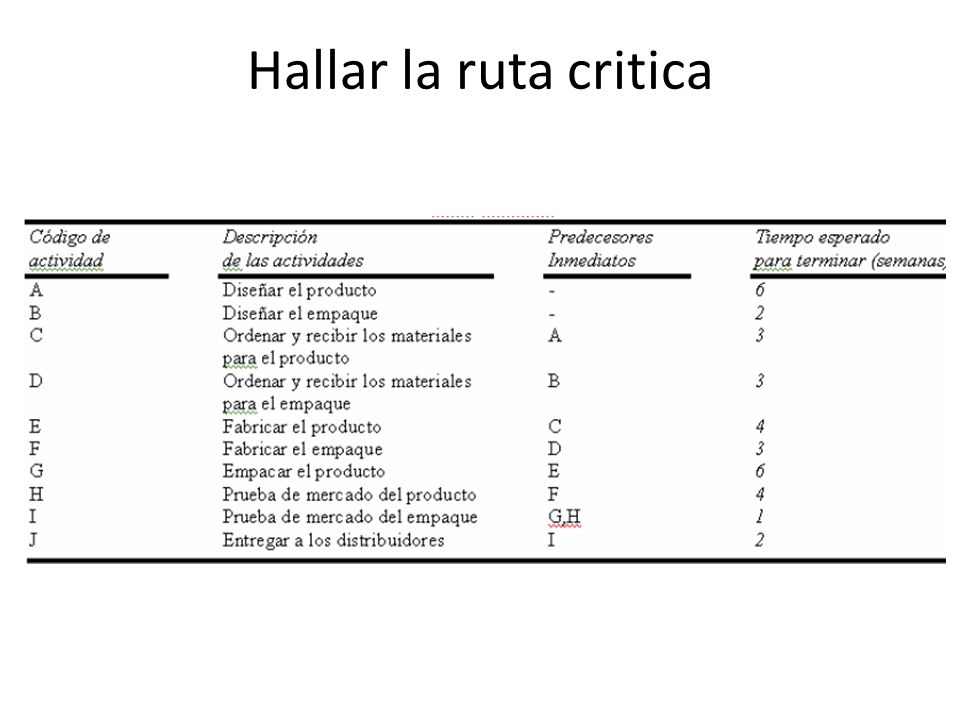

13 Hallar la ruta critica

14 Hallar la ruta critica

15 Hallar la ruta critica

16 Hallar la ruta critica

17 Hallar la ruta critica

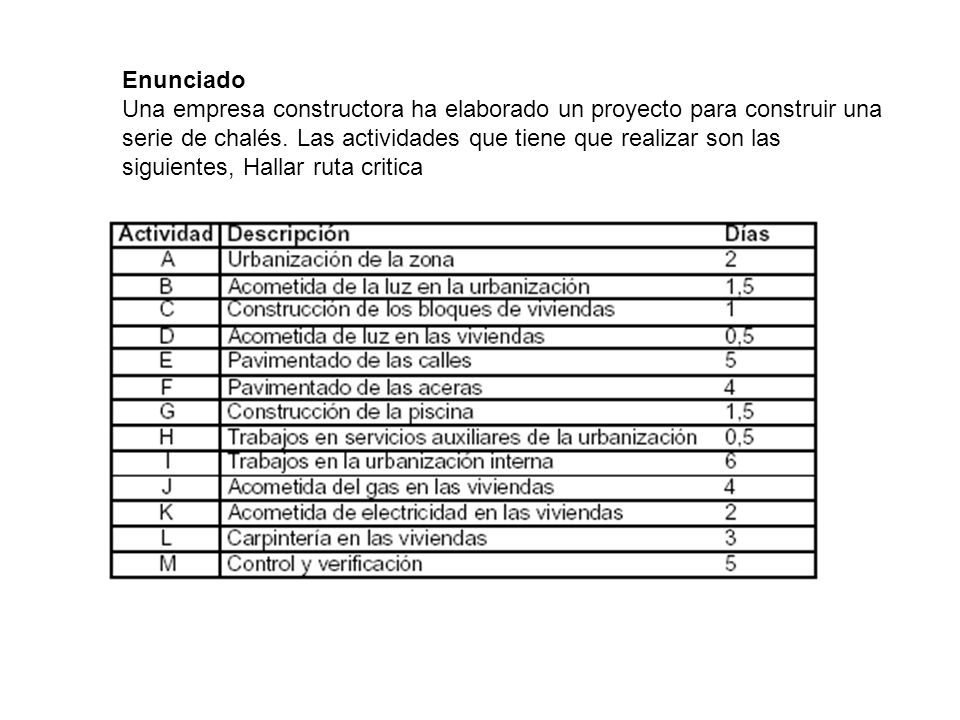

18 Enunciado Una empresa constructora ha elaborado un proyecto para construir una serie de chalés. Las actividades que tiene que realizar son las siguientes, Hallar ruta critica

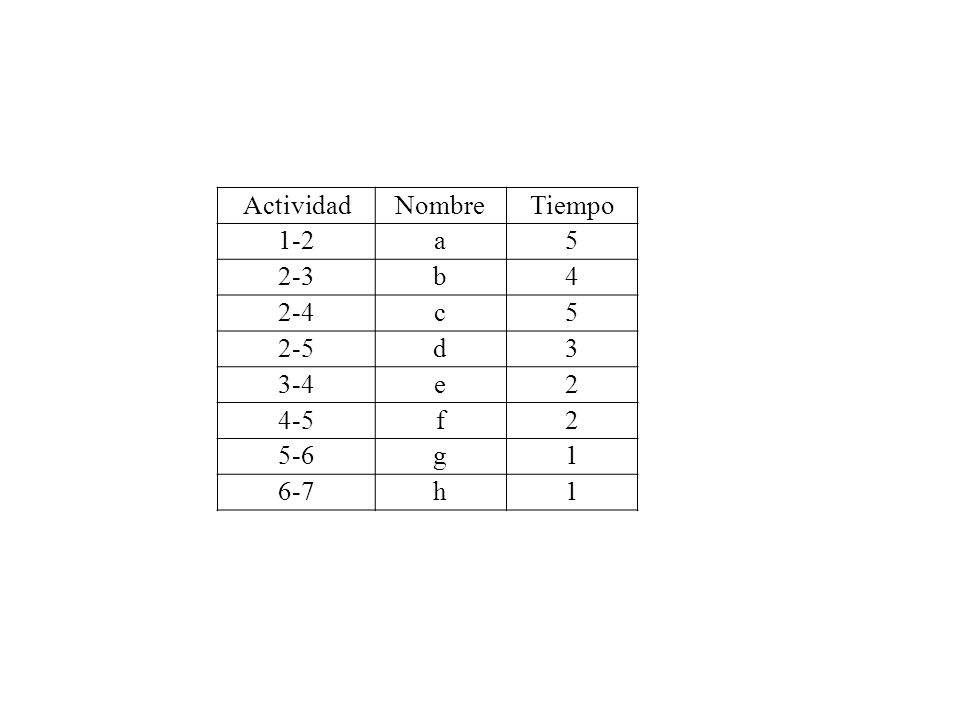

19 Actividad Nombre Tiempo 1-2 a 5 2-3 b 4 2-4 c 2-5 d 3 3-4 e 2 4-5 f 5-6 g 1 6-7 h

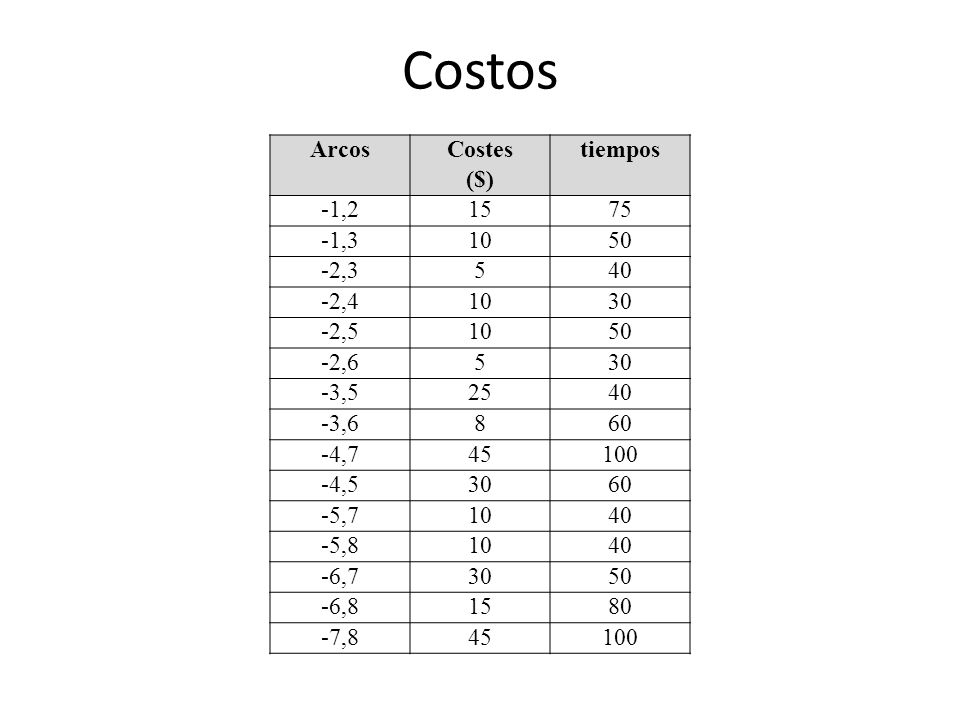

20 Costos Arcos Costes tiempos ($) -1,2 15 75 -1,3 10 50 -2,3 5 40 -2,4
30 -2,5 -2,6 -3,5 25 -3,6 8 60 -4,7 45 100 -4,5 -5,7 -5,8 -6,7 -6,8 80 -7,8

21

22 Costos

23
