La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

___________________________ Diego Fernando Navarro Fabián Felipe Ceballos POSTMORTEM CICLO 2.

Presentaciones similares

Presentación del tema: "___________________________ Diego Fernando Navarro Fabián Felipe Ceballos POSTMORTEM CICLO 2."— Transcripción de la presentación:

1 ___________________________ Diego Fernando Navarro Fabián Felipe Ceballos POSTMORTEM CICLO 2

2 Línea del Tiempo Ciclo 2 Inicio Ciclo 2 Desarrollo de UC1 – UC2 Investigación EJB’s - Android Actividad Retrasada Desarrollo de UC3 – UC8 Fin investigación Documentar conclusiones y proceso, Postmortem Cierre del Ciclo 2

3 _________________________ Producto

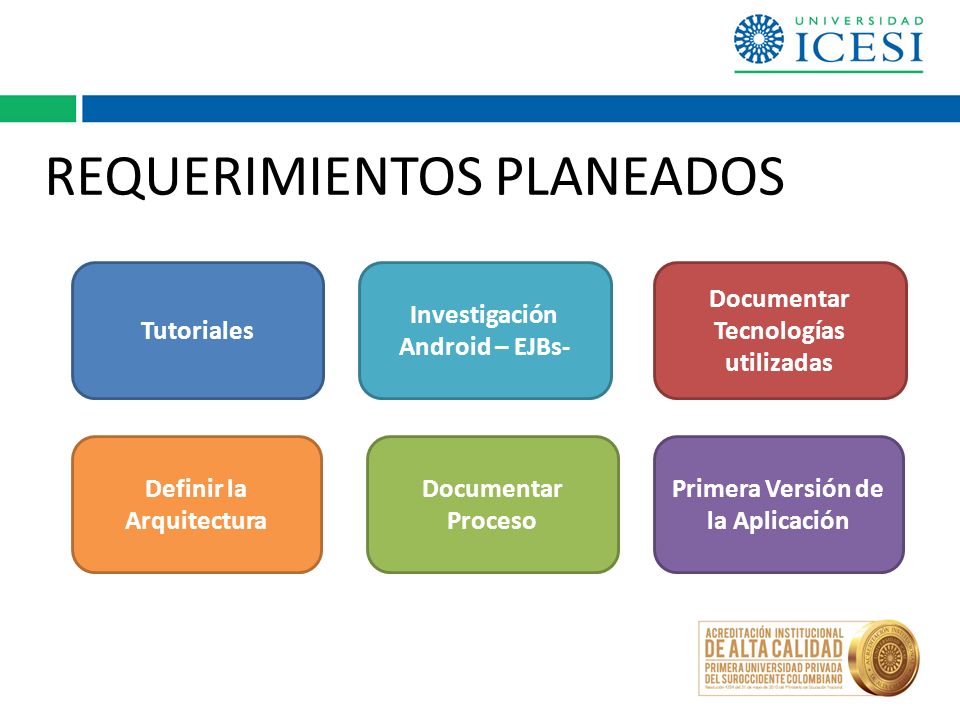

4 Investigación Android – EJBs- Definir la Arquitectura Primera Versión de la Aplicación Documentar Proceso REQUERIMIENTOS PLANEADOS Documentar Tecnologías utilizadas Tutoriales

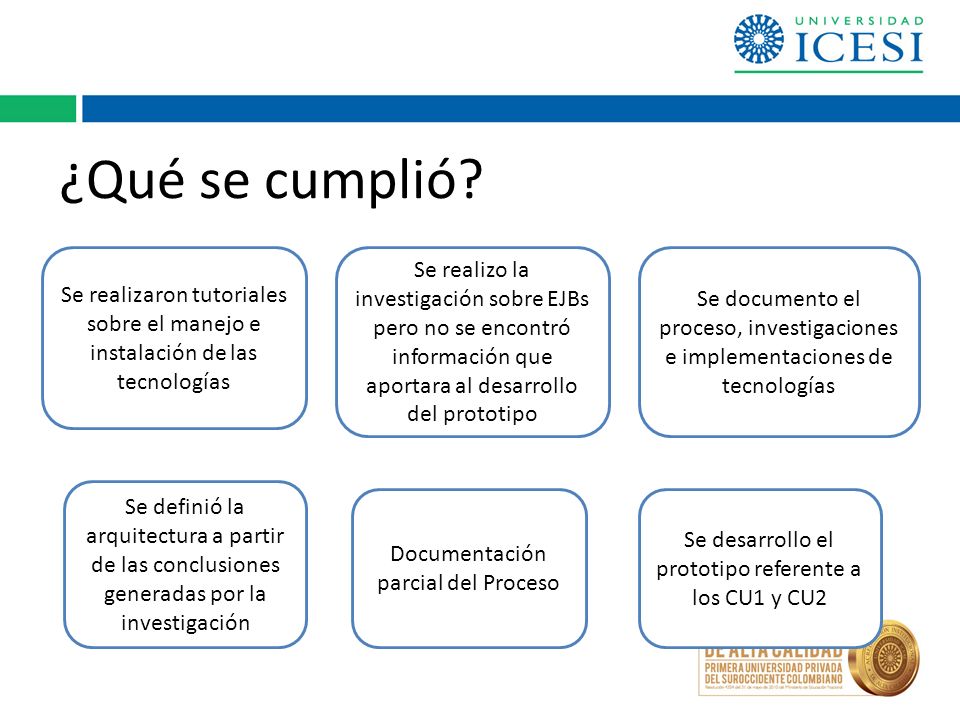

5 ¿Qué se cumplió? Se realizo la investigación sobre EJBs pero no se encontró información que aportara al desarrollo del prototipo Se documento el proceso, investigaciones e implementaciones de tecnologías Se desarrollo el prototipo referente a los CU1 y CU2 Se definió la arquitectura a partir de las conclusiones generadas por la investigación Se realizaron tutoriales sobre el manejo e instalación de las tecnologías Documentación parcial del Proceso

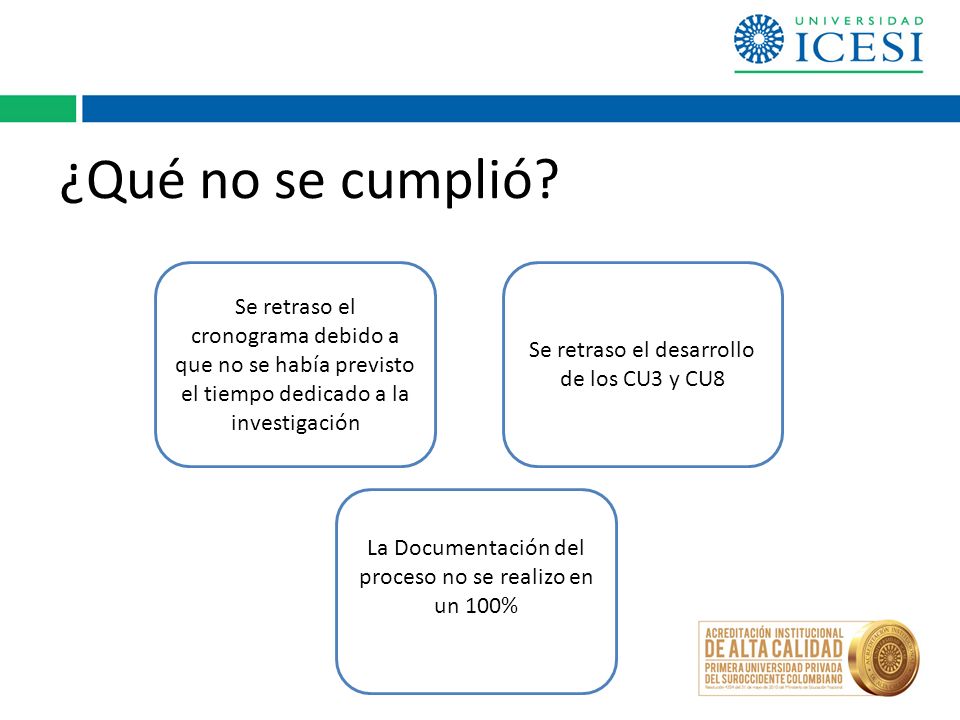

6 ¿Qué no se cumplió? Se retraso el cronograma debido a que no se había previsto el tiempo dedicado a la investigación Se retraso el desarrollo de los CU3 y CU8 La Documentación del proceso no se realizo en un 100%

7 _________________________ Arquitectura

8

9 _________________________ Proceso

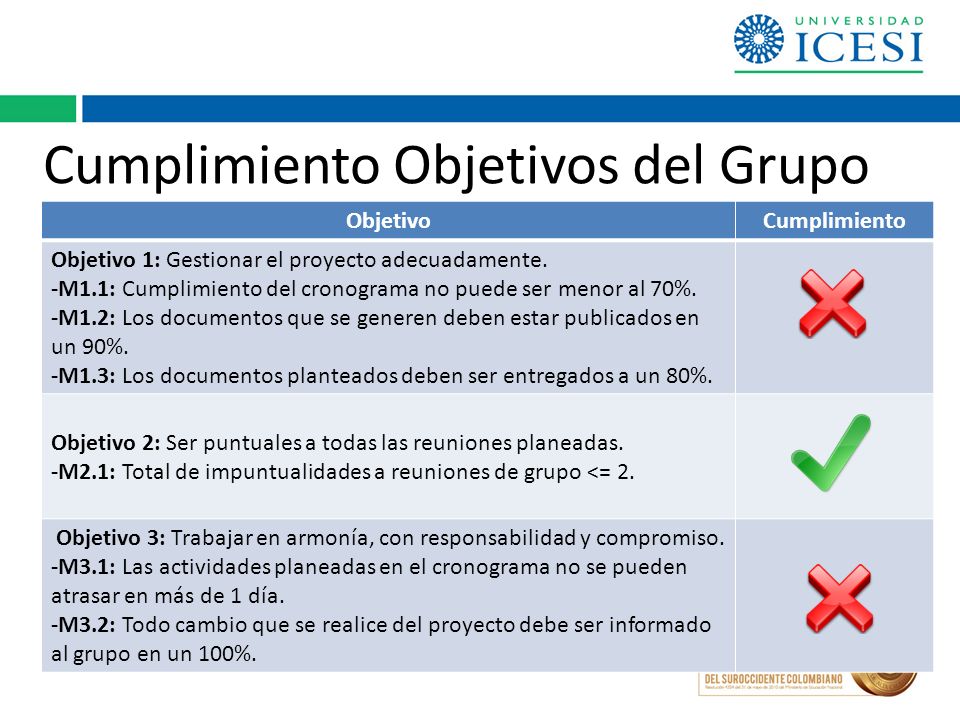

10 Cumplimiento Objetivos del Grupo ObjetivoCumplimiento Objetivo 1: Gestionar el proyecto adecuadamente. -M1.1: Cumplimiento del cronograma no puede ser menor al 70%. -M1.2: Los documentos que se generen deben estar publicados en un 90%. -M1.3: Los documentos planteados deben ser entregados a un 80%. Objetivo 2: Ser puntuales a todas las reuniones planeadas. -M2.1: Total de impuntualidades a reuniones de grupo <= 2. Objetivo 3: Trabajar en armonía, con responsabilidad y compromiso. -M3.1: Las actividades planeadas en el cronograma no se pueden atrasar en más de 1 día. -M3.2: Todo cambio que se realice del proyecto debe ser informado al grupo en un 100%.

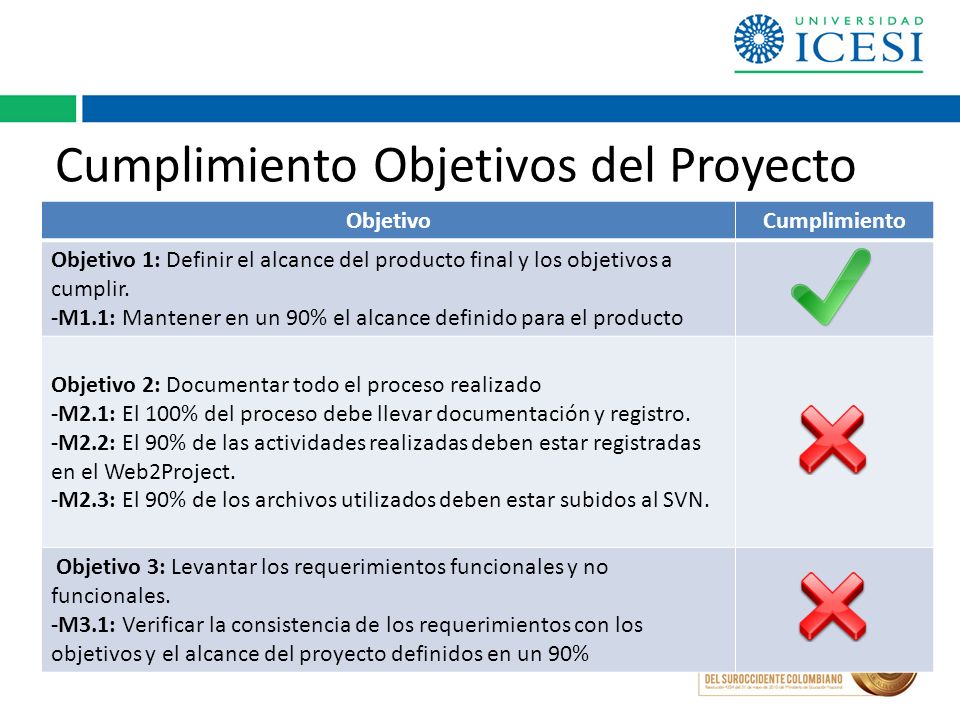

11 Cumplimiento Objetivos del Proyecto ObjetivoCumplimiento Objetivo 1: Definir el alcance del producto final y los objetivos a cumplir. -M1.1: Mantener en un 90% el alcance definido para el producto Objetivo 2: Documentar todo el proceso realizado -M2.1: El 100% del proceso debe llevar documentación y registro. -M2.2: El 90% de las actividades realizadas deben estar registradas en el Web2Project. -M2.3: El 90% de los archivos utilizados deben estar subidos al SVN. Objetivo 3: Levantar los requerimientos funcionales y no funcionales. -M3.1: Verificar la consistencia de los requerimientos con los objetivos y el alcance del proyecto definidos en un 90%

12 _________________________ OPORTUNIDADES DE MEJORA Y PLAN DE MEJORAMIENTO

13

14 Definición de Ciclo 3 Planeación Realizada:21 de Marzo de 2011 Realización UC3 – UC8 Realización UC4 – UC5 Pruebas y Correcciones Integración y Versionamiento Documentar Proceso en la Wiki Postmortem

Descargar ppt "___________________________ Diego Fernando Navarro Fabián Felipe Ceballos POSTMORTEM CICLO 2."

Presentaciones similares

Anuncios Google
