Avance con corte julio 1 de 2015

Presentaciones similares


Presentación del tema: "Avance con corte julio 1 de 2015"— Transcripción de la presentación:

1 Avance con corte julio 1 de 2015
Proyecto Fase 1 Avance con corte julio 1 de 2015

2 Avance de proyecto Fase 1
Solicitud de autorización para ampliar el contrato de Interventoría DG

3 Avance de proyecto Fase 1

4 Curva S del Contrato El avance en las actividades de la curva S de enero al 27 de junio es de 18,92%% para un avance acumulado del 98,84%.

5 Avance del Contrato Fechas de energización de localidades
La parte comercial de las localidades energizadas están en cabeza del Gestor. La línea y las subestaciones serán entregadas al Gestor una vez se finalice la obra. Las localidades se energizaron a 13,2 kV

6 Avance del Contrato Se energizaron 25 km de línea a 34,5 kV el 25 de junio del tramo subestación Istmina – subestación Chaquí. Las actividades programadas del 27 junio al 3 de julio Energizar 30 km de línea a 34,5 kV del tramo Subestación Chaqui- Subestación San Miguel. Energizar los transformadores de Chaquí y San Miguel de 1 MVA y 1,6 MVA, sin carga, hasta terminar las actividades asociadas a control. Se iniciaron las actividades de inventario de materiales bajo la custodia de DISICO que quedaron del proyecto en el patio de torres y en el almacén de Istmina.

7 Avance del Contrato Fecha probable de terminación de la obra el 15 de julio de 2015. Fecha probable de liquidación del contrato 30 de agosto 2015.

8 LOCALIDADES ENERGIZADAS
S. E. ISTMINA Basurú COCOMIMSA Juana Marcela Carmelita Paitó Encharca Playa G. I y II Bocas de suruco SARDINA Y SARDINITA CHIQUI CHOQUE Rio San Juan Línea PRIMAVERA GUINI-GUINI S. E. Chaquí SAN JERONIMO PAIMADO CALLE FUERTE ACADESAN BEBEDÓ LA UNIÓN DIPURDÚ EL SALADO S. E. San Miguel San Miguel

9 Pruebas en transformadores

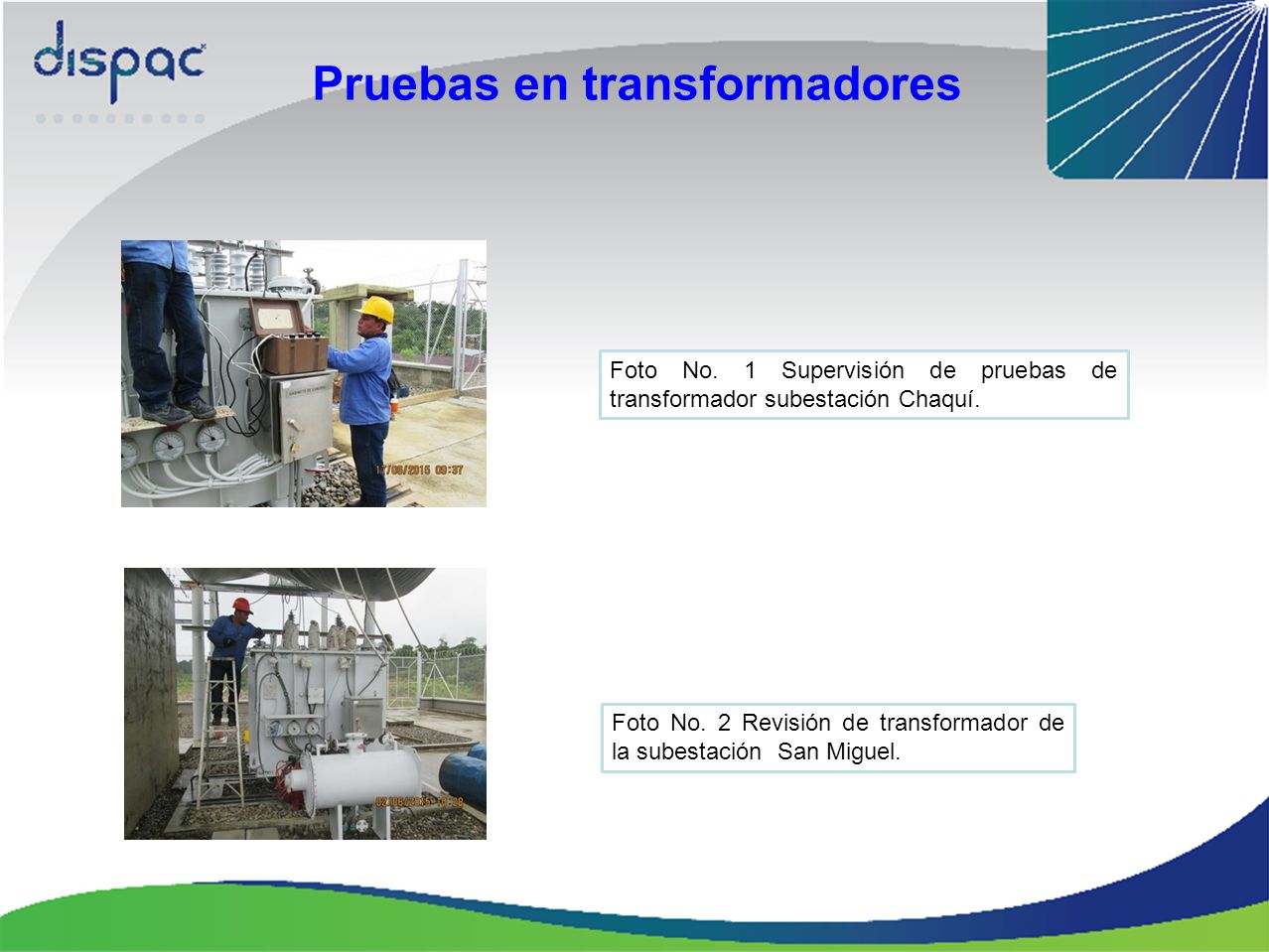

Foto No. 1 Supervisión de pruebas de transformador subestación Chaquí. Foto No. 2 Revisión de transformador de la subestación San Miguel.

10 Baja Tensión Foto No. 3 Revisión de medidores en energización del corregimiento de Guini Guini. Foto No. 4 PRUEBAS Y VISTA DE USUARIOS EN CALLE FUERTE CON EL NUEVO SERVICIO DE ENERGIA

11 2. Solicitud de autorización para ampliar el contrato de Interventoría DG-003-2013

12 Antecedentes DISPAC S.A. E.S.P. suscribió con DISICO S.A. el contrato DG para los suministros, transportes, construcción, montajes electromecánicos, pruebas y puesta en servicio de líneas y subestaciones de la Fase I del Proyecto de Interconexión Eléctrica 34.5 kV entre Istmina, Paimadó y San Miguel, con transformación 115/34.5 kV de 17 MVA en Istmina y subestaciones asociadas de 34.5/13.2 kV en Medio San Juan en el Departamento de Chocó. El plazo inicial del contrato fue por 7 meses contados a partir del primero de Junio de 2013 y la dificultad en las negociaciones de los predios por donde está el corredor de las líneas de media tensión, condiciones climáticas adversas y situaciones de orden público en el área del proyecto, la obra no pudo avanzar conforme al cronograma, obligando a ampliaciones sucesivas del plazo. Con corte al 27 de mayo de 2015 el proyecto se encontraba en el 95.75% y se espera que en el mes junio de 2015 se culminen las obras e inicie el trámitede la liquidación del contrato.

13 Antecedentes Para la interventoría técnica del proyecto Fase 1, como producto de la solicitud pública de ofertas DG , DISPAC suscribió el contrato DG con la firma CRA-WSP, por valor de $1,534,605,049 con una vigencia de 8 meses contados a partir del 24 de mayo de 2013. El valor del contrato fue de 2,603.2 SMMLV por lo que de acuerdo con el Estatuto de Contratación de DISPAC se encontraba dentro de las facultades del Gerente la posibilidad de ampliar el contrato (art.11 E.C. DISPAC). Sin embargo, por los motivos que dieron lugar a la ampliación de la vigencia del plazo del contrato de obra, DISPAC ha venido ampliando el plazo del contrato de interventoría en virtud del principio de integralidad de la Interventoría para este tipo de proyectos y ampliando el valor con autorización previa de la Junta Directiva, y en concordancia con las obligaciones adquiridas con los aportantes de los fondos FNR y FAER. Es de anotar que con la primera ampliación del valor del contrato en la suma de $575,476,893.0 equivalentes a SMMLV se alcanzaba la suma de $2,110,181,942.0 equivalentes a 3,537.6 SMMLV por lo que se consideró que las ampliaciones en valor debía tener la autorización de la Junta Directiva.

14 Justificación El plazo del contrato ha sido necesario ampliarlo en 16 meses adicionales mientras que en valor se ha ampliado hasta alcanzar la suma de $3.014,2 millones equivalentes a 4.678,97 SMMLV, para los 24 meses de vigencia. Los recursos provienen de 3 fuentes: Fondo Nacional de Regalías FAER DISPAC El contrato FAER GSA suscrito entre el MME y DISPAC para la ejecución de los fondos del FAER aportados para el proyecto Fase 1, en su numeral ix) de la Cláusula Novena Obligaciones del Operador de Red, estipula que DISPAC debe “Contratar la(s) interventoría(s) técnicas de los proyectos que está administrando…” La Resolución DNP 0038 de 2008 por la cual se establecen mecanismos de control para la correcta utilización de los recursos del FNR, en el numeral 3 del Artículo 1° Obligaciones generales de las entidades ejecutoras de asignaciones del FNR se establece que la ejecutora debe suscribir el contrato de interventoría técnica en cuya selección “se deben tener en cuenta la experiencia e idoneidad del mismo para desarrollar esta clase de actividad”.

15 Justificación Solicitud
El Estatuto de Contratación de DISPAC en el literal i) del artículo décimo sexto.- Adición y prorroga de los contratos, indica que los contratos podrán adicionarse siempre y cuando “se hayan obtenido las autorizaciones corporativas correspondientes dependiendo de la cuantía del contrato”. Para la adecuada terminación del proyecto garantizando los principios de integralidad, responsabilidad y continuidad que protejan los derechos e intereses del proyecto y de DISPAC se evidencia la necesidad de mantener las actividades de interventoría, supervisión y control que actualmente son ejecutadas por CRA- WSP Solicitud Se solicita a la Junta Directiva autorizar la ampliación del valor del contrato de interventoría DG suscrito con la firma CRA-WSP en la suma de $53 millones más IVA, correspondiente a un mes de la actividad de interventoría y hasta dos meses adicionales para el proceso de la liquidación del contrato de obra.

16 Gracias
