EJECUCION CONTRACTUAL

Presentaciones similares


Presentación del tema: "EJECUCION CONTRACTUAL"— Transcripción de la presentación:

1 EJECUCION CONTRACTUAL
Alfredo Saavedra Sobrados

2 OTORGAMIENTO DE LA BUENA PRO
26/02/09 OTORGAMIENTO DE LA BUENA PRO Se otorga en acto público y acto privado. Si la presentación ha sido en acto público, la Buena Pro será también en acto público, de lo contrario será en acto privado. Las Bases deberán prever la posibilidad de distribuirla buena pro, en el caso que el resultado del estudio de las posibilidades que ofrece el mercado hubiere establecido que el requerimiento de la Entidad no puede ser cubierto por un solo proveedor. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

3 SOLUCIÓN EN CASO DE EMPATE
26/02/09 SOLUCIÓN EN CASO DE EMPATE AD y AMC, a favor de MYPEs integradas por personas con discapacidad o consorcios conformados por estas empresas. ADS y AMC a favor de MYPEs o consorcios conformados por estas empresas. A favor del postor que haya obtenido el menor puntaje económico, para bienes y obras y puntaje técnico en el caso de servicios. A prorrata entre los postores ganadores. A través de sorteo en el mismo acto. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

4 26/02/09 NOTIFICACIÓN Cuando la Buena Pro se da en acto público, se asume que están notificados todos los postores en la misma fecha. Esta información será publicada en el SEACE. El otorgamiento en acto privado se publicará y se entenderá notificado a través del SEACE. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

5 CONSENTIMIENTO DE LA BUENA PRO
26/02/09 CONSENTIMIENTO DE LA BUENA PRO A los ocho (8) días hábiles de la notificación del otorgamiento, sin que los postores hayan ejercido su derecho a interponer el recurso de apelación. En el caso de AD y AMC el plazo será de cinco (5) días hábiles. En el caso que se haya presentado una sola oferta, el consentimiento de la Buena Pro se producirá el mismo día de la notificación de su otorgamiento. El consentimiento de la Buena Pro deberá ser publicado en el SEACE al día siguiente de producido. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

6 PERFECCIONAMIENTO DEL CONTRATO
26/02/09 PERFECCIONAMIENTO DEL CONTRATO Determinado el ganador del proceso de selección, se pasa a la etapa contractual, para lo cual es necesario formalizar el contrato. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

7 26/02/09 EL CONTRATO Es un documento escrito y abarca las Bases Integradas, la oferta ganadora, el contrato propiamente dicho y todos los documentos que generen obligaciones entre las partes y que se encuentren mencionados en el contrato. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

8 SUSCRIPCIÓN DEL CONTRATO
26/02/09 SUSCRIPCIÓN DEL CONTRATO Suscribe por la entidad contratante un funcionario debidamente autorizado y por el contratista un apoderado (persona natural) o su representante legal (persona jurídica). Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

9 26/02/09 FORMALIZACIÓN Se formaliza con la suscripción del documento que lo contiene. Tratándose de procesos de AMC, distintas a las convocadas para ejecución y consultoría de obras, el contrato se podrá perfeccionar con la recepción de orden de compra o servicio. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

10 DOCUMENTOS PARA SUSCRIBIR EL CONTRATO
26/02/09 DOCUMENTOS PARA SUSCRIBIR EL CONTRATO Constancia vigente de no estar inhabilitado para contratar con el Estado. Contrato de consorcio con firmas legalizadas de los consorciados. Garantías, salvo casos de excepción. Código de cuenta interbancaria (CCI) Traducción oficial efectuada por traductor publico Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

11 Procedimientos para Suscribir el Contrato
26/02/09 12 días hábiles después del consentimiento de la Buen Pro, el postor deberá presentar la documentación. (*) Excepción: De 5 a 10 d.h. adicionales. De no presentarse el ganador, perderá la Buena Pro y se llamará al segundo De no presentarse el segundo postor, se declarará desierto el Pd’S. Si la Entidad no cita al postor ganador, éste podrá requerirlo dentro de los 2 días hábiles siguientes de vencido el plazo para suscribir el contrato Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

12 26/02/09 VIGENCIA DEL CONTRATO Desde el día siguiente de la suscripción del documento que lo contiene o en su caso desde la recepción de la orden de compra o de servicios. El contrato rige hasta que el funcionario competente le de la conformidad de la recepción de la prestación a cargo del contratista y se efectúe el pago. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

13 DECLARACIÓN DE DESIERTO
26/02/09 DECLARACIÓN DE DESIERTO Cuando no exista propuesta válida. En caso no se haya registrado ningún participante, dicha declaración podrá efectuarse culminada la etapa de registro de participantes. En el supuesto de que una LP, CP ó AD sean declaradas desiertos, se convocará a un proceso de Adjudicación de Menor Cuantía. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

14 26/02/09 GARANTÍAS Podrán ser efectuadas por empresas bajo el ámbito de la SBS y Administradoras Privadas de Fondos de Pensiones o que estén consideradas en la lista actualizada de bancos extranjeros de primera categoría que publica el BCR. Deberán ser incondicionales, solidarias, irrevocables y de realización automática al solo requerimiento de la Entidad. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

15 CLASES DE GARANTÍAS Garantía por adelantos
26/02/09 CLASES DE GARANTÍAS Garantía de fiel Cumplimiento Garantía por el monto diferencial de la propuesta Garantía por adelantos Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

16 EJECUCIÓN DE GARANTÍAS
26/02/09 EJECUCIÓN DE GARANTÍAS Si el contratista no renovó la garantía antes de su vencimiento. Ante la resolución por parte de la Entidad por causa imputable al contratista, en el caso de una garantía de fiel cumplimiento o garantía adicional. Cuando la Entidad requiera el pago del saldo del contratista y al tercer día éste no cumpla, se ejecutará la garantía de fiel cumplimiento y de ser caso la garantía por el diferencial de la propuesta. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

17 RESOLUCIÓN DEL CONTRATO
26/02/09 RESOLUCIÓN DEL CONTRATO Cualquiera puede poner fin al contrato por el hecho sobreviniente a la suscripción del mismo, siempre que se encuentre previsto expresamente en el contrato. La Entidad podrá resolver: Por incumplimiento injustificado de las obligaciones contractuales, legales o reglamentarias. Acumular el monto máximo de la penalidad por mora o el monto máximo para otras penalidades. Paralice o reduzca injustificadamente la ejecución de la prestación. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

18 PROCEDIMIENTO DE RESOLUCIÓN
26/02/09 PROCEDIMIENTO DE RESOLUCIÓN Requerimiento mediante carta notarial, para que se satisfaga el incumplimiento de la obligación. Si al vencimiento de dicho plazo el incumplimiento continúa, la parte perjudicada resolverá el contrato en forma parcial o total, comunicando tal decisión mediante carta notarial. No será necesario el requerimiento previo, cuando la resolución del contrato se deba a la acumulación del monto máximo de penalidad por mora o por otras penalidades o cuando la situación de incumplimiento no pueda ser revertida. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

19 26/02/09 ADELANTOS La entidad deberá establecer en las Bases Administrativas el plazo en el cual el contratista solicitará el adelanto, vencido el plazo no procederá la solicitud. Siempre que se afecte el plazo indicado en la entrega de adelantos, el contratista solicitará una prórroga del plazo de ejecución de la prestación por el día equivalente a la demora. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

20 ADICIONALES Y REDUCCIONES
26/02/09 ADICIONALES Y REDUCCIONES Se podrá disponer la ejecución de prestaciones adicionales hasta por el límite del 25% del monto del contrato, para alcanzar la finalidad del contrato y mediante resolución previa. Igualmente por el mismo porcentaje se podrá disponer la reducción de las prestaciones. En caso de adicionales o reducciones, el contratista aumentará o reducirá de forma proporcional las garantías que hubiera otorgado. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

21 CONTRATACIONES COMPLEMENTARIAS
26/02/09 CONTRATACIONES COMPLEMENTARIAS La Entidad podrá contratar complementariamente, bienes y servicios, con el mismo contratista por única vez, dentro de los tres (3) meses posteriores a la culminación del contrato. Requisitos: Igual bien y servicio Hasta el 30% del monto del contrato original Preservar las condiciones que dieron lugar a la adquisición o contratación. Convoque un nuevo proceso de selección. Excepciones: Desaparezca la necesidad con el complementario. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

22 26/02/09 SUBCONTRATACIÓN El contratista podrá subcontratar, de parte de las prestaciones a su cargo cuando lo autoricen las Bases. Requisitos Aprobación por la Entidad por escrito y de manera previa. Las prestaciones por subcontratarse no excederán el 40% del monto del contrato original. El subcontratista deberá estar inscrito en el RNP, no suspendido o inhabilitado. Si son contratistas extranjeros, estos se comprometerán a capacitar y transferir tecnología a los nacionales. Alfredo Saavedra Sobrados Dr. Alfredo Saavedra Sobrados

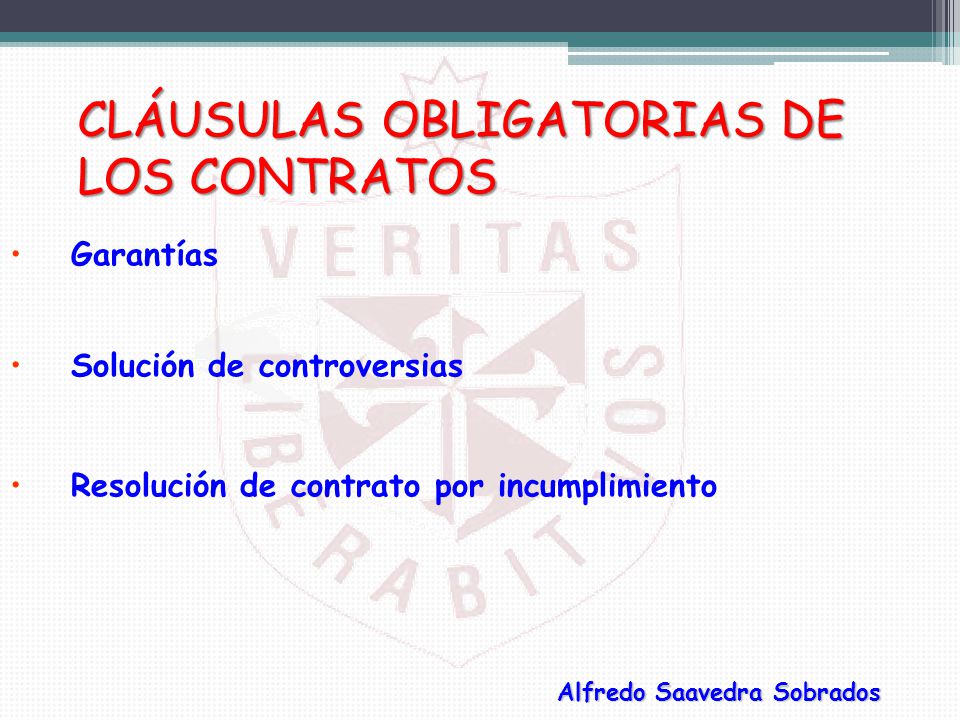

23 CLÁUSULAS OBLIGATORIAS DE LOS CONTRATOS
26/02/09 26/02/09 CLÁUSULAS OBLIGATORIAS DE LOS CONTRATOS Garantías Solución de controversias Resolución de contrato por incumplimiento Alfredo Saavedra Sobrados 1 Dr. Alfredo Saavedra Sobrados 23
