INSTRUCTOR: JESÚS MITANDA IGLESIAS SUBSECRETARÍA DE ATENCIÓN CIUDADANA Y NORMATIVIDAD UNIDAD DE NORMATIVIDAD DE ADQUISICIONES, OBRAS PÚBLICAS, SERVICIOS.

Presentaciones similares


Presentación del tema: "INSTRUCTOR: JESÚS MITANDA IGLESIAS SUBSECRETARÍA DE ATENCIÓN CIUDADANA Y NORMATIVIDAD UNIDAD DE NORMATIVIDAD DE ADQUISICIONES, OBRAS PÚBLICAS, SERVICIOS."— Transcripción de la presentación:

1 INSTRUCTOR: JESÚS MITANDA IGLESIAS SUBSECRETARÍA DE ATENCIÓN CIUDADANA Y NORMATIVIDAD UNIDAD DE NORMATIVIDAD DE ADQUISICIONES, OBRAS PÚBLICAS, SERVICIOS Y PATRIMONIO FEDERAL

2 2

3 3 TEMA : AJUSTE DE COSTOS TEMA : AJUSTE DE COSTOS

4 4 LEY. ARTÍCULO 56.- CUANDO OCURRAN CIRCUNSTANCIAS DE ORDEN ECONÓMICO NO PREVISTAS EN EL CONTRATO QUE DETERMINEN UN AUMENTO O REDUCCIÓN DE LOS COSTOS DE LOS TRABAJOS AÚN NO EJECUTADOS CONFORME AL PROGRAMA PACTADO, DICHOS COSTOS, CUANDO PROCEDAN, DEBERÁN SER AJUSTADOS ATENDIENDO AL PROCEDIMIENTO DE AJUSTE DE COSTOS ACORDADO POR LAS PARTES EN EL CONTRATO, DE ACUERDO CON LO ESTABLECIDO POR EL ARTÍCULO 57 DE ESTA LEY.

5 5 LEY. ARTÍCULO 57.- EL AJUSTE DE COSTOS PODRÁ LLEVARSE A CABO MEDIANTE CUALESQUIERA DE LOS SIGUIENTES PROCEDIMIENTOS: I.LA REVISIÓN DE CADA UNO DE LOS PRECIOS DEL CONTRATO PARA OBTENER EL AJUSTE; II.LA REVISIÓN POR GRUPO DE PRECIOS, QUE MULTIPLICADOS POR SUS CORRESPONDIENTES CANTIDADES DE TRABAJO POR EJECUTAR, REPRESENTEN CUANDO MENOS EL OCHENTA POR CIENTO DEL IMPORTE TOTAL FALTANTE DEL CONTRATO, Y

6 6 III.EN EL CASO DE TRABAJOS EN LOS QUE SE TENGA ESTABLECIDA LA PROPORCIÓN EN QUE INTERVIENEN LOS INSUMOS EN EL TOTAL DEL COSTO DIRECTO DE LOS MISMOS, EL AJUSTE RESPECTIVO PODRÁ DETERMINARSE MEDIANTE LA ACTUALIZACIÓN DE LOS COSTOS DE LOS INSUMOS QUE INTERVIENEN EN DICHAS PROPORCIONES. EN ESTE CASO, CUANDO LOS CONTRATISTAS NO ESTÉN DE ACUERDO CON LA PROPORCIÓN DE INTERVENCIÓN DE LOS INSUMOS NI SU FORMA DE MEDICIÓN DURANTE EL PROCESO DE CONSTRUCCIÓN, PODRÁN SOLICITAR SU REVISIÓN A EFECTO DE QUE SEAN CORREGIDOS; EN EL SUPUESTO DE NO LLEGAR A UN ACUERDO, SE DEBERÁ APLICAR EL PROCEDIMIENTO ENUNCIADO EN LA FRACCIÓN I DE ESTE ARTÍCULO.

7 7 LEY. ARTÍCULO 58.- LA APLICACIÓN DE LOS PROCEDIMIENTOS DE AJUSTE DE COSTOS A QUE SE REFIERE EL ARTÍCULO ANTERIOR SE SUJETARÁ A LO SIGUIENTE: I.- LOS AJUSTES SE CALCULARÁN A PARTIR DE LA FECHA EN QUE SE HAYA PRODUCIDO EL INCREMENTO O DECREMENTO EN EL COSTO DE LOS INSUMOS, RESPECTO DE LOS TRABAJOS PENDIENTES DE EJECUTAR, CONFORME AL PROGRAMA DE EJECUCIÓN PACTADO EN EL CONTRATO. CUANDO EL ATRASO SEA POR CAUSA IMPUTABLE AL CONTRATISTA, PROCEDERÁ EL AJUSTE DE COSTOS EXCLUSIVAMENTE PARA LOS TRABAJOS PENDIENTES DE EJECUTAR.

8 8 II. LOS INCREMENTOS O DECREMENTOS DE LOS COSTOS DE LOS INSUMOS SERÁN CALCULADOS CON BASE EN LOS ÍNDICES NACIONALES DE PRECIOS PRODUCTOR CON SERVICIOS QUE DETERMINE EL BANCO DE MÉXICO. BANCO DE MÉXICO ÍNDICES

9 9 III.LOS PRECIOS ORIGINALES DEL CONTRATO PERMANECERÁN FIJOS HASTA LA TERMINACIÓN DE LOS TRABAJOS CONTRATADOS. EL AJUSTE SE APLICARÁ A LOS COSTOS DIRECTOS, CONSERVANDO CONSTANTES LOS PORCENTAJES DE INDIRECTOS Y UTILIDAD ORIGINALES DURANTE EL EJERCICIO DEL CONTRATO; EL COSTO POR FINANCIAMIENTO ESTARÁ SUJETO A LAS VARIACIONES DE LA TASA DE INTERÉS QUE EL CONTRATISTA HAYA CONSIDERADO EN SU PROPUESTA, Y IV. A LOS DEMÁS LINEAMIENTOS QUE PARA TAL EFECTO EMITA LA CONTRALORÍA.

10 10 DISPOSICIONES GENERALES  ¿Debe quedar pactado en el contrato el ajuste de costos?  ¿Cuál es el plazo para presentar la solicitud de ajuste de costos?  ¿Quién promueve o realiza el ajuste de costos?  ¿Se ajustan los costos de los contratos a precio alzado?  ¿En qué casos se ajusta el costo por financiamiento?

11 11

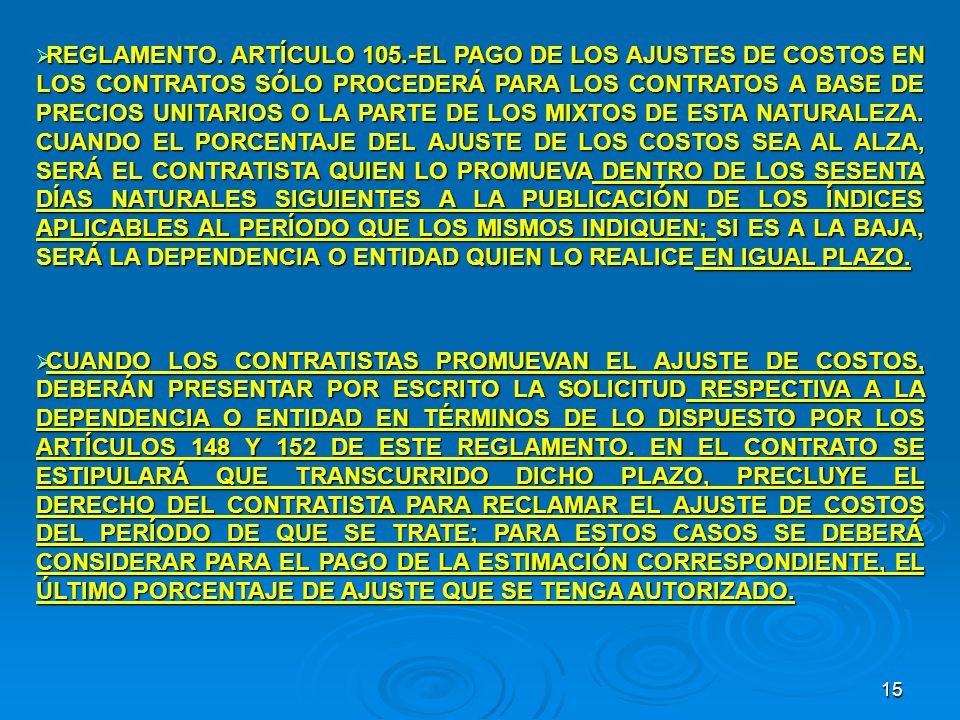

12 12 LEY. ARTÍCULO 33.- LAS BASES QUE EMITAN LAS DEPENDENCIAS Y ENTIDADES CONTENDRÁN EN LO APLICABLE COMO MÍNIMO. XX. TRATÁNDOSE DE CONTRATOS A PRECIOS UNITARIOS O MIXTOS EN SU PARTE CORRESPONDIENTE, EL PROCEDIMIENTO DE AJUSTE DE COSTOS QUE DEBERÁ APLICARSE. VI. MONEDA O MONEDAS EN QUE PODRÁN PRESENTARSE LAS PROPOSICIONES. EN LOS CASOS EN QUE SE PERMITA HACER LA COTIZACIÓN EN MONEDA EXTRANJERA SE DEBERÁ ESTABLECER QUE EL PAGO QUE SE REALICE EN EL TERRITORIO NACIONAL SE HARÁ EN MONEDA NACIONAL Y AL TIPO DE CAMBIO DE LA FECHA EN QUE SE HAGA DICHO PAGO, ASÍ COMO EL MECANISMO, PERIODOS DE REVISIÓN Y LOS PORCENTAJES MÁXIMOS DE AJUSTE DE COSTOS A QUE SE SUJETARÁ EL CONTRATO.

13 13 LEY. ARTÍCULO 46.- LOS CONTRATOS DE OBRAS PÚBLICAS Y SERVICIOS RELACIONADOS CON LAS MISMAS CONTENDRÁN, COMO MÍNIMO, LO SIGUIENTE: VIII.PLAZOS, FORMA Y LUGAR DE PAGO DE LAS ESTIMACIONES DE TRABAJOS EJECUTADOS Y, CUANDO CORRESPONDA, DE LOS AJUSTES DE COSTOS; X.PROCEDIMIENTO DE AJUSTE DE COSTOS QUE DEBERÁ SER EL DETERMINADO DESDE LAS BASES DE LA LICITACIÓN POR LA DEPENDENCIA O ENTIDAD, EL CUAL DEBERÁ REGIR DURANTE LA VIGENCIA DEL CONTRATO.

14 14

15 15  REGLAMENTO. ARTÍCULO 105.-EL PAGO DE LOS AJUSTES DE COSTOS EN LOS CONTRATOS SÓLO PROCEDERÁ PARA LOS CONTRATOS A BASE DE PRECIOS UNITARIOS O LA PARTE DE LOS MIXTOS DE ESTA NATURALEZA. CUANDO EL PORCENTAJE DEL AJUSTE DE LOS COSTOS SEA AL ALZA, SERÁ EL CONTRATISTA QUIEN LO PROMUEVA DENTRO DE LOS SESENTA DÍAS NATURALES SIGUIENTES A LA PUBLICACIÓN DE LOS ÍNDICES APLICABLES AL PERÍODO QUE LOS MISMOS INDIQUEN; SI ES A LA BAJA, SERÁ LA DEPENDENCIA O ENTIDAD QUIEN LO REALICE EN IGUAL PLAZO.  CUANDO LOS CONTRATISTAS PROMUEVAN EL AJUSTE DE COSTOS, DEBERÁN PRESENTAR POR ESCRITO LA SOLICITUD RESPECTIVA A LA DEPENDENCIA O ENTIDAD EN TÉRMINOS DE LO DISPUESTO POR LOS ARTÍCULOS 148 Y 152 DE ESTE REGLAMENTO. EN EL CONTRATO SE ESTIPULARÁ QUE TRANSCURRIDO DICHO PLAZO, PRECLUYE EL DERECHO DEL CONTRATISTA PARA RECLAMAR EL AJUSTE DE COSTOS DEL PERÍODO DE QUE SE TRATE; PARA ESTOS CASOS SE DEBERÁ CONSIDERAR PARA EL PAGO DE LA ESTIMACIÓN CORRESPONDIENTE, EL ÚLTIMO PORCENTAJE DE AJUSTE QUE SE TENGA AUTORIZADO.

16 16.  LA DEPENDENCIA O ENTIDAD DENTRO DE LOS SESENTA DÍAS NATURALES SIGUIENTES A LA RECEPCIÓN DE LA SOLICITUD DEL CONTRATISTA, DEBERÁ EMITIR POR ESCRITO LA RESOLUCIÓN QUE PROCEDA. EN CASO CONTRARIO, LA SOLICITUD SE TENDRÁ POR APROBADA.

17 17

18 18 REGLAMENTO. ARTÍCULO 105.- EL PAGO DE LOS AJUSTES DE COSTOS EN LOS CONTRATOS SÓLO PROCEDERÁ PARA LOS CONTRATOS A BASE DE PRECIOS UNITARIOS O LA PARTE DE LOS MIXTOS DE ESTA NATURALEZA. CUANDO EL PORCENTAJE DEL AJUSTE DE LOS COSTOS SEA A LA ALZA, SERÁ EL CONTRATISTA QUIEN LO PROMUEVA; DENTRO DE LOS SESENTA DIAS NATURALES SIGUIENTES A LA PUBLICACION DE LOS INDICES APLICABLES AL PERIODO QUE LOS MISMOS INDIQUEN SI ES A LA BAJA, SERÁ LA DEPENDENCIA QUIEN LO REALICE EN IGUAL PLAZO. +-+-

19 19

20 20 LEY. ARTÍCULO 59 TERCER PÁRRAFO.- LOS CONTRATOS A PRECIO ALZADO O LA PARTE DE LOS MIXTOS DE ESTA NATURALEZA NO PODRÁN SER MODIFICADOS EN MONTO O EN PLAZO, NI ESTARÁN SUJETOS A AJUSTES DE COSTOS. SIN EMBARGO, CUANDO SE PRESENTEN CIRCUNSTANCIAS ECONÓMICAS DE TIPO GENERAL QUE SEAN AJENAS A LA RESPONSABILIDAD DE LAS PARTES Y QUE POR TAL RAZÓN NO PUDIERON HABER SIDO OBJETO DE CONSIDERACIÓN. COMO SON, ENTRE OTRAS VARIACIONES EN LA PARIDAD CAMBIARIA DE LA MONEDA O CAMBIOS EN LOS PRECIOS NACIONALES O INTERNACIONALES QUE PROVOQUEN DIRECTAMENTE UN AUMENTO O REDUCCIÓN EN LOS COSTOS DE LOS INSUMOS DE LOS TRABAJOS NO EJECUTADOS. LO DISPUESTO EN EL PÁRRAFO ANTERIOR SE REGIRÁ POR LOS LINEAMIENTOS QUE EXPIDA LA CONTRALORÍA.

21 21

22 22 LEY. ARTÍCULO 58 FRACCIÓN III.- LOS PRECIOS ORIGINALES DEL CONTRATO PERMANECERÁN FIJOS CONSERVANDO CONSTANTES LOS PORCENTAJES DE INDIRECTOS Y UTILIDAD ORIGINALES; EL COSTO POR FINANCIAMIENTO ESTARÁ SUJETO A LAS VARIACIONES DE LA TASA DE INTERÉS QUE EL CONTRATISTA HAYA CONSIDERADO EN SU PROPUESTA.

23 23 LEY. ARTÍCULO 50.-EL OTORGAMIENTO DEL ANTICIPO SE DEBERÁ PACTAR EN LOS CONTRATOS Y SE SUJETARÁ A LO SIGUIENTE: V.(SEGUNDO PÁRRAFO) EN EJERCICIOS SUBSECUENTES, LA ENTREGA DEL ANTICIPO DEBERÁ HACERSE DENTRO DE LOS TRES MESES SIGUIENTES AL INICIO DE CADA EJERCICIO, PREVIA ENTREGA DE LA GARANTÍA CORRESPONDIENTE. EL ATRASO EN LA ENTREGA DE LOS ANTICIPOS SERÁ MOTIVO PARA AJUSTAR EL COSTO FINANCIERO PACTADO EN EL CONTRATO.

24 24

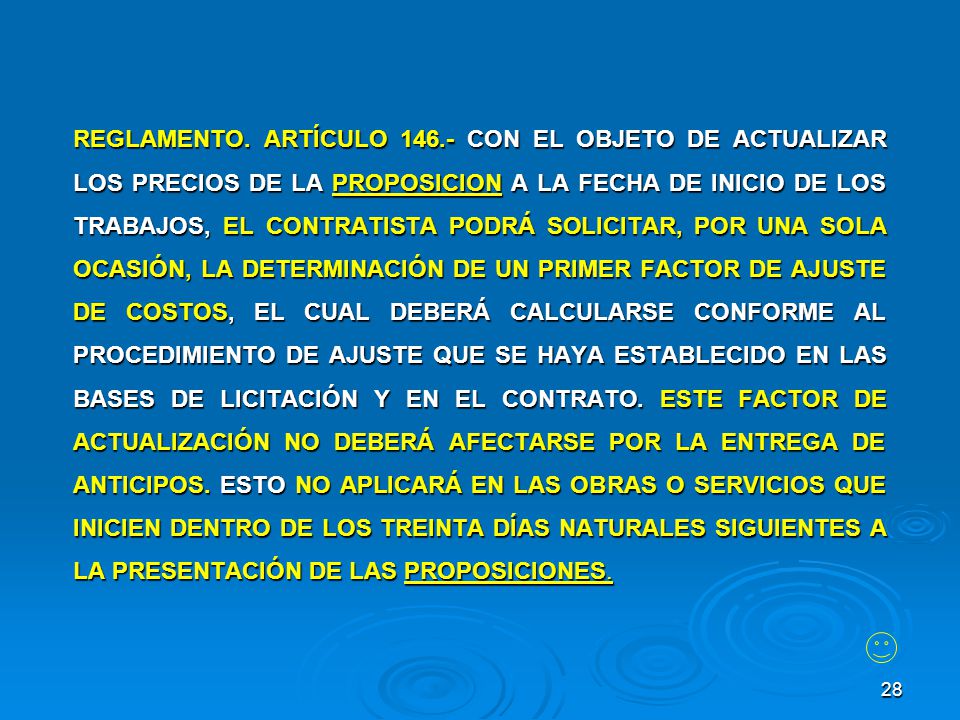

25 25 LEY. ARTÍCULO 58 FRACCIÓN I.- PARA EFECTOS DE LA REVISIÓN Y AJUSTE DE LOS COSTOS, LA FECHA DE ORIGEN DE LOS PRECIOS SERÁ LA DEL ACTO DE PRESENTACIÓN Y APERTURA DE PROPOSICIONES. REGLAMENTO. ARTÍCULO 145.- LOS ÍNDICES BASE QUE SERVIRÁN PARA EL CÁLCULO DE LOS AJUSTES DE COSTOS EN EL CONTRATO, SERÁN LOS QUE CORRESPONDAN A LA FECHA DEL ACTO DE PRESENTACIÓN Y APERTURA DE PROPOSICIONES. $

26 26 LOS PRECIOS ORIGINALES DE LOS INSUMOS CONSIDERADOS POR EL LICITANTE, DEBERÁN SER LOS QUE PREVALEZCAN AL MOMENTO DE LA PRESENTACIÓN Y APERTURA DE LA PROPUESTA Y NO PODRÁN MODIFICARSE O SUSTITUIRSE POR NINGUNA VARIACIÓN QUE OCURRA ENTRE LA FECHA DE SU PRESENTACIÓN Y EL ÚLTIMO DÍA DEL MES DE AJUSTE. = PRESENTACIÓN Y APERTURA DE LA PROPUESTA

27 27

28 28 REGLAMENTO. ARTÍCULO 146.- 146.- CON EL OBJETO DE ACTUALIZAR LOS PRECIOS DE LA PROPOSICION PROPOSICION A LA FECHA DE INICIO DE LOS TRABAJOS, EL CONTRATISTA PODRÁ SOLICITAR, POR UNA SOLA OCASIÓN, LA DETERMINACIÓN DE UN PRIMER FACTOR DE AJUSTE DE COSTOS, COSTOS, EL CUAL DEBERÁ CALCULARSE CONFORME AL PROCEDIMIENTO DE AJUSTE QUE SE HAYA ESTABLECIDO EN LAS BASES DE LICITACIÓN Y EN EL CONTRATO. ESTE FACTOR DE ACTUALIZACIÓN NO DEBERÁ AFECTARSE POR LA ENTREGA DE ANTICIPOS. ANTICIPOS. ESTO NO APLICARÁ EN LAS OBRAS O SERVICIOS QUE INICIEN DENTRO DE LOS TREINTA DÍAS NATURALES SIGUIENTES A LA PRESENTACIÓN DE LAS PROPOSICIONES.

29 29 LAS DEPENDENCIAS Y ENTIDADES, PREVIA JUSTIFICACIÓN, AUTORIZARÁN DICHO FACTOR, EL QUE SERÁ APLICADO A CADA ESTIMACIÓN Y REPERCUTIRÁ DURANTE TODO EL EJERCICIO DEL CONTRATO, INDEPENDIENTEMENTE DE LOS AJUSTES DE COSTOS QUE LE SUCEDAN.

30 30

31 31 LEY. ARTÍCULO 56.- CUANDO A PARTIR DE LA PRESENTACIÓN DE PROPUESTAS OCURRAN CIRCUNSTANCIAS DE ORDEN ECONÓMICO NO PREVISTAS EN EL CONTRATO QUE DETERMINEN UN AUMENTO O REDUCCIÓN DE LOS COSTOS DE LOS TRABAJOS AÚN NO EJECUTADOS CONFORME AL PROGRAMA PACTADO. 3 $ 2 1

32 32

33 33 LEY. ARTÍCULO 57.- EL AJUSTE DE COSTOS PODRÁ LLEVARSE A CABO MEDIANTE CUALESQUIERA DE LOS SIGUIENTES PROCEDIMIENTOS: I.LA REVISIÓN DE CADA UNO DE LOS PRECIOS DEL CONTRATO PARA OBTENER EL AJUSTE; II.LA REVISIÓN POR GRUPO DE PRECIOS, QUE MULTIPLICADOS POR SUS CORRESPONDIENTES CANTIDADES DE TRABAJO POR EJECUTAR, REPRESENTEN CUANDO MENOS EL OCHENTA POR CIENTO DEL IMPORTE TOTAL FALTANTE DEL CONTRATO, Y

34 34 III.EN EL CASO DE TRABAJOS EN LOS QUE SE TENGA ESTABLECIDA LA PROPORCIÓN EN QUE INTERVIENEN LOS INSUMOS EN EL TOTAL DEL COSTO DIRECTO DE LOS MISMOS, EL AJUSTE RESPECTIVO PODRÁ DETERMINARSE MEDIANTE LA ACTUALIZACIÓN DE LOS COSTOS DE LOS INSUMOS QUE INTERVIENEN EN DICHAS PROPORCIONES.

35 35

36 36 REGLAMENTO. ARTÍCULO 148.- PARA LA REVISIÓN DE CADA UNO DE LOS PRECIOS QUE INTERVIENEN EN EL CÁLCULO DE LOS AJUSTES DE COSTOS CONFORME A LOS PROCEDIMIENTOS SEÑALADOS EN LAS FRACCIONES I Y II DEL ARTÍCULO 57 DE LA LEY, LOS CONTRATISTAS DEBERÁN ACOMPAÑAR A SU SOLICITUD LA SIGUIENTE DOCUMENTACIÓN: I.RELACIÓN DE LOS ÍNDICES NACIONALES DE PRECIOS PRODUCTOR CON SERVICIOS QUE DETERMINE EL BANCO DE MÉXICO. II.PRESUPUESTO DE LOS TRABAJOS PENDIENTES DE EJECUTAR, DE ACUERDO AL PROGRAMA CONVENIDO DETERMINADO A PARTIR DEL INICIO DEL PERIODO EN EL CUAL SE PRODUZCA EL INCREMENTO EN LOS COSTOS, VALORIZADO CON LOS PRECIOS UNITARIOS DEL CONTRATO.

37 37 III.PRESUPUESTO DE LOS TRABAJOS PENDIENTES DE EJECUTAR,DE ACUERDO AL PROGRAMA CONVENIDO, DETERMINADO A PARTIR DEL INICIO DEL PERIODO EN EL CUAL SE PRODUZCA EL INCREMENTO EN LOS COSTOS, VALORIZADO CON LOS PRECIOS UNITARIOS DEL CONTRATO AJUSTADOS. IV.PROGRAMA DE EJECUCIÓN DE LOS TRABAJOS PENDIENTES POR EJECUTAR, ACORDE AL PROGRAMA QUE SE TENGA CONVENIDO A PARTIR DEL INICIO DEL PERIODO EN EL CUAL SE PRODUZCA EL INCREMENTO EN LOS COSTOS; V.ANÁLISIS DE LA DETERMINACIÓN DEL FACTOR DE AJUSTE, Y VI.LAS MATRICES DE PRECIOS UNITARIOS ACTUALIZADOS QUE DETERMINE CONJUNTAMENTE EL CONTRATISTA Y LA DEPENDENCIA O ENTIDAD, EN FUNCIÓN DE LOS TRABAJOS A REALIZAR EN EL PERIODO DE AJUSTE.

38 38

39 39 REGLAMENTO. ARTÍCULO 152.- LAS DEPENDENCIAS Y ENTIDADES PODRÁN UTILIZAR EL PROCEDIMIENTO ESTABLECIDO EN LA FRACCIÓN III DEL ARTÍCULO 57 DE LA LEY, EN AQUELLOS TRABAJOS DONDE EL PROCESO CONSTRUCTIVO SEA UNIFORME O REPETITIVO EN TODO EL DESARROLLO DE LOS TRABAJOS. LAS DEPENDENCIAS Y ENTIDADES PODRÁN OPTAR POR AGRUPAR AQUELLOS CONTRATOS CUYOS TRABAJOS QUE, POR SU SIMILITUD Y CARACTERÍSTICAS, LES SEA APLICABLE EL PROCEDIMIENTO MENCIONADO.

40 40 LOS AJUSTES DE COSTOS SE DETERMINARÁN PARA CADA TIPO DE OBRA Y NO SE REQUERIRÁ QUE EL CONTRATISTA PRESENTE DOCUMENTACIÓN JUSTIFICATORIA; DEBIENDO ÚNICAMENTE PRESENTAR SU SOLICITUD DENTRO DEL PLAZO SEÑALADO EN EL ARTÍCULO 105 DE ESTE REGLAMENTO. LAS DEPENDENCIAS Y ENTIDADES DEBERÁN NOTIFICAR POR ESCRITO A LOS CONTRATISTAS, LA APLICACIÓN DE LOS FACTORES QUE PROCEDAN, EN EL PERIODO CORRESPONDIENTE, EN RESPUESTA A SU SOLICITUD.

41 41

42 42 LEY. ARTÍCULO 58.- LA APLICACIÓN DE LOS PROCEDIMIENTOS DE AJUSTE DE COSTOS A QUE SE REFIERE EL ARTÍCULO ANTERIOR SE SUJETARÁ A LO SIGUIENTE: I.- LOS AJUSTES SE CALCULARÁN A PARTIR DE LA FECHA EN QUE SE HAYA PRODUCIDO EL INCREMENTO O DECREMENTO EN EL COSTO DE LOS INSUMOS, RESPECTO DE LOS TRABAJOS PENDIENTES DE EJECUTAR, CONFORME AL PROGRAMA DE EJECUCIÓN PACTADO EN EL CONTRATO. CUANDO EL ATRASO SEA POR CAUSA IMPUTABLE AL CONTRATISTA, PROCEDERÁ EL AJUSTE DE COSTOS EXCLUSIVAMENTE PARA LOS TRABAJOS PENDIENTES DE EJECUTAR CONFORME AL PROGRAMA QUE SE HUBIERE CONVENIDO.

43 43 II. LOS INCREMENTOS O DECREMENTOS DE LOS COSTOS DE LOS INSUMOS SERÁN CALCULADOS CON BASE EN LOS ÍNDICES NACIONALES DE PRECIOS PRODUCTOR CON SERVICIOS QUE DETERMINE EL BANCO DE MÉXICO. III.EL AJUSTE SE APLICARÁ A LOS COSTOS DIRECTOS, CONSERVANDO CONSTANTES LOS PORCENTAJES DE INDIRECTOS Y UTILIDAD ORIGINALES DURANTE EL EJERCICIO DEL CONTRATO; EL COSTO POR FINANCIAMIENTO ESTARÁ SUJETO A LAS VARIACIONES DE LA TASA DE INTERÉS QUE EL CONTRATISTA HAYA CONSIDERADO EN SU PROPUESTA. IV. A LOS DEMÁS LINEAMIENTOS QUE PARA TAL EFECTO EMITA LA CONTRALORÍA.

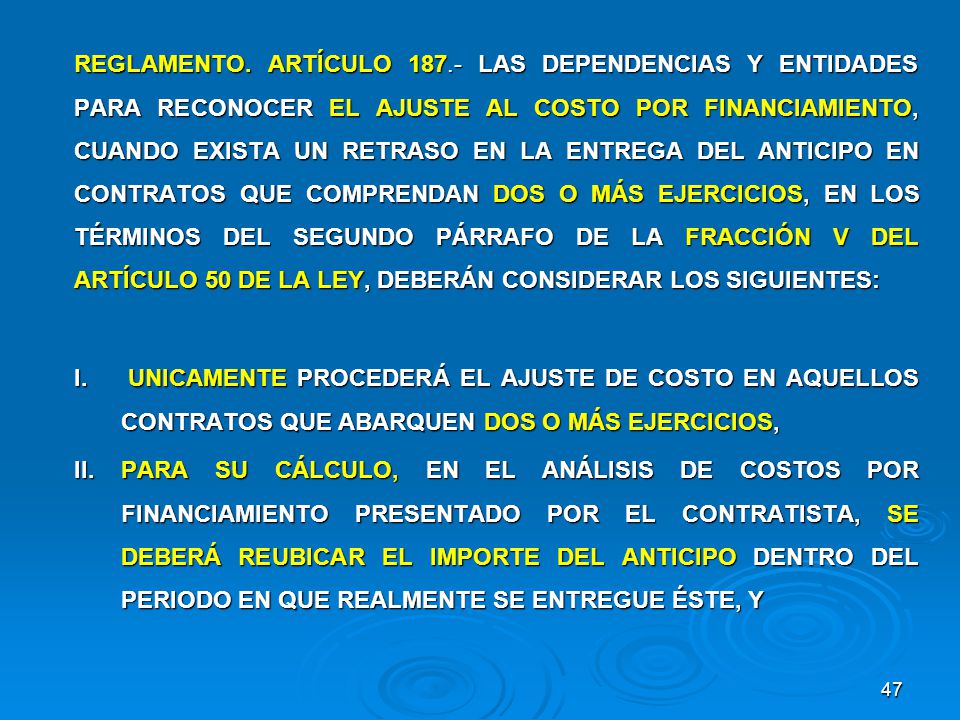

44 44

45 45 REGLAMENTO. ARTÍCULO 186.- LAS DEPENDENCIAS Y ENTIDADES PARA RECONOCER EN EL COSTO POR FINANCIAMIENTO LAS VARIACIONES DE LA TASA DE INTERÉS QUE EL CONTRATISTA HAYA CONSIDERADO EN SU PROPOSICION, DEBERÁN CONSIDERAR LO SIGUIENTE: I.EL CONTRATISTA DEBERÁ FIJAR LA TASA DE INTERÉS CON BASE EN UN INDICADOR ECONÓMICO ESPECÍFICO, CONSIDERANDO EN SU CASO LOS PUNTOS QUE COMO SOBRECOSTO POR EL CREDITO LE REQUIERA UNA INSTITUCION CREDITICIA, LA CUAL PERMANECERÁ CONSTANTE EN LA INTEGRACIÓN DE LOS PRECIOS; LA VARIACIÓN DE LA TASA, A LA ALZA O A LA BAJA, DARÁ LUGAR AL AJUSTE DEL PORCENTAJE DEL COSTO POR FINANCIAMIENTO, CONSIDERANDO LA VARIACION ENTRE LOS PROMEDIOS MENSUALES DE TASAS DE INTERÉS, ENTRE EL MES EN QUE SE PRESENTE LA PROPUETA DEL CONTRATISTA, CON RESPECTO AL MES QUE SE EFECTÚE SU REVISIÓN.

46 46 II. LAS DEPENDENCIAS Y ENTIDADES RECONOCERÁN LA VARIACIÓN EN LA TASA DE INTERÉS PROPUESTA POR EL CONTRATISTA, DE ACUERDO CON LAS VARIACIONES DEL INDICADOR ECONÓMICO ESPECÍFICO A QUE ESTÉ SUJETA; III. EL CONTRATISTA PRESENTARÁ SU SOLICITUD DE APLICACIÓN DE LA TASA DE INTERÉS QUE CORRESPONDA CUANDO SEA AL ALZA; EN EL CASO QUE LA VARIACIÓN RESULTE A LA BAJA, LA DEPENDENCIA O ENTIDAD DEBERÁ REALIZAR LOS AJUSTES CORRESPONDIENTES, Y IV. EL ANÁLISIS, CÁLCULO E INTEGRACIÓN DEL INCREMENTO O DECREMENTO EN EL COSTO POR FINANCIAMIENTO, SE REALIZARÁ CONFORME AL ANÁLISIS ORIGINAL PRESENTADO POR EL CONTRATISTA, ACTUALIZANDO LA TASA DE INTERÉS; LA DIFERENCIA EN PORCENTAJE QUE RESULTE, DARÁ EL NUEVO COSTO POR FINANCIAMIENTO.

47 47 REGLAMENTO. ARTÍCULO 187.- LAS DEPENDENCIAS Y ENTIDADES PARA RECONOCER EL AJUSTE AL COSTO POR FINANCIAMIENTO, CUANDO EXISTA UN RETRASO EN LA ENTREGA DEL ANTICIPO EN CONTRATOS QUE COMPRENDAN DOS O MÁS EJERCICIOS, EN LOS TÉRMINOS DEL SEGUNDO PÁRRAFO DE LA FRACCIÓN V DEL ARTÍCULO 50 DE LA LEY, DEBERÁN CONSIDERAR LOS SIGUIENTES: I. UNICAMENTE PROCEDERÁ EL AJUSTE DE COSTO EN AQUELLOS CONTRATOS QUE ABARQUEN DOS O MÁS EJERCICIOS, II.PARA SU CÁLCULO, EN EL ANÁLISIS DE COSTOS POR FINANCIAMIENTO PRESENTADO POR EL CONTRATISTA, SE DEBERÁ REUBICAR EL IMPORTE DEL ANTICIPO DENTRO DEL PERIODO EN QUE REALMENTE SE ENTREGUE ÉSTE, Y

48 48 III.EL NUEVO COSTO POR FINANCIAMIENTO SE APLICARÁ A LA OBRA PENDIENTE DE EJECUTAR, CONFORME AL PROGRAMA CONVENIDO, A PARTIR DE LA FECHA EN QUE DEBIÓ ENTREGARSE EL ANTICIPÓ.

49 49

50 50 REGLAMENTO. ARTÍCULO 144.- LA AUTORIZACIÓN DEL AJUSTE DE COSTOS, EN MONEDA NACIONAL DEBERÁ EFECTUARSE MEDIANTE EL OFICIO DE RESOLUCIÓN QUE ACUERDE EL AUMENTO O REDUCCIÓN CORRESPONDIENTE, EN CONSECUENCIA, NO SE REQUIERE DE LA FORMALIZACIÓN DE CONVENIO ALGUNO. EL PROCEDIMIENTO DE AJUSTE DE COSTOS EN MONEDA NACIONAL NO PODRÁ SER MODIFICADO DURANTE LA VIGENCIA DEL CONTRATO, SALVO EN EL CASO DE QUE SE HAYA DETERMINADO EL PROCEDIMIENTO PREVISTO EN LA FRACCION III DEL ARTICULO 57 DE LA LEY. EL AJUSTE DE COSTOS EN MONEDA EXTRANJERA SE SUJETARA A LOS ARTICULOS 33, FRACCIN VI DE LA LEY Y 153 A DE ESTE REGLAMENTO.

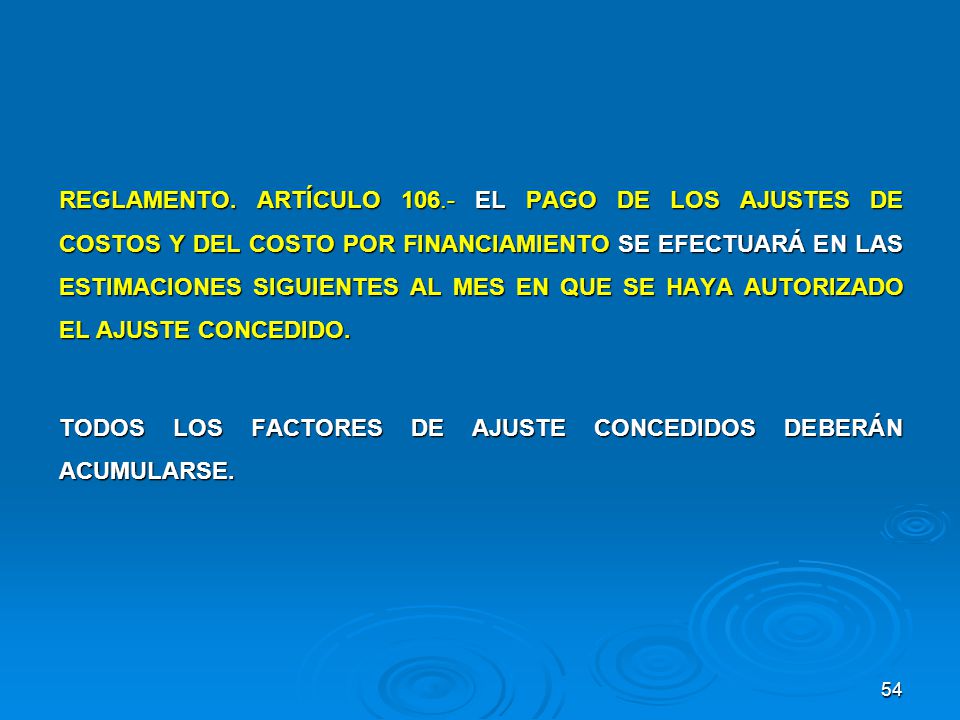

51 51

52 52 REGLAMENTO. ARTÍCULO 147.- SI AL INICIO DE LOS TRABAJOS CONTRATADOS O DURANTE EL PERIODO DE EJECUCIÓN DE LOS MISMOS SE OTORGA ALGÚN ANTICIPO, EL O LOS IMPORTES DE AJUSTES DE COSTOS DEBERÁN AFECTARSE EN UN PORCENTAJE IGUAL AL DEL ANTICIPO CONCEDIDO.

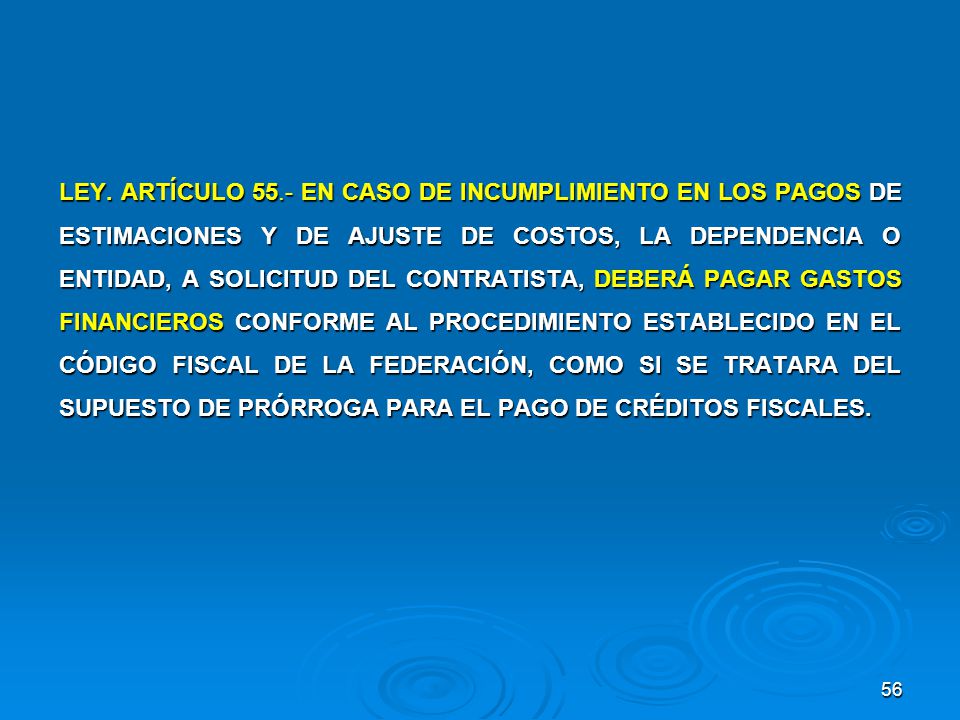

53 53

54 54 REGLAMENTO. ARTÍCULO 106.- EL PAGO DE LOS AJUSTES DE COSTOS Y DEL COSTO POR FINANCIAMIENTO SE EFECTUARÁ EN LAS ESTIMACIONES SIGUIENTES AL MES EN QUE SE HAYA AUTORIZADO EL AJUSTE CONCEDIDO. TODOS LOS FACTORES DE AJUSTE CONCEDIDOS DEBERÁN ACUMULARSE.

55 55

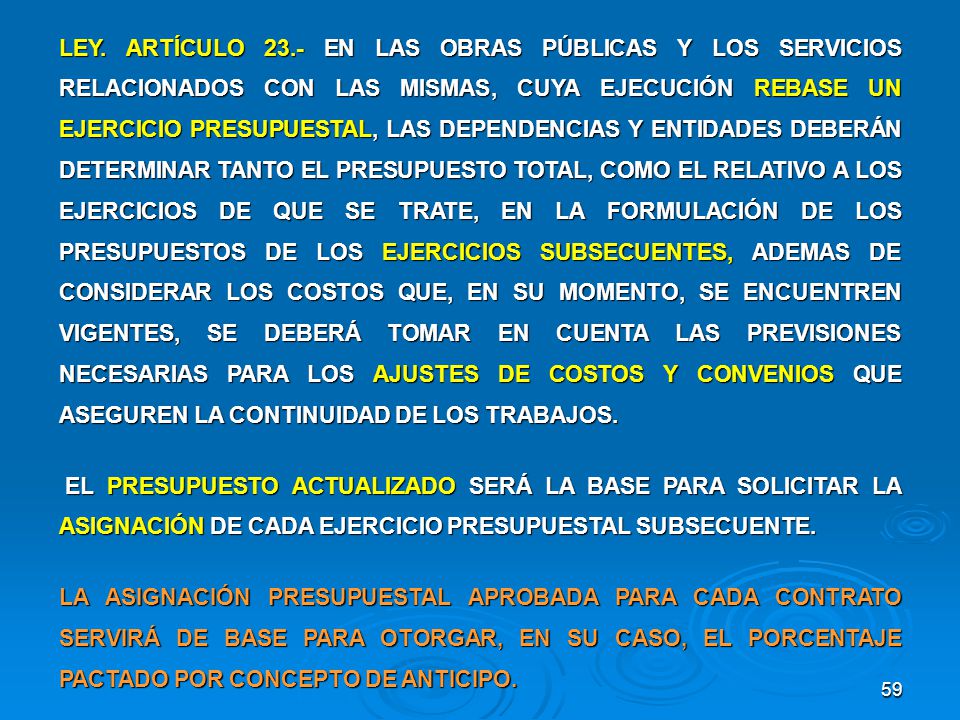

56 56 LEY. ARTÍCULO 55.- EN CASO DE INCUMPLIMIENTO EN LOS PAGOS DE ESTIMACIONES Y DE AJUSTE DE COSTOS, LA DEPENDENCIA O ENTIDAD, A SOLICITUD DEL CONTRATISTA, DEBERÁ PAGAR GASTOS FINANCIEROS CONFORME AL PROCEDIMIENTO ESTABLECIDO EN EL CÓDIGO FISCAL DE LA FEDERACIÓN, COMO SI SE TRATARA DEL SUPUESTO DE PRÓRROGA PARA EL PAGO DE CRÉDITOS FISCALES.

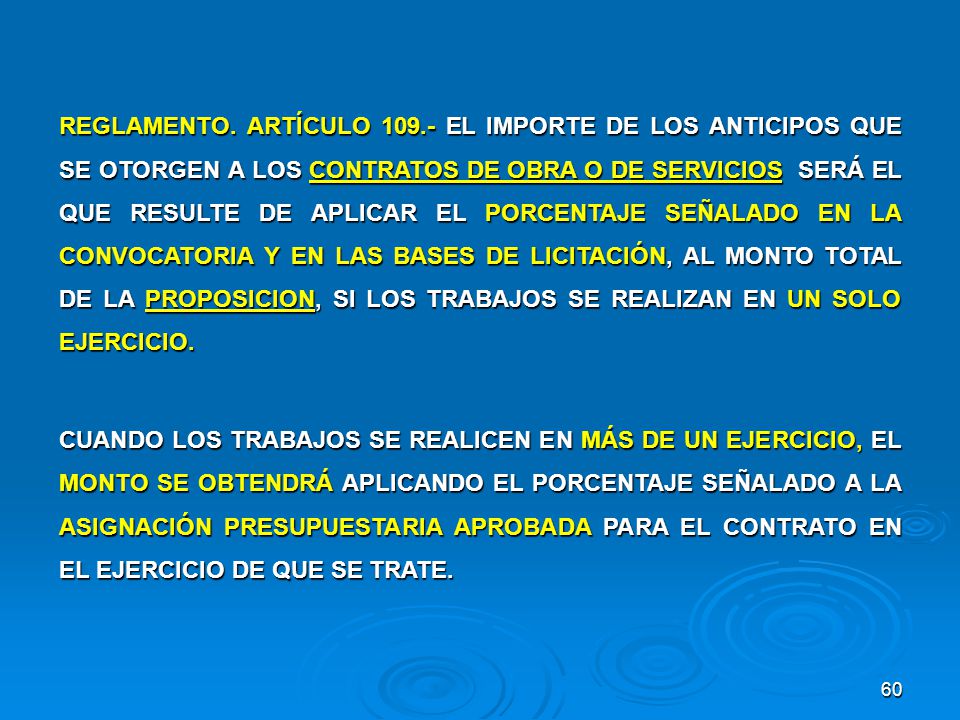

57 57

58 58 LEY. ARTÍCULO 50.-EL OTORGAMIENTO DEL ANTICIPO SE DEBERÁ PACTAR EN LOS CONTRATOS Y SE SUJETARÁ A LO SIGUIENTE: VI.NO SE OTORGARÁN ANTICIPOS PARA LOS CONVENIOS QUE SE CELEBREN EN TÉRMINOS DEL ARTÍCULO 59 DE ESTA LEY, SALVO PARA AQUELLOS QUE ALUDE EL ÚLTIMO PÁRRAFO DEL MISMO; NI PARA LOS IMPORTES RESULTANTES DE LOS AJUSTES DE COSTOS DEL CONTRATO O CONVENIOS QUE SE GENEREN DURANTE EL EJERCICIO PRESUPUESTAL DE QUE SE TRATE.

59 59 LEY. ARTÍCULO 23.- EN LAS OBRAS PÚBLICAS Y LOS SERVICIOS RELACIONADOS CON LAS MISMAS, CUYA EJECUCIÓN REBASE UN EJERCICIO PRESUPUESTAL, LAS DEPENDENCIAS Y ENTIDADES DEBERÁN DETERMINAR TANTO EL PRESUPUESTO TOTAL, COMO EL RELATIVO A LOS EJERCICIOS DE QUE SE TRATE, EN LA FORMULACIÓN DE LOS PRESUPUESTOS DE LOS EJERCICIOS SUBSECUENTES, ADEMAS DE CONSIDERAR LOS COSTOS QUE, EN SU MOMENTO, SE ENCUENTREN VIGENTES, SE DEBERÁ TOMAR EN CUENTA LAS PREVISIONES NECESARIAS PARA LOS AJUSTES DE COSTOS Y CONVENIOS QUE ASEGUREN LA CONTINUIDAD DE LOS TRABAJOS. EL PRESUPUESTO ACTUALIZADO SERÁ LA BASE PARA SOLICITAR LA ASIGNACIÓN DE CADA EJERCICIO PRESUPUESTAL SUBSECUENTE. EL PRESUPUESTO ACTUALIZADO SERÁ LA BASE PARA SOLICITAR LA ASIGNACIÓN DE CADA EJERCICIO PRESUPUESTAL SUBSECUENTE. LA ASIGNACIÓN PRESUPUESTAL APROBADA PARA CADA CONTRATO SERVIRÁ DE BASE PARA OTORGAR, EN SU CASO, EL PORCENTAJE PACTADO POR CONCEPTO DE ANTICIPO.

60 60 REGLAMENTO. ARTÍCULO 109.- EL IMPORTE DE LOS ANTICIPOS QUE SE OTORGEN A LOS CONTRATOS DE OBRA O DE SERVICIOS SERÁ EL QUE RESULTE DE APLICAR EL PORCENTAJE SEÑALADO EN LA CONVOCATORIA Y EN LAS BASES DE LICITACIÓN, AL MONTO TOTAL DE LA PROPOSICION, SI LOS TRABAJOS SE REALIZAN EN UN SOLO EJERCICIO. CUANDO LOS TRABAJOS SE REALICEN EN MÁS DE UN EJERCICIO, EL MONTO SE OBTENDRÁ APLICANDO EL PORCENTAJE SEÑALADO A LA ASIGNACIÓN PRESUPUESTARIA APROBADA PARA EL CONTRATO EN EL EJERCICIO DE QUE SE TRATE.

61 61

62 62 REGLAMENTO. ARTÍCULO 201.- LOS AJUSTES DE COSTOS QUE, EN SU CASO, PROCEDAN PARA LOS CONTRATOS DE SERVICIOS SE REALIZARÁ APLICANDO LOS ÍNDICES A QUE SE REFIERE EL ARTÍCULO 58, FRACCIÓN II, DE LA LEY. EN EL CASO DE LA MANO DE OBRA, A LA PLANTILLA DEL PERSONAL SE LE APLICARÁN LAS VARIACIONES QUE DETERMINE LA COMISIÓN NACIONAL DE SALARIOS MÍNIMOS PARA LOS SALARIOS MÍNIMOS GENERALES EN EL DISTRITO FEDERAL.

63 63

64 64 REGLAMENTO. ARTÍCULO 56.- LAS PENAS CONVENCIONALES SE APLICARÁN POR ATRASOS EN LAS FECHAS ESTABLECIDAS EN LOS PROGRAMAS DE EJECUCIÓN DE LOS TRABAJOS, DE SUMINISTRO O DE UTILIZACIÓN DE LOS INSUMOS, ASÍ COMO EN LA FECHA DE TERMINACIÓN DE LOS TRABAJOS PACTADA EN EL CONTRATO. LO ANTERIOR, SIN PERJUICIO DE QUE LA DEPENDENCIA O ENTIDAD OPTE POR LA RESCISIÓN DEL CONTRATO. LAS PENALIZACIONES SERÁN DETERMINADAS EN FUNCIÓN DE LA PARTE DE LOS TRABAJOS QUE NO SE HAYAN EJECUTADO O PRESTADO OPORTUNAMENTE Y SE APLICARÁN SOBRE LOS MONTOS DEL CONTRATO, CONSIDERANDO LOS AJUSTES DE COSTOS Y SIN APLICAR EL IMPUESTO AL VALOR AGREGADO. LAS PENALIZACIONES SERÁN DETERMINADAS EN FUNCIÓN DE LA PARTE DE LOS TRABAJOS QUE NO SE HAYAN EJECUTADO O PRESTADO OPORTUNAMENTE Y SE APLICARÁN SOBRE LOS MONTOS DEL CONTRATO, CONSIDERANDO LOS AJUSTES DE COSTOS Y SIN APLICAR EL IMPUESTO AL VALOR AGREGADO.

65 Gracias por su participación www.funcionpublica.gob.mx/unaopspf/unaop1.htm JESUS MIRANDA IGLESIAS TEL. (01-55) 1454 3000 EXT 2015
