1045\BT\16\ 1 Riesgos técnicos en la financiación de parques eólicos César Hidalgo, Garrad Hassan España 4º Coloquio internacional del Corredor eólico.

Presentaciones similares


Presentación del tema: "1045\BT\16\ 1 Riesgos técnicos en la financiación de parques eólicos César Hidalgo, Garrad Hassan España 4º Coloquio internacional del Corredor eólico."— Transcripción de la presentación:

1 1045\BT\16\ 1 Riesgos técnicos en la financiación de parques eólicos César Hidalgo, Garrad Hassan España 4º Coloquio internacional del Corredor eólico del Istmo de Tehuantepec México 2, 3 y 4 de Septiembre de 2004

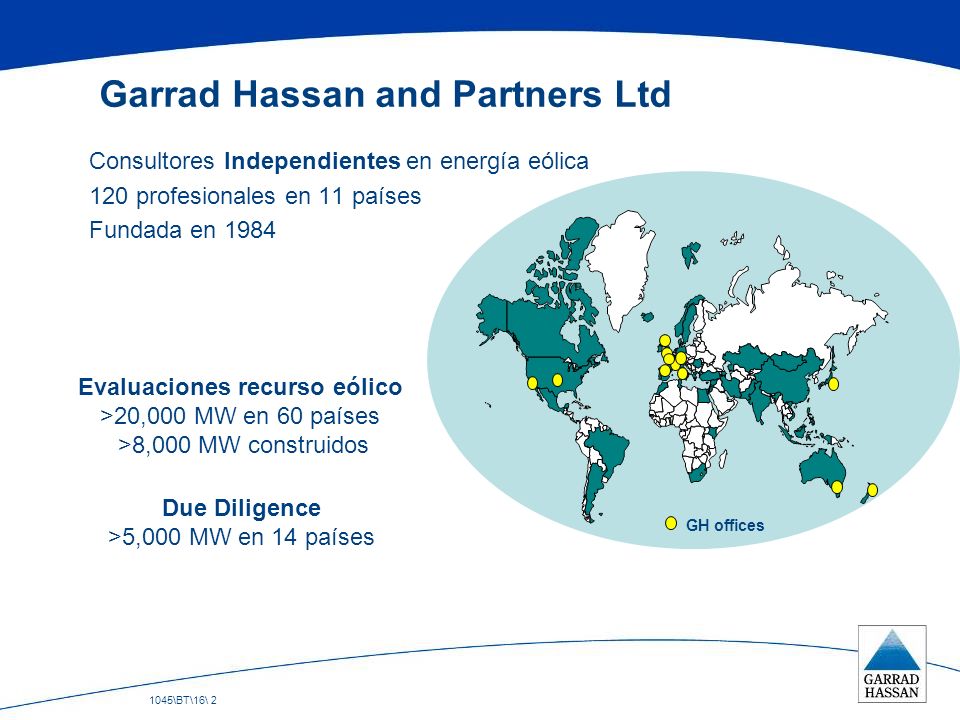

2 1045\BT\16\ 2 Garrad Hassan and Partners Ltd Consultores Independientes en energía eólica 120 profesionales en 11 países Fundada en 1984 GH offices Evaluaciones recurso eólico >20,000 MW en 60 países >8,000 MW construidos Due Diligence >5,000 MW en 14 países

3 1045\BT\16\ 3 Algunos proyectos recientes 1,270 MW ~$1 billion 2002 Castilla la Mancha 281 MW $350 million 2000 Italy MW $120.7 million 2002 Texas, USA 697 MW $380 million 2003 USA Bond Issue 160 MW $100 million 2003 USA 514 MW ~ $450 million 2003 Spain

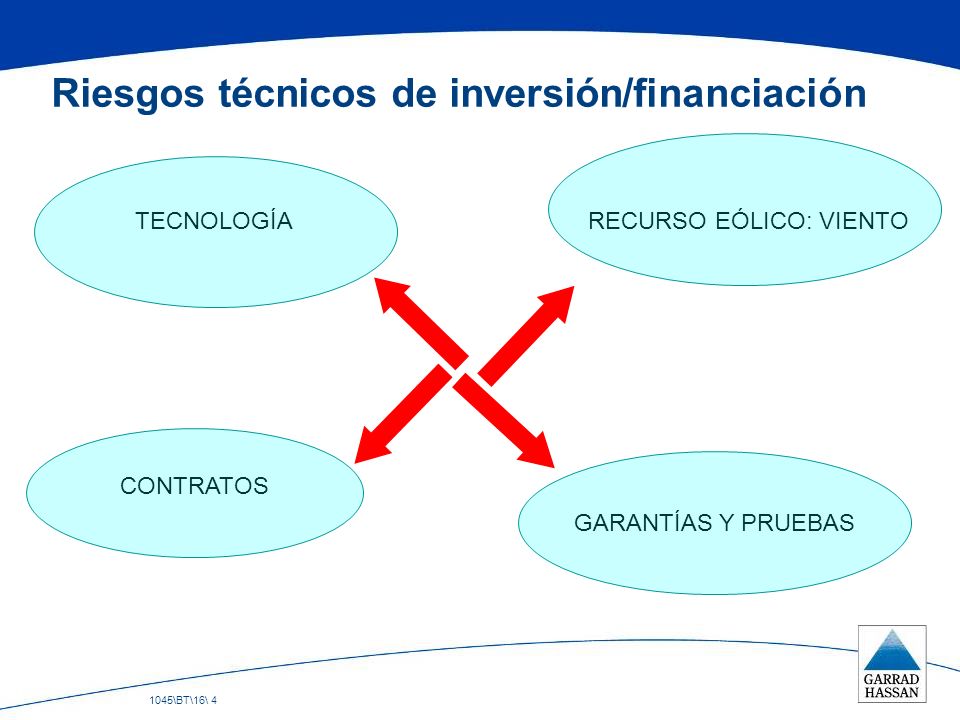

4 1045\BT\16\ 4 Riesgos técnicos de inversión/financiación TECNOLOGÍA CONTRATOS GARANTÍAS Y PRUEBAS RECURSO EÓLICO: VIENTO

5 1045\BT\16\ 5 RIESGOS TECNOLÓGICOS DESGLOSE DE COSTES DE INVERSIÓN DE LOS PARQUES EÓLICOS LA TURBINA SUPONE EL MAYOR RIESGO SEGUIDO DE LA INFRAESTRUCTURA ELÉCTRICA Y LA OBRA CIVIL

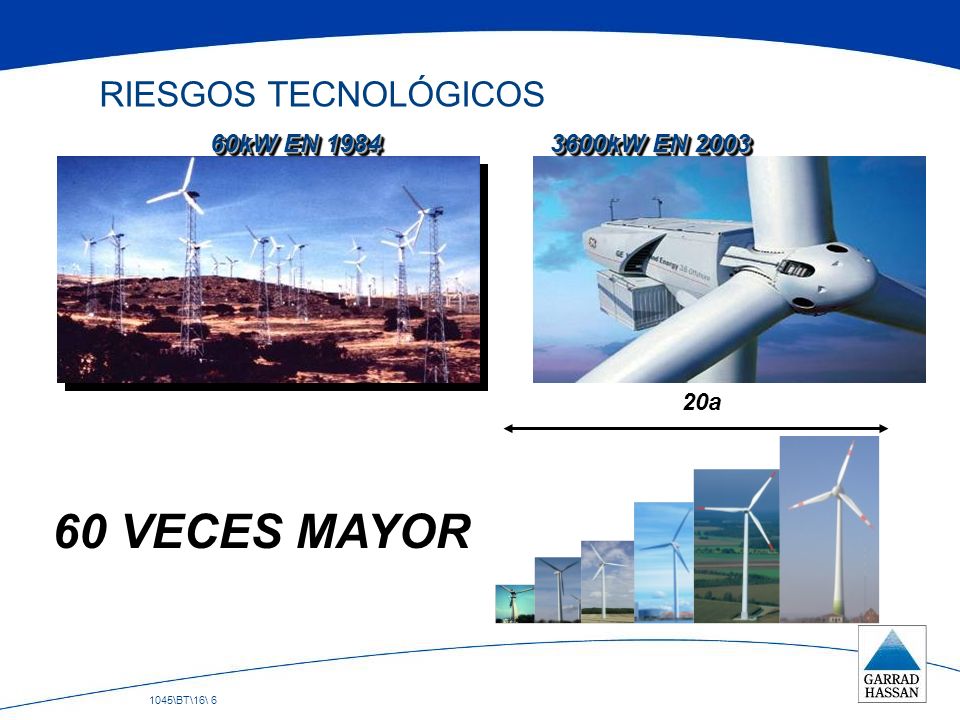

6 1045\BT\16\ 6 RIESGOS TECNOLÓGICOS 60kW EN kW EN VECES MAYOR 20a

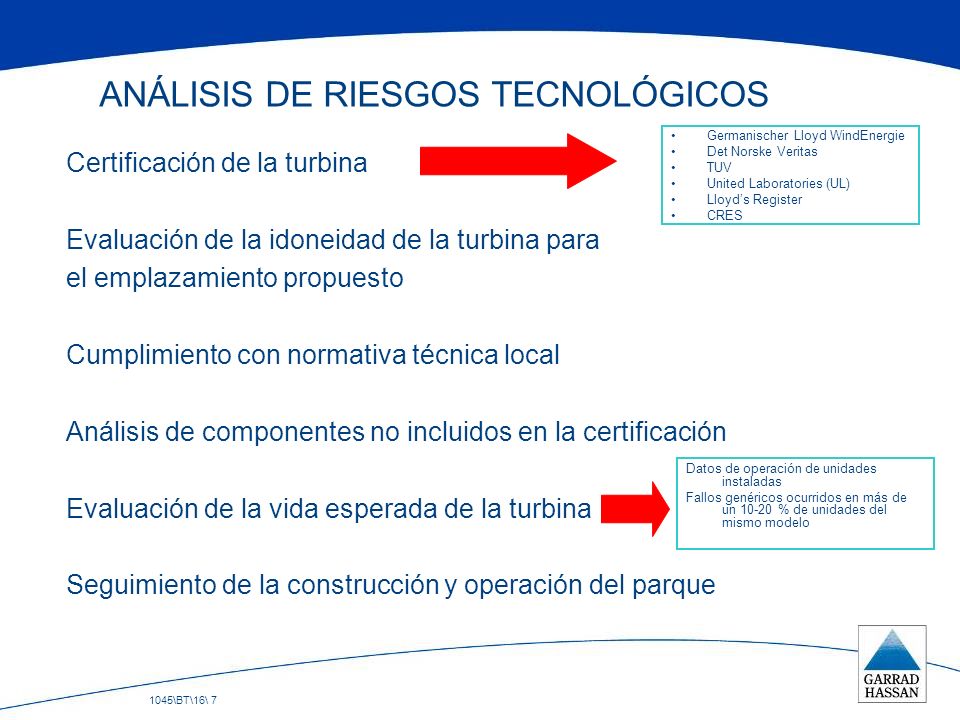

7 1045\BT\16\ 7 ANÁLISIS DE RIESGOS TECNOLÓGICOS Certificación de la turbina Evaluación de la idoneidad de la turbina para el emplazamiento propuesto Cumplimiento con normativa técnica local Análisis de componentes no incluidos en la certificación Evaluación de la vida esperada de la turbina Seguimiento de la construcción y operación del parque Germanischer Lloyd WindEnergie Det Norske Veritas TUV United Laboratories (UL) Lloyds Register CRES Datos de operación de unidades instaladas Fallos genéricos ocurridos en más de un % de unidades del mismo modelo

8 1045\BT\16\ 8 El riesgo tecnológico de un parque eólico puede reducirse a niveles similares a otras plantas energéticas convencionales Sin embargo, ¡ pueden darse problemas como en otros sectores !

9 1045\BT\16\ 9 RIESGO DEL RECURSO EÓLICO: MEDICIONES 1.Es vital disponer de buenos instrumentos de medición. Calibración. 2. El montaje ha de realizarse de acuerdo a las mejores prácticas y a la normativa aplicable (IEC) 3. Número de mástiles necesarios. No más de 2, 1 o 0.5 km del aerogenerador. Altura >2/3 buje 4. Realizar un buen mantenimiento y llevar un registro de incidencias ayuda a mantener la calidad de los datos 5. Medir el tiempo necesario 6. Correlacionar con estaciones de referencia para determinar el valor a largo plazo BUENAS MEDICIONES IMPLICAN MENOR INCERTIDUMBRE DE LOS RESULTADOS EL BANCO TOMA MENOS RIESGOS Y LA FINANCIACIÓN ES MÁS BARATA

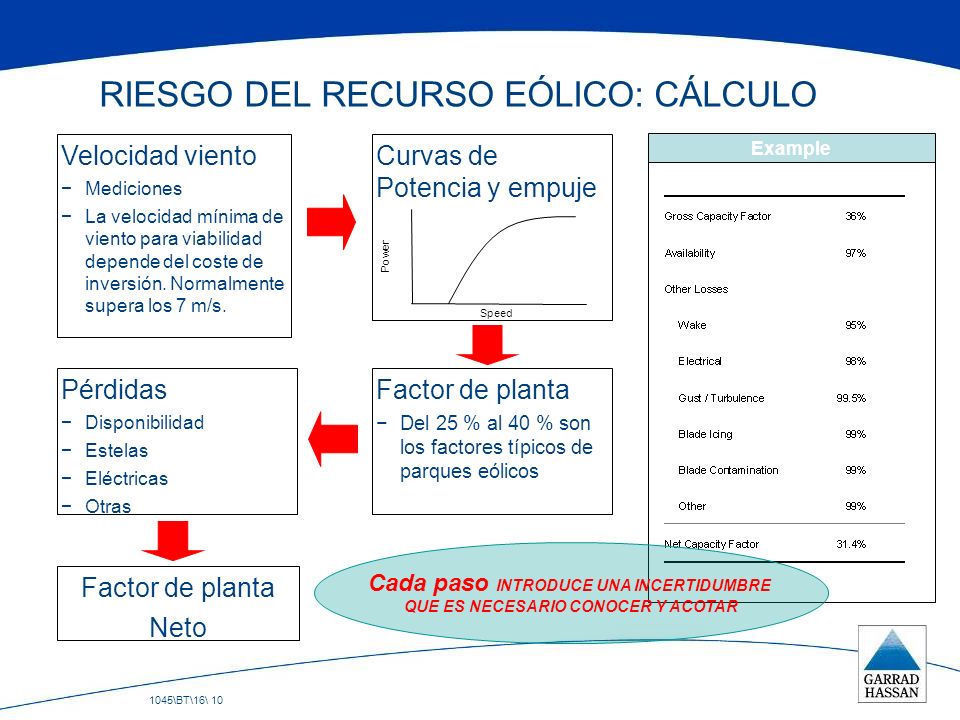

10 1045\BT\16\ 10 RIESGO DEL RECURSO EÓLICO: CÁLCULO Example Velocidad viento Mediciones La velocidad mínima de viento para viabilidad depende del coste de inversión. Normalmente supera los 7 m/s. Curvas de Potencia y empuje Pérdidas Disponibilidad Estelas Eléctricas Otras Factor de planta Del 25 % al 40 % son los factores típicos de parques eólicos Factor de planta Neto Speed Power Cada paso INTRODUCE UNA INCERTIDUMBRE QUE ES NECESARIO CONOCER Y ACOTAR

11 1045\BT\16\ 11 Efecto de Portfolio Mar-97Sep-97Apr-98Nov-98May-99Dec-99Jun-00Jan-01Jul-01Feb-02 Normalised monthly mean wind speed California Pass Illinois Plain Diversidad geográfica Portfolio Menor variabilidad viento La financiación de un conjunto de parques tiene menor incertidumbre global

12 1045\BT\16\ 12 La energía estimada para el parque tiene una distribución estadística de Gauss o normal Valor medio P50 P90 90 % probabilidad de superación

13 1045\BT\16\ 13 Energía – Valores netos típicos Valores de probabilidad de superación (%)

14 1045\BT\16\ 14 Contratos: típica estructura de los proyectos

15 1045\BT\16\ 15 ¿Es mejor un contrato EPC, llave en mano, que un conjunto de contratos con los distintos suministradores? Ventajas Los Bancos lo prefieren Minimiza las intersecciones de límites de batería o interfaces Al tratarse de un solo contrato, las responsabilidades son fácilmente distribuibles DesventajaEs más caro, entre un 10 y un 15 % Aprox. 50 % de los trabajos de GH son con contratos EPC

16 1045\BT\16\ 16 GARANTÍAS Y PRUEBAS: Curva de potencia Mástil Sectores dirección posibles Turbina Condicionantes: -Terreno -Instrumentación -Procesado datos Distancia mínima y máxima Curva de potencia medida Normativa más utilizada: IEC Valor típico garantizado > 95 % del teórico

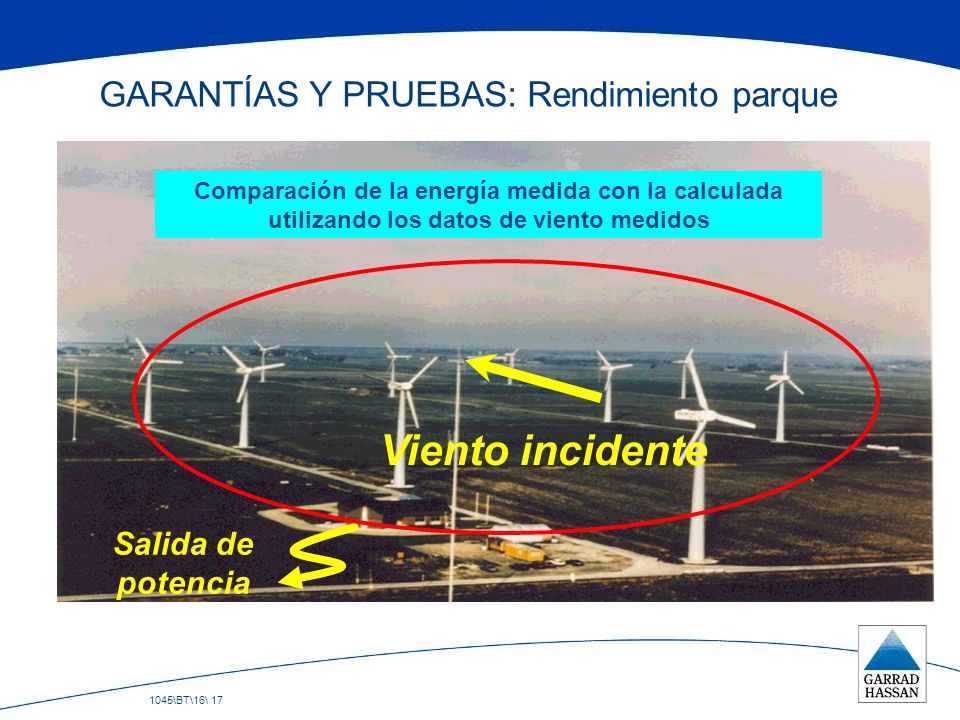

17 1045\BT\16\ 17 GARANTÍAS Y PRUEBAS: Rendimiento parque Viento incidente Salida de potencia Comparación de la energía medida con la calculada utilizando los datos de viento medidos

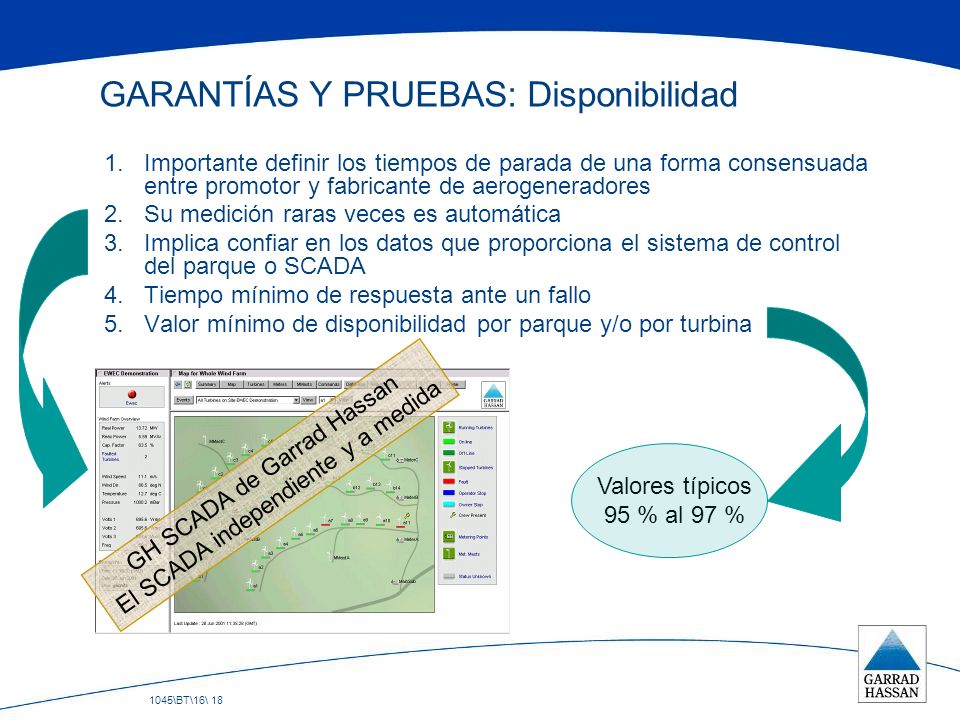

18 1045\BT\16\ 18 GARANTÍAS Y PRUEBAS: Disponibilidad 1.Importante definir los tiempos de parada de una forma consensuada entre promotor y fabricante de aerogeneradores 2.Su medición raras veces es automática 3.Implica confiar en los datos que proporciona el sistema de control del parque o SCADA 4.Tiempo mínimo de respuesta ante un fallo 5.Valor mínimo de disponibilidad por parque y/o por turbina Valores típicos 95 % al 97 % GH SCADA de Garrad Hassan El SCADA independiente y a medida

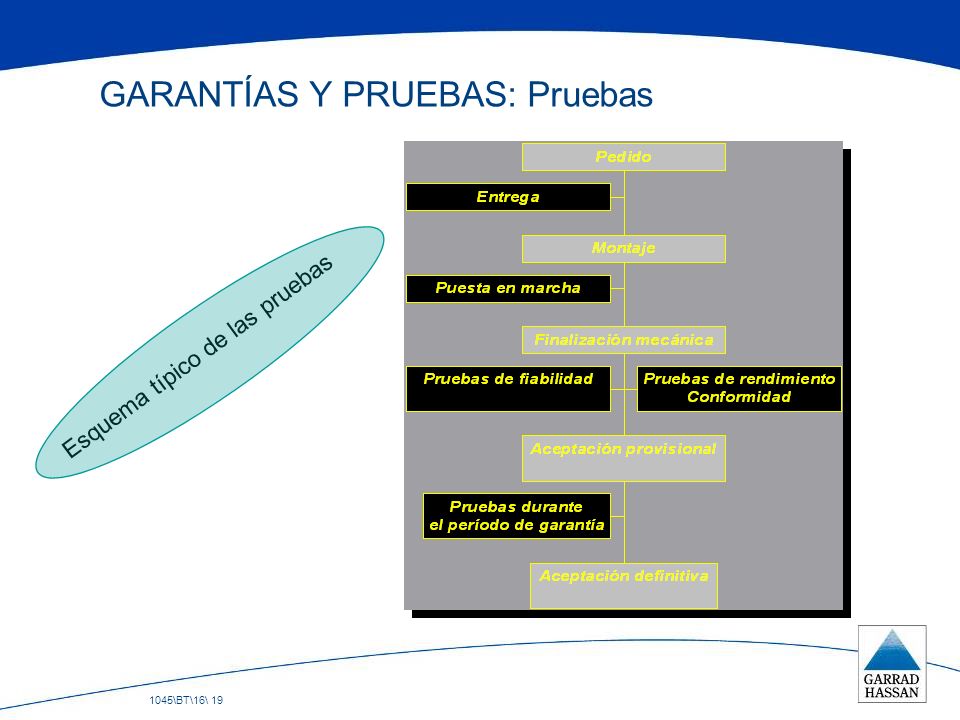

19 1045\BT\16\ 19 GARANTÍAS Y PRUEBAS: Pruebas Esquema típico de las pruebas

20 1045\BT\16\ 20 Muchas gracias por su atención Contacte con él Ing. César Hidalgo para mayor información
