INTRODUCCIÓN AL PROJECT.

Presentaciones similares


Presentación del tema: "INTRODUCCIÓN AL PROJECT."— Transcripción de la presentación:

1 INTRODUCCIÓN AL PROJECT.
COMPUTACIÓN. PROFESOR: MANUEL SAN MARTÍN Q.

2 ¿QUE ES UN PROYECTO?

3 PROYECTOS. búsqueda solución inteligente para resolver
UNA NECESIDAD HUMANA.

4 Software para gestión de proyectos.
Project. Primavera. OpenProj. ProactiveOffice. Workplan. . . .

5 PROJECT PROJECT PROJECT ETAPAS DE UN PROYECTO INICIACIÓN PLANIFICACIÓN
EJECUCIÓN CONTROL PROJECT PROJECT TERMINACIÓN

6 TAREAS FASES recursos no humanos actividades fechas PLANIFICACIÓN
objetivos actividades presupuesto etapas RIESGOS recursos humanos Carta Gantt FASES

7 Control de actividades
Planificación Programación Control de actividades dinero rendimiento tiempo

8 tiempo PROYECTO costo calidad

9 Objetivos de un proyecto
Mayor rendimiento: BUENO (al nivel deseado de calidad). Menor dinero: BARATO (en el presupuesto). Menor tiempo: RÁPIDO (a tiempo).

10 Los tres objetivos NO pueden ALCANZARSE SIMULTÁNEAMENTE
Estos tres objetivos deben alcanzarse usando los recursos con eficiencia y eficacia. Los tres objetivos NO pueden ALCANZARSE SIMULTÁNEAMENTE

11 PLANIFICACIÓN TAREAS. Las tareas se obtienen de descomponer cada uno de los objetivos del proyecto en unidades menores. El objetivo del desglose de tareas es realizar un estudio más preciso de los recursos necesarios, interdependencias, etc.

12 PLANIFICACIÓN TAREAS. Estimaciones. Planificación de tareas.

13 PLANIFICACIÓN OBJETIVO DEL DESGLOSE DE TAREAS. Identificar.
Estimaciones de duración. Elaborar presupuesto. Elaboración de un programa de trabajo. Asignar responsables. Es más fácil estimar los recursos de tareas individuales.

14 PLANIFICACIÓN EJEMPLO. Objetivo; Importar una máquina. Preguntas:
Cuánto dinero nos cuesta importar la máquina. Cuánto tiempo nos llevará. Quien o quienes se encargarán de hacerlo.

15 PLANIFICACIÓN NIVELES DE LA ESTRUCTURA DE DESGLOSE DE TRABAJOS.
Nivel Descripción Programa total Proyecto Tarea Subtarea Paquete de trabajo Actividad o nivel de ESFUERZO

16 PLANIFICACIÓN DEPENDENCIAS DE LAS TAREAS.
Establecer la secuencia temporal que deben seguir. Se establecen las dependencias entre ellas. Cual es primero, cual la sigue, . . .

17 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA MOSTRAR SECUENCIAS DE TAREAS.
(Estructuras de descomposición de trabajos) Diagramas de Hitos. Carta Gantt. Diagramas de precedencia. PERT. CPM.

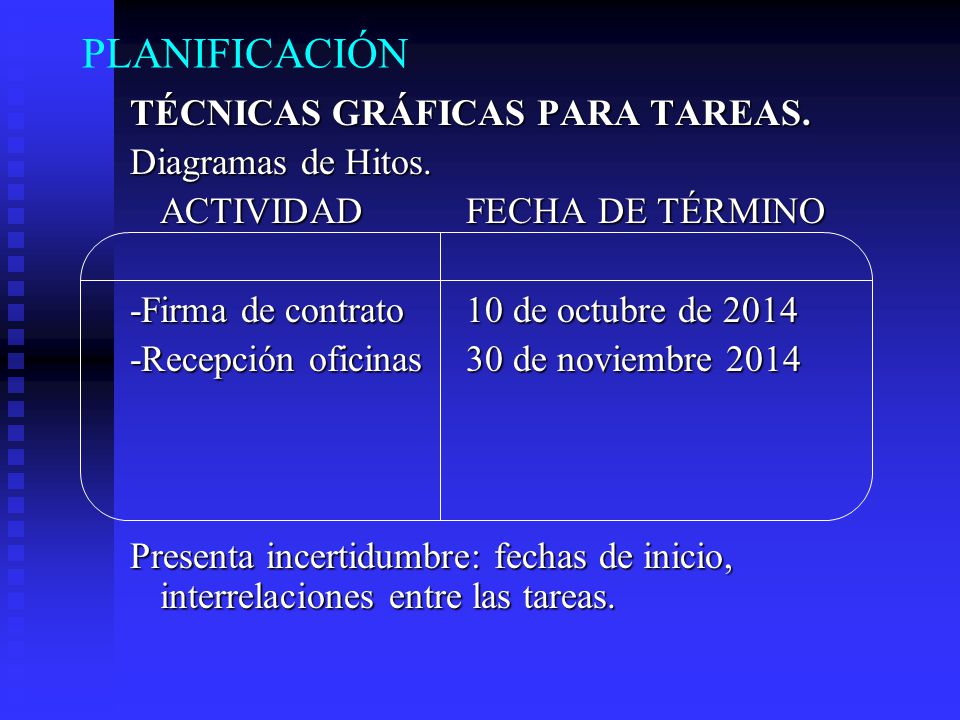

18 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA TAREAS. Diagramas de Hitos.
ACTIVIDAD FECHA DE TÉRMINO -Firma de contrato 10 de octubre de 2014 -Recepción oficinas 30 de noviembre 2014 Presenta incertidumbre: fechas de inicio, interrelaciones entre las tareas.

19 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA TAREAS. Carta Gantt.
Recomendable para proyecto (subproyecto) de hasta 25 tareas.

20 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA TAREAS. Diagramas de precedencia.

21 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA TAREAS.

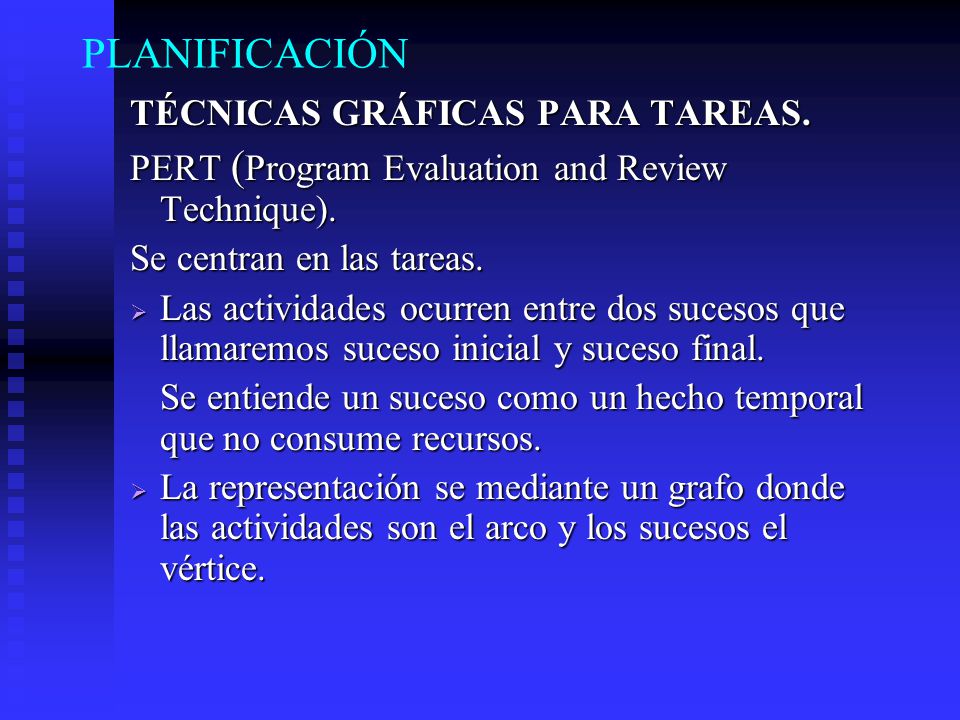

PERT (Program Evaluation and Review Technique). Se centran en las tareas. Las actividades ocurren entre dos sucesos que llamaremos suceso inicial y suceso final. Se entiende un suceso como un hecho temporal que no consume recursos. La representación se mediante un grafo donde las actividades son el arco y los sucesos el vértice.

22 TÉCNICAS GRÁFICAS PARA ACTIVIDADES. PERT.
PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA ACTIVIDADES. PERT. Para el cálculo de tiempos se usan varios métodos, entre ellos: Mediante una curva normal. Estimaciones con tres tiempos. Condiciones optimista y pesimista.

23 PLANIFICACIÓN TÉCNICAS GRÁFICAS PARA TAREAS. PERT definiciones.
a = plazo optimista de realización m = plazo más probable. b = plazo pesimista. tp= tiempo previsto. Duración media, tp = (a + 4m + b) / 6

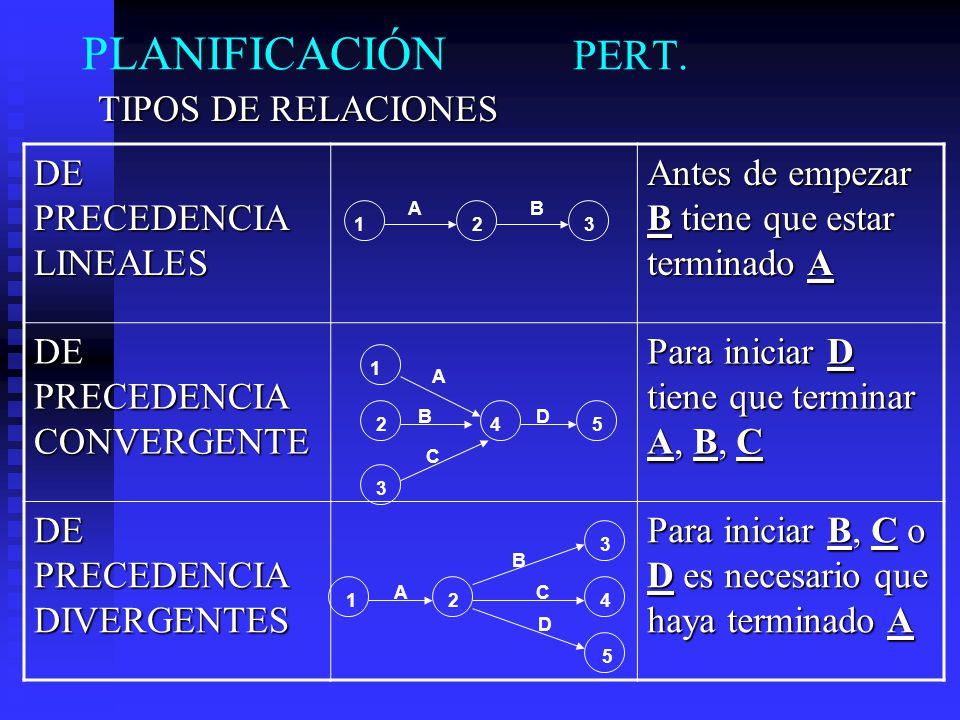

24 PLANIFICACIÓN PERT. TIPOS DE RELACIONES DE PRECEDENCIA LINEALES
Antes de empezar B tiene que estar terminado A DE PRECEDENCIA CONVERGENTE Para iniciar D tiene que terminar A, B, C DE PRECEDENCIA DIVERGENTES Para iniciar B, C o D es necesario que haya terminado A A B 1 2 3 1 A B D 2 4 5 C 3 3 B A C 1 2 4 D 5

25 PLANIFICACIÓN PERT. Conflictos en PERT. A D B E C

26 PLANIFICACIÓN PERT. Resolución de conflictos en PERT. A D B E C
Se agrega tarea con duración 0 y sin gasto de recursos

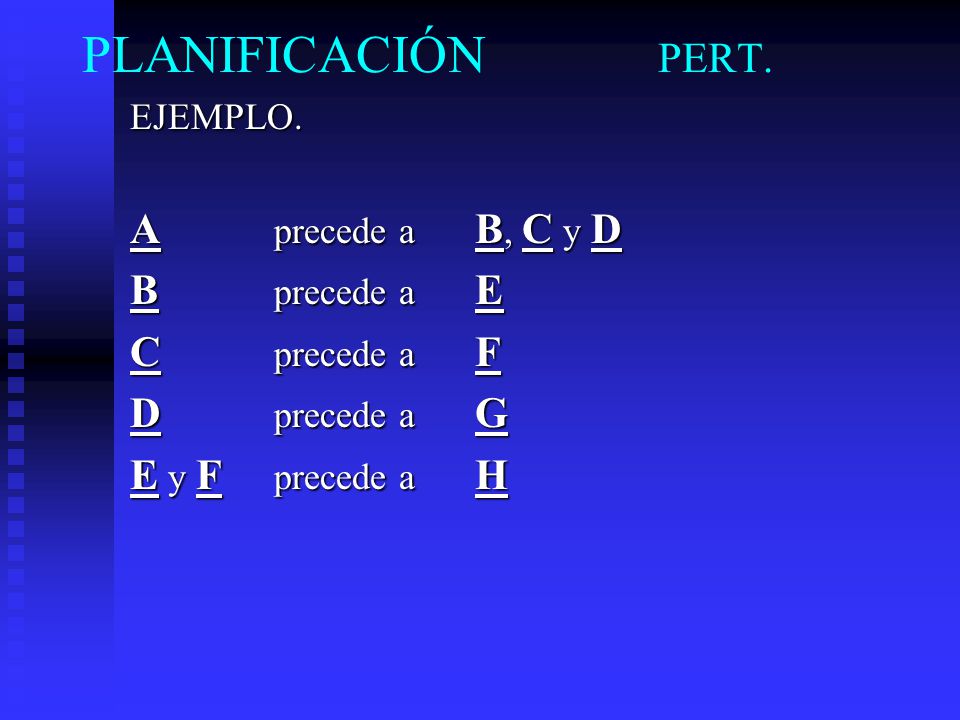

27 PLANIFICACIÓN PERT. A precede a B, C y D B precede a E C precede a F
EJEMPLO. A precede a B, C y D B precede a E C precede a F D precede a G E y F precede a H

28 PLANIFICACIÓN PERT ejemplo
Relaciones de precedencia. TAREAS DURACIÓN TAREAS DE PRECEDENCIA A B 5 A C 6 A D 5 A E 6 B F 7 C G 9 D H 3 E, F

29 PLANIFICACIÓN PERT ejemplo.
Red resultante 3 E 6 B F A C 1 2 4 H D 7 G 5

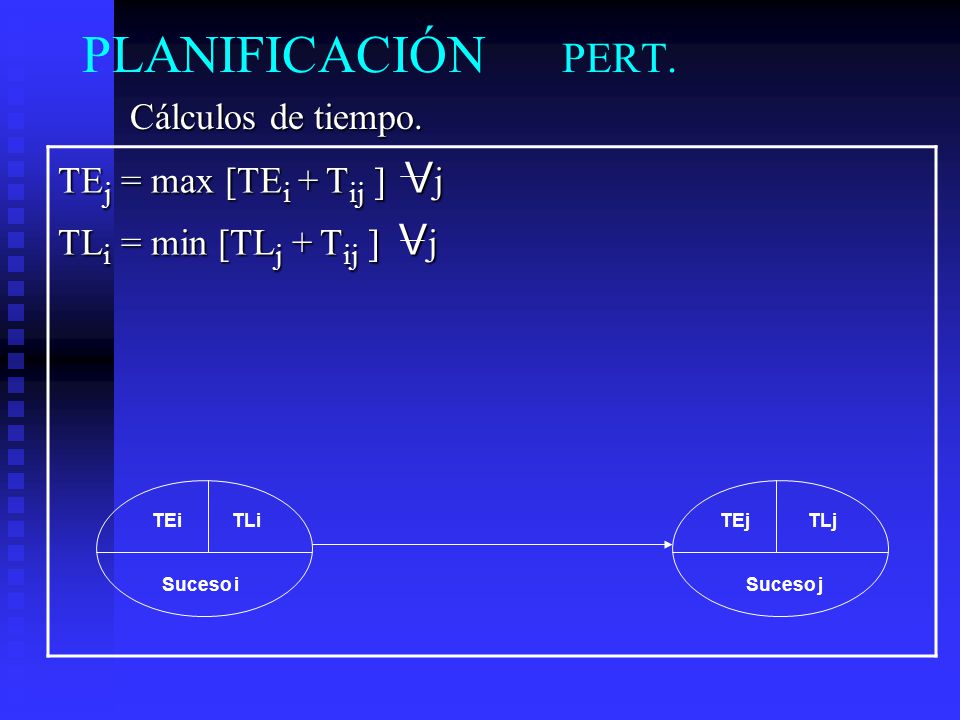

30 PLANIFICACIÓN PERT. TEj = max [TEi + Tij ] Vj Cálculos de tiempo.
TLi = min [TLj + Tij ] Vj TEi TLi TEj TLj Suceso i Suceso j

31 PLANIFICACIÓN PERT ejemplo.
Tiempos más tempranos y más tardes. 13 15 6 3 5 E 19 B 21 21 8 8 8 14 14 7 6 F 6 C 1 A 2 4 3 H 5 D 22 24 24 9 13 15 7 G 5

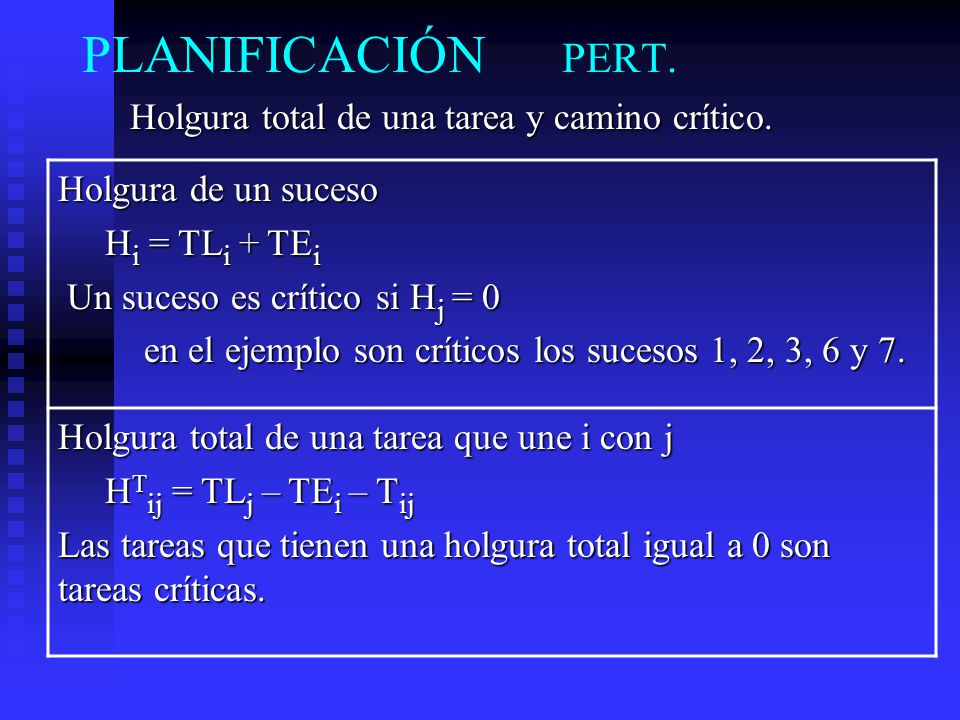

32 PLANIFICACIÓN PERT. Holgura total de una tarea y camino crítico. Holgura de un suceso Hi = TLi + TEi Un suceso es crítico si Hj = 0 en el ejemplo son críticos los sucesos 1, 2, 3, 6 y 7. Holgura total de una tarea que une i con j HTij = TLj – TEi – Tij Las tareas que tienen una holgura total igual a 0 son tareas críticas.

33 PLANIFICACIÓN PERT. Camino crítico y holgura libre. El camino crítico es aquel que se forma uniendo desde el suceso inicial al final a a través de las tareas críticas. Holgura libre. HLij = TEj – TEi – Tij Este es el tiempo que la tareas puede retrasarse sin retrasar el proyecto.

34 PLANIFICACIÓN PERT ejemplo.
Camino crítico. 5 D G A B 1 2 3 7 E H C F 4 6

35 SEGUIMIENTO Y CONTROL DE PROYECTOS
La actividad de seguimiento y control comienza desde la instauración del calendario. msmq

36 SEGUIMIENTO Y CONTROL. Cuando hay desvíos debe ejercerse el CONTROL.
FORMAS de reconocimiento de desvíos. Realizando reuniones periódicas. Evaluando los resultados de todas las revisiones. Determinando si los hitos formales se han alcanzado. Comparando las fechas real con las planificadas. Reuniones informales con los técnicos para conocer sus valoraciones. Cuando hay desvíos debe ejercerse el CONTROL. Sin PLAN NO hay CONTROL posible msmq

37 SEGUIMIENTO Y CONTROL. PORQUE HAY DESVIACIONES Tecnología no madura.
Proyectos no asimilables a otros proyectos. Interdependencia de muchos factores. Costos de personal muy elevado. Rápida evolución tecnológica. msmq

38 SEGUIMIENTO Y CONTROL. Una de las responsabilidades esenciales de un jefe de proyectos es el seguimiento y control de los resultados, así como la adopción de las medidas correctoras. msmq

39 SEGUIMIENTO Y CONTROL. Para poder efectuar un control de la marcha de cualquier sistema hay que conocer primero la situación del mismo. INFORMES DE AVANCE. PUNTOS DE CONTROL AL FINAL DE CADA ETAPA. REUNIONES DE COORDINACIÓN. APLICACIONES INFORMÁTICAS. msmq

40 SEGUIMIENTO Y CONTROL. Fundamental Reuniones periódicas Progreso
Evaluar resultados Determinar cumplimiento hitos Fechas inicio - fin tareas Situación recursos y costos msmq

41 SEGUIMIENTO Y CONTROL. Función resultados Tomar decisiones Costes
Plazos Redistribución recursos msmq

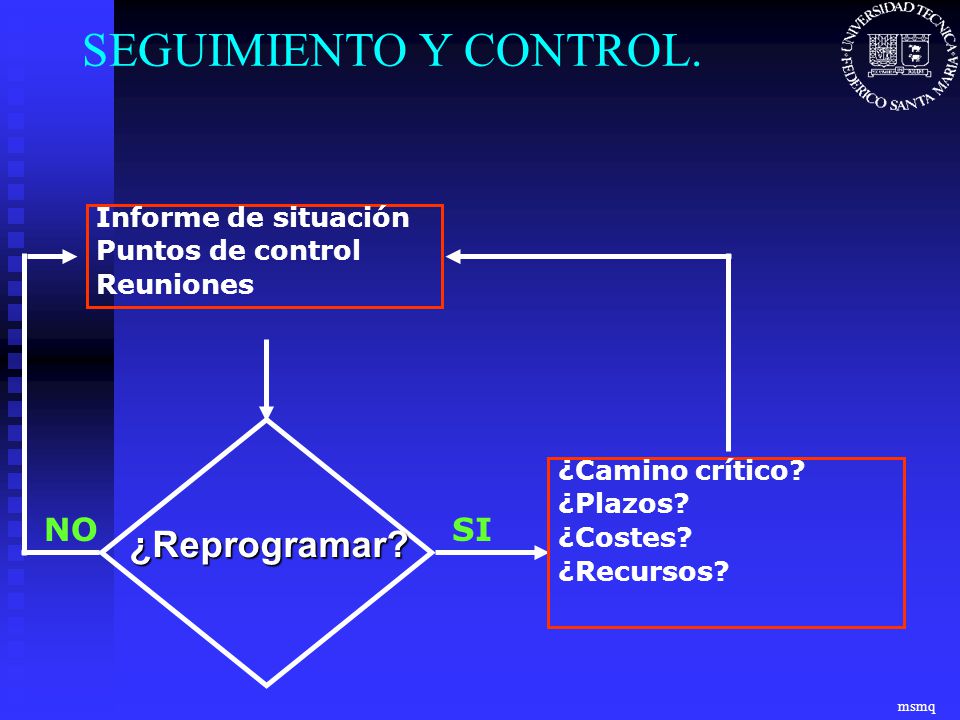

42 SEGUIMIENTO Y CONTROL. ¿Reprogramar? NO SI Informe de situación
Puntos de control Reuniones ¿Reprogramar? ¿Camino crítico? ¿Plazos? ¿Costes? ¿Recursos? NO SI msmq

43 ANÁLISIS DE RIESGOS RIESGO:
Un riesgo es la probabilidad de que ocurra alguna circunstancia adversa.

44 ANÁLISIS DE RIESGOS ETAPAS Identifica ción del riesgo
Análisis del riesgo Supervi sión del riesgo Planea ción del riesgo Listado de riesgos potenciales Listado de priorización de riesgos Anulación de riesgos y planes de contingencia Valoración de riesgos

45 QUE DEBEMOS TENER PRESENTE EN UN PROYECTO
TAREAS RECURSOS RIESGOS FACTORES DE EXITO msmq

46 SOFTWARE DE ADMINISTRACIÓN DE PROYECTOS, Microsoft
PROJECT SOFTWARE DE ADMINISTRACIÓN DE PROYECTOS, Microsoft Desarrollo de planes. Asignación de recursos a tareas. Seguimiento. etc. msmq
