C ASO DE E STUDIO Banco sin papeles – Resúmenes de cuenta electrónicos
2

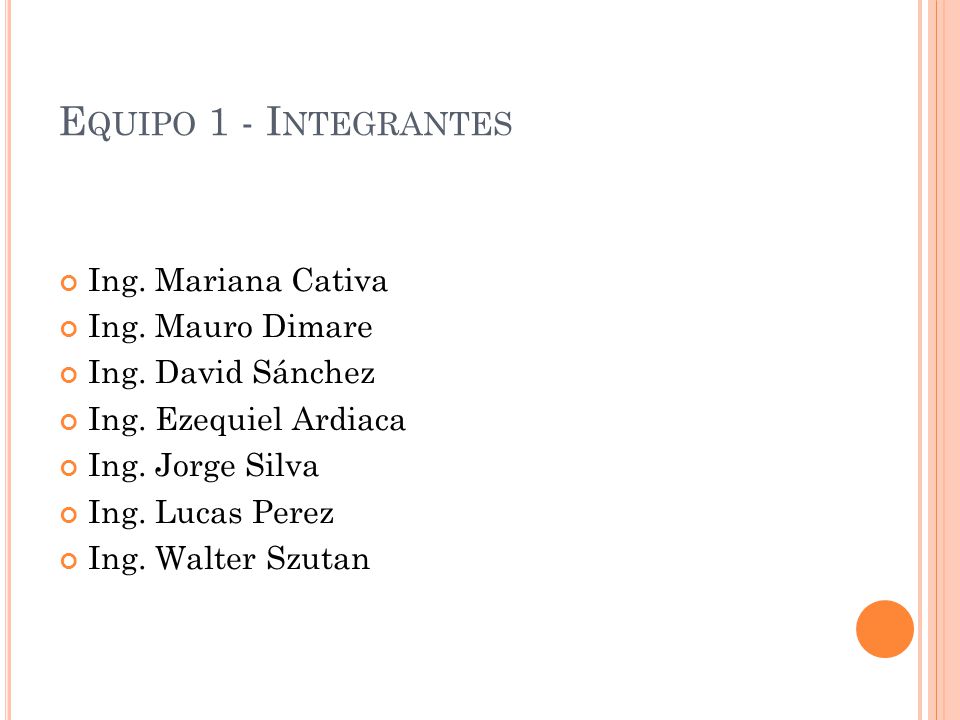

E QUIPO 1 - I NTEGRANTES Ing. Mariana Cativa Ing. Mauro Dimare Ing. David Sánchez Ing. Ezequiel Ardiaca Ing. Jorge Silva Ing. Lucas Perez Ing. Walter Szutan
3

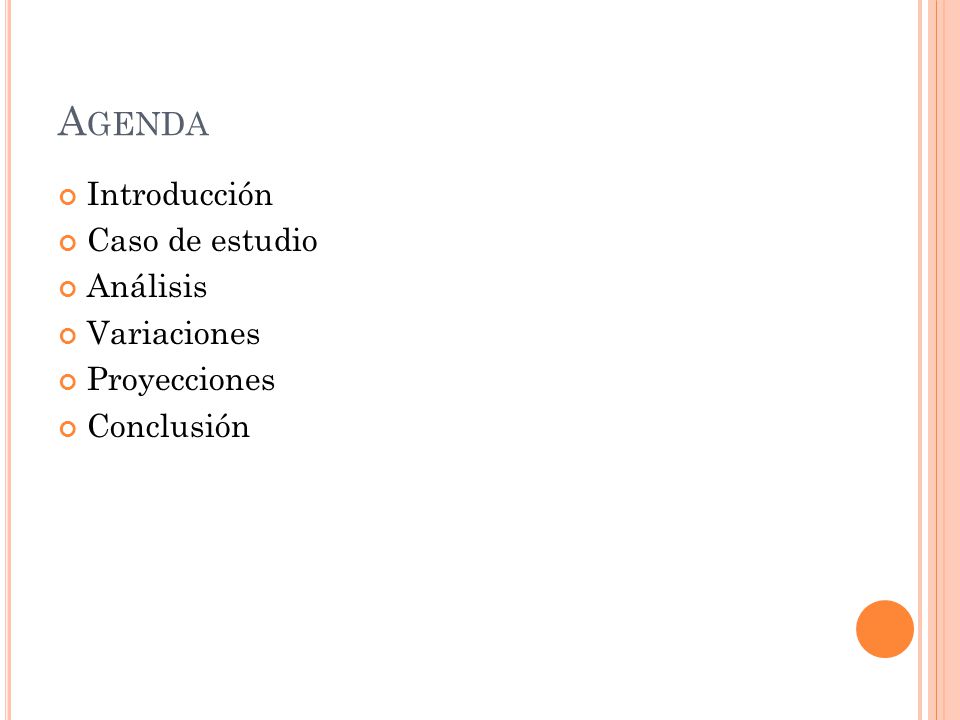

A GENDA Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión
4

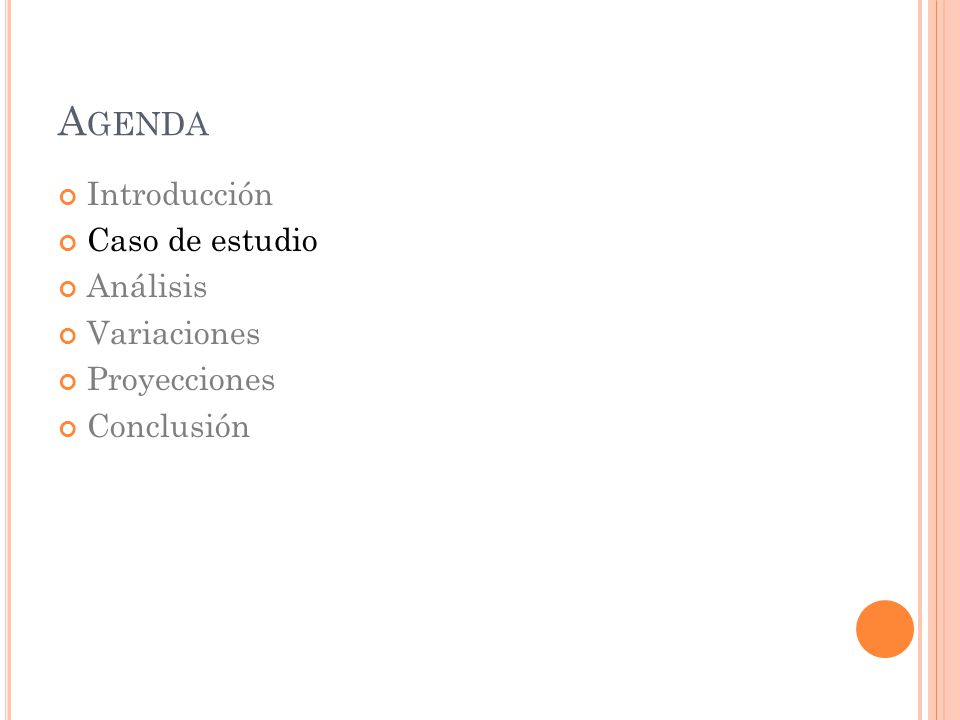

Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión A GENDA
5

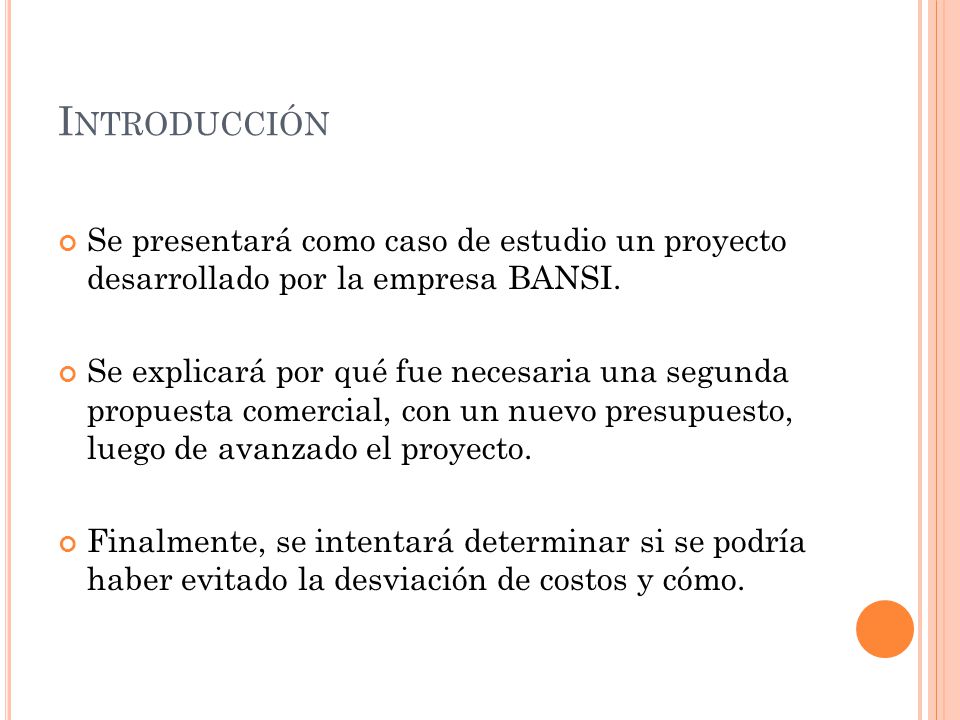

I NTRODUCCIÓN Se presentará como caso de estudio un proyecto desarrollado por la empresa BANSI. Se explicará por qué fue necesaria una segunda propuesta comercial, con un nuevo presupuesto, luego de avanzado el proyecto. Finalmente, se intentará determinar si se podría haber evitado la desviación de costos y cómo.
6
H ISTORIA Misión: gestionar con idoneidad la aplicación de la tecnología de la información para las entidades bancarías. Visión: constituirse en la empresa líder en el sector informático bancario basando su funcionamiento en el profesionalismo y en la calidad de sus servicios.
7
Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión A GENDA
8

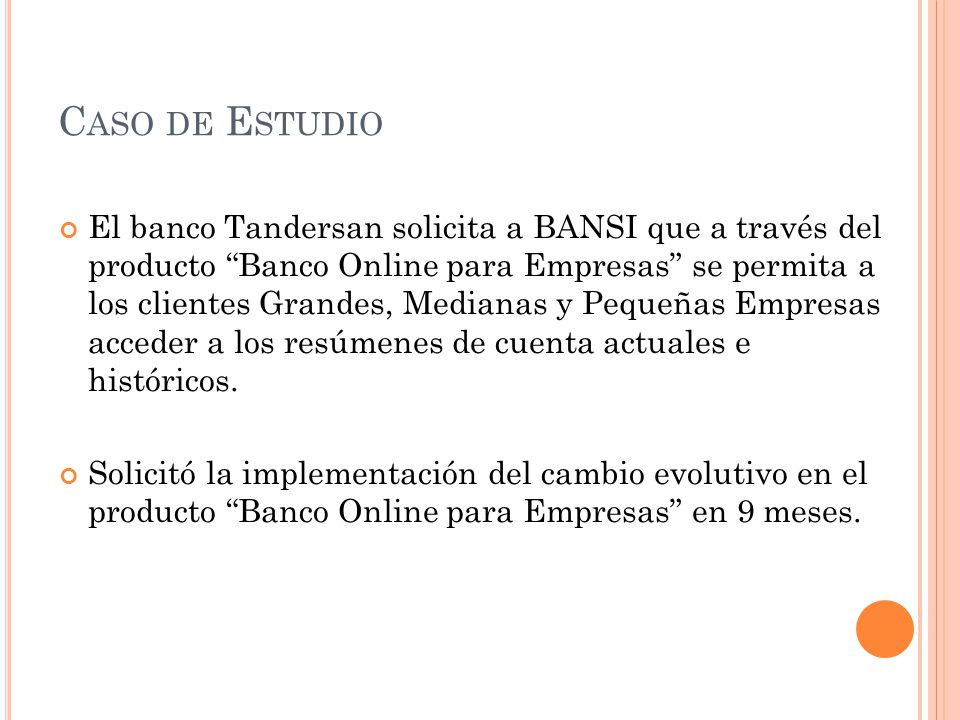

C ASO DE E STUDIO El banco Tandersan solicita a BANSI que a través del producto “Banco Online para Empresas” se permita a los clientes Grandes, Medianas y Pequeñas Empresas acceder a los resúmenes de cuenta actuales e históricos. Solicitó la implementación del cambio evolutivo en el producto “Banco Online para Empresas” en 9 meses.
9

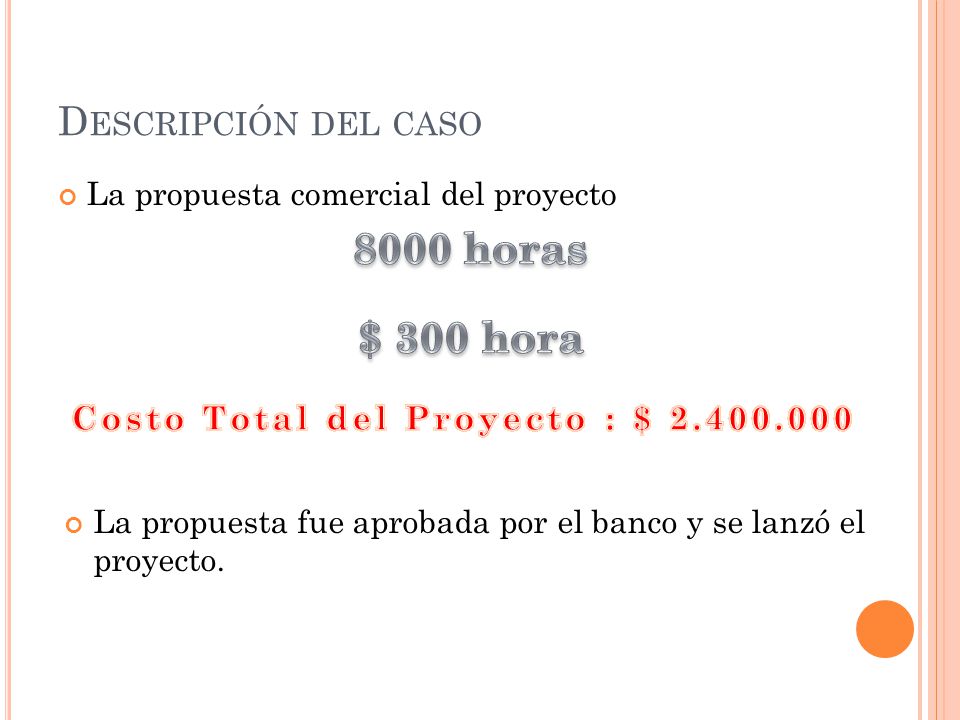

D ESCRIPCIÓN DEL CASO La propuesta comercial del proyecto La propuesta fue aprobada por el banco y se lanzó el proyecto.
10

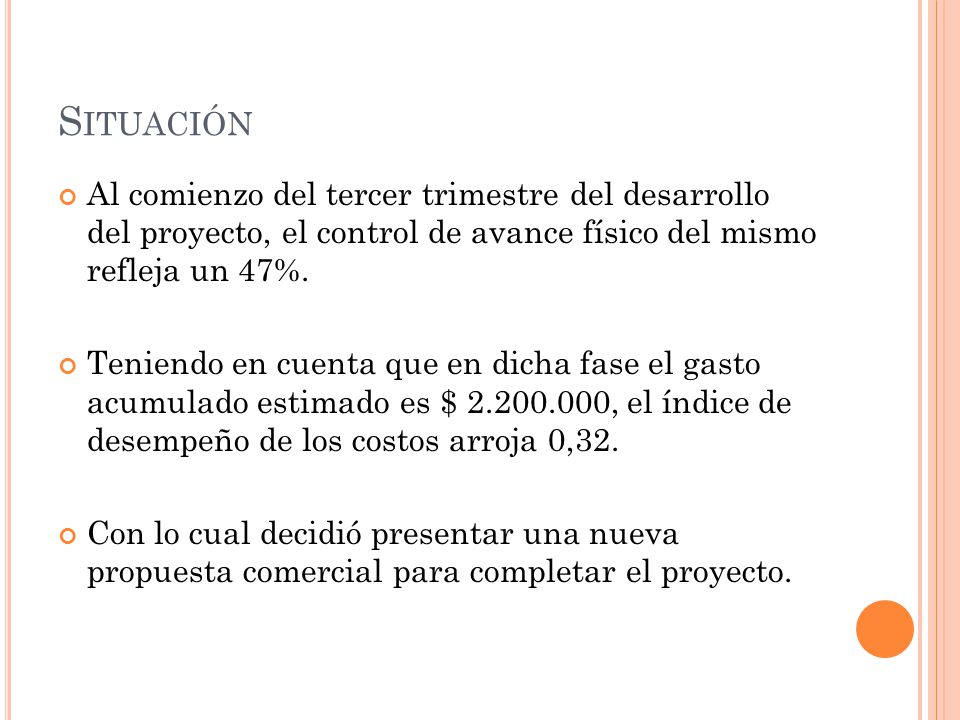

S ITUACIÓN Al comienzo del tercer trimestre del desarrollo del proyecto, el control de avance físico del mismo refleja un 47%. Teniendo en cuenta que en dicha fase el gasto acumulado estimado es $ 2.200.000, el índice de desempeño de los costos arroja 0,32. Con lo cual decidió presentar una nueva propuesta comercial para completar el proyecto.
11

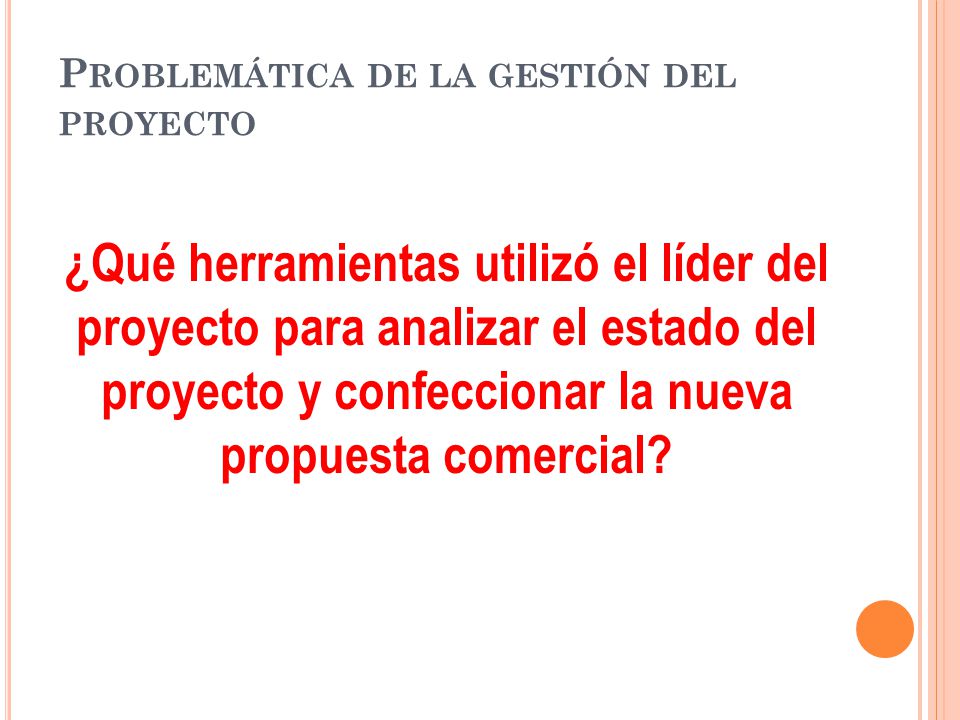

P ROBLEMÁTICA DE LA GESTIÓN DEL PROYECTO ¿Qué herramientas utilizó el líder del proyecto para analizar el estado del proyecto y confeccionar la nueva propuesta comercial?
12
Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión A GENDA
13

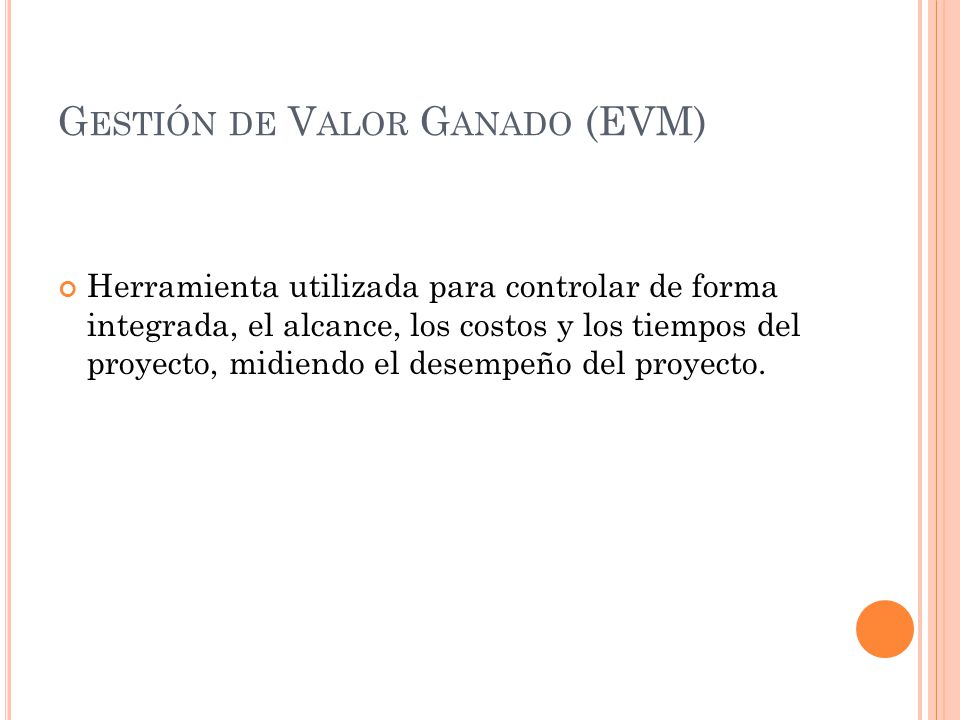

G ESTIÓN DE V ALOR G ANADO (EVM) Herramienta utilizada para controlar de forma integrada, el alcance, los costos y los tiempos del proyecto, midiendo el desempeño del proyecto.
14

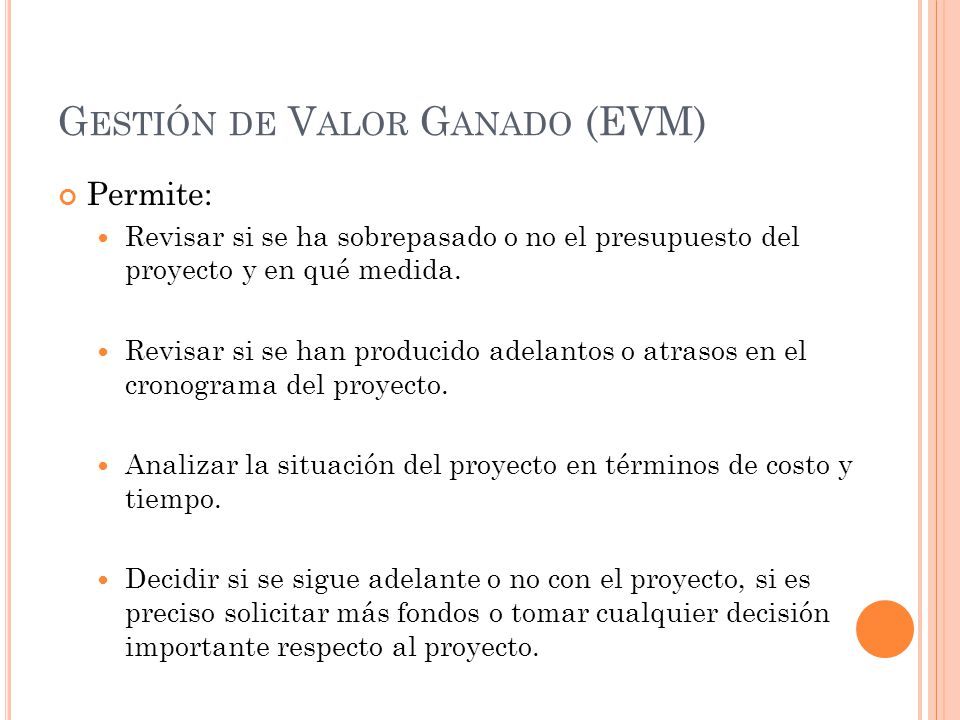

G ESTIÓN DE V ALOR G ANADO (EVM) Permite: Revisar si se ha sobrepasado o no el presupuesto del proyecto y en qué medida. Revisar si se han producido adelantos o atrasos en el cronograma del proyecto. Analizar la situación del proyecto en términos de costo y tiempo. Decidir si se sigue adelante o no con el proyecto, si es preciso solicitar más fondos o tomar cualquier decisión importante respecto al proyecto.
15

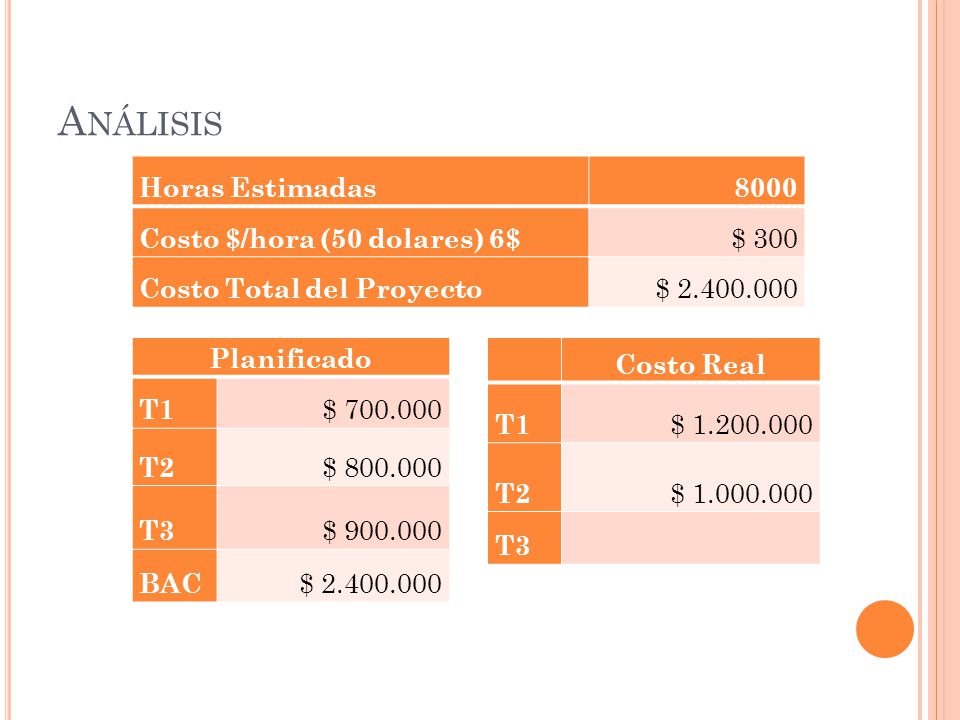

A NÁLISIS Horas Estimadas8000 Costo $/hora (50 dolares) 6$ $ 300 Costo Total del Proyecto $ 2.400.000 Planificado T1 $ 700.000 T2 $ 800.000 T3 $ 900.000 BAC $ 2.400.000 Costo Real T1 $ 1.200.000 T2 $ 1.000.000 T3
16

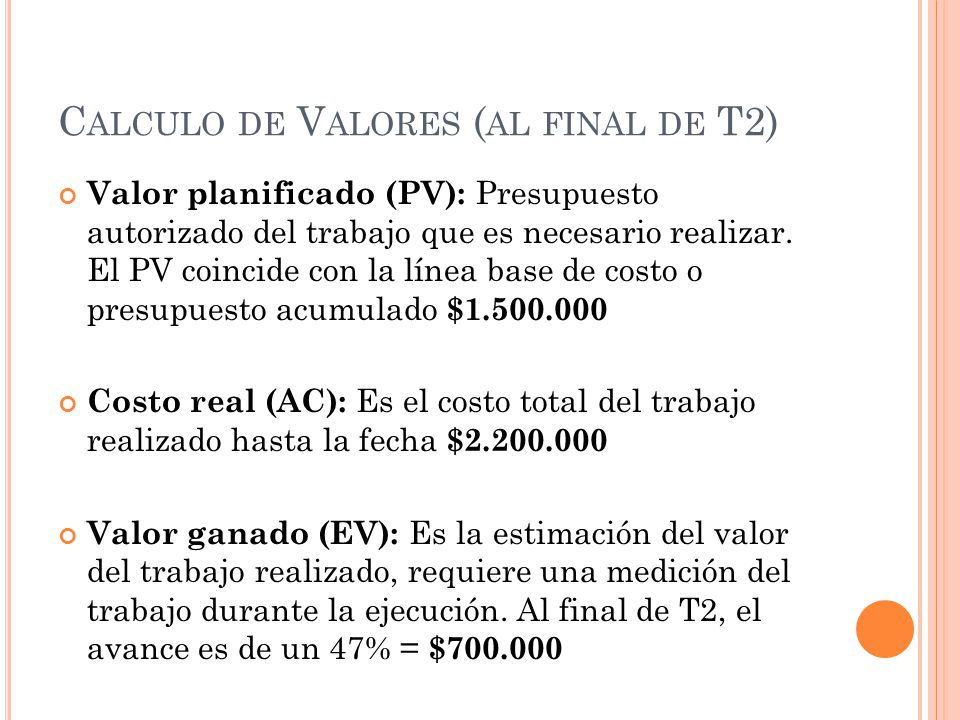

C ALCULO DE V ALORES ( AL FINAL DE T2) Valor planificado (PV): Presupuesto autorizado del trabajo que es necesario realizar. El PV coincide con la línea base de costo o presupuesto acumulado $1.500.000 Costo real (AC): Es el costo total del trabajo realizado hasta la fecha $2.200.000 Valor ganado (EV): Es la estimación del valor del trabajo realizado, requiere una medición del trabajo durante la ejecución. Al final de T2, el avance es de un 47% = $700.000
17

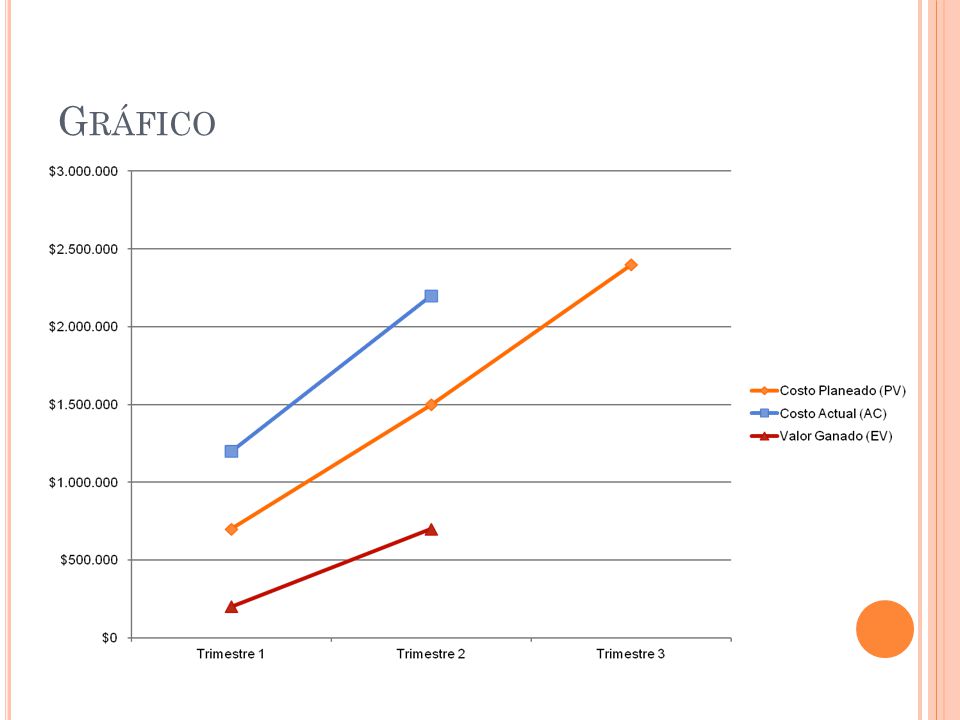

G RÁFICO
18
A GENDA Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión
19

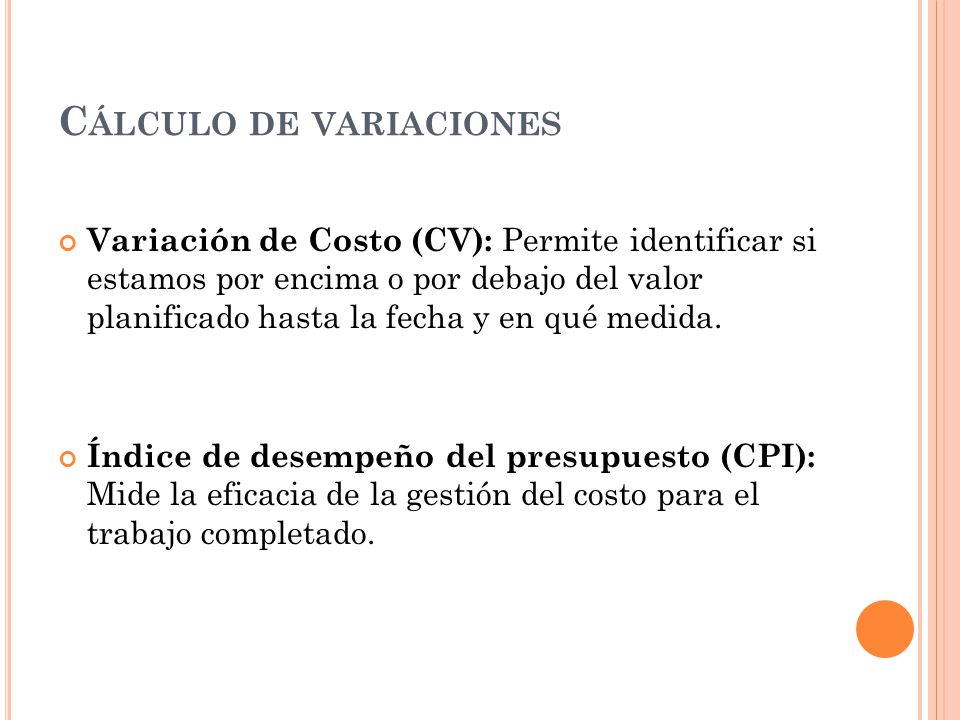

C ÁLCULO DE VARIACIONES Variación de Costo (CV): Permite identificar si estamos por encima o por debajo del valor planificado hasta la fecha y en qué medida. Índice de desempeño del presupuesto (CPI): Mide la eficacia de la gestión del costo para el trabajo completado.
20

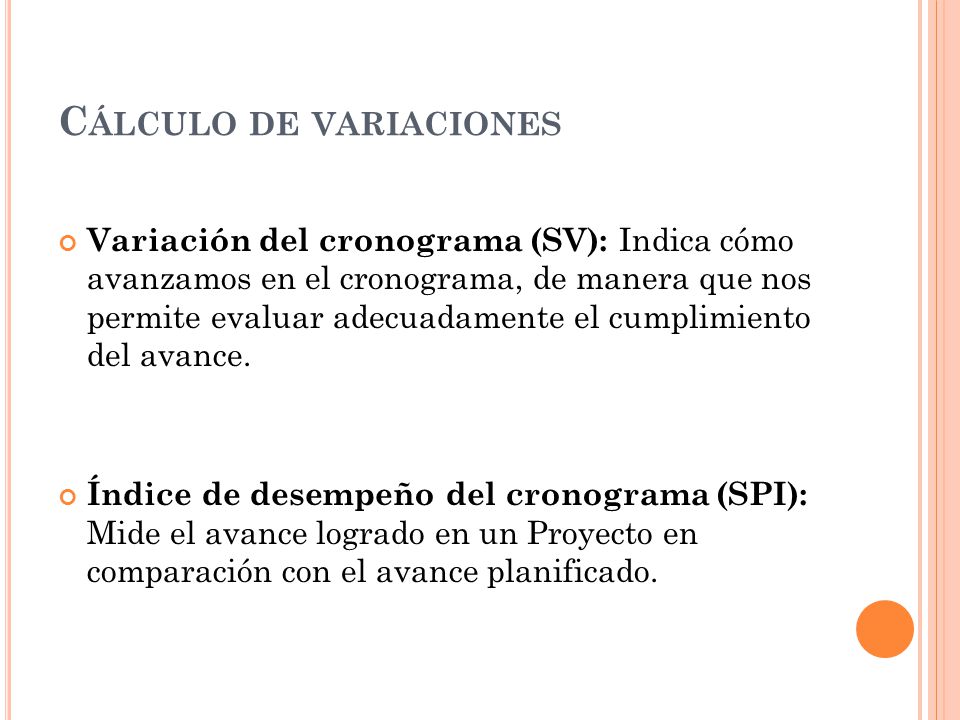

C ÁLCULO DE VARIACIONES Variación del cronograma (SV): Indica cómo avanzamos en el cronograma, de manera que nos permite evaluar adecuadamente el cumplimiento del avance. Índice de desempeño del cronograma (SPI): Mide el avance logrado en un Proyecto en comparación con el avance planificado.
21

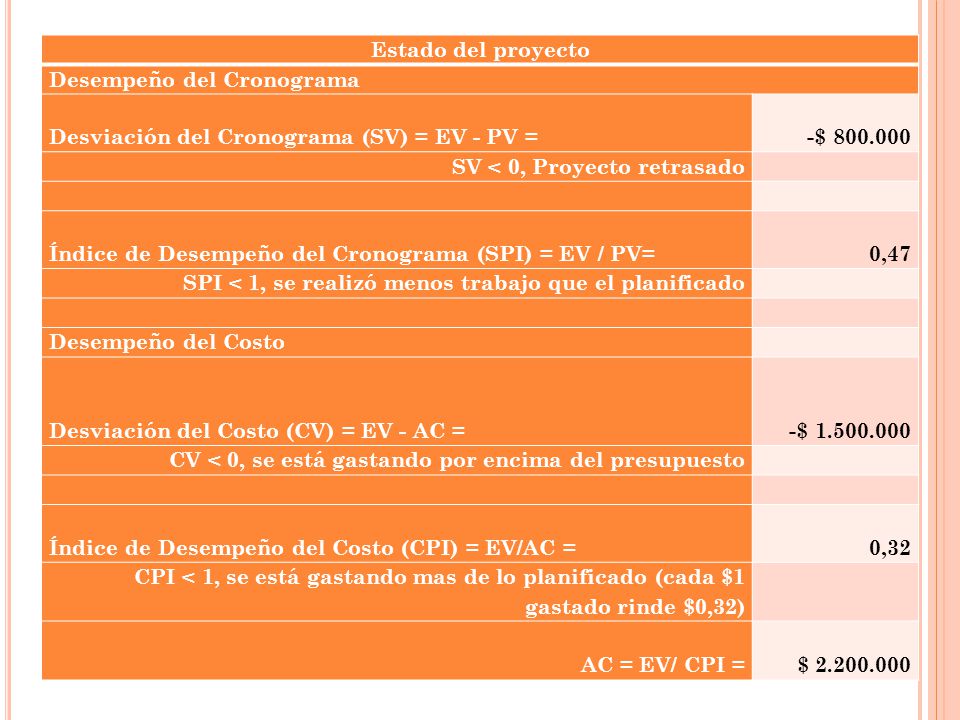

Estado del proyecto Desempeño del Cronograma Desviación del Cronograma (SV) = EV - PV =-$ 800.000 SV < 0, Proyecto retrasado Índice de Desempeño del Cronograma (SPI) = EV / PV=0,47 SPI < 1, se realizó menos trabajo que el planificado Desempeño del Costo Desviación del Costo (CV) = EV - AC =-$ 1.500.000 CV < 0, se está gastando por encima del presupuesto Índice de Desempeño del Costo (CPI) = EV/AC =0,32 CPI < 1, se está gastando mas de lo planificado (cada $1 gastado rinde $0,32) AC = EV/ CPI =$ 2.200.000
22
Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión A GENDA
23

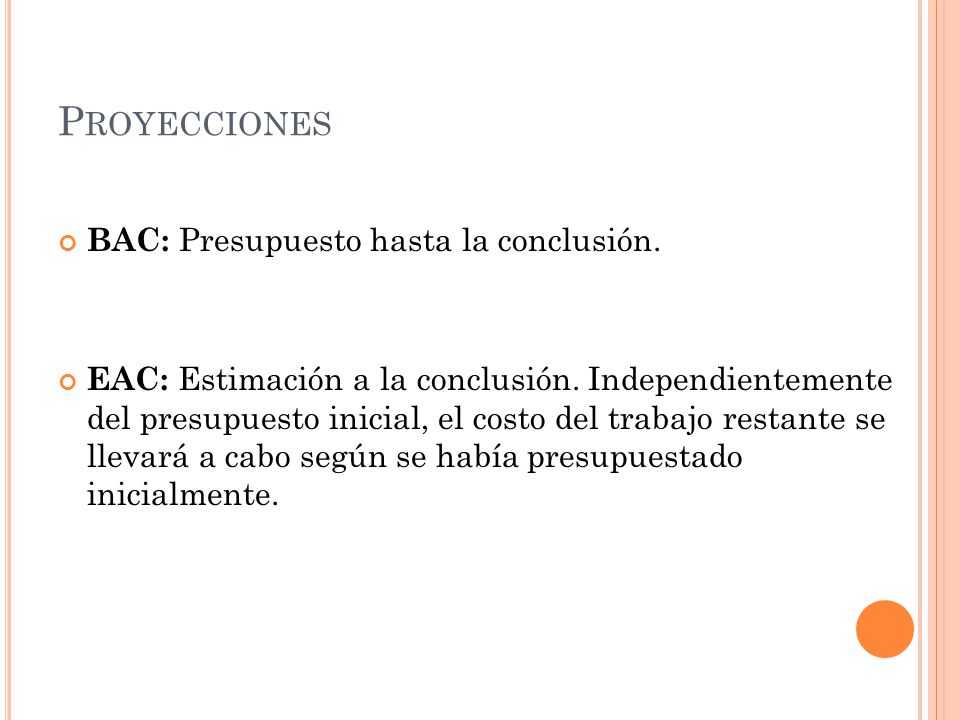

P ROYECCIONES BAC: Presupuesto hasta la conclusión. EAC: Estimación a la conclusión. Independientemente del presupuesto inicial, el costo del trabajo restante se llevará a cabo según se había presupuestado inicialmente.
24

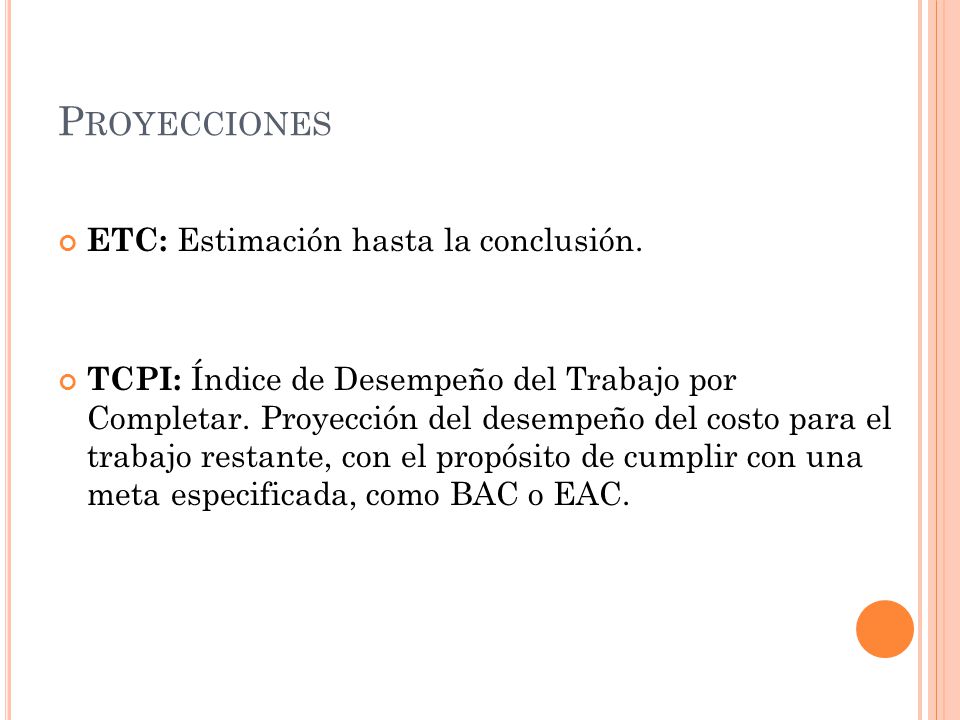

P ROYECCIONES ETC: Estimación hasta la conclusión. TCPI: Índice de Desempeño del Trabajo por Completar. Proyección del desempeño del costo para el trabajo restante, con el propósito de cumplir con una meta especificada, como BAC o EAC.
25

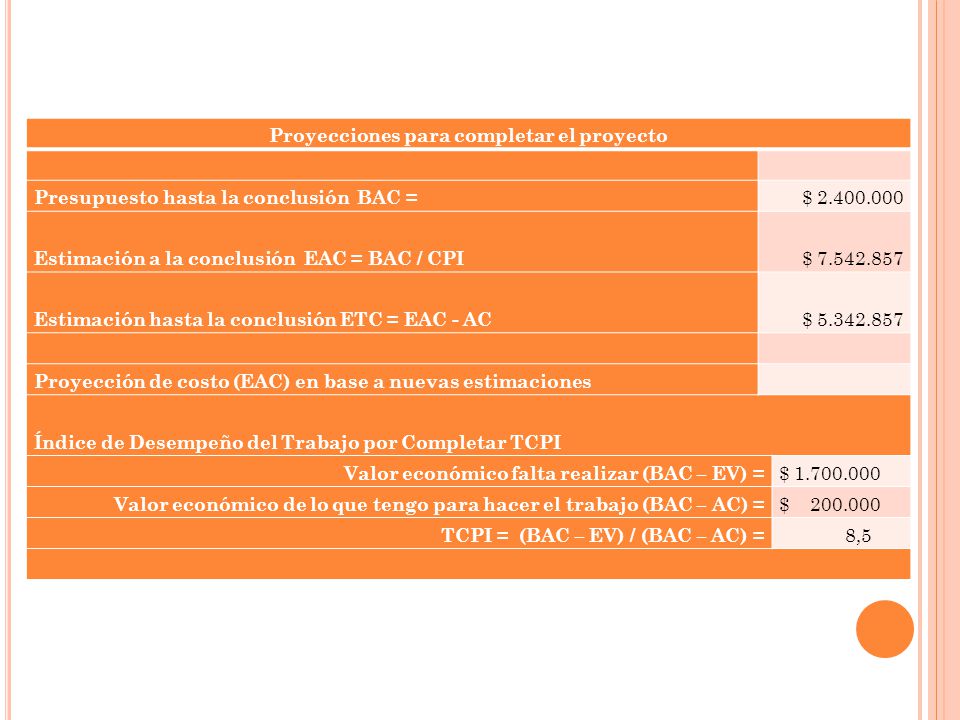

Proyecciones para completar el proyecto Presupuesto hasta la conclusión BAC = $ 2.400.000 Estimación a la conclusión EAC = BAC / CPI $ 7.542.857 Estimación hasta la conclusión ETC = EAC - AC $ 5.342.857 Proyección de costo (EAC) en base a nuevas estimaciones Índice de Desempeño del Trabajo por Completar TCPI Valor económico falta realizar (BAC – EV) = $ 1.700.000 Valor económico de lo que tengo para hacer el trabajo (BAC – AC) = $ 200.000 TCPI = (BAC – EV) / (BAC – AC) = 8,5
26
Introducción Caso de estudio Análisis Variaciones Proyecciones Conclusión A GENDA
27
C ONCLUSIÓN Luego de realizar el análisis se preparó un nuevo plan para negociarlo con el cliente sobre los costos incurridos, y solicitarle más inyección económica al proyecto. Utilizar herramientas de análisis de costos en los proyectos nos permite monitorear en forma más efectiva el estado en que se encuentran los proyectos. Se debe controlar frecuentemente, ya que hacerlo con el proyecto muy avanzado habrá mayor riesgro de que el desvío sea irreversible.
