Elena M. Flores CITA 6997 30 de septiembre de 2011.

Presentaciones similares


Presentación del tema: "Elena M. Flores CITA 6997 30 de septiembre de 2011."— Transcripción de la presentación:

1 Elena M. Flores CITA 6997 30 de septiembre de 2011

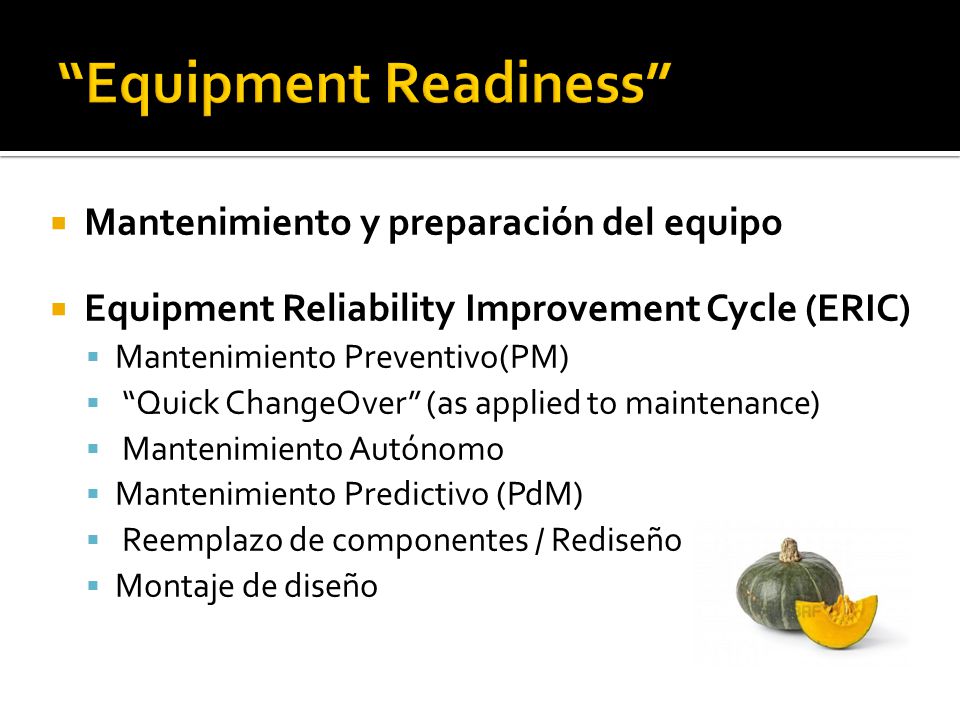

2  Mantenimiento y preparación del equipo  Equipment Reliability Improvement Cycle (ERIC)  Mantenimiento Preventivo(PM)  “Quick ChangeOver” (as applied to maintenance)  Mantenimiento Autónomo  Mantenimiento Predictivo (PdM)  Reemplazo de componentes / Rediseño  Montaje de diseño

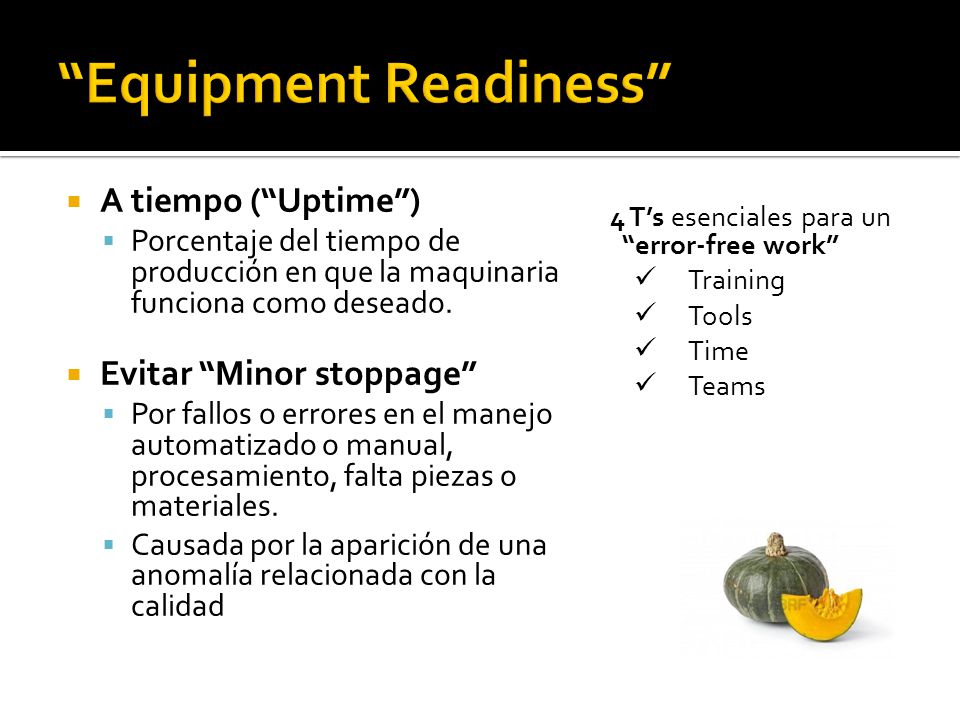

3  A tiempo (“Uptime”)  Porcentaje del tiempo de producción en que la maquinaria funciona como deseado.  Evitar “Minor stoppage”  Por fallos o errores en el manejo automatizado o manual, procesamiento, falta piezas o materiales.  Causada por la aparición de una anomalía relacionada con la calidad 4 T’s esenciales para un “error-free work” Training Tools Time Teams

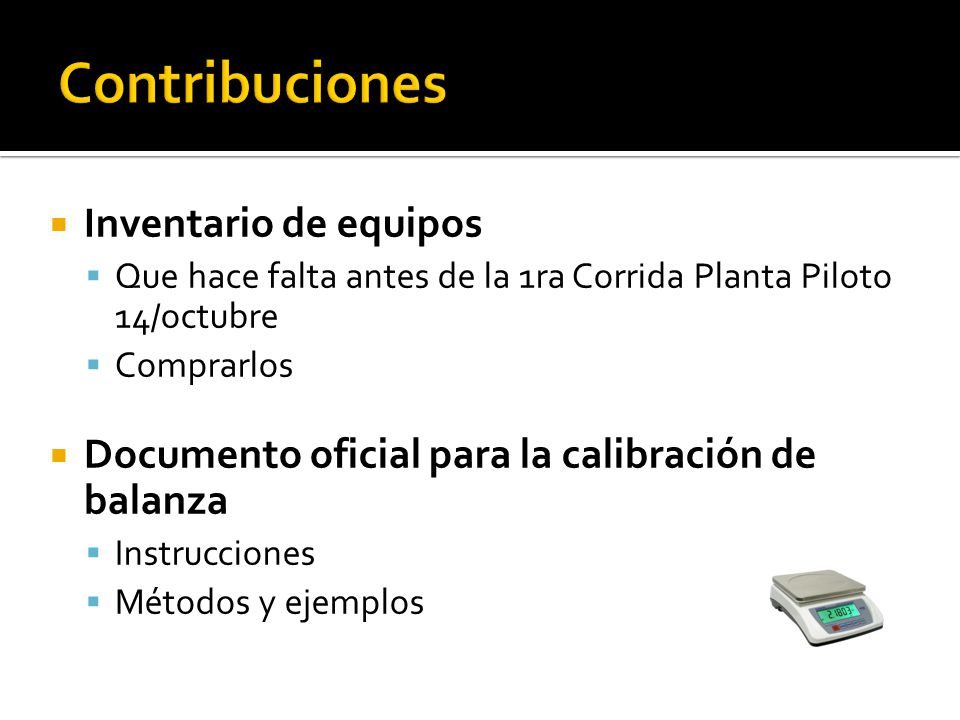

4  Inventario de equipos  Que hace falta antes de la 1ra Corrida Planta Piloto 14/octubre  Comprarlos  Documento oficial para la calibración de balanza  Instrucciones  Métodos y ejemplos

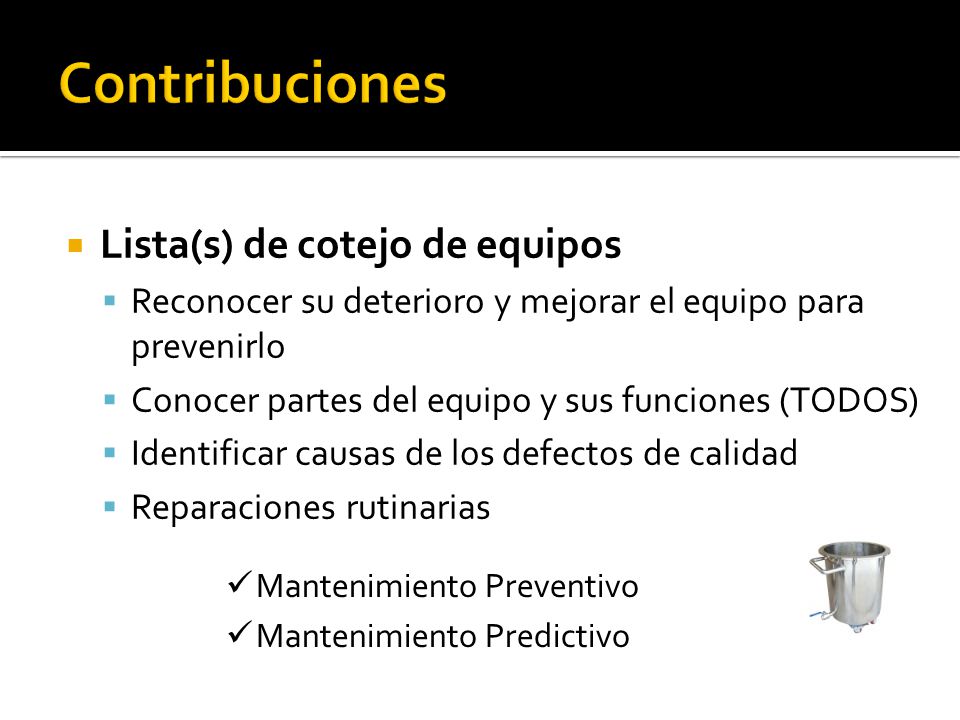

5  Lista(s) de cotejo de equipos  Reconocer su deterioro y mejorar el equipo para prevenirlo  Conocer partes del equipo y sus funciones (TODOS)  Identificar causas de los defectos de calidad  Reparaciones rutinarias Mantenimiento Preventivo Mantenimiento Predictivo

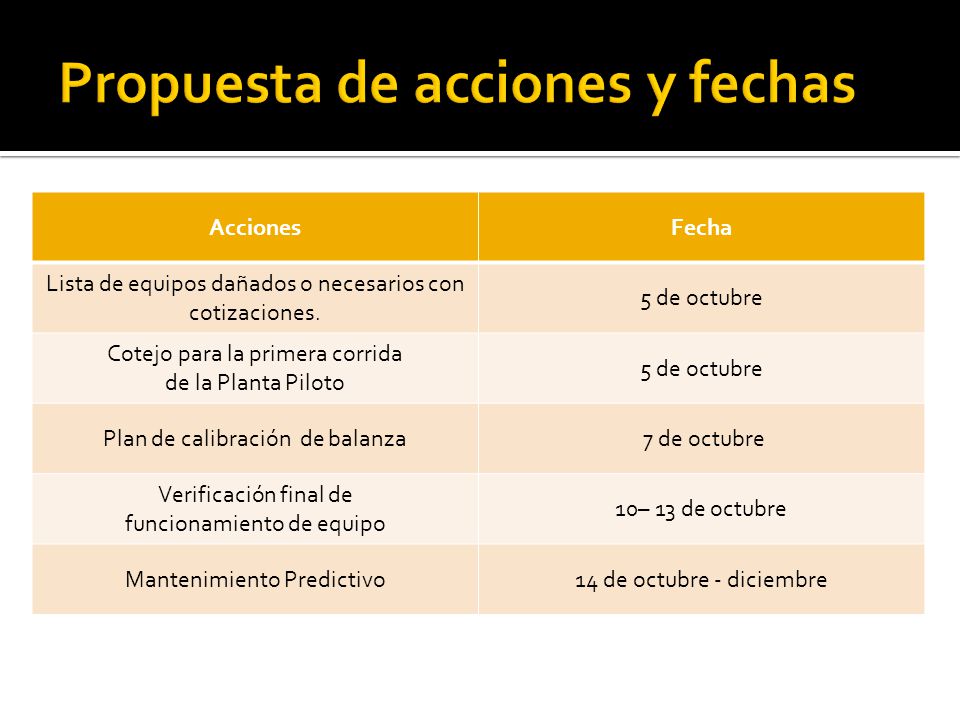

6 AccionesFecha Lista de equipos dañados o necesarios con cotizaciones. 5 de octubre Cotejo para la primera corrida de la Planta Piloto 5 de octubre Plan de calibración de balanza 7 de octubre Verificación final de funcionamiento de equipo 10– 13 de octubre Mantenimiento Predictivo14 de octubre - diciembre
