Descargar la presentación
La descarga está en progreso. Por favor, espere
Publicada porJacinto Marmolejo Modificado hace 10 años

1
Capitulo II representación de un proyecto mediante una red
2

2.-¿ Que se entiende por una ruta critica en una red?
¿Cómo se identifica? ¿Cómo se identifican las rutas que están cerca ser criticas?
3

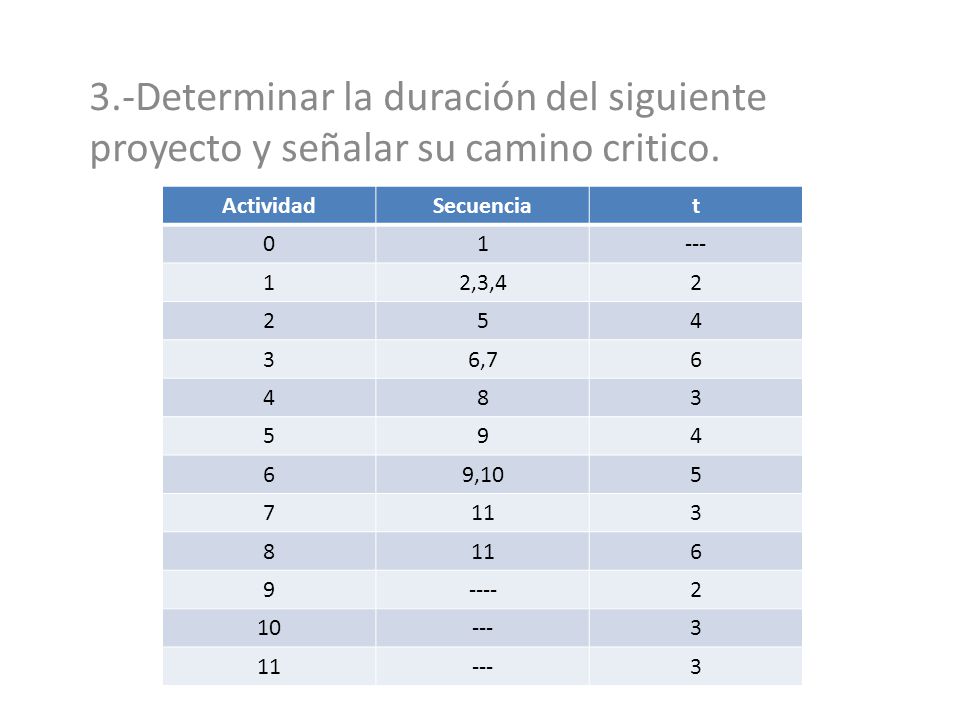

3.-Determinar la duración del siguiente proyecto y señalar su camino critico.
Actividad Secuencia t 1 --- 2,3,4 2 5 4 3 6,7 6 8 9 9,10 7 11 ---- 10
4

A1 A3 A7 A6 A10 A7 A7 A11 Tiempo total=16 A4 A8 T4 T4 T2 FIN A,0 T5 T3
R1=A1,+A2,+A5,+A9=12 R2=A1,+A3,+A9,+=15 R3=A1,+A3,+A6,+A10,=16 RUTA CRITICA R4=A1,+A3,+A7,+A11=14 R5=A1,+A4,+A8,+A11= A A A9 A A A A A10 A7 A A11 A A8 Tiempo total=16 T4 T4 T2 FIN A,0 T5 T3 T2 T6 T3 T3 T3 T6
5

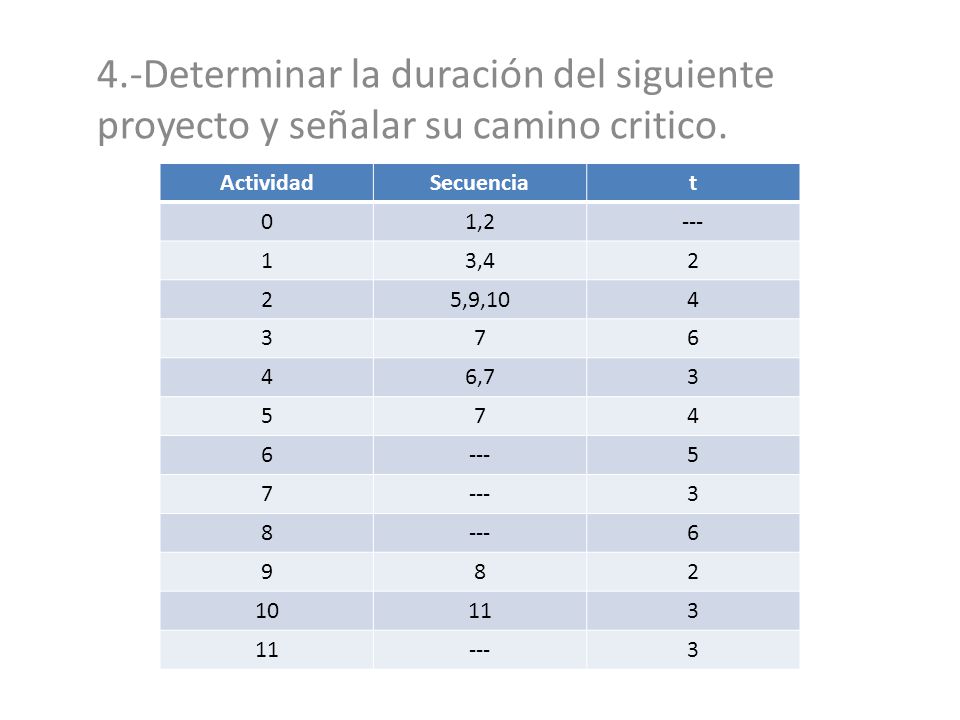

4.-Determinar la duración del siguiente proyecto y señalar su camino critico.
Actividad Secuencia t 1,2 --- 1 3,4 2 5,9,10 4 3 7 6 6,7 5 8 9 10 11
6
R1=A1,+A4,+A6=10 R2=A1,+A4,+A7=8 R3=A1,+A3,+A7=11 R4=A2,+A5,+A7=11 R5=A2,+A9,+A8=12 RUTA CRITICA R6=A2,+A10,+A11=10 TIEMPO TOTAL=12 A6 (t5) A4 (t3) A1 (t2) A3 (t6) A7 (t3) FIN A0 A5 (t4) A2 (t4) A8 (t6) A9 (t2) A10 (t3) A11 (t3)
7

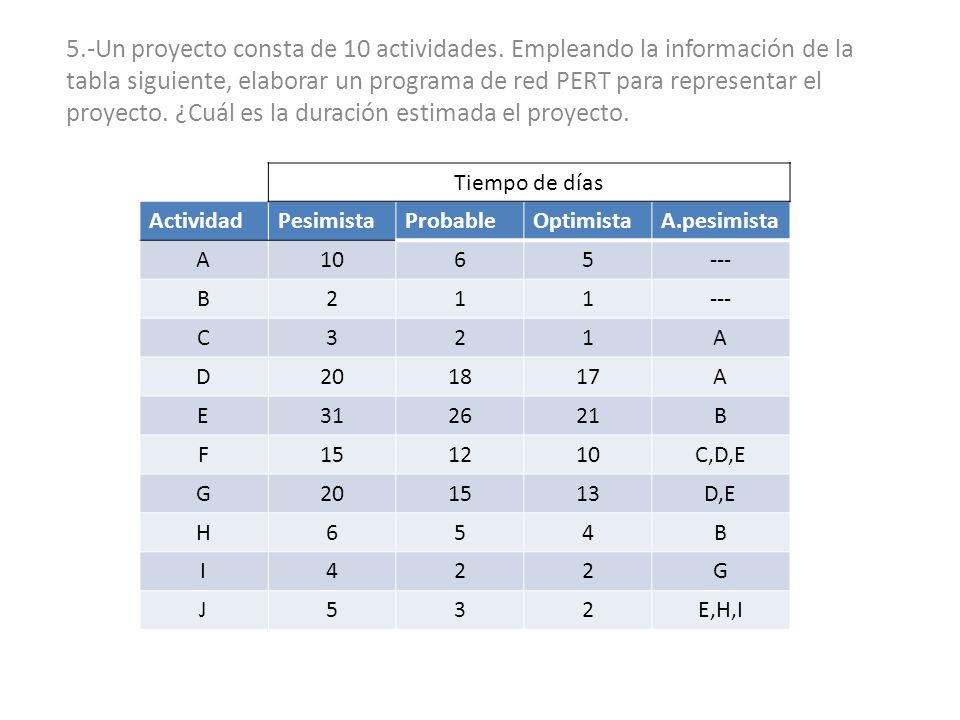

5. -Un proyecto consta de 10 actividades
5.-Un proyecto consta de 10 actividades. Empleando la información de la tabla siguiente, elaborar un programa de red PERT para representar el proyecto. ¿Cuál es la duración estimada el proyecto. Tiempo de días Actividad Pesimista Probable Optimista A.pesimista A 10 6 5 --- B 2 1 C 3 D 20 18 17 E 31 26 21 F 15 12 C,D,E G 13 D,E H 4 I J E,H,I
8

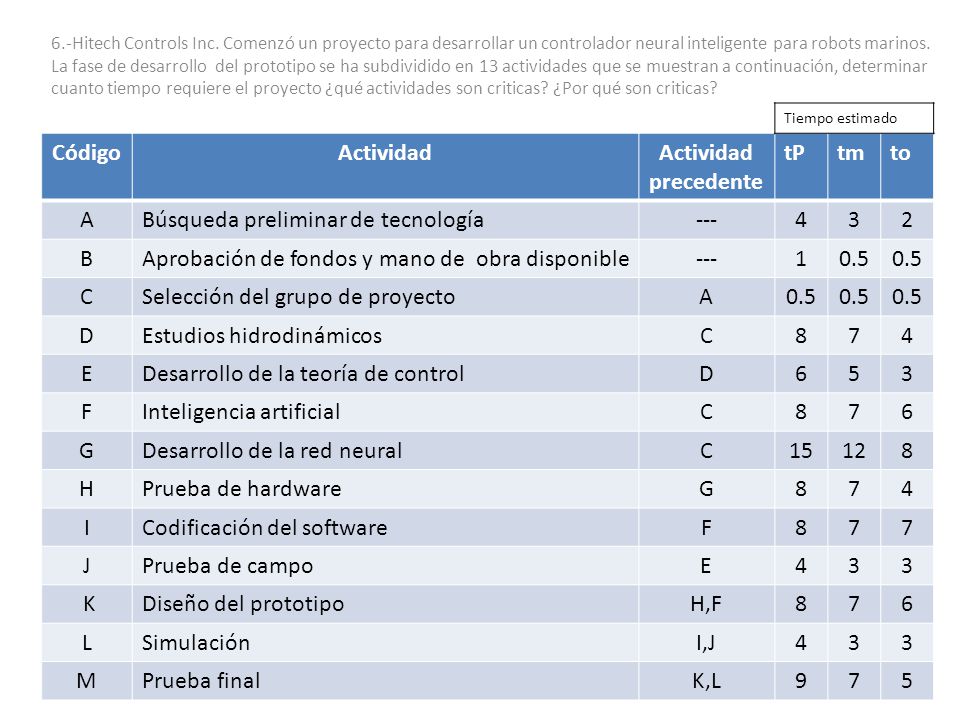

Código Actividad precedente
6.-Hitech Controls Inc. Comenzó un proyecto para desarrollar un controlador neural inteligente para robots marinos. La fase de desarrollo del prototipo se ha subdividido en 13 actividades que se muestran a continuación, determinar cuanto tiempo requiere el proyecto ¿qué actividades son criticas? ¿Por qué son criticas? Tiempo estimado Código Actividad precedente tP tm to A Búsqueda preliminar de tecnología --- 4 3 2 B Aprobación de fondos y mano de obra disponible 1 0.5 C Selección del grupo de proyecto D Estudios hidrodinámicos 8 7 E Desarrollo de la teoría de control 6 5 F Inteligencia artificial G Desarrollo de la red neural 15 12 H Prueba de hardware I Codificación del software J Prueba de campo K Diseño del prototipo H,F L Simulación I,J M Prueba final K,L 9
9

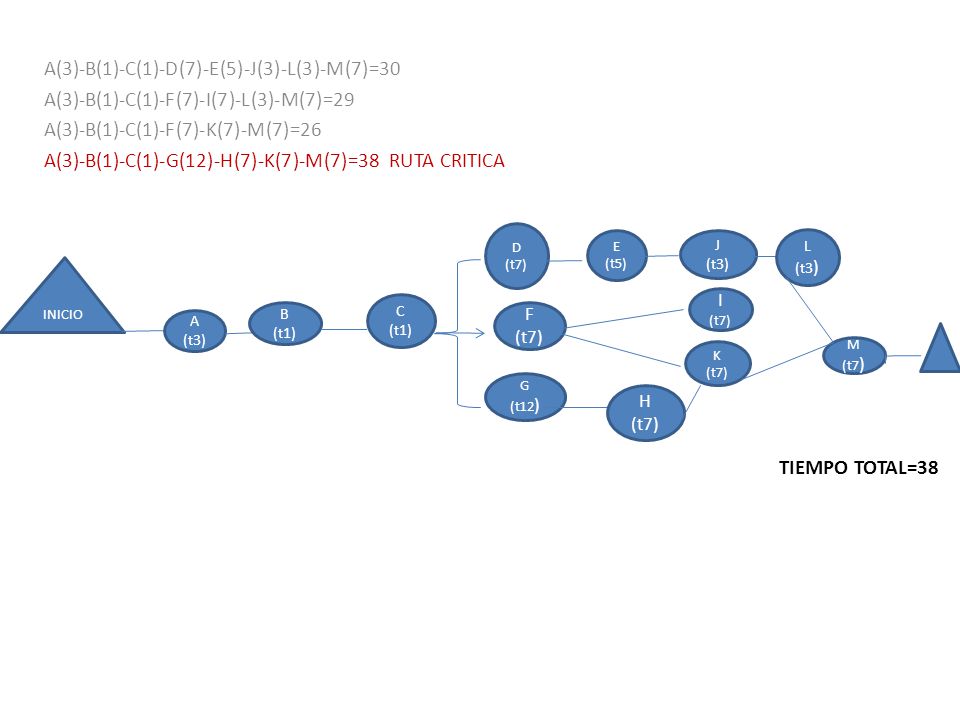

A(3)-B(1)-C(1)-D(7)-E(5)-J(3)-L(3)-M(7)=30
A(3)-B(1)-C(1)-F(7)-I(7)-L(3)-M(7)=29 A(3)-B(1)-C(1)-F(7)-K(7)-M(7)=26 A(3)-B(1)-C(1)-G(12)-H(7)-K(7)-M(7)=38 RUTA CRITICA TIEMPO TOTAL=38 D (t7) E (t5) J (t3) L (t3) INICIO C (t1) I (t7) B (t1) F (t7) A (t3) K (t7) M (t7) G (t12) H (t7)
