Descargar la presentación
La descarga está en progreso. Por favor, espere
2
Desenvolupament de la sessió:
1) Quin és l’objectiu de les sessions informatives de les obres de l’1,5% cultural i Pla de Barris? 2) Estat d’execució de les obres. · Carrer Sant Domènec. · Plaça Sant Domènec. · Carrer Sant Magí. · Carrer General Güell. · Carrer Barcelona. · Carrer Barbacana. 3) Calendari d’execució de les obres. 4) Canals de comunicació amb els veïns. 5) Telèfons d’informació i d’incidències durant les obres. 6) Participació ciutadana.
3
1) Quin és l’objectiu de les sessions informatives de les obres de l’1,5% cultural i Pla de Barris?
4
2) ESTAT D’EXECUCIÓ DE LES OBRES.

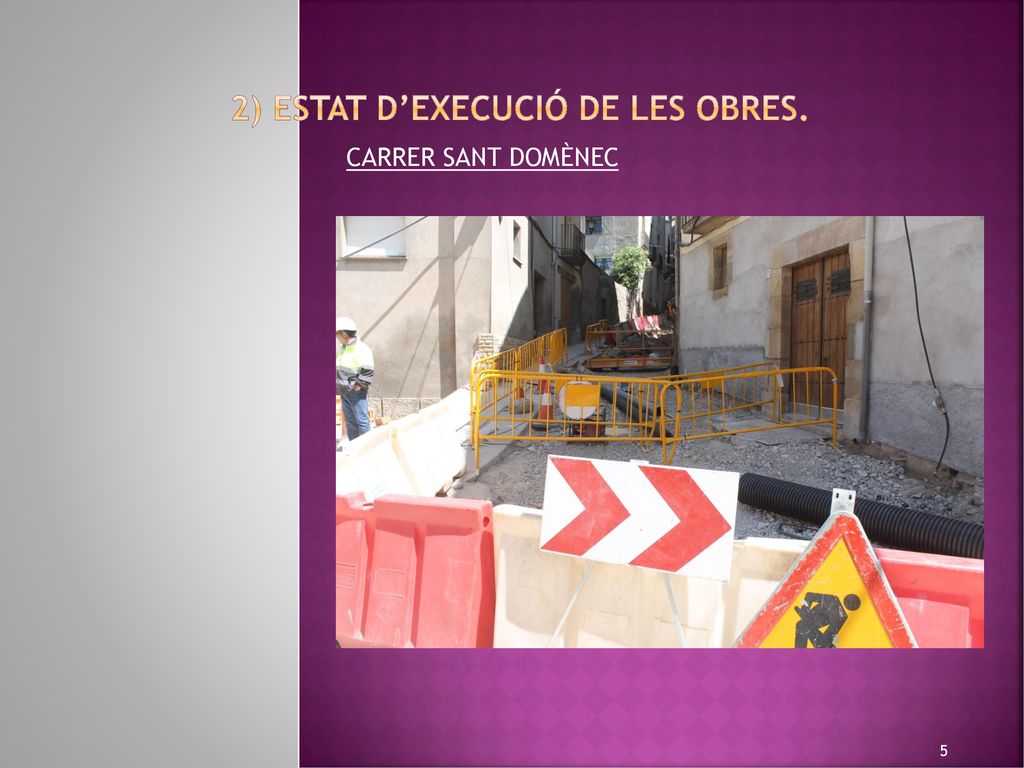

CARRER SANT DOMÈNEC · Inici de l’obra: 2 de maig de 2016. · Finalització de l’obra: setembre de 2016. · Trobats alguns cellers. · Incidència resolta amb una connexió del clavegueram.
5
2) ESTAT D’EXECUCIÓ DE LES OBRES.
CARRER SANT DOMÈNEC
6
1) ESTAT D’EXECUCIÓ DE LES OBRES.

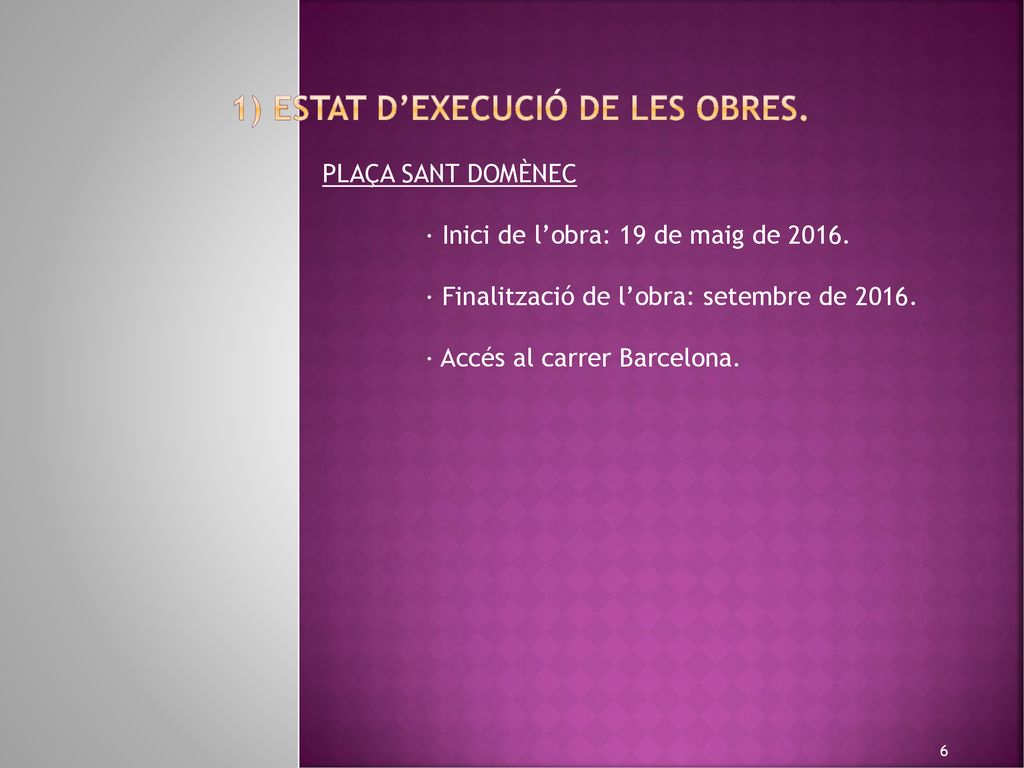

PLAÇA SANT DOMÈNEC · Inici de l’obra: 19 de maig de 2016. · Finalització de l’obra: setembre de 2016. · Accés al carrer Barcelona.
7
2) ESTAT D’EXECUCIÓ DE LES OBRES.

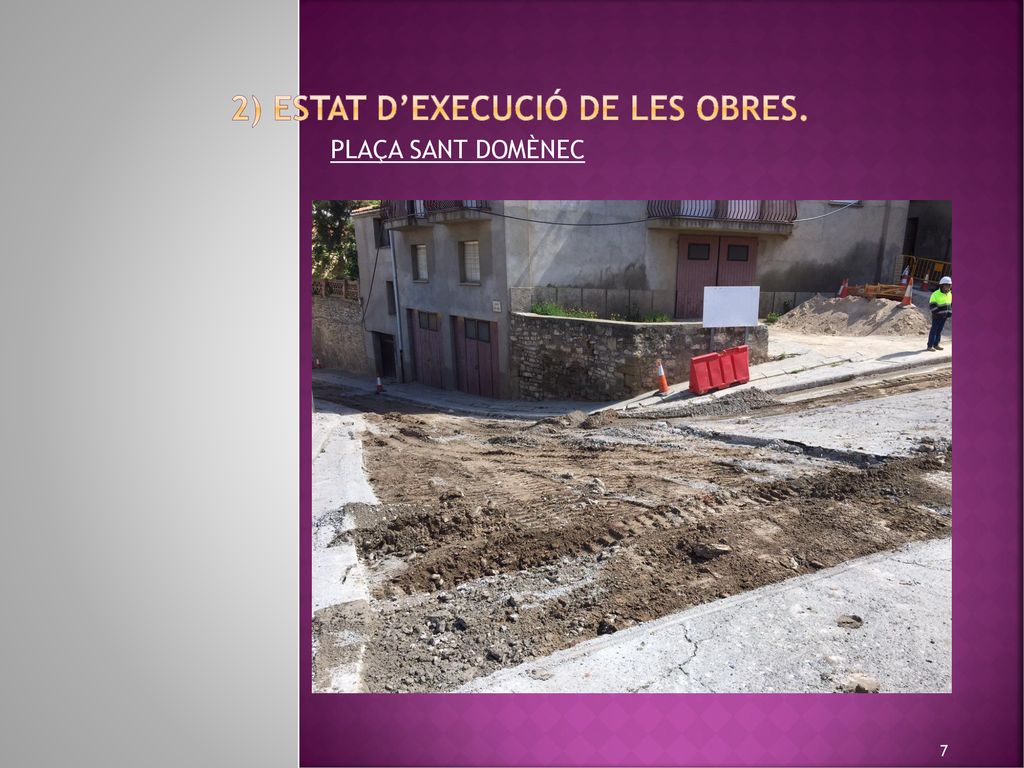

PLAÇA SANT DOMÈNEC
8
1) ESTAT D’EXECUCIÓ DE LES OBRES.

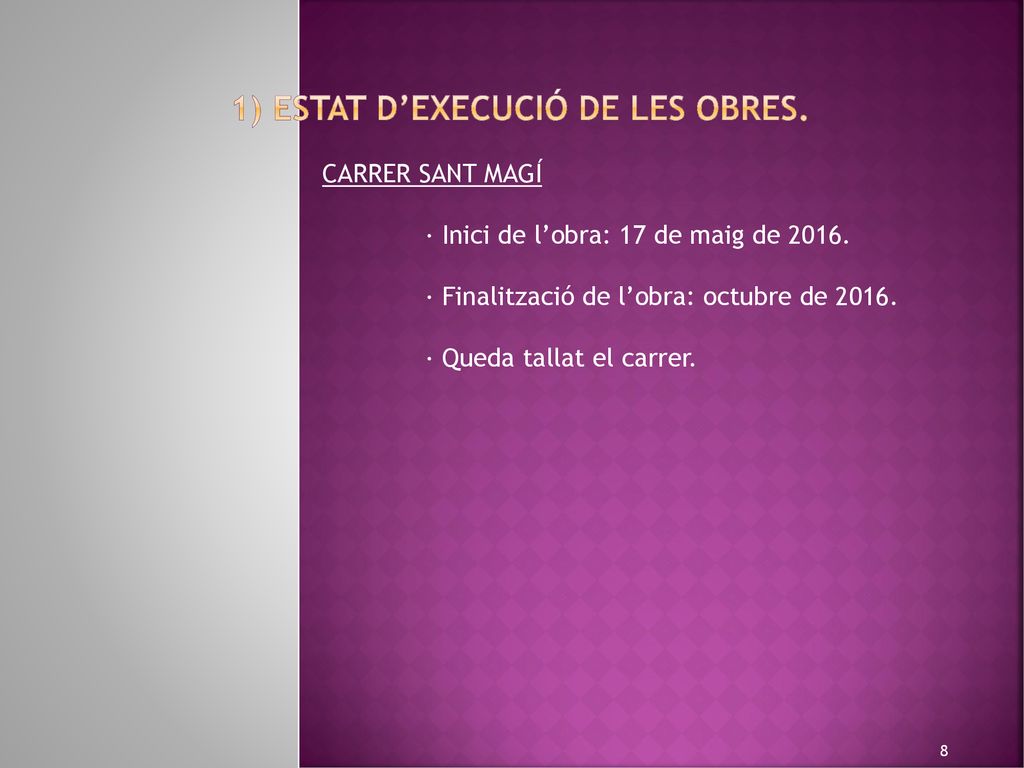

CARRER SANT MAGÍ · Inici de l’obra: 17 de maig de 2016. · Finalització de l’obra: octubre de 2016. · Queda tallat el carrer.
9
2) ESTAT D’EXECUCIÓ DE LES OBRES.
CARRER SANT MAGÍ
10
1) ESTAT D’EXECUCIÓ DE LES OBRES.

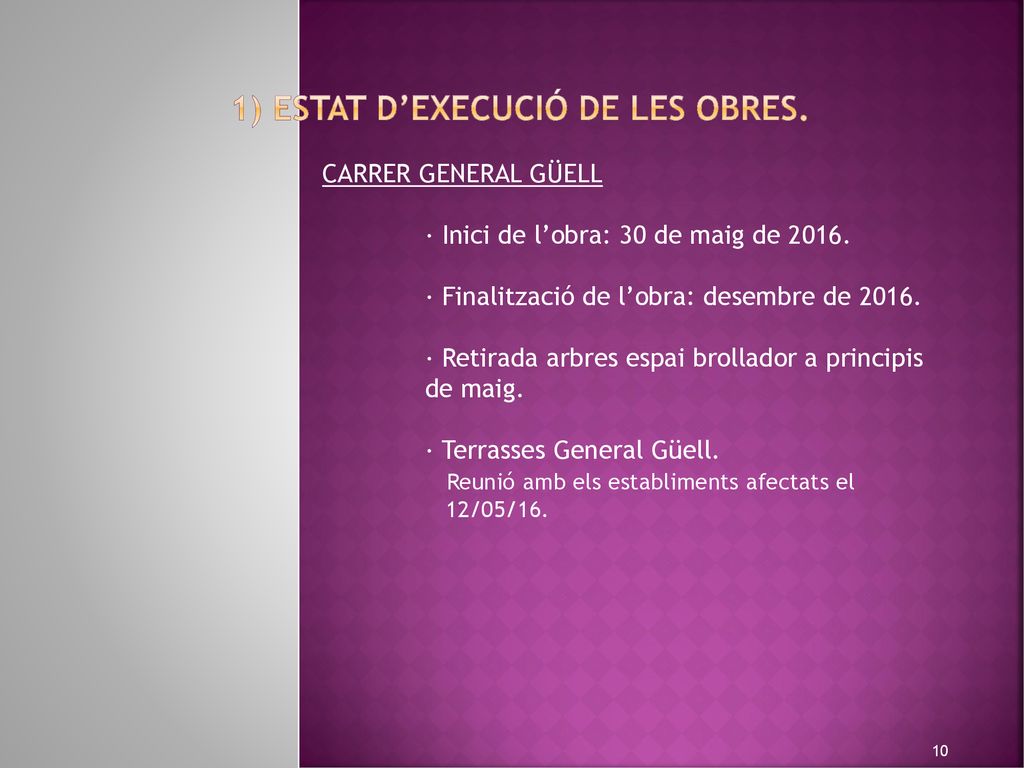

CARRER GENERAL GÜELL · Inici de l’obra: 30 de maig de 2016. · Finalització de l’obra: desembre de 2016. · Retirada arbres espai brollador a principis de maig. · Terrasses General Güell. Reunió amb els establiments afectats el /05/16.
11
2) ESTAT D’EXECUCIÓ DE LES OBRES.

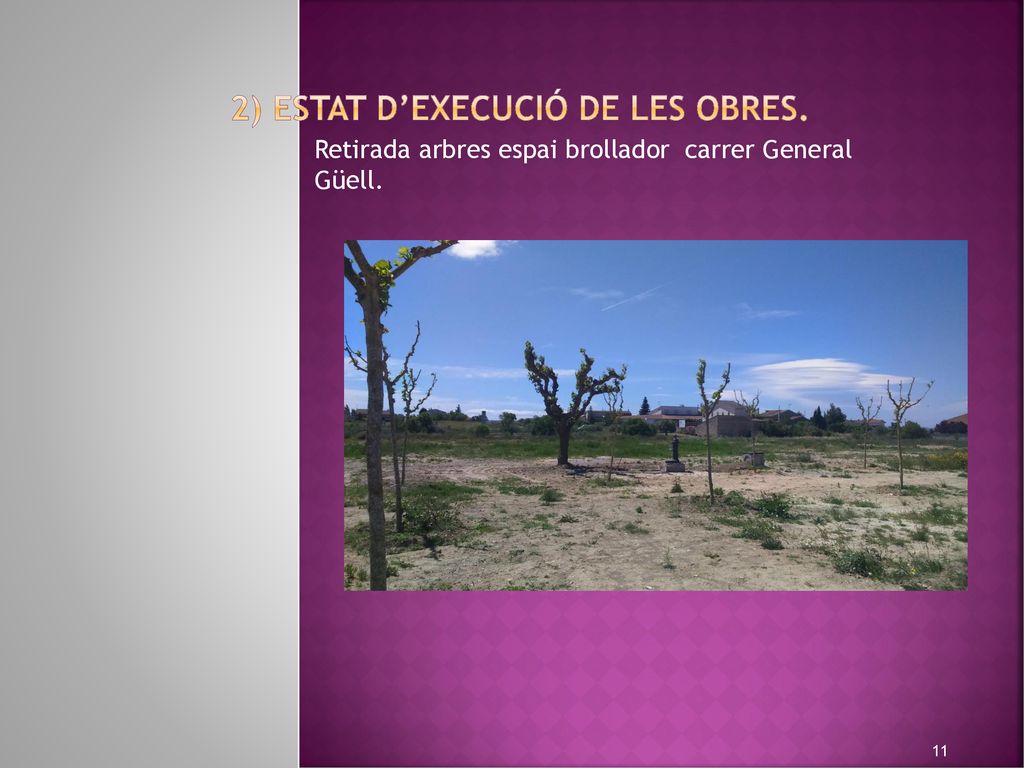

Retirada arbres espai brollador carrer General Güell.
12
2) ESTAT D’EXECUCIÓ DE LES OBRES.
Retirada arbres espai brollador carrer General Güell.
13
2) ESTAT D’EXECUCIÓ DE LES OBRES.
Terrasses General Güell
14
1) ESTAT D’EXECUCIÓ DE LES OBRES.
Terrasses General Güell
15
1) ESTAT D’EXECUCIÓ DE LES OBRES.

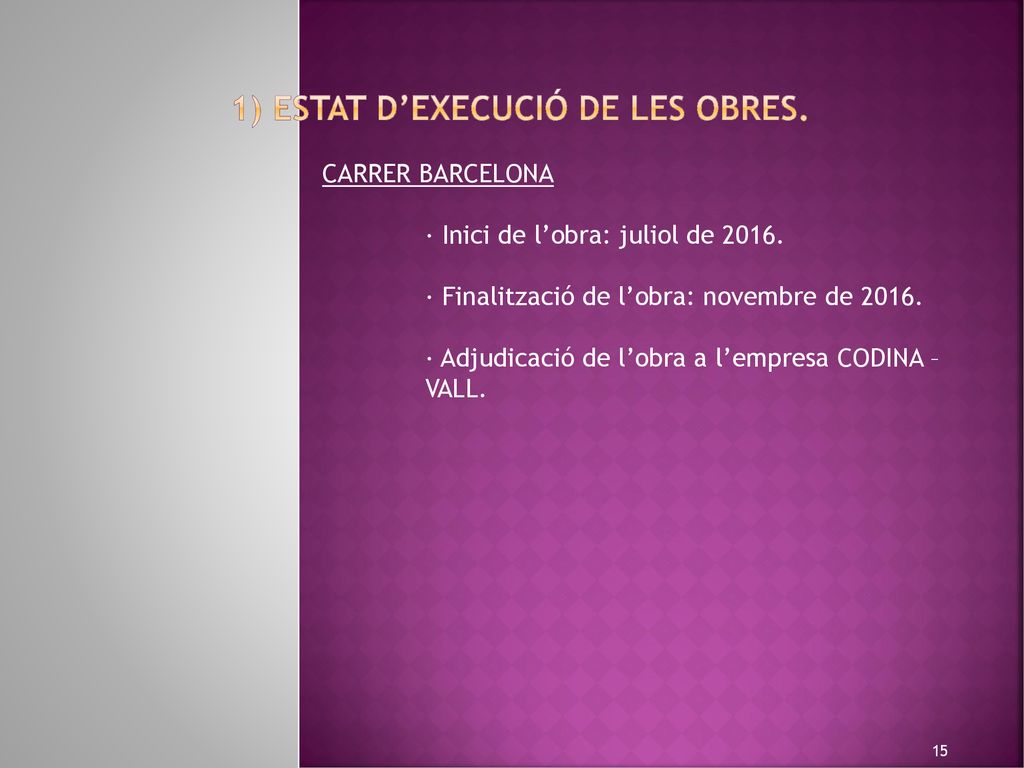

CARRER BARCELONA · Inici de l’obra: juliol de 2016. · Finalització de l’obra: novembre de 2016. · Adjudicació de l’obra a l’empresa CODINA – VALL.
16

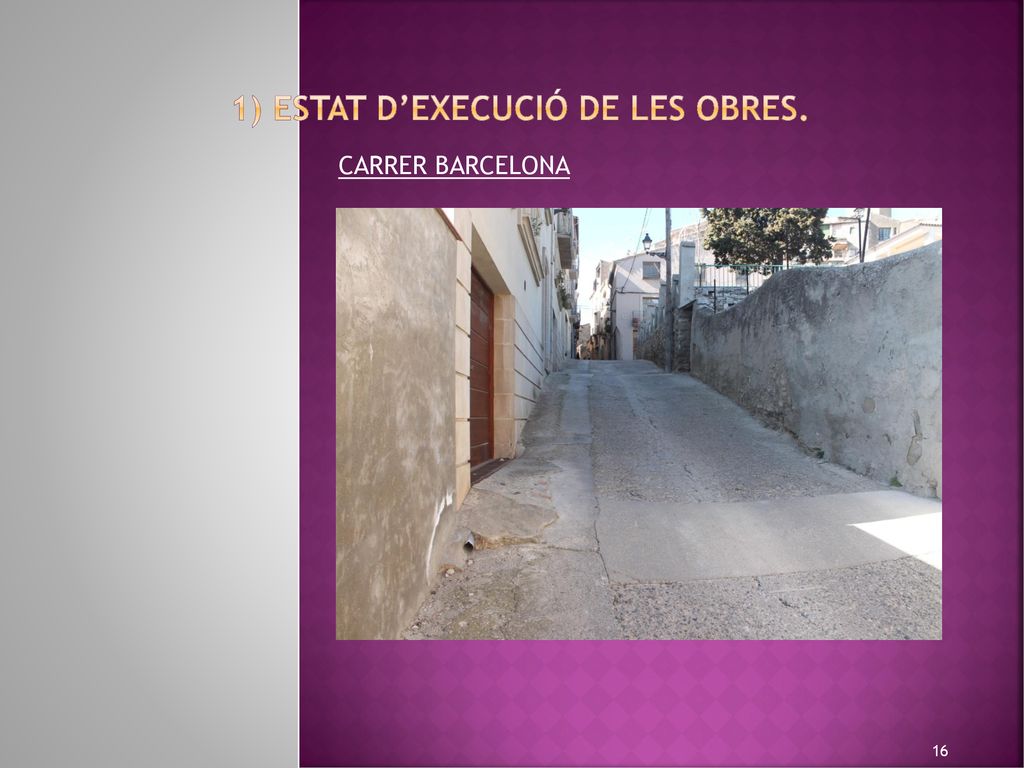

1) ESTAT D’EXECUCIÓ DE LES OBRES.
CARRER BARCELONA
17
1) ESTAT D’EXECUCIÓ DE LES OBRES.
CARRER BARBACANA · Inici de l’obra: juny de 2016. · Finalització de l’obra: novembre de 2016. · Adjudicació de l’obra a l’empresa M.J. GRUAS.
18

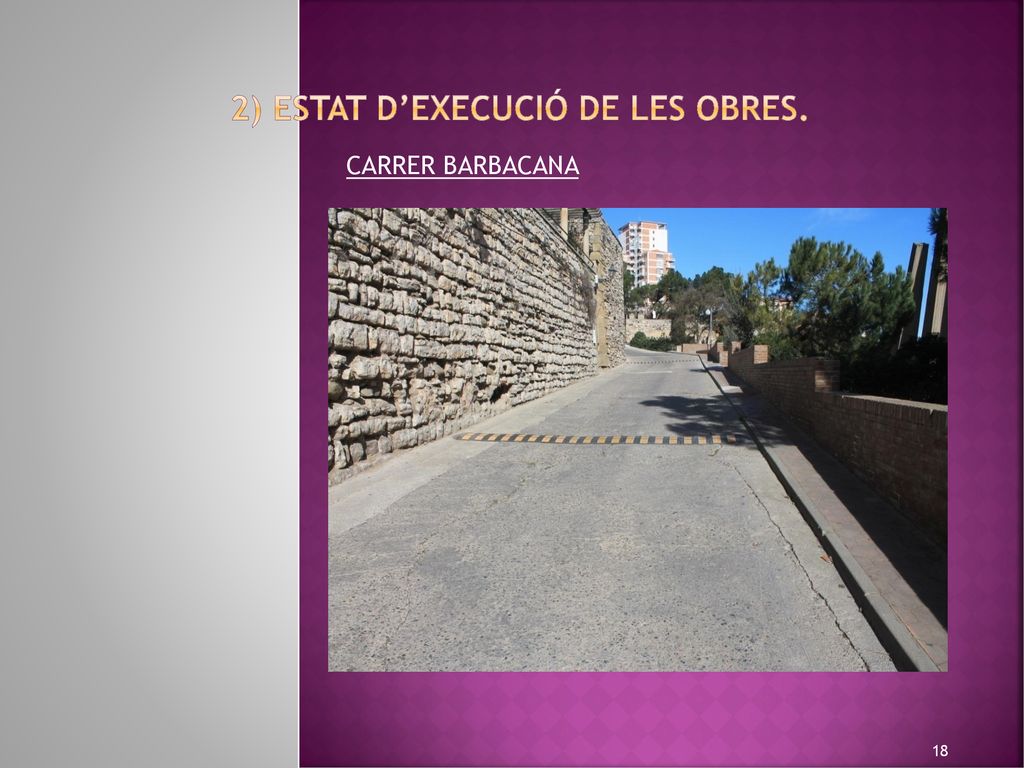

2) ESTAT D’EXECUCIÓ DE LES OBRES.
CARRER BARBACANA
19

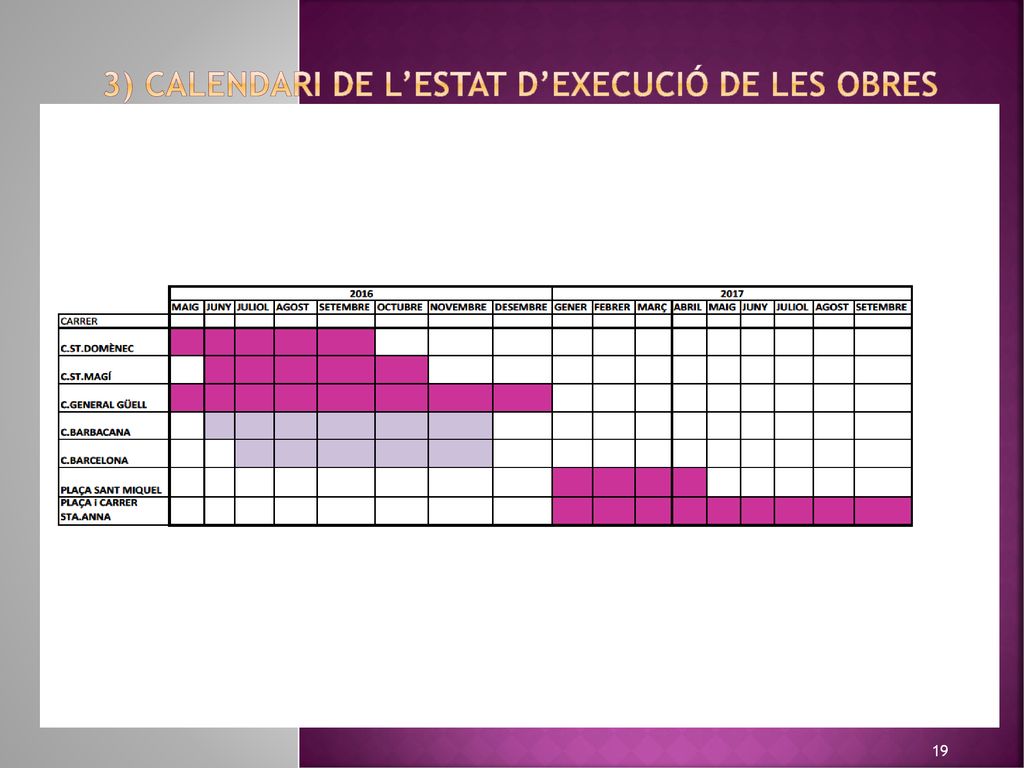

3) CALENDARI DE L’ESTAT D’EXECUCIÓ DE LES OBRES
20
4) Canals de comunicació amb els veïns

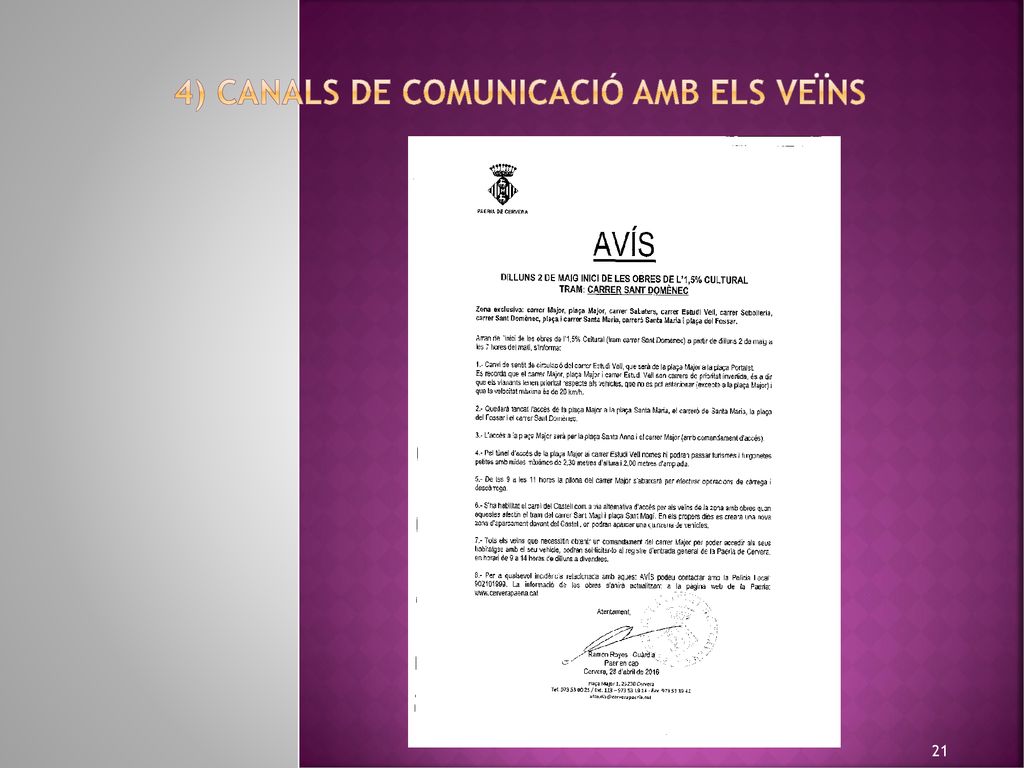

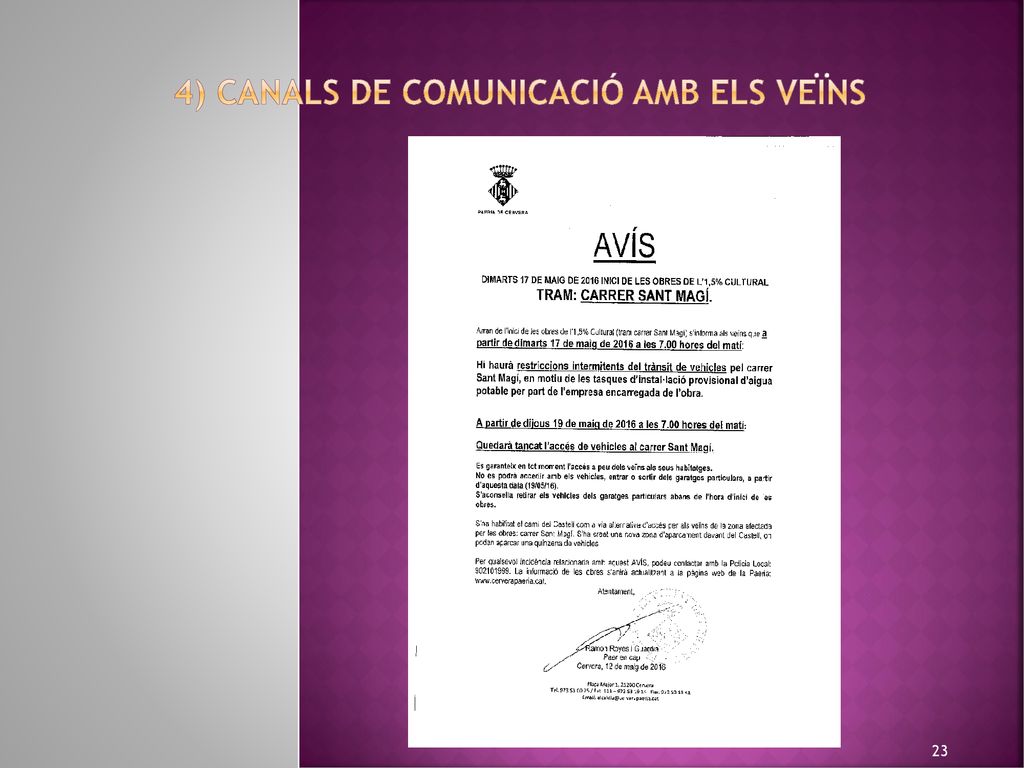

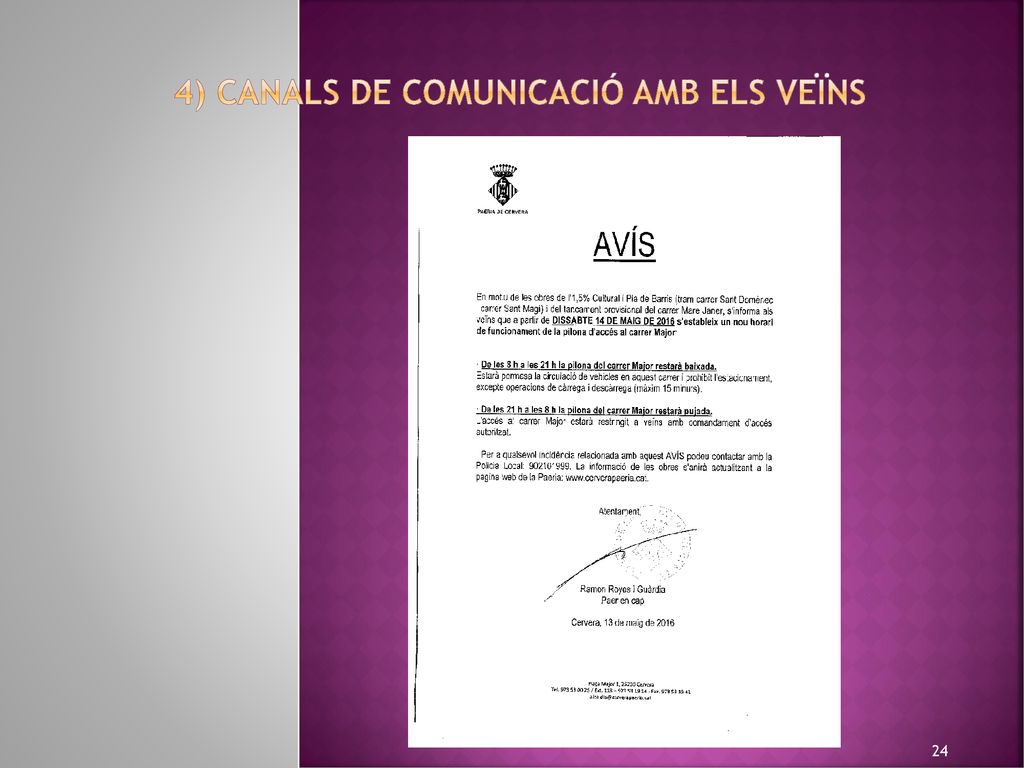

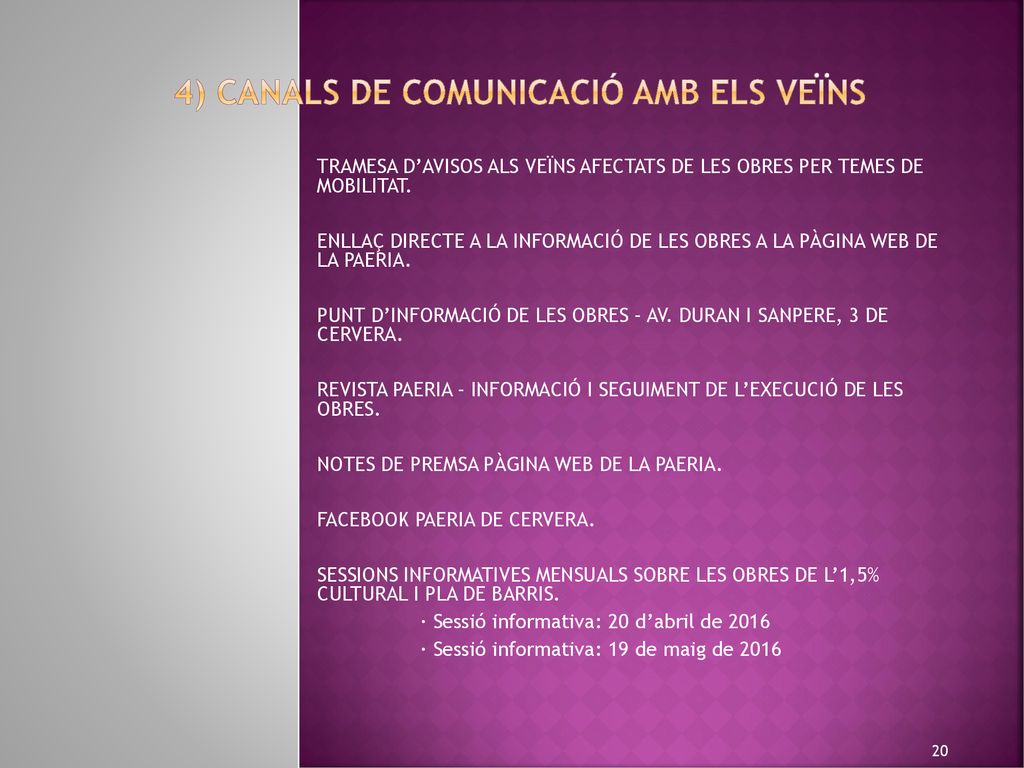

TRAMESA D’AVISOS ALS VEÏNS AFECTATS DE LES OBRES PER TEMES DE MOBILITAT. ENLLAÇ DIRECTE A LA INFORMACIÓ DE LES OBRES A LA PÀGINA WEB DE LA PAERIA. PUNT D’INFORMACIÓ DE LES OBRES – AV. DURAN I SANPERE, 3 DE CERVERA. REVISTA PAERIA – INFORMACIÓ I SEGUIMENT DE L’EXECUCIÓ DE LES OBRES. NOTES DE PREMSA PÀGINA WEB DE LA PAERIA. FACEBOOK PAERIA DE CERVERA. SESSIONS INFORMATIVES MENSUALS SOBRE LES OBRES DE L’1,5% CULTURAL I PLA DE BARRIS. · Sessió informativa: 20 d’abril de 2016 · Sessió informativa: 19 de maig de 2016
21
4) Canals de comunicació amb els veïns
22
4) Canals de comunicació amb els veïns
23
4) Canals de comunicació amb els veïns
24
4) Canals de comunicació amb els veïns
25
5) Telèfon d’informació i d’incidències durant les obres

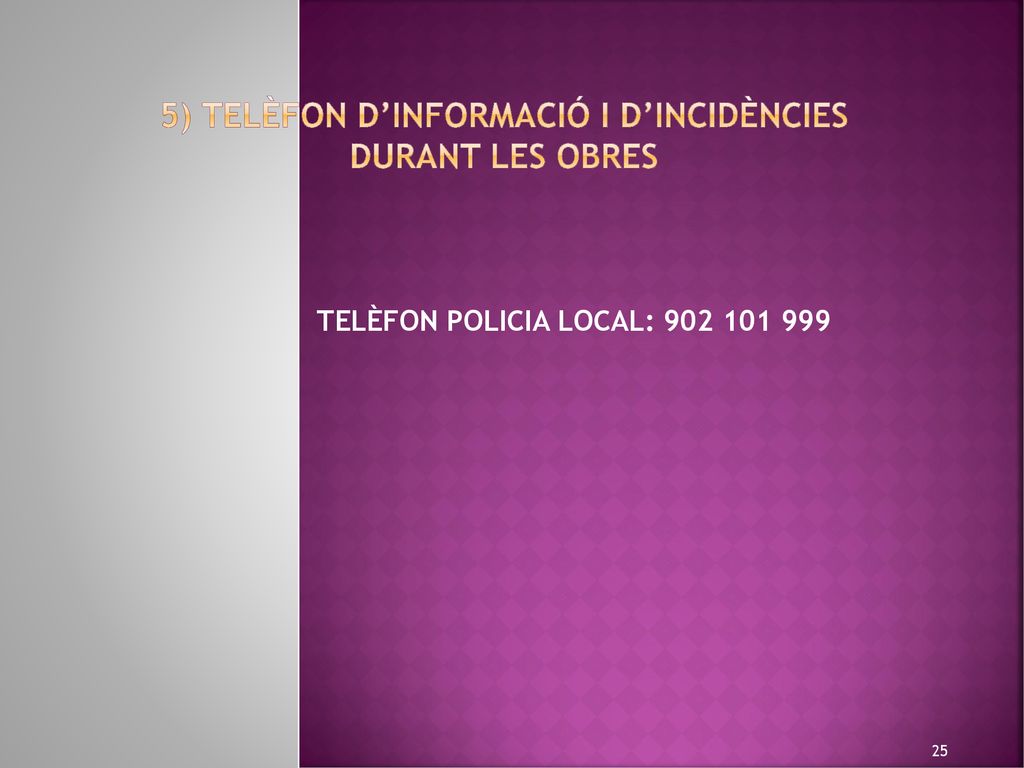

TELÈFON POLICIA LOCAL:
26
6) PARTICIPACIÓ CIUTADANA

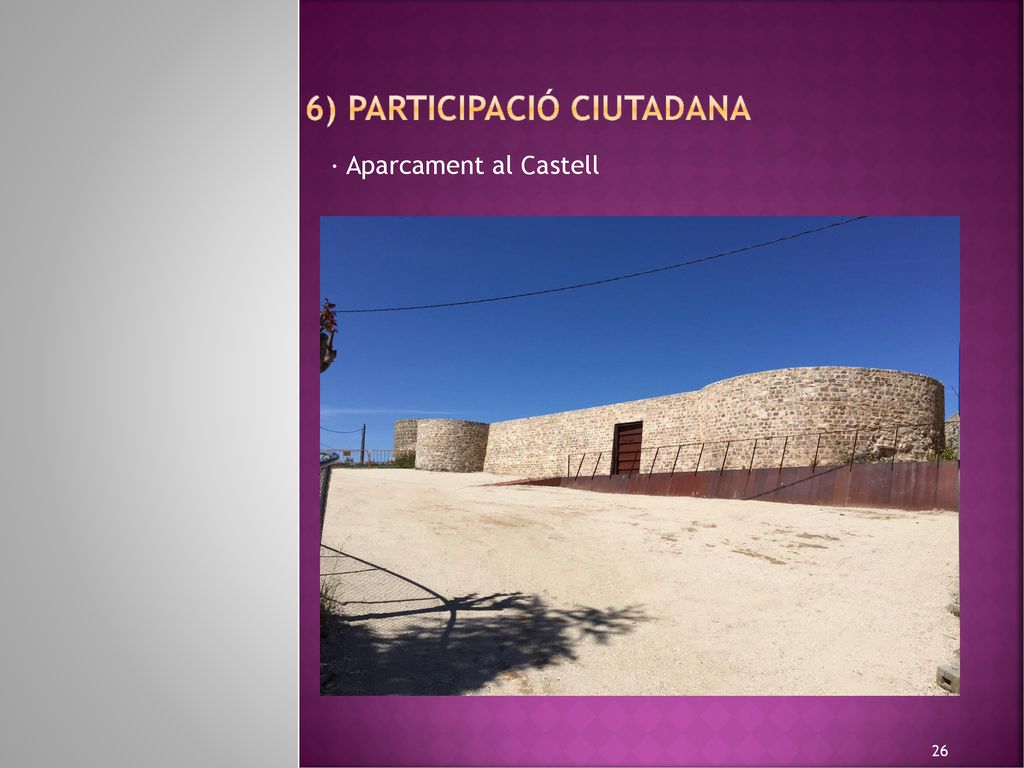

· Aparcament al Castell
27
6) PARTICIPACIÓ CIUTADANA

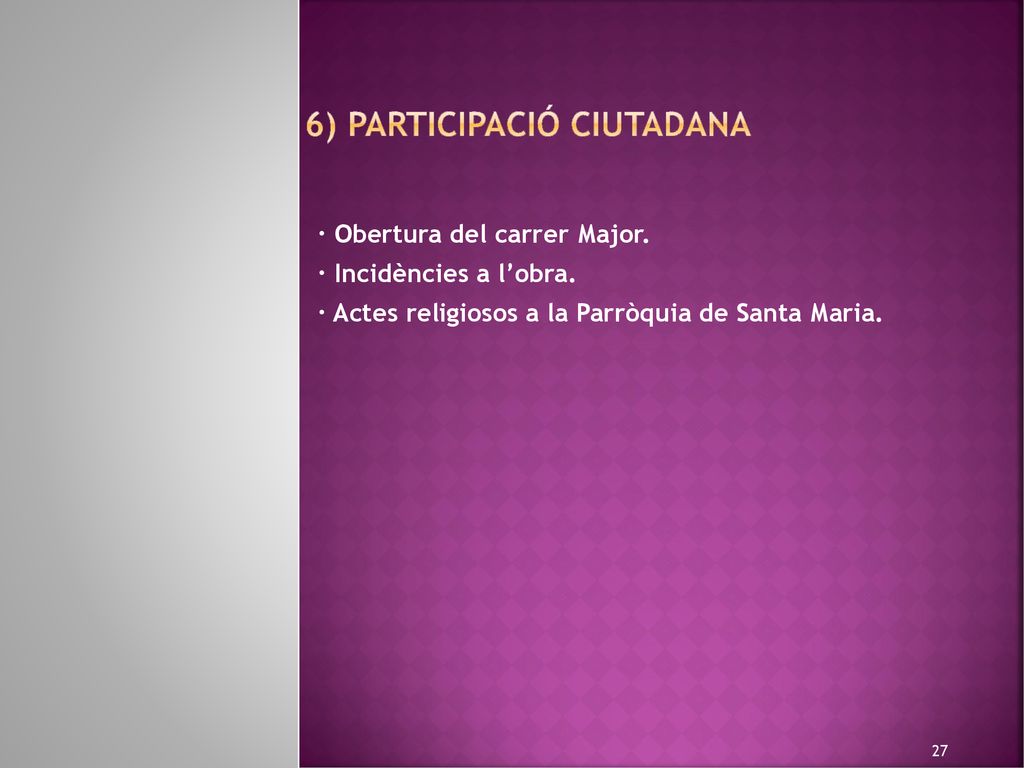

· Obertura del carrer Major. · Incidències a l’obra. · Actes religiosos a la Parròquia de Santa Maria.
Presentaciones similares
© 2024 SlidePlayer.es Inc.
All rights reserved.
