APU UNIDAD TUCARI APUMAYO PLAN SEMANAL 4° SEMANA - AGOSTO 2017  Plan de Mantenimiento de Equipos  Evaluación de Producción.  Plan de Minado.  Planes.

Presentaciones similares

Presentación del tema: "APU UNIDAD TUCARI APUMAYO PLAN SEMANAL 4° SEMANA - AGOSTO 2017  Plan de Mantenimiento de Equipos  Evaluación de Producción.  Plan de Minado.  Planes."— Transcripción de la presentación:

1 APU UNIDAD TUCARI APUMAYO PLAN SEMANAL 4° SEMANA - AGOSTO 2017  Plan de Mantenimiento de Equipos  Evaluación de Producción.  Plan de Minado.  Planes de Descargas

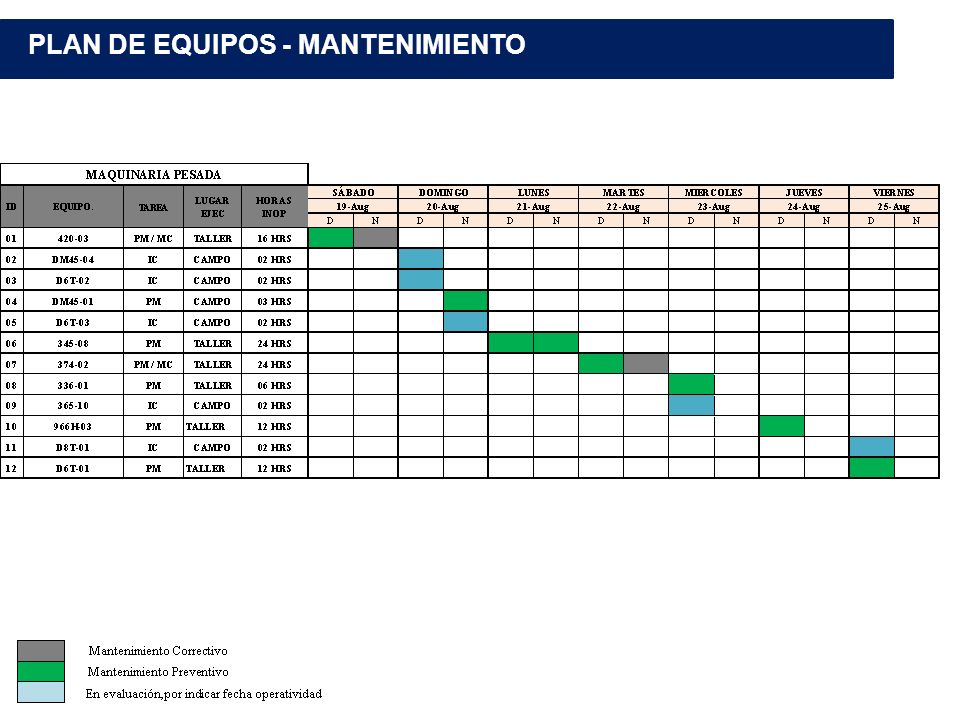

2 PLAN DE EQUIPOS - MANTENIMIENTO

3 EVALUACION DE PRODUCION

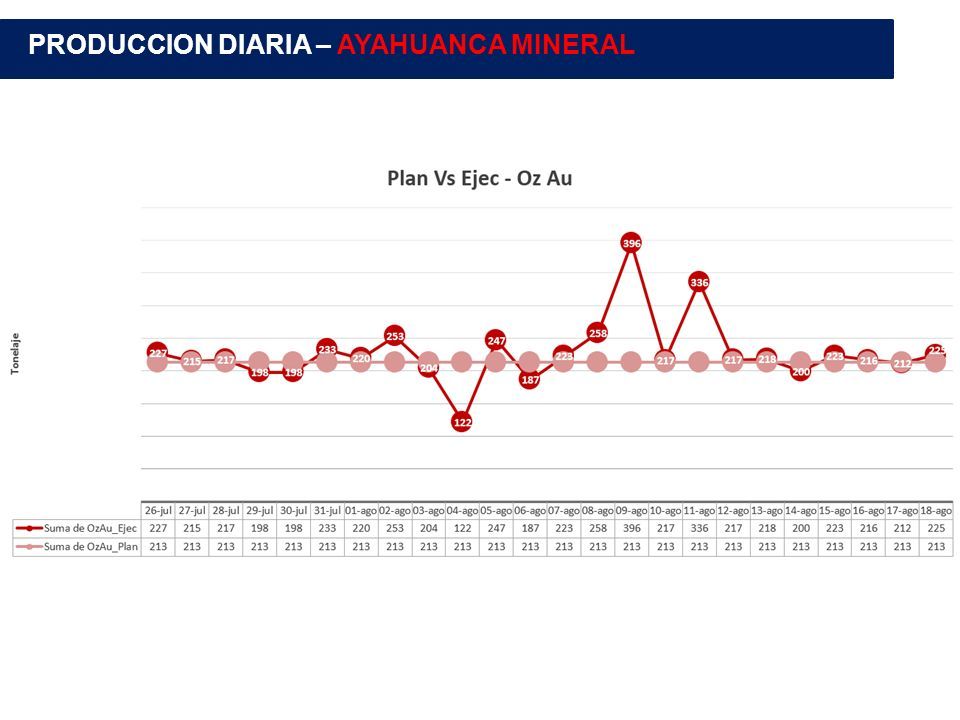

4 PRODUCCION DIARIA – AYAHUANCA MINERAL

5

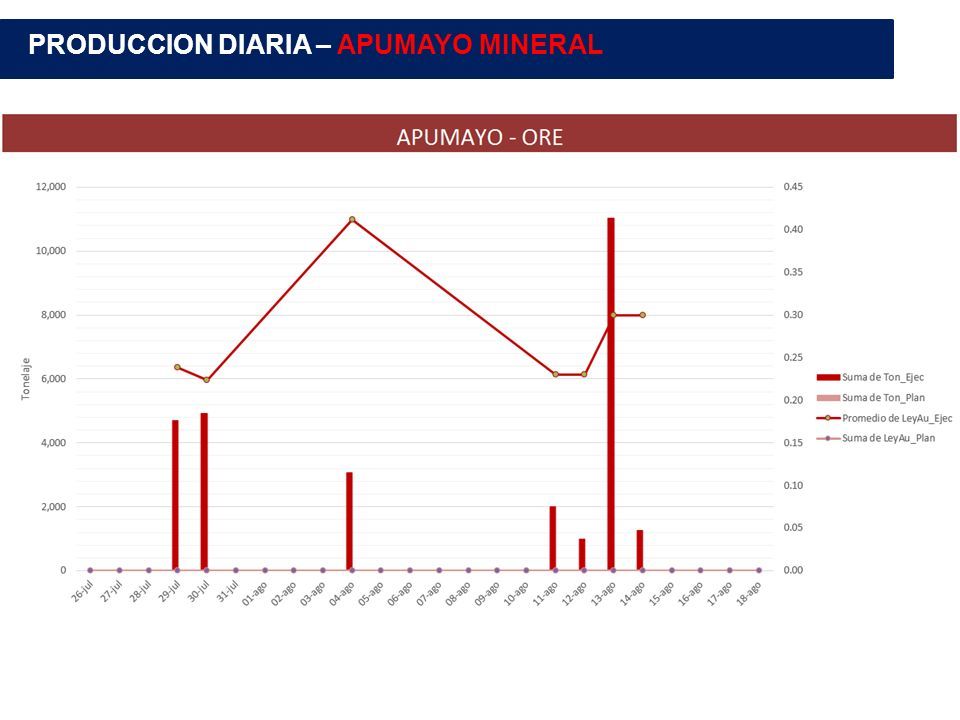

6 PRODUCCION DIARIA – APUMAYO MINERAL

7 PRODUCCION DIARIA – AYAHUANCA - DESMONTE

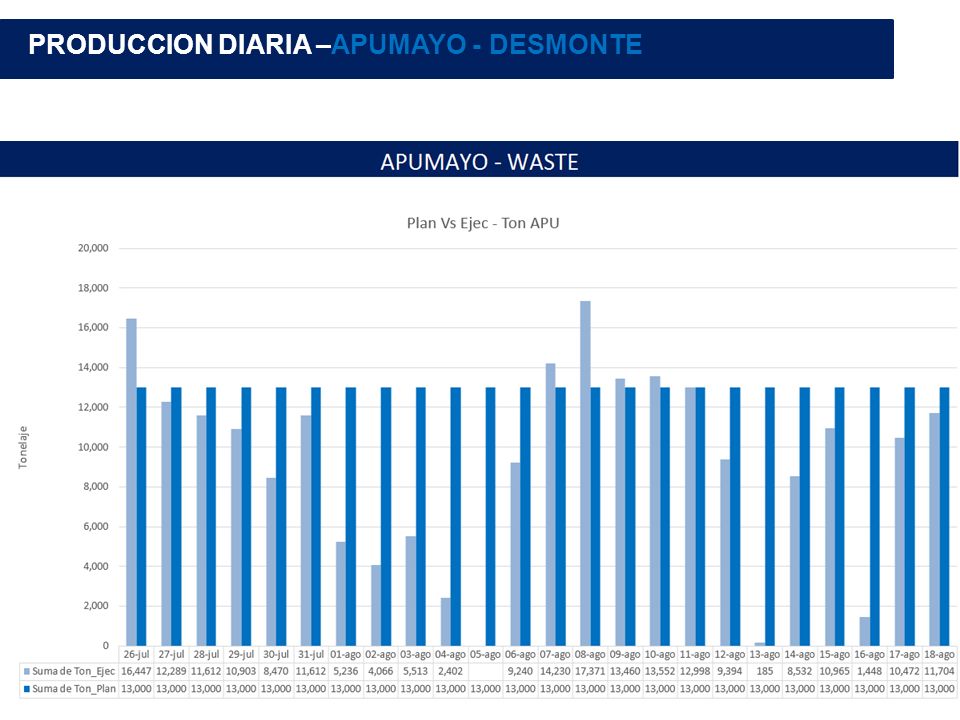

8 PRODUCCION DIARIA –APUMAYO - DESMONTE

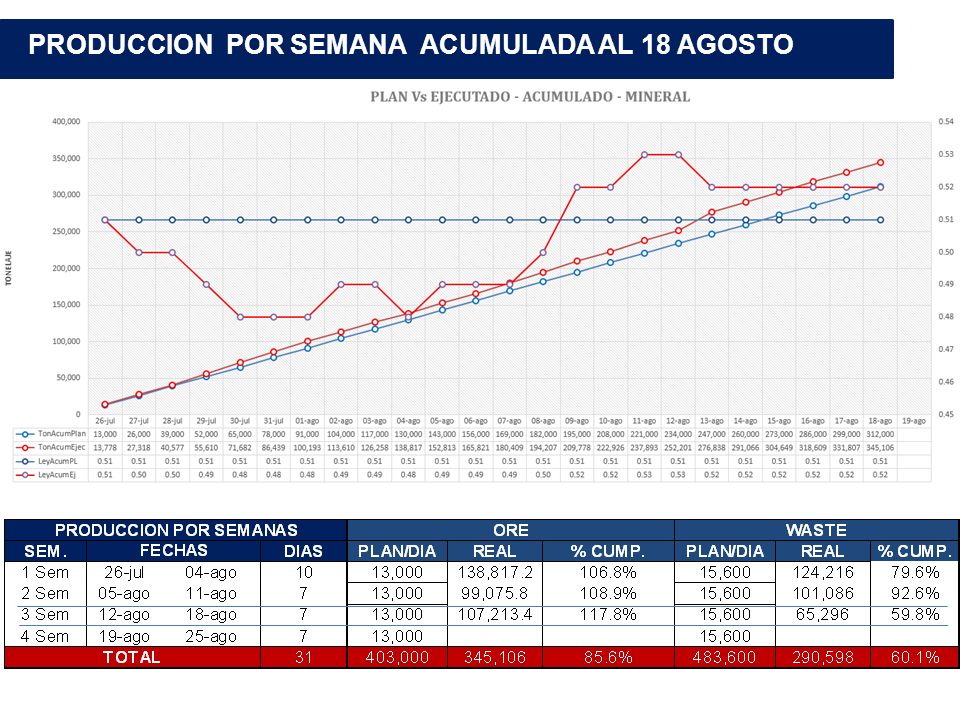

9 PRODUCCION POR SEMANA ACUMULADA AL 18 AGOSTO

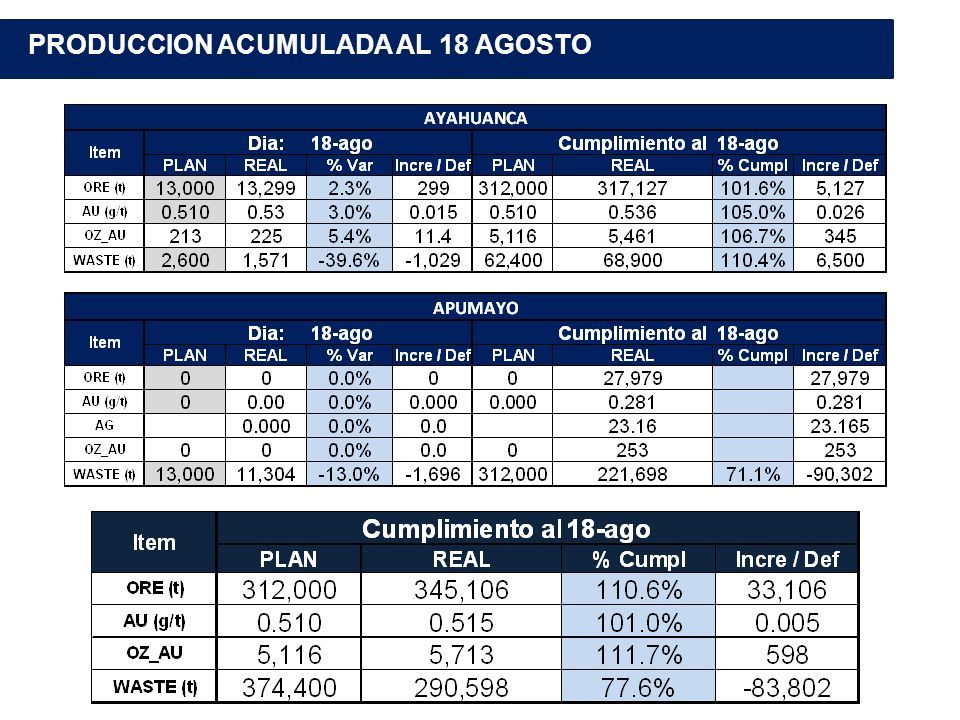

10 PRODUCCION ACUMULADA AL 18 AGOSTO

11 PLAN DE MINADO

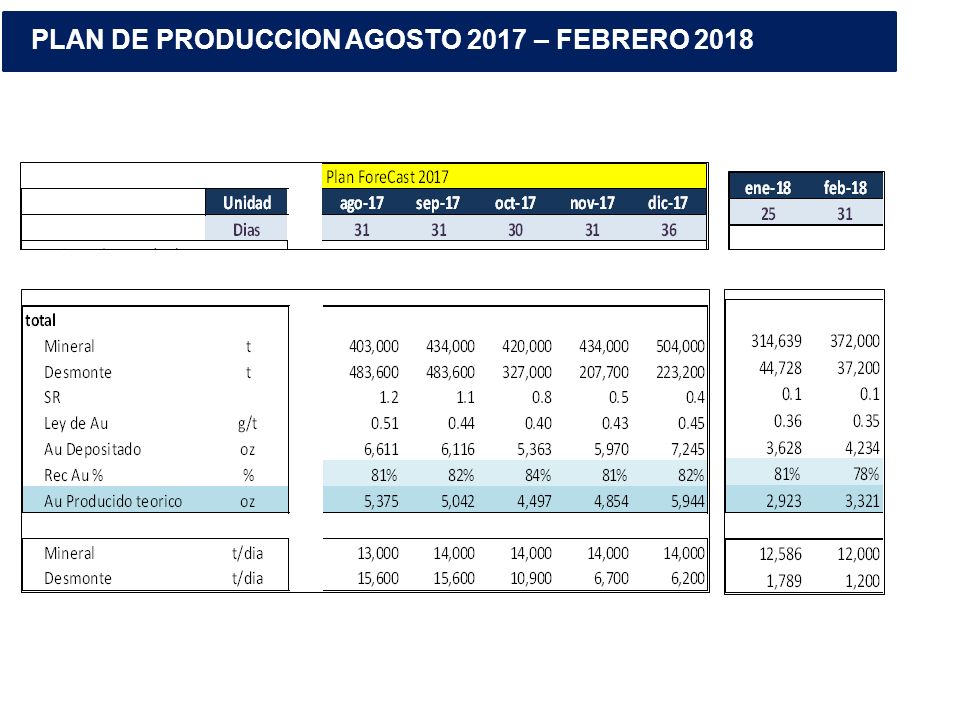

12 PLAN DE PRODUCCION AGOSTO 2017 – FEBRERO 2018

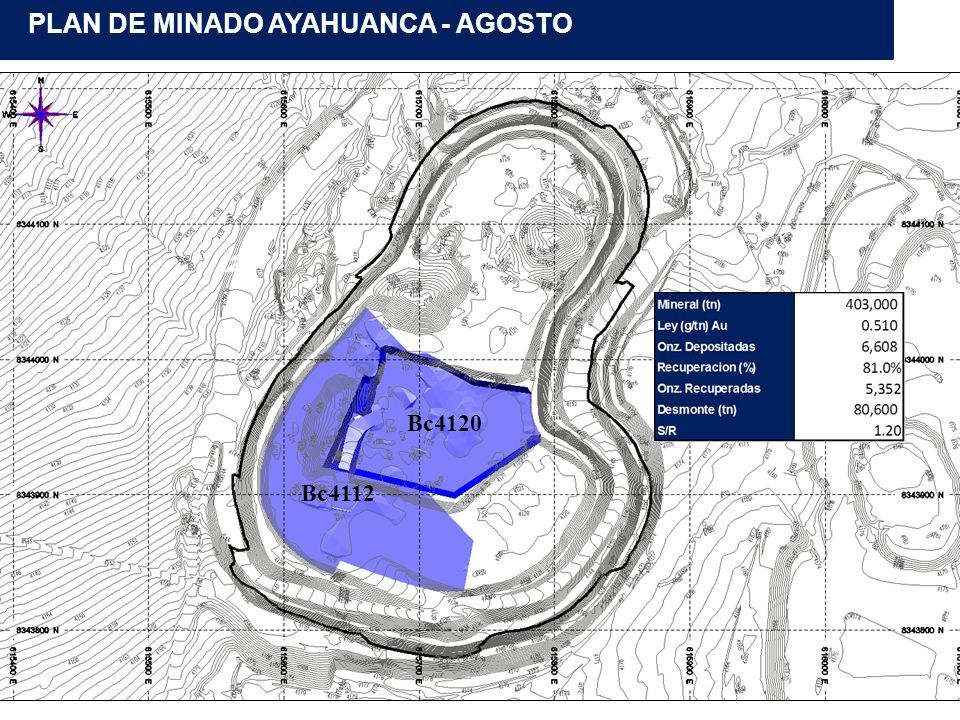

13 Bc4120 Bc4112 PLAN DE MINADO AYAHUANCA - AGOSTO

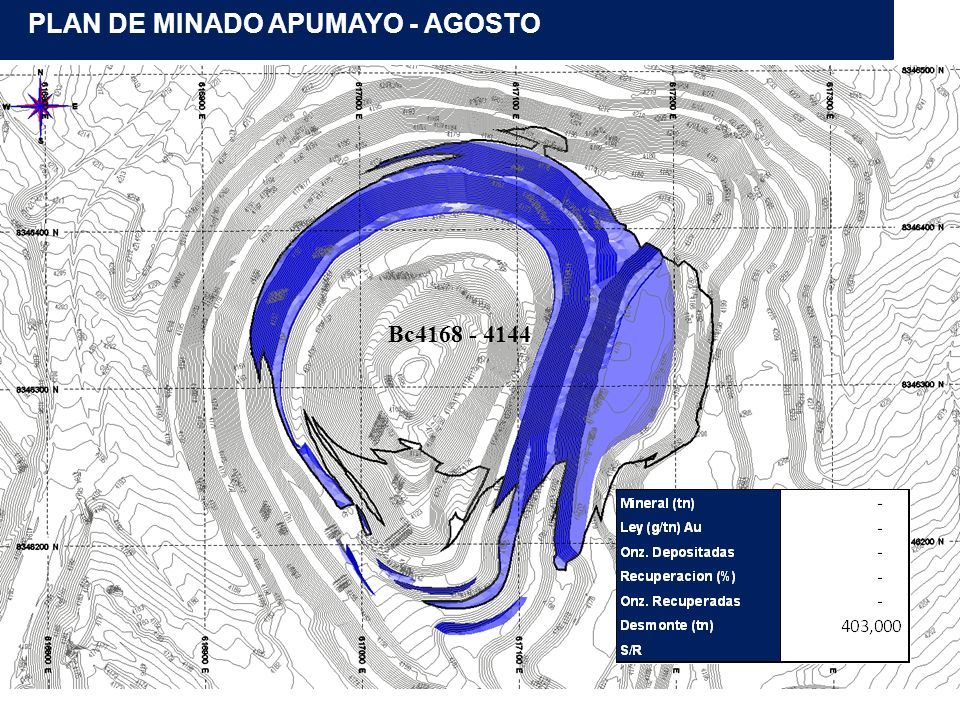

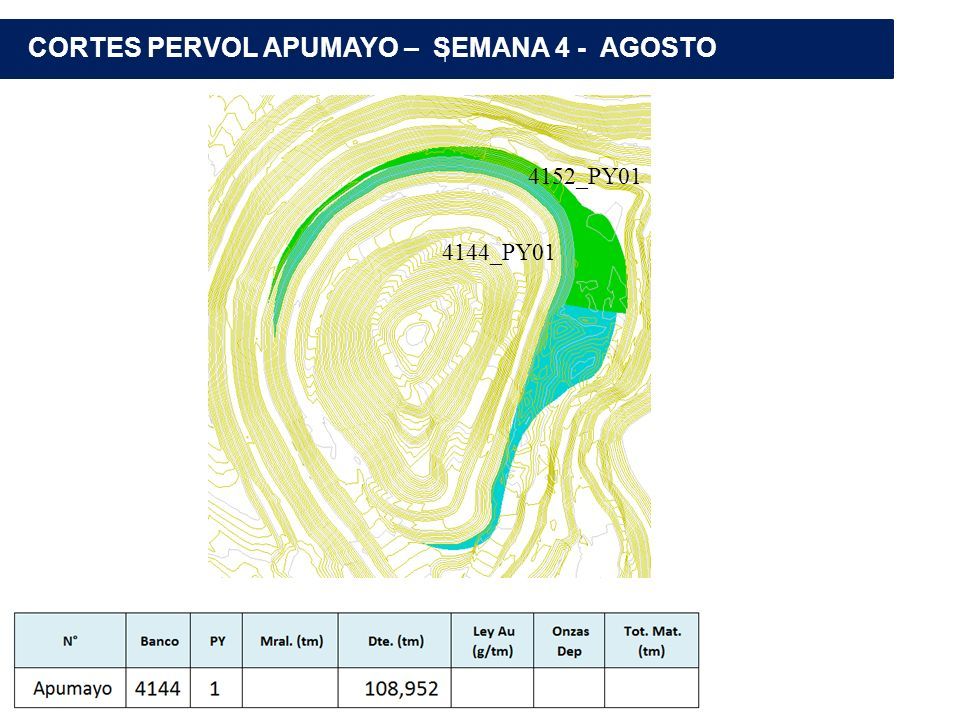

14 Bc4168 - 4144 PLAN DE MINADO APUMAYO - AGOSTO

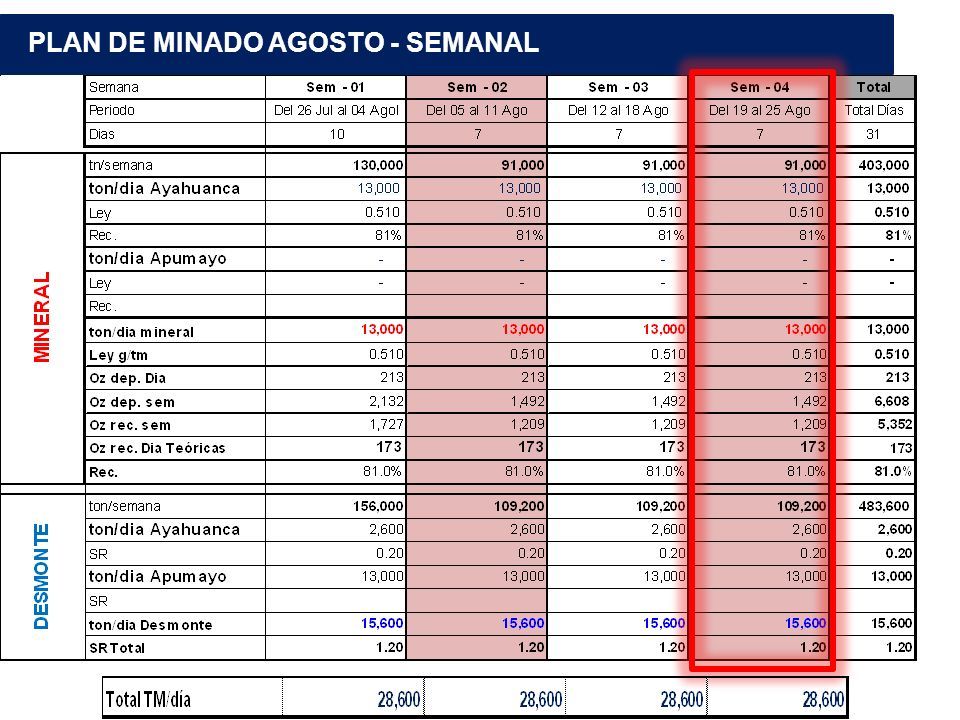

15 PLAN DE MINADO AGOSTO - SEMANAL

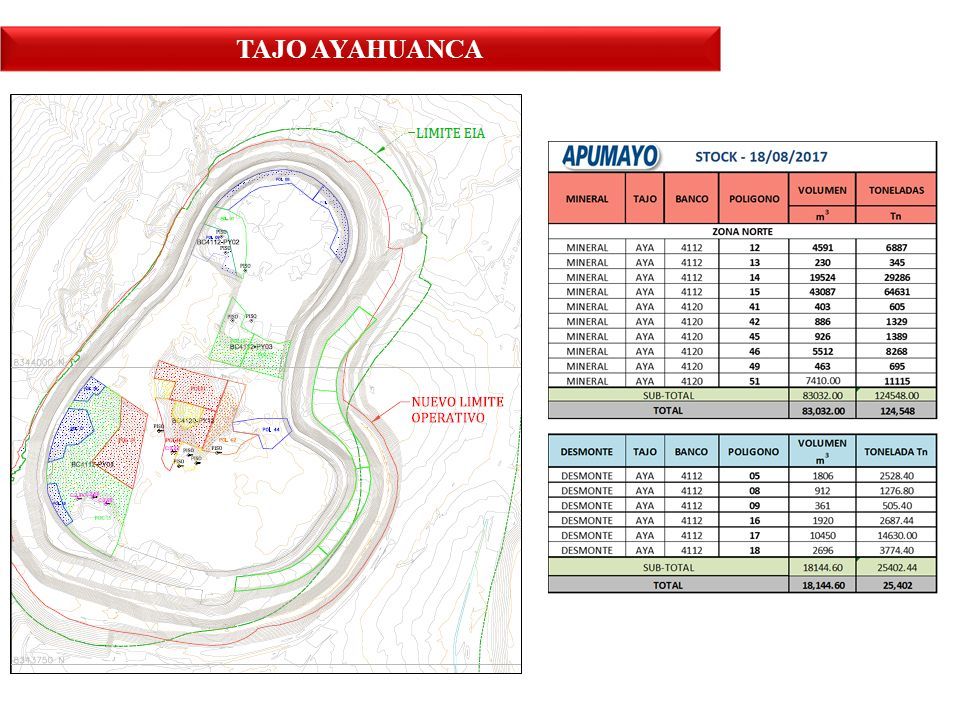

16 BANCO 4120 - AYAHUANCA CORTES PERVOL AYAHUANCA – SEMANA 4

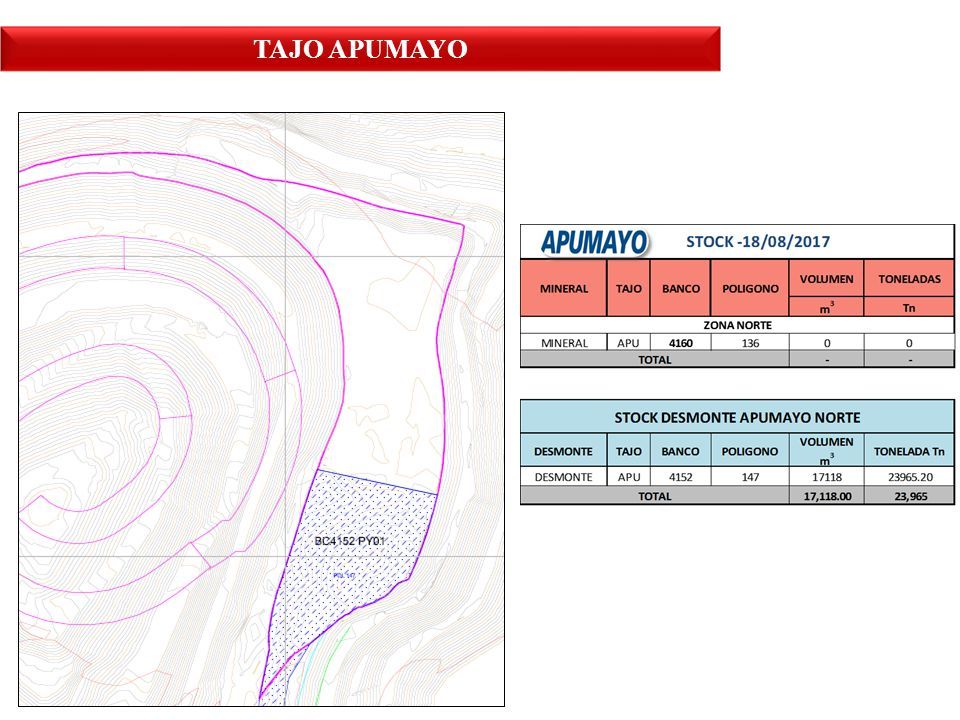

17 E BANCO 4120 - AYAHUANCA | CORTES PERVOL APUMAYO – SEMANA 4 - AGOSTO 4144_PY01 4152_PY01

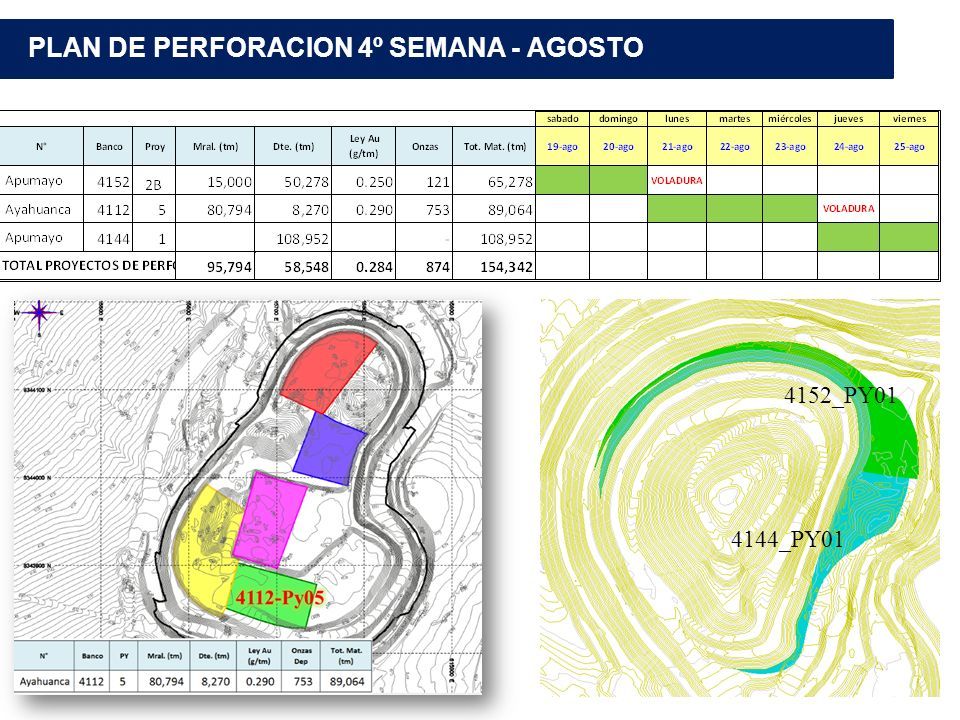

18 BANCO 4120 - AYAHUANCA PLAN DE PERFORACION 4º SEMANA - AGOSTO 4144_PY01 4152_PY01

19 TAJO AYAHUANCA

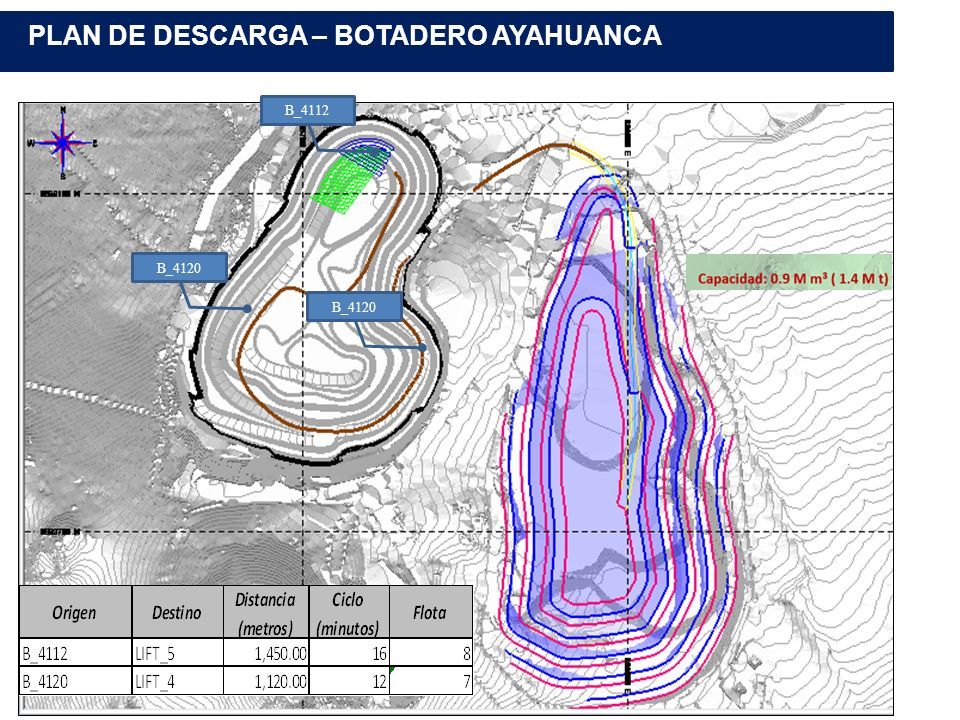

20 TAJO APUMAYO

21 PLAN DE DESCARGA DESPOSITO DE DESMONTE PLAN DE DESCARGA DESPOSITO DE DESMONTE

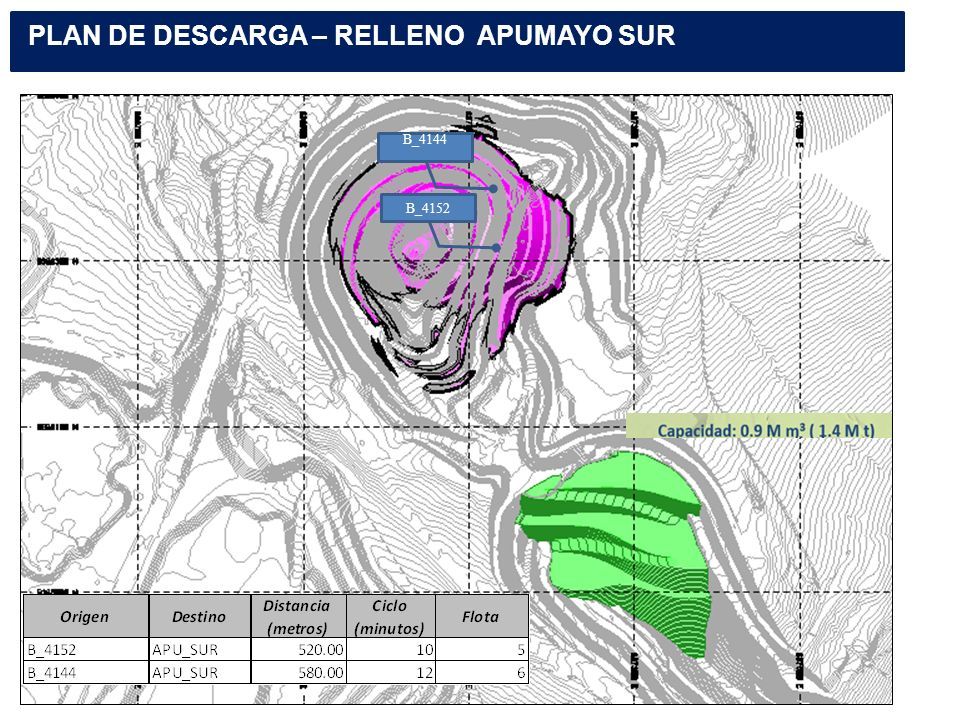

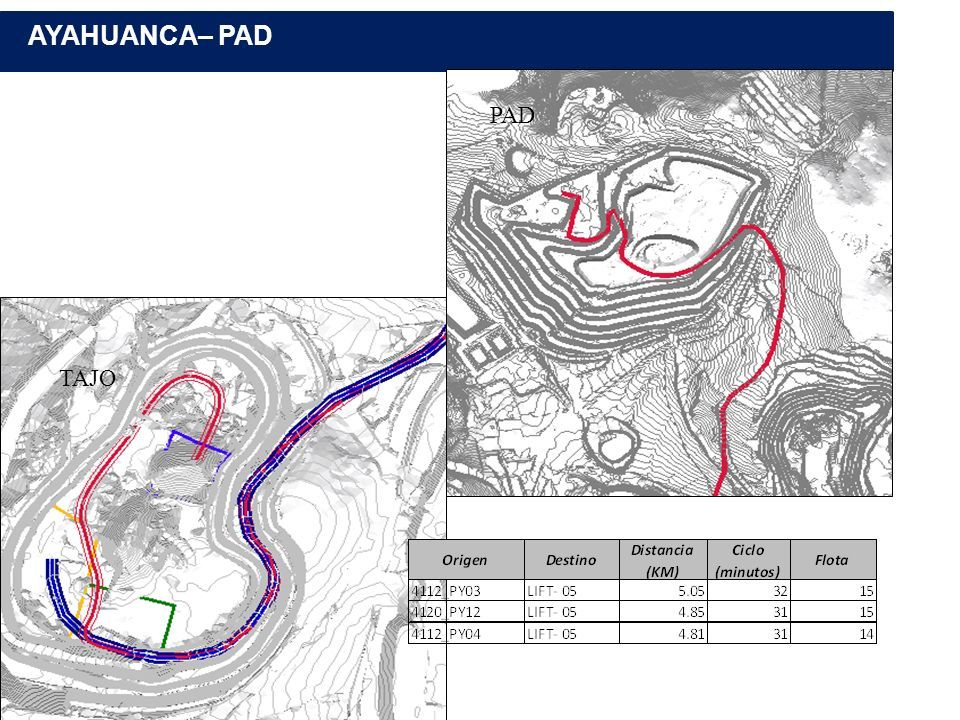

22 PLAN DE DESCARGA – RELLENO APUMAYO SUR B_4152 B_4144

23 PLAN DE DESCARGA – BOTADERO AYAHUANCA B_4112 B_4120

24 PLAN DE DESCARGA PAD LIXIVIACION PLAN DE DESCARGA PAD LIXIVIACION

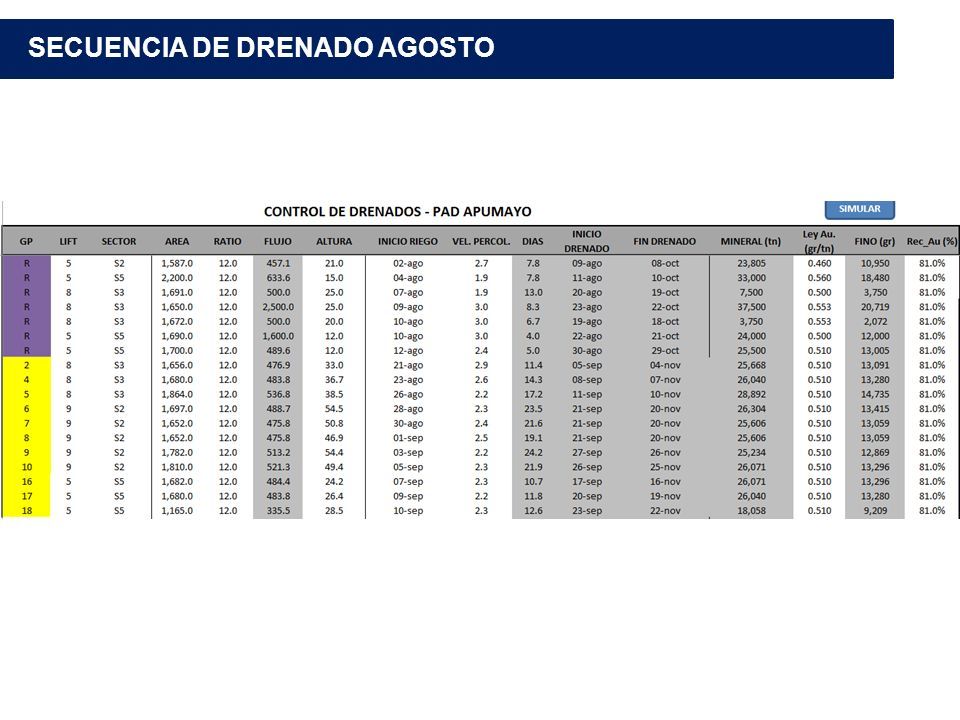

25 AYAHUANCA– PAD TAJO PAD

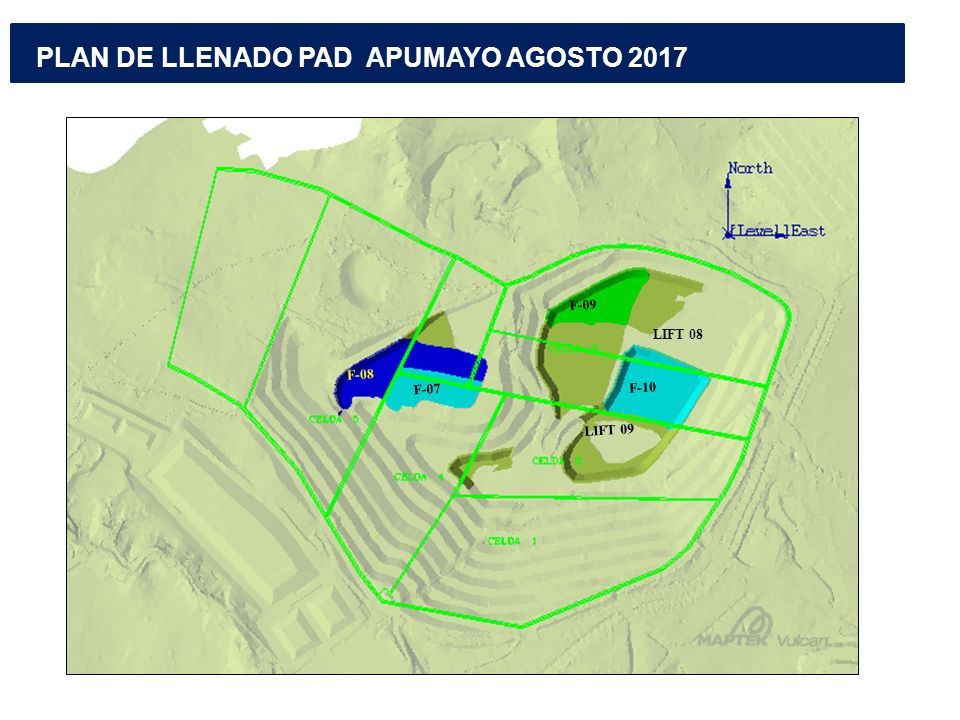

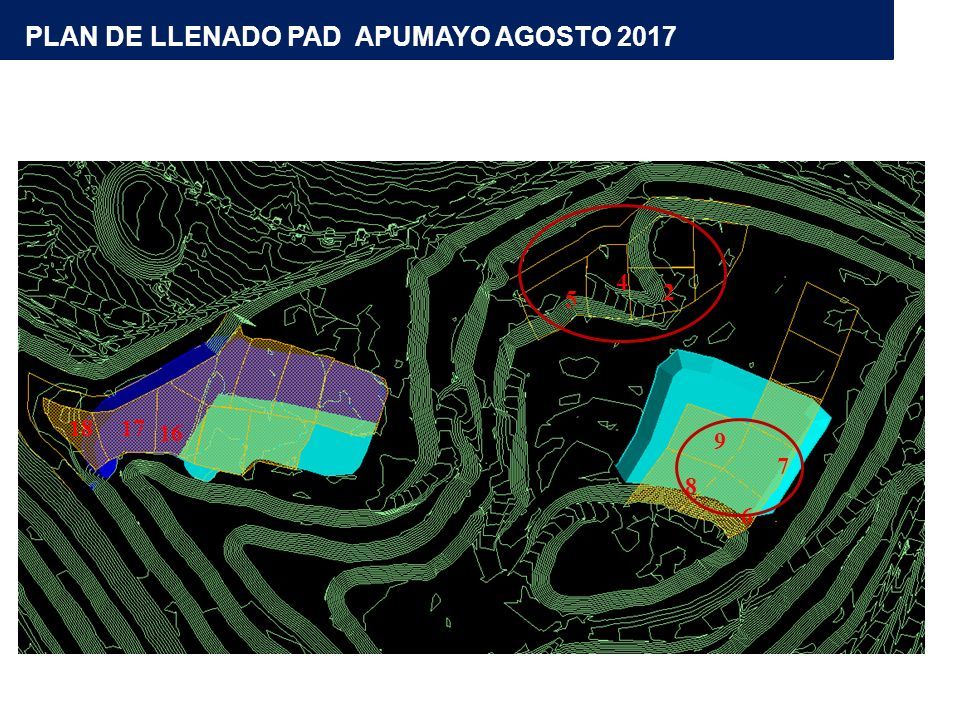

26 PLAN DE LLENADO PAD APUMAYO: Agosto 2017 LIFT 09 LIFT 08 F-09 F-10 F-08 F-07 PLAN DE LLENADO PAD APUMAYO AGOSTO 2017

27 6 7 8 9 2 4 5 17 18 16

28 BANCO 4120 - AYAHUANCA SECUENCIA DE DRENADO AGOSTO

29 BANCO 4120 - AYAHUANCA DRENADO ACTUALIZADO + PLAN DESCARGA

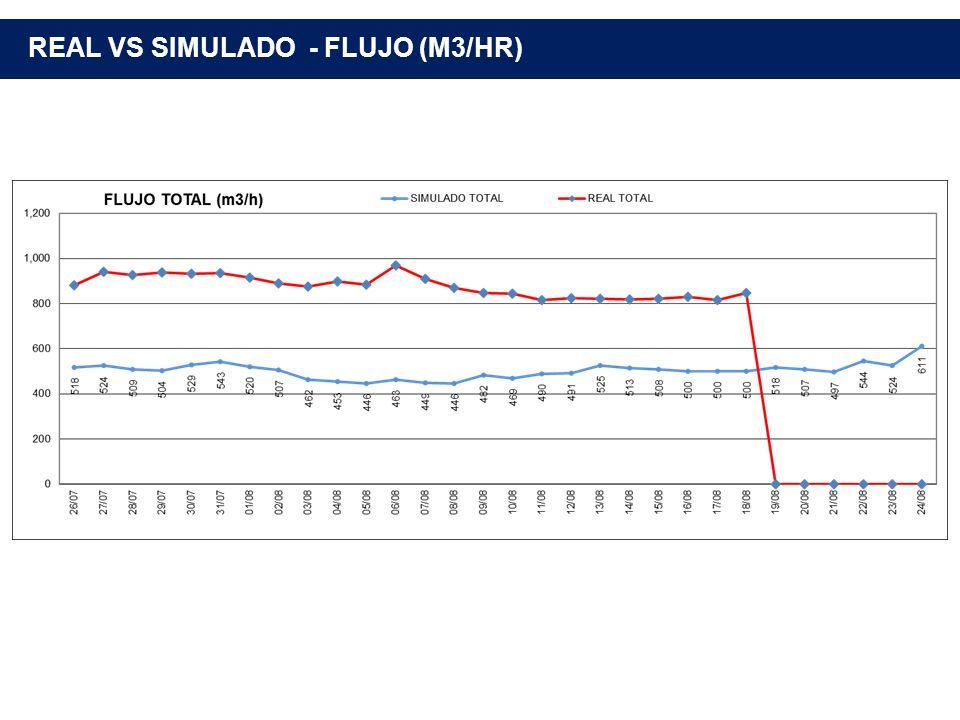

30 BANCO 4120 - AYAHUANCA REAL VS SIMULADO - FLUJO (M3/HR)

31 BANCO 4120 - AYAHUANCA REAL VS SIMULADO - FINOS (Oz Au)

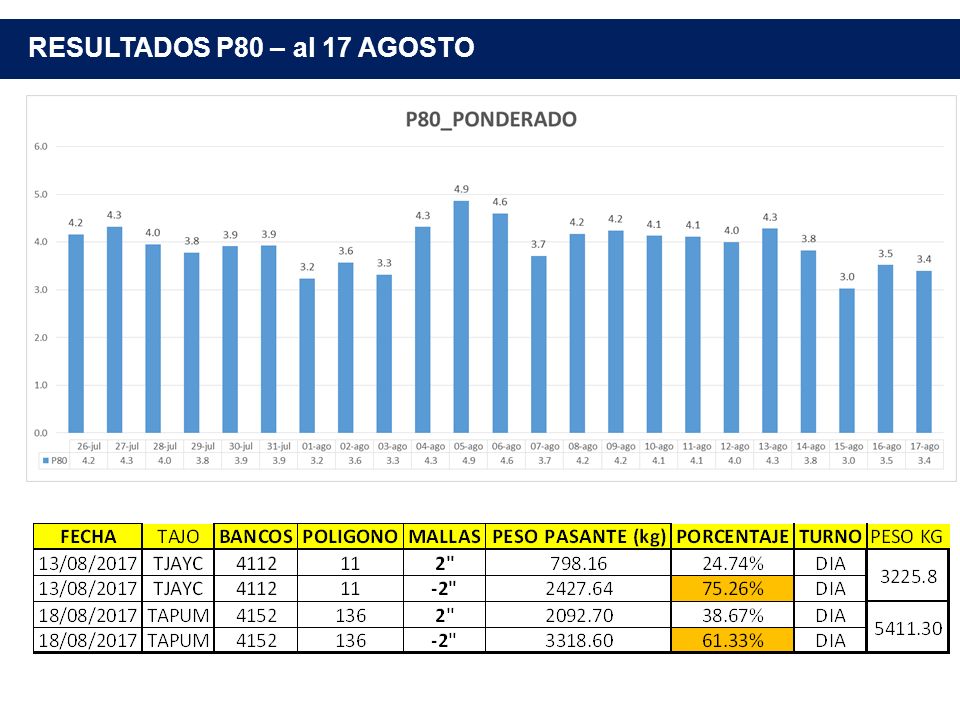

32 BANCO 4120 - AYAHUANCA RESULTADOS P80 – al 17 AGOSTO

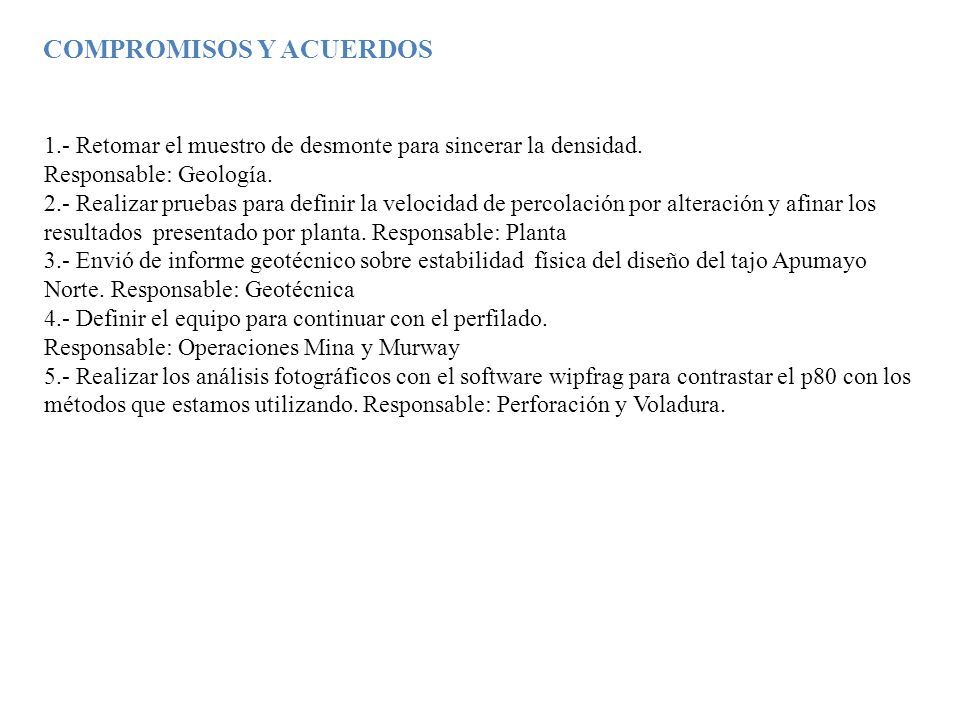

33 COMPROMISOS Y ACUERDOS 1.- Retomar el muestro de desmonte para sincerar la densidad. Responsable: Geología. 2.- Realizar pruebas para definir la velocidad de percolación por alteración y afinar los resultados presentado por planta. Responsable: Planta 3.- Envió de informe geotécnico sobre estabilidad física del diseño del tajo Apumayo Norte. Responsable: Geotécnica 4.- Definir el equipo para continuar con el perfilado. Responsable: Operaciones Mina y Murway 5.- Realizar los análisis fotográficos con el software wipfrag para contrastar el p80 con los métodos que estamos utilizando. Responsable: Perforación y Voladura.

34 BANCO 4120 - AYAHUANCA CORTES PERVOL AYAHUANCA – APUMAYO _ AGOSTO

Descargar ppt "APU UNIDAD TUCARI APUMAYO PLAN SEMANAL 4° SEMANA - AGOSTO 2017  Plan de Mantenimiento de Equipos  Evaluación de Producción.  Plan de Minado.  Planes."
