Descargar la presentación
La descarga está en progreso. Por favor, espere
1
(vigentes a la fecha de este informe)
tarifas eléctricas (vigentes a la fecha de este informe) Posadas, diciembre de 2018 Ing Sergio Lanziani
2
Metodología de conformación de las tarifas eléctricas en Argentina
3

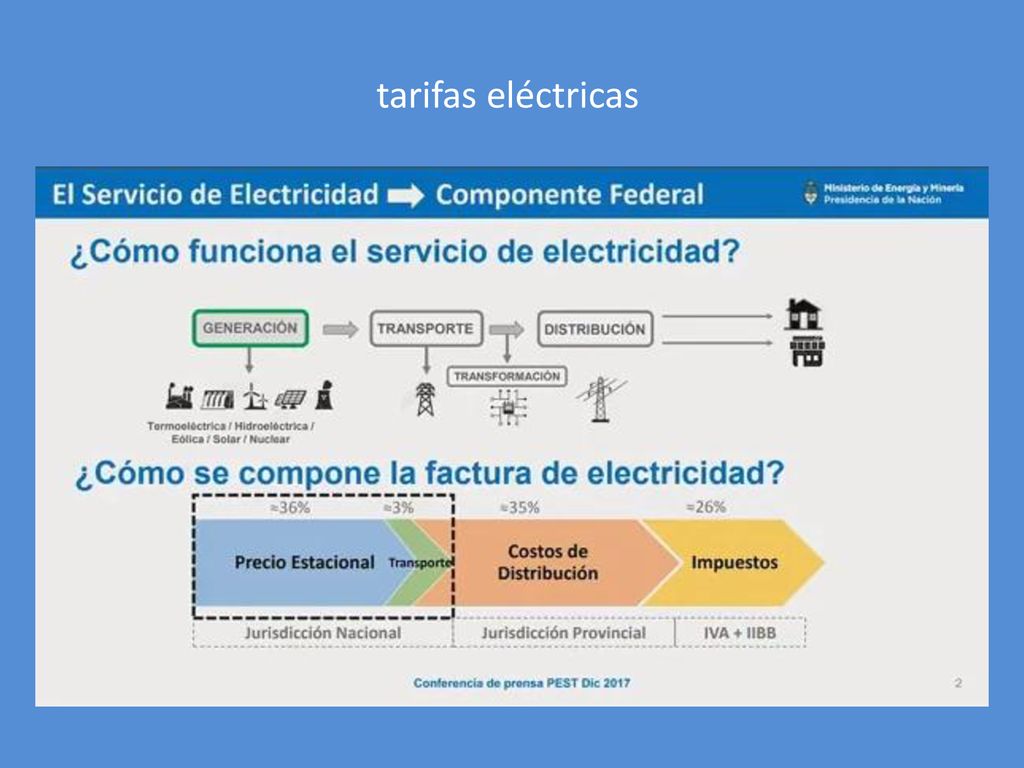

tarifas eléctricas
4

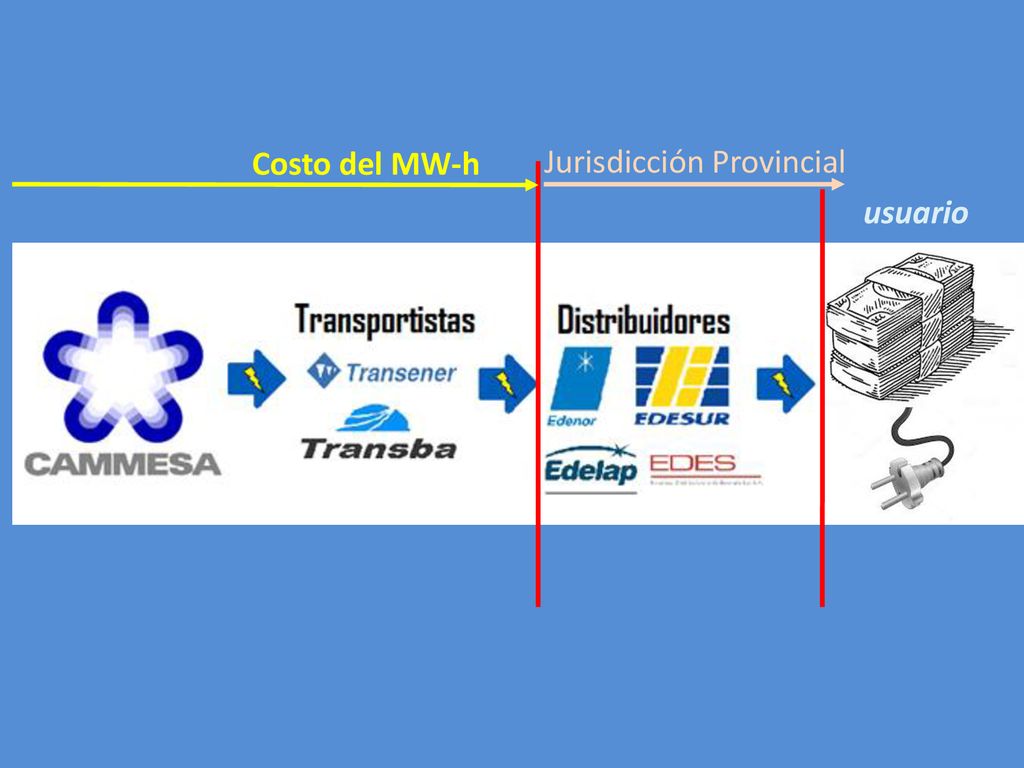

Jurisdicción Provincial
Costo del MW-h Jurisdicción Provincial usuario
5

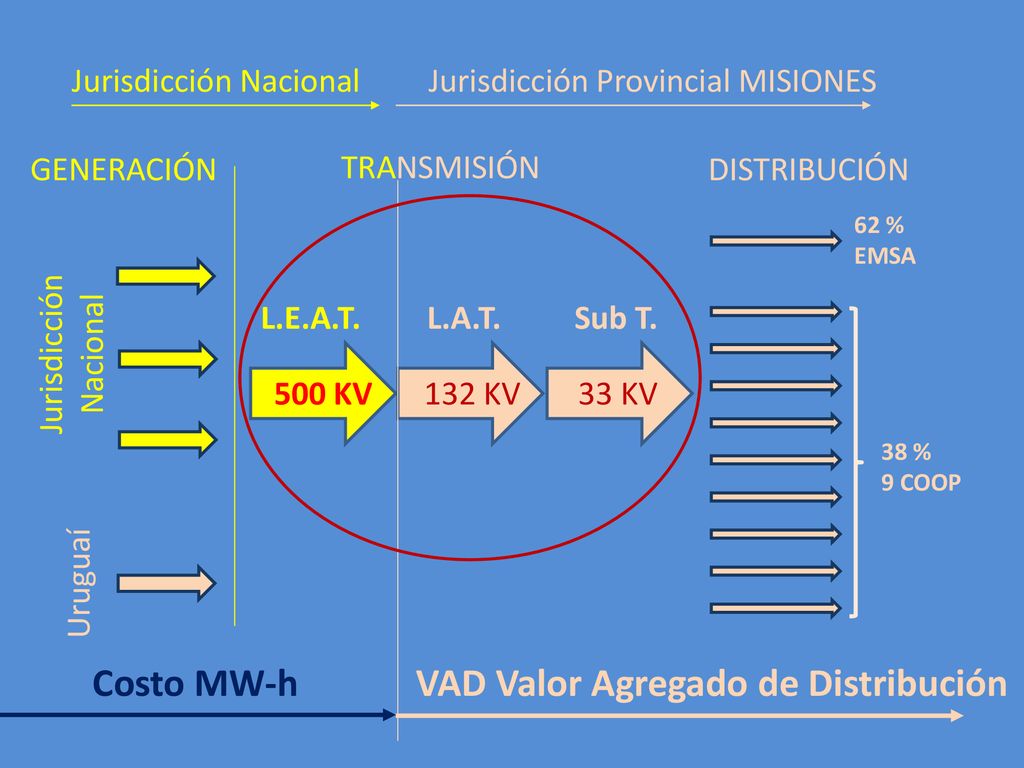

VAD Valor Agregado de Distribución
Jurisdicción Nacional Jurisdicción Provincial MISIONES GENERACIÓN TRANSMISIÓN DISTRIBUCIÓN 62 % EMSA L.E.A.T. L.A.T. Sub T. Jurisdicción Nacional 500 KV 132 KV 33 KV 38 % 9 COOP Uruguaí Costo MW-h VAD Valor Agregado de Distribución
6
Lo que le cuesta a las empresas Determinado por Nación

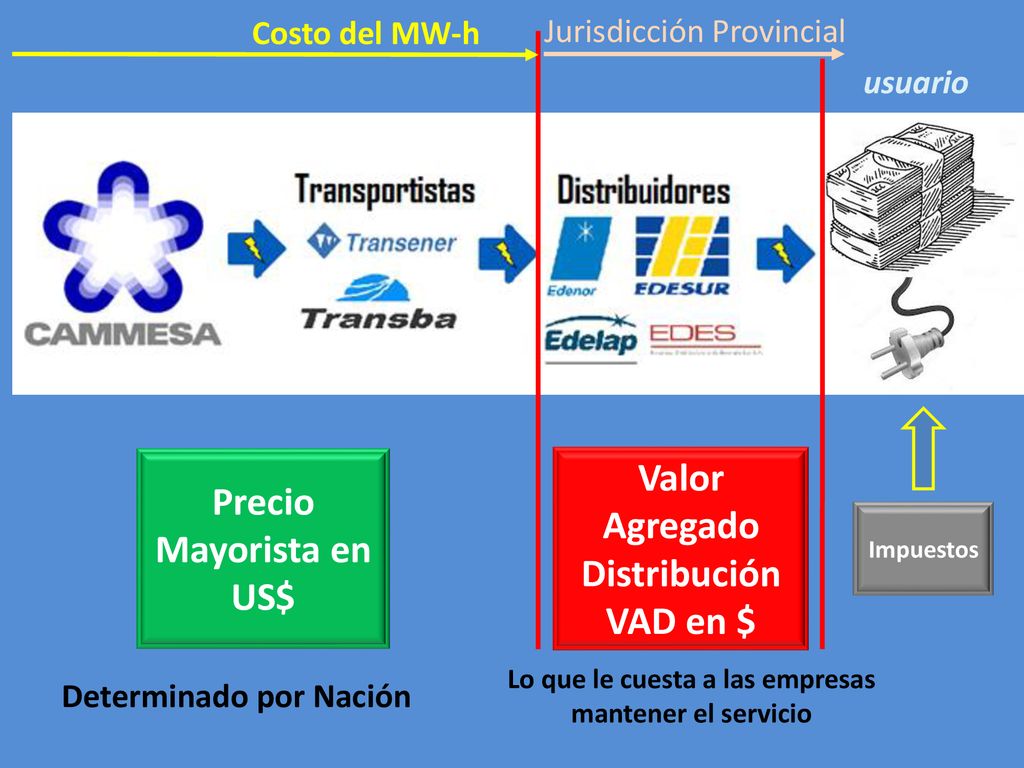

Costo del MW-h Jurisdicción Provincial usuario Precio Mayorista en US$ Valor Agregado Distribución VAD en $ Impuestos Lo que le cuesta a las empresas mantener el servicio Determinado por Nación
7

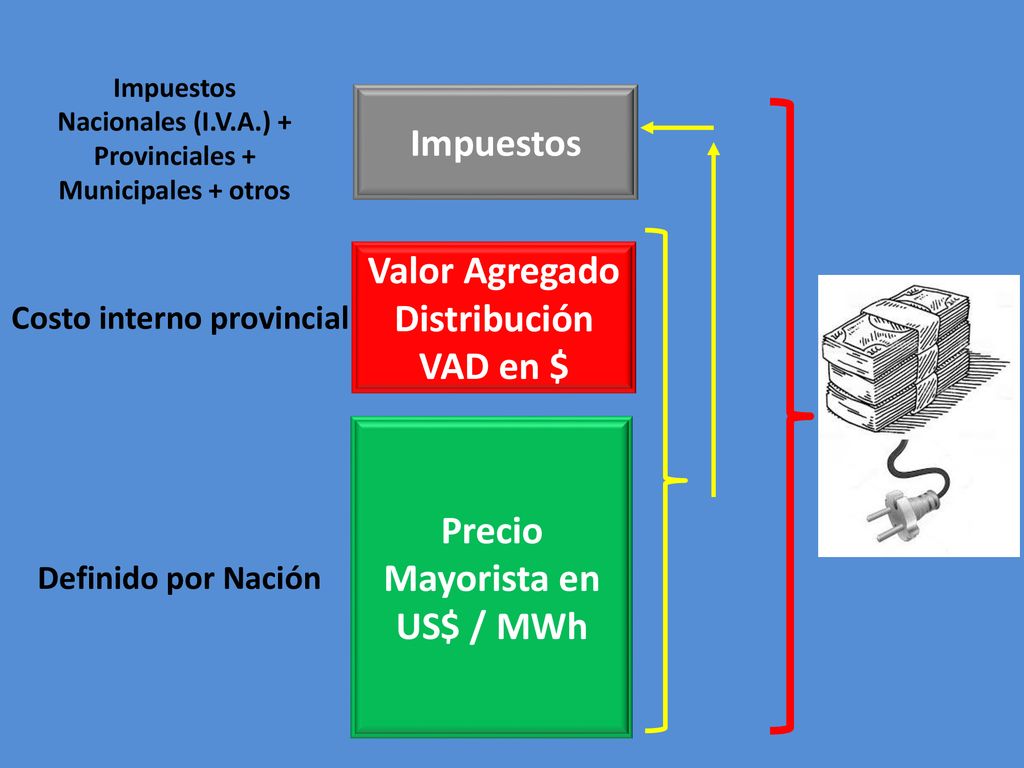

Costo interno provincial
Impuestos Nacionales (I.V.A.) + Provinciales + Municipales + otros Impuestos Valor Agregado Distribución VAD en $ Costo interno provincial Precio Mayorista en US$ / MWh Definido por Nación
8

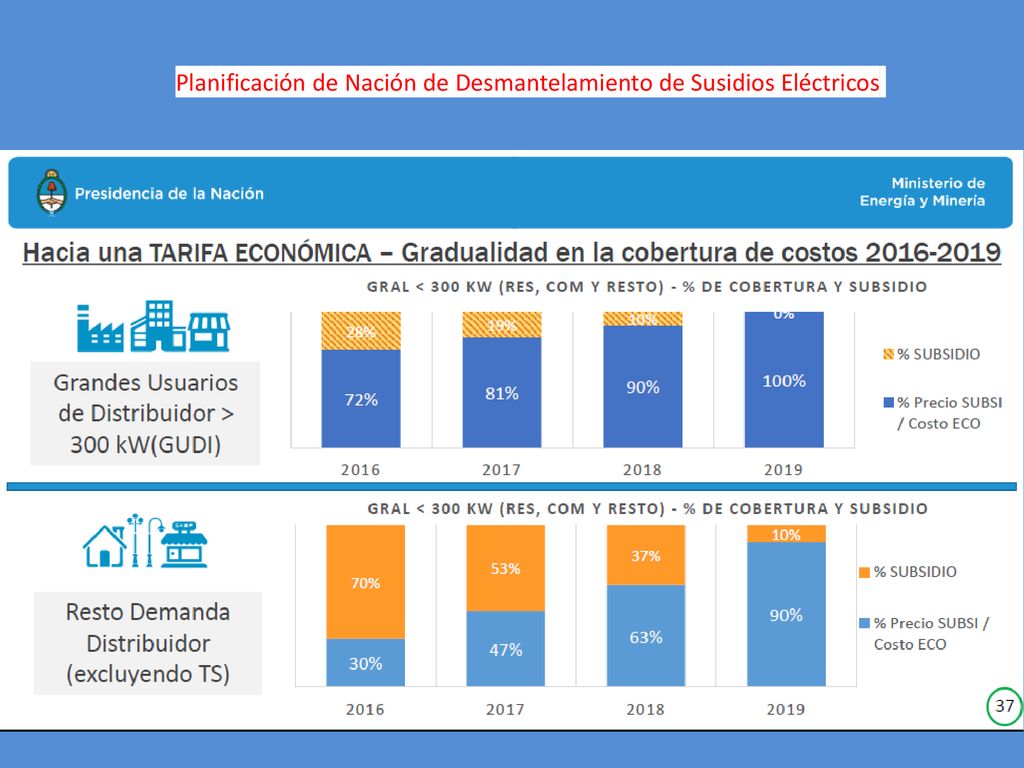

Planificación de Nación de Desmantelamiento de Susidios Eléctricos
10

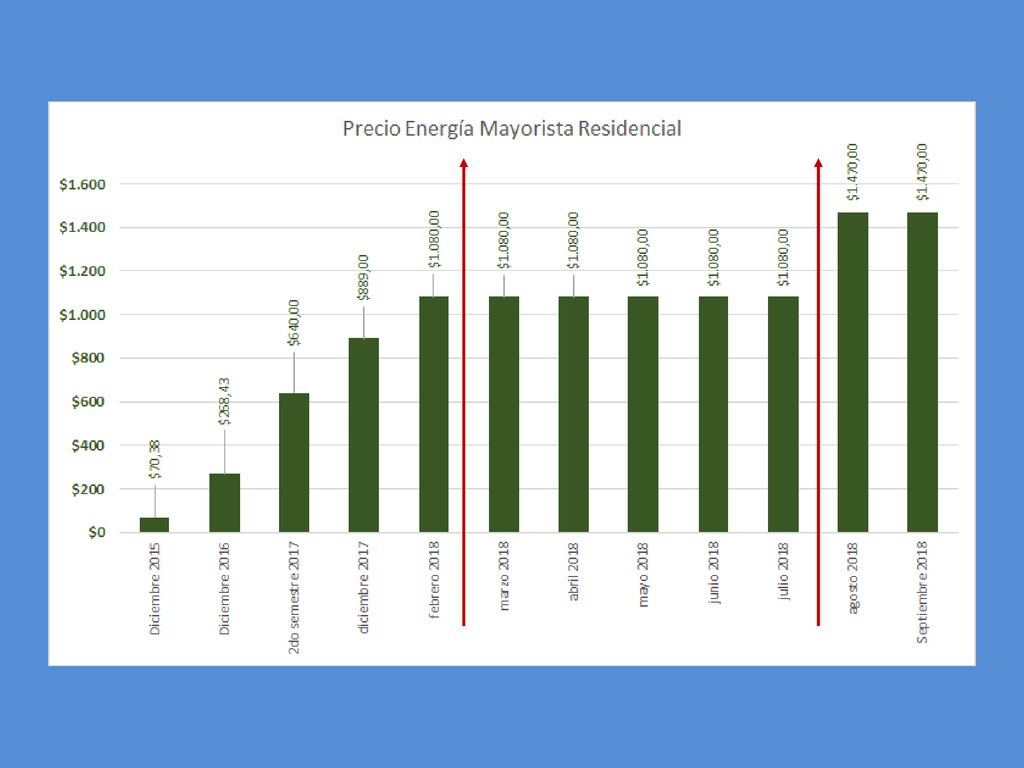

Evolución Tarifas Mayoristas Residenciales en DÓLARES
11
Costo interno provincial
Impuestos Nacionales (I.V.A.) + Provinciales + Municipales + otros Impuestos Valor Agregado Distribución VAD en $ Costo interno provincial Precio Mayorista en US$ / MWh Definido por Nación
12
Comparativo realizado por (ex) Ministerio Energía de la Nación
en Febrero 2018
13

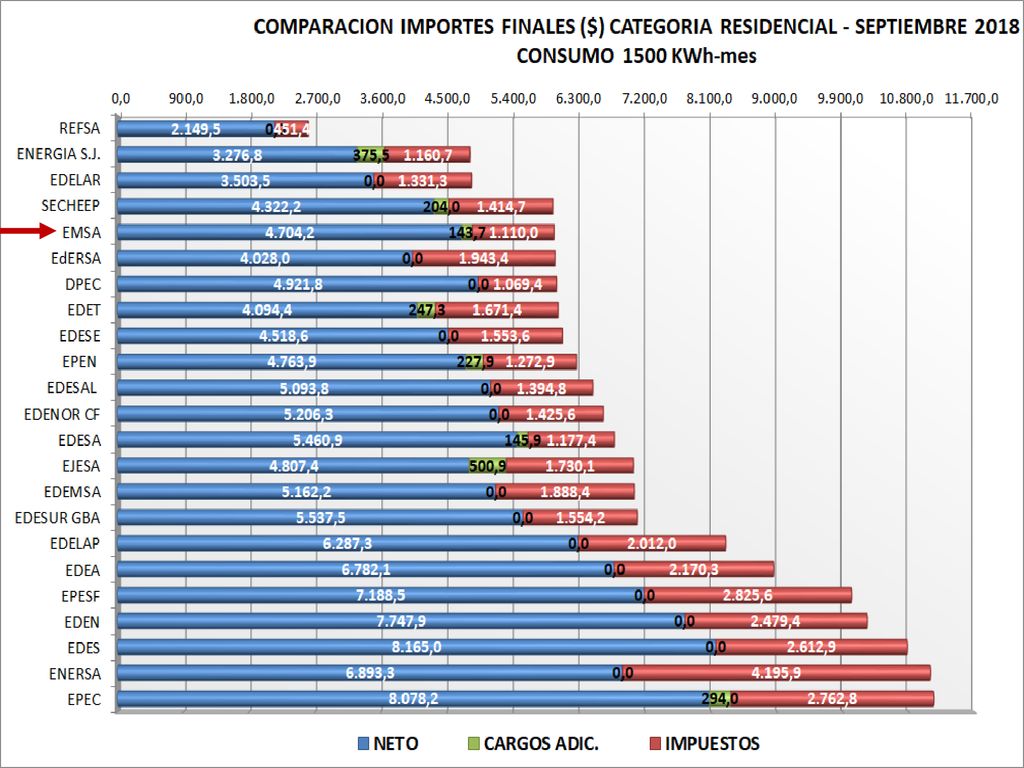

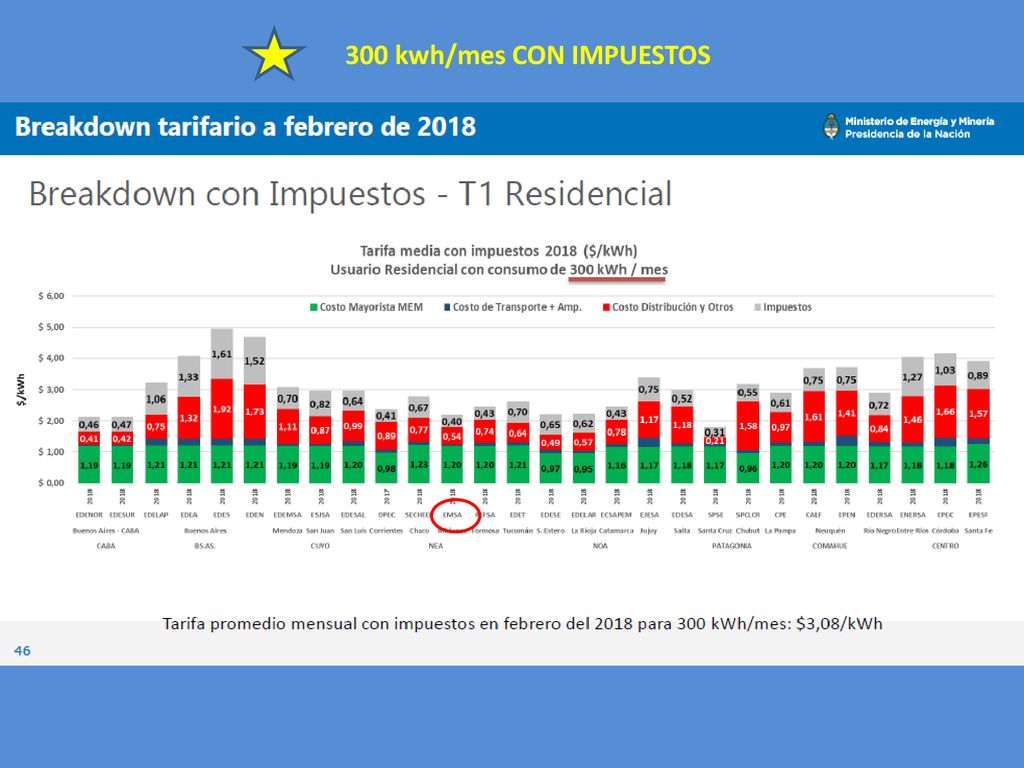

300 kwh/mes CON IMPUESTOS
15

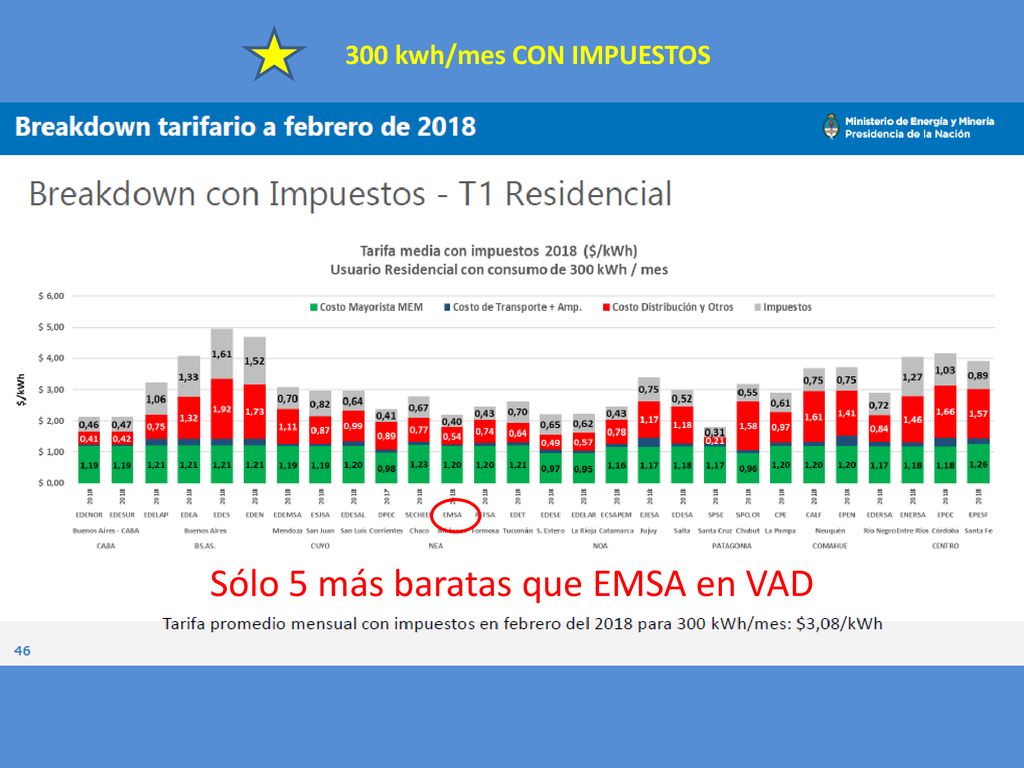

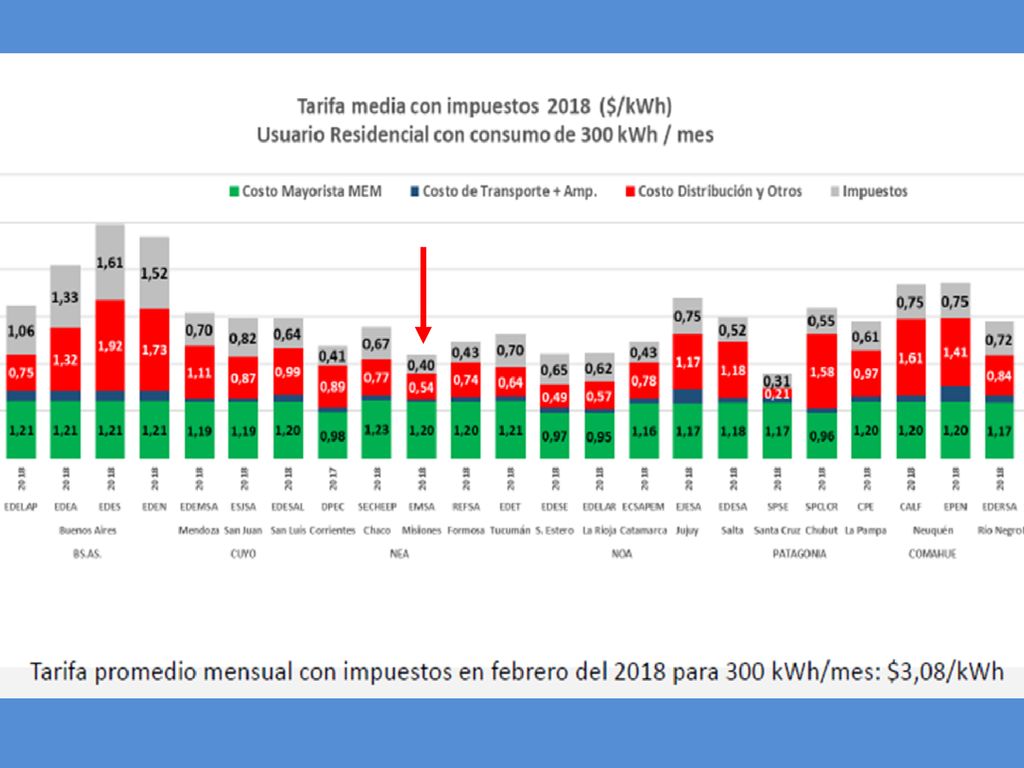

Sólo 5 más baratas que EMSA en VAD
300 kwh/mes CON IMPUESTOS Sólo 5 más baratas que EMSA en VAD
16

Sólo 1 más barata que EMSA en IMPUESTOS
300 kwh/mes CON IMPUESTOS Sólo 1 más barata que EMSA en IMPUESTOS
18

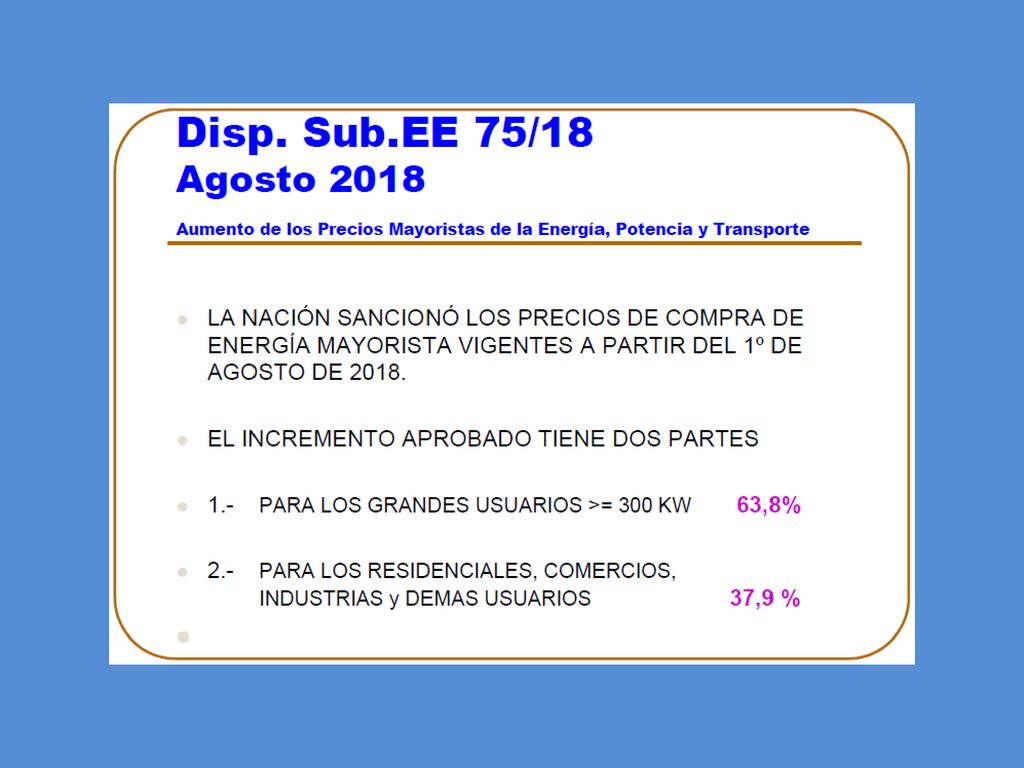

Último incremento tarifario de la energía mayorista 1ro de agosto 2018
20

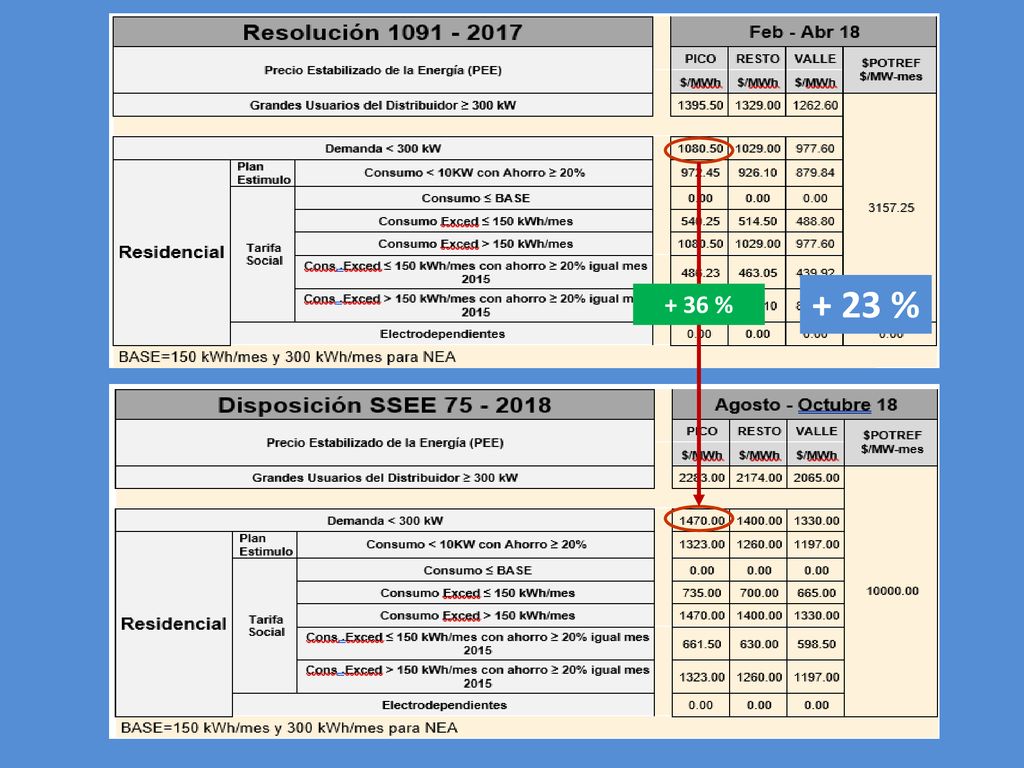

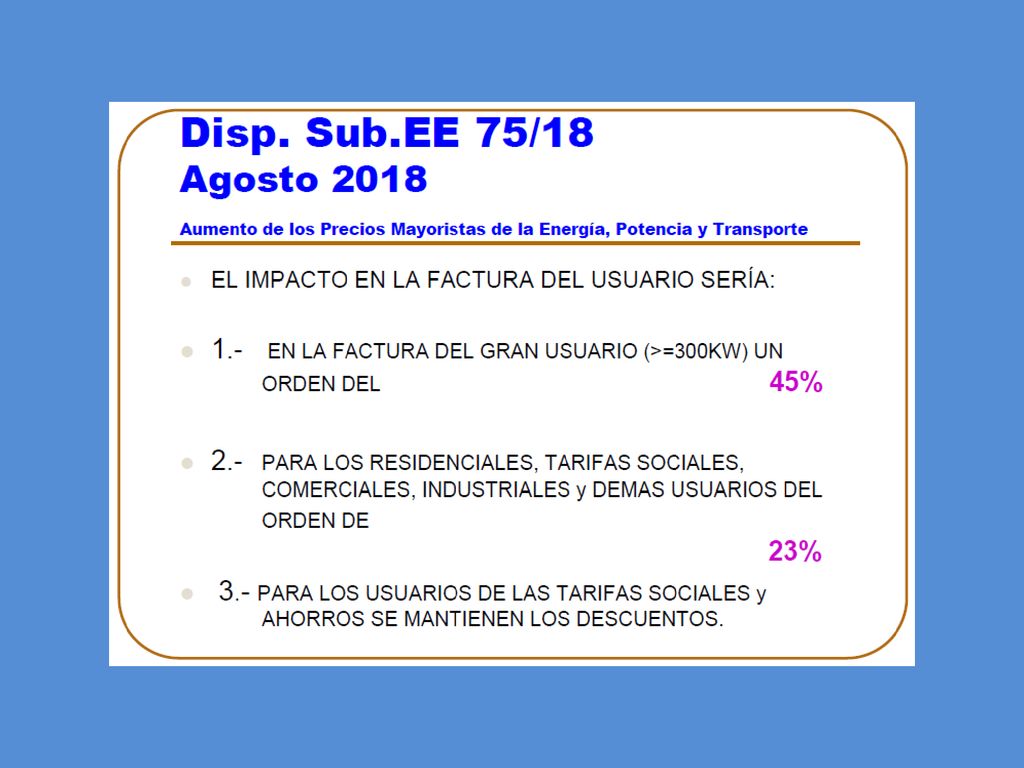

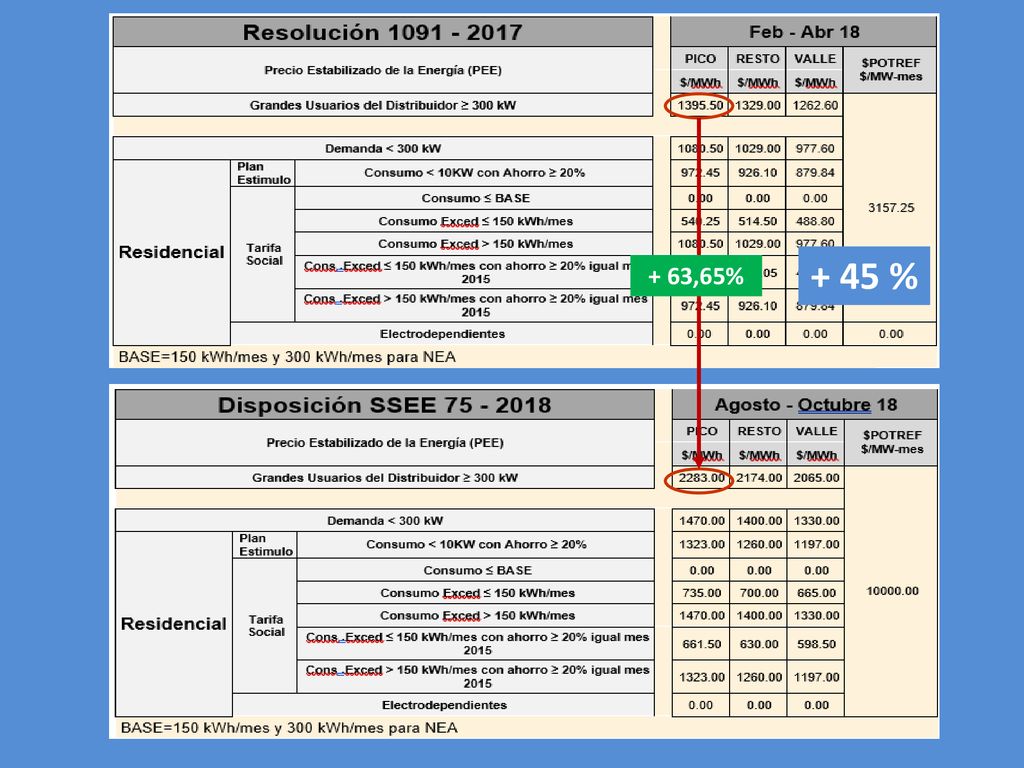

+ 45 % + 63,65%
21
+ 23 % + 36 %

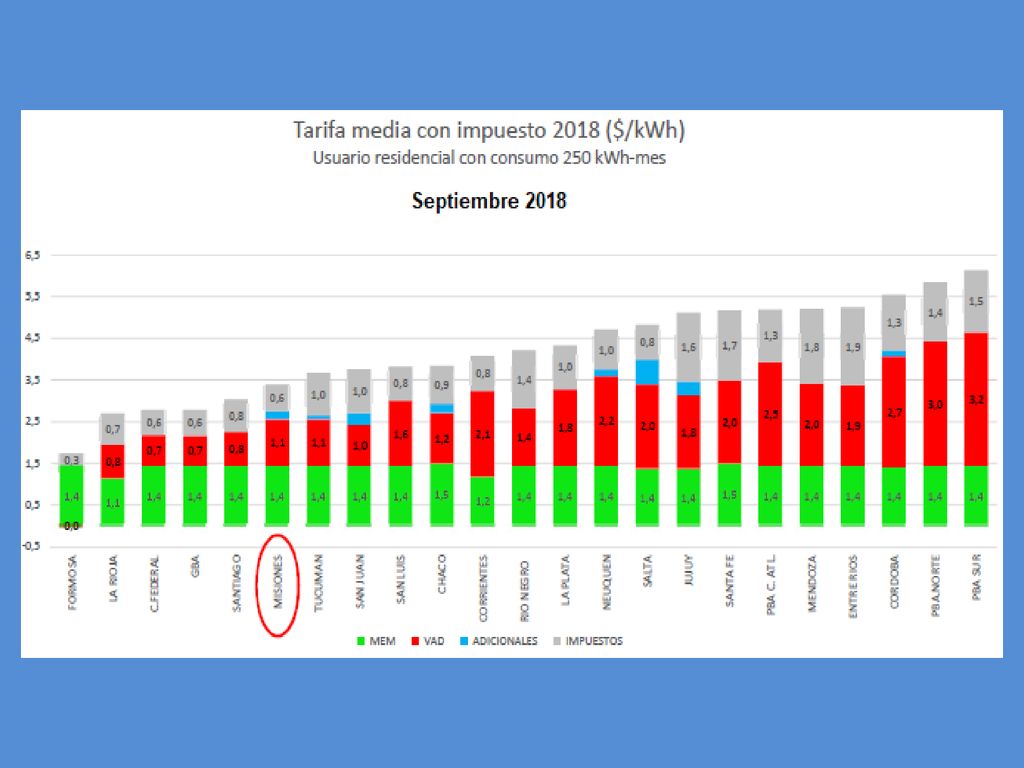

24

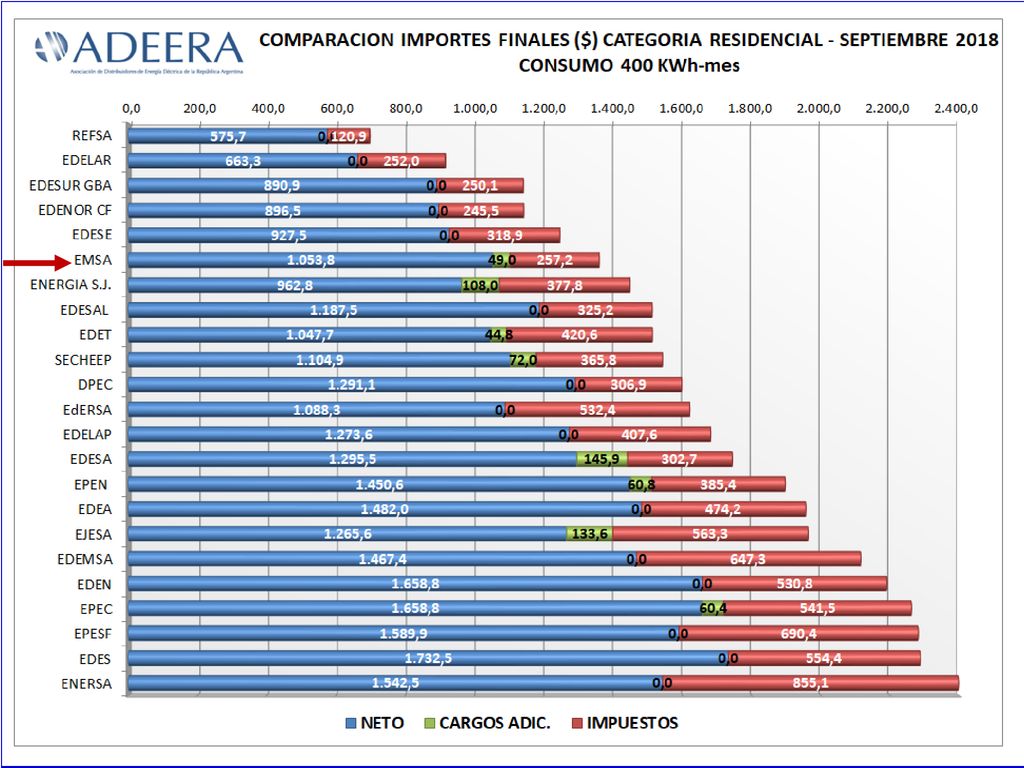

ESTUDIO COMPARATIVO REALIZADO POR ADEERA A SEPTIEMBRE 2018
25

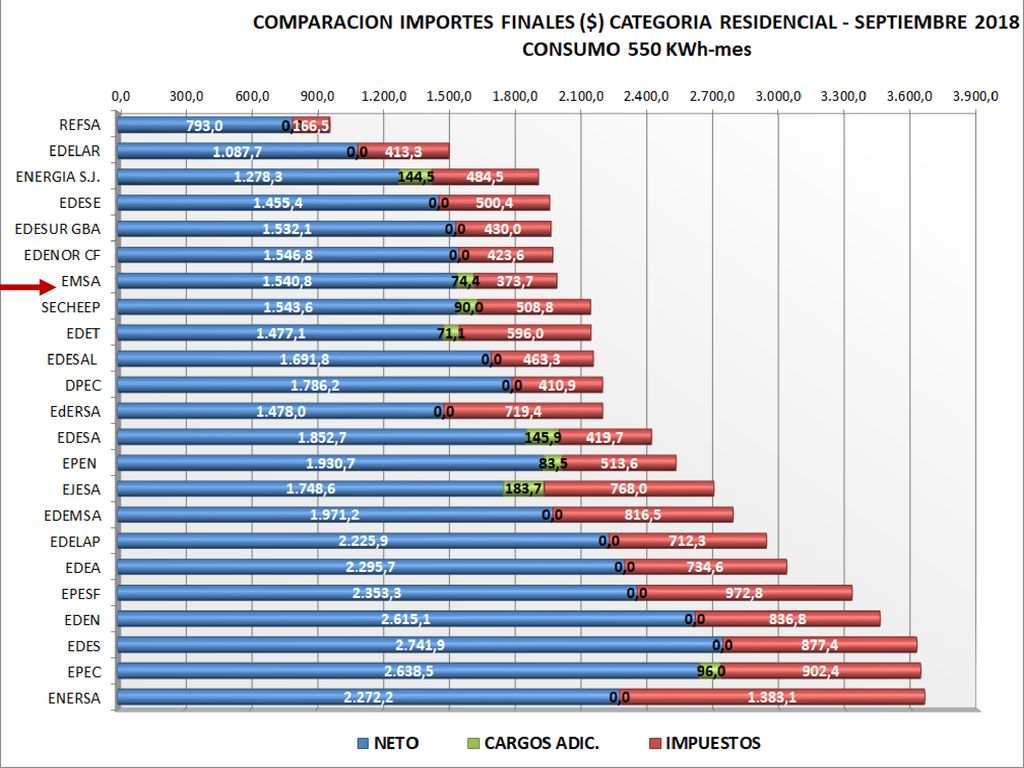

Usuarios Residenciales Diferentes niveles de consumos mensuales en KWh
FUENTE ADEERA
31

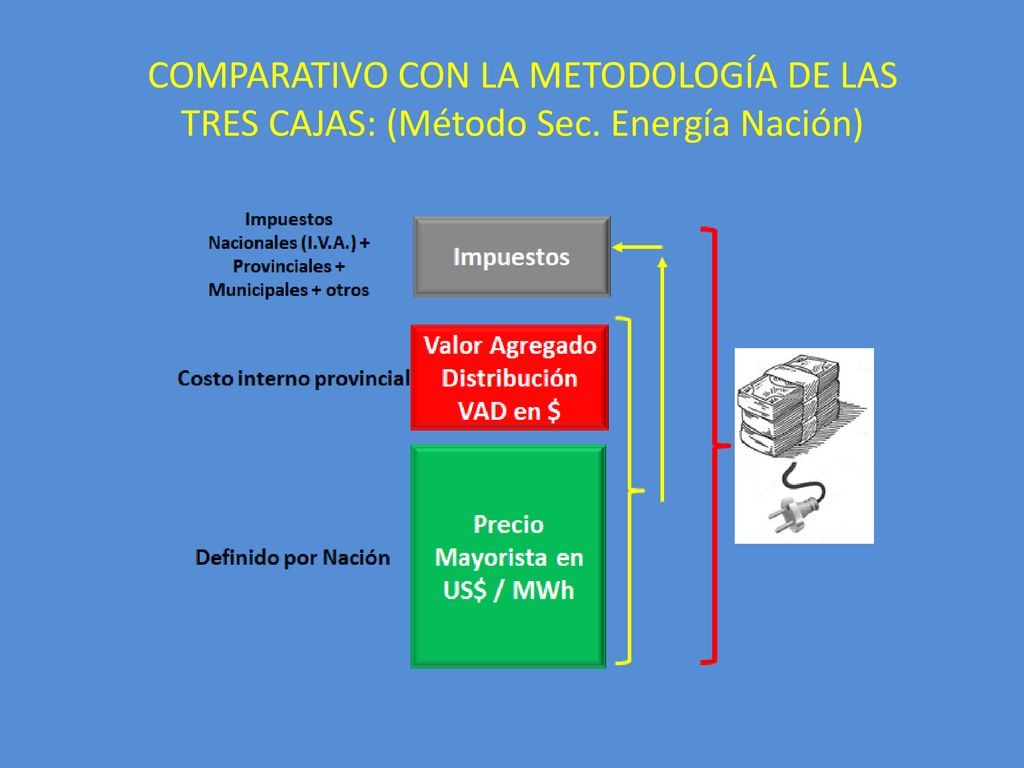

COMPARATIVO CON LA METODOLOGÍA DE LAS TRES CAJAS: (Método Sec
COMPARATIVO CON LA METODOLOGÍA DE LAS TRES CAJAS: (Método Sec. Energía Nación)
33

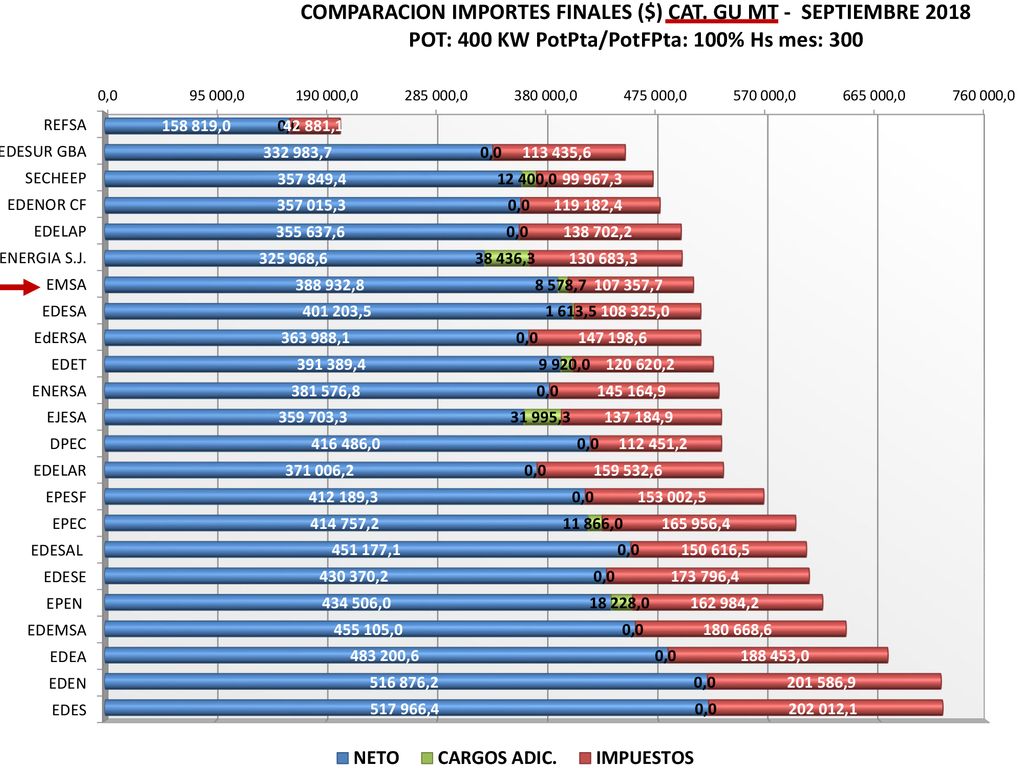

Diferentes niveles de consumos mensuales en KWh
Usuarios Comerciales Diferentes niveles de consumos mensuales en KWh Fuente ADEERA
37

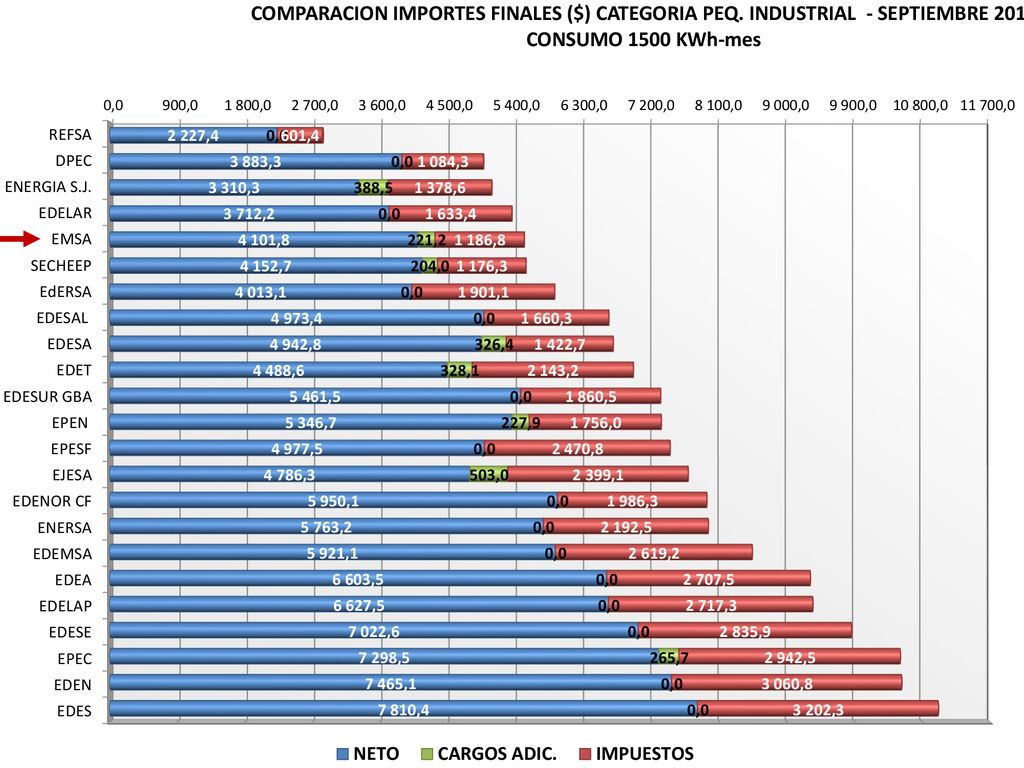

Usuarios Industriales Diferentes niveles de consumos mensuales en KWh
FUENTE ADEERA

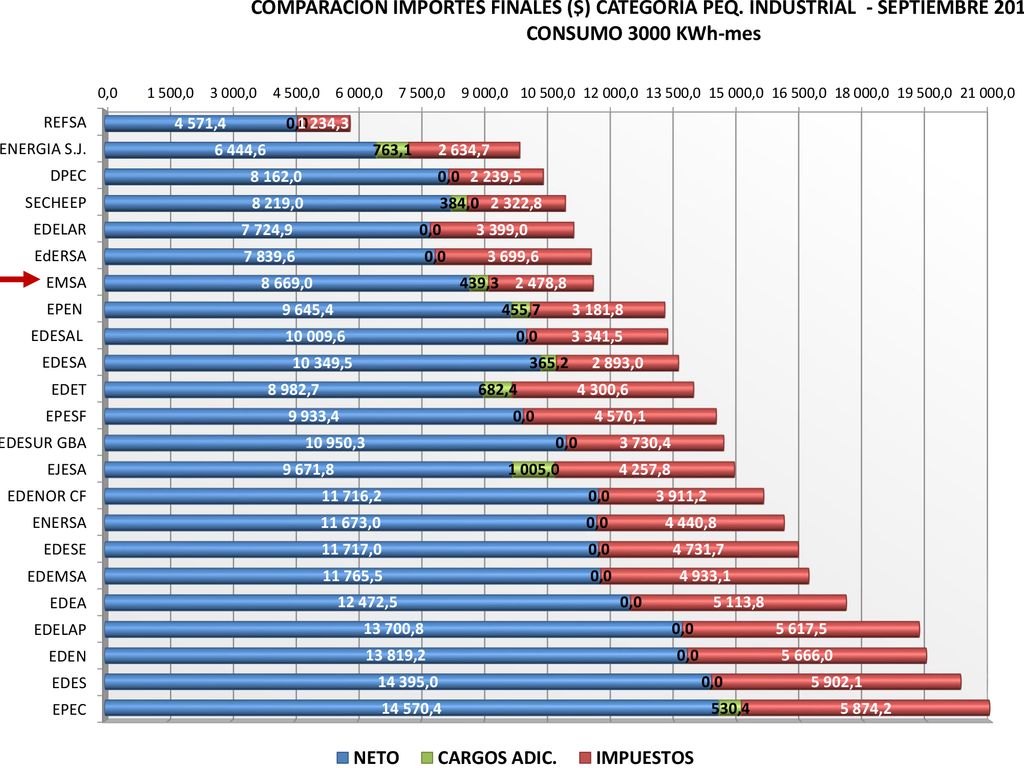

42
COMPARATIVO CON LA METODOLOGÍA DE LAS TRES CAJAS: (Método Sec
COMPARATIVO CON LA METODOLOGÍA DE LAS TRES CAJAS: (Método Sec. Energía Nación)
43

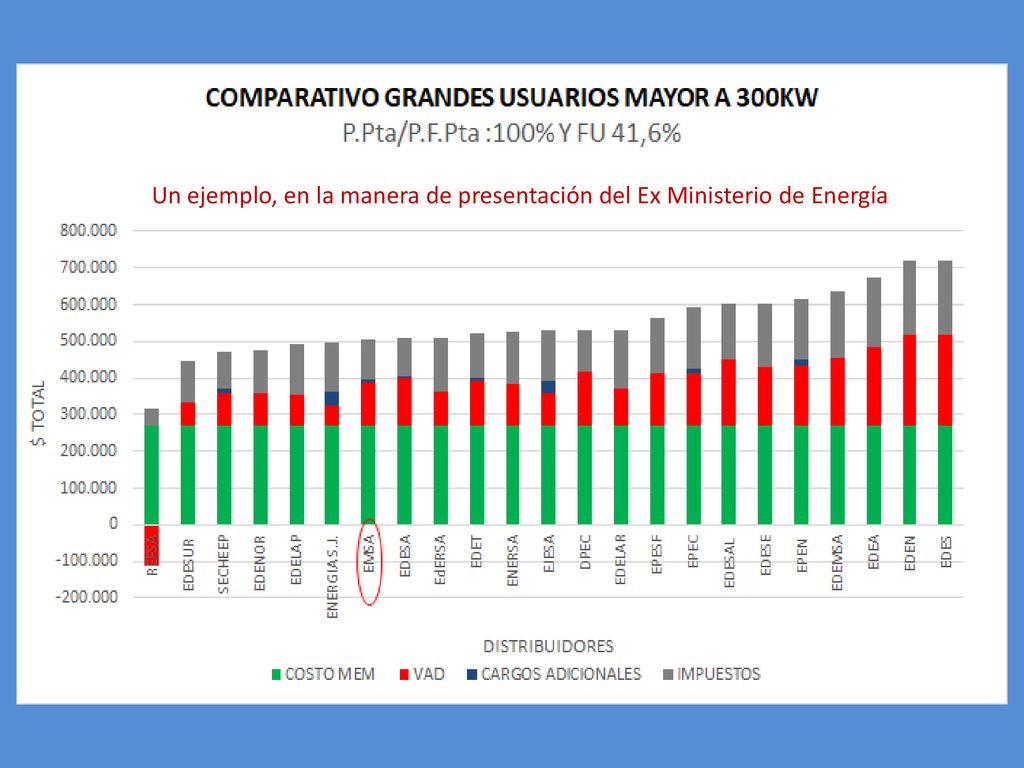

Un ejemplo, en la manera de presentación del Ex Ministerio de Energía
44
Anuncios de Nación para 2019
Aumento de la Energía Mayorista (CAJA VERDE) a partir de 1ro de febrero de 2019. % a Definir por Resolución Secretaría de Energía de la Nación: se habla de 25 a 30%, algunas fuentes un 43% Quita de Tarifa Social En Argentina, unos 2,5 Millones de Hogares (Costo Fiscal Anual aprox 400 Millones de Dólares Anuales En Misiones, Hogares. Costo para Misiones entre 70 y 80 Millones de pesos mensuales (estimado)
45
Muchas gracias!
