1 Proyectos de Inversión
Gestión Ambiental de Proyectos de Inversión Jaime A. Solari

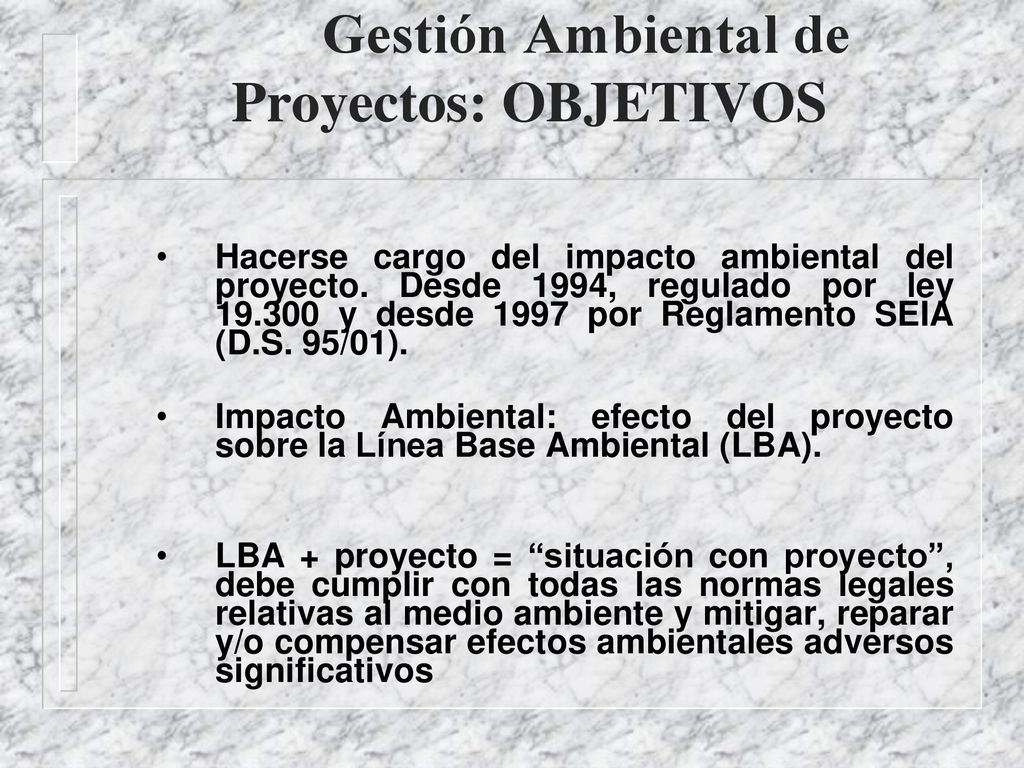

2 Gestión Ambiental de Proyectos: OBJETIVOS
Hacerse cargo del impacto ambiental del proyecto. Desde 1994, regulado por ley y desde 1997 por Reglamento SEIA (D.S. 95/01). Impacto Ambiental: efecto del proyecto sobre la Línea Base Ambiental (LBA). LBA + proyecto = “situación con proyecto”, debe cumplir con todas las normas legales relativas al medio ambiente y mitigar, reparar y/o compensar efectos ambientales adversos significativos

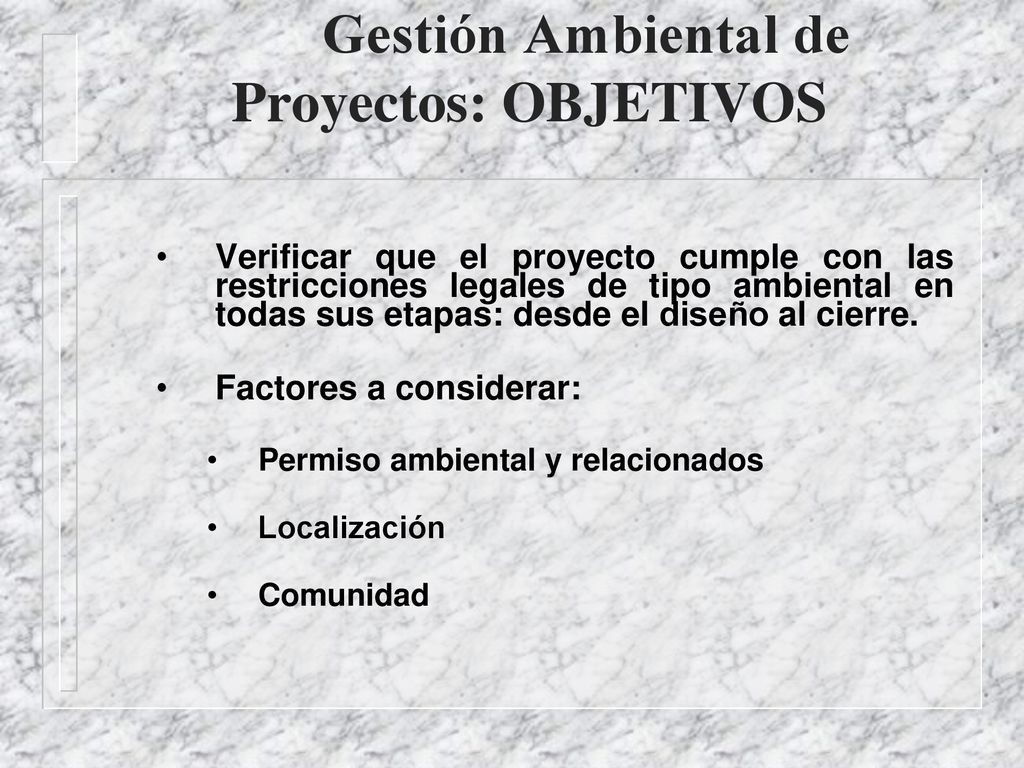

3 Gestión Ambiental de Proyectos: OBJETIVOS
Verificar que el proyecto cumple con las restricciones legales de tipo ambiental en todas sus etapas: desde el diseño al cierre. Factores a considerar: Permiso ambiental y relacionados Localización Comunidad

4 Cuando incorporar la dimensión ambiental en los proyectos

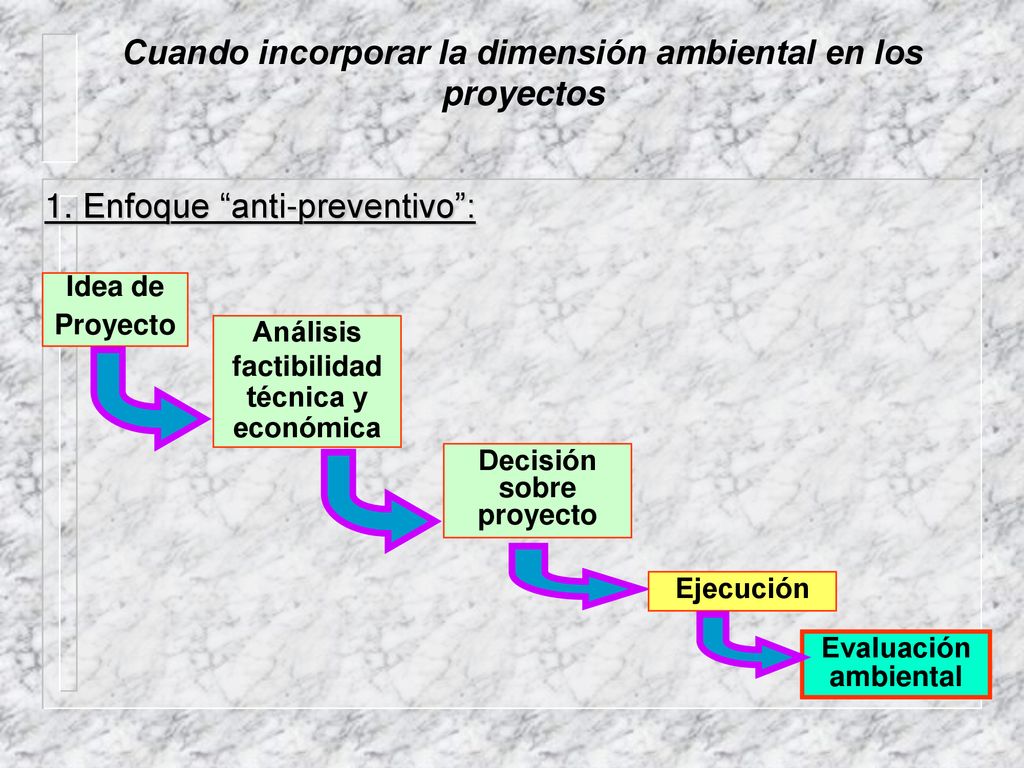

1. Enfoque “anti-preventivo”: Idea de Proyecto Análisis factibilidad técnica y económica Decisión sobre proyecto Ejecución Evaluación ambiental

5 Cuando incorporar la dimensión ambiental en los proyectos

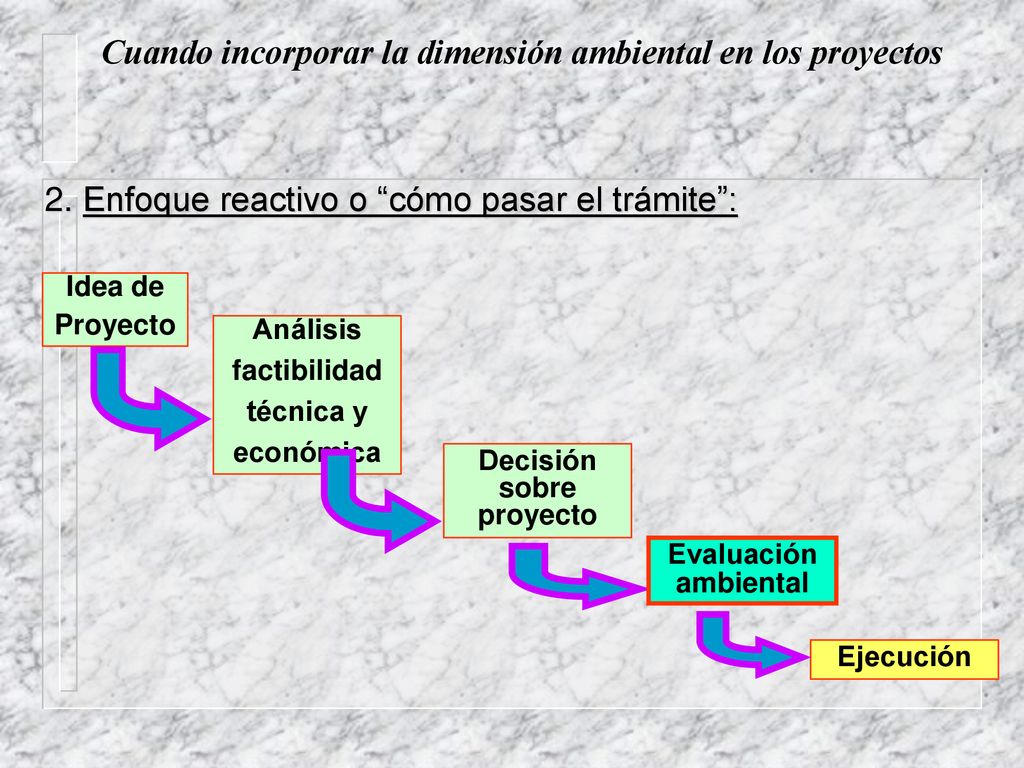

2. Enfoque reactivo o “cómo pasar el trámite”: Idea de Proyecto Análisis factibilidad técnica y económica Decisión sobre proyecto Evaluación ambiental Ejecución

6 Cuando incorporar la dimensión ambiental en los proyectos

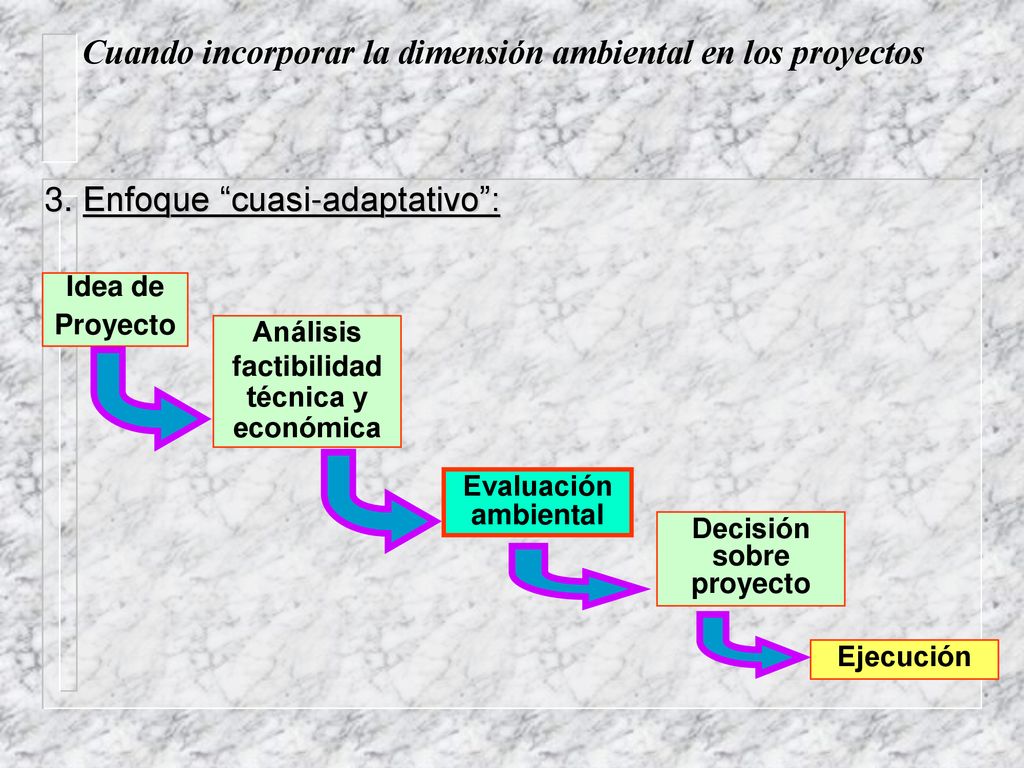

3. Enfoque “cuasi-adaptativo”: Idea de Proyecto Análisis factibilidad técnica y económica Evaluación ambiental Decisión sobre proyecto Ejecución

7 Cuando incorporar la dimensión ambiental en los proyectos

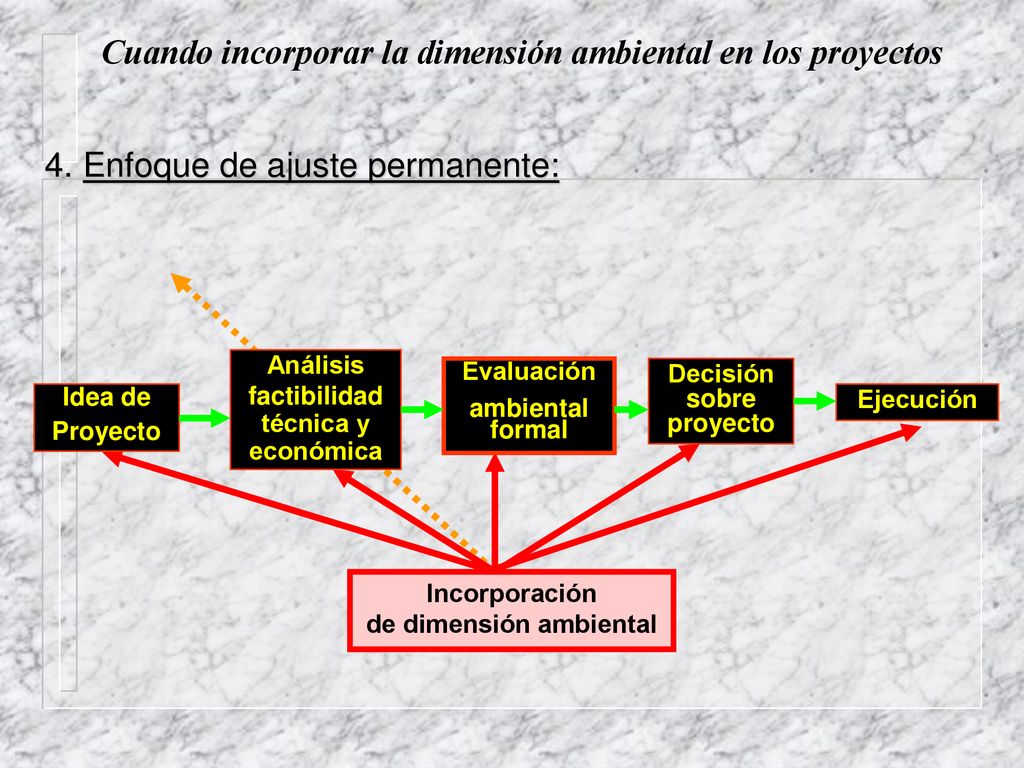

4. Enfoque de ajuste permanente: Incorporación de dimensión ambiental Idea de Proyecto Análisis factibilidad técnica y económica Ejecución Evaluación ambiental formal Decisión sobre proyecto

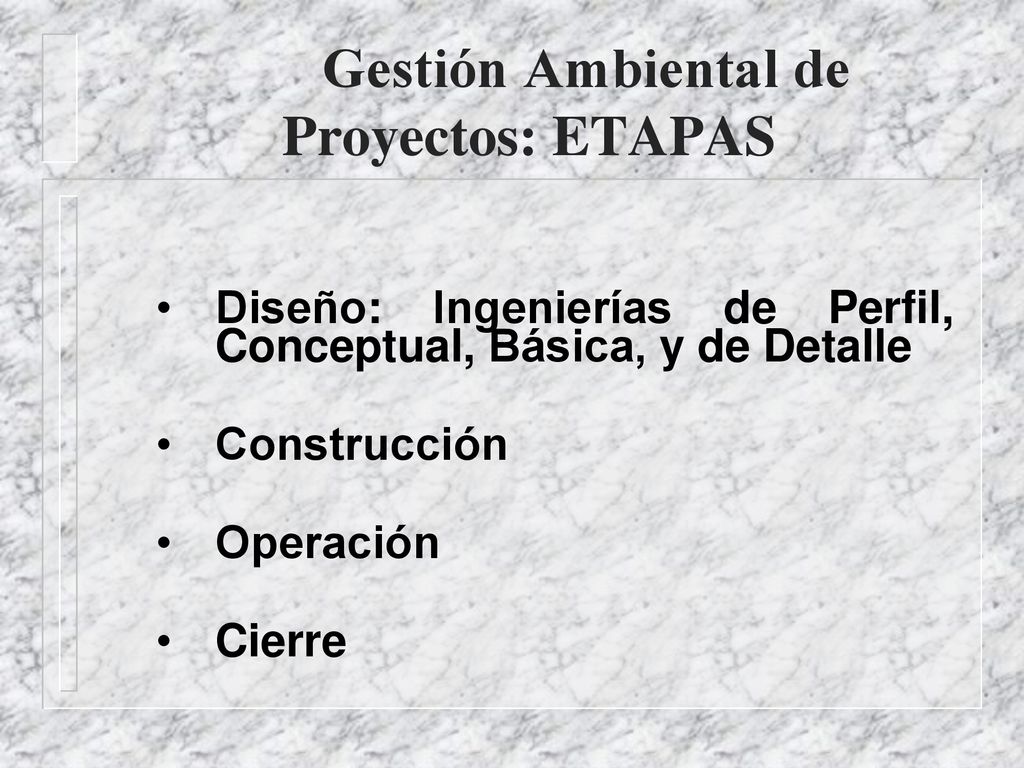

8 Gestión Ambiental de Proyectos: ETAPAS
Diseño: Ingenierías de Perfil, Conceptual, Básica, y de Detalle Construcción Operación Cierre

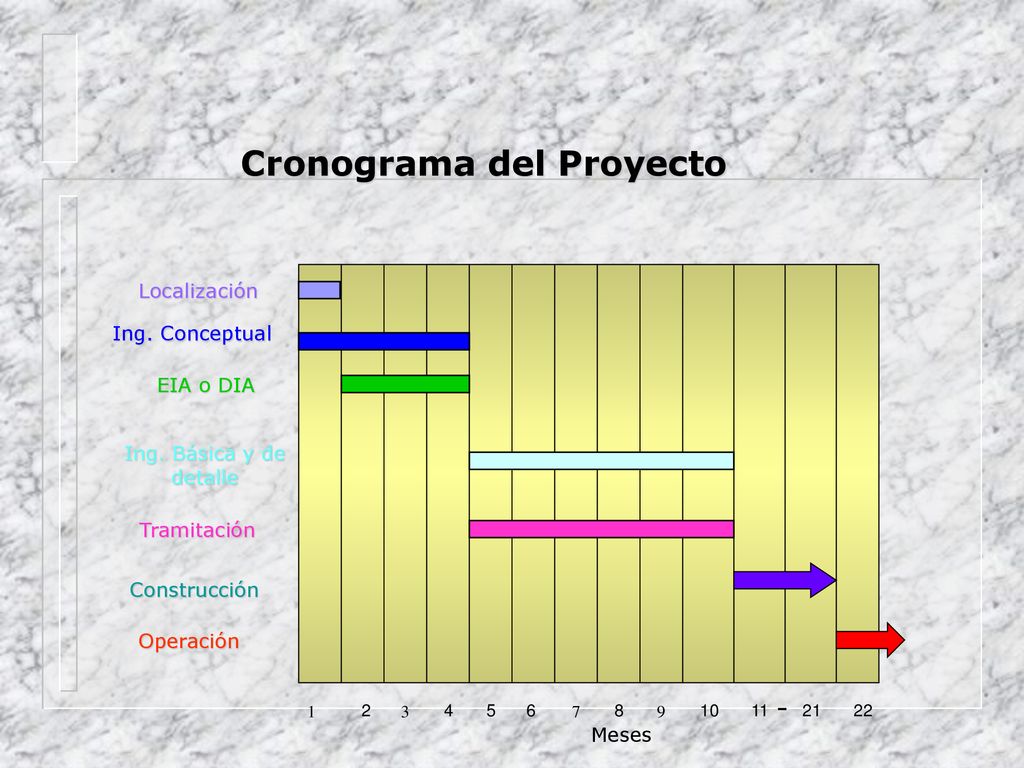

9 Cronograma del Proyecto
Localización Ing. Conceptual EIA o DIA Ing. Básica y de detalle Tramitación Construcción Operación - 1 2 3 4 5 6 7 8 9 10 11 21 22 Meses

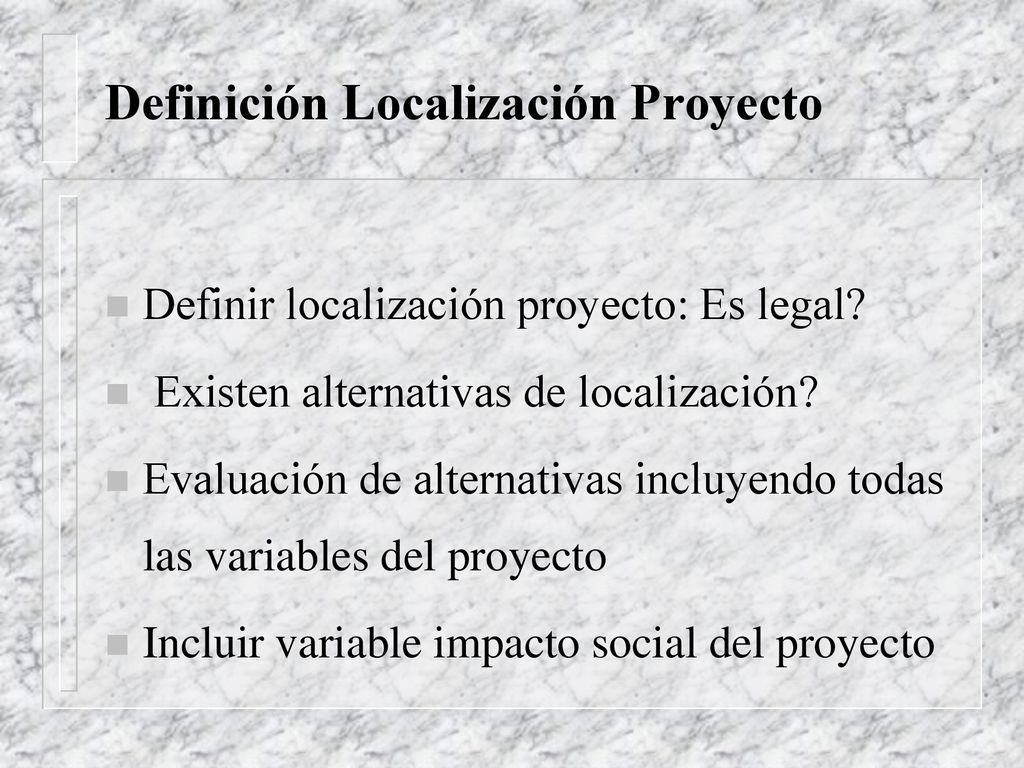

10 Definición Localización Proyecto
Definir localización proyecto: Es legal? Existen alternativas de localización? Evaluación de alternativas incluyendo todas las variables del proyecto Incluir variable impacto social del proyecto

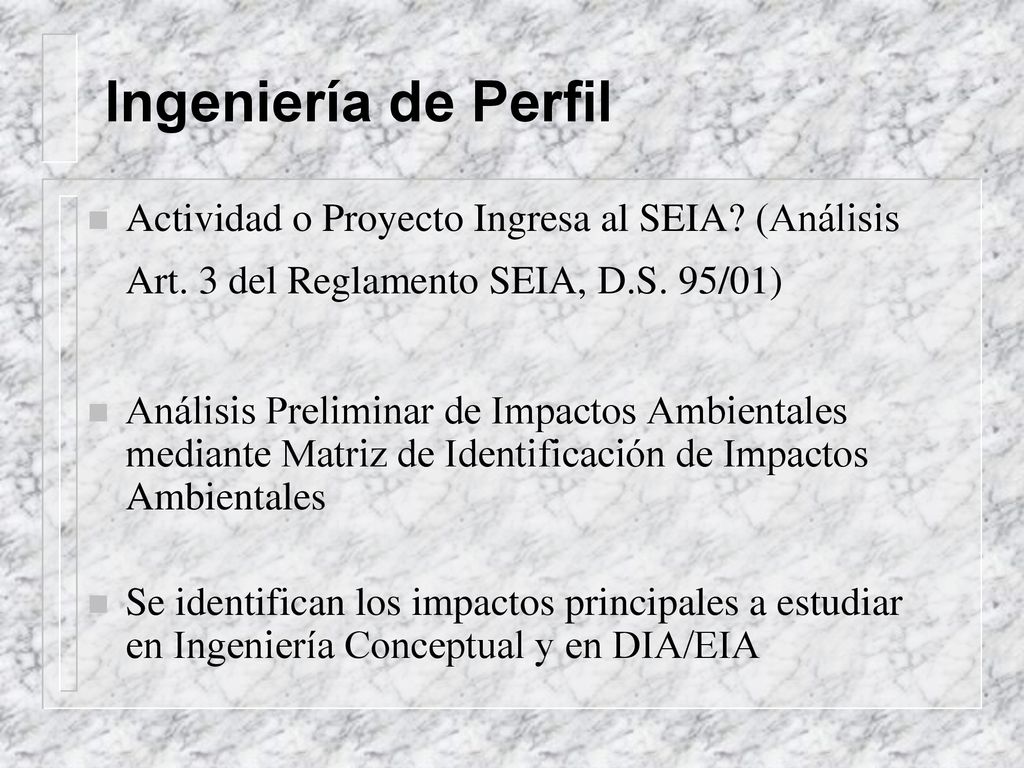

11 Ingeniería de Perfil Actividad o Proyecto Ingresa al SEIA? (Análisis Art. 3 del Reglamento SEIA, D.S. 95/01) Análisis Preliminar de Impactos Ambientales mediante Matriz de Identificación de Impactos Ambientales Se identifican los impactos principales a estudiar en Ingeniería Conceptual y en DIA/EIA

12 Matriz de Identificacion de Impactos Ambientales

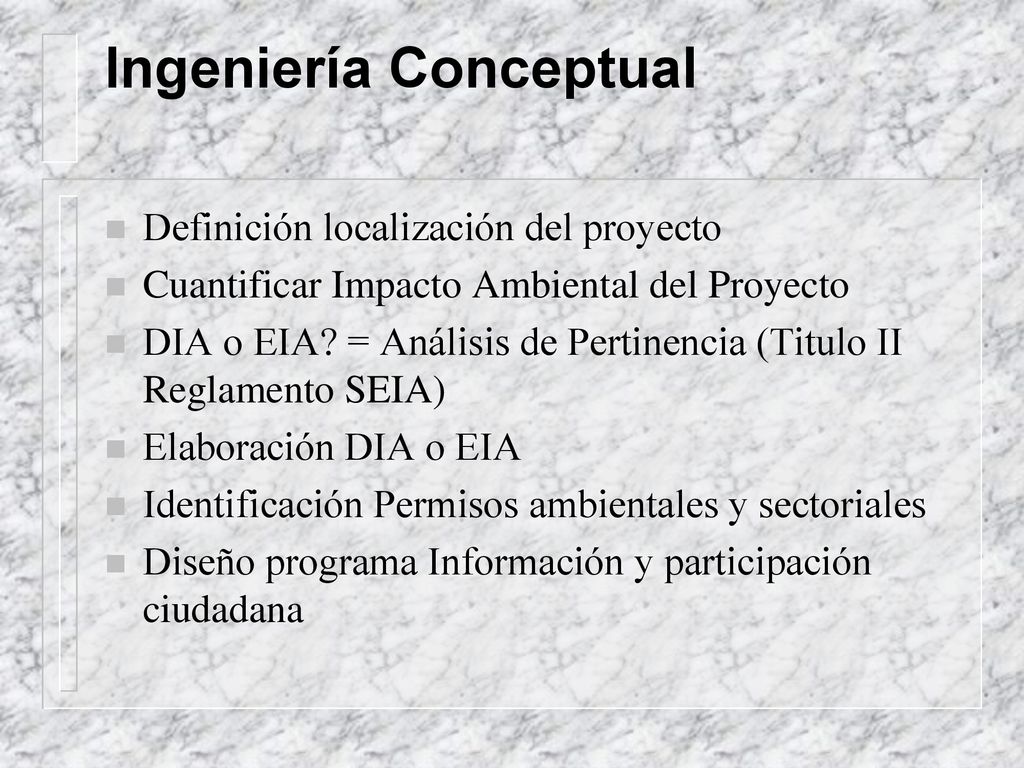

13 Ingeniería Conceptual
Definición localización del proyecto Cuantificar Impacto Ambiental del Proyecto DIA o EIA? = Análisis de Pertinencia (Titulo II Reglamento SEIA) Elaboración DIA o EIA Identificación Permisos ambientales y sectoriales Diseño programa Información y participación ciudadana

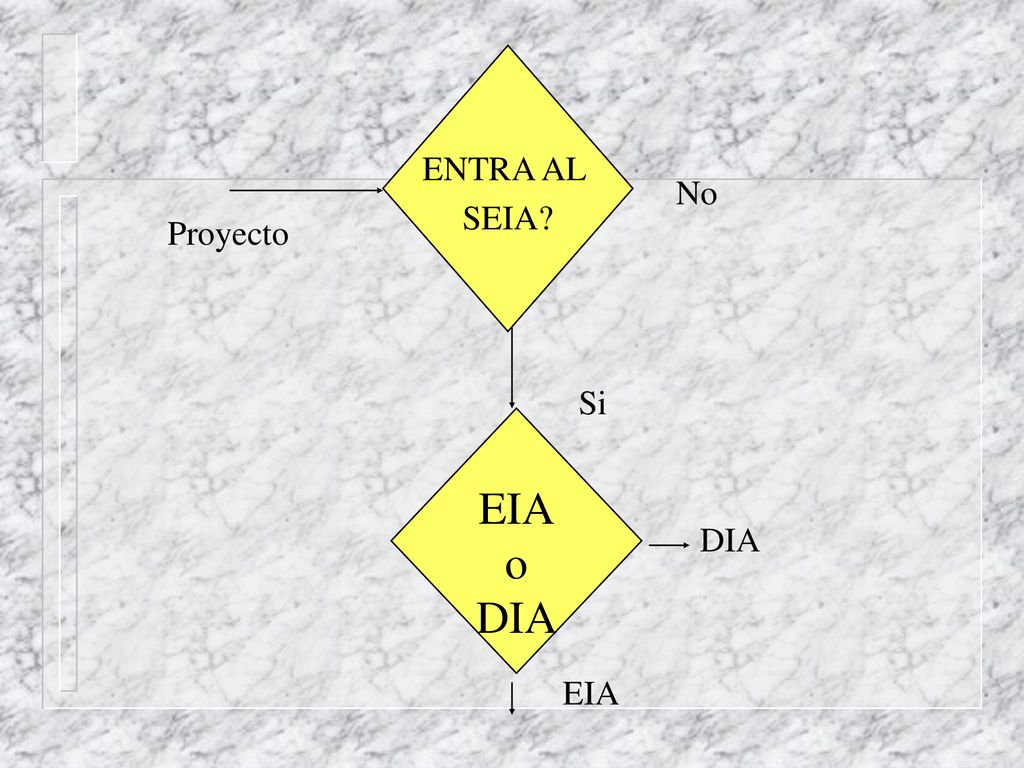

14 ENTRA AL SEIA? No Proyecto Si EIA o DIA DIA EIA

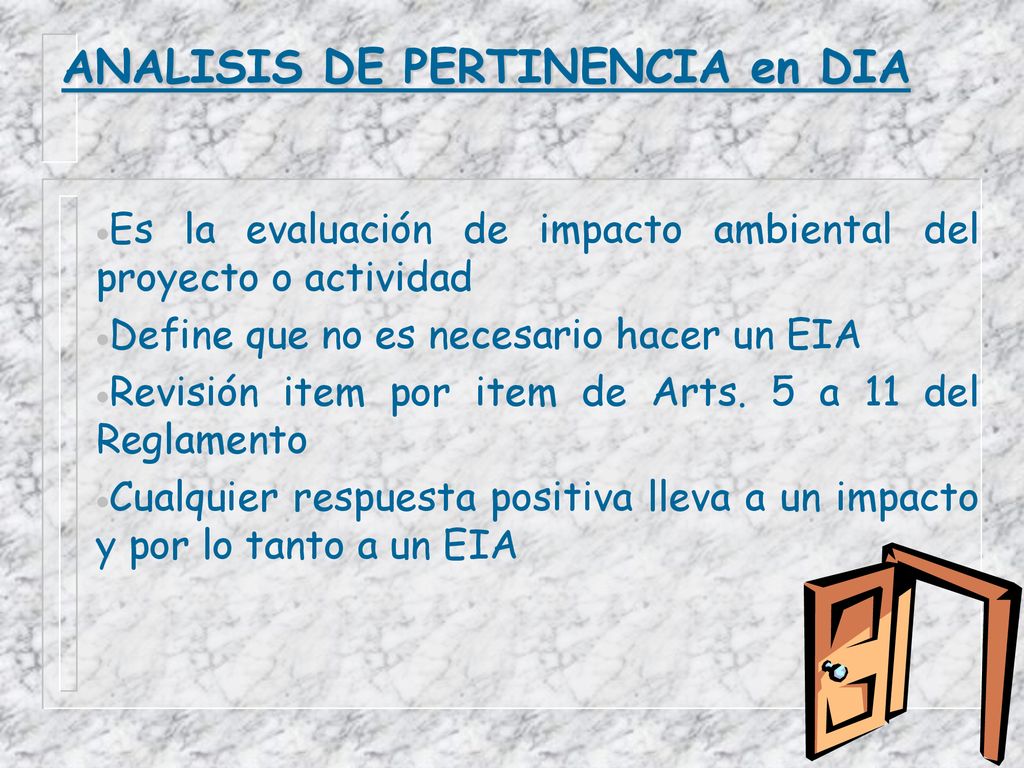

15 ANALISIS DE PERTINENCIA en DIA
Es la evaluación de impacto ambiental del proyecto o actividad Define que no es necesario hacer un EIA Revisión item por item de Arts. 5 a 11 del Reglamento Cualquier respuesta positiva lleva a un impacto y por lo tanto a un EIA

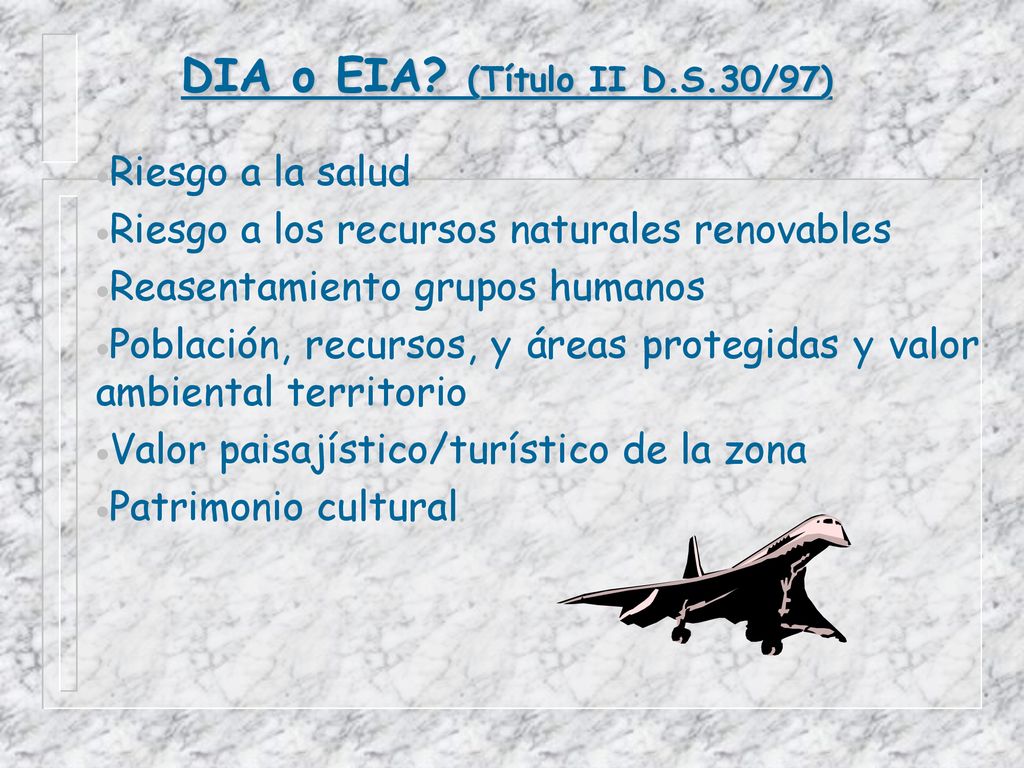

16 DIA o EIA? (Título II D.S.30/97)
Riesgo a la salud Riesgo a los recursos naturales renovables Reasentamiento grupos humanos Población, recursos, y áreas protegidas y valor ambiental territorio Valor paisajístico/turístico de la zona Patrimonio cultural

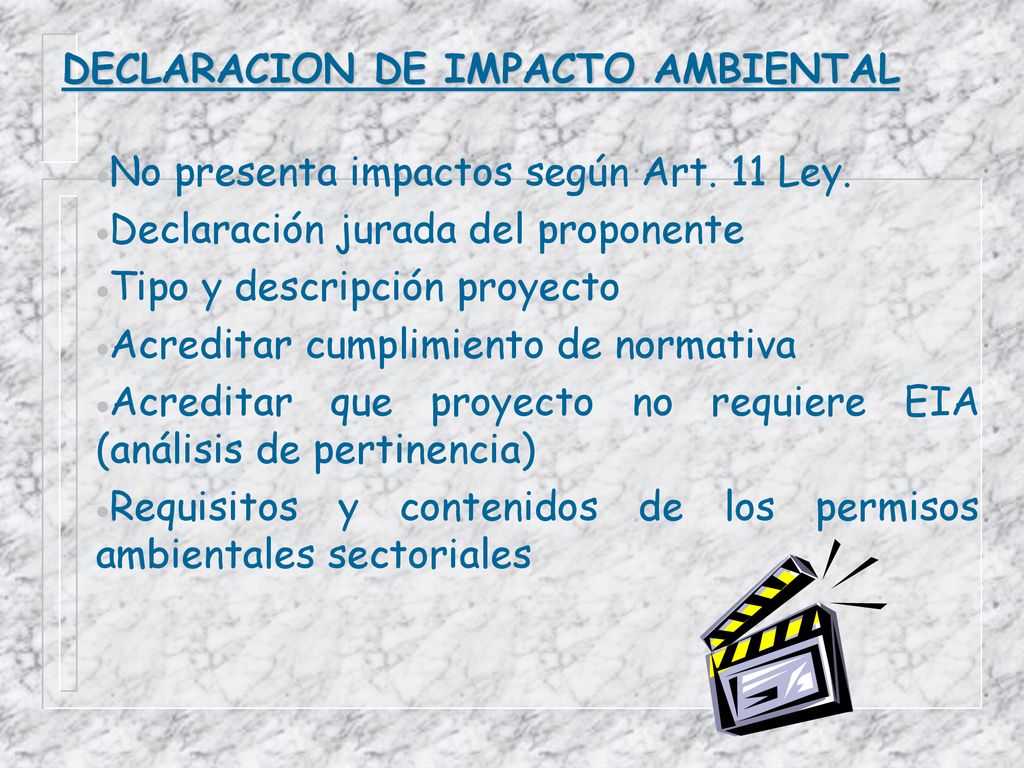

17 DECLARACION DE IMPACTO AMBIENTAL
No presenta impactos según Art. 11 Ley. Declaración jurada del proponente Tipo y descripción proyecto Acreditar cumplimiento de normativa Acreditar que proyecto no requiere EIA (análisis de pertinencia) Requisitos y contenidos de los permisos ambientales sectoriales

18 ESTUDIO DE IMPACTO AMBIENTAL
Resumen Ejecutivo Descripción proyecto o actividad Plan de cumplimiento legislación Efectos Art. 11 Ley que ====> un EIA Línea de base en área de influencia proyecto Evaluación de impacto ambiental Plan de mitigación, reparación, compensación Plan de seguimiento Actividades de participación ciudadana

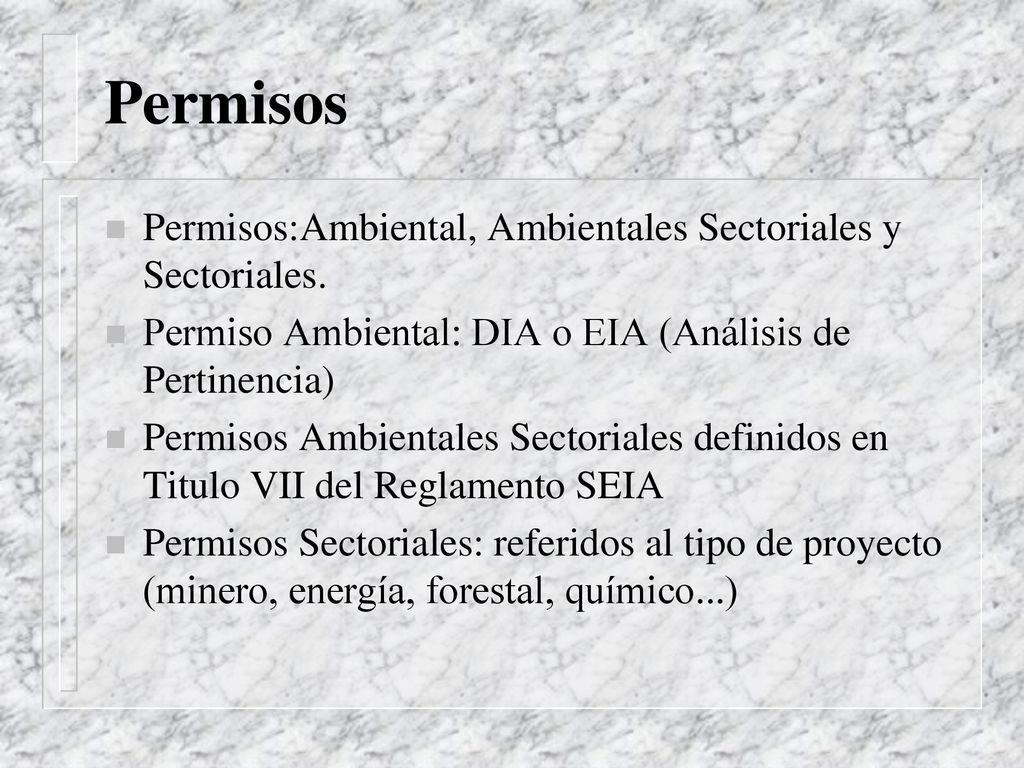

19 Permisos Permisos:Ambiental, Ambientales Sectoriales y Sectoriales.
Permiso Ambiental: DIA o EIA (Análisis de Pertinencia) Permisos Ambientales Sectoriales definidos en Titulo VII del Reglamento SEIA Permisos Sectoriales: referidos al tipo de proyecto (minero, energía, forestal, químico...)

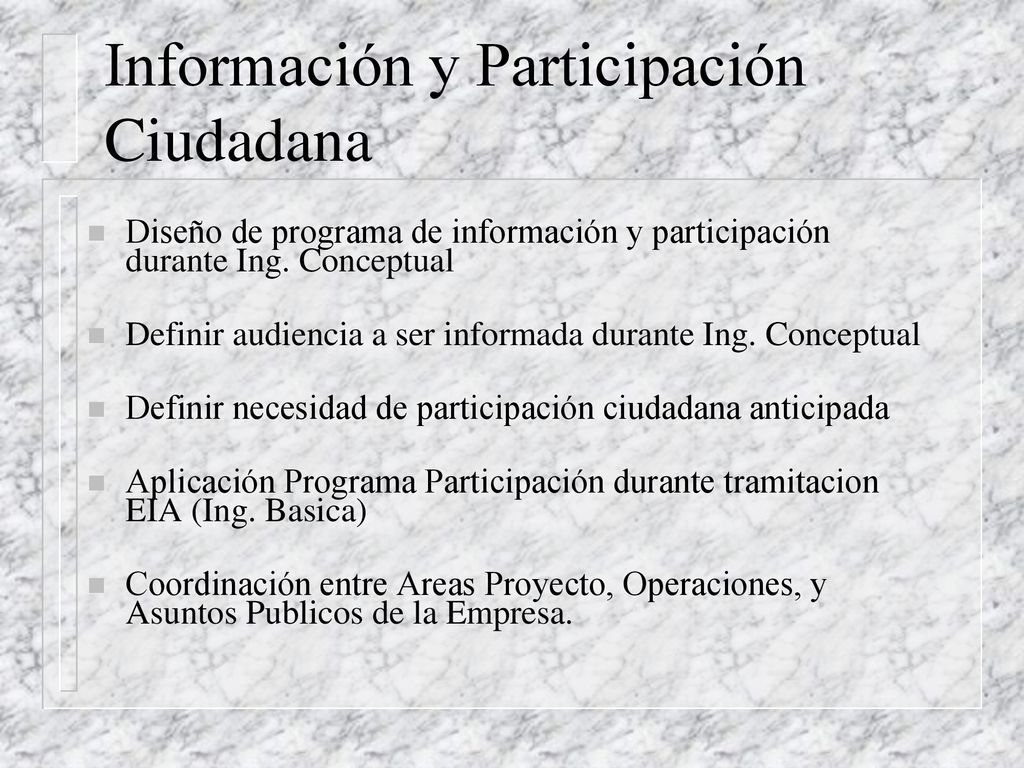

20 Información y Participación Ciudadana
Diseño de programa de información y participación durante Ing. Conceptual Definir audiencia a ser informada durante Ing. Conceptual Definir necesidad de participación ciudadana anticipada Aplicación Programa Participación durante tramitacion EIA (Ing. Basica) Coordinación entre Areas Proyecto, Operaciones, y Asuntos Publicos de la Empresa.

21 Ingeniería Basica Tramitación y aprobación DIA o EIA
Tramitación y aprobación permisos ambientales y sectoriales Diseño medidas de mitigación y compensación Cuantificar inversiones para el cierre del proyecto Definir esquema financiero cierre proyecto

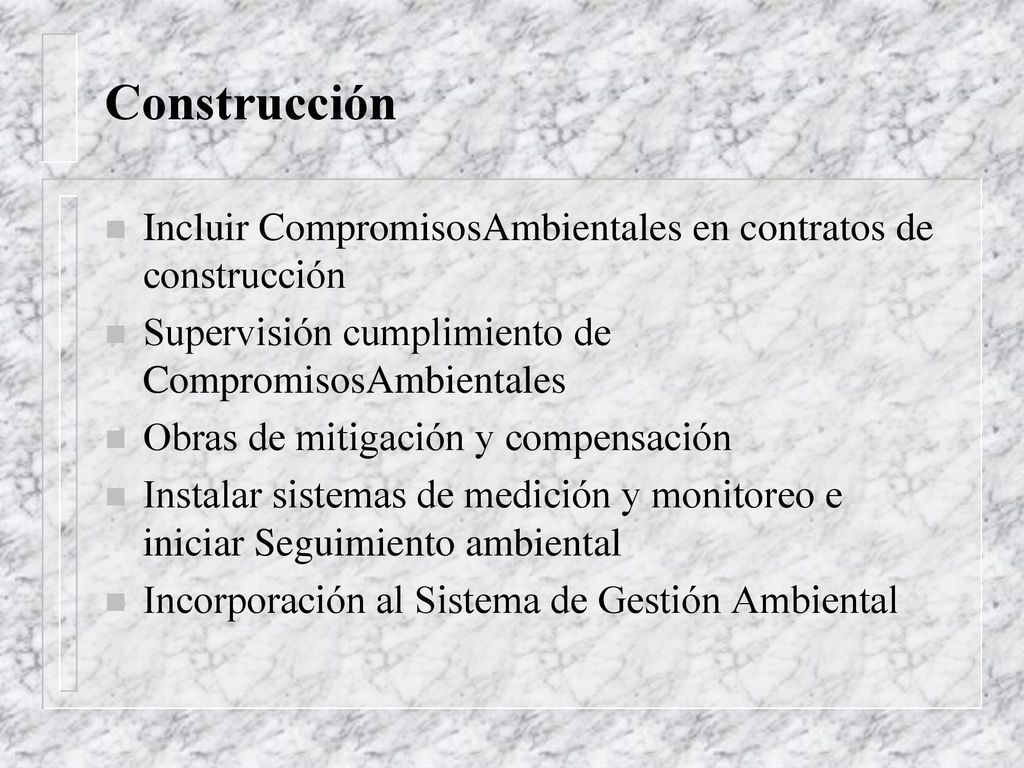

22 Construcción Incluir CompromisosAmbientales en contratos de construcción Supervisión cumplimiento de CompromisosAmbientales Obras de mitigación y compensación Instalar sistemas de medición y monitoreo e iniciar Seguimiento ambiental Incorporación al Sistema de Gestión Ambiental

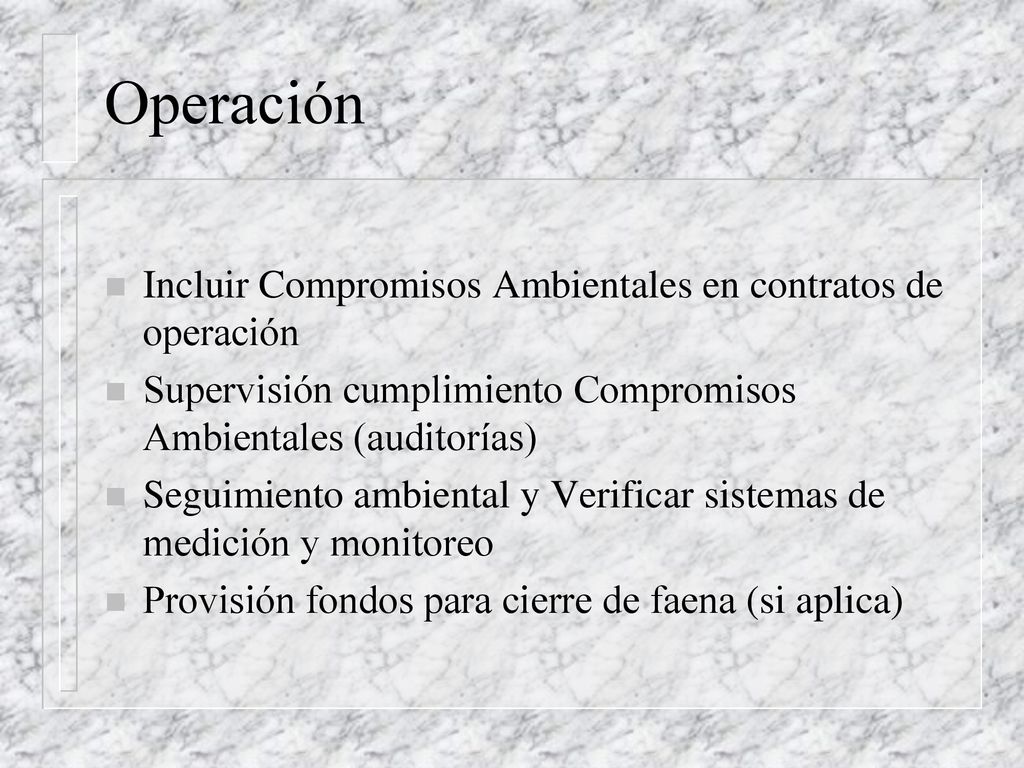

23 Operación Incluir Compromisos Ambientales en contratos de operación
Supervisión cumplimiento Compromisos Ambientales (auditorías) Seguimiento ambiental y Verificar sistemas de medición y monitoreo Provisión fondos para cierre de faena (si aplica)

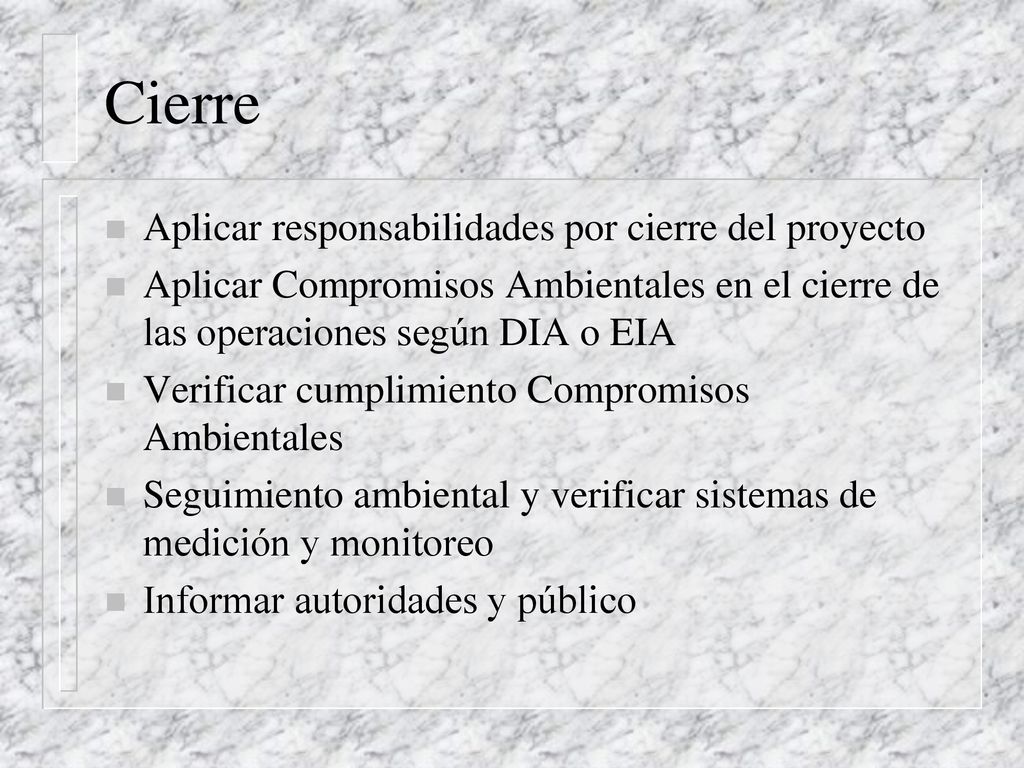

24 Cierre Aplicar responsabilidades por cierre del proyecto
Aplicar Compromisos Ambientales en el cierre de las operaciones según DIA o EIA Verificar cumplimiento Compromisos Ambientales Seguimiento ambiental y verificar sistemas de medición y monitoreo Informar autoridades y público
