Proyecto Actividades Realizadas Entregables Riesgos Próximas Actividades
3

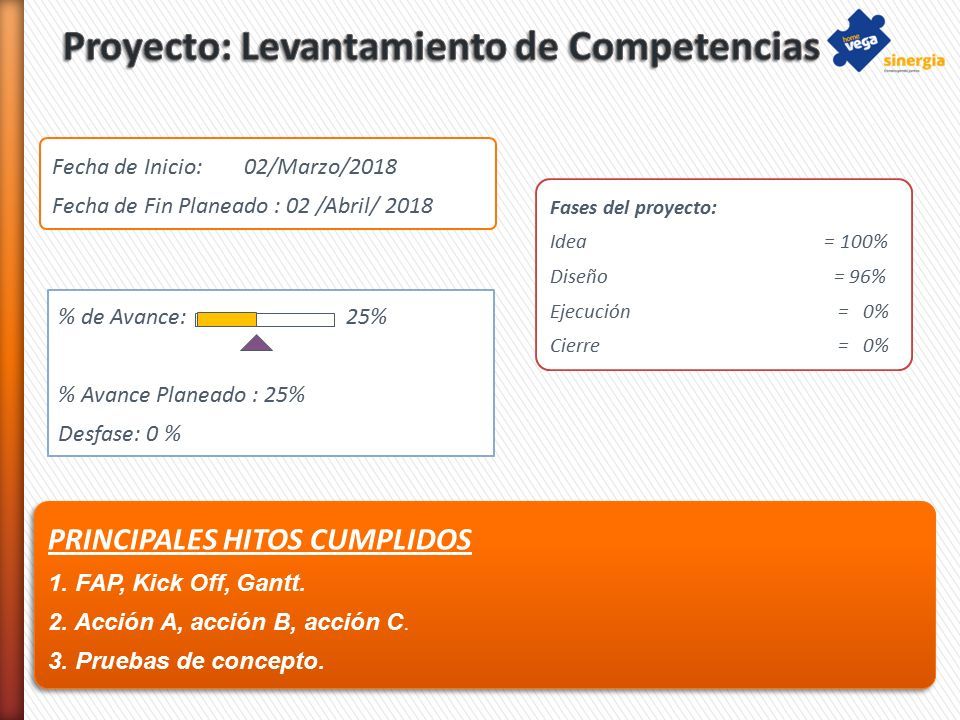

Fecha de Inicio: 02/Marzo/2018 Fecha de Fin Planeado : 02 /Abril/ 2018 % de Avance: 25% % Avance Planeado : 25% Desfase: 0 % Fases del proyecto: Idea = 100% Diseño = 96% Ejecución = 0% Cierre= 0% PRINCIPALES HITOS CUMPLIDOS 1. FAP, Kick Off, Gantt. 2. Acción A, acción B, acción C. 3. Pruebas de concepto. PRINCIPALES HITOS CUMPLIDOS 1. FAP, Kick Off, Gantt. 2. Acción A, acción B, acción C. 3. Pruebas de concepto.
4

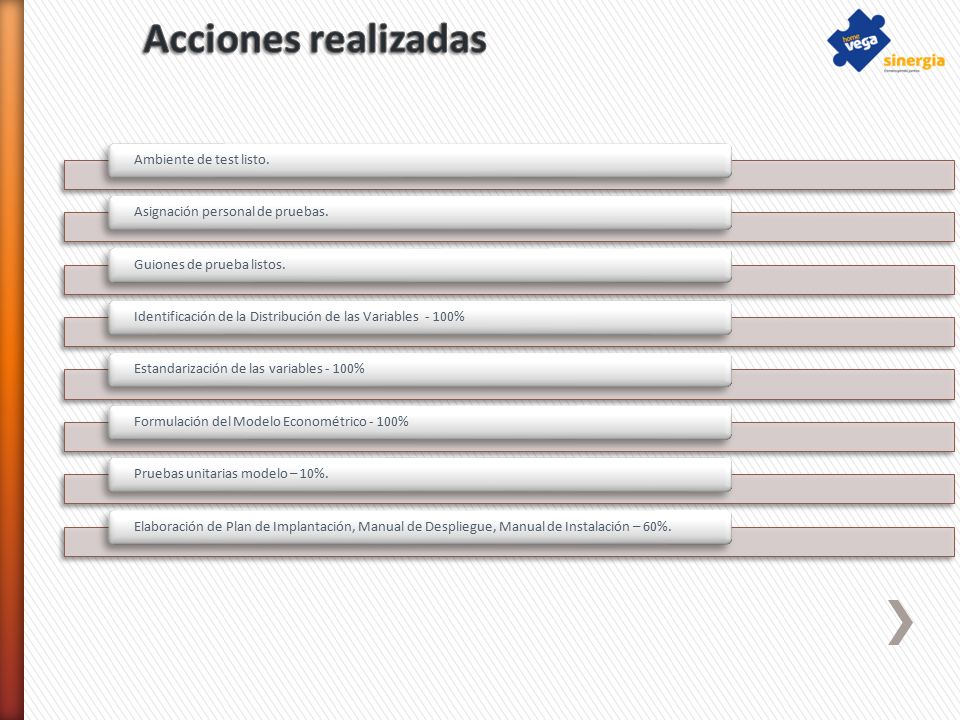

Ambiente de test listo.Asignación personal de pruebas.Guiones de prueba listos.Identificación de la Distribución de las Variables - 100%Estandarización de las variables - 100%Formulación del Modelo Econométrico - 100%Pruebas unitarias modelo – 10%.Elaboración de Plan de Implantación, Manual de Despliegue, Manual de Instalación – 60%.
5

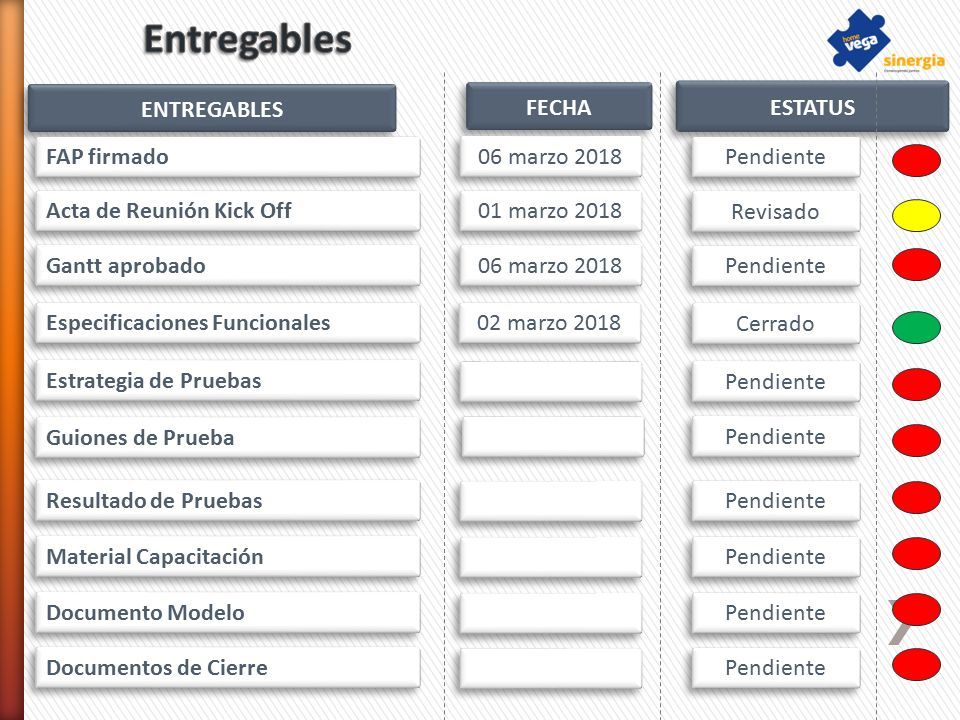

ENTREGABLES FAP firmado FECHA 06 marzo 2018 ESTATUS Pendiente Gantt aprobado Pendiente Acta de Reunión Kick Off Especificaciones Funcionales Estrategia de Pruebas Guiones de Prueba 01 marzo 2018 Revisado 06 marzo 2018 Pendiente Cerrado Pendiente Resultado de Pruebas Pendiente Material Capacitación Pendiente Documento Modelo Pendiente Documentos de Cierre Pendiente 02 marzo 2018
6

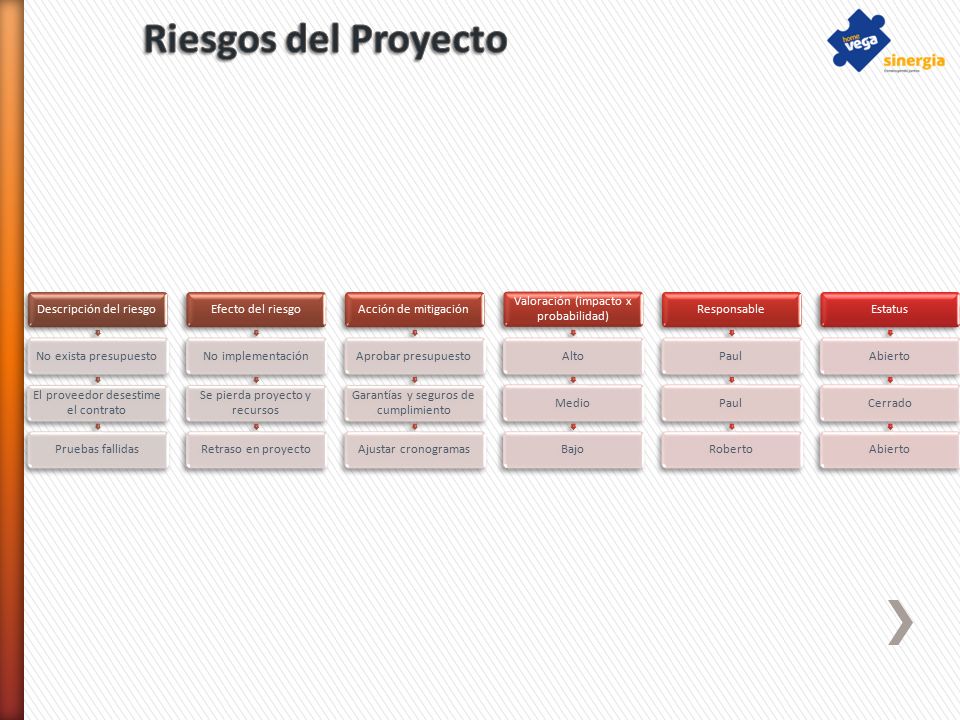

Descripción del riesgoNo exista presupuesto El proveedor desestime el contrato Pruebas fallidasEfecto del riesgoNo implementación Se pierda proyecto y recursos Retraso en proyectoAcción de mitigaciónAprobar presupuesto Garantías y seguros de cumplimiento Ajustar cronogramas Valoración (impacto x probabilidad) AltoMedioBajoResponsablePaul RobertoEstatusAbiertoCerradoAbierto
7

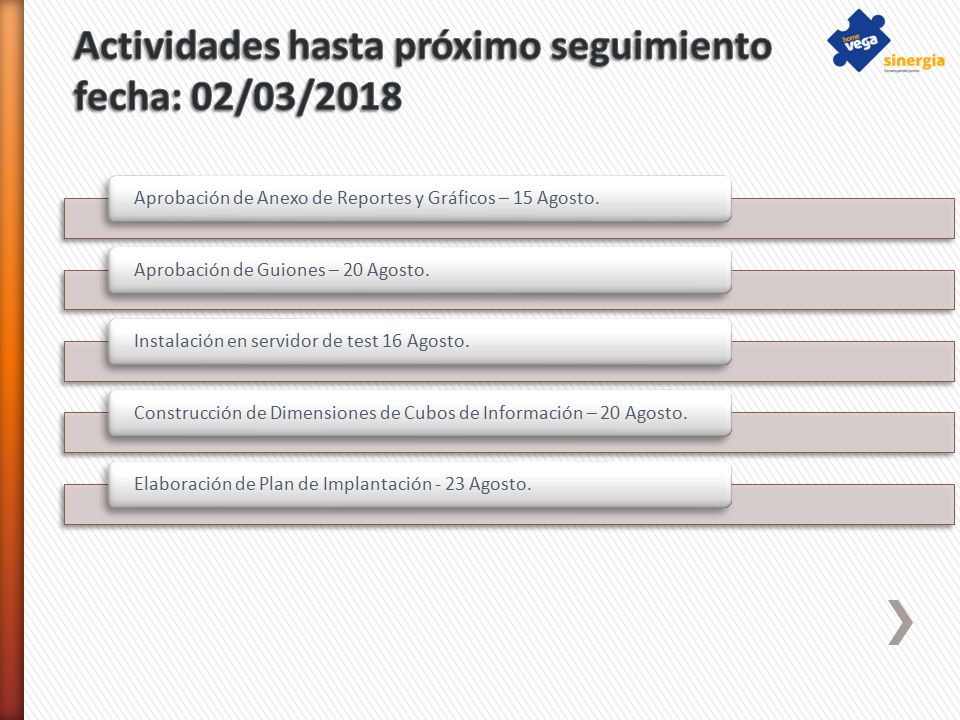

Aprobación de Anexo de Reportes y Gráficos – 15 Agosto.Aprobación de Guiones – 20 Agosto.Instalación en servidor de test 16 Agosto.Construcción de Dimensiones de Cubos de Información – 20 Agosto.Elaboración de Plan de Implantación - 23 Agosto.
