1 PRODUCCION DE MEZCLAS ASFALTICAS - PLANTAS DE PRODUCCION EMAVIAS

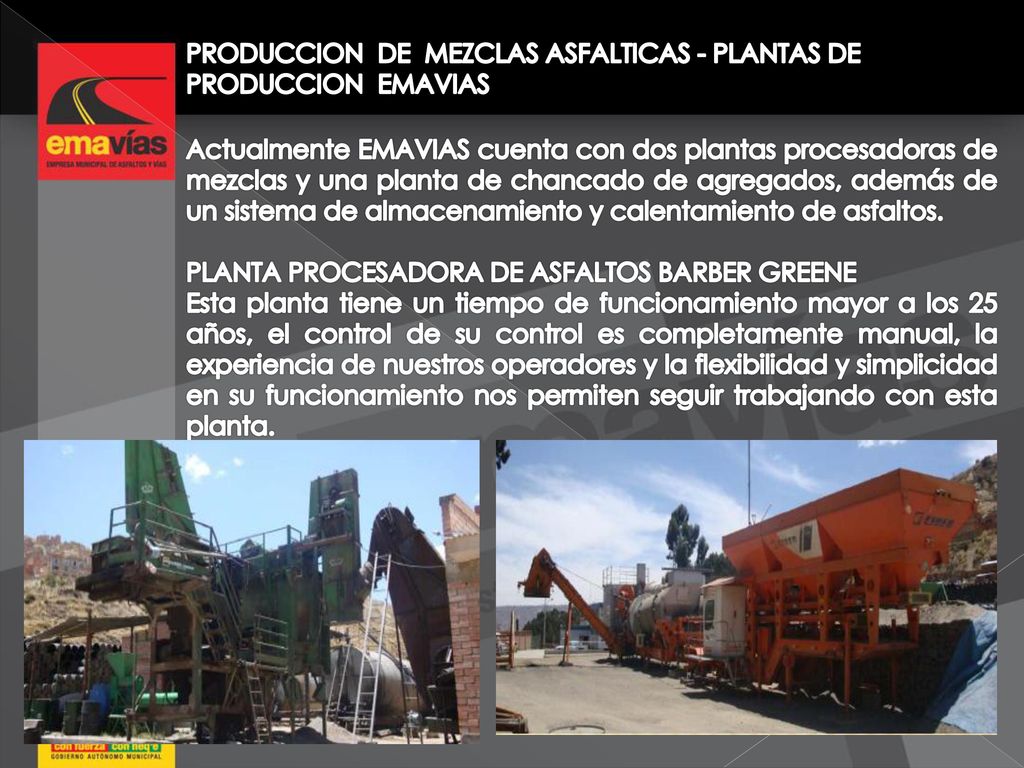

Actualmente EMAVIAS cuenta con dos plantas procesadoras de mezclas y una planta de chancado de agregados, además de un sistema de almacenamiento y calentamiento de asfaltos. PLANTA PROCESADORA DE ASFALTOS BARBER GREENE Esta planta tiene un tiempo de funcionamiento mayor a los 25 años, el control de su control es completamente manual, la experiencia de nuestros operadores y la flexibilidad y simplicidad en su funcionamiento nos permiten seguir trabajando con esta planta.

2 Una volqueta de 8m3 se carga en 14– 17 minutos.

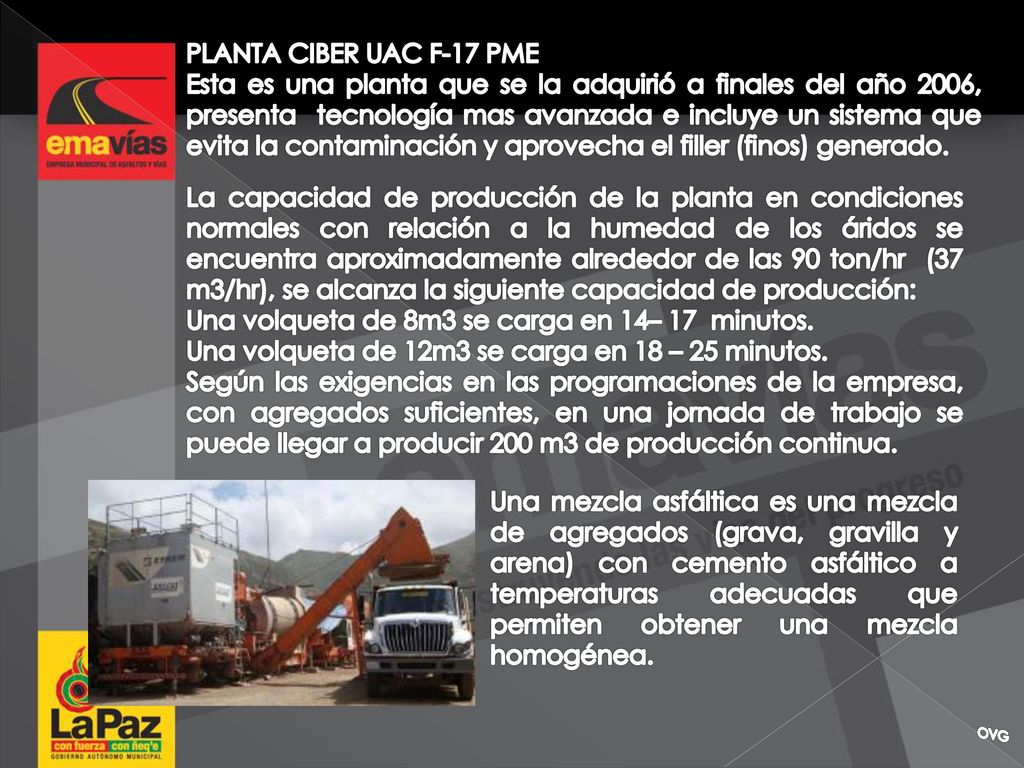

PLANTA CIBER UAC F-17 PME Esta es una planta que se la adquirió a finales del año 2006, presenta tecnología mas avanzada e incluye un sistema que evita la contaminación y aprovecha el filler (finos) generado. La capacidad de producción de la planta en condiciones normales con relación a la humedad de los áridos se encuentra aproximadamente alrededor de las 90 ton/hr (37 m3/hr), se alcanza la siguiente capacidad de producción: Una volqueta de 8m3 se carga en 14– 17 minutos. Una volqueta de 12m3 se carga en 18 – 25 minutos. Según las exigencias en las programaciones de la empresa, con agregados suficientes, en una jornada de trabajo se puede llegar a producir 200 m3 de producción continua. Una mezcla asfáltica es una mezcla de agregados (grava, gravilla y arena) con cemento asfáltico a temperaturas adecuadas que permiten obtener una mezcla homogénea. OVG

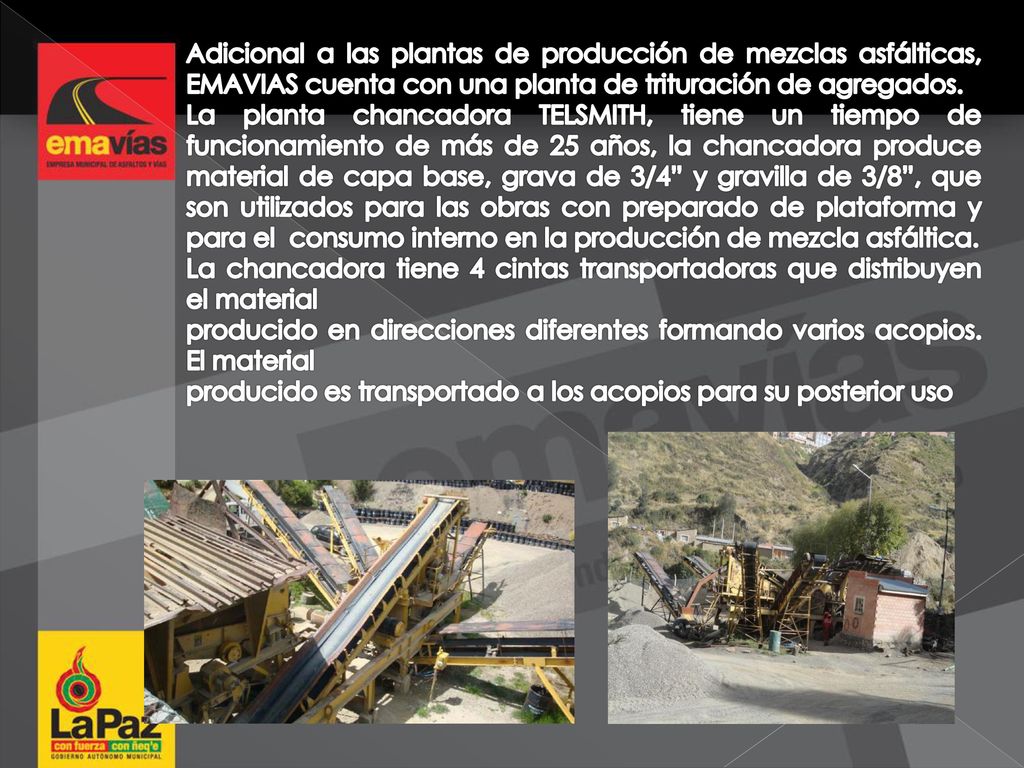

3 Adicional a las plantas de producción de mezclas asfálticas, EMAVIAS cuenta con una planta de trituración de agregados. La planta chancadora TELSMITH, tiene un tiempo de funcionamiento de más de 25 años, la chancadora produce material de capa base, grava de 3/4” y gravilla de 3/8”, que son utilizados para las obras con preparado de plataforma y para el consumo interno en la producción de mezcla asfáltica. La chancadora tiene 4 cintas transportadoras que distribuyen el material producido en direcciones diferentes formando varios acopios. El material producido es transportado a los acopios para su posterior uso

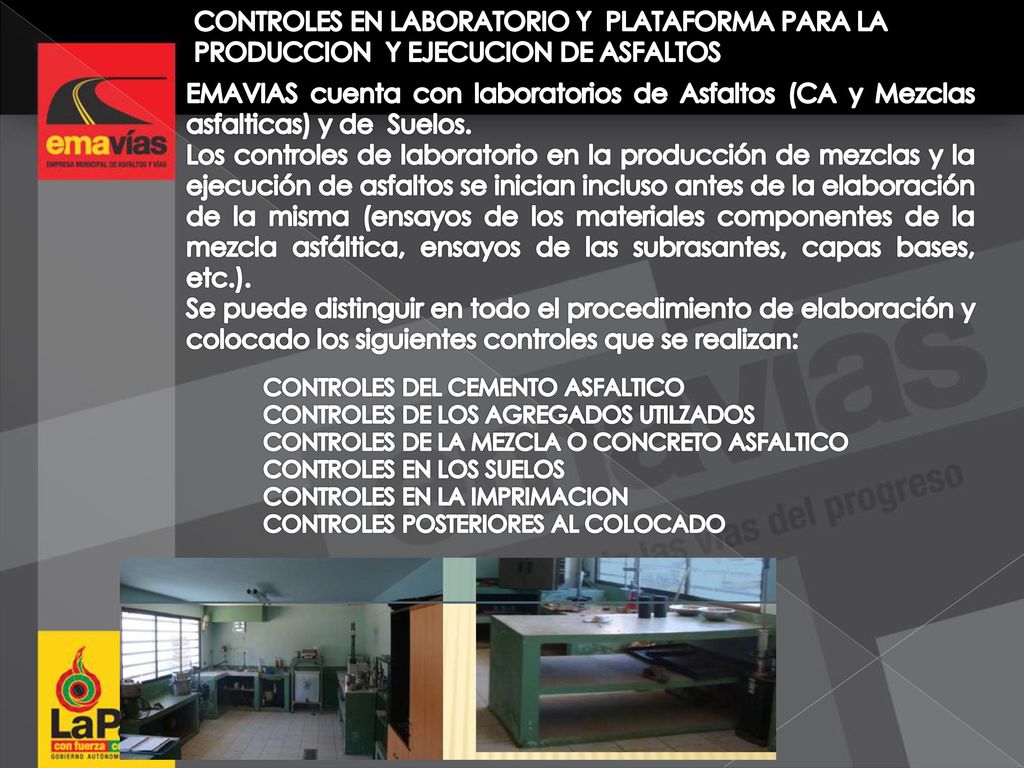

4 CONTROLES EN LABORATORIO Y PLATAFORMA PARA LA PRODUCCION Y EJECUCION DE ASFALTOS
EMAVIAS cuenta con laboratorios de Asfaltos (CA y Mezclas asfalticas) y de Suelos. Los controles de laboratorio en la producción de mezclas y la ejecución de asfaltos se inician incluso antes de la elaboración de la misma (ensayos de los materiales componentes de la mezcla asfáltica, ensayos de las subrasantes, capas bases, etc.). Se puede distinguir en todo el procedimiento de elaboración y colocado los siguientes controles que se realizan: CONTROLES DEL CEMENTO ASFALTICO CONTROLES DE LOS AGREGADOS UTILZADOS CONTROLES DE LA MEZCLA O CONCRETO ASFALTICO CONTROLES EN LOS SUELOS CONTROLES EN LA IMPRIMACION CONTROLES POSTERIORES AL COLOCADO

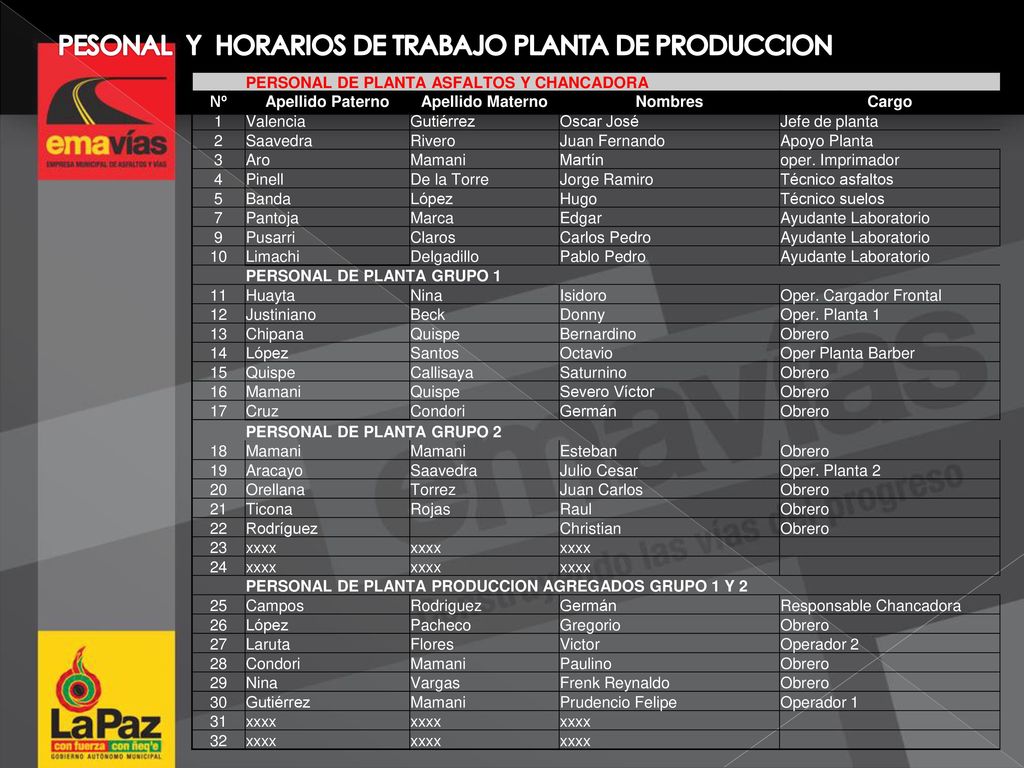

5 PESONAL Y HORARIOS DE TRABAJO PLANTA DE PRODUCCION
PERSONAL DE PLANTA ASFALTOS Y CHANCADORA Apellido Paterno Apellido Materno Nombres Cargo 1 Valencia Gutiérrez Oscar José Jefe de planta 2 Saavedra Rivero Juan Fernando Apoyo Planta 3 Aro Mamani Martín oper. Imprimador 4 Pinell De la Torre Jorge Ramiro Técnico asfaltos 5 Banda López Hugo Técnico suelos 7 Pantoja Marca Edgar Ayudante Laboratorio 9 Pusarri Claros Carlos Pedro 10 Limachi Delgadillo Pablo Pedro PERSONAL DE PLANTA GRUPO 1 11 Huayta Nina Isidoro Oper. Cargador Frontal 12 Justiniano Beck Donny Oper. Planta 1 13 Chipana Quispe Bernardino Obrero 14 Santos Octavio Oper Planta Barber 15 Callisaya Saturnino 16 Severo Víctor 17 Cruz Condori Germán PERSONAL DE PLANTA GRUPO 2 18 Esteban 19 Aracayo Julio Cesar Oper. Planta 2 20 Orellana Torrez Juan Carlos 21 Ticona Rojas Raul 22 Rodríguez Christian 23 xxxx 24 PERSONAL DE PLANTA PRODUCCION AGREGADOS GRUPO 1 Y 2 25 Campos Rodriguez Responsable Chancadora 26 Pacheco Gregorio 27 Laruta Flores Victor Operador 2 28 Paulino 29 Vargas Frenk Reynaldo 30 Prudencio Felipe Operador 1 31 32

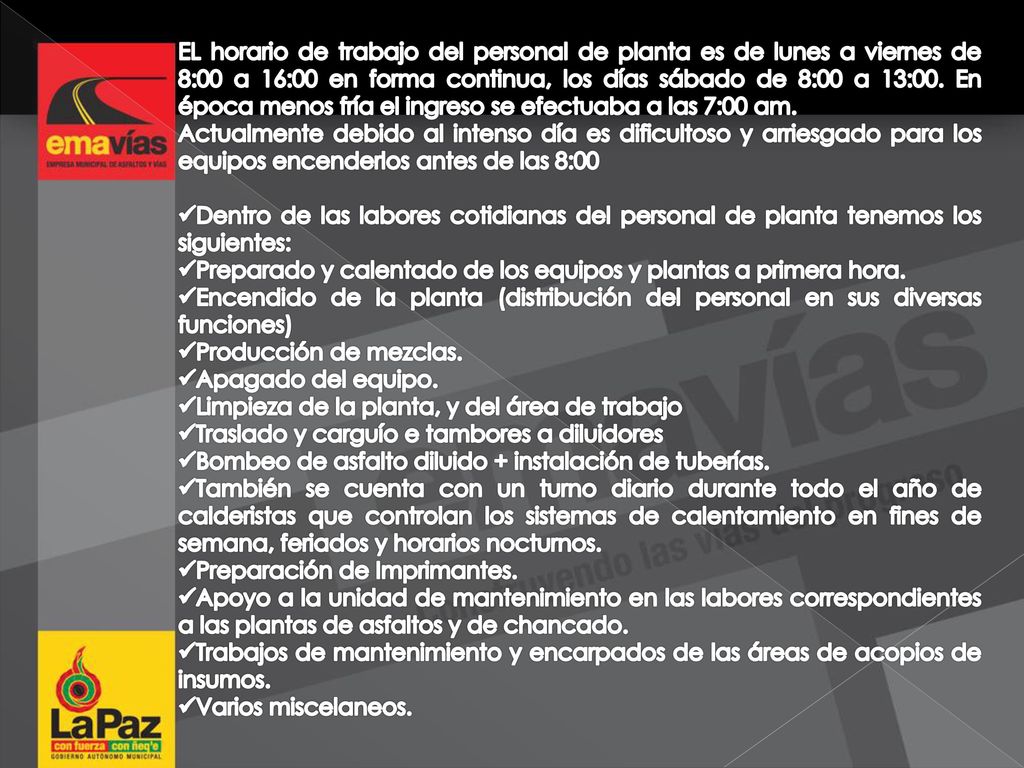

6 EL horario de trabajo del personal de planta es de lunes a viernes de 8:00 a 16:00 en forma continua, los días sábado de 8:00 a 13:00. En época menos fría el ingreso se efectuaba a las 7:00 am. Actualmente debido al intenso día es dificultoso y arriesgado para los equipos encenderlos antes de las 8:00 Dentro de las labores cotidianas del personal de planta tenemos los siguientes: Preparado y calentado de los equipos y plantas a primera hora. Encendido de la planta (distribución del personal en sus diversas funciones) Producción de mezclas. Apagado del equipo. Limpieza de la planta, y del área de trabajo Traslado y carguío e tambores a diluidores Bombeo de asfalto diluido + instalación de tuberías. También se cuenta con un turno diario durante todo el año de calderistas que controlan los sistemas de calentamiento en fines de semana, feriados y horarios nocturnos. Preparación de Imprimantes. Apoyo a la unidad de mantenimiento en las labores correspondientes a las plantas de asfaltos y de chancado. Trabajos de mantenimiento y encarpados de las áreas de acopios de insumos. Varios miscelaneos.

7 Labores diarias de limpieza de la planta y áreas de trabajo

8 Labores encendido de equipos.

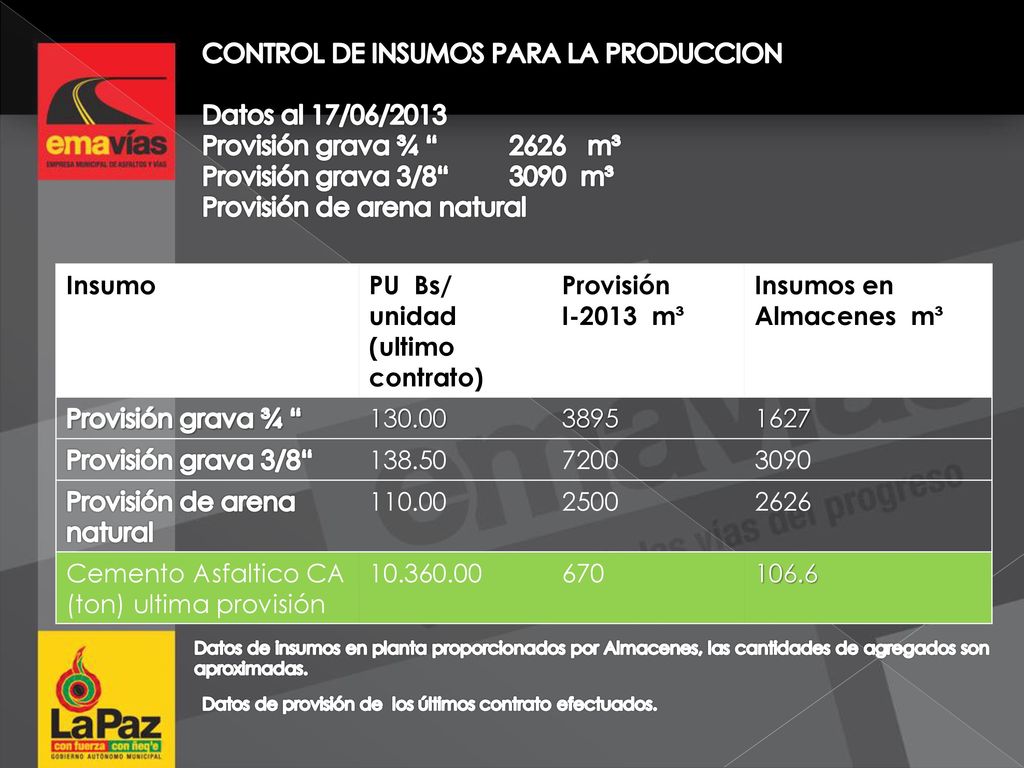

9 CONTROL DE INSUMOS PARA LA PRODUCCION Datos al 17/06/2013
Provisión grava ¾ “ m³ Provisión grava 3/8“ m³ Provisión de arena natural Insumo PU Bs/ unidad (ultimo contrato) Provisión I m³ Insumos en Almacenes m³ Provisión grava ¾ “ 130.00 3895 1627 Provisión grava 3/8“ 138.50 7200 3090 Provisión de arena natural 110.00 2500 2626 Cemento Asfaltico CA (ton) ultima provisión 670 106.6 Datos de insumos en planta proporcionados por Almacenes, las cantidades de agregados son aproximadas. Datos de provisión de los últimos contrato efectuados.

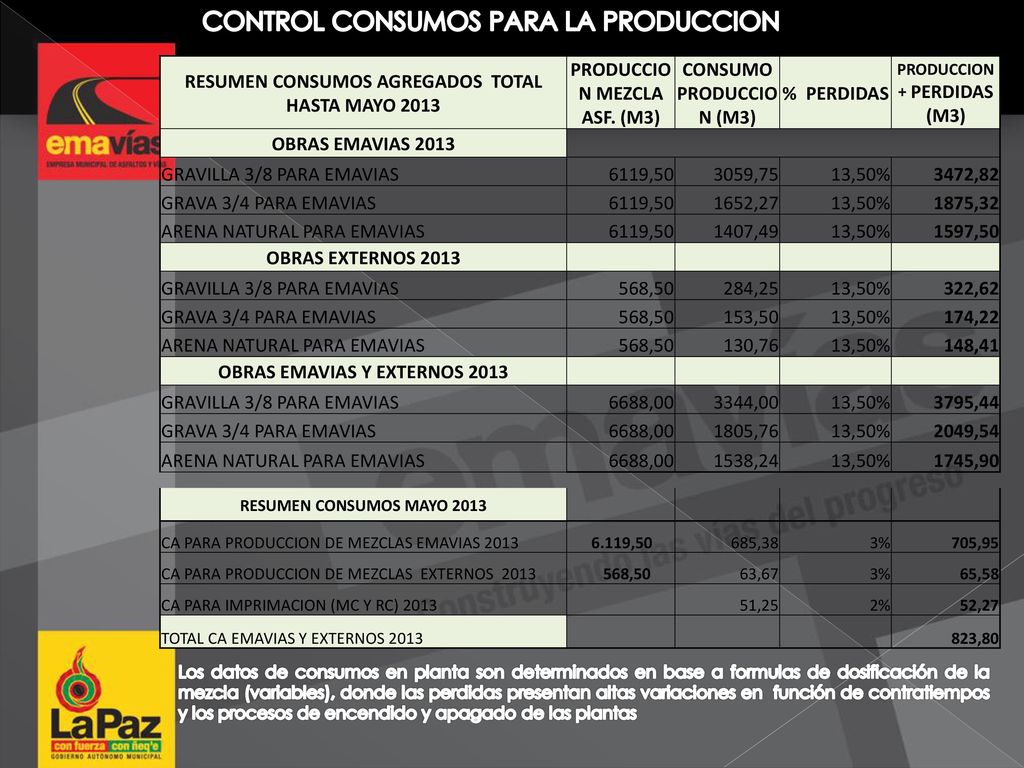

10 CONTROL CONSUMOS PARA LA PRODUCCION
RESUMEN CONSUMOS AGREGADOS TOTAL HASTA MAYO 2013 PRODUCCION MEZCLA ASF. (M3) CONSUMO PRODUCCION (M3) % PERDIDAS PRODUCCION + PERDIDAS (M3) OBRAS EMAVIAS 2013 GRAVILLA 3/8 PARA EMAVIAS 6119,50 3059,75 13,50% 3472,82 GRAVA 3/4 PARA EMAVIAS 1652,27 1875,32 ARENA NATURAL PARA EMAVIAS 1407,49 1597,50 OBRAS EXTERNOS 2013 568,50 284,25 322,62 153,50 174,22 130,76 148,41 OBRAS EMAVIAS Y EXTERNOS 2013 6688,00 3344,00 3795,44 1805,76 2049,54 1538,24 1745,90 RESUMEN CONSUMOS MAYO 2013 CA PARA PRODUCCION DE MEZCLAS EMAVIAS 2013 6.119,50 685,38 3% 705,95 CA PARA PRODUCCION DE MEZCLAS EXTERNOS 2013 568,50 63,67 65,58 CA PARA IMPRIMACION (MC Y RC) 2013 51,25 2% 52,27 TOTAL CA EMAVIAS Y EXTERNOS 2013 823,80 Los datos de consumos en planta son determinados en base a formulas de dosificación de la mezcla (variables), donde las perdidas presentan altas variaciones en función de contratiempos y los procesos de encendido y apagado de las plantas

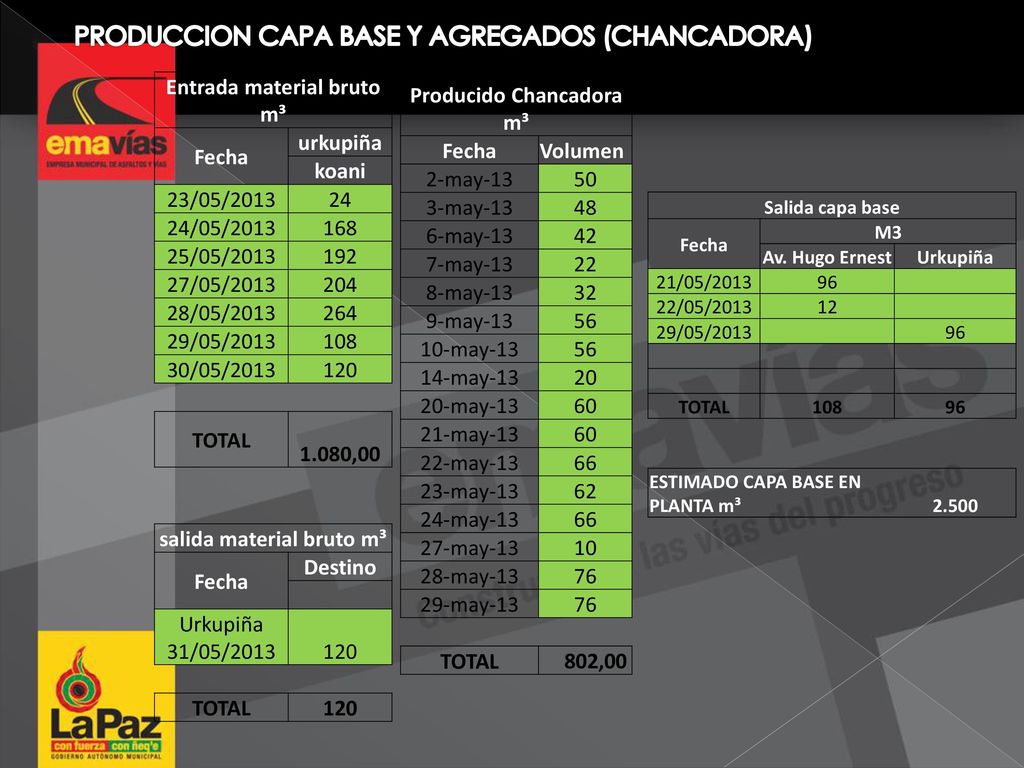

11 PRODUCCION CAPA BASE Y AGREGADOS (CHANCADORA)
Entrada material bruto m³ Fecha urkupiña koani 23/05/2013 24 24/05/2013 168 25/05/2013 192 27/05/2013 204 28/05/2013 264 29/05/2013 108 30/05/2013 120 TOTAL 1.080,00 salida material bruto m³ Destino Urkupiña 31/05/2013 Producido Chancadora m³ Fecha Volumen 2-may-13 50 3-may-13 48 6-may-13 42 7-may-13 22 8-may-13 32 9-may-13 56 10-may-13 14-may-13 20 20-may-13 60 21-may-13 22-may-13 66 23-may-13 62 24-may-13 27-may-13 10 28-may-13 76 29-may-13 TOTAL 802,00 Salida capa base Fecha M3 Av. Hugo Ernest Urkupiña 21/05/2013 96 22/05/2013 12 29/05/2013 TOTAL 108 ESTIMADO CAPA BASE EN PLANTA m³ 2.500

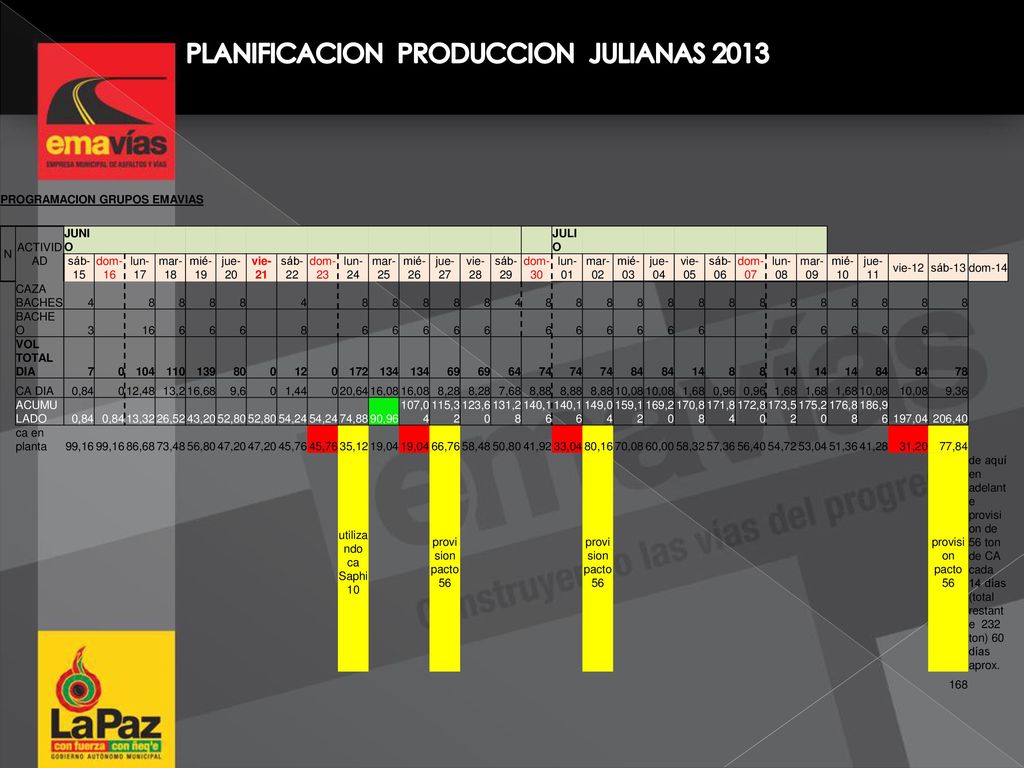

12 PLANIFICACION PRODUCCION JULIANAS 2013
PROGRAMACION GRUPOS EMAVIAS N ACTIVIDAD JUNIO JULIO sáb-15 dom-16 lun-17 mar-18 mié-19 jue-20 vie-21 sáb-22 dom-23 lun-24 mar-25 mié-26 jue-27 vie-28 sáb-29 dom-30 lun-01 mar-02 mié-03 jue-04 vie-05 sáb-06 dom-07 lun-08 mar-09 mié-10 jue-11 vie-12 sáb-13 dom-14 CAZA BACHES 4 8 BACHEO 3 16 6 VOL TOTAL DIA 7 104 110 139 80 12 172 134 69 64 74 84 14 78 CA DIA 0,84 12,48 13,2 16,68 9,6 1,44 20,64 16,08 8,28 7,68 8,88 10,08 1,68 0,96 9,36 ACUMULADO 13,32 26,52 43,20 52,80 54,24 74,88 90,96 107,04 115,32 123,60 131,28 140,16 149,04 159,12 169,20 170,88 171,84 172,80 173,52 175,20 176,88 186,96 197,04 206,40 ca en planta 99,16 86,68 73,48 56,80 47,20 45,76 35,12 19,04 66,76 58,48 50,80 41,92 33,04 80,16 70,08 60,00 58,32 57,36 56,40 54,72 53,04 51,36 41,28 31,20 77,84 utilizando ca Saphi 10 provision pacto 56 de aquí en adelante provision de 56 ton de CA cada 14 días (total restante 232 ton) 60 días aprox. 168

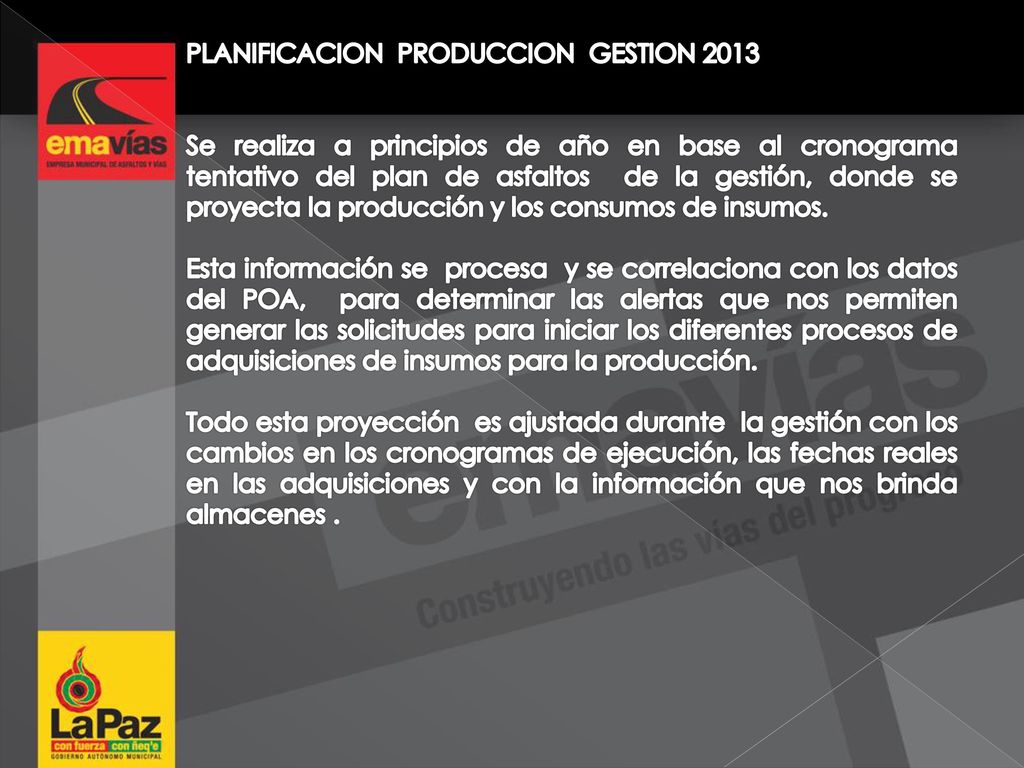

13 PLANIFICACION PRODUCCION GESTION 2013
Se realiza a principios de año en base al cronograma tentativo del plan de asfaltos de la gestión, donde se proyecta la producción y los consumos de insumos. Esta información se procesa y se correlaciona con los datos del POA, para determinar las alertas que nos permiten generar las solicitudes para iniciar los diferentes procesos de adquisiciones de insumos para la producción. Todo esta proyección es ajustada durante la gestión con los cambios en los cronogramas de ejecución, las fechas reales en las adquisiciones y con la información que nos brinda almacenes .
