Identificar las principales anomalías que afectan la ejecución de los contratos de obra pública, sus tendencias, orígenes, casos significativos y recomendaciones.
3

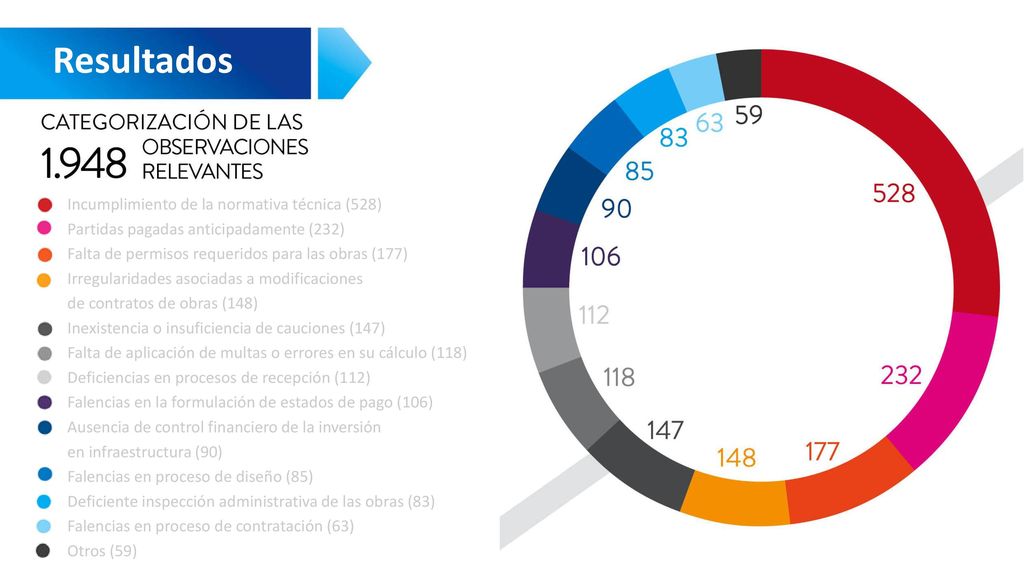

Resultados Incumplimiento de la normativa técnica (528)
Partidas pagadas anticipadamente (232) Falta de permisos requeridos para las obras (177) Irregularidades asociadas a modificaciones de contratos de obras (148) Inexistencia o insuficiencia de cauciones (147) Falta de aplicación de multas o errores en su cálculo (118) Deficiencias en procesos de recepción (112) Falencias en la formulación de estados de pago (106) Ausencia de control financiero de la inversión en infraestructura (90) Falencias en proceso de diseño (85) Deficiente inspección administrativa de las obras (83) Falencias en proceso de contratación (63) Otros (59) Que los 5 primeros de la leyenda aparezcan al hacer un click, los demás todos juntos.
4

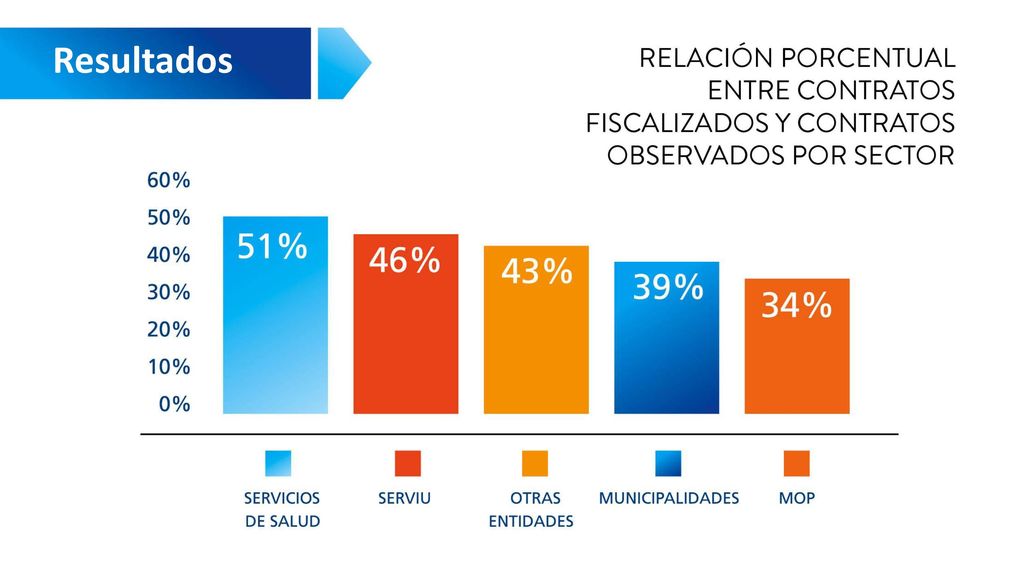

Resultados
5
Falencias constructivas
Mayor costo MAYOR COSTO FALENCIAS CONSTRUCTIVAS Falencias constructivas PROBLEMAS DE OPERACIÓN Y SERVICIALIDAD Problemas de operación y servicialidad OBRAS NO EJECUTADAS EN SUS PLAZOS OBRAS ABANDONADAS Costo: puente bicentenario. Operación: cau cau Constructivas: Ponton flotante y puente basculante Plazos: hospital de Calama. Abandonada: Edificio consistorial los vilos
6

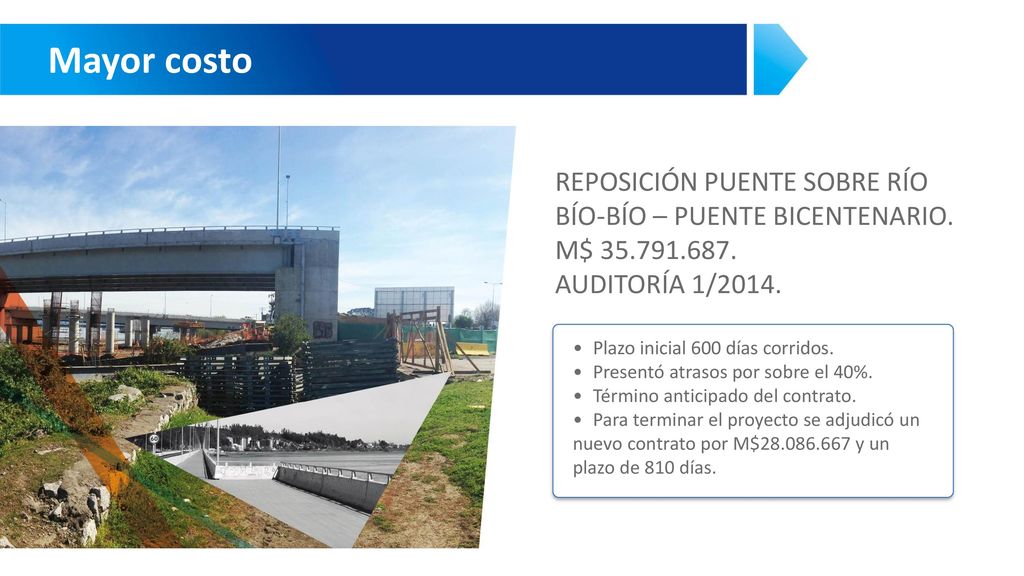

Mayor costo REPOSICIÓN PUENTE SOBRE RÍO BÍO-BÍO – PUENTE BICENTENARIO.
AUDITORÍA 1/2014. • Plazo inicial 600 días corridos. • Presentó atrasos por sobre el 40%. • Término anticipado del contrato. • Para terminar el proyecto se adjudicó un nuevo contrato por M$ y un plazo de 810 días. Costo: puente bicentenario. Operación: cau cau Constructivas: Ponton flotante y puente basculante Plazos: hospital de Calama. Abandonada: Edificio consistorial los vilos
7

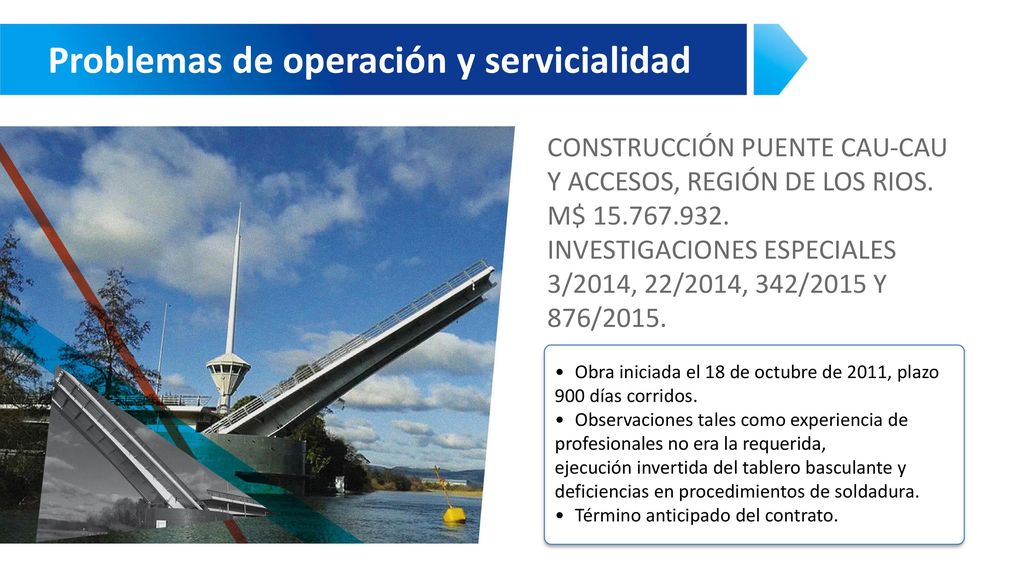

Problemas de operación y servicialidad
CONSTRUCCIÓN PUENTE CAU-CAU Y ACCESOS, REGIÓN DE LOS RIOS. M$ INVESTIGACIONES ESPECIALES 3/2014, 22/2014, 342/2015 Y 876/2015. • Obra iniciada el 18 de octubre de 2011, plazo 900 días corridos. • Observaciones tales como experiencia de profesionales no era la requerida, ejecución invertida del tablero basculante y deficiencias en procedimientos de soldadura. • Término anticipado del contrato. Costo: puente bicentenario. Operación: cau cau Constructivas: Ponton flotante y puente basculante Plazos: hospital de Calama. Abandonada: Edificio consistorial los vilos
8

Obras no ejecutadas en sus plazos
CONSTRUCCIÓN DEL HOSPITAL CARLOS CISTERNAS DE CALAMA. M$ AUDITORÍA 11/2013. • Adjudicada en julio de 2010, por un plazo de 657 días corridos. Se verificaron aumentos de plazo por 512 días corridos. • Presentó diversas irregularidades como falta de aplicación de multas, partidas pagadas anticipadamente, pagos con recursos no destinados al efecto. • Término anticipado del contrato con fecha 25 de Junio de 2013. • Para terminar el proyecto, en noviembre de 2015 se adjudicó un nuevo contrato por M$ y 540 días corridos. Costo: puente bicentenario. Operación: cau cau Constructivas: Ponton flotante y puente basculante Plazos: hospital de Calama. Abandonada: Edificio consistorial los vilos
9

Obras abandonadas CONSTRUCCIÓN OBSERVATORIO Y MIRADOR ASTRONÓMICO ALTO DEL CARMEN. M$ INSPECCIÓN DE OBRA PÚBLICA 9/2013. • Obra con evidente abandono a la fecha de la fiscalización. • Ejecución del 41 % y pagada en un 100%. • Observaciones tales como elementos estructurales desaplomados, ausencia de ensayes, boleta de garantía vencida, acceso no resuelto. Costo: puente bicentenario. Operación: cau cau Constructivas: Ponton flotante y puente basculante Plazos: hospital de Calama. Abandonada: Edificio consistorial los vilos
