1 Krystel Blanco Nery Chaves Glenda Quiros Daniela Retana

2 Quién lo creo?

3 Qué es el Microsoft Project? Es una herramienta que permite planear sistemáticamente las fases y tareas de un proyecto

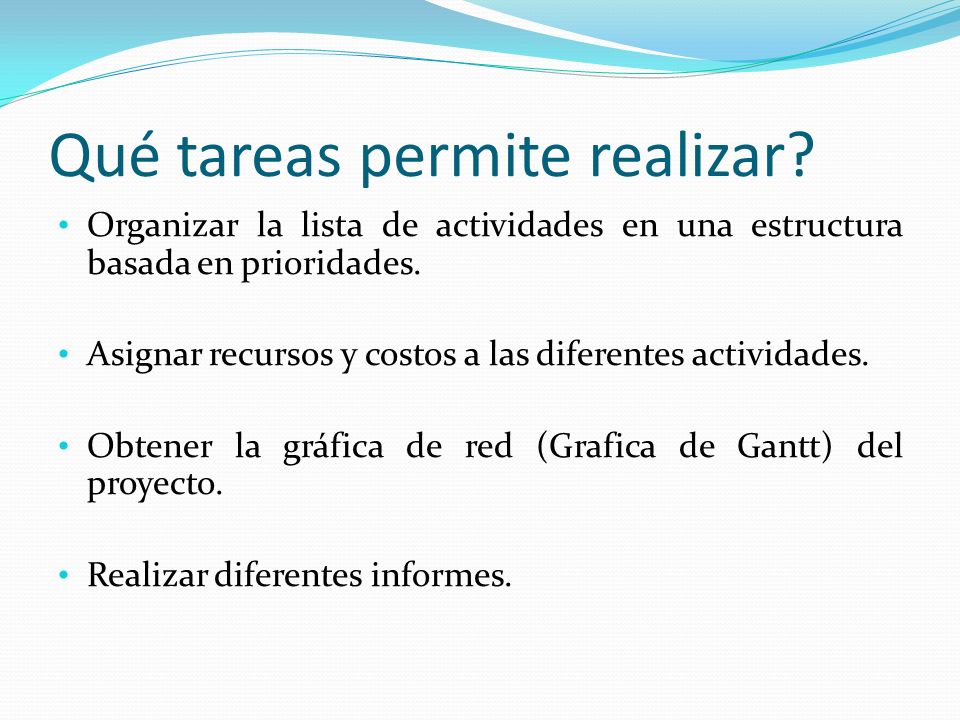

4 Qué tareas permite realizar? Organizar la lista de actividades en una estructura basada en prioridades. Asignar recursos y costos a las diferentes actividades. Obtener la gráfica de red (Grafica de Gantt) del proyecto. Realizar diferentes informes.

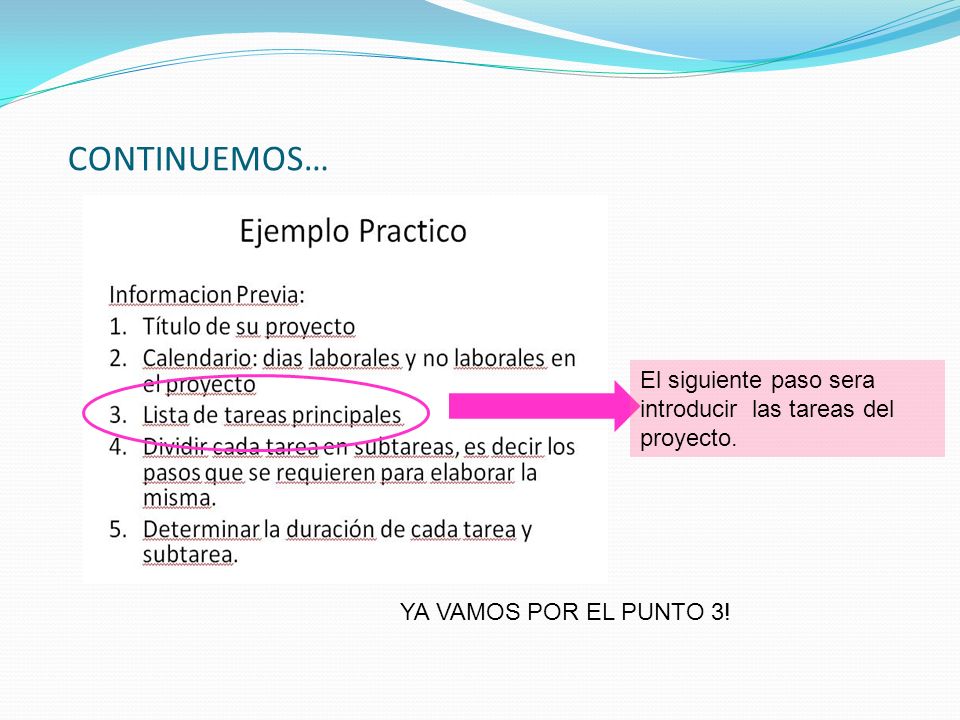

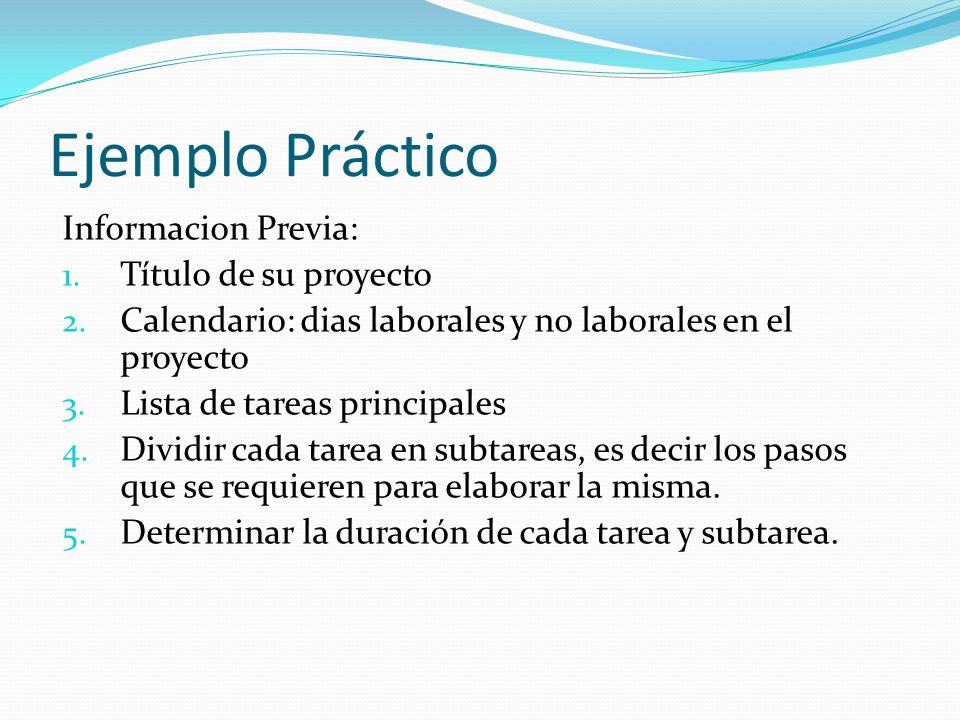

5 Ejemplo Práctico Informacion Previa: 1. Título de su proyecto 2. Calendario: dias laborales y no laborales en el proyecto 3. Lista de tareas principales 4. Dividir cada tarea en subtareas, es decir los pasos que se requieren para elaborar la misma. 5. Determinar la duración de cada tarea y subtarea.

6

7 Cuando usted descarague e instale el programa, tendra una pantalla similar a esta.

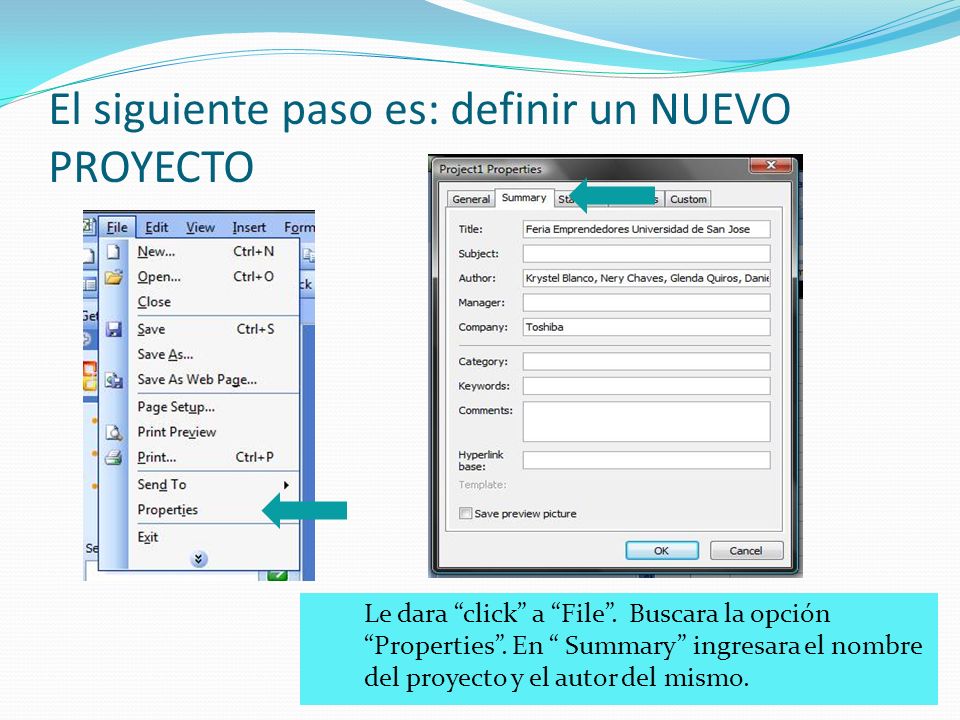

8 El siguiente paso es: definir un NUEVO PROYECTO Le dara “click” a “File”. Buscara la opción “Properties”. En “ Summary” ingresara el nombre del proyecto y el autor del mismo.

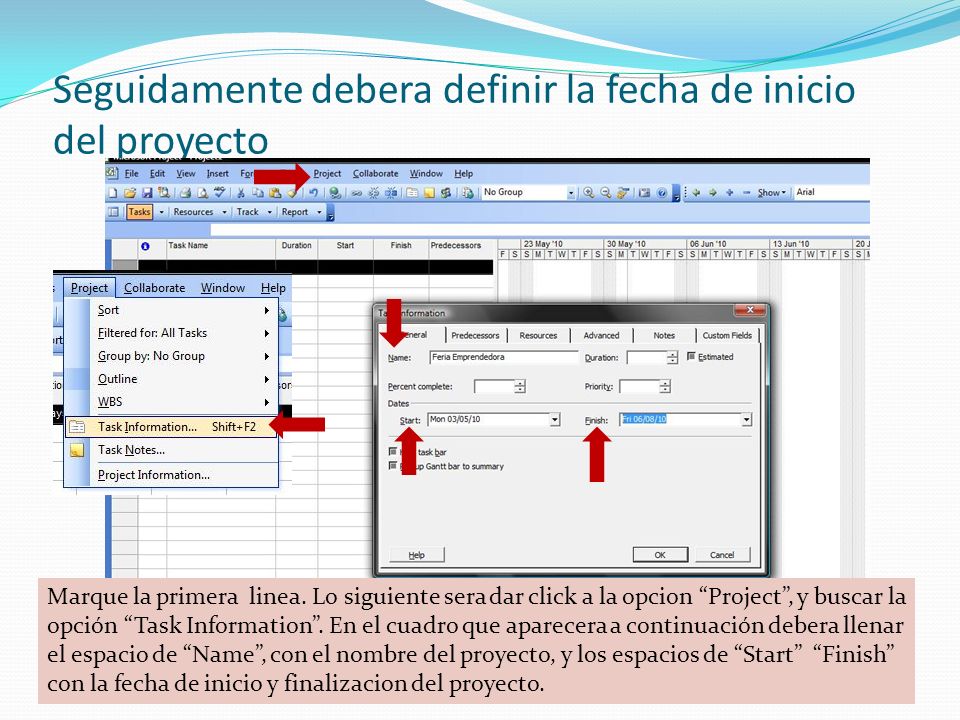

9 Seguidamente debera definir la fecha de inicio del proyecto Marque la primera linea. Lo siguiente sera dar click a la opcion “Project”, y buscar la opción “Task Information”. En el cuadro que aparecera a continuación debera llenar el espacio de “Name”, con el nombre del proyecto, y los espacios de “Start” “Finish” con la fecha de inicio y finalizacion del proyecto.

10

11 Ahora…el siguiente paso sera cambiar el paramento del calendario. Los pasos a seguir son: dar click a la opción “Tools”, buscar “Options”. En la opción que dice “Calendar”, ejecutar las correcciones correspondientes.

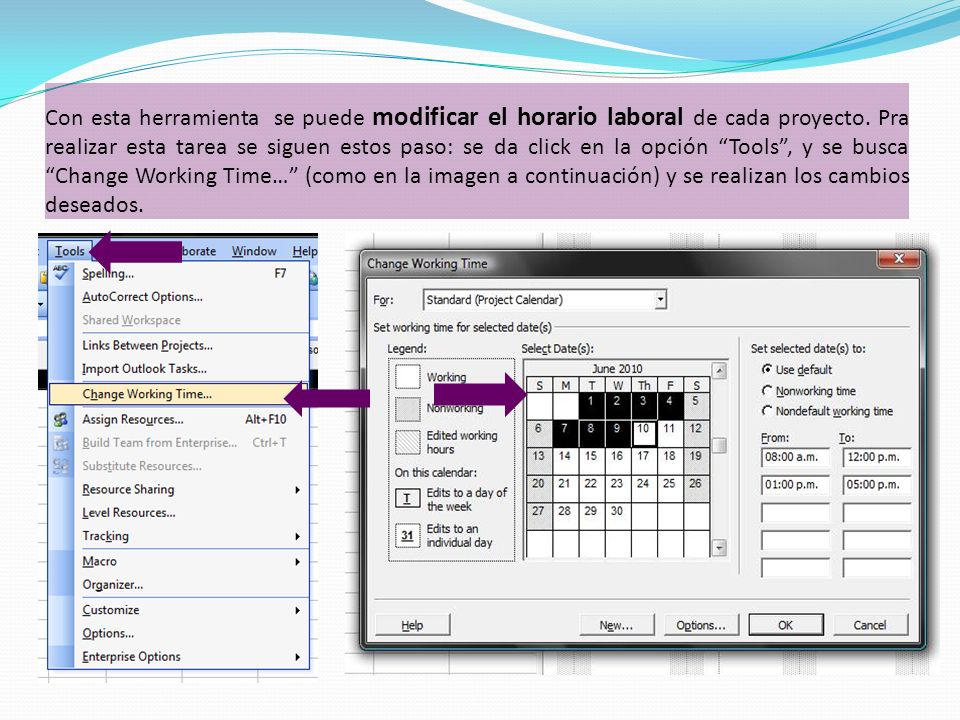

12 Con esta herramienta se puede modificar el horario laboral de cada proyecto. Pra realizar esta tarea se siguen estos paso: se da click en la opción “Tools”, y se busca “Change Working Time…” (como en la imagen a continuación) y se realizan los cambios deseados.

13 CONTINUEMOS… El siguiente paso sera introducir las tareas del proyecto. YA VAMOS POR EL PUNTO 3!

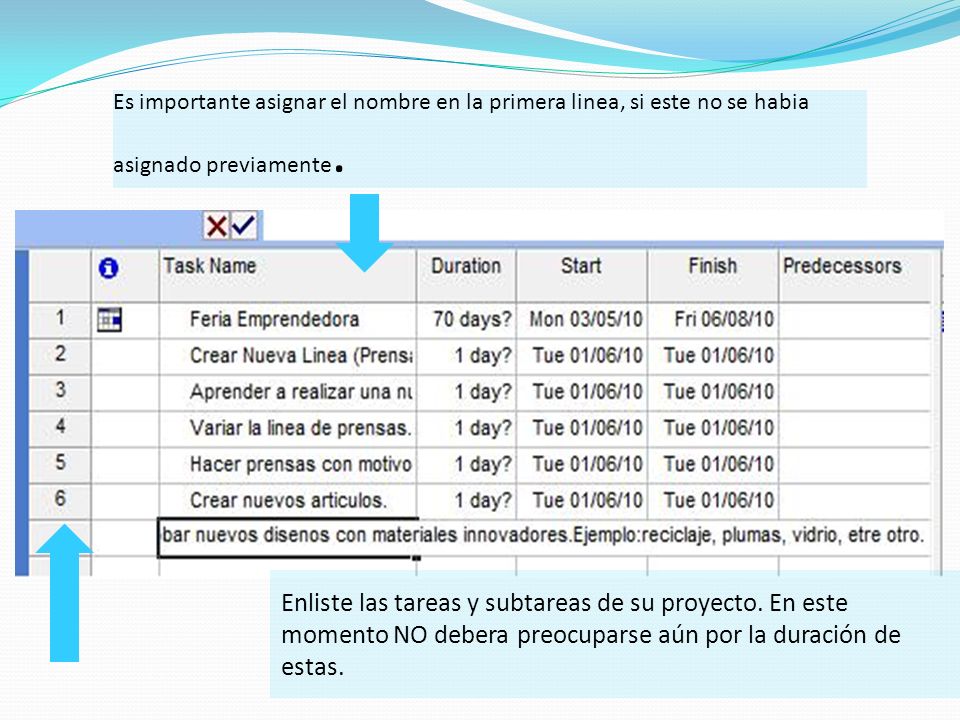

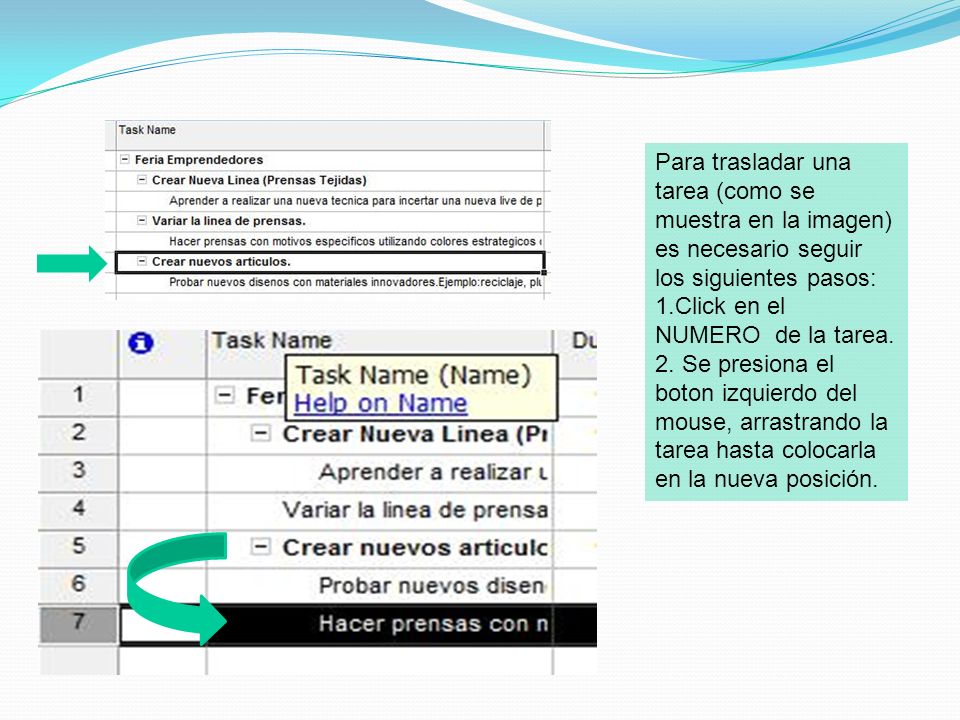

14 Es importante asignar el nombre en la primera linea, si este no se habia asignado previamente. Enliste las tareas y subtareas de su proyecto. En este momento NO debera preocuparse aún por la duración de estas.

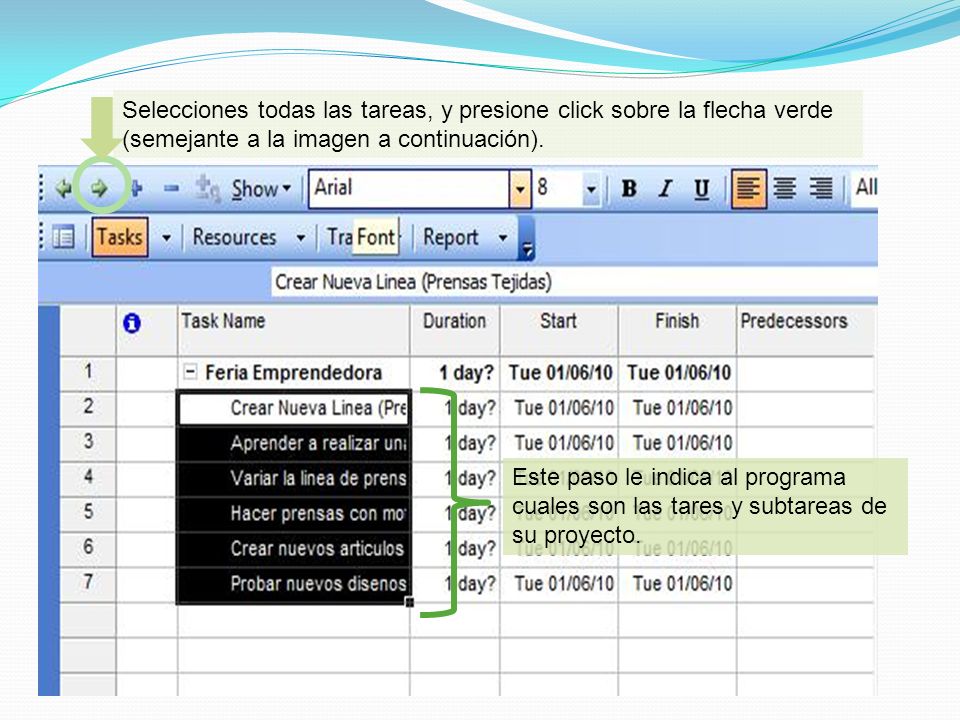

15 Selecciones todas las tareas, y presione click sobre la flecha verde (semejante a la imagen a continuación). Este paso le indica al programa cuales son las tares y subtareas de su proyecto.

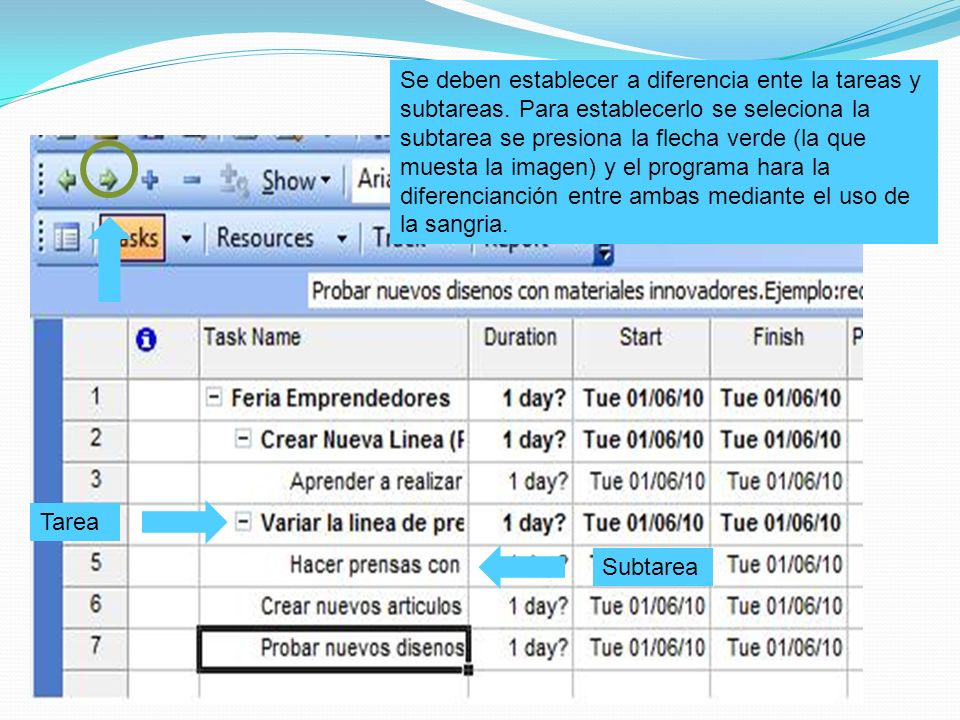

16 Se deben establecer a diferencia ente la tareas y subtareas. Para establecerlo se seleciona la subtarea se presiona la flecha verde (la que muesta la imagen) y el programa hara la diferencianción entre ambas mediante el uso de la sangria. Tarea Subtarea

17

18 Al esquematizar el proyecto se puede ocultar o mostrar las subtareas haciendo click en los iconos ide la tarea principal

19 Para trasladar una tarea (como se muestra en la imagen) es necesario seguir los siguientes pasos: 1.Click en el NUMERO de la tarea. 2. Se presiona el boton izquierdo del mouse, arrastrando la tarea hasta colocarla en la nueva posición.

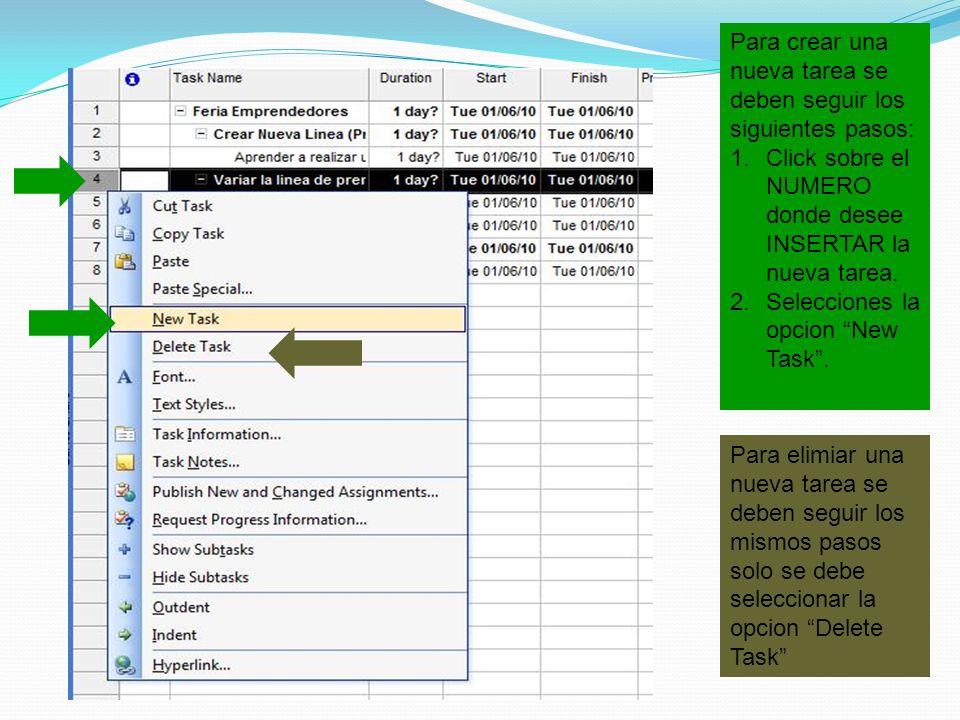

20 Para crear una nueva tarea se deben seguir los siguientes pasos: 1.Click sobre el NUMERO donde desee INSERTAR la nueva tarea. 2.Selecciones la opcion “New Task”. Para elimiar una nueva tarea se deben seguir los mismos pasos solo se debe seleccionar la opcion “Delete Task”

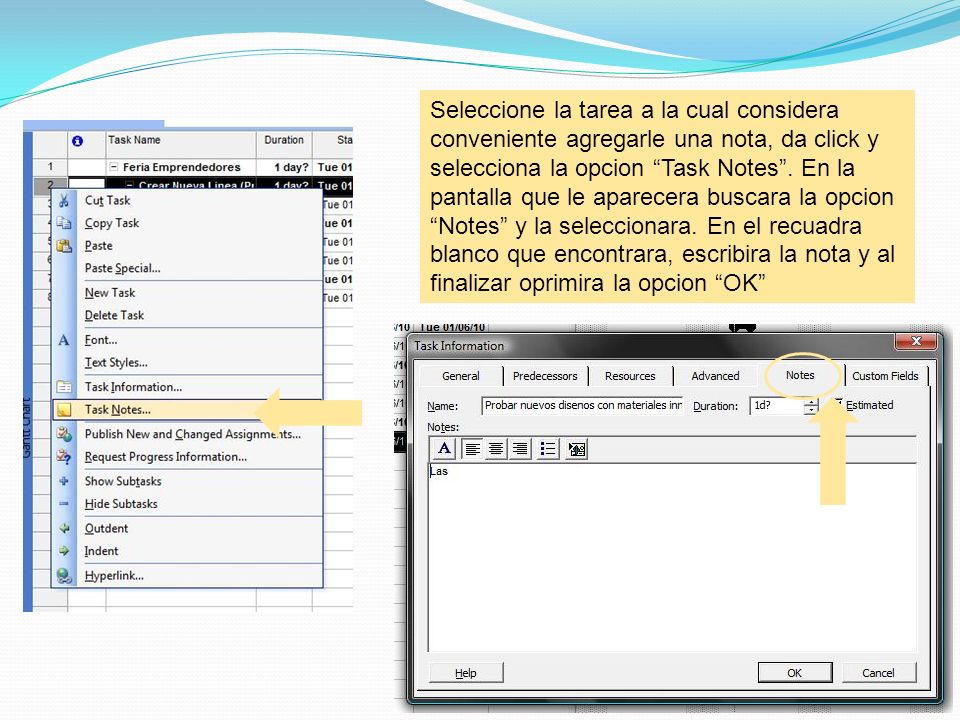

21 Seleccione la tarea a la cual considera conveniente agregarle una nota, da click y selecciona la opcion “Task Notes”. En la pantalla que le aparecera buscara la opcion “Notes” y la seleccionara. En el recuadra blanco que encontrara, escribira la nota y al finalizar oprimira la opcion “OK”

22

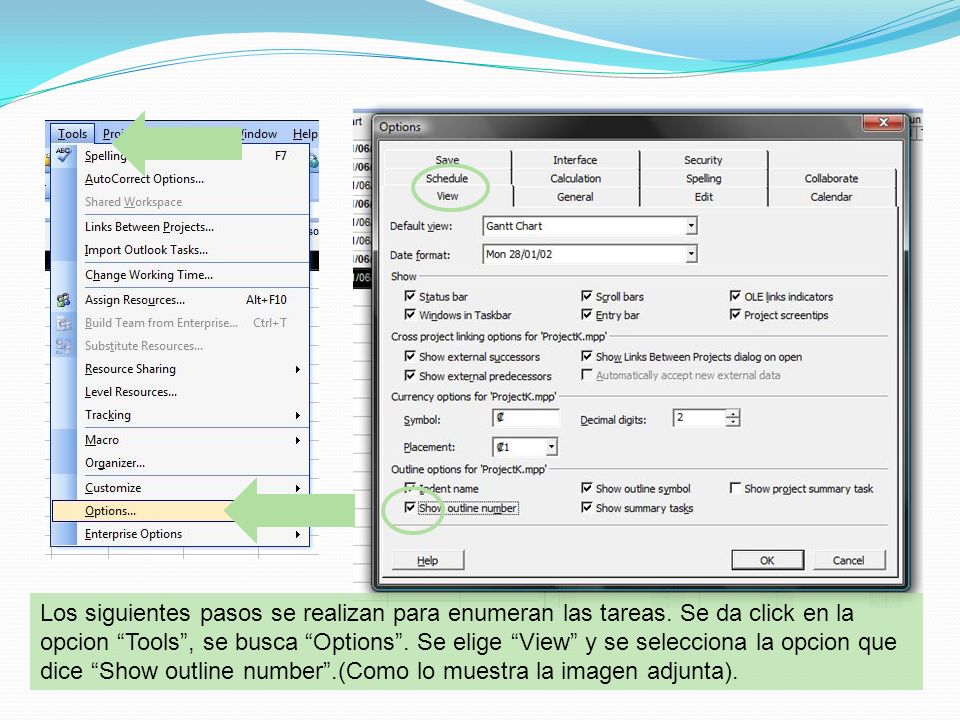

23 Los siguientes pasos se realizan para enumeran las tareas. Se da click en la opcion “Tools”, se busca “Options”. Se elige “View” y se selecciona la opcion que dice “Show outline number”.(Como lo muestra la imagen adjunta).

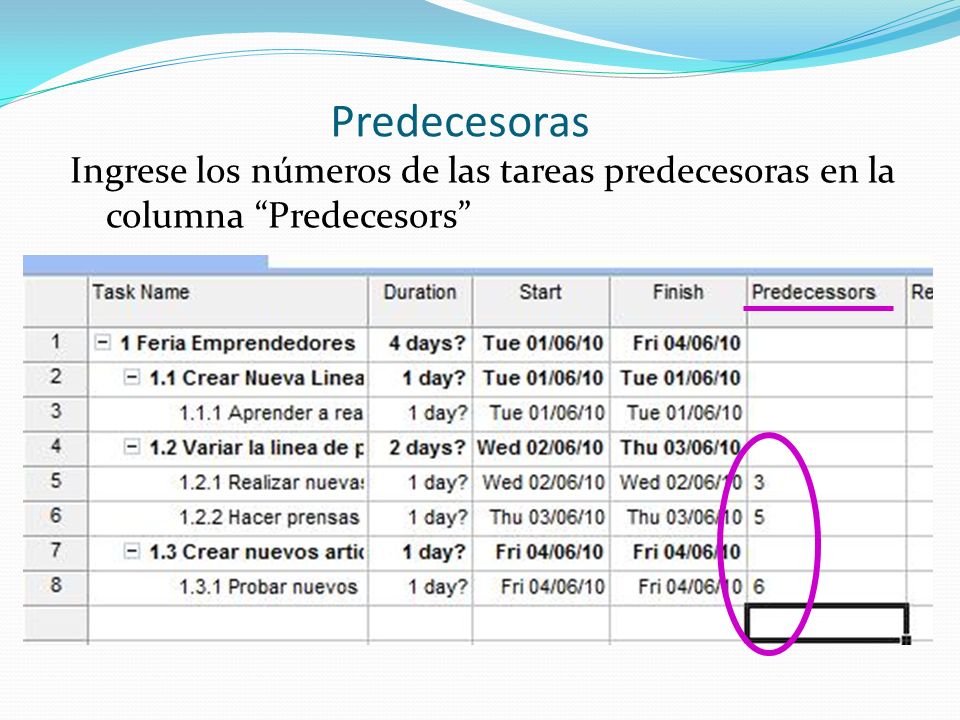

24 Predecesoras Ingrese los números de las tareas predecesoras en la columna “Predecesors”

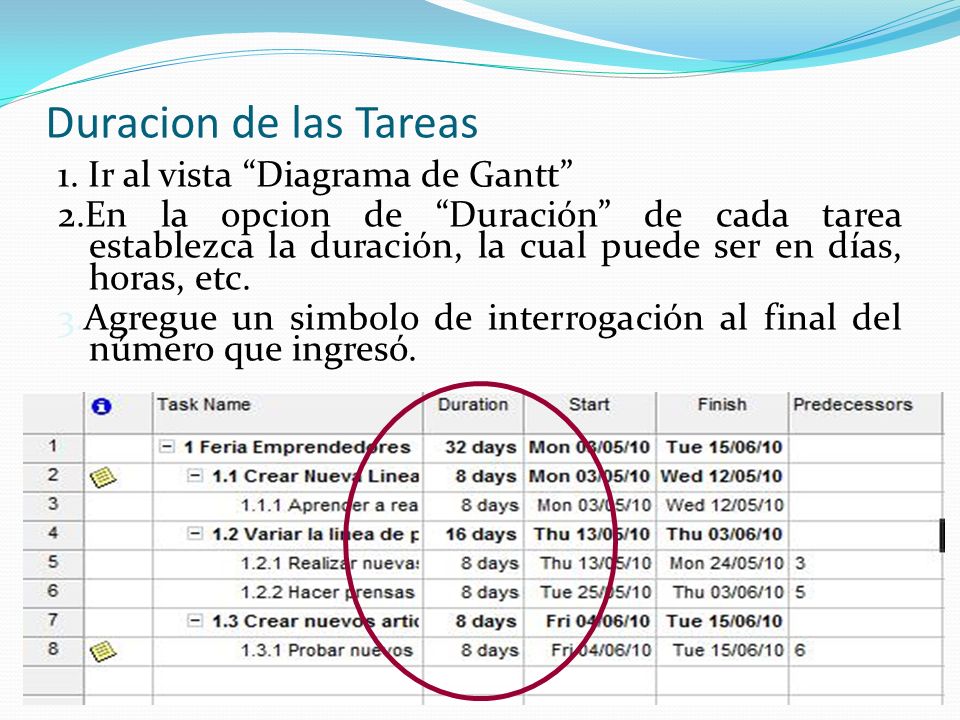

25 Duracion de las Tareas 1. Ir al vista “Diagrama de Gantt” 2.En la opcion de “Duración” de cada tarea establezca la duración, la cual puede ser en días, horas, etc. 3.Agregue un simbolo de interrogación al final del número que ingresó.

26 Si la escala en el Diagrama de Grantt no es la deseada se puede cambiar. Se deben dar 2 clicks en la escala y en la patalla que aparecera, en la opcion “Middle Tier”, se modificara en “Units” si desea que sea en semanas, dias, horas…entre otras. Escala

27 Adelante!...

28 Abrir la HOJA DE RECURSOS Seleccione “View”y seguidamente busque la opcion “Resource Sheet”.

29 La hoja de recursos sera algo similar a esta imagen.

30 La función de las columnas en la hoja de recursos →Resource name: Nombre del recurso →Type: Especifica si es recuso material o humano →Material label: Unidad de medida. (Materiales) →Initials: Iniciales para el recurso →Group: Asigna recursos con características similares, a un grupo específico.

31 La función de las columnas en la hoja de recursos →Max. Units. Capacidad de uso del recurso en % →Std Rate. Precio normal por unidad de tiempo trabajada →Ovt. Rate. Precio pagado por unidad de tiempo extra trabajada. →Cost/Use Costo cargado a un recurso, por unidad de tiempo empleada. →Accrue At. Especifica cuando MsProject cargará los costos de los recursos al proyecto. →Base Calendar. Especifica el calendario base que usará el recurso. →Code. Abreviación para alguna busqueda

32 Cuando se agregan los datos, algo similar a esto es el resultado

33 El siguiente paso es crear el Calendario de Recursos La ides principal de este apartado es modificar el horario de cada trabajor de manera individual. Solo se debe selecionar la opcion “Project”, buscar “Resource Information” y elegir la pesta;a “Working Time”.

34

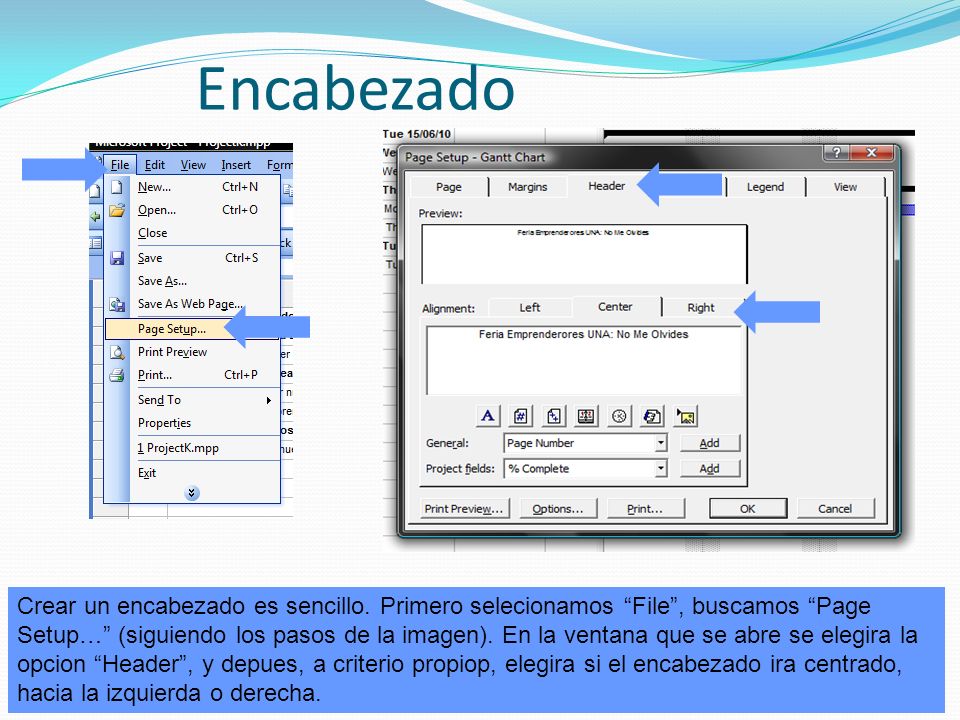

35 Encabezado Crear un encabezado es sencillo. Primero selecionamos “File”, buscamos “Page Setup…” (siguiendo los pasos de la imagen). En la ventana que se abre se elegira la opcion “Header”, y depues, a criterio propiop, elegira si el encabezado ira centrado, hacia la izquierda o derecha.

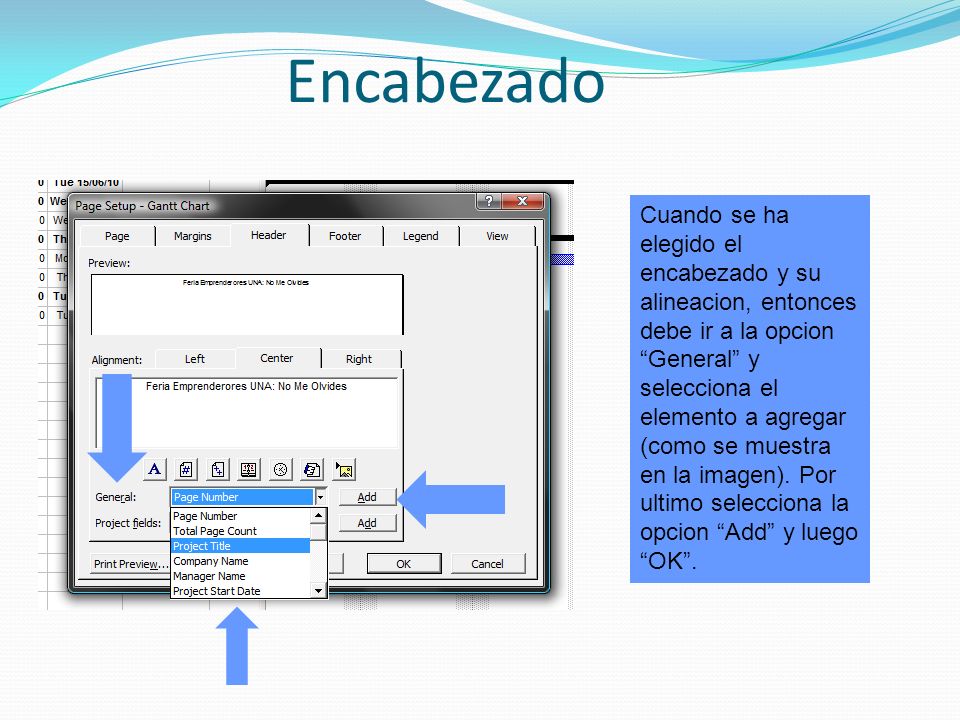

36 Encabezado Cuando se ha elegido el encabezado y su alineacion, entonces debe ir a la opcion “General” y selecciona el elemento a agregar (como se muestra en la imagen). Por ultimo selecciona la opcion “Add” y luego “OK”.

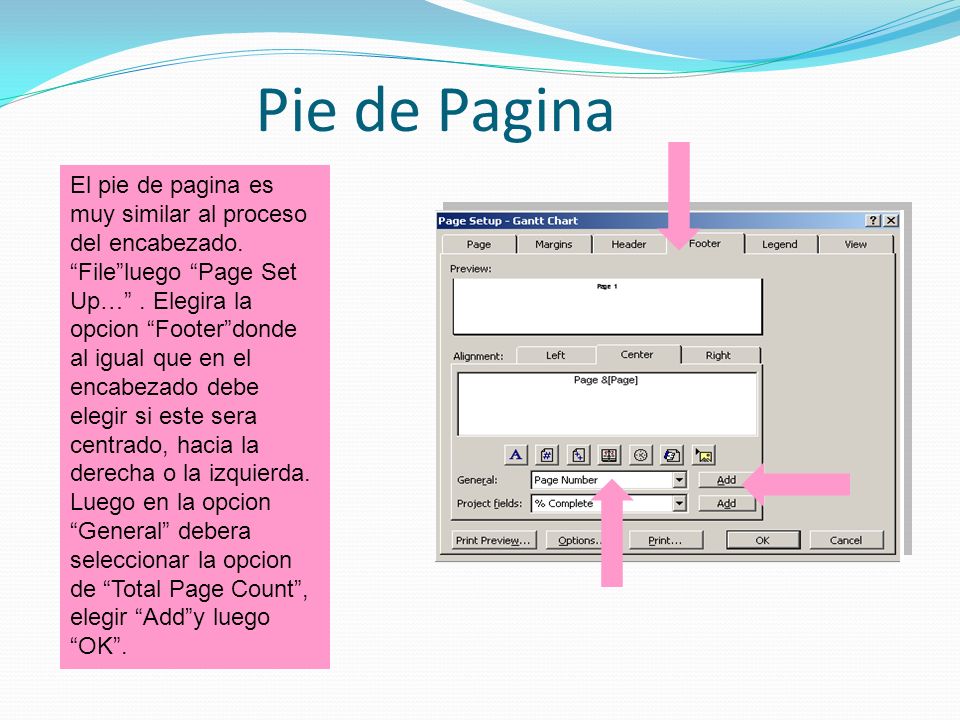

37 Pie de Pagina El pie de pagina es muy similar al proceso del encabezado. “File”luego “Page Set Up…”. Elegira la opcion “Footer”donde al igual que en el encabezado debe elegir si este sera centrado, hacia la derecha o la izquierda. Luego en la opcion “General” debera seleccionar la opcion de “Total Page Count”, elegir “Add”y luego “OK”.

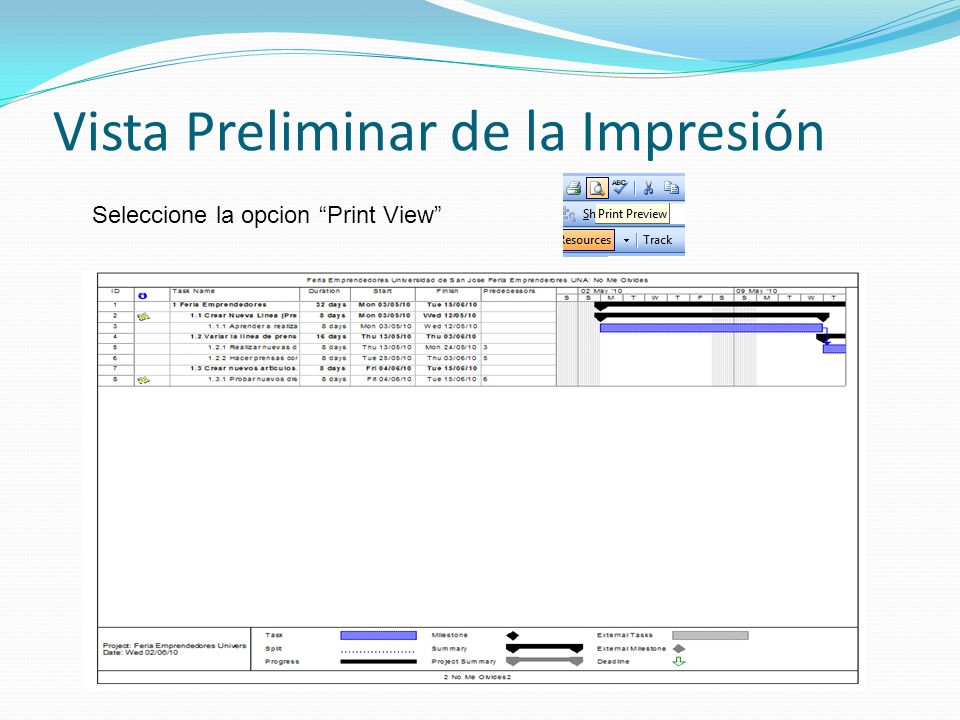

38 Vista Preliminar de la Impresión Seleccione la opcion “Print View”

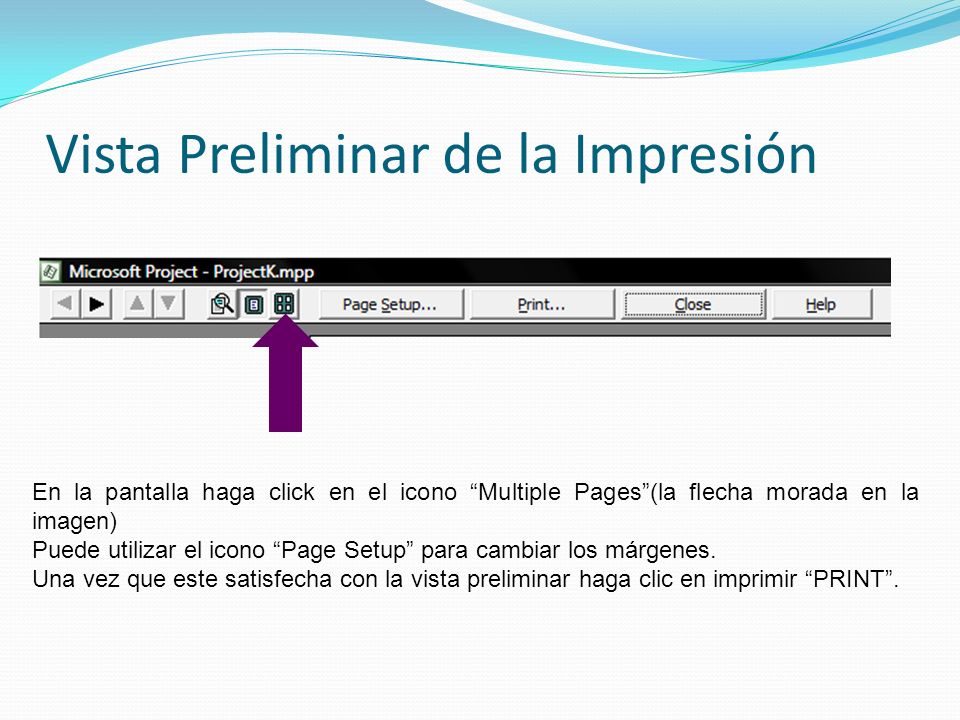

39 Vista Preliminar de la Impresión En la pantalla haga click en el icono “Multiple Pages”(la flecha morada en la imagen) Puede utilizar el icono “Page Setup” para cambiar los márgenes. Una vez que este satisfecha con la vista preliminar haga clic en imprimir “PRINT”.

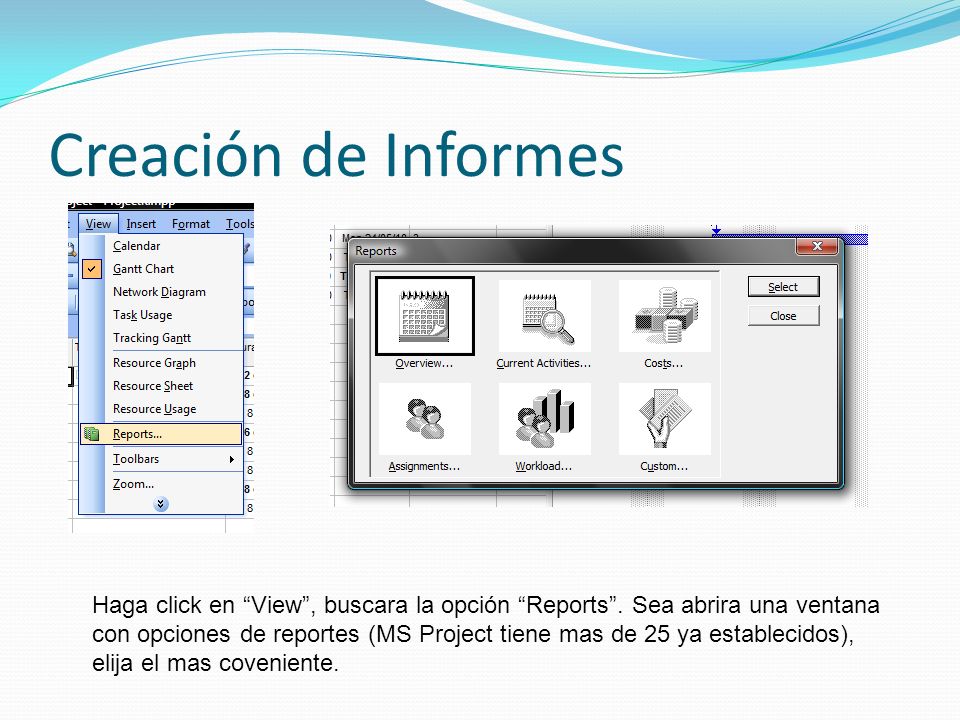

40 Creación de Informes Haga click en “View”, buscara la opción “Reports”. Sea abrira una ventana con opciones de reportes (MS Project tiene mas de 25 ya establecidos), elija el mas coveniente.

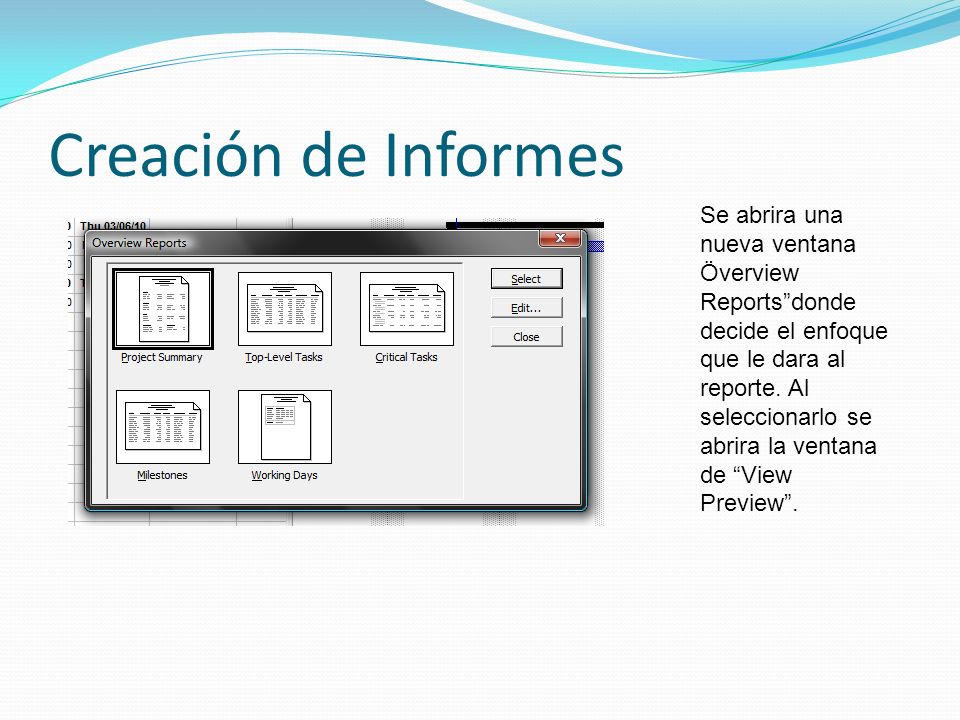

41 Creación de Informes Se abrira una nueva ventana Överview Reports”donde decide el enfoque que le dara al reporte. Al seleccionarlo se abrira la ventana de “View Preview”.

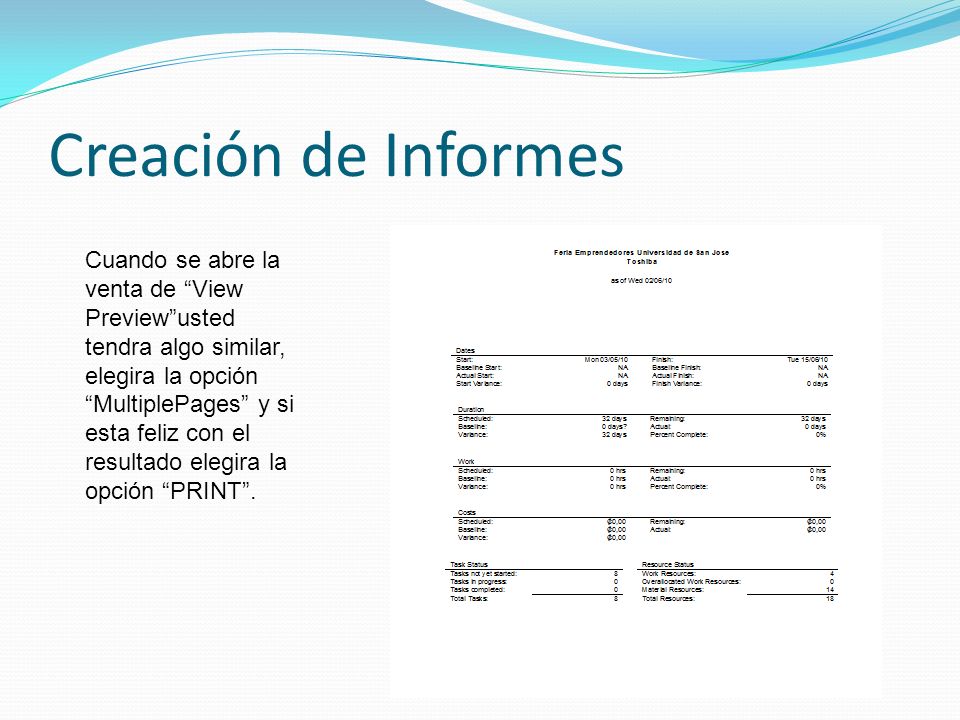

42 Creación de Informes Cuando se abre la venta de “View Preview”usted tendra algo similar, elegira la opción “MultiplePages” y si esta feliz con el resultado elegira la opción “PRINT”.

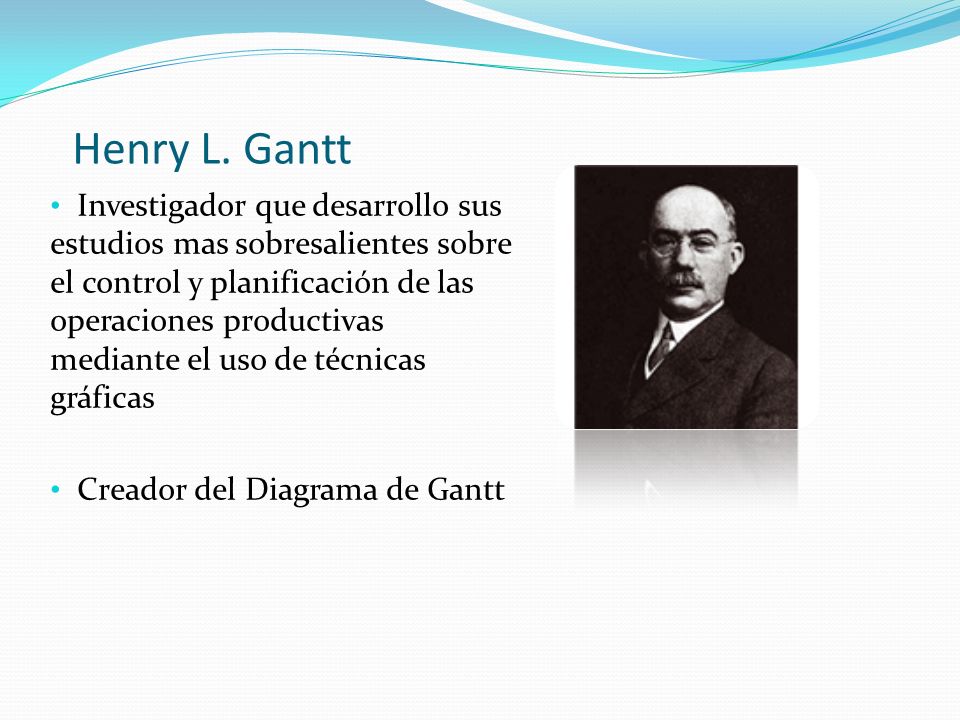

43 Henry L. Gantt Investigador que desarrollo sus estudios mas sobresalientes sobre el control y planificación de las operaciones productivas mediante el uso de técnicas gráficas Creador del Diagrama de Gantt

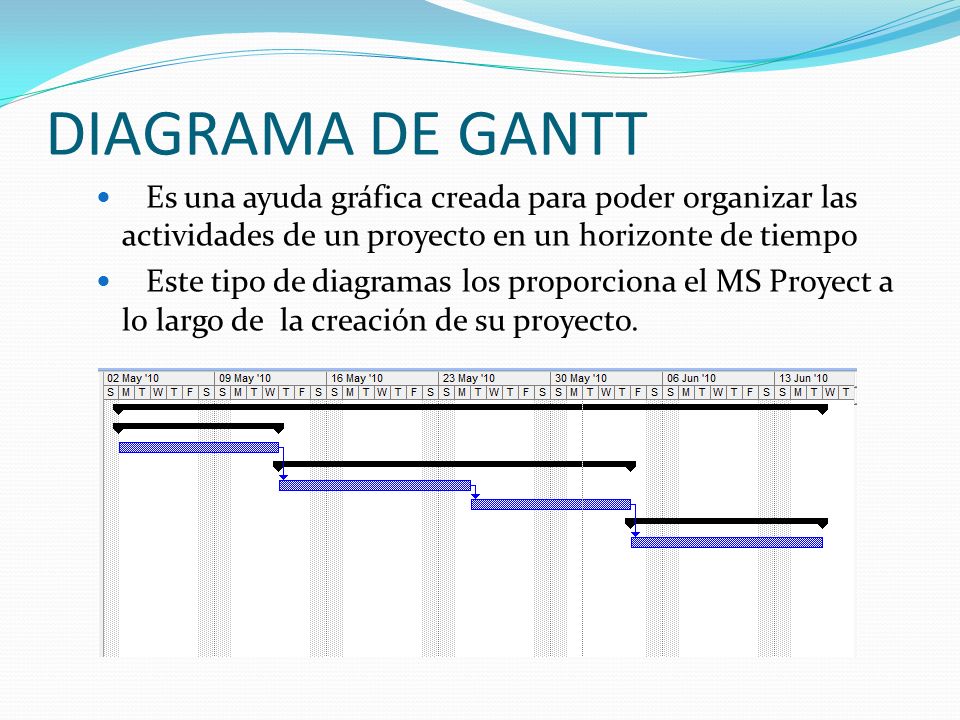

44 DIAGRAMA DE GANTT Es una ayuda gráfica creada para poder organizar las actividades de un proyecto en un horizonte de tiempo Este tipo de diagramas los proporciona el MS Proyect a lo largo de la creación de su proyecto.

45 Utilidad en Investigación El software, mediante la creación del informe, con ayuda del Diagrama de Gantt, permite enfocar el proyecto de distintos puntos de vista; por ejemplo permite ver un aproximado de los costos de realizar la operación, los recursos necesarios para realizarlos, y si la idea es factible. Si este se emplea de manera adecuada es sumamente beneficioso.
