La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

CONTROL DE PROYECTOS.

Presentaciones similares

Presentación del tema: "CONTROL DE PROYECTOS."— Transcripción de la presentación:

1 CONTROL DE PROYECTOS

2 Motivación Entregas fuera de tiempo Software poco fiable
Costos por encima de lo estimado Software de poca calidad PROBLEMA: pensar sólo en implementar

3 Tareas Redacción de la propuesta Planificación del proyecto
Estimación de coste Supervisión y revisión del proyecto Selección y evaluación del personal Redacción y presentación de informes

4 Redacción de la propuesta
Describe los objetivos del proyecto y cómo se llevará a cabo. Incluye estimaciones de costo y calendarización. Justifica por qué el contrato del proyecto se le debe dar a una organización o a un equipo particular.

5 Planificación Comprende actividades requeridas para: Definir
Desarrollar Probar Entregar Mantener un producto software. Se desarrolla un modelo para alguno de los modelos de ciclo de vida de IS, detallando: Cada una de las fases La documentación Los requisitos Los recursos Las revisiones

6 Planificación Identificación de: Actividades: tareas a realizar
Hitos: revisión de un conjunto de actividades Entregas: de documentación, software, etc.

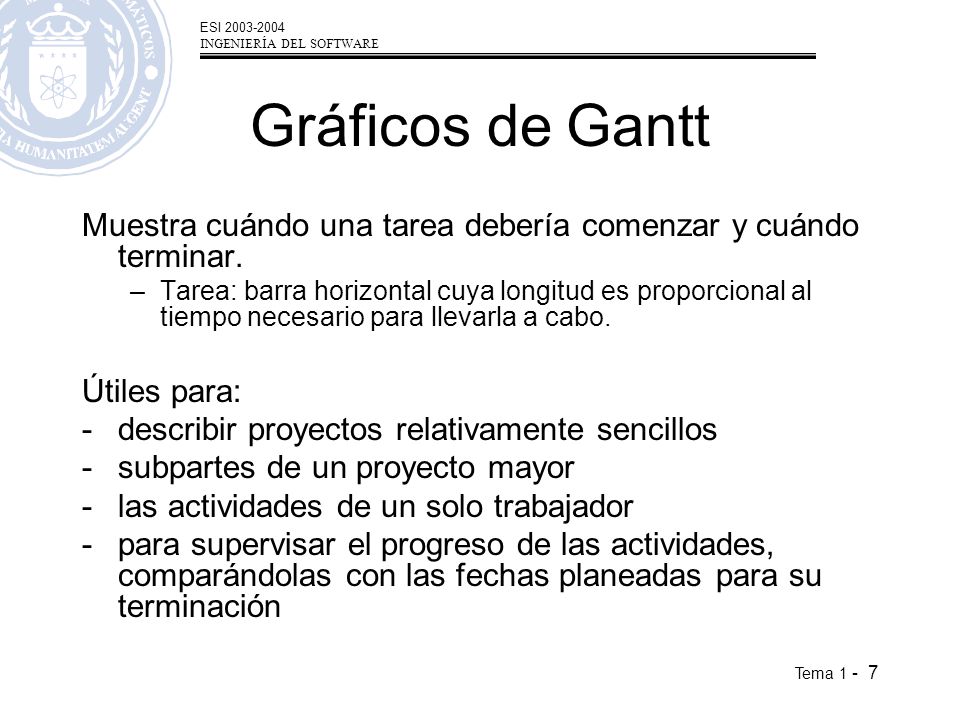

7 Gráficos de Gantt Muestra cuándo una tarea debería comenzar y cuándo terminar. Tarea: barra horizontal cuya longitud es proporcional al tiempo necesario para llevarla a cabo. Útiles para: describir proyectos relativamente sencillos subpartes de un proyecto mayor las actividades de un solo trabajador para supervisar el progreso de las actividades, comparándolas con las fechas planeadas para su terminación

8 Gráficos de Gantt

9 Definición PERT PERT es una técnica de planificación del camino crítico utilizado para controlar los recursos (persona, grupo de personas, parte de un equipo o material utilizado en llevar a cabo una actividad). Requiere que un proyecto tenga: Actividades bien definidas que tengan un claro punto de comienzo y de fin. Actividades que se puedan trabajar de forma independiente de otras actividades. Actividades que están ordenadas. Actividades que cuando se completan, sirven para la finalidad del proyecto.

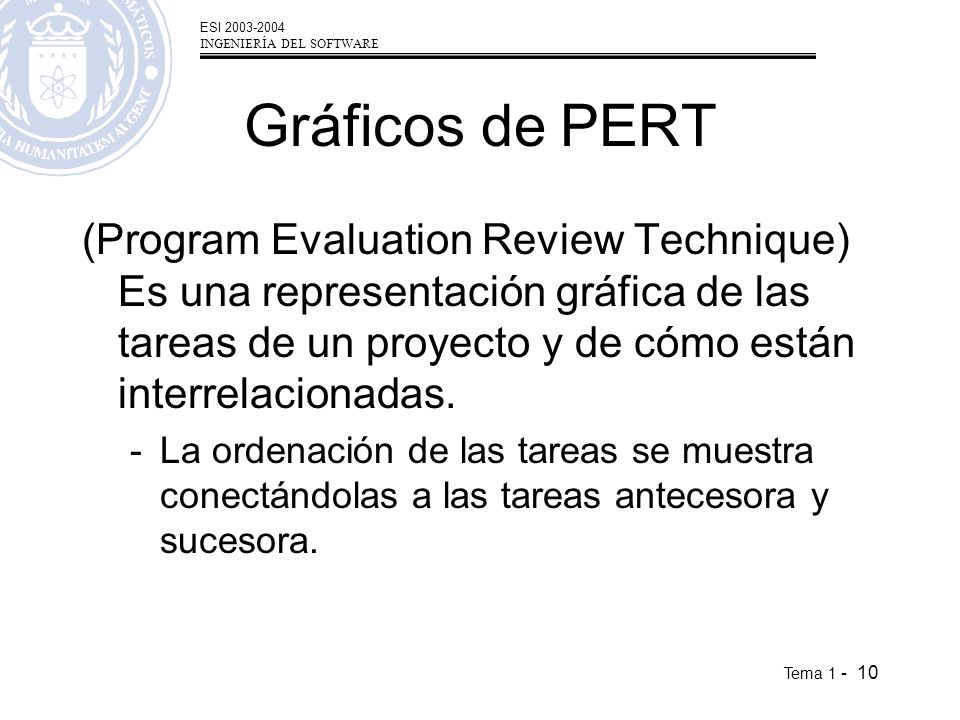

10 Gráficos de PERT (Program Evaluation Review Technique) Es una representación gráfica de las tareas de un proyecto y de cómo están interrelacionadas. La ordenación de las tareas se muestra conectándolas a las tareas antecesora y sucesora.

11 Elementos básicos PERT
Actividad: ejecución de una tarea, que exige para su realización la utilización de recursos Suceso: es un acontecimiento, un punto en el tiempo, una fecha en el calendario. El suceso no consume recursos, solo indica el principio o el fin de una actividad o de un conjunto de actividades.

12 Elementos básicos PERT
Actividad: arcos del grafo Suceso: vértices del grafo

13 Fases del método PERT Descomponer el proyecto en actividades
Establecer prelaciones existentes entre las diferentes actividades Prelaciones: orden en el que se ejecutan las actividades

14 Tipos de prelaciones Prelaciones lineales: para poder iniciar una determinada actividad, es necesario que haya finalizado previamente una única actividad

15 Tipos de prelaciones Prelaciones que originan una convergencia: para poder iniciar una cierta actividad, es necesario que se haya finalizado previamente más de una actividad.

16 Tipos de prelaciones Prelaciones que originan una divergencia: para poder iniciarse un conjunto de actividades, es necesario que se haya finalizado previamente una sola actividad

17 Tipos de prelaciones Prelaciones que origina una convergencia-divergencia: para poder iniciarse un conjunto de actividades, es necesario que se haya finalizado previamente más de una actividad

18 Cuestión Ay B preceden a la C A precede a la D  actividades ficticias

19 Actividades ficticias
No consumen tiempo ni recursos, son únicamente unos enlaces lógicos, que nos permiten reflejar formalmente las prelaciones existentes entre las diferentes actividades que constituyen el proyecto arco de trazo discontinuo

20 Actividades ficticias
Actividades en paralelo

21 Construcción del grafo PERT
suceso inicio: representa el comienzo de una o más de una actividad pero no el fin de alguna actividad suceso fin: representa el fin de una o más de una actividad pero no el comienzo de alguna actividad La numeración de los vértices ha de cumplir la condición i < j

22 Ejemplo A precede a C, D, E B precede a C C precede a K
D precede a F, G E precede a J F precede a I G precede a H H, I, J preceden a L K precede a M L precede a P M precede a N N, P preceden a Q Q precede a R

23 Matriz de encadenamientos

24 Cuadro de prelaciones

25 Grafo resultante

26 Ordenación en niveles

27

28 Asignación de tiempos a las actividades
La estimación optimista (a) representa el tiempo mínimo en que podría ejecutarse la actividad si todo marchara excepcionalmente bien. La estimación mas probable (m), representa el tiempo que normalmente se empleará en ejecutar la actividad. Se considera que este tiempo es el que se hubiera producido con más frecuencia si la actividad se hubiese ejecutado un cierto número de veces. La estimación pesimista (b) representa el tiempo máximo en que podría ejecutarse la actividad si todas las circunstancias que influyen en su duración fueran totalmente desfavorables Tiempo PERT d de ejecución de la actividad

29 Tiempo early El tiempo early de un cierto suceso j trata de medir el tiempo mínimo necesario para llegar a ese suceso El tiempo early del suceso fin del proyecto indica el tiempo mínimo necesario para poder finalizar el proyecto  duración del proyecto

30 Tiempo last .El tiempo last de un cierto suceso i trata de medir lo más tarde que podemos llegar a ese suceso de manera que la duración del proyecto (medida por el tiempo early del suceso final) no se retrase en ninguna unidad de tiempo

31 Ejemplo Cuadro de prelaciones Tiempos de ejecución de las actividades

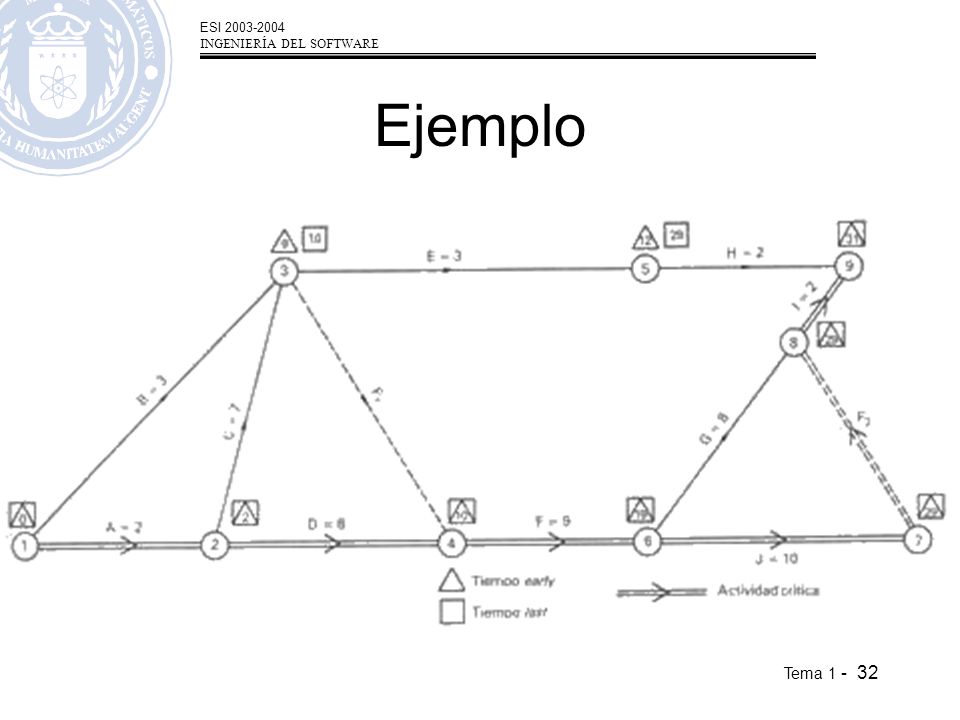

32 Ejemplo

33 Matriz de Zaderenko

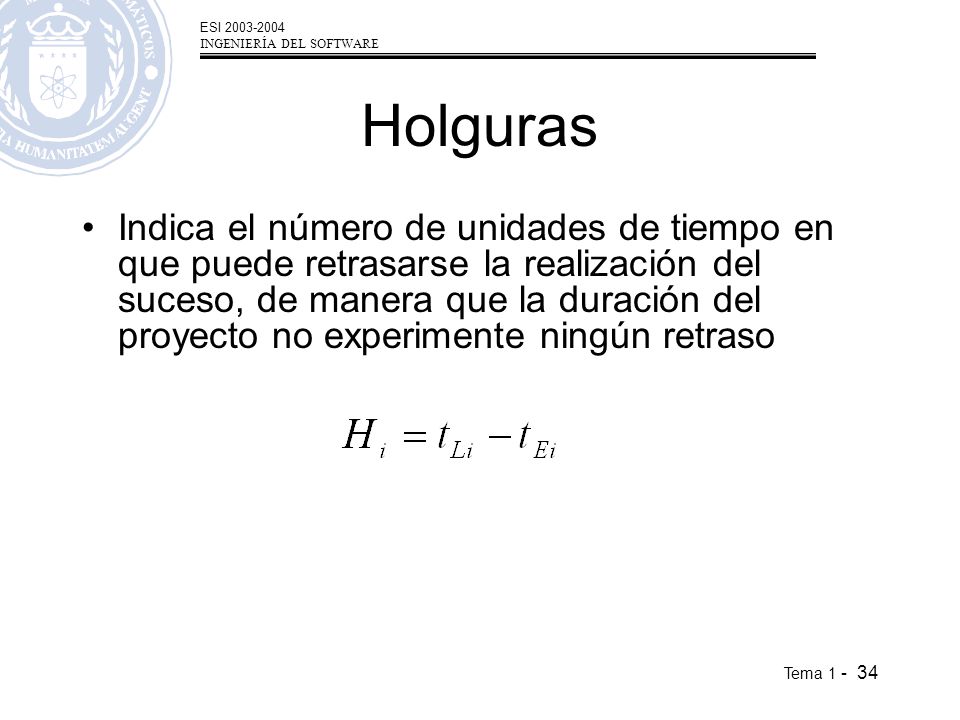

34 Holguras Indica el número de unidades de tiempo en que puede retrasarse la realización del suceso, de manera que la duración del proyecto no experimente ningún retraso

35 Holgura total Actividades críticas: su holgura total es cero
Camino crítico: resultante de unir todas las actividades críticas y resulta esencial para efectuar el control del proyecto. Cualquier actividad en el camino crítico que retrase su finalización, afectará al retraso de todo el proyecto

36 Holgura libre Indica la cantidad de holgura disponible después de haber realizado la actividad, si todas las actividades del proyecto han comenzado en sus tiempos early. Representa la parte de la holgura total que puede ser consumida sin perjudicar alas actividades siguientes

37 Holgura independiente de una actividad
Indica la cantidad de holgura disponible después de haber realizado la actividad, si todas las actividades del proyecto han comenzado en sus tiempos last.

38 Calendario de ejecución del proyecto
La fecha de comienzo más temprana de una cierta actividad ij, indica lo más pronto que puede comenzarse la actividad ij. TCEij = tij La fecha de comienzo mas tardía de una cierta actividad ij, indica lo más tarde que puede comenzarse la actividad ij, de manera que la duración prevista del proyecto no se retrase en ninguna unidad de tiempo. TCLij = tEi + HT(i,j) La fecha de finalización más temprana de una cierta actividad ij, indica lo antes que puede finalizarse la ejecución de la actividad ij. TFEij = tEi + tij La fecha de finalización más tardía de una cierta actividad ij, indica la fecha tope en que puede finalizarse la actividad ij, de manera que la duración prevista del proyecto no se retrase en ninguna unidad de tiempo. TFLij = tLj

39

40 Calendario de ejecución del proyecto

41 Gantt - PERT Gantt muestra visualmente la duración de las tareas mientras que PERT muestra la secuencia de dependencias entre las actividades. Gantt muestra visualmente la superposición de tareas en el tiempo, mientras que PERT muestra qué actividades podrían realizarse en paralelo. Algunas formas de gráficos de Gantt pueden mostrar visualmente el tiempo de holgura disponible entre un comienzo temprano y un fin tardío, mientras que PERT muestra esto mediante datos dentro rectángulos de actividad.

42 Gantt - PERT Uno de los mayores puntos fuertes de la técnica PERT es su habilidad para representar la variabilidad en el tiempo de terminación. Debido a esto, se utiliza más que los gráficos de Gantt para dirigir proyectos como el desarrollo de sistemas de información, donde la variabilidad en la duración de las actividades es la norma. Los gráficos de PERT usan un diagrama de red gráfico compuesto por círculos o recuadros rpepresentando actividades y conectando flechas que muestran los flujos de trabajo requeridos.

Descargar ppt "CONTROL DE PROYECTOS."

Presentaciones similares

Anuncios Google
