CUENTA MENSUAL EMPRESAS SEP ANEXO 1 : ABRIL 2012.

Presentaciones similares

Presentación del tema: "CUENTA MENSUAL EMPRESAS SEP ANEXO 1 : ABRIL 2012."— Transcripción de la presentación:

1 CUENTA MENSUAL EMPRESAS SEP ANEXO 1 : ABRIL 2012

2 RESULTADOS A FEBRERO 2012

3 RESUMEN RESULTADOS EMPRESAS SEP – FEBRERO

4 RESULTADOS A FEBRERO 2012 EN MM$ Variación contra Presupuesto > 0% Variación negativa contra Presupuesto hasta 10% Variación negativa contra Presupuesto > 10%

5 CAMBIOS DE DIRECTORES EN EMPRESAS SEP

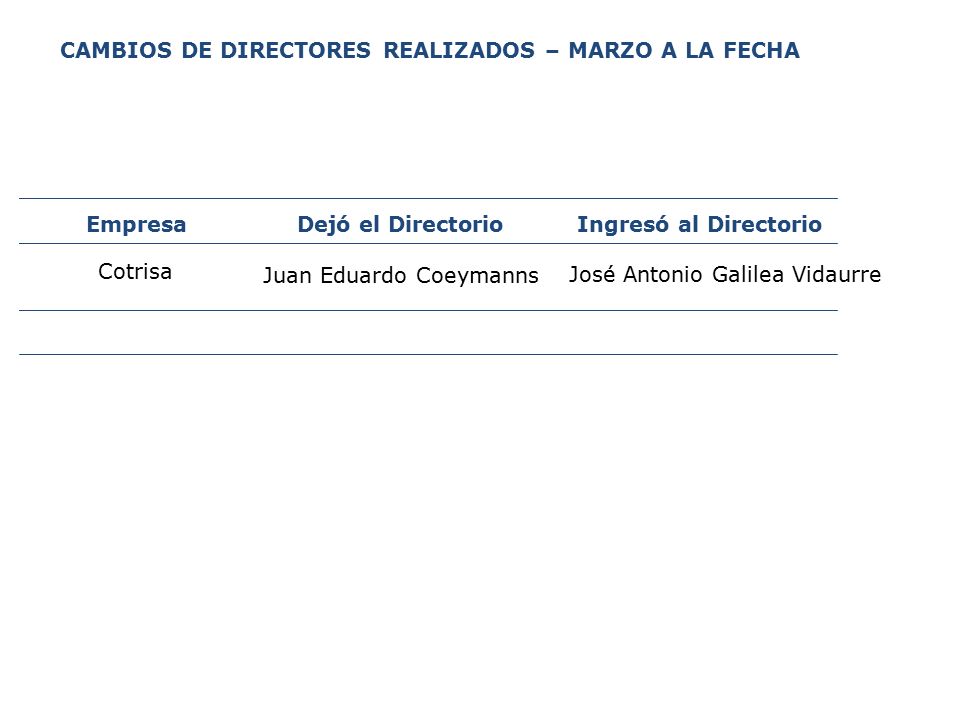

6 CAMBIOS DE DIRECTORES REALIZADOS – MARZO A LA FECHA EmpresaDejó el DirectorioIngresó al Directorio Cotrisa Juan Eduardo Coeymanns José Antonio Galilea Vidaurre

7 AVANCE PRINCIPALES TEMAS EMPRESAS SEP

8 EP ARICA: Proyecto Rehabilitación y Remediación Ferrocarril Arica - La Paz Comsa solicitó la reprogramación de plazos debido a un atraso en Rehabilitación y Remediación en el proyecto FCALP, y compensaciones monetarias debido a eventos sobrevinientes durante el desarrollo del contrato. EPA estima que la rehabilitación podría entregarse en julio 2012 y la remediación en febrero-marzo 2013 (plazos no cambiaron). EFE está dispuesto a compensar las paralizaciones efectivas por causas no atribuibles al contratista y las mayores obras y plazos derivadas de eventos sobrevinientes. El contrato subió en UF 88 mil, equivalente a un 15% de incremento. Esto quedó sujeto a la aprobación de los Directorios y obtención de recursos. Se entregó propuesta de plazos a Comsa y éste tiene como plazo hasta el 13 de abril para responder.

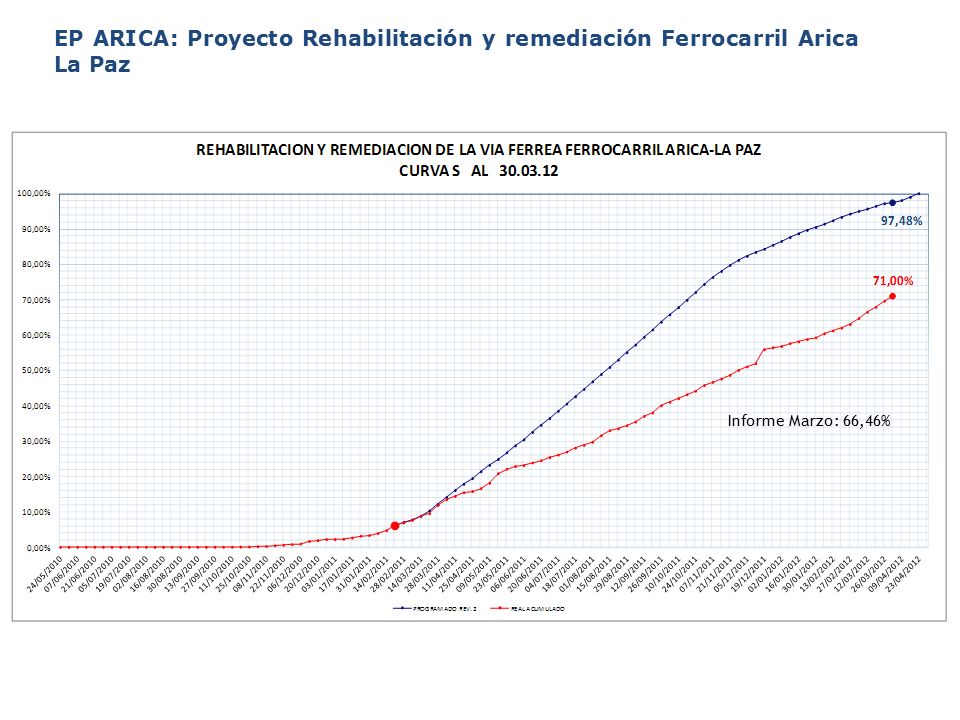

9 EP ARICA: Proyecto Rehabilitación y remediación Ferrocarril Arica La Paz Informe Marzo: 66,46%

10 EFE: Plan Trienal, Rancagua Express y Master Plan MTT está modificando el Decreto del Plan Trienal por MMUS$ 197 para aprobar las inversiones requeridas faltantes de Rancagua Express, de acuerdo con las observaciones realizadas por la Contraloría al documento anteriormente enviado. Con relación al financiamiento del mismo, la empresa está solicitando al Ministerio de Hacienda revisar la estructura de éste, la que considera 100% de crédito con garantía estatal. Respecto al proyecto Rancagua Xpress, se presentaron a la licitación del material rodante 5 empresas (Alstom, Talgo, CAF, Dalian y Chungchan, las últimas dos son chinas). La adjudicación del proceso se realizará durante la segunda quincena de Mayo. También se planteó que debe analizarse la estructura tarifaria del mismo considerando la integración con Transantiago, el déficit de éste y que la demanda del proyecto no se vea mayormente afectada por una eventual alza de precios a los ya considerados en los estudios realizados. La gerencia del Master Plan, a cargo de José Fernando Aguirre, entregó plazos estimativos para resolver el tema de la deuda y para la licitar e implementar el nuevo modelo de carga. Estos son 180 días, enero- febrero 2013 y septiembre-octubre 2013 respectivamente.

11 Metro La empresa respondió a la propuesta de Convenio de Programación enviada por el SEP, planteando modificaciones a determinados valores propuestos como también proponiendo un nuevo indicador de cumplimiento de densidad de pasajeros. Respecto al proyecto 63, la propuesta de Metro se refiere sólo al avance físico del proyecto. ECONSSA: Problema de Agua Potable de Copiapó No ha cambiado la situación de escasez del recurso hídrico en la zona. SEP envió a la Subsecretaria del MOP propuesta de solución de largo plazo, su impacto en tarifas y propuesta de financiamiento. Enacar – Carvile: licitación de mina La Fortuna La empresa licitó la Mina La Fortuna, pertenencias mineras asociadas y otros activos. Se vendieron 14 bases y se presentaron tres ofertas por el total de los activos. Inversiones Bosque Mar Ltda. (Consorcio Eólico) UF 11.702 por Mina La Fortuna, Derechos de Agua Rio Lebu y Bosque.

12 EP COQUIMBO: Entrega del puerto en concesión Con fecha 1 de abril de 2012, se entregó la concesión del frente de atraque a Terminal Portuario Coquimbo (TPC, consorcio conformado por Inversiones Neltume Ltda. y Dos Volcanes Ltda., ambas ligadas al grupo Ultramar) por 20 años, cumpliendo con el plazo estipulado. EP VALPARAÍSO: Terminal 2 El TDLC fijó como plazo el 18 de abril para dar respuesta al alzamiento de restricciones a la integración horizontal para la licitación del Terminal 2. No se registran avances en la relocalización asistida de Caleta Sud Americana. EP SAN ANTONIO: Nombramiento Gerente General A partir del 7 de mayo asumirá como Gerente General Aldo Signorelli Bonomo (actualmente Gerente General de E.P. Arica) en reemplazo de Álvaro Espinosa.
