La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

Pantalla principal de MS Project

Presentaciones similares

Presentación del tema: "Pantalla principal de MS Project"— Transcripción de la presentación:

1 Pantalla principal de MS Project

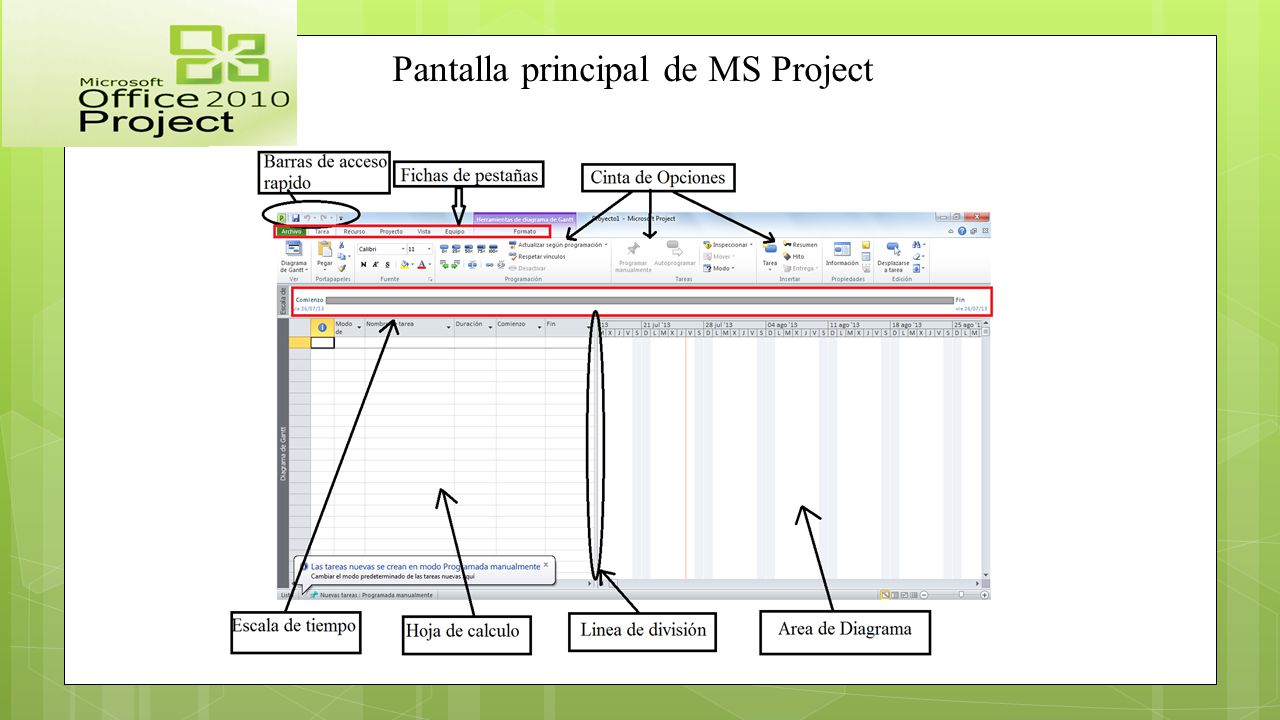

2 a) Barra de Acceso rápido: Son aplicaciones de Office que las incluye en todos sus programas, estas sirven para manipular el proyecto en forma directa y simplificada. b) Fichas o pestañas de menú: El Project 2010 presenta 5 tipos de pestañas de menú (Archivo, tarea, recurso, proyecto, vista, formato), cada una de ellas cumplen funciones diferentes. c) Cinta de opciones: Es la novedad de esta versión 2010, cuya finalidad es facilitar el trabajo de planificación al usuarios. d) Escala de Tiempo: Aquí se muestra las indicaciones de variaciones de tiempo, le ayuda al usuario a interpretar la duración de cada tarea del proyecto. e) Hoja de cálculo: Está al lado izquierdo de la vista. Se puede usar esta interfaz de hoja de cálculo para introducir, editar y ver información sobre su proyecto. f) Línea de división: Es la línea que divide la hoja de cálculo y el área de diagrama. g) Área de diagrama: En este área se desplazan las barras que indican la duración, vinculación y programación de las tareas.

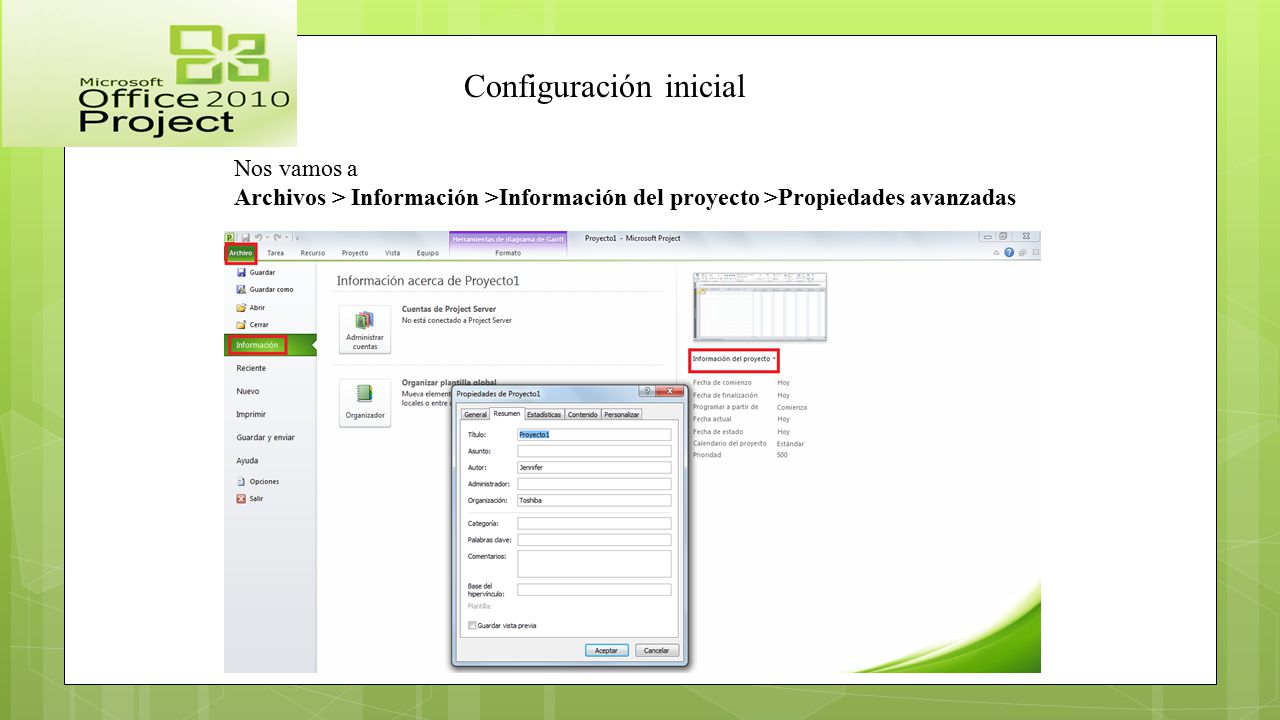

3 Configuración inicial
Nos vamos a Archivos > Información >Información del proyecto >Propiedades avanzadas

4 Nos ubicamos en resumen:

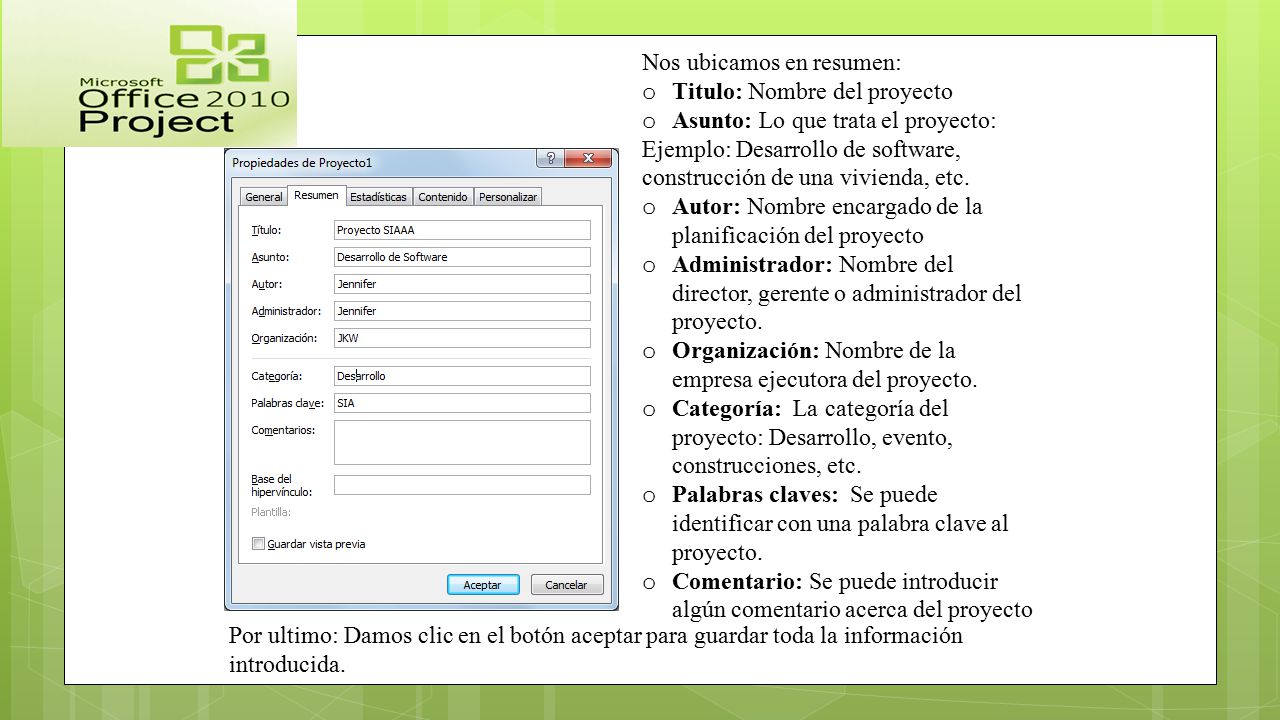

Titulo: Nombre del proyecto Asunto: Lo que trata el proyecto: Ejemplo: Desarrollo de software, construcción de una vivienda, etc. Autor: Nombre encargado de la planificación del proyecto Administrador: Nombre del director, gerente o administrador del proyecto. Organización: Nombre de la empresa ejecutora del proyecto. Categoría: La categoría del proyecto: Desarrollo, evento, construcciones, etc. Palabras claves: Se puede identificar con una palabra clave al proyecto. Comentario: Se puede introducir algún comentario acerca del proyecto Por ultimo: Damos clic en el botón aceptar para guardar toda la información introducida.

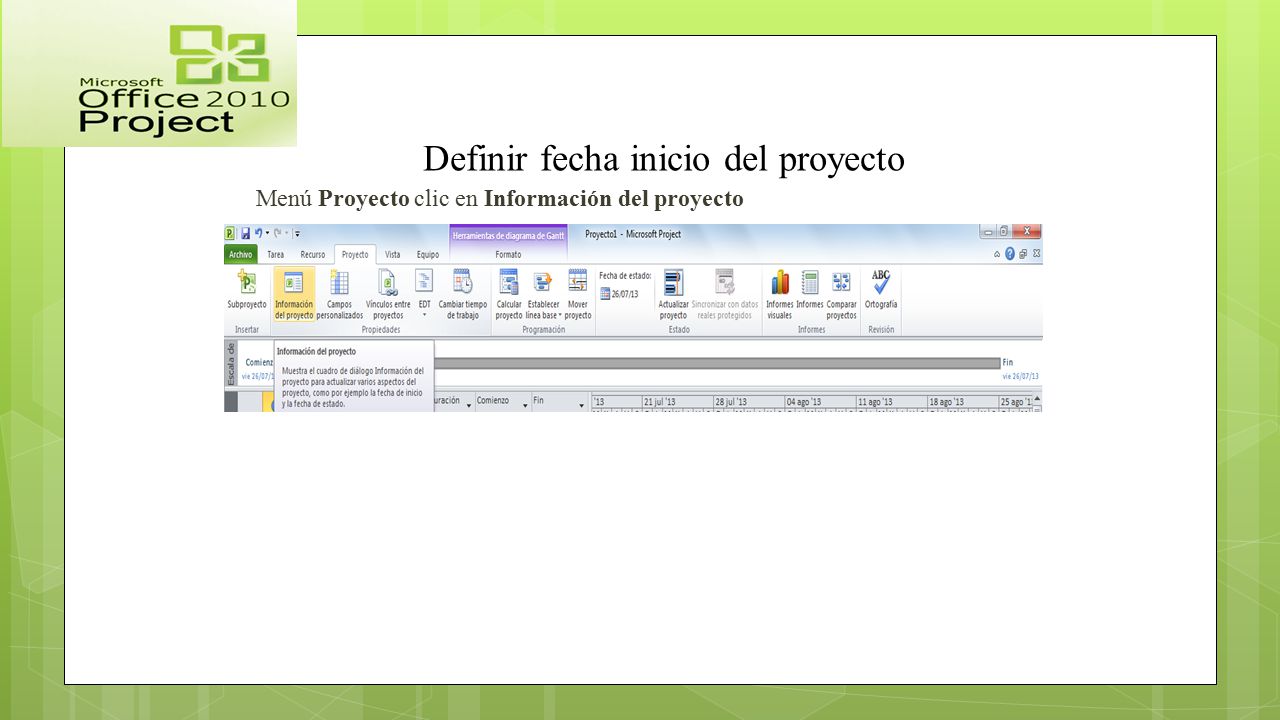

5 Definir fecha inicio del proyecto
Menú Proyecto clic en Información del proyecto

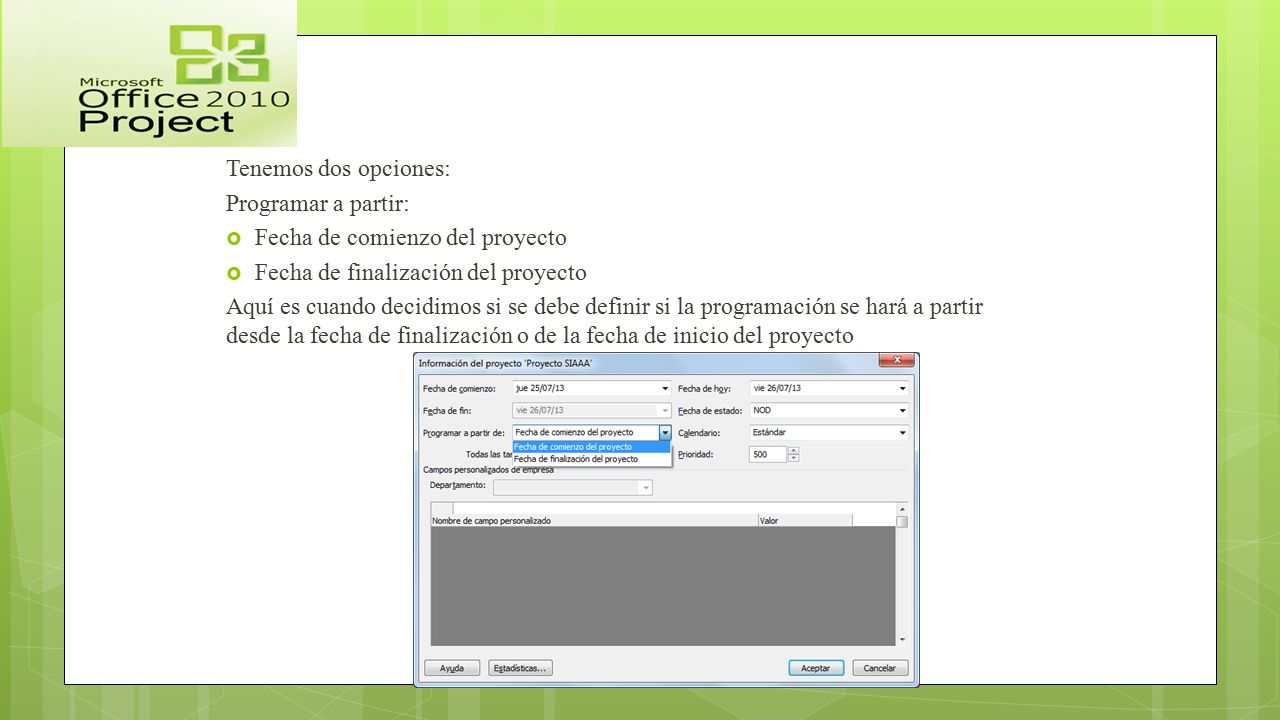

6 Tenemos dos opciones: Programar a partir: Fecha de comienzo del proyecto Fecha de finalización del proyecto Aquí es cuando decidimos si se debe definir si la programación se hará a partir desde la fecha de finalización o de la fecha de inicio del proyecto

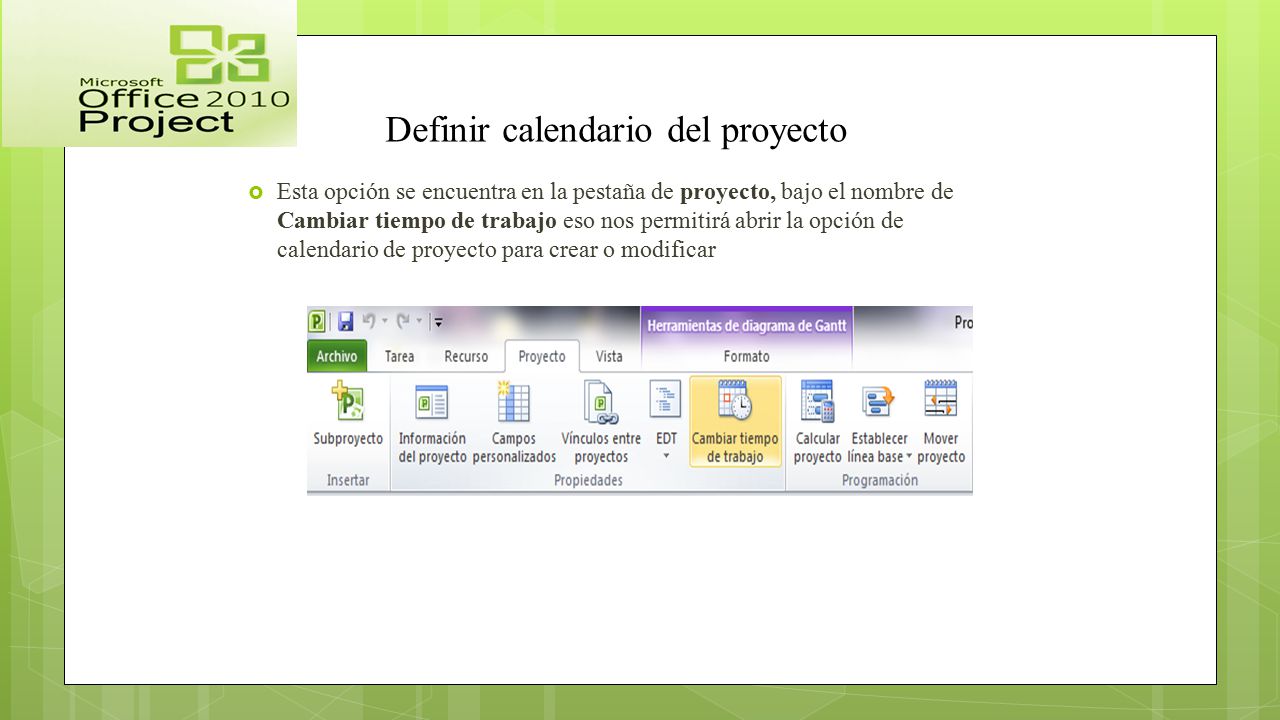

7 Definir calendario del proyecto
Esta opción se encuentra en la pestaña de proyecto, bajo el nombre de Cambiar tiempo de trabajo eso nos permitirá abrir la opción de calendario de proyecto para crear o modificar

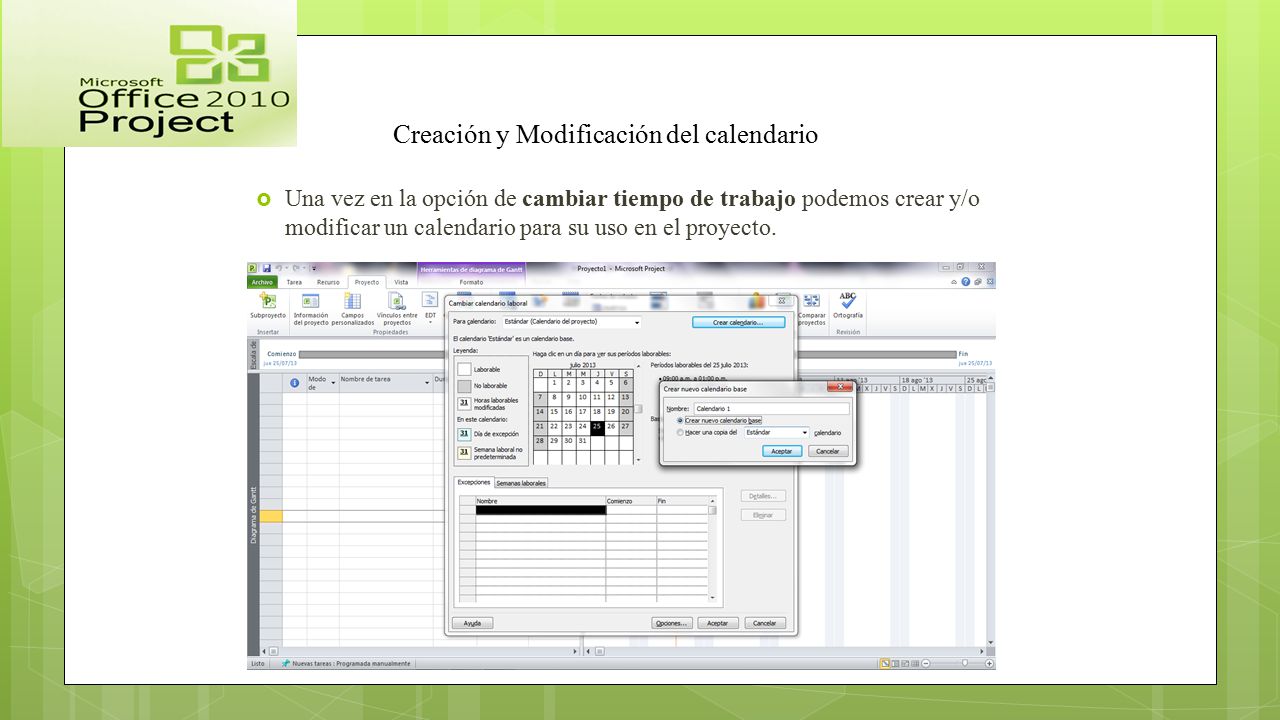

8 Creación y Modificación del calendario
Una vez en la opción de cambiar tiempo de trabajo podemos crear y/o modificar un calendario para su uso en el proyecto.

9 Seguidamente podemos modificar los horarios y los días laborables, así como también definir fechas de excepción de trabajo.

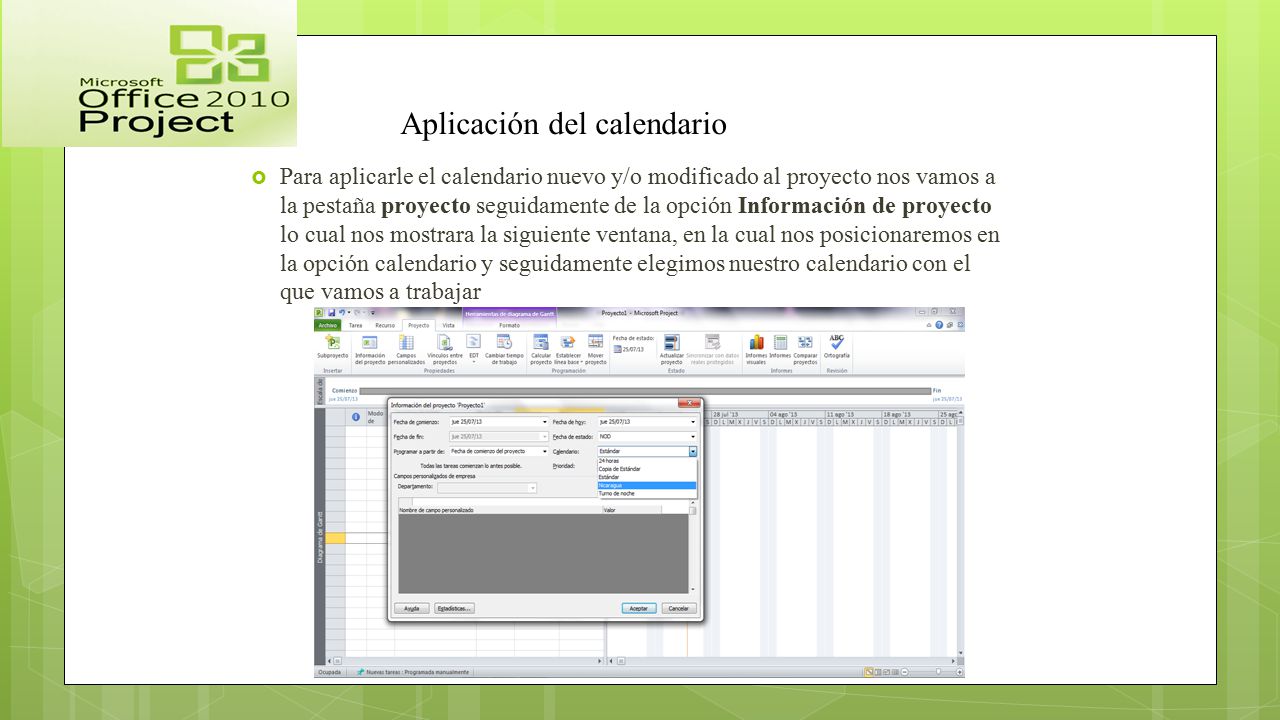

10 Aplicación del calendario
Para aplicarle el calendario nuevo y/o modificado al proyecto nos vamos a la pestaña proyecto seguidamente de la opción Información de proyecto lo cual nos mostrara la siguiente ventana, en la cual nos posicionaremos en la opción calendario y seguidamente elegimos nuestro calendario con el que vamos a trabajar

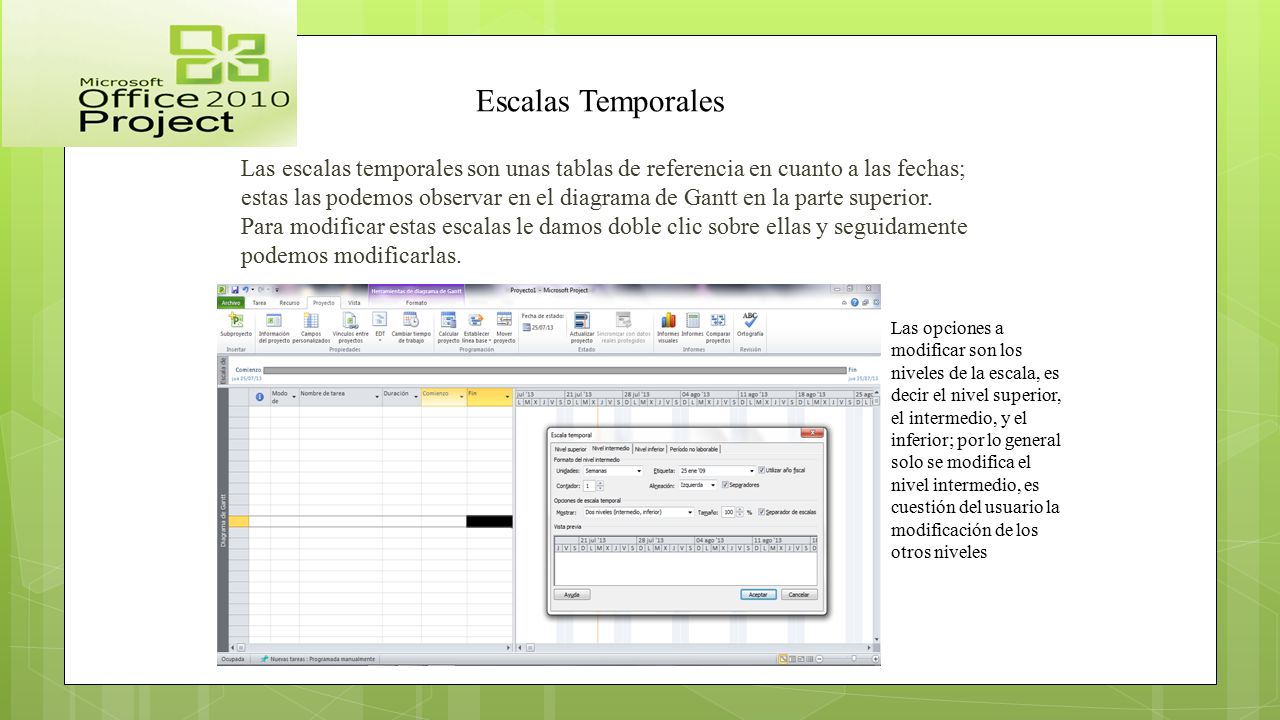

11 Escalas Temporales Las escalas temporales son unas tablas de referencia en cuanto a las fechas; estas las podemos observar en el diagrama de Gantt en la parte superior. Para modificar estas escalas le damos doble clic sobre ellas y seguidamente podemos modificarlas. Las opciones a modificar son los niveles de la escala, es decir el nivel superior, el intermedio, y el inferior; por lo general solo se modifica el nivel intermedio, es cuestión del usuario la modificación de los otros niveles

12 ¿Que son las tareas? Son actividades que tiene un comienzo y un final. Las tareas se solapan, se enlazan, se concatenan en el tiempo hasta alcanzar una tras otra, la finalización del proyecto. Todo proyecto está compuesto por tareas. Toda tarea tiene otra tarea que se ejecuta antes de ella, excepto la inicial. La tarea que se ejecuta antes que la actual se llama TAREA PREDECESORA. Toda tarea tiene otra tarea que se ejecuta después de ella, excepto la Final. La tarea que se ejecuta después que la actual se llama TAREA SUCESORA.

13 Agregar Tareas Hay 2 maneras para agregar una tarea en el proyecto
La primera es: Escribir el nombre de la tarea en la columna Nombre de tarea La segunda forma es: Pestaña Tarea opción Tarea y le damos clic Cabe destacar que hay 2 tipos de tareas. La tarea normal y la tarea recurrente ( periódica ) cuya característica es que esta se repite una o varias veces en un cierto lapso de tiempo

14 En la parte de abajo nos aparece una pestaña de nueva tarea le damos clic y nos aparece la siguiente información Programar automaticamente las tareas: Esto deja que MS Project elija la fecha de las tareas Programar manualmente: Esto es para cuando el usuario define la fecha de las tareas, al elegir esta opción cuando cambiemos una fecha , las otras fechas no se actualizaran el usuario tiene que cambiarlas manualmente. Es recomendable dejar que MS Project nos elija la fecha.

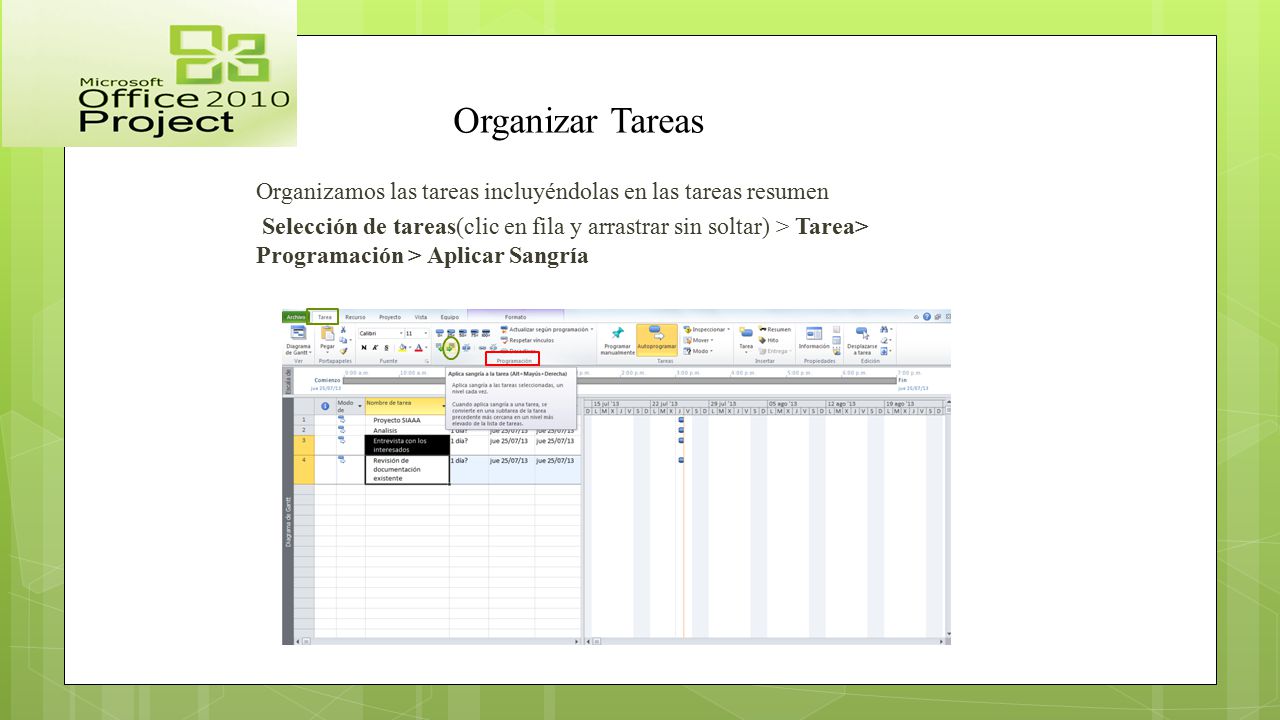

15 Organizar Tareas Organizamos las tareas incluyéndolas en las tareas resumen Selección de tareas(clic en fila y arrastrar sin soltar) > Tarea> Programación > Aplicar Sangría

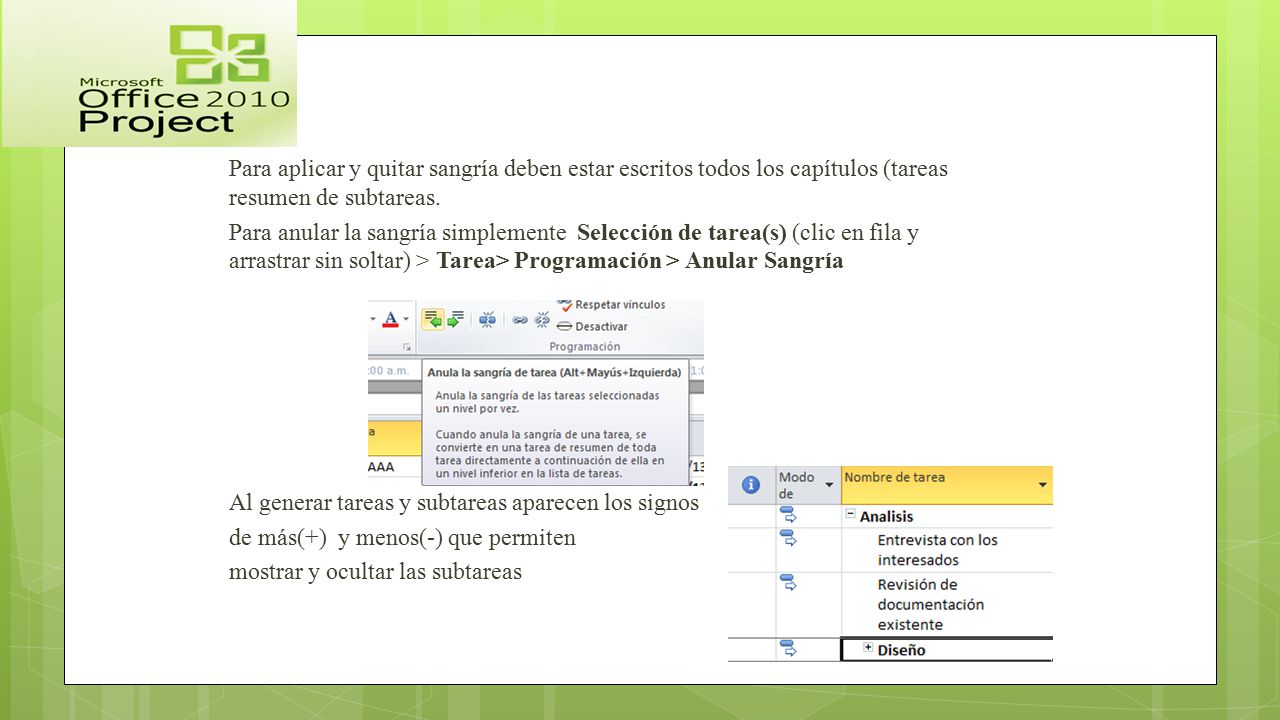

16 Para aplicar y quitar sangría deben estar escritos todos los capítulos (tareas resumen de subtareas. Para anular la sangría simplemente Selección de tarea(s) (clic en fila y arrastrar sin soltar) > Tarea> Programación > Anular Sangría Al generar tareas y subtareas aparecen los signos de más(+) y menos(-) que permiten mostrar y ocultar las subtareas

17 Para crear la tarea resumen del proyecto tenemos dos opciones: La primera: Clic en Archivo > Opciones >Avanzado Sección Mostrar> Opciones para este proyecto Clic en aceptar

18 La segunda opción: Clic> Formato> Mostrar u Ocultar > Mostrar tarea de resumen del proyecto Le damos clic

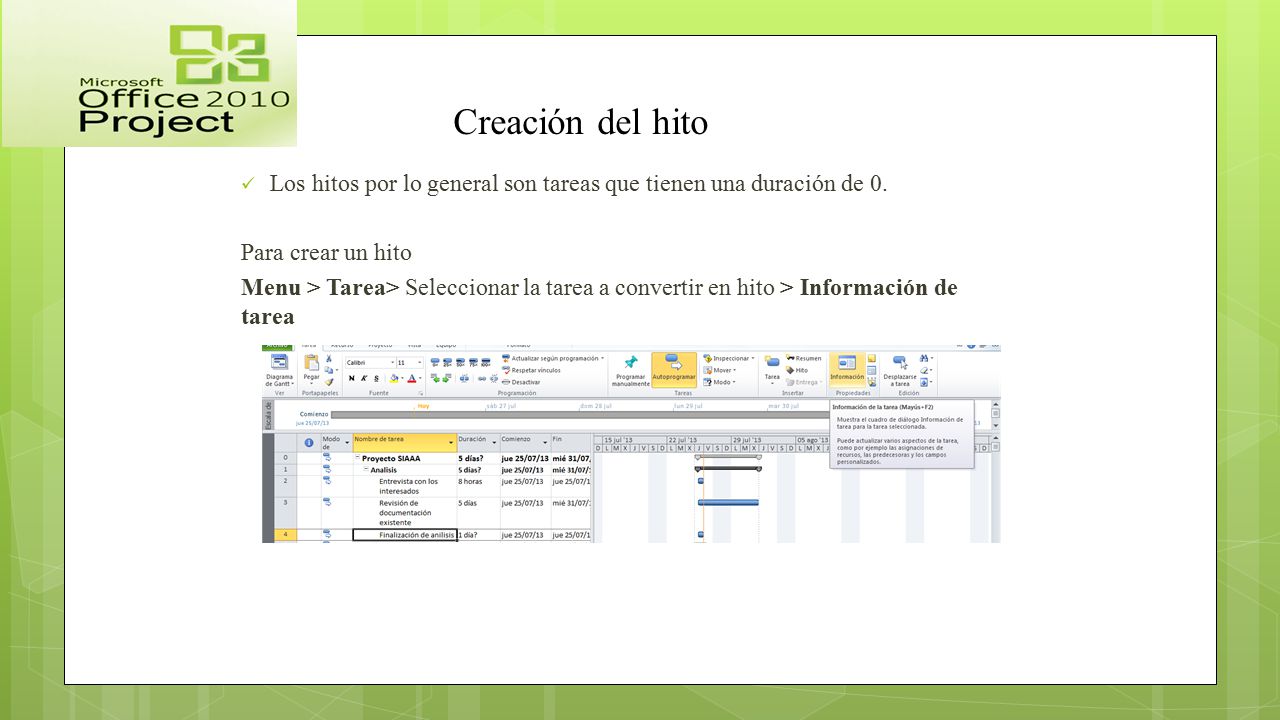

19 Creación del hito Los hitos por lo general son tareas que tienen una duración de 0. Para crear un hito Menu > Tarea> Seleccionar la tarea a convertir en hito > Información de tarea

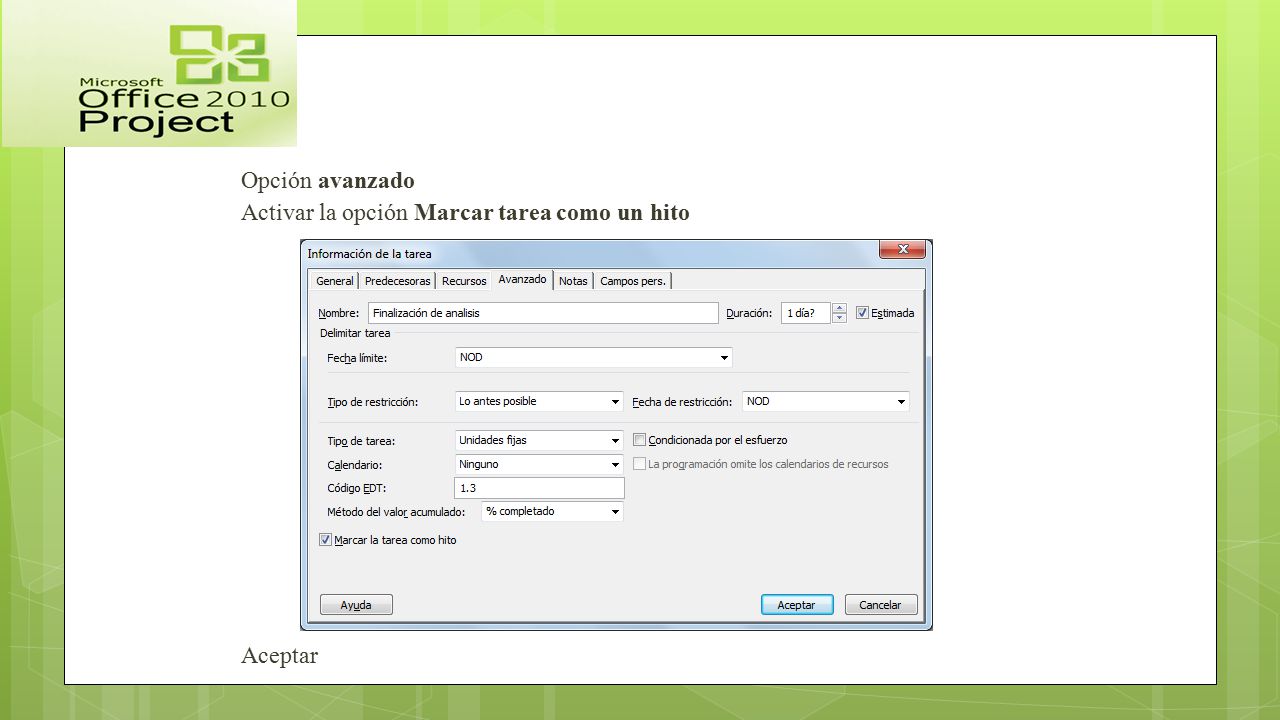

20 Opción avanzado Activar la opción Marcar tarea como un hito Aceptar

21 También tenemos otra forma: Menu > Tarea> Insertar Hito

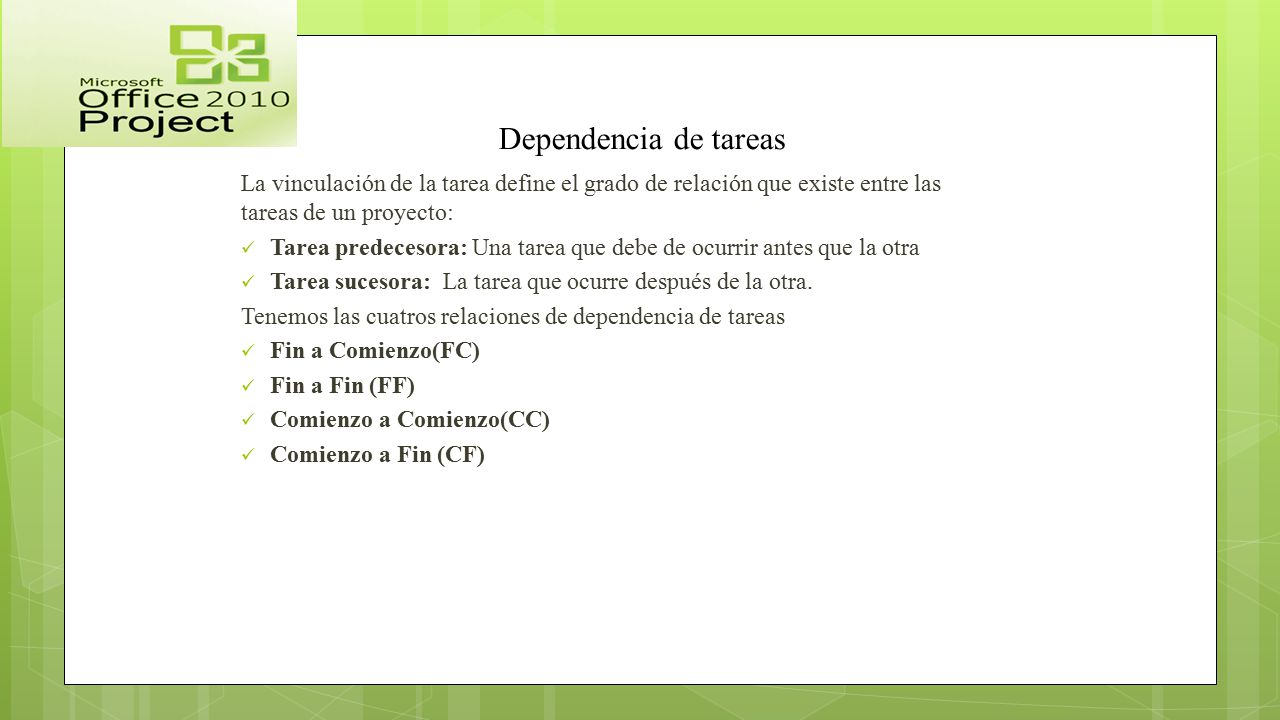

22 Dependencia de tareas La vinculación de la tarea define el grado de relación que existe entre las tareas de un proyecto: Tarea predecesora: Una tarea que debe de ocurrir antes que la otra Tarea sucesora: La tarea que ocurre después de la otra. Tenemos las cuatros relaciones de dependencia de tareas Fin a Comienzo(FC) Fin a Fin (FF) Comienzo a Comienzo(CC) Comienzo a Fin (CF)

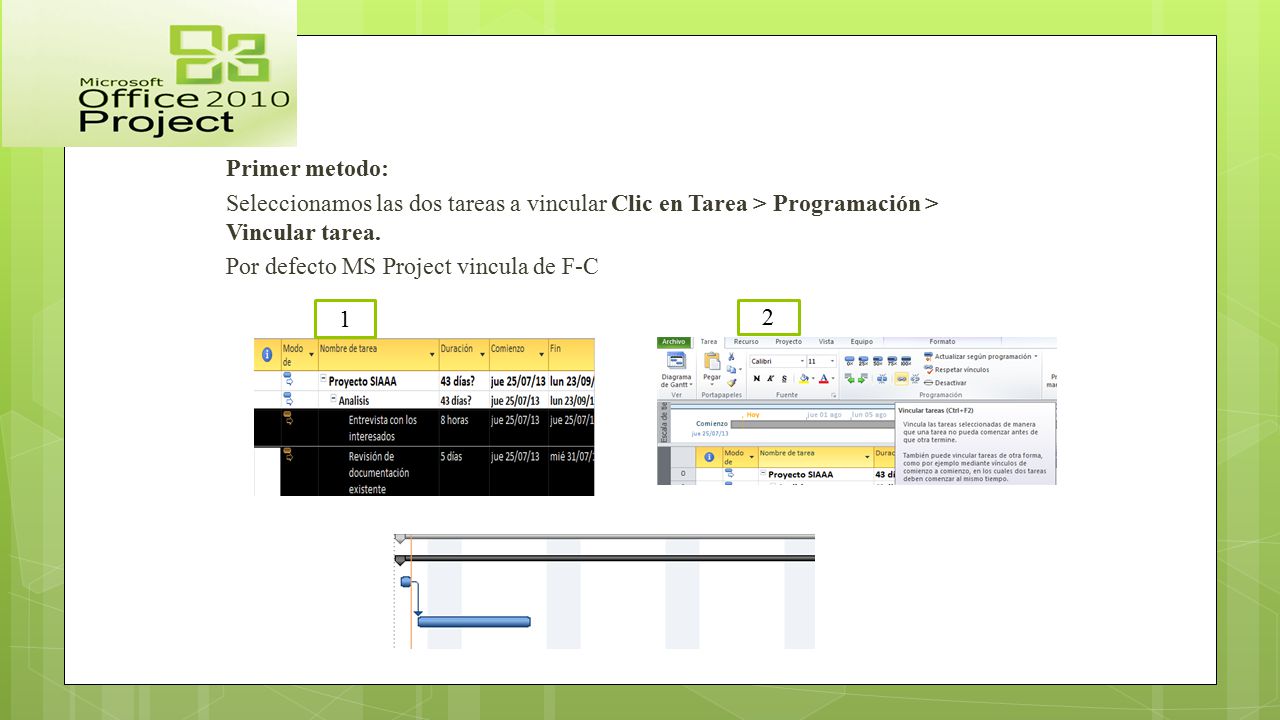

23 Primer metodo: Seleccionamos las dos tareas a vincular Clic en Tarea > Programación > Vincular tarea. Por defecto MS Project vincula de F-C 1 2

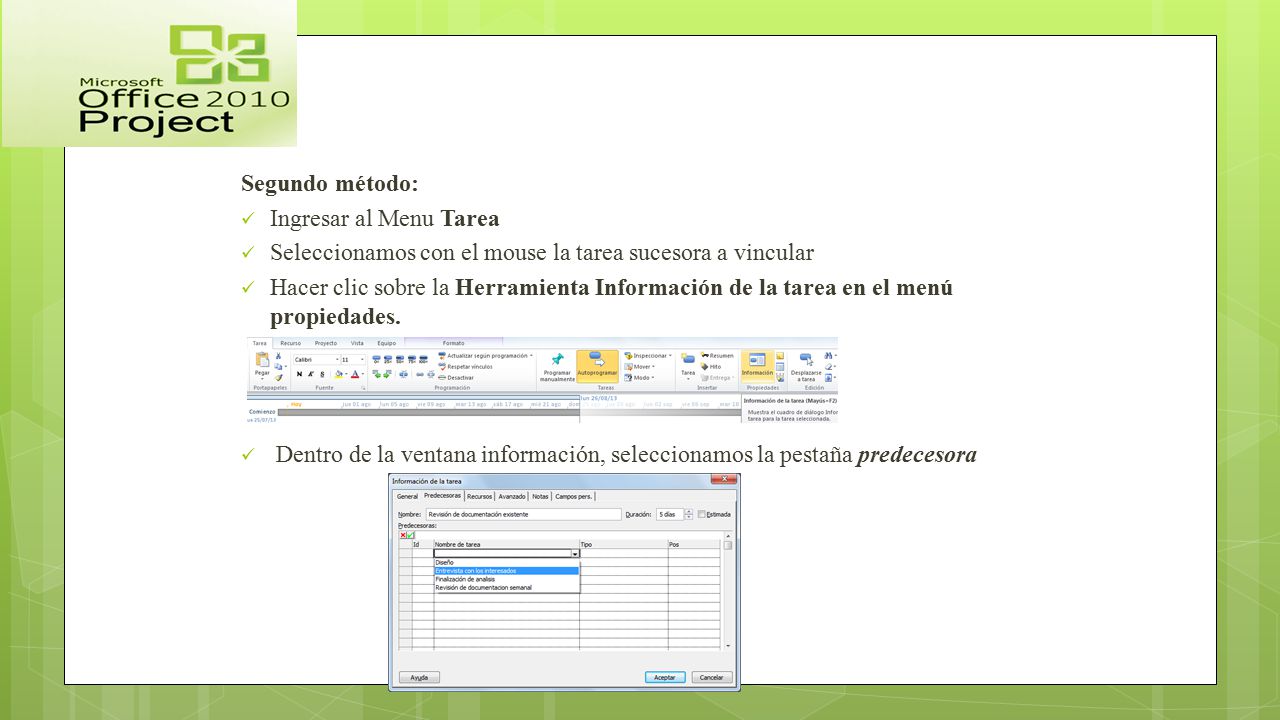

24 Segundo método: Ingresar al Menu Tarea Seleccionamos con el mouse la tarea sucesora a vincular Hacer clic sobre la Herramienta Información de la tarea en el menú propiedades. Dentro de la ventana información, seleccionamos la pestaña predecesora

25 Id: Podemos seleccionar la tarea predecesora por medio de su id
Nombre de la tarea: Podemos seleccionar la tarea predecesora del despliegue. Tipo: Luego de seleccionada la tarea procedemos a darle el tipo de dependencia. Pos: Seleccionamos cuando días después iniciara la tarea.

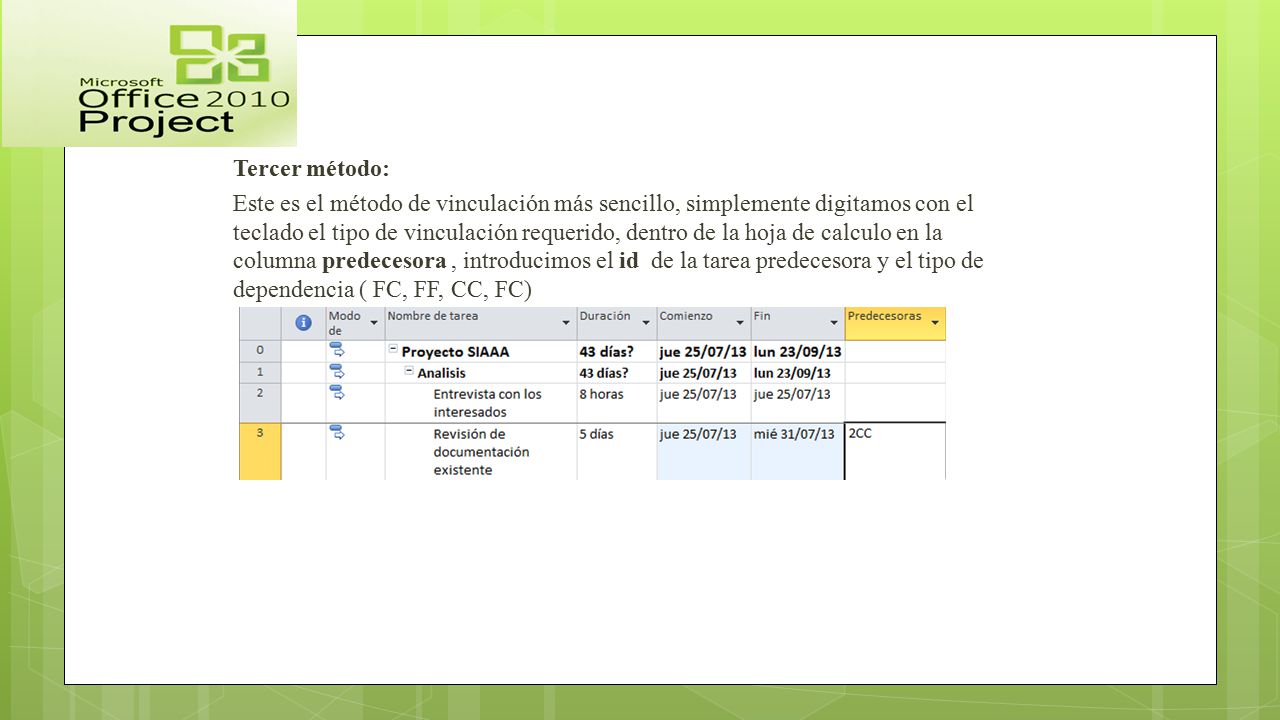

26 Tercer método: Este es el método de vinculación más sencillo, simplemente digitamos con el teclado el tipo de vinculación requerido, dentro de la hoja de calculo en la columna predecesora , introducimos el id de la tarea predecesora y el tipo de dependencia ( FC, FF, CC, FC)

27 Cuarto Método: En el diagrama de Gantt podemos hacer clic en la tarea predecesora y sin soltar arrastrar hasta la tarea sucesor, por defecto MS Project crea el vinculo FC Para crear rápidamente dependencias iguales a una tarea superior (copiar y pegar) , hacemos clic en la casilla deseada y arrastramos la cruz que aparece en la esquina inferior derecha hacia abajo

28 Eliminar dependencia de tarea

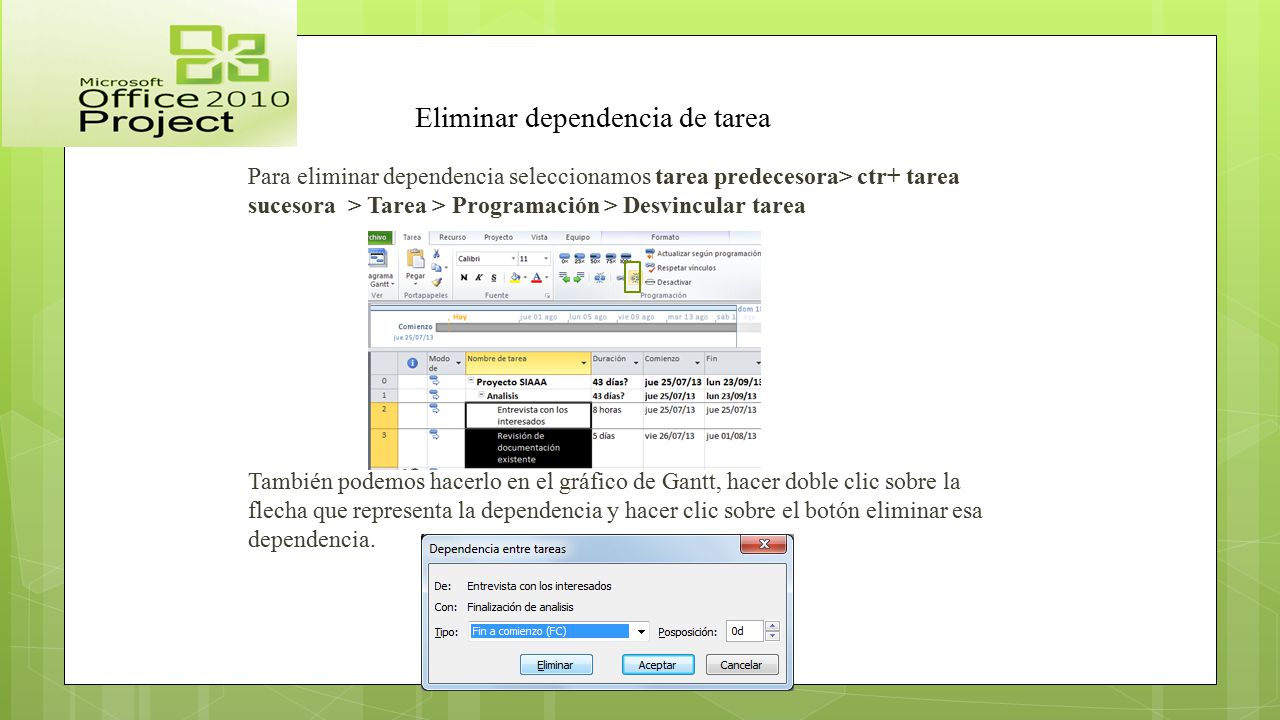

Para eliminar dependencia seleccionamos tarea predecesora> ctr+ tarea sucesora > Tarea > Programación > Desvincular tarea También podemos hacerlo en el gráfico de Gantt, hacer doble clic sobre la flecha que representa la dependencia y hacer clic sobre el botón eliminar esa dependencia.

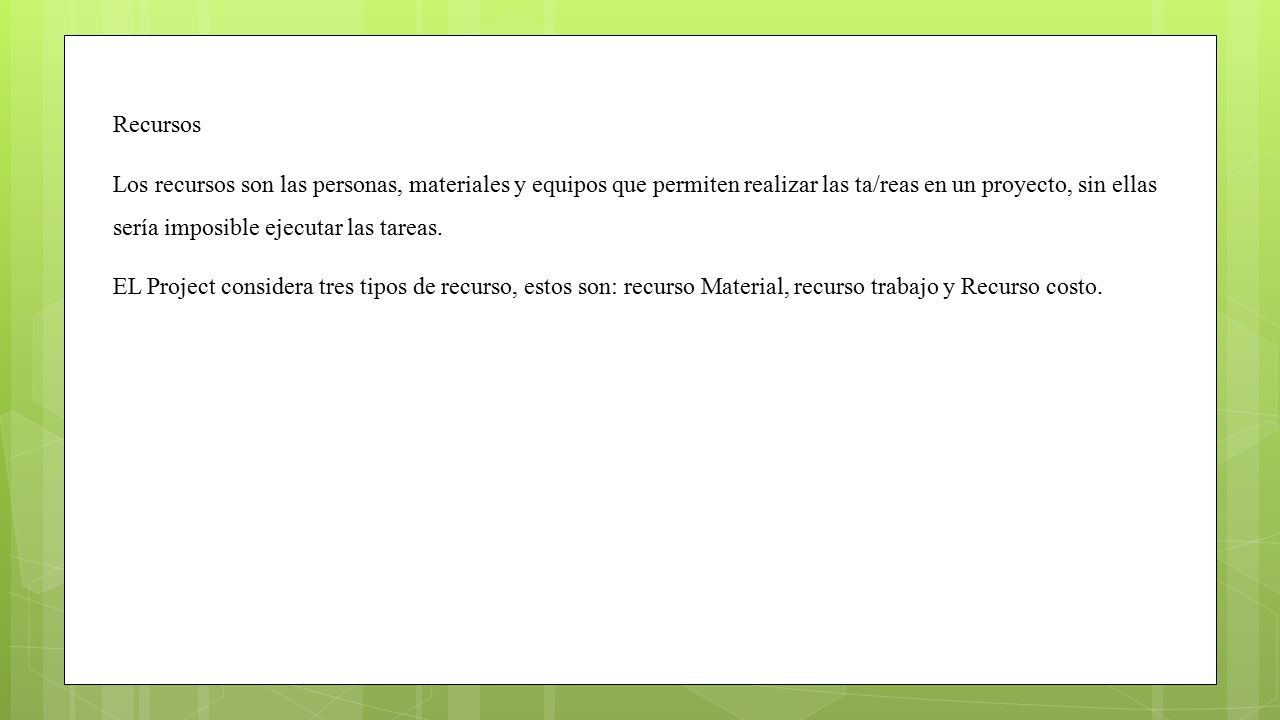

29 Recursos Los recursos son las personas, materiales y equipos que permiten realizar las ta/reas en un proyecto, sin ellas sería imposible ejecutar las tareas. EL Project considera tres tipos de recurso, estos son: recurso Material, recurso trabajo y Recurso costo.

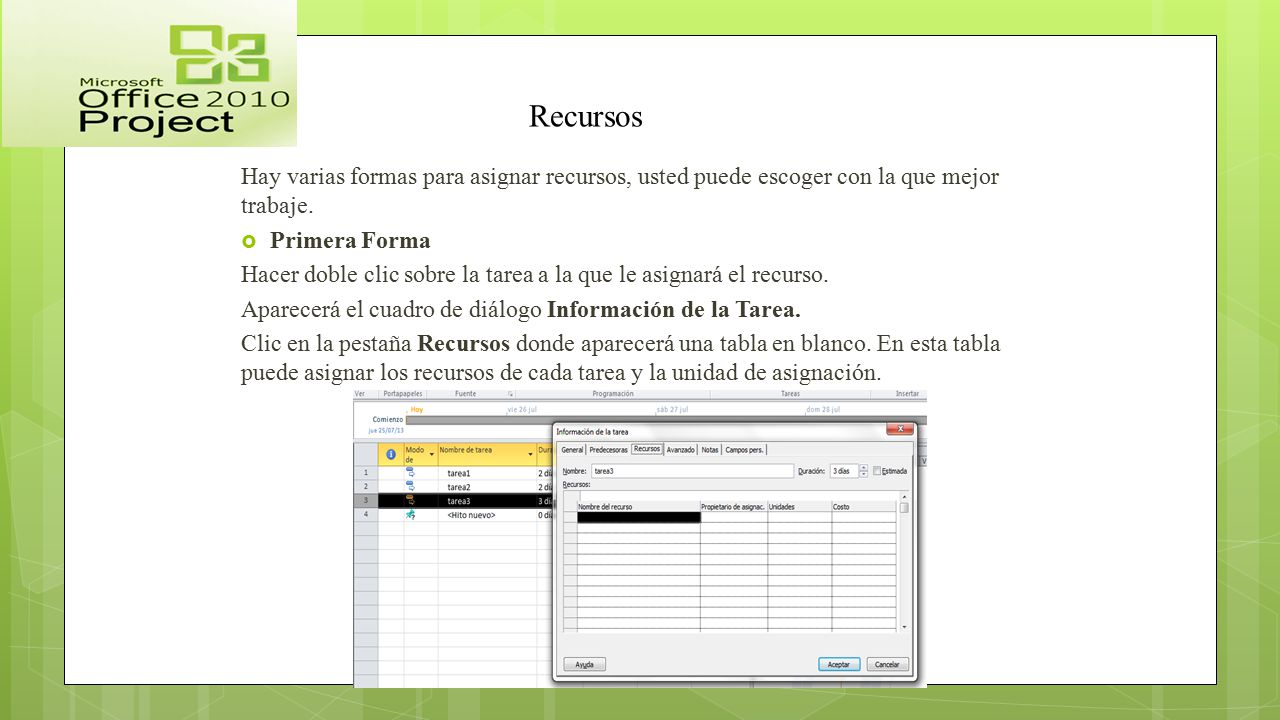

30 Recursos Hay varias formas para asignar recursos, usted puede escoger con la que mejor trabaje. Primera Forma  Hacer doble clic sobre la tarea a la que le asignará el recurso. Aparecerá el cuadro de diálogo Información de la Tarea. Clic en la pestaña Recursos donde aparecerá una tabla en blanco. En esta tabla puede asignar los recursos de cada tarea y la unidad de asignación.

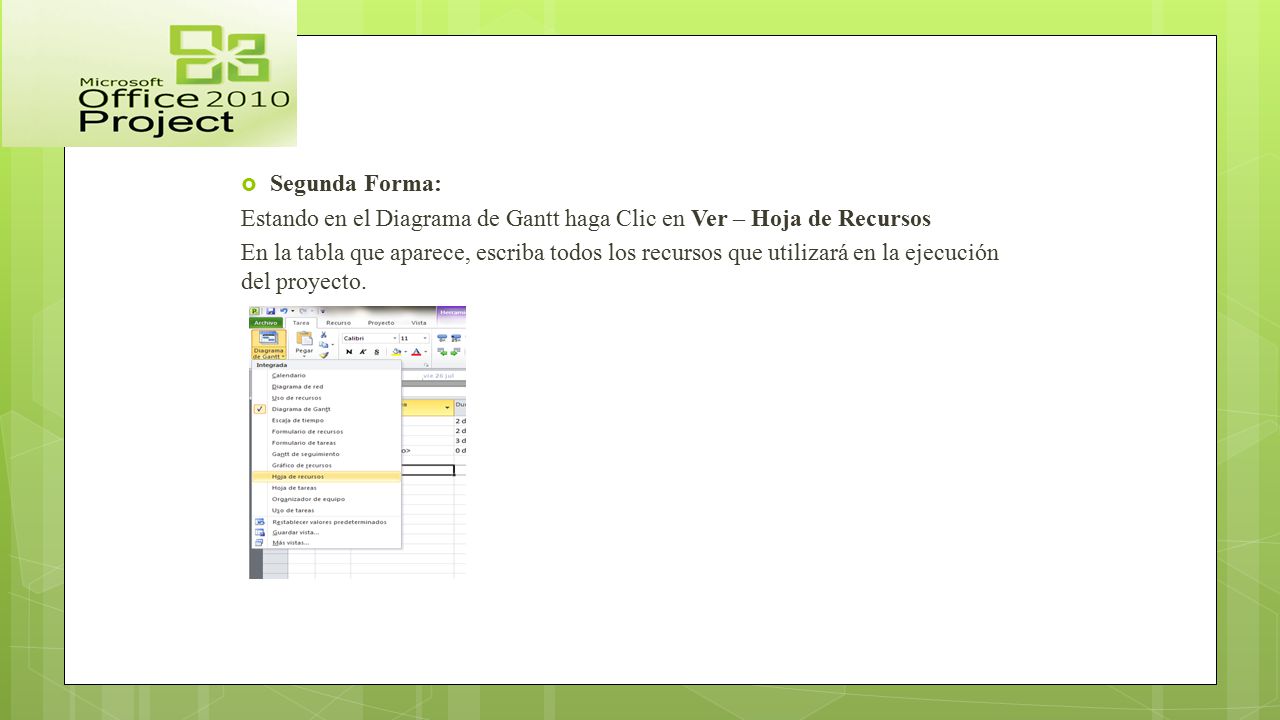

31 Segunda Forma: Estando en el Diagrama de Gantt haga Clic en Ver – Hoja de Recursos En la tabla que aparece, escriba todos los recursos que utilizará en la ejecución del proyecto.

32 Nombre del recurso: En esta columna se debe escribir el nombre del recurso
Tipo: Aquí tenemos tres opciones (Trabajo, Material, Costo) Etiqueta de material: Esta opción solo se habilita para los recursos materiales, aquí se debe introducir la unidad de medida del material Iniciales: Aquí se pone la abreviatura del recurso, por defecto MS Project establece la primera letra del recurso. Grupo: Aquí se debe asignar una agrupación al recurso ejemplo: RRHH, ADMON Capacidad máxima: Project expresa la cantidad del recurso del trabajo que se dispone para su asignación. Por ejemplo el 100% es igual a 1 unidad, el 200% equivale a 2 unidad, el 50% equivale a la mitad de una unidad.

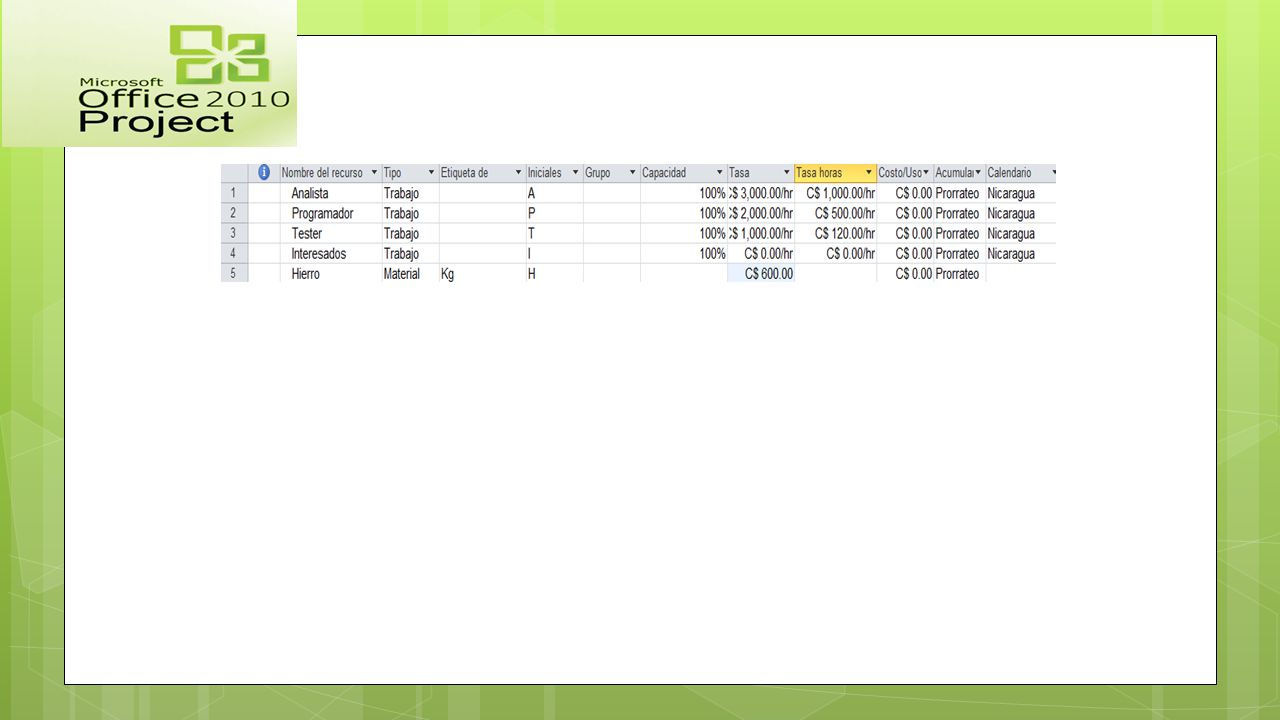

33 Tasa estándar: Es la tasa de pago o tarifa normal de trabajo realizado por un recurso
Tasa Hora extras: Es la tasa de pago de hora extras realizada por un recurso Costos/usos: Es un costo fijo que se puede asignar cada vez que se use el recurso, independiente de la hora o de la cantidad que se use Acumular: Este campo permite elegir como y cuando cargar los costos estándar y de hora extras de los recursos al costo de una tarea, la opción por defecto es prorrateo pero pueden definir comienzo o fin Prorrateo: Acumula el costo de tarea a medida que se completa el trabajo programado. Comienzo: Calcula el costo de una tarea tan pronto como la tarea comienza. Fin: Calcula el costo de la tarea tan pronto esta haya finalizado. Calendario base: Aquí se debe elegir el calendario que utilizara el recurso, tenemos tres alternativas( Estándar, Turno noche y 24 horas)

34

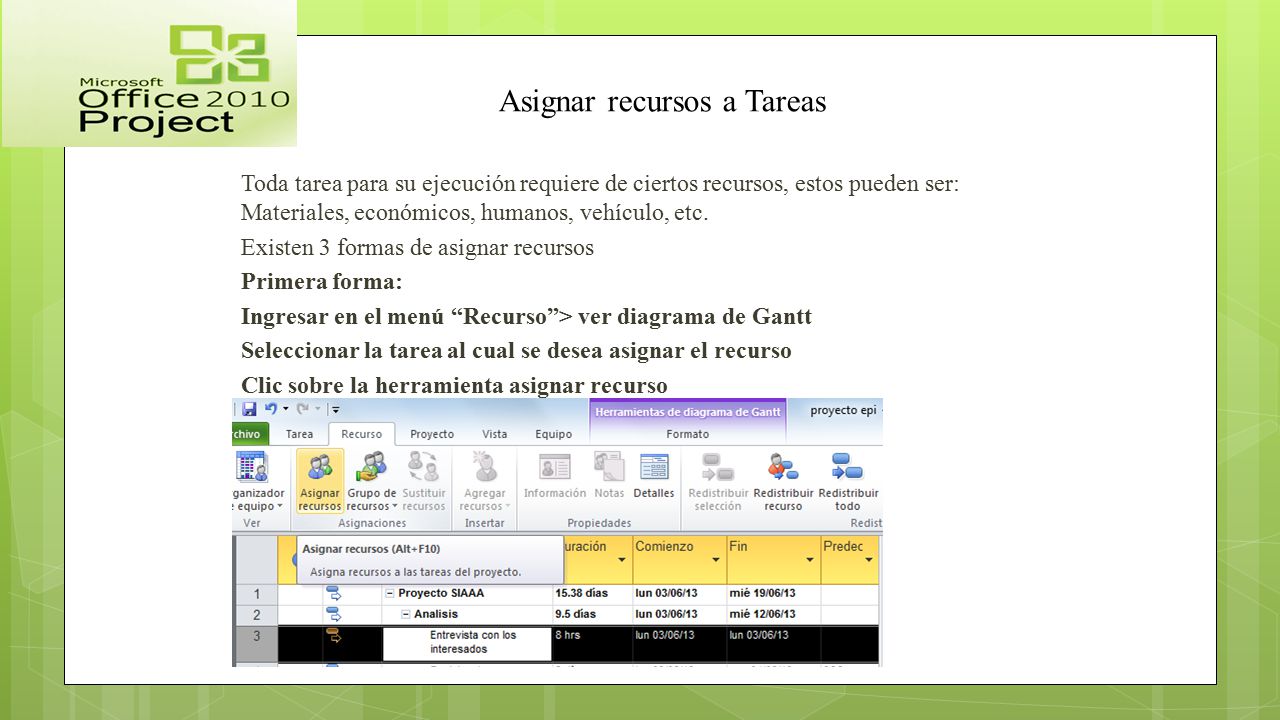

35 Asignar recursos a Tareas
Toda tarea para su ejecución requiere de ciertos recursos, estos pueden ser: Materiales, económicos, humanos, vehículo, etc. Existen 3 formas de asignar recursos Primera forma: Ingresar en el menú “Recurso”> ver diagrama de Gantt Seleccionar la tarea al cual se desea asignar el recurso Clic sobre la herramienta asignar recurso

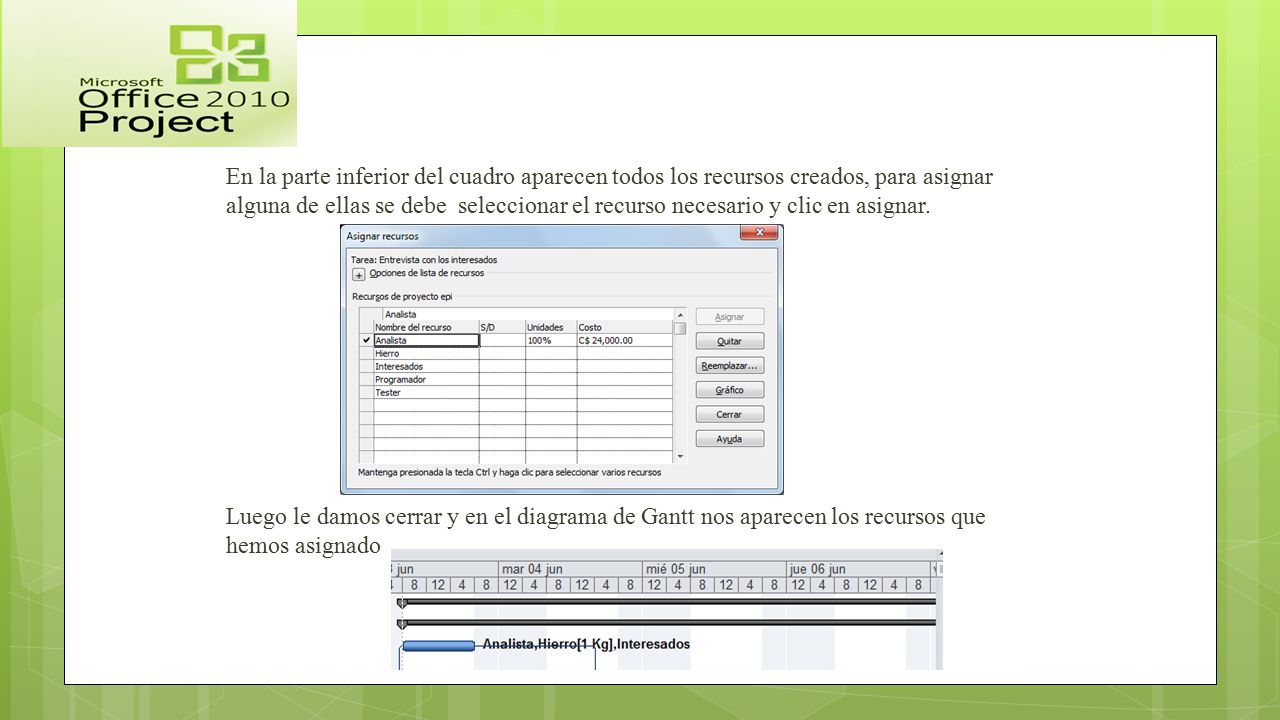

36 En la parte inferior del cuadro aparecen todos los recursos creados, para asignar alguna de ellas se debe seleccionar el recurso necesario y clic en asignar. Luego le damos cerrar y en el diagrama de Gantt nos aparecen los recursos que hemos asignado

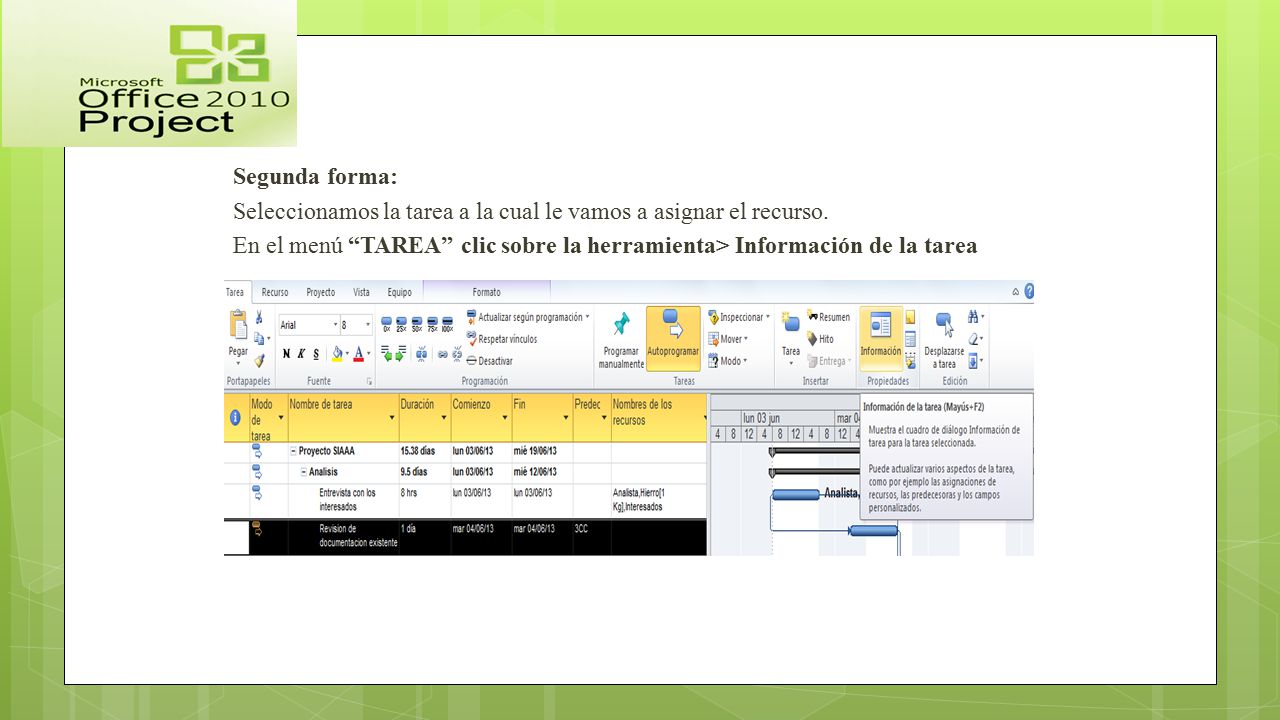

37 Segunda forma: Seleccionamos la tarea a la cual le vamos a asignar el recurso. En el menú “TAREA” clic sobre la herramienta> Información de la tarea

38 En el ventana de Información de la tarea seleccionamos la pestaña Recurso En la columna Nombre del recurso seleccionamos el recurso a asignar, luego en la columna unidades introducir la cantidad de recurso a utilizar y finalmente en la columna costo Project calcula el costo total del producto.

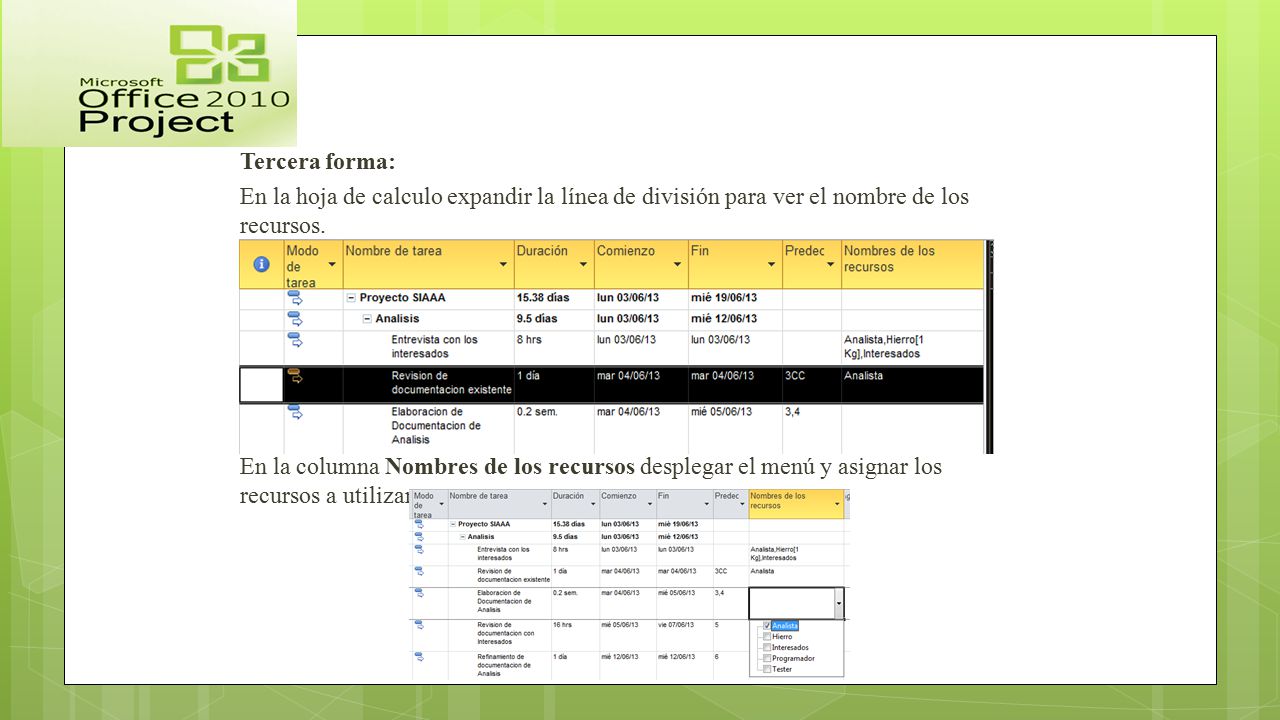

39 Tercera forma: En la hoja de calculo expandir la línea de división para ver el nombre de los recursos. En la columna Nombres de los recursos desplegar el menú y asignar los recursos a utilizar

Descargar ppt "Pantalla principal de MS Project"

Presentaciones similares

Anuncios Google
