Ingeniero profesional licenciado y profesor universitario
Curso: Estimados de Costos en la Construcción Planificación y Programación1 Universidad de Puerto Rico en Bayamón División de Educación Continua Prof. Jaime José Laracuente-Díaz, MSEE, PE Ingeniero profesional licenciado y profesor universitario
2
Sabiduría Popular Hay un dicho que reza:
“La mayoría de nosotros no planificamos fallar, sino que fallamos al no planificar.”
3

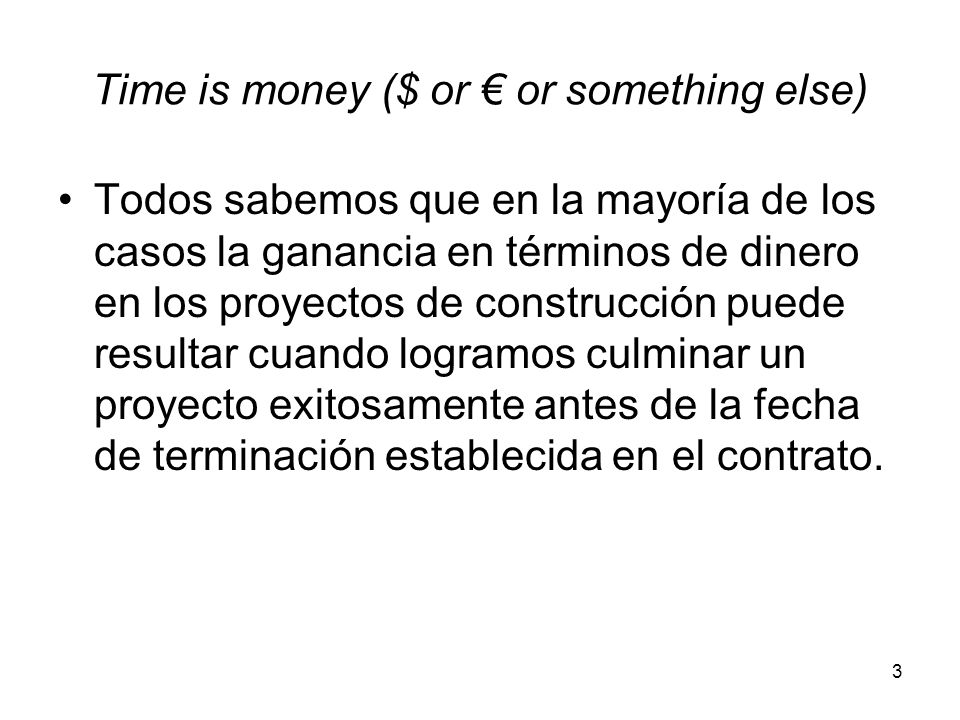

Time is money ($ or € or something else)
Todos sabemos que en la mayoría de los casos la ganancia en términos de dinero en los proyectos de construcción puede resultar cuando logramos culminar un proyecto exitosamente antes de la fecha de terminación establecida en el contrato.
4

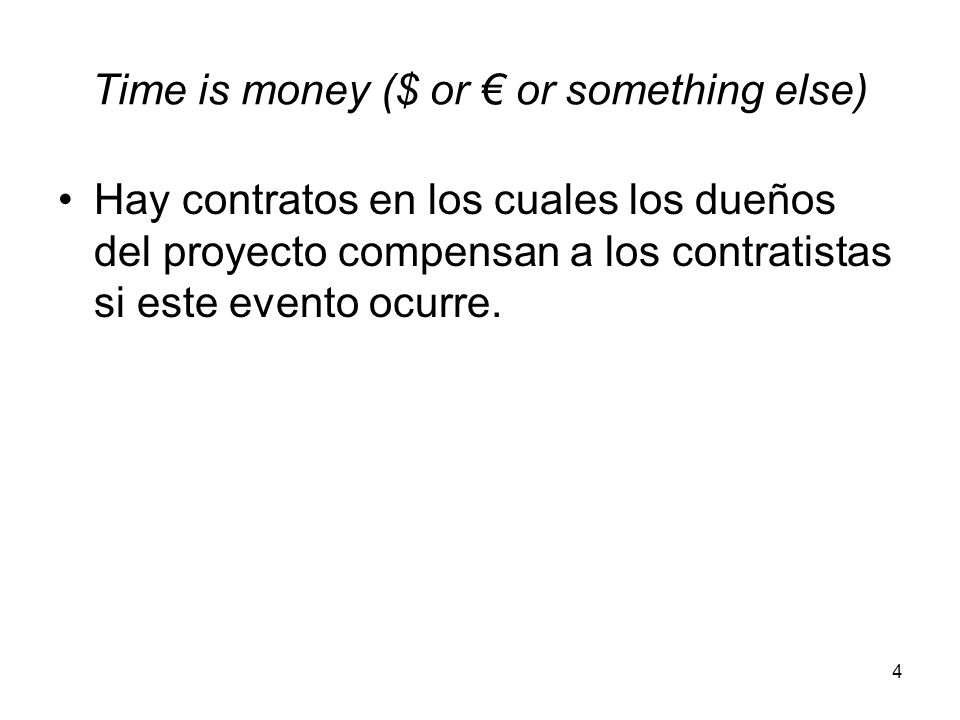

Time is money ($ or € or something else)
Hay contratos en los cuales los dueños del proyecto compensan a los contratistas si este evento ocurre.
5

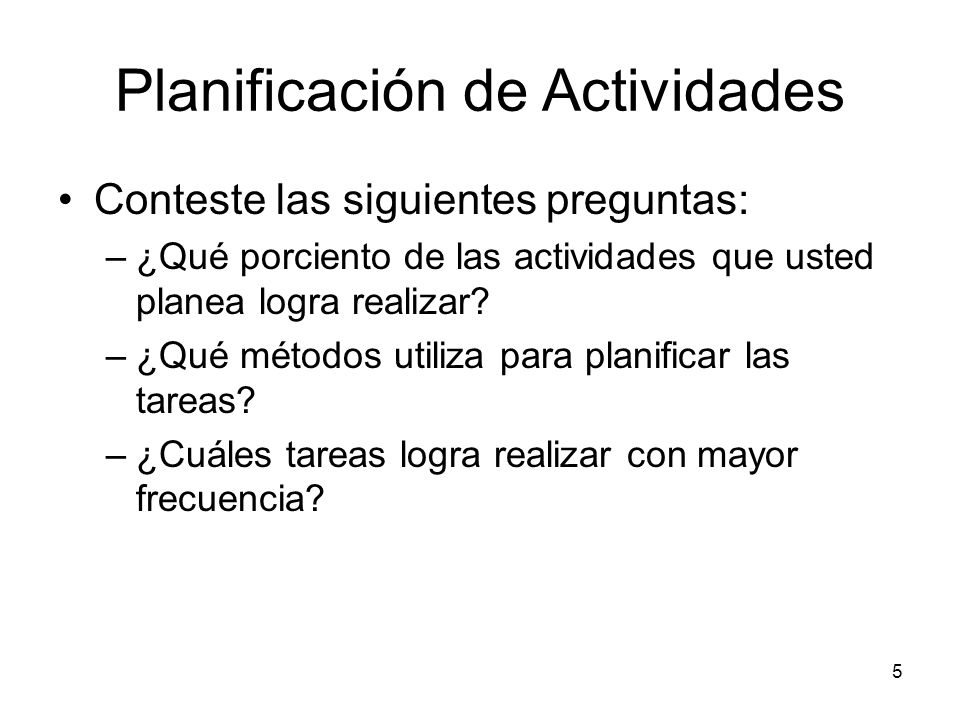

Planificación de Actividades
Conteste las siguientes preguntas: ¿Qué porciento de las actividades que usted planea logra realizar? ¿Qué métodos utiliza para planificar las tareas? ¿Cuáles tareas logra realizar con mayor frecuencia?
6

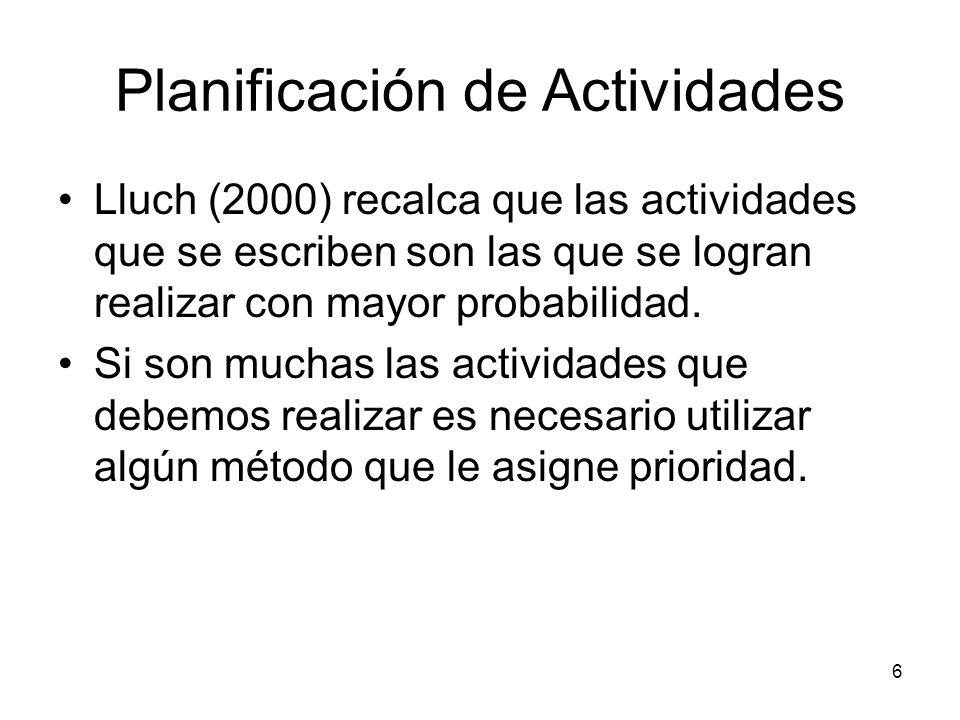

Planificación de Actividades
Lluch (2000) recalca que las actividades que se escriben son las que se logran realizar con mayor probabilidad. Si son muchas las actividades que debemos realizar es necesario utilizar algún método que le asigne prioridad.
7

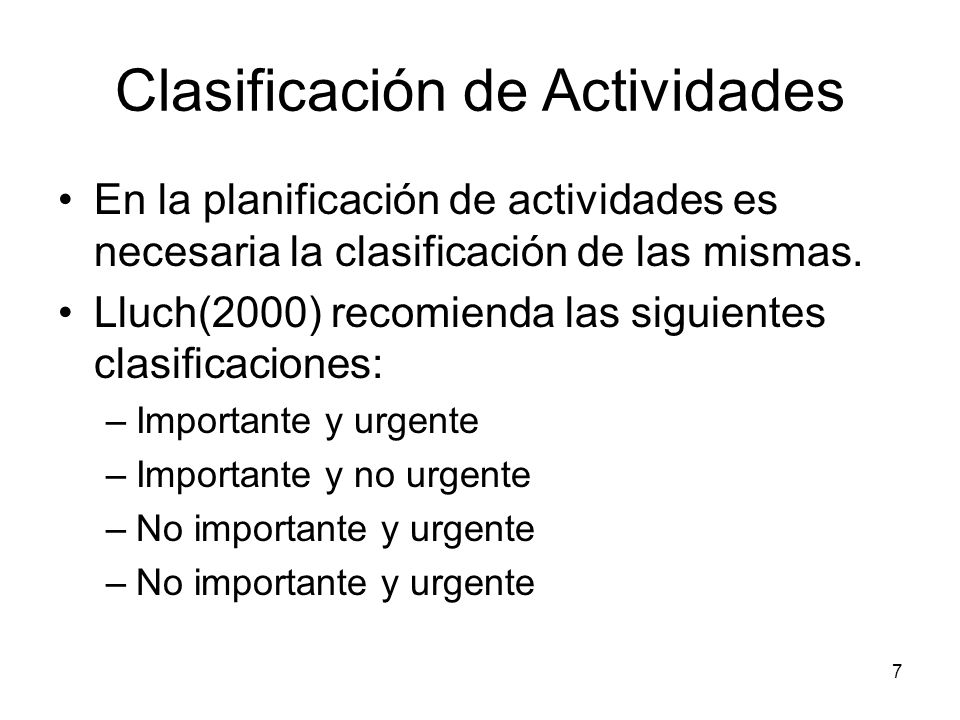

Clasificación de Actividades
En la planificación de actividades es necesaria la clasificación de las mismas. Lluch(2000) recomienda las siguientes clasificaciones: Importante y urgente Importante y no urgente No importante y urgente
8

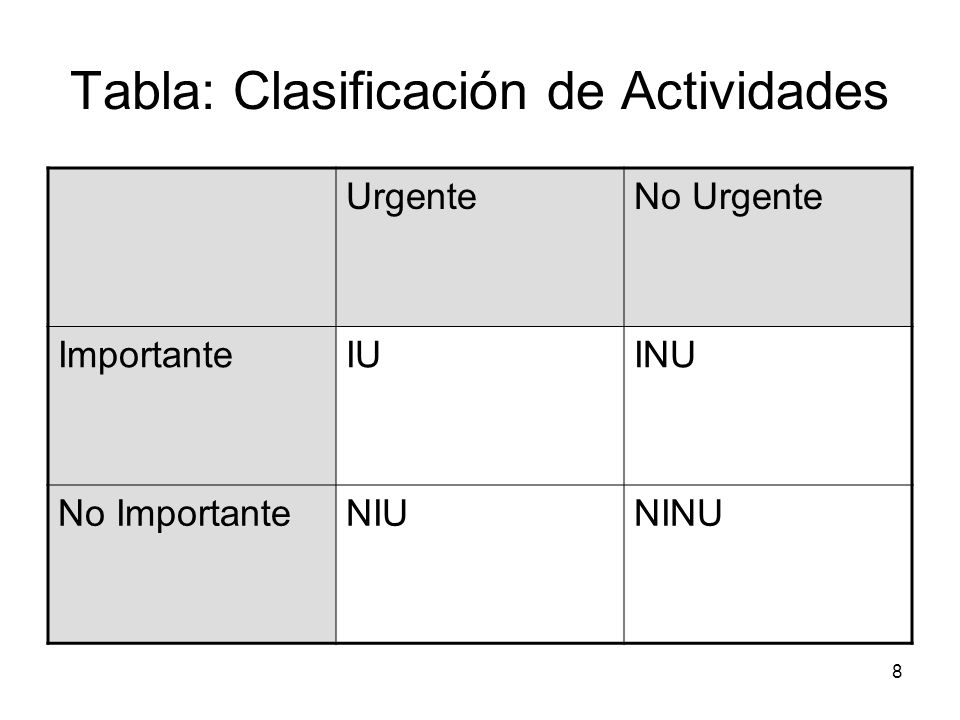

Tabla: Clasificación de Actividades
Urgente No Urgente Importante IU INU No Importante NIU NINU
9

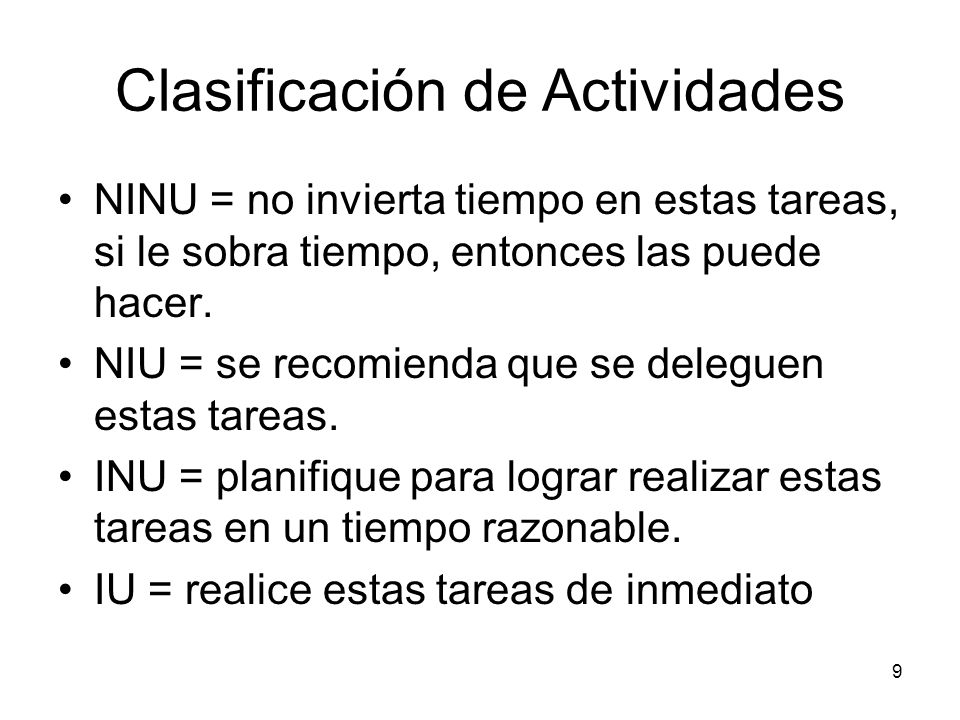

Clasificación de Actividades
NINU = no invierta tiempo en estas tareas, si le sobra tiempo, entonces las puede hacer. NIU = se recomienda que se deleguen estas tareas. INU = planifique para lograr realizar estas tareas en un tiempo razonable. IU = realice estas tareas de inmediato
10

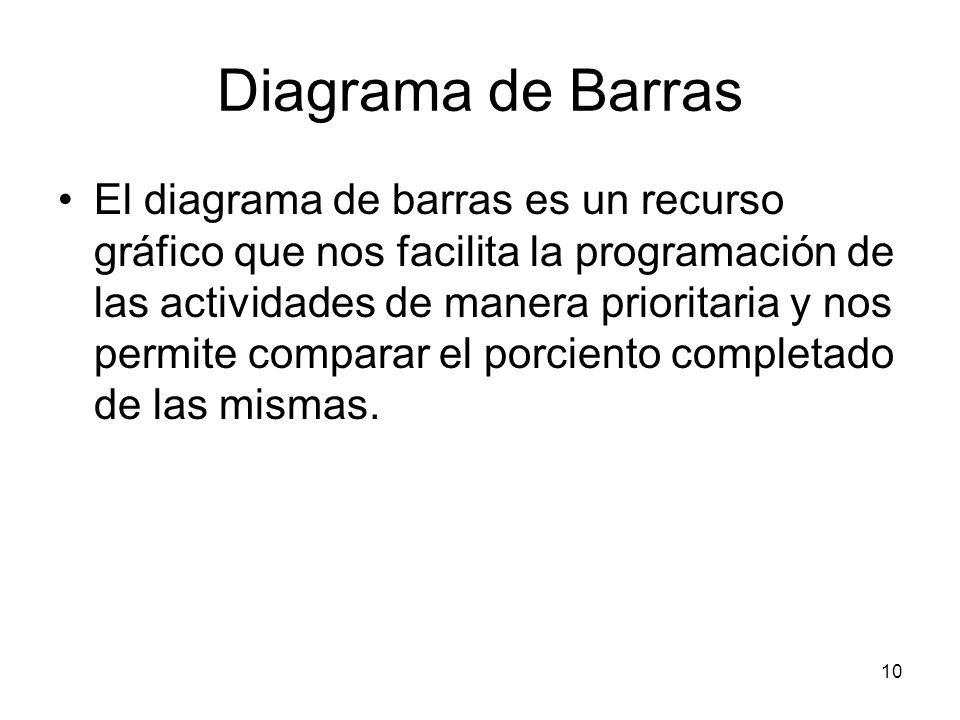

Diagrama de Barras El diagrama de barras es un recurso gráfico que nos facilita la programación de las actividades de manera prioritaria y nos permite comparar el porciento completado de las mismas.
11

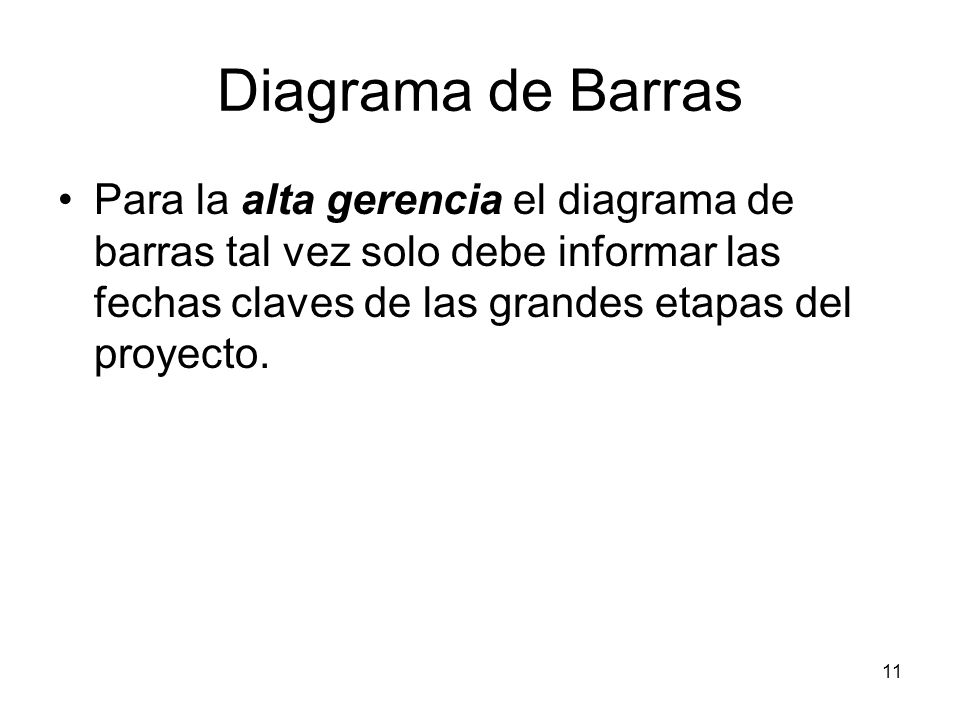

Diagrama de Barras Para la alta gerencia el diagrama de barras tal vez solo debe informar las fechas claves de las grandes etapas del proyecto.
12

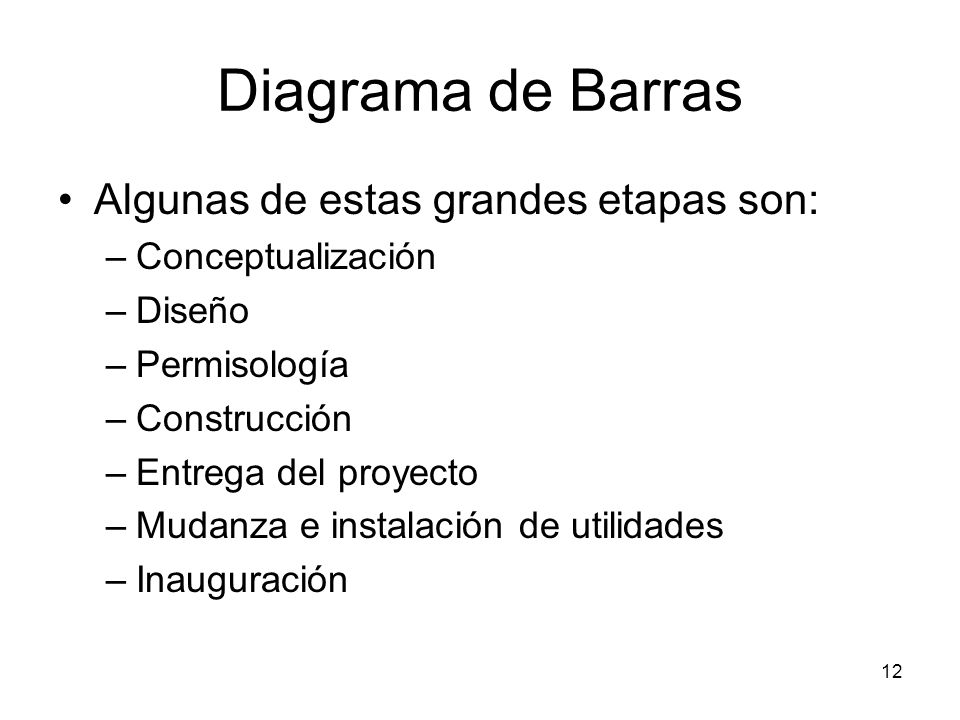

Diagrama de Barras Algunas de estas grandes etapas son:
Conceptualización Diseño Permisología Construcción Entrega del proyecto Mudanza e instalación de utilidades Inauguración
13

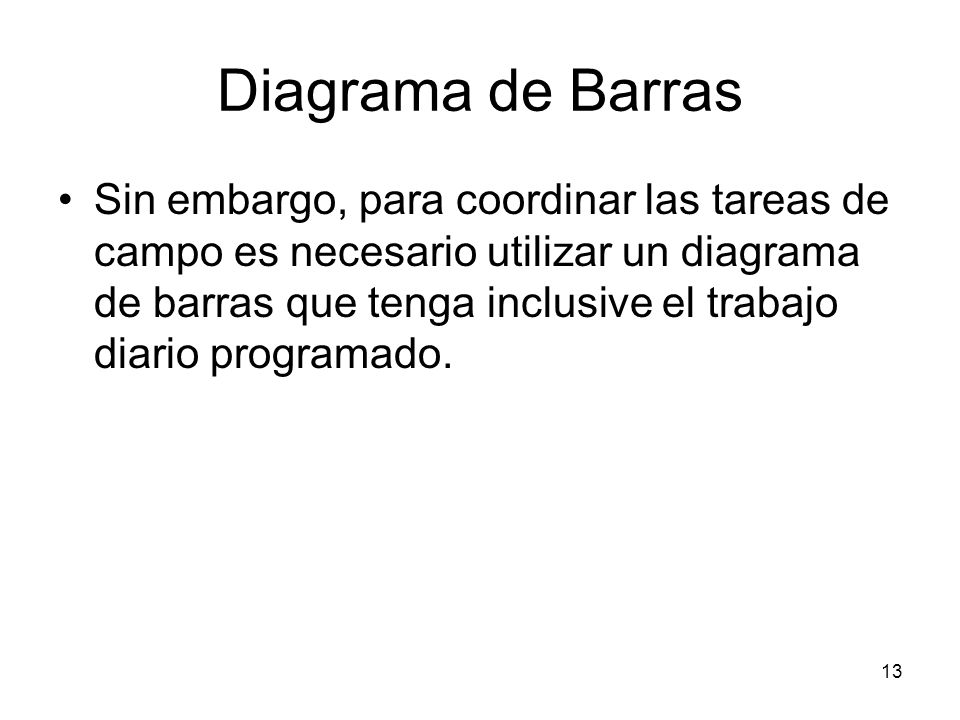

Diagrama de Barras Sin embargo, para coordinar las tareas de campo es necesario utilizar un diagrama de barras que tenga inclusive el trabajo diario programado.
14

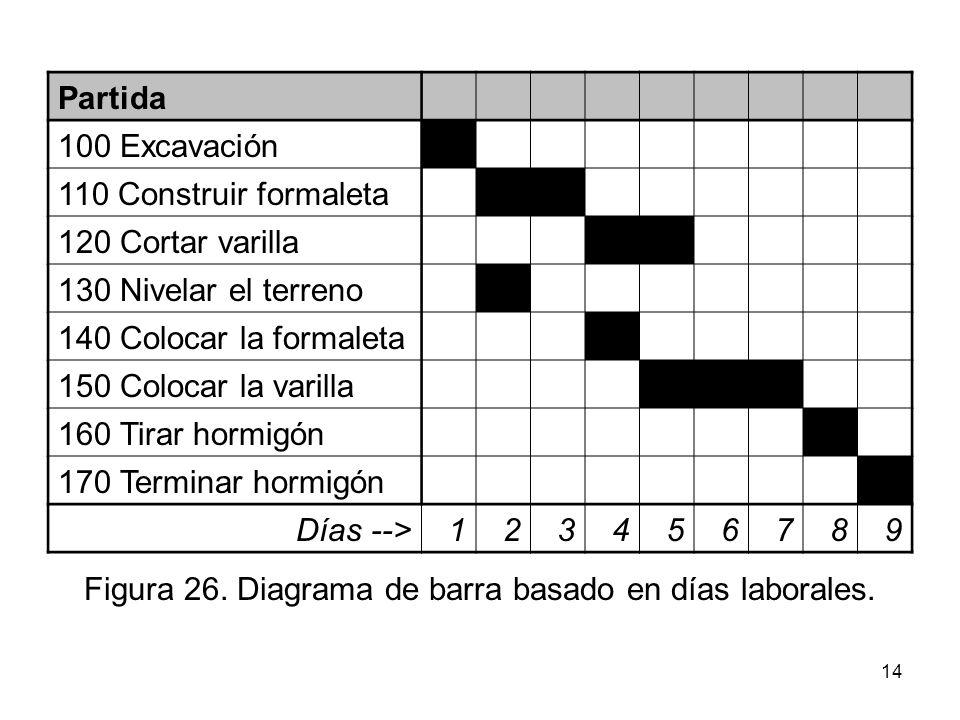

Figura 26. Diagrama de barra basado en días laborales.
Partida 100 Excavación 110 Construir formaleta 120 Cortar varilla 130 Nivelar el terreno 140 Colocar la formaleta 150 Colocar la varilla 160 Tirar hormigón 170 Terminar hormigón Días --> 1 2 3 4 5 6 7 8 9 Figura 26. Diagrama de barra basado en días laborales.
15

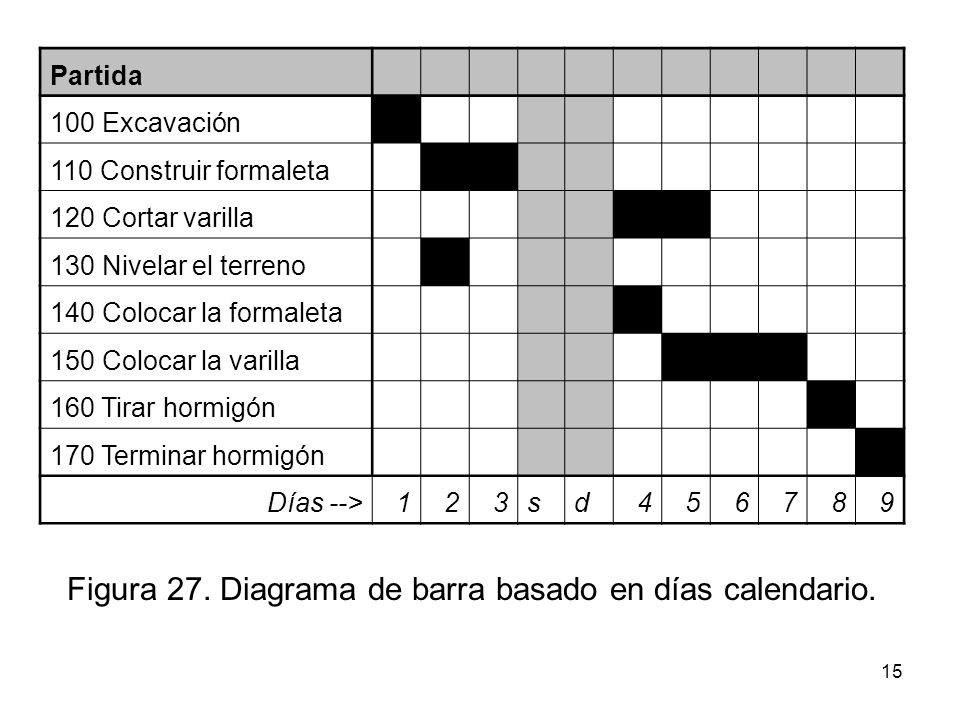

Figura 27. Diagrama de barra basado en días calendario.
Partida 100 Excavación 110 Construir formaleta 120 Cortar varilla 130 Nivelar el terreno 140 Colocar la formaleta 150 Colocar la varilla 160 Tirar hormigón 170 Terminar hormigón Días --> 1 2 3 s d 4 5 6 7 8 9 Figura 27. Diagrama de barra basado en días calendario.
16

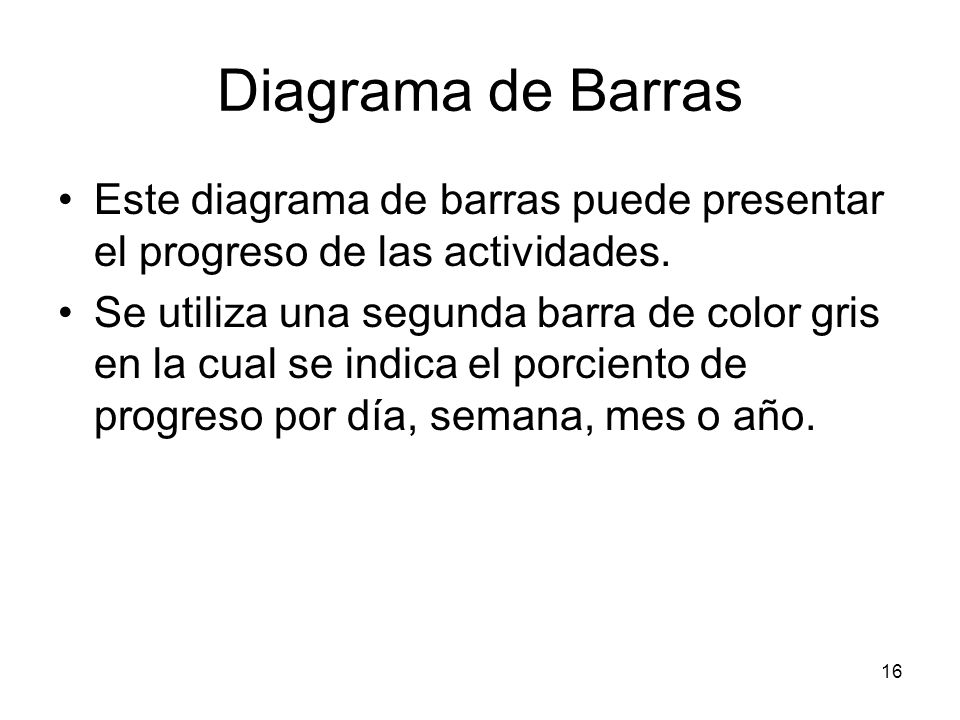

Diagrama de Barras Este diagrama de barras puede presentar el progreso de las actividades. Se utiliza una segunda barra de color gris en la cual se indica el porciento de progreso por día, semana, mes o año.
17

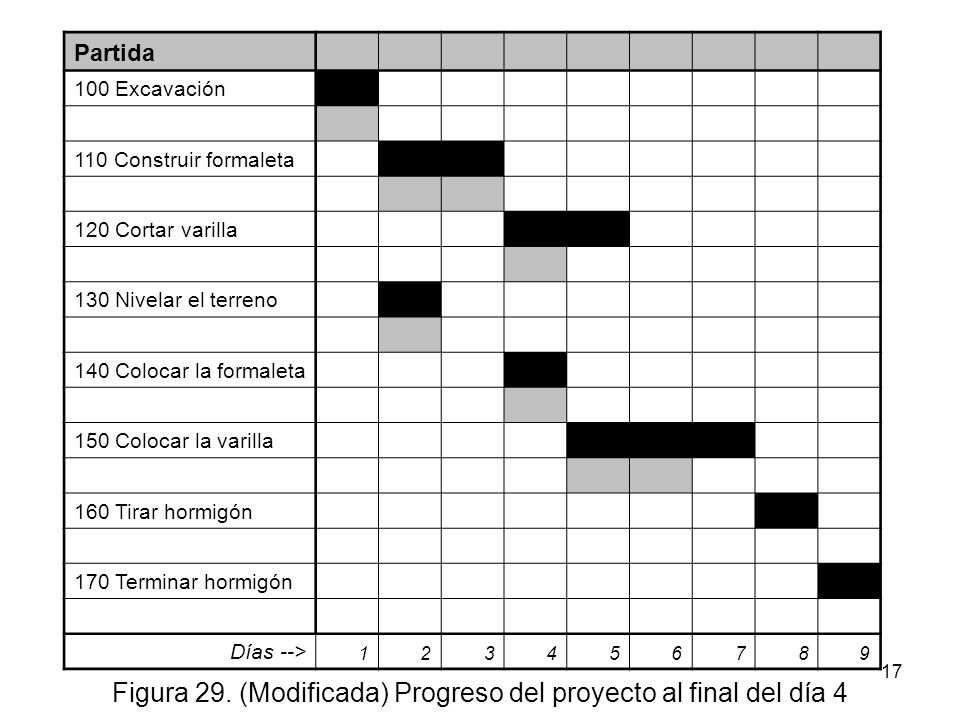

Figura 29. (Modificada) Progreso del proyecto al final del día 4
Partida 100 Excavación 110 Construir formaleta 120 Cortar varilla 130 Nivelar el terreno 140 Colocar la formaleta 150 Colocar la varilla 160 Tirar hormigón 170 Terminar hormigón Días --> 1 2 3 4 5 6 7 8 9 Figura 29. (Modificada) Progreso del proyecto al final del día 4
18

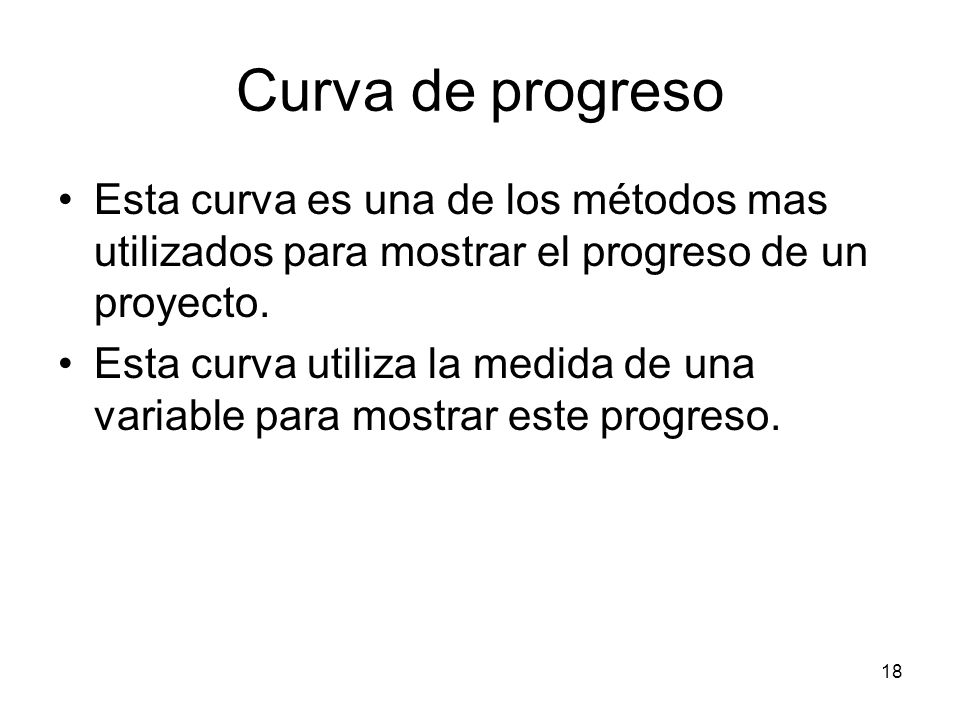

Curva de progreso Esta curva es una de los métodos mas utilizados para mostrar el progreso de un proyecto. Esta curva utiliza la medida de una variable para mostrar este progreso.
19

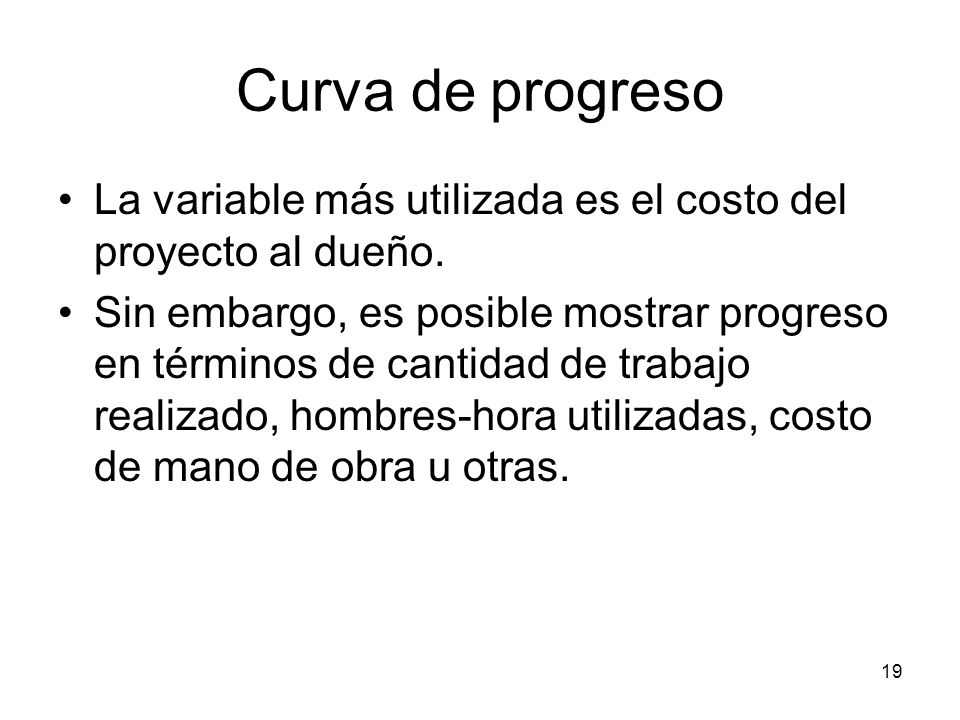

Curva de progreso La variable más utilizada es el costo del proyecto al dueño. Sin embargo, es posible mostrar progreso en términos de cantidad de trabajo realizado, hombres-hora utilizadas, costo de mano de obra u otras.
20

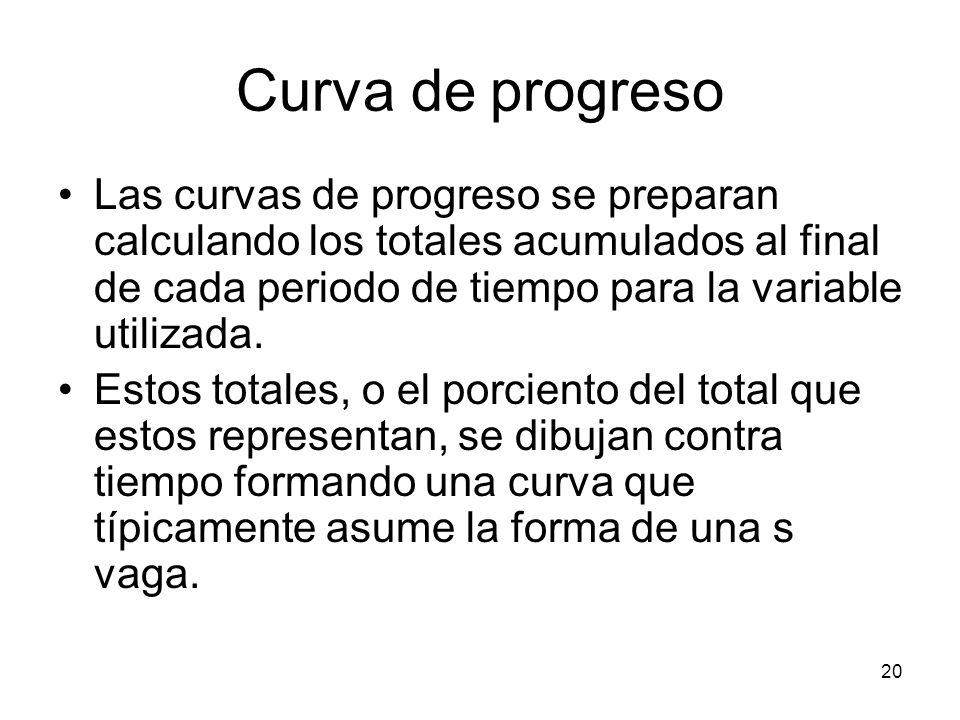

Curva de progreso Las curvas de progreso se preparan calculando los totales acumulados al final de cada periodo de tiempo para la variable utilizada. Estos totales, o el porciento del total que estos representan, se dibujan contra tiempo formando una curva que típicamente asume la forma de una s vaga.
21
Curva de progreso Los totales acumulados según planificado se dibujan junto a los totales acumulados actuales en la medida que progresa el proyecto. Esto permite comparar lo planificado con lo actual.
22

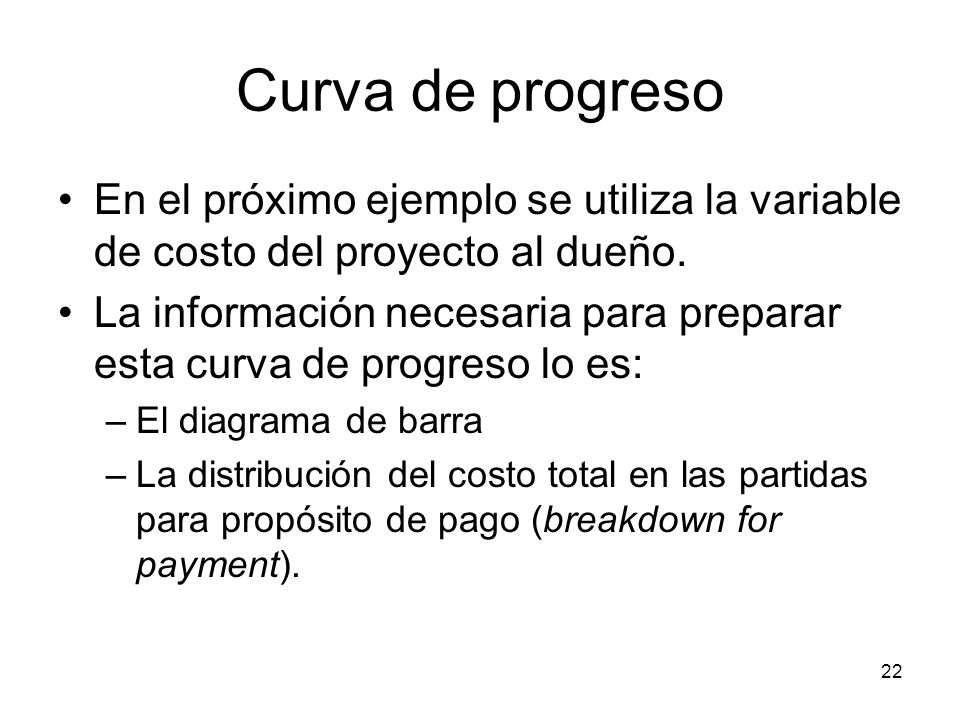

Curva de progreso En el próximo ejemplo se utiliza la variable de costo del proyecto al dueño. La información necesaria para preparar esta curva de progreso lo es: El diagrama de barra La distribución del costo total en las partidas para propósito de pago (breakdown for payment).
23

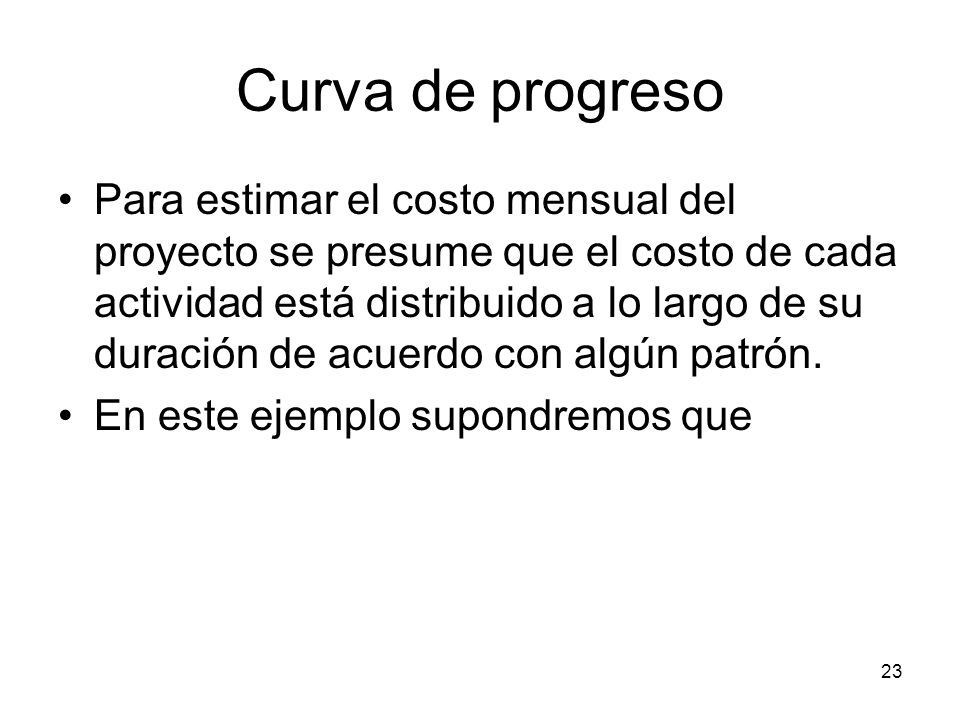

Curva de progreso Para estimar el costo mensual del proyecto se presume que el costo de cada actividad está distribuido a lo largo de su duración de acuerdo con algún patrón. En este ejemplo supondremos que
24

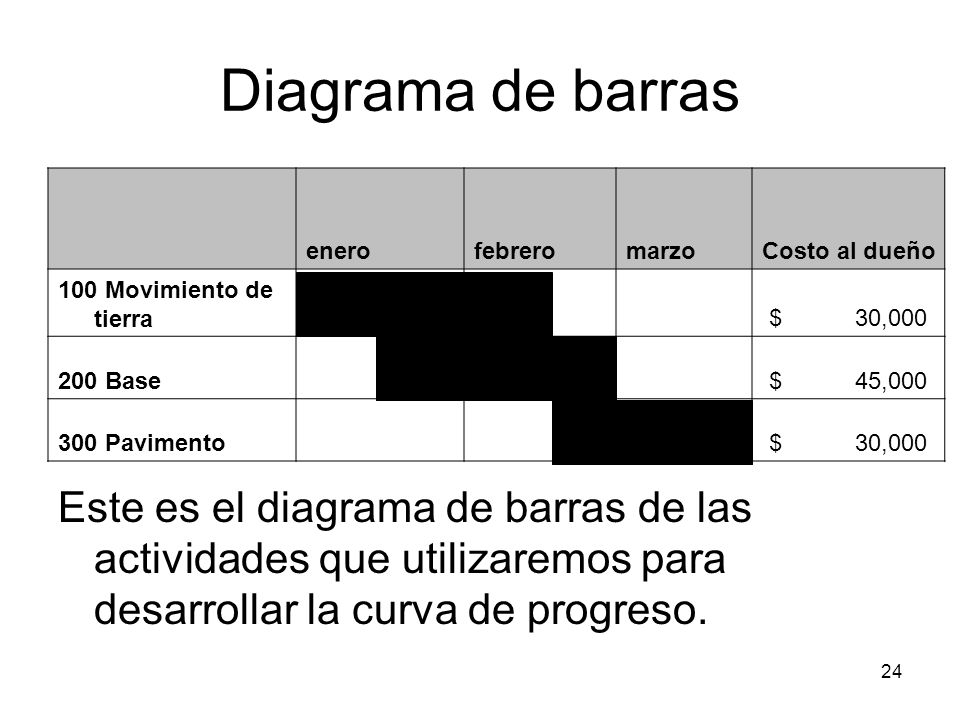

Diagrama de barras enero febrero marzo Costo al dueño 100 Movimiento de tierra $ ,000 200 Base $ ,000 300 Pavimento Este es el diagrama de barras de las actividades que utilizaremos para desarrollar la curva de progreso.
25

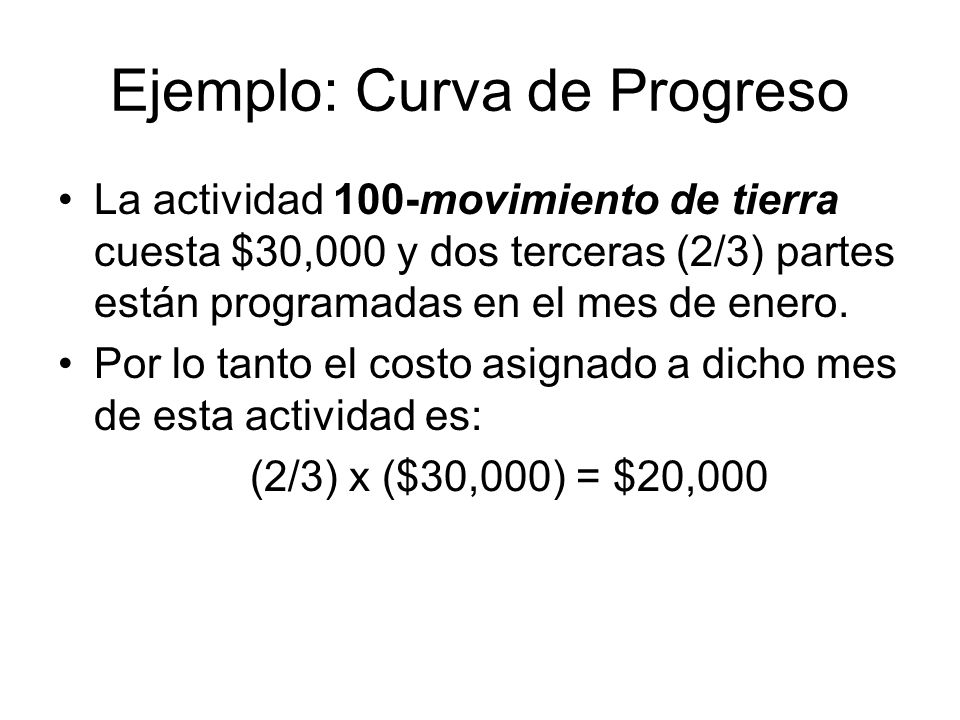

Ejemplo: Curva de Progreso
La actividad 100-movimiento de tierra cuesta $30,000 y dos terceras (2/3) partes están programadas en el mes de enero. Por lo tanto el costo asignado a dicho mes de esta actividad es: (2/3) x ($30,000) = $20,000
26

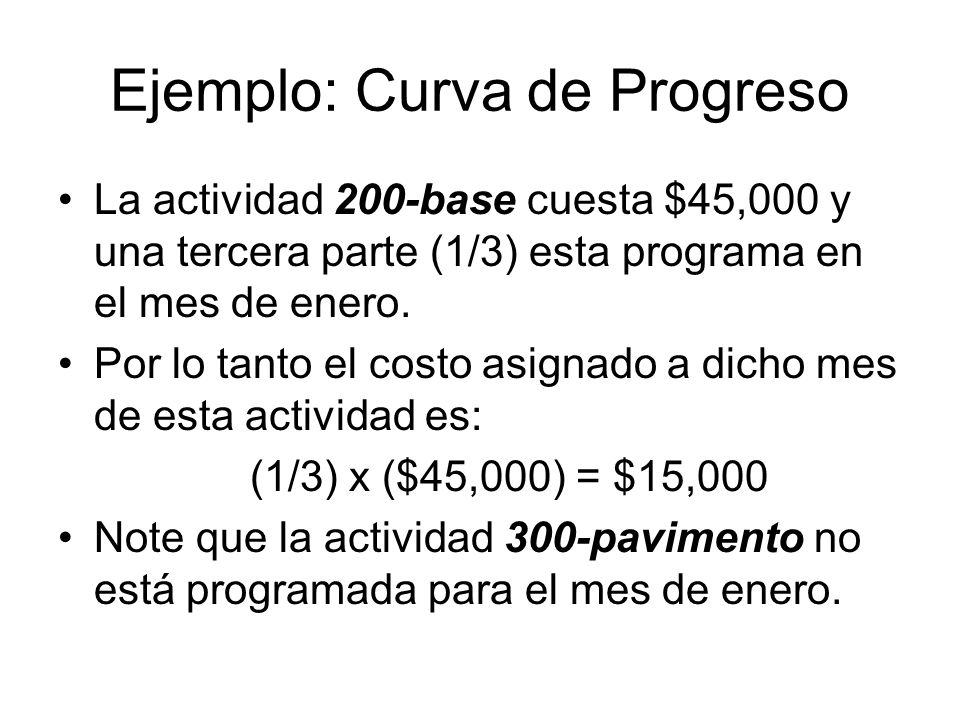

Ejemplo: Curva de Progreso
La actividad 200-base cuesta $45,000 y una tercera parte (1/3) esta programa en el mes de enero. Por lo tanto el costo asignado a dicho mes de esta actividad es: (1/3) x ($45,000) = $15,000 Note que la actividad 300-pavimento no está programada para el mes de enero.
27

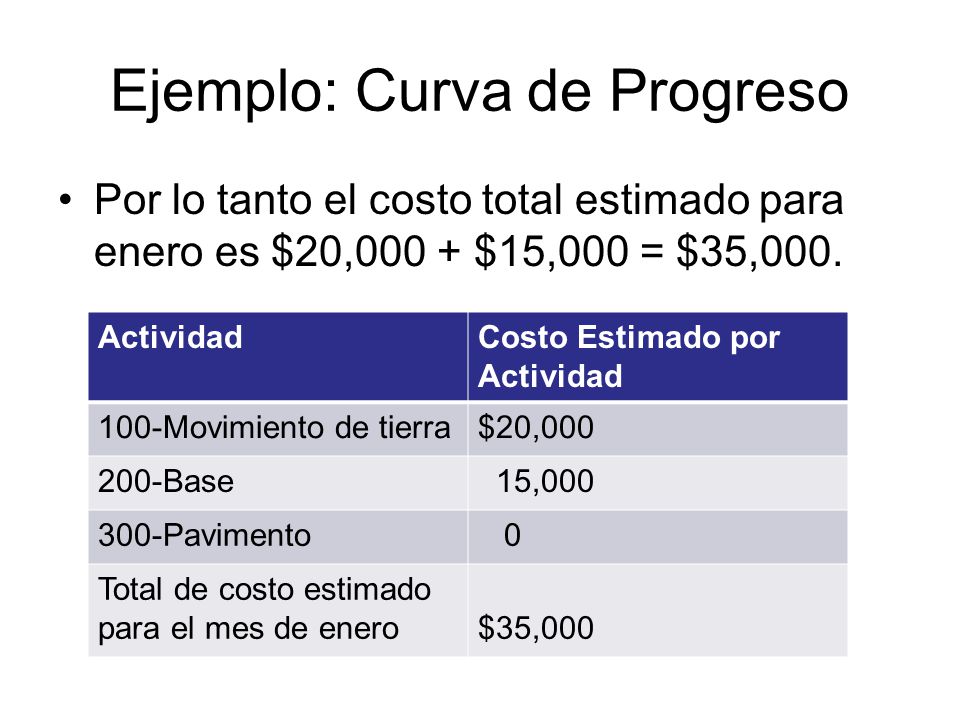

Ejemplo: Curva de Progreso
Por lo tanto el costo total estimado para enero es $20,000 + $15,000 = $35,000. Actividad Costo Estimado por Actividad 100-Movimiento de tierra $20,000 200-Base 15,000 300-Pavimento Total de costo estimado para el mes de enero $35,000
28
Ejemplo: Curva de Progreso

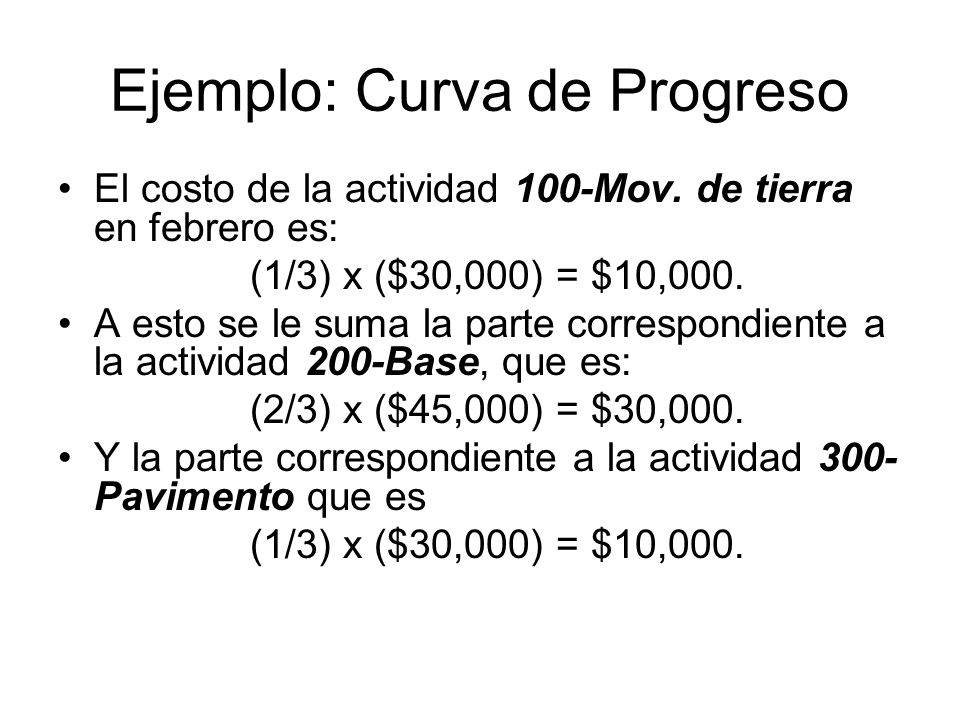

El costo de la actividad 100-Mov. de tierra en febrero es: (1/3) x ($30,000) = $10,000. A esto se le suma la parte correspondiente a la actividad 200-Base, que es: (2/3) x ($45,000) = $30,000. Y la parte correspondiente a la actividad 300-Pavimento que es
29

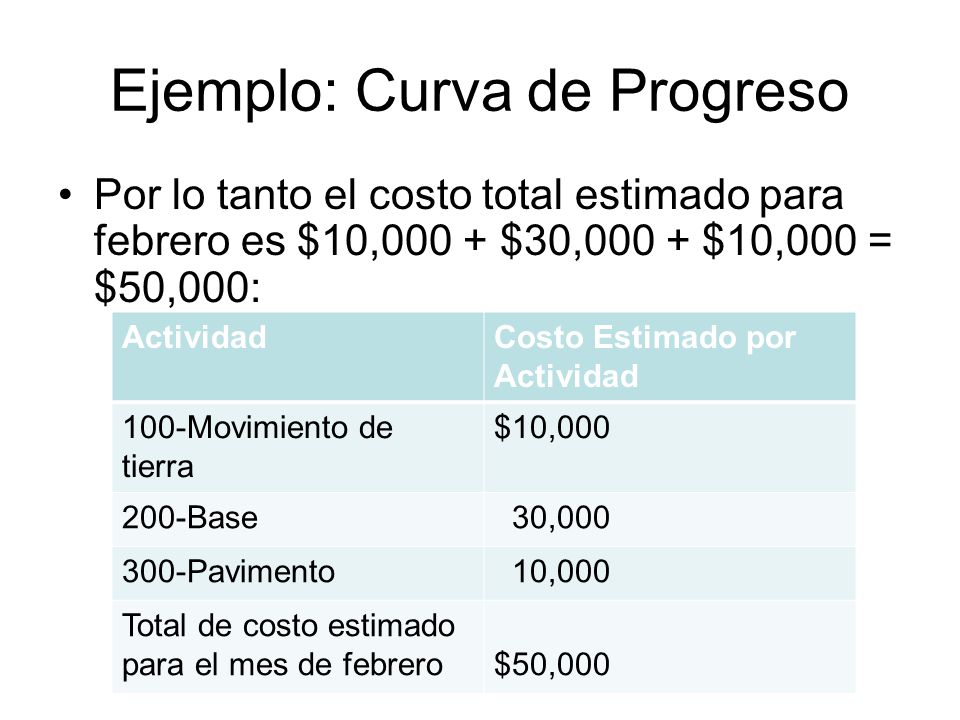

Ejemplo: Curva de Progreso
Por lo tanto el costo total estimado para febrero es $10,000 + $30,000 + $10,000 = $50,000: Actividad Costo Estimado por Actividad 100-Movimiento de tierra $10,000 200-Base 30,000 300-Pavimento 10,000 Total de costo estimado para el mes de febrero $50,000
30

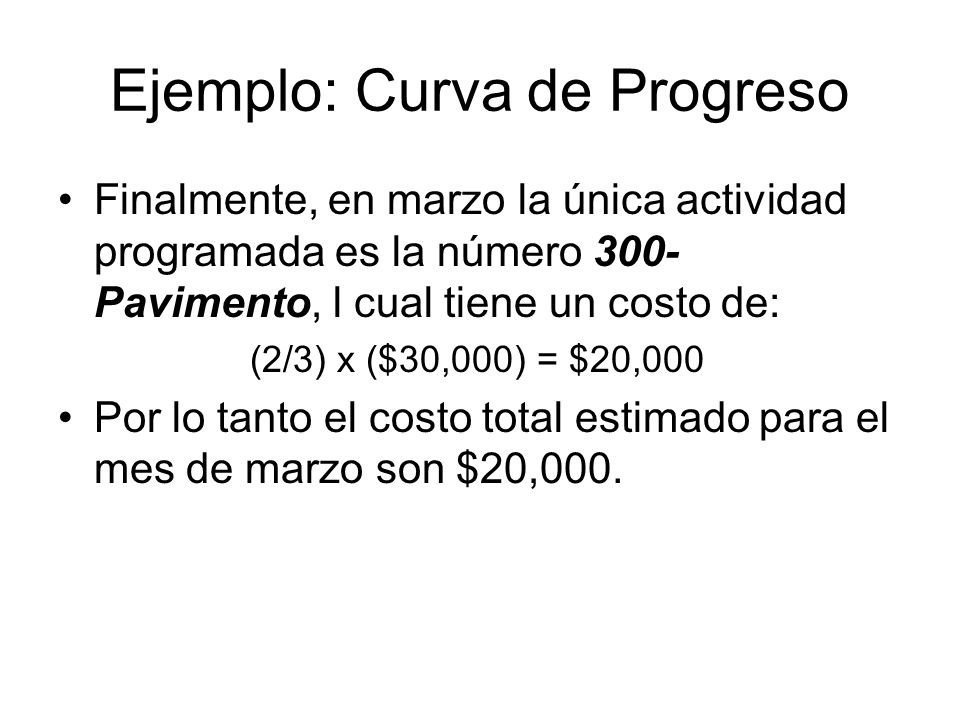

Ejemplo: Curva de Progreso
Finalmente, en marzo la única actividad programada es la número 300-Pavimento, l cual tiene un costo de: (2/3) x ($30,000) = $20,000 Por lo tanto el costo total estimado para el mes de marzo son $20,000.
31

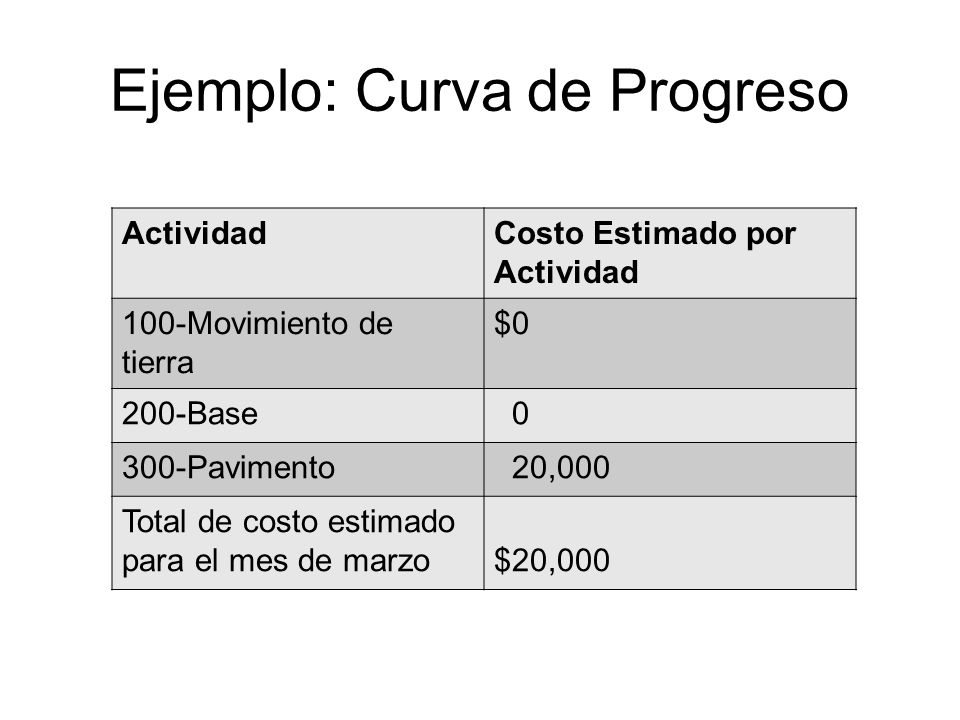

Ejemplo: Curva de Progreso
Actividad Costo Estimado por Actividad 100-Movimiento de tierra $0 200-Base 300-Pavimento 20,000 Total de costo estimado para el mes de marzo $20,000
32

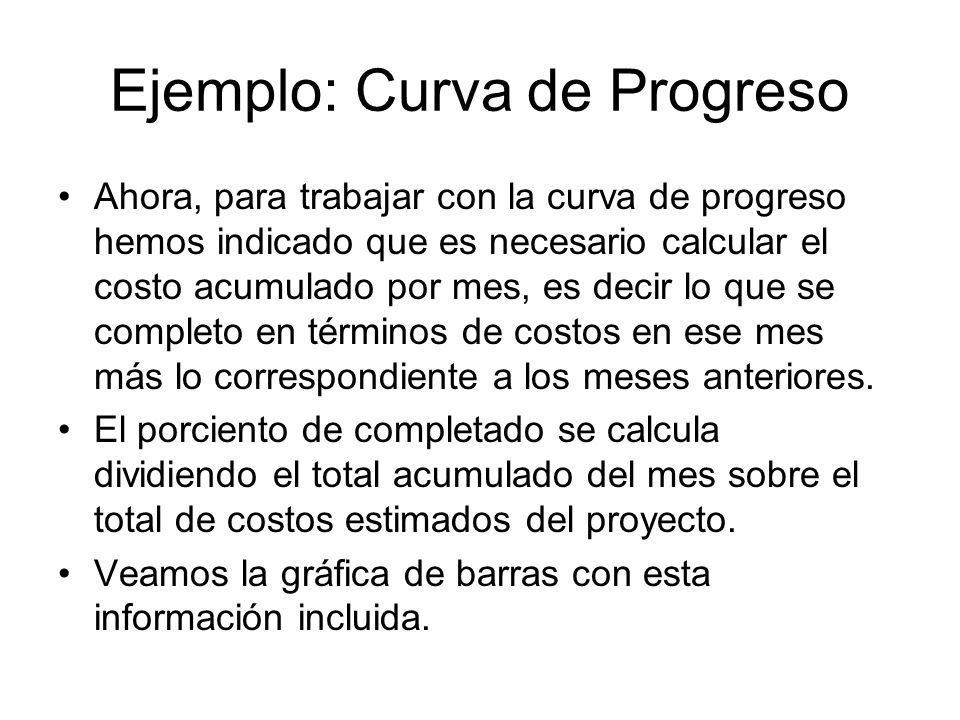

Ejemplo: Curva de Progreso
Ahora, para trabajar con la curva de progreso hemos indicado que es necesario calcular el costo acumulado por mes, es decir lo que se completo en términos de costos en ese mes más lo correspondiente a los meses anteriores. El porciento de completado se calcula dividiendo el total acumulado del mes sobre el total de costos estimados del proyecto. Veamos la gráfica de barras con esta información incluida.
33

Ejemplo: Curva de progreso
enero febrero marzo Costo al dueño 100 Movimiento de tierra $ ,000 200 Base $ ,000 300 Pavimento Costo Mensual $ ,000 $ 50,000 $ 20,000 Costo Acumulado $ 85,000 $105,000 % Terminado 33% 81% 100%
34

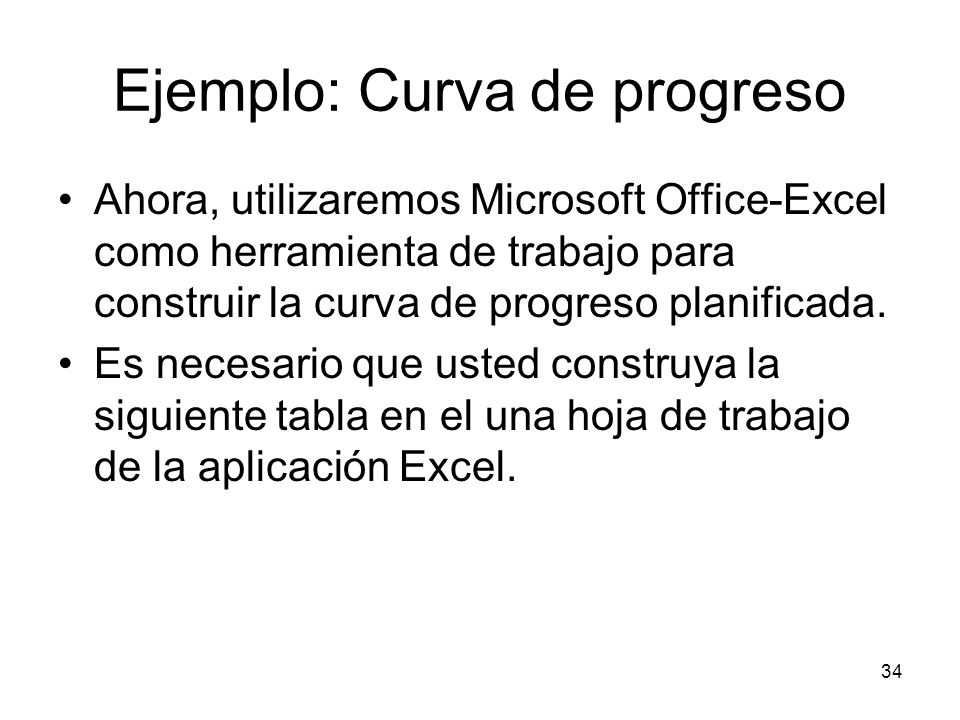

Ejemplo: Curva de progreso
Ahora, utilizaremos Microsoft Office-Excel como herramienta de trabajo para construir la curva de progreso planificada. Es necesario que usted construya la siguiente tabla en el una hoja de trabajo de la aplicación Excel.
35

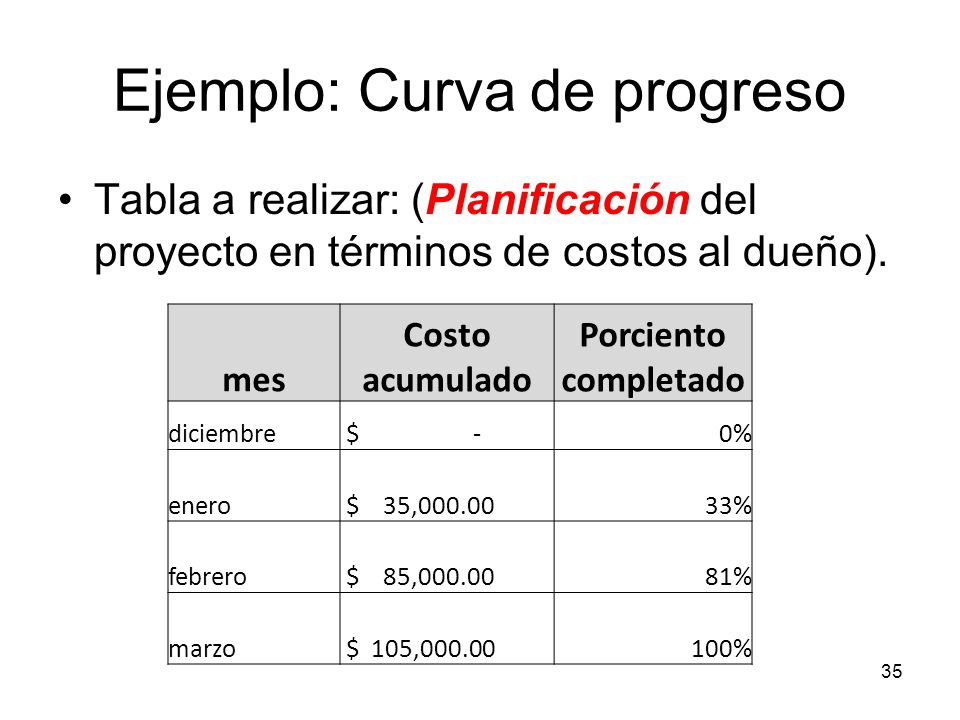

Ejemplo: Curva de progreso
Tabla a realizar: (Planificación del proyecto en términos de costos al dueño). mes Costo acumulado Porciento completado diciembre $ 0% enero $ 35,000.00 33% febrero $ 85,000.00 81% marzo $ 105,000.00 100%
36
Ejemplo: Curva de progreso

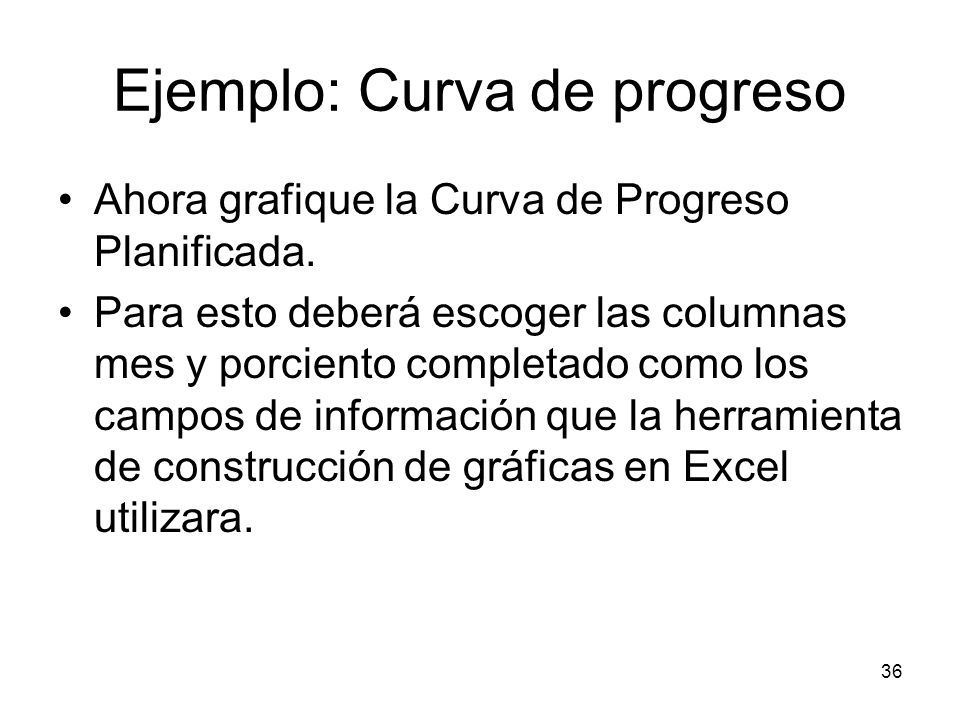

Ahora grafique la Curva de Progreso Planificada. Para esto deberá escoger las columnas mes y porciento completado como los campos de información que la herramienta de construcción de gráficas en Excel utilizara.
37

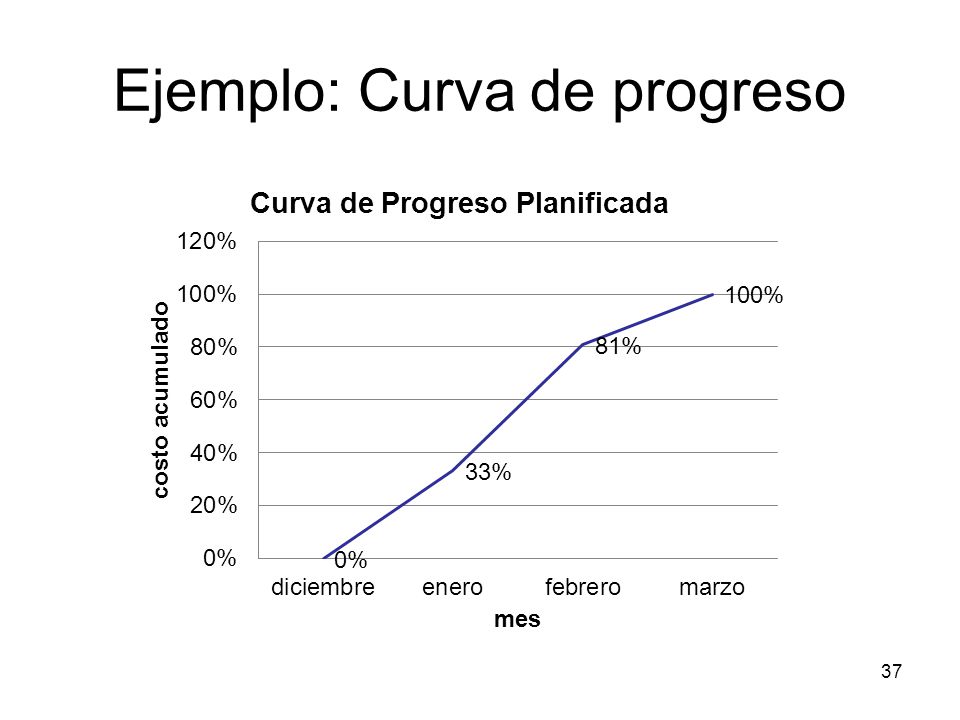

Ejemplo: Curva de progreso
38

Ejemplo: Curva de progreso

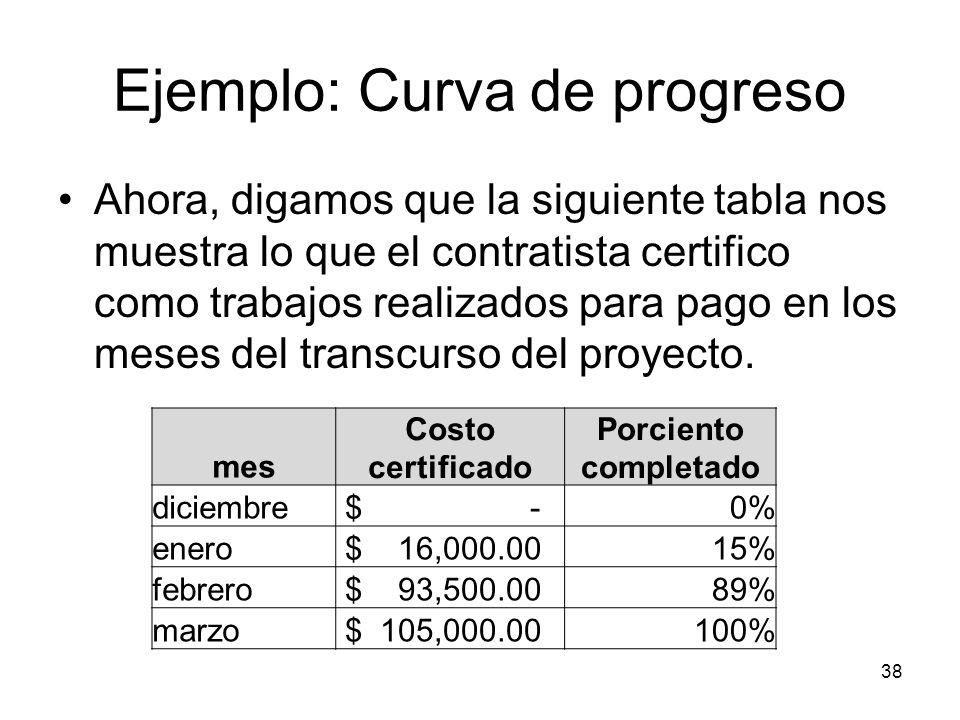

Ahora, digamos que la siguiente tabla nos muestra lo que el contratista certifico como trabajos realizados para pago en los meses del transcurso del proyecto. mes Costo certificado Porciento completado diciembre $ 0% enero $ 16,000.00 15% febrero $ 93,500.00 89% marzo $ 105,000.00 100%
39
Ejemplo: Curva de progreso
Construya la tabla en Excel y grafique la curva de progreso para los trabajos certificados por el contratista. Luego compare su curva de progreso con la presentada a continuación.
40

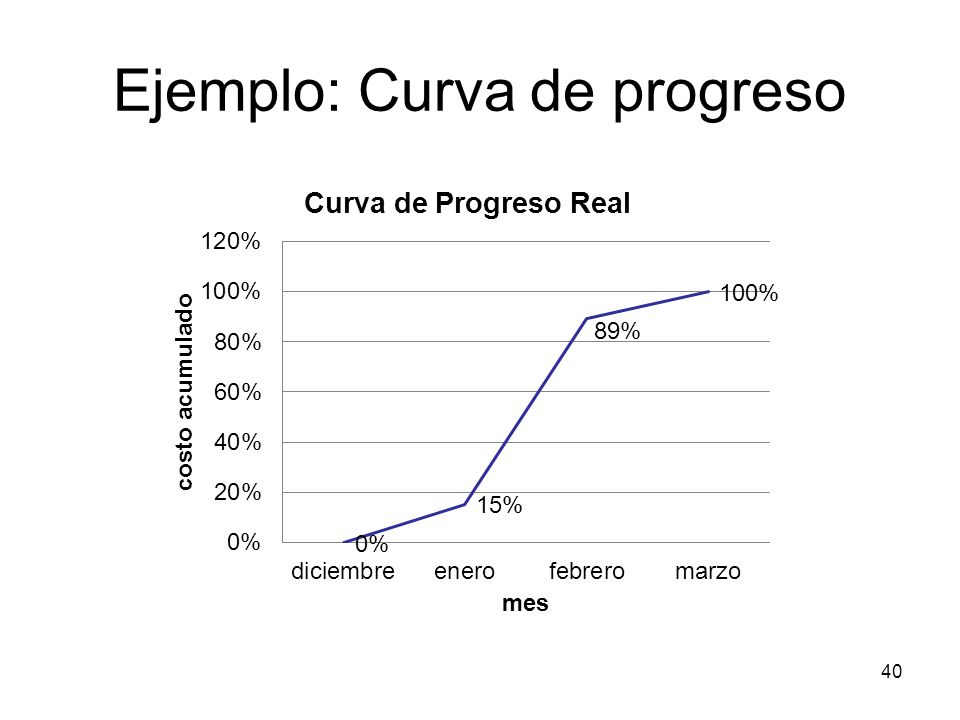

Ejemplo: Curva de progreso
41
Ejemplo: Curva de progreso

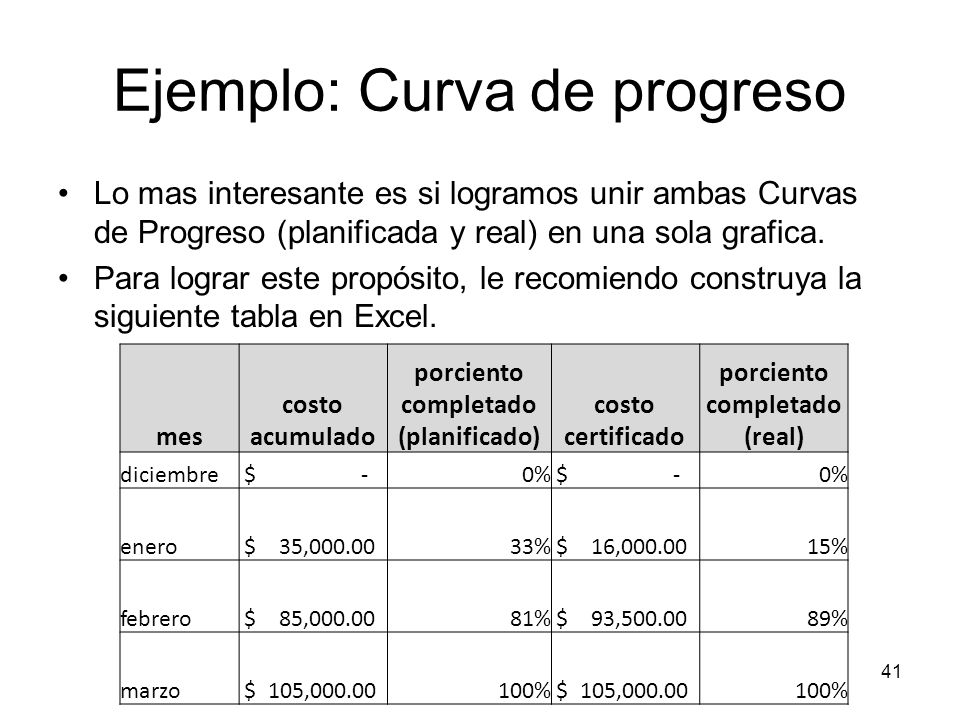

Lo mas interesante es si logramos unir ambas Curvas de Progreso (planificada y real) en una sola grafica. Para lograr este propósito, le recomiendo construya la siguiente tabla en Excel. mes costo acumulado porciento completado (planificado) costo certificado porciento completado (real) diciembre $ 0% enero $ 35,000.00 33% $ 16,000.00 15% febrero $ 85,000.00 81% $ 93,500.00 89% marzo $ 105,000.00 100%
42
Ejemplo: Curva de progreso

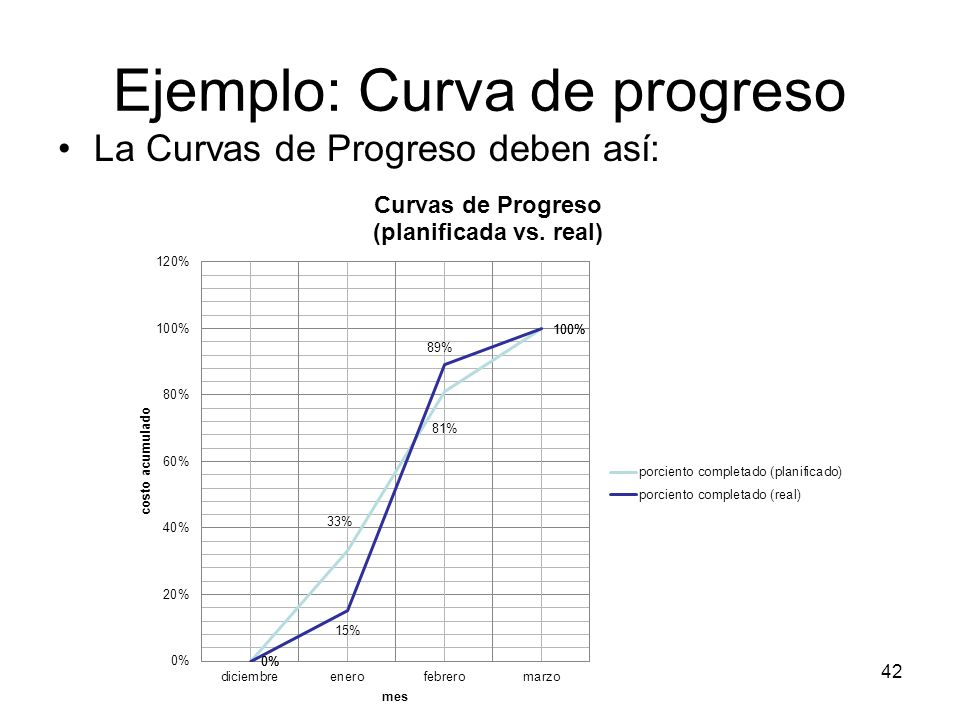

La Curvas de Progreso deben así:
43

Ejemplo: Curva de progreso
Asuntos para discutir en el proyecto: Note que para finales de enero el proyecto esta retrasado poco mas de medio mes y en términos de costos esta atrasado en un 18% del costo total. Sin embargo, para finales de febrero el proyecto esta en tiempo y en términos de costos esta adelantado un 8% del costo total.
44

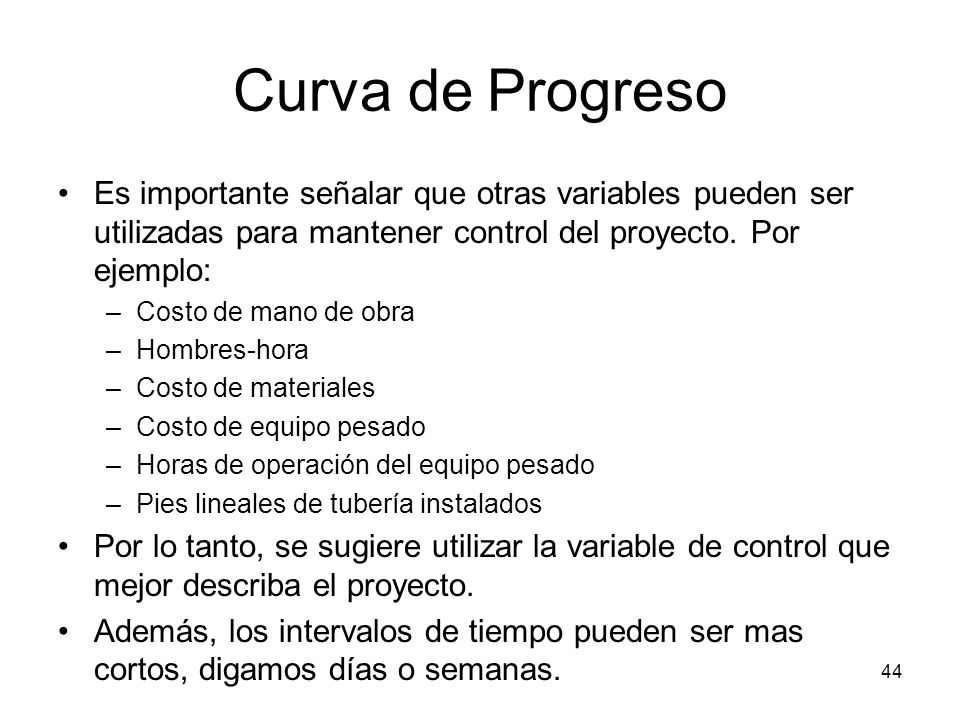

Curva de Progreso Es importante señalar que otras variables pueden ser utilizadas para mantener control del proyecto. Por ejemplo: Costo de mano de obra Hombres-hora Costo de materiales Costo de equipo pesado Horas de operación del equipo pesado Pies lineales de tubería instalados Por lo tanto, se sugiere utilizar la variable de control que mejor describa el proyecto. Además, los intervalos de tiempo pueden ser mas cortos, digamos días o semanas.
45
Referencia 1 Lluch, José F. Introducción a la Gerencia de Construcción. Segunda Edición, Editorial de la Universidad de Puerto Rico.
