1

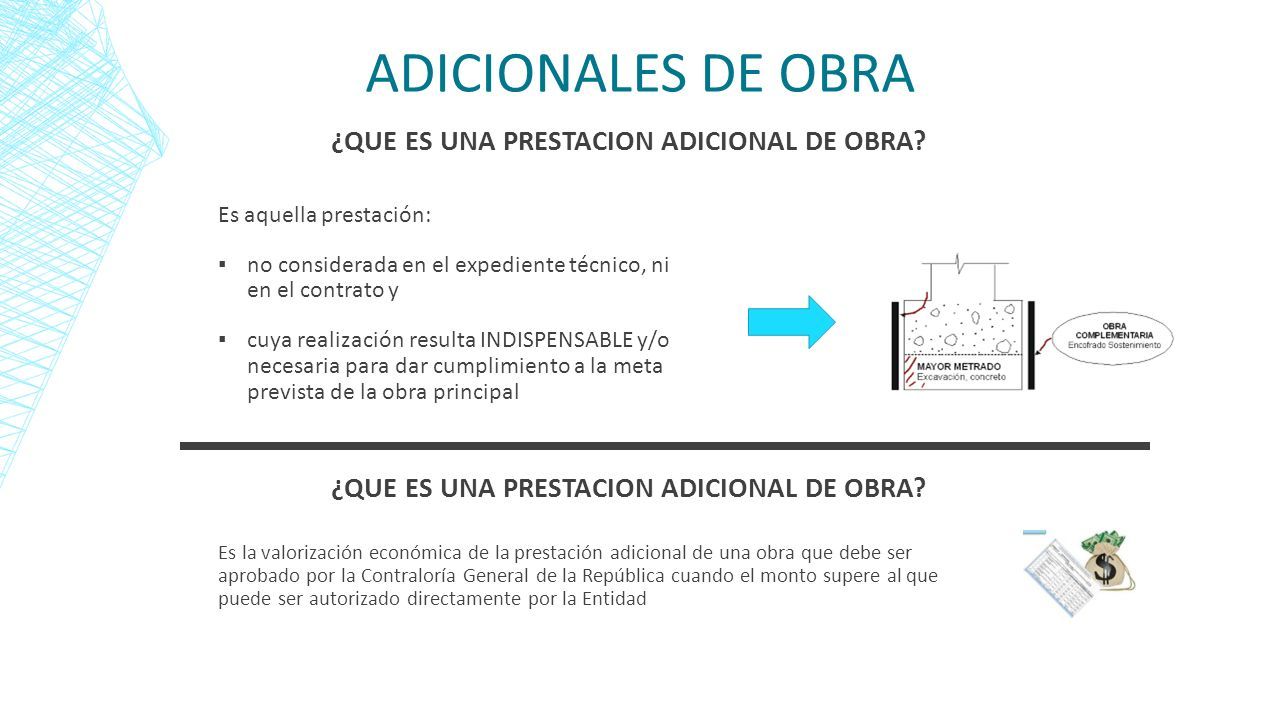

ADICIONALES DE OBRA Es aquella prestación: ▪ no considerada en el expediente técnico, ni en el contrato y ▪ cuya realización resulta INDISPENSABLE y/o necesaria para dar cumplimiento a la meta prevista de la obra principal ¿QUE ES UNA PRESTACION ADICIONAL DE OBRA? Es la valorización económica de la prestación adicional de una obra que debe ser aprobado por la Contraloría General de la República cuando el monto supere al que puede ser autorizado directamente por la Entidad
2
LAS CAUSALES DE PROCEDIMIENTO DE LAS PAO Situaciones Imprevisibles posteriores a la suscripción del contrato Diferencia en el Expediente Técnico de la obra
3

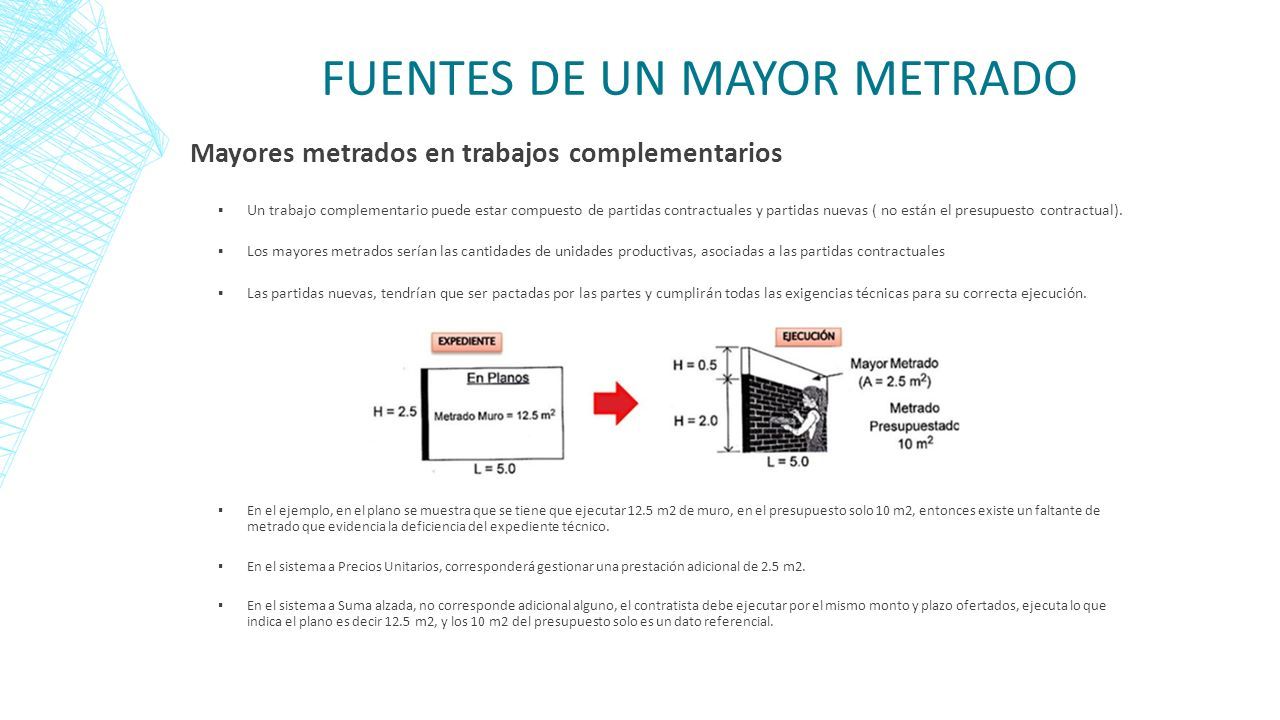

FUENTES DE UN MAYOR METRADO ▪ Un trabajo complementario puede estar compuesto de partidas contractuales y partidas nuevas ( no están el presupuesto contractual). ▪ Los mayores metrados serían las cantidades de unidades productivas, asociadas a las partidas contractuales ▪ Las partidas nuevas, tendrían que ser pactadas por las partes y cumplirán todas las exigencias técnicas para su correcta ejecución. Mayores metrados en trabajos complementarios ▪ En el ejemplo, en el plano se muestra que se tiene que ejecutar 12.5 m2 de muro, en el presupuesto solo 10 m2, entonces existe un faltante de metrado que evidencia la deficiencia del expediente técnico. ▪ En el sistema a Precios Unitarios, corresponderá gestionar una prestación adicional de 2.5 m2. ▪ En el sistema a Suma alzada, no corresponde adicional alguno, el contratista debe ejecutar por el mismo monto y plazo ofertados, ejecuta lo que indica el plano es decir 12.5 m2, y los 10 m2 del presupuesto solo es un dato referencial.
4

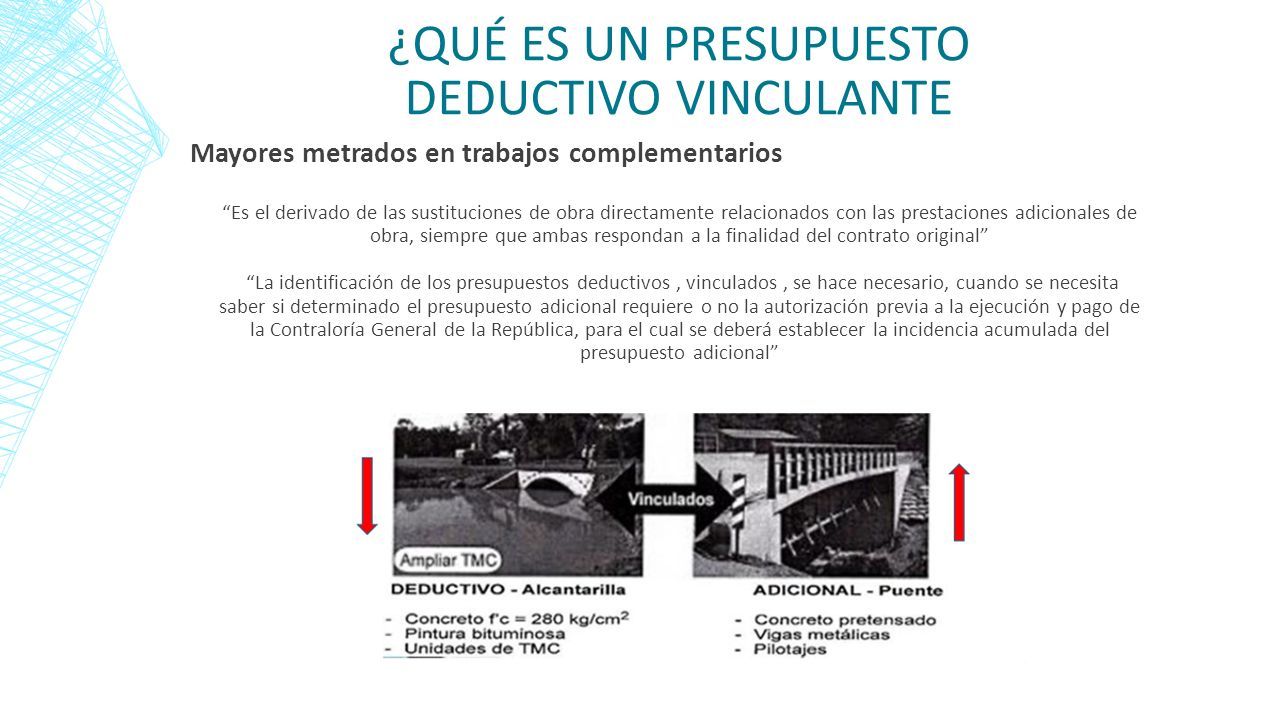

¿QUÉ ES UN PRESUPUESTO DEDUCTIVO VINCULANTE “Es el derivado de las sustituciones de obra directamente relacionados con las prestaciones adicionales de obra, siempre que ambas respondan a la finalidad del contrato original” “La identificación de los presupuestos deductivos, vinculados, se hace necesario, cuando se necesita saber si determinado el presupuesto adicional requiere o no la autorización previa a la ejecución y pago de la Contraloría General de la República, para el cual se deberá establecer la incidencia acumulada del presupuesto adicional” Mayores metrados en trabajos complementarios
5

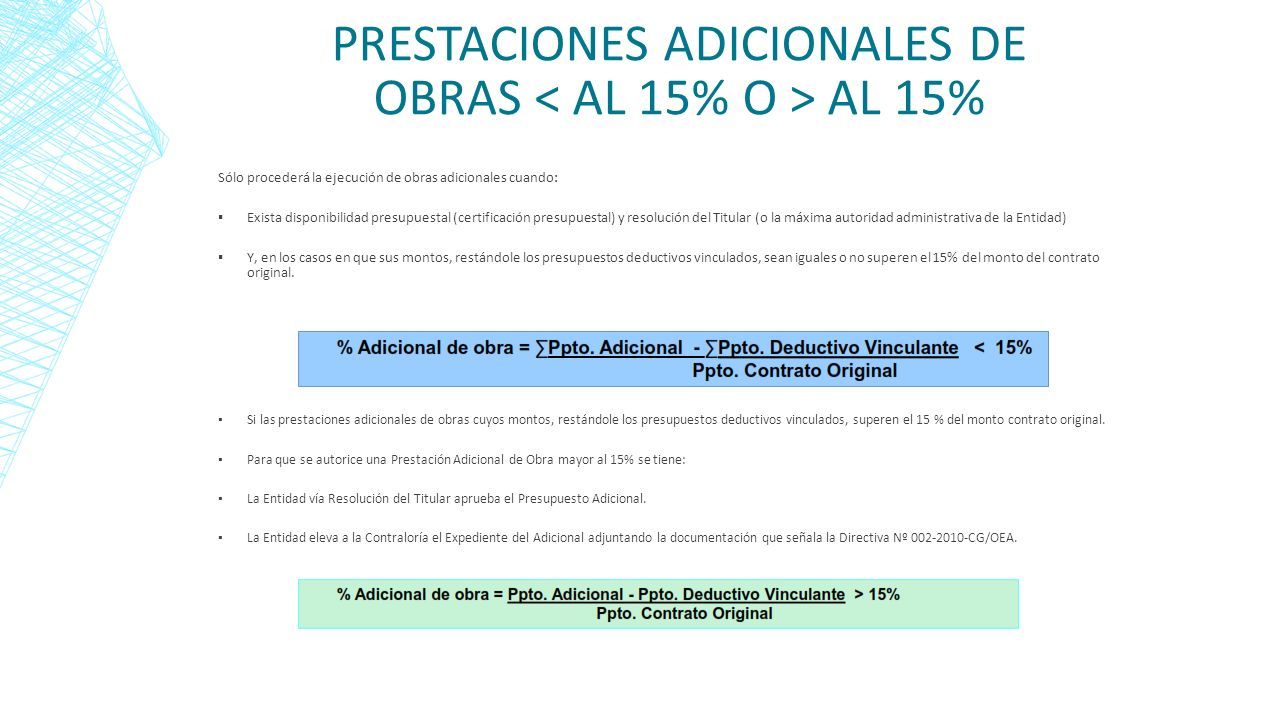

PRESTACIONES ADICIONALES DE OBRAS AL 15% Sólo procederá la ejecución de obras adicionales cuando: ▪ Exista disponibilidad presupuestal (certificación presupuestal) y resolución del Titular (o la máxima autoridad administrativa de la Entidad) ▪ Y, en los casos en que sus montos, restándole los presupuestos deductivos vinculados, sean iguales o no superen el 15% del monto del contrato original. ▪ Si las prestaciones adicionales de obras cuyos montos, restándole los presupuestos deductivos vinculados, superen el 15 % del monto contrato original. ▪ Para que se autorice una Prestación Adicional de Obra mayor al 15% se tiene: ▪ La Entidad vía Resolución del Titular aprueba el Presupuesto Adicional. ▪ La Entidad eleva a la Contraloría el Expediente del Adicional adjuntando la documentación que señala la Directiva Nº 002-2010-CG/OEA.
