TECNICATURA SUPERIOR EN CONSTRUCCIÓN DE OBRAS CIVILES UNIDAD EDUCATIVA DE GESTIÓN PRIVADA Nº172 DEOLINDO FELIPE BITTEL RECTOR Y FUNDADOR PROF. GUSTAVO.

Presentaciones similares


Presentación del tema: "TECNICATURA SUPERIOR EN CONSTRUCCIÓN DE OBRAS CIVILES UNIDAD EDUCATIVA DE GESTIÓN PRIVADA Nº172 DEOLINDO FELIPE BITTEL RECTOR Y FUNDADOR PROF. GUSTAVO."— Transcripción de la presentación:

1

2 TECNICATURA SUPERIOR EN CONSTRUCCIÓN DE OBRAS CIVILES UNIDAD EDUCATIVA DE GESTIÓN PRIVADA Nº172 DEOLINDO FELIPE BITTEL RECTOR Y FUNDADOR PROF. GUSTAVO MARTÍNEZ CAMPOS VICE RECTOR ING. GUILLERMO WYSS Equipo docente: ARQ. LUIS MAIDANA ARQ. SILVIA ROLÓN ING.ALEJANDRO OLIVEIRA

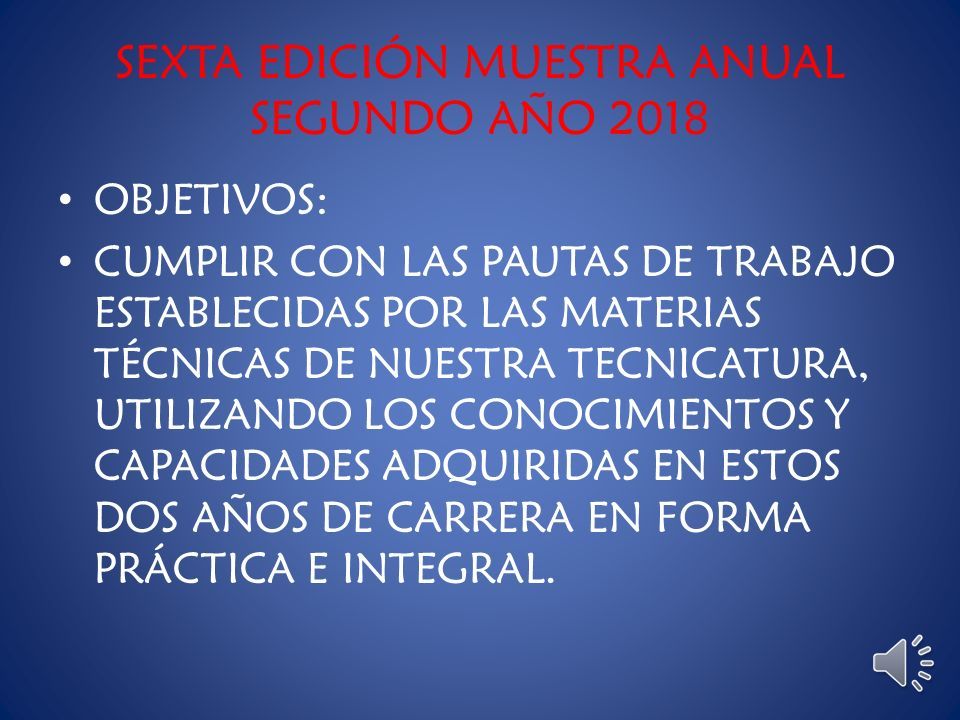

3 SEXTA EDICIÓN MUESTRA ANUAL SEGUNDO AÑO 2018 OBJETIVOS: CUMPLIR CON LAS PAUTAS DE TRABAJO ESTABLECIDAS POR LAS MATERIAS TÉCNICAS DE NUESTRA TECNICATURA, UTILIZANDO LOS CONOCIMIENTOS Y CAPACIDADES ADQUIRIDAS EN ESTOS DOS AÑOS DE CARRERA EN FORMA PRÁCTICA E INTEGRAL.

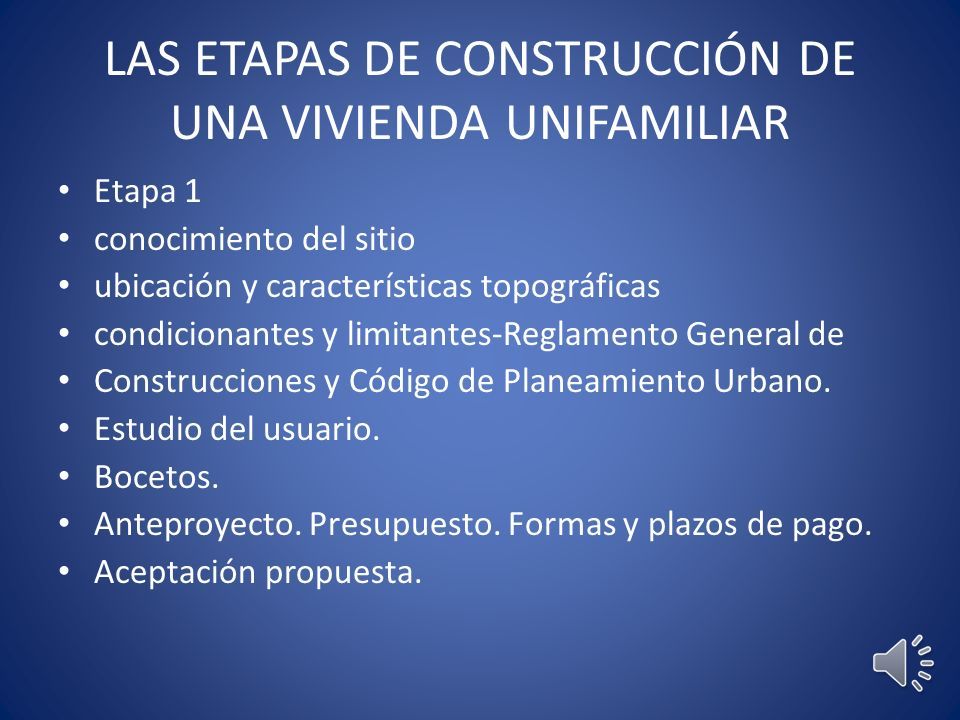

4 LAS ETAPAS DE CONSTRUCCIÓN DE UNA VIVIENDA UNIFAMILIAR Etapa 1 conocimiento del sitio ubicación y características topográficas condicionantes y limitantes-Reglamento General de Construcciones y Código de Planeamiento Urbano. Estudio del usuario. Bocetos. Anteproyecto. Presupuesto. Formas y plazos de pago. Aceptación propuesta.

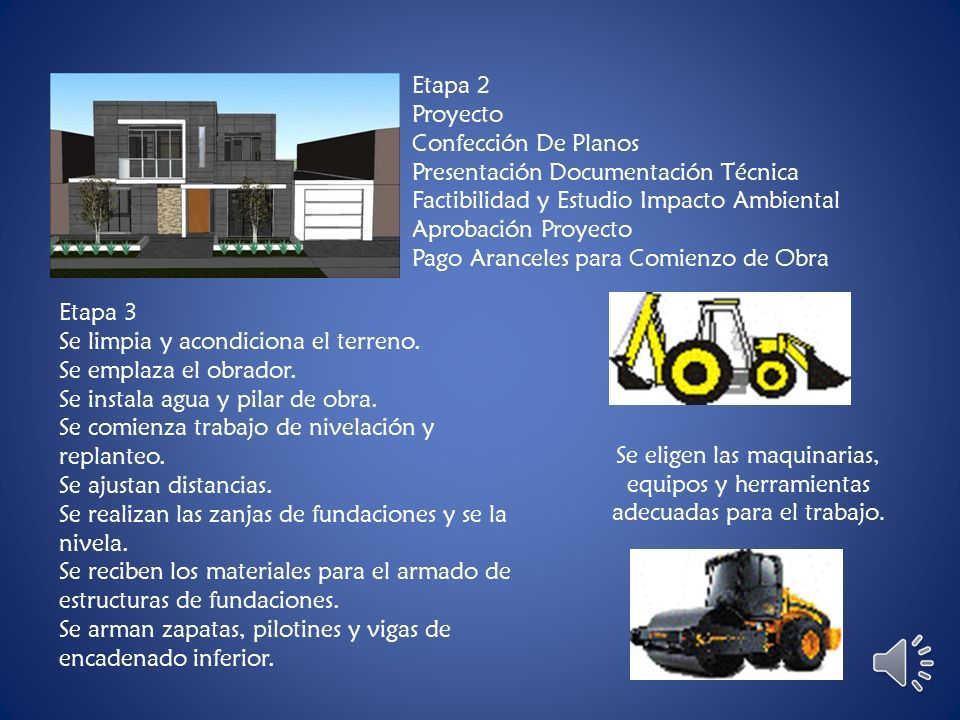

5 Etapa 2 Proyecto Confección De Planos Presentación Documentación Técnica Factibilidad y Estudio Impacto Ambiental Aprobación Proyecto Pago Aranceles para Comienzo de Obra Etapa 3 Se limpia y acondiciona el terreno. Se emplaza el obrador. Se instala agua y pilar de obra. Se comienza trabajo de nivelación y replanteo. Se ajustan distancias. Se realizan las zanjas de fundaciones y se la nivela. Se reciben los materiales para el armado de estructuras de fundaciones. Se arman zapatas, pilotines y vigas de encadenado inferior. Se eligen las maquinarias, equipos y herramientas adecuadas para el trabajo.

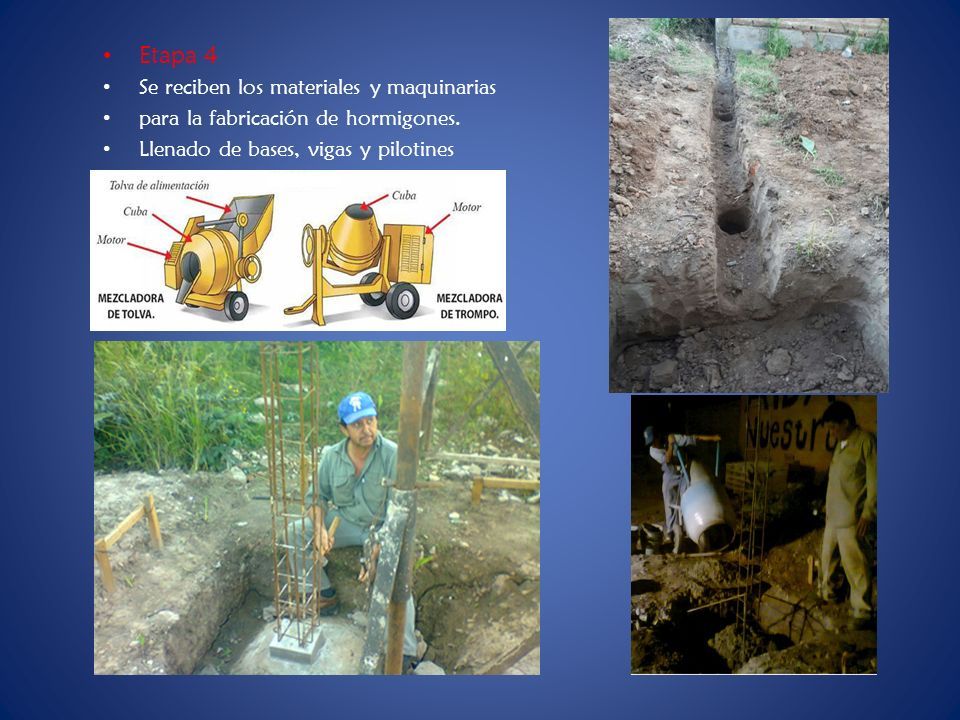

6 Etapa 4 Se reciben los materiales y maquinarias para la fabricación de hormigones. Llenado de bases, vigas y pilotines

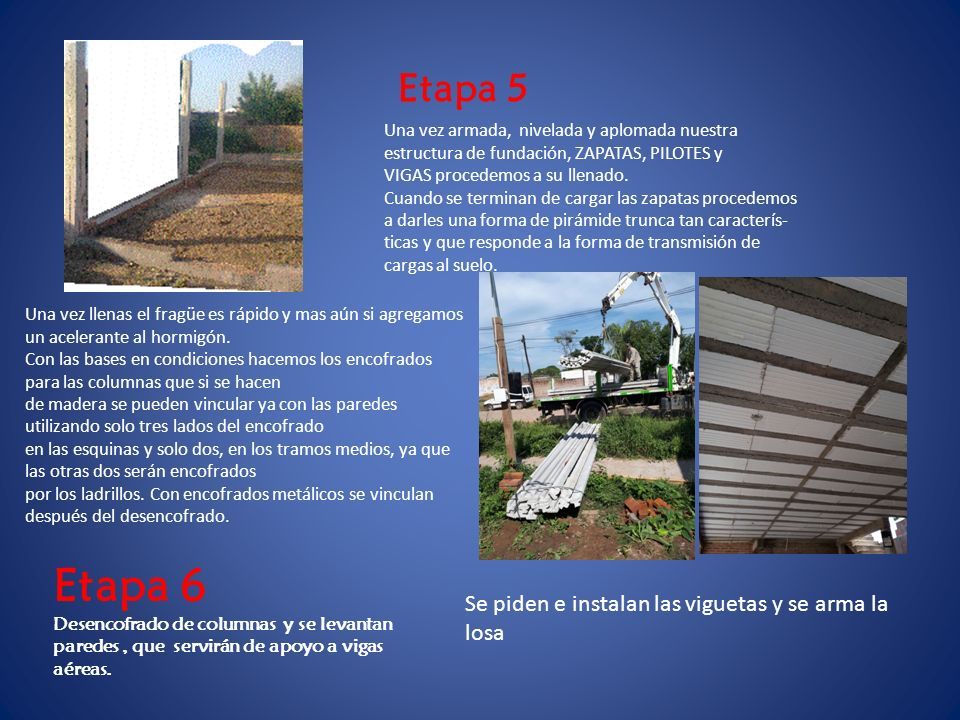

7 Una vez armada, nivelada y aplomada nuestra estructura de fundación, ZAPATAS, PILOTES y VIGAS procedemos a su llenado. Cuando se terminan de cargar las zapatas procedemos a darles una forma de pirámide trunca tan caracterís- ticas y que responde a la forma de transmisión de cargas al suelo. Etapa 5 Una vez llenas el fragüe es rápido y mas aún si agregamos un acelerante al hormigón. Con las bases en condiciones hacemos los encofrados para las columnas que si se hacen de madera se pueden vincular ya con las paredes utilizando solo tres lados del encofrado en las esquinas y solo dos, en los tramos medios, ya que las otras dos serán encofrados por los ladrillos. Con encofrados metálicos se vinculan después del desencofrado. Etapa 6 Desencofrado de columnas y se levantan paredes, que servirán de apoyo a vigas aéreas. Se piden e instalan las viguetas y se arma la losa

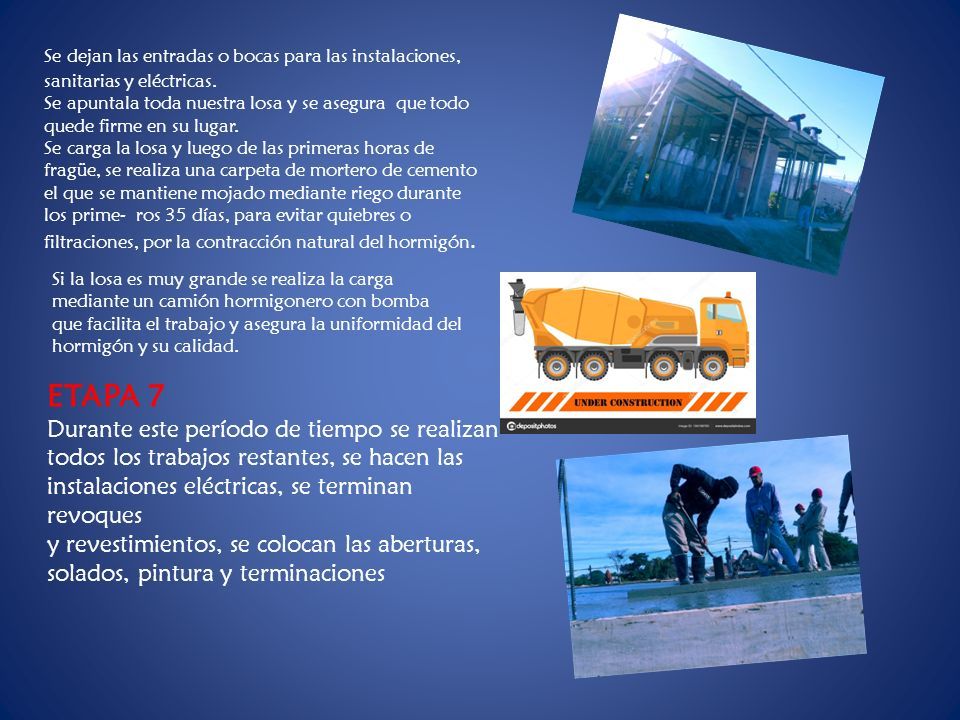

8 Se dejan las entradas o bocas para las instalaciones, sanitarias y eléctricas. Se apuntala toda nuestra losa y se asegura que todo quede firme en su lugar. Se carga la losa y luego de las primeras horas de fragüe, se realiza una carpeta de mortero de cemento el que se mantiene mojado mediante riego durante los prime- ros 35 días, para evitar quiebres o filtraciones, por la contracción natural del hormigón. Si la losa es muy grande se realiza la carga mediante un camión hormigonero con bomba que facilita el trabajo y asegura la uniformidad del hormigón y su calidad. ETAPA 7 Durante este período de tiempo se realizan todos los trabajos restantes, se hacen las instalaciones eléctricas, se terminan revoques y revestimientos, se colocan las aberturas, solados, pintura y terminaciones

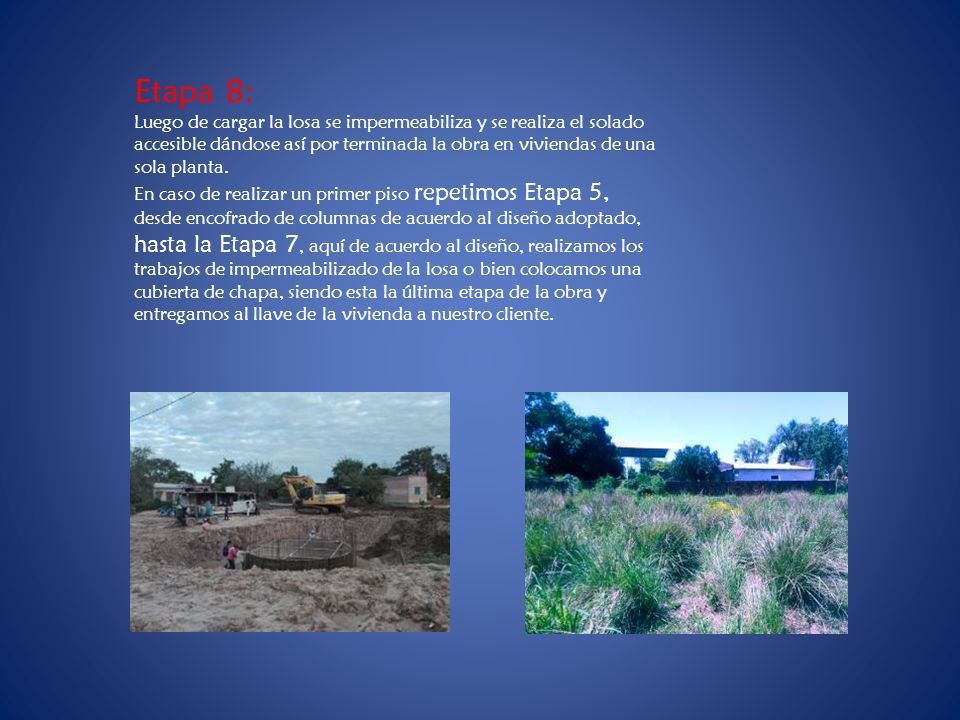

9 Etapa 8: Luego de cargar la losa se impermeabiliza y se realiza el solado accesible dándose así por terminada la obra en viviendas de una sola planta. En caso de realizar un primer piso repetimos Etapa 5, desde encofrado de columnas de acuerdo al diseño adoptado, hasta la Etapa 7, aquí de acuerdo al diseño, realizamos los trabajos de impermeabilizado de la losa o bien colocamos una cubierta de chapa, siendo esta la última etapa de la obra y entregamos al llave de la vivienda a nuestro cliente.

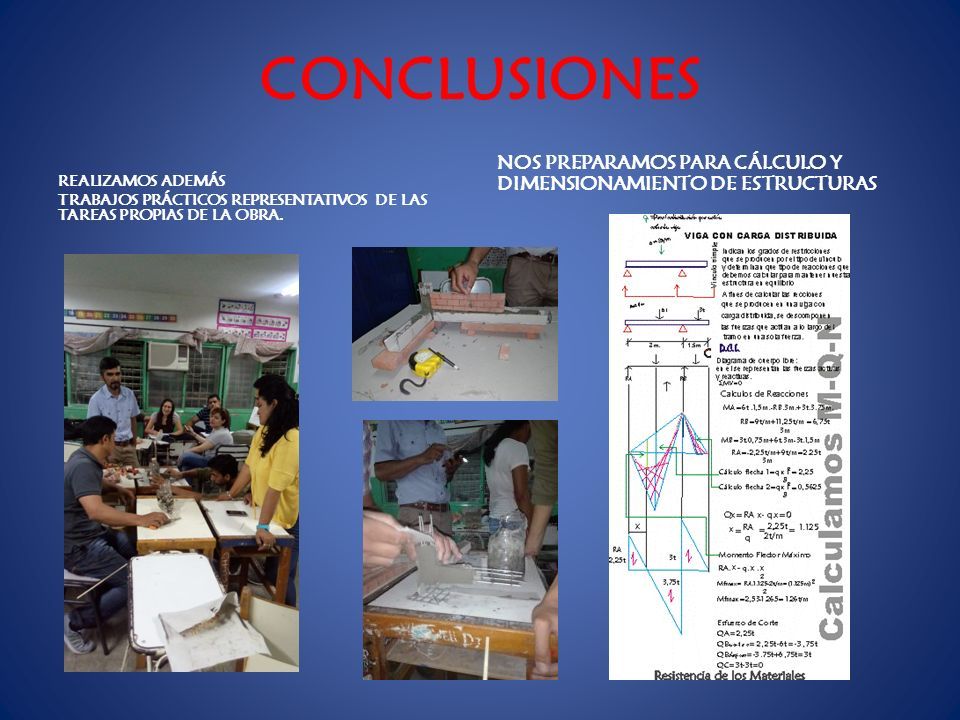

10 CONCLUSIONES REALIZAMOS ADEMÁS TRABAJOS PRÁCTICOS REPRESENTATIVOS DE LAS TAREAS PROPIAS DE LA OBRA. NOS PREPARAMOS PARA CÁLCULO Y DIMENSIONAMIENTO DE ESTRUCTURAS

11 Walter M. Rivas Martín M. Marín Ángel A. Cantero Héctor Bernal Viviana Bilaki Nadia L. Vera Walter C. Garrido Adriana P. Centurión Daiana M. Monzón Francisco O. Vega Allen S. Visens Bordón Mario R. Sandoval Carmen Sosa Laura K. Lovey y los profes ARQ. LUIS MAIDANA ING.ALEJANDRO OLIVEIRA ARQ. SILVIA ROLÓN PROF. ALEJANDRO MARTINEZ


Descargar ppt "TECNICATURA SUPERIOR EN CONSTRUCCIÓN DE OBRAS CIVILES UNIDAD EDUCATIVA DE GESTIÓN PRIVADA Nº172 DEOLINDO FELIPE BITTEL RECTOR Y FUNDADOR PROF. GUSTAVO."
