RETOS Y DESAFIOS ACUEDUCTOS Y ALCANTARILLADOS

Presentaciones similares

Presentación del tema: "RETOS Y DESAFIOS ACUEDUCTOS Y ALCANTARILLADOS"— Transcripción de la presentación:

1 RETOS Y DESAFIOS ACUEDUCTOS Y ALCANTARILLADOS

2 Cobertura de agua potable y saneamiento en Costa Rica

3 Los servicios del AyA crecen 2
Los servicios del AyA crecen 2.85% anual compuesto en servicios otorgados en tanto la población crece un 1.28%, es decir, AyA crece 2.2 veces más que la población.

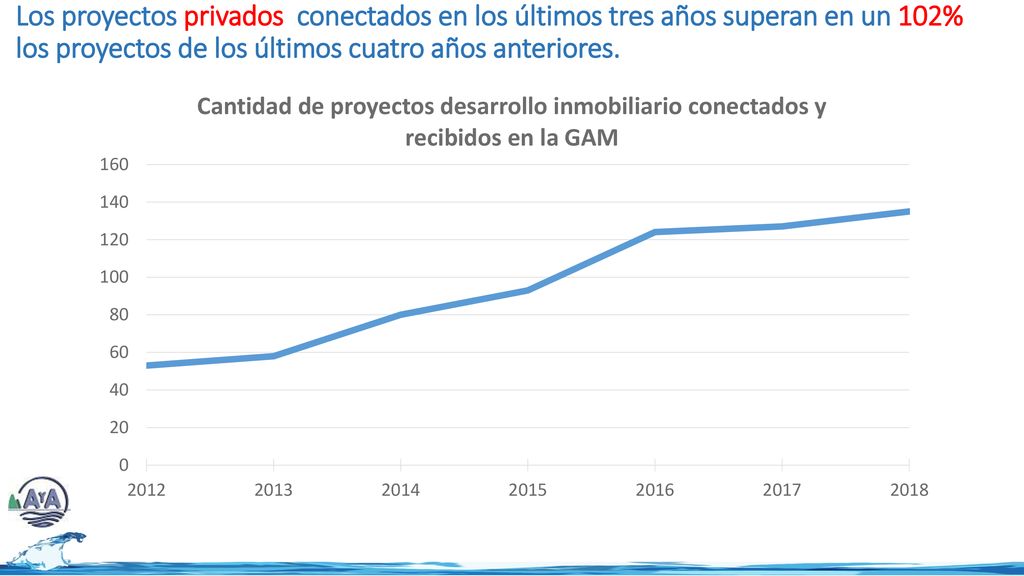

4 Los proyectos privados conectados en los últimos tres años superan en un 102% los proyectos de los últimos cuatro años anteriores.

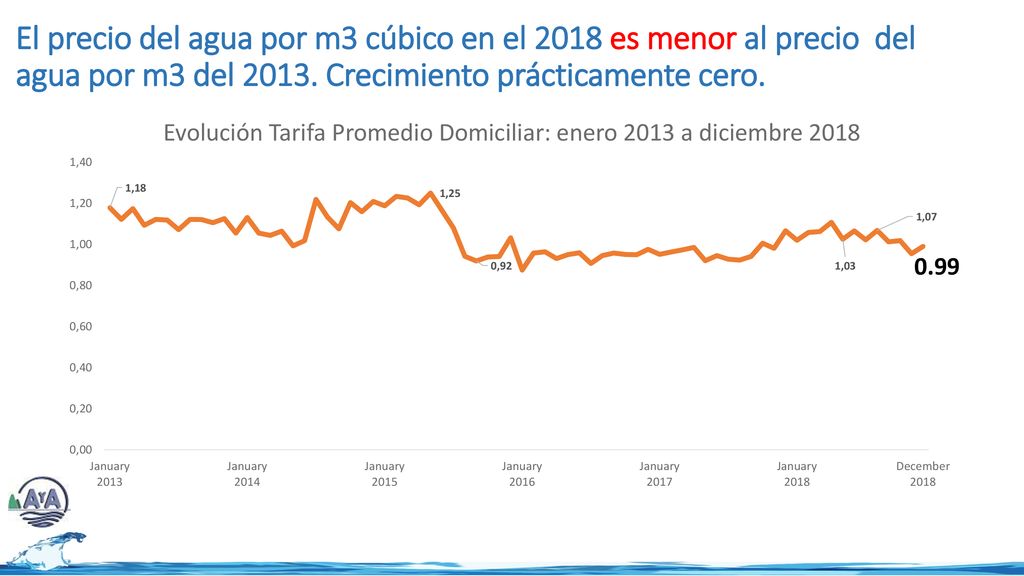

5 El precio del agua por m3 cúbico en el 2018 es menor al precio del agua por m3 del Crecimiento prácticamente cero. 0.99

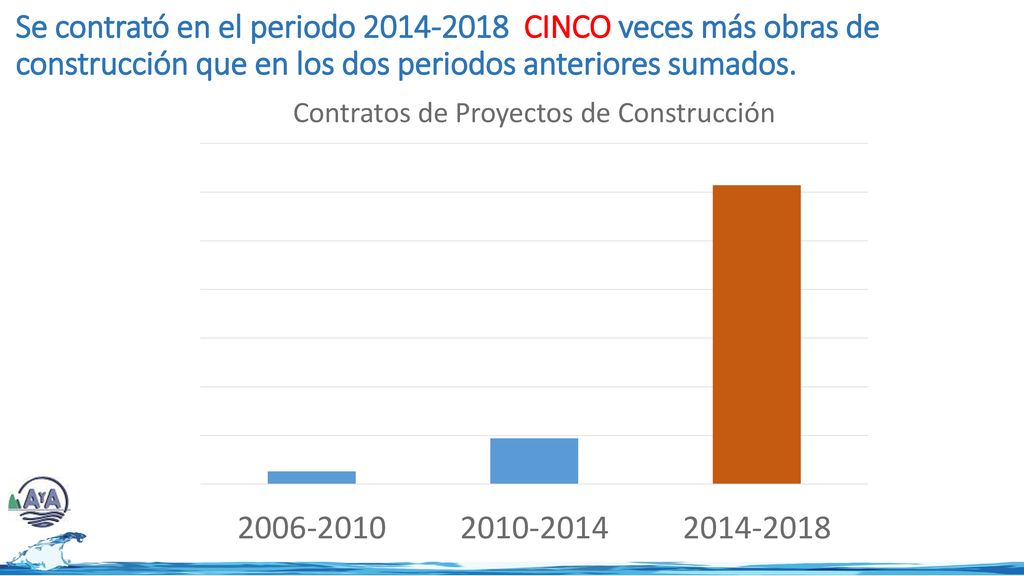

6 Se contrató en el periodo CINCO veces más obras de construcción que en los dos periodos anteriores sumados.

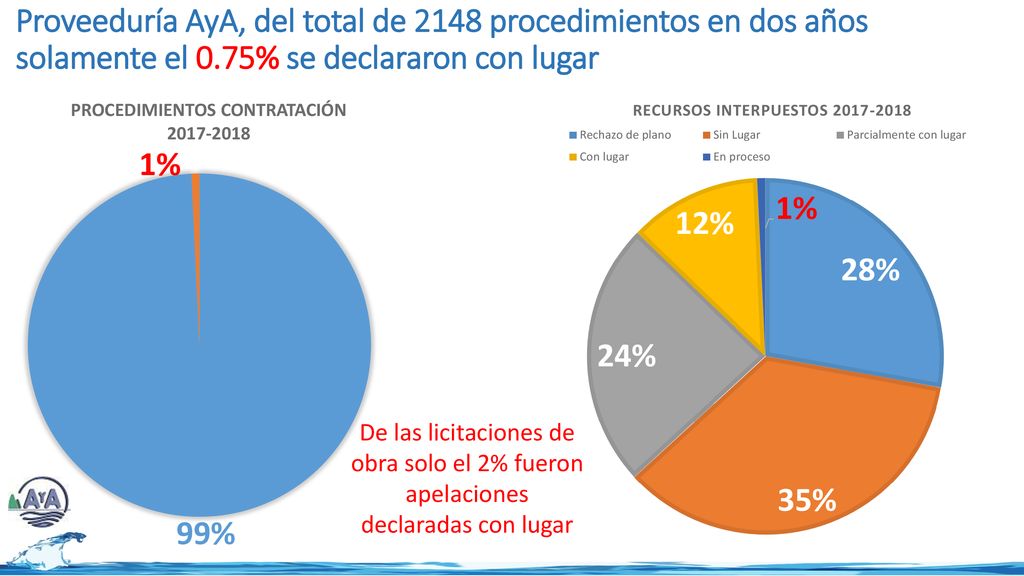

7 Proveeduría AyA, del total de 2148 procedimientos en dos años solamente el 0.75% se declararon con lugar De las licitaciones de obra solo el 2% fueron apelaciones declaradas con lugar

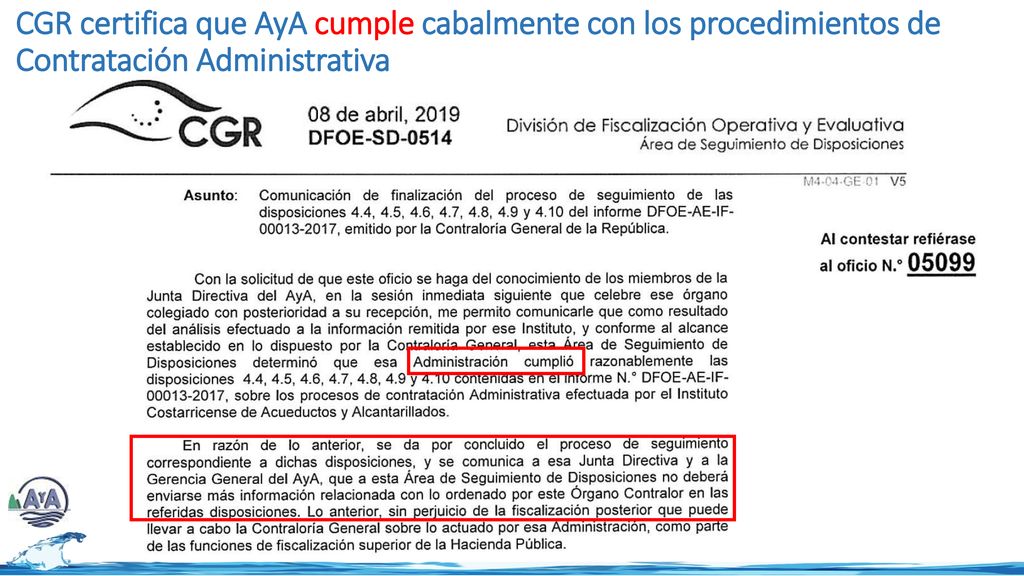

8 CGR certifica que AyA cumple cabalmente con los procedimientos de Contratación Administrativa

9 AyA invirtió en los últimos 5 años un 28
AyA invirtió en los últimos 5 años un 28.7% más que lo invertido acumulado en los últimos 14 años. En lo próximos tres años se crecerá un 19.3% más que respecto a los últimos cinco años.

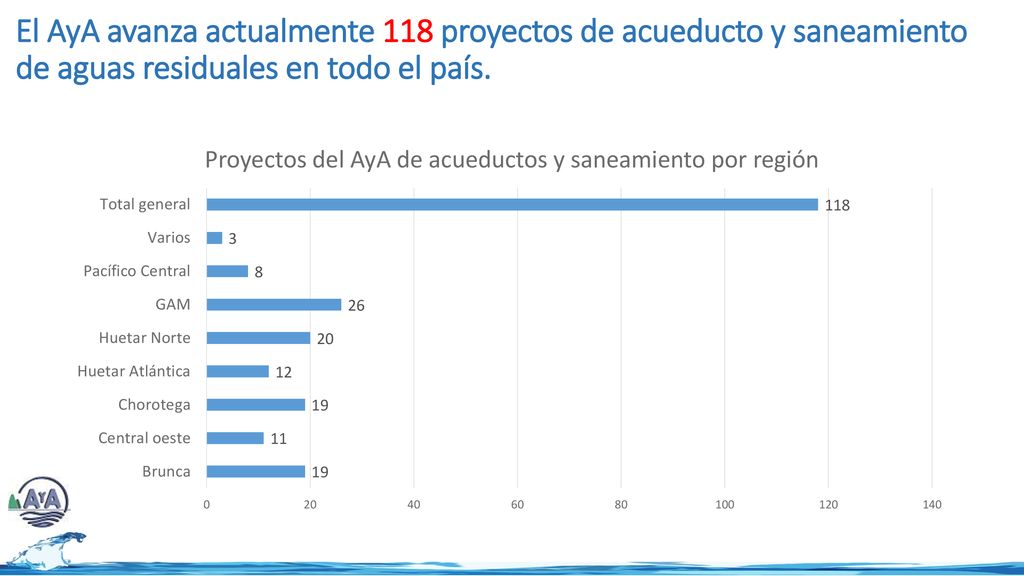

10 El AyA avanza actualmente 118 proyectos de acueducto y saneamiento de aguas residuales en todo el país.

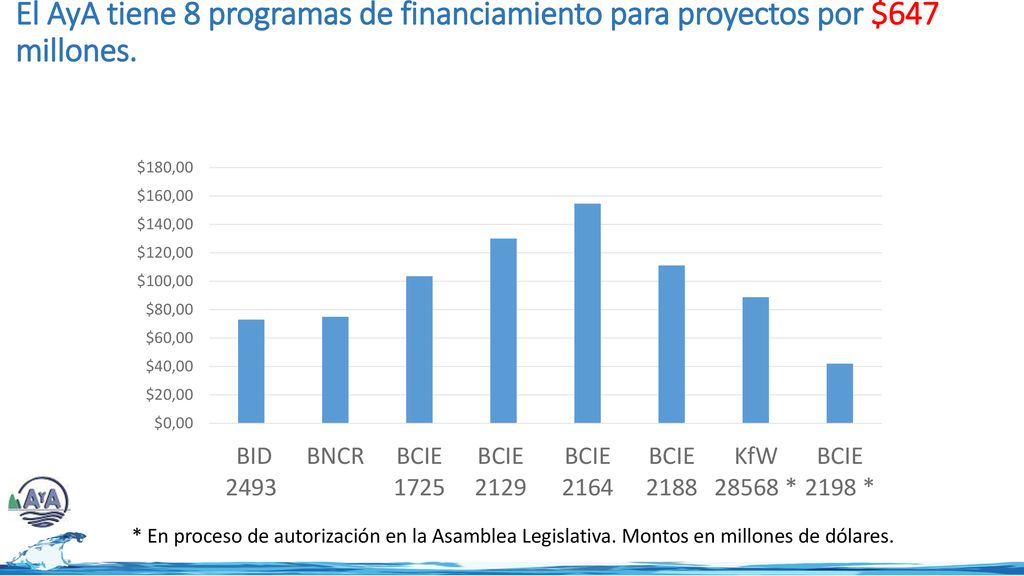

11 El AyA tiene 8 programas de financiamiento para proyectos por $647 millones.
* En proceso de autorización en la Asamblea Legislativa. Montos en millones de dólares.

12 La inversión estimada en proyectos de acueductos y saneamiento es de ₡ millones. En la GAM se estima ₡ millones y en las regiones ₡ millones.

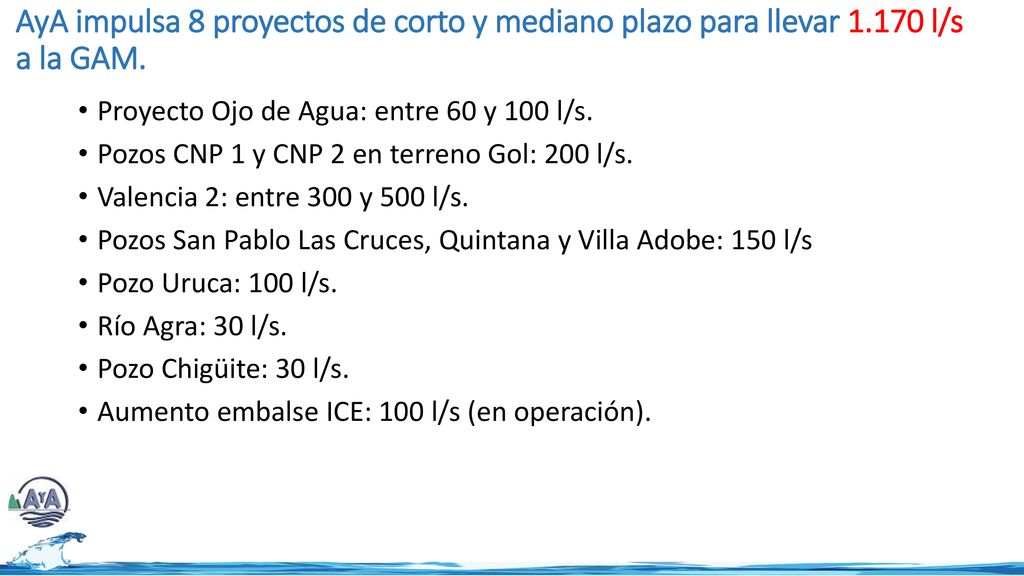

13 AyA impulsa 8 proyectos de corto y mediano plazo para llevar 1
AyA impulsa 8 proyectos de corto y mediano plazo para llevar l/s a la GAM. Proyecto Ojo de Agua: entre 60 y 100 l/s. Pozos CNP 1 y CNP 2 en terreno Gol: 200 l/s. Valencia 2: entre 300 y 500 l/s. Pozos San Pablo Las Cruces, Quintana y Villa Adobe: 150 l/s Pozo Uruca: 100 l/s. Río Agra: 30 l/s. Pozo Chigüite: 30 l/s. Aumento embalse ICE: 100 l/s (en operación).

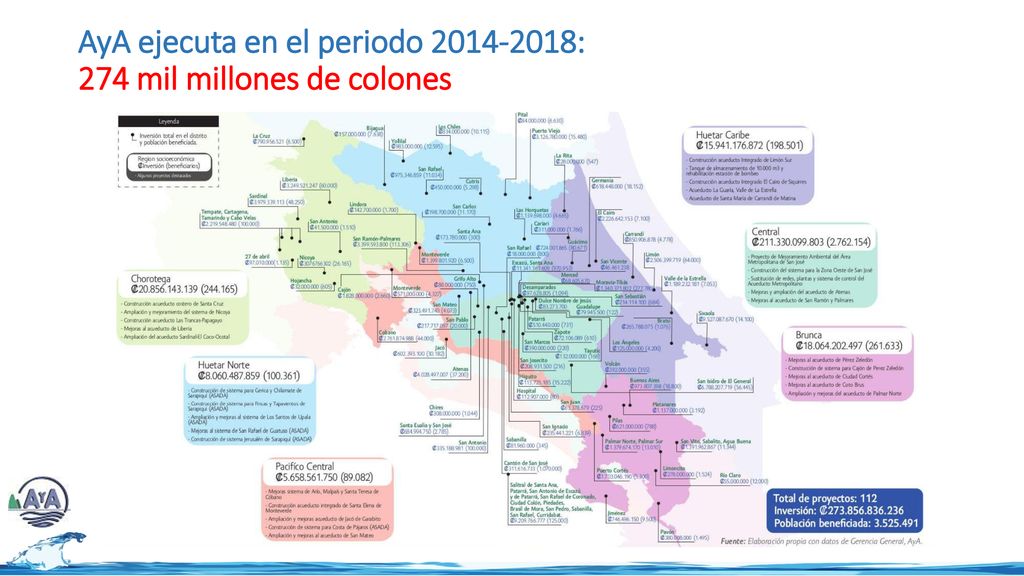

14 AyA ejecuta en el periodo 2014-2018: 274 mil millones de colones

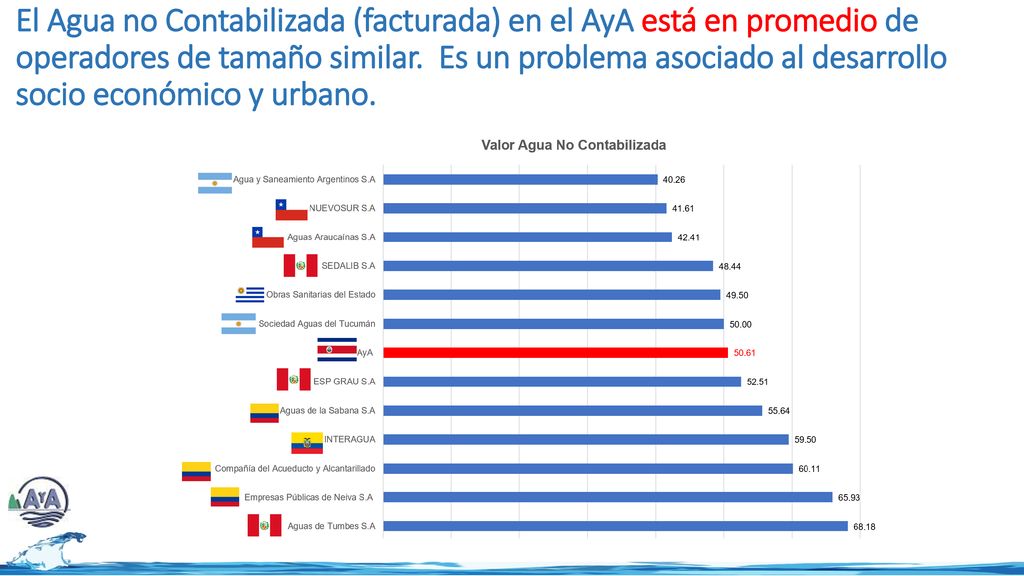

15 El Agua no Contabilizada (facturada) en el AyA está en promedio de operadores de tamaño similar. Es un problema asociado al desarrollo socio económico y urbano.

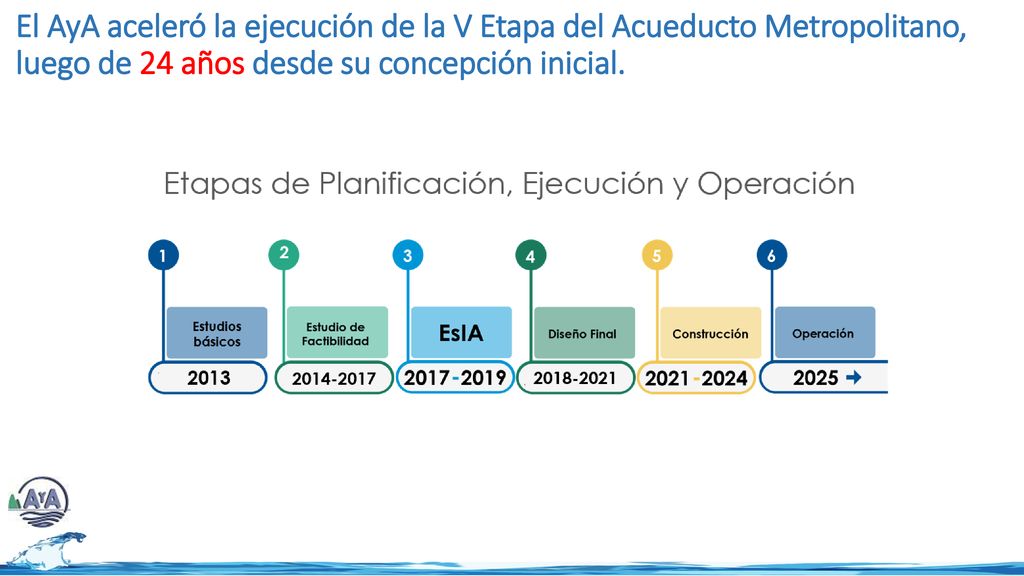

16 El AyA aceleró la ejecución de la V Etapa del Acueducto Metropolitano, luego de 24 años desde su concepción inicial.

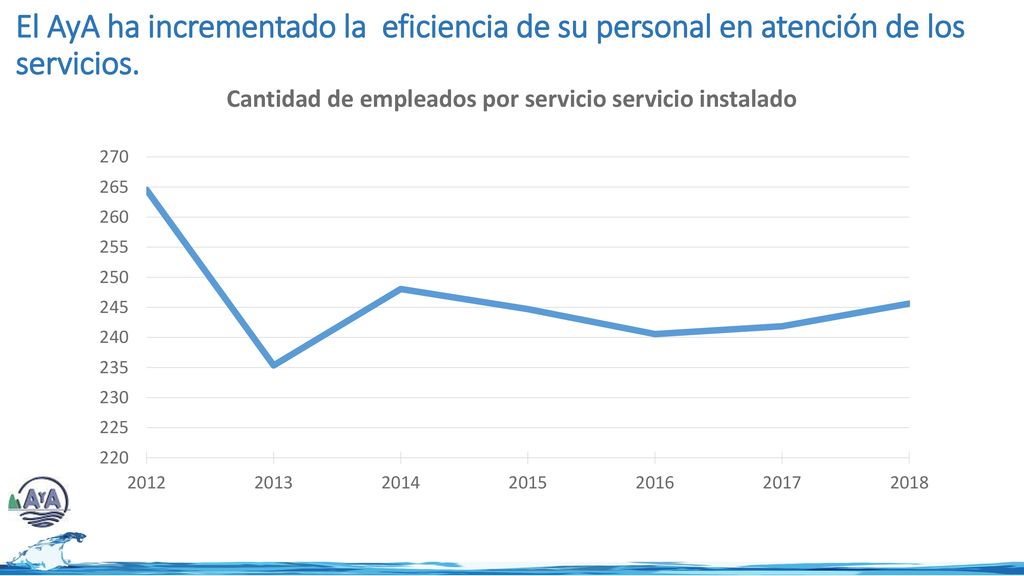

17 El AyA ha incrementado la eficiencia de su personal en atención de los servicios.

18 Asadas 20 32

19 Mesa estratégica Seguimiento objetivos Subcomisiones
Gestión comunitaria del agua Mejoras del reglamento AyA Retos en desarrollo Seguimiento objetivos Subcomisiones Sequía: comunicación Ley de aguas: próximos pasos Temas varios

20 Comisiones Gestión Comunitaria (ASADAS) Recepciones de obras
Plan fortalecimiento ORAC Reglamento Asadas Gestión Recepciones de obras Procesos Tarifas Plantas de tratamiento y otros Disponibilidades de servicios Sequía APC IFAM SGD Módulo Asadas Interconexiones Tiempos de atención Reglamento de Prestación de Servicios e Ilícitos Actualización del reglamento Conexiones ilegales Pozos ilegales

21 Restos y desafíos internos
Acelerar ejecución de proyectos Adquisición de Terrenos Desarrollar modelos de financiamiento de APPs. Cumplir con los tiempos de reglamento en disponibilidades e interconexiones. Respuesta a casos especiales. Fortalecer capacidades en las Asadas. Estandarización de criterios (3 AyAs) Capitalizar los beneficios de sistema de gestión de calidad, optimización de procesos. Mejorar calidad de presupuestación en inversiones

22 Retos y desafíos externos
Falta de Ordenamiento Territorial. Aumentar la cobertura de abastecimiento de agua potable y saneamiento con agua potable. La prohibición de acceso al agua en zonas de patrimonio natural El fenómeno ENOS. La contaminación de fuentes hídricas natural y antropogénica Mantener los estándares de calidad potable (aguas contaminadas). Conexiones ilícitas o irregulares. Riesgo salud por la falta de alcantarillado y tratamiento de aguas. Los conflictos sociales. Los recursos de amparo y órdenes sanitarias .

23 Retos y desafíos externos
Falta de cumplimiento del marco jurídico a nivel municipal en permisos de construcción Los problemas de coordinación de obra pública Restricciones de la Autoridad Presupuestaria para aumento de plazas Limitaciones de tarifas para el crecimiento Los límites crediticios a nivel de Gobierno, como consecuencia déficit fiscal La falta de conocimiento del marco legal de prestación de servicios por parte de los desarrolladores (especialmente condominios) Carencia de una verdadera oferta de empresas constructoras para obras de acueductos y alcantarillados. La urgente renovación de infraestructura saneamiento (5 PTARs construidas en 1974) y kilómetros de tubería en mal estado La vulnerabilidad de muchas Asadas insostenibles que el AyA tiene que ir asumiendo.

24
