Descargar la presentación
La descarga está en progreso. Por favor, espere
1
Muy Buenas Tardes...! NÈSTOR RAUL BERMÙDEZ S
2
PROCESO DE PREPARACIÓN DE SOLUCIONES
CULTURA DE PLANES Y PROYECTOS DE DESARROLLO PROCESO DE PREPARACIÓN DE SOLUCIONES NÈSTOR RAUL BERMÙDEZ S
3

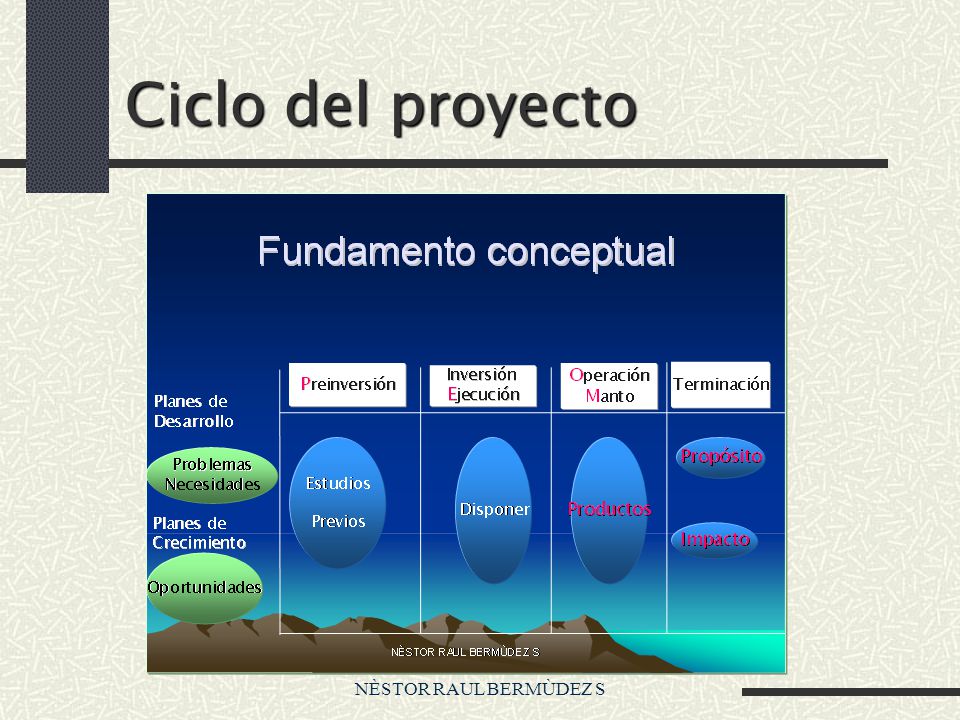

Ciclo del proyecto NÈSTOR RAUL BERMÙDEZ S
4

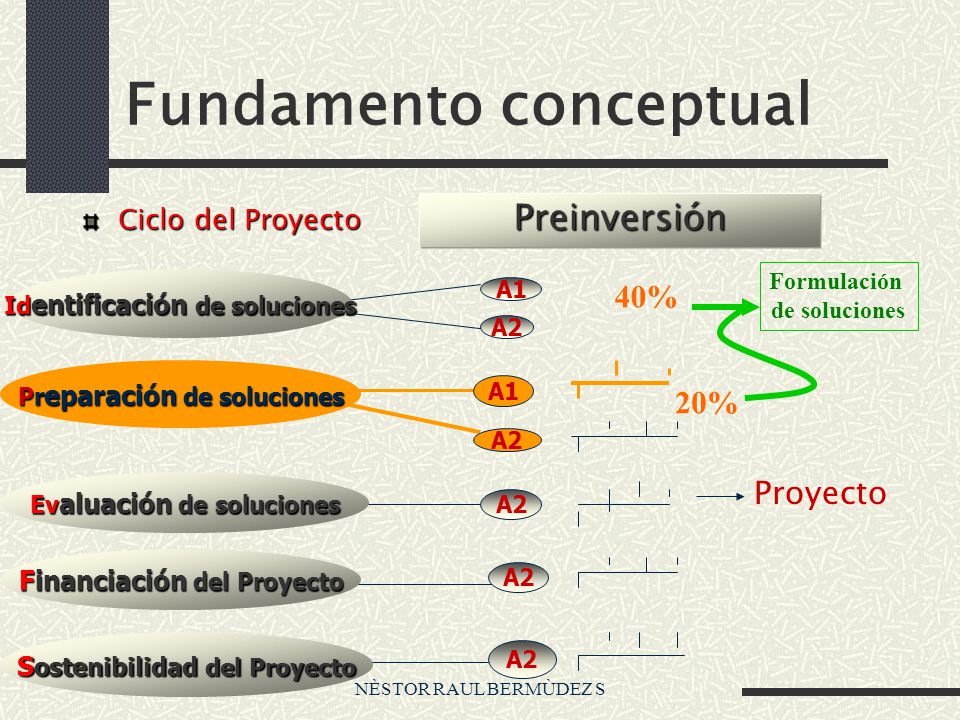

Fundamento conceptual
Proyecto A2 Preinversión Identificación de soluciones Preparación de soluciones Evaluación de soluciones Financiación del Proyecto Sostenibilidad del Proyecto A1 Ciclo del Proyecto Formulación de soluciones 40% 20% NÈSTOR RAUL BERMÙDEZ S
5
L I B R O NÈSTOR RAUL BERMÙDEZ S
6
L I B R o NÈSTOR RAUL BERMÙDEZ S
7
L I BR O NÈSTOR RAUL BERMÙDEZ S
8

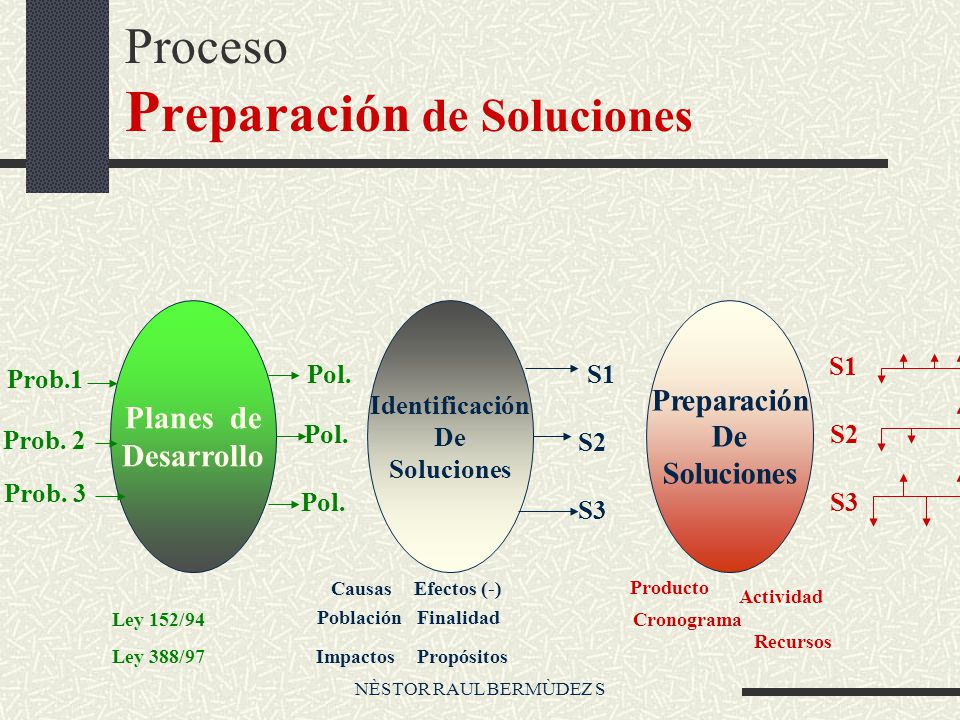

Proceso Preparación de Soluciones
Planes de Desarrollo Identificación De Soluciones Preparación De Soluciones S1 Prob.1 Pol. S1 Prob. 2 Pol. S2 S2 Prob. 3 Pol. S3 S3 Causas Efectos (-) Producto Actividad Ley 152/94 Población Finalidad Cronograma Recursos Ley 388/97 Impactos Propósitos NÈSTOR RAUL BERMÙDEZ S
9
PREPARACIÓN DE SOLUCIONES

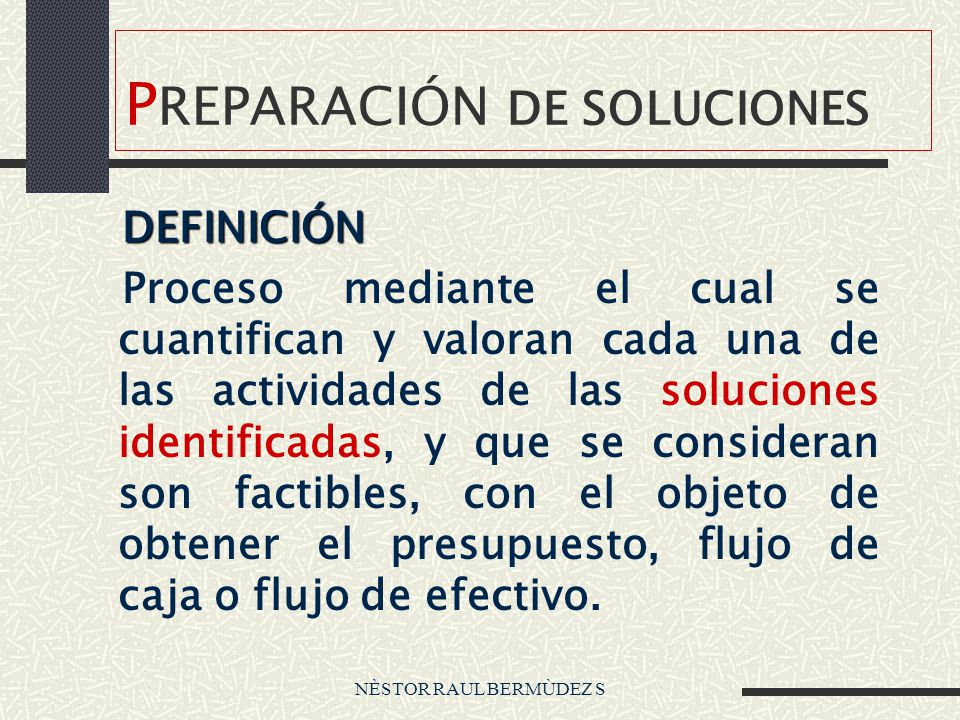

DEFINICIÓN Proceso mediante el cual se cuantifican y valoran cada una de las actividades de las soluciones identificadas, y que se consideran son factibles, con el objeto de obtener el presupuesto, flujo de caja o flujo de efectivo. NÈSTOR RAUL BERMÙDEZ S
10

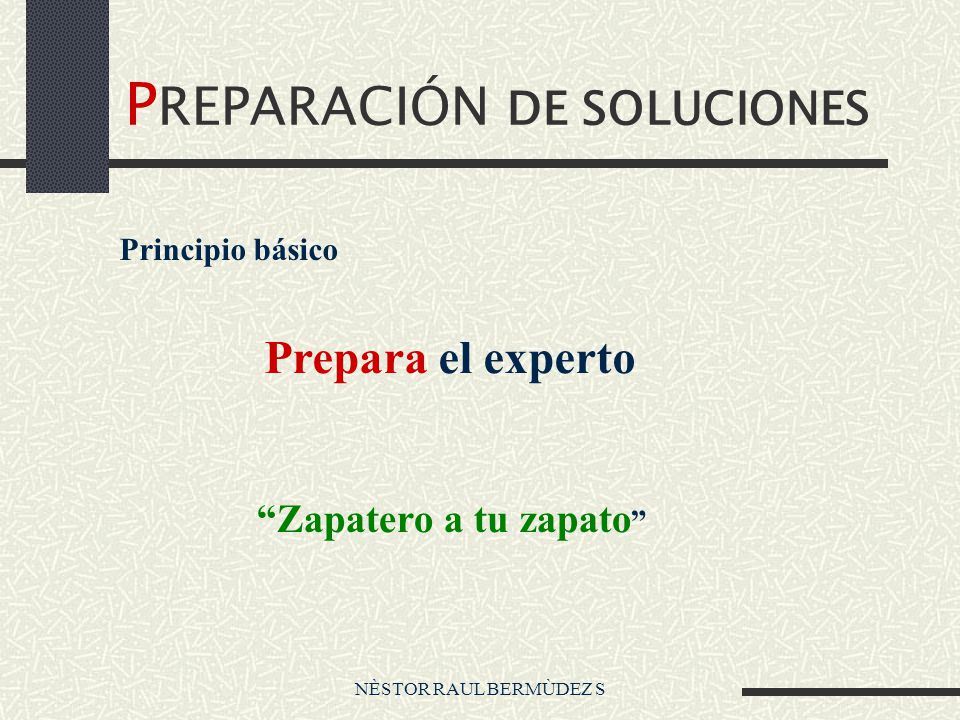

PREPARACIÓN DE SOLUCIONES
Principio básico Prepara el experto “Zapatero a tu zapato” NÈSTOR RAUL BERMÙDEZ S
11

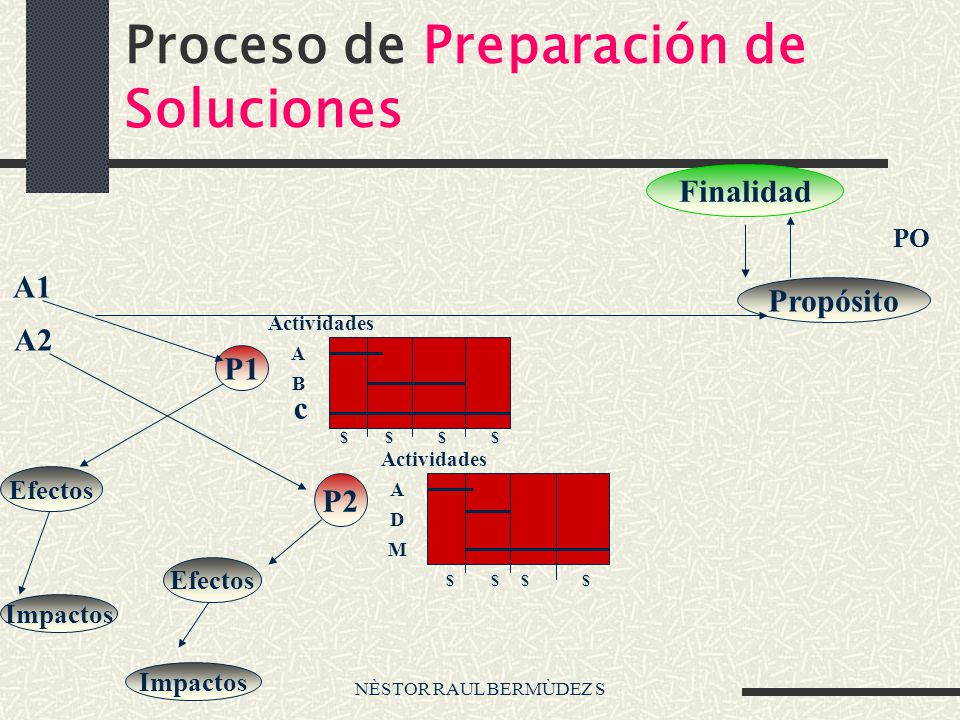

Proceso de Preparación de Soluciones
Finalidad PO A1 Propósito Actividades A2 A P1 B c $ $ $ $ Actividades Efectos P2 A D M Efectos $ $ $ $ Impactos NÈSTOR RAUL BERMÙDEZ S Impactos
12

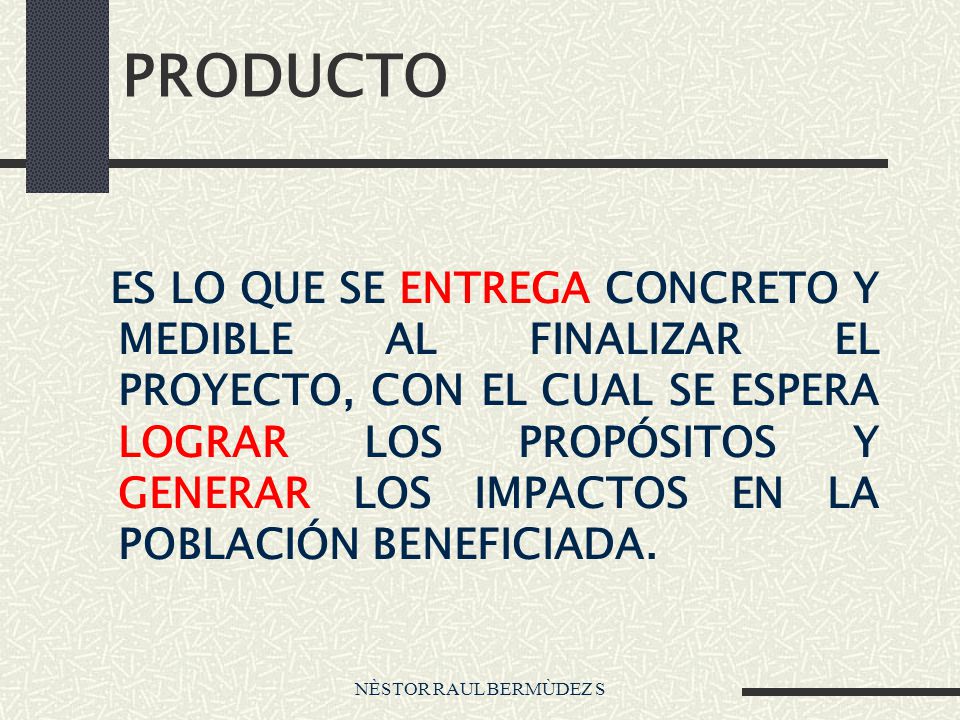

PRODUCTO ES LO QUE SE ENTREGA CONCRETO Y MEDIBLE AL FINALIZAR EL PROYECTO, CON EL CUAL SE ESPERA LOGRAR LOS PROPÓSITOS Y GENERAR LOS IMPACTOS EN LA POBLACIÓN BENEFICIADA. NÈSTOR RAUL BERMÙDEZ S
13

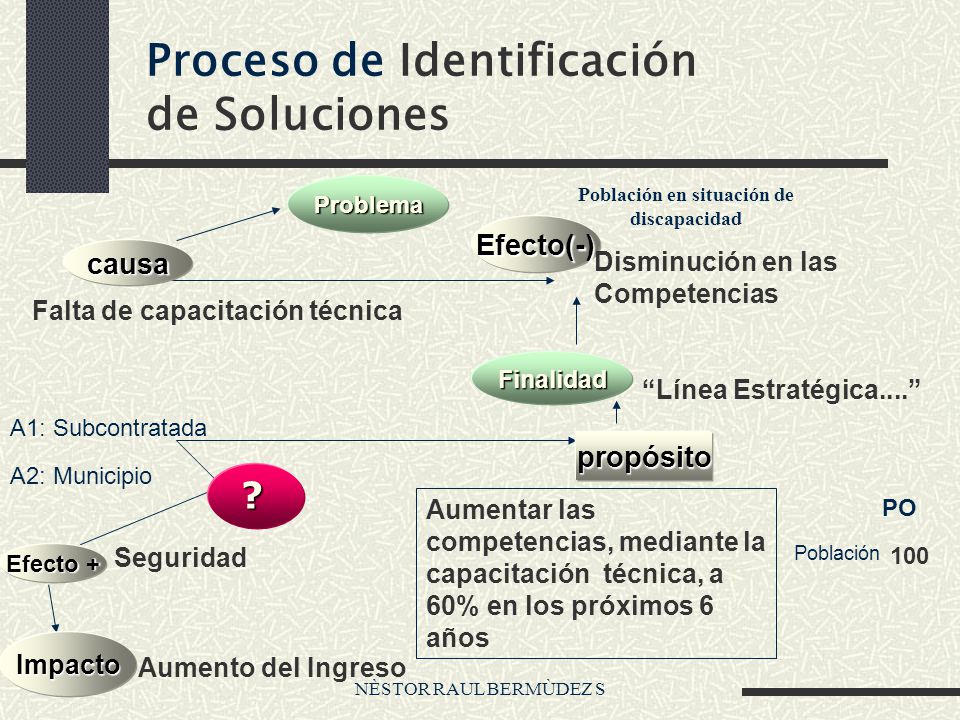

Proceso de Identificación de Soluciones
propósito Problema causa Efecto(-) Finalidad Efecto + Impacto “Línea Estratégica....” Falta de capacitación técnica Disminución en las Competencias PO Población 100 Aumentar las competencias, mediante la capacitación técnica, a 60% en los próximos 6 años A1: Subcontratada A2: Municipio Seguridad Aumento del Ingreso ? Población en situación de discapacidad NÈSTOR RAUL BERMÙDEZ S
14

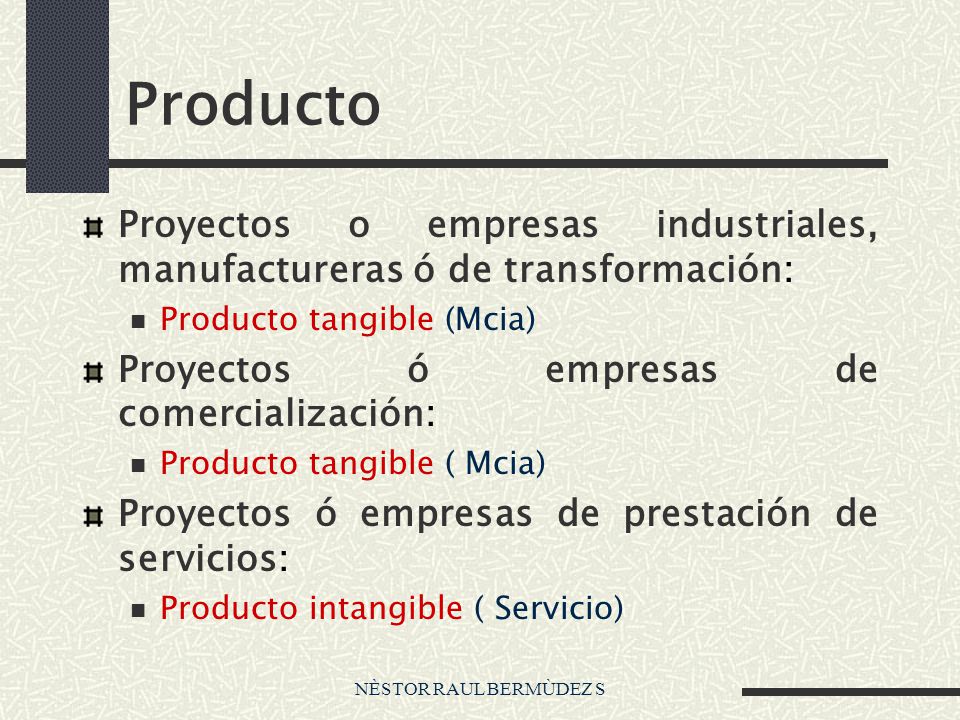

Producto Proyectos o empresas industriales, manufactureras ó de transformación: Producto tangible (Mcia) Proyectos ó empresas de comercialización: Producto tangible ( Mcia) Proyectos ó empresas de prestación de servicios: Producto intangible ( Servicio) NÈSTOR RAUL BERMÙDEZ S
15
PRODUCTO PROYECTO: “COLANTA” (Producción de lácteos) SOCIOS CLIENTES
LECHE UTILIDADES FINANCIERAS RECIBIDAS ($) CLIENTES NÈSTOR RAUL BERMÙDEZ S
16

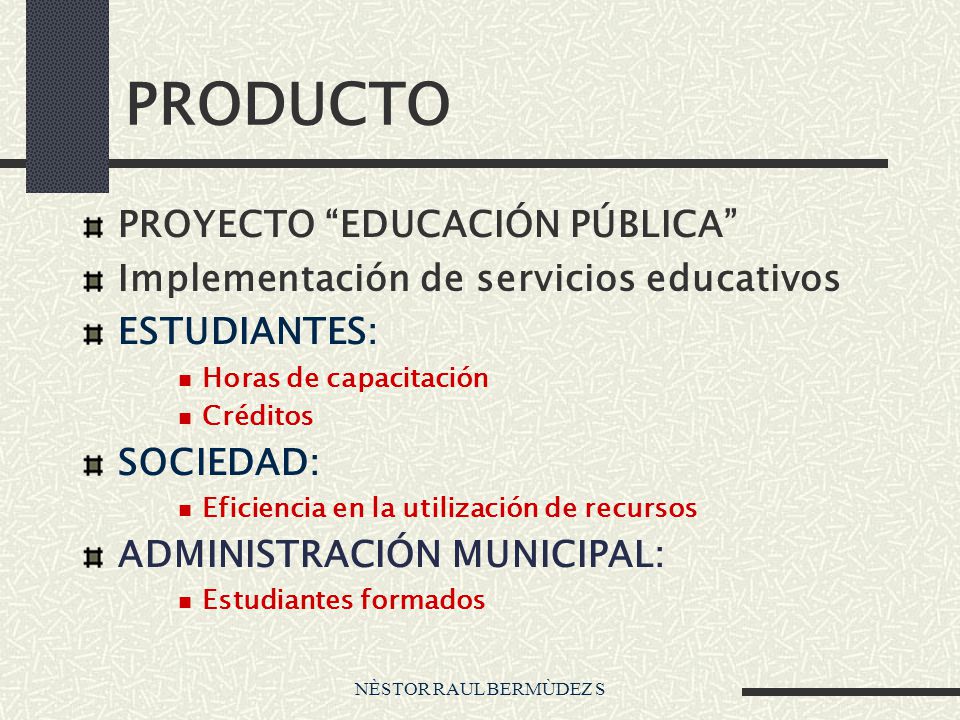

PRODUCTO PROYECTO “EDUCACIÓN PÚBLICA”
Implementación de servicios educativos ESTUDIANTES: Horas de capacitación Créditos SOCIEDAD: Eficiencia en la utilización de recursos ADMINISTRACIÓN MUNICIPAL: Estudiantes formados NÈSTOR RAUL BERMÙDEZ S
17
PRODUCTO PROYECTO PRIVADO: SOCIOS: CLIENTES: “Fabricación de arepas”
UTILIDADES QUE RECIBEN ($) AREPAS CLIENTES: NÈSTOR RAUL BERMÙDEZ S
18

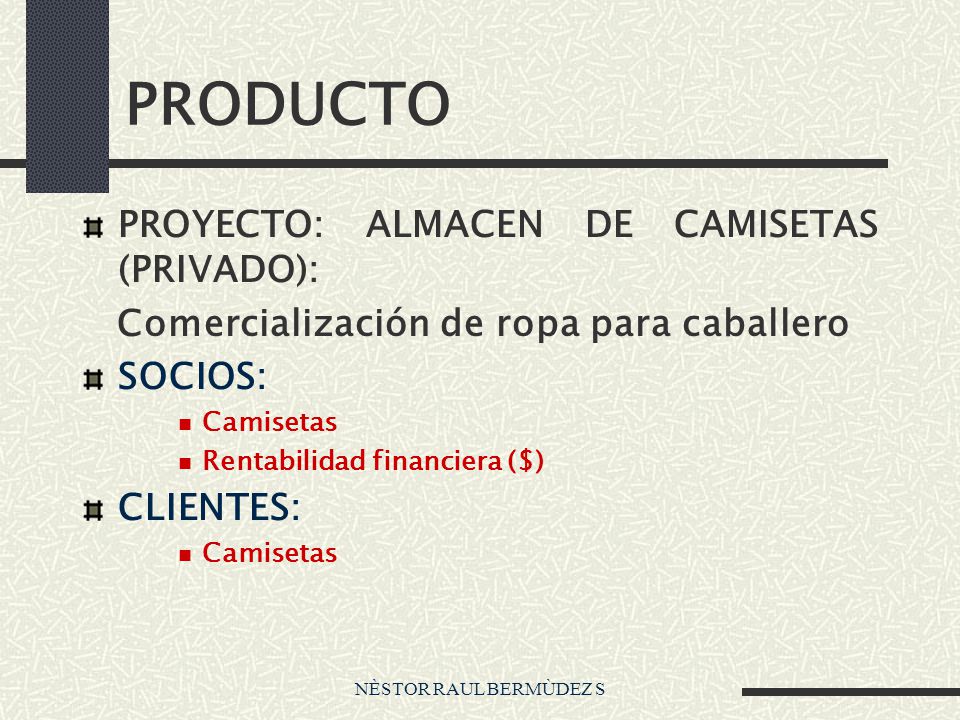

PRODUCTO PROYECTO: ALMACEN DE CAMISETAS (PRIVADO):
Comercialización de ropa para caballero SOCIOS: Camisetas Rentabilidad financiera ($) CLIENTES: NÈSTOR RAUL BERMÙDEZ S
19

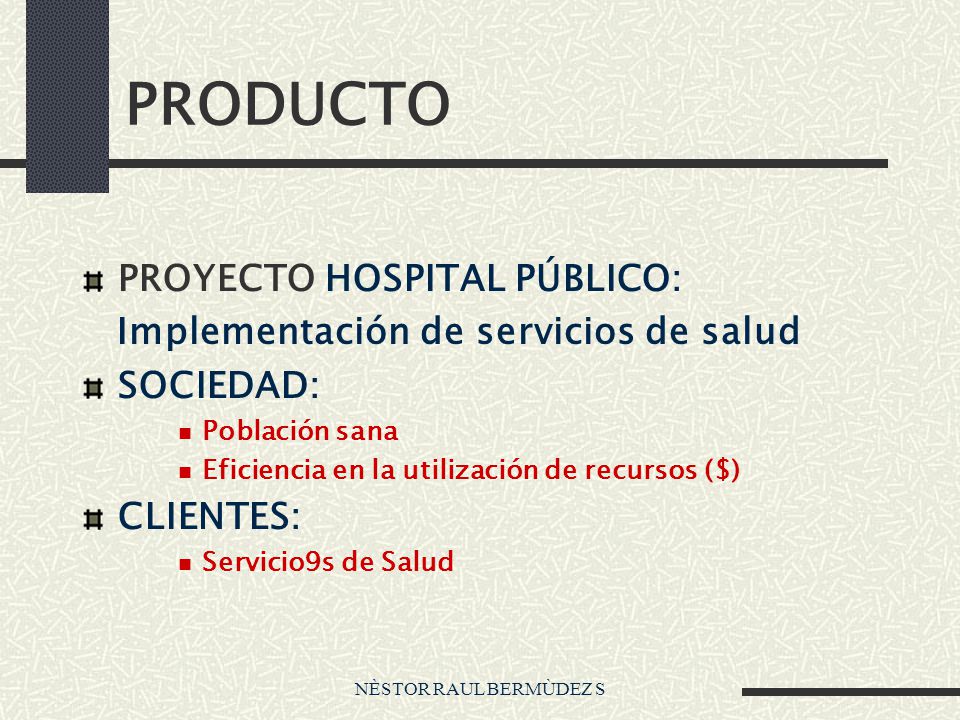

PRODUCTO PROYECTO HOSPITAL PÚBLICO:
Implementación de servicios de salud SOCIEDAD: Población sana Eficiencia en la utilización de recursos ($) CLIENTES: Servicio9s de Salud NÈSTOR RAUL BERMÙDEZ S
20

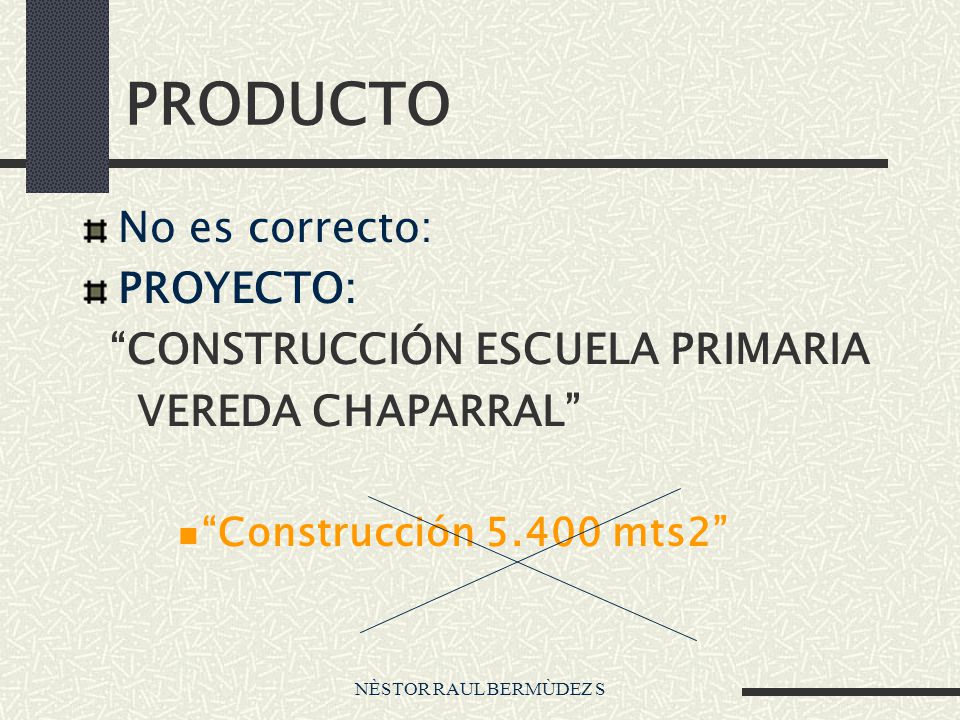

PRODUCTO No es correcto: PROYECTO: “CONSTRUCCIÓN ESCUELA PRIMARIA
VEREDA CHAPARRAL” “Construcción mts2” NÈSTOR RAUL BERMÙDEZ S
21

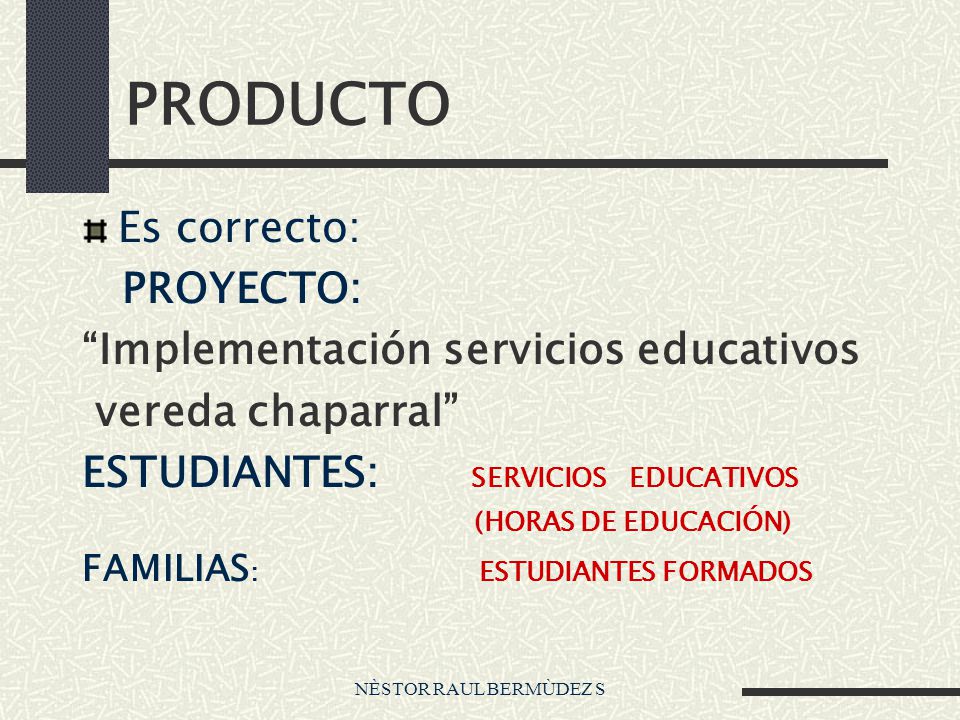

PRODUCTO Es correcto: PROYECTO: “Implementación servicios educativos
vereda chaparral” ESTUDIANTES: SERVICIOS EDUCATIVOS (HORAS DE EDUCACIÓN) FAMILIAS: ESTUDIANTES FORMADOS NÈSTOR RAUL BERMÙDEZ S
22

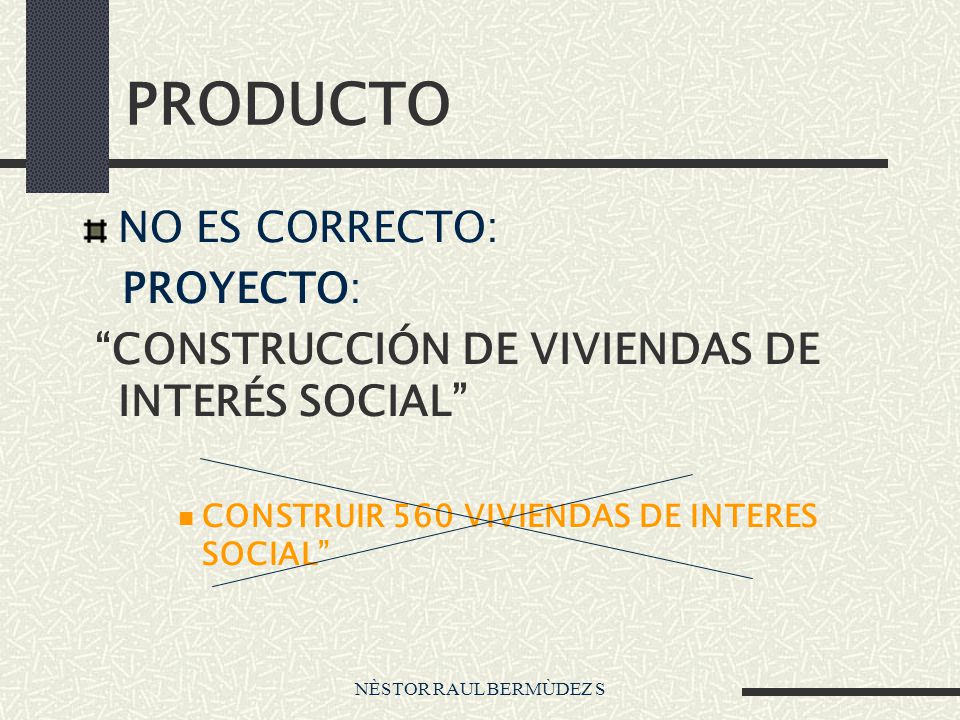

PRODUCTO NO ES CORRECTO: PROYECTO:
“CONSTRUCCIÓN DE VIVIENDAS DE INTERÉS SOCIAL” CONSTRUIR 560 VIVIENDAS DE INTERES SOCIAL” NÈSTOR RAUL BERMÙDEZ S
23

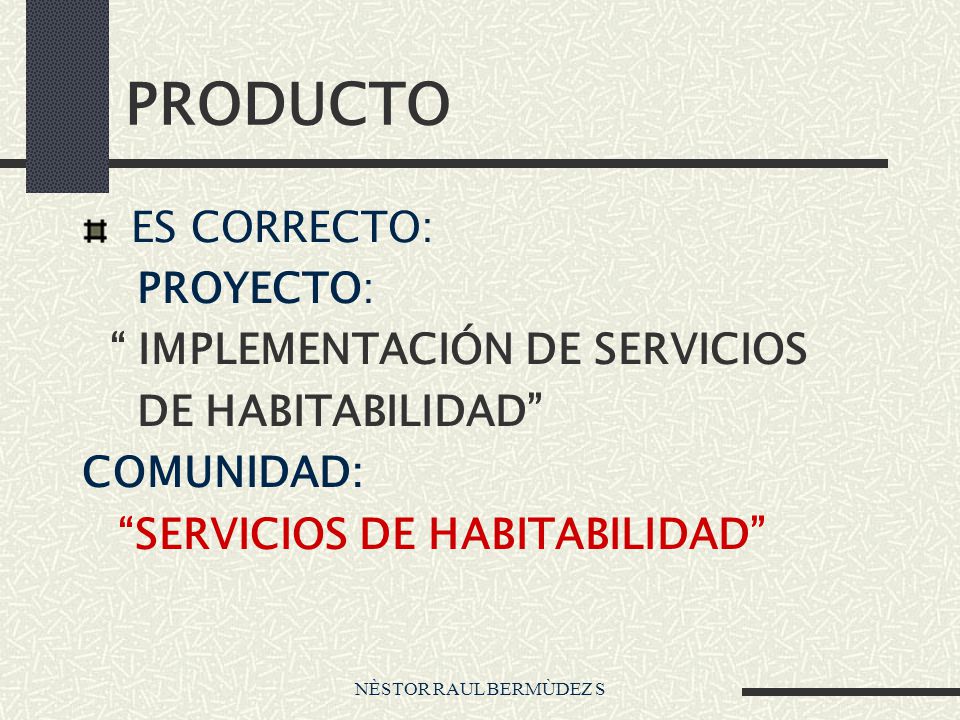

PRODUCTO ES CORRECTO: PROYECTO: “ IMPLEMENTACIÓN DE SERVICIOS
DE HABITABILIDAD” COMUNIDAD: “SERVICIOS DE HABITABILIDAD” NÈSTOR RAUL BERMÙDEZ S
24
PRODUCTO NO ES CORRECTO: PROYECTO: “ CONSTRUCCIÓN DEL PUENTE xx”
“CONSTRUIR 150 M2” NÈSTOR RAUL BERMÙDEZ S
25

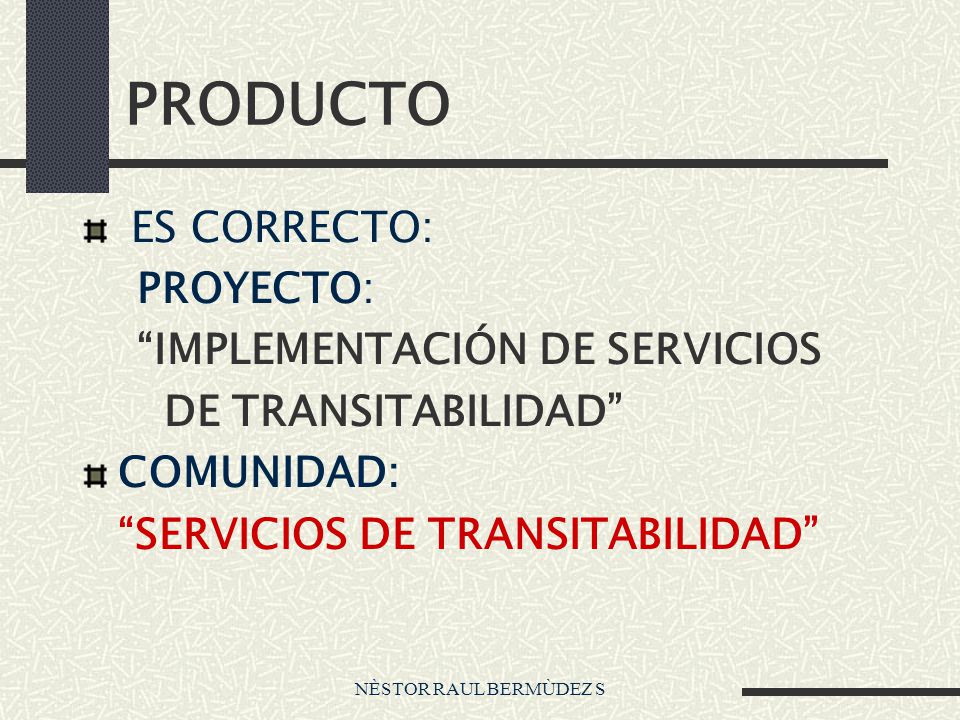

PRODUCTO ES CORRECTO: PROYECTO: “IMPLEMENTACIÓN DE SERVICIOS
DE TRANSITABILIDAD” COMUNIDAD: “SERVICIOS DE TRANSITABILIDAD” NÈSTOR RAUL BERMÙDEZ S
26

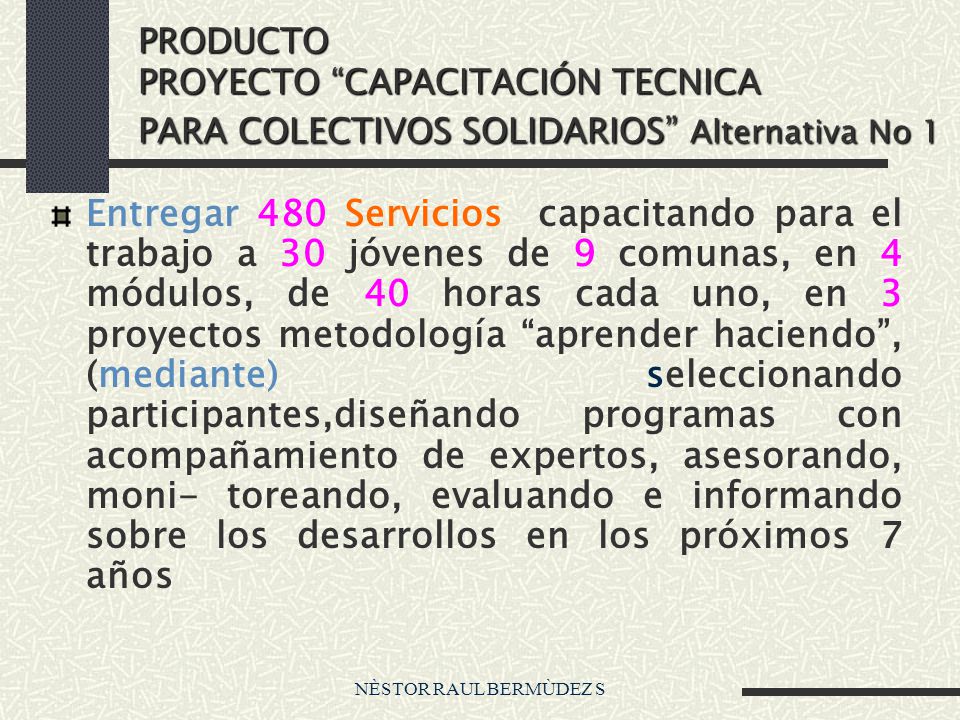

PRODUCTO PROYECTO “CAPACITACIÓN TECNICA PARA COLECTIVOS SOLIDARIOS” Alternativa No 1
Entregar 480 Servicios capacitando para el trabajo a 30 jóvenes de 9 comunas, en 4 módulos, de 40 horas cada uno, en 3 proyectos metodología “aprender haciendo”, (mediante) seleccionando participantes,diseñando programas con acompañamiento de expertos, asesorando, moni- toreando, evaluando e informando sobre los desarrollos en los próximos 7 años NÈSTOR RAUL BERMÙDEZ S
27

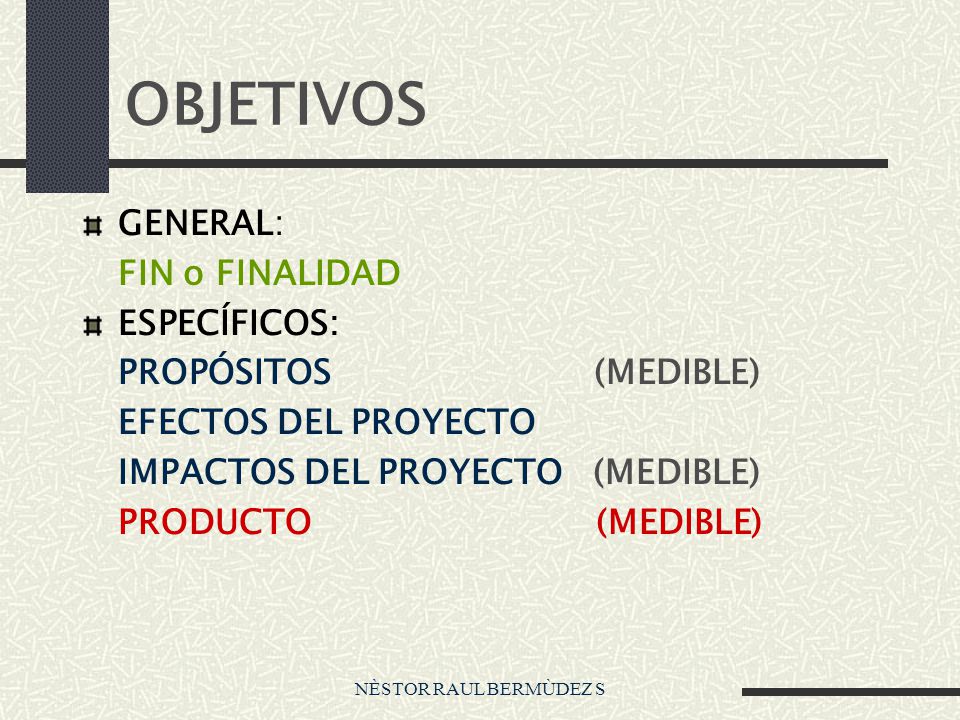

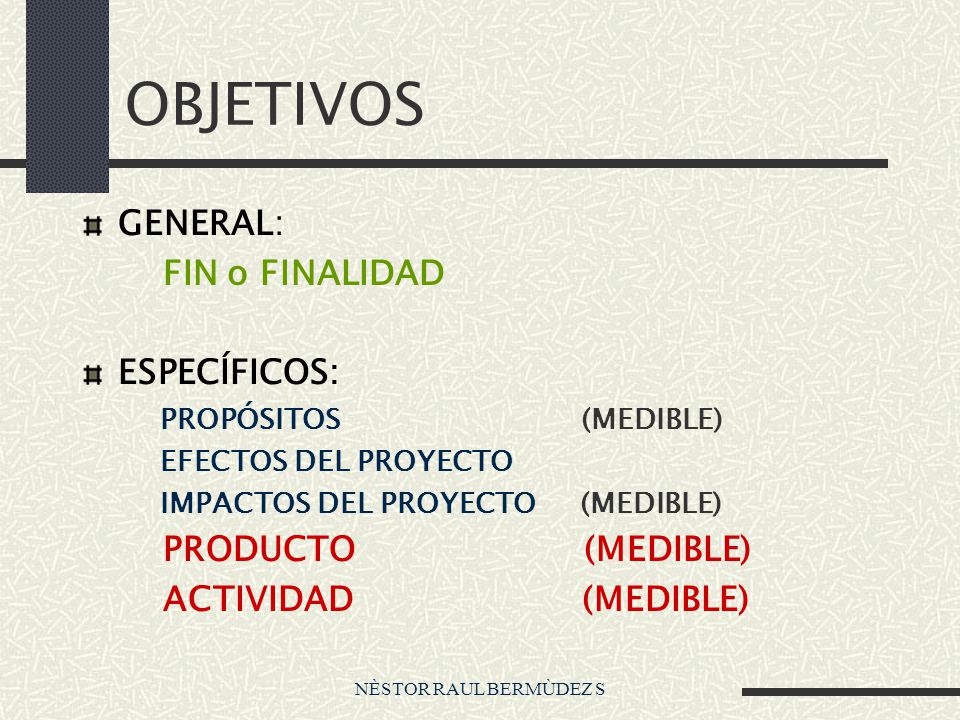

OBJETIVOS GENERAL: FIN o FINALIDAD ESPECÍFICOS: PROPÓSITOS (MEDIBLE)
EFECTOS DEL PROYECTO IMPACTOS DEL PROYECTO (MEDIBLE) PRODUCTO (MEDIBLE) NÈSTOR RAUL BERMÙDEZ S
28
NÈSTOR RAUL BERMÙDEZ S
29

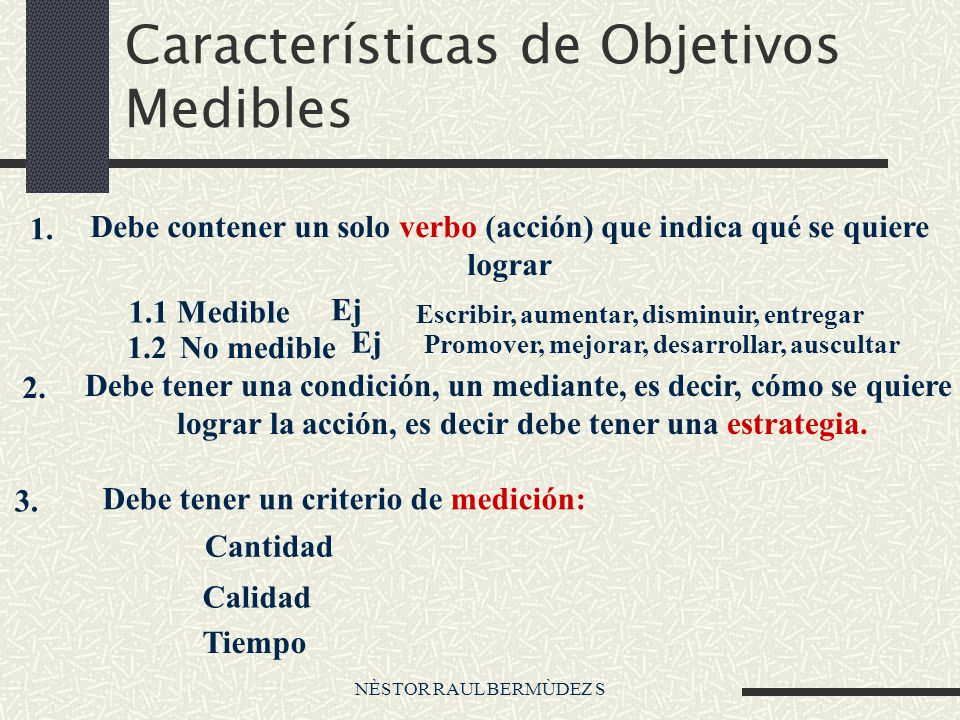

Características de Objetivos Medibles
1. Debe contener un solo verbo (acción) que indica qué se quiere lograr 1.1 Medible Ej Escribir, aumentar, disminuir, entregar 1.2 No medible Ej Promover, mejorar, desarrollar, auscultar 2. Debe tener una condición, un mediante, es decir, cómo se quiere lograr la acción, es decir debe tener una estrategia. 3. Debe tener un criterio de medición: Cantidad Calidad Tiempo NÈSTOR RAUL BERMÙDEZ S
30
PRODUCTO PROYECTO “CAPACITACIÓN TECNICA PARA COLECTIVOS SOLIDARIOS” Alternativa No 1
Entregar 480 Servicios capacitando para el trabajo a 30 jóvenes de 9 comunas, en 4 módulos, de 40 horas cada uno, en 3 proyectos metodología “aprender haciendo”, (mediante) seleccionando participantes,diseñando programas con acompañamiento de expertos, asesorando, moni- toreando, evaluando e informando sobre los desarrollos en los próximos 7 años NÈSTOR RAUL BERMÙDEZ S
31

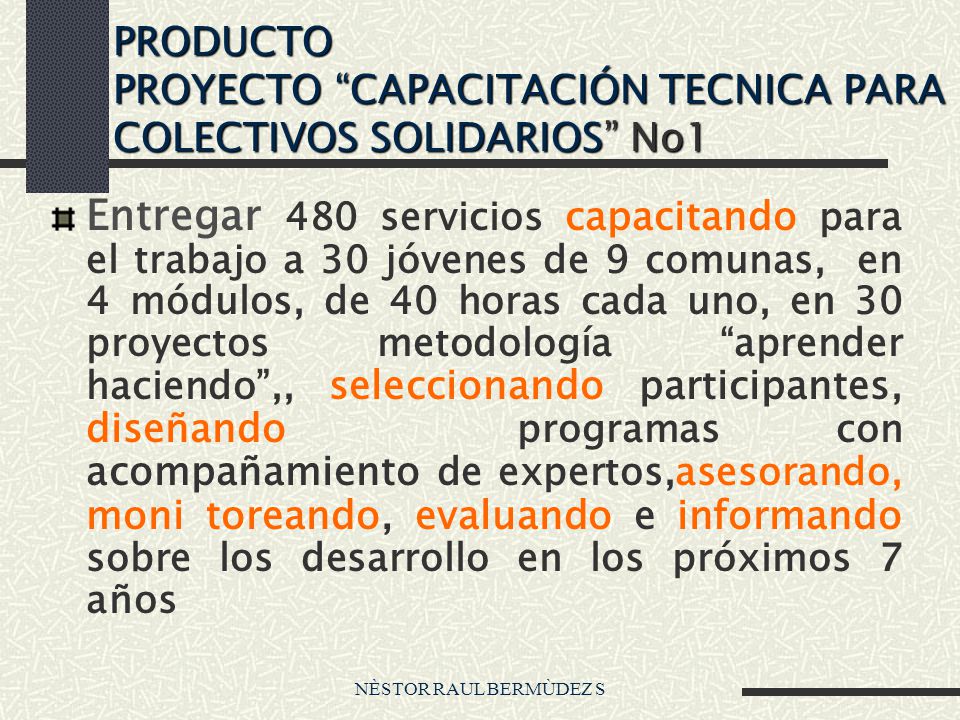

PRODUCTO PROYECTO “CAPACITACIÓN TECNICA PARA COLECTIVOS SOLIDARIOS” No1
Entregar 480 servicios capacitando para el trabajo a 30 jóvenes de 9 comunas, en 4 módulos, de 40 horas cada uno, en 30 proyectos metodología “aprender haciendo”,, seleccionando participantes, diseñando programas con acompañamiento de expertos,asesorando, moni toreando, evaluando e informando sobre los desarrollo en los próximos 7 años NÈSTOR RAUL BERMÙDEZ S
32

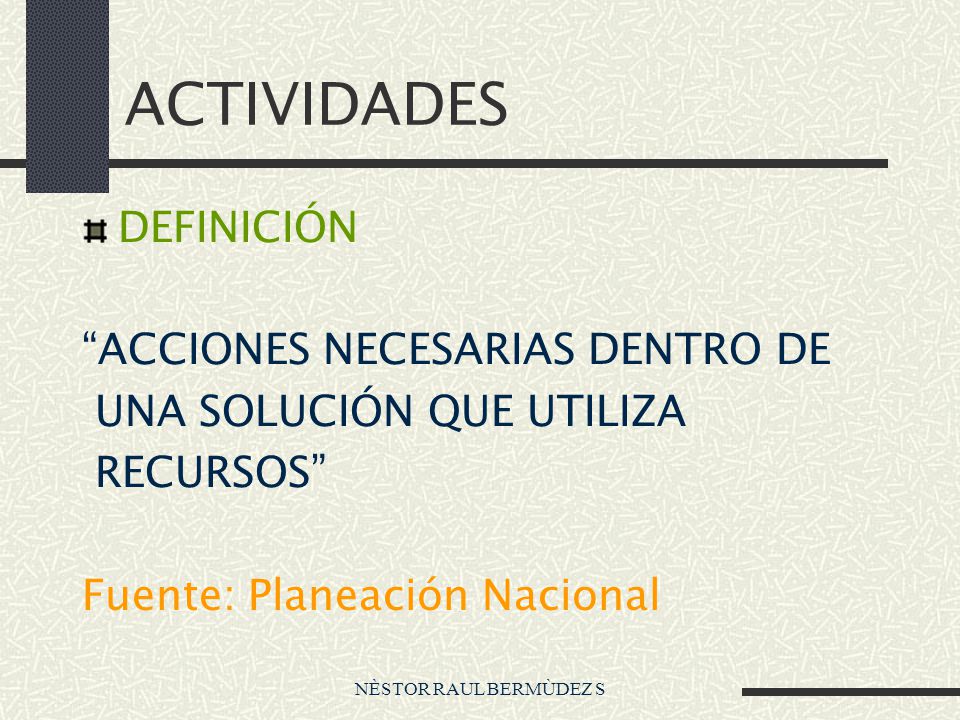

ACTIVIDADES DEFINICIÓN “ACCIONES NECESARIAS DENTRO DE
UNA SOLUCIÓN QUE UTILIZA RECURSOS” Fuente: Planeación Nacional NÈSTOR RAUL BERMÙDEZ S
33

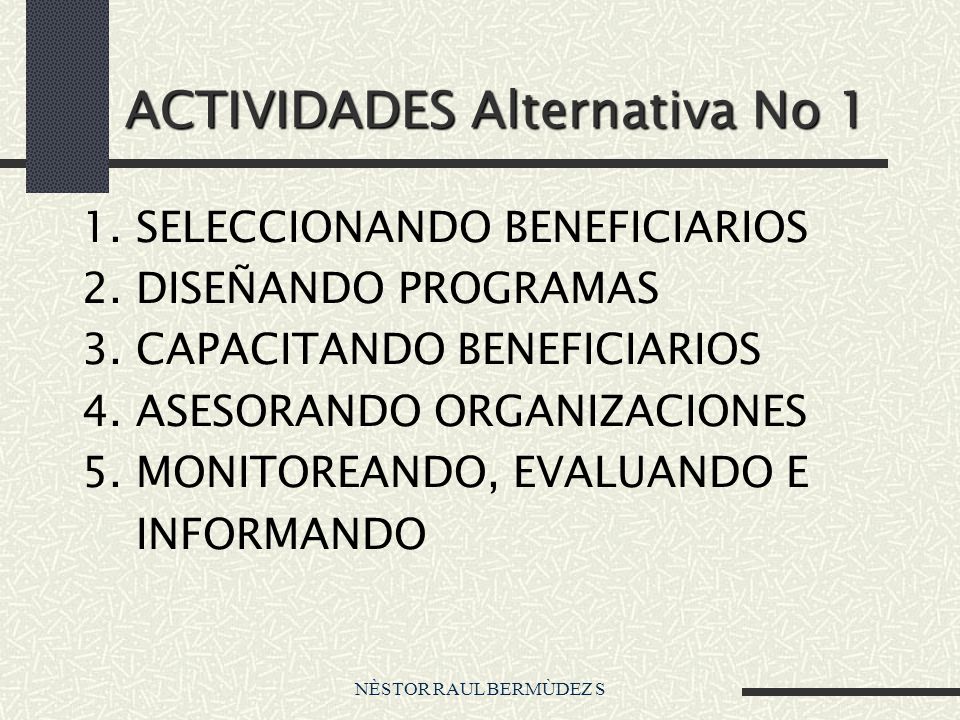

ACTIVIDADES Alternativa No 1
1. SELECCIONANDO BENEFICIARIOS 2. DISEÑANDO PROGRAMAS 3. CAPACITANDO BENEFICIARIOS 4. ASESORANDO ORGANIZACIONES 5. MONITOREANDO, EVALUANDO E INFORMANDO NÈSTOR RAUL BERMÙDEZ S
34

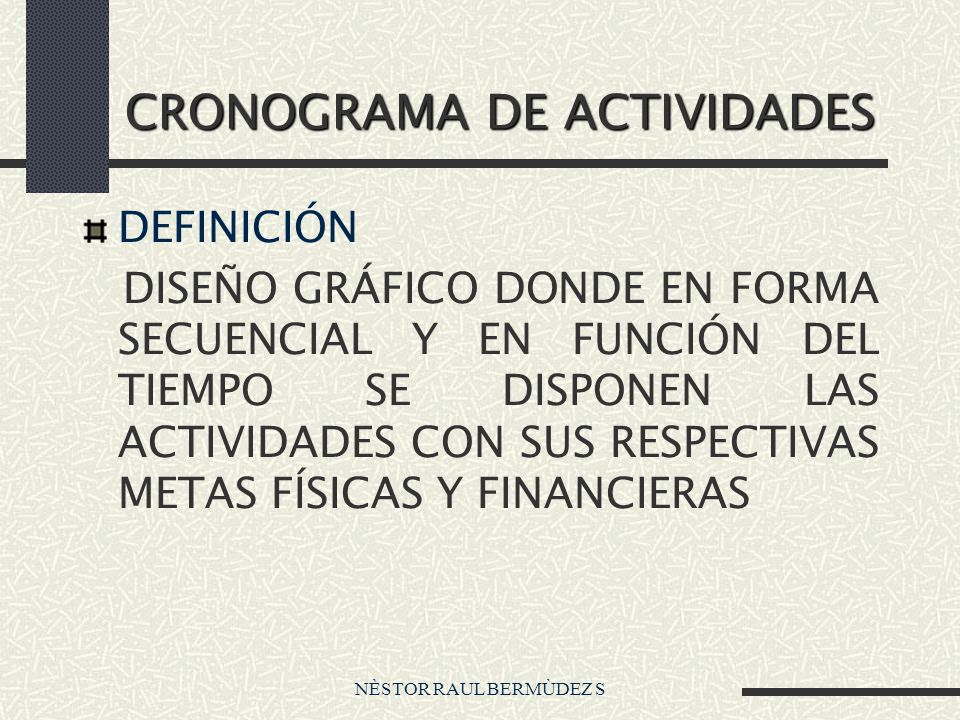

CRONOGRAMA DE ACTIVIDADES
DEFINICIÓN DISEÑO GRÁFICO DONDE EN FORMA SECUENCIAL Y EN FUNCIÓN DEL TIEMPO SE DISPONEN LAS ACTIVIDADES CON SUS RESPECTIVAS METAS FÍSICAS Y FINANCIERAS NÈSTOR RAUL BERMÙDEZ S
35

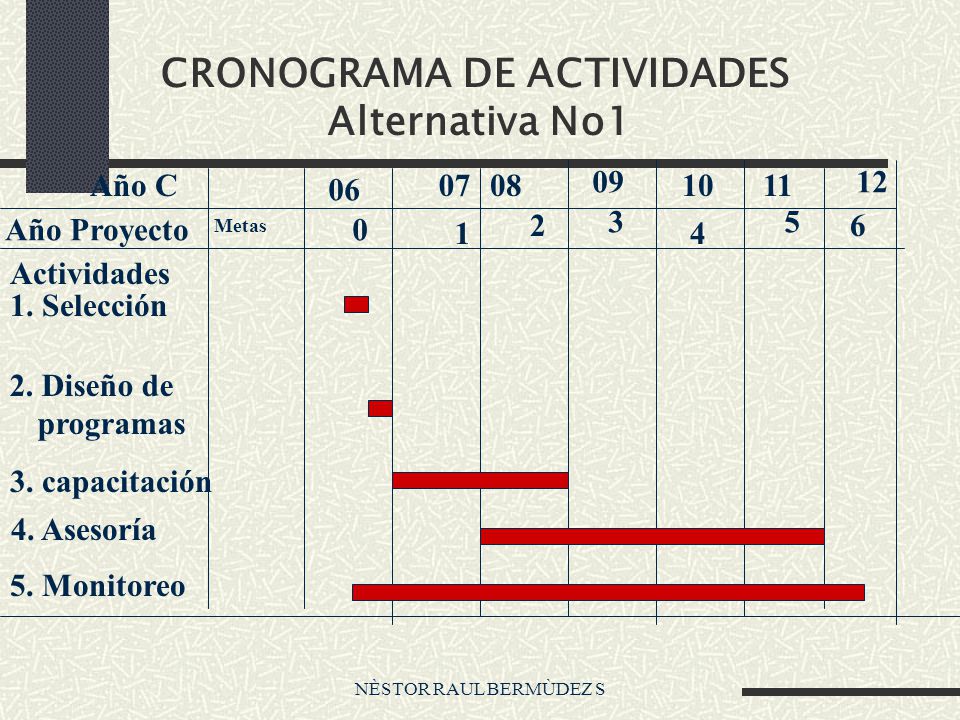

CRONOGRAMA DE ACTIVIDADES
Alternativa No1 Año C 06 07 08 09 10 11 12 2 3 5 Año Proyecto 6 Metas 1 4 Actividades 1. Selección 2. Diseño de programas 3. capacitación 4. Asesoría 5. Monitoreo NÈSTOR RAUL BERMÙDEZ S
36
OBJETIVOS GENERAL: FIN o FINALIDAD ESPECÍFICOS: PRODUCTO (MEDIBLE)
PROPÓSITOS (MEDIBLE) EFECTOS DEL PROYECTO IMPACTOS DEL PROYECTO (MEDIBLE) PRODUCTO (MEDIBLE) ACTIVIDAD (MEDIBLE) NÈSTOR RAUL BERMÙDEZ S
37

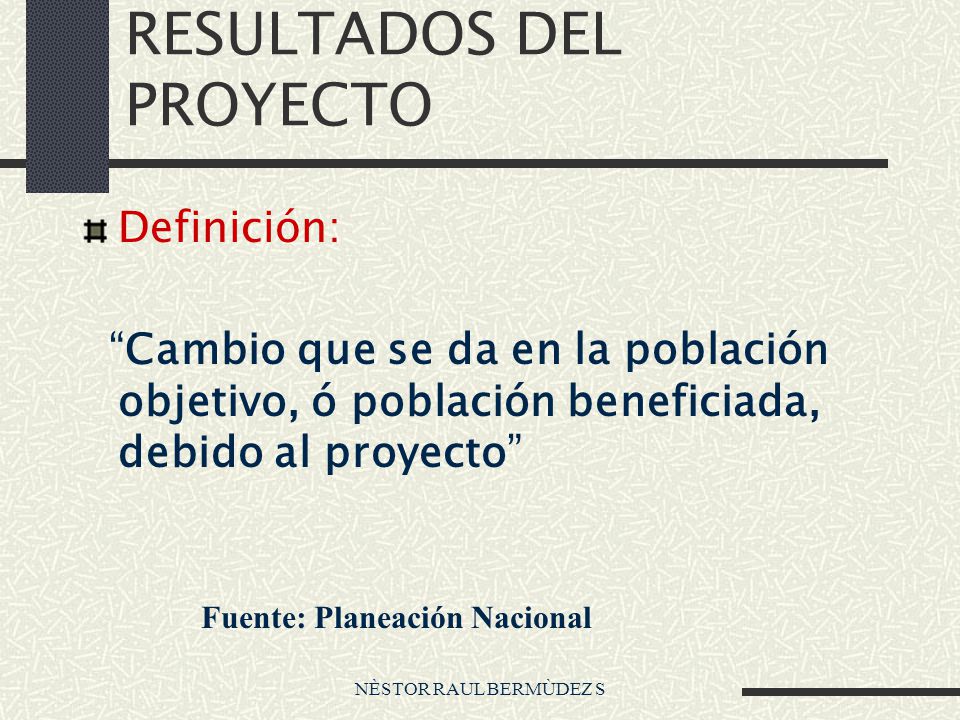

RESULTADOS DEL PROYECTO
Definición: “Cambio que se da en la población objetivo, ó población beneficiada, debido al proyecto” Fuente: Planeación Nacional NÈSTOR RAUL BERMÙDEZ S
38

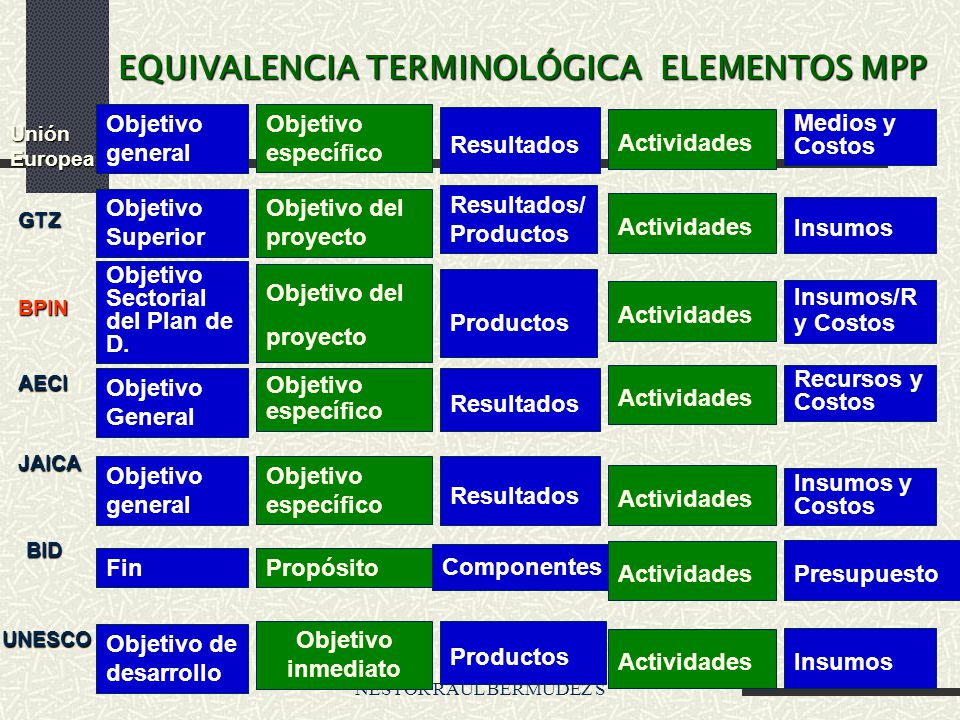

EQUIVALENCIA TERMINOLÓGICA ELEMENTOS MPP
UNESCO Objetivo general Objetivo Superior Fin Objetivo de desarrollo Objetivo Sectorial del Plan de D. Objetivo General Unión Europea GTZ AECI JAICA BID Componentes Resultados Resultados/Productos Productos Objetivo específico Objetivo inmediato Objetivo del proyecto Propósito Actividades Presupuesto Medios y Costos Insumos Insumos/R y Costos Recursos y Costos Insumos y Costos BPIN NÈSTOR RAUL BERMÙDEZ S
39

Objetivos R=Resultado P=Producto o gestión P R Aumentar Mejorar
Entregar Fortalecer Diseñar Presupuestar Disminuir NÈSTOR RAUL BERMÙDEZ S
40

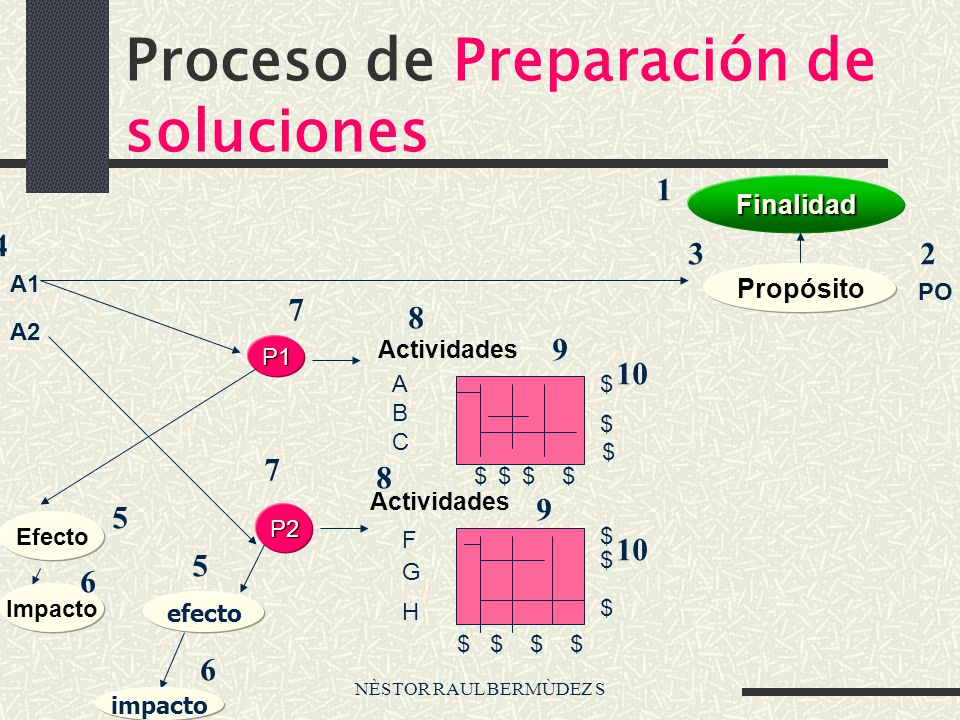

Proceso de Preparación de soluciones
1 $ A B C Actividades F G H PO A1 A2 Finalidad P1 P2 Efecto Impacto efecto impacto Propósito 4 3 2 7 8 9 10 7 8 9 5 10 5 6 6 NÈSTOR RAUL BERMÙDEZ S
41

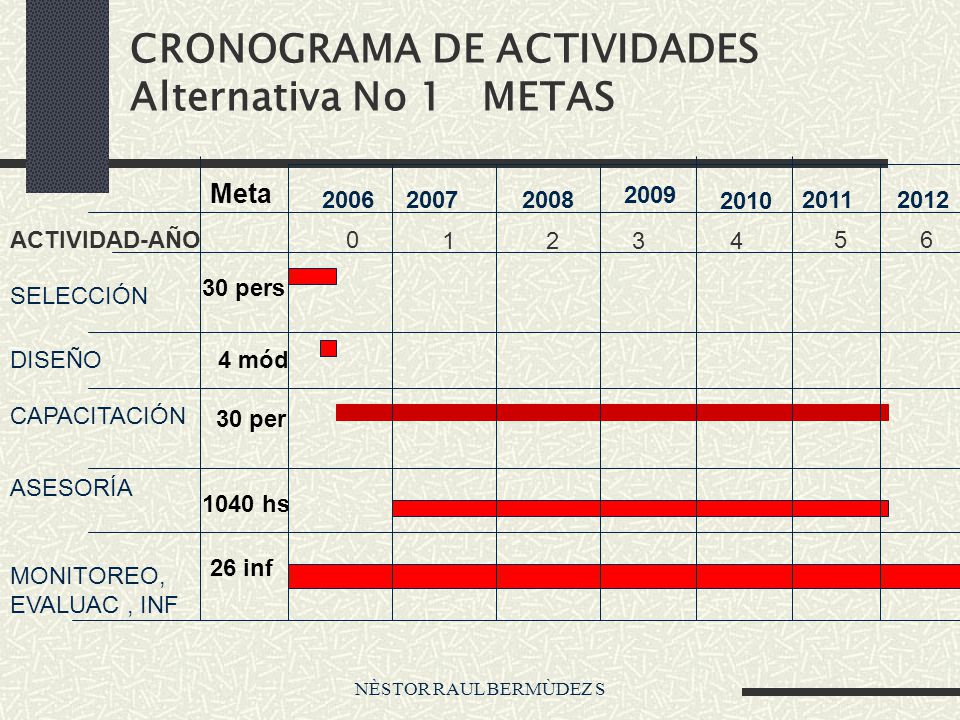

CRONOGRAMA DE ACTIVIDADES Alternativa No 1 METAS
2 4 1 3 5 6 ACTIVIDAD-AÑO SELECCIÓN DISEÑO CAPACITACIÓN ASESORÍA MONITOREO, EVALUAC , INF 2006 2007 2008 2009 2010 2011 2012 Meta 30 pers 4 mód 30 per 1040 hs 26 inf NÈSTOR RAUL BERMÙDEZ S
42

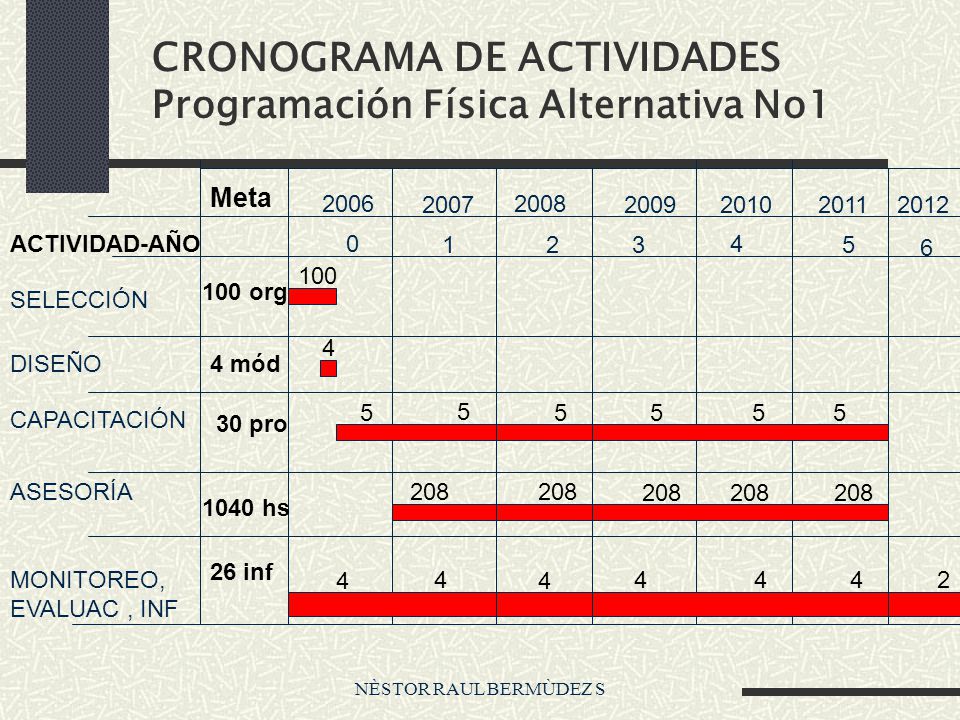

CRONOGRAMA DE ACTIVIDADES Programación Física Alternativa No1
ACTIVIDAD-AÑO SELECCIÓN DISEÑO CAPACITACIÓN ASESORÍA MONITOREO, EVALUAC , INF 2 4 2006 2007 2008 2009 2010 2011 1 3 5 6 2012 Meta 100 org 4 mód 30 pro 1040 hs 26 inf 100 208 NÈSTOR RAUL BERMÙDEZ S
43
Muchas Gracias Por su atención BUENAS NOCHES NÈSTOR RAUL BERMÙDEZ S
