1 Álvaro Valencia Musalem.
“Análisis y comparación de ciclos termodinámicos para la generación de potencia a partir de recursos geotermales nacionales de media y alta entalpía” ALUMNO: José Matamala Avilés PROFESOR GUÍA: Álvaro Valencia Musalem. PROFESOR CO-GUÍA: Diego Morata

2 Introducción/Motivación

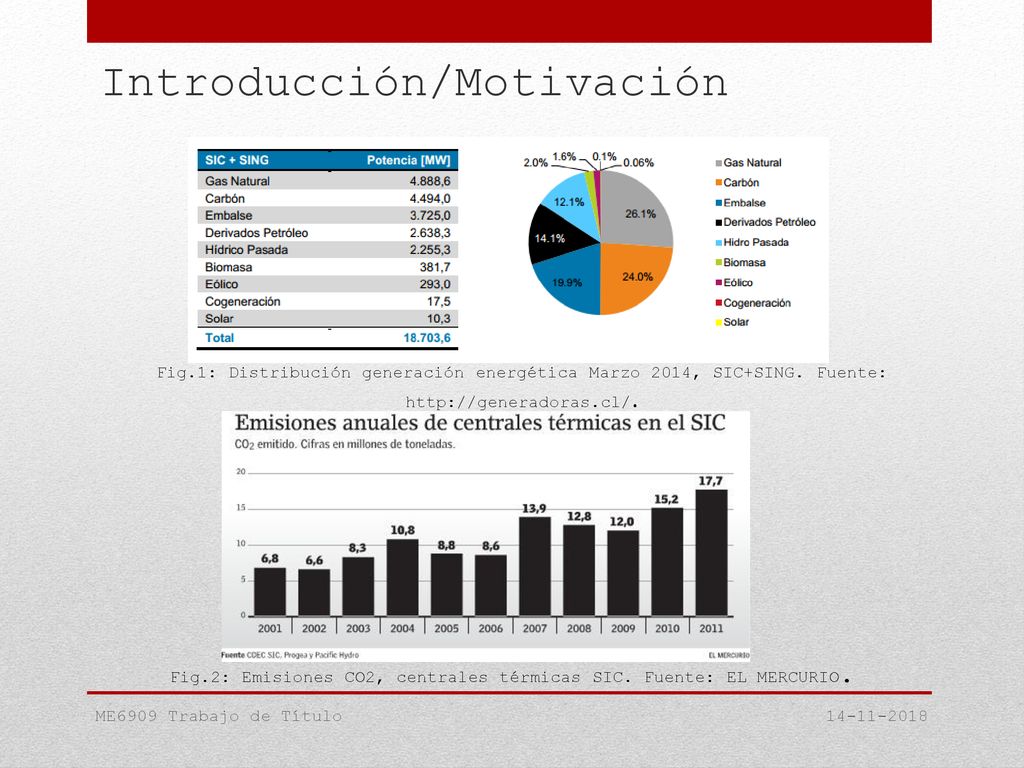

Fig.1: Distribución generación energética Marzo 2014, SIC+SING. Fuente: Fig.2: Emisiones CO2, centrales térmicas SIC. Fuente: EL MERCURIO. ME6909 Trabajo de Título

3 Metodología de trabajo
Antecedentes Principios de Geotermia Configuraciones termodinámicas aplicadas a geotermia. Estado del arte mundial y nacional. Estudios Termodinámicos Análisis energético para las configuraciones de ciclo seleccionadas. Elementos en particular, y conjuntos. Análisis computacional Programación en EES de las configuraciones en estudio. Realización de Diagramas en Visio de las configuraciones. Análisis comparativo para distintos recursos. Integración de datos reales de recursos nacionales. Análisis de Resultados Comparación de parámetros a definir para determinar performance de los ciclos. Determinación de rangos de operación óptimos para cada ciclo. Generación de catalogo de configuraciones optimas. Engineering Equation Solver y CyclePad Centro de Excelencia en Geotermia de los Andes. Ciclos Termodinámicos para geotermia. ME6909 Trabajo de Título

4 Revisión Bibliográfica

[1] G. Llopis Trillo y V. Rodrigo Angulo, “Guía de la Energía Geotérmica.”,2011. [2] G. N. Tiwari and R. K. Mishra, “Advanced Renewable Energy Sources.”, 2012. [3] P. D. Ronald DiPippo, Geothermal Power Plants: Principles, Applications, Case Studies and Environmental Impact, Third Edition. ELSEVIER, 2012 ME6909 Trabajo de Título

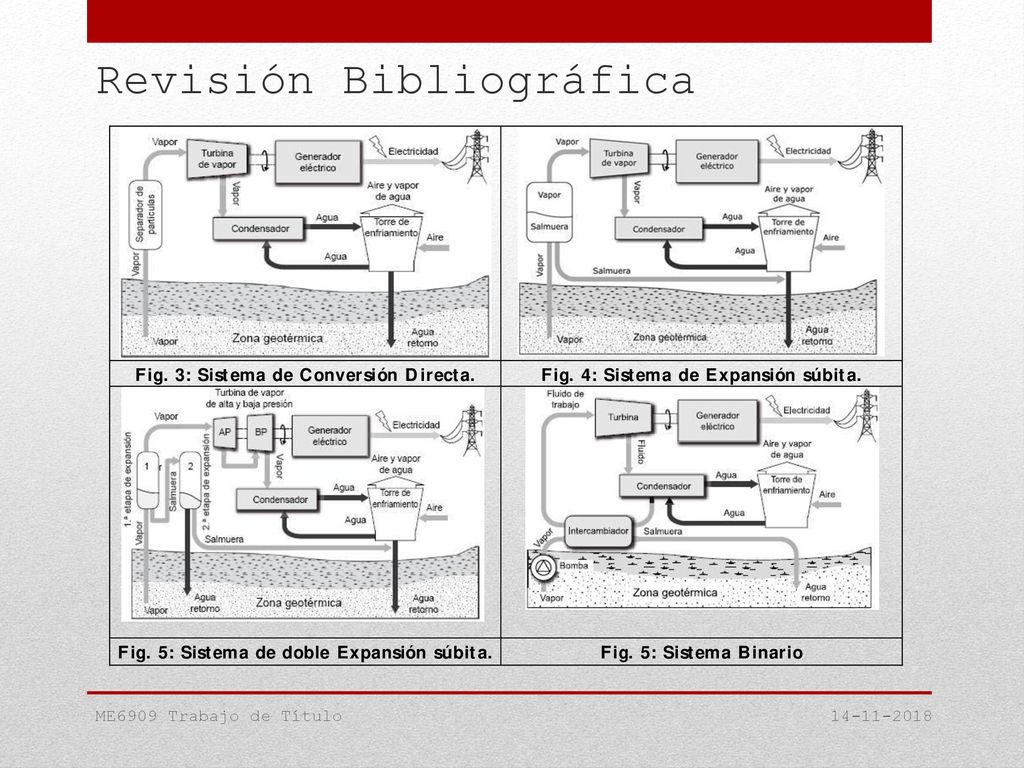

5 Revisión Bibliográfica
ME6909 Trabajo de Título

6 Plan de Trabajo: Carta GANTT

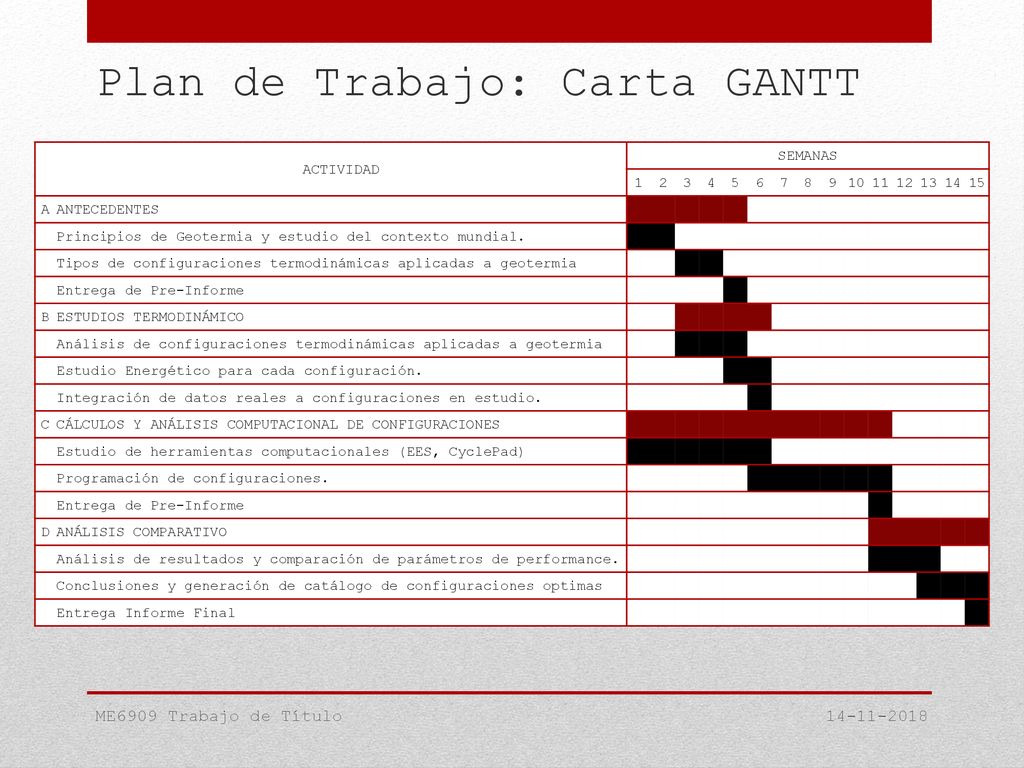

ACTIVIDAD SEMANAS 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 A ANTECEDENTES Principios de Geotermia y estudio del contexto mundial. Tipos de configuraciones termodinámicas aplicadas a geotermia Entrega de Pre-Informe B ESTUDIOS TERMODINÁMICO Análisis de configuraciones termodinámicas aplicadas a geotermia Estudio Energético para cada configuración. Integración de datos reales a configuraciones en estudio. C CÁLCULOS Y ANÁLISIS COMPUTACIONAL DE CONFIGURACIONES Estudio de herramientas computacionales (EES, CyclePad) Programación de configuraciones. D ANÁLISIS COMPARATIVO Análisis de resultados y comparación de parámetros de performance. Conclusiones y generación de catálogo de configuraciones optimas Entrega Informe Final ME6909 Trabajo de Título
