Propuesta de Proyecto: “Producción de Insulina”
Universidad de Chile Facultad de Ciencias Físicas y Matemáticas Departamentos de Ingeniería Civil Química y Biotecnología Propuesta de Proyecto: “Producción de Insulina” Integrantes: A B C
2

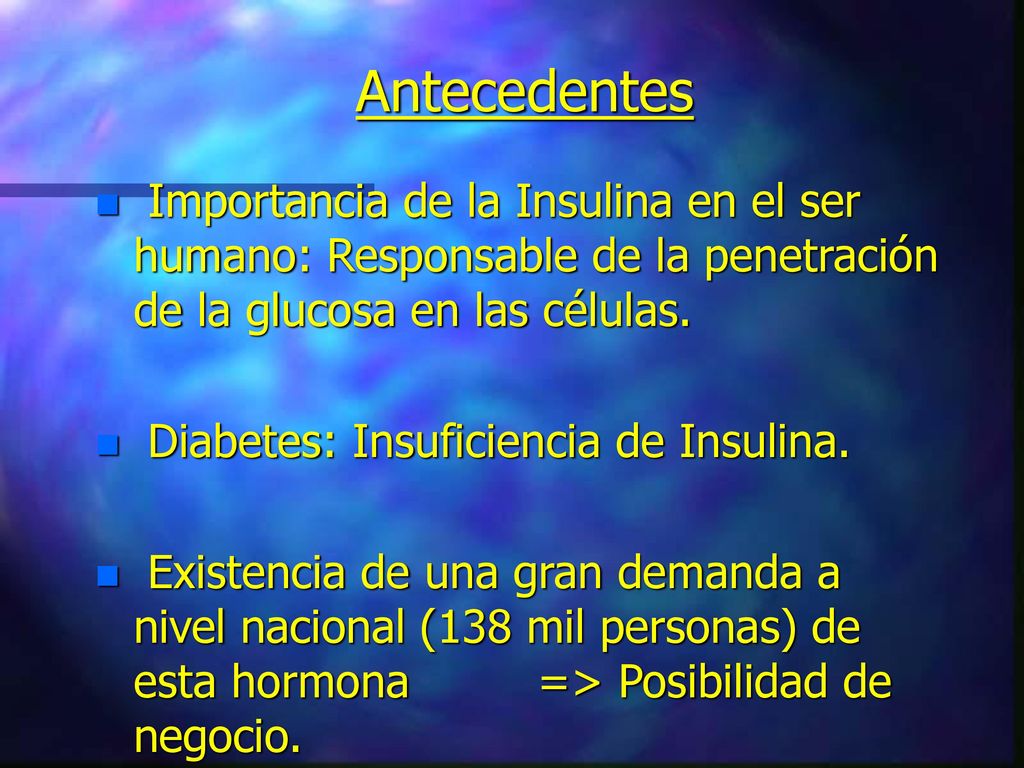

Antecedentes Importancia de la Insulina en el ser humano: Responsable de la penetración de la glucosa en las células. Diabetes: Insuficiencia de Insulina. Existencia de una gran demanda a nivel nacional (138 mil personas) de esta hormona => Posibilidad de negocio.
3

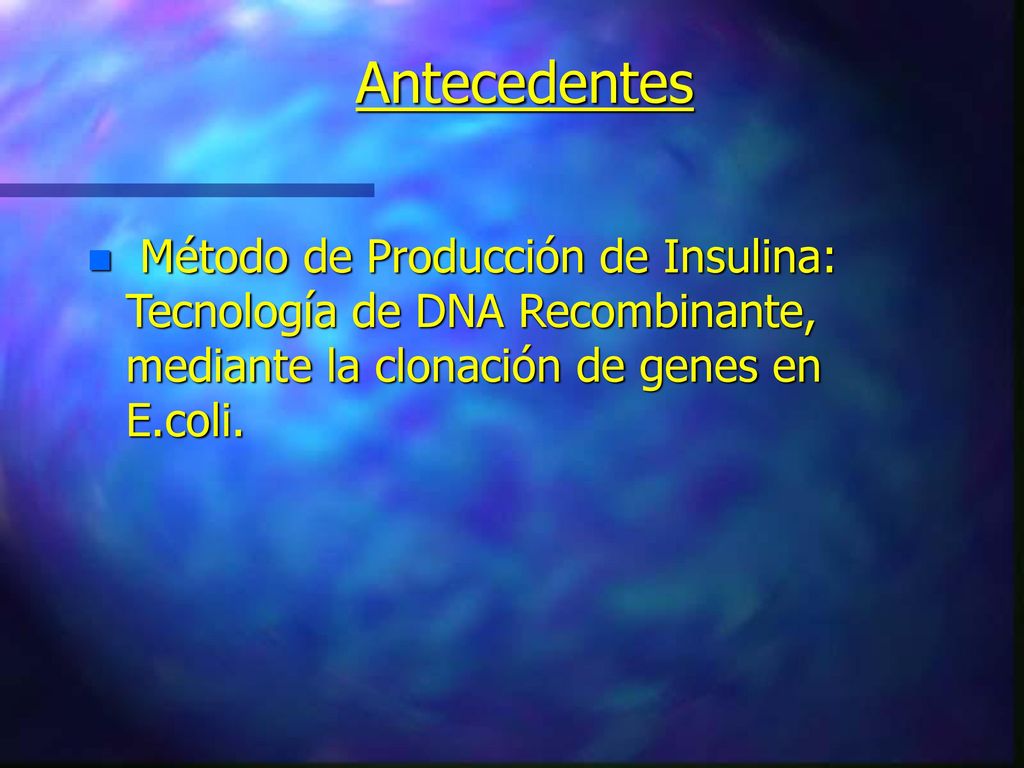

Antecedentes Método de Producción de Insulina: Tecnología de DNA Recombinante, mediante la clonación de genes en E.coli.
4
Temas y Aspectos del Proyecto

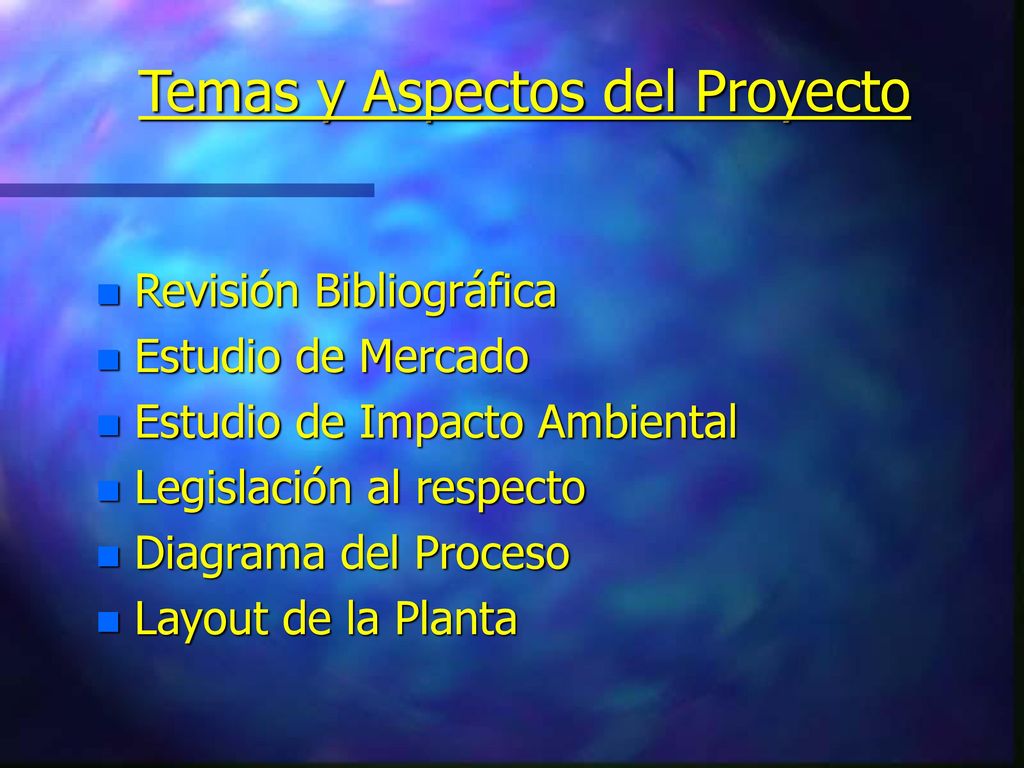

Revisión Bibliográfica Estudio de Mercado Estudio de Impacto Ambiental Legislación al respecto Diagrama del Proceso Layout de la Planta
5
Temas y Aspectos del Proyecto

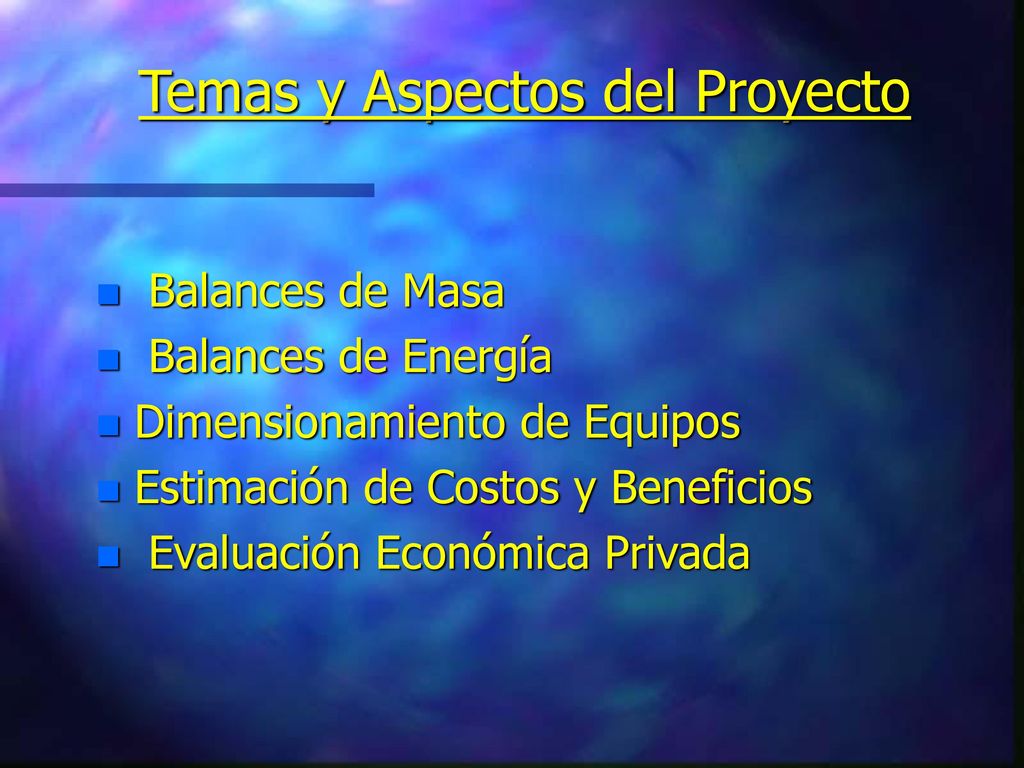

Balances de Masa Balances de Energía Dimensionamiento de Equipos Estimación de Costos y Beneficios Evaluación Económica Privada
6

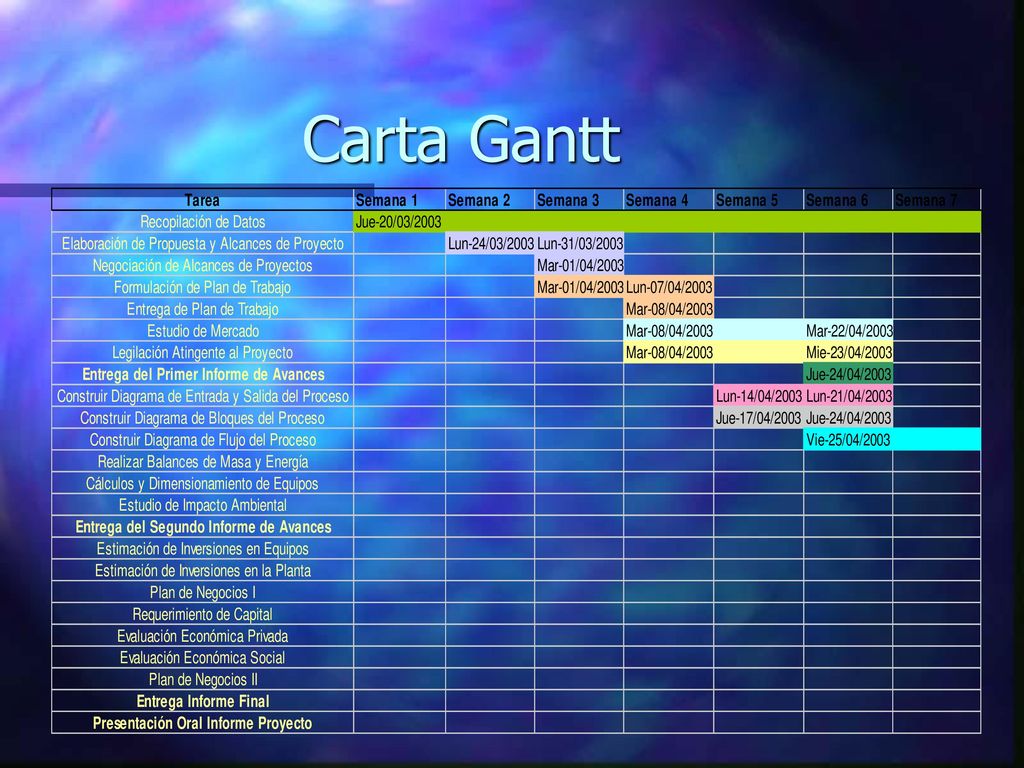

Carta Gantt
