Descargar la presentación
La descarga está en progreso. Por favor, espere
1
CENTRAL TERMICA CHILINAS- EGASA
ELECTRICIDAD INDUSTRIAL INTEGRANTES: Churo Samayani, Aidé Almanza Villanueva,Smith Retamozo Vargas, Gabriel Huayapa Flores, Alvaro Pezo Ccapa, Hilder Gonzales Bragagnini, Willian Zamalloa Mamanchura, Huber
2
UBICACION Pasaje Ripacha N° 101 Chilina, Distrito Arequipa, Provincia y Departamento de Arequipa – Perú.
3

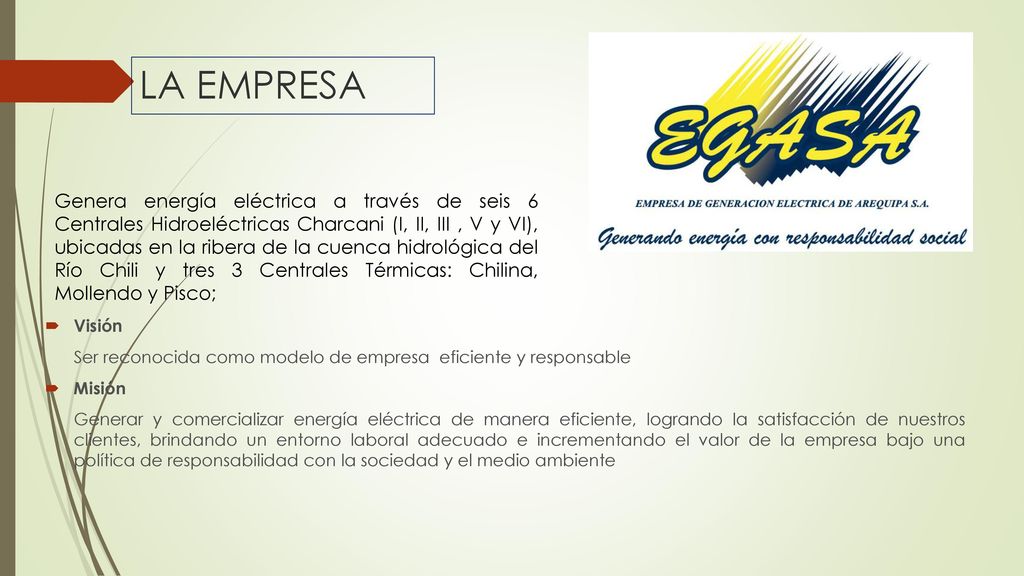

LA EMPRESA Genera energía eléctrica a través de seis 6 Centrales Hidroeléctricas Charcani (I, II, III , V y VI), ubicadas en la ribera de la cuenca hidrológica del Río Chili y tres 3 Centrales Térmicas: Chilina, Mollendo y Pisco; Visión Ser reconocida como modelo de empresa eficiente y responsable Misión Generar y comercializar energía eléctrica de manera eficiente, logrando la satisfacción de nuestros clientes, brindando un entorno laboral adecuado e incrementando el valor de la empresa bajo una política de responsabilidad con la sociedad y el medio ambiente
4

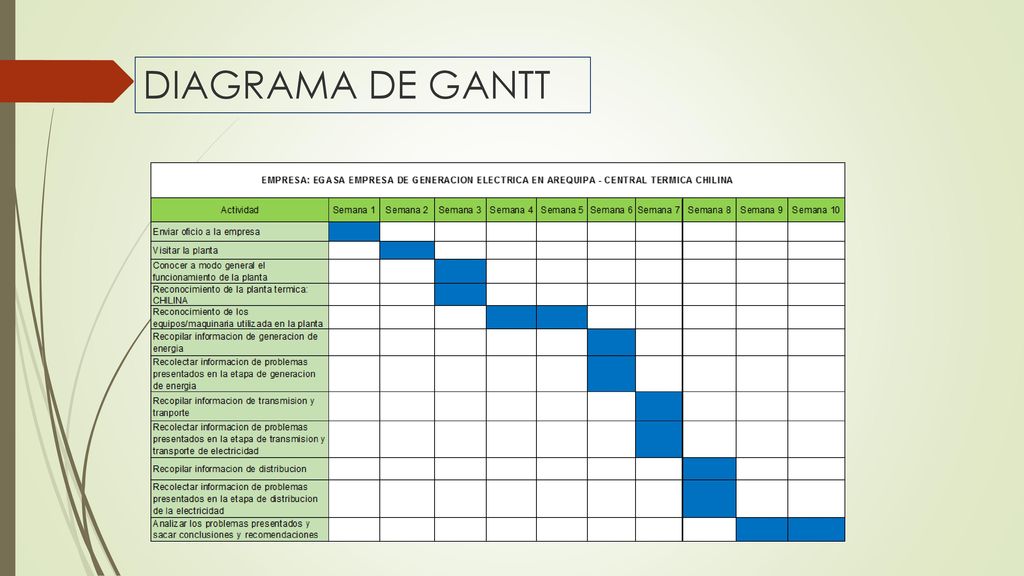

DIAGRAMA DE GANTT
5

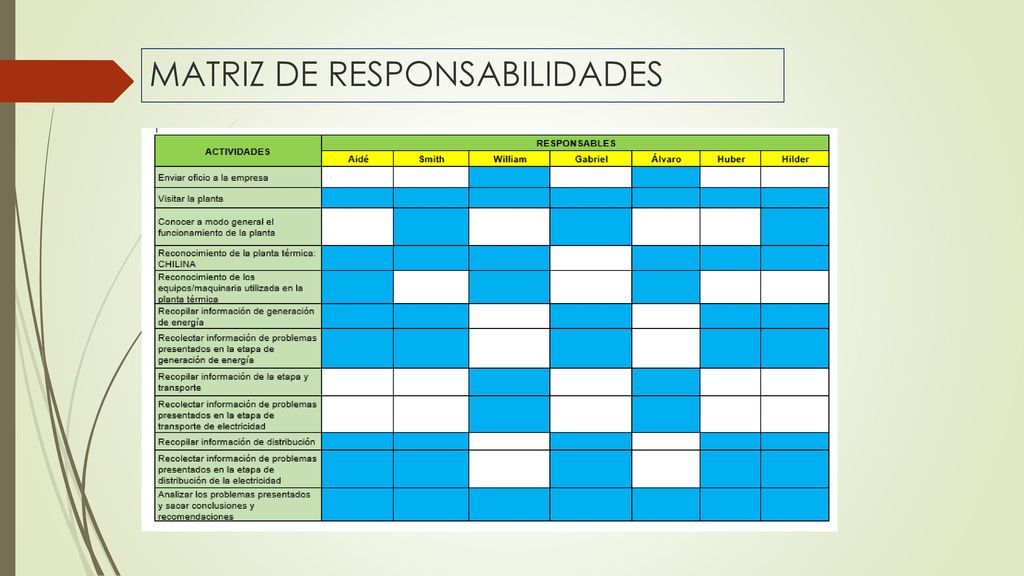

MATRIZ DE RESPONSABILIDADES
6

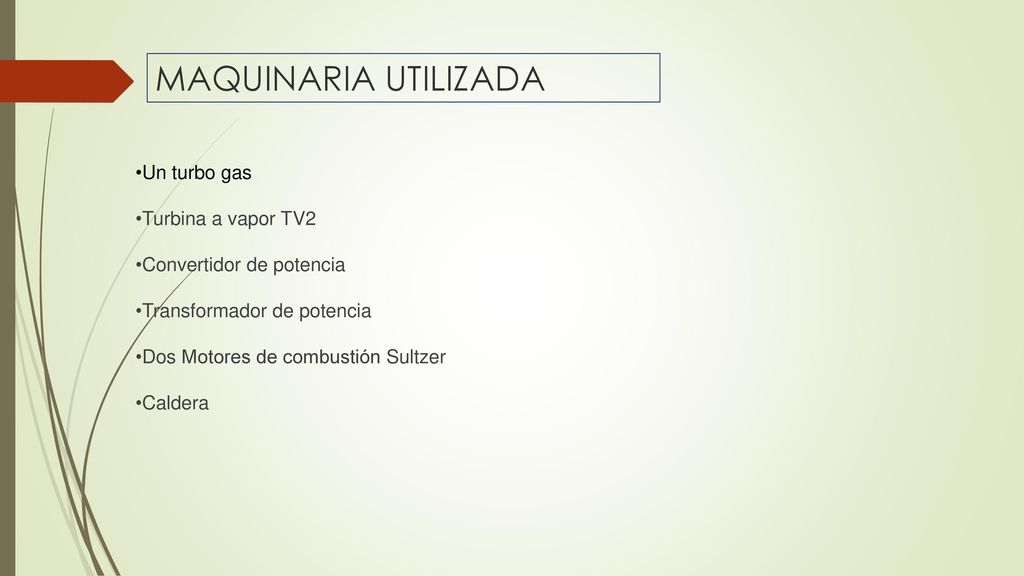

MAQUINARIA UTILIZADA Un turbo gas Turbina a vapor TV2
Convertidor de potencia Transformador de potencia Dos Motores de combustión Sultzer Caldera
7

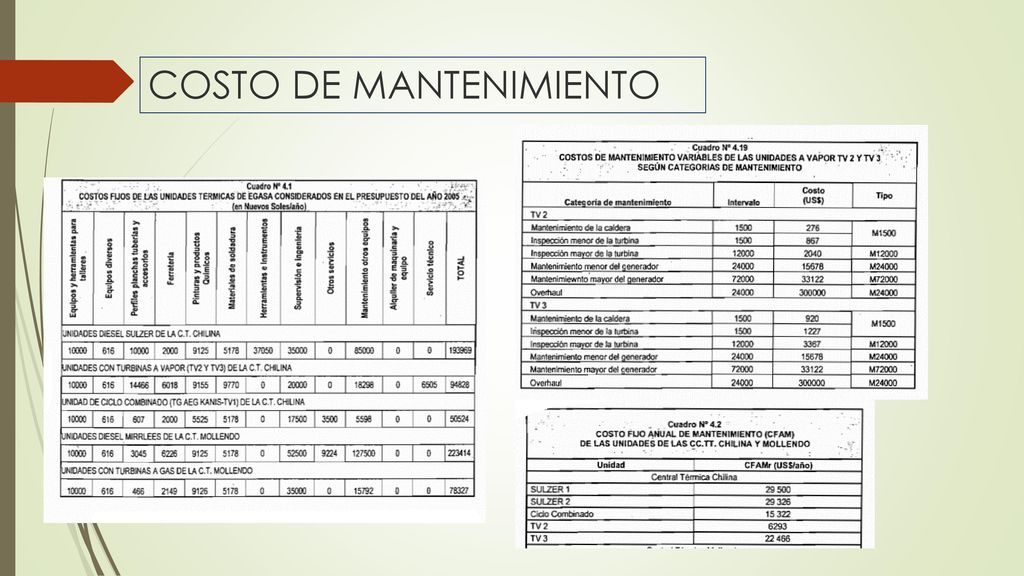

COSTO DE MANTENIMIENTO
8
PROCESO DE GENERACION DE ENERGIA

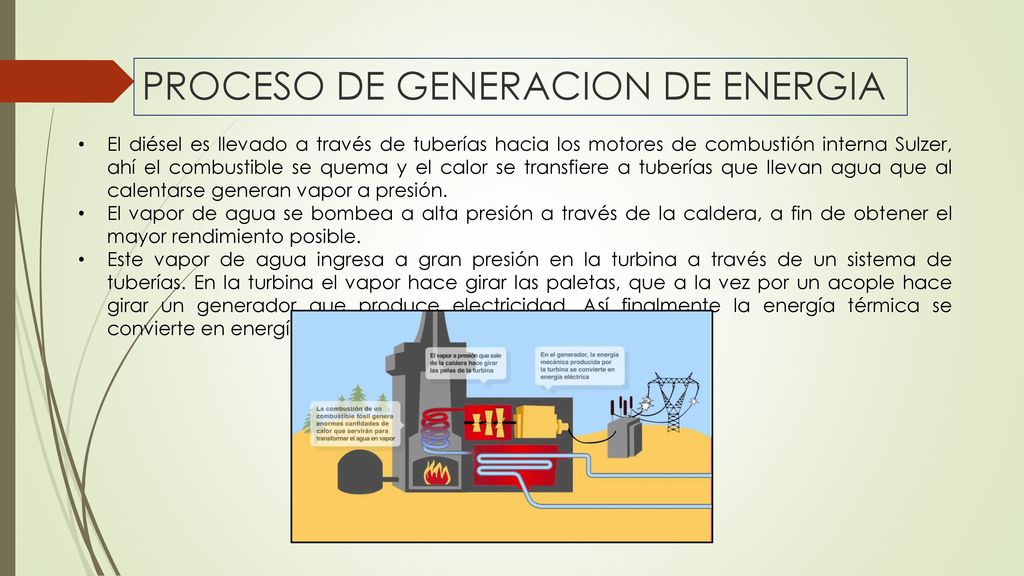

El diésel es llevado a través de tuberías hacia los motores de combustión interna Sulzer, ahí el combustible se quema y el calor se transfiere a tuberías que llevan agua que al calentarse generan vapor a presión. El vapor de agua se bombea a alta presión a través de la caldera, a fin de obtener el mayor rendimiento posible. Este vapor de agua ingresa a gran presión en la turbina a través de un sistema de tuberías. En la turbina el vapor hace girar las paletas, que a la vez por un acople hace girar un generador que produce electricidad. Así finalmente la energía térmica se convierte en energía eléctrica.
9

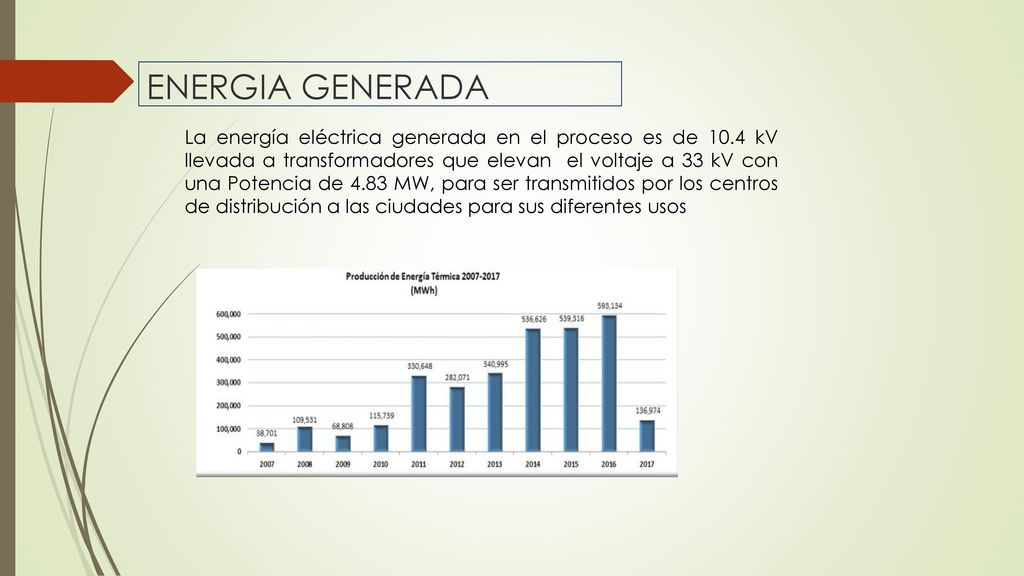

ENERGIA GENERADA La energía eléctrica generada en el proceso es de 10.4 kV llevada a transformadores que elevan el voltaje a 33 kV con una Potencia de 4.83 MW, para ser transmitidos por los centros de distribución a las ciudades para sus diferentes usos
