1
SERVICIO NACIONAL DE FRONTERAS DIRECCIÓN NACIONAL DE TELEMÁTICA
“PERFIL DEL PROYECTO” “SUMINISTRO DE GENERADORES ELECTRICOS AUTOMATIZADOS DE DIESEL CON RESPALDO DE PANEL SOLARES Y BATERIAS PARA USO DEL SERVICIO NACIONAL DE FRONTERAS “ 2018
2
2018 SERVICIO NACIONAL DE FRONTERAS DIRECCIÓN NACIONAL DE TELAMÁTICA
“PROYECTO” “SUMINISTRO DE GENERADORES ELECTRICOS AUTOMATIZADOS DE DIESEL CON RESPALDO DE PANEL SOLARES Y BATERIAS PARA USO DEL SERVICIO NACIONAL DE FRONTERAS “ 2018
3
DIRECCIÓN NACIONAL DE TELEMÁTICA SERVICIO NACIONAL DE FRONTERAS “

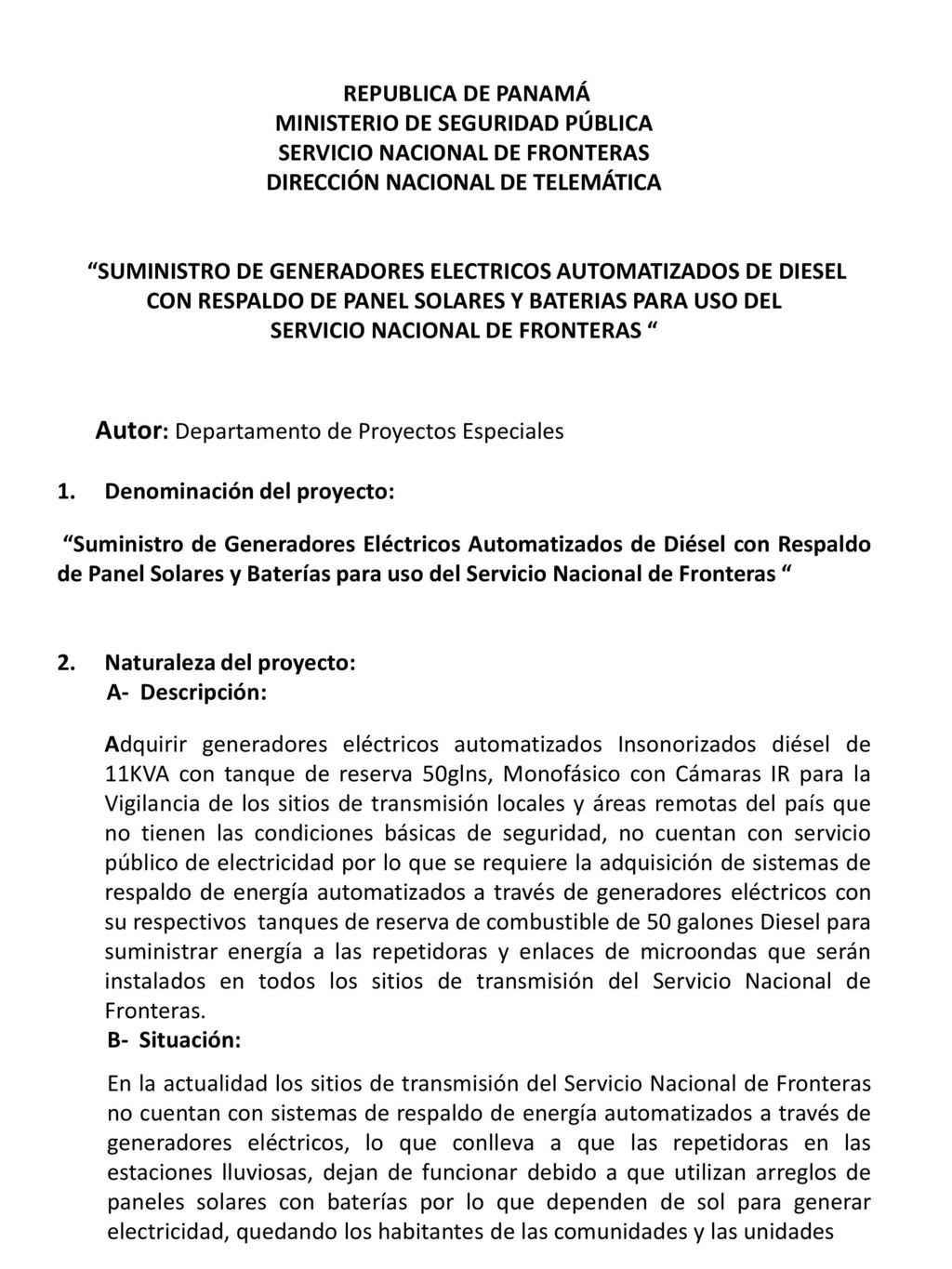

REPUBLICA DE PANAMÁ MINISTERIO DE SEGURIDAD PÚBLICA SERVICIO NACIONAL DE FRONTERAS DIRECCIÓN NACIONAL DE TELEMÁTICA “SUMINISTRO DE GENERADORES ELECTRICOS AUTOMATIZADOS DE DIESEL CON RESPALDO DE PANEL SOLARES Y BATERIAS PARA USO DEL SERVICIO NACIONAL DE FRONTERAS “ Autor: Departamento de Proyectos Especiales Denominación del proyecto: “Suministro de Generadores Eléctricos Automatizados de Diésel con Respaldo de Panel Solares y Baterías para uso del Servicio Nacional de Fronteras “ Naturaleza del proyecto: A- Descripción: Adquirir generadores eléctricos automatizados Insonorizados diésel de 11KVA con tanque de reserva 50glns, Monofásico con Cámaras IR para la Vigilancia de los sitios de transmisión locales y áreas remotas del país que no tienen las condiciones básicas de seguridad, no cuentan con servicio público de electricidad por lo que se requiere la adquisición de sistemas de respaldo de energía automatizados a través de generadores eléctricos con su respectivos tanques de reserva de combustible de 50 galones Diesel para suministrar energía a las repetidoras y enlaces de microondas que serán instalados en todos los sitios de transmisión del Servicio Nacional de Fronteras. B- Situación: En la actualidad los sitios de transmisión del Servicio Nacional de Fronteras no cuentan con sistemas de respaldo de energía automatizados a través de generadores eléctricos, lo que conlleva a que las repetidoras en las estaciones lluviosas, dejan de funcionar debido a que utilizan arreglos de paneles solares con baterías por lo que dependen de sol para generar electricidad, quedando los habitantes de las comunidades y las unidades
4

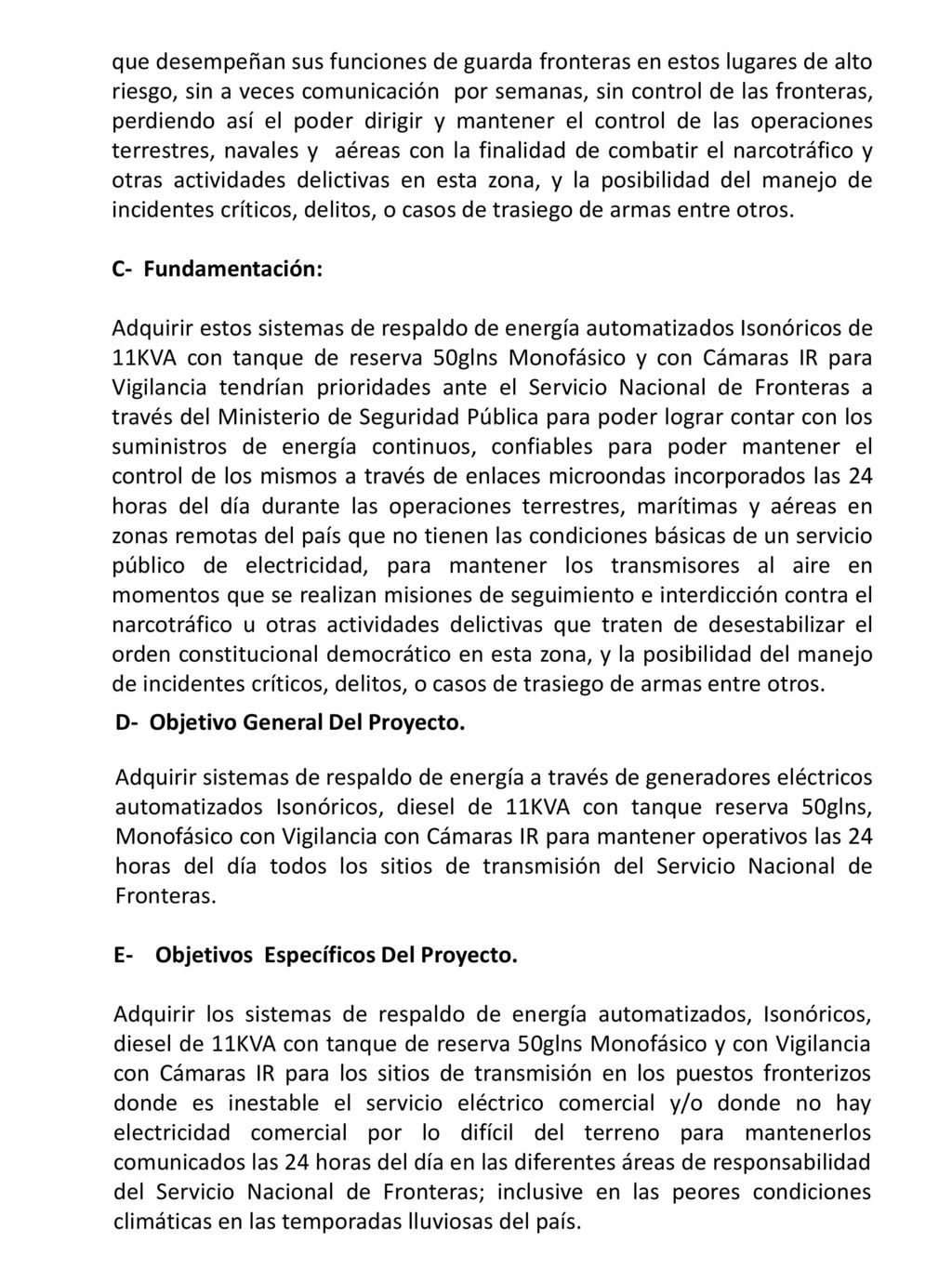

que desempeñan sus funciones de guarda fronteras en estos lugares de alto riesgo, sin a veces comunicación por semanas, sin control de las fronteras, perdiendo así el poder dirigir y mantener el control de las operaciones terrestres, navales y aéreas con la finalidad de combatir el narcotráfico y otras actividades delictivas en esta zona, y la posibilidad del manejo de incidentes críticos, delitos, o casos de trasiego de armas entre otros. C- Fundamentación: Adquirir estos sistemas de respaldo de energía automatizados Isonóricos de 11KVA con tanque de reserva 50glns Monofásico y con Cámaras IR para Vigilancia tendrían prioridades ante el Servicio Nacional de Fronteras a través del Ministerio de Seguridad Pública para poder lograr contar con los suministros de energía continuos, confiables para poder mantener el control de los mismos a través de enlaces microondas incorporados las 24 horas del día durante las operaciones terrestres, marítimas y aéreas en zonas remotas del país que no tienen las condiciones básicas de un servicio público de electricidad, para mantener los transmisores al aire en momentos que se realizan misiones de seguimiento e interdicción contra el narcotráfico u otras actividades delictivas que traten de desestabilizar el orden constitucional democrático en esta zona, y la posibilidad del manejo de incidentes críticos, delitos, o casos de trasiego de armas entre otros. D- Objetivo General Del Proyecto. Adquirir sistemas de respaldo de energía a través de generadores eléctricos automatizados Isonóricos, diesel de 11KVA con tanque reserva 50glns, Monofásico con Vigilancia con Cámaras IR para mantener operativos las 24 horas del día todos los sitios de transmisión del Servicio Nacional de Fronteras. E- Objetivos Específicos Del Proyecto. Adquirir los sistemas de respaldo de energía automatizados, Isonóricos, diesel de 11KVA con tanque de reserva 50glns Monofásico y con Vigilancia con Cámaras IR para los sitios de transmisión en los puestos fronterizos donde es inestable el servicio eléctrico comercial y/o donde no hay electricidad comercial por lo difícil del terreno para mantenerlos comunicados las 24 horas del día en las diferentes áreas de responsabilidad del Servicio Nacional de Fronteras; inclusive en las peores condiciones climáticas en las temporadas lluviosas del país.
5

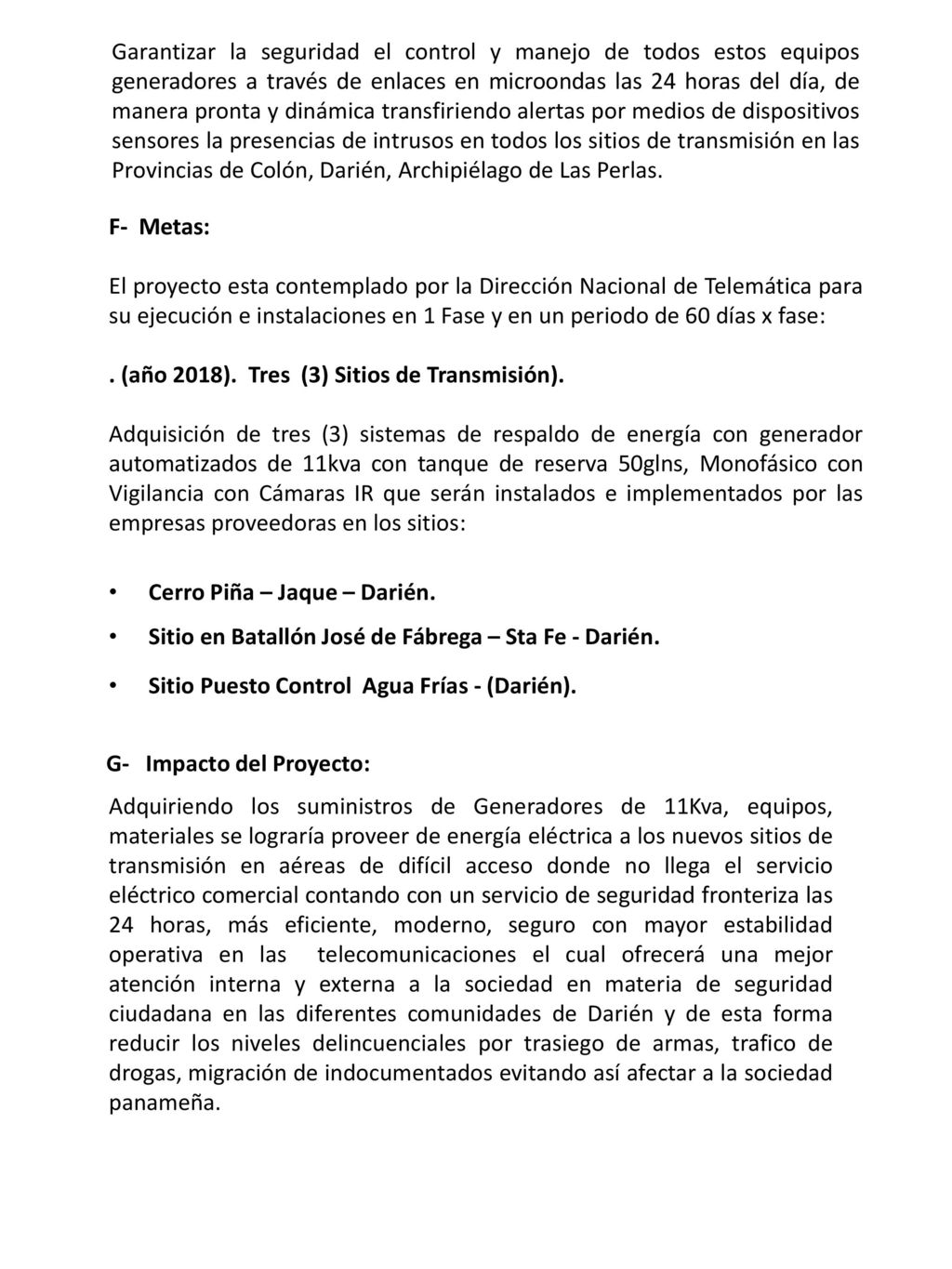

Garantizar la seguridad el control y manejo de todos estos equipos generadores a través de enlaces en microondas las 24 horas del día, de manera pronta y dinámica transfiriendo alertas por medios de dispositivos sensores la presencias de intrusos en todos los sitios de transmisión en las Provincias de Colón, Darién, Archipiélago de Las Perlas. F- Metas: El proyecto esta contemplado por la Dirección Nacional de Telemática para su ejecución e instalaciones en 1 Fase y en un periodo de 60 días x fase: . (año 2018). Tres (3) Sitios de Transmisión). Adquisición de tres (3) sistemas de respaldo de energía con generador automatizados de 11kva con tanque de reserva 50glns, Monofásico con Vigilancia con Cámaras IR que serán instalados e implementados por las empresas proveedoras en los sitios: Cerro Piña – Jaque – Darién. Sitio en Batallón José de Fábrega – Sta Fe - Darién. Sitio Puesto Control Agua Frías - (Darién). G- Impacto del Proyecto: Adquiriendo los suministros de Generadores de 11Kva, equipos, materiales se lograría proveer de energía eléctrica a los nuevos sitios de transmisión en aéreas de difícil acceso donde no llega el servicio eléctrico comercial contando con un servicio de seguridad fronteriza las 24 horas, más eficiente, moderno, seguro con mayor estabilidad operativa en las telecomunicaciones el cual ofrecerá una mejor atención interna y externa a la sociedad en materia de seguridad ciudadana en las diferentes comunidades de Darién y de esta forma reducir los niveles delincuenciales por trasiego de armas, trafico de drogas, migración de indocumentados evitando así afectar a la sociedad panameña.
6

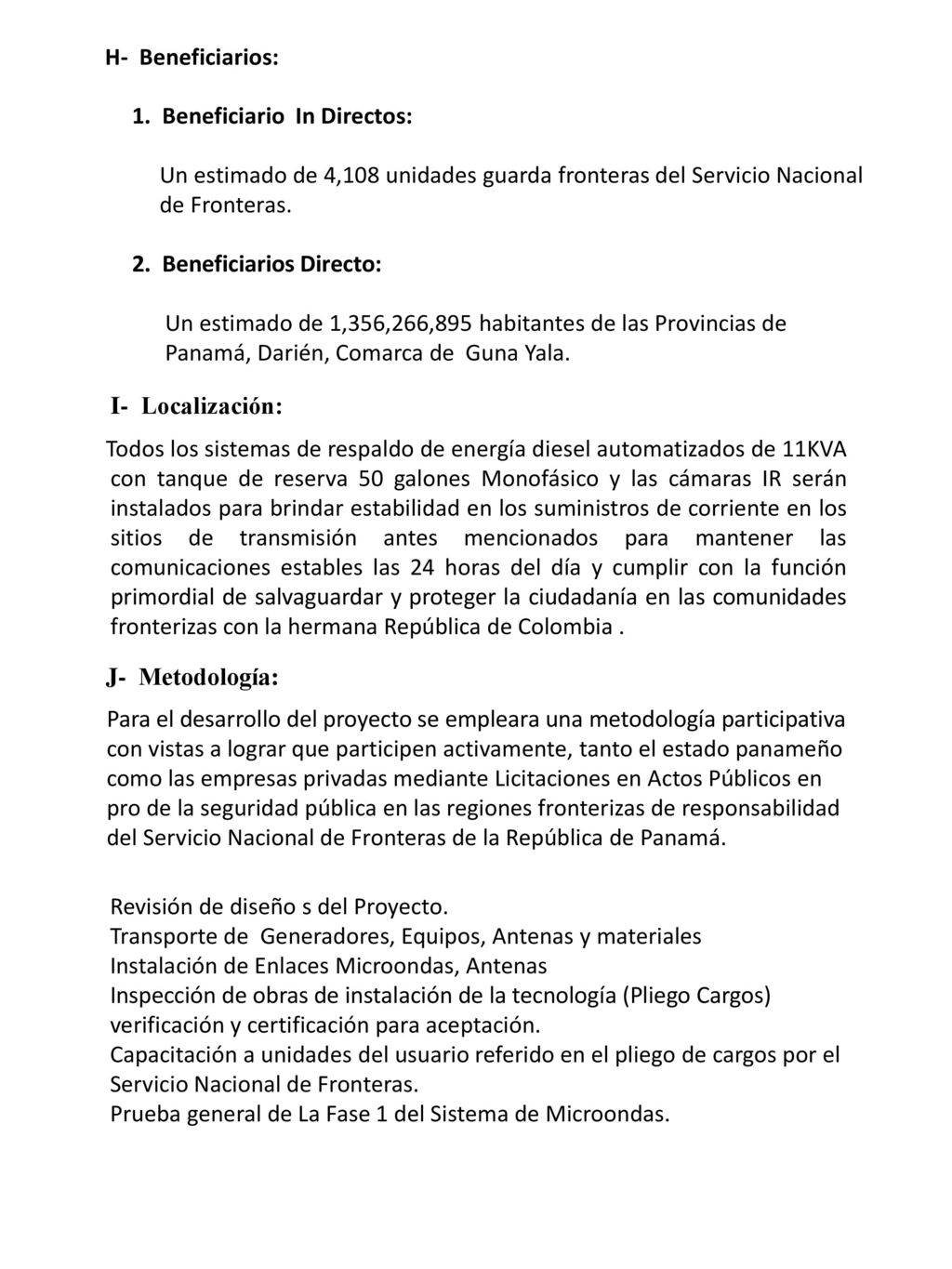

H- Beneficiarios: 1. Beneficiario In Directos: Un estimado de 4,108 unidades guarda fronteras del Servicio Nacional de Fronteras. 2. Beneficiarios Directo: Un estimado de 1,356,266,895 habitantes de las Provincias de Panamá, Darién, Comarca de Guna Yala. I- Localización: Todos los sistemas de respaldo de energía diesel automatizados de 11KVA con tanque de reserva 50 galones Monofásico y las cámaras IR serán instalados para brindar estabilidad en los suministros de corriente en los sitios de transmisión antes mencionados para mantener las comunicaciones estables las 24 horas del día y cumplir con la función primordial de salvaguardar y proteger la ciudadanía en las comunidades fronterizas con la hermana República de Colombia . J- Metodología: Para el desarrollo del proyecto se empleara una metodología participativa con vistas a lograr que participen activamente, tanto el estado panameño como las empresas privadas mediante Licitaciones en Actos Públicos en pro de la seguridad pública en las regiones fronterizas de responsabilidad del Servicio Nacional de Fronteras de la República de Panamá. Revisión de diseño s del Proyecto. Transporte de Generadores, Equipos, Antenas y materiales Instalación de Enlaces Microondas, Antenas Inspección de obras de instalación de la tecnología (Pliego Cargos) verificación y certificación para aceptación. Capacitación a unidades del usuario referido en el pliego de cargos por el Servicio Nacional de Fronteras. Prueba general de La Fase 1 del Sistema de Microondas.

8
CRONOGRAMA DE ACTIVIDADES

ADQUISICIÓN DE (3) SISTEMAS DE RESPALDO ENERGÍA 11KVA AUTOMATIZADOS DIESEL MONOFÁSICO PARA SITIOS TRANSMISIÓN DEL SERVICIO NACIONAL DE FRONTERAS. 2018
10
EQUIPAMIENTO DE SISTEMA DE RESPALDO DE ENERGÍA AUTOMATIZADOS

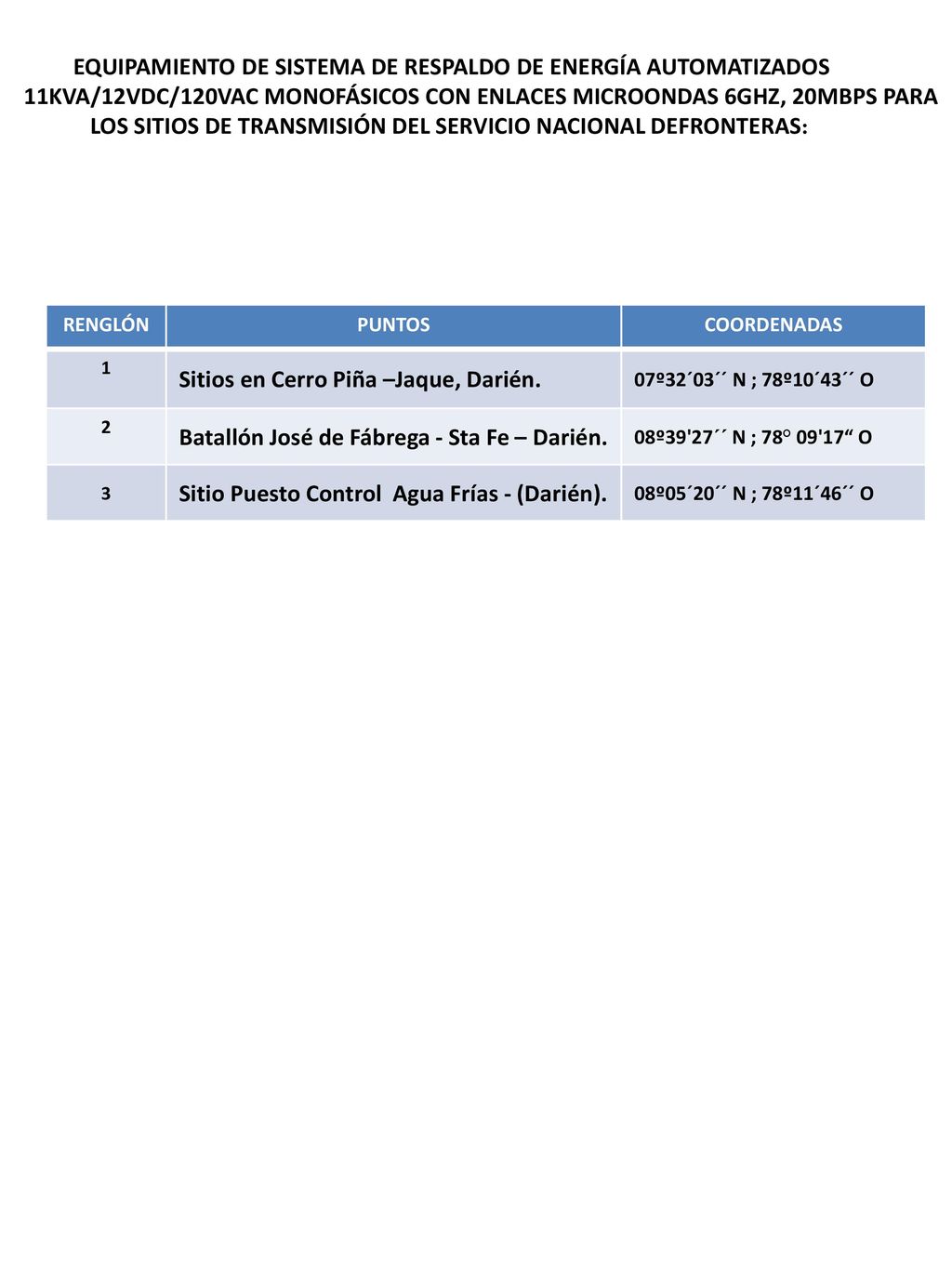

11KVA/12VDC/120VAC MONOFÁSICOS CON ENLACES MICROONDAS 6GHZ, 20MBPS PARA LOS SITIOS DE TRANSMISIÓN DEL SERVICIO NACIONAL DEFRONTERAS: RENGLÓN PUNTOS COORDENADAS 1 Sitios en Cerro Piña –Jaque, Darién. 07º32´03´´ N ; 78º10´43´´ O 2 Batallón José de Fábrega - Sta Fe – Darién. 08º39'27´´ N ; 78° 09'17“ O 3 Sitio Puesto Control Agua Frías - (Darién). 08º05´20´´ N ; 78º11´46´´ O
11
RESPALDO DE ENERGÍA AUTOMATIZADO PARA LOS SITIOS

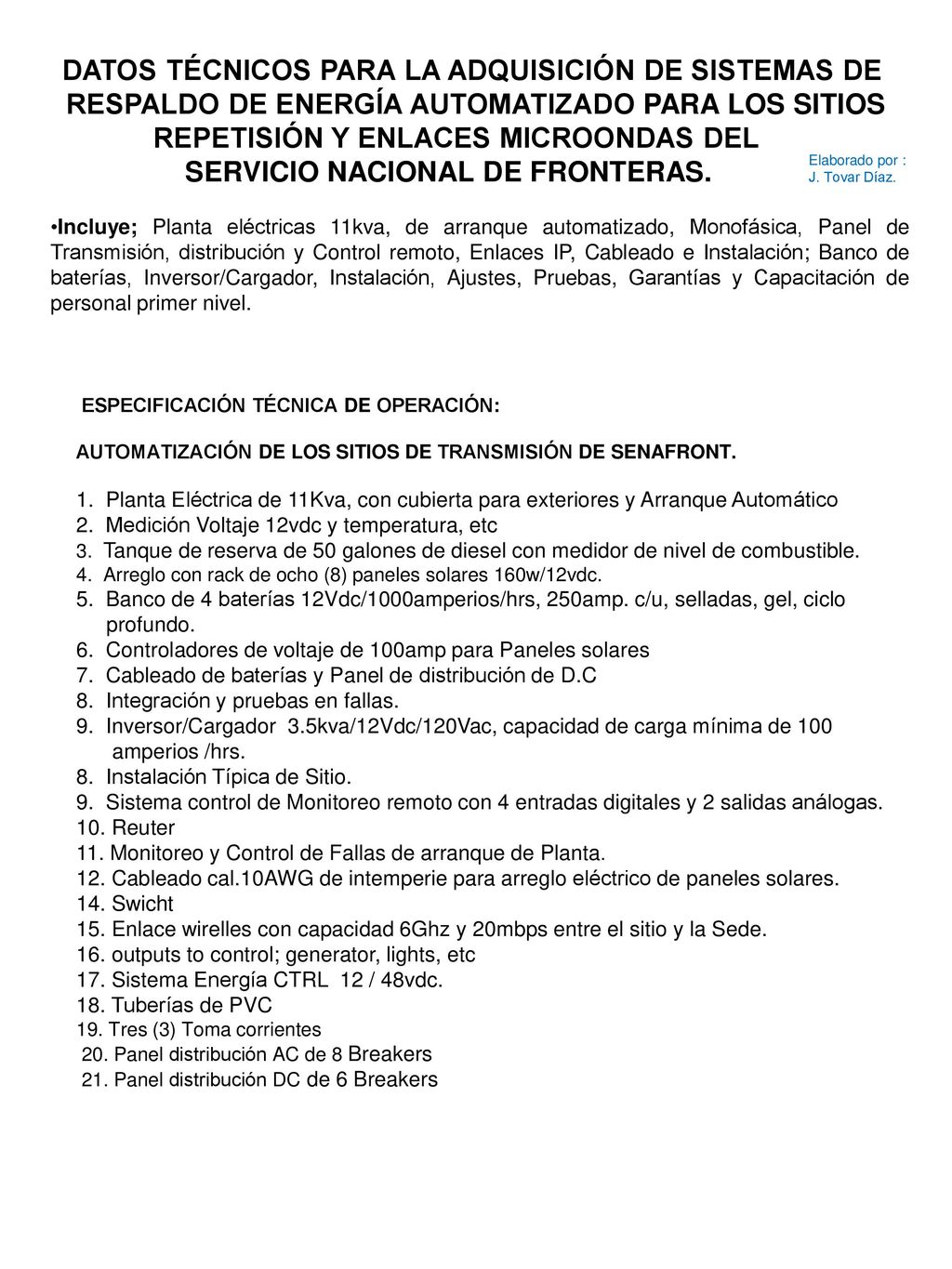

DATOS TÉCNICOS PARA LA ADQUISICIÓN DE SISTEMAS DE RESPALDO DE ENERGÍA AUTOMATIZADO PARA LOS SITIOS REPETISIÓN Y ENLACES MICROONDAS DEL SERVICIO NACIONAL DE FRONTERAS. Incluye; Planta eléctricas 11kva, de arranque automatizado, Monofásica, Panel de Transmisión, distribución y Control remoto, Enlaces IP, Cableado e Instalación; Banco de baterías, Inversor/Cargador, Instalación, Ajustes, Pruebas, Garantías y Capacitación de personal primer nivel. Elaborado por : J. Tovar Díaz. ESPECIFICACIÓN TÉCNICA DE OPERACIÓN: AUTOMATIZACIÓN DE LOS SITIOS DE TRANSMISIÓN DE SENAFRONT. Planta Eléctrica de 11Kva, con cubierta para exteriores y Arranque Automático Medición Voltaje 12vdc y temperatura, etc Tanque de reserva de 50 galones de diesel con medidor de nivel de combustible. Arreglo con rack de ocho (8) paneles solares 160w/12vdc. Banco de 4 baterías 12Vdc/1000amperios/hrs, 250amp. c/u, selladas, gel, ciclo profundo. 6. Controladores de voltaje de 100amp para Paneles solares 7. Cableado de baterías y Panel de distribución de D.C 8. Integración y pruebas en fallas. 9. Inversor/Cargador 3.5kva/12Vdc/120Vac, capacidad de carga mínima de 100 amperios /hrs. 8. Instalación Típica de Sitio. 9. Sistema control de Monitoreo remoto con 4 entradas digitales y 2 salidas análogas. 10. Reuter 11. Monitoreo y Control de Fallas de arranque de Planta. 12. Cableado cal.10AWG de intemperie para arreglo eléctrico de paneles solares. 14. Swicht 15. Enlace wirelles con capacidad 6Ghz y 20mbps entre el sitio y la Sede. 16. outputs to control; generator, lights, etc 17. Sistema Energía CTRL 12 / 48vdc. 18. Tuberías de PVC 19. Tres (3) Toma corrientes 20. Panel distribución AC de 8 Breakers 21. Panel distribución DC de 6 Breakers
12

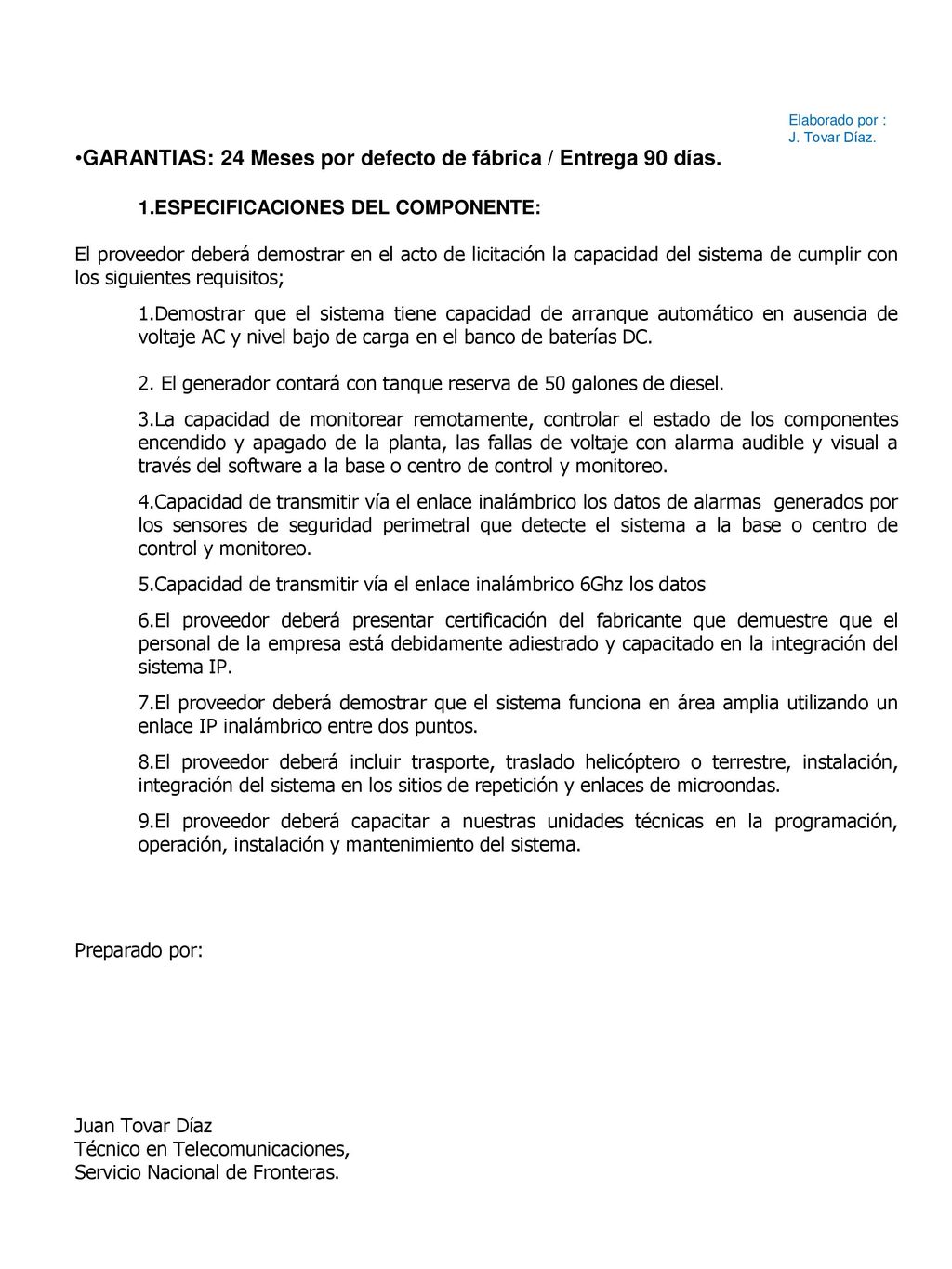

GARANTIAS: 24 Meses por defecto de fábrica / Entrega 90 días.
Elaborado por : J. Tovar Díaz. GARANTIAS: 24 Meses por defecto de fábrica / Entrega 90 días. ESPECIFICACIONES DEL COMPONENTE: El proveedor deberá demostrar en el acto de licitación la capacidad del sistema de cumplir con los siguientes requisitos; Demostrar que el sistema tiene capacidad de arranque automático en ausencia de voltaje AC y nivel bajo de carga en el banco de baterías DC. El generador contará con tanque reserva de 50 galones de diesel. La capacidad de monitorear remotamente, controlar el estado de los componentes encendido y apagado de la planta, las fallas de voltaje con alarma audible y visual a través del software a la base o centro de control y monitoreo. Capacidad de transmitir vía el enlace inalámbrico los datos de alarmas generados por los sensores de seguridad perimetral que detecte el sistema a la base o centro de control y monitoreo. Capacidad de transmitir vía el enlace inalámbrico 6Ghz los datos El proveedor deberá presentar certificación del fabricante que demuestre que el personal de la empresa está debidamente adiestrado y capacitado en la integración del sistema IP. El proveedor deberá demostrar que el sistema funciona en área amplia utilizando un enlace IP inalámbrico entre dos puntos. El proveedor deberá incluir trasporte, traslado helicóptero o terrestre, instalación, integración del sistema en los sitios de repetición y enlaces de microondas. El proveedor deberá capacitar a nuestras unidades técnicas en la programación, operación, instalación y mantenimiento del sistema. Preparado por: Juan Tovar Díaz Técnico en Telecomunicaciones, Servicio Nacional de Fronteras.

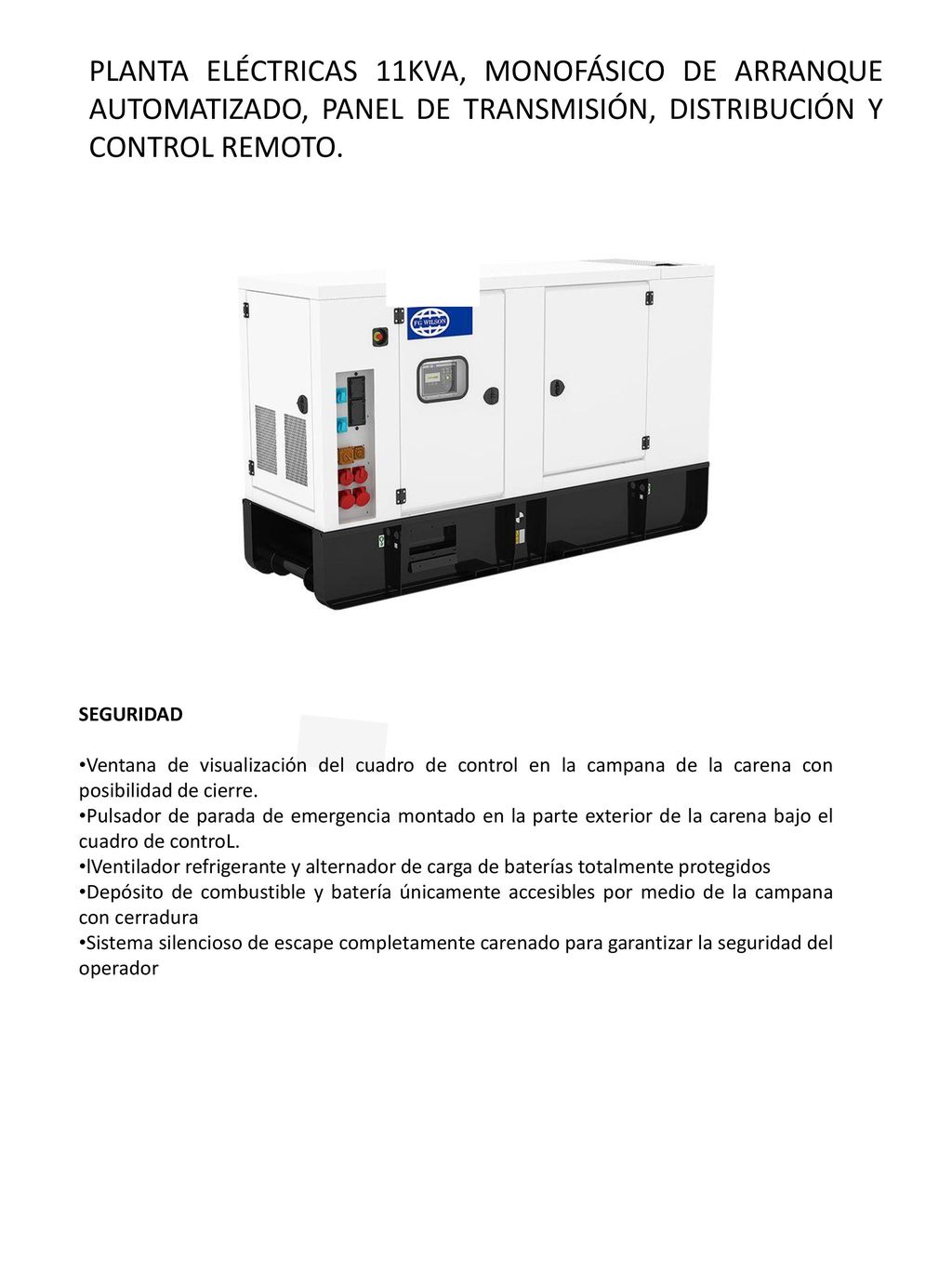

13
PLANTA ELÉCTRICAS 11KVA, MONOFÁSICO DE ARRANQUE AUTOMATIZADO, PANEL DE TRANSMISIÓN, DISTRIBUCIÓN Y CONTROL REMOTO. SEGURIDAD Ventana de visualización del cuadro de control en la campana de la carena con posibilidad de cierre. Pulsador de parada de emergencia montado en la parte exterior de la carena bajo el cuadro de controL. lVentilador refrigerante y alternador de carga de baterías totalmente protegidos Depósito de combustible y batería únicamente accesibles por medio de la campana con cerradura Sistema silencioso de escape completamente carenado para garantizar la seguridad del operador
14

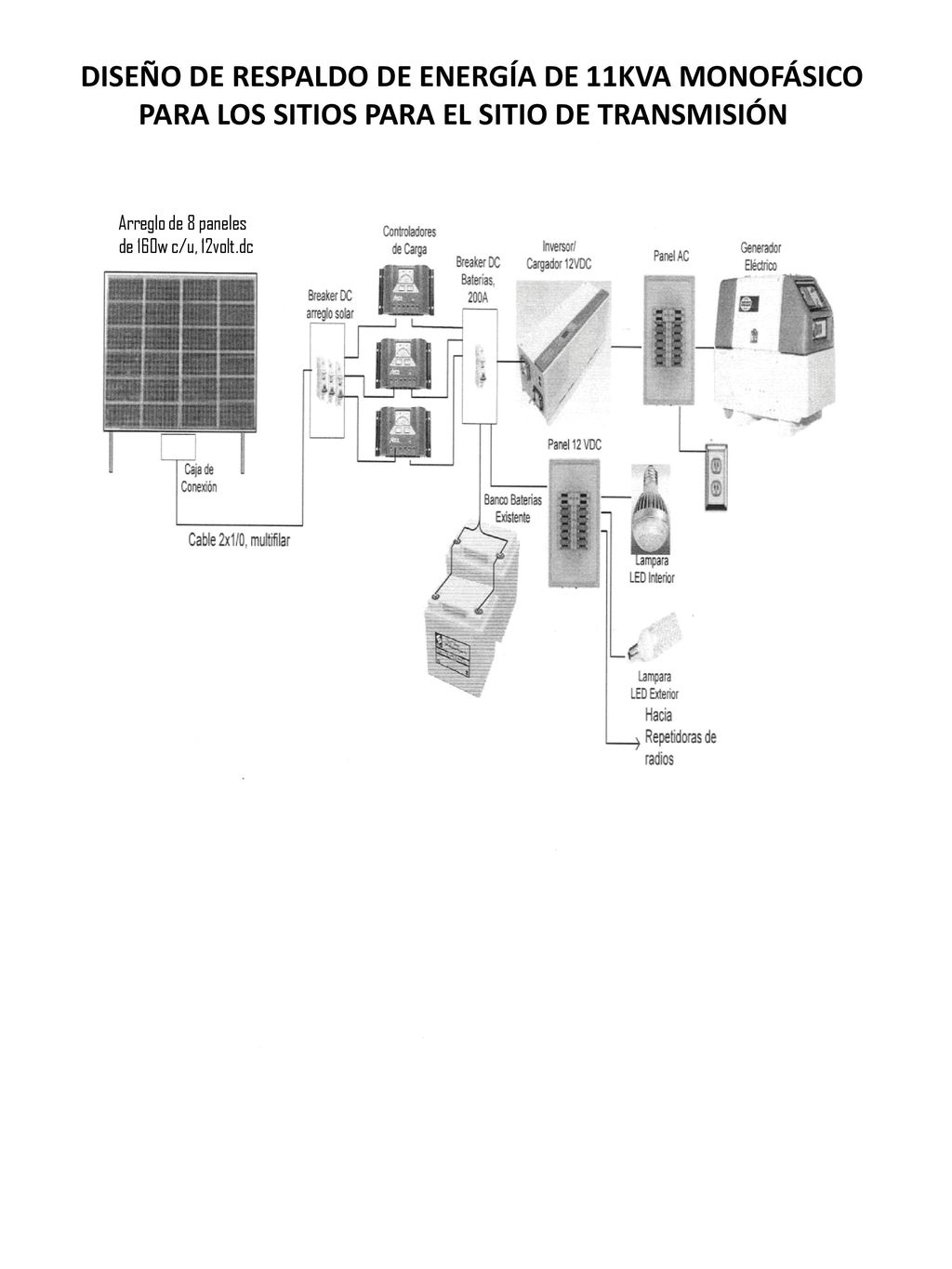

DISEÑO DE RESPALDO DE ENERGÍA DE 11KVA MONOFÁSICO

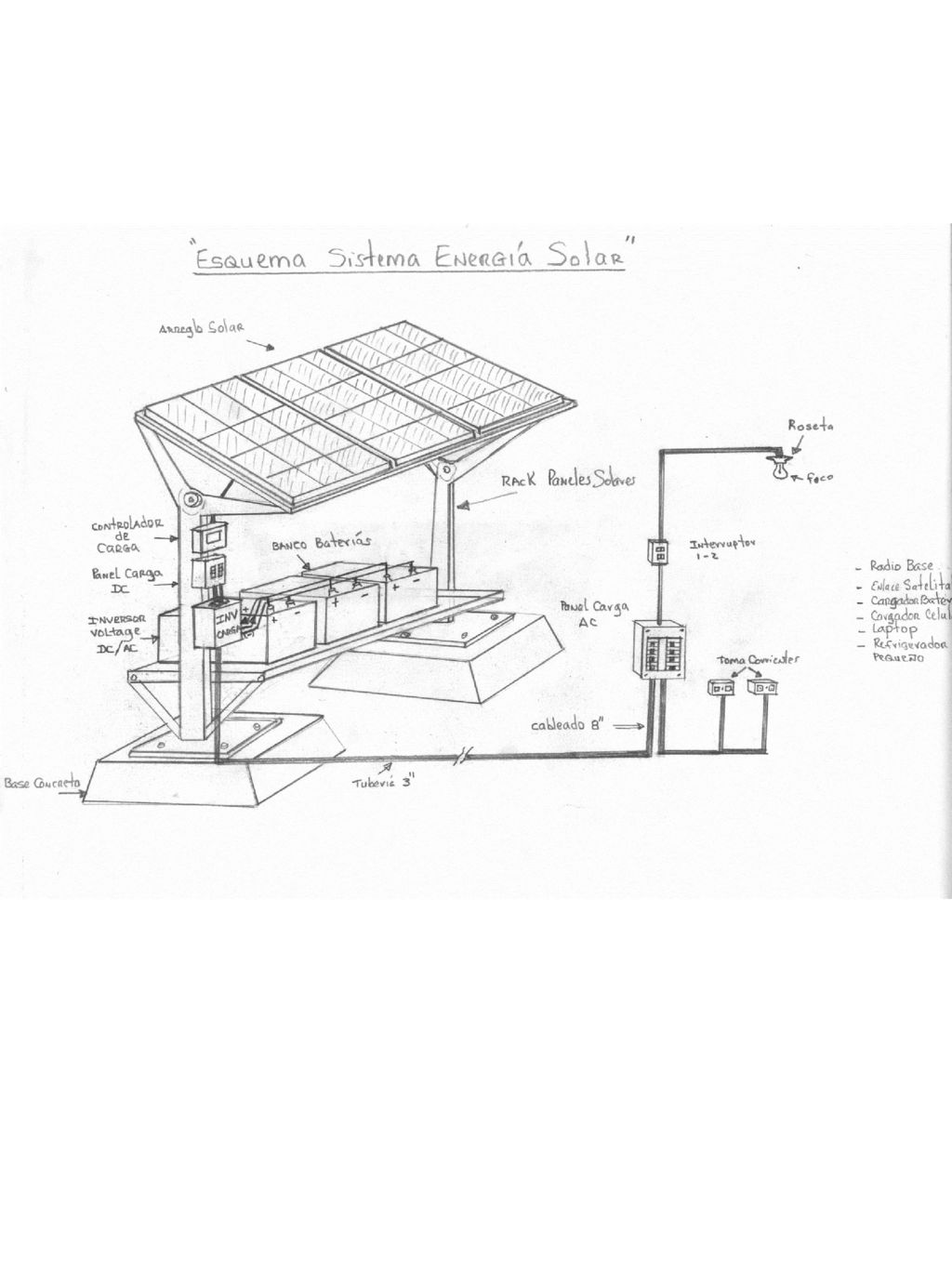

PARA LOS SITIOS PARA EL SITIO DE TRANSMISIÓN Arreglo de 8 paneles de 160w c/u, 12volt.dc
16
SERVICIO NACIONAL DE FRONTERAS DIRECCIÓN NACIONAL DE TELEMÁTICA
La Voz del Comando… Elaborado por : J. Tovar Díaz.
