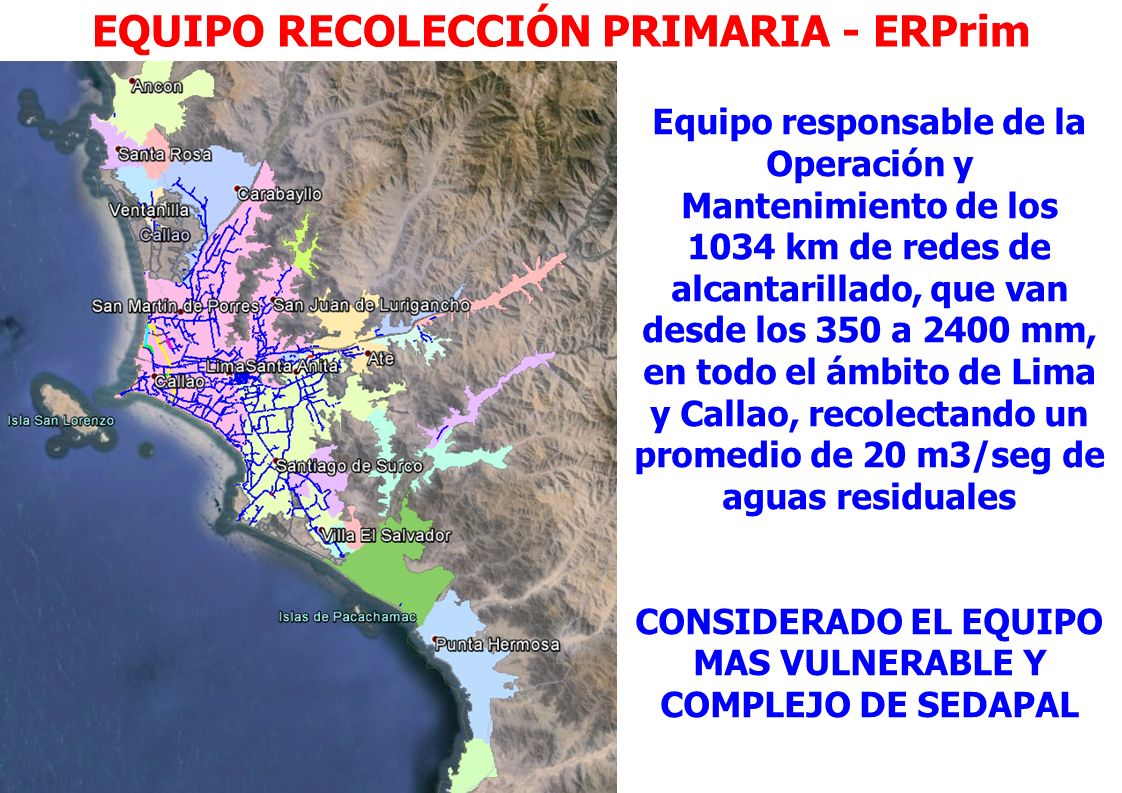

EQUIPO RECOLECCIÓN PRIMARIA - ERPrim Equipo responsable de la Operación y Mantenimiento de los 1034 km de redes de alcantarillado, que van desde los 350.

Presentaciones similares


Presentación del tema: "EQUIPO RECOLECCIÓN PRIMARIA - ERPrim Equipo responsable de la Operación y Mantenimiento de los 1034 km de redes de alcantarillado, que van desde los 350."— Transcripción de la presentación:

1 EQUIPO RECOLECCIÓN PRIMARIA - ERPrim Equipo responsable de la Operación y Mantenimiento de los 1034 km de redes de alcantarillado, que van desde los 350 a 2400 mm, en todo el ámbito de Lima y Callao, recolectando un promedio de 20 m3/seg de aguas residuales CONSIDERADO EL EQUIPO MAS VULNERABLE Y COMPLEJO DE SEDAPAL

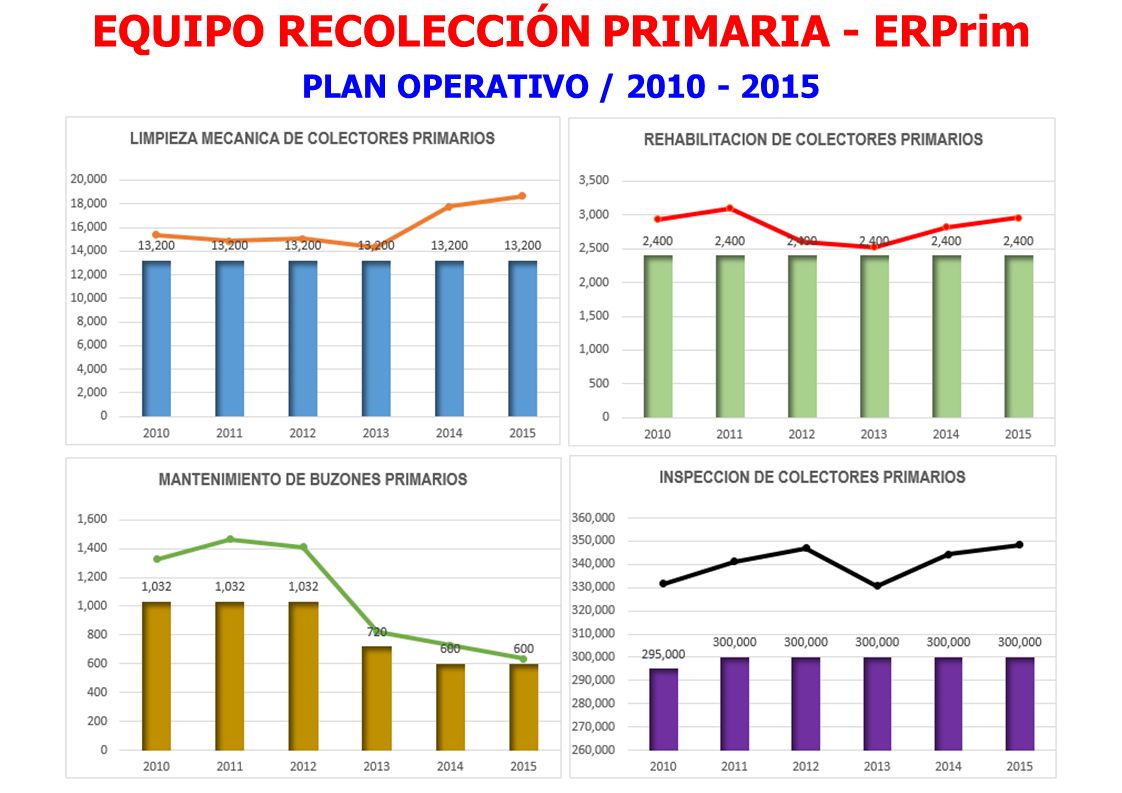

2 PLAN OPERATIVO / 2010 - 2015 EQUIPO RECOLECCIÓN PRIMARIA - ERPrim

3 1.Rehabilitación de 2,963 ml de colectores primarios, superando el 24% de la meta. 2.Mantenimiento de la LISC para el momento de la operación de la EBAR Sarita Colonia. 3.Entubado del Emisario Venecia, evitando visualizar la descarga por parte de la fiscalía. 4.Restauración de los servicios de alcantarillado en la emergencia de Chosica. 5.Planificación para la reubicación de la LCSB. 6.Implementación del registro de actividades operativas vía web. 7.Implementación del sistema de video en tres unidades de transportes para la supervisión de los trabajos en tiempo real y el cumplimiento de la Ley de SST. I) LOGROS 2015

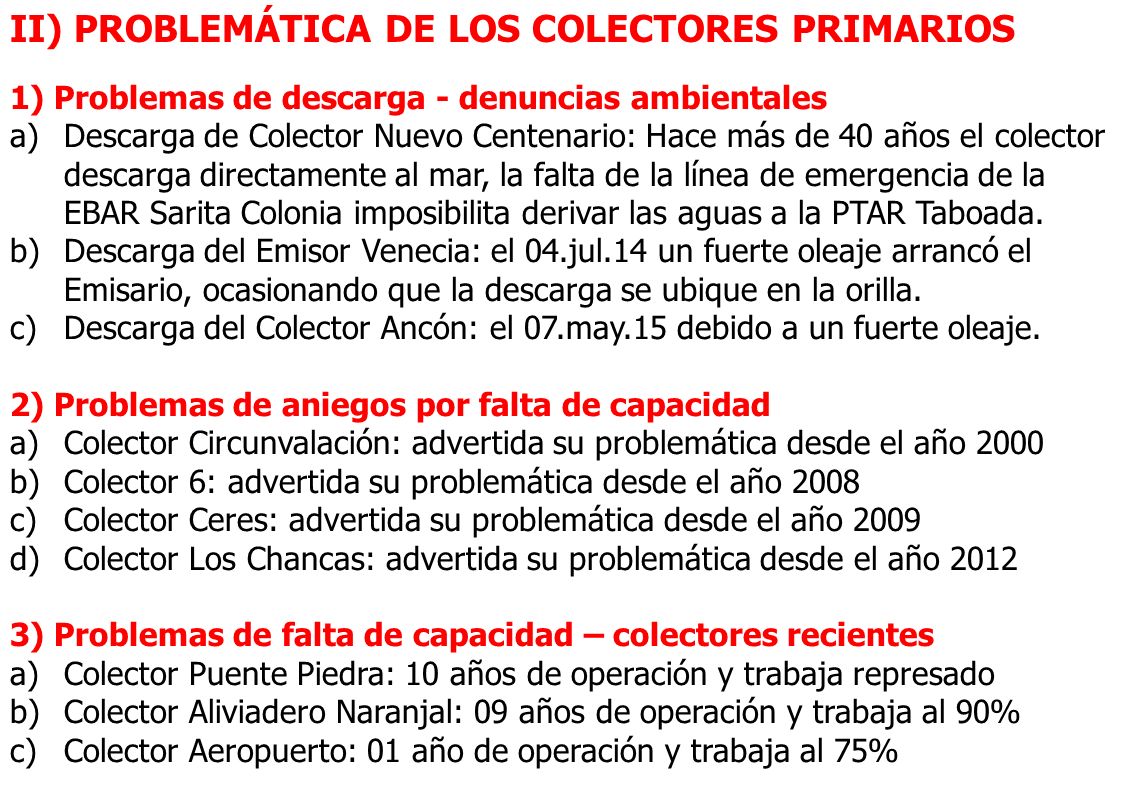

4 1) Problemas de descarga - denuncias ambientales a)Descarga de Colector Nuevo Centenario: Hace más de 40 años el colector descarga directamente al mar, la falta de la línea de emergencia de la EBAR Sarita Colonia imposibilita derivar las aguas a la PTAR Taboada. b)Descarga del Emisor Venecia: el 04.jul.14 un fuerte oleaje arrancó el Emisario, ocasionando que la descarga se ubique en la orilla. c)Descarga del Colector Ancón: el 07.may.15 debido a un fuerte oleaje. 2) Problemas de aniegos por falta de capacidad a)Colector Circunvalación: advertida su problemática desde el año 2000 b)Colector 6: advertida su problemática desde el año 2008 c)Colector Ceres: advertida su problemática desde el año 2009 d)Colector Los Chancas: advertida su problemática desde el año 2012 3) Problemas de falta de capacidad – colectores recientes a)Colector Puente Piedra: 10 años de operación y trabaja represado b)Colector Aliviadero Naranjal: 09 años de operación y trabaja al 90% c)Colector Aeropuerto: 01 año de operación y trabaja al 75% II) PROBLEMÁTICA DE LOS COLECTORES PRIMARIOS

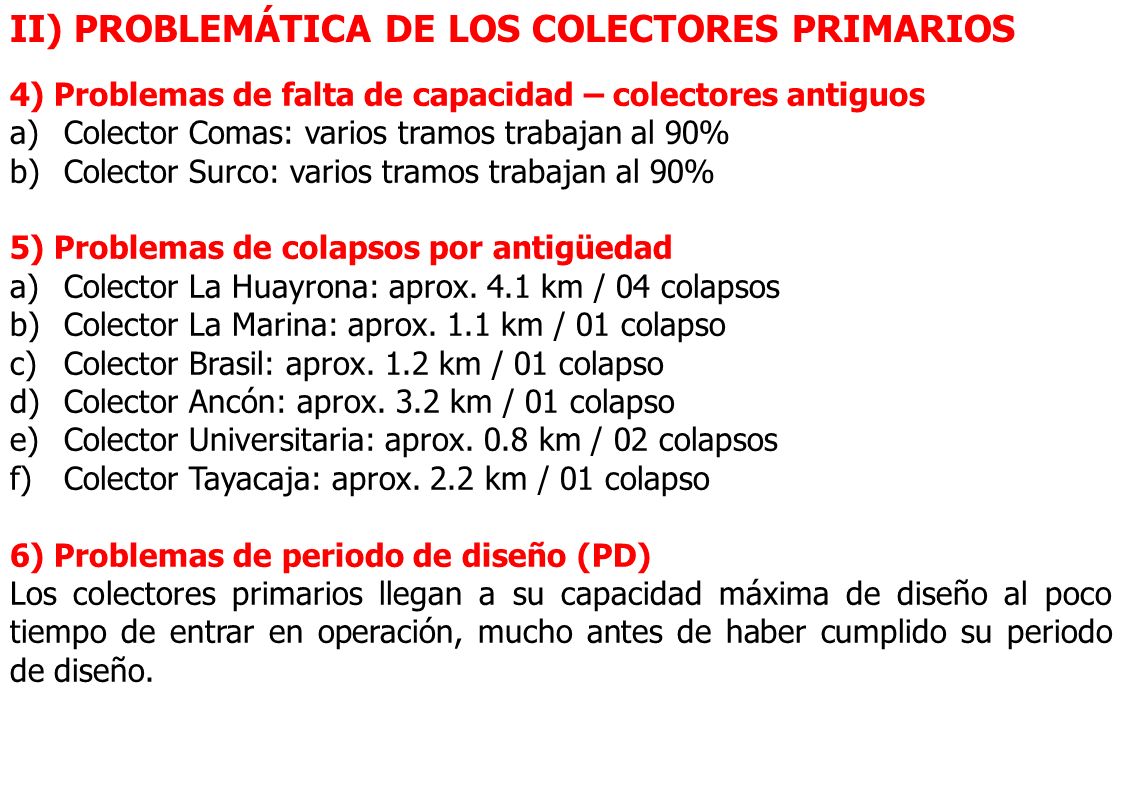

5 4) Problemas de falta de capacidad – colectores antiguos a)Colector Comas: varios tramos trabajan al 90% b)Colector Surco: varios tramos trabajan al 90% 5) Problemas de colapsos por antigüedad a)Colector La Huayrona: aprox. 4.1 km / 04 colapsos b)Colector La Marina: aprox. 1.1 km / 01 colapso c)Colector Brasil: aprox. 1.2 km / 01 colapso d)Colector Ancón: aprox. 3.2 km / 01 colapso e)Colector Universitaria: aprox. 0.8 km / 02 colapsos f)Colector Tayacaja: aprox. 2.2 km / 01 colapso 6) Problemas de periodo de diseño (PD) Los colectores primarios llegan a su capacidad máxima de diseño al poco tiempo de entrar en operación, mucho antes de haber cumplido su periodo de diseño. II) PROBLEMÁTICA DE LOS COLECTORES PRIMARIOS

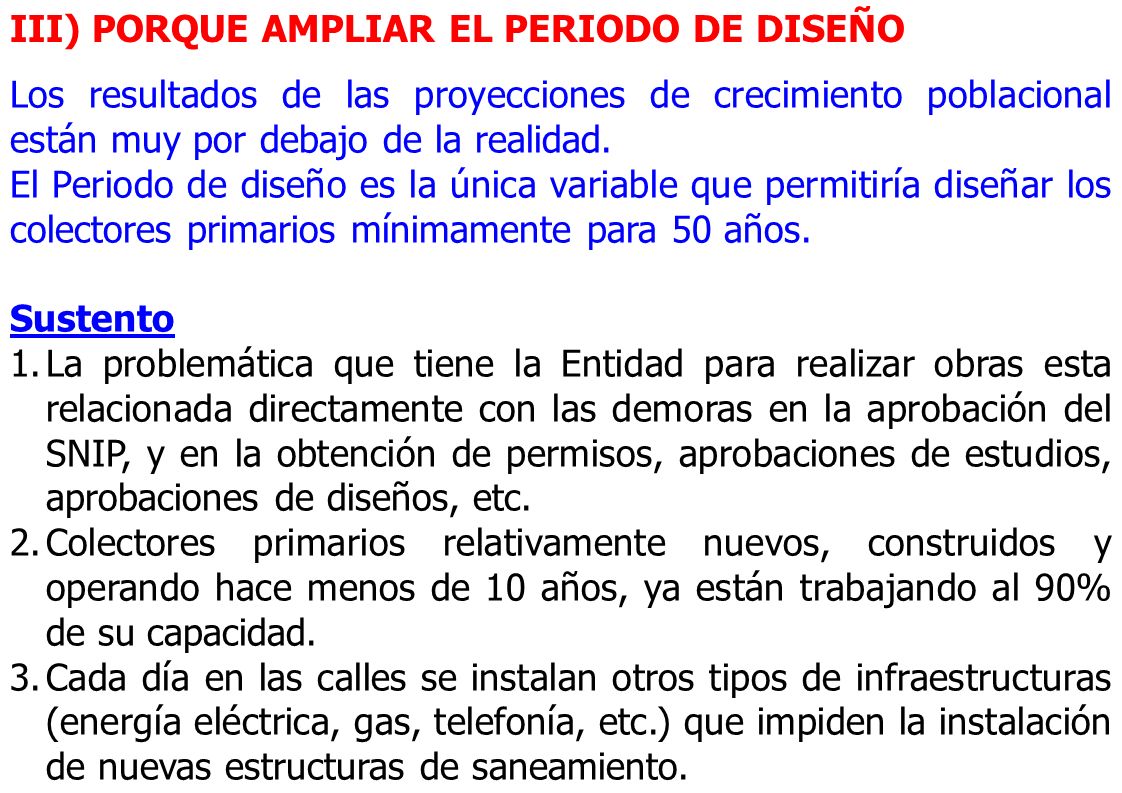

6 Los resultados de las proyecciones de crecimiento poblacional están muy por debajo de la realidad. El Periodo de diseño es la única variable que permitiría diseñar los colectores primarios mínimamente para 50 años. Sustento 1.La problemática que tiene la Entidad para realizar obras esta relacionada directamente con las demoras en la aprobación del SNIP, y en la obtención de permisos, aprobaciones de estudios, aprobaciones de diseños, etc. 2.Colectores primarios relativamente nuevos, construidos y operando hace menos de 10 años, ya están trabajando al 90% de su capacidad. 3.Cada día en las calles se instalan otros tipos de infraestructuras (energía eléctrica, gas, telefonía, etc.) que impiden la instalación de nuevas estructuras de saneamiento. III) PORQUE AMPLIAR EL PERIODO DE DISEÑO
