1
Informe de Seguimiento Proyecto: UCN1108
Sintonización Curricular de las Carreras de Ingeniería en Computación e Informática con los Requerimientos del Entorno a través del Fortalecimiento de las Líneas de Automatización y Robótica
2
Datos del Proyecto Universidad Católica del Norte Institución:
Director: José Gallardo Arancibia Correo: Director Alterno: Marcos Chait Bollo Correo: Comité Asesor: Luis Lobos Flores Equipo: Ricardo Pérez Sánchez Carlos Pon Soto Loreto Telgie Bendek Gloria Giacaman Jacob Ramón Fernández Barraza José Maluenda Cuevas (CODELCO) Andrés Villalobos Rivera Rodrigo Aninat de la Maza (ROBORIS) Darío Rojas Días Olga Hernandez G. Fecha Inicio: 30/12/2011 Duración: Dos años Término: 30/12/2013
3

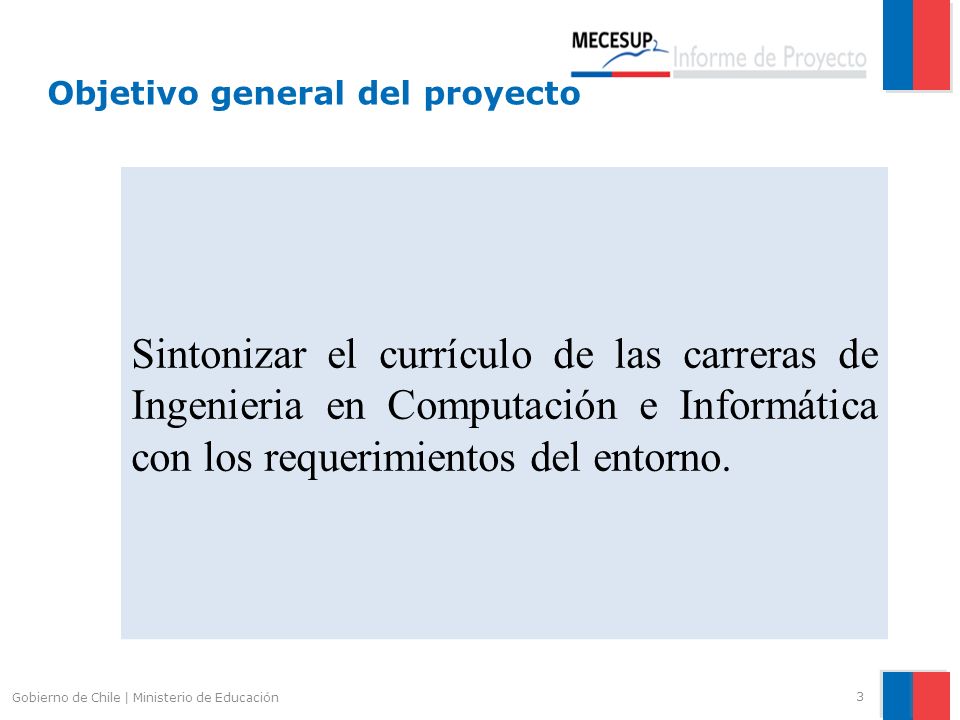

Objetivo general del proyecto
Sintonizar el currículo de las carreras de Ingenieria en Computación e Informática con los requerimientos del entorno. Gobierno de Chile | Ministerio de Educación
4

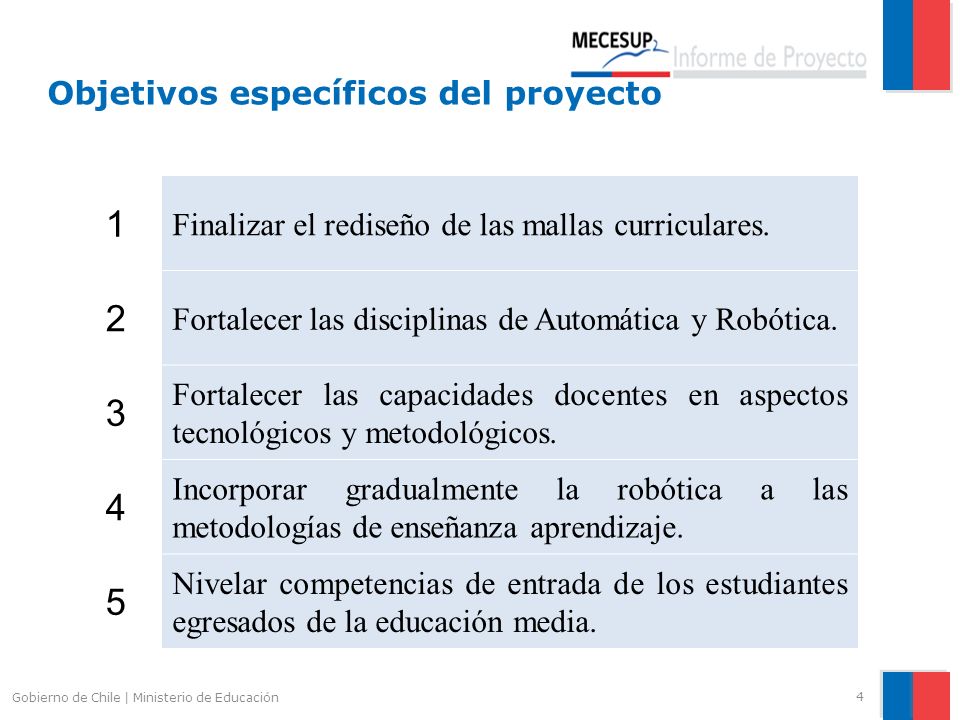

Objetivos específicos del proyecto
1 Finalizar el rediseño de las mallas curriculares. 2 Fortalecer las disciplinas de Automática y Robótica. 3 Fortalecer las capacidades docentes en aspectos tecnológicos y metodológicos. 4 Incorporar gradualmente la robótica a las metodologías de enseñanza aprendizaje. 5 Nivelar competencias de entrada de los estudiantes egresados de la educación media. Gobierno de Chile | Ministerio de Educación
5

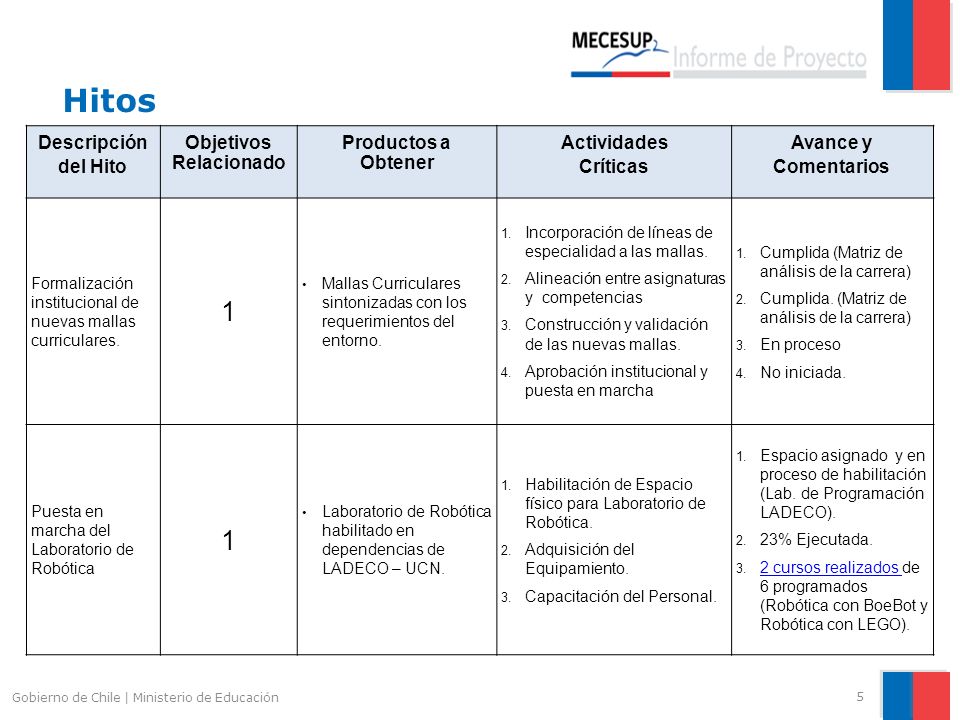

Objetivos Relacionado
Hitos Descripción del Hito Objetivos Relacionado Productos a Obtener Actividades Críticas Avance y Comentarios Formalización institucional de nuevas mallas curriculares. 1 Mallas Curriculares sintonizadas con los requerimientos del entorno. Incorporación de líneas de especialidad a las mallas. Alineación entre asignaturas y competencias Construcción y validación de las nuevas mallas. Aprobación institucional y puesta en marcha Cumplida (Matriz de análisis de la carrera) Cumplida. (Matriz de análisis de la carrera) En proceso No iniciada. Puesta en marcha del Laboratorio de Robótica Laboratorio de Robótica habilitado en dependencias de LADECO – UCN. Habilitación de Espacio físico para Laboratorio de Robótica. Adquisición del Equipamiento. Capacitación del Personal. Espacio asignado y en proceso de habilitación (Lab. de Programación LADECO). 23% Ejecutada. 2 cursos realizados de 6 programados (Robótica con BoeBot y Robótica con LEGO). Gobierno de Chile | Ministerio de Educación
6
Gobierno de Chile | Ministerio de Educación
7
Gobierno de Chile | Ministerio de Educación
9

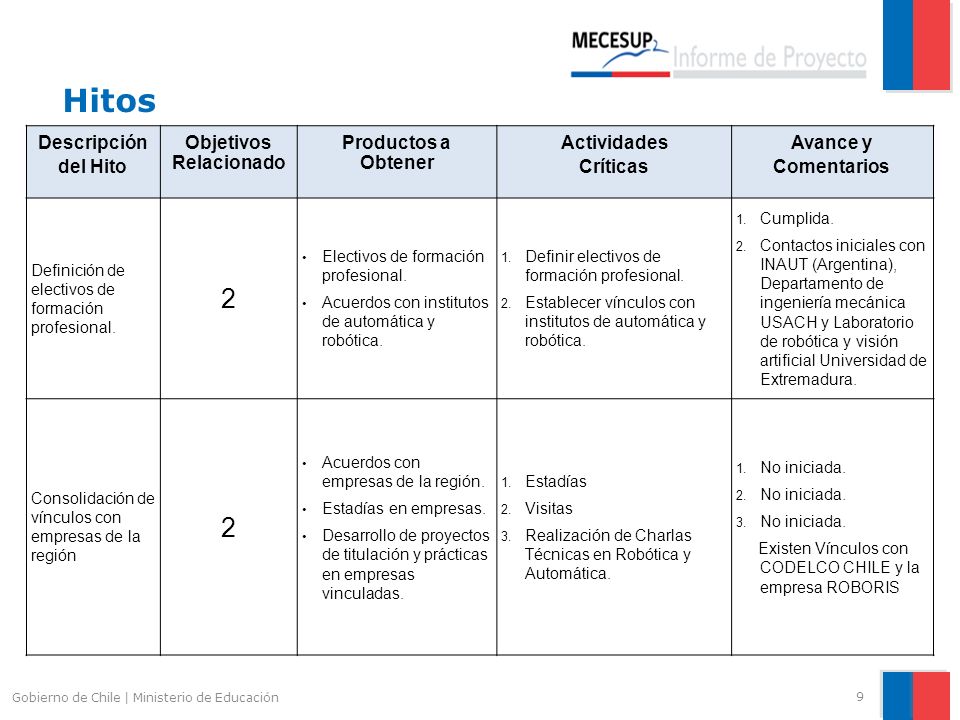

Objetivos Relacionado
Hitos Descripción del Hito Objetivos Relacionado Productos a Obtener Actividades Críticas Avance y Comentarios Definición de electivos de formación profesional. 2 Electivos de formación profesional. Acuerdos con institutos de automática y robótica. Definir electivos de formación profesional. Establecer vínculos con institutos de automática y robótica. Cumplida. Contactos iniciales con INAUT (Argentina), Departamento de ingeniería mecánica USACH y Laboratorio de robótica y visión artificial Universidad de Extremadura. Consolidación de vínculos con empresas de la región Acuerdos con empresas de la región. Estadías en empresas. Desarrollo de proyectos de titulación y prácticas en empresas vinculadas. Estadías Visitas Realización de Charlas Técnicas en Robótica y Automática. No iniciada. Existen Vínculos con CODELCO CHILE y la empresa ROBORIS Recordar contactos con CARNEGI MELLON y Agencia AEROESPACIAL Europea (ESA). Gobierno de Chile | Ministerio de Educación
10
Objetivos Relacionado

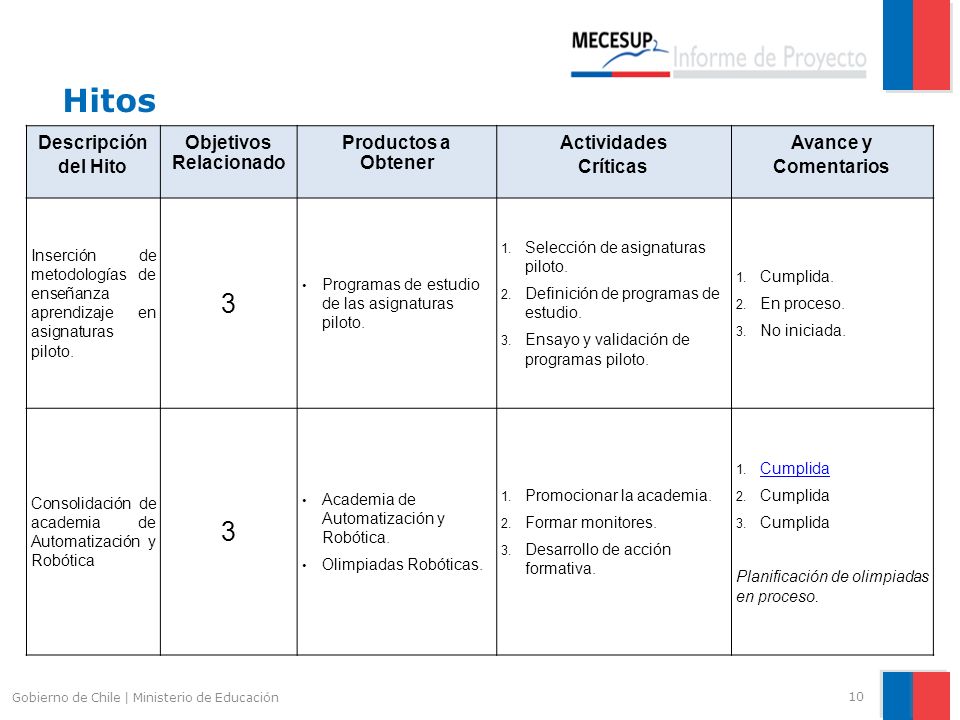

Hitos Descripción del Hito Objetivos Relacionado Productos a Obtener Actividades Críticas Avance y Comentarios Inserción de metodologías de enseñanza aprendizaje en asignaturas piloto. 3 Programas de estudio de las asignaturas piloto. Selección de asignaturas piloto. Definición de programas de estudio. Ensayo y validación de programas piloto. Cumplida. En proceso. No iniciada. Consolidación de academia de Automatización y Robótica Academia de Automatización y Robótica. Olimpiadas Robóticas. Promocionar la academia. Formar monitores. Desarrollo de acción formativa. Cumplida Planificación de olimpiadas en proceso. Gobierno de Chile | Ministerio de Educación
12
Objetivos Relacionado

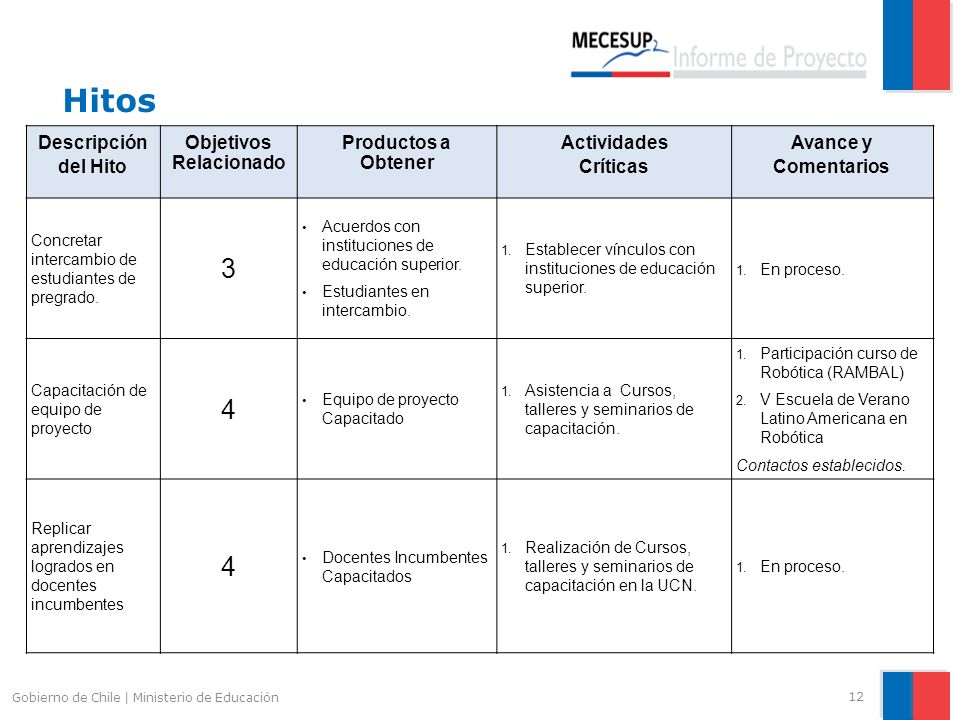

Hitos Descripción del Hito Objetivos Relacionado Productos a Obtener Actividades Críticas Avance y Comentarios Concretar intercambio de estudiantes de pregrado. 3 Acuerdos con instituciones de educación superior. Estudiantes en intercambio. Establecer vínculos con instituciones de educación superior. En proceso. Capacitación de equipo de proyecto 4 Equipo de proyecto Capacitado Asistencia a Cursos, talleres y seminarios de capacitación. Participación curso de Robótica (RAMBAL) V Escuela de Verano Latino Americana en Robótica Contactos establecidos. Replicar aprendizajes logrados en docentes incumbentes Docentes Incumbentes Capacitados Realización de Cursos, talleres y seminarios de capacitación en la UCN. Gobierno de Chile | Ministerio de Educación
13
Objetivos Relacionado

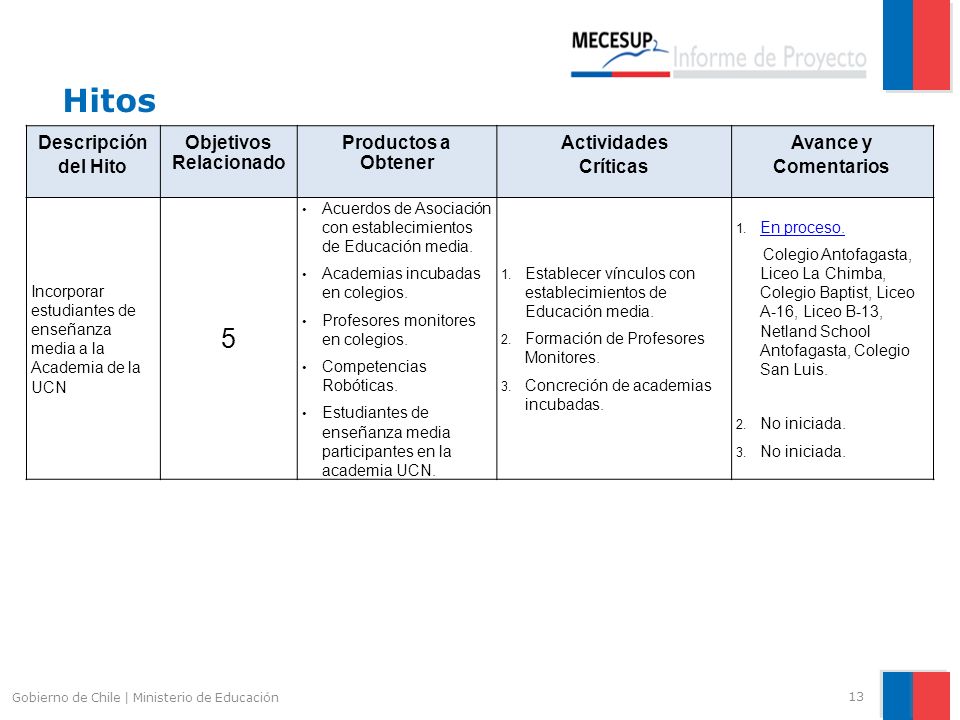

Hitos Descripción del Hito Objetivos Relacionado Productos a Obtener Actividades Críticas Avance y Comentarios Incorporar estudiantes de enseñanza media a la Academia de la UCN 5 Acuerdos de Asociación con establecimientos de Educación media. Academias incubadas en colegios. Profesores monitores en colegios. Competencias Robóticas. Estudiantes de enseñanza media participantes en la academia UCN. Establecer vínculos con establecimientos de Educación media. Formación de Profesores Monitores. Concreción de academias incubadas. En proceso. Colegio Antofagasta, Liceo La Chimba, Colegio Baptist, Liceo A-16, Liceo B-13, Netland School Antofagasta, Colegio San Luis. No iniciada. Gobierno de Chile | Ministerio de Educación
15

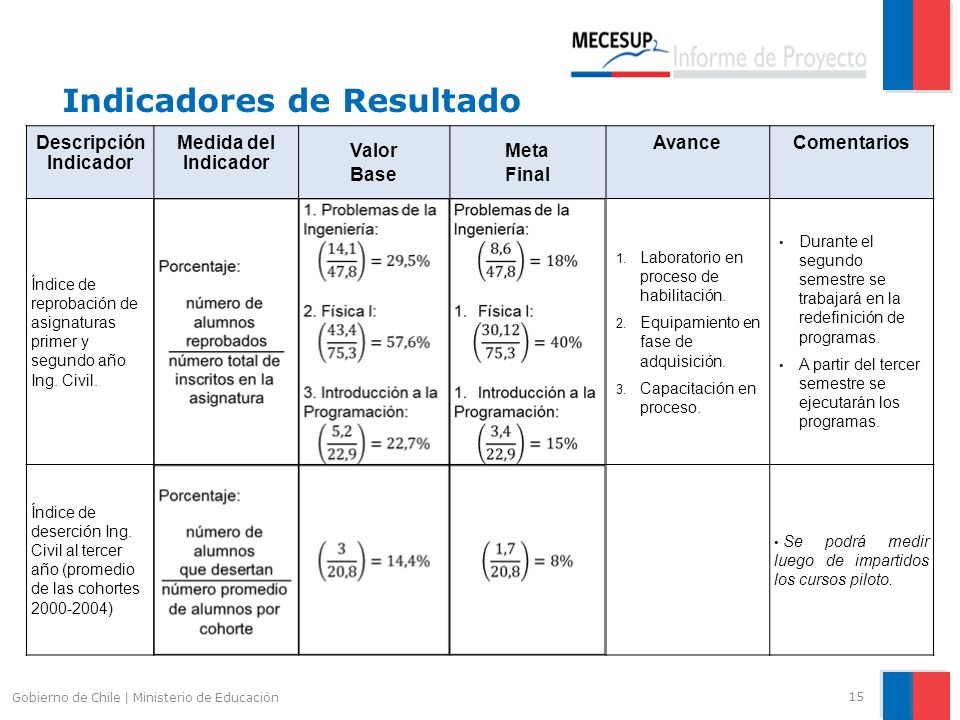

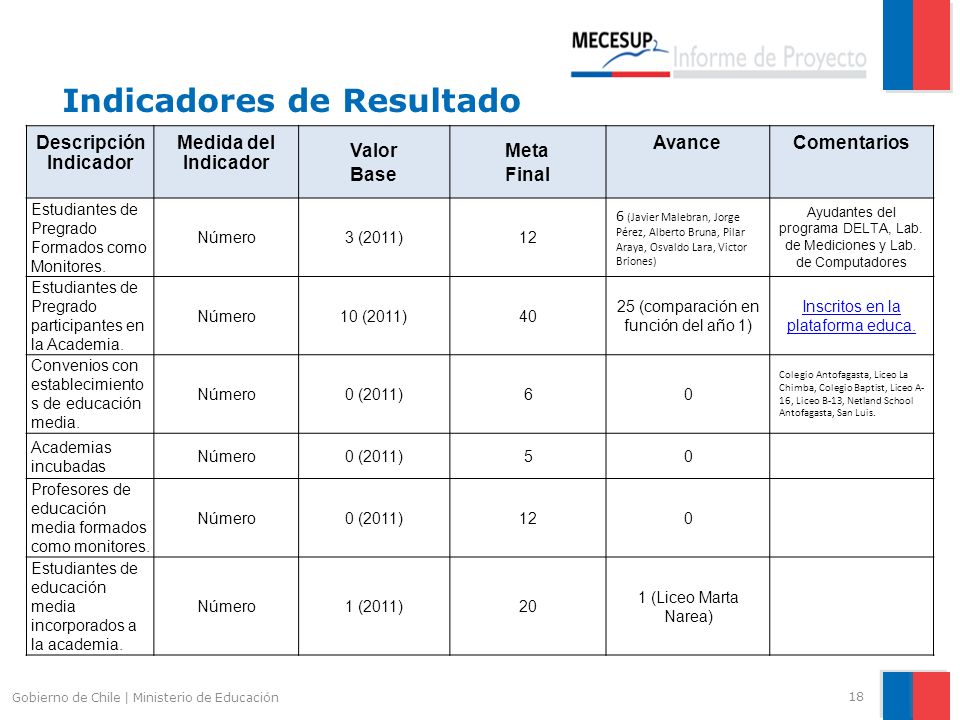

Indicadores de Resultado
Descripción Indicador Medida del Indicador Valor Base Meta Final Avance Comentarios Índice de reprobación de asignaturas primer y segundo año Ing. Civil. Laboratorio en proceso de habilitación. Equipamiento en fase de adquisición. Capacitación en proceso. Durante el segundo semestre se trabajará en la redefinición de programas. A partir del tercer semestre se ejecutarán los programas. Índice de deserción Ing. Civil al tercer año (promedio de las cohortes ) Se podrá medir luego de impartidos los cursos piloto. Gobierno de Chile | Ministerio de Educación
16

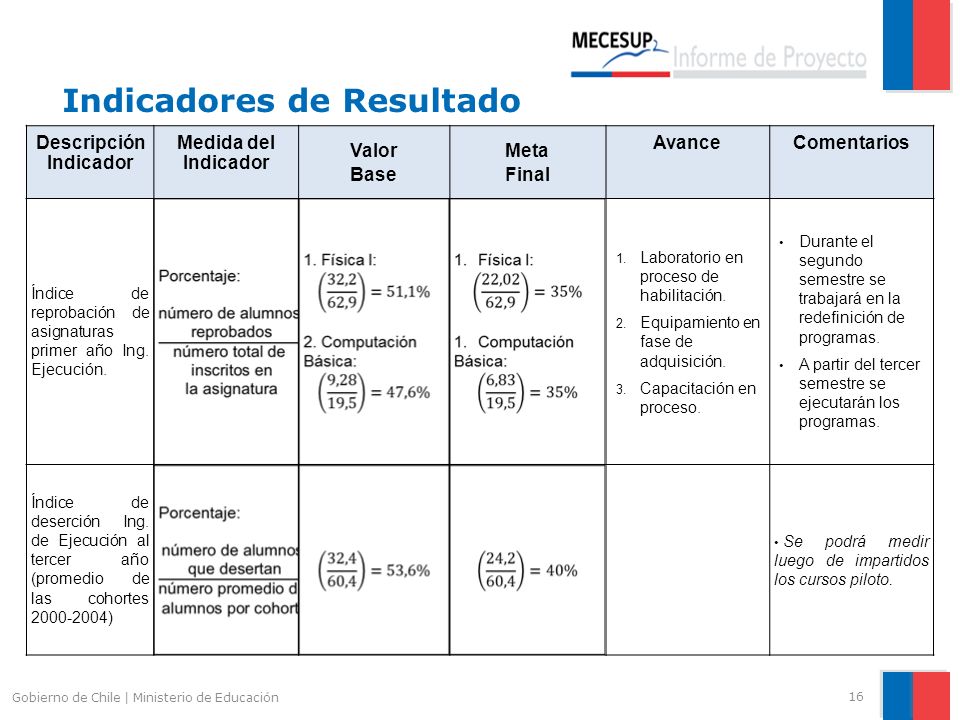

Indicadores de Resultado
Descripción Indicador Medida del Indicador Valor Base Meta Final Avance Comentarios Índice de reprobación de asignaturas primer año Ing. Ejecución. Laboratorio en proceso de habilitación. Equipamiento en fase de adquisición. Capacitación en proceso. Durante el segundo semestre se trabajará en la redefinición de programas. A partir del tercer semestre se ejecutarán los programas. Índice de deserción Ing. de Ejecución al tercer año (promedio de las cohortes ) Se podrá medir luego de impartidos los cursos piloto. Gobierno de Chile | Ministerio de Educación
17

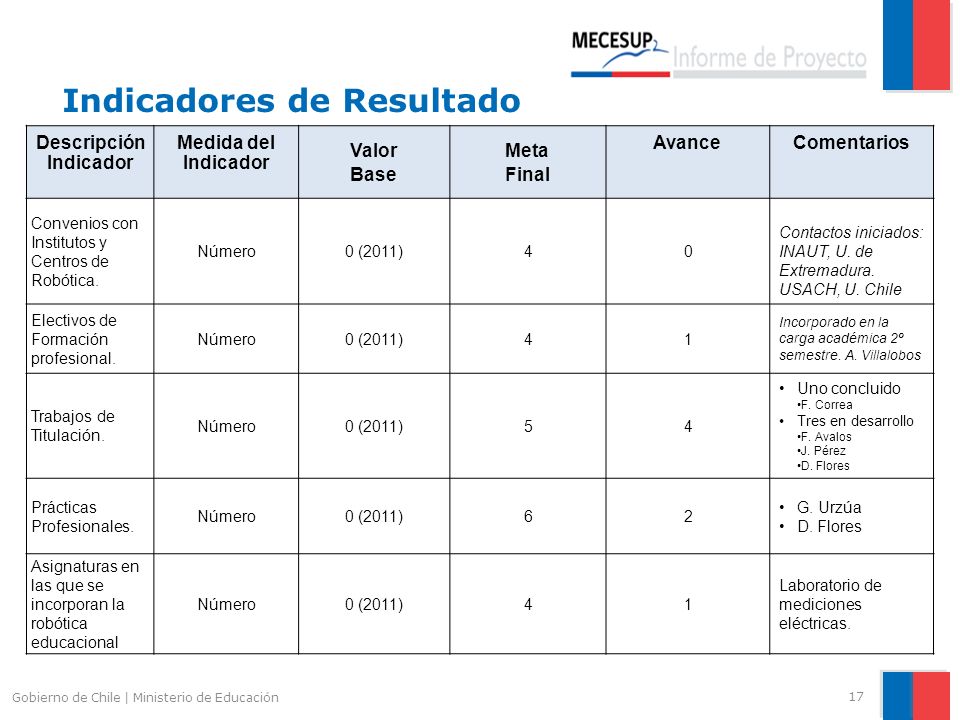

Indicadores de Resultado
Descripción Indicador Medida del Indicador Valor Base Meta Final Avance Comentarios Convenios con Institutos y Centros de Robótica. Número 0 (2011) 4 Contactos iniciados: INAUT, U. de Extremadura. USACH, U. Chile Electivos de Formación profesional. 1 Incorporado en la carga académica 2º semestre. A. Villalobos Trabajos de Titulación. 5 Uno concluido F. Correa Tres en desarrollo F. Avalos J. Pérez D. Flores Prácticas Profesionales. 6 2 G. Urzúa Asignaturas en las que se incorporan la robótica educacional Laboratorio de mediciones eléctricas. Gobierno de Chile | Ministerio de Educación
18
Indicadores de Resultado
Descripción Indicador Medida del Indicador Valor Base Meta Final Avance Comentarios Estudiantes de Pregrado Formados como Monitores. Número 3 (2011) 12 6 (Javier Malebran, Jorge Pérez, Alberto Bruna, Pilar Araya, Osvaldo Lara, Victor Briones) Ayudantes del programa DELTA, Lab. de Mediciones y Lab. de Computadores Estudiantes de Pregrado participantes en la Academia. 10 (2011) 40 25 (comparación en función del año 1) Inscritos en la plataforma educa. Convenios con establecimientos de educación media. 0 (2011) 6 Colegio Antofagasta, Liceo La Chimba, Colegio Baptist, Liceo A-16, Liceo B-13, Netland School Antofagasta, San Luis. Academias incubadas 5 Profesores de educación media formados como monitores. Estudiantes de educación media incorporados a la academia. 1 (2011) 20 1 (Liceo Marta Narea) Gobierno de Chile | Ministerio de Educación
20

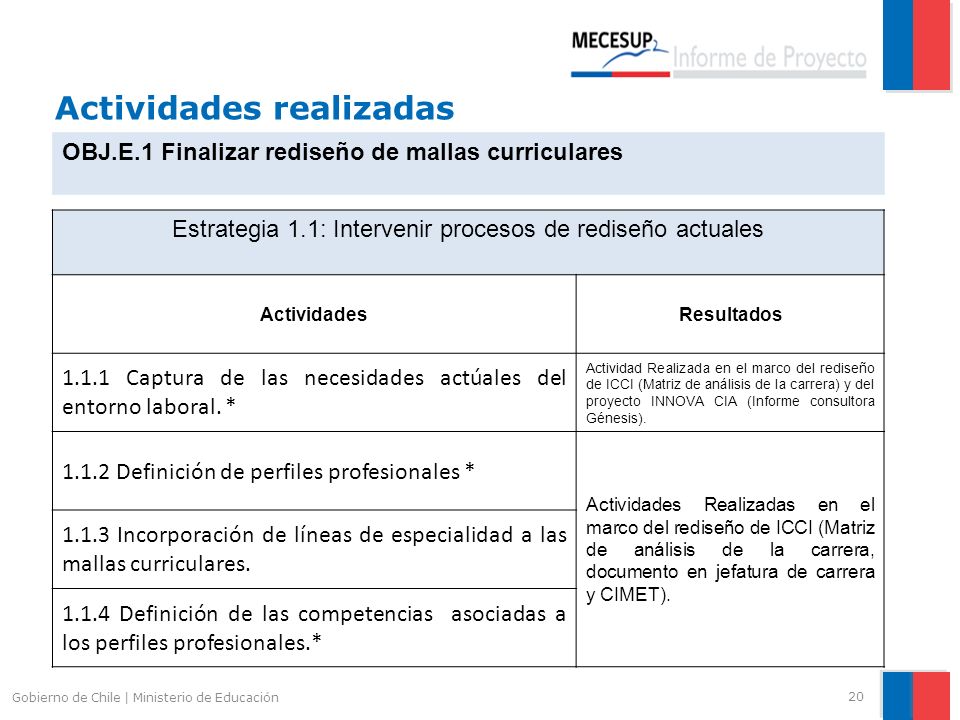

Actividades realizadas
OBJ.E.1 Finalizar rediseño de mallas curriculares Estrategia 1.1: Intervenir procesos de rediseño actuales Actividades Resultados 1.1.1 Captura de las necesidades actúales del entorno laboral. * Actividad Realizada en el marco del rediseño de ICCI (Matriz de análisis de la carrera) y del proyecto INNOVA CIA (Informe consultora Génesis). 1.1.2 Definición de perfiles profesionales * Actividades Realizadas en el marco del rediseño de ICCI (Matriz de análisis de la carrera, documento en jefatura de carrera y CIMET). 1.1.3 Incorporación de líneas de especialidad a las mallas curriculares. 1.1.4 Definición de las competencias asociadas a los perfiles profesionales.* Gobierno de Chile | Ministerio de Educación
21
Actividades realizadas
OBJ.E.1 Finalizar rediseño de mallas curriculares Estrategia 1.1: Intervenir procesos de rediseño actuales Actividades Resultados 1.1.5 Definición de dominios de competencias asociados al desempeño profesional.* Actividades Realizadas en el marco del rediseño de ICCI (Matriz de análisis de la carrera, documento en jefatura de carrera y CIMET). 1.1.6 Definición de la matriz de correspondencia de contenidos de asignaturas a competencias 1.1.7 Construcción y validación de las nuevas mallas curriculares. Actividad aún no concluida. 1.1.8 Formalización institucional, implementación y puesta en marcha de las nuevas mallas curriculares. Actividad no iniciada. Gobierno de Chile | Ministerio de Educación
22

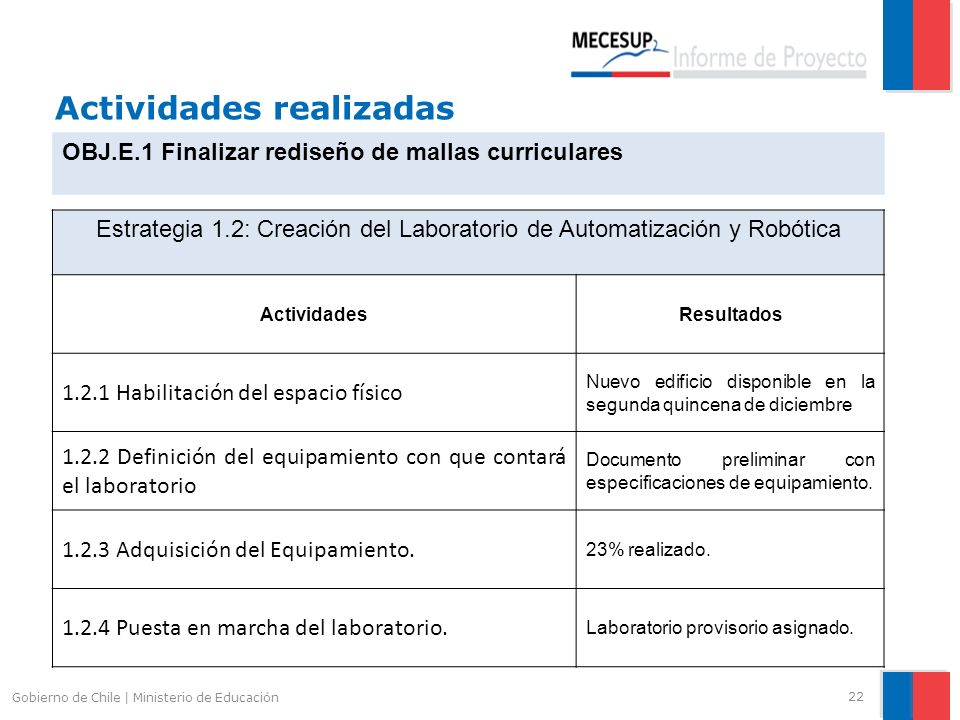

Actividades realizadas
OBJ.E.1 Finalizar rediseño de mallas curriculares Estrategia 1.2: Creación del Laboratorio de Automatización y Robótica Actividades Resultados 1.2.1 Habilitación del espacio físico Nuevo edificio disponible en la segunda quincena de diciembre 1.2.2 Definición del equipamiento con que contará el laboratorio Documento preliminar con especificaciones de equipamiento. 1.2.3 Adquisición del Equipamiento. 23% realizado. 1.2.4 Puesta en marcha del laboratorio. Laboratorio provisorio asignado. Gobierno de Chile | Ministerio de Educación
23
Actividades realizadas

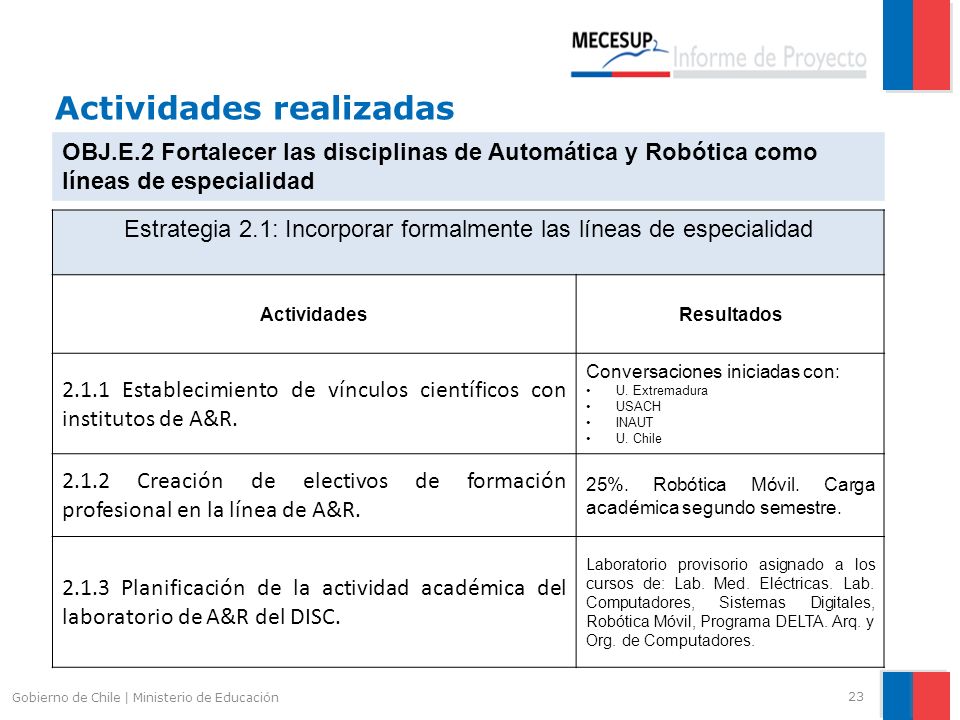

OBJ.E.2 Fortalecer las disciplinas de Automática y Robótica como líneas de especialidad Estrategia 2.1: Incorporar formalmente las líneas de especialidad Actividades Resultados 2.1.1 Establecimiento de vínculos científicos con institutos de A&R. Conversaciones iniciadas con: U. Extremadura USACH INAUT U. Chile 2.1.2 Creación de electivos de formación profesional en la línea de A&R. 25%. Robótica Móvil. Carga académica segundo semestre. 2.1.3 Planificación de la actividad académica del laboratorio de A&R del DISC. Laboratorio provisorio asignado a los cursos de: Lab. Med. Eléctricas. Lab. Computadores, Sistemas Digitales, Robótica Móvil, Programa DELTA. Arq. y Org. de Computadores. Gobierno de Chile | Ministerio de Educación
24
Actividades realizadas

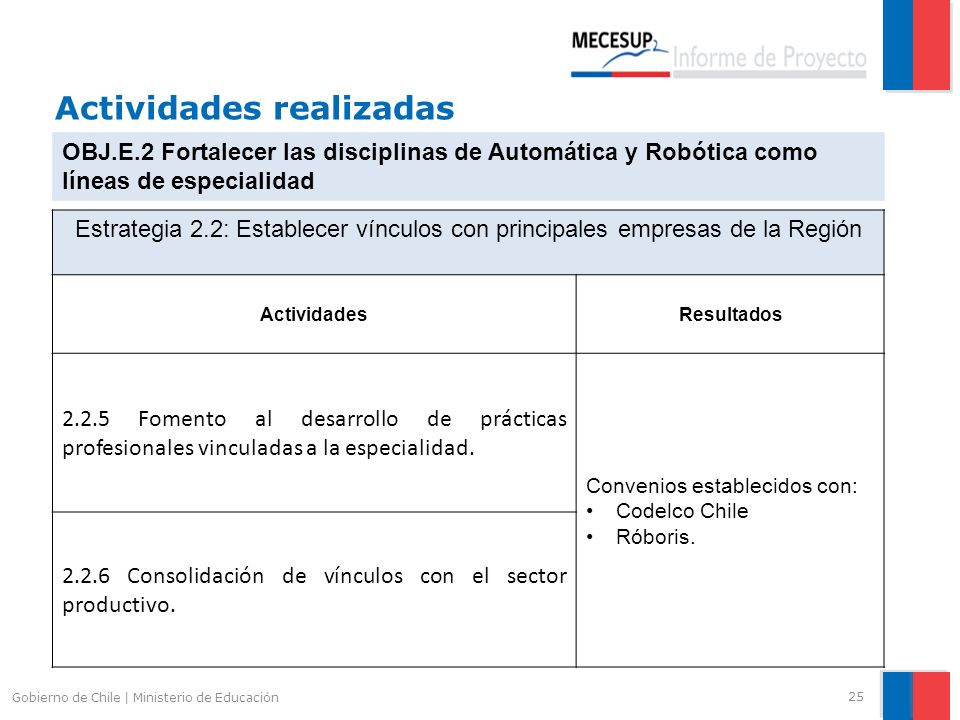

OBJ.E.2 Fortalecer las disciplinas de Automática y Robótica como líneas de especialidad Estrategia 2.2: Establecer vínculos con principales empresas de la Región Actividades Resultados 2.2.1 Concreción estadías de académicos y estudiantes en las empresas vinculadas. 2.2.2 Realización de charlas técnicas de profesionales invitados. 2.2.3 Realización de visitas técnicas a empresas de la región. 2.2.4 Desarrollo de proyectos de titulación en la especialidad. 1 Concluida y 3 en desarrollo. Gobierno de Chile | Ministerio de Educación
25
Actividades realizadas
OBJ.E.2 Fortalecer las disciplinas de Automática y Robótica como líneas de especialidad Estrategia 2.2: Establecer vínculos con principales empresas de la Región Actividades Resultados 2.2.5 Fomento al desarrollo de prácticas profesionales vinculadas a la especialidad. Convenios establecidos con: Codelco Chile Róboris. 2.2.6 Consolidación de vínculos con el sector productivo. Gobierno de Chile | Ministerio de Educación
26
Actividades realizadas
OBJ.E.3 Incorporar gradualmente la Robótica a metodologías de enseñanza aprendizaje Estrategia 3.1: Creación de programas piloto Actividades Resultados 3.1.1 Elaboración de Programas piloto. Primer curso a impartirse el segundo Semestre. 3.1.2 Evaluación del impacto de programas piloto en metodologías de enseñanza basadas en el uso de la robótica. Gobierno de Chile | Ministerio de Educación
27
Actividades realizadas

OBJ.E.3 Incorporar gradualmente la Robótica a metodologías de enseñanza aprendizaje Estrategia 3.2: Consolidación de academia de Automatización y Robótica. Actividades Resultados 3.2.1 Promoción de la academia. Academia funcionando con alta demanda de ingreso. (Curso en Plataforma educa) 3.2.2 Formación de monitores en Automatización y Robótica. 6 monitores formados (certificados). 3.2.3 Desarrollo de la acción formativa de la academia. Profesor A. Villalobos asesora desarrollo de proyectos con estudiantes de la Academia. 3.2.4 Desarrollo de olimpiadas robóticas orientadas al fomento de la creatividad e innovación. Gobierno de Chile | Ministerio de Educación
28
Actividades realizadas

OBJ.E.3 Incorporar gradualmente la Robótica a metodologías de enseñanza aprendizaje Estrategia 3.3: Vinculación con instituciones de educación extranjeras. Actividades Resultados 3.3.1 Establecer convenios bilaterales con instituciones de educación extranjeras. Contactos iniciados (Cartas de compromiso). 3.3.2 Concretar intercambio de estudiantes de pregrado cursando asignaturas homologables (SCT). Gobierno de Chile | Ministerio de Educación
29
Actividades realizadas
OBJ.E.4 Fortalecer las capacidades docentes Estrategia 4.1: Capacitar a los docentes en tecnología y metodologías de enseñanza aprendizaje. Actividades Resultados 4.1.1 Participación en cursos y seminarios de la especialidad. Un seminario (V Escuela de Verano Latino Americana en Robótica) y dos cursos (Robótica Industrial, Programación robot Lego). 4.1.2 Replicación de los aprendizajes obtenidos hacia docentes incumbentes. Dos cursos (Programación Robot BoeBot, Programación robot Lego Mindstorm NXT 2.0). Gobierno de Chile | Ministerio de Educación
30
Actividades realizadas

OBJ.E.4 Fortalecer las capacidades docentes Estrategia 4.2: Asegurar alto nivel de especialización en la disciplina. Actividades Resultados 4.2.1 Organización de cursos y seminarios de la especialidad. Programación Robot BoeBot Programación Robot Lego Mindstorm NXT 2.0. 4.2.2 Organización de cursos y seminarios en metodologías de enseñanza aprendizaje basadas en robótica. 4.2.3 Incrementar el número de docentes capacitados. 10 docentes en proceso de capacitación. Gobierno de Chile | Ministerio de Educación
31
Actividades realizadas
OBJ.E.5 Nivelar competencias de entrada Estrategia 5.1: Acercar la tecnología Robótica a los establecimientos de Educación Media Actividades Resultados 5.1.1 Identificación de establecimientos con potencial de asociación al proyecto. 5 Colegios particulares y 5 municipalizados 5.1.2 Establecer vínculos con establecimientos de educación media Colegio Antofagasta, Liceo La Chimba, Colegio Baptist, Liceo A-16, Liceo B-13, Netland School Antofagasta, Colegio San Luis. 5.1.3 Establecer un plan de visitas a los diferentes establecimientos educacionales de la región. 7 Visitas concretadas. Preacuerdo Depto. Extraescolar CORMUDESO 5.1.4 Realización de cursos orientados a mejorar las capacidades pedagógicas de los docentes incumbentes. Gobierno de Chile | Ministerio de Educación
32
Actividades realizadas

OBJ.E.5 Nivelar competencias de entrada Estrategia 5.1: Acercar la tecnología Robótica a los establecimientos de Educación Media Actividades Resultados 5.1.5 Incubación de academias de Robótica en establecimientos asociados al proyecto. Organizar competencias robóticas. 5.1.7 Realización de visitas guiadas a dependencias especializadas del Departamento. Desarrollo de proyectos de integración. Gobierno de Chile | Ministerio de Educación
33
Actividades realizadas

OBJ.E.5 Nivelar competencias de entrada Estrategia 5.1: Acercar la tecnología Robótica a los establecimientos de Educación Media Actividades Resultados 5.1.9 Incorporación de estudiantes seleccionados por los establecimientos a la academia de robótica del departamento. Gobierno de Chile | Ministerio de Educación
34

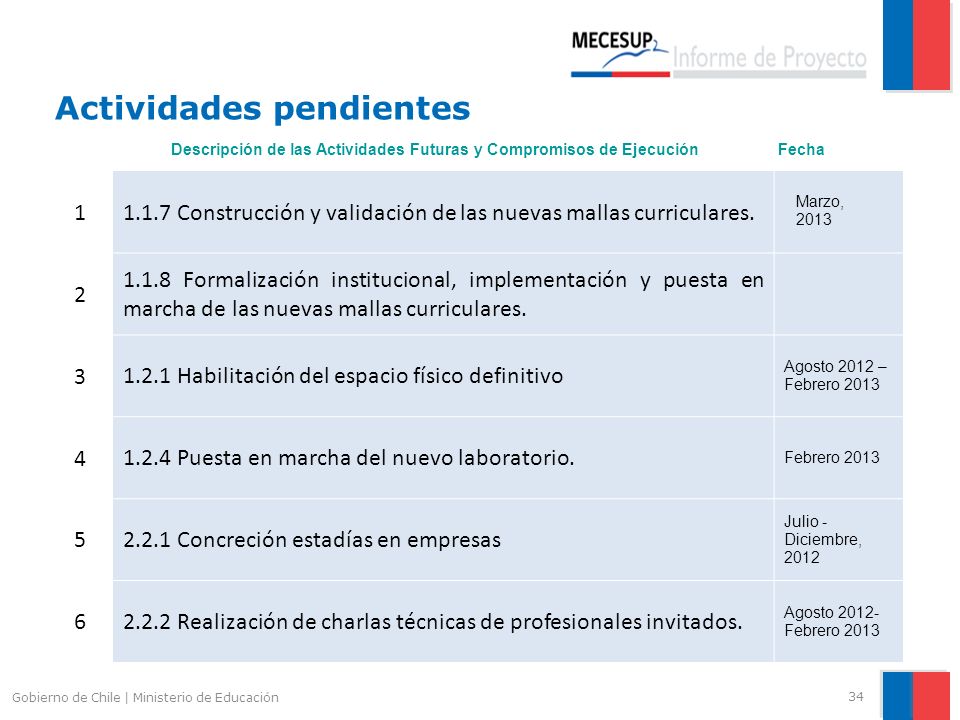

Actividades pendientes
Descripción de las Actividades Futuras y Compromisos de Ejecución Fecha 1 1.1.7 Construcción y validación de las nuevas mallas curriculares. Marzo, 2013 2 1.1.8 Formalización institucional, implementación y puesta en marcha de las nuevas mallas curriculares. 3 1.2.1 Habilitación del espacio físico definitivo Agosto 2012 – Febrero 2013 4 1.2.4 Puesta en marcha del nuevo laboratorio. Febrero 2013 5 2.2.1 Concreción estadías en empresas Julio - Diciembre, 2012 6 2.2.2 Realización de charlas técnicas de profesionales invitados. Agosto Febrero 2013 Gobierno de Chile | Ministerio de Educación
35
Actividades pendientes

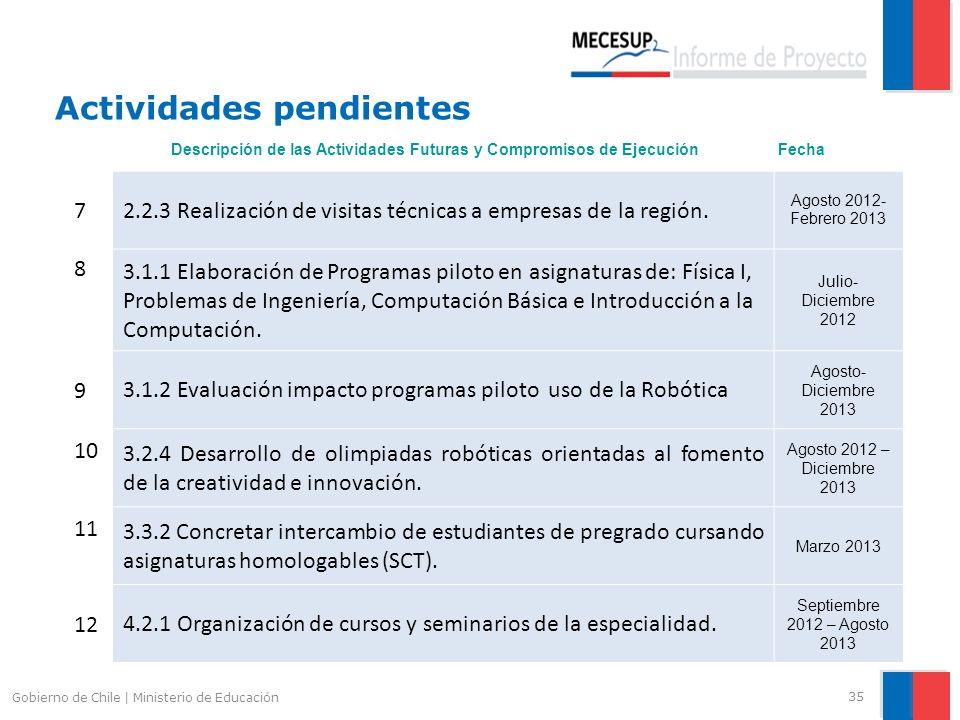

Descripción de las Actividades Futuras y Compromisos de Ejecución Fecha 7 2.2.3 Realización de visitas técnicas a empresas de la región. Agosto Febrero 2013 8 3.1.1 Elaboración de Programas piloto en asignaturas de: Física I, Problemas de Ingeniería, Computación Básica e Introducción a la Computación. Julio-Diciembre 2012 9 3.1.2 Evaluación impacto programas piloto uso de la Robótica Agosto-Diciembre 2013 10 3.2.4 Desarrollo de olimpiadas robóticas orientadas al fomento de la creatividad e innovación. Agosto 2012 – Diciembre 2013 11 3.3.2 Concretar intercambio de estudiantes de pregrado cursando asignaturas homologables (SCT). Marzo 2013 12 4.2.1 Organización de cursos y seminarios de la especialidad. Septiembre 2012 – Agosto 2013 Gobierno de Chile | Ministerio de Educación
36
Actividades pendientes
Descripción de las Actividades Futuras y Compromisos de Ejecución Fecha 13 4.2.2 Organización de cursos y seminarios en metodologías de enseñanza aprendizaje basadas en robótica. Septiembre 2012 – Agosto 2013 14 5.1.3 Establecer un plan de visitas a los diferentes establecimientos educacionales de la región. Septiembre - Octubre 2012 15 5.1.4 Realización de cursos orientados a mejorar las capacidades pedagógicas de los docentes incumbentes. Septiembre – Agosto 2013 16 5.1.5 Incubación de academias de Robótica en establecimientos asociados al proyecto. Octubre – Septiembre 2013 17 5.1.6 Organizar competencias robóticas. Agosto 2012 – Julio 2013 Gobierno de Chile | Ministerio de Educación
37
Actividades pendientes
Descripción de las Actividades Futuras y Compromisos de Ejecución Fecha 18 5.1.7 Realización de visitas guiadas a dependías especializadas del Departamento. Septiembre Diciembre 2013 19 5.1.8 Desarrollo de proyectos de integración. 20 5.1.9 Incorporación de estudiantes seleccionados por los establecimientos a la academia de robótica del departamento Gobierno de Chile | Ministerio de Educación
38

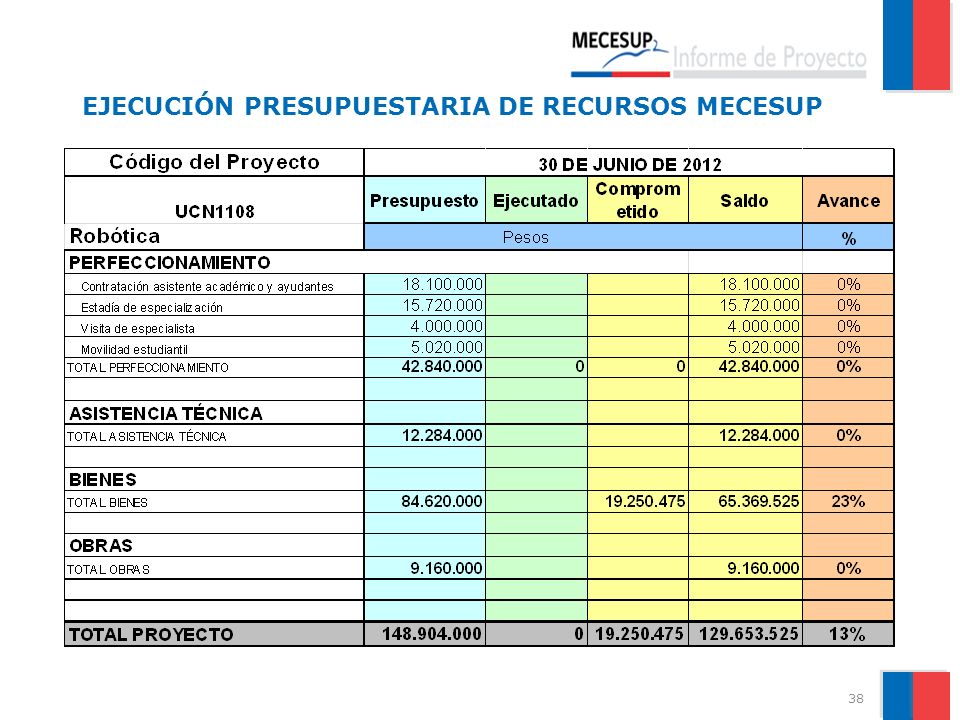

EJECUCIÓN PRESUPUESTARIA DE RECURSOS MECESUP
38
39

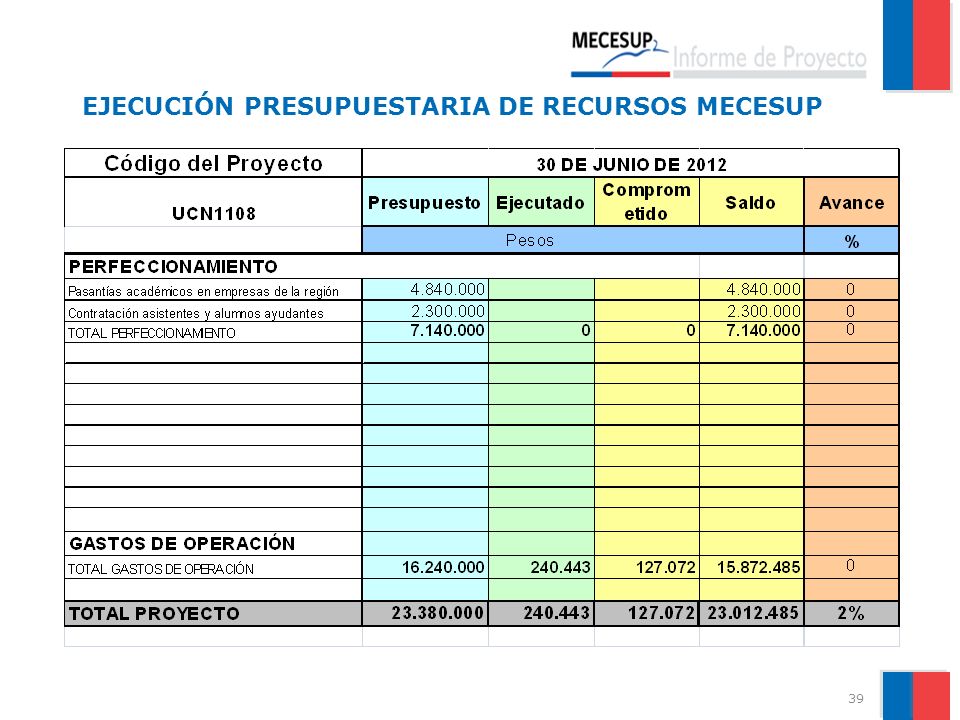

EJECUCIÓN PRESUPUESTARIA DE RECURSOS MECESUP
39
40
ÍTEM MECESUP UCN $0 $6.436.769 $8.242.178 $4.571.528 $19.250.475 -

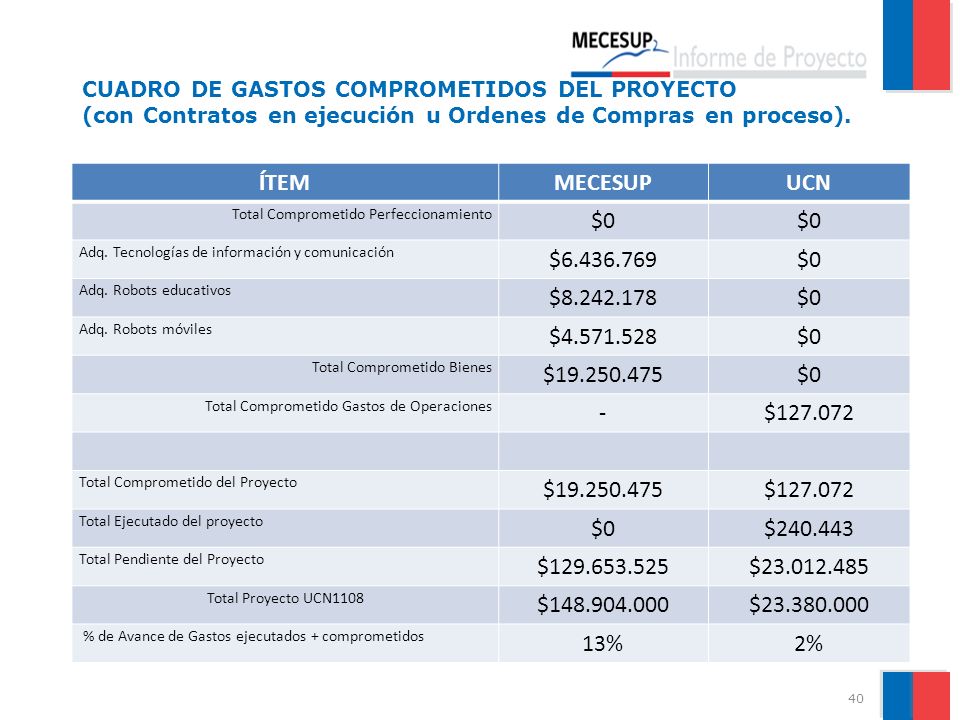

CUADRO DE GASTOS COMPROMETIDOS DEL PROYECTO (con Contratos en ejecución u Ordenes de Compras en proceso). ÍTEM MECESUP UCN Total Comprometido Perfeccionamiento $0 Adq. Tecnologías de información y comunicación $ Adq. Robots educativos $ Adq. Robots móviles $ Total Comprometido Bienes $ Total Comprometido Gastos de Operaciones - $ Total Comprometido del Proyecto Total Ejecutado del proyecto $ Total Pendiente del Proyecto $ $ Total Proyecto UCN1108 $ $ % de Avance de Gastos ejecutados + comprometidos 13% 2% 40
41
PROGRAMA DE GASTOS PENDIENTES DEL PROYECTO
Ítem MECESUP UCN Fecha Ejecución Cont. asistente académico y ayudantes $ $0 Sin fecha Estadía de especialización $ Visita de especialista $ Movilidad estudiantil $ Pasantías académicos en E° de la Región $ Cont. asistentes y alumnos ayudantes $ Asistencia Técnica $ $ Bienes $ Obras $ TOTAL $ 41
42
1 2 3 4 Dificultades en el Desarrollo del proyecto
Dificultades reglamentarias en la compra de equipamiento dados los altos grados de especialización de los productos requeridos. 2 Falta de compromiso de parte del equipo de proyecto producto de la falta de incentivos. 3 4 Gobierno de Chile | Ministerio de Educación
43

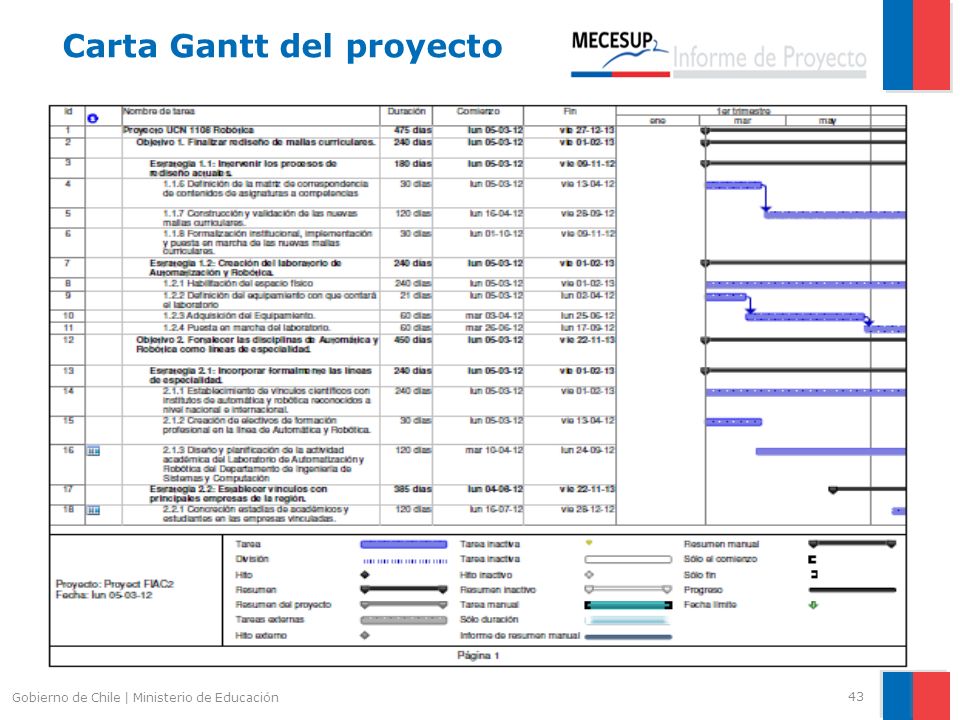

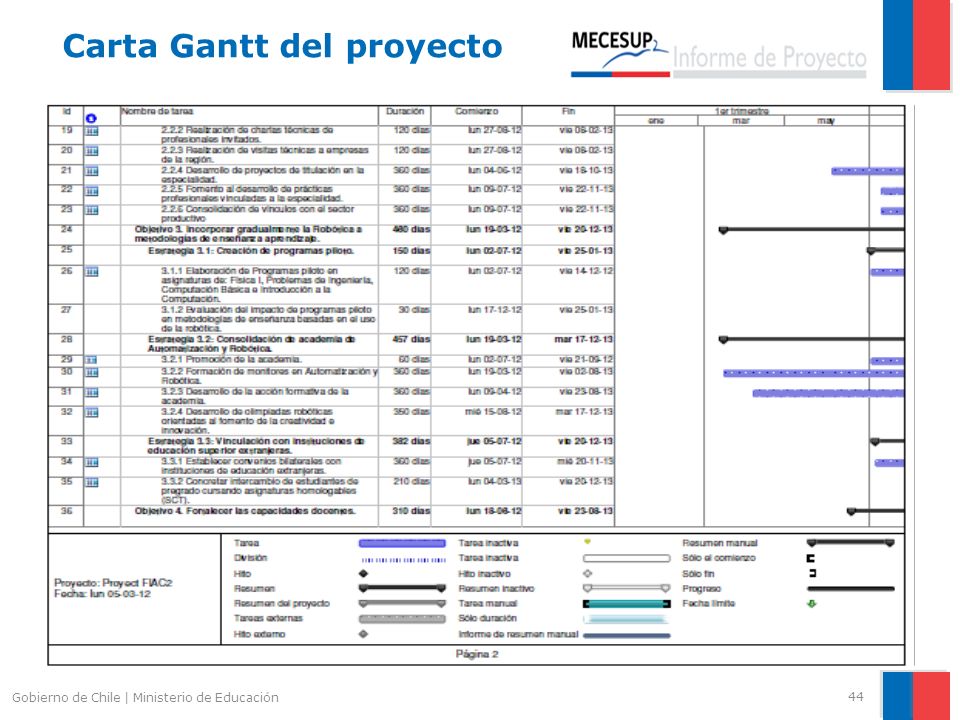

Carta Gantt del proyecto
Gobierno de Chile | Ministerio de Educación
44
Carta Gantt del proyecto
Gobierno de Chile | Ministerio de Educación
45
Carta Gantt del proyecto
Gobierno de Chile | Ministerio de Educación
46
Carta Gantt del proyecto
Gobierno de Chile | Ministerio de Educación
47
Carta Gantt del proyecto

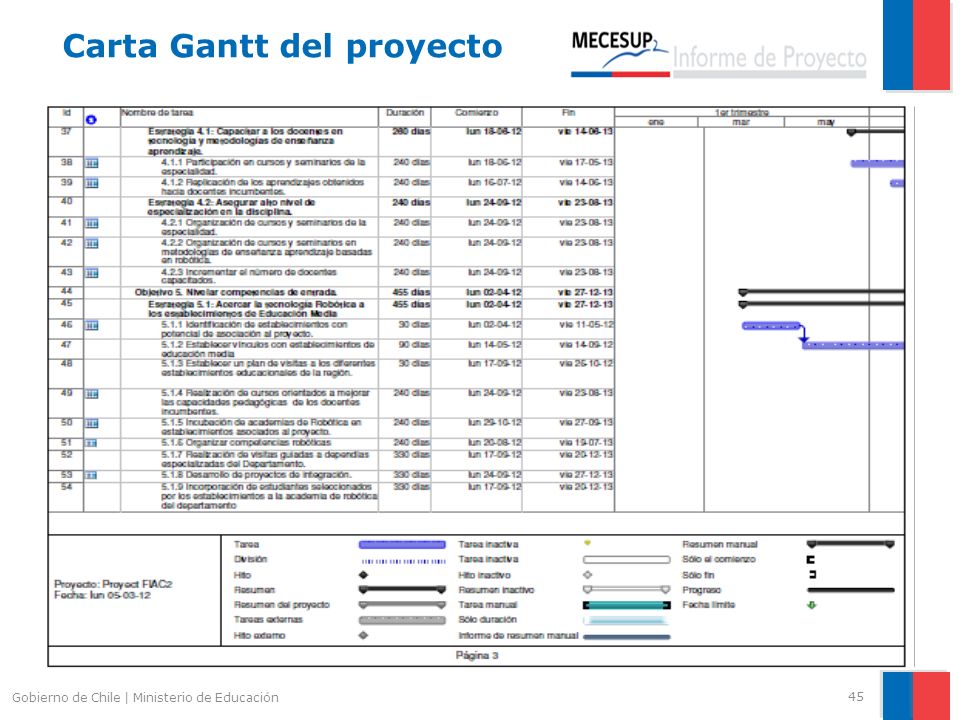

Gobierno de Chile | Ministerio de Educación
48

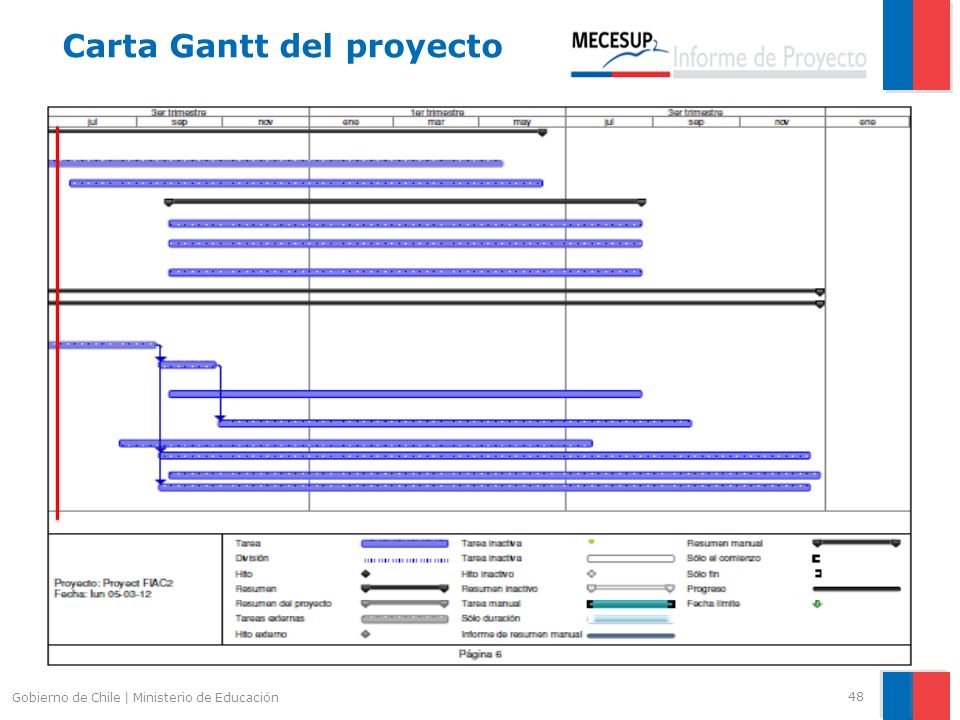

Carta Gantt del proyecto
Gobierno de Chile | Ministerio de Educación
49
Gracias.
