1
Energías Renovables en Argentina
Programa RenovAr Ronda 1 - Primera Convocatoria Abierta: MW Sebastián Kind 2° Congreso Latinoamericano de Energía Eólica Montevideo, 13 de junio de 2016 Subsecretaria de Energías Renovables Ministerio de Energía y Minería- MINEM Presidencia de la Nación
2

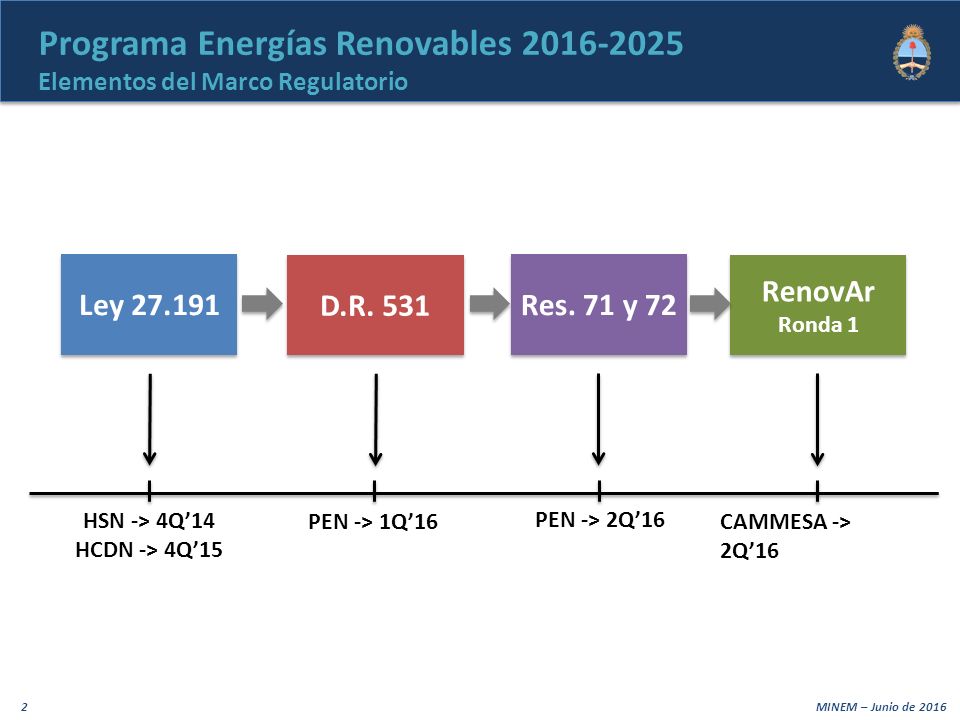

Programa Energías Renovables 2016-2025 Elementos del Marco Regulatorio
Ley D.R. 531 Res. 71 y 72 RenovAr Ronda 1 HSN -> 4Q’14 HCDN -> 4Q’15 PEN -> 1Q’16 PEN -> 2Q’16 CAMMESA -> 2Q’16
3
Marco Regulatorio Ley N° decreto n° 531/2016
4

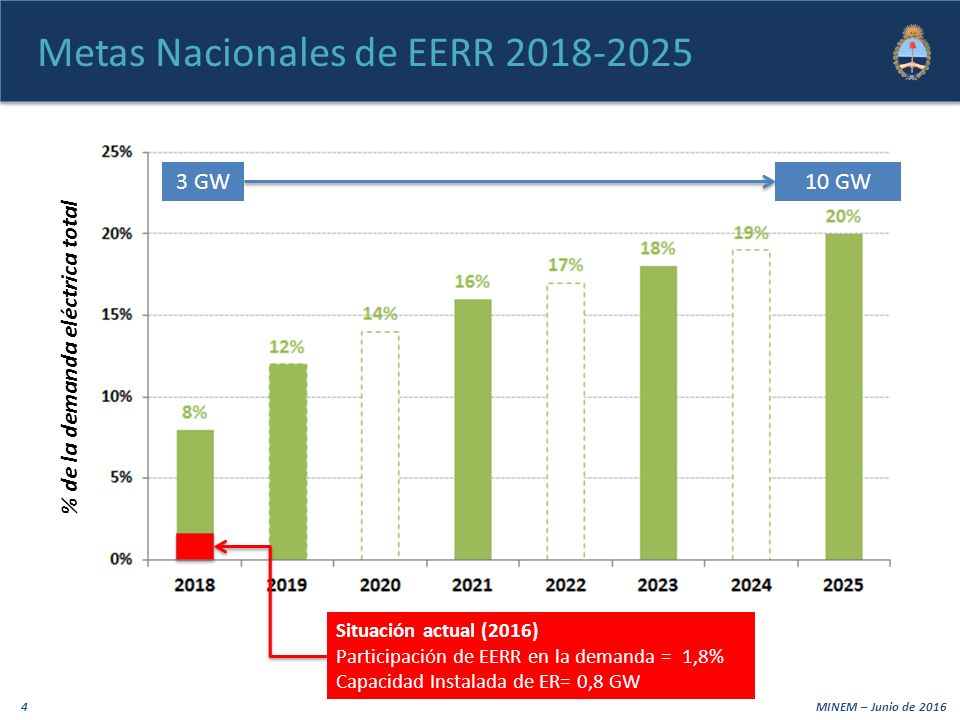

Metas Nacionales de EERR 2018-2025
3 GW 10 GW % de la demanda eléctrica total Situación actual (2016) Participación de EERR en la demanda = 1,8% Capacidad Instalada de ER= 0,8 GW
5

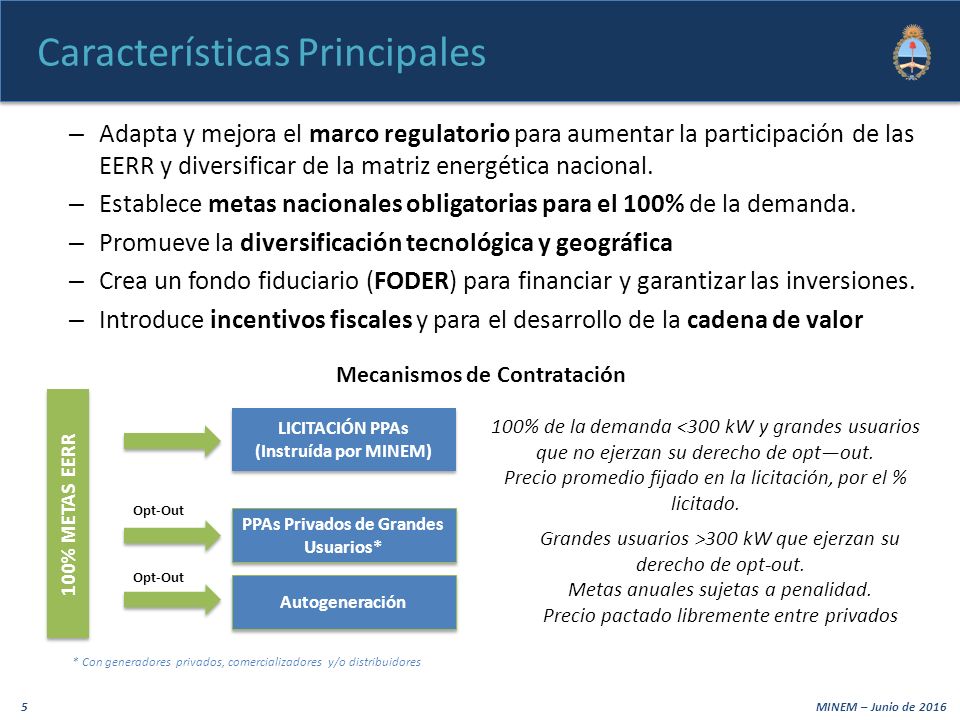

Características Principales
Adapta y mejora el marco regulatorio para aumentar la participación de las EERR y diversificar de la matriz energética nacional. Establece metas nacionales obligatorias para el 100% de la demanda. Promueve la diversificación tecnológica y geográfica Crea un fondo fiduciario (FODER) para financiar y garantizar las inversiones. Introduce incentivos fiscales y para el desarrollo de la cadena de valor Mecanismos de Contratación 100% METAS EERR LICITACIÓN PPAs (Instruída por MINEM) 100% de la demanda <300 kW y grandes usuarios que no ejerzan su derecho de opt—out. Precio promedio fijado en la licitación, por el % licitado. PPAs Privados de Grandes Usuarios* Opt-Out Autogeneración * Con generadores privados, comercializadores y/o distribuidores Grandes usuarios >300 kW que ejerzan su derecho de opt-out. Metas anuales sujetas a penalidad. Precio pactado libremente entre privados
6

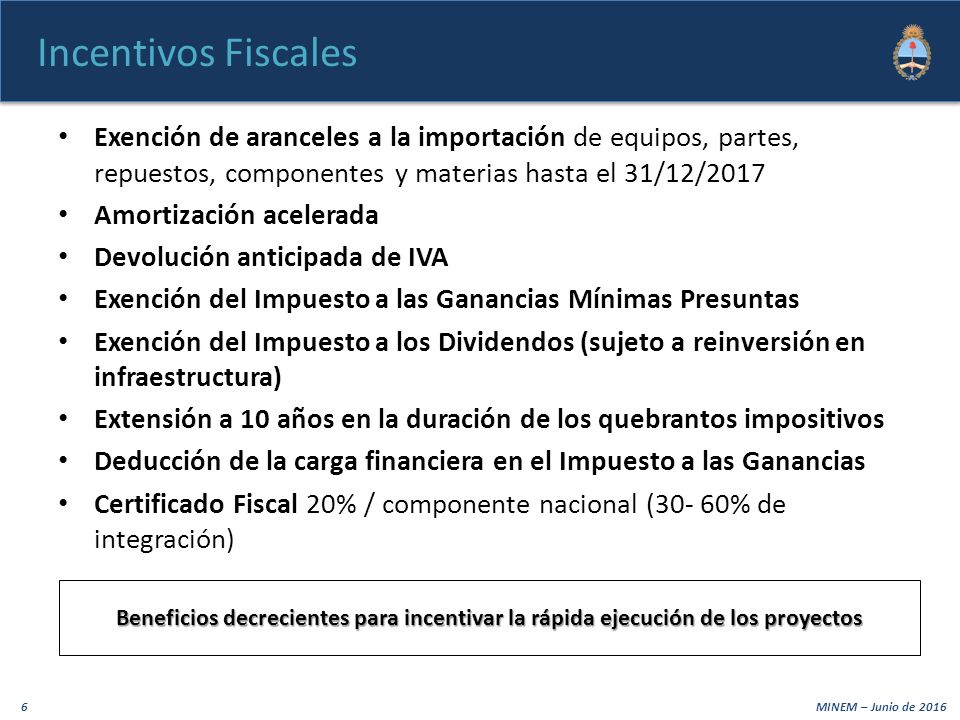

Incentivos Fiscales Exención de aranceles a la importación de equipos, partes, repuestos, componentes y materias hasta el 31/12/2017 Amortización acelerada Devolución anticipada de IVA Exención del Impuesto a las Ganancias Mínimas Presuntas Exención del Impuesto a los Dividendos (sujeto a reinversión en infraestructura) Extensión a 10 años en la duración de los quebrantos impositivos Deducción de la carga financiera en el Impuesto a las Ganancias Certificado Fiscal 20% / componente nacional (30- 60% de integración) Beneficios decrecientes para incentivar la rápida ejecución de los proyectos
7
Mecanismo de Contratación
RenovAr – Ronda1
8
Objetivos y Beneficios
Convocatoria Abierta 1.000 MW de Nueva Potencia Renovable 1.500 / millones de USD de Inversión Directa Beneficios Esperados Primer paso para el Cumplimiento del 8% 1,8% (hoy) => 4,5% (2018) Nuevos Empleos Ahorro Anual de Combustibles 300 millones de dólares Reducción de Emisiones 2 millones ton CO2/año (= automóviles) * Pequeño Aprovechamiento Hidroeléctrico
9

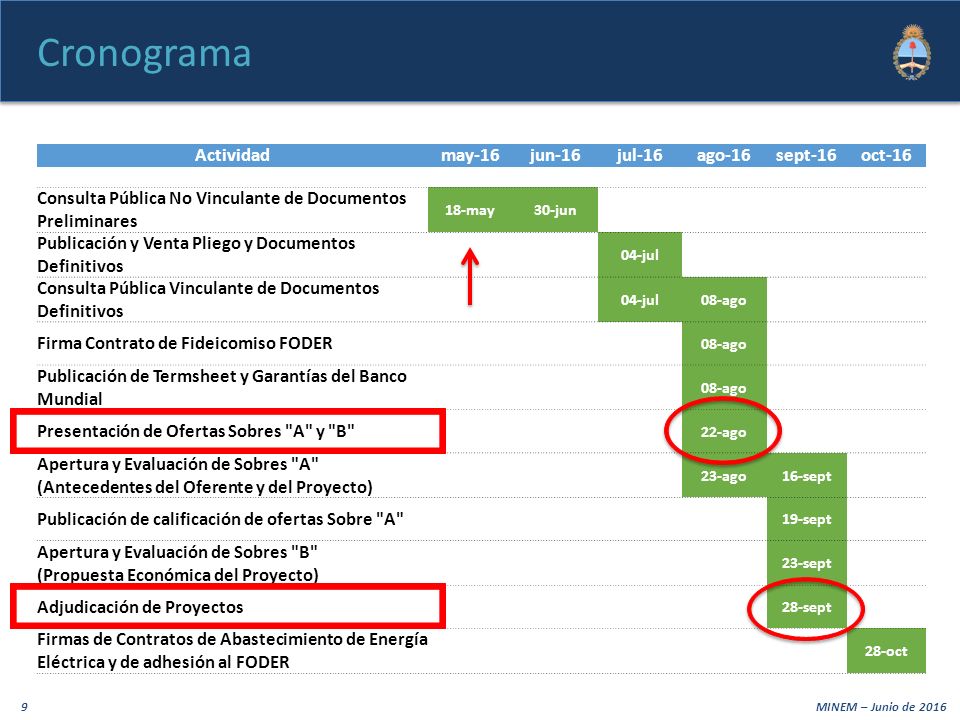

Cronograma Actividad may-16 jun-16 jul-16 ago-16 sept-16 oct-16
Consulta Pública No Vinculante de Documentos Preliminares 18-may 30-jun Publicación y Venta Pliego y Documentos Definitivos 04-jul Consulta Pública Vinculante de Documentos Definitivos 08-ago Firma Contrato de Fideicomiso FODER Publicación de Termsheet y Garantías del Banco Mundial Presentación de Ofertas Sobres "A" y "B" 22-ago Apertura y Evaluación de Sobres "A" (Antecedentes del Oferente y del Proyecto) 23-ago 16-sept Publicación de calificación de ofertas Sobre "A" 19-sept Apertura y Evaluación de Sobres "B" (Propuesta Económica del Proyecto) 23-sept Adjudicación de Proyectos 28-sept Firmas de Contratos de Abastecimiento de Energía Eléctrica y de adhesión al FODER 28-oct
10

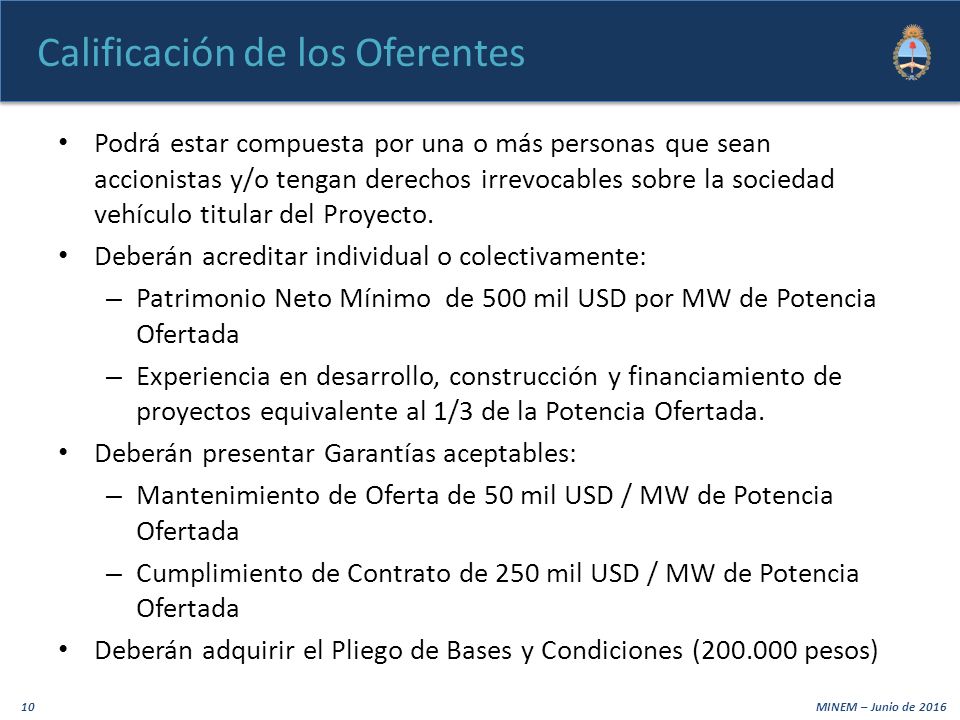

Calificación de los Oferentes
Podrá estar compuesta por una o más personas que sean accionistas y/o tengan derechos irrevocables sobre la sociedad vehículo titular del Proyecto. Deberán acreditar individual o colectivamente: Patrimonio Neto Mínimo de 500 mil USD por MW de Potencia Ofertada Experiencia en desarrollo, construcción y financiamiento de proyectos equivalente al 1/3 de la Potencia Ofertada. Deberán presentar Garantías aceptables: Mantenimiento de Oferta de 50 mil USD / MW de Potencia Ofertada Cumplimiento de Contrato de 250 mil USD / MW de Potencia Ofertada Deberán adquirir el Pliego de Bases y Condiciones ( pesos)
11

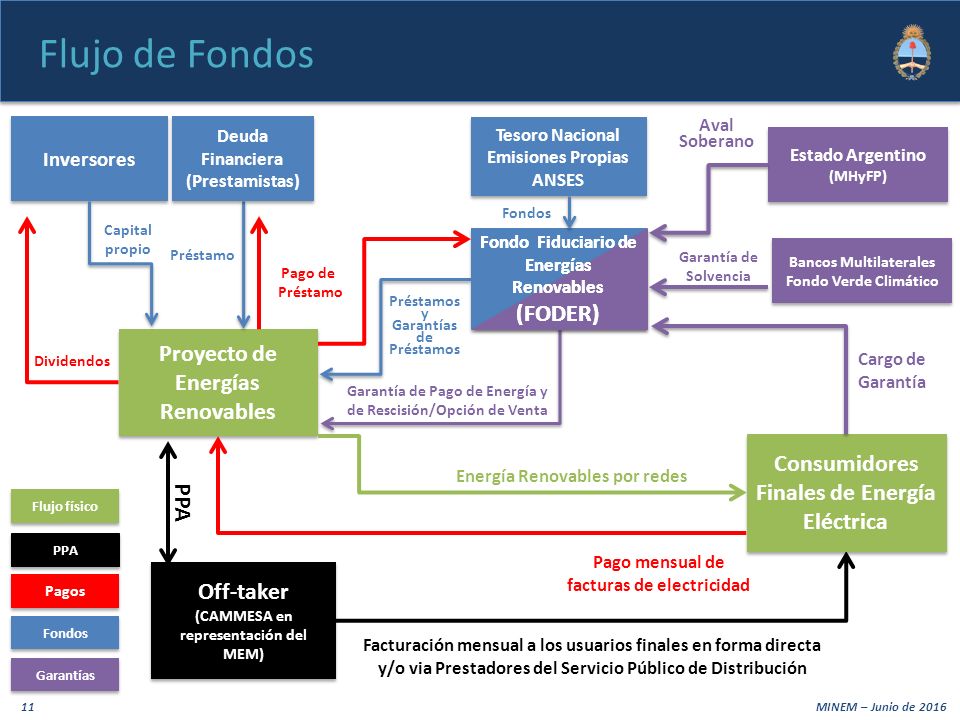

Flujo de Fondos (FODER) (FODER) Proyecto de Energías Renovables
Préstamo Inversores Capital propio Deuda Financiera (Prestamistas) Préstamos y Garantías de Préstamos Tesoro Nacional Emisiones Propias ANSES Fondos Aval Soberano Estado Argentino (MHyFP) Pago mensual de facturas de electricidad Pago de Préstamo Dividendos Cargo de Garantía Garantía de Solvencia Bancos Multilaterales Fondo Verde Climático Garantía de Pago de Energía y de Rescisión/Opción de Venta Fondo Fiduciario de Energías Renovables (FODER) Fondo Fiduciario de Energías Renovables (FODER) Proyecto de Energías Renovables Consumidores Finales de Energía Eléctrica Energía Renovables por redes Off-taker (CAMMESA en representación del MEM) PPA Facturación mensual a los usuarios finales en forma directa y/o via Prestadores del Servicio Público de Distribución Pagos Fondos Flujo físico Garantías PPA
12

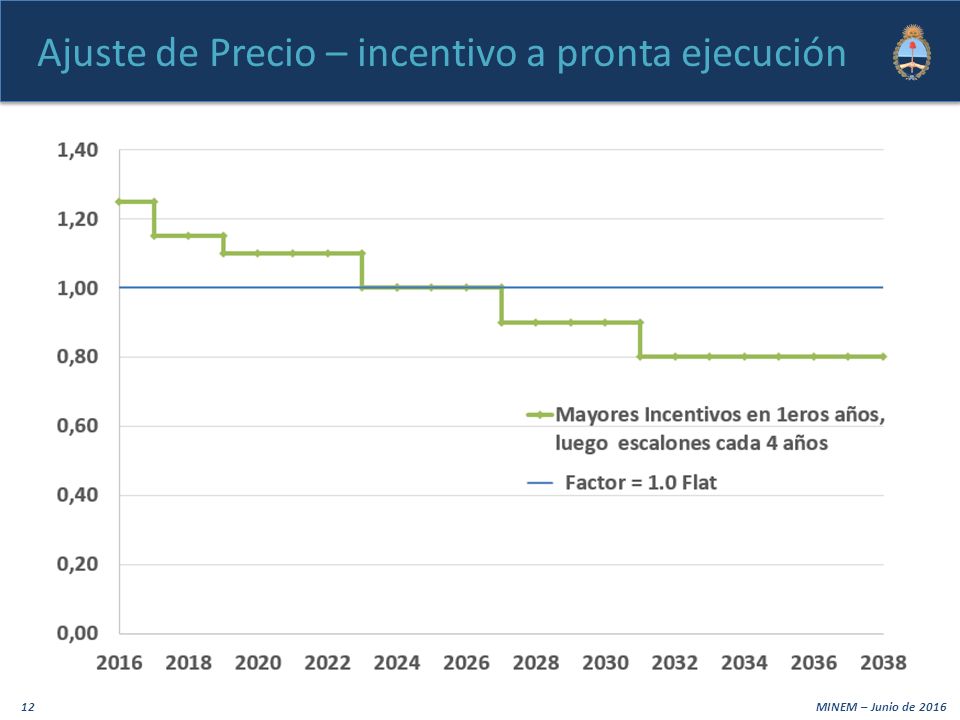

Ajuste de Precio – incentivo a pronta ejecución
13

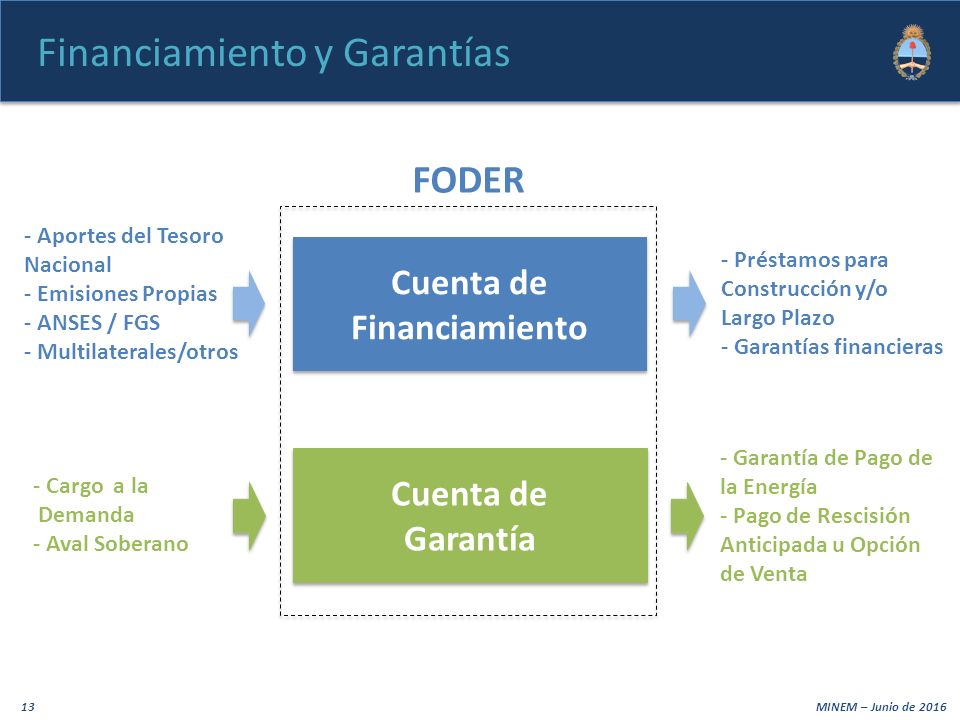

Financiamiento y Garantías
FODER Cuenta de Financiamiento - Aportes del Tesoro Nacional - Emisiones Propias - ANSES / FGS - Multilaterales/otros - Préstamos para Construcción y/o Largo Plazo - Garantías financieras Cuenta de Garantía - Cargo a la Demanda - Aval Soberano - Garantía de Pago de la Energía - Pago de Rescisión Anticipada u Opción de Venta
14

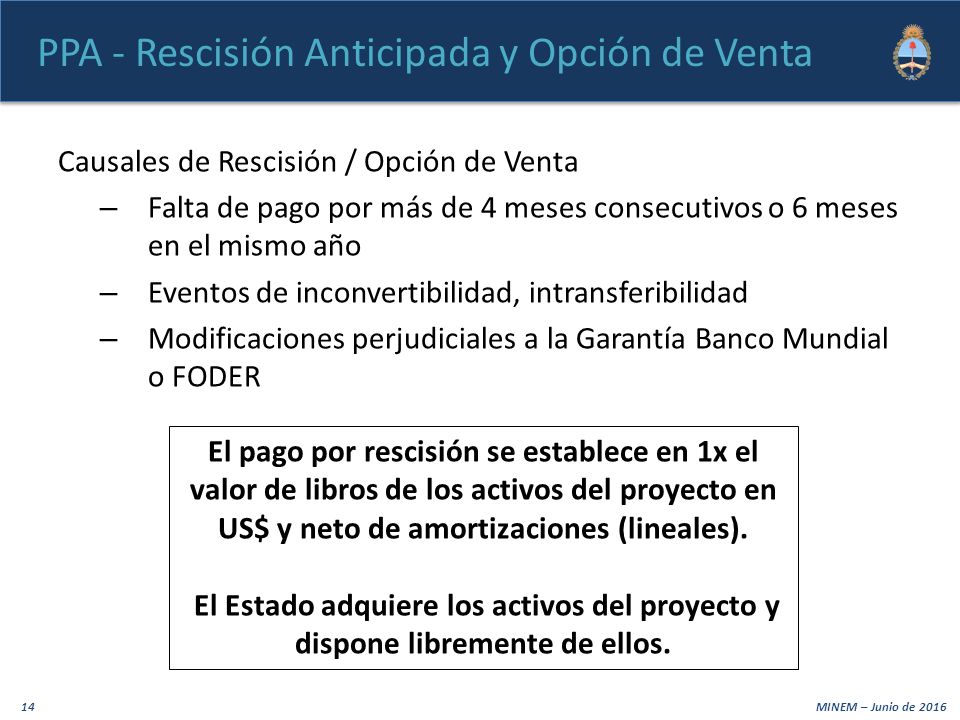

PPA - Rescisión Anticipada y Opción de Venta
Causales de Rescisión / Opción de Venta Falta de pago por más de 4 meses consecutivos o 6 meses en el mismo año Eventos de inconvertibilidad, intransferibilidad Modificaciones perjudiciales a la Garantía Banco Mundial o FODER El pago por rescisión se establece en 1x el valor de libros de los activos del proyecto en US$ y neto de amortizaciones (lineales). El Estado adquiere los activos del proyecto y dispone libremente de ellos.
15

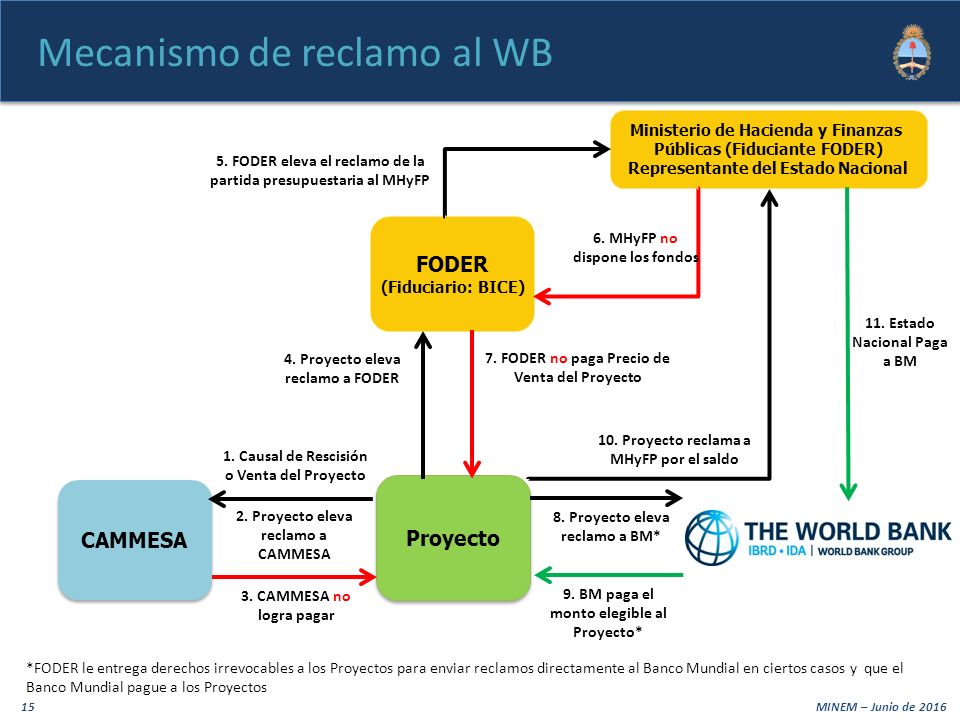

Mecanismo de reclamo al WB
Ministerio de Hacienda y Finanzas Públicas (Fiduciante FODER) Representante del Estado Nacional 5. FODER eleva el reclamo de la partida presupuestaria al MHyFP FODER (Fiduciario: BICE) 6. MHyFP no dispone los fondos 11. Estado Nacional Paga a BM 4. Proyecto eleva reclamo a FODER 7. FODER no paga Precio de Venta del Proyecto 10. Proyecto reclama a MHyFP por el saldo 1. Causal de Rescisión o Venta del Proyecto CAMMESA Proyecto 2. Proyecto eleva reclamo a CAMMESA 8. Proyecto eleva reclamo a BM* 3. CAMMESA no logra pagar 9. BM paga el monto elegible al Proyecto* *FODER le entrega derechos irrevocables a los Proyectos para enviar reclamos directamente al Banco Mundial en ciertos casos y que el Banco Mundial pague a los Proyectos
16
Muchas Gracias Subsecretaría de Energías Renovables
Ministerio de Energía y Minería Presidencia de la Nación Subsecretaría de Energías Renovables Paseo Colón 171 Piso 8 Oficina 812 Tel. (011) /8186
