La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

Esta presentación es un resumen de la Serie Nº 02 expuesta en la Página Web de la Guayana de Antaño : . http://groups.msn.com/guayanahistorica.

Presentaciones similares

Presentación del tema: "Esta presentación es un resumen de la Serie Nº 02 expuesta en la Página Web de la Guayana de Antaño : . http://groups.msn.com/guayanahistorica."— Transcripción de la presentación:

1 Esta presentación es un resumen de la Serie Nº 02 expuesta en la Página Web de la Guayana de Antaño :

2 En 1956 se inició la construcción de la Represa Macagua.
La Corporación Venezolana de Fomento (CVF), creada el 29 de Mayo de 1946, acometió el estudio del aprovechamiento de los recursos no petroleros de Venezuela. En vista de las crecientes importaciones de acero después de la 2da Guerra Mundial el 21 de Agosto de 1953, se creó la Oficina de Estudios Especiales, presidida por Luis Felipe Llovera Páez, entre otros, para la industrialización del hierro del Estado Bolívar. Como la siderúrgica planificada consumiría grandes cantidades de energía, el 23 de Julio de 1953, se creó la Comisión Especial para la Electrificación del Caroní, presidida por el Coronel Rafael Alfonzo Ravard. El 31 de Diciembre de 1955 el Gobierno contrata con la Innocenti, Societá Generale per L’industria Metallurgica e Meccanica, la construcción de una siderúrgica que se inició en 1957 y en 1958 se creó el Instituto Venezolano del Hierro y el Acero (IVHA) En 1956 se inició la construcción de la Represa Macagua. Este breve recorrido cronológico por las construcciones de las Represas del Bajo Caroní la debo en gran parte a fotos que me obsequiaron y desconozco la mayoría de sus autores.

3 El vaciado para la Casa de Máquinas I en Macagua en Mayo de 1957

4 Macagua, nuestra primera Represa en Marzo de 1962
El pueblito que ven al fondo a la izquierda es Puerto Ordaz (Distrito Heres). A la derecha está Dalla Costa, el embarcadero de la Chalana para San Félix (Distrito Piar). Entre los dos está el Caroní y su desembocadura al Orinoco. Aún no existía puente alguno Macagua, nuestra primera Represa en Marzo de 1962 Macagua, nuestra primera Represa en Marzo de 1962

5 ¿Alguien recuerda el Campamento Las Babas

¿Alguien recuerda el Campamento Las Babas? Ese fue el sitio de exploración (al sur de Guri) donde hicieron las primeras perforaciones para estudiar la ubicación de la futura represa. Agradecería recibir alguna foto de esa localidad Las primeras voladuras en el Cañon Nekuima, para la contrucción de la futura Represa de Guri, en Noviembre de 1963

6 Primera Fase de Guri, la construcción de los Aliviaderos, visto desde El Mirador a principios de Las dificultades con el desvío del Caroní causaron el descubrimiento de los Petroglifos, descrito en la Serie Operación Rescate

7 Esta foto, tomada a 90º hacia la derecha de la anterior, muestra el área de expansión que se convirtió en el Lago Guri

8 Las fotos anteriores fueron tomadas desde El Mirador, donde era un verdadero placer ir a almorzar, con una brisa fresca y una vista espectacular. Se encuentra arriba de la montaña a la derecha en el óvalo. Allí fue donde Renny Ottolina planificó sus filmaciones. Ahora se encuentra sumergido

9 Construcción de Casa de Máquinas, Primera Fase de Guri, en Octubre 1968

10 Construcción de la Etapa Final de Guri, en Noviembre 1980

11 Central Hidroeléctrica Simón Bolívar, antes Raul Leoni, en Guri
Y finalmente... ¡Guri en todo su esplendor y gloria! Central Hidroeléctrica Simón Bolívar, antes Raul Leoni, en Guri Capacidad instalada Megavatios Central Hidroeléctriva Simón Bolívar, antes Raúl Leoni, en Guri Capacidad instalada Megavatios

12 Excavación para la Casa de Máquinas II en Macagua, en Agosto 1988

13 Central Hidroeléctrica Antonio José de Sucre, en Macagua
Aquí se aprecia el Lago Macagua, con la Casa de Máquinas I a la izquierda y la Casa de Máquinas II a la derecha, más atrás los Aliviaderos y la Av. Leopoldo Sucre que sigue hacia Los Olivos Central Hidroeléctrica Antonio José de Sucre, en Macagua Capacidad instalada Megavatios Central Hidroeléctriva Antonio José de Sucre, en Macagua Capacidad instalada Megavatios

14 Una vista aérea del sitio de Construcción para Caruachi, tomada en Febrero de Las dos islas del centro se ven en la siguiente foto a la derecha

15 Construcción de la Represa de Caruachi en Junio 1997

16 Central Hidroeléctrica Francisco de Miranda, en Caruachi
Caruachi ya concluída. El destino de la fila de soportes en el agua lo pueden observar en el próximo Mapa Central Hidroeléctrica Francisco de Miranda, en Caruachi Capacidad instalada Megavatios Central Hidroeléctriva Francisco de Miranda, en Caruachi Capacidad instalada Megavatios

17

18 Una vista aérea del sitio de Construcción para Tocoma, tomada en Enero de 1997

19 Observen la conclusión de la primera etapa de Tocoma, con la colocación de las fundaciones para la Casa de Máquinas y los Aliviaderos en Julio de 2002

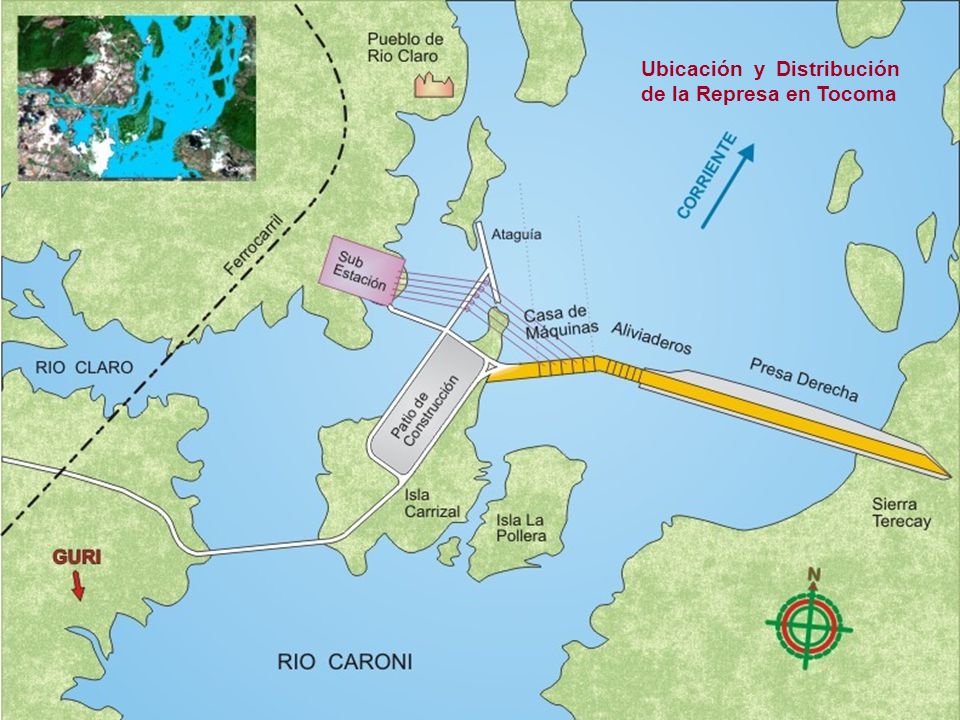

20 Ubicación y Distribución de la Represa en Tocoma

21 Central Hidroeléctrica Manuel Piar, en Tocoma
Como pueden ver a continuación, somos más rápidos que Edelca y ya terminamos la Represa de Tocoma, que ellos planifican concluir en el 2012 Central Hidroeléctrica Manuel Piar, en Tocoma Capacidad instalada Megavatios Central Hidroeléctriva Manuel Piar, en Tocoma Capacidad instalada Megavatios

22 Con Tocoma concluye la electrificación del Bajo Caroní, generando una capacidad instalada total de Megavatios. Los próximos proyectos serán para el Alto Caroní y el Caura... ¿Cuándo serán?! Una aspiración Guayanesa es que alguna obra de esta envergadura lleve el nombre del General Rafael Alfonzo Ravard. Se pensó que podía ser el Puente Orinokia ...

Descargar ppt "Esta presentación es un resumen de la Serie Nº 02 expuesta en la Página Web de la Guayana de Antaño : . http://groups.msn.com/guayanahistorica."

Presentaciones similares

Anuncios Google
